当前位置:文档之家› 59967-建筑工程质量通病防治措施

59967-建筑工程质量通病防治措施

59967-建筑工程质量通病防治措施
59967-建筑工程质量通病防治措施

建筑工程质量通病防治措施

工程质量通病的防治措施

一、地基基础工程质量通病的防治措施(一)地基基础产生较大沉降、不均匀沉降

1、桩基工程施工,应保证有效桩长和进入持力层深度.当以桩长控制时,应有计量措施保证;当以持力层控制时,孔桩应对持力层岩土性质进行鉴别验收,在清孔,孔底沉渣厚度满足设计要求后,及时封底和浇筑混凝土。

2、桩基施工后,应有一定的休止期,挤土时砂土、粘性土、饱和软土分别不少于14d、21d、28d,保证桩身强度和周边土体的超孔隙水压力的消散和被扰动土体强度的恢复。

3、桩基工程验收前,按规范和相关文件规定进行桩身质量、承载力检验.检验结果不符合要求的,在扩大检测和分析原因后,由设计单位核算出具体处理方案进行加固处理。(二)桩身质量(地基处理强度)不符合要求

1、桩基施工时应严格检测,垂直偏差应小于0.5%;采用沉管复打时,应保证两次沉管的垂直度的一致;施工中遇到大块石等障碍物导致桩身倾斜时,应及时予以清除或处理。

2、灌注桩混凝土浇筑

1).浇筑顶面应高于桩顶设计标高和地下水位0.5~1.0m以上,确有困难时,应高于桩顶设计标高少于2m,混凝土浇筑测量桩顶标高,当混凝土充盈系数异常时,应分析原因并采取措施进行处理。

2).在有承压水的地区,应采用塌落度小、初凝时间短的混凝土,混凝土的浇筑标高应考虑承压水头的不利影响。

3).钢筋笼应焊接牢固,并采用保护块、木棍、吊筋固定,以控制钢筋笼的位置。

二、墙体裂缝防治的技术措施

1、砌筑砂浆应采用中砂,洁净过筛.水泥应采用普通硅酸盐水泥或矿渣硅酸盐水泥,并按有关规定进行检测。

2、砌块结构砌筑完成后30d不宜摸灰。

3、砌筑灰缝应横平竖直,全部灰缝均铺满砂浆,垂直灰缝不应大于12mm.灰缝饱满度均不得低于80%,并不得出现瞎缝、透明缝。

4、严禁在墙体上交叉埋设和开凿水平槽;竖向槽须在砂浆强度达到设计要求后,用机械开凿,且在粉刷前,加贴钢丝网片等抗裂材料.内墙面暗敷电线套管,应用机械切槽,不得随意剔凿,套管进入砌体表面埋置深度以大于 1.5cm为宜。

5、应严格控制砖砌筑时的含水率.应提前1~2d浇水湿润,砌筑时块体材料表面不应有浮水,各种砌体砌筑时,块体材料含水率应符合以下要求:

1).粘土砖、页岩砖:10%~15%.

2).灰砂砖:8%~12%.

3)骨料混凝土小型空心砌块:5%~8%.

4).加气混凝土砌块:≤15%.

5).粉煤灰加气混凝土砌块:≤20%.

6).混凝土砖和小型砌块:自然含水率.砌筑施工时,监理人员应在现场对含水率进行抽查。

6、施工洞、脚手眼等后填洞口补砌时,应将接槎处表面清理干净,浇水湿润,并填实砂浆.外墙等防水墙面的洞口应采用防水微膨胀砂浆分次堵砌,迎水表面采用1:3防水砂浆粉刷.孔洞填塞应由专人负责,并及时办理专项隐蔽验收手续。

三、混凝土结构工程(钢筋混凝土现浇楼板裂缝防治)的技术措施

1、模板和支撑的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性,边支撑立杆与墙间距不应大于300m,中间不宜大于800mm.根据工期要求,配备足够数量的模板,拆模时,混凝土强度应满足规范要求.要根据工期要求,配备足够数量的模板,保证按规范要求拆模.对于水平混凝土构件模板支撑系统高度超过8m,或跨度超过18m,施工总荷载10kN/m2,或集中线荷载大于15kN/m的模板支撑系统,建筑施工企业应当组织专家组进行论证审查。

2、预拌混凝土进场时按检验批检查入模坍落度,住宅不应大于150mm。

3、浇板中的管线必须布置在钢筋网片之上,交叉布线处应采用线盒,线管的直径应小于1/3楼板厚度,沿预埋管线方向应增设Ф6@150、宽度不小于450mm的钢筋网带。水管严禁水平埋设在现浇板中。

4、楼板、屋面混凝土浇筑前,必须搭设可靠的施工平台、走道,施工中应派专人护理钢筋,确保钢筋位置符合要求。

5、现浇板浇筑时,在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹。

6、施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按设计要求和施工技术方案执行,后浇带应设在对结构受力影响较小的部位,宽度为700~1000mm.在后浇带两侧应沿后浇带方向设独立的支撑和模板带,等后浇带混凝土达到设计要求强度后再将其与后浇带模板一同拆除。施工缝在浇筑混凝土前,要严格按照规范对混凝土表面进行凿毛、座浆处理。后浇收缩带的混凝土浇筑应在相应混凝土浇筑60天后进行,后浇沉降带的混凝土浇筑应在主楼和裙楼的主体分别完工后进行,浇筑时应采用微膨胀混凝土,且强度等级应较两侧混凝土提高一个等级,膨胀剂的掺加量应由试验确定。后浇带的养护不得小于14天。后浇带混凝土应按有关要求留置试块。

7、应在混凝土浇筑完毕后的12h以内,对混凝土加以覆盖和保湿养护:

1)、根据气候条件,淋水次数应能使混凝土处于湿润状态。养护用水应与拌制用水相同。

2)、用塑料布覆盖养护,应全面将混凝土盖严,并保持塑料布内有凝结水。

3)、日平均气温低于5℃时,不应淋水。

4)、对不便淋水和覆盖养护的,宜涂刷保护层养护,减少混凝土内部水分蒸发。

8、混凝土养护时间应根据所用水泥品种确定:

1)、采用硅酸盐水泥、普通硅酸盐水泥拌制的混凝土,养护时间不应少于7d。

2)、对掺用缓凝剂型外加剂或有抗渗性能要求的混凝土,养护时间不应少于14d。

9、现浇板养护期间,当混凝土强度小于 1.2Mpa时,不应进行后续施工。当混凝土强大小于10Mpa时,不应在现浇板上吊运、堆放重物。吊运、堆放重物时应采取措施,减轻对现浇板的冲击影响。

10、柱、梁柱节点、混凝土墙以及梯板的模板安装均应在其根部预留100×100mm的垃圾出口孔,清洗垃圾后再予封孔,防止接口处出现夹渣现象。垃圾出口孔按下列要求流设:

1)、柱、梁柱节点每根留一个垃圾孔;

2)、楼梯板每跑留一个垃圾孔;

3)、混凝土强每3m留一个垃圾孔。

11、混凝土保护层偏差

1)、严禁使用碎石及短钢筋头材料作梁、板、基础等钢筋保护层的垫块。梁、板、柱、墙、基础的钢筋保护层宜优先选用塑料垫卡支垫钢筋;当采用砂浆垫块时,强度应不低于M15,面积不小于40mm×40mm.

2)、严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。钢筋骨架绑扎时应按要求时钢筋保护层垫块,上部钢筋应有钢筋马凳支撑,马凳筋底部与模板直接接触处应有防锈措施,浇注混凝土时在主要通道应架设施工平台。阳台、雨蓬等悬挑现浇板负弯矩钢筋下面,应设置间距不大于500mm的钢筋保护支架,在浇筑混凝土时,保证钢筋不位移。

12、当板面受力钢筋和分布钢筋的直径均小于10mm时,应采用钢筋支架支撑,支架间距为:当采用Ф6分布筋时不大于500mm,当采用Ф8分布筋时不大于800mm;支架与受支承钢筋应绑扎牢固。当板面受力钢筋和分布钢筋的直径均不小于10mm时,可采用马凳作支架。马凳在纵横两个方向的间距均不大于800mm,并与受支承钢筋绑扎牢固。当板厚h≤200mm时马凳可用Ф10钢筋制作;当200mm≤h≤300mm时,马凳应用Ф12钢筋制作;当h>300mm时,制作马凳的钢筋应适当加大。

13、施工过程中的测量放线应由专人进行,各种测量仪器应定期校验。

14、主体混凝土施工阶段应及时弹出标高和轴线的控制线,准确测量,认真记录,并确保现场控制线标识清楚。监理单位要对其进行复核。

15、模板支撑完成后,要测量、校正模板的标高和平整度,若有偏差随时调整。

16、严格控制现浇板厚度,在混凝土浇筑前应作好现浇板厚度的控制标识每2延长米设置一处。

17、楼面水平结构构件施工完成后,在柱、墙上抄出水平控制线,以控制住宅工程的建筑标高。

18、模板的背楞统一使用硬质木材或金属型材,统一加工尺寸。浇筑混凝土墙板、柱时,在现浇楼面埋设Ф48的钢管,增设斜撑,以增强模板的刚度和平整度。

19、根据混凝土的侧压力,墙、柱自楼面向上根据施工方案采取下密上疏的原则布置对拉螺栓。

20、模板支撑完成后,要全面检查模板的几何尺寸,合格后方可进行下一道工序施工。

21、现浇板的板底宜采用免粉刷措施。

四、填充墙与钢筋砼柱质量通病

1、顶层框架填充墙和建筑物的外墙不宜采用非烧结砌块等材料;当采用上述材料时,墙面应增加满铺直径不小于 1.0mm的钢丝网粉刷等必要的措施。

2、在两种不同基体交接处、暗埋管线开槽处,应采用增加钢丝网抹灰处理,钢丝网加强带与各基体的搭接宽度不应小于150mm。

3、填充墙不应留设脚手眼。

4、填充墙应沿柱、墙全高设拉结筋,拉结筋应满足砖模数要求,不得折弯压入砖缝。拉结筋伸入墙内的长度,应符合现行规范的要求。拉结筋应与墙、柱连接牢固,砼结构砌体填充墙拉结筋优先采用预埋法留置,后植拉结筋应请具有相关资质的专业单位施工,施工前应根据砌体模数要求在需植筋部位做好标志,防止拉结筋折弯压入砖缝隙。

5、填充墙砌休砂浆的灰缝厚度和宽度应正确。水平灰缝及竖向灰缝饱满度不小于80%,且不得有透明缝、瞎缝、假缝。6、填充墙砌至接近梁底、板底时,应按砌块规格尺寸、水平灰缝厚度,从梁、板底留出斜砌封顶砖的空隙(240mm墙宜为126mm、120mm墙宜为234mm),斜砌砖砌筑应与水平方向成600夹角,待填充墙砌筑完7天后,使用皮锤补砌挤紧,且端部应有顶紧措施,补砌时对双侧竖缝用水泥砂浆嵌填密实。砌体结构砌筑完成后不宜少于30d再进行抹灰。

五、外墙外保温工程质量通病的治理措施

1、外墙外保温应按设计要求施工。采用松散材料施工时,应严格控制配合比,确保保温层厚度符合设计要求;采用板块保温材料时,应按设计或相应图集设置固定点,并应保证设计厚度。

2、凹出外墙面的各类管线及设备的安装必须采用预埋件直接固定在基层墙体上,预留洞口必须埋设套管并与装饰面齐平。严禁在饰面完成的外保温墙面上开孔或钉钉。

3、外墙外保温工程施工时以及完工后24h内,基层及环境温度不应低于5℃。夏季应避免阳光暴晒。在5级以上大风天气和雨天不得施工,雨期施工应作好防雨措施。

4、外墙外保温工程应采取有效措施防止保温层出现裂缝,并在保温层外涂刷高分子弹性防水涂料以防水对保温层的浸蚀。外墙预埋件或预埋套管周围应逐层进行防水处理。

5、抗裂砂浆应由抗裂剂、中砂、水泥按适当比例机械搅拌均匀。抗裂砂浆不得任意加水,配置量宜在2h内用完为宜。

6、抗裂保护层施工应在保温层固化干燥后或胶粘剂凝固后方可进行。抹抗裂砂浆应

分两遍完成,第一遍厚度约3~4mm,随抹随压入一层耐碱玻纤涂塑网格布,搭接宽度不应小于50mm,在底层抗裂砂浆凝固前抹3mm厚面层抗裂砂浆。

7、建筑物首层和其他楼层的门窗洞口及墙面阳角处应用双层玻纤网格包裹增强,包角网格布单边宽度不应大于150mm.

8、粘贴板材的外墙外保温施工应按照设计要求使用锚栓辅助固定.

9、现抹颗粒保温砂浆应分层施工,每遍间隔应在24h以上,每遍厚度不宜超过20mm,后一遍施工厚度要比前一遍施工厚度小,最后一遍厚度留10mm,左右为宜.抗裂保护层施工应在保温层固化干燥后方可进行.刮柔性耐水腻子应在抗裂保护层干燥后施工,应做到平整光洁.

10、外窗隔热性能达不到要求,外墙窗的玻璃宜采用中空玻璃.

六、楼地面渗漏防治的技术措施

1、上下水管等预留洞口坐标位置应正确,洞口形状为上大下小.

2、现浇板预留洞口填塞前,应将洞口清洗干净、毛化处理、涂刷加胶水泥浆做粘结层.洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板厚度的2/3处,待混凝土凝固后进行4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞.管道安装后,应在洞口处进行24h蓄水试验.

3、防水层施工前应先将楼板四周清理干净,阴角处作成小圆弧.防水层的泛水高度不得小于300mm.

4、地漏应设置在房间的最低处,并不得设在固定家具下面.地面找平层向地漏放坡1~1.5%,地漏口要比相邻地面低5mm,水封高度不得小于50mm.

5、有防水要求的地面施工完毕后,应在防水层、找平层施工完毕后,分别进行24h 蓄水试验,蓄水高度为20~30mm.

6、卫生间墙面防水砂浆应进行不少于2次的刮糙.

七、外墙渗漏防治的技术措施

1、外墙抹灰应使用含泥量低于2%、细度模量不小于 2.5的中粗砂.

2、抹灰工程不得使用过期水泥,其凝结时间和安定性必须合格.

3、外墙洞眼应按规范留置,采用半砖、防水砂浆二次堵砌,表面采用1:3防水砂浆粉严,小圆孔宜采用微膨胀水泥砂浆二次填塞密实.孔洞填塞应由专人负责,并及时办理专项隐蔽验收手续.

4、外墙抹灰基层应采用人工凿毛或界面剂砂浆进行毛化处理,并应进行喷水养护.基层平整度偏差超标时,应进行局部凿除,再采用聚合物水泥砂浆进行修补.

5、抹灰前应清除墙面污物,并提前1d浇水湿润.

6、两种不同基体交接处的处理应符合墙体防裂措施的要求.

7、外墙抹灰至少分三遍完成,厚度按7:7:6进行,施工时每层厚度宜控制在6~10mm,当总的抹灰厚度大于35mm时,要有防坠落措施.抹灰上遍与下遍之间应保持间隔时间,最后一遍抹灰应做防水砂浆面层,平整度不应大于2mm,门窗洞口及墙体转角清边应

在基层抹灰时完成,避免在贴砖十找补.外墙抹灰各层接缝位置应错开,并设置在混凝土梁、柱中部.

8、面砖镶贴必须采用满粘法.宜降低粘结层厚度,防止未满粘或勾缝不密实形成"蓄水囊".勾缝应采用具有抗渗性的粘结材料,应二次勾缝,不采用"满抹"方法勾缝.应采用符合《陶瓷墙地砖胶粘剂》标准的水泥基粘结材料镶贴面砖,面砖镶贴完毕后,应由法定检测机构对粘结强度进行检验,并提供检测报告.

9、出檐、台、板根部镶贴应先下后上、先平后立;外端部应先立后平,坡向应内高外低;压顶、滴水交圈、接茬密实.墙面阴阳角应采用异型角砖.阳角处也可采用边缘加工成45度角的面砖对接,

10、外墙面砖镶缝必须采用勾缝条抽出浆至密实.

11、窗台、窗楣、阳台、雨蓬、腰线和挑檐等处抹灰的排水高差不应小于2cm.滴水线宽度应为15~25mm,厚度不小于12mm,且应粉成鹰嘴式.

八、门窗渗漏防治的技术措施

1、门窗安装前应进行气密性的见证样、检测。门窗加工前,应对其抗风压性能、空气渗透性能和雨水渗透性能进行定型检测,检测结果达不到设计要求时,必须对门窗型式进行修改,重新检测合格后才能正式加工。

2、塑钢六窗应检查型材或内衬增加型钢壁厚和内衬增强型号钢的方式是否符合设计要求。

3、门窗框安装固定前应对预留墙洞尺寸进行修改,用防水砂浆刮糙处理,然后实施外框固定。固定后的外框与墙体应根椐饰面材料确定间隙。

4、门窗洞口四周应按照门窗框固定连结位置设置预埋件,不得将门窗外框直接埋入墙体,严禁在砖墙上用射钉或钢钉固走,也不得在多孔砖上用膨胀螺栓固定。砌体上的预埋件应使用小型号砼砌块。

5、固定连结位置应距边框及中横框、中竖框与边框交接处的两侧不大于150mm,其它固定点间距不大于500mm,每个连结件不得少于两面个固定点。

6、连结件应采用厚度不小于 1.5mm,宽度不小于25mm 的镀锌冷轧钢板,两端伸出窗框与墙体固定;铝合金门窗的连结件应与门窗框配套使用。组合塑料门窗的拼樘料应采用与其内腔紧密吻合的增强型钢作为内衬,型钢两端应比拼樘料长出10~15mm。

7、门窗洞口应干净干燥后施打发泡剂,发泡剂应连续施打、一次成型、充填饱剂外膜破损。

8、门窗框外侧应留5mm宽的打胶槽口;外墙面层为粉刷层时,宜贴十字型塑料条做槽口。

9、打胶面应干净干燥后施打密封胶,且应采用中性硅酮密封胶,严禁在涂料面层上的密封胶。

九、建筑物临空防护栏杆质量通病防治措施(栏杆高度不够、间距过大、连结固定不够、耐久性差)

1、金属栏杆的制作和安装的焊缝,应进行外观质量检验,其焊缝应饱满可靠,不禁点焊。

2、预埋件或后置埋件的规格型号、制作和安装方式除应符合设计要求外,尚应符合以下要求:1)、主要受力杆件的预埋件钢板厚度不应小于4mm,宽度不应小于80mm,锚筋直径不小于6mm,每块预埋件不宜少于4根钢筋,埋入砼的锚筋长度不小于100mm,锚筋端部为1800弯钩。当预埋件安在砌体上时,应制作成边长不小于100mm的砼预制块,砼强度等级不小于C20,将埋件浇筑在砼土预制块上,随墙体砌块一同砌筑,不得留洞后塞。

2)、主要受力杆件的后置埋件钢板厚度小于4mm,宽度不宜小于60mm;立杆埋件不应小于两颗螺栓,并前后布置,其两颗螺栓的连线应垂直相邻立柱间的连线,膨胀螺栓的直径不宜小于10mm;后置埋件必须直接安装在砼结构或构件上,已装饰部位应先清除装饰装修材料后才能安装后置埋件。

3、栏杆必须进行防腐处理,除锈后应涂刷两度防锈漆和两度及以上的面漆。

4、防护栏杆的施工前应按设计及规范要求先进行“样板”的施工,经有关单位检查验收合格后方可进行大面积的安装,检查时应提供原材料合格证明、复验报告以及相关检测报告。

5、护栏高度、栏杆间距、安装位置必须符合设计要求。护栏安装必须牢固,栏杆护手与立柱、立柱与主体结构的连接必须采取可靠的措施,不得直接埋管或点焊于膨胀螺栓上。栏杆杆件应光滑,不得有毛刺。

6、栏杆安装预埋件的数量、规格、位置以及防护与预埋件的连接接点应符合设计要求,焊接连的金属、塑料栏杆及扶手必须进行满焊。预埋件连接节点、防雷连接节点应进行隐蔽工程验收。

7、栏板的涂装应均匀,无明显起皱、流附,无漏刷,附着良好;金属栏杆的除锈等级和涂层干膜总厚度应符合设计要求,检查验收时应检查涂层的附着力和涂层干膜的总厚度,设计无要求时应按《钢结构工程施工质量验收规范》执行,并有相应的记录资料。

8、在防护栏杆安装施工完工后,未经验收或者验收不合格的,不得进行下道工序的施工。

9、房屋的建设单位应在移交房屋时出具栏杆等临空防护的合理使用年限和合理使用说明书,房屋管理者(建设方或物管)在房屋的使用过程中应根椐说明书对栏杆等临空防护进行定期检查和维护。当使用年限超过设计确定的合理使用年限时,应该委托检测单位鉴定后,采取切实有效的措施后方可继续使用。

十、屋面渗漏防治的技术措施

1、砼瓦应有产品合格证及出厂检验报告,还要对砼瓦的抗渗性、吸水率、强度等物理进行复试,检测不合格不得用于工程上。应用混合砂浆将瓦窝牢在基层上,不得出现砼瓦松动、退坡等现象。

2、卷材防水层收头宜在女儿墙凹槽内固定,收头处应用防腐木条加盖金属条固定,

钉距不得大于450mm,并用密封材料将收口封严。

3、刚性细石砼防水屋面施工除应符合相关规范要求外,还应满足以下要求。

1)、钢筋网片应采用焊接型网片

2)、砼浇捣时,宜先铺三分之二厚度砼并摊平、再放置钢筋网片,后铺三分之一的砼,振捣并碾压密实,收水后二次压光。

3)、分格缝应上下贯通,缝内不得有水泥砂浆粘结。在分格缝和周边缝隙干净干燥后,用与密封材料相匹配的基层处理剂粉刷,待其表面干燥后立即嵌填防水油膏,密封材料底层应填背衬泡沫棒,分格缝上粘贴不小于200mm宽的卷材保护层。

4)、保水养护不小于14天。

4、在屋面各道防水层或隔气层施工时,伸出屋面管道、井及高出屋面的结构处均应用柔性防水材料做泛水,其高度不小于250mm;最后一道泛水材料应采用卷材,并用管箍或压条将卷材上口压紧,再用密封材料封口。

5、卷材防水层的技术措施

1)、基层处理剂涂刷均匀,对屋面节点、周边、转角等用毛刷先行涂刷,基层处理剂、接缝胶粘剂、密封材料等应与铺贴的卷材料相容。

2)、防水层施工前,应将卷材表面清刷干净;热铺贴卷材时,玛啼脂应涂刷均匀、压实、挤密,确保卷材防水层与基层的粘贴能力。

3)、不应在雨天、大雾、雪天、大风天气和环境平均湿度低于50时施工,并应防止基层受潮。

4)、应根椐建筑物的使用环境和气候条件选用合适的防水卷材和铺贴方法,上道工序施工完,应检查合格,方可进行下道工序。

5)、卷材大面积铺贴前,应先做好节点密封处理,附加层和屋面排水较集中部位(如屋面与水落口连接处、檐口、天沟、檐沟、屋面转达角处、板端缝等)细部构造处理、分格缝隙和空铺条处理等,应同屋面最低标高处向上施工;铺贴天沟、檐沟卷材时,宜顺天檐沟方向铺贴从水落口咱向分水线方向铺贴,尽理减少搭接。

6)、上下层卷材铺贴方向应正确,不应相互垂直铺贴。

7)、相邻两个幅卷材的接头相互错开300mm以上。

8)、叠层铺贴时,上下卷材的间搭接应错开;叠层铺设各层卷材,在开沟与屋面的连处应采取叉接法搭接,搭接缝应错开;接缝宜留在屋面或天沟侧面,不宜留在沟底,搭接无滑移、无挠边。

9)、高聚物改性沥青防水卷材和合成高分子防水卷材的搭接接缝,宜用材料性能相容的密封材料封严。

10)、屋面各道防水层或隔气层施工时,伸出屋面各管道、井及高出屋面的结构处,均应用柔性防水材料做泛水,高度不应小于250mm。管道泛水不应小于300mm,最后一道泛水应用卷材,并用管箍或压条将卷材上口压紧,再用密封材料封口。

6、屋面细部构造

1)、天沟、檐沟○1天沟、檐沟应增设附加层,采用沥青防水卷材时,应增设一层卷材;采用高聚物改性沥青防水卷材或合成高分子防水卷时,宜采用防水涂膜增强层。○2天沟、檐沟与屋面交接处的会加层宜空铺,空铺宽度不应小于200mm;天沟、檐沟卷材收头处应密封固定。○3格缝应上下贯通,缝内不得有水泥砂浆等杂物。待分格缝隙和周边缝隙干净干燥后,用与密封材料匹配的基层处理剂衬泡沫棒,分格缝上口粘贴不小于200mm,防水层的收头用水泥钉钉在砼斜板上,并用密封材料封口,檐沟下部做鹰嘴和宽度10mm的滴水槽。

2)、女儿墙泛水、压顶防水处理应符合下列要求;○1女儿墙为砖墙时卷材收头可直接铺压在女儿墙的砼压顶下,如女儿墙较高时,可在砖墙上留凹槽,卷材收头应压入槽内并用压条钉压固定后,嵌填密封材料封闭,凹槽距屋面找平层的高度不应小于250mm。○2女儿墙为砼时,卷材的收头采用镀锌钢板压条或不锈钢压条钉压固定,钉距≤900mm,并用密封材料封闭严密;泛水宜采取隔热防晒措施,在泛水卷材面砌砖后抹水泥砂浆或细石砼保护层,或涂刷浅色涂料,或粘贴铝箔保护层。

3)、水落口处防水处理应符合下列要求:○1水落口杯埋设标高应正确,应考虑水落口设防时增加的附加层和柔性密封层的厚度及排水坡度加大的尺寸。○2水落口周围500mm范围内坡度不应小于5%,并应先用防水涂料或密封涂料涂封,其厚度为2-5mm,水落口杯与基层接角处应留宽20mm、深20mm的凹槽,以便填嵌密封材料。

4)、变形缝的防水构造处理应符合下列要求;○1变形缝的泛水高度不应小于250mm。○2防水层应铺贴到变形缝两侧砌体的上部。○3变形缝应填充聚苯乙烯泡沫塑料,上部填放衬垫材料,并用卷材封盖。○4变形缝顶部应加扣砼或金属盖板,砼盖板的接缝应用密封材料嵌填

5)、伸出屋面管道周围的找平层应做成圆锥台,管道与找平层间应留凹槽,并嵌填密封材料;防水层收头处,应用金属箍箍昆,并用密封材料封严,具体构造应符合下列要求:○1管道根部500mm范围内,砂浆找平层出高30mm坡向周围的圆锥台,以防根部积水。○2管道与基层交接处预留200mm×200mm的凹槽,槽内用密封材料嵌填严密。○3管道根部财周围做附加增加层,度度和高度不小于300mm。○4防层贴在管道上的高度不应小于300mm,附加层卷材应剪出砌口,上下层砌缝粘贴时错开,严密压盖。○5附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封严。十一、排水工程质量通病的治理措施1、引入室内的管沟开挖应平整,不得有突出的尖硬物体,塑料管道垫层和覆土层应采用细砂土。

2、排水管道穿越基础预留洞时,排水排出管管顶上部净空一般不小于150mm。

3、排水管道穿越楼板,地下室等有严格防水要求的部位时,其防水套管的材质、形成及所用填充材料应在施工方案中明确。安装在楼板内的套管顶部必须高出装饰地面20mm,卫生间或潮湿场所的套管顶部必须高出装饰地面50mm,套管与管道间环境间隙宜控制在10-15mm之间,套管与管道之间缝隙应采用阻燃和防水柔性材料封堵密实。

4、塑料雨水管道系统伸缩节应参照室内排水系统伸缩节设置要求设置。5、埋地及所有可能隐蔽的排水管道,应在隐蔽或交付前做灌水试验并合格。

建筑工程质量通病防治措施(大全)

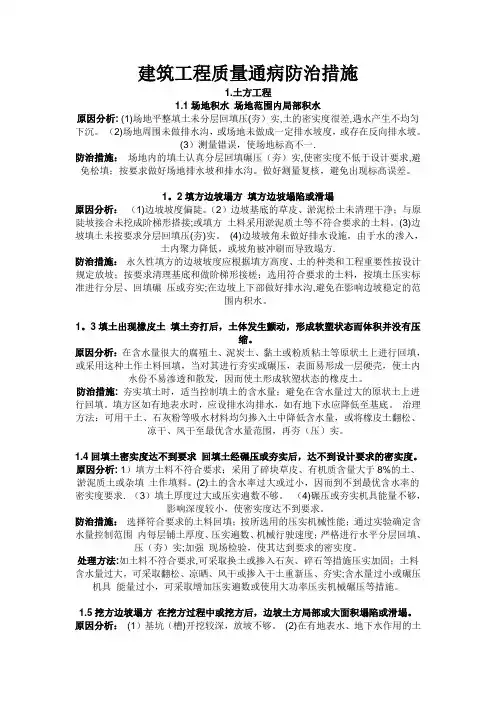

建筑工程质量通病防治措施 1.土方工程 1.1场地积水场地范围内局部积水 原因分析: (1)场地平整填土未分层回填压(夯)实,土的密实度很差,遇水产生不均匀下沉。(2)场地周围未做排水沟,或场地未做成一定排水坡度,或存在反向排水坡。(3)测量错误,使场地标高不一。 防治措施:场地内的填土认真分层回填碾压(夯)实,使密实度不低于设计要求,避免松填;按要求做好场地排水坡和排水沟。做好测量复核,避免出现标高误差。 1.2填方边坡塌方填方边坡塌陷或滑塌 原因分析: (1)边坡坡度偏陡。(2)边坡基底的草皮、淤泥松土未清理干净;与原陡坡接合未挖成阶梯形搭接;或填方土料采用淤泥质土等不符合要求的土料。(3)边坡填土未按要求分层回填压(夯)实。(4)边坡坡角未做好排水设施,由于水的渗入,土内聚力降低,或坡角被冲刷而导致塌方。 防治措施:永久性填方的边坡坡度应根据填方高度、土的种类和工程重要性按设计规定放坡;按要求清理基底和做阶梯形接槎;选用符合要求的土料,按填土压实标准进行分层、回填碾压或夯实;在边坡上下部做好排水沟,避免在影响边坡稳定的范围内积水。 1.3填土出现橡皮土填土夯打后,土体发生颤动,形成软塑状态而体积并没有压缩。

原因分析:在含水量很大的腐殖土、泥炭土、黏土或粉质粘土等原状土上进行回填,或采用这种土作土料回填,当对其进行夯实或碾压,表面易形成一层硬壳,使土内水份不易渗透和散发,因而使土形成软塑状态的橡皮土。 防治措施: 夯实填土时,适当控制填土的含水量;避免在含水量过大的原状土上进行回填。填方区如有地表水时,应设排水沟排水,如有地下水应降低至基底。治理方法:可用干土、石灰粉等吸水材料均匀掺入土中降低含水量,或将橡皮土翻松、凉干、风干至最优含水量范围,再夯(压)实。 1.4回填土密实度达不到要求回填土经碾压或夯实后,达不到设计要求的密实度。原因分析1)填方土料不符合要求;采用了碎块草皮、有机质含量大于8%的土、淤泥质土或杂填土作填料。(2)土的含水率过大或过小,因而到不到最优含水率的密实度要求。(3)填土厚度过大或压实遍数不够。(4)碾压或夯实机具能量不够,影响深度较小,使密实度达不到要求。 防治措施: 选择符合要求的土料回填;按所选用的压实机械性能;通过实验确定含水量控制范围内每层铺土厚度、压实遍数、机械行驶速度;严格进行水平分层回填、压(夯)实;加强现场检验,使其达到要求的密实度。 处理方法:如土料不符合要求,可采取换土或掺入石灰、碎石等措施压实加固;土料含水量过大,可采取翻松、凉晒、风干或掺入干土重新压、夯实;含水量过小或碾压机具能量过小,可采取增加压实遍数或使用大功率压实机械碾压等措施。 1.5挖方边坡塌方在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌。

房屋建筑工程质量通病及预防措施

房屋建筑工程质量通病 及预防措施

浅谈房屋建筑工程质量通病及预防措施摘要:房屋建筑是建筑业中的一个重要的组成部分,同时也是人们生活的根本保证。本文简单以房屋建筑中的地面起砂、内墙抹灰层空鼓开裂、外墙渗漏霉变以及卫生间和厨房的防渗漏等方面的问题为例,浅谈我国房屋建筑工程中质量通病以及相关的预防措施。 关键词:建筑质量房屋建筑通病预防 1 引言 随着我国建筑业的不断发展,人们对房屋建筑质量的要求也越来越高。但是就我国目前的房屋建筑质量上来看,还存在不少的通病和问题。房屋建筑不但是我国国民经济发展的重要组成部分,而且跟人们的基本生活紧密的联系在一起。因此,加强对房屋建筑质量通病上的预防工作,具有十分重要的现实意义。 2 房屋建筑工程中的质量通病 2.1地面起砂 地面起砂是目前房屋建筑质量中最大的问题,原因归结起来主要包含以下四个方面:1.水泥的强度无法达到建筑质量要求,强度过低,致使砂浆的强度不够而产生的地面起砂;2.在搅拌砂浆的时候过量的加水,或者是对砂浆的搅拌不均匀,没有充分的混合;3.对地面的表面压光的次数不够或者是压光的时机把握不准,致使砂浆的表面遭到破坏而起砂;4.砂浆收缩中浇水过多而带来的起砂和脱皮。

2.2 内墙抹灰层空鼓、开裂 内墙抹灰层出现问题的原因主要是因为对内墙的基层没有做好清扫工作,同时也没有按照不同的基层情况浇水;2.由于部分墙面凸凹不平,一次对其的抹平过厚;3.砂浆配比上出现的问题,使砂浆的保水性较差,同时硬化的收缩大,致使砂浆的粘结强度降低;4.施工人员的操作不当,没有对墙体进行分层抹灰;5.对一些电线、煤气管等基础设施的埋藏较浅而且没有加以固定所导致的内墙抹灰层的开裂。 2.3 外墙渗漏,内部霉变 房屋建筑中外墙出现的问题一般都是渗漏和内部的霉变,这些问题的原因在于:1.房屋建筑的外墙表面没有防水的措施,并且很多建筑中使用的防水涂料都不合格,因此没有在墙体表面形成有效的防水薄膜;2.外墙表面的防水涂料脱落或者开裂,致使雨水从开裂处渗漏进来所引起的内部霉变;3.施工时脚手架的洞眼的添堵不严,还有外墙与窗户的连接处开裂老化,致使雨水从这些洞眼或者开裂处渗透进来。 3 如何有效的预防房屋建筑工程中的质量通病 3.1 房屋起砂的预防措施 必须要按常规控制砂子、水泥的质量,砂子最好用水冲洗过,同时也要彻底清除基层表面的砌筑、粉刷落地灰及泥砂,并将凸出表面的水泥及混凝土块凿去,平整和冲洗基层。在抹面层时,基层表面要充分湿润,以免吸收砂浆水分;并要擦干凹坑处的积水,使其既潮

建筑工程质量通病防治措施范本

整体解决方案系列 建筑工程质量通病防治措 施 (标准、完整、实用、可修改)

编号:FS-QG-39935建筑工程质量通病防治措施Common quality control measures for construction projects 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 (一)主体工程: 1、模板工程: ①常见的质量通病有:爆模、未起拱、缝隙大等。 ②消除质量通病措施有: a.模板工程应有设计施工方案,模板支撑(架)应有足够的强度、刚度和稳定性,支撑(架)应能承受新浇筑砼的重量、模板重量、侧压力以及施工荷载。 b.砼梁≥4m时应按规定起拱 c.木模板应弹线修边,安装拼板应严格控制缝隙。 d.砼浇筑前,木模湿润水要足够。 e.旧模板翻转使用时板上的灰疙瘩应消除干净。 2、钢筋工程: ①常见的质量通病有:钢筋表面锈蚀、柱子外伸钢筋错

位、绑扎节点松脱、钢筋保护层不足、梁抗震135°箍筋漏弯、钢筋闪光对焊接头弯折或偏心、钢筋搭接焊不符焊接规定、板的负弯筋没有设马凳或被踩弯等。 ②消除质量通病措施有: a.钢材应按公司指定的符合要求厂家采购。 b.对锈蚀严重、带有颗粒状或片状的老锈钢筋不得使用。 c.浇筑砼前对伸出板面的柱筋应认真核对位置,并至少绑有两个箍筋固定,以防错位. d.铁丝绑扎应尽量选用不易松脱的绑扎形式,如节点松脱时重新绑牢。 e.搭接焊的钢筋的预弯应保证两钢筋的轴线在一直线上,再行施焊。 f.钢筋的保护层数量应满足需要。板的负弯筋应用垫块保护,安装预埋管线或浇筑砼时,不得踩踏板的负弯筋。 3、砼工程: ①常见的质量通病有:表面损伤如蜂窝、露筋、孔洞、夹渣,成型规格偏差如板面不平、歪斜、凹凸,内部缺陷如强度偏低、匀质性差、裂缝等。

建筑工程质量通病(整理标准版)

目录 第一章框架填充墙裂缝、外墙渗漏防治技术措施 (1) 一、构造要求 (1) 二、施工要求 (4) 第二章楼板裂缝控制与防治技术措施 (9) 一、构造要求 (9) 二、施工要求 (10) 第三章楼地面渗漏水的防治技术措施 (14) 一、构造要求 (14) 二、施工要求 (14) 第四章门窗渗漏水的防治技术措施 (16) 一、构造要求 (16) 二、施工要求 (16) 第五章屋面渗漏水的防治技术措施 (19) 一、构造要求 (19) 二、施工要求 (20) 第六章变形缝渗漏水的防治技术措施 (24) 一、构造要求 (24) 二、施工要求 (24) 第七章室内标高和几何尺寸施工控制措施 (26) 一、构造要求 (28) 二、施工要求 (29) 一、构造要求 (32) 二、施工要求 (32) 第十章电气工程质量通病防治技术措施 (40) 一、构造要求 (40) 二、施工要求 (41) 一、构造要求 (50) 二、施工要求 (51) 第一章框架填充墙裂缝、外墙渗漏防治技术措施 一、构造要求 1、住宅的地基基础设计必须控制变形值,并按湖北省地方标准 《建筑地基基础技术规范》DB42/242的有关规定进行地基变形计算, 除应符合该标准第5.3.1条的规定外,对于采用天然地基和复合地基 的住宅工程中心点的计算沉降量不宜大于150mm。建筑物地基基础、 主体结构工程必须按《混凝土结构设计规范》GB50010和《砌体结构

设计规范》GB50003的要求设置伸缩缝或采取有效防治墙体裂缝的措施。 2、墙体窗洞口部位窗台标高处设置现浇钢筋混凝土窗台板,混凝土强度等级不低于C20,板厚不小于100mm,内配纵向钢筋不小于3φ8、分布筋φ6@250mm,两端伸入墙体内不小于250mm,或延伸至与构造柱、框架柱连接。 3、墙体门窗洞口顶标高与圈梁、框架梁底标高不同时,若两者相差不大于300mm,过梁应与圈梁、框架梁一起现浇(见图1-1-1),否则设置的过梁两端伸入墙体内不小于250mm,或延伸至与构造柱、框架柱连接,其混凝土强度等级不低于C20,过梁宽同墙厚。 图1-1-1 4、在容易出现墙体裂缝的部位如顶层、底层及建筑物端部等,填充墙应采取下列加强措施: (1)所有墙体转角、纵横墙体相交部位,墙长超过4m墙的中部、墙体端部无拉接处,构造柱截面尺寸为墙厚×200mm,其混凝土强度等级不低于C20,纵筋4Φ12、箍筋φ6@200mm,构造柱纵向钢筋与主体结构可靠连接。 (2)砌块墙净高大于4m时,于墙体半高处加设一道与框架柱、

建筑工程质量通病防治措施

建筑工程质量通病防治措施 “百年大计,质量第一”说明了工程质量之重要性,确保工程质量是建设工程永恒的主题。 在建设工程施工中产生了大量的质量问题,这些质量问题具有常见性,多发性以及难以彻底根治性,被业内称之为建筑工程质量通病,长期困扰着工程建设各相关单位,已引起政府相关管理部门的高度重视。 此次质检站开展此项工作,对我们的管理工作提出了更高的要求。因此,为树立公司信誉,根据本公司内部多年对质量通病治理经验,根据本项目特点制定出如下防治措施: 分项工程质量通病防治措施 1、模板工程质量通病防治措施 1、模板安装前,先检查模板的质量,不符质量标准的不得投入使用。 2、梁模板 ?通病现象:梁身不平直、梁底不平及下挠、梁侧模炸模、局部模板嵌入柱梁间、拆模困难。 ?防治措施:支模时遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般略为缩短;梁侧模必须有压脚板、斜撑、拉线通直后将 梁模钉固。梁底模板按规定起拱;砼浇筑前,模板应充分用水浇透。 3、墙柱模板 通病现象:炸模、断面尺寸鼓出、漏浆、砼不密实,或蜂窝麻面、偏斜、柱身扭曲。 防治措施: ?根据规定的柱箍间距要求钉牢固;成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间柱模;四周 斜撑要牢固。 ?在浇筑楼层砼前,沿四周及筒体内侧@0.5~1M设置预埋锁筋,距砼水平面约10-20㎝,用于加固侧模,防止砼在楼层水平施工缝处

错台。 ?3)在浇完砼之前,将柱底、墙底模板与砼基层之间的缝隙用水泥砂浆填密实,在浇完砼之前先铺一层水泥砂浆50~100㎜,便于接浆。 ?4)侧模拆除时间不能太早,派专人先用小锤敲击柱身或墙身,一旦有空鼓声,表示砼面与模板已脱离,方可拆模。 4、板模板 ?通病现象:板中部下挠,板底砼面不平。 ?防治措施:楼板模板厚度要一致,搁栅用料要有足够的强度和刚度,木方规格务必一致,60×90,间距≤150㎜,搁栅面要平整;支顶 要符合规定的保证项目要求;板模按规定起拱。 2、钢筋工程质量通病预防措施 1、竖向钢筋偏位质量通病的防治措施 1、在立框架柱、剪力墙模板支撑系统前,宜在现浇混凝土楼面上预埋Ф12的钢筋头或Ф48的短钢管作为支点,间距不大于1M,并使斜支撑能与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用。 2、图纸会审与钢筋放样时注意梁、柱、墙筋的排列,尽量减少竖向主筋因排列问题而产生的位移。 3、在梁柱节点钢筋密集处,在柱与梁顶交界处,扎筋时给框架柱增加一个限位箍筋,用电焊将它与梁的箍筋点焊固定,在将柱主筋逐一绑扎牢固,并沿柱、墙高临时绑扎间距不大于300的箍筋或水平筋2~3道,确保节点处柱、墙筋在浇筑时不会发生偏位。 4、加强砼现场浇筑管理工作,认真进行技术交底,严禁将整管或整料斗的砼直接灌注到柱、墙内,不得随意冲撞构件的钢筋骨架,应先将砼卸在盘板上。再均匀下料,分层浇筑,分层振捣,这样既能保证砼的施工质量,又可防止撞偏钢筋骨架。 5、在进行竖向钢筋的搭接、焊接或机械连接前应先搭好脚手架,在上部通过吊线,用钢管固定出上部的托筋位置,使接长的钢筋能准确地套在箍筋范围内,这样在脚手架上安装柱、墙的钢筋,绑扎箍筋,即安全,又能保证竖向筋骨架不扭曲、不倾斜,还能提高工效。

(完整版)质量通病防治措施方案

目录 一、编制依据 (2) 二、工程概况 (2) 三、编制目标及原则 (3) 四、最常见的质量通病 (4) 五、质量通病的原因分析及防治措施 (5)

一、编制依据: 1.1、建筑工程施工质量验收统一标准(GB50300-2001) 1.2、混凝土结构工程施工质量验收规范(GB50204-2002) 1.3、屋面工程技术规范(GB50207-94) 1.4、《建筑地面工程施工质量验收规范》GB 50208-2002 1.5、《建筑装饰装修工程质量验收规范》GB 50210-2001 1.6、建筑防水工程施工工艺质量验收标准规范 1.7、施工手册 1.8、工程设计图纸 二、工程概况: 三、编制目标及原则: 3.1、建设工程质量通病是指建筑工程中经常发生的、普遍存在的一些工程质量问题。质量通病面大量广,危害极大;消除质量通病,是提高施工项目质量的关键环节。产生质量通病的原因虽多,涉及面亦广,但究其主要原因,是参与项目施工的组织者、指挥者和操作者缺乏质量意识,不讲“认真”二字。其实,消除质量通病,并不是什么高不可攀的要求,办不到的事。只要真正在思想上重视质量,牢固树立“质量第二”的观念,认真遵守施工程序和操作规程;认真贯彻执行技术责任制;认真坚持质量标准、严格检查,实行层层把关;认真总结产生质量通病的经验教训,采取有效的预防措施。

建筑工程质量的好坏很大程度上取决于“渗、漏、裂、空、堵”等质量通病的防治效果,这些质量通病主要表现为:外墙面渗水;外门窗周围渗水;屋面渗水;卫生间、厨房间渗漏;管道接口渗漏;地面、顶棚空鼓;楼地面、墙面裂缝;下水道堵塞等。 3.2、质量通病防治基本原则 1、质量通病的治理要以管理和技术措施为主,反对不计成本,以治理为名进行不必要的变更的治理行为。在管理上,要加强施工组织,完善各项制度,落实质量责任,推广标准化、精细化施工管理;在技术上,要加强技术创新,鼓励研发、推广和采用新技术、新材料,完善工艺流程和标准,严格执行强制性标准。 2、质量通病的治理要和精细化管理相结合,治理工作注重从小、从细抓起。治理质量通病的过程就是一个精细化管理的过程,要注重抓好工程质量的细小部位,施工管理的细小措施,施工工艺的细小环节。 3、质量通病的治理要加强协作,各负其责。在治理过程中,要通过治理责任这个纽带,建立治理沟通、协作机制,形成合力,共同发挥作用。 4、质量通病的治理要预先制定专项治理措施,找准病因,对症下药,做到事半功倍。质量通病是长期形成的痼疾,治理活动不可能一蹴而就、立竿见影,要根据工程实际情况,突出重点、重点突破,带动全面。 5、质量通病治理活动要在明确责任的基础上,充分发挥一线人员的智慧,要防止质量通病的治理要求、治理措施和一线人员不见面的情况,要让一线工程人员了解质量通病的名称、危害、产生原因和表现形式,掌握治理的措施和施工工艺关键环节,把治理的直接责任落实到一线,调动一线人员的积极性。 3.3、工程质量通病治理工作领导小组: 组长:唐新(项目经理) 副组长:黄礼辉(项目副经理)、张曼维(项目技术总工) 成员:王双(质检员)、各栋号施工员、劳务班组负责人 四、最常见的质量通病: 4.1基础不均匀下沉,墙身开裂; 4.2现浇钢筋混凝土工程出现蜂窝、麻面、露筋; 4.3现浇钢筋混凝土阳台、雨蓬根部开裂或倾覆、坍塌; 4.4砂浆、混凝土配合比控制不严,任意加水,强度得不到保证; 4.5屋面、厨房渗水、漏水; 4.6墙面抹灰起壳,裂缝、起麻点、不平整; 4.7地面及楼面起砂、起壳、开裂; 4.8门窗变形,缝隙过大,密封不严;

建筑工程质量通病防治

建筑工程常见质量通病防治 钢筋工程 一、钢筋加工 (一)钢筋加工形状及尺寸不符合规范 1、现象:箍筋、拉筋弯钩角度及平直部位长度不符合规范要求。 2、原因分析: (1)制作工人质量意识差,下料及制作时很随意造成。 (2)过程质量控制不严格,加工机械保养、维护不到位。 3、防治措施: (1)加强制作工人的专业知识培训工作,增强他们的质量意识; (2)制作前对制作工人进行专项技术交底,明确各类箍筋的制作要求及技术要点; (3)加强制作过程质量抽查,对加工中存在的质量问题及时进行纠正,避免不合格品产生。(二)直螺纹丝扣加工 1、现象:丝扣缺损、数量不够、丝头端部不平整。 2、原因分析: (1)操作工人未经培训,现场交底不清; (2)过程质量控制不严格,加工机械维护不到位; (3)丝头加工后未及时加戴保护帽进行保护;

(4)钢筋端部直接采用切割机切割。 3、防治措施: (1)钢筋接头丝扣加工的操作人员必须经过培训、考核、持证上岗; (2)现场须配备通规、止规等检测工具,对加工的丝头要经常性抽查; (3)合格的丝头应及时加装保护帽; (4)钢筋端头应采用无齿锯切割,以保证钢筋端部平整。 二、钢筋安装 (一)柱子纵向钢筋偏位 1、现象:钢筋混凝土框架柱基础插筋和楼层柱子纵筋外伸部分常发生偏位情况,因此在施工中必须及时进行纠偏处理。 2、原因分析: (1)模板固定不牢,在施工过程中,时有碰撞柱模的情况,致使柱子纵筋与模板相对位置发生错动; (2)因箍筋制作误差比较大,内包尺寸不符合要求,造成柱纵筋偏位,甚至整个柱子钢筋骨架发生扭曲现象; (3)不重视混凝土保护层的作用,如垫块强度低被挤碎,垫块设置不均匀,数量少,垫块厚度不一致及与纵筋绑扎不牢等问题影响纵筋偏位; (4)施工人员随意摇动、踩踏、攀登已绑扎成型的钢筋骨架,使绑扎点松弛,纵筋偏位; (5)浇筑混凝土时,振动棒极易触动箍筋与纵筋,使钢筋受振错位; (6)梁柱节点内钢筋较密,柱筋往往被梁筋挤歪而偏位; (7)施工中,有时将基础柱插筋连同底层柱筋一并绑扎安装,结果因钢筋过长,上部又缺少定位钢筋的约束,整个钢筋骨架刚度差而晃动,造成偏位。 3、防治措施: (1)设计时,应合理协调梁、柱、墙间相互尺寸关系。如柱、墙比梁边宽50至100mm,即以大包小,避免上下等宽情况发生; (2)按设计图纸要求将柱、墙断面尺寸标在各层楼面上,然后把柱、墙从下层伸上来的纵筋,用两个箍筋或定位水平筋分别在本层楼面标高及以上500mm处用柱箍点焊固定; (3)基础部分插筋应为短筋插接,逐层接筋,并用定位箍筋固定; (4)按设计要求正确制作箍筋,与柱子纵筋绑扎应牢固,绑点不得遗漏; (5)柱、墙钢筋骨架侧面的垫块应绑扎牢固,所有垫块厚度应一致,并为纵向钢筋的保护层厚度; (6)在梁柱交接处应用箍筋与柱纵向钢筋点焊固定,同时绑扎上部钢筋。 (二)框架节点核心部位柱箍筋遗漏 1、现象: 框架节点是框架结构的重要部位,但节点处的梁柱钢筋交叉集中,使该部位柱箍筋绑扎困难,因此遗漏绑扎箍筋的现象经常发生。

建筑工程质量通病防治措施方案

精品文档 GDAQ21101□质量通病防治措施专项施工方案 工程名称:金鼎中心区消防站工程 总承包单位:广东荣基鸿业建筑工程总公司 编制人:年月日 审核人:年月日 审批人:年月日

目录 一、工程概况 ---------------------------------------------------------------------------- 1 二、质量管理及保证措施 ------------------------------------------------------------- 1 三、工程质量的过程控制和质量通病的防治措施 ------------------------------- 4 1、模板工程-------------------------------------------------------------------------- 4 2、钢筋工程-------------------------------------------------------------------------- 7 3、混凝土工程------------------------------------------------------------------------ 9 4、砌筑工程------------------------------------------------------------------------- 16 5、防水工程------------------------------------------------------------------------- 17 6、楼板裂缝------------------------------------------------------------------------- 18 7、楼地面渗漏防治的技术措施 ------------------------------------------------- 19 8、外墙常见的质量通病 ---------------------------------------------------------- 20 9、门窗渗漏------------------------------------------------------------------------- 20 10、屋面施工阶段防水层起鼓、渗漏 ----------------------------------------- 21 11、屋面有排气要求的隔热层不按规定留排水、排气孔,使顶棚出现渗水等现象 ----------------------------------------------------------------------------- 22 12、楼梯抹灰后踏步阳角掉角、排水不畅------------------------------------ 22 13、尺寸偏差 ----------------------------------------------------------------------- 22

常见质量通病防治措施

常见质量通病防治 措施

目录 第一章建立质量管理体系及防治步骤 第一节概述 (1) 第二节质量通病防治的步骤 (1) 第三节质量通病防治措施 (3) 第二章建筑工程主要质量通病防治措施 第一节工程质量预控保证措施 (5) 第二节主要分部分项工程质量控制措施方案 (6) 施工质量验收单 (24)

第一章建立质量管理体系及防治步骤 第一节概述 建筑工程质量通病是指建筑工程中经常发生的,普遍存在的一些工程质量问题,由于量大面广,因此是对工程质量影响较大的质量问题,是我们施工质量管理中应控制的重要方面。质量通病是现场质量管理中的重点,从孤立地看其形成的质量问题好象不严重,但实际上因其在施工全过程发生的面广(各专业施工都存在有不同程度的质量通病)、频次高(不断地消除又不断地发生,有的是重复发生),可能发生在工程的任何部位,因此其造成的危害是很大的,降低了工程局部质量及影响了工程总体质量。消除已产生的质量问题需要时间,某部位或工序的质量问题可能会对后续工序的施工工期造成影响,因此影响了工期。 治理质量通病,使其发生被控制在最低程度,关键在于治理目标明确(即在分析各类质量通病对工程质量和企业形象影响程度的基础上,在分析自身薄弱环节的基础上明确要重点防治和加强防范的是哪些质量问题),防治措施可行及落实,监督人员落实及职责落实,同时还必须奖罚落实,治理质量通病,重点抓

“预防、控制”和“奖罚”,工程施工过程中,与质量有关的各项目部及施工人员认真按要求去做了,则通病的防治就会取得较好效果。 第二节质量通病防治的步骤 建立施工现场质量管理体系,并确保其真正的有效运行,有效运行的质量管理体系,能够确保产品质量和服务质量达到顾客满意。 从当前公司的现场(项目上)质量体系运行情况看,在管理上比前几年的确有了提高,全体项目部施工员和施工班组的认识也有了改变。 因此建立质量管理体系并有效地运行是工程质量和防治通病的基本保证。 (一)项目质量目标分解及落实质量责任 质量目标首先是制定项目质量目标,并层层分解到各分项工程和各最小作业单位,明确目标,确定每个单位,每个人的质量责任,是质量控制的基本要素。有目标无责任,有责任无目标,都会使质量失控,因此,这是预控措施的组成部分,也是质量通病防治的预控措施之一。操作人员有了质量责任,明确了工序质量要求,操作就会规范一些,精细一些,就能够减少质量通病及质量问题的发生,在上述质量目标分解的基础上,下一步就是制定质量通病的治理目标及其分解。 (二)质量通病治理目标的确定及分解

建筑工程常见质量通病

建筑工程常见质量通病 建筑工程常见质量通病建筑工程常见质量通病的预防措施建筑工程涉及面广、环节多、管理复杂,特别是施工队伍技术素质参差不齐,急功近利或出于不正当利润追求以及其它多种原因,施工过程中存在着各种各样的质量隐患,也给工程监理带来了很大难度,本工程为公共建筑, 为了保证观感质量, 特将本工程房屋建筑阶段容易出现的一些施工质量问题进行简要分析和提出一些预防措施。 A. 模板工程 a. 出现问题:模板轴线偏位、标高不准、支模过程中出现凸肚、缩颈和翘曲,致砼料浇灌振捣时出现漏浆、跑模、模板拆除后出现蜂窝麻面、孔洞、露筋或几何尺寸超出设计尺寸等。 b. 原因分析:主要是人为操作不当、放线不准、支模过程中不拉水平、垂直线、不设标准基准线;模板不校正、支撑点少且不牢固;模板变形、振动时不均匀,发生错位没有及时发现并调整。 c. 预防措施:确保模板质量,不许劣质模板进场,检查放线准确度,设置水平、垂直基准点,反复检查模板的水平、竖向是否正确,检查各支撑点是否牢固、数量、间距尺寸是否合理,消除模板内部、底模、接缝处的杂物,当楼层高度>3.5m、跨度》6m的支模体系,应进 行专项施工方案设计,首层支模必须在硬地上施工,如有特殊情况,应采取有效措施,防止支撑沉降变形;禁止使用铁皮做模板、杂树枝做支顶材料,高度<4.5m 的支模可使用尾径不小于 80mn t勺杉木做支顶材料;模板拼装应平整、紧密,缝隙应<2mm且支模牢固,柱与梁 接头处的开口位模板必须做至楼板模板的底面,接头处支模平直、不变形;在施工缝面位置开100X 100mm生口模板,以清除杂物,柱、墙模板底脚应留》200X 200mm 生口模板,墙按 < 1000mm设置;浇筑砼前应全面检查,清除模板内的杂物和垃圾,现浇砼结构的底模板及其支架拆除时砼强度应符合设计要求,当设计无具体要求时,应符合下列规定:结构类型结构跨度(m)按设计的砼强度标准值的百分率计(%) 板w 2 50 >2、w 8 75 >8 100 梁、拱、壳w 8 75 >8 100 悬臂构件w 2 75 >2 100 后浇带浇筑砼后,砼强度必须达到100%设计强度和28d 后方能拆除模板。 B. 钢筋工程 a. 出现的问题:钢筋规格,布筋间距尺寸与设计图纸不符,墙、柱、主筋偏位,楼板及悬挑板上筋下陷,同截面接头过多,绑扎及焊接不符合规范要求,骨架歪斜和基础钢筋倒钩等。

建筑工程质量通病防治办法

质量通病防治方案 (寿光华盛·新城明珠C区) 编制: 审核: 批准: 浙江小九天建设集团公司 第一章、编制说明 针对目前建筑工程中,存在的大量质量通病的情况,项目部组织质量、安全、材料等相关部门,结合《山东省住宅工程质量通病专项治理措施》的相关规定,国家有关法律、法规和工程技术标准以及借鉴诸多工程实例的防治方法,特制订了《寿光华盛·新城明珠C区工程质量通病防治方案和施工措施》,以指导今后施工。 一、执行常用的施工规程、规范 1、《山东省住宅工程质量通病专项治理措施》 2、《建筑工程施工质量验收统一标准》(GB50300-2001) 3、国家建设部《工程建设标准强制性条文(2002)版》 4、《工程测量规范》(GB50026-93) 5、《建筑地基基础施工质量验收规范》(GB50202-2002) 6、《地下防水工程质量验收规范》(GB50208-2002) 7、《混凝土结构工程施工质量验收规范》(GB50204-2002) 8、《钢结构工程施工质量验收规范》(GB50205-2001) 9、《钢筋焊接及验收规程》(JGJ18-96) 10、《建筑地面工程施工质量验收规范》(GB50209-2002) 11、《屋面工程质量验收规范》(GB50207-2002)

12、《砌体工程施工质量验收规范》(GB50203-2002) 13、《混凝土小型空心砌块工程施工及验收规程》(DG/TJ08-006-2000) 14、《混凝土小型空心砌块工程质量检验评定标准》(GJ/TJ08-007-2000) 15、《建筑装饰装修工程质量验收规范》(GB20210-2001) 16、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 17、《建筑电气安装工程施工质量验收规范》(GB50303-2002) 二、执行常用的施工安全规程、规范 1、《施工现场临时用电安全技术规范》(JGJ46-88) 2、《建筑施工安全检查标准》(JGJ59-99) 3、《建筑施工高处作业安全技术规范》(JGJ80-91) 4、《建筑机械使用安全技术规程》(JGJ33-2001) 5、《建筑安装工程安全技术规程》 6、《建筑安装工人安全技术操作规程》 7、《建筑施工扣件式钢管脚手架安全技术规范》〔JGJ130-2001(2002年局部修订)〕 第二章、工程概况 华盛·新城明珠C区1#~5#楼,13#~28#楼6#~12#楼,29#~32#楼,工程总计建筑面积195712.67平方米。其中砖混结构为61712.5平方米,框子剪力墙结构为134000.17平方米。位于山东省寿光市地处幸福南路西侧,弥河街南侧,建设单位为寿光市华盛房地产开发公司,设计单位为寿光市建筑设计研究院有限责任公司和浙江华洲国际设计有限公司,监理单位是青岛建研院建设监理有限责任公司,由浙江小九天建设集团有限公司施工。 第三章、质量通病防治工作领导小组 成员 组长:潘明霞

常见质量通病及防治措施

常见质量通病及防治措施 在房屋装修中,因其工序多且复杂,多为手工操作,会出现很多质量通病,如厨卫渗漏、瓷砖脱落、饰面板开裂、墙面开裂、漆面效果不佳等,这些质量通病的存在不但会影响美观,而且会给房屋结构带来质量隐患,是一个不容忽视的质量问题。现结合本地多个装饰装修公司装修施工管理经验,浅谈一下装修工程的质量通病及其预防措施。 一、有防水要求的部位渗漏 (一)原因分析 1、装修时,因施工处理不当,破坏了原有楼地面的防水层,装修后出现楼地面渗漏现象; 2、施工中选用的防水材料不恰当,不按规范要求选料,排水坡度处理不恰当; 3、在厕所、厨房内,随意改动上下水管道、电气线路,剔除原用水设备等,导致排水不畅、管道穿楼板处渗漏水的现象。

(二)处理措施 1、地面砖破损、空鼓和接缝处渗漏的,应先将损坏的面砖拆除,对基层进行防水处理后,再采用聚合物水泥防水砂浆将面砖满浆粘贴牢固并勾缝严密。 2、墙面防水层破损渗漏的,应采用涂布防水涂料或抹压聚合物水泥防水砂浆进行处理;地面防水层破损渗漏的,应采用涂布防水涂料,且管根、地漏等部位应进行密封防水处理,修缮后,排水应顺畅;地面与墙面交接处防水层破损渗漏的,宜在缝隙处嵌填密封材料,并涂布防水涂料。 3、穿墙(地)管根渗漏的,宜嵌填密封材料,并涂布防水涂料。 二、抹灰层面出现空鼓、裂缝,阴阳角不垂直、不方正,装饰灰线不牢固、开裂、变形 (一)原因分析 1、基层清理不干净或处理不当;砖墙面浇水不透,抹灰砂

浆过快失水; 2、砂浆原材料及配比选用不当; 3、基层偏差较大,一次抹灰过厚,干缩率较大; 4、抹灰前没有事先按规矩找方、挂线、做灰饼和冲筋、冲筋用材强度较低或冲筋后过早进行抹面施工;冲筋离阴阳角距离较远,影响了阴阳角的方正。 (二)处理措施 1、须认真做好抹灰前的基层处理; 2、抹灰前墙面应先浇水,砖墙基层一般浇水两遍;加气混凝土表面应提前两天浇水;混凝土墙吸水率低,浇水可少些; 3、主体施工时宜建立质量控制点,严格控制墙面的垂直和平整; 4、抹灰前应按规矩找方、横线找平,竖线吊直,弹出准线和墙裙(或踢脚板)线;检查墙面平整度和垂直度,决定抹灰厚度。

建筑工程质量通病及预防措施

防止质量通病的措施 ㈠模板工程 模板安装前,先检查模板的质量,不符质量标准的不得投入使用; ⑴梁模板 通病现象:梁身不平直、梁底不平及下挠、梁侧模炸模、局部模板嵌入柱梁间、拆除困难。 防治措施 ①支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸 一般应略为缩短。 ②梁侧模必须有压脚板、斜撑、拉线通直后将梁模钉固。梁底模板 按规定起拱。 ③混凝土浇筑前,模板应充分用水浇透。 ⑵柱模板 通病现象:炸模、断面尺寸鼓出、漏浆、混凝土不密实,或峰窝麻面、偏斜、柱身扭曲。 防治措施 ①根据规定的柱箍间距要求钉牢固。 ②成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶 部拉通长线,再立中间柱模。四周斜撑要牢固。 ⑶板模板 通病现象:板中部下挠,板底混凝土面不平。

防治措施: ①楼板模板厚度要一致,搁栅木料要有足够的强度和刚度,搁栅面 要平整。 ②支顶要符合规定的保证项目要求。 ③板模按规定起拱。 ㈡钢筋工程 ⑴竖向钢筋偏位质量通病的防治措施 ①在立框架柱、剪力墙的模板支撑系统前,宜在现浇混凝土楼面上预埋φ12的钢筋头或φ48的短钢管作为支点,间距不大于1m,并使斜支撑能与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用。 ②图纸会审与钢筋放样时注意梁、柱筋的排列,尽量减少竖向主筋因排列问题而产生的位移。 ③在梁柱节点钢筋密集处,在柱与梁顶交界处,扎筋时给框架柱、暗柱增加一个限位箍筋,用电焊将它与梁的箍筋点焊固定,再将柱主筋逐一绑扎牢固,并沿柱高临时绑扎间距不大于@500的箍筋,确保节点处柱筋在浇时不会发生偏位。 ④剪力墙在距楼面标高500mm处,用不小于φ12的水平钢筋,临时将竖向钢筋按排列逐一绑扎固定,再沿垂直于水平钢筋的方向,用16#铅丝在模板上或楼面钢筋上将水平筋加以固定,以此控制好竖向钢筋的间距和排距,并能防止在下料和振捣时造成竖向钢筋偏位。

常见质量通病防治措施

常见质量通病防治措施 一、砼工程质量通病防治措施 砼工程质量通病及防治措施 (1)蜂窝(砼结构局部出现疏松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿) ①产生原因: a.砼配合比不当或砂、石子、水泥材料加水计量不准,造成砂浆少、石子多; b. 砼搅拌时间不够,未拌和均匀,和易性差,振捣不密实; c.下料不当或下料过高,未设串筒使石子集中,造成石子砂浆离析; d.砼未分层下料,振捣不密实,或漏振,或振捣时间不够; e.模板缝隙未堵严,水泥浆流失; f.钢筋较密,使石子料径过大或坍落度过小; g.基础、柱、墙根部末稍加间歇就继续灌上层砼。 ②防治措施 认真设计、严格控制砼的配合比,经常检查,做到计量准确;砼搅拌均匀,坍落度适合;砼下料高度超过2m应设串筒或溜槽;浇灌应分层下料,分层捣固,防止漏振;模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;基础、柱、墙根部应在下部浇完间歇1—1.5h,沉实后再浇上部砼,避免出现“烂脖子”。 (2)麻面(砼局部表面出现缺浆和许多小凹坑、麻点、形成粗糙面,但无钢筋外露现象)

①产生原因: a.模板面粗糙或粘附水泥浆渣等杂物未清理干净,拆模时砼表面被粘坏; b.模板未浇水湿润或湿润不够,构件表面砼水分被吸去,使砼失水过多出现麻面; c.模板拼缝不严,局部漏浆; d.模板隔离剂涂刷不均匀,或局部漏刷或失效,砼表面与模板粘结造成麻面; e.砼振捣不密实,气泡未排除,停在模板表面形成麻点。 ②防治措施 模板表面清理干净,不得粘有干硬水泥砂浆等杂物;浇灌砼前,模板应浇水充分湿润,模板缝隙,应用油毡纸、腻子等堵严;模板隔离剂应选用长效的,涂刷均匀,不得漏刷;砼应分层均匀振捣密实,至排除气泡为止。 (3)孔洞(砼结构内部有较大的空隙,局部没有砼或蜂窝特别大,钢筋局部或全部裸露) ①产生原因: a.在钢筋较密的部位或预留孔洞和埋设件处,砼下料被搁住,未振捣就继续浇筑上层砼; b.砼离析,砂浆分离,石子成堆,严重跑浆,又未进行振捣; c.砼下料过多,过厚,下料过高,振捣器振动不到,形成松散孔洞;

建筑工程质量通病防治手册

建筑工程质量通病 防治手册 (内部使用) 广东工程建设监理有限公司 广东华工工程建设监理有限公司 联合体

目录 第一章模板一般质量通病及其防治 (1) 第二章钢筋安装一般质量通病及其防治 (3) 第三章混凝土一般质量通病及其防治 (3) 第四章砖砌体工程一般质量通病及其防治 (7) 第五章屋面工程 (9) 第一节屋面找平层 (9) 第二节卷材防水屋面 (12) 第三节涂膜防水屋面 (13) 第四节刚性防水屋面 (17) 第五节屋面保温层 (21) 第六章保温隔热工程 (24) 第一节松散材料保温层 (24) 第二节屋面隔热 (24) 第七章地面工程 (25) 第一节水泥地面 (25) 第二节板块地面 (28) 第三节木地板 (30) 第八章门窗工程 (33) 第一节木门窗制作 (33) 第二节门窗框安装 (34) 第三节钢门窗安装 (37) 第四节塑料门窗安装 (39) 第九章抹灰饰面工程 (42) 第一节内墙抹灰 (42) 第二节外墙水泥砂浆抹灰 (46) 第十章饰面板(砖)工程 (49) 第一节室外面砖(外墙砖)墙面 (49) 第二节室内瓷砖(内墙砖)墙面 (51)

第十一章木装修工程 (54) 第一节木窗帘盒 (54) 第十二章涂饰工程 (55) 第一节溶剂型涂料涂饰工程 (55) 第二节水性涂料涂饰工程 (58) 第十三章建筑电气安装工程 (62) 第一节室内配线 (62) 第二节灯具电器安装 (66) 第三节火灾自动报警系统安装 (69) 第四节电缆敷设 (70) 第十四章暖卫管道工程 (71) 第一节室内给水管道安装 (71) 第二节室内排水管道安装 (71) 第十五章室外工程 (72) 第一节散水 (72) 第二节室外台阶 (72)

市政工程常见质量通病防治措施

第一节市政工程常见质量通病防治措施 一、关于检查井周边破损、沉陷、井盖位移、坠落的防治办法 (一)设计要求: 1、雨污水等各类管线检查井设置应尽量避开公交站台和路口曲化段. 2、检查井室基础应根据地基承载力、荷载等情况做出设计,检查井基础应与管道基础连成整体。 3、车行道检查井禁止使用砖砌筑,宜采用整体稳定性好,强度高、闭水性理想的现浇钢筋混凝土检查井、预制装配式钢筋混凝土检查井、混凝土模块检查井或采用其它质量可靠、技术工艺先进的检查井。 4、井框盖宜采用防响、防滑、防盗、防坠落、防位移的多防功能的井框盖,质量指标应符合道路使用功能和规范要求。 5、井框与井壁调平层宜采用耐压、不变形材料,如小型铁件。 6、施工图设计应绘制检查井框安装大样图。 (二)施工要求: 1、施工前,须按设计图纸做好放样工作,检查井标高应准确。 2、施工单位应严格按照图纸施工,检查井周边填料与道路结构层同步填筑,并必须以小型压实设备同步碾压,压实度不小于结构层压实度要求。 3、采用反开槽处理检查井周边时,应以检查井为中心开挖一定环长和深度的基坑,宽度应满足小型机械压实的要求,填料应采用水硬性材料分层压实或采用水泥混

凝土,高度应与路面基层平齐。 4、严格控制井框盖标高和横坡度,确保路面与井框盖上表面平齐。 (三)监理要求 1、加强对检查井基础及井身施工质量的检查,加强井框盖质量的验收,检查井框盖与井身的联结是否稳定牢固。 2、加强对检查井周围填充料的密实度、管道与井室接口的密封性、预制块拼装后缝隙中灌注填充料密实性的检查。 3、井框周围沥青混凝土面层摊铺时,严格检查井室周围沥青混凝土压实度以及沥青混凝土面层是否与井框齐平。 4、做好检查井施工各道工序的验收记录。 二、关于桥台背后下沉、跳车的防治办法 (一)设计要求: 1、桥台背后为软土地基时应进行沉降计算,当沉降大于规范规定时,应针对沉降进行地基处理设计。 2、软土地基处理应根据地基情况、施工条件和国家规范选用相应方法处理,宜采用轻质材料,如粉煤灰掺快速增强固化剂、聚苯乙烯泡沫(EPS)等。并在桥台边缘与路堤坡角处加密处理。 3、台后填土应采用砂砾等透水性材料或石灰土,同时严格控制回填质量。 4、台后宜设置现浇钢筋混凝土搭板。

建筑工程质量通病防治措施

建筑工程质量通病防治措施 (一)主体工程: 1、模板工程: ①常见的质量通病有:爆模、未起拱、缝隙大等。 ②消除质量通病措施有: a.模板工程应有设计施工方案,模板支撑(架)应有足够的强度、刚度和稳定性,支撑(架)应能承受新浇筑砼的重量、模板重量、侧压力以及施工荷载。 b.砼梁≥4m时应按规定起拱 c.木模板应弹线修边,安装拼板应严格控制缝隙。 d.砼浇筑前,木模湿润水要足够。 e.旧模板翻转使用时板上的灰疙瘩应消除干净。 2、钢筋工程: ①常见的质量通病有:钢筋表面锈蚀、柱子外伸钢筋错位、绑扎节点松脱、钢筋保护层不足、梁抗震135°箍筋漏弯、钢筋闪光对焊接头弯折或偏心、钢筋搭接焊不符焊接规定、板的负弯筋没有设马凳或被踩弯等。 ②消除质量通病措施有: a.钢材应按公司指定的符合要求厂家采购。 b.对锈蚀严重、带有颗粒状或片状的老锈钢筋不得使用。 c.浇筑砼前对伸出板面的柱筋应认真核对位置,并至少绑有两个箍筋固定,以防错位. d.铁丝绑扎应尽量选用不易松脱的绑扎形式,如节点松脱时重新绑牢。 e.搭接焊的钢筋的预弯应保证两钢筋的轴线在一直线上,再行施焊。

f.钢筋的保护层数量应满足需要。板的负弯筋应用垫块保护,安装预埋管线或浇筑砼时,不得踩踏板的负弯筋。 3、砼工程: ①常见的质量通病有:表面损伤如蜂窝、露筋、孔洞、夹渣,成型规格偏差如板面不平、歪斜、凹凸,内部缺陷如强度偏低、匀质性差、裂缝等。 ②地下室底板及墙体的防裂是本工程的关键,为保证地下室不裂,除在浇捣工艺上按前面所述施工方法进行,重点加强对砼的养护,具体为: a.底板施工完7天内专门覆盖塑料薄膜进行保水养护,上部施工暂停,7天扣进行淋水养护,保证砼表面湿润。 b.外墙在未拆模之前,在模板外侧淋水,保证模板内侧的水分不过早蒸发,拆模后挂麻袋养护14天。 ③消除质量通病措施有: a.浇筑时应认真振捣、严防漏振。 b.施工缝处夹有木屑、水泥浆块等杂物应消除干净。 c.模板安装完后应测量板面标高,并做板厚的控制点。 d.为防楼板裂缝,主体结构工程应备有足够模板供周转使用。 e.预埋塑料管如有两根塑料管重叠处应适当加筋,以防因塑料管与砼握裹力差而产生板裂缝。 f.悬挑构件砼应在强度达到100%之后方可拆模。 g.负筋采用马凳进行架设,砼浇筑时,派专人护筋,避免负筋踩坏而降低作用。 h.严格控制砼的质量和振捣时间,防止离析现象。 i.砼楼板采用麻袋覆盖养护,养护时间不得少于7昼夜。 4、砖砌体工程: ①常见的质量通病有:砖的规格尺寸差;砂浆强度不稳定;干砖上墙、砂浆不饱满;预埋件拉结筋漏放或少放;砖拱砌筑不规矩等。 ②消除质量通病措施有:

相关主题
文本预览
相关文档 最新文档
