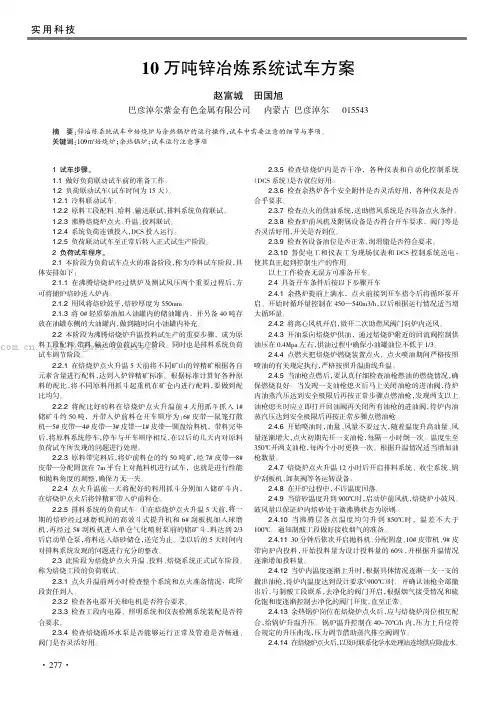

10 万吨锌冶炼系统试车方案

摘要:锌冶炼系统试车中焙烧炉与余热锅炉的运行

操作,试车中需要注意的细节与事项。

关键词:109?O焙烧炉;余热锅炉;试车运行注意事项

1试车步骤。

1.1做好负荷联动试车前的准备工作。

1.2负荷联动试车(试车时间为15 天)。

1.2.1 冷料联动试车。

1.2.2 原料工段配料、给料、输送联试,排料系统负荷

联试。

1.2.3 沸腾焙烧炉点火、升温、投料联试。

1.2.4 系统负荷连锁投入,DCS投入运行。

1.2.5 负荷联动试车至正常后转入正式试生产阶段。

2负荷试车程序。

2.1本阶段为负荷试车点火的准备阶段,称为冷料试车

阶段,具体安排如下:

2.1.1在沸腾焙烧炉经过烘炉及测试风压两个重要过程

后,方可将铺炉焙砂送入炉内。

2.1.2 用风将焙砂鼓平,焙砂厚度为550mm。

2.1.3 将0#轻质柴油加入油罐内的储油罐内,并另备40

吨存放在油罐东侧的大油罐内,做到随时向小油罐内补充。

2.2本阶段为沸腾焙烧炉升温投料试生产的重要步骤,

成为原料工段配料、带料、输送的负荷试生产阶段。同时也

是排料系统负荷试车调节阶段。

2.2.1在焙烧炉点火升温5 天前将不同矿山的锌精矿根

据各自元素含量进行配料,达到入炉锌精矿标准。根据标准计算好各种原料的配比,将不同原料用抓斗起重机在矿仓内进行配料,要做到配比均匀。

2.2.2将配比好的料在焙烧炉点火升温前4天用抓斗抓

入1 #储矿斗约50吨,并带入炉前料仓开车顺序为:6#皮带鼠笼打散机一5#皮带一4#皮带一3#皮带一1#皮带一圆盘给料机,带料完毕后,将原料系统停车,停车与开车顺序相反,在以后的几天内对原料负荷试车所发现的问题进行处理。

2.2.3原料带完料后,将炉前料仓的约50吨矿,经7#

皮带一8#皮带一分配圆盘在7m平台上对抛料机进行试车,也就是进行性能和抛料角度的调整,确保万无一失。

2.2.4点火升温前一天将配好的料用抓斗分别加入储矿

斗内,在焙烧炉点火后将锌精矿带入炉前料仓。

225排料系统的负荷试车。①在焙烧炉点火升温5天前,将一期的焙砂经过球磨机间的高效斗式提升机和6#刮板机

加入球磨机,再经过5#刮板机进入单仓气化喷射泵前的储矿斗,料达到

2/3后启动单仓泵,将料送入焙砂储仓,送完为止。②以后的5天时间内对排料系统发现的问题进行充分的整改。

2.3此阶段为焙烧炉点火升温、投料、焙烧系统正式试

车阶段。称为焙烧工段的负荷联试。

2.3.1点火升温前两小时检查整个系统和点火准备情况,

此阶段责任到人。

2.3.2检查各电器开关和电机是否符合要求。

2.3.3检查工段内电器、照明系统和仪表检测系统装配

是否符合要求。

2.3.4检查焙烧循环水泵是否能够运行正常及管道是否

畅通、阀门是否灵活好用。

2.3.5检查焙烧炉内是否干净,各种仪表和自动化控制

系统(DCS系统)是否就位好用。

2.3.6检查余热炉各个安全附件是否灵活好用,各种仪

表是否合乎要求。

2.3.7检查点火的供油系统,送助燃风系统是否具备点

火条件。

2.3.8检查炉前风机及附属设备是否符合开车要求,阀

门等是否灵活好用,开关是否到位。

2.3.9检查各设备油位是否正常,润滑脂是否符合要求。

2310督促电工和仪表工为现场仪表和DCS空制系统送电,使其真正起到控制生产的作用。

以上工作检查无误方可准备开车。

2.4 具备开车条件后按以下步骤开车

2.4.1余热炉提前上满水,点火前接到开车指令后将循

环泵开启。开始时循环量控制在450—540m3/h,以后根据

运行情况适当增大循环量。

2.4.2将离心风机开启,微开二次助燃风阀门向炉内送

风。

2.4.3开油泵向焙烧炉供油,通过焙烧炉附近的回流阀

控制供油压在0.4Mpa 左右,供油过程中确保小油罐油位不低于1/3 。

2.4.4点燃火把焙烧炉燃烧装置点火,点火喷油期间严

格按照喷油的有关规定执行,严格按照升温曲线升温。

2.4.5当油枪点燃后,要认真仔细检查油枪燃油的燃烧

情况,确保燃烧良好。当发现一支油枪熄灭后马上关闭油枪的进油阀,待炉内油蒸汽压达到安全极限后再按正常步骤点燃油枪,发现两支以上油枪熄灭时应立即打开回油阀再关闭所有油枪的进油阀,待炉内油蒸汽压达到安全极限后再按正常步骤点燃油枪。

2.4.6开始喷油时,油量、风量不要过大,随着温度升

高油量、风量逐渐增大,点火初期先开一支油枪,每隔一小时倒一次。温度生至350 C开两支油枪,每两个小时更换

次。根据升温情况适当增加油枪数量。

2.4.7 焙烧炉点火升温 12 小时后开启排料系统、收尘系

统、锅炉刮板机、卸灰阀等各运转设备。

2.4.8 在开炉过程中,不许温度回落。

249当焙砂温度升到900C 时,启动炉前风机,焙烧炉

小鼓风。鼓风量以保证炉内焙砂处于微沸腾状态为原则。

2.4.10当沸腾层各点温度均匀升到

850 C 时,温差不大

于100 C 。通知制酸工段做好接收烟气的准备。 2.4.11 30 分钟后依次开启抛料机、分配圆盘、

10#皮带 机、 9#皮带向炉内投料,开始投料量为设计投料量的

并根据升温情况逐渐增加投料量。 2.4.12 当炉内温度逐渐上升时,根据具体情况逐渐一支

并确认油枪全部撤出后,与制酸工段联系,去净化的阀门开 启,根据烟气接受情况和硫化饱和度逐渐控制去净化的阀门 开度,直至正常。 2.4.13 余热锅炉岗位在焙烧炉点火后,应与焙烧炉岗位

相互配合,给锅炉升温升压。锅炉温升控制在40-70 C /h 内, 压力上升应符合规定的升压曲线,压力调节借助蒸汽排空阀 调节。

2.4.14 在焙烧炉点火后,以及时联系化学水处理站连续

供应除盐水。

3 在升压过程中应做如下工作:

60%,

支的撤出油枪,待炉内温度达到设计要求( 900 C )时。

3.1 0.1Mpa ― 0.2Mpa 时,冲洗水位计。

3.2 0.2Mpa 时,关闭汽包排空阀,并通知仪表工冲洗压

力、流量、水位计等仪表导管。

3.30.2Mpa ― 0.3Mpa 时,维持压力通知检修人员对拆卸

过的法兰、人孔、手孔等处的螺栓进行热紧。

;以后

3.4 1.5Mpa 时,第二次冲洗水位计,并校对水位计

每升高1.0Mpa 冲洗检查一次直至正常。

3.5 2.0Mpa 时对锅炉进行一次全面的检查,发现问题,

停止升压。

3.6

4.0Mpa 时对安全阀定压和实验,验证其灵活性可靠

性,定压时先调节工作安全阀(1.06 倍工作压力),后调节控制安全阀(1.04 倍工作压力)。

3.7 当锅炉压力达到0.8Mpa 时。开始给除氧器加热,尽

快将除氧器调节至正常。

3.8产出的物料按排料的工艺走向向焙砂储仓输送。

3.9对于焙砂、烟尘以及混合矿每班取两个样进行分析,

以便指导生产,进行调节,尽快使焙砂质量合格。

4此阶段为系统负荷试车连锁阶段。

制酸工段负荷联试正常后,焙烧炉投料量根据情况逐渐

增加,达到要求值。各自动化系统连锁装置投入使用,使DCS

系统真正发生作用。在规定的期限内打通流程,产出合格产品。

本文主要对锌冶炼系统试车中,焙烧炉与余热锅炉的试

车细节进行了阐述,试车过程中其他设备的试车细节问题仍然需要注意的很多,不足之处请同行批评指正。

参考文献:

[1]彭容秋,任鸿九,张训鹏.铅锌冶金学[M]. 科学出版社,

2003 年3 月.

[2]彭容秋.锌冶金[M].中南大学出版社,2005年11月.

消防水试车方案

消防水系统试车方案 一、调试条件 1、系统调试前各类施工应全部完工并通过竣工验收。场地已清理干净,具备试车条件。 2、系统各类设备均已进行过单机通电和试运转,正常后才能进行系统调试。 3、消防水池等已储备设计要求的水量。 4、系统供电正常。 5、水泵已试运转正常,消防管网已充满水,阀门均无泄漏。 6、与系统配套的火灾报警系统牌工作状态。 二、调试要求: 1、按设计要求核实消防储水不做它用的技术措施。核实消防水泵的数量和供水能力。 2、消防水泵调试就以自动或手动方式启动消防水泵应在5min内投入正常运行。以备用电源切换时应在15min内投入正常运行。 3、稳压泵调试时模拟设计启动条件,应立即启动,当达到系统设定压力时,应自动停止运行。 4、报警阀调试在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。 5、启动一只喷头或以0.94-1.5L/s的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。 三、消火栓水压测试方法 采用消火栓检测压接头进行测试。由水带接口、短管、压力表组成,可在消火栓出口形成一个测压环节。当与消火栓和水带、水枪连接时,检测枪口出水压力。 1、测试时,将测压接头与消火栓栓口连接,旋转短管使压力表处于便于观察的位置,在出口装上洞闷盖打开消火栓即可测量栓口静水压,在出口接上水带和水枪,打开消火栓即可测量栓口出水压力。 2、消火栓栓口的出水压力不应大于0.3Mpa,其栓口静水压不应大于0.8Mpa。 四、喷淋系统调试方法 采用水喷淋系统专用试验接头进行测试。该试验接头可模拟一只喷头开放时管道内的水流状态,以检验系统及其组件是否启动和动作。测试时,将试验接头与系统管道末端试验阀连接,开启开端试验阀可对系统及其组件进行下列项目的检测: 1、系统最不利点处末端试水装置进行放水试验,流量、水压应符合设计要求。 2、喷头动作温度应符合设计要求。 3、湿式报警阀的调试应符合以下要求: (1)在其试水装置处放水,报警阀应及时动作。 (2)压力开关应接通电路报警,并应启动消防水泵。4、距水力警铃3m远处声强。应不低于70dB。5、喷淋消防泵完成启动的时间。 (1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。(2)以备用电源切换时,消防泵应在1.5min内投入正常运行。 6、稳压泵调试时,应模拟设计启动条件,稳压泵立即启动,当达到系统设计压力时,稳压泵要自动控制停止运行。 7、喷淋消防泵供水的最不利点喷头工作压力。8、喷淋系统联动试验应符合以下要求:(1)输入模拟火灾信号后,火灾自动报警器发出声光报警信号并启动自动喷淋系统。(2)启动一只喷头或以一定流量以末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时并能发出相应信号。 以下是火灾报警系统我们没有的话就不要了: 一、火灾报警系统调试方法

消防系统调试方案

消防系统调试方案 Last revised by LE LE in 2021

佛山岭南天地-D地块公寓式酒店项目 消防工程调试方案 编制: 审核: 审批: 总包单位:中天建设集团有限公司 编制单位:中建三局第一建设工程有限责任公司 编制日期:2011年6月7日 目录

2 2 3 一、工程简介 (1)工程项目名称:佛山岭南天地D地块公寓式酒店项目 (2)建设单位:佛山益康置业有限公司 (3)设计单位:广东启源建筑工程设计院有限公司 (4)监理单位:广东重工建设监理有限公司 (5)建设地点:佛山市禅城区祖庙路东侧人民路南侧 二、工程范围 本工程地处于佛山市禅城区祖庙路,总建筑面积77060万平方米,酒店建筑高度,为框架梁柱结构体系。在酒店区域下方有两层地下室结构,其中负二层主要为地下人防层,平时兼作车库;负一层主要为设备区,布置有办公室、储物房、空调机房、设备房

等;消防控制中心位于首层。首层~四层为裙房,主要为酒店大堂、宴会厅、精品展览厅、健身娱乐房等,四层~十四层为塔楼部分,为住宅公寓及酒店。 本工程消防系统主要有:防排烟系统、消防水系统、消防报警系统、疏散诱导及应急照明系统、消防电梯和防火卷帘及防火门等隔离等系统。 本工程在地下一层设置一座变电所,系统电量负荷最大值为8800KW,共采用6台1600KVA变压器。高压进线为两路市政10KV电缆,两路电源同时工作,互为备用。10KV 电源从建筑外市政穿管埋地引入或桥架敷设至B1层变电所。 负荷分类: 一级负荷:消防电梯、防火卷帘。防排烟设施、消防水泵、火灾自动报警系统及消防监控中心电源、紧急及疏散照明、塔楼公共走道及楼梯间照明、电讯机房电源等符合。 二级负荷:客梯回降、有线电视机房。 其余为三类负荷。 其中地下一层低压供配电房至B1层空调制冷机控制柜为两条线槽,其它由低压配电房至各用电柜间均为电缆供电。 三、工程特点 1、室内消火栓给水系统 室内消火栓系统由消防水池、消防泵组、屋顶消防水池及减压稳压装置组成,室内消火栓系统采用临时高压给水系统,在屋顶设消防水池一个,容积为18m3,设置在屋面,用于消火栓系统持压。在地下室泵房设有消火栓加压泵,系统设消防泵组,消防泵采用型号为25-W2,(Q=30L/S,H=110m,N=45KW)两台(一备一用),水池之间设置稳压泄压阀回流管,安全泄压阀开启压力为。室外设置三套SQ150消防水泵接合器,与室内消防系统连接。稳压泵采用IS65-40-200B (Q=5L/S H=58m N=3KW)两台(一备一用),气压罐采用的规格φ600×1800,(PN=)。 2、自动喷水灭火系统 本喷淋系统为湿式系统,由消防水池、喷淋泵组、屋顶水箱及减压稳压装置组成。自动喷洒系统:设计喷水强度为8L/,只喷头最大保护面积最不利点工作压力为,喷头动作温度为68℃。净高超过的吊顶,应在吊顶内增设喷头。当通风管道、排管、桥架等障

消防系统调试方案

佛山岭南天地-D地块公寓式酒店项目 消防工程调试方案 编制: 审核: 审批: 总包单位:中天建设集团有限公司 编制单位:中建三局第一建设工程有限责任公司 编制日期:2011年6月7日

目录 一、工程简介 (4) 二、工程范围 (4) 三、工程特点 ................................................................................................. 5 四、编制依据 ................................................................................................. 8 五、调试组织机构 (9) 六、调试计划安排 ......................................................................................... 9 七、调试统筹部署 (10) 八、调试准备 (12) 九、系统调试步骤: (13) 十、调试内容及方法 (14) (一)、自动报警系统调试 (14) (二)、消防广播通信系统调试 (17) (三)、防火卷帘门控制系统调试 (17) (四)、自动喷淋系统的调试 (18) (五)、消火栓系统的调试 (22) (六)、水炮系统的调试 (22) (七)、气体灭火装置试运行 (25) (八)、消防电梯迫降调试: (26) (九)、停非消防电源切换调试: (26) (十)、消防喷淋水泵电柜的测试及元件测试: (26) (十一)、系统联合调试 (27)

高层建筑消防水系统调试方案

高层建筑消防水系统调试方案 一、.施工准备 1认真审阅施工图纸,熟悉消火栓和消防喷淋及各类设备制造厂和消防设备承包商提供的有关技术资料。 2认真检查管道安装质量,并核对管道连接及走向的准确性和可靠性。 3应与消防设备承包商积极配合,做好应有的配合调试工作。 二、调试原则要求 1消火栓与自动喷水灭火系统调试应在系统施工完毕后进行。 2消火栓与自动喷水灭火系统调试应具备下列条件: 2.1消防水池、消防水箱已贮备有设计水量; 2.2系统供电正常;消防给水设备单机试车已完毕并符合设计要求。 2.3消火栓与喷水灭火系统管网内已充满水;压力符合设计要求;全部系统部件均无泄漏现象。与系统配套的火灾自动报警装置处于准工作状态。 三、调试内容与要求 1系统调试应包括下列内容: 1.1水源测试 水源测试要求:按设计要求核实水泵接合器的数量和水源供水能力,并通过消防车作供水试验进行验证。 1.2消防水泵调试

消防水泵调试要求:以自动或手动方式启动消防水泵时,泵应在5min内投入正常运转;以备用电源切换后,泵应在90s内投入正常运行; 稳压泵调试要求:模拟设计启动条件,稳压泵应能立即启动;当系统达到设计压力时,稳压泵应自动停止运行。 1.3自动喷水灭火系统调试 湿式报警阀调试:在湿式报警阀试水装置处放水、报警阀应及时动作,延时5-90s后,水力警铃应发出响亮的报警声,水流指示器应输出报警信号,压力开关应接通电路报警并应启动消防水泵; 排水装置试验要求: ①全开排水装置的主排水阀,按系统最大设计喷水量作排水试验,并使压力达到稳定。 ②整个试验过程中,从系统放出的水,应全部从室内排水系统排走,不得造成任何水害。 联动试验要求: ①用专用测试仪表或其他方式,对火灾自动报警系统的各种探测器输入模拟信号,火灾自动报警控制器应发出声、光报警信号,并启动系统; ②启动一只喷头或以0.94L/s~1.33L/s的流量从末端试水装置 处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作,并发出相应信号。 四、消火栓系统调试

消防系统整体调试方案

消防系统整体调试方案 消防总体调试按单系统调试、消防中心调试二步进行。消防联动相关专业(系统)、消防中心联动控制要求如下: (一)水施系统调试 1、消防水施系统调试 ⑴系统供电正常。 ⑵消防气压给水设备的水位,气压符合设计要求 ⑶湿式报警阀组前端已充满水,阀门均无泄漏 ⑷与系统配套的火灾自动报警系统处于正常工作状态。 2、消防水泵及稳压泵调试 ⑴自动或手动启动的消防水泵能在5秒内投入正常运行。 ⑵主泵与备用泵之间应互为备用,一台出故障,另一台能立即投入使用。 ⑶消防水泵控制柜均为双回路供电,主电源出现故障备用电源能立即投入使用,当主电源恢复正常时备用电源能自动停电,转入正常供电状态。 ⑷稳压泵通过试验阀放水,模拟启动条件稳压泵能立即启动,达到系统设计压力时,稳压泵能停止运转。 ⑸水泵一般有一块电接点压力表,目的是当管网压力降到一定限度值时,水泵应立即启动。 3、湿式报警阀调试 ⑴当防火区域内感烟、感温探测器报警经消控中心确认后联动湿式报警阀组开启阀门供水,或手动开启阀门供水,水流指示器能输出报警信号,压力开关报警并启动水泵。 ⑵自动喷水灭火系统在调试时,联动控制柜必须处于自动状态,压力开关报警启动水泵,警铃连续报警。 4、水施系统联动试验 在各分项检测、调试合格后,开启末端试水阀、水流指示器、压力开关、水力警铃均能在规定的延时时间内报警,及时启动水泵,同时,消控中心收到相应信号。

(二)火灾自动报警及联动控制系统调试 1、火灾自动报警系统通电前的检查 ⑴检查设备的规格、型号、数量、备品、备件等是否与设计要求及图纸一致。 ⑵检查引入控制器的电缆或导线是否配线整齐、接线正确并明确的标记。 ⑶检查引入控制器的交流220V是否按要求连接。 ⑷检查备用电池连接是否正确。 ⑸检查工作接地是否符合要求。 ①当采用独立工作接地方式时,接地电阻值应小于4Ω。 ②当采用联合接地时,其接地电阻应小于1Ω。 ③工作接地和保护接地应分开。 2、火灾自动报警控制器通电后,应按要求对报警控制器进行以下功能检查: ⑴火灾报警自检功能; ⑵消音复位功能; ⑶故障报警功能; ⑷火灾优先功能; ⑸报警记忆功能; ⑹电源自动切换和备用电源自动充电功能; ⑺备用电源的欠压和过压报警功能。 3、线路检查 ⑴线路与地之间绝缘电阻应大于20MΩ; ⑵确认系统内各探测器、模块接线正确无误; ⑶区域报警器与集中报警控制器之间通讯连接正确; ⑷串行口与计算机之间连接正确; ⑸总线之间、DC24V电源之间、总线与DC24V电源之间无短路现象; ⑹不同系统、不同电压等级、不同电流类别的线路不得穿过在同一管内或线槽的同一槽孔内。 4、上电登记

消防水系统试车方案

消防水系统试车方案 ?调试目的 检查消防水泵的运行情况,检验消火栓及喷淋管道系统的严密性能,发现并消除可能存在的缺陷,保证消火栓及喷淋管道系统及消防水泵能够安全正常的投入使用。 ?编制依据 《建筑设计防火规范》-(GB50016-2014) 《消防给水及消火栓系统技术规范》-(GB50974-2014) 《自动喷水灭火系统设计规范》-(GB50084-2017) 《自动喷水灭火系统施工及验收规范》-(GB50261-2017) 《建筑给排水设计规范》-(GB50015-2003)(2009年版) 《给排水管道工程施工及验收规范》-(GB50268-2008) 《泡沫灭火系统设计规范》-(GB50151-2010) ?调试条件 1、系统调试前各类施工应全部完工并通过竣工验收。场地已清理干净,具备试车条件。 2、系统各类设备均已进行过单机通电和试运转,正常后才能进行系统调试。 3、消防水池等已储备设计要求的水量。 4、系统供电正常。 5、水泵已试运转正常,消防管网已充满水,阀门均无泄漏。 6、与系统配套的火灾报警系统工作状态是否正常。 四、组织机构 五、调试要求: 1、按设计要求核实消防储水不做它用的技术措施。核实消防水泵的数量和供水能力。 2、消防水泵调试就以自动或手动方式启动消防水泵应在5min内投入正常运行。以备用电源切换时应在15min内投入正常运行。 3、稳压泵调试时模拟设计启动条件,应立即启动,当达到系统设定压力时,应自动停止运行。 4、报警阀调试在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。 5、启动一只喷头或以0.94-1.5L/s的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出信号。

消防水系统调试方案

第一节 消防水系统调试 一、 消防水系统总体调试流程 二、 系统调试条件 1、系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。 2、消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。 3、消防水池、消防水箱已储备设计要求的水量。 4、系统供电正常。 5、消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。 6、与系统配套的火灾自动报警系统处于工作状态。 三、 消防水系统调试方法 (一)消防水系统调试要求 1、系统调试应包括下列内容: (1)水源测试; (2)消防水泵调试; (3)稳压泵调试; 调 试 准 备 消防系统联合调试准备 试运行 验 收 消防水系统调试 火灾检测系统调试 消防广播系统调试 消防电话系统调试开通 消防排烟、送风系统调试 消防联动控制器调试及系统 模拟动作

(4)报警阀调试; (5)排水装置调试。 2、水源测试应符合下列要求: (1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技术措施; (2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。 3、消防水泵调试应符合下列要求: (1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。 (2)以备用电源切换时,消防水泵应在15min内投入正常运行。 4、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。 5、报警阀调试应符合下列要求: (1)湿式报警阀调试时,在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。 (2)干式报警阀调试时,开启系统试验阀,报警阀的启动时间、启动点压力、水流到试验装置邮口所需时间,均应符合设计要求。 6、启动一只喷头或以0.94-1.5L/s的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。 (二)消火栓水压测试方法 采用消火栓检测压接头进行测试。由水带接口、短管、压力表和闷盖组成,可在消火栓出口形成一个测压环节。当与消火栓和水带、水枪连接时,检测枪口出水压力。当与消火栓和闷盖连接时,检测柱口静水压。 1、测试时,将测压接头与消火栓栓口连接,旋转短管使压力表处于便于观察的位置,在出口装上洞闷盖打开消火栓即可测量栓口静水压,在出口接上水带和水枪,找开消火栓即可测量栓口出水压力。 2、消火栓栓口的出水压力不应大于0.3Mpa,其栓口静水压不应大于0.8Mpa。 (三)喷淋系统调试方法

消防系统调试方案28464

第一章消防系统调试方案 消防工程是作为安装工程最重要的一个环节,消防系统包括自动火灾报警、消防水系统、防排烟系统和气体灭火系统,消防系统与土建部分、机电工程和弱电工程有密切联系,其中联动部分必须机电和弱电工程单机安装完成并可以投入运行的前提下,整个消防系统才能联合调试运行;系统提交消防局验收时,其中土建部分包括消防环行道路、登高面、车道、楼梯疏散进出口、各种防火门、消防指示电源及警告牌等全部完成具备验收条件。由于本工程面积大、工期紧,各系统相对较复杂,因此本调试计划根据各系统特点制定,尽量实行分系统、分层并行调试,并注重调试的系统性,尽可能将设备及附件的单体检测与试验、能独立进行的系统试验安排在系统调试前的施工段、施工中和系统调试前进行,以保证有足够的时间进行总体调试,缩短工期,并满足调试的质量要求。在调试安排上,先进行分层并行调试,分层调试好后,与相关专业再进行联合调试。 进行调试前组建一个调试小组,会同设备供应商、甲方、监理及各单位需配合的相关人员。调试主要人员由我司具有丰富经验的人员组成,并将项目部内各专业组纳入调试小组,以便对调试进行统筹,同时在调试中遇到的问题能在最短时间内解决。 调试小组分消防报警、防排烟、消防水以及气体各设一负责人、四个组员、一个调试资料管理员、一个与厂家协调联络员、一个与其它施工单位协调联络员。调试组负责对整个工程的调试进行组织、安

排、调试计划和方案的制定,调试结果的汇总。 第一节、调试准备 调试准备工作包括人员组织、资料方案的准备以及工具备件的准备。 调试人员应由施工单位、技术工程师、技术人员及施工员、设备厂家人员、建设单位工程师、有关管理人员,监理单位工程师以及设计单位工程师,以便能够协调调试过程中可能出现的各种问题,对出现问题处理方法并互相监督,同时也有利于建设单位人员熟悉系统功能,为顺利移交打基础。工具的准备应根据调试范围确定,常用工具、备件、压力表、万用电表、对讲机、保险丝、手电筒等。 第二节、消防系统调试 一、消火拴系统试验方法 管道、消火栓设备安装完成,系统可先我司单独自检调试是否符合要求,包括水源测试、消防泵、稳压泵、稳压灌性能试验,室内、外消防栓功能试验,系统联动试验等内容,检查系统的各种联动功能是否符合设计及规范要求.通过压力表、压力控制器等检测仪表,对室内、外消防栓、消火栓配套水泵进行测试;需启动消防水泵;或通过消防车从水泵接合器处向室内管网供水、加压、验证室内的消

消防泵试车方案

一、概述 --------------------------------------------- 2 二、编制依据 ----------------------------------------- 2 三、传动设备的单体试运转 ---------------------------- 2 四、工程质量目标及质量保证措施 ----------------------- 5 五、试车过程中常见问题的处理措施 --------------------- 6 六、劳动力需用计划及技能要求 ------------------------- 8 七、施工机具、计量器具及施工手段用料 ----------------- 8 八、施工、试车安全技术措施 ---------------------------- 9 九、文明施工措施 ------------------------------------- 10

一、工程概况 1.1新疆超源化工有限公司30万吨/年工业白油,100万吨/年道路沥青项目,消防水站是由中国石油集团东北炼化工程有限公司吉林设计院设计,需进行单体试车的共有传动设备11台,(4台柴油机消防泵,5台固定式离心消防泵,2台无密封自控自吸泵,)全部都属于离心泵。 二.编制说明 2.1吉林设计院设计的工艺流程图。 2.2《设备安装工程施工及验收通用规范》GB50231-98 2.3《风机、泵安装工程施工及验收规范》GB50275-98 2.4设备安装使用说明书 三.设备的单体试运转 3.1机械在试运转之前,必须具备下列条件: 3.1.1泵及管路的安装工作已全部结束,电仪已安装、调校结束,具备受电条件 3.1.2二次灌浆达到设计强度,基础抹面工作应结束。 3.1.3指示仪表,安全保护装置及电控装置均应灵敏,准确,可靠; 3.1.4润滑部位加注润滑剂的规格数量应符合设备的技术文件的规定;

消防系统调试要点

系统调试及试运行 第一节调试准备及系统主要设备供应商配合工作 一、调试准备 1、调试前准备必须的材料、工具及设备仪器。 2、确定调试程序、调试人员资格审查和职责分工以及调试时间安排。 3、开通调试前应按设计要求检查火灾自动报警设备的规格、型号、数量、备品、备件和技术资料等是否齐全。应先分别对消防控制设备等逐个进行单体通电检查。 4、检查线路,对错线、开路、虚焊和短路等以及施工存在的问题应逐一加以排除。正常后方可进行系统调试。 二、主要设备供应商配合工作。 1、本工程要求以下设备供应商配合调试工作:消防水泵供应商、火灾报警系统设备供应商、阀门及组件供应商。 2、在施工安装期间,我司要求主要系统设备供应商派专业工程师对施工提供技术指导,协助我公司对消防系统的安装,以保证安装的质量。在调试前需进行施工质量检查,以下为检查的主要内容:1)火灾报警点的安装、布线及接线。 2)施工验收文件、整改记录、图纸及测试资料。 3)线槽、管路的敷设和布线情况。 4)消防中心的调试条件。 3、供应商专业工程师协同我司编制调试方案,参加调试验收的整个过程。 第二节单系统调试 一、火灾自动报警系统(单系统)调试

(一)、火灾自动报警系统调试前须具备的条件 1、消防控制室内火灾自动报警系统设备的施工安装及连线工作已完成。 2、探测回路中的所有部件,包括探测器、模块等安装完毕,探测回路线不应有断路、短路、对地等故障。 3、220V市电及24V直流供电设备安装完毕,不能采用临时电源。 4、调试系统有按实际修改过的火灾自动报警系统施工图及接线图(如模块端子箱的接线图、探测器回路的接线顺序、联动设备清单等等),且施工变更已经记录在图纸上。 5、系统调试方案应已取得业主、监理工程师认可。 6、已确定参加系统调试的人员,包括业主、监理、总包方和项目部技术负责人、工程师和技术员。 (二)、系统调试主要步骤 1、审查系统配置 2、确定消防设备联动方案 3、现场调试计划安排 4、系统通电及调试 5、配置所有探测及控制点 6、现场协调及报告 (三)、系统调试方法 火灾自动报警系统的调试分为三部分内容: 1、消防控制中心设备安装单机调试。 2、自动报警系统自身器件的编接、登记联动关系的编制及输入。 1)完善竣工图纸、将施工过程中发生的所有涉及到有关器件位置的更改、数量的增减等内容设变更标注在竣工图上,以便下一步工作时不发生遗漏。 2)将系统内的编址器件按照设备要求进行编址工作,将地址号标注在图纸器件附近,以便安装时按照已定下的编址进行地址安装器件时发生地址错误,同时该地址号也为编制联动关系提供联动器件逻辑

消防系统调试及试运行方案

消防系统调试及试 运行方案

消防系统 调试内部验收及试运行方案 消防系统调试具备的条件: 1、水、电、风、广播、电梯及防火卷帘施工全部完成且已单机调试完成。 2、世博消防泵具有与本馆联动的能力。 3、所涉及的施工单位(通风、给排水、电气、电梯、广播、防火卷帘)专业人员到场协助我司进行联动调试。 (一)系统调试和一般规定 1、火灾自动报警系统的调试,应在建筑内部装修和系统施工结束后进行。 2、火灾自动报警系统调试前应具备规定中一般规定所列文件及调试必须的其它文件。 3、调试负责人必须由有资格的专业技术人员担任,所有参加调试人员应职责明确,并应按照调试程序工作。 (二)调试前的准备 1、调试前应按设计要求查验设备的规格、型号、数量、成品备件等。 2、应按系统的施工要求检查系统的施工质量。对属于施工中出现的问题,应会同有关单位协商解决,并有文字记录。 3、应按系统的施工要求检查系统线路,对于错线、开路、短路和虚焊等应进行处理。

(三)调试时间安排 1、根据业主的时间要求,我消防单机调试时间为本月18日至本月24。 2、联动调试时间为本月25日至本月28日。 (四调试 1、火灾自动报警系统调试,应先分别对探测器,控制模块,报警控制器,消防控制设备等逐个进行单体通电检查,正常后方可进行系统调试。 2、火灾自动报警系统通电后,应按现行国家标准GB4717一93《火灾报警控制器通用技术条件》的有关要求对报警控制器进行下列功能检查: (1)火灾报警自检功能; (2)消音,复位功能; (3)故障报警功能; (4)火灾优先功能; (5)报警记忆功能; (6)电源自动切换和备用电源的自动充电功能: (7)备用电源的欠压和过压报警功能。 3、检查火灾自动报警系统的主电源和备用电源,其容量应分别符合现行有关国家标准的要求,在备用电源连续充放电3次后,主电源和备用电源应能自动转换。 4、应对探测器逐个进行试验,其动作应准确无误。

消防系统联动调试方案

消防系统联动调试方案 1各系统调试方案 本工程重点、难点部分,主要为消防系统调试控制方案。各层设备控制线路从弱电竖井由弱电线槽进入消防控制中心。自动报警系统设备采用主机智能火灾报警控制器配有CRT 显示器,联动系统采用多线手动控制盘。 一、调试应具备的条件 1、系统联动调试应在建筑物内部装修和消防报警系统施工结束后进行。 2、火灾自动报警设备应根据设计图纸的要求,对型号、数量、规格、品种、外观进行检查,并提供国家消防电子产品质量监督检测中心有效的检验合格报告,及其它有关安装接线要求的资料,同时与提供设备的单位办理进场设备检查手续。 3、消防联动有关设备必须先调试运行合格,并由设备厂家按本工程竣工图预先把报警及联动的逻辑程序编好。 二、调试具体步骤 1、调试顺序: 各个分区线路测试→消防报警控制器及其广播、通讯主机通

电检测→报警设备按回路调试→报警设备按防火分区调试→消防广播、对讲电话系统调试→防火卷帘门调试→强电切换调试→风机调试→电梯系统调试→消防泵、喷淋泵调试→整体消防系统调试。 2、调试人员及时间安排:时间安排在安装工程即将完工时,进行单体调试,待单体调试完成后进行统一的联动调试。 3、调试人员应由消防设备生产厂家,消防施工单位,各联动设备厂家(电梯、防火阀、配电柜)及以上各专业的安装工程技术人员组成。 三、调试操作方法 1、调试前,施工人员应向调试人员提交竣工图、设计变更记录、施工记录(包括隐蔽工程验收记录)、检验记录(包括绝缘电阻、接地阻测试记录)、竣工报告。调试人员应按要求查验设备规格、型号、备品备件等。按火灾自动报警系统施工及验收规范的要求检查系统的施工质量。检查检验系统线路的配线、接线、线路中的绝缘电阻,接地电阻、终端电阻、线号、接地、线的颜色等是否符合设计和规范要求,发现错线、开路、短路等达不到要求的应及时处理排除故障。对属于施工中出现的问题应会同有关单位协商解决,并有文字记录。 2、先把弱电竖井内消防接线箱的平层线路与进入中控室的主线路断开,用摇表对主线进行绝缘测试,阻值必须大于20МΩ,并在各竖井末端进行测试,保证无短路、断路现象。

消防工程竣工调试方案

消防工程竣工调试方案 工程概况 该工程的消防系统调试内容主要有:火灾自动报警及联动系统、水喷淋自动喷水灭火系统、消火栓灭火系统、气体灭火系统、泡沫灭火系统、消防防排烟系统及其他消防系统的综合调试。 二、 工程资料的检查和调试准备 2.1工程设备资料及现场的检查核对 2.1.1消火栓系统 2.1.1.1消火栓箱(含水枪、水带等配件)应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.2水泵结合器应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.3消防水泵应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.4消防水泵控制柜应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。消防水泵控制柜电源应具有双路互投电源。 2.1.1.5消防气压罐应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2防排烟系统

2.1.2.1排烟阀、防火阀应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.2排烟风机、正压风机应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.3排烟风机、正压风机的控制箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。排烟风机、正压风机箱电源应具有双路互投电源。 2.1.2.4需控制电动排烟阀应提供消防24V直流电源控制其动作的接点,并提供一组无源反馈接点。70度防火阀需提供一组无源接点与消防系统监测其工作状态。 2.1.2.5风管保温材料应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.6电动正压送风口、排烟口应具有直流DC24V动作的接点和动作后的无源反馈接点。 2.1.2.7 280℃防火阀动作后应具有联锁停止风机的功能。 2.1.3应急照明和切非消防电源系统 2.1. 3.1应急照明灯应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1. 3.2应急照明箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。 2.1. 3.3非消防电源箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。同时提供一组无源反馈接点(切断非消防照明和非消防动力如室内插座等)。当切断非消防电源后应急照明应自动投

消防水系统调试方案

消防工程调试方案 消防系统总体调试流程 *消防水系统调试 二、 系统调试条件 1、 系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担 任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。 2、 消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行 系统的调试。 3、 消防水池、消防水箱已储备设计要求的水量。 4、 系统供电正常。 5、 消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。 6与系统配套的火灾自动报警系统处于工作状态。 三、 消防系统调试方法 (一)消防水系统调试要求 1、系统调试应包括下列内容: (1) 水源测试; (2) 消防水泵调试; (3) 稳压泵调试; 调 试 准 备 ------- ? 消防广播系统调试 ------- ? 消防电话系统调试开通 ------- ? 消防排烟、送风系统调试 ------- ? *消防联动控制器调试及系统 模拟动作 *火灾报警系统调试

(4)报警阀调试; (5)排水装置调试。 2、水源测试应符合下列要求: (1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技 术措施; (2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消 防水泵做供水试验进行验证。 3、消防水泵调试应符合下列要求: (1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。 (2)以备用电源切换时,消防水泵应在15min内投入正常运行。 4、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。 5、报警阀调试应符合下列要求: (1)湿式报警阀调试时,在其试水装置处放水,报警阀应及时动作;水力 警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警, 并应启动消防水泵。 (2)干式报警阀调试时,开启系统试验阀,报警阀的启动时间、启动点压力、水流到试验装置邮口所需时间,均应符合设计要求。 6启动一只喷头或以0.94-1.5L/S的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。 (二)消火栓水压测试方法 采用消火栓检测压接头进行测试。由水带接口、短管、压力表和闷盖组成,可在消火栓出口形成一个测压环节。当与消火栓和水带、水枪连接时,检测枪口出水压力。当与消火栓和闷盖连接时,检测柱口静水压。 1、测试时,将测压接头与消火栓栓口连接,旋转短管使压力表处于便于观 察的位置,在出口装上洞闷盖打开消火栓即可测量栓口静水压,在出口接上水带和水枪,找开消火栓即可测量栓口出水压力。 2、消火栓栓口的出水压力不应大于0.3Mpa,其栓口静水压不应大于0.8Mpa。

消防系统调试及试运行方案

消防系统调试及试运行方案一、调试阶段及调试内容 宜家消防控制中心可以通过CRT上显示宜家各区域内的火灾报警及控制设备的状态。 消防系统安装完成后即进入系统调试阶段,按照国家消防有关规范、宜家要求调整有关组件和设施的参数,使其性能达到国家有关消防规范以及宜家的要求。参与调试的人员熟悉消防有关的各相关专业图纸,消防设备的技术资料及产品说明书;调试记录表格;明确和确定各项调试参数。 在此基础上,成都成华宜家商场消防系统调试从以下两个阶段入手: 第一阶段,即各系统单独调试,分别按照有关消防规范以及宜家规范对各系统进行测试。是否达到相关规范要求 即:自动喷水灭火系统(含柴油发电机房、锅炉房)、消火栓系 统、消防柴油泵、消防电泵、消防稳压泵 火灾自动报警系统感烟、感温探测器、防爆燃气泄露报警器(氢 气)、红外对射探测器、手动报警按钮、输入、输出模块、声光报 警器、消火栓按钮 火灾自动报警联动系统(门禁、旋转门、防火卷帘门、正压送风 及排烟、电梯迫降,停非消防电源) 3层高货架区空气采样系统 应急照明系统、广播系统、消防对讲电话系统等 第二阶段,在各系统已经完成自身系统调试达到规范要求后,以自动报警联动系统为主线按照规范要求进行消防系统自动功能整体联动调

试。 本工程消防系统调试主要内容如下: 消火栓系统、喷淋系统、水喷雾系统、火灾自动报警系统、联动控制系统(门禁、平移门、旋转门、防火卷帘门、正压送风及排烟、电梯迫降,停非消防电源、应由项目经理召集各专业人员,编制消防系统调试计划,组建消防系统调试机构,并指定一名负责人,负责本项目的消防调试工作。调试人员安排:系统调试工程师3人;调试系统技术人员6人;施工班组工人10人。 调试人员名单

消防系统调试方案模板

消防系统调试方案 1

佛山岭南天地-D地块公寓式酒店项目 消防工程调试方案 编制: 审核: 审批: 总包单位: 中天建设集团有限公司 编制单位: 中建三局第一建设工程有限责任公司 编制日期: 6月7日 2

目录 一、工程简介............................................................... 错误!未定义书签。 二、工程范围............................................................... 错误!未定义书签。 三、工程特点............................................................................................ 5 四、编制依据............................................................................................ 8 五、调试组织机构....................................................... 错误!未定义书签。 六、调试计划安排.................................................................................... 9 七、调试统筹部署 (10) 八、调试准备............................................................... 错误!未定义书签。 九、系统调试步骤: .................................................... 错误!未定义书签。 十、调试内容及方法................................................... 错误!未定义书签。( 一) 、自动报警系统调试 .................................................... 错误!未定义书签。( 二) 、消防广播通信系统调试 ............................................ 错误!未定义书签。( 三) 、防火卷帘门控制系统调试 ........................................ 错误!未定义书签。( 四) 、自动喷淋系统的调试 ................................................ 错误!未定义书签。( 五) 、消火栓系统的调试 .................................................... 错误!未定义书签。( 六) 、水炮系统的调试 ........................................................ 错误!未定义书签。( 七) 、气体灭火装置试运行 ................................................ 错误!未定义书签。( 八) 、消防电梯迫降调试: .................................................. 错误!未定义书签。 3

消防泵试车方案

目录 一、概述----------------------------------------------------------------------2 二、编制依据----------------------------------------------------------------2 三、传动设备的单体试运转--------------------------------------------- 2 四、工程质量目标及质量保证措施------------------------------------ 5 五、试车过程中常见问题的处理措施----------------------------------6 六、劳动力需用计划及技能要求--------------------------------------8 七、施工机具、计量器具及施工手段用料--------------------------- 8 八、施工、试车安全技术措施------------------------------------------ 9 九、文明施工措施---------------------------------------------------------10

一、工程概况 1.1新疆超源化工有限公司30万吨/年工业白油,100万吨/年道路沥青项目,消防水站是由中国石油集团东北炼化工程有限公司吉林设计院设计,需进行单体试车的共有传动设备11台,(4台柴油机消防泵,5台固定式离心消防泵,2台无密封自控自吸泵,)全部都属于离心泵。 1.2 传动设备一览表 二.编制说明 2.1吉林设计院设计的工艺流程图。 2.2《设备安装工程施工及验收通用规范》 GB50231-98 2.3《风机、泵安装工程施工及验收规范》 GB50275-98 2.4设备安装使用说明书 三.设备的单体试运转 3.1机械在试运转之前,必须具备下列条件: 3.1.1泵及管路的安装工作已全部结束,电仪已安装、调校结束,具备受电条件。 3.1.2二次灌浆达到设计强度,基础抹面工作应结束。 3.1.3指示仪表,安全保护装置及电控装置均应灵敏,准确,可靠; 3.1.4润滑部位加注润滑剂的规格数量应符合设备的技术文件的规定;

立式多级消防泵单机试车方案

立式多级消防泵单机试车方案 1.单机试车的目的: 1.1.检测电动机接线是否正确,转向是否符合要求。 1.2.采用听、测、望的方式检验电动机能否满足设计要求。主要检查:噪音、转动时泵内 是否有杂音,检查电机振动频率是否能够满足设计要求。 1.3.检查电动机轴承温度变化、电动机温度、电流是否符合设计要求。 1.4.检查泵的工作参数是否达到设计要求。 2.装置概况· 该工段设备全部为泵类设备,总共6台,明细如下: | 4.试车前的准备工作: 4.1.确定电机和泵体已经找正完毕。 4.2.查看联轴器上的夹壳是否已经拆除。现场是否清洁。检查电动机手动盘车是否灵活, 应无卡涩及异常声音。 4.3.查看电机轴承是否已经注入润滑脂。若未加,则加入2#锂基润滑脂,加至轴承室空间 的1/2。 4.4.联系电气人员检查电机接线等是否已经到位。 4.5.查看所有仪表是否灵活好用。 4.6.电机与底座间连接螺栓,地脚螺栓是否齐全且紧固,未紧固的立刻紧固。缺少的立刻 补齐。 4.7.查看测温工具是否已经准备齐全。 5.. 6.电机试运转: 6.1.所有工作检查完毕合格后,脱开电机与泵体的联轴器,点按启动运行按钮,查看电机 运转方向是否与电机上标注一致,不一致则联系电气人员调整接线。接线完后,再次进行点动。 6.2.电机点动无异常后,起动电机,连续运转2小时,检查电机运转情况,运转过程中每 隔30分钟检查电机振动、温度、电流等是否异常,并做记录。若出现异常则需立刻停机,查找原因,原因不明确不允许再次开机。 6.3.查看电流表读数,电机启动电流不宜过高,运转电流必须低于额定电流。所有电机额

定电流见上表。 6.4.电机温升不得超过铭牌的规定,最高温度不应超过95℃, 6.5.检查电机轴承室是否存在漏油现象,若有漏油,单机试车完毕后,进行修理整改。 7.使用与操作 7.1.泵启动前的检查: 7.1.1.` 7.1.2.检查消防泵的各紧固件及夹壳联轴器紧固连接是否牢固,对中是否精确; 7.1.3.检查泵的电气接地是否符合要求;使用500V兆欧表测量,绝缘电阻值不得小于MΩ。 7.1.4.检查消防泵润滑油是否充足,不足时应添加至规定油位; 7.1.5.检查消防水罐各阀门是否处于正确操作位置。 7.1.6.打开泵体上的排气阀,使液体充满整个泵腔,然后关闭排气阀。 7.1.7.初次运行前,应打开泵进口管道上的排气阀,排尽管道内积存的气体,以免泵吸空。 7.1.8.手动盘车2-3圈,看转动是否灵活,并使润滑水进入机械密封端面; 7.1.9.打开泵的进口阀门,打开排气阀使液体充满泵腔,然后关闭排气阀; 7.2.: 7.3.启动与运行: 7.3.1.全开进口阀门,关闭出口管路阀门; 7.3.2.按下泵的启动按钮起动泵; 7.3.3.当泵达到正常转速后,逐渐打开泵的出口阀门,调整流量并观察出口压力表读数, 使之符合泵的工作要求。 7.3.4.泵工作过程中,经常巡回检查泵的进出口压力变化情况、电机及泵体温度变化情况、 泵的声音情况、机械密封泄漏情况。正常情况下,机械密封泄漏3滴/分钟,电机温度最高不得超过95℃,正常运行温度不得大于75℃,轴承温度应小于75℃。 7.3.5.按时做好泵运行情况的记录; 7.4.停泵程序: 7.4.1.逐步关闭出口管路阀门,切断电源。 7.4.2.^ 7.4.3.关闭泵进口阀门。 7.4.4.如果环境环境温度低于0℃时,应将泵内积存的液体放尽,以免冻裂。 8.注意事项 8.1.泵每次启动前,必须盘车并使机械密封进行润滑,禁止在干磨情况下开车。 8.2.泵在运行过程中,应调节出口阀门来调节流量,禁止调节进口阀门调节流量。 8.3.禁止泵在大流量工况运行时,电机超长时间运行。 8.4.禁止泵在汽蚀状态下长期运行。 8.5.泵在运行过程中,操作人员应坚守岗位,发现异常情况,应及时处理。
