第一篇编制说明和依据

1、编制依据

(1)、现行国家和地方市政道路施工规范、规程和标准;

(2)、招标方提供的招标文件及相关图纸;

(3)、本公司ISO9001质量手册、程序控制文件及作业指导书。

(4)、本公司多年的施工经验和施工管理能力及技术装备。

(5)、工程项目施工现场实际情况、施工环境、施工条件和自然条件。

2、编制说明

⑴、本施工组织设计根据工程实际情况及现有施工条件,本着充分利用和发挥本公司现有实力和技术特长,按照可靠性、合理性、可行性的特点为原则进行编制,以指导本工程达到快速、优质、安全、高效的管理目标。

⑵、本施工组织设计根据施工现场具体情况进行编制。

⑶、本施工组织设计未详之处,执行国家现行施工及验收规范。

工程概况: 药材库巷机动车道宽6-7m,道路南侧为1.5-4m人行道,道路北侧局部有2-3m绿化带,道路长度207.037m,现状道路纵坡为8.5%,全部新建机动车道及人行道。药材库巷支巷道路宽5.5m,长度41.589m。

工程建设地点:乌鲁木齐市水磨沟区。

工程工期:2013年4月10日—2013年5月10日,30天。

工程承包方式:包工包料。

工程内容及工程量:药材库巷维修工程招标范围内所有工作内容。

1、项目管理机构

本公司坚持“优质高效,用户至上”的宗旨,用现代化的管理手段,精心组织,科学施工,创优质工程。按建设单位对工程质量的要求,确保该工程施工达到优质工程,我公司将组织该工程的施工指挥机构并以基建队作为该工程的直接组织管理单位,协调各方面的人、财、物,满足本工程的施工需要,抽调施工组织管理能力强,有一定施工经验的技术人员组成项目经理部,负责该工程,落实各种管理制度及岗位责任制,明确分工,协调组织管理。现场临时设施就近租用。

项目管理机构的配置:

项目经理:1人;

技术负责人:1人;

计划负责人:1人;

电气工程师:1人;

合同管理: 1人;

安全负责人:1人;

财务负责人:1人;

该工程施工组织管理目标:工程质量合格,按期完成,安全施工达标,创文明施工工地。

项目部主要人员职责:

项目经理:代表公司经理对业主负责,全面负责该工程的质量、进度、组织的协调工作。组织单位工程的质量验收,明确组织机构中

各人员的职责,权限,参加业主或监理主持的工程协调会,按业主的要求组织协调各工程的施工,批准各类发给业主或监理的文件。

1)贯彻实施公司质量方针和目标,对项目施工质量负领导责任。

2)明确划分项目经理部管理职责,批准项目经理部工作规划。

3)参加业主或监理主持的生产平衡会。

4)负责合同的实施和履约。

5)负责批准现场材料、设备、工具的采购计划。

6)负责批准进出项目部的文件。

技术负责人:对项目经理负责,管理工程的质量和安全工作,参加各类单位、分部工程的验收,审核和批准各类安全、技术交底,审核各类工程预算,审核发给业主或监理的与质量、安全有关的各类文件。

1)协助项目经理划分项目部的管理职责制定各类检查计划(质量、安全、技术等。)

2)组织施工图会审,负责编制各类施工方案(作业指导书),负责落实各类质量保证措施。

3)组织对工程质量、安全的检查和监督。

4)审核项目部各类往来文件、安全、技术交底等。

5)对各类计量器具的有效性负责。

6)审核项目部的计量器具采购计划。

7)组织分部工程的质量验收。

8)审核各类工程预决算。

2、施工准备

为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。

(1)、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。

(2)、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位置是否正确,提出方便施工的合理化建议。

(3)、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。

(4)、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。

(5)、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。

(6)、认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。

(7)、劳动力的准备:根据确定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规。特殊专业工种,将全部使用经特殊培训并有上岗证的施工人员。

(8)、材料准备:

1)、根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作好备料、供料工作和确定仓库堆场面积及组织运输的依据。

2)、根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。组织材料按计划进场,并作好保管工作。

3)、施工材料的发放与使用管理制订严格的材料领料制度,做到按需领料、按当日施工量领料,防止材料出库后造成的丢失损坏和污染。

(9)、机械准备:

根据施工组织设计中确定的施工方法、施工机具、设备的要求和数量以及施工进度计划的安排,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。主要机具一览表施工机械设备表(见附表)。

(10)、运输方式:主要采用载重汽车运送材料和设备至施工现场,辅以其它运输工具。小型材料、设备以人力装卸为主,大型材料、设备已机械装卸,装卸及运输过程中对材料、设备进行牢固的包装,避免在运输、装卸的过程中对材料、设备造成损坏。

3、施工作业班次

根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,原则上采取两大班作业,作业时间限制为7—12时。

4、建立现场协调会制度

工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。

5、技术交底与图纸会审

进场后,参加由业主、设计代表、承包人三方参加的技术交底工作,对主要控制点进行现场交底、现场标记,并做好交底文字记录。随后对图纸进行全面复核,复核过程中如设计与复核结果有异,立即以书面形式上报监理工程师和业主,以求尽快核准解决。

现场的技术负责人应对各工种做好技术、质量、安全交底,特别是关键施工部位和新工艺、新材料、新设备及要求。

同时组织施工人员对以下本工程所采用的国家、地方标准、规范进行学习;编制施工组织设计和重点分项工程施工方案;根据总施工部署编制工程施工方案,施工网络计划。编制施工预算及成本计划。

对设计资料和招标文件内容进行全面的现场核对和施工调查。特别是土石方数量,交通、植被,建筑和设施拆迁、地质测量等同施工有关的资料。

建立质量、安全保证体系与各项规章制度,进行技术与安全交底。材料员计划组织材料、机械进场,并按施工总平面图堆放材料,安好施工机械。对进入现场的职工进行入场教育,提高全体职工对搞好工程的重要意义的认识,提高质量意识、安全意识,抓好文明施工教育。准备好各种资料表格,以保证资料形成及时可靠。

对回填土时的压实参数事先进行试验,提出回填土的含水量与最大干密度的关系。有效地掌握施工中压实时间、压实次数,提高机械的利用率。

在确保工程质量的前提下,广泛开展技术创新,积极采用新技术,以提高劳动生产率、降低成本和缩短工期。协调好与建设单位、监理单位的关系,明确监理流程。制定地上、地下设施保护措施施工前,详细了解地上、地下原有构筑物的具体位置、尺寸、数量等。在施工过程中遇到地下原有管线、电缆、光缆等、及时向有关单位汇报,采取加固措施,保证所有管线正常使用。

6、标准试验及原材料检验

各分项工程开工前,对外购材料进行检测复验。外购材料必须三证齐全(即出厂证、检验证、合格证),自采材料由监理工程师旁站取样,送至业主指定的试验室检测合格后,试验报告及开工报告一并报监理工程师批准,方可备料。

填料必须按设计规定的料,由监理旁站取样,送至业主指定的中心试验室核验。同时及早做好填料标准击实、混凝土配合比、水灰比等试验、以便在施工过程中随时调整,更好地指导施工。

7、开工报告

在完成施工驻地建设、临建工程和施工前的测量放样的同时,认真阅读施工设计文件及有关资料,了解施工沿线情况,制定实施性施工组织设计方案,在条件具备的情况下,拟定开工报告,并提交监理工程师批准,在接到监理工程师下达的开工令后准时开工。

8、项目管理内容

项目管理的内容应包括:

项目进度控制,

项目质量控制,

项目安全控制,

项目成本控制,

项目材料管理,

项目机械设备管理,

项目技术管理;

项目资金管理;

项目合同管理;

项目信息管理;

项目现场管理;

项目组织协调;

项目竣工验收;

项目考核评价;

项目回访保修。

9、项目管理坚持

正确处理质量、进度和效益的关系,以质量管理为核心,在保证质量、安全和不以牺牲环保为代价的前提下,加快施工进度。

以业主满意为中心,采取预防为主、持续改进的工作思路。

10、项目管理规章制度

项目部的规章制度包括但不限于下列各项:

管理人员质量安全岗位责任制;

技术管理制度;

质量管理制度;

安全管理制度;

计划统计与进度管理制度;

材料、机械设备管理制度;

现场管理制度;

考核和奖惩制度;

例会及施工日志制度;

环境保护、水土保持及防火管理制度;

组织协调制度;

信息管理制度。

11、项目管理的流程

第四篇施工方案及技术措施

1、施工准备

由我公司工程部进行施工机械、设备的准备。结合本次施工需使用的机械设备,对原有的机械设备进行保养维护,对需更换、增加的及时上报,进行采购。材料由采购部根据本次工程的进度计划,及时进行市场调研,确保材料的到位。自产的设备,由生产部门根据进度计划,及时采购原材料,确保产品按时生产,及时到位。

2、施工定位放线

技术人员根据设计布灯图与业主、监理结合整个工程的情况,设计符合施工要求的线路图,再根据现场实际情况确定灯位定点工作;如现场施工中有变动不能按图定点,请业主及监理到现场根据实际状况解决定位。

3、路基施工

路基填料由挖掘机由取土坑挖装自卸车运输至施工现场。

A、施工顺序:

施工准备→试验确定建筑材料及压实标准→施工放样→做试验路段确定施工参数及程序→报请监理工程师检查验收→上报开工报告→清理整平地面→洒水(或晾晒)→碾压→压实度检查→(合格后)放样→上料→恢复中线、整平→洒水、碾压→自检各项规定指标→(自上料开始循环进行,直到路基顶面)→上报监理工程师检查、交验。

B、基本要求:

路基中线、导线复测,放出各设计断面边桩,测量和绘制横断面,

并校核路基设计工程量。

认真进行调查研究,全面搜集沿线地质、水文、地形、地貌、气象等资料,进行路基施工组织设计。

根据挖、填方及路线的工程地质情况,选择各种切实可行的施工方法。

严格按照技术规范和设计要求组织施工,确保路基宽度、高度、分层厚度,平整度、压实度、边坡坡度等符合设计要求。

对特殊不良地质路段,要按设计进行特殊处理,确保路基的稳定可靠。

填方路基先铺试验路段以确定施工方法的可靠性,机械组合的协调性。

C、施工特点

路基填筑工程可用配套的机械化施工。形成挖、运、摊、平、压机械化流水作业,能保证路基填筑高质量、高速度的完成。

D、施工方法

施工前,清除料场覆盖层及路基范围内的杂物与不适用材料,及其他有机物,彻底清除干净。并拆除路基范围内的废除结构物,与此同时做好路基填料的试验工作,得到监理工程师的认可。

选择适宜的填筑材料,提前做好标准击实试验,并经监理工程师批准试验资料和选择的取料场。

采用水平分层的方法填筑路堤,根据压实设备和技术规范确定压实厚度,一般控制每层压实厚度20-30cm。宽度每侧超过该层设计宽

度30cm以确保路基边缘有足够压实度。

土方的挖、装、运均采用机械化施工,一般用挖装机械配备自卸汽车运土,按每延米用土量严格控制卸土,推土机把土摊开,平地机整平。

当路基填土含水量大于最佳含水量时可在路外晾晒,也可在路基上翻拌晾晒;当含水量不足时,可洒水补充,使填土达到最佳含水量的要求,确保达到压实度标准。

当路堤宽度、厚度和填土含水量等符合要求后,用压路机从路边向路中,从低侧向高侧顺序碾压。压实遵照先轻后重的原则,直到达到设计的压实度为止。

根据路堤的填筑高度,严格按规范要求检查压实度,每层填土都要资料齐全,并经监理工程师签认或旁站。

在高温季节施工中,严防路基集料缺水,填筑层表面应适当加大含水量,并注意天气预报,及时碾压成型。

达到设计标高时要抓紧按设计要求整理路槽,修整边坡,防护,确保路堤填筑质量和稳定性。

E、路基整修

土质路基采用人工或机械刮土或补土后的方法整修成型。深路堤边坡、整修应按设计要求坡度,自上而下进行刷坡,不得在边坡上以土贴补。

当填土不足或边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分层填补,仔细夯实。

修整路基表层厚150mm以内,松散的或半埋的尺寸大于100mm的石块,应以路基表面层剔除,并按规定填平压实。

边沟整个应挂线进行,对各种水沟的纵坡应用仪器检测,修整到规定要求,不得随意用土填补。

填土路基两侧超填的宽度应予以切除,如遇边坡缺土时,必须挖成台阶、分层填补夯实。

在路面铺筑完成后或铺筑时,应立即填筑路肩,并按要求加固。

路基整修完毕后,堆于路基范围内的废弃土应清除,并维持维修保养。

4、底基层施工

本标段道路垫层采用天然砂砾垫层,要求级配合理,采用自卸车运输,机械平整,压路机碾压的方法进行流水作业。

验收路基层,恢复道路中线,每10m设一个中线桩。

施工放样:测量施工路段的中线高程,恢复中线,每10米一桩,同时在路边缘外侧设置指示桩,标出高程用以控制天然砂砾垫层施工。按松铺厚度填料,用装载机将砂砾均匀的摊铺在规定的宽度上,表面平整,并有一定的路拱坡度,然后开始碾压。

采集材料时,将表面浮土、杂物清除,筛分天然砂砾,将超粒径筛出,要求天然砂砾级配符合要求。

根据垫层的宽度、厚度及预定的干密度、天然砂砾含水量及拉料车吨位计算每车料的堆放距离。

拉料时,每车料的数量要求基本相同,堆料前在路基下承层上洒

水,使表面湿润但不造成泥泞。

整平初压:

将天然砂砾表面整平,用18吨振动压路机碾压一遍。不平整处作处理,按计算的每车纵横间距在摊铺好的天然砂砾上作好标记。

整形:

用平地机初步整形,以轮胎压路机碾压一遍暴露潜在的不平整,整形后应达到规定的坡度和路拱。

碾压:

根据路宽、压路机轮宽制定碾压方案,使各部分碾压次数尽量相同,道路外边一般多压2—3遍,碾压在含水量比最佳含水量大1—2%时进行采用18T--20T振动压路机相组合由低向高,由两侧向中央,重叠1/3—1/2轮宽碾压。碾压过程中,底基层表面如水分蒸发过快,应洒少量的水;如有“弹簧”、“松散”、“起皮”现象,及时翻拌、暴晒或挖除更换新料。碾压过程中压路机严禁在完成或碾压的路段调头或急刹车,在碾压结束之前,采用平地机终平一次,使其纵向顺平、路拱符合设计要求。

施工注意事项:

接缝与调头处的处理同日施工的两工作段衔接处,应采用搭接,前一段拌和整形后,留5—8m不压,后一段施工前一段未压部分重新拌和,与后一段一起碾压。

质量控制:

每施工1000 m2,在已完成的底基层上随机取样一次,做密实度

试验。将已压成的表面填料,标示出超高点,用平地机平整达到施工控制的高程和符合设计要求的路拱或横坡。初压完成时,测量高程、路拱及纵坡,再次用平地机精平到完全符合设计要求。终压时,先洒少量的水,再用压路机碾压1—2遍。

5、水稳层施工

本标段机动车道基层设计为水泥稳定层。施工时采用厂拌法拌合,摊铺机摊铺。振动压路机、光碾、胶轮压路机组合碾压成型,洒水覆盖养生。

一般规定:

A、砂砾颗粒的粒径大小和组成分下列三种:

细粒:最大粒径小于10mm,其中小于2mm的颗粒不小于90%;

中粒:最大粒径小于30mm,其中小于20mm的颗粒不小于85%;

粗粒:最大粒径小于40mm,其中小于30mm的颗粒不小于83%;

B、水泥稳定砂砾用做基层时,应控制水泥剂量不超过5%,必要时,应首先改善集料(砂砾)的级配,然后用水泥稳定;

C、施工时最低气温应在5℃以上,在冰冻地区,应在第一次冰冻(-3~-5℃)到来之前0.5-1个月完成。

D、水泥稳定砂砾结构层施工时,必须遵守下列规定:

配料必须准确;

洒水拌合必须均匀;

应严格控制基层厚度和高层,其路拱横坡应与面层一致;

应在混合料处在或略大于最佳含水量时进行碾压,直到达到重型

击实实验法确定的压实度97%为止;

应用12t以上压路机碾压,用12t-15t三轮压路机碾压时,每层压实厚度不应超过15cm,用18t-20t三轮压路机碾压时,每层压实厚度不应超过20cm;

必须保湿养生,不使结构层表面干燥,也不应忽干忽湿;

基层上未铺面层时,除施工车辆可慢速通行外,禁止一切机动车通行;

本工程采用定点集中厂拌法施工。

材料:

A、砂砾最大粒径不应超过40mm,应不含或少含有塑性指数的土,应按级配范围的下限组配混合料,适宜用水泥稳定的碎石颗粒组成范围:

水泥稳定砂砾集料的级配范围

B、砾石抗压碎能力集料压碎值不大于35%;

C、水泥:宜采用32.5#标号较低水泥,普通硅酸盐、矿渣、火山灰质硅酸盐都可用,初凝时间3-4h,终凝时间应在6h以上。

混合料组成设计:

A、一般规定

水泥稳定砂砾混合料的组成设计包括强度标准,通过试验选取最适宜于稳定的集料,确定必须得水泥剂量和混合料的最佳含水量,在需要改善混合料的物理力学性质时,还应确定掺加料的比例。

B、试验

各项试验应按《公路工程无机结合料稳定材料试验规程》进行。

①颗粒分析,②液限和塑限指数,③相对密度,④重型击实实验,⑤碎石或砾石的压碎值实验,⑥有机质含量,⑦硫酸盐含量。

对级配不良的集料,应外加某种集料改善其级配,并通过实验确定其配合比;

应检验水泥的标号和终凝时间。

C、混合料的设计步骤

制备同一种碎石混合料,不同水泥剂量的水泥稳定砾石,做基层用水泥剂量分别为3%、4%、5%、6%、7%;

确定混合料的最佳含水量和最大干密度,至少应做三个不同水泥剂量混合料的击实实验,即最少剂量、中间和最大剂量。

按工地预定达到的压实度,分别计算不同水泥的剂量的试件应有的干密度;

按最佳含水量和计算的干密度制备试件;

7天无侧限抗压强度为3Mpa;

工地实际采用剂量应比室内实验确定的剂量增加0.5-1%(集中厂拌法施工时);

施工注意事项:

公务用车定点维修合同

公务用车定点维修合同 甲方:(行政事业单位)签订地点: 乙方:(定点企业)签订日期:年月日 按照《如东县公务用车定点维修办法》的规定,甲方选定乙方为本单位公务用车维修保养的定点维修企业,并与乙方本着公平、自愿和诚实信用的原则,经过友好协商,就本 (不得另行附表)在乙方定点维修的有关事宜,订立合同如下: 一、维修保养的时间 车辆维修、保养从20 年1月1日起20 年12月31日止。 二、维修保养的范围 (一)车辆的维修范围为汽车的正常维修和日常保养,包括车辆二级以下(含二级)保养、小修、更换易损耗件、汽车年检保养、轮胎更换、汽车打蜡等。 (二)合同项下的车辆因不可抗拒的自然灾害或意外事故所造成的车辆损坏的维修,不在本合同规定的维修范围内,但由于乙方修理质量原因所致的情形除外。 三、结算方式 (一)甲方对乙方所定点维修保养的合同项下的汽车实行结算方式。维修的价格必须在《年度公务用车定点维修费用参照表》的限额以内。 (二)乙方于每个季度的第三个月的25日前将本季度发生的日常维修费用等连同验收单一并报县财政监管部门审核(各费用段内维修费按序时进度平均折算),第四季度具体资金结算方式按县财政监管部门规定执行。按实维修的须经甲方审核后方可办理资金结算。 四、服务要求 (一)乙方对本合同项下的所有汽车的日常维修保养项目,应做到随进厂随修理,当日完成维修(特殊情况除外)。 (二)本合同项下的汽车因长途行驶发生故障而不能进厂维修的,乙方在接到甲方的报修后,应及时做出派员或就近维修的决定并通知甲方,由此产生的维修材料费及工时费由乙方承担(属日常维修保养范围),其中涉及该车的清障费、罚款、甲方的食宿费等,则由甲方自负。 (三)特殊车型因乙方无能力进行检测修理的,则乙方须与甲方协商处理,对需要有关特约维修厂、日常非大修范围的维修,其维修材料费、工时费等维修费用由乙方承担,其他费用则由甲方自负。 (四)车辆出现返修,应优先安排修理,并查明原因,如属于维修质量问题,费用由乙方承担;若属于甲方问题,则费用由甲方自理。

小区室外道路改造工程施工组织设计

株洲市荷塘区棚户区改造工程 ---煤田小区 道路改造施工方案 编制人:审核人:审批人: 株洲市基础设施建设有限公司年日期: 201608日月31

... 煤田小区道路路基工程施工方案 一、工程概况 煤田小区内主要车行道路砼改沥青,排水井盖和井篦等改造提升,道路宽度为2.0-10米不等,路面破损位置破除后C25砼浇筑, 本次路面改造面积约2万平方,主干道约6000平方。 二、编制依据 1、《设计文件》 2、《施工组织设计》 3、《城市道路工程施工技术规范》 三、施工准备及主要施工方法 3.1施工测量前准备 3.1.1校对测量仪器,本工程使用全站仪、自动安平水准仪、钢尺等测量仪器及工具经国家计量单位检验校准,保证测量仪器的精度。 3.1.2对施工现场内影响施测的障碍进行处理。 3.1.3对施测用辅助材料:如标高控制桩油漆、麻线等提前准备到位。 3.1.4定位 依据总平面定出本工程的横竖轴控制线,并依此分别定出其余轴线,并将总控制轴线作出永久性标识,做好保护,便于以后使用。

轴线控制网布设,根据当地地形的实际情况,依据《工程测量规程》进行控制网布设,布设原则以施工测量方便、容易核验为原则。... 控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检,确认无误后报监理验线。 3.1.5施工轴线测量 控制网轴线的精度等级及测量方法依据《工程测量规程》执行。本工程轴线控制网的测角中误差不超过12”,边长相对中误并不大于1/15000。 3.1.6施工高程测量 水准点引测:根据业主提供的设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合,误差符合规范要求后,敷设现场施工用水准点。现场水准点布置数量不少于个(根据现场总平面图合理确定水准点个数),以便于相互校核和满足分段施工的需要。 3.1.7现场水准点精度及测量方法 根据《工程测量规程》高程控制网拟采用四等水准测量方法测定。 3.2拆除道路工程 3.2.1挖除砼路面 (1)首先将要挖除的旧路面范围,用人工撒灰线标示,然后进行旧路面挖除的施工。小面积的混凝土块采用风镐等小型机械破碎的方法予以破除,确保保留部分不受损伤;大面积混凝土板采炮机破除。 (2)施工中应特别注意对相邻保留板的影响,使用炮机破除的路段应保留板块50cm范围,该50cm范围采用人工凿除;在进行挖除作业前,首先确定位置和范围,是否有管线等,注意对这些管线进行保

市政主干道大修工程技术标书

市政主干道大修工程技 术标书 Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT

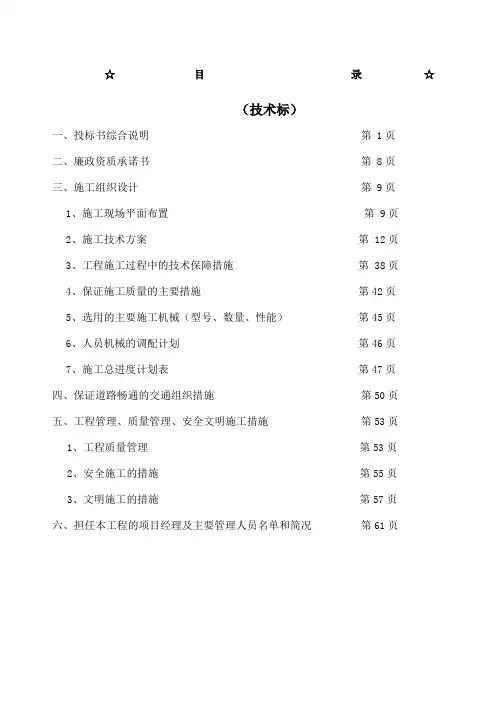

☆目录☆ (技术标) 一、投标书综合说明第 1页 二、廉政资质承诺书第 8页 三、施工组织设计第 9页 1、施工现场平面布置第 9页 2、施工技术方案第 12页 3、工程施工过程中的技术保障措施第 38页 4、保证施工质量的主要措施第42页 5、选用的主要施工机械(型号、数量、性能)第45页 6、人员机械的调配计划第46页 7、施工总进度计划表第47页 四、保证道路畅通的交通组织措施第50页 五、工程管理、质量管理、安全文明施工措施第53页 1、工程质量管理第53页 2、安全施工的措施第55页 3、文明施工的措施第57页 六、担任本工程的项目经理及主要管理人员名单和简况第61页

一、投标书综合说明 本工程为浦东国际机场进出场道路大修项目,共分为四段,第一段位于浦东国际机场候机楼出口道地面路段,长度101.4米;第二段位于候机楼出口道高架路段,长度200.5米; 第三段位于机场主出口道地面路段,长度846米; 第四段为桥接坡长度123米及部分道路窨井维修.大修方法根据道路破损的不同情况采取土基及基层注浆加固补强、三渣基层翻挖、面层铣刨加罩、桥面连续缝维修、排水检查井维修、路面预养护、标线恢复等。 具体范围及内容如下: 1、第一段主要维修内容 (1)注浆加固 (2)铣刨加罩 (3)窨井维修 (4)标线恢复 2、第二段主要维修内容 (1)铣刨加罩 (2)预养护 (3)连续缝处理 (4)标线恢复 3、第三段主要维修内容 (1)注浆加固 (2)路面翻挖 (3)铣刨加罩

道路维修协议书

道路维修协议书 道路维修协议书 1道路维修协议书甲方:(以下简称甲方)法定代表人:乙方:(以下简称乙方)法定代表人:普片至中门蔗区公路全长22公里,今年6月以来阴雨连绵,到处塌方中断,特别是普龙和大底昂两处山体滑坡长130多米,路面坍塌严重,连自行车也不能通行。为尽快修复普片至中门公路,保证甘蔗的正常拉运,经甲、乙双方协商,达成以下协议。 一、工程量及内容 1、乙方负责清除普龙和大底昂两处山体滑坡的土石方。 2、乙方负责填平普片至中门蔗区公路22公里,清除路边塌方,完善侧沟。 二、工程质量及要求 1、乙方将普龙和大底昂两处山体滑坡的土石方全部清除,保证公路宽5米,并留有护坡。 2、乙方负责维修普片至中门22公里的蔗区公路,清除路边塌方,完善侧沟,填平路面。 三、工程造价乙方在施工中的机械费、人工费、材料费等所发生的一切费用实行包干,共计人民币肆万元整(,40000.00元)。四、付款方式乙方施工结束,经甲、乙双方组织验收,工程合格后一次性付清工程款肆万元整(,40000.00元)。 五、安全责任乙方施工要注意安全,在施工中所发生的一切伤亡事故甲方不承担任何责任。 六、工程工期2017年月日至月日,共天,每提前一天奖50元,每延期一天罚款50元。 七、法律责任本协议一式二份,甲、乙双方各执一份,具有同等的法律效力,双方必须共同遵守。协议未尽事宜必须经双方协商解决。甲方: (签章)乙方: (签章)法定代表人: 法定代表人: 2017年月日2017年月日 2道路维修协议书甲方: 车牌号: 乙方: 因甲方运输需要,其运输车辆需经乙方落石滩石料厂路段通过,经双方协商就有关事宜达成如下协议:

维保合同范本

维保合同样本: ××公司 ××系统 维 护 服 务 合 同 书 甲方:××公司 乙方:北京诚信视讯数码科技有限公司签署日期:200 年月日

维护服务合同书 甲方:××公司 乙方:北京诚信视讯数码科技有限公司 乙方受使用方委托承揽甲方××系统设备的维护和保养,以确保整个系统的稳定可靠运行。根据甲方有关要求,依据国家相关的法律、法规、综合本项目的具体情况,明确甲乙双方的权利和义务,经甲乙双方协商一致,特签订维护服务合同如下: 一、系统概况: 1.系统名称:××系统设备维护服务。 2.项目地址:。 3.服务性质:质保期结束后的系统维护服务及技术支持。 4.服务范围:负责系统设备的定期维护、保养、检修及紧急故障处理工作,确保整个系统的正常运行。 二、维保总合同额: 合同总金额:人民币(大写), (小写)¥元。完税价--北京。 三、甲乙双方的责任和义务: 1.甲方的责任和义务: 1.1 甲方发现系统有异常情况出现后,应及时通知乙方并详细说明故障现象,以便于乙方根据故障现象进行相应准备。 1.2 乙方在对系统进行维修及保养过程中,甲方为乙方提供必要的协调帮助和便利设施。维修完毕后,甲方及时派人进行检查和验收并在 维修单上签字确认。 1.3 在维修保养过程中,甲方应给予乙方必要的协助工作,负责协调处

理与其它部门以及其它工种的配合事宜。

1.4 甲方应根据合同条款及时支付乙方相应的维护保养费用。 2.乙方责任和义务 2.1 为系统正常运转提供技术支持和保障,确保系统的正常稳定运转。 2.2 在系统设备正常使用状态下,乙方定时到甲方现场进行设备的例行保养和检修,每季度一次,全年共计四次。 2.3 乙方应向甲方提供完整的维护保养记录和相关设备维修资料。 2.4 乙方维护保养期间,必须遵守甲方的规章制度及安全环保等各项规定。 2.5 系统在平时使用过程中出现故障,乙方应在接到甲方正式通知后及时响应,市内小时内到达现场进行处理,如出现设备损坏, 当时无法修复,乙方需提供替代设备,并保证在个工作日内 使系统恢复正常运行。 2.6 如出现设备维修更换零部件或更换设备时,乙方提供的设备和材料应经过甲方验收合格后,方能用于维护和检修。更换零部件及设备 的相关费用,甲方只需支付器材成本费,所更换的设备及零部件保 修一年。 2.7 乙方为甲方服务期间,因维护保养工作所发生的施工人员事故及责任均由乙方承担,甲方概不负责。 四、维保期限: 本合同自 200 年月日起生效,至 200 年月日终止。 五、维保费用计算:

公务车使用协议模板

编号:_____________ 公务车使用协议 甲方:___________________________ 乙方:___________________________ 签订日期:_______年______月______日

甲方: 乙方(责任人): 根据公司车辆使用管理办法,加强车辆管理,明确责任,控制费用,结合公司实际情况,特签订本协议。 一、车辆的权属及责任 本协议中车辆为甲方所有,甲方有权随时对车进行监督和检查,乙方为车辆使用第一责任人,负责该车辆的使用、安全及保管。 二、责任范围 车辆使用责任人对车辆(牌照号)的使用、安全及保管承担具体责任。 三、车辆的使用保管 1.车辆使用责任人负责车辆具体的使用、安全及保管。 2.车辆责任人和使用人要严格遵守《道路交通安全法》,遵守公司相关规定。 3.车辆使用责任人对车辆及备品备件要爱惜使用、妥善保管。车辆要定期维修保养,确保车况良好。若由于责任人未及时对车辆保养和维修而造成的经济损失由责任人承担。 4.车辆每行驶5000公里(特殊车辆除外),须进行一次保养,车辆的维修和保养由责任人向总务部提出申请,由总务部统一安排到公司指定地点保养。 5.在公务车使用过程中,发生交通事故后,无论责任在哪方,使用责任人或用车人都要在维修车辆前写出书面说明。 6.发生我方责任交通事故后,应主动协助对方、交管部门及保险公司解决问题。保险公司所确定的免赔差额,由用车人负担,并视情节轻重按公司规定扣罚。

7.若因为个人原因造成车辆丢失,根据车辆使用年限及车况评估赔偿。 8.提倡厉行节约的原则。使用责任人在保证车辆正常使用的情况下,须树立节约思想,提高车辆的利用率,减少车辆空驶率。 9.违反交通规则受到处罚包括因违章造成交管部门对公司的处罚,全部由使用责任人或用车人负担,严重违章应自觉到总务部登记,并写出书面经过及检查,主动协助相关部门解决问题,对于经常违章的将视情节严重给予暂停行驶或收车的处罚。 10.严禁公车私用、乱停乱放、酒后驾驶、严禁无证驾驶、酒后开车、违章驾驶、超速驾驶,若出现责任事故的,相关经济和法律责任均由使用责任人全部承担。 11.未经公司批准,不得将公司车辆借给外单位人员及没有驾照的人员使用,如违反规定出现各种问题均由使用责任人负担。 12.责任人不得对车辆进行任何改装,一经发现,取消用车资格,收回车辆。 13.车辆出现故障应到公司指定的维修点去修理并到总务部领取车辆报修单,如遇特殊情况,应事先得到总务部批准方可在就近修理店进行维修,若在未告知总务部的情况下自行修理的,修理费用自行承担。 14.在车辆调配和移交时,原车辆使用责任人须将随车的相关手续、证件及配件(防盗锁、清洁工具等)全部移交总务部,经验收无误后方可办理手续;如有遗失,原车辆使用责任人负责赔偿。新接收人员应当到总务部办理接收手续。四、车辆的费用:在车辆的使用中,有关车辆的维修费、燃油费、过路费等甲方承担(以凭证实报实销)。 五、附则 本协议书一式两份,双方各执一份。

道路改造工程施工方案及技术措施

道路改造工程施工方案及技术措施 (一)拆除工程 本项目为道路改造工程,所以本次设计将挖除原旧人行道面层,原旧路路基后经过碾压后加铺新的路面结构层。 拆除项目包括:人行道、路沿石、嵌边石、砖石结构、原有照明等。其中旧路面结构层采用机械破碎后,人工拆除;其余项目均采用人工拆除。 (三)路基施工 1.准备工作 ⑴、施工测量 ①.开工前进行现场恢复和固定路线,包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等,并报监理、建设单位复查。 ②.按图纸要求现场设置路基用地界桩和坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土堆等的具体位置。 ⑵、调查与试验 ①路基施工前,对施工范围内的地质、水文、障碍物、文物古迹及各种管线等情况进行详细调查。 ②对挖方、借土场的路堤填料取有代表性的土样进行试验。 ⑶、设置防水、排水设施 ①.为防止工程或附近农田、建筑物及其它设施受冲刷、

淤积,应修建临时排水设施,以保持施工场地处于良好的排水状态; ②.临时排水设施应与永久排水设施相结合,场地流水不得排入农田、耕地或污染自然水源,也不应引起淤积、阻塞和冲刷; ③.当路线经过低洼的填方路段时,除必须设置砂砾石垫层或井字型砂沟以加速排水外,在路基施工前必须沿路线纵横开开挖排水沟,以排除地表积水、降低地下水及降低地表土含水量。为便于路基填筑,应在水田地表汇水上方增设截水沟,以及增加排水设施排除地表水,以降低雨季对路基施工的不良影响。 2.路基施工(含试验路段) 施工前,按监理及设计要求先选一段不小于100m作为试验路段,进行压实工艺试验,确定合适的填料、碾压机械、松铺厚度、最佳含水量、碾压遍数、碾压速度等,确定一套合适的填筑施工工艺参数。 I、路基挖方 ⑴.为保护生态,采用放缓边坡原则处理,以减弱人工开挖的痕迹。挖方边坡为1:1.0。 ⑵.按实际厚度清除了填土后,若已挖至粘土层则进行原地碾压,使压实度达到96%;若未达到粘土层或粘土层含水较多时,则反开挖至路床顶面以下30cm,进行原地碾压,

混凝土道路技术标(DOC)

施工组织设计方案

目录 一、工程概况 二、施工部署 三、施工进度计划及施工进度计划表 四、主要机具用具计划 五、施工方法及保证措施 六、工期保证措施项目组织机构表 七、冬、雨期施工措施 八、安全生产及文明施工 九、工程质量保证措施及质量管理制度 十、竣工验收后保修工作的措施和承诺十一、施工现场临时用电管理 十二、成品保护的保证措施 十三、降低造价施工措施

一、工程概况 本工程名称为峰峰矿区水利局2012年农村饮水安全及农田水利工程3标段李家山村供水站工程,位于峰峰矿区。其中供水站建400m3蓄水池1座,管理房150m2,施工范围包括图纸及清单全部内容。 二、施工部署 1.公司派对施工富有经验的领导班子负责该工程施工和有高技术水平的施工队伍进行操作。 2.项目班子组成 建立以项目经理为主的施工项目管理体系和以项目技术负责人为主的技术管量体系。设项目经理一名,技术负责人一名,安全员一名,质检员一名,经济核算员一名,资料员一名。合理安排生产、加强指挥、加强技术、质量、材料等几大体系的机构管理。 3.技术准备 由项目部有关技术人员认真审查图纸,结合建设、设计单位,搞好图纸会审、明确设计意图和要求。严格按照设计图纸要求及国家施工规范精心组织专业队伍进行施工。 在施工前,编制一套系统的施工组织设计、施工方案及测量方案,并在分项工程施工前进行技术交底、样板交底引路。施工中积极采用先进的施工工艺以及新材料。 4.现场准备:根据设计图纸要求及施工现场的具体环境,组织安排好施工现场的平面布置以及临时设施、水电、机械安装、消防、保卫等诸多工作。 5.其他方面 根据本工程特点组织流水作业施工,对水泥、钢筋及砼、砂浆材料、砌

2021年关于道路维修工程的合同7篇

The sun illuminates the path of life, the moon illuminates the path of the soul.同学互助一起进步(页眉可删)关于道路维修工程的合同7篇 关于道路维修工程的合同1 甲方:xxx有限公司﹙以下简称甲方﹚乙方:xxx桥梁工程有限公司﹙以下简称乙方﹚经甲乙双方协商,本着互惠互利、公平诚信的原则,就本工程有关事项,达成如下协议: 一、工程概况: 工程名称:钢筋混泥土路面 工程地点:库区二号大门、西货场。 工程内容:土建 二、承包范围 1、该工程采用承包方式包工包料,乙方负责为甲方破损路面 浇筑新的钢筋混泥土路面,总面积为:16米、单价:800/㎡、计:﹙人民币﹚12800元。 2、乙方为甲方砌筑垃圾箱一只。 3、乙方负责用碎砖石填补甲方油库西端马路破损地段。

第二、三项甲方承担费用﹙人民币﹚200元。 4、乙方包工包料为甲方浇筑货场下水道阴井钢筋混泥土盖板两块,厚度150MM、双层铺设直径16MM钢筋。计:﹙人民币﹚500元。 三、工程要求: 1、乙方负责拆除新浇筑路面地段沟底承重墙并将沟地清除干净。 2、新浇筑的钢筋混泥土路面厚度:200MM、双层铺设直径为20MM钢筋。 3、乙方应严格按照国家现行规范标准施工,并做到保质保量。 4、该工程自合同签订之日起一个月内完工。 四、合同价款 上述工程合同总价款为:﹙人民币﹚壹万叁仟伍佰元整。 五、付款方式 工程完工后,经甲方验收合格无质量问题后,一次性付清。 六、本合同一式两份,自签订之日起生效。甲乙双方各执一份。

七、未尽事宜,双方协商解决。 甲方签字﹙盖章﹚乙方签字﹙盖章﹚ 年月日 关于道路维修工程的合同2 甲方: 车牌号: 乙方: 因甲方运输需要,其运输车辆需经乙方落石滩石料厂路段通过,经双方协商就有关事宜达成如下协议: 一、甲方的运输车辆,经乙方石料厂专用路段通过,保证良好的路面,不影响乙方的生产运输,由乙方负责对该路段的维修,甲方给予一定数额的费用补偿。 二、甲方补偿乙方道路的维修费用的方式,以单车支付,一趟一付,每个单车每趟支付30元(四轴以下)六轴的100元,任何一方不得擅自增减其费用,需增减时须经双方协商一至后方可执行。 三、甲方必须自觉交付所指定的补偿费用,不得少交或拒交,否则乙方有禁止其车辆通过的权力。

汽车维修售后服务合作协议范文

汽车维修售后服务合作协议 甲方:××汽车有限公司 住所地: 法定代表人: 电话: 乙方: 住所地: 法定代表人: 电话: 鉴于: 甲方现有汽车销售、汽车精品装潢及汽车维修服务等三大类业务;乙方拥有品牌售后服务的丰富客户资源积累以及维修服务经验。 甲乙双方经协商一致,就共同合作开办维修售后业务达成如下协议: 一、合作项目标的:维修售后服务。 二、合作时间及地址:年月日至年月日。地址:(详见附图),其中车间(平方米),钣金、喷漆(平方米),接待室(平方米)。 三、合作方式及双方投入:甲方以原有设备、场地改造实物折价人民币万元及现金人民币万共万元作为投资;乙方以设备折价万及现金万共出资万元作为投资。双方约定: ① 双方实物投入和现金投入均由双方书面确认后作为合作项目的共有财产。 ② 设备添置及场地再改造均由双方共同确认后购置,作为双方共有的固定资产以及今后设备- 1 -

折旧、摊销的依据。 四、合作的经营管理模式:双方约定共同管理和经营汽车的汽车维修售后服务项目。原则上甲方委派财务部经理和维修服务部副经理,乙方委派财务部副经理和维修服务部经理。双方在本协议生效个月内拟订经营管理制度和财务管理制度,共同确认后作为本协议的补充协议,并享有同等法律效力。 五、合作盈亏及分配方式:公司合作项目的资金往来设置双方共同确认的资金帐户(含转帐帐户及现金帐户),合作项目经营收入扣除成本(场租分摊项目、工资、税金及日常经营管理费用)后盈亏按甲方 %、乙方%共同享有和承担。 六、合作项目经营场地费用分摊:鉴于甲方目前每年场地费为万元,合作项目专用帐户须分摊甲方场地费每年万元整,由甲方提供正规房屋租赁发票于每年月日前入帐。从 年度开始,合作项目按每年万元分摊场地费,于每年月日前入帐。 七、设备折旧及摊销:从合作之日起,从合作项目中提取设备折旧。具体折旧率以双方确认为准。 八、双方责任: (一)、甲方: ① 继续开发和扩大现有维修业务,并在合作期内承担维修行业管理及保险、定损、交警支队的公共关系处理。 ② 将所销售汽车客户引入双方共同拥有的维修业务中。 (二)、乙方: ① 将原有的奔驰、宝马客户纳入双方合作项目中。 ② 为奔驰、宝马车辆维修做好技术保障及技术特训工作。 - 2 -

公务用车定点维修合同模板

编号:__________ 公务用车定点维修合同 甲方:_______________________ 乙方:_______________________ 签订日期:____ 年 ___ 月 ____ 日 甲方: 乙方:

合同条款 1. 定义 本合同中的下列术语应解释为: (1)“合同”系指甲方与乙方签署的、合同格式中载明的甲方与乙方所达成的协议,包括所有的附件、附录和构成合同的所有文件。 (2)“合同价”系指根据合同规定,乙方在正确地完全履行合同义务后送修方应支付给乙方的价格。 (3)“维修”系指招标文件中规定的车辆一、二级维护,大、小修理,做漆、美容,代办车辆年检以及其它有关公务用车的维修服务。 (4)“维修材料”系指乙方根据合同规定在提供维修服务时必须向送修方提供的零部件及耗材。 ⑸“甲方”系指组织XX省省级及市级以及区级(不含县改区)党政机关、事业单位公务用车定点维修招标的XX省政府采购中心、XX省省级行政机关政府采购中心及XX市政府采购中心。 ⑹“乙方”系指提供XX省省级及XX市市级以及区级(不含县改区)党政机关、事业单位公务用车定点维修服务的汽车维修单位。 (7) “送修方”系指具体接受维修服务的XX省省级及XX市市级以及区级(不含县改区)党政机关、事业单位。 2. 服务范围 XX省省级及XX市市级以及区级(不含县改区)党政机关、事业单位在宁的公务 用车维护,大、小修修理,做漆、美容,代办车辆年检和其他有关公务用车维修的服务项目。交通事故车辆维修除外。

3. 送修手续 3.1送修方送修车辆时必须填写“XX省省级及XX市市级以及区级(不含县改区)党政机关、事业单位公务用车送修单” (以下简称送修单)。送修单上应注明送修车辆的品牌型号、车辆牌照号、发动机号码、底盘号码,并经送修单位领导审核和加盖送修单位公章,同时需将行车证提交给乙方。 3.2乙方应对送修车辆进行仔细检查,并根据需要维修的项目和标准在送修单上注明工时单价、维修工费、料费和配件进销差价率。 3.3对送修车辆乙方应以修复为主,能不更换的零部件尽量不予更换,确实不能修复或修复不经济的零部件,在征得送修方同意的情况下,方可进行更换。 3.4送修方自带零部件的,乙方应免配件加价; 3.5乙方必须在送修单上注明完成维修的时间。 3.6在维修过程中,乙方如发现其他故障需增加维修项目或延长维修时间,应及时以书面形式(含传真)通知送修方。如送修方在接到通知3天内未以书面形式 (含传真)明确表示同意,则视为送修方不同意。 3.7送修单一式三份,需由送修方、乙方双方经办人签字认可;送修方车管部门和财务部门、乙方各持一份。乙方应妥善保存送修单。 4. 维修费用 4.1乙方应按照不超过现行《XX市机动车维修行业工时定额》中规定的工时定额标准及乙 方承诺的工时单价计算维修费用。 4.2维修总费用=(工时定额X工时单价)+材料进价X( 1 +配件进销差价率) +外加工费。 4.3料费应为实际购进的含税料费。 4.4以上费用均含税金。

道路改造技术标

编制说明 本施工组织设计就是根据本次招标过程中招标单位发给的本工程设计图、招标文件,按国家颁布的现行施工及验收规范、施工规程与有关工艺标准进行编制的。如能中标,我公司将按中标通知书指定的时间与地点与建设单位协商,签订本工程施工承包合同,做好人员、材料与施工机械的组织、进场等施工准备工作,按时开工。 在此基础上,开工前我公司将根据会审后的施工图、建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善细化,编制详尽的分项工程施工方案与组织措施,确保本工程施工的顺利进行。 施工过程中,如有变更,我公司项目部将针对变更情况,根据实际情况重新修改相应的施工方案,并报建设单位与监理单位,取得认同后方予以实施。

目录 (一)总体概述:施工组织总体设计、方案针对性及施工段划分; (二)施工现场平面布置与临时设施、临时道路布置; (三)施工进度计划与各阶段进度的保证措施; (四)各分部分项工程的施工方案及质量保证措施; (五)安全文明施工及环境保护措施; (六)项目管理班子的人员配备、素质及管理经验; (七)劳动力、机械设备与材料投入计划; (八)关键施工技术、工艺及工程项目实施的重点、难点与解决方案; (九)冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施; (十)新技术、新产品、新工艺、新材料应用; 附表一拟投入本标段的主要施工设备表 附表二拟配备本标段的试验与检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期与施工进度网络图 附表五施工总平面图 附表六临时用地表 (一)工程总体概述:施工组织总体设想、方案针对性及施工段划分 ⒈工程总体概述 ⑴工程名称:悦来镇2014年一事一议财政奖补项目工程 ⑵工程地点:悦来镇境内 ⑶拟派项目经理:陈刚 ⑷施工范围:沭阳县南部新城区静韵河路(博智路)北延伸段改造工程 ⑸质量标准:合格 ⑹工期:80日历天 ⑺资金来源:财政 ⑻招标人:江苏沭阳新城科教发展有限公司 我们完全接收沭阳县南部新城区静韵河路(博智路)北延伸段改造工程招标文件中所提出的各项要求,我们通过认真学习与研究施工图纸,并综合现场的实际踏勘情况,充分分析了影响施工的因素与本工程的特点、难点后,诚恳地表示:认真服从业主、监理、设计等相关部门的指导督促,全力以赴地做好施工前的各项准备工作,充分发挥本公司的管理优

市政公用工程技术标范本

1.全面性 1.1工程概况、施工组织方案 工程概况:本工程为XXXXXXXXX北路道路改造工程。建筑规模为:花岗岩3700平方米,花岗岩路沿石2500M,护栏2400米,给水管网2240M,电缆900米,路灯26盏。计划工期:127天,计划开工日期:2016年3月27日计划竣工日期:2016年7月31日。 施工组织方案 施工准备:在工程开工前,组织现场施工人员熟悉、审查图纸,领会设计意图,明确工程内容,分析工程特点的重要环节,重点抓好以下几项工程: 1.1.1、结合施工工艺和使用上的特点,作好采取特殊的施工方法和特定的技术措施的准备。 1.1.2、核对本工程特殊材料要求以及品种、规格、数量,核对图纸说明有无矛盾,是否齐全,规定是否明确,主要尺寸、位置、标高有无错误。 1.1.3、检查土建和安装图纸有无矛盾,并考虑好施工时的衔接方法,并通过熟悉图纸明确需场外制备的工程项目,确定与专业分包单位工程施工有关的准备工作项目。 1.1.4、作好图纸会审准备工作,在认真学习图纸,充分准备的基础上,施工单位项目技术负责人召集现场有关人员和技术员进行图纸预审。对图纸存在的问题以及工程的有关问题以书面形式提前送给有关单位,便于图纸正式会审。 1.1.5、组织有关人员认真学习规范、规程、标准、并尽早编制实施施工组织设计,然后作好分级技术交底工作。 1.1.6、现场对进场钢筋,商品砼站对水泥、砂、石等材料进行取样,杜绝假冒伪劣建筑产品进入现场。施工现场准备 1.1.6.1、对场地内杂物及土堆场进行必要的场地修整,作好施工道路及其它硬地坪。 1.1.6.2、场地平整的表面坡度应符合设计要求,排水沟坡度不小于1%。在施工现场四周砌筑施工围墙封闭,开设主入口供施工人员及施工车辆进出,以利于现场管理。 1.1.6.3、根据施工总平面布置图修建好现场临时用房,并布置好用水用电管线,修好现场排水沟。现场临时排水与室外总平排水管网相结合,先施工部分永久管网以便于施工期间利用,有利于现场施工文明管理。 1.1.6.3.1、必须保证结构的安全可靠性要求首先必须严格按设计图纸和《混凝土结构工程施工及验收规范》(GB50204—2002)施工,严格控制钢筋、模板的质量和混凝土的强度满足设计和规范的要求,

道路维修施工合同范本

道路维修施工合同范本 道路施工时一项重大的工程,那么道路维修施工合同怎么写呢?以下是在为大家整理的道路维修施工合同范文,感谢您的欣赏。 道路维修施工合同范文一 发包方(以下简称甲方): 承包方(以下简称乙方): 20xx年8.5洪灾,沿路路面损毁严重,边沟堵塞,坡边塌方,造成车辆人员行走极为不便,经村两委研究决定,对此段路进行维修。《中华人民共和国合同法》和相关法律法规等规定,为明确双方在工程承包中的权利、义务和责任,确保工程任务的全面完成,在自愿、平等、互利的原则下,经甲、乙双方协商同意签订本合同。 第一条:工程概况 (一)工程名称:道路维修。 (二)工程地点:。 (三)工程范围:全段路长1050米(含路面维修、边沟及塌方清理、护坡修复) (四)工程总造价:经双方确定本合同工程造价暂定为人民币万元,大写万元整。 第二条:工程期限 根据双方协商工程期限自年月日起至年月日止,若遇特殊情况,工期顺延。

第三条:工程质量 乙方根据甲方的要求进行施工,确保工程质量。 第四条:工程款结算及支付方式: 本合同的工程量是暂定数量,待甲、乙双方共同核定后作为最终结算的依据。工程完工甲方在年年底前付清乙方工程款。 第五条:乙方应负责施工时的人身安全责任及民事责任。 第六条:其他约定 (一)本合同未尽事宜,经甲、乙双方协商后签定补充协议,补充协议与本合同具有同等法律效力。 (二)本合同自甲、乙双方签字盖章后生效,甲、乙双方履行完合同规定的义务后,结清工程款后失效。 (三)本合同一式两份,甲、乙双方各存一份。 发包方(签章):承包方(签章): 法定代表人:法定代表人: 年月日 道路维修施工合同范文二 甲方: 乙方: 第一条:工程概况 1、工程名称: 2、工程地点: 3、合同包干金额:15000.00元(大写:壹万伍仟元整),如增加工

代理维修维护协议

代理维修维护协议书 甲方: 乙方: 一、总则 乙方根据甲方的需要,为甲方的视频监控系统提供有偿维修维护服务,(设备清单详见附件)并提供相应的技术咨询服务。为保障双方权益,明确双方职责,本着友好协作的精神协商达成以下协议: 二、乙方服务内容及责任 在协议期内,乙方将向甲方提供下列旨在使甲方协议范围内设备保持正常运转的各项维护服务。 1、协议期内,甲方的设备出现故障,乙方应2个工作日内派维修人员上门维修。具体维修费用见维修收费清单或者协商。 2、在维护过程中乙方维护人员如需将甲方的设备搬离甲方所在地,须征得甲方同意,出具相关手续,并在指定时间内送还给甲方。 3、维修及维护保养工作结束时,乙方有服务人员应出具有关维护报告,或向甲方有关人员描述故障引发的原因及处理过程,以及今后在使用当中应注意的问题。 三、甲方责任: 1、协议范围内设备发生故障时,甲方应及时向乙方报告故障现象,错误信息等,以便乙方及时分析故障,有准备地到现场及时解决问题。

2、对于偶发性及间歇性故障,甲方应协助乙方做好故障跟踪工作,根据乙方提供的要求及方法进行记录。 3、甲方应为乙方服务工程师提供必要的工作场地,在不影响甲方正常工作的前提下,提供维护时间。 4、在服务期内甲方应对乙方服务人员的工作态度,技术水平进行监督,提出意见,以增进友谊。 四、费用及结算方法 每次维修完后,甲乙双方确定好价格,半年一结算。希望甲乙双方履行协议。 五、协议有效期、修改、终止 1、本协议有效期一年,自_____年____月____日至_____年____月____日。 2、本协议自签订之日起生效,到期后自动失效。 3、本协议一式两份,双方各执一份,具有同等效力 甲方:乙方: 经办人:经办人: 时间: 年月日时间: 年月日

公务车委托维修保养协议范本

编号:_____________ 公务车委托维修保养协议 甲方:___________________________ 乙方:___________________________ 签订日期:_______年______月______日

甲方: 乙方: 甲乙双方经友好协商,本着平等、自愿原则就甲方一台XX小汽车委托乙方维修保养事宜达成本协议(以下简称“协议”): 一、报价 1、项目工时:按照《XX省机动车维修结算工时定额与收费指南》(1998版)所确定的工时定额标准。 2、正厂配件销售价:以对应品牌车型4S店对外销售公示价格(不得高于人保或平安保险公司价格平台) 3、从事汽车装饰、轮胎更换业务价格按市财政局发布的指导价执行。 4、如零配件市场价格浮动超过+5%时,须由乙方向XX市财政局行政政法科申请价格调整并经批准同意后才可调整结算价格。 二、协议范围 服务范围为:以维持、恢复车辆技术状况和正常功能,延长车辆使用寿命为作业任务所进行的整车维修、维护、总成维修,小修、专项修理维护,维修救援,汽车装饰,轮胎更换等相关行为。 三、维修程序 (一)维修时限 乙方对送修车辆做到随到随修,急用急修,总成大修不超过5天、全天大修不超过15天,送修单位有完工时间要求的,应最大限度满足,并为公务车辆提供24小时随时接修及道路施救服务。 (二)送修手续

1、车属单位驾驶员填写全市统一格式的《定点维修报修单》(一式二联),经维修专干审核,单位车辆管理负责人签字确认后报修,报修单位第一联由车主单位存档,第二联交由乙方结算。 2、乙方在实际维修过程中发现与报修范围不符时,必须先告知车属单位,经车属单位确认并重新开填报修单后再进行维修,严禁先修后补、后确认行为。 3、乙方不得擅自增加维修项目。维修中确需增加修理项目的,需经车属单位同意,将增加的维修事项及理由报XX市财政局行政政法科核准。 4、乙方要坚持以“修复”为主、“换件”为辅的原则,根据送修单位出具的《XX市公务用车定点维修报修单》(以下简称《报修单》)对车辆进行检测,对维修所需的材料费、工时费、管理费等进行测算,并提供修前检验报告反馈给送修单位,经确认同意后,方可进入维修程序。对二级维护以上的维修项目,应实行维修维修前诊断检验、维修过程检验和竣工质量检验制度。承修过程中,发现需增加维修项目的,应征得送修单位同意,并补办报修手续。维修过程中对可以修复、不该更换的零件不得更换,不得擅自扩大维修范围。 (三)竣工车辆交接手续 1、乙方维修车辆结束后,须提供打印结算清单,并附乙方维修明细清单,维修明细清单应注明车辆维修的具体部位和消耗的材料、部位及计价情况,注明优惠事宜,(此单一式二联甲方和定点维修厂家各执一联)乙方将结算清单、送修单交送修单位审核。 2、送修方应在送修前的接车时仔细检查应修部分是否还在质保期内,以便得到免费维修。车辆竣工,应索取维修出厂合格证,对返修或质保期内维权做到心中有数。如维修结果符合送修要求、维修费计算合理,送修方应在《结算清单》上

沥青路面旧路改造工程施工方案[最新]

大坪路沥青路面旧路改造工程 施工方案 1 工程概况 1.1 工程范围及设计内容 本次大坪路老路施工段全长450m。施工内容为原大坪路道路工程改造。 1.2 道路现状及利用情况: 现状:大坪路,原有路面为沥青路面 全段机动车道及人行道在现有道路上重建; 利用情况: 根据业主要求,原设计沥青砼面层修补加铺5cm厚由于强度不能达到标准荷载强度,故建议采用4cm粗集料+3cm中集料分两层铺筑。因此,对已施工完的工程做如下处理:雨水管道均保留利用;沥青砼机动车道保留,在上面先铺4cm粗集料再铺3cm中级料,分两次摊铺沥青面层;在其上修筑基层找平整及沥青面层;非机动车道及人行道均按为新建,该端面不做施工。 2 施工依据及施工规范: XX市道路设计规范》(CJJ37-90); XX市道路和建筑物无障碍设计规范》(JGJ50-2021); 《公路路基设计规范》(JTGD 30-2021); 《公路沥青路面设计规范》(JTG D50-2021); 《公路路面基层施工技术规范》(JTJ 034-2021);

《沥青路面施工技术规范》(JTG F40-2021)。 道路改造工程施工方法 一、机动车道原沥青混凝土路面修补加沥青罩层(0+02021+300) 该路段路面状况较差,出现变形、裂缝、沉陷、等不良病害,因此,对原沥青混凝土路面处理。施工工序如下: 1.1路面清理、裂缝、变形、接缝、沉陷处理 ?1)、原路面清理 该路段原有路面上,由于路面受到严重破坏,路面杂质比较多,作业前将路面尘土、砂、石粉等杂物清扫干净,达到下承层干燥、平整、无杂质的状态。 ●2)裂缝处理 沥青路面建成初期会产生各种形式的裂缝, 这些裂缝对沥青路面使用功能一般无明显影响, 但随着表面水分的侵入, 会使路面结构层甚至路面的强度、承载力下降, 加速沥青路面的破坏。 横向裂缝。横向裂缝可分为荷载性裂缝和非荷载性裂缝两大类。荷载性裂缝是由于设计不当和施工质量低劣, 或由于车辆严重超载, 致使沥青面层或半刚性基层内产生的拉应力超过其疲劳强度而开裂。非荷载性裂缝是横向裂缝的主要形式, 它分沥青面层温度收缩性裂缝和基层反射性裂缝两种情况。 纵向裂缝。纵向裂缝可分为两种情况: 一种情况是由于路基压实度不均匀导致的路面不均匀沉陷所引起的纵向裂缝; 另一种情况是沥青面层分幅摊铺时, 两幅接茬未处理处, 在行车荷载作用下, 易形成纵向裂缝。纵向裂缝

市政道路的工程项目技术标样本

市政道路的工程项目技术标

第一部分技术标 *******市政工程施工招标 投标文件 投标文件内容:技术标 投标人: *******(盖公章) 法定代表人或授权委托代理人:(签字或盖章) 2017 年 9 月 19 日 目录 第一章工程概况 (5)

(二)、主要工程内容 (6) 第二章编制依据 (7) 第三章项目经理部组成人员及配备 (8) (一)、项目经理部人员组成: (8) (二)、项目经理部主要管理人员岗位职责 (9) 第四章施工方案 (20) (一)、施工程序 (20) (二)、主要施工方法 (20) (三)、主要部位施工措施 (23) 第五章确保工程质量的技术组织措施 (69) (一)、质量目标 (69) (二)、确保工程质量的技术组织措施 (69) 第六章确保安全生产、文明施工及环境保护的措施 (84) (一)、安全生产、文明施工及环境保护目标 (84) (二)、安全生产、文明施工及环境保护措施 (85) 第七章确保工期的技术组织措施 (97)

(二)、确保工期的技术组织措施 (97) 第八章热力管网施工质量保证措施 (105) 第九章雨污水管网系统施工质量保证措施 (112) (一)、材料管理与质量保证 (112) (二)、土方施工技术质量控制措施 (112) (三)、施工过程控制 (113) 第十章施工机械配备和材料投入计划 (117) (一)、施工机械配备 (117) (二)、材料投入计划 (128) 第十一章施工进度表或施工网络图 (129) 第十二章劳动力安排计划及劳务分包情况表 (131) (一)、劳动力安排计划 (131) (二)、劳务分包 (131) 第十三章海绵城市建设实施方案 (132) (一)、海绵城市建设对城市环境的作用 (132) (二)、待建道路LID提升改造的设计 (133)

规范道路施工合同范本

编号:_______________本资料为word版本,可以直接编辑和打印,感谢您的下载 规范道路施工合同范本 甲方:___________________ 乙方:___________________ 日期:___________________

甲方: 乙方: 依照〈〈中华人民共和国合同法》、〈〈中华人民共和国建筑法》及其他相关法律、行政法规,遵循平等、白愿、公平和诚实守信的原则,双方就本工程施工事项协商一致,订立本合同,共同遵照执行。 —、工程项目 1工程名称:xx花园施工道路混凝土路面施工工程 2工程地点:xx花园项目内 3承包范围:混凝土路面工程施工(包括粉石灰、拌土、压 实、混凝土路面、切缝等)4承包方式:清包工(带所有工具)、包质量、包工期、包安全、包文明施工及验收通过5合同价款:每平方 13元,(长约230m宽8m厚度cm 约1840m2据实结算), 总价款约计239元6质量标准:合格 7工期:从8月16日开工,9月1日完工,工期为15天 二、路面施工工艺 1路面平整:推土机平整路面,人工挂线配合找平; 2 3 : 7灰土摊铺分两步施工,每步15公分摊铺灰土:推土机摊

铺3: 7灰土,人工配合整平,用拌合机拌合灰土; 3碾压:用重型振动压路机静压或轻振动进行稳压,而后再强振实; 4养护:碾压检验合格后,洒水养护,养护期不少于5天; 5混凝土路面:道路两侧cm高槽钢支护,用C混凝土浇筑,振动棒振实,后摊铺机振捣、提浆、摊平,机抹两遍; 6养护:用薄膜覆盖养护,不少于6天; 7切缝:待混凝土强度达到80响,进行切缝,缝深5cm 间距6m 三、.双方权利和义务 甲方主要工作 1负责场地三通一平,水电接入; 2进行工程协调、管理、验收; 3按合同约定支付工程款。 乙方主要工作 1本合同签订后2天内,乙方进场完成施工准备。 2负责本工程施工范围内的施工安全工作。乙方应按有关规定严格

电脑维修合同范本

电脑维修合同范本 甲方:(以下简称甲方) 电话: 传真: 地址: 乙方:(以下简称乙方) 电话: 甲、乙双方本着互利互惠的原则,就甲方单位计算机的维护服务问题,经充分协商,决定订立本协议 一、合作的内容 甲方自愿将本单位的计算机交给乙方维护,具体配置见配置清单。乙方提供上门服务。合同期 为____年。甲方共有计算机_____台给乙方维护,共需要维护费用¥______元(RMB)/年;在合同期内,甲方如果新增电脑,维护费用另议。该款项自合同签署后,甲方每(季度)付清商议服务款项给乙方。按(每)季度付_____元《包年》。 该合同总计甲方需首付给乙方服务费¥_______元(RMB),大写¥__________________元(RMB)。 二、上门服务项目 服务项目描述 1.电脑各类故障检修无法启动,不能进入系统,运行速度减慢,常死机,电子邮件设置等,操 作系统重装 2.各类外设维护Modem、打印机、扫描仪 3.系统软件安装WIN98、WIN2K、WINXP等 4.工具软件安装及维护Office2000、Acdsee、金山词霸等市面常用软件

5.增加及更换电脑板卡及部件CPU、主板、内存、显卡、声卡、电源 6.电脑升级给客户最佳的升级方案,用最少的花费做到最好的性能 7.各类硬件驱动程序安装各类显卡、声卡、Modem 8.查杀电脑病毒各类电脑病毒(分区病毒、文件病毒、邮件病毒)查杀 9.数据备份光盘或硬盘备份(所需的备份介质由客户提供) 10.各类网络维护安装网络设备安装、设置、检测,网络服务器维护(大规模的网络变动,费用另计) 三、硬件维护的范围:电脑各类硬件维护及故障检测。 1.服务费不包含电脑部件(如显示器、光驱、软驱及板卡等)修理费用,甲方可委托乙方送修, 部件修好后,乙方将为甲方送回及安装,修理费用按实际修理费收取,不另收取服务费。 2.甲方所需增加或更换的电脑部件,甲方可委托乙方代购,不另收服务费,保修期由厂家提供。 3.甲方需购买的所有电脑配件和电脑耗材,乙方在同等条件下有优先采购权。 4.甲方损坏的电脑部件仍在厂家保修期内,乙方免费送至厂家保修或更换,但甲方必须提供厂家 的详细地址、联络方式和电脑部件的保修书,乙方不保证成功及所需时间。厂家在城区内不加收 服务费,在城区外需加收相应的服务费时。 5.甲方损坏的电脑部件不在厂家保修期内,乙方可为甲方修理,修理费用按实际修理费收取, 不另收取服务费。如果修理时间超过五个工作日(不包括报价等待的时间),乙方可以提供替用 配件(外设和显示器除外)给甲方免费使用至部件修理完成。但甲方损坏的电脑部件不修理或不是 由乙方维修的情况,不在此列。

相关主题
文本预览
相关文档 最新文档
