某市政道路养护及修补施工组织设计

某市政道路养护及修补施工组织设计
某市政道路养护及修补施工组织设计

奉贤化工区楚华北路及苍工路大中修工程

施工单位:上海怡达建筑装璜有限公司

2012年6月15日

第一节施工部署和平面布置

一、施工部署规划

1、编制依据及范围

施工组织设计的编制依据是:招标文件(包括图纸和答疑文件等)中规定的招标范围、工程数量、工期要求、施工条件和相关的施工技术规范及标准,并经过现场踏勘,结合本公司ISO9001质量体系手册及程序文件,工程质量安全管理、技术成果,先进的机械设备,技术水平及公司从事工程施工的实践经验进行编制。

2、施工组织

本工程将按《建设工程项目管理规范》(GB/T50326-2001)组织施工,公司授权项目部经理全权负责,施工的组织指挥、管理、协调和控制、代表法人履行合同,对施工质量、安全、工期、经营和环保全面负责。本合同段组建项目经理部,项目经理部设置项目经理一人,技术负责人一人,项目副经理一人。项目经理为企业法人在该项目上的代理人,对该工程项目负总责。项目经理部由六个职能部门组成,分别为工程技术部、质安部、材料设备部、民事协调部、财务部、办公室。

二、施工平面布置

根据该工程特点,为了能按期、保质、保量完成工程任务,我单位通过现场踏勘及沿线调查研究,并结合我单位已完成的类似工程的经验,经过全面、认真分析,拟将本工程划为二个施工队进行施工,编制了本工程施工总平面布置图。

1、临时工程

根据本合同段工程量分布、工程特点、任务划分,现场调查,本着满足施工,节约投资的原则,确定临时工程的设置。

2、施工营地

施工营地根据施工任务的不同布设。工程项目部设在近工程区域村庄,便于现场指挥;

3、场内交通

场内交通运输可利用已有施工道路至各作业面,合理安排施工作业面次序,确保能顺畅、高效施工。

4、施工用电

施工场地附近无公用电力设施,施工时用电采用就近单位搭接第

二节施工方案和技术措施

一、技术规范

1、《城市道路设计规范》(CJJ37—90);

2、《固化类路面基层和底基层技术规程》(CJJ/T—98);

3、《方便残疾人使用的城市道路和建筑物设计规范》(JGJ50—88);

4、《公路路基施工技术规范》;

5、《公路路面基层施工技术规范》;

6、《沥青混凝土路面施工及验收规范》;

7、《公路工程质量检验评定标准》。

二、施工方案

1、路面挖补填坑

(1)路面开槽前先进行施工放样,用白色油漆标明位置,放样要方正,槽壁要垂直或平行于路面中接线。

(2)施工放样完毕后后,用切割机进行开槽。在开槽前,按照规定设置足够数量的、明显的交通警示标志,避免造成交通事故。

开槽深度为①38cm厚三渣层+沥青油面厚度(4cm、8cm、);

②沥青油面厚度(4cm、8cm);第①类坑槽清理干净后绑扎钢筋网及浇注C30砼25cm,砼凝固后形成的深度为该道路沥青油面厚度的坑槽,砼达到7天养护期后,进行下一道工序施工。

(3)修补坑槽前要打底层油,槽壁四周必须刷油,切割后槽壁要顺直。

(4)填料前现将坑槽清理干净,用级配合理的热拌料进行填补,填补厚度要略微高出原路面,以便碾压后新旧路面衔接平顺。

(5)坑槽碾压必须用压路机碾压至少3遍,达到新补料不被新车带走为标准。

(6)路面修补后不得在新旧油层接缝处刷油。

(7)修补坑槽不过夜,当天开挖当天修补。

2、路面裂缝灌缝

路面裂缝灌缝的原材料为改性高分子及高品质的乳化沥青类产品,达到国家标准。成型后具有很好的拉伸度和弹性,良好的高温稳定性、低温抗脆裂性、抗水损能力和耐老化性。

(1)开槽

开槽使用CH7305型开槽机开槽,为被修补的材料开出一个小的、新的接触面,去除裂缝边缘老化的材料,以确保填缝材料与接触面能够长久的黏合。

根据裂缝的宽度和深度,调整好开槽机的开槽深度和宽度,对准

裂缝的中线切割出均匀的长方形凹槽。开槽深度20mm,宽度15mm。

开槽施工必须在严格的质量监控体系下进行,有经过正规培训的工作人员操作。

(2)裂缝清理

切割后采用高压气体喷射设备对裂缝进行清理,将裂缝中的灰尘、杂物及周边的松动物体清理干净,确保裂缝的清洁和干燥。

清缝人员配备相应的防护措施和装备,防止异物进入眼睛。

为确保裂缝的清洁,必要时采取人工使用钢丝刷情路的方法辅助作业。

(3)裂缝填料

使用4TNV94L—SPN型灌缝机对清理后的裂缝进行材料密封灌注。

首先使用具有双层保温层和间接导热油加热的锅炉对密封材料进行融化,然后通过沥青泵将材料输送出来,灌注在清理过的槽口内。填缝材料应在清缝工序完成后立即进行灌注,要避免清理完毕的裂缝再次污染。

灌缝要自下而上充分填满,避免在填料下部产生气泡,每条裂缝的灌注要连续作业。如出现未充分填缝的裂缝必须再次进行处理,如出现轻微龟裂可采用橡胶模平板来摊铺填缝材料。

密封表面应比裂缝宽一点,以确保密封胶与裂缝两侧紧密结合,并在裂缝表面形成T型密封层。

第三节机械设备配备

施工机械设备是施工现场人、材、机三大投入的重要组成部分,施工机械配备的合理与否,直接影响着进度计划的实施、劳动力的投入及成本的降低,特别是垂直运输的配备更与工程的施工进度密切相关。为了确保本工程的进度计划得以实施,并尽可能的缩短工期,减少劳动力的投入和降低成本,根据本工程的实际特点和建设方的工期要求,本公司对施工机械、设备的周密安排如下。

拟投入的主要施工设备表

第四节安全、文明施工

一、安全管理体系与措施

1、安全管理体系建设

工地建立以项目经理为组长,技术负责人、安全员、技术员、材料员、施工队长、施工班组长组成的安全领导小组,全权负责本工程的安全事故。

2、指导思想和工作目标

坚持“管生产必须管安全”的原则,加强“谁主管、谁负责”、“安全一票否决权”的管理意识,加强全场人员的安全教育,提高文明施工生产水平,增强职工的安全自我保护能力,完成安全无事故的工作目标,杜绝重大伤亡事故和重大经济事故的发生。

3、安全保证措施

(1)建立安全保证体系

项目部成立安全领导小组,项目经理为领导小组组长负责施工安全的领导工作。设置质安科及配有专职安全监控员。各施工队、施工班组配有兼职安全员。明确项目施工有关业务管理或施工队的安全责任制,自上而下形成安全生产保证体系。

(2)制定安全生产管理措施和建立生产安全责任制

建立安全教育和上岗前培训制度,增强全体施工人员的安全意识,遵守各项安全守则,并进行安全作业的考核与笔度,考试合格者为准进入工作面工作。用制度形式明确胳级各类人员在施工活动中应

承担的安全职责,做到安全事事有人负责,并使责任制落实到实处。(3)定期举行安全会议

结合工程实际进展,研究安全相应具体措施。

(4)建立奖惩制度

层层签订安全责任状,明确规定奖惩范围和额度,对在安全施工方面有突出贡献者,给予物质奖励。对造成损失的坚决给予处罚,直至追究刑事责任。实行月安全奖,对重视安全管理、很好地实施安全保护措施的班组给予物质奖励。

(5)安全保护

●劳动保护:根据作业种类和特点配备相应的劳保用品。

●照明安全:各施工点、道路及生活区设置足够的照明系统。各施工点的用电均应配有漏电保护器。施工区域设置醒目提示牌,做好封闭式路拦,确保行人和车量的安全。

●消防安全:各生活点和会产生火情的地方配足一定的消防用具(灭火器),并配备足量的防火砂。

4、施工过程中安全检查

(1)查思想:即时刻检查施工各级管理人员、技术人员和民技工是否树立了“安全第一、预防为主”的思想,注意职工安全意识的程度。

(2)查制度:即查制度的落实。

(3)查措施:是否按安全技术措施交底进行,安全设施落实情况。

(4)查隐患:查隐患是减少事故发生的有效办法,所以说施工过

程中要在查隐患上下功夫,对查出的事故隐患,提出整改措施,落实整改时间和人员。

5、安全教育

(1)对所有员工都应进行三级教育,重点是一般知识,即生产组织原则、生产环境、生产纪律等教育,对一切从事生产管理和操作的人员依照其从事的生产内容,应通过有关部门或企业的安全审查取得安全操作认证,持证上岗,对特殊工种人员应经参加有关部门规定的安全操作考核,取得《安全操作合格证》,坚持“持证上岗”。(2)结合施工生产的变化,每周举行一次安全生产会议,主要学习生产变化而注意的事项。

(3)结合生产组织安全技能训练,经常训练以达到完善化、自动化。

(4)采用新技术、新工艺、新材料、新设备之前对有关人员进行安全知识、技能的全面教育。

(5)按照规范要求,严格做好开工前、工序前安全技术交底。

第五节质量保证体系和控制措施

一、质量方针、质量目标

本工程的质量目标:验收一次性合格,

质量方针:以质量满足需求赢得市场,以质量持续改进争得效益,以质量管理创新求得发展,以质量优良取得顾客满意。如不能一次性验收合格的,按合同价的百分之二处罚.

质量目标:单元、分项工程合格率100%,单位工程优良率90%,顾客满意率85% 。

我单位的质量保证模式以GB/JI9002-ISO9002为标准模式。二、质量组织机构的设置

本工程设立的项目部,对法人代表负责,并按照项目管理的要求设置职能科室以便在项目管理中合理配置生产要素,协调内外部及人员间的关系,发挥各项业务职能的能动作用,确保信息流通,推进施工项目目标的优化实现。鉴此,结合本工程特点,设置项目管理组织机构如下图所示。

质量管理组织机构框图

三、施工过程阶段的质量控制

(1)技术交底

在图纸会审之后,单位工程或分项分部工程施工前,进行技术交底,使参与工程施工的技术人员、操作人员对工程施工心中有数,明确自身职责、任务和要求,以便科学地组织施工和按照规定的程序和工艺操作,进场明确质量和工期要求。包括高、中、低层技术交底。

1)高层技术交底

由项目技术负责人向项目经理、主要管理部门、主要管理人员和主要技术人员进行交底。

2)中层技术交底

由技术科向有关职能部门、工区技术人员进行交底。

3)低层技术交底

由具体负责施工的技术人员向现场施工员及操作人员进行交底。(2)作业指导书

项目部技术科在项目技术负责人指导下选用合适的工艺标准编制作业指导书。包括设备维修工艺标准、材料技术标准、工法及工艺流程、工艺标准(包括各道工序施工技术标准及质检标准)。作业指导书由项目技术负责人批准后下发执行。

(3)技艺评定

按国家现行的有关质量检验评定标准或监理工程师要求进行工程评定。实物评定应先作样板(包括砼试块等),并得到监理工程师看样认可。

(4)作业环境要求

本工程冬季和雨季施工按有关技术措施进行,并在施工组织设计中制定具体措施,现场据此实施,创造适宜的作业环境。

(5)测量控制

施工过程中,由施工负责人根据测量控制点引测轴线和高程,并由专职测量人员及时复核,项目部量测组应做好抽检工作,同时注意

妥善保护测量点、线。

(6)过程参数和产品特性监控

施工过程中,应根据本工程特点对关键部位设置质量控制点,并制定其监控方法和工艺要求并做好记录。

(7)过程质量的验证

●班组和施工队(工区)自检;

●施工过程巡视检;

●工序互检和交接检;

●职能部门抽检、项目部旬检和单位月检;

●分项工程专检;

●监理工程师复验;

●分部工程质量评定;

●单位工程质量评定;

(8)标识和可追溯性

对所采购的材料及加工制造的半成品和成品,须按公司标准予以标识,以便作可追溯性控制。

(9)特殊过程控制

根据有关标准,对本工程的关键部位焊接、关键工序、基础处理、砼浇筑和观测设施安装布置等特殊过程施工严加控制,确保其施工质量。

(10)工程洽商

施工过程中遇到的问题,应通过洽商协调解决。由现场负责人提

出,经项目经理审批后,报业主、监理、设计等部门批准签认后方可实施。

(11)工程质量问题处理

施工过程中所出现的质量问题由质检科下发“质量事故报告表”交施工班组,限期整改,跟踪检查其整改情况,并做好记录。(12)工程设备的测试与检验

工程设备安装完毕后,及时进行调试和试运行,按规范要求进行测试与检验,验收合格后经双方签字盖章后办理交验手续,并做好记录。

(13)工程技术资料

由资料员及时收集、整理、保存所有工程技术资料。其管理方法按标准《文件和资料控制程序》和《质量记录控制程序》执行。

第六节进度计划

为了确保如期完成施工任务,并力争提前完工,必须做到合理安排各施工工序之间的衔接,做到安排紧凑、有序、合理,应该有足够的劳动力和施工机械设备,并及时保证材料供应。

一、施工进度计划

本工程拟于 2012 年 7 月 10 日开工,至 2012 年 9 月

30 日完成。为了确保如期完成施工任务,必须做到各施工工序之间的衔接紧凑、有序、合理,应该有足够的劳动力和施工机械设备,并需及时保证材料的供应。本工程拟组织3个施工队,12个施工作业组施工。

二、进度计划的安排原则

(1)在认真分析各施工项目的部位、施工顺序、施工特点和施工强度的基础上,严格按招标文件要求的工期进行施工进度的计划安排在满足工程质量要求的条件下尽量争取提前完成。

(2)强化管理,合理划分各施工作业段,做到各施工作业平行、有序,段内按结构要求流水作业,确保关键线路的施工,并协调好各分部工程进度减少干扰,使整个工程施工协调有序进行。

(3)优化施工方案,合理配置机械设备和劳动力,从技术和设备人员及材料供应提供可靠的保证,使工程的质量、进度、安全同量满足要求,力求做到均衡生产,以保证资源的合理利用。

绿化养护工程施工组织设计方案1

什邡市重点公路绿化工程 景观提升及生态绿化工程 绿 化 养 护 施 工 组 织 设 计 陕西红叶园林绿化设计工程集团有限公司 2012年3月

一、服务管理理念和目标 (一)、管理定位 园林绿化从过去单纯的仅供观赏和作为城市装饰的性质向着为改善人类生存环境、保护城市生态平衡的高度转化。随着科学技术的进步和城市地域的扩大,如何保护城乡居民赖以生存的环境,已经成为当前世界普遍关注的一个热点与难点。园林城乡化,是采取高绿地指标,消除环境污染,美化生活环境,让城市掩映在万绿、万花丛中,成为既有高度物质文明,又有大自然纯朴气息和生态平衡的现代化的、反映精神文明的新型生态形式。当今,绿色浪潮风行世界,因为绿色植物能提高城乡免疫功能,这是绿化的最根本的功能。 绿色植物是生态园林中的灵魂,城市中每块绿地都是城市大机体中的“肺叶与肝脏”,起着气体交换、消除污染与美化环境的作用。根据绿化无界性特点,实行城乡一体化的大环境绿化,使园林绿化紧扣改善和提高生态环境的战略目标,形成绿点、绿线、绿面、绿带、绿网、绿片的生态园林体系。对什邡市重点公路绿化工程景观提升及生态绿化工程项目,我们将推行生物型、科技型、知识型、可持续型和科学化、规范化、社会化的科学管理措施和现代化的管理手段,通过对植物的立体化控制,全方位对什邡市重点公路绿化工程景观提升及生态绿化工程项目进行园林生态化的绿化管理。依据ISO9000质量体系中PDCA的质量控制循环控制程序,进行绿化作业策化、实施、检查、改进。为此制定以下措施。(二)、室外绿化的管理 1、生态型绿化管理 为了什邡市重点公路绿化工程景观提升及生态绿化工程养护水平的提高和良好生态环境的维护,管理上要依靠绿化作业方式的专业化。生态型专业化的绿化作业方式,确保工作效率。 (1)、现代化的绿化作业机 草坪、树木的成片修剪将采用各类新式的绿化专用机械设备,极大提高单位生产效率。 (2)、现代化的喷灌技术 根据实地的管理需要结合我们多年的管理实践经验,将对管理区的喷淋系统

园林绿化工程养护施工组织设计

目录 一、企业办公设施及养护设备 二、绿地养护管理制度 三、绿化养护工作人员安排计划 四、绿化养护技术方案 五、养护区内环境设施的维护管理及措施 六、绿地保洁和保安工作方案 七、树木的补植 八、图表 施工现场平面图 劳动力曲线图 施工形象进度计划表

一、企业办公设施及养护设备 我公司办公地点位于该工程绿化养护标段所在地,并配有完备的现代化办公设施及养护设备。各项设备情况如下表: 以上机械设备数量为保证数值,根据工程具体情况,公司可进行调增。

二、绿地养护管理制度 (一)、绿地养护管理制度 1、每个绿化养护工程设立项目经理部,专人负责,专人管理。项目经理要做好材料申报工作,及时向监理和甲方上报。 2、建立每日巡视制度。项目经理须每日巡视,发现并处理养护区域内出现的问题,做好每日巡视记录。保证每周三次向现场监理汇报巡视情况。 3、项目经理在养护期内须常驻昆山,每日巡视养护绿地,并保持通信畅通,有事外出须向监理或甲方请假。 4、养护期间确保养护绿地内的环境卫生整洁,无废弃物和垃圾,安排专人定岗定时从事卫生保洁工作。 5、养护人员须每日到位,统一着装,在项目部相关负责人的直接领导下,自觉做好各项养护工作。 6、养护人员须熟悉所管区的绿化面积和布局、花草树木的品种和数量,并熟悉花草树木的名称,习性和培植办法,了解其生长特征和养护办法。 7、保持绿地清洁,保证不留杂物,做到不缺水、不死苗、花木生长茂盛、草坪边缘线应保持整齐划一。 8、对植物的浇水应根据季节、天气、植物品种而定,晴天多浇;阴天少浇;雨天不浇;干燥天气多浇;抗旱性强的少浇;喜湿性品种多浇。 9、对花草树木定期进行松土、施肥、除草和病虫害防治,并修

市政道路施工组织设计方案

市政道路施工组织设计方案 一、工程概况 本工程为太原市I期市政东峰路道路工程,该路段北起于南内环东延南至龙城大街,全长约7.88公里。本次中标(山西安宇建设监理有限公司)路段为道路工程(K0+000—K3+392.687)段。计划施工工期为575日历天。 该道路红线宽度40m,两边再各预留5m绿化带,设双向六车道、两侧非机动车道和人行道。按城市II级主干道设计,计算行车速度40Km/h。 二、施工总体部署 2.1、施工准备 与甲方协议签订之后,本公司根据现场工程实际情况,,调动一切积极因素,利用熟悉本地施工条件的优势,就近调集施工人员(中铁十七局)做好上场准备。 由项目经理带领施工技术部、安全质量部、物资设备部、计划部、中心试验室、综合办公室等在本地的人员10人进驻现场,进行前期准备,其余人员在10天内调集完毕,在最短时间内进驻现场。并组织精测人员根据施工图纸及业主提供的原始测量基准点、测量标志、基准线或水准点或其他书面资料,按国家测绘标准和本工程精度要求,对本工程测设施工加密控制网,并及时提交监理单位,直至获得认可,在此同时,施工单位将陆续组织工程所需的各种施工机械、各项设备进场,联系各种材料厂家准备供料计划,并做好开工前的其他工作,

按要求向监理单位(山西省安宇建设监理有限公司)提交开工申请报告。 2.2、各种临时工程及临时设施、施工措施 2.2.1、施工营地布置 项目经理部租用当地房屋,施工队住房、料库、值班室、保安室及其他施工用房均利用现有的房屋,材料进场及车辆出入均可以利用现有便道,周围场地较平整。 2.2.2、施工用水 施工用水采用老虎口水库里的水或打井取用地下水。 2.2.3、施工用电 工程施工用电,附近电力为工业用电,可就近利用,不考虑单独设置变压器。 2.2.4、工地排水 设置集水坑将水集中、沉淀、过滤后,利用水泵、临时排水通道排入沟渠,局部水位较高处采用井点降水,重点地段雨季施工采取临时覆盖。 2.2.5、环保及三废处理 本工程拟集中建立垃圾站,并于环保部门联系统一处理,施工中生活废水、施工污水经与有关部门联系征得同意后,排向指定地点,处理效果达到国家规定的三废处理标准后排放,并征得三废主管部门的同意。 三、现场恢复

农村公路养护工程施工组织设计

农村公路养护工程施工组织设计

目录 第1章、总体施工组织布置及规划 第2章、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施) 第3章、工期保证体系及保证措施 第4章、工程质量管理体系及保证措施 第5章、安全生产管理体系及保证措施 第6章、环境保护体系及保证措施 第7章、文明施工保证体系及保证措施 第8章、项目风险预测与防范,事故应急预案 第9章、保通施工的保证措施 第10章、其他应说明的事项 附表一、拟投入本项目的主要设备、仪器配备表 附表二、劳动力计划表 第1章、总体施工组织布置及规划

一、编制说明及依据 (一)、编制说明 通过对《某市官渡区2011年农村公路养护工程项目施工单位招标》的招标文件仔细阅读后,在充分理解设计图纸的基础上,结合公司的施工经验,以信守合同、确保安全、质量和工期,文明施工为指导思想,编制了某市官渡区2011年农村公路养护工程项目施工单位招标的施工组织设计。 (二)、编制依据 1. 《某市官渡区2011年农村公路养护工程项目施工单位招标》施工招标文件和补遗书; 2.相关的施工规范、技术要求、验收标准和国家有关的法规文件; 二、工程概况 (一)、工程招标范围:2011年某市官渡区交通运输局区管公路养护小(中)修项目及道路日常管护,水毁、应急抢险工程。 (二)、主要工程量清单 (1)、路基工程 a、机刨5cm厚沥青 1600平方米 b、挖土方 1000立方米 c、换填片石 500立方米 d、清除滑坡体 2500立方米 (2)、路面工程

a、挖补水泥稳定碎石 1200立方米 b、乳化沥青 2000平方米 c、石油沥青灌入式路面厚4cm 2500平方米 d、挖补级配碎石路面 27600平方米 e、挖补泥结碎石路面 2000立方米 三、施工组织机构设置 项目部领导班子由项目经理、总工程师和各部门负责人组成。项目经理全面负责项目施工与管理;总工程师负责施工组织、施工质量以及技术交底、变更计量等工作。 项目经理部下设财务部、行政办公室、工程管理部、质检部、中心实验室、物资设备部、项目经营部、安全生产管理部等职能部门。 四、施工队伍配置 本项目施工队伍分为: a、路基养护施工队 b、桥梁养护施工队 c、涵洞养护施工队 d、防护及排水养护施工队 e、附属工程养护施工队 项目施工组织机构图如下:

维修养护施工组织设计

陆水水利工程维修养护项目 主副坝维修和日常养护施工 施工组织设计 长江水利委员会陆水枢纽工程局大坝服务中心二0一0年一月 目录

第一章施工综合说明 工程概况 1.1.1 工程基本情况 陆水水库位于湖北省东南部,属低山丘陵地区。多年平均气温度,多年平均降雨量。属亚热带季风气候,雨量充沛,气候温和,植物生长茂盛,生态环境十分适宜绿化。水库属大(二)型工程,有大小土石坝15座,除5#,6#A副坝采用混凝土六方块贴坡外,其余土坝背水坡均采用草皮护坡,粘土坝身。 1.1.2 合同项目和工作范围 合同工程名称为:主副坝维修和日常养护施工 承包范围和内容:1#副坝至11#副坝排水沟清理及坝坡杂草清除等日常养护;9#副坝至11#副坝连接段护岸维修;8#副坝南端坝脚场地平整,8#副坝藕塘填方、运整;主副坝机电设备日常养护;闸门维修养护;启闭机维修养护;机电设备及附属设施维修养护;坝区绿化及园林设施日常养护;白蚁防治等。 工程区自然条件 1.2.1水文气象 陆水流域属亚热带季风气候,夏季炎热,冬季寒冷,四季寒暑分明。据陆水水库实测资料统计,多年平均降雨量。降雨量年内分配不均,6月最大、12月最小,3~8月雨量占全年的%,9月~次年2月降雨量占全年降雨量的%。

多年平均气温℃,多年平均蒸发量(20m2蒸发池)。多年平均最大风速s。暴雨主要出现在4~10月,个别年份也可能提前到3月,或推迟到11月。 1.2.2地质、地形地貌 本区为幕阜山北麓至长江间的低山—丘陵区,地面高程50~300m。地势总体东南高西北低。区内水系发育,长江一级支流陆水河于工程区总体流向北西。 (1)1#A副坝 1#A副坝为均质土坝,坝长,最大坝高。坝身填土主要为粉质壤土,含碎石及粉质粘土团块,呈弱~微透水性;坝基为粉质粘土,含粘土条带和少量碎石,呈弱透水性。上游坝坡为浆砌块石护坡,下游坝坡为草皮护坡,坝坡左侧与杂树林相连。 (2)1#B副坝 1#B副坝亦为均质土坝,坝长,最大坝高。坝身填土主要为粉质粘土夹粉质壤土,含碎石及粉细砂,具中等透水性;坝基为含碎石粉质粘土,呈弱透水性。上游坝坡为浆砌块石护坡,下游坝坡为草皮护坡,坝坡右侧与杂树林相连。 (3)2#副坝 2#副坝原为粘土均质坝,防洪加固设计后将其改建为为46.2米的三孔泄洪闸,两岸各为长28米的混凝土重力式挡水坝,坝坡右侧与山头相连。 (4)主坝 主坝坝顶长度米最大坝高49米,坝身为混凝土预制块安装。左端与上坝公路相连,右端用铺有混凝土路面的连接段与3#副坝相连。

最新城市道路施工组织设计

城市道路施工组织设 计

河西南部地区规划十号支路建设工程 施工组织设计 江苏博学建设工程有限公司 二〇一四年二月

第一章总则 1.1编制依据 1、《河西南部地区规划十号支路道路工程》施工设计图。 2、《河西南部地区规划十号支路道路工程》施工招标文件及答疑文件。 3)技术规范 《沥青路面施工及验收规范》GB50092-96 《粉煤灰和石灰类道路基层施工及验收规程》CJJ4-97 《城市道路路基工程施工及验收规程》CJJ44-91 《城镇道路工程施工与质量验收规范》CJJ1-2008 《普通混凝土用砂质量标准及检验方法》JGJ 52-2006 《普通混凝土用碎石和卵石质量标准及检验方法》JGJ 53-2006 《公路沥青路面施工技术规范》JTG_F40-2004[1] 《给水排水管道工程施工及验收规范》GB50268-2008 4)现场踏勘、调查所获得的资料。 5)我公司通过国家认证的ISO9001质量体系、ISO14001环保体系、GBT28001职业健康安全管理体系、《程序文件》,现行技术装备和类似工程工艺工法。1.2编制原则 1)充分遵循招标文件条款的原则。 2)在施工组织设计编制中,确保工程质量。 3)坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织,合理安排,均衡生产,确保优质、高效地履行合同。 4)严格执行设计文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。

5坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求全方位的合理化建议,对技术方案进行不断的优化。 第二章施工方案与技术措施 一、工程概况及特点 1、工程概况 本工程位于河西新城南部地区,道路西起规划七号之路,东至渭河路。道路全长1460米,沿线与两条次干路及八条支路相交,道路规划为城市支路,设计车速为30km/h,红线宽度为16米=3米人行道+10米行车道+3米人行道。道路北侧共敷设D600-D1200雨水管1543米,D300雨水连接管共1302米,道路南侧共敷设 D400-D500污水管1392米,道路沿线共设计采用三座桥,天保中河桥、莲花桥均为单跨20米简支梁桥,三号河桥为单跨10米简支梁桥。 2、技术标准 1)道路等级和设计速度 城市支路:设计车速30km/h; 道路设计荷载:Bzz-100为标准轴载; 3、路线主要技术标准 本工程路面结构层分机动车车道、人行道,叙述如下: 机动车车道路面结构 4cm 细粒式沥青混凝土(AC-13C) 6cm 中粒式沥青混凝土(AC-20C) 乳化沥青下封层(PC-2型) 32cm水泥稳定碎石 20cm石灰土(含灰12%) 总厚62cm。 人行道路面结构 6cm 舒布洛克砖 3cm 水泥砂浆 15cm C25细石混凝土 5cm级配碎石 总厚29cm 人行道设置无障碍通道 4、道路横断面 ○1、此段道路标准段路幅宽度为16m,断面分配情况为:3m(人行道)10m(机动车道)3m(人行道)=16m。 4、工程特点

养护施工组织设计

化养护管理技术方案 第一节、概况及方案 我们明确承诺:一定以科学的态度,按照快速、优质、安全、文明的施工要求,认真执行招标书中的技术规范和施工图中的说明,并按照设计要求,保质保量地完成整个工程项目的施工,在合同约定的工期内完成本工程的所有施工项目,并会同甲方、监理等进行完工验收。各施工项目均达验收标准,保证本工程质量达到合格。 安全方面,按创建文明工地的标准建好设施和建立各项规章制度,保证不发生伤亡事故,保证施工区和施工生活区文明整洁、环境优良。全面做好消防和工地内外的治安保证工作,保证无条件地服从监理工程师对施工质量的监督管理,服从建设单位有关部门的总协调、总管理和总控制。施工期间和竣工时对有关资料及时正确记录、编制。 我们保证在合同约定的工期内运用新的绿化工程技术手段,全面科学地完成施工任务。 一、概况 1、工程名称:开发区2014-2016年度绿化养护服务招标项目 2、工程地址:淮安经济技术开发区 3、工程内容:绿化 4、预计工期:计划工期2年。 5、质量要求:合格 二、施工条件 (一)有利条件: 我公司为国家园林绿化贰级资质,有十分雄厚的技术力量和施工队伍,有多年道路绿化、养护等复杂环境绿化的施工经验,熟知当地的施工条件和施工方法。 (二)不利条件: 1、树木品种对起挖种植要求高,种植时间集中,难度大。 2、其他工程施工有一定的影响,需要进行交叉施工,给施工带来一定的影响。 针对上述特殊情况,结合这次招标工作,我公司成立了项目领导班子,专门负责绿化养护工程的施工准备工作,在分析了各种因素后,对整个工程的施工作业进行了周密的布置、严密的组织,全面落实投标书中提到的各项具体问题,充分确保在时间上、质量上达到招标文件中所规定的要求。

上海某道路绿化养护工程施工组织设计(技术标)_secret

技术标目录 一、工程概况 二、养护组织方案 1、灌溉和排水 2、中耕除草 3、施肥 4、病虫害防治 5、修剪 6、剥芽 7、防寒、防冻措施 8、挑草 9、抗台风及紧急情况抢救措施 三、养护总平面布置图 1、养护用水布置 2、浇水走向 3、办公区布置 4、宿舍区 5、消防设备 四、养护设备配备 五、养护质量保证措施

(一)、绿化养护措施 1、冬季阶段 2、春季阶段 3、初夏阶段 4、盛夏阶段 5、秋季阶段 (二)、质量保证措施 六、养护管理及人员配备 七、安全文明施工措施 八、自报工程质量:优 九、近年来业绩

一、工程概况 1、本工程范围及面积 (1)范围:良渚镇 (2)面积:120372㎡ 2、本养护工程不利条件 (1)现场消防设施很少,取水困难; (2)良渚镇来往车辆多,养护作业中交通安全隐患多; (3)良渚镇养护质量要求很高,必须天天喷水保持叶片光亮清洁; (4)乔木数量较多,防倒伏、防病虫任务较重; (5)良渚镇道口较多,而弯道较窄,路口边的绿化常被过往车辆压 坏,严重影响绿化景观效果。 3、技术规范:《杭州市城区绿地养护管理办法》 4、建设单位:良渚镇人民政府 二、养护组织方案 从十月中旬接受养护任务后,先补种,然后进入秋冬季养护;春季再补种一次,补种后进入正常养护阶段,具体养护工作如下: 1、灌溉和排水 (1)排水:严格保持绿地排水通畅,大雨后及时排出局部积水,每

株树都要避免雨后根部淹水,避免绿地积水;下暴雨后,要确 保排水通畅。 (2)灌溉:根据土壤“墒情”及时灌溉,夏季浇水时间应在下午4 点以后;水量适当,既要浇透不能只湿地皮不湿根,又不可水 分过多,以防底土过湿而影响植物根系生长。第二天上午土壤 湿度达到“耕性”状态时,立即松土,以切断上部毛细管,减 少土表水蒸发。 2、中耕除草 树木根部附近土壤要保持疏松,易板结的土壤在蒸腾旺季每月松土一次。在生长旺季,每月松土除草1-2次。中耕除草应选在晴朗或初晴天气,土壤不过分潮湿的时期进行。中耕除草以不影响根系生长为限。 3、施肥 施肥是保证绿化树木旺盛生长的不可替代的养护要点之一。上海绿地土壤一般较贫瘠,土壤PH值较高(偏碱性),要多施有机肥、生理酸性或化学酸性肥料,如硫酸铵、硫酸钾(生理酸性)、过磷酸钙(化学酸性)。不可使用碱性肥料(砻糠灰、碳铵等)和氯离子的肥料(氯化铵、氯化钾)。对于新种骨架树如香樟要根外施肥,以磷酸二氢铵(氮、磷复合肥)和磷酸二氢钾(磷酸复合肥)为主;乔、灌木入冬前以猪粪、、鸡粪等腐熟的有机肥或缓效片肥施基肥。

道路维修养护工程施工组织设计

目录 第一章工程概况及编制说明 一工程概况 二编制说明、编制依据 第二章施工准备 一技术准备工作 二“三通一平” 三劳动力准备 四材料、设备准备 第三章施工方案和施工方法 一施工部署 二施工方法 第四章质量管理体系与保证措施 一沥青砼质量保证措施 二5%(6%)水稳砂质量保证措施 三雨季施工措施 四质量检查制度 五材料检验制度 第五章安全管理体系与措施 一安全组织机构及安全措施、防漏电、防火措施第六章环境保护及文明施工措施 一环境保护措施 二文明施工措施

第七章工期保证措施、施工进度计划 一保证施工工期措施 二施工进度计划 第八章资源配备计划 一机械设备配备计划 二主要材料配备计划 三劳动力配备计划 第九章附表 一拟投入的主要施工设备表 二拟配备的试验和检测仪器设备表 三劳动力计划表 四计划开、竣工日期和施工进度横道图五施工总平面图 六临时用地表 七主要材料配备及进场计划表

第一章工程概况及编制说明 一、工程概况: 1、本工程名称为:昆山高新区农村新型社区市政养护工程。工期要求为2013年6月30日—2014年6月29日,施工总工期365天。 2、工程建设地点:大公花园、茗景苑。 3、施工条件:本工程位于市区内,车辆和行人较多,给组织施工带来不利影响,施工时做好围挡、安全防护工作。 4、施工范围: 疏通管道17000米;清井:2350座;管道维修:200米;沥青路面4000㎡;道板砖路800㎡;侧平石100米 5、施工方法: 道路维修养护工程对原路面出现死坑现象,可采用全厚度修补的方法,即在原有死坑内直接喷油,摊铺粗粒、中粒式沥青砼即可。对道路出现龟裂严重、翻浆现象的地段,可采用将原道路结构层全部清除,重新做结构层的方法。对于某些地段原有面层出现麻面、松散现象的,可直接采用喷油、撒石屑的方式进行养护。 ①死坑处理(自上而下)依次为:中粒式沥青砼,粗粒式沥青砼,喷洒粘层油。 ②翻浆治理(自上而下)依次为:中粒式沥青砼,粗粒式沥青砼,喷洒粘层油、6%水泥稳定砂砾, 5%水泥稳定砂砾。 ③喷油养护:喷油,撒石屑。 6、主要工程量如下:

市政道路施工组织设计

〖成都市金新路道路及排水工程施工四标段〗施工组织设计成都市金新路道路及排水工程施工四标段

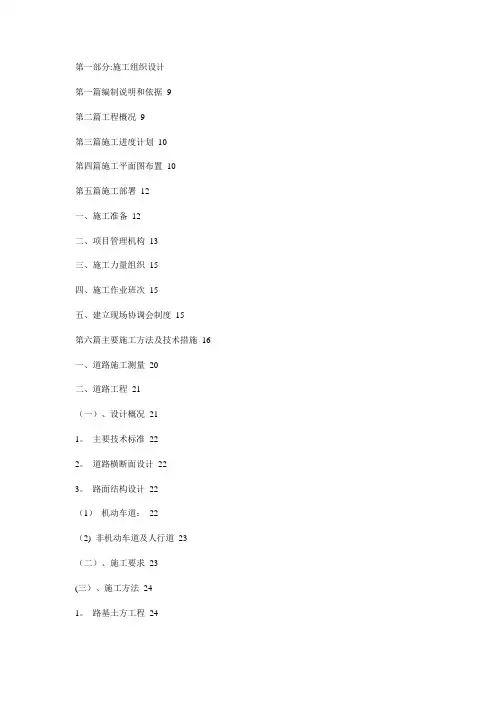

〖成都市金新路道路及排水工程施工四标段〗施工组织设计 目录 第一章编制说明及编制依-------------3-6 第二章工程概况及难点---------------6-17 第三章施工组织管理人员配备---------17-32 第四章施工部署---------------------32-39 第五章施工准备工作-----------------39-52 第六章施工总平面布置---------------52-54 第七章施工进度安排及工期保证措施---54-61 第八章主要分项施工方案-------------61-113 第九章雨季深沟槽施工措施-----------114-115 第十章季节性施工措施---------------115-118 第十一章质量控制及保证措施----------118-146 第十二章安全施工措施----------------147-155 第十三章文明施工措施----------------155-164

第十四章施工协调管理----------------164-167 第十五章造价管理及控制措施----------167-168 第十六章工程资料管理服务回访工作----168-170 第十七章竣工验收服务承诺-----------170-172 第一章编制说明及编制依据 1编制说明及编制依据 1.1编制说明 1、我们的质量目标是确保工程一次性交验达到合格工程。施工中,我们将建立健全质量保证体系,精心施工,科学管理,确保质量目标的实现。 2、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。 3、本投标施工组织设计的编制,由公司总工程师组织总工办项目经理、项目技术负责人、内业技术、质量安全员等有关人员,共同研究、

公路养护施工组织设计66556

实施方案 第一章施工总体计划及安排 一、养护工期 根据招标文件要求,犍为县2016至2018年国、县道和旅游环线公路日常养护服务项目总养护期限为三年。A合同段工期安排自签订合同之日起36个月,计1095个日历天。 二、养护工作内容 犍为县2016至2018年国、县道和旅游环线公路日常养护服务项目养护工作量较大,其工作内容主要包括: 1.每天贯通式清扫路面,并保持整洁。 2.每天清理边沟,并长期保持无杂草、生活垃圾。 3.路肩每周清理一次,并长期保持无杂草、堆积物、白色垃圾。 4.涵洞每月清理一次,并长期保持无杂草、杂物,畅通。 5.波型护栏每周清洗一次,轮廓标每天擦拭,并长期保持清洁。

6.水毁坍方及时清理,确保道路安全畅通。 7.管护、维修公路设施,对红线区域内的任何建设行为及时报告。 8.清除影响行车视线的树枝、竹木,确保车辆行驶视线良好。 9、完成临时养护工作任务。 三、施工养护进度计划表:

四、养护机具 我公司拟根据项目特点配备满足养护工作要求的相关机具,主要包括小型水罐车1辆、三轮摩托车2台,电动疏通机2台,小型挖掘机(租借)1台,钢铲50把,镰刀100把,扫帚200把,水桶100个,其他机具根据作业要求足额配备。 第二章对本项目重点、难点问题的解决 一、养护路线长,人员和机具的调度是工作重点 本标段为A合同段,合同段范围为国道213线23.661公里;G213绕城延长线1.2公里;G213清溪绕城线4.6公里;犍罗路21.2公里,养护路线长,养护期间,人、材、机等资源量的调配是否及时、合理,对国道道路设施养护效果及道路交通的正常运行会有很大影响。我公司长期人事公路工程管理工作,对公路建设及管护的人员、机具调度经验十分丰富,确保顺利完成养护任务。

高速公路桥梁养护维修工程施工组织设计

广州西二环高速公路2016 年度 桥涵 维修加固工程 施 工 组 织 设 计

广州市公路工程公司养护分公司 西片区养护工程项目经理部 二O 一六年七月 目录 第一章编制原则及依据 (1) 一、编制原则 (1) 二、编制依据 (1) 第二章工程概况 (1) 第三章施工总体说明 (2) 一、施工组织机构 (2) 二、临时驻地建设 (2) 三、设备、材料进场 (2) 四、施工总体目标及进度计划安排 (4) 第四章主要病害和加固施工工艺及要点 (4) 一、桥梁常规病害修复内容 (4) 二、施工工艺要求 (5) 第五章工程质量和施工进度保证措施 (8) 第六章安全和文明施工保证措施 (9) 第七章环境保护措施 (10) 第一章编制原则及依据 一、编制原则

1、严格按照设计要求、施工规范和工期要求编制; 2、坚持以技术先进性、科学合理性、经济适用性与实际相结合; 3、采用先进的管理手段,优化施工进度计划,选择最优施工顺序,均衡安 排施工。通过对劳力、设备、材料、资金、技术和信息的优化配置,实现工期、质量、成本控制及社会信誉达到预期目标; 4、认真贯彻落实本公司ISO9001:2000 质量保证体系和职业健康安全 管理 体系,满足业主对产品质量的要求,以优良工程为质量目标,确保施工安全。 5、广州市公路工程公司以往桥梁加固工程的经验。 二、编制依据 1、《公路桥梁加固施工技术规范》( JTG/T J23-2008); 2、《公路桥涵养护规范》( JTG H11-2004); 3、《公路工程质量检验评定标准》( JTG F80/1-2004); 4、《公路工程技术标准》( JTG B01-2003); 5、《公路桥涵施工技术规范》( JTJ041-2000); 6、《公路桥涵加固施工技术规范》( JTG/T J23-2008); 第二章工程概况 广州西二环高速公路于2004年12月动工,在2006年12月19日北段建成通车、2007年12月24日南段建成通车。北段东起广州市白云区江高镇茅山村,与北二环高速和广清高速相连,往西经广州市花都区西南部,佛山市三水区、南海区,止于南海区狮山镇小塘附近的广三高速。北段全长为42.087 公里,为双向6 车道,全程路灯照明、沥青路面及绿化,设计时速为100 公里。设和顺、茅山、炭步、乐平、官窑、小塘五个出入口,并于炭步设立服务区。 随着近年来交通量的增大和构建的老化,沿线桥梁的技术状况和服务水平均有所下降,桥梁构件出现了不同程度的病害和缺损状况,为保证桥梁的结构安全,广州市西环高速公路有限公司委托我单位对相关桥梁进行加固维修,以

市政道路维修改造施工组织设计

大兴区庞各庄镇2014-2015年街坊路维 修改造工程 施 工 组 织 设 计 2016年3月17日

目录 第一章施工部署和平面布置 (3) 一、施工部署规划 (3) 二、施工平面布置 (3) 第二章施工方案和技术措施 (5) 一、技术规范 (5) 二、施工方案 (5) 第三章机械设备及劳动力配备 (8) 一、劳动力计划安排 (8) 二、施工机械、设备计划安排 (9) 第四章安全管理 (10) 一、安全管理体系建设 (10) 二、指导思想和工作目标 (10) 三、安全保证措施 (10) 四、施工过程中安全检查 (11) 五、安全教育 (11) 第五章质量保证体系和控制措施 (13) 一、质量方针、质量目标 (13) 二、质量组织机构的设置 (13) 三、施工过程阶段的质量控制 (14)

第六章进度计划及保证措施 (17) 一、施工进度计划 (17) 二、进度计划的安排原则 (17) 三、工期保证措施 (17) 四、保证工程进度具体措施 (19)

第一章施工部署和平面布置 一、施工部署规划 1、编制依据及范围 施工组织设计的编制依据是:招标文件(包括图纸和答疑文件等)中规定的招标范围、工程数量、工期要求、施工条件和相关的施工技术规范及标准,并经过现场踏勘,结合本公司ISO9001质量体系手册及程序文件,工程质量安全管理、技术成果,先进的机械设备,技术水平及公司从事工程施工的实践经验进行编制。 2、施工组织 本工程将按《建设工程项目管理规范》(GB/T50326-2001)组织施工,公司授权项目部经理全权负责,施工的组织指挥、管理、协调和控制、代表法人履行合同,对施工质量、安全、工期、经营和环保全面负责。本合同段组建项目经理部,项目经理部设置项目经理一人,技术负责人一人,项目副经理一人。项目经理为企业法人在该项目上的代理人,对该工程项目负总责。项目经理部由三个职能部门组成,分别为工程技术部、质安部、材料设备部。 二、施工平面布置 根据该工程特点,为了能按期、保质、保量完成工程任务,我单位通过现场踏勘及沿线调查研究,并结合我单位已完成的类似工程的经验,经过全面、认真分析,拟将本工程划为两个施工队进行施工,编制了本工程施工总平面布置。 1、临时工程 根据本合同段工程量分布、工程特点、任务划分,现场调查,本着满足施工,节约投资的原则,确定临时工程的设置。 2、施工营地

公路养护工程施工组织设计

施工组织设计 二、主要工程项目的施工方案、方法与技术措施 (一)、砂砾垫层 砂砾垫层是路面结构的次要承重层,主要起透水、防冻的作用。 1、施工机械 砂砾垫层常用的施工机械有:推土机、平地机,压路机等。 2、碎石垫层施工工艺流程 砂砾垫层的施工工艺流程有:施工放样、备料、摊铺砂砾、洒水、整形和碾压。 1)、测量放样 施工放样时,要恢复中线,直线段每15至20米设一个标桩,曲线段每10至15米设一个标桩,并涂抹红油漆等明显标记标出垫层的设计标高。垫层宽度一般两侧应比基层宽15厘米,边线可通过喷撒石灰线来控制。 2)、备料 备料前应根据施工段长度、宽度、厚度及碎石密度,计算出需要的砂砾质量,根据料场砂克的含水量以及运料车的吨位,计算出碎石的堆放间距。 垫层砂砾总质量=垫层长度×宽度×砂砾密度或垫层总质量 =运料车吨位×车数 3)、做出垫层结构示意图 运料车每车装料的数量应基本相同,卸料应由远及近,料堆距离应基本相等,避免摊平后碎石过多或不够;运送碎石在正式施工前几天完成即可,堆放时间不宜过长。 4)、铺筑试验段 正式施工前应铺筑试验段,总结出碎石垫层的松铺厚度、最佳含水量、碾压遍数、施工人员与机械设备组合等施工参数,用来指导正式施工。 5)、摊铺,洒水及整形 垫层施工宜分段进行,每个作业段长度以500米左右为宜。用推土机将碎石料堆放大致推平,然后用洒水车均匀地洒足需要的水分。接着用平地机反复平整砂砾,直到碎石均匀地摊铺在路基上,并形成规定的路拱为止。同时,人工配合找补,防止出现局部缺料或粗料集中现象。 6)、碾压 碎石整形完毕后,用压路机进行碾压,直线段和不设超高的平曲线段由两侧向路中心碾压,平曲线超高段由低向高处碾压。碾压时应重叠1/2轮宽,先慢速静压一两遍,然后振动碾压4至6遍,直到达到规定的压实度为止。 4、施工质量检测

完整的高速公路日常养护施工组织设计

G85渝昆高速(内宜)公路沿线零星维修日常养护工程 施工组织设计 第1章编制依据 (1)按照《合同文件内容》。 (2)施工合同规定采用的施工技术规范,验收标准及质量、安全技术规程。 (3)我单位具有技术实力以及近年来参加高速公路等类似工程的施工经验。 第2章工程说明 2.1 工程概况 2.1.1 工程简介 该工程为G85渝昆高速(内宜)公路。本合同段起讫里程桩号为K167+799~K303+184,为路基、桥涵、隧道工程施工标段,合同段主线全长135.385Km。 2.1.2 主要技术标准 本项目全线采用双向四车道高速公路标准建设,设计时速100km/h,路基宽度24.5m,其中行车道宽2×7.5m,路缘带宽度0.5m,硬路肩宽度2.75m,土路肩0.75m,中央分隔带宽度1.5m;分离式路面设计宽度2×12.5m;桥面与路基同宽,设计荷载汽-超20、挂-120,设计洪水频率1/100。 2.1.3 工程内容及主要工程量 本合同段主要工程内容为此区间内的路基土石方、桥梁工程、隧道工程、防护工程、排水与涵洞工程等。 主要工程量按实际数量 2.2 自然条件 2.2.1 地形、地貌 本合同段位于四川省内江,自贡,宜宾境内,起于内江收费站(K167+799),终于宜宾关河大桥(K303+184)。 标段内路基多位于山区,基岩主要为风化页岩层。 2.2.2 气象、水文 标段区域属温带大陆性气候,冬天寒冷潮湿,夏季酷热多雨,春季雨水也多,秋季寒冷,温差差大。年平均气温12.5℃,极端最高气温38℃,极端最低气温6.5℃,特别是阴坡更为明显。年平均降雨量在325.7mm,每年的3~8月为雨季,雨量集中和暴雨频多、量大是本区气候的显著特征。 2.2.3 河流水文 地表水:路线经过地区属沱江,长江,岷江水系。标段内河渠水流多呈季节性。每年雨季河流汛期洪水暴涨,枯水季节,河流迳流变小甚至断流。 地下水:地下水位埋深在13~20m之间,对工程无明显影响。 本标段地表水、地下水对砼不具腐蚀性,施工时不用作地下水对砼腐蚀的防护措施。 2.2.4 不良地质现象 本合同段内主要的不良地质现象为滑坡、崩塌,等。主要灾害地质情况如下: ⑴滑坡:主要集中在山体斜坡上和山脚。以上滑坡都已经解体稳定,为古滑坡,但高速公路修建后,边坡开挖必然破坏天然边坡原有平衡条件,施工时路堑边坡要采取安全坡率,

小修保养施工组织设计

十四、施工组织设计 1、设备、人员动员周期和设备、人员、材料运到施工现场的方法 如果我单位中标,将及时组织设备、人员、材料进入施工现场。 (1)按照合同或业主要求,设备、人员、材料可随时由地方公路调入该路段投入施工,保证满足施工需要。 (2)中标后3天内,项目部主要成员进驻施工路段,项目部位置以收费站、出入口为首选对象,迅速组建和完善功能齐全、设施完备的项目经理部,充分做好投入施工的准备。 (3)设备、人员由公司组织直接运至施工现场项目部,主要材料由公司统一调配,零星材料在当地购置。 2、主要工程项目的施工方案、施工方法 2.1路基维修养护方案 (1)路基维修养护的内容 1)整修路肩、边坡,修剪路肩杂草,清除挡墙、护坡、护栏、集水井和泄水槽内的杂物。 2)疏通边沟和维修路缘石。 3)小段开挖、铺砌边沟。 4)清除路基塌方,填补缺口。 5)局部整修挡墙、护坡泄水槽圬工。 6)加固路肩。 (2)路基维修养护的基本要求 1)路肩表面平整、清洁、无杂物,横坡适度、边缘顺直,且无坑槽、隆起、沉陷及缺口。 2)边坡稳定,平顺无冲沟,坡度符合规定。 3)边沟、截水沟、排水沟及暗沟应无篙草、无淤塞,纵坡适度,水流畅通,进出口良好。 4)挡土墙、护坡及防冲刷、防雪、防沙等设施应保持结构完整无损,砌体伸缩缝填料完好,泄水孔无堵塞。 5)及时处理路基塌方等异常情况,做好防护抢修,尽量减少对交通的干扰。 6)及时清理路基红线范围内的杂物,保持路容整洁。

7)及时对护坡、挡土墙、路缘石、路肩及中央分隔带铺砌等圬工结构进行养护,及时对原勾缝、抹面的脱落损毁部分进行修复,及时对新出现的裂缝进行勾缝。 8)每次迎检前,迅速对路基进行一次彻底清理、修复。 (3)路肩的维修养护 1)经常清除路肩杂物,修剪路肩杂草,保持路肩整洁、顺适,保持路容美观。 2)及时修复路肩的裂缝、缺口等破损。防撞护栏受撞位移破坏了路肩,应及时对路肩进行修整和加固,保持路肩平整坚实。 (4)边坡的维修养护 1)边坡维修养护的基本任务是保持坡面的平顺、坚实、无裂缝、无杂草。 2)对于边坡、碎落台、护坡道等出现缺口、冲沟、沉陷、塌落或洪水、边沟流水冲刷以及浸水时,应进行防护和加固。 3)应及时整修边坡发生的坍塌,应将损坏坡面从上到下挖成阶梯状,分层填筑夯实,夯实后的宽度要稍大于原有的坡面于原坡面衔接平顺。 4)经常用于边坡的维修、加固的材料如土工网、土工格栅、土工编织布、土工膜袋等,应有一定的储备,保证满足养护需要。 (5)排水设施的维修养护 1)对地面排水设施、地下排水设施及集中排水设施,经常检查,及时清除杂草,疏通淤积。对结构破损如沟壁塌陷、裂缝等,及时修复,确保在雨季来临前恢复正常排水功能。 2)在春融前,尤其是汛前,对高速公路的排水设施进行全面的检查疏浚,及时维修损坏部分。雨中必须上路巡查,及时排除堵塞、疏导水流,保持水流畅通,并防止水流集中冲刷路基。暴雨后应重点检查,如有冲刷、损坏,应及时维修、加固,如有堵塞应及时清除。 3)高速公路的路面局部积水,针对积水原因,采取及时清扫、整平路面及增设排水设施的措施,予以清除;雨后,互通式立交桥范围内的积水,应采取措施,及时排除。 4)雨季前后应对拦水缘石及泄水槽等进行检查和维修,保证其完好,连接处应平顺无裂缝。对未设拦水缘石及泄水槽的路段,可通过养护工程逐步完善。 5)及时对排水系统及蓄水池的圬工结构进行养护,及时对原勾缝、抹面的脱落损坏部分进行修复,及时对新出现的裂缝进行勾缝;及时修复小范围圬工结构毁损(每处3m3以内),保证在48小时内完成。 (6)防护工程的维修养护 1)护坡 按护坡方法的不同,护坡可分为植物护坡和圬工护坡两类。 对于植物护坡,日常养护中,应经常检查草丛的生长情况,适应施肥,干燥季节

市政道路施工组织设计(投标文件)

市政道路施工组织设计(投标文件) 一、工程概况: 本工程为包头九园区东北组团道路、雨水、污水、硬化及绿化工程。该标段分为A、B、C三个合同段。A合同段文明北路工程量为:道路54600m2,人行道13600M2,绿化9100M,雨水、污水各2274M。 B合同段沙河西路工程量为:道路25600M2,人行道11800M2,绿化3950M,雨水管线2572M、污水管线1972M。C合同段建设北路工程量为:道路12100M2,人行道5600M2,绿化1850M,雨水管线927M,污水管线972M。 9号路工程量为:道路8900M2,人行道3600M2,绿化1180M雨水、污水管线792M。10号路工程量为:道路10400M2,人行道4800M2,绿化1600M雨水、污水801M。 1.道路工程 采用抛物线型路拱。 道路结构: 6cm沥青贯入式碎石联结层; 3cmAC-13细粒式沥青混凝土面层2; 20cm二灰砂砾基层; 20cm天然砂砾 C30水泥砼侧石 2.雨水管线工程 雨水管线管材为D900、D1350、D1500、D1800钢筋砼平口管,雨水口连接管采用D300普通钢筋混凝土管,接口采用钢丝网片水泥砂浆抹带接口,基础采用120°混凝土基础。

3.污水管线工程 污水管线D400、D500、管材为普通钢筋混凝土管,接口采用钢丝网水泥砂浆抹带接口,基础采用120°混凝土基础;预埋支管管材为DN300Ⅰ级钢筋混凝土平口管,接口采用钢丝网水泥砂浆抹带接口,基础采用120°混凝土基础。 施工及竣工验收按照《给水排水管道工程施工及验收规范》GB50268-97、《市政排水管渠工程质量检验评定标准》CJJ3-90、《市政道路工程质量检验评定标准》CJJ1-90、《沥青路面施工及验收规范》GB50092-96及《市政道路工程施工及验收规范》CJJ-90执行。 二、施工工期及施工进度计划 工程计划于2004年4月18日开工,10月15日竣工,工期102天(日历日)。 本工程质量目标为:优良。 根据工程实际,制订了详细的施工组织设计和施工进度计划,以确保工期。详见《计划开、竣工日期和施工进度计划表》、《主要机械设备进场计划表》、《主要材料进场计划表》。 三、施工方案及技术措施 我们将采取流水作业和平行推进作业相结合的施工方法,充分发挥机械化施工的优势,精心组织,保证按期完工。 施工方案: 工程施工过程中我们尽量以机械作业,能够利用机械作业的绝不用人工,从而减少人工用量,加快工程进度。同时采用先进的、合理的施工方案,以提高质量、缩短工期。 根据工程实际,各工序采用平行和流水作业法相结合施工。

高速公路养护大中修工程施工组织设计

高速公路养护大中修工程施工组织设计

目录 第一章编制依据及编制原则 (1) 一、编制依据与标准 (1) 二、编制原则 (1) 第二章工程概况 (2) 一、工程简介 (2) 二、施工范围及工程数量 (2) 三、总体施工方案 (2) 第三章工程特点分析 (4) 一、工程特点 (4) 二、工程重点 (4) 三、工程难点 (4) 四、施工对策 (4) 第四章工程主要目标 (4) 一、质量目标 (4) 二、工期目标 (5) 三、安全目标 (5) 四、环境保护目标 (5) 五、文明施工目标 (5) 第五章施工总体部署 (5) 一、施工组织机构和职能 (5) 二、施工作业组织及施工总体安排 (7) 三、施工主要节点控制 (8) 四、拟采用的施工封闭方式 (8) 五、设备、人员动员周期和设备、人员、材料运到施工现场的方法 (9) 第六章施工方案 (9) 一、波形梁护栏施工方案 (9)

三、轮廓标施工方案 (13) 四、排水沟盖板施工方案 (14) 五、各分项工程的施工顺序............................................................................. 错误!未定义书签。 六、交通组织方案 (16) 第七章工期保证体系及保证措施 (19) 一、工期目标 (19) 二、工期保证体系框图:见附表五 (19) 三、工期保证措施 (19) 第八章工程质量管理体系及保证措施 (21) 一、质量保证体系 (21) 二、技术保证措施 (22) 三、主要材料质量保障措施 (23) 四、自检保证措施 (24) 第九章安全生产管理体系及保证措施 (26) 一、安全生产管理目标 (26) 二、安全保证体系 (26) 三、人员、设备、资金保证 (27) 四、制度保证措施 (27) 五、思想保证措施 (28) 六、技术保证措施 (28) 第十章环境保护措施 (31) 一、环境保护措施 (31) 第十一章文明施工措施 (33) 一、文明施工目标 (33) 二、文明施工措施 (33) 第十二章项目风险预测与防范,事故应急预案 (35) 一、项目风险预测及防范 (35)

维修施工组织设计

目录 (1)主要施工方法 (1) (2)拟投入的主要物质计划 (12) (3)拟投入的主要施工机械 (12) (4)劳动力安排计划 (13) (5)确保工程质量的技术组织措施 (13) (6)确保安全生产的技术组织措施 (18) (7)确保工期的技术组织措施 (20) (8)确保文明施工的技术组织措施 (21) (9)施工总进度计划表 (24) (10)确保报价完成工程建设的技术和管理措施 (24) (11)施工总平面布置设计 (28) 施工组织设计 一、主要施工方法 (一)编制依据 根据GBTI 19002 idt ISO 《质量体系生产、安装和服务的质量保证模式》结合本

工程实际情况,为保证工程质量和进度,编制本施工组织设计。 裕祥小区室外工程依照IS09000:2000版标准和公司相关程序,依照工程所及相关施工验收规范,依照国家建设工程和园林建设工程质量检验评定标准,依据业主的招标文件和图纸以及国家、地方对施工现场管理的有关规定编制本施组作为贯彻指导施工管理全过程的指南。主要编制依据文件、文献: (1)裕祥小区室外道路工程招标文件及施工图纸 (2)建筑安装工程质量检验评定统一标准 [GBJ300-88] (3)建筑工程质量检验评定标准 [GBJ301-88] (4)建筑电气安装工程质量验收评定标准 [GBJ303-88] (5)土方与爆破工程施工及验收规范 [GBJ201-83] (6)建筑地基基础工程施工质量验收规范 [GB] (7)混凝土结构工程施工质量验收规范 [GB] (8)砌体工程施工质量验收规范 [GB] (9)钢结构工程施工质量验收规范 [GB] (10)建筑电气工程施工质量验收规范 [GB] (11)给水排水管道工程施工及验收规范 [GB] (12)城市绿化工程施工及验收及规范 [GJJT34-99] (13)城市园林苗圃育苗技术规程 [CJJ34-91] (14)中华人民共和国有关规范及行业标准 (15)中华人民共和国《环境保护法》 (16)园林、建筑所有材料质量、施工要求及验收规范 本施工组织设计,是根据有关施工图及国家规范、规程标准及文件编制的。它充分体现了我公司对本项目的重视及关于本工程的施工组织管理体系、施工部署、总进度计划控制、现场施工平面布置、主要的机械设备配置以及保证工程质量、安全、文明施工的措施。 (二)工程概况: 1、工程名称:裕祥小区室外道路改造工程 2、工程地点:位于阳泉市荫营镇煤矿 3、工程概况:裕祥小区室外道路工程位于阳泉荫营镇煤矿,总用地面积3.5万平方米, 室外道路工程主要内容包括道路施工、铺装面层、栏杆扶手、台阶、停车位以及维
