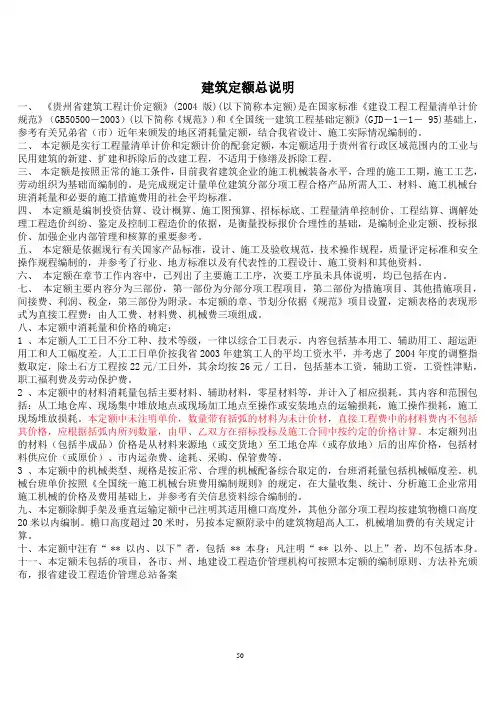

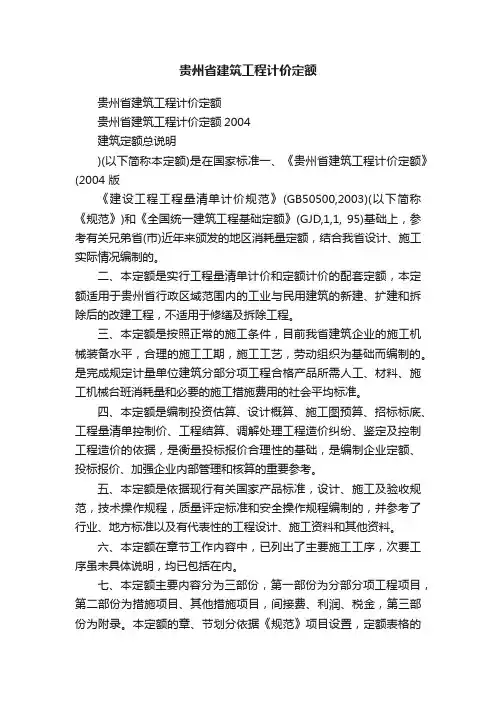

建筑定额总说明

一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1- 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:

1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、辅助用工、超运距用工和人工幅度差。人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元∕工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。

2 、本定额中的材料消耗量包括主要材料、辅助材料,零星材料等,并计入了相应损耗。其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗,施工操作损耗,施工现场堆放损耗。本定额中未注明单价,数量带有括弧的材料为未计价材,直接工程费中的材料费内不包括其价格,应根据括弧内所列数量,由甲、乙双方在招标投标及施工合同中按约定的价格计算。本定额列出的材料(包括半成品)价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料供应价(或原价)、市内运杂费、途耗、采购、保管费等。

3 、本定额中的机械类型、规格是按正常、合理的机械配备综合取定的,台班消耗量包括机械幅度差。机械台班单价按照《全国统一施工机械台班费用编制规则》的规定,在大量收集、统计、分析施工企业常用施工机械的价格及费用基础上,并参考有关信息资料综合编制的。

九、本定额除脚手架及垂直运输定额中已注明其适用檐口高度外,其他分部分项工程均按建筑物檐口高度 20米以内编制。檐口高度超过20米时,另按本定额附录中的建筑物超高人工,机械增加费的有关规定计算。

十、本定额中注有“ ** 以内、以下”者,包括 ** 本身;凡注明“ ** 以外、以上”者,均不包括本身。

十一、本定额未包括的项目,各市、州、地建设工程造价管理机构可按照本定额的编制原则、方法补充颁布,报省建设工程造价管理总站备案。

建筑面积计算规则

一、计算建筑面积的范围

1、单层建筑物不论其高度如何,均按一层计算建筑面积。其建筑面积墙承重的(包括垛)按建筑物外墙勒脚以上结构的外围水平面积计算;柱承重的(包括框架)按柱边外包面积计算。单层建筑物内带有部分楼层且层高超过2.2m时,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。高低联跨的单层建筑物,需分别计算建筑面积时,应以高跨结构外边线为界分别计算。

2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上亦按结构的外围水平面积计算。

3、同一建筑物如结构、层数不同时,如需要可分别计算建筑面积。

4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。

5、坡地的建筑物利用吊脚做架空层设计加以利用时,其层高超过2.2m的,按围护结构外围水平面积计算建筑面积。

6、穿过建筑物的通道,建筑物的门厅、大厅,不论其高度如何均按一层计算建筑面积。门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。

7、室内楼梯间、跨层的自动扶梯、电梯井、提物井、垃圾道、管道井等均按自然层计算建筑面积。

8、书库、立体仓库设有结构层时,按结构层计算建筑面积。

9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。

10、建筑物内设备管道层、贮藏室且其层高超过2.2m的,应计算建筑面积。

11、突出屋面有围护结构且层高超过2.2m的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算。坡屋顶内和场馆看台下的建筑空间,设计加以利用时,净高超过2.1m 的部位,按水平面积计算建筑面积。

12、建筑物外有围护结构的门斗、眺望间、观望电梯间、高度大于2.2m的落地橱窗、封闭式阳台、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。

13、有柱的雨篷、车棚、货棚、站台、屋顶凉亭等,按柱外围水平面积计算建筑面积或按顶盖投影面积的一半取大者计算建筑面积;独立的雨篷、有顶盖无围护结构的车棚、货棚、站台、加油站等,按其顶盖水平投影面积的一半计算建筑面积。悬挑雨篷挑出墙外2.1m

以上的,按伸出墙外水平投影面积的一半计算建筑面积。

14、建筑物外有柱和顶盖走廊、檐廊,按柱外边线的外围水平面积计算建筑面积;有盖和围栏的挑走廊、檐廊按其顶盖投影面积的一半计算建筑面积。凹阳台、半凹半挑阳台、挑阳台,按其水平投影面积一半计算建筑面积。其中:凹阳台、半挑半凹阳台,从阳台外边垂直进深深入室内超过1.5m的,其超过部分面积不予折算。挑阳台、挑外廊、檐廊的底层有地坪及围栏的,可按其水平投影面积的一半计算建筑面积。建筑物间有顶盖的架空走廊,按其廊身结构水平投影面积计算建筑面积,架空通廊底层有地坪及围栏的,按其围栏外边面积的一半计算建筑面积。

15、室外楼梯,按自然层投影面积之和计算建筑面积。

二、不计算建筑面积的范围

1、突出外墙的构件、配件、勒脚、台阶、挑出宽度在2.1m以内的悬挑雨篷、墙面抹灰、镶贴块材、装饰面等。

2、用于检修、消防等室外爬梯。

3、层高2.2m以内设备管道层、贮藏室、设计不利用的深基础架空层及吊脚架空层。

4、建筑物内操作平台、上料平台、安装箱或罐体平台;没有围护结构的屋顶水箱、花架、凉棚;无永久性顶盖的场馆看台、架空走廊、露台等。

5、独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥、地下人防通道等构筑物。

6、单层建筑物内分隔单层房间,舞台及后台悬挂的幕布、布景天桥、挑台。

7、设计不利用或净高在2.1m内的坡屋顶内和场馆看台下的建筑空间。

8、建筑物与建筑物之间的与建筑物不相通的变形缝、廊道、不落地的橱窗等。

三、其他

1、建筑物与构筑物连接成一体的,属建筑物部分按本规则有关规定计算。

2、本规则适用于地上、地下建筑物的建筑面积计算,如遇有上述未尽事宜,可参照上述相关规则办理。

建筑工程费用计算顺序表

一、采取工程量清单计价

1 、分部分项工程、零星工作项目综合单价计算顺序表

2、措施费计算顺序表

3、其他项目费

4 、规费计算顺序表

5、税金

注:1、单位工程(人工费+机械费)不含大型机械进出场、安拆及垂直运输机械。

2、人工土石方定额子目为:A1-1~69,A2-170~174;机械土石方定额子目为:A1-70~126;构件运输、吊装、打桩定额子目为:A2-1~55;A2-60~151,A2-169,A4章中的安装、运输子目,A6章中的拼装、安装、运输子目;一般土建定额子目为:除以上所列的定额子目以外均按一般土建考虑。A9章、A10章执行一般土建费用标准。

二、采取定额计价

1、直接费计算顺序表

2、间接费计算顺序表

3 、其他项目费

4 、利润、税金计算顺序表

注:1、单位工程(人工费+机械费)不含大型机械进出场、安拆及垂直运输机械。

2、人工土石方定额子目为:A1-1~69,A2-170~174;机械土石方定额子目为:A1-70~126;构件运输、吊装、打桩定额子目为:A2-1~55,A2-60~151,A2-169,A4章中的安装、运输子目,A6章中的拼装、安装、运输子目;一般土建定额子目为:除以上所列的定额子目以外均按一般土建考虑。A9章、A10章执行一般土建费用标准。

A.1 土石方工程

说明

一、人工土石方

1、土壤分类:详见“土壤、岩石分类表”。表列Ⅰ、Ⅱ类为定额中一、二类土壤,Ⅲ、Ⅳ类为定额中三、四类土壤。

2、人工挖沟槽、基坑深度超过6m时,按6m以内定额乘以系数1.25,其垂直提运用工已综合在定额内。

3、人工土方定额是按天然湿度土编制的,如挖湿土时,人工乘以系数1.18。天然湿度土与湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为天然湿度土,以下为湿土。

4、定额未包括地下水位以下施工的排水费用,发生时应根据施工组织设计要求或现场签证另行计算。

5、在群打预制桩的桩间挖土方时,按实挖体积(扣除桩体占用体积),人工乘以系数1.25。

6、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.20。

7、孔桩内人工挖淤泥、流砂,按三、四类土定额乘以系数1.50。

8、人工挖孔桩同一孔内土壤类别不同或石质不同时,其工程量按不同类别或石质分别计算,以孔桩总深度套用相应定额。挖孔桩人工凿石不分孔径,均按定额执行。

9、场地竖向布置挖填土方时,不再计算平整场地的工程量。

10、人工开挖图示底面积(不包括加宽的工作面宽度)20㎡以上的基坑和图示底宽(同前注)3m以上的沟槽土、石方,其垂直提运按垂直深度每米折合水平运距5m计算。(深度按全高计算)

11、人工及人力车运土、石碴定额,适用于道路坡度在 15%以内,如遇上坡坡度大于15%至40%时,其运距按坡段斜长乘以系数2;坡度超过40%时,按坡底至坡顶每升高1m折成水平运距10m计算。在同一条线路上坡度不同时,分段计算。遇有下坡时,运距按斜长计算。

12、石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮。但闷炮的覆盖材料如安全网、草席、架设安全屏障等设施的费用,可另行计算。

13、石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。

14、修整边坡是指石方爆破后,按设计要求对边坡面进行剔打、平整并清理石渣。

基底摊座是指石方爆破后,按设计要求在爆破基底进行开凿、剔打、平整并清理石渣。

15、回填土定额分为松填、夯填。松填是指设计要求有回填范围(面积),标高及堆积土的平整度;夯填除了有松填的上述要求外,还应按设计密实度要求分层回填并夯实。没有设计回填范围(面积)和标高、平整度要求的为弃土,不得按松填计算。

二、机械土石方

1、石分类,详见“土壤、岩石分类表”,表列Ⅴ、Ⅵ类为定额中的松石。Ⅶ类以上为定额中的坚石。

2、推土机推土、推石碴,铲运机铲运土重车上坡时,如果坡度大于 5%时,其运距按坡度区段斜长乘下列系数计算:

3、机械挖土方、石碴,机械不能作业的边角,需要人工配合清理挖运的,其工程量应按施工组织设计规定计算,按相应人工挖土项目人工乘以系数1.5;人工凿石项目人工乘以系数1.2。

4、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17 。

5、挖掘机在垫板上进行作业时, 人工、机械乘以系数1.25 ,垫板铺设所需的工料、辅助机械费用按签证计算。

6、推土机、铲运机推、铲未经压实的积土时,按相应定额项目乘以系数0.73 。

7、定额中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。

8、机械上下行驶坡道土方或石方,其开挖方量合并在土方或石方工程量内计算。

9、机械挖土方定额,以天然湿度土壤为准,如遇挖湿土时,按定额乘以系数1.15 。

三、控制爆破说明

1、破碎剂胀裂工程是指不允许采用爆破方法的拆除工程或开挖工程,施工工艺包括胀裂和风镐剔除。

2、石方控制爆破是指在城镇实施的,距爆区100m以内有建筑群的石方控制爆破。

3、控制爆破的覆盖防护费用已在定额中考虑,不得另行计算。

A.1 土石方工程

工程量计算规则

一、土、石方工程量计算一般规则

1、土方体积,均以挖掘前的天然密实体积为准计算。

2、挖土以交付施工场地实际标高为准计算。

二、平整场地及碾压工程量计算

1、人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm 以外时,按场地土方平衡竖向布置图另行计算。

2、平整场地工程量按建筑物底层外墙外边线每边各加2m,以平方米计算。

3、建筑场地原土碾压以平方米计算,填土碾压按图示填土压实厚度以立方米计算。

三、挖沟槽、基坑土方工程量计算

1、凡图示沟槽底宽在3m以内(不包括加宽的工作面,下同),且沟槽长大于槽宽3倍以上的,为沟槽;凡图示基坑底面积在20m2 以内(不包括加宽的工作面)的为基坑。凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。

2、计算挖沟槽、基坑土方工程量需放坡时,放坡系数按下表规定计算。

放坡系数表

注:1、沟槽、基坑中土壤类别不同时,分别计算。

2、计算放坡时,在交接处的重复工程量不予扣除。原槽、坑作基础垫层时,放坡自垫层上表面开始计算。垫层要求支模板时,放坡自垫层底面开始计算。

3、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10cm ,双面加20cm计算。支挡土板后,不得再计算放坡。

4、基础施工所需工作面,按施工组织设计规定或按“基础施工所需工作面宽度计算表”规定计算。

基础施工所需工作面宽度计算表

5、人工挖沟槽、基坑加工作面和放坡,编制预算时按定额规定计算,结算时,原则上按实际验收工程量计算。

6、挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。

7、挖管道沟槽按图示中心线长度计算,沟底宽度,设计有规定的,按设计规定尺寸计算,设计无规定的 , 可按下表规定宽度计算:

管道地沟沟底宽度计算表

单位:m

注:1、按上表计算管道沟土方工程量时,各种井类及管道(不含铸铁给排水管)接口等处需加宽增加的土方量不另计算,底面积大于20m2的井类,其增加工程量并入管沟土方内计算。

2、铺设铸铁管排水管道时,其接口等处土方增加量,可按铸铁排水管道地沟土方总量的2.5%计算。

8、沟槽、基坑深度,按图示槽、坑底面至交付施工场地标高深度计算;管道地沟按图示沟底至交付施工场地标高深度计算。

四、人工挖孔桩土、石方量计算

人工挖孔桩土、石方量,按图示桩断面面积(有护壁者含其厚度)乘以设计桩孔中心线深度计算。

五、岩石开凿及爆破工程量,区别石质按下列规定计算

1、人工凿岩石,按图示尺寸以立方米计算。

2、爆破岩石按图示尺寸以立方米计算,其沟槽、基坑深度、宽度允许超挖量:松石为 200 ㎜;坚石为 150 ㎜,超挖部分岩石并入岩石总挖方量之内计算。

3、修整边坡按设计图示尺寸以平方米计算。

4、基底摊座按基础底面设计尺寸以平方米计算。

六、填土分夯填、松填,工程量按图示回填体积依下列规定以立方米计算

1、沟槽、基坑回填土体积,以挖方体积减去设计室外地坪以下埋设砌筑物(包括:基础垫层、基础等)体积计算。

2、管道沟槽回填土,以挖方体积减去大于500㎜管径所占体积计算,管径在500mm以下的不扣除管道所占体积;管径超过500mm以上时按下表规定扣除管道所占体积计算。

每米管道扣除土方体积表

3、房心回填土工程量,按主墙之间的面积乘以回填土厚度计算。

4、余土或取土工程量,可按下式计算:

余土外运体积 = 挖土总体积—回填土总体积

式中计算结果为正值时为余土外运体积,负值时为需取土体积。

七、土方运距,按下列规定计算

1、推土机推土运距:按挖方区重心至回填区重心之间的直线距离计算。

2、铲运机运土运距:按挖方区重心至卸土区重心加转向距离45m计算。

3、自卸汽车运土运距:按挖方区重心至填土区(或堆放地点)重心的最短距离计算。

八、基底钎探计算

基底钎探按钻孔深度以延长米计算。

土壤及岩石分类表

土壤及岩石(普氏)分类表

A.2 桩与地基基础工程

说明

一、桩基础定额仅适用于一般工业与民用建筑工程,不适用于水工建筑、公路桥梁工程。

二、土壤类别划分按“土壤、岩石分类表”分为一、二类土和三、四类土。

三、打预制钢筋混凝土桩未包括接桩,如需接桩,另按接桩项目计算。

四、一个单位工程打(灌)桩工程量少于下表数量时,其人工、机械量按相应定额项目乘以系数 1.25 计算。

五、焊接桩接头钢材用量,设计与定额用量不同时,可按设计材料用量换算,但人工、机械量不变。

六、打试验桩按相应定额项目的人工、机械乘以系数2计算。

七、打桩、打孔的桩间净距小于4倍桩径或桩边长时,按相应定额项目中的人工、机械乘以系数1.13 。

八、打桩定额以打垂直桩为准,如设计要求打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25;如斜度大于 1:6者,按相应定额项目中人工、机械乘以1.43 。

九、打桩定额以平地(坡度小于15°)打桩为准,如在大于15°的坡度打桩时,按相应定额项目人工、机械乘以系数1.15,如在深度大于1.5m 的基坑内打桩或在地坪上打深度大于1m的槽坑内的桩时,按相应定额项目人工、机械乘以系数1.11 。

十、在桩间补桩或强夯后的地基打桩时,按相应定额项目人工、机械乘以系数1.15.

十一、打送桩时可按相应打桩定额项目综合工日及机械台班乘以下表规定系数计算。

十二、定额项目内的金属周转材料,包括桩帽、送桩器、桩帽盖、活瓣桩尖、钢管、料斗等。

十三、打孔灌注混凝土桩、钻(冲)孔灌注混凝土桩、打孔灌注砂、碎石或砂石桩,均已包括充盈系数和材料损耗,其中灌注砂石桩还包括级配密实系数。人工挖孔桩护壁及无护壁填芯混凝土的充盈系数,未包括在定额项目的材料消耗量内,编制预算时,其充盈系数可按10%考虑。当实际出槽量与定额不同时,可以调整。

十四、灌注桩在成孔时,若出现大体积的垮塌、流砂等无法成孔的施工情况,采取的各项施工措施所发生的费用,另行计算。

十五、钻(冲)孔桩,不分土壤类别,其入岩增加费的使用按照“岩石风化程度划分表”鉴定。属于强风化岩不作入岩计算;中风化岩和微风化岩作入岩计算。钻(冲)孔机械,不分机械类别和机械性能,均执行本定额。

十六、旋喷桩定额,单位长度水泥用量不同,允许换算。若上部为空孔时,按相应子目扣除材料费。

十七、喷粉桩定额,按桩径500㎜考虑,水泥损耗率为4%,水泥投放量可根据设计要求进行调整。

十八、地基强夯与重锤夯实,定额主机是以履带式起重机考虑的。实际施工采用其他起重设备或成套夯击设备时,可以换算。

十九、钻孔锚杆、土钉、喷射混凝土护坡,未包括搭设操作平台费用,实际发生时,按相应的定额计算。设计需作锚杆抗拔试验时,其费用另行计算。

岩石风化程度划分表

A.2 桩与地基基础工程

工程量计算规则

一、计算打桩(灌注桩)工程量前应确定下列事项

1、确定土质类别:依工程地质资料中的土层构造,土壤物理、化学性质及对照“土壤、岩石分类表”鉴别适用定额土质类别。对照“岩石风化程度划分表”鉴定风化程度确定是否执行入岩。

2、根据施工组织设计确定施工方法、工艺流程、采用机型,桩、土壤、泥浆运距。

二、打预制钢筋混凝土桩

打预制钢筋混凝土桩的体积,按设计桩长(包括桩尖,不扣除桩尖虚体积)乘以桩截面面积计算。

三、接桩

电焊接桩按设计接头,以个计算;硫磺胶泥接桩按桩断面以平方米计算。

四、送桩

按桩截面面积乘以送桩长度(即打桩架底至桩顶面高度或自桩顶面至自然地坪面另加

0.5m)计算。

五、打拔钢板桩

打拔钢板桩按钢板桩重量以吨计算。

六、打孔灌注桩

1、混凝土桩、砂桩、碎石桩的体积按设计规定的桩长(包括桩尖,不扣除桩尖虚体积)乘以钢管管箍最大外径截面面积计算。

2、扩大桩的体积按单桩体积乘以次数计算(次数 = 扩大次数 +1 )。

3、打孔后先埋入预制混凝土桩尖,再灌注混凝土者,桩尖按钢筋混凝土章节规定计算体积,灌注桩按设计长度(自桩尖顶面至桩顶面高度)乘以钢管管箍外径截面面积计算。

七、钻孔灌注桩

钻孔灌注桩,按设计桩长(包括桩尖,不扣除桩尖虚体积)增加 0.50m 乘以设计断面面积计算。

八、灌注混凝土桩

灌注混凝土桩的钢筋笼、人工挖孔桩填芯的钢筋笼和人工挖孔桩护壁的钢筋制作依设计规定,按钢筋混凝土章节相应项目以吨计算。埋设钢护筒按设计长度或施工组织设计以吨计算。

九、泥浆运输工程量

泥浆运输工程量按钻孔体积以立方米计算。

十、挖孔桩护壁、填芯混凝土

挖孔桩护壁、填芯混凝土体积按图示尺寸以立方米计算。挖孔桩护壁定额已综合了照明和通风费用。

十一、旋喷桩、喷粉桩

旋喷桩、喷粉桩按设计图示尺寸乘以桩长(包括桩尖)计算。

十二、地基强夯

地基强夯按设计要求夯击点(坑)数量,区分不同夯击能量、夯击次数计算。

十三、重锤夯实

重锤夯实按设计以平方米计算。

十四、锚杆钻孔

锚杆钻孔按入土(岩)层深度计算。

十五、钢筋锚杆及钢绞线锚杆

钢筋锚杆及钢绞线锚杆的制作、安装按设计图示长度以吨计算。

十六、喷射混凝土护坡

喷射混凝土护坡按设计图示尺寸以平方米计算。

十七、普通砂浆土钉

普通砂浆土钉按土钉的设计长度以吨计算。

十八、钢管砂浆土钉:钢管砂浆土钉按设计图示尺寸以延长米计算。

十九、安、拆导向夹具:安、拆导向夹具,按设计图纸规定的水平延长米计算。

08定额计价解释(含宣贯资料)

一、2008年《全国统一建筑工程基础定额河北省消耗量定额》 1、适用范围及作用 2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。 2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。 2、主要特点 2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。具有以下特点: (1)定额水平贴近实际。2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。 (2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。 (3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。 3、重点说明 一、共性说明 (1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。 (2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。 (3)2008建筑定额实体项目包括:土、石方工程,桩与地基基础工程,砌筑工程,混凝土及钢筋混凝土工程,厂库房大门、特种门、木结构工程,金属结构工程,屋面及防水工程,防腐、隔热、保温工程,构件运输及安装工程,厂区道路及排水工程;可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程与生产同时进行增加费、在有害健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。 (4)2008建筑定额配套使用的工程量计算规则详见《河北省消耗量定额工程量计算规则汇编》 二、主要调整内容

贵州定额建筑面积计算规则定稿版

贵州定额建筑面积计算 规则 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

贵州04定额建筑面积计算规则 一、计算建筑面积的范围 1、单层建筑物不论其高度如何,均按一层计算建筑面积。其建筑面积墙承重的(包括垛)按建筑物外墙勒脚以上结构的外围水平面积计算;柱承重的(包括框架)按柱边外包面积计算。单层建筑物内带有部分楼层且层高超过2.2m时,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。高低联跨的单层建筑物,需分别计算建筑面积时,应以高跨结构外边线为界分别计算。 2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上亦按结构的外围水平面积计算。 3、同一建筑物如结构、层数不同时,如需要可分别计算建筑面积。 4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。 5、坡地的建筑物利用吊脚做架空层设计加以利用时,其层高超过 2.2m的,按围护结构外围水平面积计算建筑面积。 6、穿过建筑物的通道,建筑物的门厅、大厅,不论其高度如何均按一层计算建筑面积。门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。 7、室内楼梯间、跨层的自动扶梯、电梯井、提物井、垃圾道、管道井等均按自然层计算建筑面积。

8、书库、立体仓库设有结构层时,按结构层计算建筑面积。 9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。 10、建筑物内设备管道层、贮藏室且其层高超过2.2m的,应计算建筑面积。 11、突出屋面有围护结构且层高超过2.2m的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算。坡屋顶内和场馆看台下的建筑空间,设计加以利用时,净高超过2.1m的部位,按水平面积计算建筑面积。 12、建筑物外有围护结构的门斗、眺望间、观望电梯间、高度大于2.2m的落地橱窗、封闭式阳台、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。 13、有柱的雨篷、车棚、货棚、站台、屋顶凉亭等,按柱外围水平面积计算建筑面积或按顶盖投影面积的一半取大者计算建筑面积;独立的雨篷、有顶盖无围护结构的车棚、货棚、站台、加油站等,按其顶盖水平投影面积的一半计算建筑面积。悬挑雨篷挑出墙 2.1m 以上的,按伸出墙外水平投影面积的一半计算建筑面积。 14、建筑物外有柱和顶盖走廊、檐廊,按柱外边线的外围水平面积计算建筑面积;有盖和围栏的挑走廊、檐廊按其顶盖投影面积的一半计算建筑面积。凹阳台、半凹半挑阳台、挑阳台,按其水平投影面积一半计算建筑面积。其中:凹阳台、半挑半凹阳台,从阳台外边垂直进深深入室内超过1.5m的,其超过部分面积不予折算。挑阳台、挑外廊、檐廊的底层有地坪及围栏的,可按其水平投影面积的一半计算建筑面积。建筑物间有顶

住宅建筑面积计算方法

在住宅建筑中,计算建筑面积的范围和方法是: 1、单层建筑物不论其高度如何,均按一层计算,其建筑面积按建筑物外墙勒脚以上的外围水平面积计算。单层住宅如内部带有部分楼层(如阁楼)也应计算建筑面积。 2、多层或高层住宅建筑的建筑面积,是按各层建筑面积的总和计算,其底层按建筑物外墙勒脚以上外围水平面积计算,二层或二层以上按外墙外围水平面积计算。 3、地下室、半地下室等及相应出入口的建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围的水平面积计算。 4、用深基础做地下架空层加以利用,层高超2.2米的,按架空层外围的水平面积的一半计算建筑面积。 5、穿过建筑物的通道,建筑物内的门厅、大厅不论高度如何,均按一层计算建筑面积。大厅内回廊部分按其水平投影面积计算建筑面积。 6、电梯井、提物井、垃圾道、管道井和附墙囱等均按建筑物自然层计算建设面积。 7、住宅建筑内的技术层(放置各种设备和修理养护用),层高超过2.2米的,按技术层外围水平面积计算建筑面积。 8、雨棚结构的外边线至外墙结构外边线的宽度超过2.10m者,应按雨棚结构板的水平投影面积的一半计算面积(有柱雨棚和无柱雨棚计算应一致)。 9、突出房屋的有围护结构的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算建筑面积。 10、两个建筑物之间有顶盖的架空通廊,按通廊的投影面积计算建筑面积。无顶盖的架空通廊按其投影面积的一半计算建筑面积。 11、突出墙面的门斗,眺望间,按围护结构外围水平面积计算建筑面积。 12、封闭式阳台、挑廊按其外围水平投影面积计算建筑面积。凹阳台按其阳台净面积(包括阳台栏板)的一半计算建筑面积。挑阳台按其水平投影面积的一半计算建筑面积。 13、住宅建筑内无楼梯,设室外楼梯(包括疏散梯)的,其室外楼梯按每层水平投影面积计算建筑面积;楼内有楼梯,并设室外楼梯(包括疏散梯)的,其室外楼梯按每层水平投影面积的一半计算建筑面积。 另外,在住宅的建筑中,不计算建筑面积的范围有: 1、突出墙面的构件配件、艺术装饰和挂(壁)板,如:柱、垛、勒脚等。 2、检修、消防等用的室外爬梯,宽度在60厘米以内的钢梯。 3、独立不贴于外墙的烟囱、烟道、贮水池等构筑物。

重庆市08定额土石方工程计算规则

1. 土壤、岩石体积,均按挖掘前的天然密度体积以立方米计算。 机械进入施工作业面, 2. 土方体积折算表 松方体积 天然密实体积 夯实后体积 松填体积 1.00 0.77 0.67 0.83 1.30 1.00 0.87 1.08 1.50 1.15 1.00 1.25 1.20 0.92 0.80 1.00 3. 4. 5. 平基土石方按图示尺寸加放坡工程量及石方爆破允许超挖量以立方米计算;沟槽、基坑土石方工程量按图示尺寸加工作面宽度增加量、放坡量以立方米计算;人工挖孔桩土石 6. 挖沟槽、基坑的放坡应根据设计或施工组织设计要求的放坡系数计算。如设计或施工组织设计无规定时,按下表规定放坡系数计算: 人工开挖 机械开挖土方 放坡起点深度(m ) 土方 在沟槽、坑底 在沟槽、坑边 土方 1:0.3 1:0.25 1:0.67 1.5 注:(1 (2)原槽基础垫层,放坡应自垫层上表面开始计算。 7. 外墙基槽长度按图示中心线长度计算,内墙基槽长度按槽底净长计算,其突出部分 8. 基础、沟槽宽度按设计规定计算,如无设计规定时,无基础(垫层)的沟槽底宽按其基础底宽加两侧工作面宽度计算;有基础(垫层)的底宽按其基础(垫层)宽度加两侧工作面宽度计算;支撑挡土板的沟槽底宽,除按以上规定计算外,每边各加0.1m 。沟槽每侧工作面宽度,按下表计算。 9. 地槽、地坑深度按图示槽、坑底面至自然地面(场地平整的按平整后的地坪)高度 10. 人工挖孔桩和人工挖沟槽、基坑,如在同一桩孔和同一沟槽、基坑内,有土有石时,按其土层与岩石不同深度分别计算工程量,执行相应子目。 ①土方按6m ②软质岩、较硬岩分别执行10m 11. 建筑工程 构筑物 基础材料 每侧工作面宽(m ) 无防潮层(m ) 有防潮层(m ) 砖 0.20 0.4 0.6 浆砌条石、块(片)石 0.15 混凝土垫层或基础支模板者 0.3 垂面做防水防潮层 0.8

贵州省2016定额建筑工程建筑面积计算规则

建筑工程建筑面积计算规则 一、计算建筑面积得范围。 1、建筑物得建筑面积应按自然层外墙结构外围水平面积之与计算。结构层高在 2、20m及以上得,应计算全面积;结构层高在2、20m 以下得,应计算1/2面积。 2、建筑物内设有局部楼层时,对于局部楼层得二层及以上楼层,有围护结构得应按其围护结构外围水平面积计算,无围护结构得应按其结构底板水平面积计算,结构层高在2、20m及以上得,应计算全面积,结构层高在2、20m以下得,应计算1/2面积。 3、对于形成建筑空间得坡屋顶,结构净高在2、10m及以上得部位应计算全面积;结构净高在1、20m及以上至2、10m以下得部位应计算1/2面积;结构净高在1、20m以下得部位不应计算建筑面积。 4、对于场馆瞧台下得建筑空间,结构净高在2、10m及以上得部位应计算全面积;结构净高在1、20m及以上至2、10m以下得部位应计算1/2面积;结构净高在1、20m以下得部位不应计算建筑面积。室内单独设置得有围护设施得悬挑瞧台,应按瞧台结构底板水平投影面积计算建筑面积。有顶盖无围护结构得场馆瞧台应按其顶盖水平投影面积得1/2计算面积。 5、地下室、半地下室应按其结构外围水平面积计算。结构层高在2、20m及以上得,应计算全面积;结构层高在2、20m以下得,应计算1/2面积。 6、出入口外墙外侧坡道有顶盖得部位,应按其外墙结构外围水平面积得1/2计算面积。 7、建筑物架空层及坡地建筑物吊脚架空层,应按其顶板水平投影计算建筑面积。结构层高在2、20m及以上得,应计算全面积;结构层高在2、20m以下得,应计算1/2面积。

8、建筑物得门厅、大厅应按一层计算建筑面积,门厅、大厅内设置得走廊应按走廊结构底板水平投影面积计算建筑面积。结构层高在2、20m及以上得,应计算全面积;结构层高在2、20m以下得,应计算1/2面积。 9、建筑物间得架空走廊,有顶盖与围护结构得,应按其围护结构外围水平面积计算全面积;无围护结构、有围护设施得,应按其结构底板水平投影面积计算1/2面积。 10、对于立体书库、立体仓库、立体车库,有围护结构得,应按其围护结构外围水平面积计算建筑面积;无围护结构、有围护设施得,应按其结构底板水平投影面积计算建筑面积。无结构层得应按一层计算,有结构层得应按其结构层面积分别计算。结构层高在2、20m 及以上得,应计算全面积;结构层高在2、20m以下得,应计算1/2面积。 11、有围护结构得舞台灯光控制室,应按其围护结构外围水平面积计算。结构层高在2、20m及以上得,应计算全面积;结构层高在2、20m以下得,应计算1/2面积。 12、附属在建筑物外墙得落地橱窗,应按其围护结构外围水平面积计算。结构层高在2、20m及以上得,应计算全面积;结构层高在2、20m以下得,应计算1/2面积。 13、窗台与室内楼地面高差在0、45m以下且结构净高在2、10m及以上得凸(飘)窗,应按其围护结构外围水平面积计算1/2面积。 14、有围护设施得室外走廊(挑廊),应按其结构底板水平投影面积计算1/2面积;有围护设施(或柱)得檐廊,应按其围护设施(或柱)外围水平面积计算1/2面积。 15、门斗应按其围护结构外围水平面积计算建筑面积,结构层高在2、20m及以上得,应计算全面积;结构层高在2、20m以下得,应计算1/2面积。

建筑面积计算规则知识讲解

建筑面积计算规则2017 不计,计一半,全计建筑面积的记忆分类 不计算建筑面积的范围(建筑面积计算的分类记忆 1、层高小于2.2m以下的夹层、插层、技术层和层高小于2.2m的地下室和半地下室。 为统一标准,所有层高低于2.2m以下的房屋、房间、房层、楼梯间、电梯间、水箱间、走廊、檐廊、阳台、挑廊、挑楼、地下室、半地下室等都不宜计算建筑面积。这也是作为人民生产和生活空间的最基本的需求。 2、突出房屋墙面的构件、配件、装饰柱、装饰性的玻璃幕墙、垛、勒脚、台阶、无柱雨蓬等。 构件是组成房屋结构的各单元,如房屋的梁、柱等,这里指的是突出房屋墙面的梁、柱等构件。 配件是组成房屋的零件或部件,这里指的是突出房屋墙面的部件,例如砖和瓦等部件。装饰柱是指为装饰或点缀房屋而用的非承重柱,承重柱是指对房屋起承重作用的结构柱。承重柱有时在外表附有装饰性的部分。装饰柱或承重柱,以及承重柱的装饰性部分的认定,以设计图纸为准。 装饰性的玻璃幕墙是指附在或架在房屋外墙面上起装饰作用的玻璃幕墙。 垛是指房屋墙上,向上或向外突出的部分,如突出房屋墙面的砖、瓦以及水泥构件。勒脚是位于房屋外墙面下部,突出房屋外墙面的,为保护墙基和墙体的、防水浸蚀、防腐蚀的、附在房屋外墙面下端的表面构筑层,它由砖或混凝土或三合土等材料构成。不是所有房屋都有勒脚。 台阶在这里是指室外台阶,室外台阶是房屋的辅助设施,不单独计算建筑面积。 室外台阶是房屋室内外地面联系的过渡构件,是根据室内外地面之间的高差而设置的。 无柱雨蓬这里指的是无柱的、位于门上方或窗上方的为防雨和防晒用的顶盖。顶盖一般由混凝土构件(板)构成,与房屋的墙体或房屋的梁柱相连接,顶盖的下方无承重柱或承重墙支撑,顶盖下方可能是房屋的进出口或人行通道,没有围护结构或围护物。

上海2016土建定额计算规则

总说明 一、《上海市建筑和装饰工程预算定额》(以下简称本定额)是根据沪建交(2012)第1057号文《关于修编本市建设工程预算定额的批复》及其有关规定,在《上海市建筑和装饰工程预算定额》(2000)及《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)的基础上,按国家标准的建设工程计价、计量规范,包括项目划分、项目名称、计量单位、工程量计算规则等与本市建设工程实际相衔接,并结合多年来“新技术、新工艺、新材料、新设备”和节能、环保等绿色建筑的推广应用而编制的量价完全分离的预算定额。 二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、最高投标限价的依据,是确定合同价、结算价、调解工程价款争议的基础;也是编制本市建设工程概算定额、估算指标与技术经济指标的基础以及作为工程投标报价或编制企业定额的 参考依据。 三、本定额适用于本市行政区域范围内的工业与民用建筑的新建、扩建、改建工程。 四、本定额是依据现行有关国家及本市强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、产品标准和安全操作规程,并参考了有关省(市)和行业标准、定额以及典型工程设计、施工和其他资料编制的。五、本定额是按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期为基础编制的,反映了上海地区的社会平均消耗量水平。 六、本定额人工消耗量的确定 1.本定额人工工日消耗量按现行全国建筑与装饰工程劳动定额为基础计算,内容包括基本用工、超运距用工、辅助用工以及劳动定额项目外必须增加的基本用工幅度差。 2.本定额每工日按8小时工作制计算。 3.机械土方、桩基、金属构件驳运及安装等工程,人工是随机械台班产量计算的,人工幅度差按机械幅度差计算。 七、本定额材料消耗量的确定 1.本定额采用的材料(包括构配件、零件、半成品及成品)均按符合国家质量标准和相应设计要求的合格产品编制。 2.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料;对于用量少、低值易耗的零星材料列入其他材料费,以该项目材料费之和的百分率表示。 3.本定额中的材料消耗量包括净用量和损耗量。损耗量包括从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等。规范(设计文件)规定的预留量、搭接量不在损耗率中考虑。 4.本定额中的周转性材料(钢模板、复合模板、木模板、脚手架等)按不同施工方法、不同类别、材质及摊消量编制,且已包括回库维修的消耗量。 5.本定额中的混凝土及钢筋混凝土、砌筑砂浆、抹灰砂浆等分别按预拌混凝

08定额计算规则

一、定额总说明 1 定额总说明十九条第1款:“由于工程的特殊,施工企业的施工机械不能满足施工要求,经建设单位同意后用外单位机械的,其租赁费用与定额机械费相差部分按差价处理。”怎样按差价处理? 答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,可按实际租赁费结算。其租赁机械费与定额中相应的机械费相差部分,按差价处理,只计取税金,不参与取费。 2 定额总说明十九条中“在特殊情况下,需租用模板、脚手架等周转性材料时,经建设单位同意后,其租赁费与预算价值相差部分按差价计算。” 怎样计算? 答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,模板、脚手架 等周转性材料可按租赁价结算。模板、脚手架等周转性材料的实际使用量和实际的租赁单价计算的租赁费用,与根据定额含量确定的模板、脚手架等周转性材料摊销量和预算单价计算的费用相差部分,按差价处理只计取税金,不再计取其它费用。 3 定额综合用工内容是什么? 答:定额用工是按不同工种和技术等级综合取定的,以综合用工表示。内容包括:基本用工、超运距用工、辅助用工、人工幅度差等。 4 定额材料消耗量包括的内容是什么? 答:定额中的材料消耗量是指消耗在工程实体中的主要材料、辅助材料、零星材料净用量和 损耗。零量材料以其他材料费表示。 5 定额机械消耗量包括的内容是什么? 答:定额中机械消耗量包括:按机械台班产量定额或按实际工程测算的主要机械和辅助机械的消耗量,以及机械幅度差,以台班消耗量表示,无法以台班计量的辅助机械,以其他机械费表示。 6 编制补充定额的主要依据是什么? 答:编制补充定额应以施工现场的技术经济资料、施工组织设计、现行规范、标准为基础,还应当有:劳动定额、施工定额、其他相关定额,正常施工所需的人工、材料、机械的单 位消耗量和材料的损耗率等。 7 我省编制补充定额权限如何划分? 答:(1)省造价总站负责补充定额的编制、管理和解释; (2)受省造价总站委托,各市造价站负责涉及定额直接费在10万元以下的一次性补充定额的编制,

贵州建筑面积计算规则

贵州建筑面积计算规则 一、计算建筑面积的范围 1、单层建筑物不论其高度如何,均按一层计算建筑面积。其建筑面积墙承重的(包括垛)按建筑物外墙勒脚以上结构的外围水平面积计算;柱承重的(包括框架)按柱边外包面积计算。单层建筑物内带有部分楼层且层高超过2.2m时,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。高低联跨的单层建筑物,需分别计算建筑面积时,应以高跨结构外边线为界分别计算。 2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上亦按结构的外围水平面积计算。 3、同一建筑物如结构、层数不同时,如需要可分别计算建筑面积。 4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。 5、坡地的建筑物利用吊脚做架空层设计加以利用时,其层高超过2.2m的,按围护结构外围水平面积计算建筑面积。 6、穿过建筑物的通道,建筑物的门厅、大厅,不论其高度如何均按一层计算建筑面积。门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。 7、室内楼梯间、跨层的自动扶梯、电梯井、提物井、垃圾道、管道井等均按自然层计算建筑面积。 8、书库、立体仓库设有结构层时,按结构层计算建筑面积。

9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。 10、建筑物内设备管道层、贮藏室且其层高超过2.2m的,应计算建筑面积。 11、突出屋面有围护结构且层高超过2.2m的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算。坡屋顶内和场馆看台下的建筑空间,设计加以利用时,净高超过2.1m的部位,按水平面积计算建筑面积。 12、建筑物外有围护结构的门斗、眺望间、观望电梯间、高度大于2.2m的落地橱窗、封闭式阳台、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。 13、有柱的雨篷、车棚、货棚、站台、屋顶凉亭等,按柱外围水平面积计算建筑面积或按顶盖投影面积的一半取大者计算建筑面积;独立的雨篷、有顶盖无围护结构的车棚、货棚、站台、加油站等,按其顶盖水平投影面积的一半计算建筑面积。悬挑雨篷挑出墙外2.1m以上的,按伸出墙外水平投影面积的一半计算建筑面积。 14、建筑物外有柱和顶盖走廊、檐廊,按柱外边线的外围水平面积计算建筑面积;有盖和围栏的挑走廊、檐廊按其顶盖投影面积的一半计算建筑面积。凹阳台、半凹半挑阳台、挑阳台,按其水平投影面积一半计算建筑面积。其中:凹阳台、半挑半凹阳台,从阳台外边垂直进深深入室内超过1.5m的,其超过部分面积不予折算。挑阳台、挑外廊、檐廊的底层有地坪及围栏的,可按其水平投影面积的一半计算建筑面积。建筑物间有顶盖的架空走廊,按其 廊身结构水平投影面积计算建筑面积,架空通廊底层有地坪及围栏的,按其围栏外边面积的一半计算建筑面积。 15、室外楼梯,按自然层投影面积之和计算建筑面积。 二、不计算建筑面积的范围

房屋建筑面积计算规则

房屋建筑面积计算规则(试行) 为规范我市房屋建筑面积计算方法,合理分摊房屋共有建筑面积,根据国家《房产测量规范》及建设部《关于房屋建筑面积计算与房屋权属登记有关问题的通知》,结合我市实际,制定《赣州市房屋建筑面积计算规则(试行)》。 一、一般规定 1、房屋以幢为单位进行测算。 (1)地面以上有裙楼(含架空层)相连通的建筑视为一幢处理。同一建筑中的不同建筑塔楼各自视为一幢处理。 (2)计算容积率的半地下室与上部建筑相连通的亦视为一幢处理。 (3)地面以上相互独立,但地面以下相互连通,共用一个地下室的建筑视为多幢处理。 2、房屋面积测算系指房屋水平投影面积测算。房屋面积测算包括房屋建筑面积、房屋套内建筑面积、房屋共有建筑面积等测算。 3、房屋建筑面积系指房屋外墙(柱)勒脚以上各层的外围水平投影面积,包括阳台、挑廊、地下室、室外楼梯等,且具备有上盖、有围护物、结构牢固、层高2.20米以上(含2.20米)、可供人们正常生产或生活的永久性建筑。 4、房屋套内建筑面积由套内使用面积、套内墙体面积、套内阳台建筑面积三部分组成。 5、房屋共有建筑面积系指各产权人共同占有或共同使用的建筑面积。 6、房屋层数是指房屋的自然层数,一般按室内地坪±0以上计算;采光窗在室外地坪以上的半地下室,其室内层高在2.20m以上的,计算自然层数。房屋总层数为房屋地上层数与地下层数之和。

假层、附层(夹层)、插层、阁楼(暗楼)、装饰性塔楼,以及突出屋面的楼梯间、水箱间不计层数。 7、房屋所在层次是指本权属基本单元的房屋在该幢楼房中的第几层。地下层次以负数表示。 8、房屋建筑结构可分为:钢结构;钢、钢筋混凝土结构;钢筋混凝土结构;混合结构;砖木结构;其它结构。 二、计算全部建筑面积的范围 1、永久性结构的单层房屋,按一层计算建筑面积;多层和高层房屋按各层建筑面积的总和计算。 2、房屋内的夹层、插层、技术层及其梯间、电梯间等其高度在2.20米以上部位,按水平投影面积计算。当夹层及其下方建筑空间的高度均小于2.20米,但总高度不小于2.20米时,只计算一层建筑面积。 3、穿过房屋的通道,房屋内的门厅、大厅,均按一层计算面积。门厅、大厅内的回廊部分,层高在2.20米以上的,按其外围水平投影面积计算。 4、楼梯间、电梯(观光梯)井、提物井、垃圾道、管道井等均按房屋自然层计算面积。 5、室内楼梯的面积计算 (1)穿越夹层的楼梯,夹层不使用的,其位于夹层的梯间不计算建筑面积。 (2)住宅室内楼梯间隔的净宽度大于0.20米时,非住宅楼梯间隔的净宽度大于0.40米时,计算上一层梯间面积时,楼梯间隔空间面积应扣减。 6、属永久性结构有上盖的室外楼梯,按各层水平投影面积计算。

贵州建筑面积计算规则定稿版

贵州建筑面积计算规则 HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】

贵州建筑面积计算规则 一、计算建筑面积的范围 1、单层建筑物不论其高度如何,均按一层计算建筑面积。其建筑面积墙承重的(包括垛)按建筑物外墙勒脚以上结构的外围水平面积计算;柱承重的(包括框架)按柱边外包面积计算。单层建筑物内带有部分楼层且层高超过2.2m时,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。高低联跨的单层建筑物,需分别计算建筑面积时,应以高跨结构外边线为界分别计算。 2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上亦按结构的外围水平面积计算。 3、同一建筑物如结构、层数不同时,如需要可分别计算建筑面积。 4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。 5、坡地的建筑物利用吊脚做架空层设计加以利用时,其层高超过2.2m的,按围护结构外围水平面积计算建筑面积。 6、穿过建筑物的通道,建筑物的门厅、大厅,不论其高度如何均按一层计算建筑面积。门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。 7、室内楼梯间、跨层的自动扶梯、电梯井、提物井、垃圾道、管道井等均按自然层计算建筑面积。

8、书库、立体仓库设有结构层时,按结构层计算建筑面积。 9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。 10、建筑物内设备管道层、贮藏室且其层高超过2.2m的,应计算建筑面积。 11、突出屋面有围护结构且层高超过2.2m的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算。坡屋顶内和场馆看台下的建筑空间,设计加以利用时,净高超过2.1m的部位,按水平面积计算建筑面积。 12、建筑物外有围护结构的门斗、眺望间、观望电梯间、高度大于2.2m的落地橱窗、封闭式阳台、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。 13、有柱的雨篷、车棚、货棚、站台、屋顶凉亭等,按柱外围水平面积计算建筑面积或按顶盖投影面积的一半取大者计算建筑面积;独立的雨篷、有顶盖无围护结构的车棚、货棚、站台、加油站等,按其顶盖水平投影面积的一半计算建筑面积。悬挑雨篷挑出墙外2.1m以上的,按伸出墙外水平投影面积的一半计算建筑面积。 14、建筑物外有柱和顶盖走廊、檐廊,按柱外边线的外围水平面积计算建筑面积;有盖和围栏的挑走廊、檐廊按其顶盖投影面积的一半计算建筑面积。凹阳台、半凹半挑阳台、挑阳台,按其水平投影面积一半计算建筑面积。其中:凹阳台、半挑半凹阳台,从阳台外边垂直进深深入室内超过1.5m的,其超过部分面积不予折算。挑阳台、挑外廊、檐廊的底层有地坪及围栏的,可按其水平投影面积的一半计算建筑面积。建筑物间有顶盖的架空走廊,按其廊身结构水平投影面积计算建筑面积,架空通廊底层有地坪及围栏的,按其围栏外边面积的一半计算建筑面积。

房屋建筑面积计算规则

?简介:为帮助大家学习和使用规范,我在这里以自己的理解来解读一下规范的内容,有不妥之处,敬请批评指正。规范内容包括总则、术语、计算建筑面积的规定三个部分以及规范条文说明。现综合起来讲解。 ?关键字:建筑工程,建筑面积计算规范 建筑面积是以平方米为计量单位反映房屋建筑规模的实物量指标,它广泛应用于基本建设计划、统计、设计、施工和工程概预算等各个方面,在建筑工程造价管理方面起着非常重要的作用,是房屋建筑计价的主要指标之一。为帮助大家学习和使用规范,我在这里以自己的理解来解读一下规范的内容,有不妥之处,敬请批评指正。 规范内容包括总则、术语、计算建筑面积的规定三个部分以及规范条文说明。现综合起来讲解。 第一部分总则阐述了规范制定目的、适用范围、建筑面积计算应遵循的原则等。第二部分例举了25条术语,对建筑面积计算规定中涉及的建筑物有关部位的名词作了解释或定义。第三部分计算建筑面积的规定共有25条,包括建筑面积计算范围、计算方法和不计算建筑面积的范围。规范条文说明对建筑面积计算规定中的具体内容、方法做了细部界定和说明,以便能准确地使用规定和方法。下面着重讲一下规范中的计算建筑面积的规定。 一、房屋建筑的主体部分 1、单层建筑物 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算。单层建筑物高度在2.2m及以上者应计算全面积;层高不足2.2m者应计算1/2面积。勒脚是指建筑物外墙与室外地面或散水接触部位墙体的加厚部分(图1);高度是指室内地面至屋面(最低处)结构标高之间的垂直距离。 图1 勒脚 单层建筑物设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。层高在2.2m及以上者应计算全面积;层高不足2.2m者应计算1/2面积。围护结构是指围合建筑空间四周的墙体、门、窗等。 2、多层建筑物

河南08定额计算规则及解释

A.《河南省建设工程工程量清单综合单价(2008)》

总说明 一、《河南省建设工程工程量清单综合单价(2008)》“A 建筑工程”(以下简称本综合单价)是依据现行国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《计价规范》),在《河南省建筑和装饰工程综合基价(2002)》的基础上,为适应工程量清单计价的需要,按正常的施工条件、合理的施工组织和施工工期、现 行设计规范、施工验收规范、质量评定标准及安全操作规程编制的。 二、本综合单价适用于河南省行政区域内的一般工业与民用建筑的新建、扩建和改建工程。 三、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底价、拦标价、竣工结算的政府指导价;是建设工程实行工程量清单招标投标计价的基础; 是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。 四、建筑工程造价由工程成本(直接费、间接费)、利润和税金组成。 五、实行工程量清单项目招标的招标标底价(或拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费、规费和税金组成。 工程量清单项目费用系各分部分项工程量清单数量与本综合单价相应项目价格的乘积之和。 措施项目是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。措施项目费用由组织措施项目费、技 术措施项目费组成。 其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。 规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。 税金由营业税、城市建设维护税、教育费附加组成。 六、本综合单价依据《计价规范》的内容和顺序设置,其章节编号和项目编码(一至九位)均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容 进行相应的扩展。凡是扩展的章节编号和项目编码前均加字母“Y”,以示区别。 七、实行工程量清单招标的项目,应依据《计价规范》和本综合单价编制工程量清单。工程量清单中项目编码十至十二位数字,由清单编制人依据招标工程的工程量 清单项目名称设置。 八、为便于组合工程量清单综合单价,本综合单价将《计价规范》中的项目编码、项目名称和计量单位统一标注在各章节的标题下,并同时标注了综合单价子目的具 体工作内容。当综合单价子目的工作内容与《计价规范》清单项目的工程内容不一致时,应将相应的综合单价子目进行组合。 九、本综合单价中的措施项目费和注明不得调整的规定仅适用于编制招标标底和拦标价。施工企业投标报价可自主决定。 十、综合单价由人工费、材料费、机械费、管理费和利润组成。综合单价所确定的人、材、机消耗量依据合理的施工方法综合取定,辅助材料和辅助机械以“元”表 示,除另有规定外,不得调整。管理费是施工企业组织施工生产和经营管理所需的费用。利润是施工企业完成工程后应获得的盈利。 十一、本综合单价中的综合工日包括定额工日和机械台班工日,其中定额工日包括基本用工、其他用工。人工单价为43元,包括基本工资、工资性补贴、辅助工资、 职工福利费、生产工人劳动保护费。 人工单价可调差价。市场人工单价发生变化时,可依据河南省建设工程造价管理机构发布的指导价,在合同中约定调整办法。调整部分另计入人工费差价,其他不变。 十二、本综合单价的材料单价按《河南省工程造价信息》2007年第一季度郑州地区材料价格取定。该价格为材料送达工地仓库(或现场堆放地点)的完全价格,包含 运输损耗、运杂费和采购保管费。如招标文件或合同约定按照工程造价管理机构发布的市场指导价格或另行协商的价格调整(含甲供材),可直接在综合单价子目中换算材料价格或统一将材料差价计入计价程序的差价栏内,其他不变。

湖南省房屋建筑面积计算规则

湖南省房产面积测算及共有建筑面积分摊规则 第一部分房产面积测算 一、房产面积测算的一般规定 1.房产面积测算的内容 房产面积测算包括房屋建筑面积、共有建筑面积、产权面积、使用面积等测算。2.房屋建筑面积 房屋建筑面积系指房屋外墙(柱)勒脚以上各层的外围水平投影面积,包括阳台、挑廊、地下室、室外楼梯等,且具备有上盖,结构牢固,层高2.20m以上(含2.20m,以下同)的永久性建筑。 3.房屋的使用面积 房屋使用面积系指房屋户内全部可供使用的空间面积,按房屋的内墙面水平投影计算。 4.房屋产权面积 房屋产权面积系指权得人依法拥有房屋所有权的房屋建筑面积。房屋产权面积由市、县(市)房地产行政主管部门登记确权认定。 5.房屋共有建筑面积 房屋共有建筑面积系指各产权人共同占有或共同使用的建筑面积。 6.面积测算的要求 各类面积测算必须独立测算两次,其较差应在规定的限差以内,取中数作为最后结果。面积以平方米为单位,取至0.01m2。 房产面积测量精度分三级,如下表:房产面积 精度等级一二三限?? 差0.02√s+0.0006S0.04√s+0.0002S0.08√s+0.0006S中误差0.01√s+0.0003S0.02√s+0.0001S0.04√s+0.0003S测量面积范围>100000 m2100000~20000m2<20000m2测量工具手持式测距仪经检定的纤维皮尺、钢尺测量方法两次测量取中数两次测量取中数两次丈量较差 ±2√(ma+mb×D×106)2+mz2±(0.0015+D/600)上式中:S——所测量的房产面积, D——测量长度 ma、mb——测距仪的固定误差、比例误差 mz ——测量距仪和反射面的对准误差。 7.测量中所使用的仪器、设备和测绘软件应按规定检定或鉴定。 二、计算建筑面积应具备的条件 根据计算建筑面积有关规定和规则,能够计算建筑面积的房屋原则上应具备以下普遍性的条件: 1、应具有上盖; 2、应有围护物; 3、结构牢固,属永久性的建筑物; 4、层高在2.20 m以上; 5、可作为人们生产或生活的场所; 其中:层高系指房屋的上下两层楼面,或楼面至地面,或楼面至屋顶面(不包括隔热层高度)的垂直距离。

土建清单和定额计算规则.

一、土建计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4×(B+4=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B——— 建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外——— 建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。

(2、定额规则:基槽开挖:V=(A+2C+K×HH×L。式中:V———基槽土方量;A——— 槽底宽度;C———工作面宽度;H———基槽深度; L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a×(B+b+a×b]。式中:V———基坑体积;A— 基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑挖土体积- 设计室外地坪以下建(构筑物被埋置部分的体积。 式中室外地坪以下建(构筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚 式中:底———底层建筑面积;L中———外墙中心线长度;L内——— 内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图: 四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计 算。 运土工程量=挖土总体积-回填土总体积

2008 重庆市建筑工程计价定额 说明及计算规则

《重庆市建筑工程计价定额》2008 (局部图片内容缺失可参考复印件或软件内相应内容) 总说明 一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101-95)、1999年《全国统一建筑工程基础定额重庆市基价表》、

2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。 二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。 三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。 四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。 五、本定额用工不分工种、技术等级,以综合工日表示。内容包括:基本用工、超运距用工、人工幅度差、辅助用工。人工单价分别为:土石方用工22.00元/工日,机械操作用工28.00元/工日,其他用工25.00元/工日。人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。 六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。 七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。 八、本定额已包括工程施工的周转性材料和中小型机械的25km以内,从甲工地(或基地)至乙工地搬迁运输费和场内运输费。 九、本定额是按建筑物檐口高度20m以内编制的(除已注明高度的项目),檐口高度超过20m 时,其超高人工、机械降效费应按“建筑物超高人工、机械降效”项目计算。 十、本定额的混凝土强度等级、砌筑砂浆强度等级、抹灰砂浆配合比以及砂石品种,如设计与定额不同时,应根据设计和施工规范要求,按“混凝土及砂浆配合比表”进行换算,但粗骨料的粒径规格不作调整。 十一、本定额中所采用的水泥强度等级是根据市场生产与供应情况和施工操作规程考虑的,施工中实际采用水泥强度等级不同时,不作调整。 十二、本定额中已考虑了砂的膨胀率和现场需要过筛的人工费及筛砂损耗。如因设计或施工要求采用砂的品种与本定额不同时,按“混凝土及砂浆配合比表”换算。 十三、凡使用混凝土输送泵或混凝土输送泵车的工程,其混凝土输送使用量达到建筑物上升工程现浇混凝土总量40%以上时,其工程垂直运输定额乘以系数0.95。 十四、本定额土石方运输、构件运输及特大型机械进出场中已综合考虑了运输道路等级、重车上下坡等多种因素,但不包括过路费、过桥费和桥梁加固、道路拓宽、道路修整等费用,发生时另行计算。

房产测绘建筑面积计算规则

房产测绘建筑面积计算 规则 Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT

建筑面积计算规则 一般规定 1.房屋建筑面积计算按房屋外墙(柱)以上各层的外围水平投影面积,包括、挑廊、、室外楼梯等,且具备有上盖,结构牢固,层高米(含米,下同)以上的永久性建筑。 2.系指各产权人共同占有或共同使用的建筑面积。 3.系指房屋户内全部可供使用的空间面积,按房屋的内墙面水平面积计算。 4.房屋层数是指房屋的自然层数,一般按室内地坪±以上计算。假层、附层(夹层)、插层、阁楼(暗楼)、装饰性塔楼,以及突出屋面的、水箱间不计层数。 5.房屋所在层次是指本权属单元的房屋在该幢楼房中的第几层。地下层次以负数表示。 6.房屋结构(如墙、柱)占用的面积,包括地下室所占用的面积,但不包括天井、墙外阳台、客观存在外[1]楼梯等占用的面积。 计算全部建筑面积的范围 1.永久性结构的单层房屋按一层计算建筑面积。单层房屋内如带有部分楼层者,符合规则一般规定的亦应计算建筑面积。 2.多层和高层房屋按各层建筑面积的总和计算。 3.房屋内的技术层(管道层、附层、夹层等)层高在米以上的按其墙外围水平面积计算。 4.穿过房屋的通道,房屋内的门厅、大厅均按一层计算建筑面积。门厅、大厅内的回廊部分,层高在米以上的,按其水平投影面积计算建筑面积。 5.楼梯、楼梯间、电梯(观光梯)井、提物井、垃圾道、管道井等均按房屋自然层计算建筑面积。 6.属永久性结构有上盖的室外楼梯,按各楼层外围水平投影面积计算。 7.房屋屋面上属永久性建筑,层高在米以上的楼梯间、水箱间、电梯机房按外围水平面积计算。 8.原始设计斜面结构屋顶下加以利用的空间,高度在米以上的部位,按其外围水平投影面积计算。 9.挑楼、全封闭的阳台接外围水平投影面积计算。 10.与房屋相连的有柱走廊、两房屋间有上盖和柱的走廊,均按柱外围水平面积计算。 11.房屋间永久性的、封闭的,按外围水平投影面积计算。 12.层高在米以上的地下层(地下室、半地下室、地下车库、地下商场等)及其相应出入口,按其外墙(不包括采光井、防潮层及保护墙)外围水平面积计算。 13.有柱或围护结构的门廊、门斗,按其柱或围护结构外围水平面积计算。
