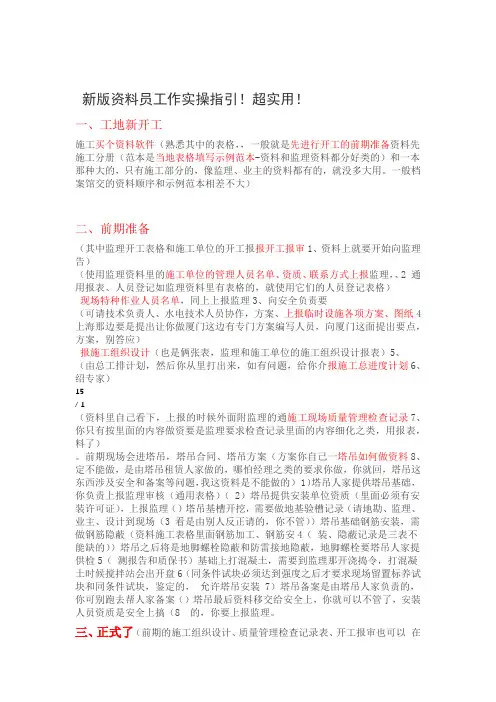

一、工地新开工

一般就是先进行开工的前期准备,资料先买个(熟悉其中的表格,施工资料和监理资料都分好类的)和一本当地表格填写示例范本-施工分册(范本是那种大的,只有施工部分的,像监理、业主的资料都有的,就没多大用。一般档案馆交的资料顺序和示例范本相差不大)

二、前期准备

1、资料上就要开始向监理报开工报审(其中监理开工表格和施工单位的开工报告)

2、上报监理,施工单位的管理人员名单、资质、联系方式(使用监理资料里的通用报表、人员登记如监理资料里有表格的,就使用它们的人员登记表格)

3、向安全负责要现场特种作业人员名单,同上上报监理

4、上报临时设施各项方案、图纸(可请技术负责人、水电技术人员协作,方案向厦门这面提出要点,厦门这边有专门方案编写人员,上海那边要是提出让你做方案,别答应)

5、报施工组织设计(也是俩张表,监理和施工单位的施工组织设计报表)

6、报施工总进度计划(由总工排计划,然后你从Project里打出来,如有问题,给你介绍专家)

7、施工现场质量管理检查记录(资料里自己看下,上报的时候外面附监理的通用报表,要是监理要求检查记录里面的内容细化之类,你只有按里面的内容做资料了)

8、塔吊如何做资料。前期现场会进塔吊,塔吊合同、塔吊方案(方案你自己一定不能做,是由塔吊租赁人家做的,哪怕经理之类的要求你做,你就回,塔吊这东西涉及安全和备案等问题,我这资料是不能做的)

(1)塔吊人家提供塔吊基础,你负责上报监理审核(通用表格)

(2)塔吊提供安装单位资质(里面必须有安装许可证),上报监理

(3)塔吊基槽开挖,需要做地基验槽记录(请地勘、监理、业主、设计到现场看是由别人反正请的,你不管)

(4)塔吊基础钢筋安装,需做钢筋隐蔽(资料施工表格里面钢筋加工、钢筋安装、隐蔽记录是三表不能缺的)

(5)塔吊之后将是地脚螺栓隐蔽和防雷接地隐蔽,地脚螺栓要塔吊人家提供检测报告和质保书

(6)基础上打混凝土,需要到监理那开浇捣令,打混凝土时候搅拌站会出开盘鉴定的,要求现场留置标养试块和同条件试块,同条件试块必须达到强度之后才允许塔吊安装

(7)塔吊备案是由塔吊人家负责的,你可别跑去帮人家备案

(8)塔吊最后资料移交给安全上,你就可以不管了,安装人员资质是安全上搞的,你要上报监理。

三、正式了

(前期的施工组织设计、质量管理检查记录表、开工报审也可以在这一阶段)

1、图纸会审、设计交底(监理组织各单位进行,做个图纸会审会议纪要,在开会的时候要做个签到表,各单位人员签到,最后附在会议纪要后面,会议纪要弄好寻找各单位签字、盖章)

2、地基验槽(各单位参与,同上刮号内容)

3、现场开挖、回填,做土方方格网(预算上用,让预算员和总工协商,表格我这有,可以按照实际情况修改)

4、现场工程定位测量(高程复测、坐标复测)→按照施工总平面图,建筑四周轴线上有坐标点,把它标出,从业主给出的高程、坐标点上引到建筑控制点,再到四周轴线,这要求放线人员配合,把点给你标出来)

5、划分现场单位工程施工段,一般按照后浇带划分,如分A、B、C区等,可与现场商量,施工段上报监理,现场大范围资料按施工段上报(把轴线也要写的例A区1~5/A~D轴),如土方开挖、土方回填、浇筑混凝土等

6、土方开挖,遇到深基坑需要专项方案并隐蔽。土方回填,在回填过程中需要隐蔽并做土方压实度试验,详细试验什么时候做,我专门集中写。

7、现场流程土建工程定位测量→土方开挖→土方回填→基础垫层→垫层防水→垫层防水保护层→承台基础(一般上面就是柱头,详细就要看图纸,如没有就下一步)→底板→楼层放线(是为上部柱和轴线定位)→X层柱→X层梁板

装修X层填充墙(砖砌体等等,里面要加钢筋的,需要钢筋隐蔽)→构造柱、圈梁浇筑→抹灰(需要隐蔽)→涂饰等等

电气各分部由各专业施工单位做资料,需最后收集,一开始他们要你收资料,你不要管,就和他们说,其他各单位资料等竣工预验收时再收,要等内部验收通过后。其中电气、给排水预埋看看是哪家单位做的,如果是自己人单位做的,就要督促他们做隐蔽与试验,随时跟进。

四、资料表格一般配套

资料系统里面各个分部都有划分,属于哪个部分的资料就做到哪个分部里面,随后我把分部、子分部、分项的内容附在后面

1、现场打混凝土,要做的事情是:模板、钢筋、混凝土、浇捣令

模板:模板安装工程检验批、模板拆除工程检验批(拆除时在现场拆模的时候做的,需要提供同条件试块的检验报告)

钢筋:钢筋加工检验批、钢筋安装检验批、隐蔽工程检查记录

混凝土:混凝土原材料及配合比设计检验批(按开盘鉴定填)、混凝土施工检验批浇捣令。

五、材料试验

进场材料要做试验的,送检标准你资料书有的,厂家需提供质保书、合格证、检测报告。

厂家资质报审要提供的资料:营业执照、税务登记、组织机构代码、安全生产许可证(有的是安全、有些没有安全的)、卫生许可证(给水管道等需要提供)等(其他质量体系之类,看你那监理要求了,看看资料有效期是不是过期的)

送检你就按照规范来,别人现场有人说送多了,提出的标准是规范的几倍,别听他们的,他们又不为资料负责。送检变通的也有,像水泥、砂、石子就按照最大标准规定的量送,比如水泥石200T或400m3。像直螺纹接头送检,问现场钢筋的基础底板、柱、楼板需要多少接头,按每个区分,然后送检。

送检测站取回的报告,要分类登记在资料表格中,为以后统计方便(有些地方是放一块的,上海我就不晓得了)

其他进场材料也做个表格,为统计方便点

钢筋进场,你和预算、负责钢筋的经理商量下处理办法,这涉及到调价问题。协商后再报监和送检。

防水材料与卷材进场也和负责人商量,看送什么品牌的,送什么样的样,别直接到现场取样,商量后再搞。

六、现场试验

1、土方回填→做土方压实度(检测站)

2、基础底板浇筑混凝土前,水电上预埋管道要做通水等试验(水电上的)

3、如碰到大底板,浇筑混凝土要做测温记录,怎么做,到时候联系

4、在验收之前,现场要做试验:回弹、钢筋间距、钢筋保护层厚度、楼板厚度等,具体看地方规定

5、现场打混凝土时候做标养试块(一般要求搅拌站直接做和养护的,到28天试验,你可以在25天把送检单送检测站,顺便让搅拌站送标养试块)。现场要留置同条件试块,试块送检是在600℃,600℃的意思是你把打混凝土的那天开

始,把每天温度相加,直到600℃,按标准每天的时间是每天要测4次的温度的平均数,但你可以把天气预报上的温度拿来用,等你相加到550左右就可以送检测站了。拆模需要拆模试块,所以遇到重要部位或监理严的,你就可以做2组,一组测试强度,看强度达到拆模要求了没,拆模要求看设计要求,另一组在前那组不行的情况下备用的。

在基础里垫层,像C15之类,防水保护层C20,那就要做标养试块,不需要同条件,单位工程每个部位的标养试块最好要做10组以上,为以后好评定,以为10组可以统计法评定,10组以下只能非统计法评定。每个部位的意思是:像单位工程基础底板,同一标号的混凝土,10组以上。同条件试块强度评定时需要乘与一个系数,如1.1,不晓得上海市多少,你要问检测站在验收的时候,需要做混凝土的评定,基础里面:垫层标养评定,防水保护层标养评定,底板标养评定,底板同条件评定。在评定的同时要做混凝土目录,按标号分

6、卫生间、屋面、茶水间等地方要做防水试验

7、节能材料没二话,都送检。节能砖(如砌块)、挤塑板、外墙保温砂浆就做保温砂浆试块送检、外墙保温砂浆时用的网格布、门窗四性检测、幕墙四性。

8、节能材料需要厂家提供节能材料备案证,最后节能备案需要的

9、工程完工后,办公场所、住宅要做室内环境检测,厂房则不需要

10、水电、通风等我就不说。

七、分户验收

住宅需要进行分户验收,具体的要看地方标准,可以详见资料软件,里面一般都有的,分户是按照每一户做的,例如门窗安装、防水工程、电气、给排水安装等,土建上可以按施工段,最后要合成一个汇总表

八、随笔(想到什么说什么)

1、开盘鉴定28天后搅拌站要出一份合格证

2、标养试块写部位的时候,可以写成1-5/A-B轴一层柱,而同条件则不行,必须准备到点,如1/A轴柱、3/C轴梁(而且不能写成梁板)

3、建筑工程安全和功能检验资料,就看书或者软件上的

4、备案:档案馆备案就按照档案馆提供的目录整理资料,其他政府部门,按照他们的要求整理

5、检验批→分项→子分部→分部→单位工程

6、工程名称一般按中标通知书、合同、施工许可证填写

7、一般验收的时候,把检验批整理好,合成分部分项。现场试验报告按类分好,混凝土标养、同条件齐全且评定、目录完整,隐蔽、施工记录签好字,其他的方案、设计变更、施工许可证、图纸会审等等摆在桌面,越多越好,但是不能乱,让质检站来不及看,应该能过了

8、专项方案,如临时设施、模板、钢筋、混凝土、土方开挖、土方回填、脚手架方案、临水临电等

9、后面的分部分项每一地方有点差别的,大体分类都一致。

工程资料员工作内容及流程

工程资料员工作内容及流程 工程资料员是负责工程项目资料的编制、收集、整理、档案管理等内业管理工作的技术人员,资料员需要通过国家相关部门组织的岗位资格考试,取得相应的证书后方能担任相关岗位的工作。 工作内容 1、工程资料的收集、整理、立卷、归档、保管工作; 2、施工过程中各种质量保证资料的收集、检查、汇总等; 3、施工中各种会议的记录、整理、会签、复印、分发等; 4、施工中各种试块、试件的取样、送检、结果回索、上报、分类保管等; 5、各种工程信息的收集、传递、反馈,必要时及时向领导汇报等; 6、领导交办的一些其它工作。 工作流程 第一部分:开工前资料 1、中标通知书及施工许可证 2、施工合同 3、委托监理工程的监理合同 4、施工图审查批准书及施工图审查报告 5、质量监督登记书 6、质量监督交底要点及质量监督工作方案 7、岩土工程勘察报告 8、施工图会审记录 9、经监理(或业主)批准所施工组织设计或施工方案 10、开工报告 11、质量管理体系登记表 12、施工现场质量管理检查记录 13、技术交底记录 14、测量定位记录 第二部分:质量验收资料 1、地基验槽记录 2、基桩工程质量验收报告 3、地基处理工程质量验收报告 4、地基与基础分部工程质量验收报告 5、主体结构分部工程质量验收报告 6、特殊分部工程质量验收报告 7、线路敷设验收报告 8、地基与基础分部及所含子分部、分项、检验批质量验收记录 9、主体结构分部及所含子分部、分项、检验批质量验收记录 10、装饰装修分部及所含子分部、分项、检验批质量验收记录 11、屋面分部及所含子分部、分项、检验批质量验收记录

12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录 13、电气分部及所含子分部、分项、检验批质量验收记录 14、智能分部及所含子分部、分项、检验批质量验收记录 15、通风与空调分部及所含子分部、分项、检验批质量验收记录 16、电梯分部及所含子分部、分项、检验批质量验收记录 17、单位工程及所含子单位工程质量竣工验收记录 18、室外工程的分部(子分部)、分项、检验批质量验收记录 第三部:试验资料 1、水泥物理性能检验报告 2、砂、石检验报告 3、各强度等级砼配合比试验报告 4、砼试件强度统计表、评定表及试验报告 5、各强度等级砂浆配合比试验报告 6、砂浆试件强度统计表及试验报告 7、砖、石、砌块强度试验报告 8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告 9、预应力筋、钢丝、钢绞线力学性能进场复验报告 10、桩基工程试验报告 11、钢结构工程试验报告 12、幕墙工程试验报告 13、防水材料试验报告 14、金属及塑料的外门、外窗检测报告(包括材料及三性) 15、外墙饰面砖的拉拔强度试验报告 16、建(构)筑物防雷装置验收检测报告 17、有特殊要求或设计要求的回填土密实度试验报告 18、质量验收规范规定的其他试验报告 19、地下室防水效果检查记录 20、有防水要求的地面蓄水试验记录 21、屋面淋水试验记录 22、抽气(风)道检查记录 23、节能、保温测试记录 24、管道、设备强度及严密性试验记录 25、系统清洗、灌水、通水、通球试验记录 26、照明全负荷试验记录 27、大型灯具牢固性试验记录 28、电气设备调试记录 29、电气工程接地、绝缘电阻测试记录 30、制冷、空调、管道的强度及严密性试验记录 31、制冷设备试运行调试记录 32、通风、空调系统试运行调试记录 33、风量、温度测试记录 34、电梯设备开箱检验记录 35、电梯负荷试验、安全装置检查记录

工程资料员工作内容及流程

工程资料员工作内容及流程 第一部分开工前资料 1、中标通知书及施工许可证 2、施工合同 3、委托监理工程的监理合同 4、施工图审查批准书及施工图审查报告 5、质量监督登记书 6质量监督交底要点及质量监督工作方案 7、岩土工程勘察报告 8、施工图会审记录 9、经监理(或业主)批准所施工组织设计或施工方案 10、开工报告 11、质量管理体系登记表 12、施工现场质量管理检查记录 13、技术交底记录 14、测量定位记录 第二部分质量验收资料 1、地基验槽记录 2、基桩工程质量验收报告 3、地基处理工程质量验收报告 4、地基与基础分部工程质量验收报告 5、主体结构分部工程质量验收报告 6特殊分部工程质量验收报告 7、线路敷设验收报告 8、地基与基础分部及所含子分部、分项、检验批质量验收记录 9、主体结构分部及所含子分部、分项、检验批质量验收记录 10、装饰装修分部及所含子分部、分项、检验批质量验收记录 11、屋面分部及所含子分部、分项、检验批质量验收记录 12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录 13、电气分部及所含子分部、分项、检验批质量验收记录 14、智能分部及所含子分部、分项、检验批质量验收记录 15、通风与空调分部及所含子分部、分项、检验批质量验收记录 16、电梯分部及所含子分部、分项、检验批质量验收记录 17、单位工程及所含子单位工程质量竣工验收记录

18、室外工程的分部(子分部)、分项、检验批质量验收记录第三部分试验资料 1、水泥物理性能检验报告 2、砂、石检验报告 3、各强度等级砼配合比试验报告 4、砼试件强度统计表、评定表及试验报告 5、各强度等级砂浆配合比试验报告 6 砂浆试件强度统计表及试验报告 7、砖、石、砌块强度试验报告 8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告 9、预应力筋、钢丝、钢绞线力学性能进场复验报告 10、桩基工程试验报告 11、钢结构工程试验报告 12、幕墙工程试验报告 13、防水材料试验报告 14、金属及塑料的外门、外窗检测报告(包括材料及三性) 15、外墙饰面砖的拉拔强度试验报告 16、建(构)筑物防雷装置验收检测报告 17、有特殊要求或设计要求的回填土密实度试验报告 18、质量验收规范规定的其他试验报告 19、地下室防水效果检查记录 20、有防水要求的地面蓄水试验记录 21、屋面淋水试验记录 22、抽气(风)道检查记录 23、节能、保温测试记录 24、管道、设备强度及严密性试验记录 25、系统清洗、灌水、通水、通球试验记录 26、照明全负荷试验记录 27、大型灯具牢固性试验记录 28、电气设备调试记录 29、电气工程接地、绝缘电阻测试记录 30、制冷、空调、管道的强度及严密性试验记录 31、制冷设备试运行调试记录 32、通风、空调系统试运行调试记录 33、风量、温度测试记录 34、电梯设备开箱检验记录 35、电梯负荷试验、安全装置检查记录 36、电梯接地、绝缘电阻测试记录 37、电梯试运行调试记录 38、智能建筑工程系统试运行记录 39、智能建筑工程系统功能测定及设备调试记录 40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录 第四部分材料、产品、构配件等合格证资料

工程资料员岗位职责及要求

工程资料员应掌握相关专业(如土建、园林、市政)的施工工艺,了解施工技术和方法、工程质量标准与程序,熟悉资料的签收与发放、施工管理程序、施工图纸、施工过程资料及竣工资料整理汇总等。 一、岗位职责 1、负责工程项目的所有图纸的接收、清点、登记、发放、归档、管理工作:在收到工程图纸并进行登记以后,按规定向有关单位和人员签发,由收件方签字确认。负责收存全部工程项目图纸,且每一项目应收存不少于两套正式图纸,其中至少一套图纸有设计单位图纸专用章(竣工结算用)。 2、竣工图采用散装方式折叠,按资料目录的顺序,按专业分类(一般分为建施、结施、水施、电施、环施等),再对各专业平面图、立面图、剖面图、建筑详图、结构施工图等图纸进行分类管理。 3、收集整理施工过程中所有技术变更、洽商记录、会议纪要等资料并归档:负责对每日收到的管理文件、技术文件进行分类、登录、归档。(技术变更、洽商记录、会议纪要都是施工过程中的多方经过协商同意或不同意施工的依据,一定要保存好,否则施工后各方不承认那后果不堪设想,可能会要求反工、重做,如果没有这些依据所产生的费用却只有施工单位承担) 4、负责项目文件资料的登记、分办、催办、签收、签章、传递、立卷、归档和销毁等工作。负责做好各类资料积累、整理、处理、保管和归档立卷等工作,注意保密的原则。(此项也是每个资料员必须要做的工作也是很重要的,对所有资料必须及时找各方签字盖章,避免过后大家怕承担责任而不认可,施工单位做工了而没有依据要工程款) 5、来往文件资料收发应及时登记台帐,视文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。(所有文件交到你手上你必须作好记录,包括时间、大概内容、哪个单位发的文件等,你发给其他单位的文件也是如此。一定要做好记录,以免过后大家推脱责任) 6、确保设计变更、洽商的完整性,要求各方严格执行接收手续,所接收到的设计变更、洽商,须经各方签字确认,并加盖公章。设计变更(包括图纸会审纪要)原件存档。所收存的技术资料须为原件,无法取得原件的,详细备书(注明原件存放处),并加盖公章。作好信息收集、汇编工作,确保管理目标的全面实现。(设计变更是施工过程中最重要的资料之一,它是施工过程中因不能按施工图施工而变更的,也是以后竣工结算的重要依据,设计变更一般包含设计图纸变更和工程联系单,这些资料一定要及时地找建设单位代表、监理单位代表和设计单位代表签字盖章后才能施工) 7、施工中各种试块、试件的取样、送检、结果回索、上报、分类保管等。 8、施工资料的编制、管理,做到完整、及时,与工程进度同步:对形成的资料、技术资料、物资资料及验收资料,按施工顺序进行全程督查,保证施工资料的真实性、完整性、有效性。(施工资料包含开工资料、施工过程资料及竣工验收资料三大部分,其中过程资料又包括技术资料、物资材料报验资料及施工工序检验记录资料等) 9、按照《建设工程文件归档整理规范》对所有资料进行归档、立卷。 10、资料员兼计量员,很多单位是这样的。计量员就是要对施工过程中所有工程量及时进行统计,每月按时做月报,申请工程进度款。(月报每个月做一期,具体包括封面、工程款支付证书、工程款支付申请表、工程量计算表,各单位要求不一样可能有些格式不一样,但内容大致相同。月报必须有施工单位项目经理及计量员签字、监理单位监理工程师签字和建设单位现场代表签字,且各单位须盖章确认) 二、资料员兼计量员工作内容 1、施工组织设计(方案)的报审(必须经建设方、监理方、施工方三方签字盖章,以下简称三方) 2、工程开工报审、开工报告,包括工程名称、开工日期等内容(三方签字盖章)

新手室内装修资料员,经验指引

资料员工作指引编制 资料员岗位职责 (一)严格遵守国家法律法规及公司制订的各项规章制度; (二)正确理解公司与项目之间所起到承上启下的作用,认真对待公司交办的各项事务,积极准确在第一时间内按要求完成; (三)负责接收上级有关部门,各部、室发送的各种图纸、文件等资料,并登记造册,妥善保管; (四)规范工程项目开发施工期间的种类图纸变更通知、工程合同及其它工程项目方面文件资料的收发,表格、书籍保管制度; (五)负责管理好有关工程技术资料的归档保存和借阅管理,并按有关工程技术资料的重要性进行分类,及时清理作废资料不被误用; (六)做好资料室的日常管理工作,做好防火、防盗、防水、防霉、防虫等预防工作,保证资料室的环境卫生和安全; (七)做好本工程的工程资料并与工程进度同步; (八)收集保存好公司及相关部门的会议文件; (九)处理事情应公平、公正、客观地协调关系,切勿对班组或个人设置障碍、故意刁难。 (十)具体要求: 1、对所属的工程项目负有真实、及时、完整的管理及保存所有有效文字资料的责任。有效文字资料包括但不限于招标文件、招标图纸、招标期间答疑及会议纪要、投标文件、合同、施工许可证、开工报告、图纸会审记录文件、施工图纸、设计变更单、联系单、签证单、施工期间往来信函、隐蔽验收记录、竣工验收报告、消防许可证、移交单、材料报审资料、工程检验批质量验收记录、分部分项工程质量验收记录、收发文签收记录、施工日志、各种竣工验收中需提交的其他材料资料等。 2、负责上述资料原件的保管。 3、对上述资料中的设计变更单、联系单、签证单需进行编号保存。 4、对上述资料的管理包括整理、归类、登记、编号如需要、存档做到分门别类、 查找方便。 5、负责审查各种资料对缺少的资料责成有关人员及时补上对不符合要求的资料责成有关人员及时补做、完善、修正不符合要求主要指甲方给予确认的资料签署人非合同或书面授权人、我司送甲方的各种文件

土建资料员基本工作与流程

土建资料员基本工作及流程 一、当新工地开始时总包方资料员要做的工作如下: 1)熟悉甲方、监理方资料员,与其协商好报资料的流程。 2)配合总工收集好自己公司的资质(加盖红章的复印件)和劳务分包资质和项目部管理人员的相应的上岗资质(复印件)并上 报(有固定形式),相应做好收发文记录(有表格) 3)配合总工做好图纸、图纸会审记录、变更、工程联系单、会议记录等来往文件的收发和保管工作。 以上工作文件用相应的文件盒分门别类的收集,并在文件盒上做好标记,以方便查找。 二、工程开工后资料员的工作及向监理方申报资料 1)材料方面: 材料的合格证、检测报告的收集(钢筋、混凝土、水电料)及与试验室联系原材的复试和连接试验。(填写试验委托单,监理及实验员签字盖章后送至试验室,合格后收集原材复试报告)在此期间要做的资料有:原材料进场记录、试验委托单、复试报告回来后的申报。 2)机械设备方面 设备厂家资质的报审、备案、合格证、检测报告的收集工作(塔吊)。3)检验批记录 1、桩基部分(主要有分包桩基公司操作完成) 2、地下部分批检验批流程:

土方开挖 土方回填 此时工作完成后,要做地基工程验收工作,(建设方、监理方、总包方、地质勘测方、设计方、质监站)六方进行验收合格后方可进行下一道工序工作。 地下主体及防水工程检验批流程: 混凝土浇筑 垫层施工-A7表 基础桩的技术复核 地下防水工程 混凝土浇筑

防水保护层施工 混凝土浇筑 基础底板或梁的混凝土施工工程 地下室墙、柱钢筋工程

地下室墙、柱模板工程 混凝土浇筑 地下室墙柱梁板梯混凝土施工 地下室墙柱模板拆除 地下室墙柱外观尺寸 地下室顶板、梁模板拆除 地下室顶板、梁、梯外观尺寸

甲方资料员职责、流程

资料员工作职责 主要是对设计、监理、施工等单位的收发文登记,还有就是项目开工报建的审批手续跟进,工程过程的管理控制资料,工程竣工验收资料的收集整理: 移交档馆时按: 1、前期准备阶段文件,包括用地规划用地许可证,国有土地使用证,规划施工许可证,工程施工许可证等文件(开工报建审批)组卷 2、监理文件,由监理单位组卷 3、施工单位文件(各专业施工单位组卷,配合总包汇总移交甲方) 4、竣工图(各专业施工单位组卷,配合总包汇总移交甲方) 5、竣工验收文件,由甲方(建设方)组卷 6、声相文件等分类归档,所有案卷资料由甲方(建设方)配合施工方移交城市建设档案馆原件保存。 资料员工作流程 第一部分开工前资料 1、中标通知书及施工许可证、等相关前期手续的配合。 2、委托监理工程的监理合同、施工合同会签、修改、签订。 3、施工图审查批准书及施工图审查报告、节能备案等配合工作。 4、质量、安全备案配合工作。 5、图纸会审、技术交底记录 第二部分质量验收资料 1、地基验槽记录

2、基桩工程质量验收报告 3、地基处理工程质量验收报告 4、地基与基础分部工程质量验收报告 5、主体结构分部工程质量验收报告 第三部分施工过程中 1、施工图、设计变更、洽商记录收集、整理、登记并发放。 2、收集勘察、设计、监理、施工(包括分包)单位的资质证明及执业人员的执业资格证明。 3、建设、勘察、设计、监理、施工(包括分色)单位的变更、更换情况登记并发放。 4、施工(包括分包)单位现场管理售货员及各工种技术工人的上岗证明。 5、督促监理单位编写监理规划、监理细则交甲方归档。 第七部分竣工资料 1、施工单位工程竣工报告 2、监理单位工程竣工质量评价报告 3、勘察单位勘察文件及实施情况检查报告 4、设计单位设计文件及实施情况检查报告 6、电梯验收合格证 5、建设工程质量竣工验收意见书或单位(子单位)工程质量竣工验收记录 5、工程质量保修合同(书)

@资料员岗位职责

资料员岗位职责 篇一:资料员岗位职责及流程图资料员岗位职责一.负责工程项目资料、图纸等档案的收集、管理。 1.负责工程项目的所有图纸的接收、清点、登记、发放、归档、管理工作:在收到工程图纸并进行登记以后,按规定向有关单位和人员签发,由收件方签字确认。负责收存全部工程项目图纸,且每一项目应收存不少于两套正式图纸,其中至少一套图纸有设计单位图纸专用章。竣工图采用散装方式折叠,按资料目录的顺序,对建筑平面图、立面图、剖面图、建筑详图、结构施工图等建筑工程图纸进行分类管理。 2.收集整理施工过程中所有技术变更、洽商记录、会议纪要等资料并归档:负责对每日收到的管理文件、技术文件进行分类、登录、归档。负责项目文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。负责做好各类资料积累、整理、处理、保管和归档立卷等工作,注意保密的原则。来往文件资料收发应及时登记台帐,视文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。确保设计变更、洽商的完整性,要求各方严格执行接收手续,所接收到的设计变更、洽商,须经各方签字确认,并加盖公章。设计变更(包括图纸会审纪要)原件存档。所收存的技术资料须为原件,无法取得原件的,详细

背书,并加盖公章。作好信息收集、汇编工作,确保管理目标的全面实现。二.参加分部分项工程的验收工作 1.负责备案资料的填写、会签、整理、报送、归档:负责工程备案管理,实现对竣工验收相关指标(包括质量资料审查记录、单位工程综合验收记录)作备案处理。对桩基工程、基础工程、主体工程、结构工程备案资料核查。严格遵守资料整编要求,符合分类方案、编码规则,资料份数应满足资料存档的需要。 2.监督检查施工单位施工资料的编制、管理,做到完整、及时,与工程进度同步:对施工单位形成的管理资料、技术资料、物资资料及验收资料,按施工顺序进行全程督查,保证施工资料的真实性、完整性、有效性。 3.按时向公司档案室移交:在工程竣工后,负责将文件资料、工程资料立卷移交公司。文件材料移交与归档时,应有“归档文件材料交接表”,交接双方必须根据移交目录清点核对,履行签字手续。移交目录一式二份,双方各持一份。 4.负责向市城建档案馆的档案移交工作:提请城建档案馆对列入城建档案馆接收范围的工程档案进行预验收,取得《建设工程竣工档案预验收意见》,在竣工验收后将工程档案移交城建档案馆。 5.指导工程技术人员对施工技术资料(包括设备进场开箱资料)的保管:指导工程技术人员对施工组织设计及施工方案、技术交底记录、图纸会审记录、设计变更通知

【做资料】钢结构资料员工作纪实,看完立马涨知识!

2015-03-11 本人是钢结构项目的一名资料员,我为自己总结出了一套做资料的技术规程:凡涉及到工程的所有资料都应以图纸为依据,首先应熟悉图纸,将工程中所要用的材料进行汇总,并列出清单(材料进场,根据清单核对质保书),如发现质保资料有问题应及时通知材料供应商,所有进场材料上都应有标志、标示,其标志、标示应与质保书和设计要求相符。 我个人认为作为一名资料员,心态和心里素质一定要好,首先必须和监理处好关系(本着监理就是上帝的宗旨),凡有搞不明白的地方就去请教他们,尽量按监理的要求去做,确保资料签认的通过率,除此以外必须做好自己的本分工作,在每道工序报验前必须先将涉及到本工序的材料报上,及时做好隐蔽工序报验工作,进场材料应及时做台帐,并让监理签字认可(施工单位材料台帐应与监理台帐必须相吻合),所有收(发)文应做记录并让对方签字,所有资料经报验通过后及时将原件按资料组卷目录摆放,并做好汇总,混凝土、砂浆试块制作应及时登记,及时做好桩位轴线偏差记录,每一分项都应有专项施工方案(如土方、钢筋、模板、砌筑、门窗、装饰、保温、屋面、地坪等,钢结构组装、焊接、涂装、安装、高强度螺栓、普通螺栓施工等),并对应做好书面技术交底,并让被交底人签字,所有非本人办理的资料应及时向项目部汇报(如口头汇报无效,应出具书面申请,并要求责任到人)。 主体结构施工应及时做好沉降观测记录(每层一次),钢结构工程根据设计要求也应做沉降观测记录。检验批报验应做分项工程质量验收记录——分部(子分部)工程质量验收记录——单位(子单位)工程质量验收记录。混凝土试块如发现有不合格的应及时进行回弹试验(出具混凝土非破损检测报告),商品混凝土应有混凝土质量证明书(搅拌站提供),同一分部、强度等级的试块应按实际组数进行数理或非数理统计评定。 所有设计变更应进行汇总,并做好图纸变更台帐(所有设计变更应在竣工图上反应)。 一、土建部分 1、开工前(具备开工条件的资料):施工许可证(建设单位提供),施工组织设计(包括报审表、审批表),开工报告(开工报审),工程地质勘查报告,施工现场质量管理检查记录(报审),质量人员从业资格证书(收集报审),特殊工种上岗证(收集报审),测量放线(报审), 2、基础施工阶段:钢筋进场取样、送样(图纸上规定的各种规格钢筋),土方开挖(土方开挖方案、技术交底,地基验槽记录、隐蔽、检验批报验),垫层(隐蔽、混凝土施工检验批、放线记录、放线技术复核),基础(钢筋原材料、检测报告报审,钢筋、模板、混凝土施工方案、技术交底,钢筋隐蔽、钢筋、模板检验批、放线记录、技术复核,混凝土隐蔽、混凝土施工检验批,标养、同条件和拆模试块),基础砖墙(方案、技术交底,提前做砂浆配合比,隐蔽、检验批,砂浆试块),模板拆除(拆

房建资料员的具体工作流程

资料员工作的具体流程 分享 作者:/aiq天际星尘已被分享5次评论(0)复制链接分享转载举报第一部分开工前资料 1、中标通知书及施工许可证(没) 2、施工合同 3、委托监理工程的监理合同 4、施工图审查批准书及施工图审查报告 5、质量监督登记书(没) 6、质量监督交底要点及质量监督工作方案 7、岩土工程勘察报告 8、施工图会审记录 9、经监理(或业主)批准所施工组织设计或施工方案(没 10、开工报告(没 11、质量管理体系登记表(没 12、施工现场质量管理检查记录(没 13、技术交底记录(没 14、测量定位记录(没

第二部分质量验收资料 1、地基验槽记录 2、基桩工程质量验收报告 3、地基处理工程质量验收报告 4、地基与基础分部工程质量验收报告 5、主体结构分部工程质量验收报告 6、特殊分部工程质量验收报告 7、线路敷设验收报告 8、地基与基础分部及所含子分部、分项、检验批质量验收记录 9、主体结构分部及所含子分部、分项、检验批质量验收记录 10、装饰装修分部及所含子分部、分项、检验批质量验收记录 11、屋面分部及所含子分部、分项、检验批质量验收记录 12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录 13、电气分部及所含子分部、分项、检验批质量验收记录 14、智能分部及所含子分部、分项、检验批质量验收记录 15、通风与空调分部及所含子分部、分项、检验批质量验收记录 16、电梯分部及所含子分部、分项、检验批质量验收记录 17、单位工程及所含子单位工程质量竣工验收记录 18、室外工程的分部(子分部)、分项、检验批质量验收记录

第三部分试验资料 1、水泥物理性能检验报告 2、砂、石检验报告 3、各强度等级砼配合比试验报告 4、砼试件强度统计表、评定表及试验报告 5、各强度等级砂浆配合比试验报告 6、砂浆试件强度统计表及试验报告 7、砖、石、砌块强度试验报告 8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告 9、预应力筋、钢丝、钢绞线力学性能进场复验报告 10、桩基工程试验报告 11、钢结构工程试验报告 12、幕墙工程试验报告 13、防水材料试验报告 14、金属及塑料的外门、外窗检测报告(包括材料及三性) 15、外墙饰面砖的拉拔强度试验报告 16、建(构)筑物防雷装置验收检测报告 17、有特殊要求或设计要求的回填土密实度试验报告 18、质量验收规范规定的其他试验报告 19、地下室防水效果检查记录

资料员工作要求

工地资料员是一个怎么样的工作? 悬赏分:30 - 解决时间:2010-5-22 15:35 工地资料员是一个怎么样的工作?具体是做什么?需要一直都在工地完工才能回去?是不是分什么水建和土建,难不难学? 提问者:mqsm000 - 二级 最佳答案 资料员总归来说比较简单、但是很繁琐,不是说只有等完工了才能回去,只要资料做到位、平时是很轻松的。只要自己有能力可以自己承包资料做,相对很自由。 资料员工作内容 资料员负责工程项目的资料档案管理、计划、统计管理及内业管理工作。 一.负责工程项目资料、图纸等档案的收集、管理。 1. 负责工程项目的所有图纸的接收、清点、登记、发放、归档、管理工作:在收到工程图纸并进行登记以后,按规定向有关单位和人员签发,由收件方签字确认。负责收存全部工程项目图纸,且每一项目应收存不少于两套正式图纸,其中至少一套图纸有设计单位图纸专用章。竣工图采用散装方式折叠,按资料目录的顺序,对建筑平面图、立面图、剖面图、建筑详图、结构施工图等建筑工程图纸进行分类管理。 2. 收集整理施工过程中所有技术变更、洽商记录、会议纪要等资料并归档:负责对每日收到的管理文件、技术文件进行分类、登录、归档。负责项目文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。负责做好各类资料积累、整理、处理、保管和归档立卷等工作,注意保密的原则。来往文件资料收发应及时登记台帐,视文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。确保设计变更、洽商的完整性,要求各方严格执行接收手续,所接收到的设计变更、洽商,须经各方签字确认,并加盖公章。设计变更(包括图纸会审纪要)原件存档。所收存的技术资料须为原件,无法取得原件的,详细背书,并加盖公章。作好信息收集、汇编工作,确保管理目标的全面实现。 二.参加分部分项工程的验收工作 1. 负责备案资料的填写、会签、整理、报送、归档:负责工程备案管理,实现对竣工验收相关指标(包括质量资料审查记录、单位工程综合验收记录)作备案处理。对桩基工程、基础工程、主体工程、结构工程备案资料核查。严格遵守资料整编要求,符合分类方案、编码规则,资料份数应满足资料存档的需要。 2. 监督检查施工单位施工资料的编制、管理,做到完整、及时,与工程进度同步:对施工单位形成的管理资料、技术资料、物资资料及验收资料,按施工顺序进行全程督查,保证施工资料的真实性、完整性、有效性。 3. 按时向公司档案室移交:在工程竣工后,负责将文件资料、工程资料立卷移交公司。文件材料移交与归档时,应有“归档文件材料交接表”,交接双方必须根据移交目录清点核对,履行签字手续。移交目录一式二份,双方各持一份。

资料员工作要点

第一部分开工前资料 1、中标通知书及施工许可证(没) 2、施工合同 3、委托监理工程的监理合同 4、施工图审查批准书及施工图审查报告 5、质量监督登记书(没) 6、质量监督交底要点及质量监督工作方案 7、岩土工程勘察报告 8、施工图会审记录 9、经监理(或业主)批准所施工组织设计或施工方案(没 10、开工报告(没 11、质量管理体系登记表(没 12、施工现场质量管理检查记录(没 13、技术交底记录(没 14、测量定位记录(没 第二部分质量验收资料 1、地基验槽记录 2、基桩工程质量验收报告 3、地基处理工程质量验收报告 4、地基与基础分部工程质量验收报告 5、主体结构分部工程质量验收报告 6、特殊分部工程质量验收报告 7、线路敷设验收报告 8、地基与基础分部及所含子分部、分项、检验批质量验收记录 9、主体结构分部及所含子分部、分项、检验批质量验收记录 10、装饰装修分部及所含子分部、分项、检验批质量验收记录 11、屋面分部及所含子分部、分项、检验批质量验收记录 12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录 13、电气分部及所含子分部、分项、检验批质量验收记录 14、智能分部及所含子分部、分项、检验批质量验收记录 15、通风与空调分部及所含子分部、分项、检验批质量验收记录 16、电梯分部及所含子分部、分项、检验批质量验收记录 17、单位工程及所含子单位工程质量竣工验收记录 18、室外工程的分部(子分部)、分项、检验批质量验收记录

第三部分试验资料 1、水泥物理性能检验报告 2、砂、石检验报告 3、各强度等级砼配合比试验报告 4、砼试件强度统计表、评定表及试验报告 5、各强度等级砂浆配合比试验报告 6、砂浆试件强度统计表及试验报告 7、砖、石、砌块强度试验报告 8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告 9、预应力筋、钢丝、钢绞线力学性能进场复验报告 10、桩基工程试验报告 11、钢结构工程试验报告 12、幕墙工程试验报告 13、防水材料试验报告 14、金属及塑料的外门、外窗检测报告(包括材料及三性) 15、外墙饰面砖的拉拔强度试验报告 16、建(构)筑物防雷装置验收检测报告 17、有特殊要求或设计要求的回填土密实度试验报告 18、质量验收规范规定的其他试验报告 19、地下室防水效果检查记录 20、有防水要求的地面蓄水试验记录 21、屋面淋水试验记录 22、抽气(风)道检查记录 23、节能、保温测试记录 24、管道、设备强度及严密性试验记录 25、系统清洗、灌水、通水、通球试验记录 26、照明全负荷试验记录 27、大型灯具牢固性试验记录 28、电气设备调试记录 29、电气工程接地、绝缘电阻测试记录 30、制冷、空调、管道的强度及严密性试验记录 31、制冷设备试运行调试记录 32、通风、空调系统试运行调试记录 33、风量、温度测试记录 34、电梯设备开箱检验记录 35、电梯负荷试验、安全装置检查记录

(完整版)资料员工作流程超详细

资料员工作流程 第一部分:开工前资料 1、中标通知书及施工许可证 2、施工合同 3、委托监理工程的监理合同 4、施工图审查批准书及施工图审查报告 5、质量监督登记书 6、质量监督交底要点及质量监督工作方案 7、岩土工程勘察报告 8、施工图会审记录 9、经监理(或业主)批准所施工组织设计或施工方案 10、开工报告 11、质量管理体系登记表 12、施工现场质量管理检查记录 13、技术交底记录 14、测量定位记录 第二部分质量验收资料 1、地基验槽记录 2、基桩工程质量验收报告 3、地基处理工程质量验收报告 4、地基与基础分部工程质量验收报告 5、主体结构分部工程质量验收报告 6、特殊分部工程质量验收报告 7、线路敷设验收报告 8、地基与基础分部及所含子分部、分项、检验批质量验收记录 9、主体结构分部及所含子分部、分项、检验批质量验收记录 10、装饰装修分部及所含子分部、分项、检验批质量验收记录 11、屋面分部及所含子分部、分项、检验批质量验收记录 12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录 13、电气分部及所含子分部、分项、检验批质量验收记录 14、智能分部及所含子分部、分项、检验批质量验收记录 15、通风与空调分部及所含子分部、分项、检验批质量验收记录 16、电梯分部及所含子分部、分项、检验批质量验收记录 17、单位工程及所含子单位工程质量竣工验收记录 18、室外工程的分部(子分部)、分项、检验批质量验收记录 第三部分试验资料 1、水泥物理性能检验报告 2、砂、石检验报告 3、各强度等级砼配合比试验报告 4、砼试件强度统计表、评定表及试验报告 5、各强度等级砂浆配合比试验报告 6、砂浆试件强度统计表及试验报告 7、砖、石、砌块强度试验报告 8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头

项目资料员工作指导书通用范本

内部编号:AN-QP-HT809 版本/ 修改状态:01 / 00 In A Group Or Social Organization, It Is Necessary T o Abide By The Rules Or Rules Of Action And Require Its Members To Abide By Them. Different Industries Have Their Own Specific Rules Of Action, So As To Achieve The Expected Goals According T o The Plan And Requirements. 编辑:__________________ 审核:__________________ 单位:__________________ 项目资料员工作指导书通用范本

项目资料员工作指导书通用范本 使用指引:本管理制度文件可用于团体或社会组织中,需共同遵守的办事规程或行动准则并要求其成员共同遵守,不同的行业不同的部门不同的岗位都有其具体的做事规则,目的是使各项工作按计划按要求达到预计目标。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 1、编制目的 本工作指导书规定项目资料管理员工作职责、内容,涉及的体系文件、表格,应保存的资料和应熟悉的法律、法规和制度。 2、工作职责 (1)严格执行国家有关工程档案管理的方针、政策、法律、法规、规范和规程。 (2)负责工程技术资料收发、保管、整理、归档,完善借阅手续。 (3)资料的收集、整理与工程同步,做到及时、准确、规范、齐全。 (4)按规定对资料进行分类,建立健全各

资料员的工作内容(1)

资料员的工作内容 资料员的工作内容按不同阶段划分,它分施工前期阶段、施工阶段、竣工验收阶段。 1)施工前期阶段 ①熟悉建设项目的有关资料和施工图; ②协助编制施工技术组织设计(施工技术方案)并填写施工组织设计(方案)报审表给 现场监理项目机构要求审批; ③报开工报告、填报工程开工报审表、填写开工通知单; ④协助制订各种规章制度; ⑤协助编制各工种的技术交底材料。 2)施工阶段 ①及时搜集整理进场的工程材料、构配件、成品、半成品和设备的质量保证资料(准用 证、交易证、生产许可证、出厂质量证明书),填报工程材料/构配件/设备报审表,由监理工程师审批; ②与施工进度同步,做好隐蔽工程验收记录及检验批质量验收记录的报审工作; ③阶段性的协助整理施工日记; ④及时整理施工试验记录和测试记录。

3)竣工验收阶段 ①工程竣工资料的组卷 A.第一册(A册):单位(子单位)工程质量验收资料(包括施工现场质量管理检查记 录,单位(子单位)工程质量竣工验收记录,各分部(子分部)工程质量验收记录,各分项工程 质量验收记录,各分项工程检验批质量验收记录,单位(子单位)工程观感质量检查记录)。 B.第二册(B册):单位(子单位)工程质量控制资料核查记录(包括图纸会审,设计变 更,工程洽商记录,工程定位放线记录,工程材料,构配件,成品,半成品和设备的出厂质量证 明书及现场抽检测试报告,施工试验报告及见证检验报告,隐蔽工程验收记录,施工记录)。 C.第三册(C册):单位(子单位)工程安全与功能检验资料核查及主要功能抽查资料(包括屋面淋(防)水试验记录,建(构)筑物沉降观测成果,厨、厕间蓄水试验记录(通用),建筑物垂直度、标高、全高测量记录,外窗气密性、水密性、耐风压检测报告,门窗建筑物理性能检验报告,给水、排水与采暖、给水管道通水试验记录,排水干管通球试验记录,卫生器具满水试验记录,照明全负荷安全试验运作

建筑工程资料员工作流程

建筑工程资料员工作流程 建筑工程资料员工作流程 第一部分开工前资料 1、中标通知书及施工许可证 2、施工合同 3、委托监理工程的监理合同 4、施工图审查批准书及施工图审查报告 5、质量监督登记书 6、质量监督交底要点及质量监督工作方案 7、岩土工程勘察报告 8、施工图会审记录 9、经监理(或业主)批准所施工组织设计或施工方案 10、开工报告 11、质量管理体系登记表 12、施工现场质量管理检查记录 13、技术交底记录 14、测量定位记录 第二部分质量验收资料 1、地基验槽记录 2、基桩工程质量验收报告 3、地基处理工程质量验收报告 4、地基与基础分部工程质量验收报告 5、主体结构分部工程质量验收报告 6、特殊分部工程质量验收报告 7、线路敷设验收报告 8、地基与基础分部及所含子分部、分项、检验批质量验收记录 9、主体结构分部及所含子分部、分项、检验批质量验收记录 10、装饰装修分部及所含子分部、分项、检验批质量验收记录 11、屋面分部及所含子分部、分项、检验批质量验收记录 12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录 13、电气分部及所含子分部、分项、检验批质量验收记录 14、智能分部及所含子分部、分项、检验批质量验收记录 15、通风与空调分部及所含子分部、分项、检验批质量验收记录 16、电梯分部及所含子分部、分项、检验批质量验收记录 17、单位工程及所含子单位工程质量竣工验收记录 室外工程的分部(子分部)、分项、检验批质量验收记录、18. 第三部分试验资料 1、水泥物理性能检验报告

2、砂、石检验报告 3、各强度等级砼配合比试验报告 4、砼试件强度统计表、评定表及试验报告 5、各强度等级砂浆配合比试验报告 6、砂浆试件强度统计表及试验报告 7、砖、石、砌块强度试验报告 8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告 9、预应力筋、钢丝、钢绞线力学性能进场复验报告 10、桩基工程试验报告 11、钢结构工程试验报告 12、幕墙工程试验报告 13、防水材料试验报告 14、金属及塑料的外门、外窗检测报告(包括材料及三性) 15、外墙饰面砖的拉拔强度试验报告 建(构)筑物防雷装置验收检测报告、16. 17、有特殊要求或设计要求的回填土密实度试验报告 18、质量验收规范规定的其他试验报告 19、地下室防水效果检查记录 20、有防水要求的地面蓄水试验记录 21、屋面淋水试验记录 22、抽气(风)道检查记录 23、节能、保温测试记录 24、管道、设备强度及严密性试验记录 25、系统清洗、灌水、通水、通球试验记录 26、照明全负荷试验记录 27、大型灯具牢固性试验记录 28、电气设备调试记录 29、电气工程接地、绝缘电阻测试记录 30、制冷、空调、管道的强度及严密性试验记录 31、制冷设备试运行调试记录 32、通风、空调系统试运行调试记录 33、风量、温度测试记录 34、电梯设备开箱检验记录 电梯负荷试验、安全装置检查记录、35. 36、电梯接地、绝缘电阻测试记录 37、电梯试运行调试记录 38、智能建筑工程系统试运行记录 39、智能建筑工程系统功能测定及设备调试记录 40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录 第四部分材料、产品、构配件等合格证资料 1、水泥出厂合格证(含28天补强报告)

资料员工作总结汇总

工作总结 20XX年即将接近尾声,这是我来**公司的第一年。自今年7月工作至今,通过领导和同事的关心帮助和耐心指导,让我从一名刚出校门的稚气大学生蜕变成一名初入社会的工作者。 1.主要工作内容及岗位职责履行情况 根据公司安排和工作需要,我来到**项目部做信息管理工作,主要从事文件的收发、整理和归档。从前任资料员那里接手了整个项目部的资料管理工作,并对现在的工程进度情况进行了了解。 在领导和同事的细心指导下,对于本职工作我尽职尽责,现介绍下我 工作的主要内容: 1)对往来文件做好收发文登记。往来文件繁复,通过收发文登记簿可以有效的防止文件的丢失和遗忘;同时从收发文登记簿上可以清楚的了解到工程的进度情况和存在的问题,所以做好收发 文登记至关重要。 2)负责资料的管理工作。严格按照规范及相关文件的要求,对资料进行收集、分类、整理和归档。资料服务于施工现场,也指导着施工现场,两者相辅相成,缺一不可。做好各个施工阶段文件资料的收集和归档,资料的完整性关系整个工程的好坏和工程的施工及竣工。同时文件资料也反映了监理工作水平,是衡量、 评定监理工作的一项重要依据。 3)协助编制监理月报、做好工作考勤表。监理月报是监理部在一个月内对工程进展和监理工作的总结;考勤表是监理部在一个月中工作人数天数的记录。两者都是各有关部门检查、评定监理门造车一次性

“造”出来的。试想,不见证取样、不进行任何试验编造出来的资料能真实反映工程实际 吗?要知道,工程资料是项U部对工程项U实施过程中逐步形成的,是工程建设过程真实. 全面的反映,对控制工程质量有着至关重要的作用。 二、施工物资资料要齐全有效,有可追溯性。 工程中物资种类繁多,且来自不同厂家,把好物资质量关,便为整个工程质量奠定了一个坚实的基础。各种物资进场均要提供产品合格证、检验报告等质量证明文件。因为这些物资全部来自外单位,因此,此类资料的可追溯性尤为重要,鉴于此,资料质量证明文件要尽量使用原件,当不得不使用复印件时,要清晰、齐全、有效,并且加盖原件存放单位章,注明原件存放处。 三、施工试验记录要及时、齐全。 施工试验合格是检验批(分项分部)工程验收的前提条件。如钢筋连接试验报告是钢筋安装检验批验收的前提,混凝土试验报告是混凝土施匸检验批验收的前提。所以施工试验记录要按部就班的进行,以免遗漏,影响后续施工。 四、检验批验收记录检查项目要填写齐全。 检验批是工程验收的最小单位是分项工程乃至整个建筑工程质量验收的基础。因此检验批中各项评定合格与否直接影响到分项工程乃至整个建筑工程质量验收。检验批中各个应检项U不应漏填。如有预埋件部位的钢筋安装检验批中的预埋件项,有施工缝部位的混凝土施工检验批中的施工缝项。 除了做好以上四点以外,对工程技术的资料整理还必须做到及时、真实、准确、完整。具体地说:及时性,是做好资料的前提。工程技术资料是对建筑实物质量情况的真实反映,因此要求资料必须按照建筑物施工的进度及时整理?同时,为及时性还反映在施工企业内部质量的管理体制提供控制提供可靠的依据。 在儿年中我作为资料员,工作中还存在许多的不足之处,在新的一年里我会更加严格的要求自己,努力的钻硏业务,不断更新和补充新的专业知识,提高业务水平和工作能力,总结经验,更好的完成自己工作。 资料员年终总结 时光如梭,忙碌中乂到了年末,在这辞旧迎新之际,回顾一年来的工作历程,总结一年来工作中的经验、教训,有利于在以后的工作中扬长避短,更好的做好本职工作。 从领导身上我体会到了敬业与关怀,在同事身上我学到了勤奋与自律,繁忙并充实是我对20XX年度工作的最好总结。 自20XX年6月至旷枠项U部任资料员以来,我尽心尽力地做好本职工作。本年度我的主要工作及总结如下: 一、本年度完成的主要工作 1、20XX年9月10日完成了施工许可证的办理;9月13日完成消防设计备案;20XX 年12月完成施工分包合同备案。 2、根据现场施工进度工程七大类资料完成情况: B类技术资料完成34份; C类测量记录完成25份; D类工程施工记录中隐蔽资料143份,混凝土相关施工记录130份;E类工程试验检验记录,其中混凝土抗压报告82份,钢筋检验报告62份,其它水泥砂石等检验报告 23份; F类物资资料30份; G类施工质量验收资料500份。 3、负责收集本部门文件和资料的发放、回收、借阅、传阅等工作。每天收到的文件性资

相关主题
文本预览
相关文档 最新文档
