一、工程概况

本项目主要内容为***所新建硅PU塑胶篮球场及羽毛球场,总施工面积约600m2。篮球场对原有场地基础进行处理后,新建硅PU橡胶地板。

二、施工步骤

旧水泥混凝土基础处理——定位放线——硅PU场地面层施工

三、施工准备

——三通一平

开工前达到场地定位放线。施工现场临时水、电设施,由业主指定接点接出,临时用水接专用水表,临时用电在现场设临时配电箱,按照现场的使用要求布置,并做好临时保护措施。现场道路具备施工条件。

——劳动力和机械设备准备

根据本项目组织机构要求配备相关管理人员,按照施工进度要求确定劳动力、机械设备进场计划并按计划组织劳动力和机械设备进场。

四、主要项目施工方法及建设标准

(一)旧水泥混凝土基础处理

(1)基础要求:

坚实、平整、无下沉板块,断裂缝不超10mm宽,若没有切割合理温度缝,必须按新水泥基础要求切割温度缝。若基础有下沉或极不平整、断裂缝过宽过多等现象,建议重新用沥青混凝土(>40mm厚)或水泥混凝土(>50mm厚)铺设找平基础。

(2)基础处理:

基本按新水泥混凝土基础处理方法处理。若基础有裂缝超过2mm宽的,应用切割机扩宽列6-8mm,按新水泥基础要求磨缝、填缝;若宽度少于2mm的把缝表面磨成“V”字型,厚度50mm,深度3mm,直接用填缝胶分多道填平即可。

基础处理:(磨缝—酸洗—填缝—底涂—找平、修补)

1)先清洁施工面,然后用清水湿润基面,用5%左右的稀盐酸泼洒并洗刷水泥基面,再用清水冲洗干净。观察存留水迹,对基面进行平整度和坡度的检验,用记号笔圈划出积水处。清洗干燥后基面应无白色粉化物及浮尘物。

填缝胶填充:硅PU球场填缝胶为单组份水固化材料,施工前要加入5%的水搅拌均匀后才可以将材料灌入混凝土伸缩缝内。在填缝前要先将混凝土伸缩缝清洁干净,并打上一道单组份封闭底漆。

如缝较深或较宽的可用橡胶颗粒先作一个垫底,然后再填充;对部分特别凹陷部位可用填缝胶材料及胶料进行修补。

2)基层干燥后,对明显凸出部分进行打磨处理,然后施工封闭底漆。施工时水泥基面要求坚固、干燥、干净、平整,无油污及粉化现象。

3)待施工基层干燥后用滚筒将底漆材料均匀地滚涂在水泥基面上,起到封闭水泥基面的隙孔,提高塑胶层与水泥基面的粘结强度的作用,使之不易脱层和产生气泡。如有部分地面吸料较明显的要重复滚涂一至两遍。待底漆层干固后,再进行下一道工序施工。

(二)硅PU场地面层施工方法

——注意事项:

调配材料时必须称量准确并搅拌均匀。

施工整过程每一道工序施工前必须保持表面清洁。

室内场地必须保证良好的通风效果。

场地铺设后需保持5天以上才能投入使用。

——弹性层施工:

1)在施工该涂层前检查确认基础处理符合施工要求,材料在施工前必须要按配比将定量的水加进材料内,每一桶材料(25㎏)需加入250克水然后用电动搅拌机搅拌均匀(约3分钟)才可使用。加水的时候可用我公司提供的量杯进行称量,已加水的材料必须在1小时内用完;已开启的材料尽量在当天用完。

2)缓冲层施工是采用薄涂多遍的方法施工,既能保证质量又能节省材料。施工时用带齿镘刀将缓冲层材料涂刮于基面上,每道涂刮厚度不能超过2mm,每道涂刮时间间隔为前一道干固为准(一般约10小时),具体视现场天气情况而定,直至涂刮到要求厚度。涂刮时注意流平效果,若不能流平刮齿痕迹,需添加专用稀释剂调节稠度,以保证表面流平。缓冲层干固后,用积水法测试表面平整度,积水处用缓冲层材料修补平整,表面有粒状杂物混入或堆积处需用磨机打磨平整再进行下一道工序施工。

——稳定层施工:

待缓冲层材料干固后须及时施工加强层材料,能确保两层材料结牢固。加强层材料的施工方法与缓冲层相同。干固后表面要求平整光滑,若在施工过程中混入杂物或不平处需修整平滑才能进行下一道工序。

——面层施工:

1)面漆层分两遍施工

第一遍:硅PU球场面漆为双组份材料,由A组份固化剂和B组份色漆组成,配比为A(固化剂)∶B(色漆)=1∶1(重量比)。将此两种材料混合均匀,然后加入专用止滑粉,(添加量为A.B混合重量的1%),将材料充分搅拌均匀后用滚筒施工。

第二遍:施工同上,但止滑粉的添加量减半,即每100㎏面漆加0.5㎏止滑粉。

2)每一遍面漆的施工要等上遍面漆干固后才可进行。

——划线:

1)面漆层固化后即可划线。划线漆材料为双组份材料,其中A组份为固化剂,B组份为白色色浆,A组份:B组份=1:4(重量比),施工前需按比例混合搅拌均匀后才可使用。

2)施工时按照球场的规格尺寸标准标出界线位置,用美纹纸沿界线两边贴好,用小油扫直接施工,在硅PU球场面层上要划标线的部位涂刷一至两遍划线漆,待表面干后撕掉美纹纸。

篮球场颜色布置

外观:

1、球

场外

观颜色鲜艳,无色差。

2、各功能线、点位线宽度尺寸及定位准确,功能区大小符合标准。

3、球场平整度良好,无明显的高低差。

4、不允许场地地面出现任何诸如起拱、气泡和脱层现象。

5、排水坡度达到4‰。

②性能:

1、硬度(邵A),度 45-60

2、拉伸强度,Mpa ≥ 0.7

3、扯断伸长率,% ≥ 90

4、压缩复原率,% ≥ 95

5、回弹值,% ≥ 20

6、阻燃性,级 1

五、质量、安全保证措施

(一)质量保证措施

本工程成立以项目经理负责、以班组自检和技术人员复检的质量控制模式、以现场QC 人员独立检查为中心的三级质量管理小组,以起到对质量的管理、监督执法的职能而达到对整个工程的质量保证与控制。主要措施包括:

⑴编制满足规范要求的、切实可行的施工方案。

⑵组织熟练的、合格的作业人员。由于本专项施工无特殊作业人员,仅对施工人员的工作能力进行评定。

⑶检查作业所用机械设备的可用状态,计量器具的标定有效期。

⑷对专项作业人员进行专项施工工艺培训。

⑸对现场出现的质量问题,应填写不符合项报告,及时通知有关部门,采取合理的补救措施,不得私自处理。

(二)质量控制措施

⑴对原材料、成品、半成品实行质量控制。从采购员进货,货物保管、发放各渠道保持按规定进行质量验收及数量验收,特别是装修材料必须采购优质产品,以确保其质量合乎要求,不合格产品禁止使用。

⑵各项工程的施工工艺实现跟踪检查进行质量控制,检查技术交底,操作规程及操作质量。

⑶每道工序结束后都要先进行班组自检,做好自检记录,然后由QC 人员检查验收,最后通知业主工程师检查,三方一致后方可进行下一工序施工。隐蔽工程应提前一天通知业主现场代表进行隐蔽验收,否则不能自行隐蔽。

⑷电安装工程在施工中应特别注意:“露”,“堵”,“锈”等问题。

⑸要加强成品保护工作,成品保护最主要的措施是各项工序按正常工序施工。

(三)安全保证措施

1) 加强职工的安全教育,提高工人的安全意识,坚决贯彻施工现场“安全第一,预防为主”的方针。

2) 进入施工现场必须经过安全培训,遵守工地的一切安全规定。

3) 加强安全技术交底,设置专职安全员,加大检查力度。

4) 特殊工种必须持证上岗,严禁违章作业。

5) 进入工作岗位后,根据自己的施工区域和工作对象,必须佩戴并正确使用安全防护用品。

6) 现场的用电设施必须有漏电保护装置,并有专业人员保养维修。

7) 对现场的机械、机具必须定期检查,不带故障运行和使用。。

六、环保措施

1、人员进场前通过培训,提高环保意识,树立环保思想。

2、现场施工区域设置临时围护墙,保护草坪,周围环境不受污染。

3、施工废水采用临时排水沟,集水井经沉淀后排放,减少环境污染。

4、现场施工时不破坏花草树木,不乱扔弃垃圾。

5、建筑垃圾集中收集运至业主指定地点避免污染环境。

6、现场建筑材料堆放整齐、木板、木方堆置在指定地点,保护好现有绿地。

7、安排专人负责出入口处的保洁,及时清扫掉落的土渣,并在每次下班收工前用清水清洁出入口处。

8、严格控制施工时间,避免与居民休息时间交叉造成噪声污染。

塑胶场地施工方案

EPDM塑胶运动场地施工方案: 1、施工测量 正式施工前,对建设单位提供的座标及水准点进行校对,包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等。并将测量结果汇报监理工程师核查,测设精度符合规范要求。 2、场地清洗 施工前须对原场地上有可能影响工程质量的的上面浮灰,油迹、油漆、石子等清除干净,对水泥起壳的、起空鼓的也要敲碎去除,特别是各种油迹,要把带油的水泥去除,直至干净的水泥为止。如遇到雨后施工,要曝晒2-3天后施工,以保证工程质量。使用高压水枪配合人工使用扫帚清扫,对于冲洗不掉的如口香糖等垃圾,应使用铲刀铲除,避免由于杂物的存在而使面层粘接不牢固。冲洗清扫的时候,要及时将污水及清洗下来的杂物清扫干净,避免二次污染,同时也做到节约用水。 3、场地找平 清洗完毕后,应及时观察场地有无明显积水,如果有积水,应进行标注,以便找平。同时使用水准仪,配合场地方格网线,对积水部分进行进一步确认,并确定高差,以明确需用什么材料对凹陷部分进行找平。对于5mm以下的凹陷,采用VAE配合石英砂、水泥等材料进行人工找平,对于5mm以上的凹陷,采用0.5-3mm的黑色橡胶颗粒配合单组分胶水搅拌后进行人工找平。由于是老场地,无法进行排水改造,但又需满足功能确保质量,所以,在找平前,应在凹陷的底部进行深钻孔,以便少量积水渗透至土壤从而不再积水。对下水道口隔离栏等东西要用透明胶带和薄膜保护好。 4、场地分线 根据场地测量后明确的基准点,准确地放出篮球场所需的线条,以便进行EPDM施工的时候对颜色的区分,分线要求精确,应队分好的线条进行不同人员的多次复测,以确保工程质量。 5、EPDM塑胶面层铺设 在进行EPDM塑胶面层铺设之前,场地应充分晾晒待混凝土中水汽完全蒸发后,并且在施工前,应再次清扫场地后,方可进行施工。施工气温应高于8 ℃,空气湿度较大或预计有雨的天气应停止施工。夏季施工,要避开中午高温段。 施工前应检查设备材料是否齐全、存放位置是否合理称、配料、运送、批刮、辅助等。各人员是否到位工具是否准备好特别是电器和催化剂不能出错,不然搅拌正当中出故障,会造成拼缝明显,且严重一釜料报废或搅拌不均,造成固化不均,返工,向以上准备工作、开工前头天晚上负责人就应该准备一下,不能临阵准备。 EPDM面层采用手工铺设,这样可以确保面层的密实度,增强使用效果和使用年限。首先将EPDM胶粒和聚氨酯胶水按所需比例投入颗粒搅拌机中充分搅拌,搅5-10分钟左右,使EPDM胶粒表面完全被聚氨酯胶水湿润。根据需要适当加一点催化剂,两套设备交互使用。 搅拌完成的材料用小斗车运至施工现场,根据画好的线先进行三秒区和中心圆施工,施工时应注意倾倒胶粒均匀,勿使过分集中或分散。设计面层为6mm,施工时应使用5mm的压条进行手工作业,作业时,还应加压收平,确保面层的密实度。在一批一批施工当中,随时检查厚度,如发现出现不匀要随时调整,千万不要露底。施工当中,修边的人一定跟上步调在保证质量的前提下尽量与刮料人同步施工。由于公司施工人员技术精湛,配合时间长,所以人员配合好、手熟练,能够匀速铺设,不会因为时快时慢而造成不必要的拼缝或高、低,新、旧之分。铺设完三秒区和中心圆后,即可使用另一种颜色EPDM颗粒按设计要求,铺设其余的部分,在不同颜色胶粒搅拌之前,应把搅拌机和其余需要的工具清洗

塑胶操场施工方案

塑胶操场施工方案 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-

塑胶操场施工方案 、跑道及篮球排球基础 一、石灰、粉煤灰砂砾合料 1、采用石灰、粉煤灰,按设计要求的配比搅拌,严格控制含水量及石灰、粉煤灰,以确保石灰、粉煤灰砂砾合料的质量。 2、施工前送检测中心进行配比试配,求得最佳含水量及最大干容重。并且无侧限七天抗压强度大于。 3、铺设前,先将路槽面喷水湿润,现场搅拌混合料由汽车运至工作面上,按一定间距卸料,然后人工进行铺平。铺设至设计高度后,用振动式压路机进行碾压,碾压期间,随时观察层面的平整度及高度,局部低洼处及时填补并碾压密实。 4、砂砾合料碾压后基层厚度为200mm,密实度必须达到设计要求。 5、如在施工期间遇到雨天时,及时用塑料布覆盖住,以防雨水冲洗。 6、压实密度达到L,其厚度允许偏差5%,外观、表面平整坚实,无沙窝,无松散。 二、沥青混凝土层 (1)沥青混凝土配比采用中间级配,保证一定的密实度,空隙率要求6-9%,细料不宜太多,保证热稳定性较好。 (2)为避免妨碍沥青层与塑胶面层的粘结能力,在辗压时,压滚上不得涂刷柴油和其它重油。 (3)铺设粗沥青混凝土厚60mm,用辗压机进行辗压,开行速度不大于30m/min,每次重叠压宽度不应小于200mm。 (4)当辗压机辗压时,要从低处一端向最高的部分进行,任何情况下都不能从中间起开始滚压,用滚子压时可使用压路机的驱动轮,沿材料铺设方向进行,滚压后结合部分要漂亮,固着要完善,接着性要均匀,如有裂缝,蜂窝、脱皮等现象时应挖去,扫清,用热沥

青混凝土修补,其铺设压实均应满足质量要求,不得用沥青作表面处理,接缝处需仔细压实。 (5)沥青基面完成后,要加固得完全平滑,不可用车辙,硬结,凹沉,龟裂或开口等,用滚子压时注意不要出现龟裂颧材料移动现象,如果表面上留有隆起或其他不压实的象征,就应挖去或用其他方法消除,完成面用3m直尺检查,不得超过2mm。 (6)沥青混凝土原材料要求: 沥青最好用当地道路60#沥青(软化点50℃)或60#乳化沥青。 ①粗沥青混凝土材料配比: 砂石:石屑:粗砂:粉针=45:20:28: 级配表: ②沥青用量:热炒沥青用油量乳化沥青用油量8-10%。 ③细沥青混凝土质量指标:R20强度>25kg/cm2 R50强度>25kg/cm2 ④热稳定系数:k=R20/R50< 体胀率<1% 体吸水率6-10% 、操场聚氨酯塑胶面层 1、聚氨酯塑胶弹性层: (1)材料:塑胶跑道弹性体是由甲组、乙组按配比组成,其甲组成分主要为合成的聚氨酯原料,乙组成分为硫化剂、进口色料及多种助剂混合而成。 (2)施工准备:①搅拌场所须先铺一层彩条塑料布,以确保地面整洁。 ②材料启用时,封盖须先清洁干净。

文体中心网球场施工方案

天津北塘经济区文体中心 网球馆丙烯酸面层施工方案 批准: 审核: 编制: 天津市弘野建筑工程有限公司 2015年5月6日

目录 一、编制说明····························· 二、工程现况及地理位置························· 三、网球馆进口丙烯酸面层涂料施工···············(一)、美国德克瑞网球场丙烯酸涂料系统简介··············(二)、施工步骤和技术要点························(三)、 ITF品质概念的测试方法·······················四、场地围网施工 五、部分业绩·······························

一、编制说明 本工程网球馆丙烯酸面层施工方案,以海南南方建筑设计有限公司设计的天津北塘文体中心网球馆总平面图、装修图等施工蓝图,严格执行国家专业体育场馆施工规范及标准,为编制依据。另经现场勘查,结合现场施工现况并与业主方多次研究探讨后,融入业主方意见及要求一并考虑同时编入本方案中。 二、工程现况及地理位置 1、天津北塘经济区文体中心位于天津市滨海新区北塘经济区东 南部,南临泉州道,北接宣州东道,东侧与东海北路邻接。 2、本项目工程耐火等级为二级,总建筑面积18495.6m2,室内设 计总面积为9235 m2。本工程为两层局部三层,钢筋混泥土 框架结构,主框架柱高8.5m,网球馆层高为15m,游泳馆 层高为12m,建筑檐高最高处16.95m。 3、天津北塘经济区文体中心的设计单位为海南南方建筑设计有 限公司,总包单位为中铁十八局,体育场馆施工单位为天津 市弘野建筑工程有限公司。 三.网球馆进口丙烯酸面层涂料施工 依据招投标文件,网球场面层涂料选择美国德瑞克产品

硅PU塑胶球场面层施工方案

硅P U塑胶球场面层施工方案 (总3页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

成都篮球场硅PU塑胶球场面层施工(沥青基础) 面漆超强的耐磨性和耐久性,合理的滑动摩擦。 弹性/加强层专业回弹,软与硬的合理过渡 封底层渗透、强化基面,提高粘接 基础沥青基础 方案人扣扣三四四931五八八 具体施工流程:基础勘察→清洗基础→树脂砂封底→施工底漆→处理积水位置施工→弹性/加强层→施工面漆→球场画线。 一、基础要求 1、表面均匀坚实,平整度高(3m直尺误差不大于3mm); 2、表面无油污,无未搅拌开的沥青块,平整无裂纹,无烂边堆挤,无麻面。 3、接缝平顺光滑,无阻水现象,密实度≥95%。在中型碾压机过后,无明显轮迹,无发软起皮,无松散浮土、波浪等现象; 4、有一定排水坡度,一般横向不大于4‰,纵向不大于2‰; 5、新沥青基础自然养护≥28天,以保证硅PU材料与基础有良好的粘结。 二、基础清洗 1、清洗前要磨平、铲除沥青表面上凸出、松散的地方。 2、清水冲洗沥青基础。 3、标记积水位置和深度(地面凹陷超过5mm处用粉笔做记号)。 三、封底层施工—树脂砂封底找平 1、将树脂、石英砂、水泥、水按一定比例混合搅拌。 2、将搅拌的树脂砂混合物均匀刮涂在沥青基础上。 3、待树脂砂干透,封底层养护至少需24小时以上。 四、防水底漆施工 用防水底漆分多道滚涂,涂刷后基面形成光亮膜, 应避免在烈日下或基础温度较高的情况下(﹥45°C) 施工,以保证底涂漆的渗透性充分。 五、弹性加强层施工

施工前查询天气情况,保证每层施工完成后,6小时内不淋雨。当气温高达34℃以上或低于5℃时,尽量不要安排施工。高温天气 时,尽量在早上10点前和下午15点后施工,中午不施 工。低温天气时,尽量在早上9点后至下午16点前施 工。 (1)顺着同一个方向均匀地把混合料呈长条状倒在基 面上。 (2)为控制厚度,要注意走姿、拿耙的力量、拿耙的角度、和拿耙的移动速度。无经验的师傅建议先在场地边角的地方试刮。能控制刮层厚度在1 mm左右后,才可大面积的施工。倒料人员注意配合,让耙平人员能持续耙平,不要停顿作业。 (3)每桶材料倒完后,倒置,让余料流干净。 (4)在刮第二遍弹性层前,先检查第一层的胶面是否出现针孔,若有,按不积水的方法配料刮平。 (5)工程面积大不能1天内完成单层结构的,把料正常耙平,再用镘刀齿在耙好的面层上(进约30㎝宽度)呈斜边将料刮薄至50㎝左右。以利第二天施工时接头易接平。 (6)每道涂刮层时间间隔,以上一遍干固为准。以每 一遍1 mm厚左右,施工到符合设计厚度。缓冲层干固 后,用积水法测试表面积水,积水处用缓冲层材料补 平。每一遍刮好的塑胶层,干固后要检查有无凸出位 置、有无颗粒状杂物在表面,若有要用150角磨机将该 部份打磨平整,清理干净,再做下一工序。 六、水性面漆层施工 用滚筒或专用喷枪,分多道涂于加强层面上。一般分三遍施工,当湿度大于85%或温度低于5℃时不宜施工。每一遍施工完成后,保持6小时内无雨淋和浸泡。 (1)用滚筒施工时:认真仔细,不可漏涂,滚筒不可太快移动,要基本保持在一定的合理范围速度。局部底凹位置用滚筒前端部 位滚涂。 (2)为避免出现砂粒分布不均,接头有阴影情况, 施工时,另一人拿着干净的白滚筒,在未干面漆上 面的垂直方向来回滚动,做到分散、吸收厚涂拉薄 作用。当空白滚筒带有面漆料时用清水冲洗干净,甩干水再来收滚。滚涂的接边尽量呈现有规则或直线接边,不得随意停顿。

塑胶跑道施工方案

塑胶跑道施工方案 一、施工方案 1、工程概况 1.1概述 本工程为八方小区小学运动场工程,计划投资57万无元,工程施工内容包括250m长的环场塑胶跑道,环道内的人工草皮足球场,两个小篮球场,以及沙坑、乓乒球区以及其它的运动场地。 1.2技术标准 环形跑道宽度为 6.3m全部采用塑胶材料,小足球场宽47.5m;升旗台位于正北方的环道内,长4m,宽3m,采用砖砌台旗台座;沙坑位于跑道的外侧,沙坑助跑距离为18m,沙坑长8m,宽6m,四周边缘高出原有地面1cm,沙坑四同采用砖砌坑壁,粉水泥砂浆抹光;足球场内人工植草皮,蓝球场采用水泥砼拉毛。 1.3工期 本工程招标文件要求工期为2个月,我公司将根据类似施工经验,将原有工期进行提前,确保54天内完工全部工程量。 2、施工部署 2.1施工组织机构 根据本工程的实际情况,结合我公司的管理经验,本项目

将设置项目经理部一级管理机构,代表总公司全权负责该工程的施工管理。项目经理部下设工程技术组、质检安全组、机械物资部、综合办公室、中心试验室5个组。分为土方施工队、砼施工队、塑胶施工队、测量组。 2.2各部门主要职能 项目经理部:负责组织项目的生产,经营,投资控制,协调各部门关系,组织质量管理体系的运行。 技术科:贯彻执行国家有关技术政策及业主技术管理制度,对项目施工技术工作全面负责;负责制定施工方案,编制施工组织设计,参与施工预决算,审查施工结算;负责施工过程中试验、测量等重大技术问题的决策及报告。 工程科:负责工程技术业务,编制工程进度计划,收集整理当月计量报表、汇集整理竣工资料、积极配合工区实施控制测量、自行处理一般技术问题,为项目经理提供可靠资料。 质检科:负责质量管理工作和工程创优计划的制定,并组织实施,负责工程质量事故的调查和处理,及时向上级报告。配合监理工程师对工程质量进行控制,负责工程日常施工质量监督工作。质检科下设中心实验室,负责施工前进行标准实验,施工中进行检测试验,施工后进行鉴定试验及数据整理,同时对工区实验工作进行指导监督,为项目经理及时提供处理意见建议。

网球场建设工程施工方案

网球场建造工程 球场施工及要求 施工步骤:第一步:规划、选址。第二步:基础建造。第三步:网球场、场地四周挡网、网球墙、灯光系统等附属设施建设。第四步:场地面层铺设。第五步:画线,挂网。第六步:验收完工。 1、场地规格: 单打场地尺寸:宽8.23米、长22.77米;双打场地尺寸:宽10.97米、长期23.77米; 场地划线:发球中线线宽应为5CM,端线最大宽度不超过10CM,所有其它线的宽度均应在大于2.5CM,小于5CM。 ※测量:所有的测量都应到线的外沿为止。 ※颜色:所有的线应是同一颜色,球场后面放置的广告或其他物品,不得使用白色、黄色。任何汪颜色,只有当其不妨碍打球者视线时,方可使用。 ※缓冲区:边线至固定障碍物的距离至少为36.58米;端线至固定障碍物的距离至少为6.401米;带看台的球场端线至固定障碍物的距离至少为8.23米;场地之间的距离为7.315米或至少为3.658米;球场上方固定障碍物高度:边线外36.58米处上方不得低于5.486米;端线外6.401米处上方不得低于6.401米;球网上方不得低于10.668米。 2、场地坡度 ※每片场地坡度应至少为2.78‰(1:360),最大不得超过8.83‰(1:120);

※从边线到边线向同一方向倾斜的场地不超过3块(54.864米); ※从底线到底线向同一方向倾斜的场地不超过1块; ※整个球场应在一个斜面上; 3、场地平整度 ※场地表面任何位置藏水不得超过3MM(1米直尺)或4MM(3米直尺); ※场地平整度合格率不小于85%; 4、排水 ※排水设施必须安装在球场的周围; ※排水沟宽度不得小于305MM,深度不得小于457MM; ※排水沟坡度不得小于1%(1:100); 5、网球场选址 (一)向阳、避风; (二)排水良好,地下水位不高; (三)不得离公路过近,不得有移动物等。如有上述情况,最好用避光网状物挡住为宜; (四)在场地周围能种植草坪和植物; (五)便于群众使用; (六)场地边线以正南正北方向为轴,最大偏转角度不得大于18°;

塑胶篮球场施工方案

塑胶篮球场施工方案 塑胶篮球场施工方案(一) 一、一般新建工程,弹性地材均在水泥混凝土面层和水泥砂浆面层上进行铺设,所以基层施工条件必须达到国家建筑地面工程施工质量验收规范《GB50209-20**》中对水泥类基层表面所规定的“应平整、坚硬、干燥、密实、洁净无油脂及其他杂质,不得有麻面、起砂、裂缝等缺陷”条件后,方可进行下面的材料铺设工作。 二、施工条件: PVC地材铺设前及完工后48小时内,施工现场必须保持清洁、封闭、防风雨并保持恒定的温度。另外,地面干燥程度对PVC地板的施工也至关重要。因此在铺设地板之前: 1、使用含水率测试仪测基层的含水率,基层的含水率应小于3%; 2、检测地面的含湿量,最可靠的方法是检测混泥土的相对湿度,而且测试点必须在最潮湿的地方,不可以在窗口或门口处测量,因为该处测试值可能过低,其中还必须注意测试的深度:悬空的混凝土地面由表面向下20%深度处;靠地混泥土地面40%深度处; 3、使用温度计检测温度,室内温度以及地表温度以18度为宜,不应在5度以下及30度以上施工; 4、宜于施工的相对空气湿度不得超过60%。如已加防潮层,相对湿度可容许达到85%,但一旦超过85%就不能铺设; 5、不能在潮气不断上升的水泥地面上直接铺设PVC地板,必须先通风,或者先铺设一层防潮层; 三、基层地坪要求及处理: 在PVC地材铺设之前,地面状况最为重要。地面好坏直接影响并决定地材的功效和外观。地面必须坚实、光滑平整、干燥、干净。采用1000瓦以上的地坪打磨机配适当的磨片对地坪进行整体打磨,除去油漆、油渍、化学溶剂、硫化物或固化物、密闭剂、沥青和胶水等残留物,凸起和疏松的地块、有空鼓的地块也必须去除。用不小于2000瓦的工业吸尘器对地坪进行吸尘清洁。对于地坪上的裂缝,可采用白水泥、石膏进行修补; 四、界面剂(底涂)处理: 1、除极少数情况,基层都需要界面剂(底涂)处理;其作用在于: 封固经吸尘清扫后仍无法彻底去除的地表浮尘,以确保自流平/粘合剂与基层存在真实、完全的结合面。 均匀基层吸水性,以确保自流平/黏合剂不会因基层吸水性过大而失去流动性或因基层吸水性过小而消弱强度。 粘接架桥作用,以增强自流平/黏合剂与基层的紧密结合。

体育场地各项施工设计工艺设计

硅PU (1)基础:素土夯实,依次铺设15cm厚水泥稳定层,15cm厚C25混凝土。 (2)底层:用硅PU专业球场界面底胶,满场刮涂。 (3)弹性层:用硅PU专业球场弹性材料满场刮涂后放水,测量水平,画出积水位置,高处打磨,凹处填补。对人体关节起到缓冲、保护作用。 (4)加强层:用硅PU专业球场弹性材料满场刮涂。必须主场颜色干透后方可进行副场颜色施工。 (5)面层:用硅PU专业球场面层材料按球场分色要求刮涂,具有高耐磨性能。 (6)划线:按国际标准球场地划白色界线。(专用划线漆) 附成型截面图: 透气型塑胶

一、施工工艺及流程 1、场地基础清理清理基础表面杂质及浮灰、铲除混凝土拌合后残留部分使表面清洁。如遇到清理不干净的地方则用水清洗。 2、底胶滚涂采用单组分胶水在施工面进行滚涂,要求做到全方位、无遗漏;底胶起到的作用是承上启下使后续施工的弹性层和基础更好的粘结。底胶施工后即可进行弹性层铺设,如底胶滚涂后未进行弹性层铺设就遇到雨水,则天晴施工时需重新滚涂底胶。 3、弹性层施工单组分胶水与弹性黑颗粒搅拌后采用专业摊铺机或人工进行摊铺,做到表面平整;(弹性颗粒固化时间约12小时) 4、场地防护弹性层施工完成后面层喷涂前采用薄膜和透明胶将场地周边保护起来,避免污染场地周边环境。 5面层喷涂采用喷涂面胶、喷涂颗粒以及喷涂胶粉搅拌均匀后用专业喷涂机器喷涂,喷涂一遍面胶、固化后再进行第二次喷涂。(喷涂第二便时需有第一遍喷涂的反方向进行) 注意事项:1、塑胶施工需地面干燥,下雨后需晴一天后方可施工。 二、透气型塑胶剖面图 丙烯酸 一、修补方案 1、修补:针对破损裂缝,采用丙烯酸强化填充剂混合傻、水,搅拌后,填补场内裂缝凹陷处,以达到整体面层平整,无裂缝、坑洞。 2、面层:用丙烯酸彩色料浓缩物加水搅拌后,整体涂刮一层面漆。

学校塑胶跑道施工方案设计

一、工程概况 本工程位于平顶山市第十六中学校区,工程为一个400m塑胶跑道运动场及配套设施其中包括:400米标准塑胶面跑道、100米及110米栏塑胶面直跑道、两条跳远塑胶跑道、一个竞赛用的塑胶面跳高区及两个竞赛用铅球投掷区。 工程设计: 1.400m塑胶主跑道: 本工程位于平顶山市第十六中学院内,田径场地为400米标准跑道,共为8道,每道宽1.220米,内跑道转弯半径为38m;做法为:素土夯实→100㎜碎石垫层→150㎜厚含6%水泥干硬性混凝土→40㎜AC-20中粒式沥青混凝土→27㎜AC-10细粒式沥青混凝土→塑胶面层;塑胶跑道采用传统混合型聚氨酯塑胶面层,标准13㎜厚;跑道及附区塑胶面厚度为13㎜,跑道局部加厚区塑胶面厚度为20㎜,铅球区塑胶面厚度为53㎜。 2、100m直跑道: 直跑道共有8条跑道,每道宽1.220米,局部位于400m跑道中,塑胶面层厚13mm,基层做法同主跑道。 3、跳远场: 为两条训练用的跳远及三级跳远跑道,位于主跑道外左侧,助跑跑道宽1.22 m;跑道做法同主跑道;起跳板为活动起跳板,内置橡皮泥显 示板,背面加贴25㎜厚与助跑加厚区同材质的塑胶面层;砂坑由200厚 块石和53厚红砖砌成,内填100厚细石层、100厚砂砾和300厚细砂。 4、跳高区、铅球区: 分别位于环行主跑道的两个半圆区内;基层做法同主跑道,跳高区面层为13mm厚红色塑胶面层,局部加厚为20mm;铅球投掷区的塑胶面为53厚,抵趾板为木质抵趾板,漆白色;投掷圈垫层为100厚C15素砼垫层及150厚C25混凝土层,面层为预制可移动的塑胶面层厚20㎜。 5、足球场:

位于环行跑道的中间,其长为100米,宽64米;设有二副球门,为可移动式球门;足球场采用50㎜8800dtex×14000针进口人造草丝,分为双色。 6、排水沟: 垫层为100厚碎石垫层和C15混凝土层;沟壁由MU10机砖砌成,采用M5.0水泥砂浆砌筑,沟壁内侧及沟底采用1:2.5水泥砂浆粉刷抹光20厚;上浇筑150㎜厚C20厚混凝土;场地的雨水沟宽度为300㎜,排水坡度为0.5%。 7、雨水管: 采用承压钢筋砼雨水管,管径300㎜;雨水管排水坡度为0.8%,管道基础为素混凝土基础。 二、施工部署 (一)工程目标:

网球场沥青混凝土施工方案人工铺

沥青混凝土施工方案 一、编制依据及编制原则 1.1编制依据 (1) 三峡坝区篮球场、网球场整治工程施工招标文件及设计、技术要求。 (2) 依据实地调查情况和相关信息、资料等。 (3) 我单位设备物资资源、经济技术实力及类似大型市政工程施工经验。 1.2编制原则 (1)在充分理解招标文件的基础上,细致学习图纸,结合本工程现场实际情况及工期要求,合理的编制施工方案。 (2)施工总体部署合理,施工计划可行、高效,确保总体工期要求。 (3)采用先进的设备和科学的管理方式确保工程质量及施工安全。响应业主的要求,发挥自身优势,争创精品工程。 (4)在施工全过程中采用周密的环境保护措施及文明施工措施。 二、工程概况

2.1工程概述 本工程是对三峡坝区内原十四小区的两片网球场进行整修,在原 有的混凝土面层上做沥青混凝土层,然后做丙稀酸面层。从而满足三峡坝区员工的体育文化生活。 2.2工程设计情况 下面层:5cm厚AC-20型粗粒式沥青混凝土;上面层:3cm厚AC-13型细粒式沥青混凝土;表面坡度0.4%,从场球网中线往两边分。 三、施工总体控制目标 3.1施工总体目标 3.1.1工程质量目标 确保本工程质量达到合格标准,创建优良工程的目标。 3.1.2工程进度目标 计划开工日期从2006年9月20日,计划工期4天。 四、工程资源配置计划 4.1劳动力组织计划 针对本工程工期紧,任务重,需投入较多劳动力投入施工的特点,我公司将按照合同总体工期要求,合理组织各种技术工人、劳动力进场。所有人员要求在上岗前3天内到位,以便培训和组织工程技术交底。所调入的施工队伍均具备丰富的城市市政施工经验,并在施工期间持证上岗。 4.2.材料运到现场的方法 沥青搅拌站经监理工程师及业主批准后按工期要求加工生产,在满足现场的沥青混凝土摊铺的要求下用20-30吨的自卸汽车运至现场。 4.3拟投入的主要机械设备情况及进场计划 4.3.1主要施工设备配置依据

硅PU塑胶球场材料施工工艺

硅PU面层 一、施工前的注意事项 (1)、土建基础的验收 A、水泥混凝土 1.水泥混凝土基础选用钢筋混凝土,强度为C25,基础伸缩缝部分应尽量平整,建议用商品砼,保水养护必须不少于7天,总养护期不少于28天。 2.基础各结构层的材质、强度、结构厚度及密实度符合设计要求。结构层中应加铺防水薄膜(0.2-1.0mm),搭接处需大于10cm。 3.水泥混凝土结构层应一次浇筑完成,表面采用铁抹子赶压处理,抹平,不得过于光滑细致;不能外露石子,不反砂,无蜂窝、麻面、露石、露筋、裂纹等现象发生。 4.场地坡度:新建球场单片场地应在一个斜面上,单片场地的坡度至少应为0.5%(1:200),最大不应超过1%(1:100)。球场的纵轴线应为南北朝向,排水坡度可以选择自西向东或自东向西。 5.场地基础应平整、密实,半径3米范围内误差不得超过3mm。 6.路缘石安装稳固、顺直,勾缝严密,应和基础面层水平,无缺楞掉角现象。 7.伸缩缝:新水泥混凝土基础浇制后两天内必须切割合理温度缝,原则以不大于6x6m为一方块切割,若分板块浇制的板块间必须切割温度缝,切割温度缝要求宽为6-8mm,深度不少于30mm,(保证基础热胀冷缩能集中在温度缝中变化,不会导致基础其它地方开裂)。 B、沥青混凝土 1.碾压重量不得低于2.1吨/m3,密实度大于95%;沥青混凝土摊铺前必须均匀喷洒沥青底油;表层细沥青厚度不得低于3cm,型号为AC-10F,必须用摊铺机进行施工,总养护期不少于28天。结构层中应加铺防水薄膜(0.2-1.0mm),搭接处需大于10cm。 2.场地坡度:新建球场单片场地应在一个斜面上,单片场地的坡度至少应为0.5%(1:200),最大不应超过1%(1:100)。球场的纵轴线应为南北朝向,排水坡度可以选择自西向东或自东向西。 3.基础表面应保证夏季高温时不反油、无蜂窝、无麻面、无油、没有受柴油、汽油污染,如沥青混凝土遇水后有泥点,必须用大量洁净的水冲洗。 4.基础表面无裂缝,无粘接不牢之处,经冬夏热涨冷缩之后,场地不产生裂缝,无不均匀沉降。 5.场地基础应平整、密实,半径3米范围内误差不得超过3mm;

塑胶运动场施工组织设计

左权县第二中学校操场改造 工程项目 施 工 组 织 设 计

目录 第一章编制依据及工程概况 第二章工程施工的重难点及保证措施 第三章施工总体目标 第四章施工准备 第五章施工总体部署 第六章施工协调工作 第七章主要施工方法 第八章工程质量保证措施 第九章安全管理体系与措施 第九章工期保证措施 第十章文明施工及环境保护管理措施 第十一章“四新技术”的推广运用 第十二章季节性施工保护措施 第十三章降噪防尘及环境保护措施 第十四章降低工程造价措施 第十五章工程配合服务和质量保修承诺 附表一:拟投入的主要施工机械设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图 附表六:临时用地表

第一章编制依据及工程概况 第一节编制依据 一、编制依据 1、招标文件及其等效补充文件,随同文件发送的有关施工图。 2、现行技术规程、规范及技术标准。 3、本企业的施工技术水平、管理水平及成功经验。 二、编制原则 1、严格按招标文件中各项技术标准和条款进行编制。 2、执行国家有关政策法规、规程、行业技术标准和技术规定。 3、结合实际因地制宜的原则。 4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。 5、减少各部位、各工序、各工种相互干扰的原则。 三、编制说明 1、在认真、全面、系统地阅读招标文件的基础上,深刻领会和贯彻业主对投标者的各项要求而编写。 2、我公司根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。以达到快速、优质、高效、安全的管理目标。确保工程质量优良。

塑胶运动场施工方案及工艺方法

word 塑胶运动场施工方案及工艺方法 2.1 准备工作 2.1.1 技术准备 2.1.1.1 组织项目人员认真熟悉图纸,熟悉技术规范程序,认真审图,对不明确的问题,要及时与有关方面联系。 2.1.1.2认真编制施工组织设计,对工程的特点、施工、布置、质量安全等措施及主要部位施工方法做出明确的文字及图纸说明,进行认真的技术交底。 2.1.1.3 编制施工预算,为施工提供正确的数据。 2.1.1.4据设计图纸设计规划,测量及检查场地基础是否符合设计要求。 2.1.2资源准备 2.1.2.1施工队伍的三项教育,未经培训合格人员不得上岗。 2.1.2.2对各种主料、辅料组织进行检查检验。 2.1.2.3各种施工机具进场前检修。 2.1.3施工现场准备 2.1. 3.1清理、清洁现场。 2.1. 3.2搭建临时设施,合理布置材料的堆放。 2.1. 3.3保证场内施工道路的通畅。 2.2 塑胶施工工艺技术 底胶厚5.5mm,面胶厚2.5mm。基本由配料、搅拌、摊铺、修边、消泡五项工序内容组成。 2.2.1底胶 底胶的配比为: 跑甲:跑乙:催化剂:小黑颗粒=1 : 6 :0.08 : 1.77 配料人员必须严格执行配比,要求倒入乙组时干净、彻底,己确保配比准确,减少消耗,同时防止乙组粘于桶壁。 A、搅拌 加入乙组、催化剂搅拌1-2分钟;加入甲组搅拌1分钟;加入小黑颗粒搅拌1分钟。每个搅拌过程均需升降2-3次,必须控制好升降高度,力求较低短的时间,较小的掺气量使物料搅匀。 B、摊铺 底胶一律采用拉扒摊铺的方法。在拉扒子时必须严格控制高度卡子,确保摊铺厚度与要求一致,行走平缓自然,扒面应垂直于地面,并与行进方向保持一个向外的夹角,减轻物料上涌的现象。 喂料人员保证直线型喂料,防止物料外溢。 拉扒人员注意卡子的高度,确保薄厚一致。 C、修边 底胶的修边作业很少,只是场地的四周修边,需根据场地的实际情况而采取不同的方法。 D、消泡 a. 将脚踏鞋、消泡笤帚等工具备好。 当铺胶面积较大,消泡人员较多时,应将消泡人员分成两组,分别负责第一和第二遍消泡。 穿脚踏鞋时,必须与脚固定好,防止滑脱。 b. 铺胶刚开始时,消泡人员可在边沿消泡,当铺胶到第三罐时,第一遍的消泡人员应进入胶面消泡,随后3 ~6分钟第二遍消泡人员也应进入胶面消泡。 c. 消泡的重点为罐与罐的衔接部位,该部位应反复消泡,直至色差基本消失止。 d. 消泡时,步幅应适当加大,同时应避免脚在胶面上的扭动与滑动,防止出现脚踏鞋陷入地基和胶面出现划痕的缺陷。 e. 在消泡过程中,应始终保持笤帚在空中和胶面上划动的连续性,而不能在胶面上停留。同时,入胶时用力要轻(在消第一遍泡时,尤其要注意),而后逐渐加力。入胶时用力过大,极易使

网球场施工方案

网球场施工方案

网 球 场 施 工 组 织 方 案 网球场建造工程方案 一、工程概况: 根据甲方要求,将运动场地庙宇为标准网球场1片约670 m2,围网约440平米,灯光8盏。 二、设计原则: 依据甲方提出的要求,按照国家制定的有关标准,结合本场地的实验情况,使本场地适应教学、训练和体育比赛的需要,庙宇以下二种方案供甲方选用: a)基础采用沥青结构,围网采用勾花网,灯光采用飞利浦亚明网球专用灯,面层采用硬地丙烯酸材料。

b)基础采用水泥结构,围网采用勾花网,灯光采用飞利浦亚明灯,面层采用3-5MM弹性丙烯酸材料, 三、技术规范: 地基要求及标准: 平整度要求:3米圆周内误差为±3MM 坡度:由中线向两边倾斜0.5% 结构: 三七灰土层:30㎝ 无机料层:15㎝ 粗粒式沥青砼3㎝ 面层材料: 1、硬地丙烯酸:1.3㎜ 2、弹力丙烯酸:3-5㎜ 围网材料: 1、围网:真径3.5㎜,网孔5㎜*5㎜,钩花包塑网。 2、钢管:2.0寸2㎜厚焊管。 3、扁铁:2㎝宽,1.5㎜厚扁铁。 4、预埋件:直埋,底焊接直径16㎜,长35㎝的钢筋。 5、油漆:采用“红狮”牌,醇酸油漆。 6、燕尾钉:采用“白塔”牌,2.5㎝长的燕尾钉。 灯光材料:

1000瓦飞利浦亚明灯 质量标准: 合格 四、详细说明及施式组织方案: 运动场沥青地基结构施工工艺流程: 施工工艺流程:测量放线→平衡土方→土基(素土夯实)→ 3:7灰土→无机料层→粗粒式沥青砼→红粒式 沥青砼。 测量放线 1、对测量工作人员技术要求: 场地的排水坡度为0.5%在各层都必须用10-20吨的压路机压实,密实度必须达93%以上。 依据运动员对跑道及场地的不同要求,因此各部位的几何尺寸必须达到施工设计图纸要求的标准;同时由于对排水的特殊要求,除管道应按坡高程设置外,场地地表的竖向及标高尤为重要,因为测量工作不但是确保施工质量的关键,还是本工程能否经过验收的重要环节,因此对工程的测量工作要加强管理及控制。并严格测量复核制度,未经复测不准进行下道式序。 2、运动场±0.000为量低点顶面标高:

塑胶运动场施工设计方案

. . 中左权学校操场二县第改造程项目工 施 工 组 织 设 计

教育资料word . . 目录 第一章编制依据及工程概况 第二章工程施工的重难点及保证措施第三章施工总体目标 第四章施工准备 第五章施工总体部署 第六章施工协调工作 第七章主要施工方法 第八章工程质量保证措施 第九章安全管理体系与措施 第九章工期保证措施 第十章文明施工及环境保护管理措施第十一章“四新技术”的推广运用 第十二章季节性施工保护措施 第十三章降噪防尘及环境保护措施 第十四章降低工程造价措施 第十五章工程配合服务和质量保修承诺

附表一:拟投入的主要施工机械设备表 附表二:拟配备本工程的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:施工总平面图 附表六:临时用地表 教育资料word . . 第一章编制依据及工程概况 第一节编制依据 一、编制依据 1、招标文件及其等效补充文件,随同文件发送的有关施工图。 2、现行技术规程、规及技术标准。 3、本企业的施工技术水平、管理水平及成功经验。

二、编制原则 1、严格按招标文件中各项技术标准和条款进行编制。 2、执行国家有关政策法规、规程、行业技术标准和技术规定。 3、结合实际因地制宜的原则。 4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。 5、减少各部位、各工序、各工种相互干扰的原则。 三、编制说明 1、在认真、全面、系统地阅读招标文件的基础上,深刻领会和贯彻业主对投标者的各项要求而编写。 2、我公司根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作容。以达到快速、优质、高效、安全的管理目标。确保工程质量优良。 教育资料word . . 第二节工程概况 一、工程概述 1、工程地理位置

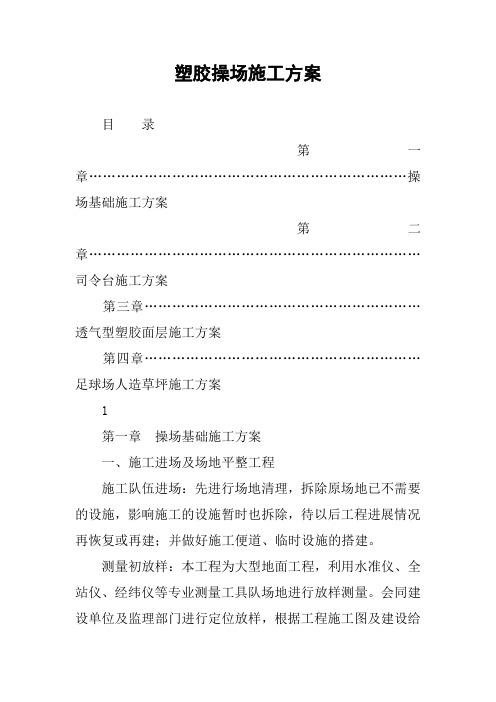

塑胶操场施工方案设计

塑胶操场施工方案 9.7.1、跑道及篮球排球基础 一、石灰、粉煤灰砂砾合料 1、采用石灰、粉煤灰,按设计要求的配比搅拌,严格控制含水量及石灰、粉煤灰,以确保石灰、粉煤灰砂砾合料的质量。 2、施工前送检测中心进行配比试配,求得最佳含水量及最大干容重。并且无侧限七天抗压强度大于3.0MPA。 3、铺设前,先将路槽面喷水湿润,现场搅拌混合料由汽车运至工作面上,按一定间距卸料,然后人工进行铺平。铺设至设计高度后,用振动式压路机进行碾压,碾压期间,随时观察层面的平整度及高度,局部低洼处及时填补并碾压密实。 4、砂砾合料碾压后基层厚度为200mm,密实度必须达到设计要求。 5、如在施工期间遇到雨天时,及时用塑料布覆盖住,以防雨水冲洗。 6、压实密度达到2.2kg/L,其厚度允许偏差5%,外观、表面平整坚实,无沙窝,无松散。 二、沥青混凝土层 (1)沥青混凝土配比采用中间级配,保证一定的密实度,空隙率要求6-9%,细料不宜太多,保证热稳定性较好。 (2)为避免妨碍沥青层与塑胶面层的粘结能力,在辗压时,压滚上不得涂刷柴油和其它重油。(3)铺设粗沥青混凝土厚60mm,用辗压机进行辗压,开行速度不大于30m/min,每次重叠压宽度不应小于200mm。 (4)当辗压机辗压时,要从低处一端向最高的部分进行,任何情况下都不能从中间起开始滚压,用滚子压时可使用压路机的驱动轮,沿材料铺设方向进行,滚压后结合部分要漂亮,固着要完善,接着性要均匀,如有裂缝,蜂窝、脱皮等现象时应挖去,扫清,用热沥青混凝土修补,其铺设压实均应满足质量要求,不得用沥青作表面处理,接缝处需仔细压实。 (5)沥青基面完成后,要加固得完全平滑,不可用车辙,硬结,凹沉,龟裂或开口等,用滚子压时注意不要出现龟裂颧材料移动现象,如果表面上留有隆起或其他不压实的象征,就应挖去或用其他方法消除,完成面用3m直尺检查,不得超过2mm。

PU球场施工方案

NDS-202 PU 球场涂装 简易施工方案 一、性能特点 本产品具有极为优异之耐候性、耐磨耗性、耐水性及接着性,且色彩丰富。其表面止滑处理弹性佳,耐侯性好,清洁保养容易,维护修补容易。 二、适用范围 网球场、标准跑道、篮球场、羽毛球场、排球场、儿童乐园、人行通道等各种运动场所。 三、施工工艺 基面打磨、清洁→辊涂防水底漆→批刮PU底胶→批刮PU面胶→辊涂防紫外线面漆→划线→自检→验收 四、具体操作方法 1、基面打磨、清洁和修补。 2、防水底漆涂布(防水底涂配比1.5:1): 采用防水底漆打底,加强与边沿和基础之接着性,以防止日后面层与基础脱落。打底漆用量在0.2㎏/㎡—0.25㎏/㎡左右,局部涂布,特别在边角处和保护边处。 3、底胶层涂布(中涂配比4:1): 1)先将PU底胶和PU通用胶水严格按照4:1(重量比)进行充分搅拌后,再按PU通用胶水重量的4%-6%加入催化剂,再充分搅拌后,以齿状镘刀涂布2.5㎜厚,用量为3㎏/㎡,涂布均匀,严格控制厚度。 2)等弹性底层完全干透后,试水检查平整度,在积水超过2㎜处做好记号,用PU料补平。 4、面胶层涂布(面涂配比4:1) 先将PU面胶和PU通用胶水严格按照4:1(重量比)进行充分搅拌后,再按PU通用胶水重量的4%-6%加入催化剂,再充分搅拌后,以齿状镘刀涂布2.5㎜厚,用量为3㎏/㎡,涂布均匀,严格控制厚度。 5、防紫外线面漆涂布:

将防紫外线面漆和固化剂严格按1.5:1(重量比)进行充分搅拌,再添加止滑粉(按防紫外线面漆用量的1.3%配置)并搅拌均匀,用辊筒或者喷涂机涂布在PU面胶层上,用量为0.15㎏/㎡。 6、球场划线(划线漆配比3:1) 将划线漆和划线漆固化剂严格按3:1(重量比)进行充分搅拌,用辊筒进行划线。(用量:整个球场用量9公斤) 五、胶面铺装紧急情况处理: PU球场施工过程中,往往会遇到许多紧急情况,大致情况有:下雨、刮风、停电等。紧急情况的处理方法有: 1、下雨 如果PU铺装施工过程中突然发生下雨的紧急情况,则立即停止配料,用预先准备好的塑料薄膜盖好电机、搅拌器以及物料桶等,如搅拌器中有已搅拌好的胶浆应立即将胶浆倒入料车中,当垃圾处理掉。摊铺工序应迅速将余下的胶浆铺至模腔中。 2、刮风 如果铺扎施工过程中出现刮大风紧急情况,立即停止配料、摊铺工序,如发现有杂物刮至胶浆或液面上应不断将杂物清除掉。 3、停电 如果配料过程中发生停电事故,如能及时修复电路的应立即修复,如不能及时修复的,立即停止配料,同时通知摊铺工序做好停工准备,如果搅拌器中有物料应当垃圾处理掉。 广州市耐迪涂料有限公司

塑胶施工方案

和平里一小塑胶操场施工方案 一.组织放线,定好标高后开始挖掘。注意拉好警戒线,保证施工安全。 二.挖掘完毕后平整场地,进行素土夯实。保证夯实后密度不小于0.97. 三.铺设无机料。均匀铺设200mm厚无机料,压路机压实。边角处压路机压不倒地面应人工夯实。 四.铺设沥青面层。沥青面层为5+4双层紧密结合沥青面层。压实后,应放置7天后方可以进行下道工序。 五.塑胶面层铺设: 1.聚氨酯标准 项目标准技术要求试验方法 硬度(邵A)度45---60 GB/T531 回弹值,% ≥20 GB/T1681 压缩复原率,% ≥95 GB/T14833-93 抗拉强度,MPA ≥0.7 GB/T10654 拉断伸长率,% ≥90 GB/T10654 阻燃性,级 1 GB./T14833-93 一、质量标准: 中华人民共和国国家标准《塑胶跑道》(GB/T14833-93); 二、塑胶的供货、铺设划线、验收及维护保养: 1、塑胶原材料及配料符合国家一级质量标准,铺设依据国标GB/T14833-93执行。维护简便、使用安全,舒适美观,抗紫外线、抗老化、抗污染性好,不鼓泡、不掉粒、不变形、抗尖钉能力强,具有适度的弹性和反弹力,其正常使用寿命不少于10年,我公司提供1年内免费维护保养。

2、施工中避免有油和水等异物撒在沥青面层,以保证塑胶面层表面干净、鲜艳。如施工中不慎在胶面上撒了异物,则立即用清洗干净。 3、施工中由专人负责看护,避免发生在新铺的铺面上有人走动。 4、施工中质量负责人根据现场情况,具体组织先后铺设顺序及部位,避免发生在新铺胶面上走动或运送原料,以保证胶面清洁及其平整度。 5、铺装塑胶前,先清扫干净沥青面层,进行塑胶铺装。由一专人负责铺料,一人负责配料登记及监督胶料的搅拌。做到随时做好跟踪检测的工作,严格保证面层的厚度和平整度。严格按国标GB/T14833-93的规定进行检验。 三、面层施工: 胶水—加入催化剂—加入黑胶料—加入色浆—搅拌成彩色粘稠胶料—现场喷涂—测量、划线。 1、塑胶跑道施工方法: A、清理现场,放水,把积水部分画圈,把配料、搅拌场地清理好,保持配料场地及周围的平干净。 B、配料:严格执行公司技术部下达的工艺配方,准备计量各组分,搅拌均匀。所需工具:台称、配料桶、搅拌桶、搅拌机、开桶板子、钳子、刀子。 C、封底找平:把积水部分用料找平,然后封底消泡,采用工具有:带桎子筢子、油灰刀、脚踏板、铝合金刮板。 D、搅拌:浆料、黑胶粒按一定比例搅拌均匀,每组充分搅拌。 E、喷涂面层:由指定技术人员操作,待底层干透、稳固后,用机械喷涂面层,厚度为2-3mm。 F、修边:接边部位由指定技术人员修整,在接硬边时,应根据坡度调整,在接软硬边时,应对硬边清理打磨,以保证粘接的牢固性。修边人员并随时检查厚度、

塑胶运动场-施工方案及技术措施

第八章施工方案及技术措施 一、人造草坪的铺装工艺 (一)、施工工艺流程: 1、测画底线→ 2、草坪准备→ 3、草卷展开、修边→ 4、粘接接缝边→ 5、标志 线的切割→6、粘接标志线→ 7、注石英砂→ 8、注橡胶颗粒 (二)、施工技法: 1、在进场施工前,对地基的平整度、坡度和表面观感进行检测,需要修整的提出 修整措施和要求,在达到要求后,方可进场施工。复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,清理场地,以使表面无石子等杂物。如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。 2、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺 拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置;并用墨线或漆线弹出。 3、将草皮搬入场地沿横边方向摊开,并依次由纵边的一端向另一端推进,摊开 时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量。 4、将编织在草皮外沿且未能放置到功能线位置上的白色草线切下,放置一边待 用,如果白划线是另外编织的,则必须以手工裁剪成12CM宽白划线条。 5、将绿色草皮各接缝处搭接2-3厘米,用裁草推刀从搭接处中央切开,使两边 的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪。 6、将20或30厘米宽的连接带沿草皮接缝处铺开,放入草皮下面,尽量使草皮的 接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将万能胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观。 7、在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀 切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用橡胶锤反复捶打,务求连接部分黏结紧密。 8、当草皮摊铺拼接完毕后,草皮上摺折的部份需要以裁纸刀开口,拉直对接, 切除重叠的部份,然后胶结。
