XXXXX幕墙工程

编制人:

审核人:

审批人:

XXXXXXXX公司

2015年5月29日

目录

第一章工程概况———————————————————— 5一. 工程概况

第二章幕墙设计简介——————————————————— 6

一. 幕墙系统分布

二. 各立面幕墙设计简介

三.危险性较大的分部分项工程概况

四.幕墙主要性能指标要求

五.幕墙主要材料的选用

第三章编制依据————————————————————15第四章施工部署和施工计划——————————————16一.施工安装的基本条件确认

二.施工现场气候条件概述

三.施工管理目标及承诺

四.幕墙施工项目班子的配置

五.施工计划

六.总平面布置设计

七.施工现场用水用电计划

八.项目管理总体安排

九.施工总体进度计划

第五章施工工艺及案————————————————31 一.施工工艺流程

二.施工准备

三.测量放线

四.埋件安装

五.幕墙支承结构件安装

六.钢结构制作与安装

七.防火层施工

八.防雷装置安装

九.半隐框玻璃幕墙玻璃安装工艺

十.明框玻璃幕墙玻璃安装工艺

十一.铝板幕墙、铝板雨棚加工和安装

十二.铝合金玻璃地弹簧门制作和安装

十三.玻璃采光顶施工

第六章安全生产、文明施工组织措施———————————69

一.组织保障

二.施工安全措施

三.主要分部分项工程安全防护措施及要求

四.文明施工保证措施

五.环境保护措施

六.监测控制

第七章确保工期的技术组织措施———————————————一.施工进度保证措施

二.施工进度滞后抢救措施

三.抢工期措施

第八章质量管理——————————————————142

一.质量管理体系

二.保证质量的管理措施

三.主要质量保证技术措施

四.材料质量管理

五.幕墙制作质量保障

六.成品、半成品的保护

七.工程材料检测计划

八.质量通病防治措施

九.质量资料档案管理

第九章应急预案———————————————————154

一.现场应急救援小组的架构

二.突发事故的应急响应

三.突发事件应急预案及预防措施

四.恢复生产及应急抢险总结

第十章相关图纸及附件————————————————— 182

第一章工程概况和编制说明

一、工程概况

1.工程名称:XXXXX

2.工程地点:XXXX

3.建设单位:XXXX

4.建筑设计单位:XXX

5.幕墙设计单位:XXXXX

6.施工单位:XXXX

7.幕墙施工单位:XXXX

8.监理单位:XXXX

9.设计等级要求:结构设计使用年限25年,建筑耐火等级一级,二类防雷

建筑物。

10.工程概述:本单位施工的容由A座写字楼、B座酒店以及E座裙房(P轴、N

轴中心线往南)三部分组成。结构形式为:A、B座为框架—核心筒结构、E 座为框架剪力墙结构;建筑最大标高74.95m,A座7-17层,B座7-17层,E座裙房1-6层。建筑场地四砖砌围墙构成了封闭施工区,消防道路为混凝土路面,整个施工场地平整、宽敞,经土建混凝土运输车辗压密实,无下陷问题。在A座、B座各有一个人货电梯,所有的玻璃、铝板、玻璃幕墙的次龙骨、铝板幕墙的次龙骨、铝合金百叶、后置件、施工设备及部分幕墙主龙骨可利用人货梯完成垂直运输。对于面积较大的铝单板,人货梯不能运输的,全部用人力从楼层的楼梯运输。临时材料堆放在南面近路边处,与建筑群体最近距离为30米。

第二章幕墙设计简介

一、幕墙系统分布

1.本工程主要包含玻璃幕墙、铝板幕墙、屋顶层铝合金格栅、铝板雨篷、铝合金门窗,空调百叶,其主要位置为:

二、各立面幕墙简介

1.各立面简介

A座、B座各立面构造形式基本相同,各立面横向铝板幕墙与玻璃幕墙逐层分布,大部分部位为一层1.4米高的铝板幕墙,一层2.2米高的玻璃幕墙逐层分布。东立面、西立面15F-7F,1/1-D轴到1/1-C轴位置幕墙整体向室后退,同时此部位的玻璃幕墙高度变为3.35米,中间为0.25米的铝板装饰条;7F-14F,1/1-D 轴到1/1-C轴位置幕墙整体向室后退,同时此部位的玻璃幕墙高度变为2.65米,中间为0.95米的铝板幕墙。东立面、西立面1-B轴到1-C轴和1-E轴和1-F轴位置装有空调百叶。玻璃幕墙最大分隔尺寸为1655*1150,重量约59 KG;铝板幕墙最大分隔尺寸为1655*1150,重量约13KG。

A、B座屋顶层为一圈铝合金格栅,采用200*100*3mm的铝合金管安装,横向分隔尺寸为2米,在屋顶层搭设好4.1米高支撑杆吊篮后再施工。

E座裙楼玻璃幕墙和铝板幕墙相互穿插,一层安装地弹簧门。除与B座相接的南立面外,其他各立面都有广告牌(其他单位施工)。广告牌四采用铝板收边收口。采光顶采用钢结构安装,220系列驳接爪,面板为8+1.52PVB+8mm钢化夹胶玻璃。南立面二层顶有一圈铝板雨棚。

2.幕墙工程量

幕墙面积及主要形式:最高建筑标高74.95m,总面积约28000.00㎡。其中半隐框玻璃幕墙652㎡、明框幕墙8723㎡、铝单板幕墙11296㎡、地弹簧门169㎡、铝合金格栅百叶2111㎡、铝板雨棚1911㎡、玻璃雨棚469㎡、采光顶270㎡、不锈钢玻璃栏杆50m、铝合金装饰线条2780m。

三、危险性较大的分部分项工程概况

1.外玻璃幕墙、铝板幕墙等

施工位置较高:铝板幕墙高度69.8米,玻璃幕墙71.3米。施工花样多:铝板幕墙和玻璃幕墙穿插,并伴有铝板造型、收边及开启窗较多。本地区风力较大,阴雨天气较多,对高空作业及施工用电要求较。

2.裙楼采光顶部分

玻璃采光顶:角码安装、钢龙骨安装及焊接、钢龙骨防腐、玻璃安装等工序为安全控制重点。

3.铝单板雨棚部分

铝板雨棚位于裙楼的南立面,在二层顶位置向外挑出,吊篮无法直接施工,需使用活动脚手架施工,需特别注意活动脚手架使用时的安全。

4.后置埋板安装

后置埋板采用总包现有脚手架进行安装,需注意施工时的防火安全。

5. 铝合金格栅

铝合金格栅分布在A座、B座的楼顶位置,施工高度达到74.8米,使用4.1米高支撑杆吊篮安装,高空中防风、防坠落为控制重点。

四、幕墙主要性能指标要求

1、抗风压性能:

抗风压变形系指建筑幕墙在与其相垂直的风压作用下,保持正常性能不发生任损坏的能力,具有为保证幕墙的强度与刚度。风荷载标准值按照《玻璃幕墙工程技术规》及《建筑结构荷载规》确定。幕墙强度要求σ<[σ];幕墙刚度要

幕墙安全施工方案

幕墙安全施工方案

幕墙工程安全施工方案 工程名称:神华集团黄骅港企业联合办公楼室内精装修工程施工单位:中交一航局四公司 编制人:张宗远

目录 第一章编制依据 ............................................................................... - 0 -第二章工程概况 ............................................................................... - 1 - 1、工程简介................................................................................ - 1 - 2、裙房幕墙工程介绍 ................................................................ - 1 - 3、幕墙工程特点 ........................................................................ - 1 -第三章脚手架安全措施.................................................................... - 2 - 3.1裙房幕墙安装脚手架措施 .................................................... - 2 - 3.2 脚手架的验收、使用和管理................................................. - 4 - 3.3脚手架搭拆安全技术措施 .................................................... - 6 - 3.3.1脚手架搭设安全技术措施 ........................................... - 6 - 3.3.2脚手架拆除安全技术措施 ........................................... - 7 -第四章安全生产管理措施................................................................ - 9 - 4.1建立安全生产责任制...................................................... - 9 - 4.2建立安全生产教育制度................................................ - 10 - 4.3设立专职安全员,负责施工现场的安全检查工作..... - 10 - 4.4安全检查重点 ............................................................... - 10 -

哪些施工方案要专家论证

哪些施工方案要专家论证 以下安全专项方案需要进行专家论证:1。深基坑工程,开挖深度超过5米含5米或地下室三层以上含三层,或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程;2。地下暗挖工程;3.高大模板工程,高度超过8米或跨度超过18米,施工总荷载大于10KN/平方米,或集中线荷载大于15KN/平方米的模板支撑系统;4.30米及以上高空作业的工程5.大江大河中深水作业的工程6.城市拆迁或爆破和其他土石大爆破工程。 还有预应力张拉工程也需要专家论证 下列危险性较大的分部分项工程以及临时用电设备在5台及以上或设备总容量在50kW及以上的施工现场临时用电工程施工前,施工单位应编制专项方案。(一)土石方开挖工程 1、开挖深度3m及以上的基坑(沟、槽)的土方开挖工程; 2、地质条件和周围环境复杂的基坑(沟、槽)的土方开挖工程; 3、凿岩、爆破工程。 (二)基坑支护工程 1、开挖深度3m及以上的基坑(沟、槽)支护工程; 2、地质条件和周边环境复杂的基坑(沟、槽)支护工程。 (三)基坑降水工程

1、需要采取人工降低水位,且开挖深度3m及以上的基坑工程; 2、需要采取人工降低水位,且地质条件和周边环境复杂的基坑工程。(四)模板工程及支撑体系 1、工具式模板工程,包括滑模、爬模、飞模、大模板等; 2、混凝土模板支架工程 (1)搭设高度5m及以上的; (2)搭设跨度10m及以上的; (3)施工总荷载10kN/m2及以上的; (4)集中线荷载15kN/m及以上的; (5)高度大于支撑水平投影宽度且相对独立无结构可连接的。 3、用于钢结构安装等满堂承重支撑系统工程。 (五)脚手架工程 1、落地式钢管脚手架; 2、附着升降脚手架; 3、悬挑式脚手架; 4、高处作业吊篮; 5、自制卸料平台、移动操作平台; 6、新型及异型脚手架。 (六)起重吊装工程

幕墙施工方案(专家论证)

幕墙安全专项施工方案 一、工程概况 工作名称:太仓市传媒中心项目幕墙工程 工程地点:太仓市“南郊新城”的南部 幕墙设计:市华丽美登装饰装璜 监理单位:建科建设监理 建设单位:太仓市重点工程发展 土建单位:第筑集团 外装单位:市华丽美登装饰装璜 施工工期:321日历天 质量目标:工程质量合格 施工面积:建筑面积为39105㎡,共包括一个共用的地下室、主楼和裙楼三部分,其建筑规模分别为:主楼地上19层,标准层高4.1m,部分层高4.2m、5.0m,总高度89.15m;裙楼地上4层,层高为5.1m、5.4m,总高度23.2m。石材幕墙16762平方米,铝合金玻璃幕墙3965平方米,肋玻点式幕墙1066平方米,铝合金窗2963平方米。 室外装饰工程主要容:背栓开放式干挂石材幕墙{层4厚复合铝板防水层,保温岩棉仅在梁柱冷桥处设置(非承包项)};180系列铝合金隐框玻璃幕墙;150系列铝合金明框玻璃幕墙;吊挂全玻璃幕墙;铝板幕墙;不锈钢丝网(采用弹簧支座形式吊挂,不锈钢焊接钢丝网,不锈钢栏杆);玻璃栏板;铝合金隔热门窗;钢结构玻璃雨篷

等。 编制依据: 《建筑幕墙》GB/T21086-2007 《玻璃幕墙工程技术规》JGJ102-2003 《金属与石材幕墙工程技术规》JGJ133-2001 《点式玻璃幕墙技术规》CECS127:2001 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑装饰装修工程质量验收规》GB50210-2001 《施工现场临时用电安全技术规》JGJ46—2005 《建筑机械使用安全技术规程》JGJ33—2001 《建筑施工安全检查标准》JGJ59-99 《建筑施工高处作业安全技术规》JGJ80-91 建设部《危险性较大的分部分项工程安全管理办法》2009/05/13 《建筑施工扣件式钢管脚手架安全技术规(JGJ130-2001)》 建设工程安全生产管理条例 太仓市传媒中心项目幕墙工程《施工图纸》 太仓市传媒中心项目幕墙工程《施工组织设计》

幕墙工程施工方案 (1)

幕墙工程施工方案 本工程采用铝合金玻璃幕墙。外立面精装修均为甲方指定分包,我方将为指定分包单位提供合同范围内的总包服务,并进行质量、进度、现场安全、文明等方面的管理。 6.9.1 总包服务 外装分包进场的材料、办公用房现场指定; 外装分包的工人居住于集中的职工生活区(主体高峰期过后有部分工人撤场,生活区用房可以满足后续各工种工人的入住); 我方在合同约定和安全文明规定许可的前提下,满足外装分包对外架提出的改动要求,使其具备施工条件; 我方还将从垂直运输,现场用电等各方面配合外装分包的施工。 6.9.2 针对二次设计进行控制 在设计上,主要考虑强度、水密性和气密性、抗震和温差变形、隔音降噪、防雷、防火隔热、耐腐蚀性等方面的设计,保证该工程无论在使用功能上,还是在外观效果上,均让用户满意。 6.9.2.1 强度设计:要求设计必须完全依据国家现行标准《玻璃幕墙工程技术规范》中的要求,考虑幕墙自重效果、风荷载作用、地震效应、温差效应等多项荷载组合,进行横、竖框、玻璃和铝板的材料的刚度和强度验算。从整体布局到细部结构,都必须进行严谨的计算,在满足强度要求的基础上,最科学、合理的确定不同部位的材料规格,使帷幕系统的安全性得到可靠的保障,使材料充分发挥其应有的功能。 6.9.2.2 水密性、气密性设计:我们建议通过双道密封及等压原理,有效保证幕墙的水密性和气密性。第一道密封靠硅酮耐候胶来实现; 第二道密封通过胶条来实现。 6.9.2.3 抗震及温差变形设计:温差变化和地震影响,是幕墙设计中必须考虑的因素。北京地区地震烈度为8 度,本项工程按8 度设防。 我们要求设计必须完全实现《建筑抗震设计规范》中规定的建筑幕墙设计要满足三个设防水准和两个阶段设计的抗震设防目标。 在工程设计中,一般通过连接件将幕墙和建筑主体牢固地连为一体。我们建议连接件不仅要具有足够的刚性和弹性,而且还要可调节,以满足施工的要求。

幕墙工程文明安全施工方案

重庆黔江区公共服务中心党政办公用房及公 共办公房外立面装饰 安全文明施工方案 编制单位:重庆蜀龙装饰设计有限公司 审批: 编制: 编制日期:二○一四年十月

目录 第一篇工程概况………………………………………………………………………………… 第二篇文明安全施工管理……………………………………………………………………… 一、安全组织管 理…………………………………………………………………………… 1、组织机构………………………………………………………………………………… 2、安全管理目 标…………………………………………………………………………… 3、安全的基本要 求………………………………………………………………………… 4、安全管理基础条 件……………………………………………………………………… 5、安全检查………………………………………………………………………………… 二、文明施工基本要 求……………………………………………………………………… 三、高空安全作 业…………………………………………………………………………… 四、现场安全生产工作规 定………………………………………………………………… 五、班组长安全生产工作职 责……………………………………………………………… 六、班前安全活动制 度………………………………………………………………………

七、现场防火卫生须 知……………………………………………………………………… 第三篇文明安全施工措施……………………………………………………………………… 一、外墙装饰施工方 案…………………………………………………………… 二、本工程重点、难点、特殊工程安全技术措 施………………………………………… 1、石材幕墙工程………………………………………………………………………… 2、脚手架工 程……………………………………………………………………………… 3、玻璃幕墙工程…………………………………………………………………………… 4、临边、洞口及高处作业安全防护技术措 施…………………………………………… 5、施工现场临时用电安 全………………………………………………………………… 6、塔吊起重机机械安全技 术………………………………………………………… 7、个人安全防 护……………………………………………………………………… 附图:1. 安全组织保障体 系……………………………………………………………

建筑幕墙施工方案

建筑幕墙施工方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)

第一章工程概况工程概况 1、工程名称:青岛万科金色城品期)幕墙工程; 2、招标单位:青岛万科房地产有限公司; 3、设计单位:北京中建恒基工程设计有限公司; 4、工程性质:外装幕墙工程 5、工程构成概况:玻璃幕墙:约为1700m2、石材幕墙: 约为 1650m2、铝板幕墙:约为500m2、铝合金门联窗:350 m2、铝合金 窗:约为200m2、铝板雨蓬:约为4.6m2; 6、主要施工内容: ①主楼顶部铝板幕墙的施工安装、收口处理、清理等; ②主楼顶部明框幕墙龙骨安装、收口处理、打胶、清理; ③裙楼、主楼框架玻璃幕墙、石材幕墙龙骨安装、玻璃安装、收口处 理、打胶、清理; ④采光顶施工安装、打胶、清理; ⑦墙面保温层、避雷节点的施工安装等。 第二章施工组织与管理 一、针对本工程整体施工难点及相应的组织措施 1、施工工期紧、任务重、质量要求高;裙楼交叉作业面多,施工要求高,成品保护难度大。 组织措施:发挥我公司在山东,尤其是在青岛的在建工地多,自身调节能力强的优势,集中充分的人力、物力进行大面积施工或集中施工。

合理划分施工区域,裙楼、主楼南立面转角处从方案设计时将使用构件式幕墙,这就让每个施工立面区域可以单独同步流水作业。尽量不交叉作业,保证了整个工程工期内的进度控制,可以优质按时完成本工程。2、本工程测量放线的工程量大且精度要求高。 测量质量好坏直接关系到今后各分项工程施工和安装质量,以及施工速度。因而要在土建提供基准线的基准上,建立外轮基准点及特征控制点。另外每个楼层建立平面内控线,以及安装标高控制线逐层建立。外控制网要进行闭合差调整,首层标高基点也进行闭合差调整。具体内容详见“测量放线部分”。

幕墙工程安全施工方案

幕墙工程安全施工方案 工程名称:中骏国际社区四组团 编制人:林雨良 审批人:丘文斌 监理工程师: 施工单位:中德(福建)幕墙装饰股份有限公司编制日期:二○一六年八月

工程概况 (01) 安全技术交底的实施 (01) 施工现场安全检查 (02) 安全检查的要求 (02) 临时用电使用与安全管理 (03) 关于脚手架防护措施 (04) “三宝”“四口”“五临边”安全防护措施 (04) 安全技术措施 (05) 中小型机具安全措施 (05) 防火安全措施 (05) 现场保卫工作 (05) 其它安全措施及文明施工措施 (06) 一、工程概况 1.工程概况 本工程位于山西省临汾市,是山西源宏房地产开发有限公司开发的商住一体社区,商铺1-2层外墙装饰为石材幕墙和铝塑板幕墙,施工面积约15000平方米,石材采用25mm厚山东樱花红和英国棕,铝塑板采用4mm厚,合同开工日期为2016年4月10日,竣工日期为2017年7月30号,合同工期为总日历天220天,工程质量标准山西省建筑质量验收合格标准,合同价款为7743000.00万元。 外墙装饰施工由中德(福建)幕墙装饰股份有限公司施工,主体由中天建设集团有限公司施工,监理单位为临汾方圆监理建设有限公司。 2.设计与施工必须遵照的规范: (1)《钢结构设计规范》GB50017-2003 (2)《钢结构工程验收规范》GBJ50205-95(3)《建筑幕墙》GB/T21086-2007 (4)《建筑设计防火规范》GB50016-2014(5)《施工现场临时用电安全技术规范》JGJ 46-2005 (6)《建筑施工安全检查标准》JGJ59-2011 (7)《建筑施工高处作业安全技术规范》JGJ80-91 二、安全技术交底的实施 1.安全技术交底制度 1)工程开工前,工程技术负责人要将工程概况、施工方法、安全技术措施等向施工班组长及全体职工进行详细的书面安全技术交底,履行签认手续,并在工作过程中对安全操作规程、安全技术措施、安全技术交底要求的执行情况经常进行检查,随时发现并及时纠正违章作业。杜绝违章指挥。 2)分项、分部工程施工前,工长(施工员)向所管辖的班组进行安全技术措施交底,如交底到劳务队长而不包括作业人员时,劳务队长还应向作业人员进行书面交底。履行签认手续。3)两个以上施工队或工种配合施工时,工长(施工员)要按工程进度向班组长进行交叉作业的安全技术交底。履行签认手续。 4)班组长要在施工生产过程中认真落实安全技术交底,每天要对工人进行施工要求、作业环境的安全交底。 2.安全技术交底的分类及内容 1)施工工种安全技术交底 2)分项、分部工程施工安全技术交底 除一般常规防护措施外,还应包括:照明及小型电动工具防触电措施;易燃物防火防护措施;立体交叉作业防护措施安全技术交底。

幕墙安全专项施工方案

、工程概况二、编制依据 三、工程进度的保证措施 四、材料、设备进场计划、施工计划 五、施工工艺及技术方案 5.1、玻璃幕墙的施工工艺及技术方案5.2、石材幕墙的施工工艺及技术方案5.3、化学锚栓的施工工艺及技术方案5.4、脚手架施工工艺及技术方案 5.5、重点难点工艺技术保障措施 5.6、材料实验检测及有关测试 六、施工安全保证措施 6.11 、安全生产管理体系 七、安全施工管理措施 7.1、现场安全用电

7.2、消防安全措施 7.3、焊接安全技术措施 7.4、钢结构、玻璃吊装安全措施 7.5、脚手架拆除 7.6、脚手架的部分扶墙变更 7.7、高空作业安全措施 7.8、临边作业安全措施 7.9、攀登作业安全措施 7.10、交叉作业安全措施 7.11、防止高空坠落和物体落下伤人 八、施工事故的预防监控措施和应急预案 8.1、指导思想 8.2、建筑施工的主要特点及事故隐患的分布8.3、各类事故的预防措施 8.4、高处坠落及物体打击事故预防监控措施

8.5、机械伤害事故预防监控措施 8.6、中毒事故预防监控措施 8.7、火灾事故预防监控措施 8.8、易燃、易爆危险品引起火灾、爆炸事故预防监控措施 8.9、暴风雨预防监控措施 8.10、各类事故的救援预案 8.10.1、处置程序 8.10.2、报警和联络方式 8.10.3、各类事故的救援预案 8.10.3.1、触电事故的救援预案 8.10.3.2、高处坠落及物体打击事故的救援预案 8.10.3.3、坍塌事故的的救援预案 8.10.3.4、机械伤害事故的救援预案 8.10.3.5、中毒事故的救援预案 8.10.3.6、火灾事故的救援预案

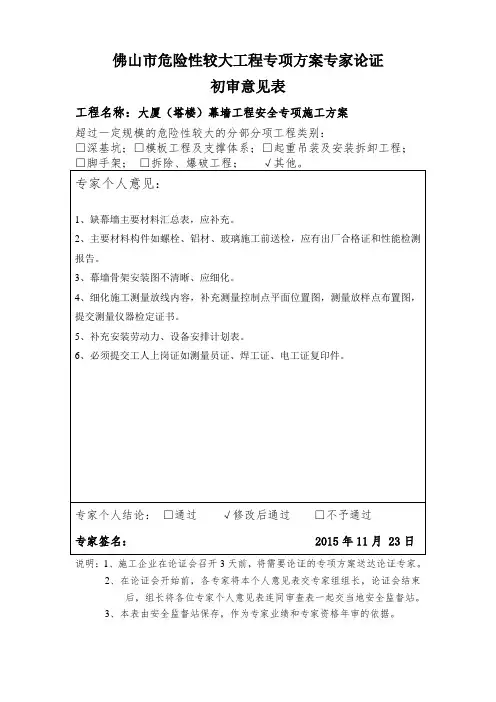

危险性较大工程安全专项施工方案编制及专家论证审查办法

危险性较大工程安全专项施工方案编制及专家论证审查办法.txt33学会宽容,意味着成长,秀木出木可吸纳更多的日月风华,舒展茁壮而更具成熟的力量。耐力,是一种不显山石露水的执着;是一种不惧风不畏雨的坚忍;是一种不图名不图利的忠诚。危险性较大工程安全专项施工方案编制及专家论证审查办法 日期: 2004年12月01日 (建质[2004]213号) 各省、自治区建设厅、直辖市建委,江苏省、山东省建管局,新疆生产建设兵团建设局: 现将《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》和《危险性较大工程安全专项施工方案编制及专家论证审查办法》印发给你们,请结合实际,贯彻执行。 中华人民共和国建设部 二○○四年十二月一日 危险性较大工程安全专项施工方案编制及专家论证审查办法 第一条为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《建设工程安全生产管理条例》,制定本办法。 第二条本办法适用于土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。 第三条危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。 (一)基坑支护与降水工程 基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。 (二)土方开挖工程 土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。 (三)模板工程 各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。

幕墙施工专项方案

幕墙施工专项方案

河北建设集团有限公司丰润区综合职业技术教育中心幕墙专项方案丰润区综合职业技术教育中心新址迁建工程 幕 墙 施 工 方 案 编制人: 审核人: 批准人:

目录 第一章编制说明及依据 3 第一节编制说明3 第二节编制依据3 第二章工程概况3 第三章主要机具仪表配备表 4 第四章施工主要组织措施6 第一节施工组织机构 7 第二节施工组织计划 7 第五章主要施工方案 8 第一节施工总体安排 8 第二节锚固件安装8 第三节测量放线9 第四节铝单板幕墙施工方法9 第五节、框架玻璃幕墙的施工方法12 第六节、幕墙防雷施工16 第七节、幕墙防火施工16 第八节、干挂石材施工方法 (16) 第九节、钢结构施工方法 (22) 第六章脚手架搭设31 第七章工程质量管理及保证质量措施 33 第一节工程质量管理 33 第二节工程保证质量措施34 第八章安全生产施工的技术组织措施 40 第一节安全管理原则 40 第二节安全保障体系表40 第三节保证安全生产总体措施41 第四节施工安全保证措施42

第五节保证安全的具体规定及技术措施42 第六节防火安全措施 43 第七节防大风措施43 第九章文明施工保证措施44 第一节文明施工内容 44 第二节文明施工的保障措施44 第三节成品保护措施 46 第十章环境保护保证措施46 第一节减少扰民噪音、降低环境污染技术措施46 第二节环保设计47 第十一章幕墙清洗及交验48 第一节幕墙清洗一般要求49 第二节幕墙清洗49 第三节清洗顺序:49 第四节、安全操作管理要求49 第五节、防火管理要求 49 第六节、文明施工管理要求49 第七节、质量要求49 第八节工程验收50 第十二章保修及服务承诺51 第一节树立全员的服务意识,建立企业完善的服务体系51第二节用户服务的工作原则51 第三节用户服务的目标51 第四节用户服务管理体系54 第五节用户服务项目 54

玻璃幕墙工程专项施工方案之一

××省疾病预防控制中心综合业务楼玻璃幕墙施工方案 编制人: 审核人: 审批人:

二、工程概况 ××省疾病预防控制中心综合业务楼,建设地点位于省防疫站大院内,框架结构,总建筑面积20368.14m2,由南北两幢楼组成,南楼1-1—1-5轴为两层(包括1层地下室),1-6~1-12轴为8层,高度30.3m,建筑面积9596.6m2。 3.1项目经理职责: 3.1.1贯彻执行国家和地方有关法律、法规和政策,执行企业的各项规章制度。 3.1.2制定工程项目部各类管理人员的职责权限和各项规章制度,定期向

总经理报告工作。 3.1.3向工程项目部人员解释项目合同、项目进度计划及配套计划、协调程序等文件。 3.1.4协调好各方面的关系,预见问题,处理矛盾。 3.1.5建立高效率的通讯指挥系统。 3.1.6对工程的质量、进度、成本、安全和文明施工等进行监督管理、全 3.2.4主持“项目质量保证计划”的编制及修改工作。 3.2.5主持处理施工中的技术问题,参加质量事故的处理和技术处理方案的编制。 3.2.6负责项目承建工作的设计变更、材料代用等技术文件的处理工作。 3.2.7负责推广应用“新材料、新工艺、新技术”等科技成果,并负责资料的收集、整理、保管工作、撰写施工技术总结。

3.2.8组织主持关键工序的检验、验收工作。 3.3设计职责 3.3.1绘制幕墙施工详图,提交建设单位和设计院审核,并根据审核意见进行修改完整。 3.3.2进行强度校核、应力分析计算,进行结构优化设计,提出优化设计方案。 (一).施工方法的选择 隐框玻璃幕墙施工过程分为焊夹持件、框架安装、板块安装、清洁收尾共四个阶段;全玻幕墙施工过程分为框架安装、板块安装、清洁收尾共三个阶段,外墙施工使用外脚手架,整个工程外墙按上述几个施工阶段分段施工,各施工段组织流水施工作业。 (二).施工段划分及施工顺序

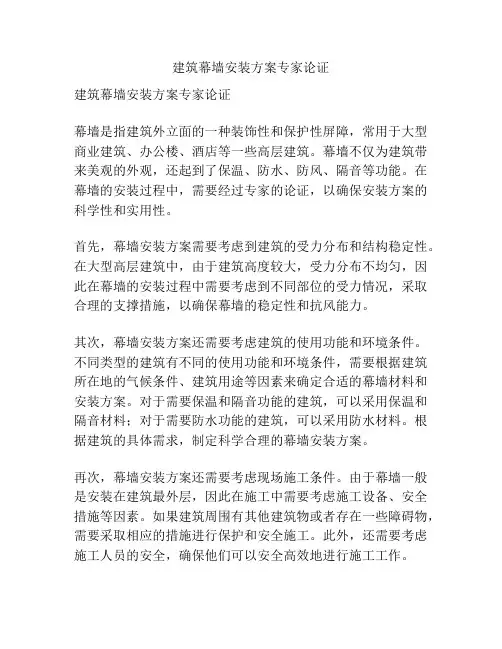

建筑幕墙安装工程安全专项施工方案

建筑幕墙安装工程安全专项施工方案 8.1 建筑幕墙安装工程安全专项施工方案编制 8.1.1 适用范围 适用于各种幕墙装饰工程。 8.1.2 主要编制程序 参照第1章1.4节安全专项施工方案编制程序。 8.1.3 建筑幕墙安装工程安全专项施工方案主要内容 1.工程概况 应包含设计要求,如建筑结构类型,建筑物或构筑物的尺寸、总高及层高,结构及构件的截面尺寸,悬挑等特殊部位的尺寸;地基土质情况、地耐力值,施工的作业条件,混凝土的浇筑、运输方法和环境,脚手架的类型,幕墙的类型,主体结构的质量检查与验收情况等。 2.主要编制依据 (1)《玻璃幕墙工程技术规范》(JGJ102)。 (2)《建筑施工高处作业安全技术规范》(JGJ 80)。 (3)《建筑机械使用安全技术规程》(JCJ 33)。 (4)《施工现场临时用电安全技术规程》(JGJ46)。 (5)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)。 (6)《金属与石材幕墙工程技术规范》(JGJ133)。 (7)《玻璃幕墙工程质量检验标准》(JGJ/T139)。 (8)《建筑装饰装修工程质量验收规范》(GD 50210)。 3.危险源识别与监控 (1)幕墙装饰工程安装施工事故的主要类型 1)脚手架整架倾倒或局部垮架。 2)脚手架整架失稳、垂直坍塌。 3)建筑幕墙坍塌。 4)人员从脚手架(吊篮)上高处坠落。 5)落物伤人(物体打击)。 6)不当操作事故(闪失,碰撞等)。 7)施工机具伤人。 8)玻璃爆裂或玻璃碎片。 9)现场火灾。 10)中毒窒息。 11)雷击触电事故。 (2)引发事故的主要原因 1)脚手架(或吊篮)整架倾倒、垂直坍塌或局部垮架 ①构架缺陷:构架缺少必须的结构杆件,未按规定数量和要求搭设连墙件等。 ②在使用过程中任意拆除必不可少的杆件和连墙件等。 ③构架尺寸过大、承载能力不足或设计安全不够与严重超载。 ④吊篮悬挂机构承载力不足、配重不够准确、钢丝绳设计安全不足、安全保护装置不到位与超载等原因。 ⑤地基出现过大的不均匀沉降。 2)人员从脚手架上高处坠落 ①作业层末按规定设置围挡防护。 ②作业层未满铺脚手板或架面与墙之间的间隙过大。 ③脚手板和杆件因搁置不稳、扎结不牢或发生断裂而坠落。 ④不当操作产生的碰撞和闪失等。

建筑幕墙安装工程安全专项施工方案示范文本

建筑幕墙安装工程安全专项施工方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

建筑幕墙安装工程安全专项施工方案示 范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1 建筑幕墙安装工程安全专项施工方案编制 1.1 适用范围 适用于各种幕墙装饰工程。 1.2 主要编制程序 参照第1章1.4节安全专项施工方案编制程序。 1.3 建筑幕墙安装工程安全专项施工方案主要内容 1.工程概况 应包含设计要求,如建筑结构类型,建筑物或构筑物 的尺寸、总高及层高,结构及构件的截面尺寸,悬挑等特 殊部位的尺寸;地基土质情况、地耐力值,施工的作业条 件,混凝土的浇筑、运输方法和环境,脚手架的类型,幕

墙的类型,主体结构的质量检查与验收情况等。 2.主要编制依据 (1)《玻璃幕墙工程技术规范》(JGJ102)。 (2)《建筑施工高处作业安全技术规范》(JGJ 80)。 (3)《建筑机械使用安全技术规程》(JCJ 33)。 (4)《施工现场临时用电安全技术规程》(JGJ46)。 (5)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)。 (6)《金属与石材幕墙工程技术规范》(JGJ133)。 (7)《玻璃幕墙工程质量检验标准》(JGJ/T139)。 (8)《建筑装饰装修工程质量验收规范》(GD 50210)。 3.危险源识别与监控 (1)幕墙装饰工程安装施工事故的主要类型 1)脚手架整架倾倒或局部垮架。 2)脚手架整架失稳、垂直坍塌。

幕墙专项施工方案

幕墙专项施工方案 武汉市中心医院北院区改扩建工程幕墙专项施工方案 武汉市中心医院北院区改扩建工程 编制: 审核: 批准: XX有限公司 2013年9月16日 第 - 1 - 页共 47 页 武汉市中心医院北院区改扩建工程幕墙专项施工方案 目录 一、编制依据...................................................................... .................................. - 3 - 二、工程概况...................................................................... .................................. - 3 - 三、施工准备...................................................................... .................................. - 4 - 四、关于进度计划及工期保证措 施 ..................................................................... ... - 5 - 五、施工方案...................................................................... .................................. - 5 - 1、石材幕墙主要施工方 案 .....................................................................

幕墙工程-主要分项工程施工方案

主要分项工程施工方案 我司承担过上海浦东化工院的工程,该工程与本工程类似,我司在四个月的时间完成了四千平米的施工任务,积累了一定的经验。 (一)测量放线方案 1 测量设备 本工程拟投入的仪器有5 0 米米尺一把,拉力计一个,自动安平水平仪D S 3 一台,电子经纬仪T D - 1 1 0 L 一台,激光铅垂仪P L - 1 一台。经纬仪、水平仪须经过法定单位检定,并有检定证书,且在有效使用期内。50 米的米尺须经过法定单位检定,并附有在额定拉力(2 0 k g)下的误差值。 2 幕墙测量的方案 幕墙测量遵循着由整体至局部的测量原则。 首先和土建的测量工程师取得联系,找到主体结构的水准测量基准点和平面控制测量基准点; 其次是水准测量和控制测量; 第三根据测量成果放线; 第四报请总包、监理验线; 第五测量主体结构及预埋件偏差。 3 测量人员的组织安排 根椐本工程的施工分区需要2 组测量人员共6 人。 4 测量的工艺流程 熟悉图纸→熟悉施工现场→联系总包,确定基准点→水准测量→平面控制网的建立→测得幕墙控制线→报请总包、监理验线→测量主体结构的预埋件偏差→报总包、监理→修改结构偏差→复测→测量放线成果的整理、存档。 5 水准测量 (1)概述 每座工程在底层都有一个水准控制基准点,此点的标点是经过已知标高和坐标的国家控制点测量而知的,由此可知此楼的绝对标高和相对标高,对本工程而言,我们仅使用相对标高。 (2)测量方法 从水准控制基准点测设至主楼面容易上下拉尺的位置,此点应往返测量并消除误差,此点在墙面以三角形红漆表示,上平面表示测量的水准面并注上相对标高。 在上述测定的基准点处,在楼层外立面处约2 0米的距离拉尺,尺子下部悬挂2 0 k g 重锤,静置后用等高法测量。以基准点开始,分别在每层的 1 米线处的作标记,对应查出钢尺的误差及温度变化值,修改标记后,以油漆记录在主柱或剪力墙的同一位置,并注明幕墙专用,此高度标志必须予以保护不被消除破坏,标高测量误差,层与层之间≤2mm ,

幕墙工程安全专项施工方案

幕墙工程安全专项施工方案

目录 一、工程概况 二、编制依据 三、工程进度的保证措施 四、材料、设备进场计划、施工计划 五、施工工艺及技术方案 5.1、玻璃幕墙的施工工艺及技术方案 5.2、石材幕墙的施工工艺及技术方案 5.3、化学锚栓施工工艺及技术方案 5.4、脚手架施工工艺及技术方案 5.5、重点难点工艺技术保障措施 5.6、材料实验检测及有关测试 六、施工安全保证措施 6.11、安全生产管理体系 七、安全施工管理措施 7.1、现场安全用电 7.2、消防安全措施 7.3、焊接安全技术措施 7.4、钢结构、玻璃吊装安全措施 7.5、脚手架拆除 7.6、脚手架部分扶墙变更 7.7、高空作业安全措施 7.8、临边作业安全措施 7.9、攀登作业安全措施 7.10、交叉作业安全措施 7.11、防止高空坠落和物体落下伤人 八、施工事故的预防监控措施和应急预案 8.1、指导思想 8.2、建筑施工的主要特点及事故隐患的分布 8.3、各类事故的预防措施 8.4、高处坠落及物体打击事故预防监控措施

8.5、机械伤害事故预防监控措施 8.6、中毒事故预防监控措施 8.7、火灾事故预防监控措施 8.8、易燃、易爆危险品引起火灾、爆炸事故预防监控措施8.9、暴风雨预防监控措施 8.10、各类事故的救援预案 8.10.1、处置程序 8.10.2、报警和联络方式 8.10.3、各类事故的救援预案 8.10.3.1、触电事故的救援预案 8.10.3.2、高处坠落及物体打击事故的救援预案 8.10.3.3、坍塌事故的的救援预案 8.10.3.4、机械伤害事故的救援预案 8.10.3.5、中毒事故的救援预案 8.10.3.6、火灾事故的救援预案 九、安全事故管理措施 9.1、现场安全生产技术措施 9.2、现场安全用电方案 9.3、安全用电技术措施 9.4、电气防火措施 9.5、对现场临电工作人员的要求 9.6、雨季施工措施 9.7、冬季施工措施 十、劳动力计划 幕墙工程安全专项施工方案

玻璃幕墙安全施工方案

玻璃幕墙安全施工方案 一、工程概况 1.工程概况 本工程为XX工程。位于XX,主体工程已完成,交通运输畅通,施工条件成熟。 2.设计与施工必须遵照的规范: (1)《钢结构设计规范》GBJ17-88 (2)《钢结构工程验收规范》GBJ50205-95 (3)《建筑幕墙》JG3035-96 (4)《玻璃幕墙工程技术规范》JGJ102-96 (5)《施工现场临时用电安全技术规范》JGJ46-88 (6)《建筑施工安全检查标准》JGJ59-99 (7)《建筑施工高处作业安全技术规范》JGJ80-91 二、玻璃幕墙安全施工措施 1.幕墙设计技术交底 从技术角度看,隐框玻璃幕墙比一般幕墙难度、复杂度都高,尤其是形状复杂的隐框幕墙设计,技术难度更大。施工前应由该隐框幕墙的设计者对所要进行安装的工程项目、图纸资料、施工方案和技术工艺要求进行详细说明和解释,以确保幕墙达到设计要求和各项基本性能指标。要写出施工组织方案、施工准备计划、总体施工安排、施工技术措施及安全措施等。 2.隐框玻璃幕墙的施工准备 隐框幕墙的施工准备,应考虑施工现场条件,要有清洁的场地堆放已粘接好玻璃的单个框架(称为结构玻璃装配组件),需要足够的场地以堆放为数不少的结构玻璃装配组件,要防止在堆放过程中划伤、变形、和破坏。对施工机具也要有充分的准备,如脚手架距幕墙300~400mm,以保证安装的需要,并检查脚手架是否牢固。如脚手架已拆除,应使用吊篮进

行安装。现在大型幕墙施工中,普遍采用经纬仪等调校安装基准线和尺寸并检查水平垂直度,为保证安装精度,施工前应对仪器进行调校。 3.施工材料的验收 (1)对结构玻璃装配组件的检查验收:检查装配组件长宽尺寸、对角线尺寸是否超差;粘接是否完好,玻璃表面是否清洁;镀膜玻璃如有严重划伤大片掉膜应立即更换。 (2)对立梃和横梁用铝型材要测定其平直度和扭拧度,如有明显的扭拧则不能使用。检查型材表面保护层粘贴情况,有无严重的脱落。 (3)对上墙的五金配件进行验收,检查其是否符合设计要求,如不锈钢螺栓、绝缘胶垫等。还要进行耐候胶型号及保险期的检查。 4.隐框玻璃幕墙的施工工艺 隐框玻璃幕墙施工工序为:放线→固定支座安装→幕墙立梃横梁安装→结构玻璃装配组件安装→玻璃装配组件间的密封及四周收口处理→楼层间防止隔层处理→全面检查及清洁。 (1)隐框幕墙立梃和横梁的安装 施工中应掌握正确的放线方法,保证立梃横梁安装水平在主梁全部或基本悬挂完毕后,再逐根进行调整,以保证隐框幕墙外表面平整。 (2)结构玻璃装配组件的安装 结构玻璃装配组件可由上至下安装,也可由下至上安装,一般可随土建施工进度,大部均由上而下安装。从下而上安装应待结构装饰施工完毕,否则安装时易遭到土建施工的破坏。上墙方法分内装或外装,若按形式分也可分为内块式悬挂法和外压板式悬挂法。不论用何种形式,悬挂固定前要逐块调整组件至相互平齐、间隙一致,板面表面的平整采用刚性直尺或铝方通料来进行测定。对不平整的部位,应调整固定块的位置或加入垫块。可采用木质材料或半硬材料制成的标准尺寸模块,插入两板间的间隙,以确保间隙一致。插入的模块在装配件固定后应取出,以保证板间有足够的位移空间。 玻璃装配组件安装过程中,当幕墙整幅高度或宽度方向尺寸较大时,特别要注意安装过程中的累积误差,适时进行调整,只有全体结构玻璃装配组件固定完毕后,表面的平整度和垂直度才真正代表隐框幕墙的外形形象。 (3)装配组件间的密封

安全专项施工方案专家论证审批制度

安全专项施工方案专家论证审批制度施工组织设计(方案)审批制度及 专项施工方案专家论证制度 1 基本概念 1.1施工组织设计 施工组织设计是指导建设工程施工准备和施工全过程的技术管理文件。一项单位工程的施工组织设计内容包括:工程概况、施工方法,施工进度计划,各项资源需求计划、施工平面图、技术质量措施、安全技术措施及技术经济指标等。 建设工程项目由多个单位工程组成时需要编制施工组织总设计,内容应全面覆盖各个单位工程,并解决单位工程之间的衔接。 1.2施工方案 关键工序或“四新”(新材料、新施工方案是针对工程项目中的某一个重点单位、分部工程. 技术、新工艺,新设备)内容等单独策划一整套的施工方法、工艺流程,技术措施、质量要求以及必要图纸 等编制而成的施工文件,属于一个工程完整的施工组织设计的一个组成部分。 2施工组织设计(含施工方案,下同)编制规定 2.1施工组织设计由项目部组织编制。施工组织设计编制前由项目经理组织项目相关人员进行方案讨论,确定基本方案后由项目技术负责人具体负责编制完成后经项目经理审阅并签字后报上级审批。公司技术负责人负责指导施工组织设计的编制。

2.2单位工程施工组织设计中的基坑围护设计作为一个特殊的施工方案,实际深度超过6米(含6米)的由公司组织编制设计方案,不足6米的由项目部组织编制。 2.3施工组织设计可以一次编制完成,也可以分阶段、分单位分册编制。分阶段编制的施工组织设计一股应由基础阶段、上部结构及装饰阶段等内容组成。分册编制的施工组织设计在第一册中“前言”部分应说明整个施工组织设计由哪几个分册组成,各 分册应顺序编号。 2.4施工组织设计中的基坑支护与降水、土方开挖、用电、脚手架、模板拆除与爆破、起重吊装、垂直运输设备搭拆等部分应单独成册,单独填写审批表,并作为完整的施工组织设计中的—部分,一同上报审批。 2.5分包工程的施工组织设计是单位工程施工组织设计的一个组成部分。分包单位编制的 施工组织设计应由分包单位的技术负责入审批签字,项目部应在分包单位编制内容的基础上,增加总包管理等内容,形成一个完整的专项施工方案,并填写审批表报批。 2.6施工组织设计的内容应按“施工组织设计编制要求”进行编制。 3 施工组织设计(含施工方案)审批规定: 3.1符合以下条件之一的施工组织设计必须由公司总工程师审批: 1)单位工程面积在5000平方米及以上的工程; 2) 基坑挖土深度超过6米(包括6米)的工程; 3) 垂直运输需使用大型塔式起重机的工程; 4) 采用爬、挂、挑脚手或其他新工艺,新技术的工程; 5) 基坑开挖深度在3米及以上的围护设计;

(完整word版)幕墙施工方案

十八、幕墙工程施工方案 本工程幕墙工程为指定分包工程项目,我单位作为总包单位对其进行总包管理和协调,由于本工程处于沿海地区,玻璃幕墙和建筑幕墙的金属构件必须充分考虑并妥善解决抗风压、防腐和耐久性问题,施工过程中将制定周密的成品保护措施,确保后期使用安全。 (一)设计概况 1、37#地块A、B幢 幕墙类型主要有:明框玻璃幕墙、隐框玻璃幕墙、钢桁架玻璃幕墙以及金属挑檐等,采用铝合金框料,除特别注明以外,玻璃均采用HS12+1.52SGP+HS12+12A+TP12mm双银Low-E夹胶中空玻璃,消防救援窗采用TP12+12A+TP12mm双银Low-E 中空玻璃,防火幕墙采用双银Low-E夹胶中空玻璃HS12+1.52SGP+ HS12+12A+TP12mm(内片采用防火玻璃),B座中庭和A座31~35层会所采用超白双银Low-E夹胶中空玻璃,幕墙金属框料表面喷涂的耐候性能应达到25年的要求。外门窗、透明幕墙和天窗的物理性能为: 2、 本工程玻璃幕墙为框架式隐框玻璃幕墙,玻璃幕墙选用双银Low-e中空钢化玻璃(8+12A+8),遮阳系数≤0.35,可见光透射比≥0.4,综合传热系数K≤3.0w/m·k,幕墙反射比≤0.3;双银中空Low-e夹胶钢化安全玻璃(外片8+12A+内片6+PVB+6),用于玻璃顶屋面、天窗等,要求玻璃的遮阳系数≤0.35;透明夹胶钢化安全玻璃(8+PVB+8)用于雨棚玻璃顶;结构性能应满足地震作用7度设防烈度,温度作用、自重作用,抗

风压以及主体变形的影响,幕墙达到一类防雷建筑防雷要求。 (二)幕墙施工方法 1、单元式幕墙施工方法 1.1工艺流程 1.2测量放线 (1)复核土建结构标高线的正确性 以土建的±0.0标高为基准,利用水平仪、50米长卷尺及适当重量的重物,每隔5层为阶段复核土建标高的正确性,如发现土建标高不准确,应另作标记,并应有“幕墙专用”的标识,并将复核情况上项目总工程师及专业工程师,标高复核时应着重注意由于楼体沉降而产生的主、裙楼标高不一的情况,应确保主裙楼标高的一致性。 (2)确定幕墙施工测量放线的基准层 楼体平面变化层确定一基准层,两测量基准层间隔层数不宜大于5层,复核基准层土建基准点、线的闭合情况,用经纬仪、50米长卷尺复核土建基准点、线的角度、距离,如发现偏差应进行均差处理,测量时应注意考虑温度、拉尺力量测量结果的影响,应进行适当的修正,如发现测量结果有较大偏差时,应及时测量、纠偏,以复核过的基准点或基准线为依据,做出转接件施工所需的辅助测量线,依据正确的控制线及主体结构图进行结构边缘尺寸的复核,如发现超差现象及时进行剔凿,以免影响板块的安装进度。 (3)预埋件处理 对已预埋的埋件,要先进行清理,使埋件露出金属面,检查埋件周围楼板、墙体的平整度、预埋位置及数量是否与设计图纸相符,并检查埋件下方混凝土进否填充充实,如有空洞现象应上报进行修复。 (4 基准层转接件的安装,间隔3-4个转接件选择一个作为基准转接件,此转接件直接依据轴线做出,中间转接件以做出的基准转接件为定位基准,进行定位安装。安装时首先调整埋件,使每层的埋件均处在安装偏差允许范围内,然后固定,这样可保持转接件的统一性,以确保幕墙平整度。 当两个基准层的转接件施工完毕后,就可拉设钢线准备安装两基准层间各楼层的转接件。 1)在钢线拉设过程中应注意以下问题: Ⅰ.每个转接件处必须拉设两根钢丝,只要严格控制钢丝的间距即可保证中间转件的正确性。 Ⅱ.钢丝的张紧程度应适宜,拉力过大,钢丝易断,否则,其受风力影响较大,转接件调节精度受影响。 Ⅲ.钢丝在拉设过程中不应与任何物体相干涉。 转接件紧固螺栓及力矩检测,因转接件为单元式幕墙的承力部件,各部位螺栓应认真检验锁紧力矩是否达到设计要求,这对于安全生产是非常重要的。
