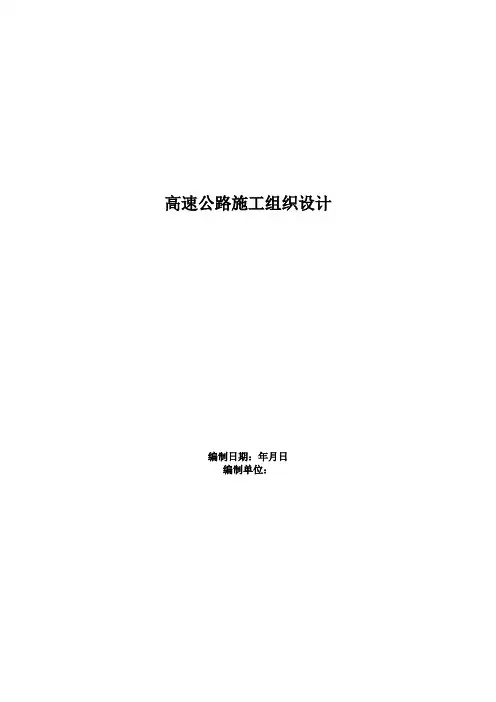

高速公路施工组织设计方案范本01

高速公路施工组织设计方案范本01
高速公路施工组织设计方案范本01

56高速公路施工组织设计

编制日期:2004年5月10日

编制单位:

目录

第一卷高速公路施工组织设计 (7)

第一章编制依据 (7)

第二章工程概况 (7)

第一节工程简介 (7)

第二节工程范围及设计构造 (7)

一、桥梁设计里程 (7)

二、桥梁部分设计概况 (7)

三、桥梁主要结构工程量汇总 (8)

四、道路、下水道主要工程量汇总 (8)

第三节现场及周边建(构)物,道路交通及地下管线状况8第四节业主招标的工期要求 (8)

第三章工程主要施工技术关键 (8)

第一节路基和桥台后填筑控制 (9)

第二节立交桥梁结构清水砼的施工 (9)

第三节空心板梁板底起拱度质量控制 (9)

第四节现场搅拌砼的质量控制 (9)

第五节预应力施工操作控制 (9)

第四章施工的总体组织规划 (9)

第一节施工区域划分和各区域现状 (9)

一、章节126 (10)

二、道路下水道部分: (10)

第二节各施工区域的施工流程安排 (10)

第三节劳动力资源计划 (10)

第四节材料资源投入计划 (11)

第五节主要施工机械、仪器设备的选型 (12)

一、施工机械、仪器设备的选择依据 (12)

二、主要设备、器具配备表 (12)

第五章各分项工程的施工顺序和主要施工方法13

第一节各主要分项工程施工工序流程图 (13)

第二节施工程序网络图 (14)

第三节本工程拟采用的主要施工方法 (14)

一、下部结构 (14)

二、上部结构 (14)

三、桥面附属系 (14)

四、地面道路 (14)

五、下水道 (15)

第六章施工期间道路交通组织方案 (15)

第一节××路的围场及交通组织 (15)

第二节××路围场及交通组织 (15)

第三节板梁吊装时的交通组织 (15)

第七章建(构)筑物、地下管线的保护措施.. 15第一节组织落实 (15)

第二节措施制订与执行 (16)

第八章结构施工支架体系 (17)

第九章主要工程项目的施工方案 (17)

第一节测量定位放样 (17)

一、轴线测设 (17)

二、标高测设 (18)

三、测量仪器的检测 (19)

第二节桩基施工 (19)

一、前期准备 (19)

二、 PHC管桩的予制及运输.. 错误!未定义书签。

三、 PHC管桩打桩施工....... 错误!未定义书签。

四、水上PHC管桩打设...... 错误!未定义书签。

五、质量保证措施和质量检验标准错误!未定义书签。

六、打桩工程安全技术措施.... 错误!未定义书签。

第三节承台(桥台)施工......... 错误!未定义书签。

一、施工顺序................... 错误!未定义书签。

二、承台围护................... 错误!未定义书签。

三、承台挖土................... 错误!未定义书签。

四、垫层施工................... 错误!未定义书签。

五、桩顶截凿................... 错误!未定义书签。

六、承台钢筋................... 错误!未定义书签。

七、承台模板................... 错误!未定义书签。

八、承台砼..................... 错误!未定义书签。

九、基坑回填................... 错误!未定义书签。

十、质量保证措施质量检验标准错误!未定义书签。

第四节立柱施工................... 错误!未定义书签。

一、施工顺序................... 错误!未定义书签。

二、前期准备................... 错误!未定义书签。

三、模板选型加工.............. 错误!未定义书签。

四、立柱定位、高程控制...... 错误!未定义书签。

五、立柱钢筋................... 错误!未定义书签。

六、立柱模安装与拆除......... 错误!未定义书签。

七、立柱砼..................... 错误!未定义书签。

八、清水砼施工工艺控制...... 错误!未定义书签。

九、现场搅拌砼质量控制...... 错误!未定义书签。

十、质量保证措施和质量检验标准错误!未定义书签。

十一、立柱施工安全技术要求. 错误!未定义书签。

第五节盖梁施工................... 错误!未定义书签。

一、施工顺序................... 错误!未定义书签。

二、支架范围内地基处理...... 错误!未定义书签。

三、盖梁定位................... 错误!未定义书签。

四、盖梁支架................... 错误!未定义书签。

五、盖梁非预应力钢筋制作与绑扎错误!未定义书签。

六、钢筋骨架加工要求......... 错误!未定义书签。

七、盖梁模板................... 错误!未定义书签。

八、盖梁砼..................... 错误!未定义书签。

九、盖梁预应力张拉........... 错误!未定义书签。

十、质量保证措施和质量检验标准错误!未定义书签。

十一、盖梁施工安全管理...... 错误!未定义书签。

第六节板梁、T梁施工........... 错误!未定义书签。

一、施工准备................... 错误!未定义书签。

二、板梁工厂加工.............. 错误!未定义书签。

三、板梁运输................... 错误!未定义书签。

四、 T梁加工................... 错误!未定义书签。

五、板梁吊装................... 错误!未定义书签。

六、 T梁吊装................... 错误!未定义书签。

七、梁部砼构件质量及安装检验标准错误!未定义书签。

八、安全技术措施.............. 错误!未定义书签。

第七节防撞墙施工................ 错误!未定义书签。

一、施工顺序................... 错误!未定义书签。

二、前期准备................... 错误!未定义书签。

三、支撑形式................... 错误!未定义书签。

四、钢筋绑扎................... 错误!未定义书签。

五、模板........................ 错误!未定义书签。

六、砼浇筑..................... 错误!未定义书签。

七、防撞墙砼质量检验标准(允许偏差)错误!未定义书签。

八、防撞墙施工安全技术措施. 错误!未定义书签。

第八节桥面铺装施工.............. 错误!未定义书签。

一、前期准备................... 错误!未定义书签。

二、钢筋施工................... 错误!未定义书签。

三、混凝土施工................ 错误!未定义书签。

第九节附属设施的施工安装...... 错误!未定义书签。

一、桥面伸缩缝................ 错误!未定义书签。

二、落水管安装................ 错误!未定义书签。

第十节地面道路施工.............. 错误!未定义书签。

一、原地面清理和填前碾压.... 错误!未定义书签。

二、填方材料现场压实试验.... 错误!未定义书签。

三、土路堤施工................ 错误!未定义书签。

四、路基施工................... 错误!未定义书签。

五、基层施工................... 错误!未定义书签。

六、沥青砼面层施工........... 错误!未定义书签。

七、侧平石及人行道板铺设.... 错误!未定义书签。

八、挡土墙施工................ 错误!未定义书签。

第十一节排水工程施工........... 错误!未定义书签。

一、沟槽开挖及支护........... 错误!未定义书签。

二、沟槽排水................... 错误!未定义书签。

三、铺设管道................... 错误!未定义书签。

四、管道接口................... 错误!未定义书签。

五、磅水检验................... 错误!未定义书签。

六、管道坞膀................... 错误!未定义书签。

七、沟槽回砂、覆土........... 错误!未定义书签。

第十章冬期、雨季施工措施......... 错误!未定义书签。

第一节冬期施工措施.............. 错误!未定义书签。

第二节雨季施工措施.............. 错误!未定义书签。

第十一章工程质量管理措施......... 错误!未定义书签。

第一节工程质量目标.............. 错误!未定义书签。

第二节工程质量管理组织体系.... 错误!未定义书签。

一、质量管理三级监督组织体系错误!未定义书签。

二、施工过程三级质保体系人员责任落实细则错误!未定义书签。

第三节工程项目质量保证体系.... 错误!未定义书签。

第四节保证工程质量的监控和程序控制体系错误!未定义书签。

第五节工程质量保证措施......... 错误!未定义书签。

一、工程质量控制措施......... 错误!未定义书签。

二、工程质量实施措施......... 错误!未定义书签。

第六节严格执行监理程序......... 错误!未定义书签。

第十二章工程工期管理措施......... 错误!未定义书签。

第十三章工程安全管理措施......... 错误!未定义书签。

第一节安全管理目标.............. 错误!未定义书签。

第二节安全管理网络图........... 错误!未定义书签。

第三节安全生产保证体系......... 错误!未定义书签。

第四节安全生产管理措施......... 错误!未定义书签。

第十四章文明施工管理措施......... 错误!未定义书签。

第一节文明施工管理目标......... 错误!未定义书签。

第二节文明施工管理网络......... 错误!未定义书签。

第三节现场设施管理.............. 错误!未定义书签。

第四节劳务管理................... 错误!未定义书签。

第五节文明施工与周边居民、工厂、商店等的关系协调错误!未定义书签。第十五章分项工程进度率计划(斜率图)错误!未定义书签。

第十六章工程管理曲线.............. 错误!未定义书签。

第十七章施工总平面布置............ 错误!未定义书签。

第一节钢筋加工场、材料及模具堆场等生产设施错误!未定义书签。

第二节生产设施场地.............. 错误!未定义书签。

第三节接电、接水布置........... 错误!未定义书签。

第四节施工便道................... 错误!未定义书签。

第五节围场布置................... 错误!未定义书签。

第六节排水组织................... 错误!未定义书签。

第七节办公生活设施.............. 错误!未定义书签。

第八节 T梁预制场................ 错误!未定义书签。

第九节试验养护设施.............. 错误!未定义书签。

第十节现场宣传................... 错误!未定义书签。

第十八章施工工艺框图.............. 错误!未定义书签。

第一节路基填筑施工(包括各类特殊路基处理)错误!未定义书签。

第二节路面底基层、基层施工.... 错误!未定义书签。

第三节路面面层施工.............. 错误!未定义书签。

第四节............................. 错误!未定义书签。

第五节桥梁钻孔桩施工........... 错误!未定义书签。

第六节先张法预应力梁施工...... 错误!未定义书签。

第七节后张法预应力梁施工...... 错误!未定义书签。

第八节连续箱梁施工.............. 错误!未定义书签。

第九节桥梁安装施工.............. 错误!未定义书签。

第十九章分项工程生产率和施工周期表错误!未定义书签。

第二十章施工总体计划表............ 错误!未定义书签。

第二十一章附:施工总进度计划横道图(二级计划)及施工总进度计划编制说明......................................... 错误!未定义书签。

第一节施工总进度计划横道图(二级计划)(见后页)错误!未定义书签。

第二节施工总进度计划编制的指导思想及主要分项工程的施工计划错误!未定义书签。

一、施工总进度计划编制的指导思想错误!未定义书签。

二、主要分项工程的施工计划. 错误!未定义书签。

第三节计划工期的按排及工程主要节点的完成时间说明错误!未定义书签。

第一卷高速公路施工组织设计

第一章编制依据

本工程施工组织设计的编制依据为:

×××高速公路工程招标文件

×××高速公路工程招标文件初步设计图纸

×××高速公路工程招标文件补遗书

市政工程施工及验收技术规程:

第一篇城市道路(XX市政工程管理局)

第二篇公路(XX市政工程管理局)

第三篇桥梁(XX市政工程管理局)

第四篇下水道(XX市政工程管理局)

建设部相关行业技术标准

第二章工程概况

第一节工程简介

高速公路段为纵贯XX西部地区主要干线的立交及高架工程,连接虹桥机场延安西路高架、外环线、沪青平公路。

第二节工程范围及设计构造

本标段为×××路至×××路的×××标段,施工范围为××路至××,主线里程桩号0-035.22—1+472.28。整个标段由69跨主线桥梁及N、S两条匝道桥梁及地面道路和排水组成。

一、桥梁设计里程

主线桥梁0-035.22—1+472.28

匝道桥梁N:0+000--0+153.60

S:0+000--0+153.60

地面道路面积40648M2

下水道由Φ300-Φ1200管道组成,总数3060M。

二、桥梁部分设计概况

三、桥梁主要结构工程量汇总

四、道路、下水道主要工程量汇总

第三节现场及周边建(构)物,道路交通及地下管线状况

3.1根据现场勘察,涉及拆迁工程主要集中在××路和××路两侧,总量不大。

3.2 本工程交通状况

本工程可排用交通道路有三条:××路、××路、××路。

3.3地下管线

本标段地下管线主要分布在:××路、××路、××路。地下管线较为密集,施工时必须建立管线档案,采取有关措施,确保管线安全。

第四节业主招标的工期要求

本工期业主招标工期要求为10个月。

第三章工程主要施工技术关键

针对本工程具有的综合性重大市政工程的设计构造特点,结合以往工程施工经验分析,从保证工程质量的重点要求出发,从工程的内在质量、外观质量和功能满足三个质量方面的要素考虑,择取以下五个工程施工环节作为本工程的主要施工技术控

制关键,作为施工方案编制、施工过程动态管理的控制重点,以确保重点部位的施工质量来带动工程整体质量水平的提高。

第一节路基和桥台后填筑控制

本工程道路及桥台施工中,土方及粉煤灰填筑量较大,路基和桥台后的填筑质量是控制路面沉降及桥台路面接口处的平整,保证路基荷载等级,确保整个路面摊铺平整度的基础。所以,提高路基及桥台后填筑压实度、平整度确立为本工程施工质量的技术控制关键之一。(措施方案详见P60-61页该分项工程施工方法与工艺技术要求章节)。

第二节立交桥梁结构清水砼的施工

市政工程特别是大型立交桥梁,外观质量有特殊的要求。所以,保证砼结构表面平整,色泽一致、无明显色差、无明显接槎缝确立为本工程施工质量的技术控制关键之二。(措施方案详见P34-35页该分项工程施工方法与工艺技术要求章节)。

第三节空心板梁板底起拱度质量控制

本工程主线全部及匝道的部分上部结构为预制空心板梁,对空心板梁加工和安装的起拱度控制将直接影响到板底平整和桥面标高的质量。为此,在空心板梁工厂加工时将严格控制预应力张拉及放张条件,确保相邻板起拱度偏差控制在要求的范围内,并将此作为本工程施工质量的技术控制关键之三。(措施方案详见××页该分项工程施工方法与工艺技术要求章节)。

第四节现场搅拌砼的质量控制

本工程立柱以下(包括立柱)均采用现场搅拌砼。由于砼需量大,又处重点结构部位,因此,现场搅拌砼质量的有效控制是确保砼结构的内实外光的关键因素。所以,提高现场搅拌砼质量确立为本工程施工质量的技术控制关键之三。(详见××页该分项工程施工方法与工艺技术要求章节)。

第五节预应力施工操作控制

本工程盖梁为预应力结构,预应力施工操作的控制是提高工程结构的安全性和可靠性的重要保证。为此,预应力施工操作控制确立为本工程施工质量的技术控制关键之五。(措施方案详见××页该分项工程施工方法与工艺技术要求章节)。

第四章施工的总体组织规划

第一节施工区域划分和各区域现状

本标段高架道路线路总长1507.50M,工程量较大,工程较为集张,为便于统筹施工规划,工序编制,均衡施工和资源合理投入,降低成本,本方案按桥梁和道路下水道两大块内容进行施工区域的划分。桥梁部分按其地理位置,工程量、交通状况及形成最佳的流水级织等综合因素将整个标段划分为三个施工区域,道路下水道的区域划分与桥梁相对应。(详见本节插图)

一、章节126

施工一区:该区为0#至25#墩,包括二条匝道,该区高架道路主线25跨,匝道14跨,施工时材料、设备可从××路沿高架施工便道进出,施工条件较好。

施工二区:该区为25#至45#墩共20跨。该区为高架道路变宽段,大多数为三肢墩。施工时材料设备可从××路沿高架施工便道进出。

施工三区:该区为45#至69#墩,即:××路至××,中间跨越××路,共24跨,均为标准断面,施工时道路交通可利用××路和××路。

二、道路下水道部分:

道路下水道的区域划分与桥梁区域划分相对应。施工时应紧随桥梁的施工进度。

第二节各施工区域的施工流程安排

本标段总体考虑划分三施工区,投入三个作业工人,组织三个流水段平行作业(详见第三节施工程序网络图)。

(1) 施工一区:

为提高后台填筑的施工质量,施工时尽量安排匝道桥台先行施工,为台后填筑提供足够工期,因此考虑施工顺序从25#墩开始向××路施工。

下部结构拟投入一个作业工人,一台打桩机,二台垂直运输机械5根墩身模板,二套盖梁模板。

(2) 施工二区:

考虑变宽段工程量集中,结合工程拆迁实际情况及方便施工,该区施工顺序从26#墩向××路流水施工,下部结构拟投入一个作业队,一台打桩,二台垂直运输机械,3根墩身模板一套盖梁模板。

(3) 施工三区:

考虑××路、××路涉及工程拆迁,因此该区施工顺序从施工条件较好的69#墩向46#流水施工。下部结构拟投入一个施工作业队,一台打桩机,二台垂直运输机械,4套墩身模板,二套盖梁模板。

第三节劳动力资源计划

本标段工程量大,劳动力资源需求大,技术素质要求高,如我集团公司有幸中标,

我建工集团将发挥集团优势,调整精兵强将满足工程需要。

各施工区域高峰人数

桥梁施工一区高峰人员100人

桥梁施工二区高峰人员100人

桥梁施工三区高峰人员100人

地面道路下水道高峰人员150人

单位

5004003002001000205678910111220 第四节

材料资源投入计划 注:本计划为正常流水作业情况下的材料资源投入。

第五节主要施工机械、仪器设备的选型

一、施工机械、仪器设备的选择依据

施工测量:本工程施工范围大,总长达1500M,为此需选用精度高,易操作的测量设备(详见主要测量器具配备表)。

打桩设备:本工程桩基均为Φ600PHC桩长42-56m,桩机的选择宜选用大型机具设备进行打设,并配备相应吨位吊机喂桩。

下部结构垂直运输:根据结构布置特点,选择塔式起重机、履带吊进行垂直运输。

(详见主要设备配备表)。

上部结构板梁吊装:一般路段采用2部50T双机抬吊,T梁用构件重量较大,采用2部150T双机抬吊。

路基填筑:投入土方及筑路机械:即:挖土机、推土机、自卸车、压路机等。

二、主要设备、器具配备表

说明:以上设备为我集团公司自身设备,将按工程实际需要及时进场。

(2)

第五章各分项工程的施工顺序和主要施工方法

第一节各主要分项工程施工工序流程图

第二节施工程序网络图

此施工程序网络图见后。

第三节本工程拟采用的主要施工方法

一、下部结构

施工程序网络图见后。

(1) PHC桩

采用DH408桩机作业,施工中对有临近管线、建筑物保护要求的部位,采取相应的防护、保护措施,并采用合适的沉桩作业流程方向。

(2) 承台

土方开挖根据承台作业面周边管线,交通等状况采用钢板桩围护的方式。承台采用现场搅拌砼。

(3) 立柱

采用定型整体式钢模,按清水砼的标准验收模板的垂直度和拼接缝采用现场搅拌砼,要求选料、操作、养护等均按清水砼标准。

(4) 盖梁

盖梁底、侧模板均采取涂膜处理的九夹板。支架采用Ф48钢管排架、统一颜色油漆,以确保施工时外观整齐美观。

二、上部结构

(1) 预制板梁

板梁采用工厂制作,按工厂与现场等实际情况协调交通组织施工。板梁采用架桥机与大吨位的吊机分段实施安装。

(2) 预制T梁

预制T梁采用现场预制,因自重较大,采用二辆150t履带吊双机抬吊。

三、桥面附属系

(1) 水泥砼铺装

采用人工摊铺,满足最小厚度,并保证上层面层摊铺的标高,平整度要求。

(2) 防撞栏杆

模板采用钢质定型模板。支架采用型钢制作的悬挑三角架,并兼作操作脚手。

(3) 沥青砼

采用摊铺机摊铺。

四、地面道路

采用各种筑路机械进行填筑、整平、碾压、夯实、摊铺等施工。并在开工前选择试

验路段,进行填方材料的试验。

五、下水道

开槽埋管,因埋深均不超过3m,边坡采用横列板支护。

第六章施工期间道路交通组织方案

本工程高架道路由西向东共跨越现有××路、××路和××路,现有××路为双向车道,交通流量一般,现有××路为双向四车道及二条非机动车道,交通流量较大,现有××路为混合车道,路宽8M。组织好施工期间现场的交通人流通行组织,不仅可减少施工期间对交通和居民的影响,也是反映市政工程不扰民,为民办事宗旨的一个窗口,更是创建文明施工,做到“两通三无五必须”的必要条件。

第一节××路的围场及交通组织

设计高架道路在××路二边边墩,××路东侧的 2#墩,墩的边线基本与现有××路平齐,因此施工时影响由南向北的机动车道与非机动车道。为维持原有交通条件,围场前首先实施由南向北的非机动车道改道和机动车道向西拓宽。承台施工时打设钢板桩,围场离桥墩中心4.5M,围墙占用××路4M,拓宽后机动车道保持原有道路宽度12M。(详见本节插图)。

第二节××路围场及交通组织

现有××路宽8米,为双向混合车道,××路两侧的高架柱为58#M、59#墩,跨度为22M,两侧围场离承台中心均为5M,承台施工时打设钢板桩围护。这样围场之间的距离为12M,保证了原有交通条件,(详见本节插图)。

第三节板梁吊装时的交通组织

本标段预制板梁为工厂加工,运输量大,使用车辆多。为此,必须编制周密的板梁进场计划,以控制板梁进场时的交通组织,板梁进场和吊装安排在夜间进行。施工时先于交通部门联系,拟定进场方案,获得交通部门支持和配合。

第七章建(构)筑物、地下管线的保护措施

本标段特别是××路、××路、××路沿线,地下管线较为复杂涉及面广,搞好地下管线的保护是本标段施工组织中的重点内容,本方案从以下几点实施管线安全:

第一节组织落实

1.1设立文明施工管线专管员,负责地下管线调查,其手段包括走访所有管线单位,

委托专业物探单位探测地下管线,开工动土前,对动土位置开设样洞,摸清地下管线的全部走向,设立管线档案,并在所有施工图上用红线标明,提醒所有施工管理人员重视。

1.2所有动土开工如打桩、开挖,大型机械进退场行走路线必须经管线专管员审批。

1.3重点部位委托管线单位重点监护,共同搞好管线保护。

第二节措施制订与执行

2.1物理探测:施工前,根据业主和管线单位的提供的地下管线资料采用电磁物

理探测的手段对桥梁墩位所处的施工范围的地下管线进行确认,并以书面资料报请指挥部和监理。

2.2根据各管线单位确认的管线,向指挥部汇报管线与工程相碰或者管线部门认

为保护措施难以确保万无一失的重大管线,配合进行搬迁。

2.3在调查确认的基础上,首先对共同确认的需进行保护的管线,召集管线单位,

事先拟定方案,报请管线及建设单位认可,并向相应的单位办理“绿卡”。工程施工中,请管线单位派人定期监测,本标段对管线保护的原则为:一般性质的软管离承台边线净距为0.8-1.0米以外,一般性质的硬管离承台基坑边0.5米以外。

2.4对一般性质的软管保护,宜采用常规手段,桩基施工前,挖开管线或开挖样

洞,使之暴露,承台开挖前,靠管线一侧,采用支撑技术,使之不产生位移。(详见本节插图)

2.5对一般性质的硬管保护:首先区分其性质,向管线单位审定允许沉降范围,

对离承台净离较小的硬管,使之暴露,打入钢板桩。在桩基施工和承台施工时,进行跟踪监测,使管线的位移在规定的范围之内。

2.6对性质重要的管线,如军用、保密、卫星等不宜公开或管线图上未注明,且

现场调查难以确认的管线,视现场具体情况确定。

2.7对施工范围以外的临近建筑物在打桩期间,采取监测变位和沉降值,控制打

桩速率预钻孔取土、封闭式打桩等方法减少打桩对周围建筑物的影响。

2.8对围护结构的拔除,如贴近地下管线,应采取边拔除边下灌砂石填充料,并

注意间隔跳的方式振动拔除围护结构之措施。

2.9所有地下管线两侧净距各一米范围内所形成的两平行线之间的区域为保护区,

禁止用机械挖掘。

2.10在重要管线或管线复杂路段施工要派专人负责管线监护工作,并通知相关管

线单位派人到现场监护。

2.11施工过程中发现管线有异常现象或管位有差异可能对地下管线的安全和维修

产生影响时应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工。

2.12施工中发现不明管线应及时报告业主,并会同相关管线单位专业人员实地鉴

定确定相关施工方法和处理办法,不准擅自处理。

2.13原管线拆除后留下的孔洞,用素土回填,并对地基进行加固处理。

2.14各施工项目组、施工分队应按局沪市政施(86)第717号文《关于配合保

护公用管线的管理办法》和沪市政施(87)第138号文《关于进一步加强市政工程施工措施、维护公用管线安全的通知》有关规定制定一系列有针对性的切实可行的保护措施,确保施工区域内管线安全无恙,施工正常进行。

第八章结构施工支架体系

1、由于受地面道路布置的影响,本工程的盖梁形式为双立柱大挑悬臂盖梁形式。

2、因盖梁高度不是很高,基本在9m以内,考虑盖梁全部采用排架支撑。盖梁的

排架支撑应在不影响现交通状况的情况下搭设,在十字路口处及其他阻碍交通的地方可采用排架搭成门架式,上部利用槽钢(槽钢型号视门架宽度)做梁,梁支撑点也采用槽钢。

第九章主要工程项目的施工方案

第一节测量定位放样

一、轴线测设

控制点的测设:

本工程桥梁线形除N、S匝道处桥梁主线有小曲线外,其余大致为直线型。从现场勘察情况来看,现在基本上尚未拆迁,由于施工场地宽阔,施工场地四周能够利用布点的多层建筑较多,因此可利用附近的多层建筑建立“测量控制点”以确保上保结构测量的通视良好。控制网用2秒级Leica全站仪测设,测量计算将全部采用计算机程序化计算,控制网经监理认可后方可采用。

(1) 首先,对设计院的测量交底桩与水准点进行复核,复核时须注意相邻标段控

制点的校核,复核结果经现场监理复核认可后方可使用。根据测绘处所交的导线桩按照施工需要加密控制网,为了确保控制网的可靠性,将根据现场条件把控制点都选定在施工作业影响范围以外的地方,用混凝土护桩,做到各控制点的通视性良好,符合施工需要。控制点选定后经过实测和导线闭合的平差计算把整个工程范围内的控制点坐标定了下来。考虑到桩基施工和地基的沉降,将根据施工阶段定期复核整个控制网。

(2) 根据测绘处所交的控制点按施工需要测设平面曲线特殊点。

(3) 测设总体(各桥墩,桥台纵横轴线),在桥位两侧布置墩台轴线控制点,在设

定控制点时要充分考虑施工对场地的需要,把控制点布置在不影响施工的地方,桥位两侧各布置2点,并用混凝土护桩,注意相邻桥墩位置和距离的校核和斜交角方向,相邻桥墩距离精度确保±5mm并记录下控制点之间的距离及点到桥位点的距离。桥墩,桥台纵横轴线测设完毕后经现场监理复核认可后方可使用。

下部结构的测设。

本工程的桩基、承台、立柱、盖梁均根据总样测定。及时熟悉设计图纸、领会设计

意图是个一定要做到的要求,另外还须注意设计图上的墩台轴线桩号不一定是桩位、承台、盖梁的中心点,部分桥墩控制点的前后、左右不一定对称的,因此,在计算桥墩放样要素时要特别注意,以免出错。

(1) 桩基放样:根据墩台纵横轴线用钢尺测设四根边角桩位,并用钢尺复核这四根

桩的相对位置无误后(矩形对角线长度相等原理),就根据这四个点用钢尺测设桥墩的其他桩位。

(2) 承台放样:根据墩台纵横轴线测设。

(3) 立柱放样:根据承台轴线桩测设立柱纵横轴线。立柱纵横轴线用红三角标注

在已浇制完毕的承台上。

(4) 盖梁放样:盖梁是控制跨径和桥面标高的重要项目,因此盖梁测设时必须确

保精度。具体测设时可根据墩台纵横轴线测设,并丈量跨径以确保架梁位置。

(5) 各分项工程结构放样、复测都单独分开进行,并经监理复核签证后,方可作

下一道工序施工。

上部结构架梁位置的测设:

根据施工图,首先测设桥梁纵轴线和桥墩横轴线,然后按照纵横轴线划出梁位,并测出跨径。

桥面铺装、防冲墙的测设:

采用坐标法和常规测设方法相结合的手段来测设。首先根据主线及匝道平面线型要素表用坐标法测设要素点位置(中线和边线),即测设直线和曲线的起讫点;然后用常规测设方法根据要素点位置,按照施工需要测设线上各点,直线用通视法,曲线用偏角法。

二、标高测设

2.1按照施工规范加密引测临时水准点,测量结果必须符合

±20√ L/mm。并根据不同的施工阶段定期复测。临时水准点采用Φ20以上3m 左右的钢筋埋入土里用砼保护。四周用砖砌筑,加盖编号。经监理复测后方可使用。

2.2根据施工图纸计算和测设桥墩标高,桥面标高。

2.3桥面临时水准点根据本工程立交桥线形复杂,采用先在各交叉路口设点进行

复测闭合,符合±20 √L/mm。经监理认可方可使用,然后再加密,确保各桥面相连,根据施工要求复核。

2.4桥面铺装、防撞墙标高测设必须按照纵断面图,横断面图来进行放样工作,

必须充分考虑坡道线型是直线坡还是曲线坡(竖曲线),横坡是单向(超高)的还是双向的,横坡方向如何,路脊线的两侧是否对称等因素来选择标高点的位置和密度,标高点的选择还需结合结构工程的特点(施工工艺),标高的测设关键结合现场工程特点正确合理的选点。

2.5定期测量立交桥的沉降,并做好记录及测试资料整理归档。

三、测量仪器的检测

工程开工前,所有进入工地的测量仪器均统一进行一次强制检测,确保工程中使用的测量仪器的误差控制为统一标准,减少整个施工中的系统误差。

第二节桩基施工

本标段范围桩基础有Φ600PHC管桩。Φ600PHC管桩桩长为42-56m左右。

一、前期准备

1.1根据墩台纵横轴线测设引出桩基轴线。桩基轴线的定位点设置在不受打桩影响

的地点,并在施工过程中作系统的检查。桩基轴线定位允许偏差2cm。

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

供热施工组织设计方案范本

项目名称: 供热BOT工程 锅炉房、采暖外线施工组织设计编制单位:

2011年07月22日 参与编制有关人员 项目经理: 编制人:

编制日期: 2011年07月22日

1.编制依据 1.1建设单位有关要求 1.2设计图纸 1.3工业锅炉安装工程施工及验收规范GB50273-98 1.4建筑给水排水及采暖工程施工质量及验收规范GB50242-2002 1.5现场设备、工业管道焊接工程施工及验收规范GB50236-98 1.6锅炉房工程91SB5 1.7建筑工程资料治理要求DBJ01-51-2003 1.8工程建设监理规程DBJ01-41-98 1.9《低压配电设计规范》 1.10《民用建筑电气设计规范》 1.11《爆炸和火灾危险环境电力装置设计规范》 1.12现场勘察资料 编制原则 1.13.1严格执行国家关于差不多建设的政策、法令、法规。 1.13.2遵循国家暖通工程、设备安装工程、工艺管道安装工程、电气设备安装工程等施工技术规范、操作规程、质量评定及验收标

准。 1.13.3满足招标文件对施工组织设计的具体要求。 1.13.3.1施工进度安排考虑外界因素的阻碍,方案合理并满足工程总工期的要求。 1.13.3.2现场组织机构配置合理,专业技术治理人员满足施工要求。 1.13.3.3施工机械配套齐全,搭配合理,满足施工方案及工艺要求。 1.13.3.4施工工艺、施工方法、技术组织措施切实可靠,确保施工安全,满足质量要求和环保要求,确保文明施工。

2.工程概况 2.1 讲明 本工程为供热BOT工程,工程地点位于。 2.2 自然条件与工作环境 极端最高气温:41.6℃ 极端最低气温:-18.3℃ 施工现场临时用电:AV 380V/220V±10% 50HZ±0.5HZ 2.3 锅炉要紧技术指标 1.全自动燃气热水锅炉3台;4200KW/台; 2.全自动燃气热水锅炉2台;2800KW/台; 2.4 施工条件

施工组织设计方案模板

XX片区市政配套道路二期工程 施 工 组 织 设 计 编制: 审核: 审批: XXXXX股份有限公司 年月日

施工组织设计目录 目录 第一章工程总说明 ----------------------------------------------------------- 1第一节编制总则 ------------------------------------------------------------------------------------- 1第二节工程概况 ------------------------------------------------------------------------------------ 2第二章施工总部署 ----------------------------------------------------------- 4第一节施工总计划安排--------------------------------------------------------------------------- 4第二节总体施工顺序和施工流程 ---------------------------------------------------------------- 6第三节管道工程 ---------------------------------------------------------------------------------- 8第四节施工重点、难点和相应对策----------------------------------------------------------- 19 一、沥青路面施工方案----------------------------------------------------------------------------- 19 二、软基换填施工方案----------------------------------------------------------------------------- 22 三、管道拉森钢板支护----------------------------------------------------------------------------- 24第五节劳动力管理 --------------------------------------------------------------------------------- 29第六节材料管理 ------------------------------------------------------------------------------------ 29第七节设备管理 ------------------------------------------------------------------------------------ 30第八节施工组织架构与岗位人员职责 --------------------------------------------------------- 32第四章施工总平面布置和施工准备 ------------------------------------ 34

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

施工组织设计方案范本

施工组织设计方案范本 施工组织设计,是指导工程施工的综合性技术、经济文件,主要内容是工程施工的技术方案和技术要求。作为投标文件的重要组成部分,施工组织设计方案的优劣直接影响企业是否能够中标。另外,它也是工程结算和工程索赔的重要依据,是监理方对工程进行监督的依据。 一、施工组织设计 目前,根据建筑业管理模式的要求,施工组织设计主要分2大类: 1、指导性施工组织设计 包括施工组织总设计、投标阶段施工组织设计。 指导性施工组织设计,面对的是单项工程、群体工程或招标工程中内容量大或存在不确定因素的部分。只是确定总的原则,不具备工程施工指导性。 2、实施性施工组织设计 包括单位工程施工组织设计、分项工程施工组织设计。 实施性施工组织设计,根据工程特征或者是作为施工组织总设计已确定的总原则的补充,其表述的内容详尽、完善、针对性强,是工程施工的依据。 二、如何编 1、编制方法 施工组织设计的编制,不仅要考虑技术上的需要,而且要

考虑履行合同的需要,应编成一份集技术、经济、管理、合同于一体的项目管理规划性文件,合同履行的指导性文件,工程结算和索赔的依据性文件。 对于大型或复杂项目,应分阶段或分部位(分部、分项)编制;编制工作应在所针对的项目实施前完成。 分包施工的分部(分项)工程的施工组织设计(方案),应以附件形式汇总于项目施工组织设计中。 2、主要内容 1)工程概况、工程特点 2)施工条件 3)业主应提供的条件 包括:施工图、施工场地、水电供应、业主提供的材料设备、业主应办理的报批手续等。 最好列表说明,提供施工条件的时间、地点、数量和质量。 4)工程分包情况 业主分包的工程,要明确该分包工程的进出场时间、交工验收时间、工程交接的方式和程序等。 5)施工管理目标 工期目标、质量目标,以及新技术应用、文明施工、绿色施工、安全生产和成本目标。 6)项目组织机构 确定施工管理机构,包括项目经理、技术负责人等管理人

模板工程施工组织设计方案

宁晋名门世家 1# 楼 模 板 工 程 方 案 编制人: 审核人: 审批人: 编制日期:二零一二年二月三日 编制单位:建设集团

目录 第一节编制依据 第二节工程概况 第三节模板方案选择 第四节材料选择 第五节模板安装 第六节模板拆除 第七节模板技术措施 第八节安全、环保文明施工措施 第九节模板计算

第一节编制依据 《建筑结构荷载规》GB50009-2001中国建筑工业; 《混凝土结构设计规》GB50010-2002中国建筑工业; 《建筑施工计算手册》江正荣著中国建筑工业; 《建筑施工手册》第四版中国建筑工业; 《钢结构设计规》GB 50017-2003中国建筑工业; 第二节工程概况 一、工程建设概况 1、本工程为宝盈房地产开发建设开发的宁晋名门世家1#楼。本工程采用剪力墙结构体系,建筑抗震设防类别为标准设防类,结构安全等级为二级。剪力墙的抗震等级为三级。主楼基础采用钢筋混凝土筏板基础. 2、建设单位:宝盈房地产开发 监理单位:安泰建设监理 设计单位:威斯顿建筑设计分公司 施工单位:建设集团 二、建筑设计概况 地下建筑面积() 地上建筑面 积() 总建筑面积 ()

第三节模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合规检查标准要求,要符合省文明标化工地的有关标准。 6、结合模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验选择合理的模板方案。 第四节材料选择 在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 采用15mm厚清水墙板,木方作楞,配套穿墙螺栓M14使用。竖向楞采用40×80 木方,水平外楞采用48×3.5钢管。 第五节模板安装 1、一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装模板前,要清除杂物,焊接或修整模板的定位预埋件,预埋套管等,并经验收合格,做好测量放线工作。 2、±0.000以下模板安装要求 (1)底板模板安装顺序及技术要点 垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延20mm砌筑120mm厚砖墙,高度=底板厚+50mm,在底板厚度围砌筑永久性保护墙,砂浆采用1:3水泥砂浆,上面砌筑临时性保护墙,用混合砂浆砌筑,砖墙侧抹20mm厚1:3水泥砂浆。地下室墙体第一道水平施工缝留置在基础底板上

施工组织设计方案范文

施工组织设计方案 范文 1 2020年4月19日

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》是指导揭阳军分区经济适用住房及营院改造工程施工的纲领性文件,编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。

在施工中,我公司本着对业主高度负责的态度,将积极与质监部门配合,服从建设单位及监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。制定环保措施,控制噪音及杜绝各种声、光、尘污染,减少投诉;制定安全生产措施,建立安全保证措施,提出更多合理化建议,力争少花钱、多办事,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。 第二节编制依据 1、设计施工图纸; 2、揭阳军分区经济适用住房及营院改造工程工程施工文件; 3、《建筑工程施工质量验收统一标准》GB50300- 4、《建筑地基基础工程施工质量验收规范》GB50202- 5、《建筑地基基础设计规范》GB50007- 6、《桩基质量检测技术规程》SJG09-99 7、《广东省建筑地基基础设计规范》DBJ15-31- 8、《建筑桩基技术规范》JGJ94-94 9、《混凝土结构工程施工质量验收规范》GB50204- 10、《砌体工程施工质量验收规范》GB50203- 11、《木结构工程施工质量验收规范》GB50206- 12、《屋面工程施工质量验收规范》GB50207- 13、《地下防水工程施工质量验收规范》GB50208- 3 2020年4月19日

施工组织设计方案样本模板

施工组织设计方案 样本

施工组织设计( 方案) 工程名称: ××医学院教学楼幕墙 工程地点: ××医学院 施工单位: ××工程有限公司 编制单位: ××工程有限公司审批单位: 部门: 部门: 技术负责人: ×××审批负责人: 编制人: ×××

编制日期: 11月18日审批日期: 年月日 目录 一、工程概况 (1) 二、项目的质量目标 (1) 三、项目管理组织 (1) 四、主要资源供应计划 (2) 五、施工进度计划 (2) 六、幕墙施工流程及工艺 (2) 七、施工过程控制程序 (5) 八、质量保证体系 (8) 九、主要技术措施 (8) 十、产品保护措施 (11) 十一、施工安全及消防保卫措施 (12) 十二、玻璃幕墙工程验收 (14) 十三、保修期及售后服务 (16) 十四、检测 (16)

一、工程概况: 1、幕墙概况: 幕墙位于××医学院教学楼在××医学院内, 建筑物共15层, 幕墙最大高度43.8m, 幕墙共分大部份分别为MQ-1、MQ-2、MQ-3、MQ-4、MQ-5( 参看详图) 。 2、幕墙结构情况: 1) 铝材料: 采用××铝材厂155B系列隐框幕墙材料, 表面氧化处膜厚15μm颜色为银白色, 材料应符合GB/T5237-93。 2) 钢材、螺栓、五金件为不锈钢产品, 钢板、角钢为热镀锌处理。 3) 玻璃采用6+0.76PVB+5镀膜绿色玻璃。 4) 硅胶采用GE黑色结构胶和耐候胶。 5) 幕墙结构: 采用155B系列隐框玻璃幕墙结构( 参看详图) 详情参看设计图纸节点图。 二、项目的质量目标 本项目的质量目标: 确保省样板, 争创鲁班奖。 三、项目管理组织及施工人员配备

装饰装修施工组织设计方案范本

【最新资料Word版可自由编辑!!】1 编制依据 1.1 施工图设计和/或顾客特殊要求 1.2 施工组织设计/质量计划

1.3 类似工程施工方案 1.4标准、规范及有关技术规定 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《塑料门窗安装及验收规程》(JGJ 103-96) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《建筑工程施工质量验收统一标准》(GB50300-2001) 2 过程名称及概况 2.1 过程名称: 2.2 过程概况 2.2.1过程特点:西安石化技改工程中的总变电所、除盐水站主厂房和循环水场综合厂房、消防水泵房、变配电所、中心控制室等建筑物的装饰装修工程均含有工序较多,施工繁杂、用工量大且工期占用时间长、工序之间交叉作业多、高空作业周期长且安全管理点大面广等特点。 2.2.2 过程内容 2.2.2.1本工程所含单位工程明细见下表:

2.2.2.2 本工程所含单位工程装饰装修具体做法详见下表:

3 施工部署 由于装饰装修工程所含工序繁杂,交叉作业多,施工周期长,施工时总体上按抹灰工程、门窗工程、吊顶和饰面砖工程、楼地面工程、涂刷工程、细部工程的顺序施工,在确需进行交叉作业的地方将合理组织施工,由专人负责施工。其中部分子分部工程将要组织平行施工。 3.1劳动力需求及要求 劳动力需求计划如下: 3.2主要设备、机具需用及要求 主要设备、机具需用计划如下:

3.2进度安排 本工程建筑物的主体在九月中旬已施工,在经过主体验收后即可进行装饰装修工程,从九月下旬开始施工,整个过程需时一个半月左右,在十一月十五日以前将所有该部分建筑物施工完。 4 施工工艺步骤及控制要求 4.1施工工艺步骤 4.1.1 抹灰工程施工工艺步骤: 4.1.2 门窗工程施工工艺步骤 4.1.2.1 钢门窗、木门窗施工工艺步骤: 4.1.2.2 塑钢门窗施工工艺步骤: 4.1.3 吊顶工程施工工艺步骤: 4.1.4 楼、地面工程施工工艺步骤 4.1.4.1 水泥砂浆面层施工工艺步骤: 4.1.4.2 水磨石面层施工工艺步骤:

模板施工组织设计方案

xx花园三期C区工程 模板施工组织设计方案 编制:xxx 审核:xxx 审批:xxx 编制单位:xxxx建筑安装工程有限公司编制时间:二0一0年七月二十五日 xx花园三期C区工程

1.工程概况: 1.1工程总体概况 工程名称:xx花园三期C区工程 工程地点:xx经济开发区 建设单位:xxx经济开发区投资发展有限公司 设计单位:xxxx工程设计有限公司 工期:210天 1.2工程建筑概况 建筑总面积:6882.4m2 建筑层次:五层 2.模板设计思想: 2.1根据工程特点及合同计划要求,本工程工期为7月,由于前期拆迁工作拖延比较长,导致工期非常紧张,主要影响工程进度因数集中地主体施工上,其中模板安装进度直接影响工程进程,因此如何抓好工程进度确保质量,特别是模板工程的安装质量,成为项目经理部质量工作的重中之重。 2.2工程中的拟采用清水模板,根据施工图施工组织设计及我司实际情况,参照有关施工规范进行模板设计,确定木模板制作几何形状、尺寸要求,龙骨的规格,间距、选用支架系统,支撑间距,绘制各部砼模板设计图,编制工艺要求及说明。 3.施工准备: 3.1主要材料及机具: 3.1.1胶合板(1830×915×18、2440×1220×18双面刷脱模剂),松方木(50×105mm统一压刨50×100mm),木档(50×50mm) 3.1.2钢管支架,对拉螺柱、托具、卡具,压刨机、木工电锯等 3.2作业条件 3.2.1模板数量已按模板设计方案结合施工流水段的划分以及工期要求,确定模板套数。

3.2.2根据图纸要求,放好轴线和模板边线,定好水平控制标高。 3.2.3柱钢筋绑扎完后,水电管及预埋件已安装、通过隐蔽验收手续。 3.2.4根据模板方案,图纸要求和工艺标准,以书面形式向班组进行安全,技术交底。 4.模板设计: 4.1柱模板 4.1.1构造 柱柜由四面侧板,柱箍、支撑组成,其中柱侧采用大模裁割,纵向拼接,则模板接缝较少(如图①) 柱顶与梁交接处,留出缺口、缺口尺寸即为梁的高及宽(梁高以扣除平板厚度计算),并在缺口两侧及口底钉上衬口档,衬口档离缺口边的距离即为梁侧板及底板的厚度,衬口档为50×50mm木档,与梁柱接面刨平,拼接密实。 柱侧模外设竖向方木楞,方木楞与柱接面刨平,木楞以刨平面顶边压缝,如图② 柱截面大于500mm的柱模,在其中部设M12穿墙螺栓@800,柱模外设置Φ48@500钢管箍,以防止砼浇筑模板产生膨胀变形,安装。 柱模板安装时、先在基础面(或楼面)上弹柱轴线及边线。同一柱列应先弹两端柱轴线边线,然后拉通线弹出中间部分柱的轴线及边线,按照边线先把底部方盘固定好,再对准边线安装底部侧模,用临时支撑支牢,吊线调整垂直度,上口模外侧设高出板模50mm木档圈边锁口,再支设上部侧模,将中部接口档钉紧,调整柱口尺寸,钉紧侧模后,用线坠校正垂直度,用支撑加以固定,为保证柱模稳定,柱钢管箍与梁板立杆应联系牢固,柱模设剪力撑在梁板杆交接点周围与立杆系拉接固定。 柱拉结筋拟采用预埋后焊,在靠砼柱面相应柱侧模以间距500MM,定出预埋件位置,如图将预埋件钉干柱内侧模。 同一柱列模,采取先校正两端的柱模,在柱模顶中心拉通线,按通线校正中间部分。 4.2梁模板 4.2.1构造要求:

精品施工组织设计方案范本

精品施工组织设计方案范本 工程概况 第一节工程概述 1、介绍该工程的地理位置及及周边环境情况. 2、介绍该工程的总建筑面积、建筑类别、耐火等级、抗震等级、人防工程等级、防化等级、工程建筑耐久等级、工程总占地面积等 工程重要指标. 3、介绍该工程的规定工期(若招标书有规定)及其他招标限制 条件. 4、介绍与该工程有关的其他配套工程的施工情况. 第二节主要实物工程量 依据工程招标文件、设计施工图纸等资料以表格形式反映该工程的主要实物工程量(如:钢筋、混凝土、模板、标准砖、镀锌钢管等). 第三节工程自然条件 2.3.1工程水文地质条件 3.根据工程地质勘察报告,介绍该工程施工场地内各地层岩性情况、土层的物理力学性质(各类力学指标)、地下水类型、地下水 位情况、地层渗透情况(渗透系数)以及地下水腐蚀情况等. 2.3.2工程气候气象条件 第四节工程特征 2.4.1建筑特征

依据工程招标文件及工程建筑设计图纸,简述该工程的建筑特征: 1、工程各主要部位建筑面积 2、各类建筑特征指标(建筑单位工程类别及数量、建筑层数、建筑高度、建筑总占地面积、建筑容积率、建筑占有率、住宅户型指标等) 3、工程各部位建筑材料类型及主要施工做法. 4、其他建筑特征. 2.4.2结构特征 依据工程招标文件、结构施工图纸等,简述该工程的结构设计特征: 1、主要结构部位的荷载指标 2、结构体系及基础结构形式 3、主要建筑材料技术指标(钢材、混凝土、砌体等) 2.4.3给排水工程特征 2.4.4电气工程特征 依据工程招标文件及相关图纸、资料等,简述该工程的电气工程特征: 1、用电负荷等级 2、供电电源及变配电系统 3、配电线路设计 4、设备安装方式 5、防雷接地类别及设计特征 6、其他特征 第五节工程现场施工条件

施工组织设计方案(简单)

施工组织设计方案 1.1工程概况 1.1.1工程简介 XXXX工程属于XXXX有限公司,位于XX市XX区XXX路XXX号,处于交通干道上。 工程类别为XXXX场所,因此按“无人值班”(少人值守)原则设计,采用计算机监控系统。 1.1.2工程实施目标 1.1. 2.1工期目标 工程建设施工工期,我方将按业主提出的要求合理安装工期,加强协调管理,使得各施工顺序,衔接关系适当,施工科学、合理,保证计划总工期实现,力争提前竣工。 1.1. 2.2质量目标 加强质量检查管理,建立质量管理体系,狠抓施工过程控制,使项目各系统均符合国家现行各项智能化系统工程设计、施工规范和质量验收合格标准 1.1. 2.3环境保护目标 采取有效措施,避免施工扰民,最大限度地减少对环境的污染。 1.1. 2.4安全生产目标 建立完整的安全管理体系,整个工程期间杜绝死亡及重伤事故,轻伤事故不超过0.5%,年工伤频次在1‰以下。 1.1. 2.5文明施工目标 配合土建、设备安装达到市级以上文明工地和标准化现场。 1.1. 2.6工程特点 其特点体现在以下几个方面:

1)实用性:系统的配置和设计最大限度的满足大楼业务和物业管理的各项需求。2)先进性:系统总体定位为国内领先,具备我国当今智能化大楼主流技术及性能,采用国际或国内目前的先进技术,并考虑到今后将会出现的新技术,设计具有一定的前瞻性,确保系统在建成运行后的较长时间内不落后。 3)可靠性:系统选用的技术或配套设备采用“主流”技术和产品,是在实际工程广泛应用的成熟可靠的先进技术或产品,保证系统的长期正常运行。 4)整个智能化弱电系统相对独立,又存在着一定的相互关联,体现系统的整体性、相关性、联动性。 5)可扩展性:本次设计充分考虑到未来技术发展和使用要求的变化,系统功能扩展和技术提升的可能性,充分保护投资,保证可持续发展的要求,确保业主的投资效益。 6)设计符合相关国际、国家及行业规范及标准。采用国际及行业开放的技术标准和标准化的产品,避免系统互联或扩展出现障碍。 7)安全性:包括系统自身安全和信息传递的安全。 8)强调以人为本的设计思想,为大楼的用户提供安全、舒适、方便、快捷、高效、环保的生活、工作环境。

模板工程施工组织设计方案

、编制依据: 1)、主要依据施工图纸。 2)、甘肃XXXX发电有限责任公司16#住宅楼工程施工组织设计。 3)、规程、规范:混凝土结构工程施工质量验收规范(GB50204—2002). 二、工程概况: 1)、建筑面积:8905.5 m2,层数,地上六层。 3)、结构形式: 基础结构形式:井桩基础,基础梁。 主体结构形式:砖混结构。 4)、结构断面尺寸:①外墙厚度370伽厚。 ② 内墙厚度240 mm厚。 @两断面尺寸:见施工图。 三、施工准备; 1)、项目部技术负责人组织生产人员熟悉图纸,认真学习掌握施工图的内容,熟悉截面尺寸,标高,制定模板初步设计方案。 2)、机具准备:O、锤子、单头扳手、手提电锯、手提压刨、打眼电锯、线坠、方尺、铁 撬辊、水准仪等。 ②、支撑体系:柱箍、钢管支柱、钢管脚手架。 ③、材料准备:顶板、梁、柱,竹胶板,支撑采用巾48X 3.5钢 架杆,隔离剂用水性隔离剂。 四、主要施工方法及措施: 1)、模板设计: 1、垫层模板:垫层厚度为100伽,垫层模板采用钢模板。沿垫层边线设置方木,方木支撑在基坑壁上,如果支撑不到基坑壁上,用巾12钢筋棒插入地面固定模板。 2、柱模板:柱模板采用小型钢模板,竖楞采用50X 100方木,方木均经压刨找平,每20 cm—道,柱箍采用钢管,每40 cm—道,最底一层距地面300 mm,其板块与板块竖向接缝处理做成企口式拼接,然后加柱箍,支撑体系将柱固定,支撑采用 巾48X 3.5 m架子管钢支撑。 3、梁板模板:梁的底模与侧模均采用10 m厚竹胶板,柱龙骨采用,50X 100m @600单面

刨光方木,次龙骨采用50X 100伽@200双面刨光方木,梁侧模,梁底模按图纸尺寸进行现场加工,然后加横楞并利用支撑体系将梁两侧夹紧,在梁h/2 处加M4穿墙螺栓@600 板模板采用10伽厚度竹胶板,柱龙骨采用100X 100@120nm单面刨光方木,次龙骨选用 50X 200@200mm双面刨光方木,为保证板的整体混凝土成型效果,将整个顶板的竹胶板按同一顺序,同一方向对缝平铺,必须接缝处,下方有龙骨,且接缝严密,表面无错台现象,若与柱相交,则不可意躲开柱头,只在该处将多层板锯开与柱尺寸相应洞口,下垫方木作为柱头的龙骨。 2)、模板加工: 柱梁的模板加工必须满足截面尺寸,两对角线误差小于1伽尺寸过大的模板需 进行刨边,否则禁止使用,次龙骨必须双面刨光,主龙骨至少要一面刨光,翘曲、变形的方木,不得作为方木使用,模板加工完毕后,必须经过项目技术人员验收合格后方可使用。 3)、模板安装: 1、模板安装的一般要求: 竖向结构钢筋等隐蔽工程验收完毕,施工逢处理完毕后,准备模板安装,安装柱模前, 要清除杂物, 焊接或修整模板的定位预埋件,做好测量放线工作, 抹好模板下的找平砂浆 2、梁模板安装顺序及技术要点: ①、模板安装顺序:搭社和调整模板支架—按标高铺梁底模板—拉线找直—绑扎梁钢筋f安装垫块f梁两侧模板f调整模板 ②、技术要点:按设计要求起拱(跨度大于4m时,起拱2%。)并注意梁的侧模包住底模, 下面龙骨包住侧模. 3、板模板安装顺序及技术要点: ①、模板安装顺序:满堂脚手架—主龙骨—次龙骨—柱头模板龙骨—柱头模板顶板模板—拼装—顶板内、外墙柱头模板龙骨—模板调平验收—进行下道工序. ②、技术要点:楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阳角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱2%)起拱部分为中间起拱,四周不起拱。 4、柱模板安装顺序及技术要点: ①、柱模板安装顺序:搭设脚手架—柱模就位安装—安装柱模—安设支撑—固定柱模—浇筑混凝土—拆除脚手架、模板—清理模板。 ②、技术要点:板块竖向接缝处理,做成企口拼接,然后加柱箍,支撑体系将柱固定 4)、模板的拆除: 1、柱模板拆除:在混凝土强度达到1.2MPa能保证其表面棱角不应拆除模板而收损后方可拆除,拆除顺序为先纵墙后横墙,脱模困难时,可用撬棍在模板底部撬 动,晃动或用大垂砸模板,拆下的模板及时清理,刷好隔离剂,做好模板检验批质量验收记录,保证使用质量。

施工组织设计方案(范文)

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》是指导揭阳军分区经济适用住房及营院改造工程施工的纲领性文件,编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 在施工中,我公司本着对业主高度负责的态度,将积极与质监部门配合,服从建设单位及监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。制定环保措施,控制噪音及杜绝各种声、光、尘污染,减少投诉;制定安全生产措施,建立安全保证措施,提出更多合理化建议,力争少花钱、多办事,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。 第二节编制依据 1、设计施工图纸; 2、揭阳军分区经济适用住房及营院改造工程工程施工文件; 3、《建筑工程施工质量验收统一标准》GB50300-2001 4、《建筑地基基础工程施工质量验收规范》GB50202-2002 5、《建筑地基基础设计规范》GB50007-2002 6、《桩基质量检测技术规程》SJG09-99

工程施工组织设计方案范本1

xxx工程施工组织设计 第1 章编制说明 本施工组织设计作为指导施工的依据,对项目管理组织机构设置,劳动力计划安排,材料供应安排,机械设备配置,主要分部分项工程施工方法,工期保证措施,质量安全保证措施,保证安全生产、文明施工、减少扰民、降低环境污染和噪声的措施给予了充分考虑,突出质量创优、技术先进、经济合理、安全适用的原则。 1.1 编制依据 1.1.1 xxx建安工程招标文件及答疑。 1.1.2 建筑设计研究院设计的各专业施工图和地质勘察报告。 1.1.3 现场调查咨询获取的资料及施工条件。 1.1.4 建设领域相关的法律法规和地方性规定,工程建设强制性条文(房屋建筑部分),现行的国家、行业、地方规范规程及标准。 1.1.5 集团总公司《质量手册》和《程序文件》。 1.1.6 集团总公司施工人员结构、技术力量、机械设备实力和历年的施工经验。 1.2 编制原则 1.2.1 以满足招标文件的全部要求为基本原则,领会设计理念,体现设计意图,发挥集团总公司的整体优势,达到优质高速、安全文明、技术先进、经济适用的目的。 1.2.2 围绕工程质量目标,在质量控制上,以预控和过程控制为重点,确保一次达优。 1.2.3 确保施工过程无安全责任事故,环保生产,文明施工,创建省级建筑安全生产文明工地。 1.2.4 大力推广应用建筑业10 项新技术,提高工程项目科技含量和施工现代化水平,积极申报省级建筑业新技术应用示范工程。 1.3 编制范围招标图纸范围内的建筑工程。 第2 章工程概况 2.1 建筑、结构概况(略) 2.2 工程建筑做法:工程建筑做法如表2-3 所示。(略) 第3 章施工部署 3.1 工程目标 3.1.1 工期目标:2003 年6 月25 日开工,2004 年12 月31 日竣工,日历工期556 d。 3.1.2 质量目标:省优。 3.1.3 安全目标:省级建筑安全生产文明工地。 3.1.4 技术目标:省级建筑业新技术应用示范工程。 3.2 施工组织机构 本工程实行项目管理,成立项目经理部,由具有国家壹级项目经理资质等级且具有工程师任职资格的33担任本项目经理,受公司委托履行施工合同;由具有国家壹级项目经理资质等级且具有高级工程师任职资格的33担任项目副经理,由具有国家壹级项目经理资质等级且具有高级工程师任职资格的33担任项目工程师,协助项目经理搞好技术管理工作,实施质量预控管理,组成精干高效的项目班子,进行项目施工管理。项目管理组织机构如图3-1 所示。(略) 3.3 施工组织 3.3.1 组建项目经理部 本工程施工管理严格按照《建设工程项目管理规范》(GB/T50326-2001)的规定执行,组建本工程的项目经理部,以工程施工全过程的进度、质量、安全文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9001 标准和公司质量体系文件,达到创优质高效的目标。

模板工程施工组织设计方案范本

模板工程施工方案 一、工程概况 ***城商业中心—剑桥V岸工程位于***城,框架四层,地下二层。土建及水电安装工程为二类民用建筑,为框架结构,抗震设防烈度为7度。建筑高度20.00m、塔楼高为:3.00m,总建筑面积:30184m2。墙、柱、梁及平模板采用18mm厚木夹板。楞采用45mm*95mm木方,对拉螺栓为φ12圆钢,外楞采用φ48*3.0钢管。 二、技术要求 1、平台排架必须设纵横向扫地杆,采用直角扣件固定在距底座上皮不大于200mm处的立杆上,当力杆基础不在同一水平面上时,必须将高处的扫地杆向低处延伸两跨与立杆固定,高低差不应大于1m。 2、立杆底层步距不应大于2m。 3、两根相邻立杆的接头不应设置在同步,同步隔一根立杆的两个接头错开的距离不应小于500mm,各接头中心点至主节点的距离不宜大于步距的1/3。 4、支架立杆应竖直设置,2m高度允许偏差为15mm。 5、满堂模板支架应符合下列规定: ⑴、满堂模板支架四边与中间每隔四排支架立杆应设置一道剪刀撑,由底至顶连续设置。 ⑵、高于4m的模板支架,其两端与中间每隔四排立杆从顶层开始向下每隔两步设置一道水平剪刀撑。 三、模板的材料及构配件 1、地下室底模采用小钢模散拼U形卡连接,竖、横向用φ48钢管加强。 2、地下室外墙及标准层外墙模板及平台采用18mm厚木夹板,包括梁底板、旁板及门窗洞口封头板,龙骨为美松,规格为48mm*100mm(经压刨后尺寸)墙模单块拼装,外墙制成大模施工。 3、楞采用45mm*95mm木方及φ48*3.0钢管;外楞采用φ48*3.0钢管。 4、对拉螺栓为φ12圆钢,间距为450mm*600mm。 5、支撑系统采用φ48*3.0钢管排架,立柱间距为800mm*800mm,平台板向上200mm设纵横向扫地杆,扫地杆向上1600mm及顶部设两道水平杆,木龙骨间距为350mm。

施工组织设计方案样本

施 工 组 织 设 计 目录 第一章编制讲明 第二章工程概况 第三章施工部署 第四章施工预备 第五章施工现场规划及平面设计 第六章工程项目组织机构情况 第七章施工机械设备及工器具和施工人员配备第八章要紧工程项目的施工程序和施工方法

第九章质量保证措施及质量操纵程序 第十章施工进度保证措施 第十一章安全生产保证措施 第十二章文明施工及环境爱护措施 第十三章雨季施工措施 第一章编制讲明 一、编制原则: 1、认真贯彻国家和地点有关差不多建设各项方针、政策,遵守国家和地点的法律,严格遵守施工程序,信守合同规定的工程竣工日期。 2、实行施工、设计、监理和建设单位四结合,统筹安排,合理布置。做好施工部署各项施工生产工作。 3、采纳流水施工方法和网络打算技术组织有节奏、均衡和连续施工,做到工期不间断的情况发生。

4、坚持“百年大计,质量第一”,在安全生产的原则下推行ISO9002标准化治理和实行安全生产责任制。 5、做好人力物力的综合平衡调配,做好雨季施工安排,力争均衡生产。 6、贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工、安全施工。 7、充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率。使用计算机辅助工程项目实现质量、工期和造价操纵。 8、积极利用国内外的新技术、新工艺、新材料,科学地确定施工方案。 二、编制依据: 1、施工图纸。 2、本施工组织设计方案依照编制原则,及施工验收规范,以下文件为编制依据:

(1)《都市道路设计规范》(CJJ37-90) (2)《室外排水设计规范》(GBJ14-87) 3、我公司ISO9002质量保证体系的有关文件。 4、现行的施工验收规范、规程和标准,有关绿化、建筑技术、质量和安全的规定。 5、依照工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司在市地区的工程经验。 三、讲明: 1、编写好的施工方案应严格执行。 2、在施工期间,如设计发生变更或其他条件发生变化时,必须适当修改施工方案,以保证质量和工期的要求。而因修改施工方案造成进度或其他方面的阻碍,应制定具体的补救措施。

室内装饰施工组织设计方案范本

施工组织设计目录 第一章编制说明 1.1说明 1.2编制依据 1.3编制原则 第二章工程概况 2.1工程概况 2.2场地条件 2.3区域特征 2.4水电供应情况 第三章施工部署及资源保证措施 3.1施工部署 3.1.1施工组织 3.1.2施工管理目标及实现保证 3.1.3施工组织协调 3.2资源保证措施 3.2.1拟用于本合同的主要管理人员 3.2.2劳动力计划 3.2.3劳动力保证措施 3.2.4材料保证措施

3.2.5资金保证措施 3.2.6拟投入施工机械设备 3.2.7主要施工机械设备进场计划 第四章施工准备与施工总平面布置及管理4.L 施工准备 4.1.1施工准备工作计划 4.1.2技术准备 4.1.3物资准备 4.1.4生产准备 4.2施工总平面布置 4.3施工总平面管理 第五章主要工程项目施工方法 5.1主要施工任务及工程重点、难点分析5.1.1主要施工任务 5.1.2装饰工程工艺总则 5.1.3工程重点、难点分析及对策 5.2轻质隔断工程 5.3抹灰工程 5.4楼地面工程 5.4.1石材楼地面 5.4.2满铺地毯铺设 5.4.3方块地毯铺设

5.5墙柱面工程 5.5.1内墙饰面砖工程 5.5.2墙柱面石材饰面工程 5.5.3木制墙面制作 5.6吊顶工程 5.6.1装配式U型轻钢龙骨吊顶 5.6.2装配式T型铝合金龙骨吊顶5.6.3木龙骨吊顶 5.7门窗工程 5.7.1装饰木门(含门扇及门框)制作5.7.2装饰木门安装 5.8油漆工程 5.8.1墙面、顶棚乳胶漆施工 5.8.2清漆饰面 5.9电气安装工程 5.10卫生洁具安装 5.10.1卫生洁具安装 5.10.2卫生间台架、台板安装 5.11卫生间、外墙面内侧防水施工5.12白蚁防治技术 5.12.1施工准备 5.12.2白蚁预防的重点和范围
