鱼塘抽水清淤换填路基处理施工方案泸县城西工业园C区道路工程

堰塘处理专项施工方案

筑岛围堰法

审批:

复核:

编制:

四川华建路桥集团有限公司

项目经理部

2013年3月20日

一、编制说明

1.1 编制依据

1、施工图设计文件

2、城市道路路基工程施工及验收规范(CJJ44-91)

3、公路路基软基处理施工技术规范(JTJ 041-200

1.2编制原则

1.符合招标文件的各项要求,包括安全生产文明施工的规定。

2. 确保工程一次验收合格率达到100%,优良率达到90%以上,实现“重点工程出精品”的目标,争创优质工程。

3.计划进度安排符合甲方工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产。

4.临时工程设置,以满足快速施工为主,力求整洁、有序,减少土地占用,同时注重环境保护。整个施工过程贯穿创建文明标准工地的原则。

二、工程概况

2.1 概况

该作处理的路段为泸县工业园C区8#线路,桩号里程为

K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段。其中路基

范围内有三个堰塘,属软基处理,三段堰塘总面积约为8500m2 ,道路路基由东向西横穿鱼塘,根据现场实际测量得知水塘鱼塘水深1.5~3米,淤泥深度约为

4~6米,淤泥为流动性大的稀泥。该段属本标段的重点难点项目。

2.2设计图纸要求

本标段堰塘路基软基处理依据设计图纸要求,堰塘的处理采用筑坝抽水,清除淤泥。以清至硬质原状土为标准,在沿堰塘边按1:1.5坡度挖成阶梯状,台阶宽度不小于1.0米,台阶高度不小于0.5M,,台阶面应有2%~4%内倾斜的坡度。清淤至原状土后再用50CM毛石回填底部,并加铺30CM天然级配砂砾及钢塑复合格栅一层,然后用砂砾石分层回填夯实。如水面面积较大,边坡需做浆砌片石处理,采用M7.5水泥砂浆,砂浆在砌体内必须饱满,在浆砌片石下施做10CM厚砂砾垫层,要求片石饱水抗压强度大于等于20Mpa,必须质地均匀,无裂缝,不易风化。沿路方向的堰塘清淤后出现高差超过30CM的软基地段,不同地面可采用分段蹬找平,分别回填50CM毛石和30CM砂砾,直至满足规范要求。

三、对策与技术处理方案

针对设计图纸要求、工程特点和现场的实际情况,为保工程质量桩号里程为

K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段路填

筑采用以下技术处理措施。

1(采用筑坝围堰法进行围堰,在道路工作面以外,采用土石筑一上部为6米,按1:1.5放坡的围堰,须满足强度、稳定、防冲和抗渗要求。

2(围堰完成后,进行鱼塘抽水,抽干围堰路基鱼塘水。

3(抽干水后,及时组织人员进行路基范围内淤泥挖除工作,挖一段换填一段砂砾石,分层碾压。

四、施工准备

1、设备准备

根据现场调查情况编制材料计划,并提前做好材料的进场,材料进场后分别堆放在鱼塘附近,以备清淤后及时回填。

五、施工方案

施工方案程序是:测量放线—作业带清理—鱼塘草袋围堰—鱼塘抽水—鱼塘淤泥挖除—石渣回填—碾压—铺设砂砾垫层—铺设钢塑复合格栅

5.1测量放线:根据施工图纸,在鱼塘两边,将路基道路中线线、路基坡脚线测量好,并打好标志桩。

5.2设置隔离栅、警示牌:为了确保施工安全,设置隔离带、警示牌。隔离栅采用颜色醒目的警示带设置在作业带两侧,并在隔离带两端设置警示牌。

5.3草袋围堰:确定围堰位置,然后参考挡土墙断面图中的基坑开挖坡度、宽度以及河床表面需清淤层的面积、厚度等计算开挖土方量,并确定围堰间的距离,计算时考虑基坑塌方、土方回淤以及能够堆积的高度,确保开挖的淤泥时,导致围堰倾塌。

(1)从K0+080处开始进行横向斜三角的方式设置一条截水围堰,根据路基坡脚线外6米位置两边填筑草袋围堰。为保证围堰的质量和稳定性、有效抵抗河水的压力,围堰应筑成放坡式。在围堤背水一侧边坡中打两排木桩加固,木桩的直径不小于10厘米,长为—6米,排距1米,桩距1米交错排列;在木桩内侧用装满粘土的编制带筑1米宽的小堤,铺设0.5米高。

后摆放草袋。在围体迎水面铺面一层太阳布,并铺往河床一侧不小于2米,上下层太阳布搭接长度为1米,其余接头搭接为0.5米,最后在太阳布上覆盖一层编

制袋装土。只直至在直线围堰K0+180至,围堰筑好后,迎水面上铺设防水雨布,

下部深入淤泥层0.6米压实,以防大量渗水。围堰高度则根据实际情况现场确定。

(2)路基淤泥处理工程结束后,进行围堰拆除施工。围堰拆除应自上而下,由

外向内退挖。围堰拆除由中间向两端进行。

(3)填筑前需注意事项:1.土、草(麻)带围堰填筑前,应清除堰底处河床上的树根、石块、表面淤泥及杂物等。

2. 土、草(麻)带围堰采用松散的粘性土不得含有石块、垃圾、木料等杂物,

冬季施工时不应使用冻土。

3. 土、草(麻)带围堰施工过程中,对围堰应随时进行观察、测量、如放生滑

坡、渗漏、淘刷等现象时,应分析原因,及时采取加固措施。

4.迎水面粘土带要求平方,上、下及内外均要搭接错缝,用脚踩踏平实,按设

计坡度进行内外码砌,特别注意内侧粘土带平稳、整齐。

5土、草(麻)带围堰填筑出水面后,或干筑土围堰时,填土应分层压实。6.草(麻)带围堰堰顶宽宜为1—2,堰外边坡坡度视水深及流速确定,宜为1:0.5—

1:1.0:堰内边坡坡度宜为1:02—1:0.5。草袋装土量宜为草袋容量的2/3.袋口应缝合,不得漏土。堆码时应平整密实,相互错缝。

6. 草(麻)带围堰可用粘土填心防渗。在流速较大处,堰外边坡草(麻)袋内可

填粗砂或砾石,以防冲刷。

5.4鱼塘抽水:采用单级离心泵(直径200)对鱼塘进行抽水,将鱼塘里的水排

到路基围堰外鱼塘两侧。把单级离心水泵、发电机、配套设施固定好。因鱼塘

淤泥又深又粘,为防治将淤泥抽上来,也为了将鱼塘水抽的

干净,抽水时须自制一个格栅栏作为集水坑,沉入淤泥层2米深,设置4台水泵,昼夜抽水,将水排出。格栅栏制作如下图;

单级离心泵进出口用皮管(直径208*5 24米)、DN200闸阀2个连接如下图所示:

准备工作完毕,开始进行抽水,将鱼塘水抽干。抽水完成后进行淤泥顶高程测量,绘制断面图和平面图,做好内业资料整理,及时上报。

5.5清淤开挖:清淤采用挖掘机加人工配合由路基中心线开始进行,向两侧顺序进行,把泥彻底清理干净并用封闭的运输车拉至指定的地点丢弃。清淤要将全部淤泥彻底清理干净,直至露出原状土层为止。淤泥清除后,

塘底大致平整,不存在大面积凹凸不平现象,并做出2%左右的坡度,以便排水。鱼塘堤岸处挖成宽度>30cm,高度为20cm,向内倾斜的台阶,在清淤处设置积水槽,用水泵进行排除积水,以保持基底干燥。清淤后及时向监理、业主单位报验,并对照清淤前断面位置进行清淤后断面测量,验收合格后进行下一步施工。

5.6抛投片石

抛石料径下大上小,原则上大块的片石抛于塘底。,抛石采用推土机和挖掘机配合进行,方法为进占法。

(1)用自卸车将片石运至抛投现场的鱼塘边缘,直接向鱼塘中倾倒,片石不能采用风化石,尺寸不小于30cm,且不宜大于80cm。先用挖掘机进行分选抛投,即由挖掘机将大粒径的片石均匀分层抛投,然后由推土机将小粒径的片石推平嵌缝,对表面局部有空隙的部位要填塞石屑、中粗砂,捣实。逐层填筑时安排好片石运输路线,专人指挥,按水平分层填筑,先低后高,先中央后两侧卸料。片石每层填筑后,不得有松动颤动现象。

(2)碾压:首先由自重较大的推土机和挖掘机来回走动进行碾压,使片石沉入基本稳定。待作业面展开以后,再用自重18T以上的振动式压路机进行碾压,振动碾压4~5遍,碾压过程中,用人工将片石空隙以小石或石屑填满铺平,直至抛石层顶面平整无明显空隙。

5.7检测

压实度检测采用沉降观测法,以重型振动压路机压实,当压实层顶面稳定、无轮迹,可判为密实状态。检测时,先选择检测点用白灰做出标记,记录初始高程,然后用振动压路机碾压2遍后,观测检测点的高程,如前

后两次检测点高程差在3mm以内,则压实度满足要求。

六、天然砂砾填筑

抛填片石验收合格后,在其顶面按要求埋设沉降观测点,再进行天然砂砾过渡层施工。依照设计图纸、相关规范、规程和要求分层填筑0.3米厚的级配砂砾,填筑时严格控制材料品质和压实质量。砂垫层采用的砂料,含泥量不大于5%,具有良好的透水性,不含有机质、粘土块和其它有害物质。

砂垫层施工工序:铺砂?洒水?压实?检测。

清基整平后,铺砂用推土机结合平地机摊铺整平,分层压实厚度按设计要求进行。

七、钢塑复合格栅

砂砾垫层铺设完成后,在其面层铺设钢塑复合格栅,采用人工铺设。设计采用经编钢塑复合格栅,经、纬向拉伸强度?120KN,经、纬向延伸率?4%。

铺设土工格栅的基床土层表面用机械或人工整平压实,局部高差不大于5cm,表面碎、块石等坚硬物一律拣出,在距格栅层30cm以内的填料,最大粒径不大于10cm。在按照上述砂垫层的施工方法,并严格按设计要求的厚度铺设后,再进行土工格栅的铺设。

将格栅主受力方向沿加固方向人工拉开、拉紧,保证平顺、无褶皱。各幅格栅密贴排放,不搭接。受力方向连接时,仔细处理,保证连接的强度不低于土工格栅的设计容许抗拉强度。间隔1.5m采用自制U型钉固

定于地面,锚固深度不小于20cm,使其平顺并与地面密帖。土工格栅铺设应使其长幅沿线路横断面方向铺设,随铺随盖,避免暴晒。

双层土工格栅铺设,上下层错开接缝不小于0.5 m。

土工格栅处理处的路基填土顺序:先填土工格栅两端,形成纵向平台或交通道,然后再依次扩大。回填时,保证车辆不直接在铺好的格栅上行走,避免损毁格栅。一切车辆、施工机械均沿格栅受力方向垂直行驶。

八、质量保证措施

1、严格执行现行施工规范、业主、设计、监理颁发的有关规定规范。

2、严格贯彻公司有关质量管理制度,坚持自检、互检与专检制度。

3、加强原材料检测,严格要求进行回填施工。

4、加强测量控制点和水准点的测设和管理,认真复测定期检查并保护好。

5、清除河塘淤泥时必须保证清除到位,清除干净彻底。

6、合理安排施工工期,严禁雨季施工。

九、安全保证措施

1、建立健全安全管理体系是实现安全生产的组织保证,项目经理挂帅,项目部组建安保部,各施工队设专职安全监督员,制定完善的安全管理制度,经常深入现场进行检查,发现问题及时处理,杜绝重大伤亡事故,确保工程顺利进行。

2、认真贯彻“安全第一,预防为主”的方针,严格执行安全操作规程,

制定安全检查生产规章制度。教育全体施工人员做好自身防护,安全自保工作,

设专职安全员巡回检查,切实做好安全施工。

3、对所有施工人员进行安全、环境保护教育,贯彻各项安全管理制度,进行安全培训,进场必须带安全帽,围堰时穿救生衣。

4、建设工程临时用电按照三相五线制,实行两级漏电保护的规定。合理布置临时用电系统,配电箱必须符合部颁标准的规定。各种电器闸箱要经常检查保持完

好,发现隐患及时处理。临时用电系统的配电箱必须设置围挡,并配以明显的安全警示标志。

5、定期对施工机械维修保养,关键设备需在有关部门的安全检查合格后,才能投入使用。

6、本标段作业工种、作业机械种类较多。专业工种经培训考核合格后持证上岗,使用、操作各种机械(机具)时,必须严格按照本机械的安全操作规程。

7、机械操作人员应经过培训,了解机械设备的构造、性能和用途,掌握有关使用、维修、保养的安全技术知识。电路故障必须由专业电工排除。

8、专人指挥配合机械施工,机械回旋半径内不得站人,各工序施工前必须进行安全技术交底方可施工。

9、沿线清淤开挖的鱼塘周围做好防护,并悬挂彩旗、警示标语。

十、文明施工和环保措施

1、本工程成立文明施工及交通管理专职小组,由项目经理直接领导,设专人负责文明施工宣传及管理工作,并同沿线单位和居民搞好协作。既要方便沿线居民生活,又要保证为工程顺利施工创造良好环境条件。

2、施工车辆出场前进行清洗,防止将泥土带入社会道路,并设专人负责对施工车辆进行苫盖,清扫,

3、干燥季节施工便道,要定时洒水,现场配置洒水车,以减少粉尘污染。加强对车辆、机械的检查保养,杜绝滴漏现象,减少油污对四周环境的污染。

4、对于清除的淤泥和其他建筑垃圾,要运至指定地点进行存放,集中处理,不得到处乱扔。

5、施工中采取一切可靠合理措施,保护施工现场内外的环境,避免由于施工机械操作等引起的粉尘、有害气体、噪声等对环境的污染。

6、采取可靠措施,保证原有交通的正常通行和维持沿线村镇的居民饮水、农田灌溉、生产生活用电及通讯管线的正常使用。

施工组织机构框图

安全保证体系框图

群众活动职工安全教育安全生产管理手段安全生产监察手段

质量管理保证体系框图

组织保证

施工技术测量

质量管理领导小组:

经理: 总工:

试验检测

计划、预算、合同管理华材料、设备采购

安全质量检查

施工准备阶段

临时工程、施工现场及环境的质量控制

量保证体系

施工阶段

工作保证

竣工阶段

工程质量自检控制工序交接质量控制分项工程质量控制

缺陷

责任期

病害或其它不合格之处进行修补、重

质量责任制

项目经理质量责任制总工程师质量责任制质检工程师质量责任制试验人员质量责任制测量人员质量责任制工班班长质量责任制生产班组长质量责任制

兼职质检员质量责任制操作工人质量责任制

度保证

开工报告审批制设计文件复核制测量双检制工程试验检测制分阶段技术交底制隐蔽工程检查签证制分项工程质量评定制验工质量签证制

定期与日常质量教育检查制

事故处理报告制

环境保护体系框图

环境保护目标

环保领导小组

责任制

教育工作体系控制目标控制措施检查评比

环保责任制

环保奖惩制

环保法律

安质部

减少粉尘

减少污泥、废物、油脂

保护植被、野生动植物

行政措施

具体要求、技术措施

政府主管部门检查

建设单位监理检查

项目部检查评比

有关业务部室

明确

责任奖惩兑现

提高环保意识掌握环保要求现场和生活区

明确项目

采取措施

消除隐患

工班长各工区负责人

实现环保指标,符合国家和湖北省环保要求,符合建设单位环保要求。

清淤换填施工方案

目录 一、编制依据 (1) 二、工程概况及工程数量 (1) 三、资源配置 (1) 3.1、主要负责人 (1) 3.2、管理人员 (2) 3.3、设备配置 (2) 四、工期安排 (2) 五、清淤换填施工方案 (2) 5.1、施工准备 (2) 5.2、施工工艺流程图 (3) 5.3、清淤换填施工断面图 (4) 5.4、排水 (4) 5.5、清淤深度的确定 (4) 5.6、施工要求 (5) 5.7、资料收集 (6) 5.8、其他事项 (6) 六、确保工程质量的措施 (6) 6.1、建立完善的质量检查机构 (6) 6.2、质量保证措施: (6) 七、确保施工安全的措施 (7) 7.1、安全领导小组 (7) 7.2、安全保证措施 (7) 八、文明施工及环境保护的措施 (8) 8.1、建立健全管理组织机构 (8) 8.2、文明施工保证措施 (8) 8.3、环境保护保证措施 (9)

一、编制依据 1、业主下发的招标文件及《山东高速公路施工标准化管理汇编》 2、枣菏高速公路K133+900?K154+820段施工图设计 3、《公路路基施工技术规范》(JTG F10-2006) 4、《公路软土地基路堤设计与施工技术细则》(JTG T D31-02-2013) 5、《公路工程施工安全技术规范》(JTG F90—2015) 6、《公路工程质量检验评定标准(土建工程)》(JTG F80-1-2004) 7、现有机械设备条件、现场施工条件及施工准备情况 二、工程概况及工程数量 本标段起止桩号K133+900~K154+820,路线全长20.92km,全线清淤换填段落共计8段,清淤面积设计量共17459m2,其中围堰排水设计量17982.9m3,清淤设计量17988m3,换填石渣设计量17988m3。具体设计参数见下表: 表2-1 清淤换填工程量表 三、资源配置 3.1、主要负责人

路基路面排水清淤换填施工方案1

目录 一、编制依据 ............................................................ 错误!未定义书签。 二、项目概况: ........................................................ 错误!未定义书签。 三、施工工艺 ........................................................ 错误!未定义书签。 四、质量保证措施 .................................................... 错误!未定义书签。 五、安全保证措施 .................................................... 错误!未定义书签。 六、文明施工保证措施 ............................................ 错误!未定义书签。 七、文物保护措施 .................................................... 错误!未定义书签。 路基清淤换填专项施工方案 一、编制依据 1、本合同段的招投标文件和我单位与总承包单位签定的合同 文件。 2、《公路路基施工技术规范》JTG-2006 3、《市政道路工程质量检验评定标准》CJJ1-2008 4、《城市道路工程施工与质量验收规范》CJJ1-2008 二、项目概况: 1、工程概况 本项目花溪区洛平水库市政道路工程(一标段)土石方工程,位于贵阳市花溪区洛平水库周围。该工程设计清淤换填工程量9502m3,广泛分布于路基填方段落,换填材料拟采用路基开挖山碴回填或外购片石或石碴回填。 2、地形、地貌

现场池塘清淤换填施工方案.doc

监利县民乐小区项目 (1-13#住宅楼、沿街商业建筑及配套工程)现场池塘清淤换填 施 工 方 案 施工单位:湖北中汇工程建设有限公司 编制人: 审核人: 审批人: 二0一七年三月

湖北中汇工程建设有限公司现场池塘清淤换填处理方案 目录 一、编制依据 (1) 二、工程概况 (1) 三、初步确定方案 (3) 四、细化方案:附平面图。 (3) 五、工程量及计价方式: (4) 六、清淤换填施工顺序 (4) 七、淤泥弃土说明 (4) 八、清淤换填施工方案 (4) 九、清淤换填施工计划工期 (7) 十、清淤换填施工设备 (7) 十一、确保工程质量的措施 (8) 十二、确保施工安全的措施 (8) 十三、环境保护的措施 (9) 十四、文明施工保证措施 (10)

池塘清淤换填施工方案 一、编制依据 1、《建筑工程施工质量验收统一标准》GB50300-2013; 2、《建筑地基基础工程施工质量验收规范》GB50202-2002; 3、《建筑地基处理技术规范》(JGJ79-2012); 4、《建筑边坡工程技术规范》GB50330-2012。 二、工程概况 2.1工程概况:本工程建设地点位于监利县工业园区,北靠红城大道,东接平桥路,南为章华大道,与胡源食品、浩宇制衣相邻;总建筑面积约为154332.75m2,包括4栋22层住宅楼+1层地下室(1-4#楼、底下两层为商业)、6栋16层+架空层住宅楼(5-10#楼)、3栋22层+1层架空层+1层地下室(11-13#楼)和1栋3-4层商业建筑(27#楼);具体情况见各单体工程概况。由监利县丰源城市投资开发有限责任公司承建,上海勘测设计研究院有限公司建筑市政设计院设计,上海勘察设计研究院有限公司工程勘察院勘察,湖北中南工程建设监理公司监理,湖北中汇工程建设有限公司施工。 2.2工程地质情况 2.3.1 地形地质情况 根据钻探、静力触探、孔内原位测试和土工试验等多种方法,将勘察深度范围内的土体分七层,各土层的分布、结构详见《工程地质剖面图》及《工程地质柱状图》,各土层特征自上而下分述如下: ①层素填土人工堆积层( ml Q ),杂色,稍湿,松散,于水塘区域堆积年限为2个月, 其余所在场地堆积年限约5年,主要以粘性土为主,夹少量粉土,表部含植物根茎,土层均匀性差。该层于勘察场区内均有分布,厚为0.5m-4.2m。 ②层淤泥质粉质粘土第四系全新统冲积层( al Q 4),灰黑色,饱和,软塑-流塑, 干强度低、韧性低,含植物腐殖物,并夹有白色螺壳,层间夹少量粉土,土质均匀性一般。有机质含量Wu=0.11%-0.41%。该层于勘察场区局部分布,厚1.5m-6.7m。 ③层粉质粘土第四系全新统冲积层( al Q 4),褐黄色,湿,可塑,干强度中等、 韧性中等,层间夹有粉砂及粉土,土层均匀性一般。该层于勘察场区内分布稳定,厚3.7m-9.8m。

清淤换填施工组织设计已

表B.0.1施工组织设计/(专项)施工方案报审表

贵州万山经开区丹砂路工程清淤换填专项施工方案 编制: 审核: 审批: 中冶建工集团有限公司丹砂路项目经理部 二〇一七年五月

目录 第1章施工概况 (4) 第2章编制依据 (4) 第3章施工准备 (5) 3.1 施工便道 (5) 3.2 材料准备 (6) 3.3 机械人员投入 (6) 3.3.1人员投入 (6) 3.3.2 机械设备 (6) 第3章施工目标 (6) 3.1 工期目标 (6) 3.2 质量要求 (7) 3.3 安全目标 (7) 3.4 文明施工目标 (7) 第4章清淤施工 (7) 4.1 测量放线 (8) 4.2 淤泥清理 (8) 第5章换填施工 (9) 5.1 施工前的准备工作 (10) 5.2 填前碾压 (10) 5.3 填前处理 (10) 5.4 填料规格 (10) 5.5 分层填筑 (11) 5.6 碾压 (11) 第6章进度保证措施 (12) 第7章质量保证措施 (13)

7.1 管理措施 (13) 7.2 人力物力资源分配 (13) 7.3制定强有力的质量保证措施 (13) 7.3.1施工控制措施 (13) 7.3.2技术保证措施 (14) 7.3.3经济保证措施 (14) 7.4 监督检查措施 (14) 7.5责任奖罚制度 (14) 7.6 建立持久的学习制度 (15) 7.7建立工程质量终身责任追究制 (15) 7.8建立全部工序检查工程师旁站监理制度 (15) 第8章安全保证体系 (16) 8.1 管理目标 (16) 8.2 安全管理机构和职责 (16) 8.3 具体安全措施 (16) 8.4 安全检查制度 (17) 8.5安全注意事项 (17) 8.6安全措施 (18) 第9章文明施工措施 (19) 第10章环境保护措施 (21) 10.1 防止水土流失和废料废方处理 (21) 10.1.1防排水 (21) 10.1.2废料废方处理 (21) 10.1.3保护水源 (22) 10.1.4 控制扬尘 (22) 10.2 建筑保护 (22)

清淤换填方案

清淤换填施工方案 一、工程概况 本项目实施的西湖北路道排工程位于铜陵市西湖新区北部,西湖以北,起止桩号K0+015--K3+610(西起泰山大道,东止经一路),全长3.61公里,道路规划路幅为:中央绿化隔离带5m,机动车道11.5m×2,机非分隔带2m ×2,非机动车道6m ×2,人行道5.5 m×2,规划宽度55m。快慢车道路面结构采用沥青混凝土路面。 本项目位于长江中下游平原与皖南山区的交接地带,沿线需穿越较多的水稻田和沟塘,低洼地段分布有软弱土。根据地质勘探资料,路线沿线的软土主要为淤泥质粉质粘土,上层主要为耕植土,其基土的物理力学性质和地基承载力极差。征对以上沿线分布的沟塘,我部特拟定清淤换填施工方案,以确保城市道路路基的强度和整体性,满足工程的各项需要。 下表为清淤换填工程数量: 二、编制依据 1、《西湖北路道排工程设计施工图》

2、《岩土工程地质勘探报告》 3、《城镇道路工程施工与质量验收规范》 三、施工准备 1、施工便道 为了方便施工,在道路的南侧修筑一条施工便道;便道下层铺设80cm厚毛石,面层铺设30cm厚级配碎石,以保证机械及车辆正常通过。 2、材料准备 由于本工程穿塘段路基分为普通路段和软基路段:对于普通路段填料采用是碎石和4%石灰土,碎石来源于石场开山石料经筛选小颗粒石,4%石灰土经拌制好通过自卸车运到现场;对于软基路段填料采用是素土,素土质量要符合要求。已经联系供货商,保证材料的货源充足及质量要求。 3、机械人员投入 3.1、人员投入 ①、技术负责人:庄志宏 ②、施工员:万圣李 ③、质检员:汤自前 ④、安全员:邹建新 ⑤、测量员:袁勇、汤化晶 ⑥、技术员:张新宇 ⑦、机械司机:8人 ⑧、杂工: 6人 3.2 机械设备

鱼塘抽水清淤换填路基处理施工方案

泸县城西工业园C区道路工程 堰塘处理专项施工方案 筑岛围堰法 审批: 复核: 编制: 四川华建路桥集团有限公司 项目经理部 2013年3月20日

一、编制说明 1.1 编制依据 1、施工图设计文件 2、城市道路路基工程施工及验收规范(CJJ44-91) 3、公路路基软基处理施工技术规范(JTJ 041-200 1.2编制原则 1.符合招标文件的各项要求,包括安全生产文明施工的规定。 2. 确保工程一次验收合格率达到100%,优良率达到90%以上,实现“重点工程出精品”的目标,争创优质工程。 3.计划进度安排符合甲方工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产。 4.临时工程设置,以满足快速施工为主,力求整洁、有序,减少土地占用,同时注重环境保护。整个施工过程贯穿创建文明标准工地的原则。 二、工程概况 2.1 概况 该作处理的路段为泸县工业园C区8#线路,桩号里程为 K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段。其中路基

范围内有三个堰塘,属软基处理,三段堰塘总面积约为8500m2 ,道路路基由东向西横穿鱼塘,根据现场实际测量得知水塘鱼塘水深1.5~3米,淤泥深度约为4~6米,淤泥为流动性大的稀泥。该段属本标段的重点难点项目。 2.2设计图纸要求 本标段堰塘路基软基处理依据设计图纸要求,堰塘的处理采用筑坝抽水,清除淤泥。以清至硬质原状土为标准,在沿堰塘边按1:1.5坡度挖成阶梯状,台阶宽度不小于1.0米,台阶高度不小于0.5M,,台阶面应有2%~4%内倾斜的坡度。清淤至原状土后再用50CM毛石回填底部,并加铺30CM 天然级配砂砾及钢塑复合格栅一层,然后用砂砾石分层回填夯实。如水面面积较大,边坡需做浆砌片石处理,采用M7.5水泥砂浆,砂浆在砌体内必须饱满,在浆砌片石下施做10CM厚砂砾垫层,要求片石饱水抗压强度大于等于20Mpa,必须质地均匀,无裂缝,不易风化。沿路方向的堰塘清淤后出现高差超过30CM的软基地段,不同地面可采用分段蹬找平,分别回填50CM毛石和30CM砂砾,直至满足规范要求。 三、对策与技术处理方案 针对设计图纸要求、工程特点和现场的实际情况,为保工程质量桩号里程为K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段路填 筑采用以下技术处理措施。 1.采用筑坝围堰法进行围堰,在道路工作面以外,采用土石筑一上部为6米,按1:1.5放坡的围堰,须满足强度、稳定、防冲和抗渗要求。 2.围堰完成后,进行鱼塘抽水,抽干围堰路基鱼塘水。

暗浜清淤回填方案

团青公路(于庄~浦星)道路新建工程 河浜清淤回填施工方案 一、工程概况 本工程位于奉贤区青村镇、金汇镇。东起青村于庄,西至浦星公路。道路总长约 2.54千米,道路红线宽度40米。道路沿线河浜五处,而且沿线分布着一些鱼塘和暗浜等,因此该部分路基施工必须对此先 进行清淤回填处理。 道路穿越很多暗浜、鱼塘等,具体段落如下: 1、暗浜: K0+040~K0+063、K1+208~K1+215、K1+273~K1+280、K1+303~K1+315、K1+366~K1+381、K1+415~K1+434、k1+554~K1+563、K1+609~K1+617、K1+675~K1+715、K1+751~K1+758、K1+780南侧、K1+919~K1+940、K2+073~K2+087、K2+216~ K2+227、K2+309~ K2+332 以上暗浜共计15处; 2、化粪池: 拟建场地分布有2个化粪池,分别位于K1+465和K1+540北侧 3、鱼塘: K0+880~K0+990一个鱼塘, K1+020~K1+340碰到5个鱼塘暗浜一处最小埋深 1.7m,其他深度为2m~3.3 m,路基填筑时,要注意地面下是否有暗浜,如果发现,及时与设计和监理汇报,制定 处理方案,及时进行处理。

二、施工方法 1、施工工艺流程 施工准备——测量放样——筑坝围堰——抽水——挖掘机清淤——测量验收——开挖台阶——回填50cm碎石——分层回填石灰土——边坡防护 2、施工方法 2.1 施工准备 2.1.1 机械和材料准备 河浜淤泥采用挖掘机清除,清淤范围设置排水系统,采用水泵及 时排水,以保持基底干燥。河浜回填时底部50cm采用碎石回填,上部填筑材料采用透水性较好的石灰土(合格的海砂)进行分层回填, 推土机或平地机整平,压路机进行碾压,外侧用粘土进行包边处理。 清淤回填配备机械为:挖掘机(1m3)4台,推土机3台,压路机2台,平地机2台,水泵若干台,其他小型机具配齐配足,确保施工 的顺利进行。 2.1.2 材料检测:进场材料必须及时抽样检验,合格后方可使用,击实标准试验经审批后方可实施。 2.2 测量放样 根据设计院提供导线点,用全站仪准确定位路基的中线、边线, 划分路基过河塘的范围,测量河塘的水深、淤顶高程、淤泥厚度、断 面尺寸。测绘出相应的平面图和断面图,平面图中应标明路基中心线、边线、断面桩号等内容。横断面布设间距为10米,纵向地形变化复杂时应加设横断面。

鱼塘清淤回填施工方案_secret

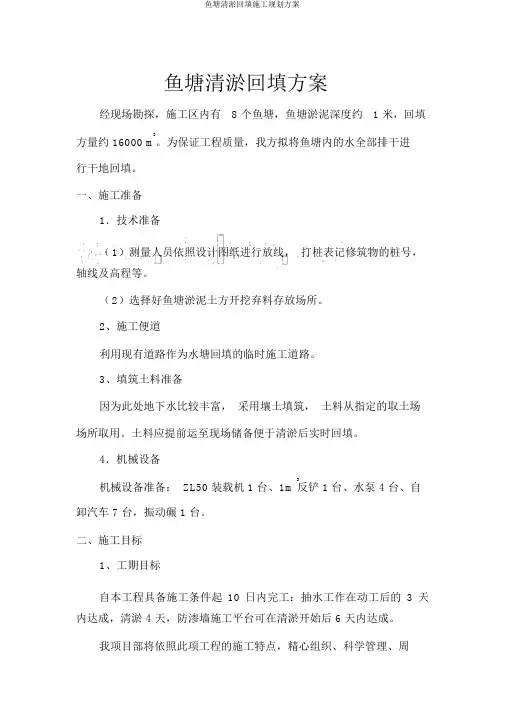

鱼塘清淤回填方案 经现场勘测,施工区内有8个鱼塘,鱼塘淤泥深度约1米,回填方量约16000 m3。为保证工程质量,我方拟将鱼塘内的水全部排干进行干地回填。 一、施工准备 1.技术准备 (1)测量人员根据设计图纸进行放线,打桩标识构筑物的桩号,轴线及高程等。 (2)选择好鱼塘淤泥土方开挖弃料存放场地。 2、施工便道 利用现有道路作为水塘回填的临时施工道路。 3、填筑土料准备 因为此处地下水比较丰富,采用壤土填筑,土料从指定的取土场场地取用。土料应提前运至现场储备便于清淤后及时回填。 4.机械设备 机械设备准备: ZL50装载机1台、1m3反铲1台、水泵4台、自卸汽车7台,振动碾1台。 二、施工目标 1、工期目标 自本工程具备施工条件起10日内完工:抽水工作在开工后的3天内完成,清淤4天,防渗墙施工平台可在清淤开始后6天内完成。 我项目部将根据此项工程的施工特点,精心组织、科学管理、周

密计划、合理调度,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。 2、质量要求 本项工程实施过程中将严格按照设计文件和有关规范以及技术操作进行施工。 三、施工方法 1、施工工序 原地面联测(监理复核)→抽水→清淤施工→清淤后地面联测(监理复核)→土方填筑→土方压实 2、施工排水 施工排水排入附近排水沟内,另根据现场实际情况,我方将投入3台抽水水泵,每台水泵每小时抽水50m3左右,可保证水在3天内排 完,确保施工进度。 3、淤泥地形联测 淤泥清理前进行三方联测,用全站仪测出淤泥开挖面积及淤泥原始高程,作为计算开挖工程量的依据。 4、清淤施工 (1)开挖探坑确定清淤深度。 (2)鱼塘底部淤泥采用反铲挖掘机开挖直接装自卸车运送至弃土场或监理人指定的地点。 (3)底部淤泥采取清理一段回填一段的方法,为施工机械提供临时施工平台,回填高度以高出淤泥100cm为宜。

清淤换填专项施工方案10.23

湖南马安高速公路第六合同段路基工程软基处理施工方案 编制_________________ 复核_________________ 审批_________________ 湖南马安高速公路第六合同段 中铁十八局项目经理部 二零一五年十月

目录 第一章工程概况 (1) 1.1工程基本情况 (1) 1.2施工要求 (1) 1.3技术保证条件 (2) 第二章编制依据 (2) 2.1编制依据 (2) 2.2编制原则 (2) 第三章施工计划 (3) 3.1施工组织机构 (3) 3.2施工进度计划 (3) 3.3劳动力投入计划 (4) 3.4施工便道 (5) 3.5用电计划 (5) 3.6材料进场计划 (5) 3.7主要施工机械设备投入计划 (6) 第四章施工工艺技术 (6) 4.1清淤换填施工工艺 (6) 4.2施工准备 (6) 4.2.1软土地基判别确认 (6) 4.2.2软土地基处治方案的确定 (7) 4.2.3材料及试验 (7) 4.2.4弃土场选定 (8) 4.3堵水排水 (9) 4.4清除淤泥 (9) 4.5换填碾压 (9) 4.6施工观测 (10) 第五章安全保证措施 (11) 5.1组织保障措施 (11) 5.2技术保证措施 (12) 5.2.1现场措施 (12) 5.2.2制定安全方针 (13) 5.2.3建立健全安全生产保障体系 (13) 5.3应急预案 (14) 5.3.1救援小组机构 (14)

5.3.2危险源识别 (14) 5.3.3安全事故应急预案 (14) 5.4文明施工保证措施 (16) 第六章质量保证措施 (16) 6.1组织保证措施 (16) 6.2质量保证措施 (17) 6.2.1建立建全质量保证体系 (17) 6.2.2建立完善质量保证制度 (18) 第七章环境保护方案 (19) 7.1组织保障措施 (19) 7.2生态环境保护措施 (19) 7.3水环境保护措施 (20) 7.4大气环境的保护措施 (20) 7.5降低噪音措施 (20)

软土路基清淤换填处理施工方案

软土路基清淤换填处理施工方案 一、工程概况 本合同段软土路基处理主要是采取清淤换填处理,主要工程量:挖淤泥万m3,换填碎石 m3,石渣 m3。 为准确了解软土路基地层变化情况,完善软基施工方案,施工前本标段进行特殊路基的轻型触探,结合现场挖探予以确认。现将本合同段的软基处理段汇总如下: 1

二、施工人员及机械 软土路基处理本标段投入技术管理人员及普工共计40人,设备16台,其中 三、施工处理方法 软土地基处理有许多不同的方法,根据本合同段施工图设计以及规范要求,现将其处理方法叙述如下: 本标段软土或高液限粘土地段一般采用挖除换填及土工格栅加固措施进行处理。 1、清淤换填 在清淤前十五天开始开沟将地表水排干,纵向排水沟沿红线拉通,并与当地水系相连,红线范围内的软基按间距小于15m标准开挖断面尺寸不小于40cm*40cm的“网络”排水沟。 施工时用自卸汽车配合挖掘机进行,平面范围须超出设计边线,应要求换填彻底,分 2

层填筑。本标段对于一般路基,在清淤后上层0~80cm范围内回填碎石,其余回填石渣。对于浸水路基,清除淤泥后全部换填为水稳性好的透水性材料。 铺筑及技术指标按路基土石方施工工艺及要求。 (1)施工工艺:根据轻型触探以及挖探确定清淤换填位置,开挖时基坑壁按1:0.5放坡,挖除时要求边线顺畅,挖除彻底。挖除后,经监理工程师验收合格后方可进行换填处理。并按设计要求的材料分层换填,分层碾压。 (2)施工过程控制:①外观检验:表面平顺光洁,无明显的轮迹,表面给人以平顺坚实的感觉,②压实质量检测:根据沉降差检定压实效果。 2、土工格栅铺设 (1)、材料:主要采用TGSG30-30型土工格栅(双向)。每延米抗拉强度不小于30KN/m,纵向延伸率≤13%,横向延伸率≤16%;土工格栅必须有产品合格证书,使用前按规定要求,进行抗拉强度和延伸等试验,符合质量要求方可使用。土工格栅应存放在遮阳通风处,避免因过强紫外线照射而导致材料老化、强度损失。土工格栅应无老化、外观无破损,无污染,现场施工中发现土工格栅有断裂时应禁用。 (2)、为避免换填段落与其他路基沉降不均匀,在换填材料顶面铺设土工格栅,并铺设至原路基占总长的5-10%左右(铺设面积为换填面积的1.2倍)。在土工格栅铺设时,要求平整拉直,强度大的方向垂直线路方向,材料之间应联接稳固,沿线路纵向搭接不小于15cm。土工格栅铺设不允许有褶皱,应用人工拉紧,必要时采用插钉等措施固定土工格栅在填土层表面。, (3)、土工格栅铺设后(48小时内),应及时填筑以避免受到阳光过长时间的直接照射,与土工格栅相接触的填料不允许有尖角物体,以免划破土工格栅;填料采用细粒料,并分层施工,要求均匀加载严禁局部加载,用人工或轻型机械进场,散铺整平,且应上覆20cm以上的填土,后再从两边开始顺序向前进行纵向压实,只有当土工格栅上填料大于60cm厚后,才准采用重型压实机械压实。 (4)、土工格栅铺设的质量要求 3

道路清淤换填施工方案

道路清淤换填施工方案 工程概况 (3) 2、施工工期及施工准备 (3) 2、1施工工期 (3) 2、2施工准备 (3) 3、施工方案 (5) 3、1施工方法 (4) 3、2排水处理 (6) 3、3换填处理 (64) 施工测量........................................................................74施工管理 (155) 设备管

理........................................................................156资金投入保证..................................................................157质量保证体系及措施.........................................................168工程进度的监控措施.........................................................169安全保证措施..................................................................1710文明施工措施..................................................................1811环境保护措施 (18) 11、1组织措施 (19) 11、2技术措施 (19) 11、3施工噪音、粉尘的控制 (19) 11、4植被与生态环境的保护.............................................xx附表一 (2113) 附表二 (2214) 附表三…………………………………………………………………23第

清淤专项施工方案(合并)

天府新区“三纵一横”重大基础设施建设项目元华路南延线市政道路工程(C标段) 清淤施工专项方案 编制人: 审核人:

审批人: 编制单位:中国五冶—成都路桥(联合体) 编制日期: 二O一二年八月 目录 第一章...................................................................................................................................... 编制依据1 第二章...................................................................................................................................... 工程概况2 第三章.................................................................................................................. 施工组织机构及目标3一、.................................................................................................................. 施工组织机构图 3二、..................................................................................................................... 项目管理目标 4 第四章...................................................................................................................................... 施工准备5一、................................................................................................... 机械设备、人员保证措施 5 第五章.................................................................................................................. 施工部署和施工工艺5 一、K06+989.997~K10+040污雨水管道清淤施工 (7)

路基清淤换填施工方案

路基清淤换填施工方案 一、编制依据 1、中交第二公路勘察设计研究院有限公司从莞高速第四合同段《施工图设计》图纸 2、中交第二公路勘察设计研究院有限公司设计变更通知单(从莞高速2012-CG4B-078) 3、《公路路基施工技术规范JTG F10-2006》 4、《公路工程质量检验评定标准JTG F80/1-2004》 5、《广东省高速公路建设标准化管理规定》,《广东省高速公路建设标准化管理指南》 二、工程概况 本合同段的路基填筑大都位于位于地势较低的冲洪积平坦地带和低山丘陵沟谷洼地处,一般地下水位高,多见积水。冲洪积平原区、石马河等一二级阶地及沟谷地段,软土较为发育,一般厚0~6m,多呈厚层状分布,具有孔隙比大、含水量高、压缩模量大、物理力学性质差等特征,因此对软土层较厚地段对路基的沉降有一定的影响。根据实地地形考察,我标段的K8+860~K9+290淤泥层厚均在3米左右,个别地方达到4-5米。因此根据设计院的变更通知,将原地基的一定深度和范围内的淤泥挖除,换填符合规定要求的开山石和土。从而增加路基的承载力,杜绝路基病害的产生。施工中应根据施工图纸结合实际情况,做到清淤彻底、换填密实。对个别淤泥层较厚但施工图中未考虑换填的应及时通知监理工程师现场确认并进行变更设计处理。 三、施工方案: 本路段软土地基换填须挖除的软土为灰黑色软塑状具腥臭味、含有机质及少量粉细砂,含水率53.4%,孔隙比1.506,承载力50kpa。根据设计变更要求采用开挖换填处理方案,施工时采用挖掘机挖除换填范围内的淤泥,自卸汽车运到弃土场堆放,清除完毕后分层回填开山石,并分层压实。 1、施工准备 (1)施工人员组织机构: 项目部人员配置一览表

鱼塘抽水清淤换填路基处理施工方案

鱼塘抽水清淤换填路基处理施工方案泸县城西工业园C区道路工程 堰塘处理专项施工方案 筑岛围堰法 审批: 复核: 编制: 四川华建路桥集团有限公司 项目经理部 2013年3月20日 一、编制说明 1.1 编制依据 1、施工图设计文件 2、城市道路路基工程施工及验收规范(CJJ44-91) 3、公路路基软基处理施工技术规范(JTJ 041-200 1.2编制原则 1.符合招标文件的各项要求,包括安全生产文明施工的规定。 2. 确保工程一次验收合格率达到100%,优良率达到90%以上,实现“重点工程出精品”的目标,争创优质工程。 3.计划进度安排符合甲方工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产。 4.临时工程设置,以满足快速施工为主,力求整洁、有序,减少土地占用,同时注重环境保护。整个施工过程贯穿创建文明标准工地的原则。

二、工程概况 2.1 概况 该作处理的路段为泸县工业园C区8#线路,桩号里程为 K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段。其中路基 范围内有三个堰塘,属软基处理,三段堰塘总面积约为8500m2 ,道路路基由东向西横穿鱼塘,根据现场实际测量得知水塘鱼塘水深1.5~3米,淤泥深度约为 4~6米,淤泥为流动性大的稀泥。该段属本标段的重点难点项目。 2.2设计图纸要求 本标段堰塘路基软基处理依据设计图纸要求,堰塘的处理采用筑坝抽水,清除淤泥。以清至硬质原状土为标准,在沿堰塘边按1:1.5坡度挖成阶梯状,台阶宽度不小于1.0米,台阶高度不小于0.5M,,台阶面应有2%~4%内倾斜的坡度。清淤至原状土后再用50CM毛石回填底部,并加铺30CM天然级配砂砾及钢塑复合格栅一层,然后用砂砾石分层回填夯实。如水面面积较大,边坡需做浆砌片石处理,采用M7.5水泥砂浆,砂浆在砌体内必须饱满,在浆砌片石下施做10CM厚砂砾垫层,要求片石饱水抗压强度大于等于20Mpa,必须质地均匀,无裂缝,不易风化。沿路方向的堰塘清淤后出现高差超过30CM的软基地段,不同地面可采用分段蹬找平,分别回填50CM毛石和30CM砂砾,直至满足规范要求。 三、对策与技术处理方案 针对设计图纸要求、工程特点和现场的实际情况,为保工程质量桩号里程为 K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段路填 筑采用以下技术处理措施。 1(采用筑坝围堰法进行围堰,在道路工作面以外,采用土石筑一上部为6米,按1:1.5放坡的围堰,须满足强度、稳定、防冲和抗渗要求。 2(围堰完成后,进行鱼塘抽水,抽干围堰路基鱼塘水。

场平清淤换填施工方案---花园区污水厂

溧阳市区域治污工程PPP项目花园污水处理厂 清淤换填施工方案 编制: 审核: 审批:

目录 一、编制依据 (2) 二、工程概况 (2) 1、工程概况 (2) 2、参建单位 (2) 三、机械配置 (2) 四、清淤施工流程 (3) 五、清淤施工 (4) 1、施工前期准备 (4) 2、淤泥清除 (4) 2.1淤泥基本情况 (4) 2.2抽水 (6) 2.3清淤施工 (6) 2.4清淤顺序 (7) 2.5清淤原则 (7) 2.6清淤后量测 (7) 2.7淤泥区工程量测量法 (7) 六、换填施工 (8) 1、填料规格 (8) 2、分层填筑 (9) 3、碾压 (9) 七、进度保证措施 (10) 八、质量保证措施 (10) 九、雨季施工保证措施 (10) 十、安全文明保证措施 (11)

一、编制依据 1、《建筑地基基础设计规范》(GB 50007-2011) 2、《建筑地基处理技术规范》(JGJ79-2012) 3、《建筑地基基础工程施工质量验收规范》(GB50202-2002) 4、《土工试验方法标准》(GBT/50123-1999) 5、《岩土工程勘察规范》(GB50021-2001) 6、本工程地质勘查报告 7、设计图纸 二、工程概况 1、工程概况 拟建的溧阳市花园污水处理厂项目位于溧阳市溧城镇永平大道(G104)与溧戴河交汇处东北隅,总用地面积3.61万㎡,总建筑面积3249.96㎡。厂区现状多为鱼塘和藕塘,地势较为平坦,场区流塑塘填土厚度为0.00~4.30米。 2、参建单位 三、机械配置

四、清淤施工流程 ↓ ↓ ↓ ↓ ↓ ↓ ↓ ↓ ↓ ↓

清淤换填专项施工方案

桩基范围清淤换填专项施工方案 一、工程概况 1. 工程名称:旬麟二级公路XL-05 合同段桩基工程适用范围:旬麟二级公路XL-05 合同段K35+132 大桥,3#-5# 墩,14#-28# 墩桩基施工。 2. 编制依据 2.1 、旬邑底庙镇至麟游崔木镇公路改建工程XL-05 标段施工图纸。 2.2、现场踏勘所掌握的实际情况和详细资料,以及适用于本工程的相关施工规范。 2.3、本公司科学的施工技术、管理水平和机械设备配备能力及从事类似工程建设的经验。 2.4 、《XL-05 合同段实施性施工组织设计》 2.5 、《XL-05 合同段桩基工程施工组织设计》 2.6、《旬麟二级公路管理办法》及相关制度 3. 工程简介 本标段为旬邑底庙镇至麟游崔木镇公路改建工程XL-05 标段: K35+132.000 大桥。 该桥位于彬县高渠镇,桥梁起点桩号K34+677.000 ,终点桩号为 K35+585.000 ,桥梁全长908 米。墩台按与路线前进方向成120 ° 右偏角布设。桥面宽度16 米。 桥梁上部结构采用6 x5X30m )预制预应力混凝土简支变连续 箱梁。下部构造为柱式墩、重力式桥台、肋板台、钻孔灌注桩基础,扩大基础,全桥处于直线上。

其中0-1# 墩位于小庄进矿道路山体上,2#墩位于小庄进矿道路路基边坡上,3-6#及17-29#位于泾河漫滩区,30#位于桥梁终点果园区域。 7-16#墩位于主河道,河水深度1.0 米,需进行围堰施工。桩基直径分别为1.3 米、1.7 米、1.9 米,桩基长度15-23 米不等。桩基均为端承桩,嵌岩深度4.0 米。 3、换填范围确定 桩基施工过程中发现孔桩反复发生塌孔事故,我部组织机械及施工人员对3#、7#、18#、23#、27#分别开挖了5 个探坑,经过现场技术人员量测及与设计地质资料对比,我部召开了专题会议,经过项目部主要管理人员讨论分析后,一致认为塌孔的主要原因是原设计覆盖层为卵石土,实际情况是有3.5-6 米的淤泥夹层,桩基施工又处于泾河河道、地下水丰富。淤泥的特点是强度低、震动后易液化,压缩性及流动性大,钻机冲击锤头穿透淤泥层时护壁效果极差,是造成反复塌孔的主要原因,最后确定方案是在每个桩基施工时均开挖探坑,如发现有淤泥夹层,均进行彻底换填,开挖换填范围是桩基护筒直径外各放大3 米,换填材料为外购粘土,以彻底解决此问题。 4、主要工程数量 K35+132 大桥基础部分均为钢筋砼钻孔灌注桩。其中,普通墩为单排双根桩,30# 台为群桩,桩基合计64 根。部分桩基范围清淤及换填工程量约为5500m 3.(以现场实际量测数量为准) 二、施工方案及施工要求 1、机械组合方案 采用挖掘机清淤,自卸汽车废弃淤泥。用自卸汽车及装载机装倒回填

软土路基换填施工方案

贵定县河滨路道路工程软基处理施工方案 一、工程概况 (一)工程概述 贵定县河滨道路工程(黔南幼专段)是贵定县黔南幼专基础设施之一,是贵定县黔南幼专校外路网的组成部分。该段线路起点接金南二道起点,终点接幼专东侧老桥,道路总长459m,路宽24m。 根据设计施工图,该全段路路基为软基且换填深度为1.6米,采取毛石换填处理该软基。 二、编制依据 本施工技术方案主要依据《路基施工技术规》、《城镇道路工程施工与质量验收规》等。 三、施工准备情况 (一)现软基路基施工机械设备已满足施工要求,具体施工机械见下表: 表1 路基施工机械设备配备表

注:其他小型设备均以到场 (二)路基施工人员配备表 此分项工程所需人员已到位,现安全、技术、质检人员施工人员已到场,具体见下表: 表2 路基施工人员配备表

四、施工方案及技术方案 本段路基施工2016年5月份进行完成。施工前先对稻田进行排水处理,排水采用排水沟引流的方法,将稻田中的水排至路基施工围外。 (一)清淤 稻田排水完成后,测量原地面高程,处理面积。 清淤前先用挖掘机将稻田中的淤泥翻晒后挖除,并运至指定位置。清淤完成后,测量清淤后的基底标高,确定清淤方量。 (二)换填 1.施工准备 施工前应对换填的围和深度进行核实,当采用机械挖除换填时,应预留30~50cm的保护层由人工清理。 编制换填软基施工方案,经审批后向操作人员进行技术交底。 收集场地工程地质资料和水文地质资料。 施工前应合理确定填料含水量控制围、铺料厚度和碾压遍数等参数。 2.测量放样 根据现场实际情况,放出软基处理地段各特征点(起点、终点桩号,两侧宽度),并复核处理面积与原地表标高。画好平面图,经监理工程师认可后,方可进行开挖施工。 3.基底清理

清表清淤回填施工方案

施工组织设计文件 清表、清淤、填筑 专项施工方案 编制单位: 编制人: 审核人: 批准人: 编制日期:2018年2月23日

目录 一、编制范围? (1) 二、编制依据? (1) 三、编制要点? (1) 1、清表质量保证措施; (1) 2、清淤质量保证措施; (1) 3、填筑质量保证措施; (1) 4、施工进度保证措施;? (1) 5、施工安全保证措施。 (1) 四、工程概况 (2) 1、项目简介: (2) 2、地质概况: (2) 3、清淤、回填压实设计要求 (3) 五、施工组织和施工安排 (4) 1、资源配置计划 (4) 2、工期及施工进度计划 (5) 3、施工组织体系 (6) 六、主要施工方法和质量保证措施 (9) 清表主要施工方法和质量保证措施 (9) 清淤主要施工方法和质量保证措施 (11) 土方填筑主要施工方法和质量保证措施 (14) 七、清淤、开挖及回填施工常见质量通病防治 (16) 八、施工进度保证措施? (17) 1、组织措施 (17) 2、技术措施 (17) 九、施工安全、文明保证措施 (18) 1、机械设备安全措施 (18) 2、管线保护措施 (19) 3、架空线路安全防护措施 (19) 4、文明施工措施 (19) 5、应急预案 (20)

清表、清淤、填筑施工方案 一、编制范围? 本工程施工设计范围内的1#、2#、3#、4#、5#地块的清表;农田、沟塘部分的清淤及填筑。 二、编制依据? 1、 2、软土区处理设计施工图及地勘报告。 3、银翔车业对厂房建筑结构荷载的相关要求 4、《建筑地基处理技术规范》(JGJ79-2012);《建筑地基基础工程施工质量验收规范》(GB50202-2002)。 5、施工现场实际踏勘情况。 6、本公司拟采用的机械设备、现有施工技术力量以及以往类似工程的施工经验; 三、编制要点? 1、清表质量保证措施; 2、清淤质量保证措施; 3、填筑质量保证措施; 4、施工进度保证措施;? 5、施工安全保证措施。

路基清淤回填施工方案

路基清淤回填施工方案 1、编制依据 1.1、宁杭铁路客运专线工程路基施工图。 1.2、国家和铁道部现行的设计、施工、验收所采用规范、技术指南、标准。 1.3、施工现场的施工调查及勘察资料。 1.4、宁杭铁路客运专线工程XX标指导性施工组织设计。 1.5、《路基工程专用图全一册规定要求》 2、工程概况 宁杭铁路客运专线路基施工段为XX站场DKXX~DKXX,共1423 m、路基段位DKXX~DKXX,全长1498m。该管段区属于丘陵区,地势平坦,开阔,水系发育,地下水空隙潜化,局部坳谷区分部淤泥质粉质黏土、淤泥质黏土,间夹腐质物,周围水塘、鱼塘零星分布,上述软土地基拟采用抽水疏干清淤后回填土或改良土夯实;其中DKXX~XX段降低塘梗标高至不小于16.0m,两侧设围堰,围堰内侧抽水清淤后,路堤边坡设2.0 m宽边坡平台,平台以上边坡坡比为1:1.5,平台以下边坡坡比为1:1.75,采用厚0.3m干砌片石护坡防治,坡脚设墁石基础。 3、施工准备 3.1、场地准备 1、施工前,测量的仪器必须进行检验、校正,以确保测量数据的准确性。 2、根据监理单位提供的导线点、水准点进行复测,以及相邻两标段的联测,测量的精度必须符合设计及规范要求 3、按照设计要求测量放样,每隔20m放一个路基中桩,并确定路基范围和

客运专线用地范围。 4、检查、复核放样结果,确认无误后进行下一步工作。 5、根据施工组织设计修筑施工便道、便桥,埋设临时涵管。 6、用推土机将路基坡脚向外延伸0.5m的范围内表面(10~30cm)耕植土清除干净,不能残留树根、草根,并将清除的土推到场外并运走。 7、在监理旁站下测量原始地面标高。 8、设置排水系统,采用水泵及时排除池塘、鱼塘水,保持基底干燥等。 9、在监理旁站下测量清表后地表标高 3.2、主要管理人员情况: 施工进行前,项目队成立以项目队长为组长,总工为副组长的专项攻坚小组。开工前10日内,所有管理人员全部到位,劳务人员根据现场需要分批进场,施工、技术人员上岗前由项目总工对他们进行全员交底,充分认识本工程的重点、难点和需注意事项,并对所有人员实行挂牌上岗。 3.3、主要设备进场一览表 表4-1 主要施工机械设备表 注:机械来源主要为项目经理部自有和租赁。 3.4、主要测量、检测仪器表进场一览表

路基换填施工方案

目录 1.编制依据 (2) 2.工程概况 (2) 3.施工机械设备配置 (2) 4.施工人员配置 (3) 5.工期安排 (3) 6.施工技术方案 (3) 7.质量控制 (5) 8.安全控制 (6) 9.环境保护 (7) 10.附图 (8)

1.编制依据 1.1.《黎安互通立交交通工程两阶段施工图设计》; 1.2.《公路路基施工技术规范》; 1.3.《城市道路工程施工质量验收规范》; 1.4.《文黎大道桥梁工程施工合同》; 1.5.本公司相同工程项目相关施工经验。 2.工程概况 本合同段软土地基主要为淤泥质土,设计处理措施为清除换填,换填材料为山坯石,换填标高为常水位以上50cm,换填总量约为36000立方米。 3.施工机械设备配置 目前软弱路基施工机械设备已满足施工要求,具体施工机械见下表: 路基施工机械设备配备表 注:其他小型设备均已到场

4.施工人员配置 此分项工程所需人员已到位,现安全、技术、质检人员施工人员已到场,具体见下表: 路基施工人员配备表 5.工期安排 开始时间:2013年5月1日;结束时间:2013年7月31日。 6.施工技术方案 施工前先对积水进行排水处理,排水采用排水沟引流的方法,将水排至路基施工范围外的原高速公路四周排水沟,无法排出的水采用功率4KW污水泵抽排。 6.1.清淤 排水完成后,测量原地面高程,填写三方联测资料。用挖掘机将淤泥挖除,并运至指定位置。清淤清至设计标高后,检测基底承载力并测量清淤后的基底标高,如果

承载力达不到规范要求,联系设计及地勘单位进行处理。地基承载力合格后,进行基底标高测量,填写三方联测资料。 6.2.换填 6.2.1.施工准备 1、施工前应对换填的范围和深度进行核实,当采用机械挖除换填时,应预留20~30cm的保护层由人工清理。 2、收集场地工程地质资料和水文地质资料。 3、施工前应合理确定填料强度、分层厚度和碾压遍数等。 6.2.2.测量放样 根据设计图纸要求,放出软基处理地段各特征点(起点、终点桩号,两侧宽度),并复核处理宽度和原地表标高。画好平面图,经监理工程师认可后,方可进行开挖施工。 6.2.3.基底清理 1、施工前应清除坑内浮土、积水和泥浆,基坑边坡必须稳定,防止塌方。 2、在挖除基础下一定深度内的软弱土层时,应避免坑底原状土层受扰动,为此可保留20~30cm厚土层暂不挖去,待换填前再挖至施工图标示高程。应防止基坑边坡坍塌土混入填层。 6.2.4.基坑检查 检查基坑开挖是否达到设计要求,基础承载力是否达到设计要求,基坑开挖尺寸是否满足施工要求。 6.2.5.换填材料检验 本合同段软基路基处理方法为换填山坯石,分层厚度50cm。材料必须符合设计要求。 6.2.6.分层填筑填料 1、回填材料地基底面宜铺设在同一高程上,如深度不同时,基土面应按施工图挖成台阶或斜坡搭接,搭接处应夯实,施工应按先深后浅的顺序进行。
