工程概况:

1、工程项目名称:徕远房地产开发有限责任公司10KV 进线工程

2、工程内容:青年路建国路路口至新民路路口 (K0+000—K0+400)

3、设计单位:新疆光源电力设计事务所

4、结构类型:砼0 160抗压PVC-C管

5、主要工程数量:

电力排管400m(0 160PVC-C 管);

挖土方:立方米;回填戈壁:立方米;砼填筑立方米

砖砌检查井:10 座

6、工期要求:6 月18 日—6 月22 日

7、质量目标:优良

二、工程特点:

1 、本工程地处市区青年路非机动车道上,为交通要道,其人流量

较大,工作面较窄,给施工带来一定不便;

2、三通一平:基本完备

三、施工组织及布置:

为确保工程保质保量按期交工,我们将组建一批精干、高效,具有一定专业技术、团结善战,有职有权的项目部作为施工现场的管理班子。根据此工程的工程规模及特点,实行专业化施工,采用流水作业,分段作业的方法,机械、物资分类集中管理,按照项目部的统一部署和工程计划进度,均衡施工。

四、主要工程项目施工方案

1、临设及现场踏勘

因原图无纵坡设计,故先对原地面高程进行测设,待沟槽开挖后测槽底高程

以便核算土方量,施工队伍进场后进行文明施工宣传,现场设置文明施工及项目部组织结构等标牌,施工区域用围拦严密遮挡,禁止非相关人员进入施工区域,消除事故隐患。对周围居民区进行调查,到相关部门进行地下管网状况核实。将破坏地下设施的危险降至最低。

2、沟槽开挖、井位开挖

沟槽开挖采用人机配合,根据排管深度层数采用满槽灌砼的方法,以求尽量缩短工期,开挖后,不得扰动原状地基土不得有积水、杂物务必符合设计规范要求,如遇现场地下管线于排管高程相冲突,及地质情况较差路段,现场甲方及设计单位进行协商解决。

3、排管及检查井浇筑

进行排管时,先对管材的接口处进行打磨,使其光泽和顺铺筑10cm 的砼垫层,再排第一层管,保护层及间距控制采用预先焊好的钢支架,铺一层砼排一层管依次进行,镀锌钢管的套管及焊接尽量放在沟槽上方进行,在井距较长需在槽下焊接时,预留好工作坑,以作工作人员操作,确保焊接质量,二、三、四层将接口处用垫起后进行焊接,砼浇筑时,务必振捣密实,防止蜂窝麻面现象出现。

因检查井附属配件较多,为砖砌检查井,支模扎筋养生所需工期较长,所以我们将把它作为重中之重来抓,钢筋的下料及附件制作均另择场地进行,加工好后拉至现场绑扎,以尽量避免影响交通,井身浇筑完毕后,养生至达到设计要求,防止孔洞、漏筋现象发生,报监理工程师认可后,方可进行下道工序施工。

钢筋、排管焊接、绑扎工艺流程如下:

(1)钢筋绑扎:

钢筋采购时必须附带齐全的手续,由监理验收合格后方能进场,钢筋加工另择场地,井拉开挖后根据井室的具体尺寸,结合施工图钢筋分布计算钢筋尺寸,每个井室的钢筋分开加工,加工好一个拉到现场绑扎一个,以免造成混乱,加工剩余钢筋按规范允许的焊接数量进行焊接,焊接部分不超过总钢筋量的20%,先将底板钢筋绑好浇筑完毕后在绑井壁钢筋,严格控制间距及钢筋尺寸、型号报监理验收合格后,方可进行模板的支撑。

(2)排管钢筋的焊接:

C 钢管焊接采用点焊,风壁必须打磨光滑、平顺,套管与0 管接口采用满焊,环焊缝不超过壁厚的25%,先按焊件周长等距离适当点焊,点焊部位必须焊透,厚度不大于壁厚的2/3,每道焊缝一次焊

完,根部焊透;中断焊接时火焰应缓慢离去,重新焊接前,应检查已焊部位是否有缺陷,发现缺陷应铲除重焊。每层焊完后,应清除溶渣、飞溅物等并进行外观检查,发现缺陷应铲除重焊。管子对口处应垫置牢固,避免焊接过程中产生错位变形,钢筋焊接时,搭接长度必须大于6.25D 。

4、砼养生及附属设施施工砼养生采用草帘覆盖,定期洒水的方式进行,保证其达到设计强度报监理批准后方可回填,养生砼的同时进行接地线,接地极及穿铁丝的施工均按设计要求进行,焊接牢固,全线贯通。

5、沟槽的回填

砼养生达到设计要求后,进行沟槽回填工作,天然戈壁每30cm 分层用立式打夯机夯实,排管顶以上50cm 戈壁密实度达到95%,其上60cm 达到85% ,以利于路面维护。

、工程概况:

1、工程项目名称:徕远房地产开发有限责任公司10KV 进线工程

2、工程内容:青年路建国路路口至新民路路口 (K0+000—K0+400)

3、设计单位:新疆光源电力设计事务所

4、结构类型:砼0 160抗压PVC-C管

5、主要工程数量:

电力排管长400m(0 160PVC-C 管);挖土方:3360立方米;

回填戈壁:2846 立方米;砼填筑198 立方米;

砖砌检查井:10 座

6、工期要求:6月18日—6月22日

7、质量目标:优良

二、工程特点:

1 、本工程地处市区青年路非机动车道上,为交通要道,其人流量

较大,工作面较窄,给施工带来一定不便;

2、三通一平:基本完备

三、施工组织及布置:

为确保工程保质保量按期交工,我们将组建一批精干、高效,具有一定专业技术、团结善战,有职有权的项目部作为施工现场的管理班子。根据此工程的工程规模及特点,实行专业化施工,采用流水作业,分段作业的方法,机械、物资分类集中管理,按照项目部的统一部署和工程计划进度,均衡施工。

四、主要工程项目施工方案

1、临设及现场踏勘

因原图无纵坡设计,故先对原地面高程进行测设,待沟槽开挖后测槽底高程以便核算土方量,施工队伍进场后进行文明施工宣传,现场设置文明施工及项目部组织结构等标牌,施工区域用围拦严密遮挡,禁止非相关人员进入施工区域,消除事故隐患。对周围居民区进行调查,到相关部门进行地下管网状况核实。将破坏地下设施的危险降至最低。

2、沟槽开挖、井位开挖

沟槽开挖采用人机配合,根据排管深度层数采用满槽灌砼的方法,以求尽量缩短工期,开挖后,不得扰动原状地基土不得有积水、杂物务必符合设计规范要求,如遇现场地下管线于排管高程相冲突,及地质情况较差路段,现场甲方及设计单位进行协商解决。

3、排管及检查井砌筑

进行排管时,先对管材的接口处进行打磨,使其光泽和顺铺筑10cm 的砼垫层,再排第一层管,保护层及间距控制采用预先焊好的钢支架,铺一层砼排一层管依次进行,套管及焊接尽量放在沟槽上方进行,在井距较长需在槽下焊接时,预留好工作坑,以作工作人员操作,确保焊接质量,二、三、四层将接口处用垫起后进行焊接,砼浇筑时,务必振捣密实,防止蜂窝麻面现象出现。根据设计要求检查井井壁采用MU10 砖砌;井盖板为双层防水盖板,基础采用C15 砼;井内外壁抹1:2水泥砂浆20 厚,加5%防水粉;井外壁防腐采用环样氧煤沥青漆三道,干膜厚度不小于0.2mm。壁砌筑要求垂直,严禁

砌体通缝,灰缝、灰面饱满,井口流槽平整顺接,

4、砼养生及附属设施施工

砼养生采用草帘覆盖,定期洒水的方式进行,保证其达到设计强度报监理批准后方可回填,养生砼的同时进行接地线,接地极及穿铁丝的施工均按设计要求进行,焊接牢固,全线贯通。

5、沟槽的回填

砼养生达到设计要求后,进行沟槽回填工作,天然戈壁每30cm 分层用立式打夯机夯实,排管顶以上50cm 戈壁密实度达到95%,其余各层均达到90%,以利于路面维护。

电力施工组织设计

XX工程电力施工组织设计

1、工程概况 (3) 2、工程特点 (3) 3、工程地质及水文情况 (4) 4、施工准备 (4) 5、施工前调查: (4) 6、施工布置 (5) 7、施工方法及技术交底 (5) 8、穿越路口施工技术措施 (10) 9、质量目标设计 (10) 10、质量保证措施 (11) 11、奖罚措施 (13) 12、安全措施 (13) 13、主要施工机械计划表 (14) 14、主要工程材料用料表 (15) 15、主要工程材料用量表 (15) 16、雨季施工措施 (17) 17、消防措施 (17) 18、节约措施 (17) 19、文明施工 (18) 20、技术资料目标设计 (18)

1、 工程概况 某电力工程为了减少拆迁量及文物保护的需要,由原先的明挖设计改为暗挖法施工。 该工程是由于为了保护文物(影壁)而改为暗挖法施工,该井为?4.5的直线井,位于段琪瑞府对面的影壁东侧,该段东西两侧与明挖方沟相接,向西穿越20米长的影壁。20#、25#是由于交通线路影响而由明挖改为暗挖法施工、20#、25#均为?4.5米四通井,且穿越路口,北侧穿越平安大街作55米长的支线,南侧作20米长的支线。 该工程总长约为200余米,隧道埋深为5—10米,现况覆土约2.5米—7米。该工程隧道断面采用二心圆拱、直墙、加厚平底板型,净高为2.35米,净宽为2米,隧道采用网构钢架+钢筋网支护+喷射防水砼支护衬砌,衬砌厚度为0.25米,底板厚为0.35米,由于该工程经探测发现部分区域有地下水,水位标高不一,所以施工难度较大。 该工程由投资兴建,由设计院设计,由负责施工。 工程计划开工日期为:年月日 工程计划竣工日期为:年月日 2、 工程特点 本工程质量要求高,地下障碍物及主体交叉作业多,交通流量大,施工现场地处繁华闹市区,与相邻各方配合面广,加之工期紧,因此施工难度大。

电力工程施工组织设计

电力工程施工组织设计 一、工程概况: 航站楼整体强电安装分为高压10配电安装、变电室低压配电安装、发电机安装、照明安装、动力电安装、接地系统安装。其分项工程划分为:电缆线路工程、配管及管内穿线工程、硬母线安装工程、电力变压器安装工程、成套配电柜(盘)及动力开关柜安装工程、配电箱安装工程、发电机安装工程、避雷针(网)及接地装置安装工程、电气照明器具安装工程。 供电示意图如下:

航站楼设有8个变电站,首层南北两端各两个,地下层中部四个,八个变电站划分为八个供电区域,如图示。 1.10高压配电 在首层南指廊设有一个10开闭所,10市电由室外电缆引入开闭所,开闭所设正常电源和备用电源。开闭所到变电站采用高压专用电缆桥架,开闭所至每个变电站供两路10电源作为正常供电,每个变电站都设有高压柜,将本站两路10分配给本站变压器。主要安装内容:高压开关柜、高压电缆、直流柜、电缆桥架。 2.变电室低压配电 低压配电分为正常供电和应急供电,采用五线制放射式供电,正常供电电源为市电,应急供电电源为发电机电源,低压配电室馈出采用电缆桥架明敷供电,每个配电室低压母线设有正常电源母线段和事故电源母线段,两段正常母线之间和正常与事故母线之间设有联络开关,变压器到低压柜采用成套封闭母线供电,大型机房和配电小间用电也采用封闭母线供电。主要内容:高压开关柜、干式变压器、低压开关柜、低压封闭母线、高压电缆、低压电缆、电缆桥架。 3.发电机

航站楼首层南北端各设一个发电机房,各装2×800柴油发电机组,每个发电机房设有低压配电柜,共有33台低压柜,馈出采用封闭母线和低压电缆,由发电机房配电柜送到每个变电站的低压配电柜事故母线段。 4.照明 照明分为正常照明、事故照明、疏散照明和广告照明电源等类型。航站楼按供电区域每层设有20个配电小间(地下24个),配电小间上下贯通为电气竖井,由相应变电站供电,小间电源分别从干线上取电源,小间内按用途分为各类电源总柜。照明系统设有正常照明总柜、事故照明总柜。负荷电源从配电小间照明总柜提供,照明分盘的安装根据灯具的分布,一般在较集中的房间和走廊部位。主要安装内容:照明分配电箱盘、管线、线槽、单相、三相插座、开关、筒灯、吊灯、柱灯、荧光灯、吸顶灯、壁灯、工厂灯、射灯、升降灯、调光灯、彩灯、应急信号标志灯等。 5.动力系统 动力系统供电分为正常供电和事故供电。由变电站向配电小间供电,配电小间设有动力电源总柜,总柜馈出电缆至各低压配电柜。设备机房和主要负荷由相应变电站引专用回路放射式供电。主要负荷:各种水泵、空调机房、各种类型电梯电源、部分机房用电(变频电源、登机坪电源、维修电源等)、行李分检和行李转盘系统用电、厨房用电、楼宇等系统用电,部分一类及重要负荷(双回路供电至末端、消防设备用电)。主要安装内容:风机、空调机房、水泵机房用电源箱、卷帘门电源箱、专用机房电源箱、低压配电柜控制箱、小间开关柜、低压电缆、封闭母线、管线、线槽、桥架。 6.接地系统 航站楼接地系统采用综合接地方式。所有电力系统、配电系统、防

排水管施工组织设计

软件谷A5地块排洪沟改造西春路东侧排水工程 施工组织设计 编制: 审核: 审批: 南京梅冶建设有限公司2014年5月21日

目录 一、工程概况 (2) 二、编制依据 (2) 三、施工组织部署 (3) 四、施工方案 (10) 五、雨季施工 (31) 六、质量保证措施 (32) 七、施工进度计划和工期保证措施 (38) 八、安全文明施工措施 (40)

一、工程概况 1、工程简介:软件谷A5地块排洪沟改造西春路东侧排水工程,现状排水明沟位于A5地块内,不利于地块整体开发,经论证将此明沟改为排水管,该管自宁双路与西春路交叉口东侧接横穿宁双路d800现状排水过街管道,沿西春路由北向南,在拟建Y9号雨水井处接西侧d800现状排水过街管道后继续往南至凤翔路,再折向东排入现状保留河道。 2、工程主要内容:De600 HDPE雨水管32m,d800钢筋砼雨水管25m,d1000钢筋砼雨水管295m,d1500钢筋砼雨水管294m,Ф1100圆形雨水砼模块检查井(d600)11座,Ф1500圆形雨水砼模块检查井(d800)2座,矩形直线雨水砼模块检查井(d1000)7座,矩形90°三通雨水砼模块检查井(d1000)2座,矩形90°四通雨水砼模块检查井(d1500)6座,矩形90°三通雨水砼模块检查井(d1500)4座,浆砌块石八字式出水口(d1500)1座。 二、编制依据 1、中国市政工程中南设计研究总院有限公司提供的施工图纸《西春路东侧排水工程》,招标文件、中标通知书、施工合同; 2、《市政排水管渠工程质量检验评定标准》CJJ3—2008; 3、《城市道路工程质量检验评定标准》CJJ1—2008; 4、《埋地塑料排水管道工程技术规程》 CJJ 143-2010 5、《混凝土结构工程施工及验收规范》 GB50204-2002

某市政配套道路工程临时用电施工组织设计

厦门海沧保税港区(东)集中查验区市政配套道路工程 临时用电施工组织设计 一、方案设计概况 1. 执行标准 本方案设计以建设部《施工现场临时用电安全技术规范》(JGJ46-2005)、《建筑施工安全检查标准》(JGJ59-99)为标准。 2. 设计依据 (一)施工组织设计。 (二)设计技术交底施工设计文件。 (三)国家及地方有关规范、规定与建设单位签订的有关合同、协议、纪要等。 (四)施工调查资料。 3. 现场勘查 本工程南侧为地下通道圆弧段,约有16户民房,西侧为芦澳路,北侧为海投物流园区,东侧为海投物流园区已建堆场。施工范围内有较多海投物流园区的通讯、水电管道等。 4. 施工供配电概况 4.1. 现场设置一个独立的供配电系统,从芦澳路引入一路380/220V电源,接至施工现场配电总箱。由变压器提供电力的供电系统均采用TN-S接零保护系统;低压供电方式均采用放射式。 4.2. 计划闸口广场、地下通道、查验区场地、钢筋制作场以及项目部办公临时设施的现场用电设备由总配电箱控制;仓库北侧、东侧、西侧道路施工用电因负荷较小,且线路长,用小型发电机提供。由低压配电室控制柜1只400A空气开关(配自动重合型漏电保护器),400A四极漏电开关2只,分别供闸口广场、地下通道、查验区场地,钢筋制作场和项目部临时设施下设二级配电箱、开关箱。配电设置为低压室→二级电箱→未端箱。采用三级配电二级保护及接零保护系统。 4.3.闸口广场、地下通道、查验区场地、钢筋制作和项目部办公临时设施共设置5只固定安装的分配电箱。 4.5. 每台固定设备单独设置一只专用开关箱,每台电焊机单独设置一只移动开关箱,每台砼振捣器使用一只移动开关箱。 4.6. 总配电屏(箱)各分回路均设置剩余动作电流不大于100mA、动作时间不大于0.1s的漏电断路器;开关箱内设置剩余动作电流不大于30mA、动作时间不

电力排管工程施工组织设计

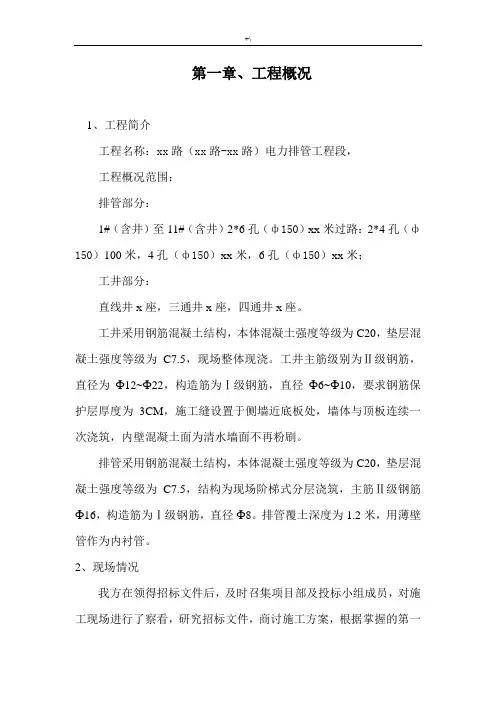

第一章、工程概况 1、工程简介 工程名称:XX路(XX路-XX路)电力排管工程段, 工程概况范围: 排管部分: 1# (含井)至11# (含井)2*6孔(巾150)XX米过路:2*4孔(巾150)100 米,4 孔(巾150)XX 米,6 孔(巾150)XX 米; 工井部分: 直线井X 座,三通井X 座,四通井X 座。 工井采用钢筋混凝土结构,本体混凝土强度等级为C20,垫层混 凝土强度等级为,现场整体现浇。工井主筋级别为H级钢筋,直径为①12~? 22,构造筋为I级钢筋,直径①6~? 10,要求钢筋保护层厚度为3CM施工缝设置于侧墙近底板处,墙体与顶板连续一次浇筑,内壁混凝土面为清水墙面不再粉刷。 排管采用钢筋混凝土结构,本体混凝土强度等级为C20,垫层混凝土强度等级为,结构为现场阶梯式分层浇筑,主筋H级钢筋①16, 构造筋为I级钢筋,直径①&排管覆土深度为1.2米,用薄壁管作为内衬管。 2、现场情况 我方在领得招标文件后, 及时召集项目部及投标小组成员, 对施工现场进行了察看,研究招标文件,商讨施工方案,根据掌握的第一手资料,本标段施工现场符合开工条件,我方能够在甲方要求的施工日期进驻现场进行施工。

3、管线调查 本工程为xx 路电力排管工程,施工现场沿线地下管线有待进一步核实,如我方中标,我方将加强地下管线的调查摸底,走访有关部门与当地居民,严格按沪建市(88)第729 号文件,沪建市(88)第741 号文件和沪建市(89)第419号文件精神,按电力公司有关规定做好地下管线保护工作。 4、现场平面布置 布置原则 1、符合业主指定的用地范围; 2、符合文明安全施工之要求: 3、满足各施工阶段的施工要求。 4、充分考虑建筑施工单体之间的相互干扰。 5、对原有的设施如绿化、地下、地上管线的保护。 6、在保证施工道路畅通的前提下,划分施工区域和材料堆放场地确保材 料使用方便,减少二次搬运,满足施工要求。 7、合理布置施工设备,充分考虑其施工效果,拆装安全、方便施工生产 安排。 8 、施工区和非施工区分开,做到文明、安全,并且服从周边环境及城市规划的需要,满足总体施工需要 第二章、施工方案及施工方法 一)、工井工程 1、工井施工顺序:定位放线一人工开挖样沟一压钢板桩― 挖土—素砼支模浇筑—底板模f 扎底筋 f 浇钢砼底板—立墙板模扎筋一k浇工井砼一?养护一拆模一回填土一工井内整理。

电气工程施工组织设计方案

电气工程施工组织设计 一、编制依据 1、某小区二标段招、投标文件。 2、本工程施工图及图纸会审内容 3、《建筑电气工程施工质量验收规范》(GB50303—2002)。 4、《建筑电气工程施工工艺标准》(ZJQ00—SG—006—2003)。 5、《建筑安装工程施工图籍》(第二版) 6、地方有关法律、法规、条文等。 7、ISO9002质量管理和质量保证标准。 二、工程概况 本工程包括3#、4#、5#、6#四栋楼,均为二类高层住宅楼,小区内电力变电所采用380/220V供电,进线方式为电缆直埋地引入,采用上进上出,消防、应急照明、公灯、电梯、地下室照明为二级负荷,其余室内供电为三级负荷。 三、进度计划 3#4#楼进度计划 6#楼进度计划

四、施工准备与布置 施工准备包括技术、生产、现场临建、材料进场以及施工机具准备和人员安排等。 1、生产技术准备工作 技术人员和施工班组认真学习和审查图纸,熟悉图纸内容和会审记录情况。认真学习工程施工质量验收规范和有关施工工艺标准,做好技术和质量交底工作。 首先根据施工图、施工合同编制施工方案及材料计划。根据审批过的施工方案及材料计划组织施工。施工前须由专业技术人员对施工班组作施工技术交底及安全交底。 2 、施工机具的准备 主要施工机具安排见表1。 表1 主要施工机具计划

3、劳动力的配置 劳动力需用量计划 五、材料供应及进场验收 施工人员根据设备、材料的种类和施工进度计划编制物资需要量计划,做好材料供应计划,提前将所需材料进行统筹、采购。 进场的主要设备、材料、成品和半成品必须有合格证及检验报告。并报监理工程师验证。 1、照明配电箱检验 1)产品的合格证和随机文件查验,应有生产许可证和安全认证标志。 2)外观检查:有符合设计的铭牌,柜内元器件无损坏丢失、接线无脱落脱焊,涂层完整,无明显碰撞凹陷。 2、照明灯具及附件检验 1)检验合格证及随机文件。 2)灯具涂层应完整,无损伤,附件齐全。防爆灯具铭牌上有防爆标志和防爆合格证号,普通灯具有安全认证标志。

电力排管施工组织设计范文

电力排管施工组织 设计

一、工程概况: 1、工程项目名称:徕远房地产开发有限责任公司10KV进线工 程 2、工程内容:青年路建国路路口至新民路路口(K0+000— K0+400) 3、设计单位:新疆光源电力设计事务所 4、结构类型:砼¢160抗压PVC-C管 5、主要工程数量: 电力排管 400m(¢160PVC-C管); 挖土方:立方米;回填戈壁:立方米;砼填筑立方米 砖砌检查井:10座 6、工期要求: 6月18日—6月22日 7、质量目标:优良 二、工程特点: 1、本工程地处市区青年路非机动车道上,为交通要道,其人 流量较大,工作面较窄,给施工带来一定不便; 2、三通一平:基本完备 三、施工组织及布置: 为确保工程保质保量按期交工,我们将组建一批精干、高效,具 有一定专业技术、团结善战,有职有权的项目部作为施工现场的管理班子。根据此工程的工程规模及特点,实行专业化施工,采

用流水作业,分段作业的方法,机械、物资分类集中管理,按照项目部的统一部署和工程计划进度,均衡施工。 四、主要工程项目施工方案 1、临设及现场踏勘 因原图无纵坡设计,故先对原地面高程进行测设,待沟槽开挖后测槽底高程以便核算土方量,施工队伍进场后进行文明施工宣传,现场设置文明施工及项目部组织结构等标牌,施工区域用围拦严密遮挡,禁止非相关人员进入施工区域,消除事故隐患。对周围居民区进行调查,到相关部门进行地下管网状况核实。将破坏地下设施的危险降至最低。 2、沟槽开挖、井位开挖 沟槽开挖采用人机配合,根据排管深度层数采用满槽灌砼的方法,以求尽量缩短工期,开挖后,不得扰动原状地基土不得有积水、杂物务必符合设计规范要求,如遇现场地下管线于排管高程相冲突,及地质情况较差路段,现场甲方及设计单位进行协商解决。 3、排管及检查井浇筑 进行排管时,先对管材的接口处进行打磨,使其光泽和顺铺筑10cm的砼垫层,再排第一层管,保护层及间距控制采用预先焊好的钢支架,铺一层砼排一层管依次进行,镀锌钢管的套管及焊接尽量放在沟槽上方进行,在井距较长需在槽下焊接时,预留好工作坑,以作工作人员操作,确保焊接质量,二、三、四层将接口

电力施工组织设计

荆门热电厂翻车机场电力工程 施 工 组 织 设 计 中铁电器化局集团有限公司荆门电厂项目部 2006.06.10 施工单位(章)编制::审核:批准: 目录 一、编制依据 二、编制范围

三、工程概况及主要工程数量 四、施工方案及施工工艺 五、施工组织及进度安排 六、施工组织措施 一、编制依据 1.1荆门发电有限公司专用铁路线路灯施工合同。 1.2荆门发电有限公司专用铁路线路灯施工设计图。

1.3国家、电力部门及有关标准、施工规范及工程质量简评标准。 采用的主要规程规范如下: 1、《铁路电缆牵引供电设计规范》TB10009-98 2、《铁路电力设计规范》TB10008-99 3、《铁路电力施工规范》TB10207-99 4、《铁路电力工程质量检验评定标准》TB10420-2000 5、《路灯设计施工规范》 1.4现场勘测调查所获的有关资料。 1.5公司工程质量管理手册。 1.6已批准的施工组织方案。 二、编制范围 铁路专用线翻车机场控制室至综合办公楼到翻车机场三楼配电室路灯工程。 三、工程概况及主要工程数量 3.1工程概况 铁路专用线翻车机场路灯是国电长源荆门发电有限公司2*600MW机组建设项目铁路专用线的配套工程。电路从翻车机场三楼配电室至综合办公楼1522米双回3*70+1.50锴装铜芯电缆,2*10锴装铜芯电缆1217米的路灯电源;4*10锴装铜芯电缆704米的升降式投影灯电源;以及3*16+1*10和3*25+1*16的控制室至综合楼电缆敷设试验以及21盏可倾斜路灯和2盏升降式投光灯、综合楼配电箱控制箱安装调试。

3.2主要工程数量 5

电力架空线路工程施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) (投标单位盖章) 施 工 组 织 设 计

(1)、施工方案及技术措施 1.1施工准备 根据本工程的重点和难点结合本公司施工经验和踏勘情况,所有施工方案以确保工程质量、安全和进度为原则,以充分发挥机械、设备和劳动力的效率,降低工程成本为前提。 1.1.1施工技术资料准备 根据本工程进度需要及时编写施工技术措施。 本工程施工技术资料及提供时间见下表 编号名称供应时间备注 1 施工图等设计文件开工15天前设计提供 2 施工组织设计开工5天前自行编制 3 基础施工作业指导书开工前自行编制 4 铁塔组立作业指导书开工前自行编制 5 架线施工作业指导书开工前自行编制1.1.2材料准备 1.分部分项工程开工前,对原材料如砂、石、水泥、钢筋等及时送当地质量检验部门检验,并填写分部分项工程材料报审表上报监理工程师签发认可,之后方可使用。 2.根据工程进度,及时合理地向甲方通报材料供应计划。 3.采购的材料符合设计和现行国家标准的规定。

4.材料到货后及时进行检查和检验,并做好详细记录。质量不合格的严禁使用。 1.1.3通讯设备配备 1.项目部设有线电话、传真机各一部、移动电话若干、IBMP4电脑及激光打印机各一台。 2.各施工处设有线电话或移动电话一部、传真机一部;各施工队设报话机若干。 1.1.4场地准备 1.根据对沿线的调查,选定项目部、施工队驻地和中心材料站。由项目经理带队,办公室、计财科参加,进行驻地的落实并签订协议,由办公室进行驻地清理、临建的搭设、通信设施的安装、生活设施的搭建等工作。 2.队伍进场后立即与与建设单位联系,取得允许本工程施工的有关手续,并与当地各级政府有关部门联系,与沿线群众接触,尽早为工程施工创造条件。 3.积极配合项目法人做好线路施工中发生的青苗赔偿、树木砍伐、房屋拆迁等障碍物迁移工作,并按下表中规定的标准控制施工场地,尽可能减少损失。

电气工程施工组织设计

第一部分:工程概况 1、工程范围:本工程为LS1-LS6污水泵站的变配电间设备改造工程。 2、工程内容:污水泵站变电所内的0.4KV低压开关柜,0.4KV母线桥的供货、安装、调试、试运行。 第二部分:施工总体部署 1、项目人员安排: 项目经理: 1人 技术负责人: 1人 项目专业质检员: 1人 资料员: 1人 材料员: 1人 施工员: 1人 安全员: 1人 电气班组长: 1人 施工人员: 5人 2、工期目标:施工工期合理安排在土建工期目标内,力争作到完善交叉作业,确保按时完工交付使用。 3、质量管理目标、质量体系: 建立ISO9002-2000版质量保证体系,对各分部分项工程实行目标管理,作到组织落实,建立岗位责任制,以保证管理总的质量目标。项目经理部严格按照质量体系的标准实施管理职责,以全面质量管理为中心,对工程实施全过程、全方位管理,确保本工程实现一流的承包管理、一流的文明施工、一流的工程质量和一流的施工速度,高标准、高质量完成该工程。 第三部分:主要分项工程施工技术措施 一、开关柜安装 1、材料要求 a. 建筑电气工程中安装的低压成套开关柜应有出厂合格证、生产许可证和试验记录。低压成套开关柜除上述质量证明文件外,还应有“CCC”认证标志及认证证书复印件。 1 b. 产品进场后先进行外观检查:箱体应有一定的机械强度,周边平整无损伤,油漆无脱落。然后进行开简检验:箱内各种器具应安装牢固,导线排列整齐,压接牢固,二层底板厚度不小于1.5mm,且不得用阻燃型塑料板做二层底板。各种断路器进行外观检验,调整及操作试验。 2、主要工机具 a. 铅笔、卷尺、水平尺、方尺、线坠等。 b. 手锤、錾子、剥线钳、尖嘴钳、压接钳、电钻、液压开孔器、锡锅、锡勺、电工常用工具等。 3、质量要求 a. 低压成套柜(屏、台) 质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。 允许偏差或允

排污管道施工组织设计.doc

施工组织设计 第一章工程概述 1.1简述 工程名称: 建设单位: 建设规模: 工期要求:施工总工期日历天。 招标范围:排水管道安装。 1.2污水管道 第二章编制说明 2.1编制原则 2.1.1积极响应招标文件所规定的各项要求,根据本工程特点按工期要求分期分批组织施工,确保如质如期完成全部的工程内容。 2.1.2设立目经理部,实行项目经理责任制,规范施工项目管理行为,明确企业各层次人员的职责和相关工作关系,满足本工程施工的需要。 2.1.3对进入现场的生产要素进行合理配置和动态管

理,满足工程施工的工艺要求,质量要求、安全要求和环境保护要求。 2.1.4严格执行和本工程相关的施工技术规范,及验收标准,确保本工程满足设计要求,如期投入使用。 2.1.5施工进度控制在实现合同约定的竣工日期并适当提前为总目标,合理安排施工的程序和顺序,突出重点,科学组织,保证各分部、分项工程的协调和配合,使各工序衔接紧密,以保持施工的连续均衡有序的进行。 2.1.6施工中,坚持“质量第一,预防为主”的方针和“计划、执行、检查、处理”循环的工作方法,确保质量目标的实现。 2.1.7针对该工程的特点,坚持“安全第一,预防为主,综合治理”的方针制定切实可行的管理措施,保证安全生产,合理的对施工现场规划布置,节约施工临时用地,严格文明施工管理,创安全生产文明施工合格工地。 2.2编制依据 2.2.1通辽市扎鲁特旗政府采购中心提供的《招标文件》。 2.2.2政府及有关部门制定的交通管理、安全生产、文明施工、环境保护等法律、法规。 2.2.3我公司现拥有的劳动力、机械设备、施工管理技术、职业技能,以及类似工程建设所积累的丰富的施工经验。

嘉陵江小区电力配套工程施工组织设计

工程开工报审表 工程名称:康大凤凰国际小区电力配套编号:

康大凤凰国际小区电力配套 安装工程 施 工 方 案 编制单位:青岛益群宏业电力工程有限公司 编制人:审核人: 编制时间:联系电话: .

目录 1、编制依据、范围、原则 (1) 1.1编制依据 (1) 1.2编制依据范围 (1) 1.3编制原则 (1) 2、工程概况 (1) 3、工程项目施工方法及施工工艺 (1) 3.1.1工程施工内容 (1) 3.1.2工程质量目标 (1) 3.1.3工程工期目标 (2) 3.1.4工程安全施工目标 (2) 3.1.5工程文明施工目标 (2) 3.1.6工程环保卫生目标 (2) 3.1.7工程科技进步目标 (2) 3.1.8工程服务及保修目标 (2) 3.1.9工程合同履行目标 (2) 3.2施工准备 (2) 3.2.1熟悉和审查施工图纸 (3) 3.2.2施工现场准备 (3) 3.2.3施工物质准备 (3) 3.2.4机械设备准备 (4) 3.2.5劳动组织准备 (4)

3.2.6施工场外协调 (5) 3.3工程施工程序 (5) 3.4施工部署安排 (5) 3.5确定管理模式 (5) 4、主要工程项目施工方法 (6) 4.1施工前准备 (6) 4.2土建工程施工方案 (6) 4.2.1土石方开挖、外运、回填 (6) 4.2.2管道敷设 (7) 4.2.3钢筋工程 (7) 4.2.4模板工程 (8) 4.2.5混凝土工程 (8) 4.2.6砖井、砖电缆沟砌筑工程 (8) 4.2.7施工机械的选择 (9) 4.2.8施工用水 (9) 4.2.9施工用电 (9) 4.3电力电缆敷设及电缆终端头制作安装 (9) 4.3.1电缆敷设 (9) 4.3.2电缆接头的制作要求及安装 (10) 4.4基础与接地 (11) 4.4.1基础施工 (11) 4.4.2接地线连接 (12)

电气工程施工组织设计方案通用范本

目录 一、编制依据**************************************************1 二、工程概况**************************************************1 三、进度计划**************************************************1 四、施工准备与布置********************************************2 五、材料供应及进场验收****************************************3 六、主要分部分项工程施工方法及要求****************************5 七、施工质量控制措施*****************************************33 八、质量通病控制措施*****************************************34 九、质量检查程序*********************************************36 十、成品保护措施*********************************************37 十一、文明施工***********************************************38 十二、安全措施***********************************************39 十三、作业证*************************************************40 电气工程施工组织设计 一、编制依据 1、某小区二标段招、投标文件。 2、本工程施工图及图纸会审内容 3、《建筑电气工程施工质量验收规范》(GB50303—2002)。

排水管网工程施工组织设计

地铁2号线东洪路站排水管网铺设工程 施 工 组 织 设 计 二○一二年七月

目录 一、编制依据 (4) 二、工程概况 (4) 三、工程重点、难点及施工前准备 (7) (一)工程重点 (7) (二)工程难点 (7) (三)施工前准备 (7) 四、主要施工方案 (8) (一)锯缝 (8) (二)破碎路面 (9) (三)沟槽开挖 (9) (四)沟槽基础 (10) (五)排管 (10) (六)接口 (10) (七)检查井的砌筑 (11) (八)沟槽回填 (11) (九)文明措施: (11) 五、施工进度计划及保证措施 (13) (一)施工进度计划 (13) (二)施工进度计划保证措施 (13) 六、质量保证体系 (14) (一)质量目标 (14)

(二)质量保证措施 (14) 七、安全保证措施 (16) 八、文明施工及环保措施 (18) 九、雨季施工措施 (19) 十、地下管线及地上、地下设施保护措施 (20) 十一、投入本工程的机械设备及人员配备计划 (21) 十二、施工组织机构 (23) 十三、加强企业管理、降低施工成本 (24) 十四、施工总平面布置图 (26) 附表一:拟投入本标段的主要施工设备表 (27) 附表二:拟配备本标段的试验和检测仪器设备表 (28) 附表三:劳动力计划表 (29) 附表四:计划开、竣工日期和施工进度网络图 (30) 附表五:施工总平面图 (32) 附表六:施临时用地表工总平面图 (33)

一、编制依据 1、中国市政工程西南设计研究总院设计的《地铁2号线东洪路站排水管网铺设工程施工图》。 2、施工现场实际情况。 3、我公司综合施工能力 4、有关施工及验收技术规范: (1)中华人民共和国《工程建设标准强制性文件》(城市建设部分) (2)建设部《市政工程质量等级评审规定》及《补充规定》; (3)《关于市政工程施工资料整理的规定》(建设部[2002]221号文件)等 (4)《市政道路工程质量检验评定标准》(CJJ1-90)(5)《市政排水管渠工程质量检验评定标准》(CJJ3-90) (6)《给水排水管道工程施工及验收规范》(GB50268-2008) (7)排水工程通用图集 (8)其他有关项目的规范和规定 二、工程概况 (一)概述

电气安装施工组织设计方案

佳隆花园(海沧浮中央拆迁安置房)电气安装施工组织设计方案 一、编制说明 本工程施工组织设计编制依据: 1、招标文件及设计图纸 2、国家安装工程施工验收规范及质量评定标准编制的指导思想是以工程的“质量、进度、安全”为核心,在组织机构、施工措施、安全生产上进行了组织落实,本技术文件将作为今后指导施工生产的依据。 二、工程概况 本工程由4 栋16或18 高层商住楼(3#~6#楼)与地下室车库组成,框架-剪力墙结构,为二类建筑物。地下室平时设备用房与停车库,属防火1 类汽车库,战时设置防空地下室。 三、工程范围及特点 本施工组织设计包括动力照明系统、综合布线系统的设备安装调试。该工程工期紧、质量要求高、多专业配合和交叉作业多。 四、工程施工指导思想 为了使本工程能够保证各个方面都达到合同要求,并尽善尽美,按照我方质量方针和质量目标要求,以工程合同为依据,全面地搞好工程项目施工全过程的管理,竭诚为业主提供更多更好更可靠的优质服务,争创一流质量和一流的施工进度。 为能达到加强管理、质量一流的目的,在项目部领导之下,实行安装项目施工负责制。同时还要求我单位的全体工作人员必须时刻注重自己的精神面貌,以一个积极向上的精神与工作态度来对待本工程的施工。在施工人员调配方面,以服从工程需要为准则,保证足够施工人员在合同期内完成安装工作。我方驻现场所有人员在工程进行过程中,随时受业主及监理的检查与监督,在保证人员的同时,我方还提供本公司最先进、最优化机具,提供质优价好的材料及设备,以求“人、机、料”的统一。

在施工过程中,我方会在业主及监理的统一指挥下,与土建单位紧密配合,相互协调,保持与平行单位的友好合作,尽量减少工作中的磨擦。对于业主分包的工作,我方会积极配合,以达到“统一计划进度协调,统一现场管理,统一组织指挥”。 我方一定会克服施工过程中的各方面的不利条件,化弊为利,不遗余力地为该工程达到优良工程而努力。 五、本工程执行的施工及验收规范与验评标准 1、施工及验收规范《火灾自动报警系统施工及验收规范》GB50166—98 《低压配电设计规 范》GB50054—95 《通用用电设备配电设计规范》GB50055—93 《建筑照明设计标准》GB50034—2004 《建筑物防雷设计规范》GB50057—94 《建筑物电子信息系统防雷技术规范》GB50343— 2004 《民用建筑电气设计规范》GB50052—95 《建筑电气工程施工质量验收规范》GB50303—2002 《供配电设计规范》GB50052—95 《建筑设计防火规范》GB50016—2006 《高层建筑设计防火规范》GB50045—95 《汽车库、修车库、停车库设计防火规范》 GB50067—97 《厦门市住宅工程质量通病防治若干技术措施》 《住宅建筑规范》GB50368—2005 《夏热冬暖地区居住建筑节能设计标准》JGJ75—2003 六、施工技术措施由于本工程安装项目系统多,由动力、照明、防雷接地系统、弱综合布线系统等组成。设备材料规格种类多,施工工程配合面广,时间紧,施工质量要求高。 为此必须做好充分的施工准备,全面规划,合理部署,采取正确的施工方法与技术措施,妥善安排力量,精心组织施工,才能按期、按质完成所承担的安装任务。本工程必须按如下施工工艺顺序组织施工:先地下、后地上,安装工程力求做到与土建施工配合,合理交叉,认真做好各项预留预埋工作。 考虑主体工程和其他工程的交叉配合问题。对主体工程不要破坏建筑物强度和建筑物的美观;对各工种相互间的配合,要尽量考虑好与给排水、通风管道的关系,不要在施工时发生位置冲突,要按设计规定距离设置。 先预测、后安装管道和电气等专业。凡有条件的均应提前预制,这是缩短工期、提高工效、保证质量的前提。 先重点、后一般。如混凝土楼板、墙身、梁内的各种暗敷管线必须及时配合。安装的设备是建筑物内的一种设施,必须积极维护保证良好的使用功能,还要考虑到交付运行后的维修便利,所有管路应注意建筑物的美化问题。 在实际施工中,我们除了须认真遵守有关国家规范之外,同时还应遵守当地供电、邮电、消防、质监等部门制定的有关规定和管理条例,确保优质工程。 (一)大型设备安装施工措施本工程中的大型设备有配电箱等设备的规格型号应符合设计要求,

电力排管施工组织设计样本

一、工程概况: 1、工程项目名称: 徕远房地产开发有限责任公司10KV进线工 程 2、工程内容: 青年路建国路路口至新民路路口( K0+000— K0+400) 3、设计单位: 新疆光源电力设计事务所 4、结构类型: 砼¢160抗压PVC-C管 5、主要工程数量: 电力排管400m( ¢160PVC-C管) ; 挖土方: 立方米; 回填戈壁: 立方米; 砼填筑立方米 砖砌检查井: 10座 6、工期要求: 6月18日—6月22日 7、质量目标: 优良 二、工程特点: 1、本工程地处市区青年路非机动车道上, 为交通要道, 其人流 量较大, 工作面较窄, 给施工带来一定不便; 2、三通一平: 基本完备 三、施工组织及布置: 为确保工程保质保量按期交工, 我们将组建一批精干、高效, 具 有一定专业技术、团结善战, 有职有权的项目部作为施工现场的管理班子。根据此工程的工程规模及特点, 实行专业化施工, 采用流

水作业, 分段作业的方法, 机械、物资分类集中管理, 按照项目部的统一部署和工程计划进度, 均衡施工。 四、主要工程项目施工方案 1、临设及现场踏勘 因原图无纵坡设计, 故先对原地面高程进行测设, 待沟槽开挖后测槽底高程以便核算土方量, 施工队伍进场后进行文明施工宣传, 现场设置文明施工及项目部组织结构等标牌, 施工区域用围拦严密遮挡, 禁止非相关人员进入施工区域, 消除事故隐患。对周围居民区进行调查, 到相关部门进行地下管网状况核实。将破坏地下设施的危险降至最低。 2、沟槽开挖、井位开挖 沟槽开挖采用人机配合, 根据排管深度层数采用满槽灌砼的方法, 以求尽量缩短工期, 开挖后, 不得扰动原状地基土不得有积水、杂物务必符合设计规范要求, 如遇现场地下管线于排管高程相冲突, 及地质情况较差路段, 现场甲方及设计单位进行协商解决。3、排管及检查井浇筑 进行排管时, 先对管材的接口处进行打磨, 使其光泽和顺铺筑10cm的砼垫层, 再排第一层管, 保护层及间距控制采用预先焊好的钢支架, 铺一层砼排一层管依次进行, 镀锌钢管的套管及焊接尽量放在沟槽上方进行, 在井距较长需在槽下焊接时, 预留好工作坑, 以作工作人员操作, 确保焊接质量, 二、三、四层将接口处用垫起后进行焊接, 砼浇筑时, 务必振捣密实, 防止蜂窝麻面现象出现。

电力施工组织设计全套方案

七、施工组织设计 目录 一、施工方案与技术措施 (42) 二、质量管理体系与措施 (56) 三、安全管理、文明管理体系与措施 (59) 四、环境保护管理体系与措施 (66) 五、工程进度计划与措施及网络图 (68) 六、成本控制措施 (70) 七、组织机构及人力资源计划配备计划 (72) 八、施工设备及试验、检测仪器配备 (75) 九、施工平面图 (78)

一、工程概况 1、项目名称 南水北调渠首及沿线土地整理重大项目(第一期)II片封丘县第四年度工程施工 2、建设地点 封丘县 3、建设单位 婺源县水利水电建筑工程有限公司 4、施工工期 绝对工期180天。具体开工时间按招标方通知。 5、质量标准 合格标准。 二、编制依据 1.设计说明、招标文件。 2.有关国家法律 《中华人民共和国建筑法》、《中华人民共和国消防法》、《中华人民共和国劳动法》 3.国家、行业技术标准及管理规定,所有标准都应采用最新标准:?电气装置安装工程电气设备交接试验标准?(GB50150-91)?工业企业照明设计标准?(GB50034-92) ?通用用电设备配电设计规范?(GB50055-93) ?建筑工程施工现场供用电安全规范?(GB50194-93)

?电力工程电缆设计规范?(GB50217-94) ?供配电系统设计规范?(GB50052-95) ?低压配电设计规范?(GB50054-95) ?电气装置安装工程施工及验收规范?(GB50254-96 GB50259-96)?建筑电气工程施工质量验收规范?(GB50303-2002) ?民用建筑电气设计规范?(JGJ/T16-92) ?建筑设计防火规范?(GBJ116-87) ?额定电压1kV到35kV挤包绝缘电力电缆及附件?(GB/T12706-2002) 《电缆外护层》(GB/T2952-89) 《电缆在火焰条件下的燃烧试验第3部分:成束电线或电缆的燃烧试验方法》(GB/T18380.3-2001) 《取自电缆或光缆的材料燃烧时释出气体的试验方法第2 部分:用测量pH值和电导率来测定气体酸度的方法》(GB17650.2-1998)《电缆或光缆在特定条件下燃烧的烟密度测定》(GB17651-1998)《塑料燃烧性能试验方法氧指数法》(GB2406-80) 《电工圆铜线》(GB/T3953) 《电缆的导体》(GB/T3956) 《电线电缆及塑料电性能试验方法》(GB/T3048-94) 《电线电缆机械物理性能试验方法》(GB/T2951-94) 《电线电缆识别标志》(GB6995) 《数字修约规则》(GB8170)

电力工程施工组织设计范文

电力工程施工组织 设计

目录 第一章工程概况............................................................. 错误!未定义书签。第二章工程特点............................................................. 错误!未定义书签。第三章工程地质及水文情况 ......................................... 错误!未定义书签。第四章施工准备............................................................. 错误!未定义书签。第五章施工布置............................................................. 错误!未定义书签。第六章施工方法及技术交底 ......................................... 错误!未定义书签。第七章穿越路口施工技术措施 ..................................... 错误!未定义书签。第八章质量目标设计 ..................................................... 错误!未定义书签。第九章质量保证措施 ..................................................... 错误!未定义书签。第十章奖罚措施............................................................. 错误!未定义书签。第十一章安全措施......................................................... 错误!未定义书签。第十二章主要施工机械计划表 ..................................... 错误!未定义书签。

电缆排管敷设施工组织设计26066

第一章工程概况 一、总体概况 1.1工程概况: 1.1.1工程简述 本工程位于苏州吴江区梅石路以东、体育路以北。新建各规格电力排管2000余米;新建各类电缆井91座及配套接地、基础。 二、设计概况 1、电缆排管: 电力排管2000余米,采用CPVC电力保护管,电力保护管采用C25混凝土包封。 2、电力检查井、通道: 电力检查井、电力通道均为钢筋混凝土结构,电缆支架采用热镀锌角钢电缆支架。 三、工程特点 工作量大,工期紧,施工难度较大,且与道路施工单位、各管线施工单位存在严重交叉作业,影响施工进度因素较多。我公司将本着和谐共处的原则,处理好与其它施工单位的关系。 四、工程承包范围 本工程施工范围包括:电缆排管施工、检查井施工、电缆通道施工等图纸上全部内容。 第二章施工组织机构及施工部署 一、施工组织机构 1、组建以项目经理为核心的现场施工项目经理部,经理部的组成本着专业配置,精干高效的原则进行,按照企业项目管理模式建立项目组织机构,形成以全面质量、安全、成本管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制,高效地组装和优化企业及社会生产要素,出色地实现我企业的质量方针、质量目标以及对业主的承诺。 2、本工程项目班子以项目经理为首,下设生产负责人(1名)、技术员(1名)、资料员(1名)等进行全方位管理。根据管理体系项目经理部建立岗位责任制,明确分工职责,落实施工责任,各岗位各行其职,但要协调配合,互相沟通。 3、工程施工组建专业技能高的管理人员,组织技术水平高的劳务队伍,

确保工程均衡快速施工、保安全、保质量。 二、项目人员的分工职责 1、项目经理:主持工程施工管理全面工作,对整个项目部的施工进度、质量、安全、经济效益等负全面责任。 3、项目技术负责人:主持项目施工中的全部生产、技术管理、质量控制和安全监督工作及贯彻管理工作。 4、施工员:服从组织安排,在顾全项目生产大局的情况下,着重抓好分管专业的质量进度、安全生产、文明施工,并及时提供材料、机具使用计划和工程检验批的初步验收。 5、协调员:负责与各施工队、业主、监理的工作联系,解决施工中遇到的各种意外情况。 6、质量员:负责工程质量的工序质量检查,分项工程检验批的验收,对工程质量负直接管理责任,并负责组织开展质量管理和QC小组活动。 8、安全员:负责工程日常的安全生产管理与检查、监督工作,负责安全资料的收集、管理和对施工班组的安全技术交底,做好施工现场文明工地的规划与管理,以及日常安全隐患及事故的处理工作。 9、材料员:负责编制材料供应计划、根据施工进度分批组织材料进场,负责材料的发放与管理,协助试验员做好原材料的取样、抽检工作。 8、施工队:严格按照制定的施工计划进度和质量管理目标,投入足够的劳动力进行安全文明施工,确保工程按期完成。 第三章施工方案
