广甘高速公路G15标段冬季施工方案

一、工程概况及施工气候

本合同段为G15合同段,起于K50+235,位于宝轮镇龙泉村,路线从跨沟谷从龙泉水库南侧设徐家梁大桥通过后,设置宝轮服务区,再设置晏家河大桥跨越晏家河、深谷至晏家河北侧,再设置清江河特大桥跨越宝成铁路、G108线及气管、油管、地埋光缆和清江河,通过一段路基后,设置李家沟大桥跨河,至本标段终点

K55+696.627与罗家沟互通相接(绵广高速公路K242)。路线全长5.km(以右线贯通计)。

本合同段主要工程项目为:路基挖方66.58万方,路基填方67.32万方,路基弃方0.11万m3,清江河特大桥1704.55米/1座,大桥1042.93米/4座,跨线中桥28.0米/1座,分离式立交51.02米/1处,涵洞(通道)7座,宝轮服务区一处,晏家河改河、改路以及附属工程等。

工程区属亚热带湿润性季风气候,温和湿润、四季分明,年降雨量800~1000mm,年平均相对湿度在70~80%之间,日照数1300~1400小时,年平均气温17℃左右,七月至九月份最高,为33.9~36.4℃,十二月及一月最低,可达-6.6℃。工程区气候垂直差异明显,从山麓至山巅依次分布着中亚热带~温带~寒温带的完整气候带,小气候条件复杂。

依据广元地区的气候条件,冬季施工的主要时段为11月20日~次年的2月20日需做按冬季施工要求进行施工。

二、工程进度及冬季施工项目

本合同段桥梁基础及下部构造施工已经完成了90%,梁片预制完成21%。冬季施工主要施工项目有以下内容:

1、徐家梁1#大桥下部构造墩身、盖梁混凝土施工。

2、K318涵洞右侧滑坡处治抗滑桩混凝土施工。

3、李家沟大桥下部构造墩身、盖梁混凝土施工。

4、20m小箱梁、30m、40m T梁预制及架设施工。

5、桥梁上部构造、附属工程混凝土施工。

三、冬季混凝土施工方案

在施工时如在平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下时,就要按低温季节施工。在冬季混凝土施工中,主要解决三个问题:一是如何确定混凝土最短的养护龄期,二是如何防止混凝土早期冻害,三是如何保证混凝土后期强度和耐久性满足要求。

冬期施工中要防止混凝土冻伤损坏强度,因水泥水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施上等有关环节做好充分的准备工作,才能保证混凝土结构施工顺利进行。根据本项目冬季施工项目内容,对各个环节有针对性的制定了相关的施工方案:

(一)混凝土材料的选择与运用

1、水泥优先选用P0.42.5普通硅酸盐水泥。通过掺加合适的外加剂可以改善混凝土的性能,提高混凝土的抗渗、防冬、早强能力。

2、粗骨料采用碎石,粒径5-40mm,含泥量不大于1%。选用粒径较大、级配良好的碎石配制的混凝土,和易性较好,抗压强度较高,同时可相应减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。

3、细骨料采用中粗砂,平均粒径大于0.5mm,含泥量不大于3%。选用平均粒径较大的中、粗砂拌制混凝土比采用细砂拌制混凝土可减少用水量10%左右, 并可减少混

凝土的收缩。

4、外加剂根据施工要求,通过分析比较及过去在其他工程上的使用经验,从新试验配合比,掺入混凝土中能明显提高硬化后的混凝土抗渗性能,同时还具有减水、降低水化热峰值、对混凝土收缩有补偿功能,可提高混凝土的抗裂性。

5、拌合用水采用地下水,冬季地下水恒温在5℃左右,在南方地区能满足混凝土拌合施工温度。

(二)施工现场准备工作

1、钢筋应分段尽快施工完毕,并进行隐蔽工程验收。

2、浇筑混凝土时温度剂及隔气性能好的塑料薄膜。

3、管理人员、施工人员、后勤人员等昼夜排班,坚守岗位,各负其责,保证混凝土连续浇筑的顺利进行。

4、气温达到到0℃以下时采用自制2立方米的大铁箱备用烧水。待温度到85℃以上时与水池水混合,水温到20℃~30℃后方可进行混凝土搅拌。

(三)混凝土拌合及运输

1、投料前,先用热水冲洗搅拌机,投骨料、加热水、水泥、外加剂进行搅拌,搅拌时间比常温情况下延长50%,使水泥颗粒充分分散并和骨料充分包裹。试验室定期监测拌合水温,测量出料及入模温度,并观测运输、施工时的温度损耗,以便调整拌合温度。

2、混凝土运输过程中必须精心组织,尽可能缩短运输时间,混凝土罐车采用棉被或麻袋包裹,保证运输过程中的保温蓄热。

(四)混凝土浇注

1、浇注前应清除模板、钢筋上的杂物及污垢,提前做好模板、钢筋的检测和报验。

2、混凝土浇筑时应采用“分区定点、一个坡度、循序推进、一次到顶”的浇筑工艺。浇筑时先在一个部位进行,直至达到施工控制高度,混凝土向前流动,以保证混凝土流淌长度不会太长,避免混凝土的温度损失。然后在其坡面上继续浇筑,循序推进。这种浇筑方法能较好地适应每层混凝土之间的浇筑间歇时间不超过规定的时间。也便于浇筑完的部位进行覆盖保温。

3、混凝土浇筑应连续进行,间歇时间不得超过3.5h,如遇特殊情况,混凝土在3.5h仍不能继续浇筑时,将混凝土表面用覆盖保温,以保证混凝土表面不受冻,并留好施工缝。砼浇筑完毕,立即用塑料面覆盖,如温度过低需上铺稻草莲或棉被,上部再覆盖加厚塑料布一层,砼不得洒水养护。

4、现场按每浇筑一个分项工程混凝土制作3组试块,1组压拆模强度向工程监理报拆模用;1组压28d强度归技术档案用;1组作为同条件强度用。

(五)混凝土养护

1、混凝土浇筑应立即覆盖保温,先在混凝土表面覆盖一层塑料薄膜,然后在上面覆盖一层稻草草帘。

2、新浇筑的混凝土水化速度比较快,盖上塑料薄膜后可进行保湿养护,防止混凝土表面因脱水而产生干缩裂缝。

3、墩柱、盖梁、系梁是保温的难点,要特别注意盖严,防止造成温差较大或局部受冻。

4、梁片预制场在气温低于0℃以下时,采用保温棚进行保温。保温棚用架管根据梁片长度搭设,外用篷布严实封闭,采用火炉升温,温度保持在150℃~30℃之间。(六)梁片架设施工

在冰雪、大雾天气停止架梁施工,保证作业人员良好的视线以及良好的工作状态,。

四、冬季施工质量保证措施

1、成立冬季施工工程质量专检小组,由总工牵头带领工程部及施工现场领工、技术对现场施工过程进行检查,冬季施工质量专检小组名单如下:

组长:吴锡斌

副组长:陈林杜治建马冀

成员:徐进兰勇王军郑祖伟彭毅

张炜谭伟巩凡贾少敏赵凯

2、试验室加大对原材料、半成品的抽检频率,保证所用材料及加工件符合规范要求。

3、试验室每天对室外温度进行测量,做好气温记录,以便随时掌控混凝土拌合温度。

4、测量组做到每个放样点必须复核,确保准确。及时检测仪器,保证仪器在低温天气正常使用。

5、执行逐级汇报制度,要求各工点、班组遇到异常情况及时向分管领导、项目经理或总工汇报。

6、做好施工过程质量检验记录,及时完善各种质检资料。

7、完善施工作业体系,将施工责任明细化、落实到作业班组和作业人员身上。

8、机修人员对设备进行及时保养和维护,保证施工中不能因机械故障导致施工过程中断。

五、安全控制措施

1、成立安全检查小组,由项目经理为组长,项目总工、安全总监为副组长,施工现场管理人员为成员,对冬季施工安全进行检查和监控,名单如下:

组长:姜河

副组长:吴锡斌刘伟

成员:陈林杜治建马冀徐进兰勇

彭毅张炜谭伟巩凡

2、及时排除施工范围及施工便道内积水,避免因结冰路滑存在安全隐患。

3、按要求在高空作业区(如拌合站楼梯)、墩身施工安全梯、安全走道、桥梁架设后施工桥面系时的安全防护网和按、安全防滑条。

4、经常对所有电器、电路进行检查,磨损的线路需及时更换,每个电器都必须设置漏电保护器。

5、施工现场使用明火的,注意预防火灾。避免明火接触结构物表面,引起结构物破坏。

6、禁止使用电炉取暖,注意用电安全。

7、施工现场配足消防器材,并组织人员学习是使用方法,做到有火情发生,人人都会使用消防器材,保证能及时扑灭。

8、在大雾、冰雪天气,停止施工,保证施工机械、运输设备的安全。

中铁八局集团有限公司广甘高速公路G15标段

2010年11月4日

公路工程冬季施工方案

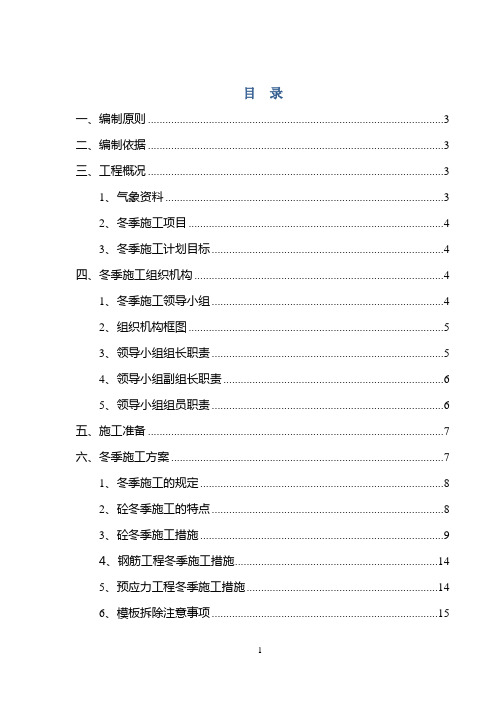

冬季施工专项施工方案 一、编制原则 1、施工技术规程、规范、有关冬季施工的技术标准。 《公路路基施工技术规范》(JTG F10-2006) 《公路桥涵施工技术规范》(JTG/T F50-2011) 2、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。 3、气象局、水利局国家有关规定。 4、总监办针对冬季施工的通知要求。 5、我公司多年积累的冬季施工经验。 二、编制目的 按照《混凝土结构工程施工质量验收规范》(GB50204-2002)规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续五天低于5℃或最低气温低于-3℃的时,需采取冬季施工措施,当室外平均气温连续5天高于5℃时解除冬季施工。按照中央电视台历年平均气温统计,郑州地区12月至次年2月最低温度低于5℃。 按照施工计划安排,我标段剩余桥梁桥面系及附属工程、路面面层、防护工程、排水工程均在冬季进行施工,为减少冬季低温环境对施工的影响,保证工程施工质量及工程进度,按照有关规范规定及技术要求,特制定本冬季施工方案。 三、气候

本标段地处北温带,属大陆性季风气候,四季分明,干湿明显,春季干旱多风沙,夏季炎热多雨,秋季凉爽,冬季干冷多风,雨雪稀少。年平均温度为14.2℃,极端最高气温40.5℃,极端最低温度-17℃,年最高气温多出现在7月。年平均降水量640毫米,每年6-9月的降水量是全年降水量的50%。冬季盛行西北风,夏季盛行东南风,春、秋季则交替出现;多年最大风速18 m/s,年平均风速3m/s。 四、冬季施工特点 1、冬季施工由于施工条件及环境不利,?是工程质量事故的多发季节,尤以砼工程居多。 2、质量事故出现的隐蔽性、滞后性。即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,?而且影响工程的使用寿命。 3、冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。往往有一些质量事故的发生,?都是由于这一环节跟不上,仓促施工造成的。 五、施工组织机构的设置 为加强冬季施工管理,做好冬季施工的各项准备工作,确保冬季施工的工程质量和安全,我项目组建冬季施工领导组织机构,由项目经理任组长,负责本合同段冬季施工的组织,指挥计划。项目总工负责冬季施工技术交底,组织对冬季施工质量的自检、验收、评定等工作,项目副经理负责协助项目经理组织生产、协调安全、文明施工等过程的控制管理。各职能部门根据具体的分工情况逐级落实到位。

高速公路桥梁冬季施工方案.doc

广甘高速公路G15标段冬季施工方案 一、工程概况及施工气候 本合同段为G15合同段,起于K50+235,位于宝轮镇龙泉村,路线从跨沟谷从龙泉水库南侧设徐家梁大桥通过后,设置宝轮服务区,再设置晏家河大桥跨越晏家河、深谷至晏家河北侧,再设置清江河特大桥跨越宝成铁路、G108线及气管、油管、地埋光缆和清江河,通过一段路基后,设置李家沟大桥跨河,至本标段终点 K55+696.627与罗家沟互通相接(绵广高速公路K242)。路线全长5.km(以右线贯通计)。 本合同段主要工程项目为:路基挖方66.58万方,路基填方67.32万方,路基弃方0.11万m3,清江河特大桥1704.55米/1座,大桥1042.93米/4座,跨线中桥28.0米/1座,分离式立交51.02米/1处,涵洞(通道)7座,宝轮服务区一处,晏家河改河、改路以及附属工程等。 工程区属亚热带湿润性季风气候,温和湿润、四季分明,年降雨量800~1000mm,年平均相对湿度在70~80%之间,日照数1300~1400小时,年平均气温17℃左右,七月至九月份最高,为33.9~36.4℃,十二月及一月最低,可达-6.6℃。工程区气候垂直差异明显,从山麓至山巅依次分布着中亚热带~温带~寒温带的完整气候带,小气候条件复杂。 依据广元地区的气候条件,冬季施工的主要时段为11月20日~次年的2月20日需做按冬季施工要求进行施工。 二、工程进度及冬季施工项目 本合同段桥梁基础及下部构造施工已经完成了90%,梁片预制完成21%。冬季施工主要施工项目有以下内容:

1、徐家梁1#大桥下部构造墩身、盖梁混凝土施工。 2、K318涵洞右侧滑坡处治抗滑桩混凝土施工。 3、李家沟大桥下部构造墩身、盖梁混凝土施工。 4、20m小箱梁、30m、40m T梁预制及架设施工。 5、桥梁上部构造、附属工程混凝土施工。 三、冬季混凝土施工方案 在施工时如在平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下时,就要按低温季节施工。在冬季混凝土施工中,主要解决三个问题:一是如何确定混凝土最短的养护龄期,二是如何防止混凝土早期冻害,三是如何保证混凝土后期强度和耐久性满足要求。 冬期施工中要防止混凝土冻伤损坏强度,因水泥水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施上等有关环节做好充分的准备工作,才能保证混凝土结构施工顺利进行。根据本项目冬季施工项目内容,对各个环节有针对性的制定了相关的施工方案: (一)混凝土材料的选择与运用 1、水泥优先选用,提高混凝土的抗渗、防冬、早强能力。 2、粗骨料采用碎石,粒径5-40mm,含泥量不大于1%。选用粒径较大、级配良好的碎石配制的混凝土,和易性较好,抗压强度较高,同时可相应减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。 3、细骨料采用中粗砂,平均粒径大于0.5mm,含泥量不大于3%。选用平均粒径较大的中、粗砂拌制混凝土比采用细砂拌制混凝土可减少用水量10%左右, 并可减少混凝土的收缩。

高速公路工程施工方案

高速公路工程施工方案 (一)路基工程 1、路堤填筑 (1)施工方案:本标分成两大路段,部署两个土石方工程队,配置相应施工机械,分别自K83+000向标段起、终点以300~500m为一区段展开连续均衡施工。 (2)施工方法:优化配备挖掘机、自卸汽车、推土机与平地机、压路机(以重型为主,辅以一定的中、轻型)按“四区段、八流程”组成装、运、卸、铺、平、压、检一条龙机械化施工。四区段即:填土区段、平整区段、碾压区段、检测区段;八流程即:测量放线、基底处理、分层填筑、摊铺整平、碾压夯实、检查签证、路面整修、边坡整修。填筑采取横断面全宽、水平分层、由低到高的填筑方法,分层压实厚度≯40cm。 (3)施工工艺:见表5 (4)路堤填筑技术措施要点:利用挖方段或借土场填料不得含有腐植土、树根、草泥或其它有害杂质;不同土质的填料分层填筑,且尽量减少层数,每种填料总层厚≮0.5m,填至路床顶面最后一层的压实厚度≮100mm。路堤两侧超填30cm以保证边缘压实度。路堤基底未经监理工程师验收,不得开始填筑;下一层填土未经监理工程师检验合格,上一层填土不得进行。分段作业时,两个相邻段交接处不在同一时间填筑时,先填段按1:1坡度分层留台阶以利搭接;如两段同时施工,分层相互交叠衔接,搭接长度≮2m。用透水性较小的土填筑路堤时,应控制含水量在最佳压实含水量±2%范围内;当填筑路堤下层时,其顶部做成4%的双向横坡;如填筑上层,不要覆盖在由透水性好的土所填筑的路堤边坡上。 部分路段存在弱膨胀土或膨胀性土,针对其特性,按以下原则施工:①“分段、连续、快速”进行,雨季尽量避免施工,春秋抓住大好时节集中抢填;填筑部分及时碾压;压实部分及时回填封闭,以防由于天气变化造成填层的开裂。②施工前及时施作排水系统。③适当提高压实标准,加速填层的固结。④路基填筑完成边坡整修后立即施作防护,将坡面封闭起来,防止水浸破坏。⑤充分认识天气预报的重要性,根据天气特点及时调整工序。

桥梁工程冬季施工方案

桥梁工程冬季施工方案 一、工程简介 山西中南部铁路通道ZNTJ-6标一分部位处山西省临汾市隰县境内,下辖城川河特大桥,东川河特大桥,曹城1、2号大、中桥,井沟大桥等桥梁工程。桥梁工程下部结构包含钻孔桩基础、挖井基础、承台及墩柱。为保证工期目标,确保铁路通道顺利通车,我分部拟定冬季正常施工,为确保工程质量,做到安全生产,特编此冬季施工方案以指导冬季施工。 二、气候因素 隰县地区四季气候特征明显,冬季受极地大陆性气团控制,夏季主要受热带海洋性气团控制,春秋两季由大陆性气团和海洋性气团交替影响,以大陆性气团为主。历年最冷月平均气温-10.5℃,土壤最大冻结深度为0.7m。 三、施工特点 1、冬季施工由于气温低,空气干燥,容易造成工程因冻受损,同时,风、雪天气较多,施工条件及环境恶劣,?是工程质量事故的多发季节,尤以混凝土工程居多。 2、质量事故出现的隐蔽性、滞后性。即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,?轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。 四、施工规定 当施工现场昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时,混凝土工程必须采取冬季施工措施。 五、施工准备工作 5.1前期准备工作

1、冬季施工前与当地气象管理部门取得联系,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作。 2、根据本工程情况,确定冬季施工需要采取防护的具体工程项目和工作内容,制订相应的冬季施工防护措施。 3、施工机械加强冬季保养,对加水、加油、润滑部件勤检查,勤更换,防止冻裂设备。 4、检查职工宿舍及仓库是否达到过冬条件,及时按照冬季施工保护措施,职工宿舍坚决杜绝使用煤炉取火,防止发生煤气中毒事件。 5、在进入冬季前施工现场提前做好防寒保暖工作,对施工便道、脚手架和作业场所采取防滑措施。 5.2冬期施工技术准备原则: 1、确保工程质量。 2、冬期施工过程中,做到安全生产;工程项目的施工要连续进行。 3、制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理。 4、应考虑所需的热源和材料有可靠的来源,减少能源消耗。 5、力求施工点少,施工速度快,缩短工期。 6、必须制定行之有效的冬期施工管理措施。 5.3冬期施工生产准备工作 1、施工场地的准备工作: (1) 排除现场积水、对施工现场进行必要的修整,做好排水措

高速公路桥梁施工方案

目录 第一节工程概况 一、编制依据 二、工程简介 三、自然条件 四、施工条件 第二节施工组织安排 一、施工组织原则 二、组织管理机构 三、资源投入计划 四、施工准备工作 五、临时设施 六、计划工期 第三节主要项目施工方案和施工方法 一、桥梁桩基础施工 二、下部结构施工 三、空心板梁的预制与架设 四、桥面系施工 五、台背填筑、锥坡及搭板施工 第四节质量、安全管理和工期保证措施 一、质量管理和保证措施 二、安全管理和保证措施 三、工期保证措施 第一节工程概况 一、编制依据 1、江西省交通设计研究院编制的蒋家新村大桥施工图设计。 2、交通部规范、规程及标准: (1)《公路桥涵施工技术规范》(JTJ041-2000) (2)《公路工程质量检验评定标准》(JTGF80/1-2004) (3)《公路工程水泥及水泥砼试验规程》(JTGE30-2005) (4)《公路工程石料试验规程》(JTJ054-94) (5)《公路工程集料试验规程》(JTGE42-2005) (6)《公路工程施工安全技术规程》(JTJ076-95) (7)《公路工程施工监理规范》(JTJ077-95)

(8)国家、行业相关设计、施工、试验规范与规程 3、项目总体施工组织设计 4、承包人拥有的科技研究成果、施工工法成果、质量管理水平、先进技术装备和长期积累的从事高速公路施工经验。 二、工程简介 蒋家新村大桥位于花桥镇茅桥村附近,里程桩号AK2+202.46~AK2+327.54,全桥长125.08m,交角90度。 (一)、设计标准 设计荷载:公路-II级; 桥面宽度:1×净11米; 设计洪水频率:1/100。 地震基本烈度:地震动峰值加速为0.05g,地震动反应谱周期为0.35s,相应地震烈度VI度。 (二)、结构形式 本桥采用6-20m预应力混凝土连续空心板梁;下部结构0#、6#桥台基础采用1.4m 桩基础。1#、2#、3#、4#、5#、墩采用Ф1.2m柱式桥墩,基础采用Ф1.4m挖孔桩基础。 (三)、主要工程量 全桥共6孔,共计54片预应力混凝土空心板梁,10根墩柱、14根桩基,桥面铺装1436平方米,全桥共计混凝土1623.6立方米,浆砌片石58.8立方米;挖土石方43.2立方米,主要工程材料:钢筋258.2吨、钢绞线21.5吨、夹片锚432套等。 三、自然条件 1、地形、地貌 桥位区位于河流冲盆地区,地形起伏不大,0#桥台位于河流阶地区,桥台均位于盆地区,桥间地势较平缓,坡角约15~25度,山体稳定,桥位区无滑坡、坍塌等不良地质现象。桥区zk4-zk6之间有一条河流通过,宽30左右,常年性流水,水量随季节变化,最大流量1800m3/h,水深1.5-3.0米. 2、气候、水文、地质条件 路线区地表水系发育,大小溪流遍布于沿线沟谷盆地,属于典型的山区树枝状水系,具有明显的山区河流特征,水量丰富,水流分布不均,随季节变化大。主要河流为李水和洎水的一、二级支流,均属乐安河水系。 路线区地处东南亚温带季风气候,气候温湿,雨量充沛,四季分明。降雨一般集中在4~6月,多以暴雨形式降落,年降雨量在1732~1782毫米之间。多年平均气温17.0~17.7℃,一月平均气温4.5~5.1℃,七月平均气温28.7~29.7℃,极端最低气温-8.5℃,极端最高气温41.8℃。全年无霜期245~280天。 四、施工条件 1、交通:本标段距德兴市城约20km,道路等级好、路况比较好、坡度小,运输条件相对较好。 2、筑路材料: (1)、片、块、碎石材料

桥梁冬季施工保温专项施工方案

桥梁冬季施工保温专项施工方案XX县气候以亚东县城为界可划分为两个差异较大的气候类型, 即藏南温暖半干旱高原季风气候地区和喜马拉雅山南翼亚热带湿润 气候地区,每年9月就进入冬季。项目所在位置处于半山腰,昼夜温 差变化较大,影响施工。如果不采取措施,在11月5日之后就要求 停止野外施工,为了保证工期目标得以顺利实现,我部采取冬期施工 措施,确保完成施工任务。 一、冬季施工的确定 根据XX县近期气象资料,日平均气温已接近5℃。当环境昼夜 平均气温(最高和最低气温的平均值或当地时间6时、14时、21时 室外气温的平均值)连续3天低于5℃或最低气温低于-3℃时,应 按冬期施工规定执行。 二、冬季施工的特点及难点 1、0~4℃时,砼凝结时间比15℃延长3 倍,温度降到0.3~0.5℃时, 混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不再增长。在负温条件下混凝土中的游离水结冰,体积增加9%,硬化的砼结构遭到冻胀破坏。 2、冬季施工安全、质量风险大。天气寒冷、场地结冰、升温取暖等方 面易引发安全事故。防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题。路基填筑控制稍有不慎,会形成压实度不足或软弱夹层等病害。 3、冬季施工成本投入高。冬季施工需要从混凝土原材料开始至形成强

度的全过程实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源。 4、施工生产效率低下。寒冷气候条件下劳动生产率大幅下降,防寒保 温消耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造成生产效率低下。 5、砼施工难题多。冬季寒冷多风,热量散失快,暖棚在防风方面稳定 性要求高,在防寒方面密封要求严。保温暖棚对混凝土、钢筋等工程材料进入工作面造成障碍,施工组织干扰大,有些材料必须采用人工二次倒运。 6、路基填筑保温防冻困难,填料中的冻结土块不易清除干净,天气变 化对路基填筑影响大,雪天过后,因路基和填料冻结,较长时间不能进行路基填筑施工。 7、冬季施工的弊端:冬季施工由于施工条件及环境不利,是施工 事故易发的多发季节,而且质量事故具有隐蔽性和滞后性。 三、冬季施工对象安排以及施工工期 冬期施工主要针对K4+472.5中桥、K8+370中桥、K9+665中桥、 K9+823小桥桥梁上部构造,计划2012年12月15日之前完成。 四、混凝土拌和保温措施 (1)、混凝土的拌和浇筑时间严格控制在上午10点以后,避免在18点以后拌和、浇筑砼。如遇气温突变尽量避免浇注砼。 (2)、砂、石场堆料采用表层覆盖彩条布,防止雨雪进入。拌和站准备热风炮,用于料仓骨料的加热。

桥梁盖梁施工方案(精华版)

XX高速公路(XX段)第三标段桥盖梁施工方案 编制:___________________ 审核:___________________ 批准:___________________ XX市政建设集团有限责任公司 XX高速公路(XX段)第三标段项目经理部 2015年12月

目录 1.编制依据 (1) 2.工程概况 (1) 3.施工部署及计划安排 (2) 4.施工准备 (3) 5.主要施工方法及技术措施 (5) 6.质量检验评定标准 (12) 7.质量保证措施 (15) 8.安全施工措施 (17) 9.环境保护与文明施工措施 (20) 10.冬季施工措施 (22)

XX高速公路(XX段)工程第三标段 D匝道桥盖梁施工方案 1.编制依据 1)XX高速公路(XX段)工程施工图设计 2)《公路桥涵施工技术规范》(JTG/T F50-2011) 3)《公路工程质量检验评定标准》(JTG F80/1-2004) 4)《建设工程安全生产管理条例》(国务院第393号令) 5)《危险性较大的分部分项工程安全管理办法》(建质[2009]87号) 6)《XX市实施<危险性较大的分部分项工程安全管理办法>规定》(京建施[2009]841号) 7)《公路水运工程施工安全标准化指南》 8)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011) 9)《建筑施工碗扣式模板支架安全技术规范》(JGJ166-2008) 10)《混凝土结构工程施工规范》(GB50666-2011) 11)路桥施工计算手册 2.工程概况 2.1工程概述 XX高速公路(XX段)工程第三标段(K6+400~K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8+850位于中郭路以北,全长2.45km。 主要构筑物为互通式立交1座,其中包括XX主线桥、A~H线匝道桥,东赵村桥、K8+146.5通道桥、北野场灌渠跨河桥。其中D匝道桥D11轴~D15轴上部结构为预制小箱梁,其下部结构为钻孔灌注桩,上座承台,承台上为花瓶墩柱上接盖梁。 桥墩盖梁为C50混凝土现浇,并采用后张法两端张拉工艺。D匝道桥盖

跨高速公路桥梁工程施工方案

盘县G320改造项目白泥凹大桥 跨G60高速公路桥梁工程 施工组织方案 重庆渝宏公路工程(集团)有限责任公司二〇一六年十月二十六日

一、工程概况 本项目路线起点位于G60高速公路刘官互通联络线和S212省道T形交叉,经五里牌、白泥凹、K2+690.18设置(24m+40m+24m白泥凹大桥)上跨G60高速公路镇胜段后,沿老G60高速公路旁经过,之后路线经大山丫(K4+000.000=K4+016.134短链16.134m)秧田沟、水草坪、口子头、两河,止于G60高速两河出口,及两河至红果快速通道(K0+000)顺接,及两河出口联络线呈T形交叉,终点桩号K9+556.433,路线全长9.540.299Km。 本桥为上跨G60高速而设,上部构造为24+40+24m装配式预应力混凝土T梁,采用先简支后桥面连接构造,桥墩采用三柱式圆柱墩,扩大基础;桥台为重力式U型桥台,扩大基础。中心桩号为匝道K2+690.00。及G60高速交叉桩号:本项目K2+690.180=G60高速K2106+960,交叉角度90.3415°,交叉处G60高速高程1748.483m,本项目设计高程1769.738m,高差21.255m;1号桥墩距G60高速路基边缘7.077m,2号桥墩距G60高速路基边缘 6.585m,桥梁的建成没有侵占高速的建筑界限,能保证道路的通行能力。 桥位处原有一跨拱桥跨越高速公路,为G320国道跨越G60高速而设,桥梁全宽8.5m,桥梁全长88m,为一跨50m钢筋混凝土箱形拱桥,设计时考虑减少桥梁施工对高速路运营的影响及节省投资,没有拆除原桥,而是利用原桥作为左幅桥梁的人行道。 二、准备工作 为了本跨桥梁架设施工的顺利进行,做好施工前的准备工作至关重

高速公路路基工程施工方案

路基工程施工方案 一、路基工程施工方案: 1、路基土石方采用机械化施工。路基施工前,先完成具备施工条件的涵洞和通道,然后按整体式路基填筑。 2、本合同段以高填路基为主,填筑过程中严格控制填筑速度、分层厚度、填料粒径和级配,加强碾压能力,减少工后沉降。施工时根据具体土、石边坡性质制定与其对应的施工方法及边坡防护措施。 3、低填及填挖交界处按设计施工土工格栅,并对路槽底部做超挖处理。填挖交界处处理见下图: 4、堑坡开挖自上而下,按2m左右分层开挖,及时施做边坡防护、锚杆、喷砼加固。路槽底面超挖50cm后碾压回填。 5、路基附属工程随土石方进度及时施工。 二、土方开挖施工方法及要点: 1、施工方法: ㈠施工准备:

⑴了解施工地段的地形、地质、气象、水文等实际情况,以利正确布置施工。 ⑵开挖前,对施工范围内的树木、树根、灌木、杂草等予以清除。 ⑶路堑施工前应先做好堑顶截、排水,天沟铺砌。 ⑷打通施工便道,根据施工布置,机械设备到位情况,正确放出路堑边坡开挖线。 ㈡施工工艺及要求: ⑴土方开挖时,宜将运用于种植草皮和其他用途的表土储存于指定地点。 ⑵土方开挖应自上而下进行,不得乱挖超挖,严禁掏底开挖。 ⑶经常检查边坡开挖坡度,纠正偏差,避免超挖、欠挖。 ⑷坡面平顺,无明显的局部高低差。 ⑸高路堑边坡开挖边坡应设置平台,且平台面应有向路基侧沟排水的坡度。 ⑹需设防护的边坡,要按设计要求及时支护,不得长期暴露,造成坡面坍塌。在挖方时先预留一定厚度的保护层,支护时才刷坡,边刷坡边支护。 ⑺路堑基床施工:

①路堑开挖接近堑底时,其表面应达到平顺整齐,表面做成向两侧的4%排水坡,表面以下地层不得扰动和泥化。 ②基床表面需采取换填措施时,填料及压实应严格按设计或规范要求执行。 ⑻弃土: ①路堑上侧严禁弃土,置于山坡下侧时,应每隔适当距离留有缺口,并保证堑顶地面水能顺利从缺口排出。 ②弃土堆位置与高度应保持路堑边坡和自身的稳定,并考虑地形以及对附近建筑物、农田、水利、河道、交通的影响。 2、质量控制与检验: ⑴对于基床表层换填的地段,每隔50米检测一个断面,每个断面三个点,线路中心一点及两侧路肩两点。 ⑵路堑路基面施工偏差应符合下列要求: ①宽度:路肩边缘至边缘不应小于设计宽度。线路中线点至路肩一侧的宽度允许偏差为±3厘米。 ②路肩高程:在100米长路基内的个别地段不超过±3厘米,但其连续长度不应大于10米。 ③平整度:在每100米长路基上,用米长直尺,垂直于线路中线,间距大致均匀地抽测10次,量得的最大凹凸差,土质基面不超过厘米。

高速公路雨季施工专项方案

高速公路雨季施工 专项方案

目录 一、简介 .............................................................. 错误!未定义书签。 二、雨季施工原则............................................... 错误!未定义书签。 三、施工准备 ...................................................... 错误!未定义书签。 四、雨季施工安排............................................... 错误!未定义书签。 五、路基土石方工程 ........................................... 错误!未定义书签。 六、基坑、桩基挖方施工 ................................... 错误!未定义书签。 七、基坑回填施工............................................... 错误!未定义书签。 八、桥梁、涵洞砼施工 ....................................... 错误!未定义书签。 九、路基防护砌筑工程 ....................................... 错误!未定义书签。 十、钢结构制作................................................... 错误!未定义书签。十一、吊装施工................................................... 错误!未定义书签。十二、机电设备................................................... 错误!未定义书签。十三、安全保证措施 ........................................... 错误!未定义书签。

冬季施工方案及安全保证措施

冬季施工方案 冬季施工方案及安全保证措施 一、冬季施工项目概述 我部施工的工程项目主要为隧道、桥梁及路基工程。冬季施工期间,隧道内施工采取相应的保证措施,基本不受季节性影响。受季节性影响的工序主要是原材料的储备、原材料的保温、中间产品的加工及机械设备的维修保养工作。根据青兰高速公路LJ18标去年冬季施工经验,采取有效的冬季施工保温措施可保证结构物的质量要求。 根据榆绥高速公路建设管理处的要求,结合我部的实际情况和年度施工计划,确定冬季施工项目为: 米脂二号隧道掘进、初期支护和仰拱施工。 二、冬季施工准备工作 1. 当室外日平均气温连续5天低于5℃时,项目施工按冬季施工处理。 2.为了保证冬季施工的顺利进行,我部成立了冬季施工领导小组: 组长:施红忠 副组长:张海龙、吕逢遴 组员:张华桥、王根征、郭锋、杨蔚、林正强 3.对施工人员进行教育培训,对混凝土工、钢筋工、掺外加剂人员、测温保温人员、火炉管理人员进行技术业务培训,学习本工作范围内的有关知识,明确职责。 4.及时与当地气象部门联系,掌握气象变化趋势及动态,以利于安排施工,做好预防准备工作。 5.施工前,认真复核将要施工的工程图纸,确保冬季施工的准确。 6.冬季施工前,对施工人员进行工程技术交底,并组织技术人员和施工人员进行学习。 7.冬季施工前,搭建保温暖棚,备足冬季施工所需的原材料、机械设备、保温材料、加热及烤火器具,确保冬季施工的顺利进行。 1.洞内保温及测温 米脂二号隧道左右线洞口悬挂保温棉帘,并在洞内安排专人负责用煤炉升温,洞内温度控制在10℃以上,同时注意洞内通风。 安排专人负责施工温度的测量,洞内温度每天上午、下午各测2次,中午测1次,晚上测3次,并做好记录。同时对拌合和喷锚用水、喷锚料、砼出站和入模、养生温度进行测量,并做好记录。发现温度不能满足施工要求时,立即采取紧闭洞口保温棉帘、添煤升温等措施进行修正。 冬季施工温度测量责任表

高速公路桥梁施工专项方案

高速公路第一标桥梁施工专项方案 第一章编制说明 1、编制依据 (1)招投标文件、设计图纸等有关资料。 (2)交通部颁布现行《设计规范》、《施工规范》、《公路工程质量验收评定标准》等文件。 (3)交通部《公路工程国内招标文件范本》(2010年版本)、《专用技术规范》。 (4)现场调查资料。 (5)本项目部施工管理水平、技术、装备及同类或类似工程施工经验。 2、交通部颁发现行公路工程标准、规范、规程 (1)《公路桥涵施工技术规范》JTJ041-2000 (2)《公路桥涵钢结构与木结构设计规范》JTJ025-86 (3)《公路工程施工安全技术规程》JTJ076-95 (4)《公路工程质量验收评定标准》(土建工程)JTG F80/1-2004 (5)《公路工程技术标准》JTG B01-2003 3、编制原则 (1)认真履行合同承诺,严格执行技术规范。 (2)实事求是,施工方案可行、适用、经济。 (3)推行全面质量管理,执行ISO9002质量管理标准和程序。 (4)采用项目法组织施工,推行标准化管理,达到安全、

文明、高效。 (5)坚持技术创新,推广和应用“四新”成果。 第二章工程概况 第一节工程基本情况 一、工程名称:蓟汕高速公路(津滨高速---津晋高速)第一标段 二、建设单位:______________________________ 三、设计单位:天津市市政工程设计研究院 四、监理单位: ______________公路咨询监理有限公司 五、施工单位:天津 _____________________________ 六、主体开工日期:2014年月日 七、主体竣工日期:2015年3月31日 第二节工程特点 一、工程概况 蓟汕高速公路的桥梁施工段落为主线______________________________________,基础为钻孔灌注桩基础、承台;下部结构形式为柱式墩、盖梁;上部结构为预应力现浇箱梁结构。 二、工程的气候、地质情况 施工期间气温从150左右降低至50左右,风向多为西北风和偏北风。钻孔灌注桩范围地质条件为亚粘土、粘土、原地面以下40米至50米范围含有细砂夹层。

【桥梁方案】某桥梁工程桥台盖梁工程冬季施工方案

某桥梁工程桥台盖梁工程冬季施工方案 一、工程简介 XXX桥设计变更说明: XXX桥位于XX县XX镇东侧,西宁重要旅游景点XX山风景区主入口的东侧,其中XX桥是一座跨越XX河的桥梁,主要承担过境交通由XX路向光明路转换过渡的功能,将过境交通对XX老爷山周边地区的干扰影响降至最低,使过境车流不经过XX老爷山周边地区,从外围即可进入光明路,改善了老爷山景区内运输条件,带动整个旅游业的发展。 2010 年青海省发改委批复、经建设厅有关部门审查并于当年开工建设的XX桥及引道工程中,XX桥设计采用下承式钢管混凝土自平衡纵梁拱,跨径 38m,矢跨比 1/5,桥梁全长43.4m,中心桩号 K0+037.700。 2012 年 7 月 10 日晚上 22 点到 11 日凌晨 3 点左右,XX县境内的宝库、桦林、向华等乡镇发生的间歇性强降雨,最大的降水量达到了 47.9 毫米,从而导致了山洪的爆发。洪水冲毁河道中的现浇支架,导致上部结构下挠过大,后拆除上部梁体,保留下部桥台部分。将原方案变更为 2-19m 后张法预应力空心板结构,并加固利用原有桥台。桥台盖梁加固施工过程中,盖梁底锥坡开挖后,发现原盖梁及桩基有如下问题; 1、桩顶高程未达到设计高程,原施工单位未对桩头进行破除,并用砖块外包作为模板,浇筑混凝土后与盖梁连接,混凝土内无受力钢筋。 2、原盖梁底未按施工规范要求,铺设底模,导致盖梁底与土体中的砂砾形成整体,粘贴钢板施工较困难。经业主、施工、监理及设计各方对现场勘查后,认为原桥桩顶及盖梁部分施工质量较差,难以满足设计要求,采用如下方案进行

变更设计: 1、原桥台盖梁及以上部分(包括桥头搭板、台背回填等)拆除重建 2、原桥台桩基经检测合格后利用。桩顶部分混凝土进行“破桩头”处理,将主筋接长,重新接桩至设计标高。3、原桥台台背回填不符合规范及设计要求,需挖出后重新外购级配砂砾料回填,并达到规范要求的压实度。 二、气候因素 XX县处于青藏高原,海拔高,处中纬度,深居内陆,属大陆性干旱气候。具有冬季寒冷干燥,降雪偏少,多大风。XX县年均温2.8℃,年月均温7月最高为13.9℃,年内最低气温在12月至来年2月,极端最高气温29.3℃,极端最低气温-33.1℃。全年无霜期147.2天左右。日照率在40%左右。每年10月至次年4月为积雪期。最大冻土1.08m 三、施工特点 1、冬季施工由于气温低,空气干燥,容易造成工程因冻受损,同时,风、雪天气较多,施工条件及环境恶劣,?是工程质量事故的多发季节,尤以混凝土工程居多。 2、质量事故出现的隐蔽性、滞后性。即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,?轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。 四、施工规定 当施工现场昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时,混凝土工程必须采取冬季施工措施。

桥梁冬季施工方案(2)

桥梁冬季施工方案 一、编制依据 1、《公路桥涵施工技术规范》 2、《桥梁工程施工技术规程》 3、《道路工程施工技术规程》 4、《桥梁工程施工安全技术规范》 5、《道路工程施工安全技术规范》 6 、《混凝土结构工程施工规程》 二、工程概况 本标段主要有K14+017.5谷堆山桥、K12+860车行天桥、 K12+430 杨梅山桥,现三桥进入冬季施工主要有谷堆山预制 场预制梁、上部铺装,车行天桥墩柱、桥台、上部现浇,杨梅山上部现浇。冬季施工对质量存在很大隐患,为此作出各分项施工质量控制技术方案 三、施工方案

冬施是指当室外日平均气温连续5天稳定地低于5 C时混 凝土、钢筋混凝土、预应力混凝土及砌体工程的施工以及昼夜平均温度在-3 C以下,连续10天以上时,即进入冬期施工。 (一)、冬施期间具体部位的施工安排 1 、桩基:本标段剩余桩基11 根(砼300 方),计划开始时间为2015 年11 月8 日,计划结束时间为2015 年1 2 月 1 日。 2 、承台:本标段剩余承台 3 座(砼4200 方),计划开始时间为2015 年11 月 4 日,计划结束时间为201 5 年12 月18日。 3 、桥台:本标段剩余桥台6 座(砼1200 方),计划开始时间为2015 年11 月11 日,计划结束时间为2015 年12 月20 日。 4 、墩柱:本标段剩余墩柱1 根(砼30 方),计划开始时间为201 5 年11 月28 日,计划结束时间为2015 年12 月3日。 5 、盖梁:本标段剩余盖梁1 片(砼70 方),计划开始时间为2015 年11 月10 日,计划结束时间为2015 年11 月20 日。 6、预制混凝土箱梁:本标段剩余箱梁3 跨,18 片。冬施期间主要进行箱梁排架的搭设及模板、钢筋的施工。

高速公路冬季施工方案(桥梁 路基

烟海高速公路XX合同 冬 季 施 工 案 目录 一、冬季施工管理领导小组 (3)

二、冬季施工准备工作 (3) 三、原材料储备 (4) 四、冬季施工计划安排 (5) 五、冬季施工保证措施 (7) (一)路基工程 (7) (二)桥梁工程 (8) 1、钢筋加工 (8) 2、砼拌制及运输 (9) 3、混凝土浇筑 (10) 4、桩基砼养护 (10) 5、预制梁板养护 (11) 6、承台、系梁养护 (11) 7、墩身砼养护 (12) 8、模板拆除 (12) 六、混凝土冬季施工保证措施 (12) 七、机械设备冬季防寒、防冻、防火、防滑保证措施 (13) 八、安全保证措施 (13) 冬季施工方案 我项目部施工的烟海高速公路XX合同工程,随着冬季的来

临,温度不断的下降,为保证工程施工质量,严格按照冬季施工技术要求进行施工,精心组织,合理安排。 一、冬季施工管理领导小组 为确保冬期施工顺利进行,保证工程质量,特成立冬季施工 领导小组,其成员如下: 组长: 副组长: 成员: 二、冬季施工准备工作 1、为保证工程施工质量,当室外平均气温连续5天低于5℃的时间起,至次年最后一阶段室外平均气温连续5天高于5℃的期间,严格按照冬季施工要求进行施工。 2、冬季施工期间安排专人查看天气预报,及时掌握的气象变化趋势及动态,合理安排施工,做好预防准备工作。 3、进入冬期施工前,对测温保温人员、?锅炉司炉工和加温管理人员,专门组织技术业务培训,?学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。 4、根据本工程施工的具体情况,做好物质储备和机械保养工作。用于本工程的锅炉必须由相关部门检查验收后方可投入使用。(锅炉500kg/h一台、小煤炉30台、篷布、棉被、土工布、毛毡、塑料膜、煤等)。 5、做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,

高速公路冬季施工专项施工方案

目录 一、编制依据 (2) 三、施工组织机构的设置 (3) 四、冬季施工生产任务安排和部署 (5) 五、冬季施工准备 (7) (一)施工材料准备 (7) (二)机械设备及劳力配置准备 (7) (三)冬季施工人员技术培训 (7) (四)冬季测温管理 (8) 六、冬季施工总体技术方案 (8) (一)冬季低温对施工的不利影响 (8) (二)冬季施工技术方案 (9) 七、质量保证措施 (20) 八、施工安全措施 (21)

冬季施工方案 一、编制依据 1、施工技术规程、规范、有关冬季施工的技术标准。 (1)《公路桥涵施工技术规范》(JTG\TF50-2011); (2)《公路路基施工技术规范》(JTGF10-2006); (3)《公路工程质量检验评定标准》(JTGF80/1-2004); 2、国家现行法律、法规及地方有关施工安全、环境保护与文明施工方面的具体规定和技术标准。 3、气象局、水利局国家有关规定。 4、驻地办针对冬季施工的通知要求。 5、我公司多年积累的冬季施工经验。 二、工程概况 按照《混凝土结构工程施工质量验收规范》(GB50204-2002)规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续五天低于5℃或最低气温低于-3℃的时,需采取冬季施工措施,当室外平均气温连续5天高于5℃时解除冬季施工。 1、工程简介 湖北省保康至宜昌高速公路是骨架公路网中老河口至宜昌高速公路的一部分,也是2009~2012年湖北省高速公路行动计划中第五纵的重要组成。本项目与其所在的高速公路“第五纵”一起成为沟通河南、湖北、湖南的又一条重要的纵向通道。 本项目位于东部江汉平原向鄂西部山区的过渡地带,区域地形地貌属于通城河断裂带和远安断裂所辖持的远当地堑(远安盆地)。 2、技术标准 双向四车道高速公路;80公里/小时;最路基宽度(m)24.5 行车道宽度(m)2×3.5;公路-I级设计洪水频率:特大桥1/300大中小桥涵及路基1/10 3、工程的主要特点

道路桥梁工程施工组织设计(完整).doc

道路桥梁工程施工组织设计( 完整)

目录第一章编制说明 第二章工程概况 第一节工程简况 第二节工程主要内容 第三章施工准备计划及交通疏导方案 第一节施工准备计划 第二节交通疏导方案 第四章施工区和施工阶段的划分 第一节施工区的划分 第二节总体施工顺序和施工流程 第五章施工组织机构 第一节施工组织机构 第六章主要分项工程的施工方法 第一节综合机械化施工方案 第二节测量控制 第三节管线工程 第四节道路工程 第五节桥梁工程施工 第七章施工进度计划与措施 第一节施工进度计划 第二节施工进度计划保证措施 第八章资源配备计划

第一节劳动力使用计划 第二节主要材料供应计划及供应方案 第三节主要施工机械设备供应计划及保证状况 第四节现场试验设备、仪器及检测设备供应计划和保证状况第五节施工供水、供电计划 第六节资金使用计划 第九章施工平面总布置 第一节布置的基本原则 第二节施工规划及布置 第三节施工水电用量计算 第四节现场临时用电计划 第十章质量、安全保证措施 第一节质量保证 第二节本工程质量总目标 第三节企业质量保证体系 第四节质量奖罚说明、质量保证措施及质量承诺 第五节安全保证措施 第十一章文明施工及环境保护 第一节文明施工 第二节文明施工措施 第三节环境保护措施 第十二章工程保修承诺及措施 第一节竣工资料

第二节工程维修及回访 第十三章施工节约措施 第十四章管线、房屋保护方案及措施 第一节已完成管线保护方案及措施 第二节房屋保护方案及措施 第三节各项承诺 第十五章成品保护措施 第十六章施工协调与配合 附表一拟投入本工程的主要施工设备表 附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表

某某高速公路某某枢纽互通桥梁工程施工交通导改方案

**高速公路 **枢纽互通 施工交通组织方案 编制: 审核:

审批: 中铁***局集团有限公司 二〇一四年五月 目录 1项目概述 (3) 2交通组织方案 (4) 2.1交通施工原则 (4) 2.2 交通占道安全作业要求 (5) 2.3 交通导改标志 (5) 2.4占道范围及导流绕行方案 (6) 2.4.1第一阶段施工 (6) 2.4.2第二阶段施工 (7) 2.4.3第三阶段施工 (7) 2.4.4第四阶段施工 (8) 2.4.5第五阶段施工 (8)

2.4.6第六阶段施工 (9) 1项目概述 **东枢纽互通为起点半定向T型枢纽互通立交,位于**县官庄镇宋家附近,距**县城约4km,于渝湘高速**互通与沙帽坡隧道之间连接渝湘高速,其中心距**互通约1000m,距沙帽坡隧道937m。渝湘高速设计时速为80km/h,路基宽24.5m。 互通区为**平面浅丘地貌,地形起伏不大,其地表多为耕地。渝湘高速北侧为河流漫滩,地势较低,渝湘高速南侧为河流阶地,地表覆盖

层较厚。区内出露地层为寒武系灰岩及白云岩。互通区内居民房较密集,对互通的布设影响较大。 **高速公路在起点通过**东枢纽互通匝道由主线的一幅行车道分成两条连接到渝湘高速上去,该分岔部按照主线分岔进行设计;从渝湘高速引出两条单车道匝道汇流到**高速上一幅行车道的端部,该分岔部按照主线合流进行设计,故结合**东枢纽互通交通量的分析,**东枢纽互通匝道桥设置如下: A匝道桥起讫里程桩号AK0+476.46~AK0+783.04,桥总长306.58m。本桥上部构造布设为(23+2*37+23)+3*20+3*20+3*20m现浇预应力砼箱梁;下部构造桥墩采用双圆柱墩配桩基础,桥台采用肋板台、桩基础。 C匝道桥起讫里程桩号CK0+370.16~CK0+571.24,桥总长201.08m。本桥上部构造布设为(3*20)+(3*20)+(3*25)m现浇预应力砼箱梁;下部构造桥墩采用柱式墩配桩基础,其中7号墩为独柱墩,墩位位于渝湘高速公路中央分隔带内,其余桥墩为双圆柱墩,桥台采用肋板台、桩基础及桩柱式桥台。 **东枢纽互通匝道桥布置形式详见附图1《桥位平面布置图》。 2交通组织方案 2.1交通施工原则

公路工程冬季施工方案

公路工程冬季施工 方案 某高速公路工程冬季施工方案 一、工程概况 镇胜高速公路第九合同段ZK39 +790~ZK40 +265.945 总长 3.47公里, 主要结构物工程有小河大桥、孙家寨隧道、龙滩箐大 桥、永宁互通、永宁分离式立交。海拨高度在1250~1450m 之间, 路线区地形起伏较大、地形条件较为复杂, 项目区属亚热带湿润季风气候, 具有冬无严寒、夏无酷暑、冬春季多雾、雨热同季、湿暖共节的

特点,区域性温差较大。年平均气温13~16C ,极端最 高气温36.7 C ,极端最低气温-8.5 C ,年平均降水在1160~1400mm 之间, 多集中于五至十月份, 冬春季多为绵绵冻雨。 桥梁、隧道、高边坡多为钢筋混凝土, 路基防护为素混凝土及砂浆。桥桩基础混凝土为C25、墩柱为C30、上部为C40 或C50, 隧道主要有C10 混凝土、喷射C20、C25, 涵洞多为C20 基础及C30盖板,高边坡防护主要是C25及C30、含M7.5和M30 砂浆, 路基砌体工程多为M7.5 砂浆。 工程开工日期为10月1日, 合同要求2月28日竣工交付使用。考虑到镇胜九标复杂地质条件及恶劣气候条件, 根据工程进度扣除施工不利因素影响七月, 实际施工时间为二十二个月, 比定额工期缩短20%以上, 根据现有工程进度, 要按期完工就必须采取冬季施工, 方能为按期完工创造条件, 冬期施工起止日期, 按本地的气候条件一般为11月1日至第二年3月15日。温度为-8.5~10 C ,早晚温差大。 二、冬季混凝土特点及一般规定 1、冬季混凝土特点: ①、冬季施工由于施工条件及环境不利, ?是工程质量事故的 多发季节, 尤以砼工程居多。 ②、质量事故出现的隐蔽性、滞后性。即工程是冬天干的, 大多数在春季才开始暴露出来, 因而给事故处理带来很大的难度, ? 轻者进行 2
