当前位置:文档之家› 1、工程概况及特点

1、工程概况及特点

1、工程概况及特点D

1、工程概况及特点

1.1工程建设概况

工程名称:乌鲁木齐市米东区芦草沟乡芦草沟村四组村民小组活动室

工程地址:乌鲁木齐市米东区芦草沟乡芦草沟村

建筑面积:305.22㎡

层数:地上两层

基础形式:独立基础

结构类型:框架结构

建筑高度: 8.30m

耐火等级:地上二级

建筑类别:三类

抗震设防烈度:八度

建筑设计使用年限:50年

质量要求:合格

招标范围:全套施工图纸及工程量清单范围内的全部内容

招标方式:公开招标

工期要求:2016年10月18日开工,2016年11月31日

1.2建筑设计特点

1.2.1墙体工程

圆角。

1.2.2楼地面工程

1.2.2.1室内外回填土必须分层夯实,压实系数不小于0.9,并按规范要求控制含水量不得使用工程垃圾,块状土,过湿土,淤泥,腐殖土等。

1.2.2.2厕浴等有防水要求的地面,当房间采用轻质隔墙或空心砌块墙体时,墙底部应设置高度为300,C20细石混凝土地梁宽度同墙厚。

1.2.2.3通向室外平台的门洞底标高如低于室外平台完成面标高时,应在门洞下设置C20混凝土门坎,如无特殊要求,高度均为100mm。

1.2.2.4厕所的地面标高应低于相邻房间及走道的地面20mm,并做0.5%的泛水,坡向地漏。

1.2.3装修工程

1.2.3.1混凝土墙体基层均需专用界面剂打底。

1.2.3.2内墙面采用涂料,乳胶漆、瓷砖等墙面,内各构造层做法详见工程做法一览表。

1.2.3.3外墙乳胶漆饰面,面砖饰面见立面图,做法见新06J108/新13JT111外装修选用的各项材料其材质、规格、颜色等,均由施工单位提供样板,经建设和设计单位确认后进行封样,并据此验收。

1.2.3.4外露铁件做防锈底漆二度,面层调和漆二度,

色另定,避雷带做银粉漆二度,木门及其他木装饰刷一底二度亚光调和漆,色另定,木门及油漆木装修油漆详新12J01-191页-油116.

1.2.4门窗工程

1.2.4.1建筑外门窗空气气密性能六级,传热系数

2.20WW/㎡.K,玻璃太阳得热系数0.67,可见光投射比0.40。

1.2.4.2门窗均为中塞口,门窗洞及内墙阳角均做护角,1:3水泥砂浆打底13厚,1:2水泥砂浆抹面7厚,两边展开200,外墙外门窗与墙身接口处,必须用聚氨酯发泡材料嵌严密封后,再用1:3水泥。

1.2.4.3所有门窗为中立口,单块玻璃大于1.5㎡的玻璃均为安全玻璃,建筑首层对外出入口距地高度小于500的门窗单块玻璃均为安全玻璃。

1.2.4.4外门选用100系列PA断桥铝合金节能保温门,内门采用实木门,外窗为65系列塑钢节能窗,单框双层中空玻璃,白色浮法玻璃。各教学用房的门采用长脚合页180°外开,并不得挤占疏散走道宽度。

1.2.4.5门窗护角为1:2水泥砂浆展开200,高度与门窗同高。

1.2.4.6管道竖井门设门槛高300mm.

1.2.4.7为确保外用门窗的使用安全,生产厂家按照工程设计,在对外用门窗选型后,须根据门窗应用地区、应用

高度、建筑体型、窗型结构等条件,对所用的门窗按照国家规定的抗风性能指标要求进行抗风压强度核算。

1.2.5外装修及室外工程

1.2.5.1外墙保温板为80厚A级岩棉复合一体保温板。

1.2.5.2一层窗下口至散水面含勒脚外饰面面层材料为外墙饰面砖。

1.2.5.3所有裸露的土建主体部分未注明处均做30厚A 级岩棉复合一体保温板。

1.2.6室内装修工程

1.2.6.1楼地面构造交接和地坪高度变化处,除图中另有标注者外均位于较低地面内墙平齐处。

1.2.7油漆涂料工程

1.2.7.1内木门刷调和漆,颜色甲方自定。

1.2.7.2室内楼梯、平台、护窗钢栏杆选用不锈钢钢管(不锈钢钢管壁厚为5)。

1.2.8无障碍设计

1.2.8.1建筑一层入口设有1.2m宽,坡度1:12的残疾人坡道;入口平台宽度4.07m。

1.2.9防火疏散设计

1.2.9.1本工程属于公共建筑,建筑高度20.40m,建筑耐火等级地上为二级,地下为一级。

1.2.9.2教学楼北侧为碱泉三街南三巷,贴建为原有教

学楼,西南侧为现有运动场,新建小学教学楼离最近建筑为贴建主教学楼,相邻建筑之间满足建筑防火间距设计要求。

1.2.9.3本工程一层设有不小于4m的消防车道路,满足消防车道的要求。

1.2.9.4建筑物防火分区的划分,地下室设有2个防火分区,因无自动喷淋系统,最大防火分区的面积小于500㎡,其中地下室每防火分区都有直通室外的疏散出口,地下室共有2部疏散楼梯,且直通室外;地上分为四个防火分区,每层均为一个防火分区,每层每个防火分区的最大面积均小于2500㎡。最大层面积819.78㎡,每层每个防火分区的安全出口均不少于两个。

1.2.9.5拟建教学楼共设有两部疏散楼梯,设计一部直通屋面,封闭楼梯间的门均为乙级防火门。在地下室与一层进行防火分隔。楼梯疏散宽度3.18m,走廊疏散宽度为2.8m。其中第二层最大疏散人数为280人,能满足每百人1.05米的要求。功能教室房间设置两个疏散门,链各个疏散门之间大于5米,最远端疏散门最远距离为13.32m,一个疏散门房间最远端距疏散门最远距离为14.2m.

1.2.10建筑防火构造

1.2.10.1防火墙、房间隔墙均砌筑至顶板不留缝隙,除风井外的各类竖井,待管线安装完毕后,楼板用同层同标号混凝土进行防火封堵,其耐火极限等同楼板。

1.2.10.2防火门、窗。防火卷帘应选用国家确认的定点厂家产品。

1.2.10.3外墙外保温及屋面保温的防火材料为岩棉板和XPS保温板。

1.2.10.4女儿墙内侧设置宽度不小于500mm的A级岩棉防火保温板。A级岩棉板容重:≥100Kg/?,导热系数:

0.045W/(m k),修正系数:1.20.

1.2.10.5防火门窗的级别、耐火极限、使用部位说明:甲级防火门,耐火极限1.20h,设置在防火分区之间、电气用房、消防控制室、消防泵房;乙级防火门,耐火极限0.90h,设置在封闭楼梯;丙级防火门,耐火极限0.60h,设置在管道井。

1.2.11.其他施工做法注意事项

1.2.11.1楼梯踏步为花岩石岩板面层,不锈钢栏杆,当梯的水平段栏杆长度大于0.5m时,楼其扶手高度为1.1m,楼梯栏杆间距≤110;楼梯间楼梯井净宽为150,应采取有效的安全防护措施;中小学校的楼梯扶手上应加装防止学生溜滑的设施;防护栏杆最薄弱处承受的最小水平推力应不小于1.5KN/m。

1.2.11.2普通混凝土讲台高200mm。

1.2.11.3成品金属黑板下沿距讲台900mm,教师前后均设置;计算机教室,美术教室为成品白板,甲方市场选定。

1.2.11.4两种材料的墙体交接处应根据饰面材质在做饰面前加金属网或在施工中加玻璃丝网格布防止裂缝。

1.2.11.5伸出屋面的井道周边应同屋面结构一起整浇一道钢筋混凝土防水圈,高度不低于300mm。

1.2.11.6教学楼各教室窗户均做成品大理石窗台板,颜色甲方自定。

1.2.11.7教室及办公室均应设置窗帘盒,样式及规格甲方市场选定。

1.2.11.8教室高窗距地1800,上口与门平齐。教室门外侧墙面设置吸盘装置。

1.2.11.9所有室内预埋木砖均做防腐处理。

1.2.11.10所有下水管道接口处采用密封膏封堵。

1.2.11.11为保证工程质量,施工中遇到问题应及时通知设计单位解决,未经设计部门同意不得修改设计与材料替代,如有变更须经设计单位出据正式设计变更方可生效,为保证立面效果,主要材料色彩及品质须经建设单位及设计人员共同认定方可订货。

1.2.11.12本工程中所有饰面材料的质地。颜色、质量均需要先做样板,经建设单位和设计人同意后方可施工。

1.2.12节能设计

1.2.12.1项目地处气候分区:严寒地区B级。

1.2.12.2单一朝向外窗(包括透明幕墙)墙面积比:南

向0.03;北向0.02;东向0.19;西向0.20.

1.2.12.3总窗墙面积比:0.13.

1.2.12.4屋顶透明部分占屋顶总面积的比例为0.

1.2.12.5外窗的可开启面积不应小于窗面积的30%;透明幕墙应具有可开启部分或设有通风换气装置。

1.2.12.6门、窗框与墙体之间的缝隙,应采用聚氨酯发泡剂、聚氯乙烯泡沫塑料等软质保温材料封堵,并用嵌缝密封膏密封。

1.2.12.7EPS板容重:18-22Kg/?,导热系数0.041W/(㎡·K),修正系数1.1;B1级酚醛板容重≥70Kg/?,导热系数0.035W/(㎡·K),修正系数1.15;屋面、楼面、地面、顶棚所采用的EPS,XPS板不能低于上述标准要求,均为阻燃型。

1.2.13.其他施工做法:

1.2.13.1楼梯踏步为花岩石岩板面层,不锈钢栏杆,当梯的水平段栏杆长度大于0.5m时,楼其扶手高度为1.1m,楼梯栏杆间距≤110;楼梯间楼梯井净宽为150,应采取有效的安全防护措施;中小学校的楼梯扶手上应加装防止学生溜滑的设施;防护栏杆最薄弱处承受的最小水平推力应不小于1.5KN/m。

1.2.13.2普通混凝土讲台高200mm。

1.2.13.3成品金属黑板下沿距讲台900mm,教师前后均

设置;计算机教室,美术教室为成品白板,甲方市场选定。

1.2.13.4两种材料的墙体交接处应根据饰面材质在做饰面前加金属网或在施工中加玻璃丝网格布防止裂缝。

1.2.13.5伸出屋面的井道周边应同屋面结构一起整浇一道钢筋混凝土防水圈,高度不低于300mm。

1.2.13.6教学楼各教室窗户均做成品大理石窗台板,颜色甲方自定。

1.2.13.7教室及办公室均应设置窗帘盒,样式及规格甲方市场选定。

1.2.13.8教室高窗距地1800,上口与门平齐。教室门外侧墙面设置吸盘装置。

1.2.13.9为保证工程质量,施工中遇到问题应及时通知设计单位解决,未经设计部门同意不得修改设计与材料替代,如有变更须经设计单位出据正式设计变更方可生效,为保证立面效果,主要材料色彩及品质须经建设单位及设计人员共同认定方可订货。

1.3结构设计特点

1.3.1自然条件

1.3.1.1本工程为公共建筑,地上工程耐火等级为二级,地下耐火等级为一级。

1.3.1.2屋面防水等级为二类。

1.3.1.3建筑结构安全等级为一级;结构使用年限为50

年。

1.3.1.4抗震设防烈度为8度。

1.3.1.5基本风压:0.70KN/㎡,基本雪压:0.90KN/㎡,地基土冻土深度1.4m。

1.3.1.6拟建场地地位于乌鲁木齐市碱泉三街南三巷,场地地貌单元属山前缓坡地带,地势较为平坦,东西方向最大高差1.00M。

1.3.2屋面设计活荷载标准值

1.3.1.2非上人屋面活荷载:0.9KN/㎡。

1.3.3地基

1.3.3.1本工程场地地基持力层应放在未扰动的符合设计要求的土层上,地基承载力特征值为250Kpa。

1.3.3.2地基验槽应按工程地质勘察报告和设计图纸要求进行检验,并需有质检、监理、勘察和结构设计人员参加并验收。

1.3.3.3本工程的无地下室基础采用独立基础、地梁、条形基础。

1.3.4混凝土强度等级

A、基础混凝土强度等级

B、主体结构混凝土强度等级

1.3.5、块体材料强度等级

1.3.5.1陶粒混凝土空心砌块:外墙及非一类环境的内墙不小于MU5.0;一类环境不小于MU3.5;

1.3.5.2蒸压加气混凝土:外墙及非一类环境的内墙不小于A3.5;一类环境的内墙不小于A

2.5

1.3.6砂浆强度等级

1.3.6.1本工程砖基础砂浆强度为M10水泥砂浆,地面以上:墙体采用MU3.5空心陶粒混凝土砌块和M5.0混合砂浆砌筑。

1.3.7、钢筋

1.3.7.1钢筋为HPB300级钢筋、HRB400级钢筋、HRB500级钢筋。Φ表示CRB550冷轧带肋钢筋。

1.3.8钢材

1.3.8.1钢筋混凝土结构构件中采用的钢材一般为Q235B。

1.3.8.2钢筋混凝土结构中存在部分钢结构时,其钢材的屈服强度实测值与抗拉强度实测值的比值不应大于0.85;钢材应具有明显的屈服台阶,且伸长率不小于20%;钢材应有良好的焊接性和合格冲击韧性。

1.4设备安装特点

1.4.1采暖

1.4.1.1采暖器选用成品散热器:TB2-600-8型,散热面积0.3㎡/片,散热量130W/片。每组散热器顶部装D6手动放气阀。散热器安装前应做水压试验。

1.4.1.2采暖系统主、干、立管的选用:

采暖管道坡度均采用3%,供水采用汽、水同向敷设,回水采用汽、水逆向敷设,在系统的最高点和上翻管段的最高点设置自动放气阀。在系统的最低点和下翻管段的最低点设置泄

水阀。

1.5电气工程

1.5.1供电系统

1.5.1.1供电电压等级:220/380V

1.5.1.2负荷分类:

1.5.1.3二级负荷:消防泵动力、应急照明等消防负荷及走道照明。

1.5.1.4三级负荷:其它电力负荷及照明。

1.5.1.5该工程由室外电缆直埋冻土层以下引入一路10KV电源至地下一层变配电室,图中中压10KV进户位置为暂定,实际进户位置由外网确定,第二电源采用柴油发电机,供电时间不小于180分钟,柴油机设在地下一层。

1.5.1.6照明插座均由不同的支路供电,所有插座回路均设置漏电断路器保护。

1.5.2配电室及配电系统

1.5.

2.1中心配电室布置在本楼地下一层。

1.5.

2.2功率因数补偿方式为变配电室低压容器自动补偿。

1.5.

2.3动力、照明等强电干线由配电间沿金属电缆桥架(地下室顶棚明敷)或穿钢管水平至各用电点和强电竖井。电缆桥架、钢管明敷时外壳刷防火漆,穿过墙及防火楼板时应采用与本楼板相同防火等级的阻燃材料封堵密实。

1.5.

2.4动力支线除特殊注明外采用穿钢管沿地面或屋顶暗敷设,动力设备电源出线管均做防水弯头及滴水管,管出口处封堵密实。出现管位置以“设施“实际动力设备安装位置为准,排污泵积水坑中电源软电缆水泵自带。

1.5.

2.5照明、动力支线及弱电系统线路全部穿管暗配于现浇板或吊顶内,暗敷的金属导管管壁不应小于1.5mm,暗敷的塑料导管管壁不应小于2.0mm。

1.5.

2.6动力照明管线敷设无拐弯的距离超过30m设接线盒,一个转弯时,超过20m设接线盒,两个转弯时,超过15米设接线盒,三个转弯时,超过8m设接线盒,接线盒安装高度距地0.5m位置现场定。金属线槽超过30m时,宜设伸缩节,跨越变形缝处宜设置补偿装置。

1.5.3照明系统

1.5.3.1光源采用高显色荧光光源,高效格栅荧光灯。

1.5.3.2在门厅、疏散走道、楼梯间等公共场所设置火灾应急照明,应急灯采用再带镉镍电池的专用灯具,当火灾发生时,在各出口,疏散通道设置应急照明和疏散指示标志灯持续点亮时间不少于30分钟、消防控制室、配电室、消防泵房、水箱间等场所备用照明应急时间不小于180分钟。

1.5.3.3走道照明灯具选用自带蓄电池型应急灯具。

1.5.3.4电梯井道距最高点和最低点0.5米以内各装一盏灯,中间每隔7米设一盏灯,并能在机房及坑底双向控制。

1.5.4防雷接地系统及安全措施

1.5.4.1本工程为三类防雷建筑,设整体综合防雷保护。

1.5.4.2进出建筑物的卖地金属管道,入户电缆金属外皮及建筑物内主干金属管道均应与防雷装置相连,以防止雷电波引入。

1.5.4.3本工程采用TN-C-S系统保护接地系统,所有配电箱内PE;N接地端子均应分开设置。

1.5.4.4电视、网络、火灾报警、防雷等系统与保护接地共用一组联合接地装置,接地装置利用基础内钢筋网主筋并铺之以-40×4扁钢可靠焊接做接地装置,接地电阻不大于1欧姆,若实测打不到应引出室外加装人工接地极。

1.5.4.5在低压配电室设总等电位联结端子,强、弱电竖井内专用接地干线(PE、SE线)与端子箱连接,并与跨越楼层的楼板结构主筋可靠连接。

钻井钻前工程概况及工程施工特点

钻井钻前工程概况及工程施工特点 (一)工程建设概况 天星1井位于某省某市某县麻英乡水峰村2组,新建进场道路0.63km。井位坐标x:3576690,Y:18604261,井口原地面标高348.8m。天星1井钻井设备为ZJ50D钻机,设计勘探总深度为3050m。 进场公路:井场新建道路起点与某市某县麻英乡水峰村2组村道公路接道,终点为天星1井井场大门口,全长629m,其中,进场道路490m,污水池道路139m。 (二)工程主要技术标准 1、公路工程主要技术标准 新建0.63km。按钻井专用公路标准进行设计,行车速度20km/h,设计荷载道路BZZ-100KN,道路最大荷载80T;设计路基宽为5m,行车道宽4m,两边路肩各0.5m。路基采用双向路拱,路拱坡度3%。路面为泥结碎石路面。 2、井场工程主要技术标准: 设计井场长110m,井场宽50m,钻机设备采用ZJ50D钻机。

井场后场地坪全部采用水泥混凝土硬化,前场地坪采用级配碎石铺垫。污水池和岩屑池有效容积分别为2000m3和500m3,采用钢筋混凝土结构,池内最高水位和池壁顶面预留0.7m安全高度。清水池1000m3,池内最高水位和池壁顶面预留0.5m 的安全高度。在井场100m外的两个不同方向设2个放喷池,容积各300m3。井场设有清污分流系统,四周有清水沟和设备基础边缘设有污水沟,便于清污分离。 (三)主要工程项目及数量 1、公路全线路基挖土石方9127m3,填方3420m3,借土回填793m3,防护工程1915.8m3,路面工程7659m2,钢筋混凝土盖板涵1道。 2、井场工程项目有:平场土石方、场地硬化、基础设备、污水池及储砂池、放喷池、挡土墙、清污分流系统、生活区等。其中井场平场土石方20230.1m3,弃方19893.1m3,井场面积5500m2,污水池(含岩屑池)有效溶积2500m3,清水池有效容积1000 m3,放喷池2个有效容积各300m3,生活区900m2。

工程概况及工程特点

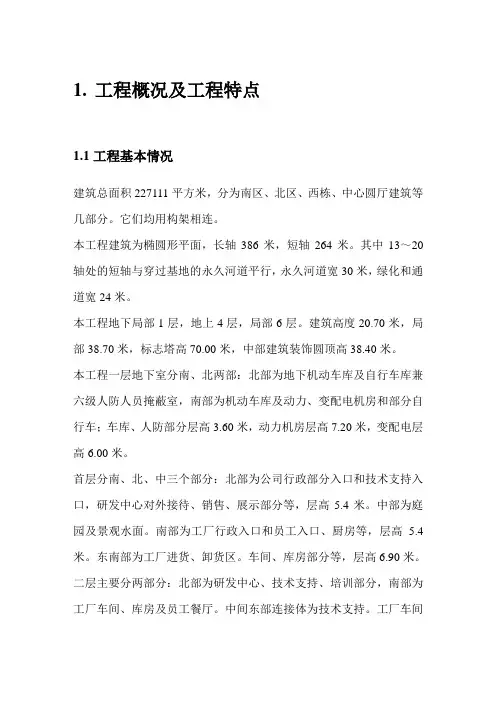

工程概况及工程特点 1.1工程基本情况 建筑总面积227111平方米,分为南区、北区、西栋、中心圆厅建筑等几部分。它们均用构架相连。 本工程建筑为椭圆形平面,长轴386米,短轴264米。其中13~20轴处的短轴与穿过基地的永久河道平行,永久河道宽30米,绿化和通道宽24米。 本工程地下局部1层,地上4层,局部6层。建筑高度20.70米,局部38.70米,标志塔高70.00米,中部建筑装饰圆顶高38.40米。 本工程一层地下室分南、北两部:北部为地下机动车库及自行车库兼六级人防人员掩蔽室,南部为机动车库及动力、变配电机房和部分自行车;车库、人防部分层高3.60米,动力机房层高7.20米,变配电层高6.00米。 首层分南、北、中三个部分:北部为公司行政部分入口和技术支持入口,研发中心对外接待、销售、展示部分等,层高5.4米。中部为庭园及景观水面。南部为工厂行政入口和员工入口、厨房等,层高5.4米。东南部为工厂进货、卸货区。车间、库房部分等,层高6.90米。 二层主要分两部分:北部为研发中心、技术支持、培训部分,南

部为工厂车间、库房及员工餐厅。中间东部连接体为技术支持。工厂车间及库房区层高6.00米其余部分层高4.50米。南北部分通过连廓交叉坡道与三层北南部分相连。 三层平面主要分两部分:北部为研发中心和部分行政办公,南部为预留工厂生产区。中间北部连接体为实验室。生产区为两层高,其余部分层高4.50米。南、北两部分分别通过坡道连廊与二层的北南两部分交叉相连。 四层北部为研发中心和公司行政用房,南部为工厂部分用房和工厂预留用房,部分为三层生产区上空。中间通过圆形多功能厅把南、北两部分连接起来,多功能南侧为观景回廓。 五层主要是设备机房放中庭绿化上空,还有一些公司预留用房。 六层为公司预留用房和水箱间,位于建筑西南部。 外墙立面和屋顶设计新颖别致,是一座经典建筑,能体现富有时代气息及高科技建筑特性。外墙采用铝合金玻璃幕墙,分点式吊挂幕墙和单元式幕墙两种。穹弧型屋面为铝合金单板饰,其下为轻钢结构金属夹芯保温板屋顶。其余为混凝土屋面做法,中庭为玻璃天棚。 地下室外墙、底板、顶板做防水层。 室内装饰:地面作法有水泥地面、水磨石地面、花岗石地面、大批量的塑胶地板、防静电地板、硬木地板和地砖等;墙面作法有抹灰喷涂、装饰墙面和瓷砖墙面;顶棚作法有喷涂顶棚、矿棉板吊顶和装饰顶棚等。 桩基础采用钻孔钢筋混凝土灌注桩,目前正在紧张施工。

工程施工概况

一、本月工程施工概况: XXXX建筑工程公司承建各型号:21#、22#楼—主体工程,23#、24#、25#楼—主体工程,19#、20#楼—基础工程完成,进入主体工程。职工危房改造住宅楼(副楼)A型一栋基础工程。职工文化活动中心(酒店),基础工程。 二、工程形象进度: 21#、22#楼主体工程:五至九层的砼梁板完成。23#、24#、25#楼主体工程:十一层至顶层梁板完成,二层墙体砌砖未完成。19#、20#楼基础工程完成,首层柱钢筋绑扎。职工危房改造住宅楼(副楼)A型一栋基础工程:土0.000以下土方回填、夯实未完成。职工文化活动中心(酒店),基础工程未完成,承台和连系梁钢筋绑扎。 三、工程进度: 施工单位未报进度,19#、20#、21#、22#、23#、24#、25#住宅楼,实际施工达到预定工期。职工危房改造住宅楼A型(副楼)一栋,职工文化活动中心(酒店)一栋,实际施工未达到预定工期。 四、工程质量: (一)、本月工程质量分析 本月19#—25#栋所施工分项工程如钢筋绑扎,模板安装,混凝土浇筑等均较规范,能满足图纸设计和施工质量验收规范要求。混凝土分项工程配合比、水灰比控制得较好,从拆模看观感质量较好,能满足施工质量验收规范要求。

(二)、本月采取的工程质量措施及效果: 1、把好原材料质量关,检查进场原材料质量或出厂合格证 及试验报告,进场钢材按规定做见证取样检测。 2、对钢筋绑扎,模板安装,混凝土浇筑,结构重点部位等 进行技术交底。 3、实行报验制度上道工序验收合格后,方允许进行下道工 序施工。 4、对工程施工过程实行平行检验,在整个过程巡视检查, 对混凝土浇捣实行旁站监理。 5、对施工过程存在问题的责令其整改,待符合施工要求后 才允许下道工序施工。 (三)、分部分项工程验收情况: 19#—20#楼基础梁浇筑,土方回填、夯实,地坪。模板安装,钢筋绑扎,混凝土浇灌完成并验收合格。 21#—25#楼主体工程,柱、梁、楼板模板安装,钢筋绑扎,混凝土浇筑完成并验收合格。 (四)、本月进场原材料,钢筋,水泥,砂,碎石,模板,管线验收均合格。 五、工程计量和工程款支付 (一)、工程量核审情况: 施工单位未申报完成工程量 (二)、工程款审批情况及月支付情况:

工程总体概述及项目特点 重点 难点分析

第一章工程总体概述及项目特点、重点、难点分析 第一节工程概况 1 工程基本情况 工程名称:重庆江北国际机场东航站区及第三跑道建设工程新建T3A航站楼、综合交通枢纽和ITC大楼消防工程二标段 工程地点:重庆江北国际机场 招标人:重庆机场集团有限公司 招标代理单位:新华招标有限公司 2 项目概况 2.1 新建综合交通枢纽概况 新建综合交通枢纽:本建筑为多层建筑,地上部分耐火等级为贰级,地下室耐火等级为壹级。综合交通枢纽工程建筑面积约34万平方米,包含停车楼及地面交通枢纽、城铁机场站、轨道10号线机场T3A航站楼站、轨道交通换乘大厅以及员工值班用房和食堂。其中停车楼及地面交通枢纽工程层数为地上三层地下两层(不包括城铁、地铁部分);城际铁路机场段全长约4.5公里,设T3航站楼站,共地下三层;轨道10号线机场段设T3航站楼站,为地下岛式车站,位于城铁T3航站楼站之上;轨道交通换乘大厅包含换乘大厅、换乘通道和设备用房。 2.2新建ITC大楼概况 新建ITC大楼设计耐火等级为壹级。大楼为机场的信息中心,总建筑面积为1.5万平方米,地下一层,地上六层。 3 投标范围 按照招标文件及设计图纸的要求完成重庆江北国际机场新建综合交通枢纽和ITC大楼的消防工程,消防工程包括消火栓系统、消防喷淋系统、消防水炮系统、气体灭火系统、泡沫灭火系统、消防报警系统(包括大空间报

警系统)、防火剩余电流动作报警系统(或电气火灾监控系统)和集中控制型消防应急灯系统,所承担工程的深化设计、设备采购、包装、运输、保管、布线、安装、综合调试、配合调试、验收等施工内容。 4 工期 4.1总工期 计划开工日期:2015年1月20日 计划竣工日期:2015年12月31日 总工期:346日历天 4.2节点工期 吊顶和墙内主要管线敷设完成:2015年3月31日; 消防工程末端点位安装完成:2015年8月31日; 消防工程自身联动调试完毕具备接受消防检测单位验收条件:2015年10月31日; 消防工程专项验收且合格:2015年11月30日。 工期以及节点工期随整体工程进度实时调整。如若中标,我司将按照黄奇帆市长的最新指示:“东区扩建工程务必在2016年一季度完成竣工验收,2016年二季度投入使用”的总体要求,合理制定重庆江北国际机场东航站区及第三跑道建设工程新建T3A航站楼、综合交通枢纽和ITC大楼消防工程二标段工程的节点工期,按时、保质完成重庆市委、市政府确定的建设目标。

工程概况及施工特点分析

编制依据 本施工组织设计作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。 本施工组织设计依据以下几项编制: 1.施工合同文件; 2.现行有关规、标准和规程; 3.省以及市有关文件及规定; 4.类似工程的施工经验和现场实际情况。 工程建设概况及施工特点分析 工程建设概况 建设单位: 工程名称: 工程性质: 用途: 建设目的: 开工日期: 竣工日期: 设计单位: 施工单位:

监理单位: 施工围:施工图纸中的全部容(包括基础、土建工程、装饰工程等) 指导思想:优质、低耗、安全、文明、高速 工程特点 (1)建筑设计特点 本工程为地上五层办公建筑,建筑面积XXX,主体各层层高3.3米,总高度17.15米(附平面、里面、剖面三简图)。室外高差0.6米,室地面为±0.000标高。建筑合理使用年限50年。 楼地面做法有水泥砂浆、花岗岩;天棚做法混合砂浆刮大白;窗户采用塑钢窗、防护窗,门采用钢木门等(详见门窗统计表);外墙采用外涂涂料;屋面采用轻钢彩板屋面,由专业厂家设计,外墙保温层采用80厚聚苯乙烯保温板,屋面采用100厚聚苯乙烯保温板。 (2) 结构设计特点 基础:采用MU30毛石基础,M5水泥砂浆砌筑,埋置深度1.6米。 主体结构:砖混结构,抗震等级为二级,抗震设防为七度, 梁、板、柱的混凝土等级均为C25,钢筋等级为HPB235、HRB335;除结构图标注外,板厚均为100,构造柱截面尺寸240×240,z-1截面尺寸370×370,圈梁截面尺寸240×120;墙体采MU10煤矸石承重型多孔砖,M5混合砂浆砌筑,外墙370mm,墙240mm。 楼梯:采用A型楼梯。

工程施工概括

一.工程概括 某厂机械车间为单层工业厂房,属于装配式钢筋混凝土结构,位置在包头某厂区内。 现场制作的构件:现浇杯形基础,现场预制的工字形截面柱,吊车梁和预应力多腹杆拱形屋架。 工程预制的构件:基础梁、薄腹梁、钢天窗架、屋面板。 施工前全场性的施工平面图已设计完成。主要准备工作如土方平衡调配,交通干道修筑基本完成。 二.吊装工程施工方案 (1)结构安装方法 单层工业厂房的结构安装方法有分件安装法和综合安装法两种。 选择分件安装法 起重机在车间内每开行一次仅安装一种或两种构件。通常分三次开行安装完所有构件。起重机的效率高。 (2)起重机械的确定 1.起重机的选择 起重机的选择主要包括选择起重机的类型和型号。一般中小型厂房多选择履带式等自行式起重机;当厂房的高度和跨度较大时,可选择塔式起重机吊装屋盖结构;在缺乏自行式起重机或受到地形的限制,自行式起重机难以到达的地方,可选择桅杆式起重机。起重机型号及起重臂长度的选择①起重量起重机的起重量Q应满足下式要求:式中? Q1—构件质量;Q2—索具质量。②起重高度起重机的起重高度必须满足所吊件的吊装高度要求,如图7-28所示: 图7-28 起升高度的计算简图 ③起重半径(也称工作幅度)当起重机可以不受限制地开到构件吊装位置附近吊装构件时,对起重半径没有什么要求。当起重机不能直接开到构件吊装位置附近去吊装构件时,就需要根据起重量、起重高度、起重半径三个参数,查阅起重机的性能表或性能曲线来选择起重机的型号及起重臂的长度。当起重机的起重臂需要跨过已安装好的结构构件去吊装构件时,为了避免起重臂与已安装的结构构件相碰,则需求出起重机的最小臂长及相应的起重半径。此时,可用数解法或图解法。数解法求所需最小起重臂长(图7-29(a)) 式中L—起重臂的长度,m;h—起重臂底铰至构件(如屋面板)吊装支座的高度,m;h=h1-E h1—停机面至构件(如屋面板)吊装支座的高度,m;f—起重钩需跨过已安装结构构件的距离,m;g —起重臂轴线与已安装构件间的水平距离;E—起重臂底铰至停机面的距离,m;α—起重臂的仰角。 图7-29 吊装屋面板时起重机起重臂最小长度计算简图 (a) 数解法;(b) 图解法 以求得的α角代上式,即可求出起重臂的最小长度,据此,可选择适当长度的起重臂,然后根据实际采用的起重臂及仰角α计算起重半径R:根据计算出的起重半径R及已选定的起重臂长度L,查起重机的性能表或性能曲线,复核起重量Q及起重高度H,如能满足吊装要求,即可根据R值确定起重机吊装屋面板时的停机位置。图解法求起重机的最小起重臂长度,如图7-29(b)所示。第一步选定合适的比例,绘制厂房一个节间的纵剖面图;绘制起重机吊装屋面板时吊钩位置处的垂线y—y;根据初步选定的起重机的E值绘出水平线H—H;第二步在所绘的纵剖面图上,自屋架顶面中心向起重机方向水平量出一距离g,g至少取1m,定出点P;第三步根据式求出起重臂的仰角α,过P点作一直线,使该直线与H—H的夹角等于α,交y—y、H—H于A、B两点;第四步AB的实际长度即为所需起重臂

工程概况及特点

工程概况及特点 一)工程建设概况 乌鲁木齐市第55中学学生宿舍及食堂工程。建设规模:2514.53 平方米。 工程概况:本项目为乌鲁木齐市第55中学学生宿舍及食堂工程,建设总规模为2514.53㎡,层数:地上三层,局部二层,三层部分为宿舍楼,二层部分为食堂;结构:宿舍楼为砖混结构,食堂为框架结构;建筑总高度为:12.45m(室外设计地面至女儿墙高度),跨度:52.61m。 本工程工期要求: 计划开工日期:2014年2月28日; 计划竣工日期:2014年9月10日。 质量要求:合格。 二)建筑设计特点 1、设计依据 (1)、建筑结构可靠度设计同意标准 GB50068-2001 (2)、建筑结构设计通用符号,计量单位和基本术语 GB/T50083-2004 (3)、建筑制图标准 GB/T50104-2001 (4)、建筑结构制图标准 GB/T50105-2001 (5)、建筑结构荷载规范 GB/T50009-2001 (6)、建筑地基基础设计规范 GB/T50007-2002

(7)、混凝土结构设计规范 GB/T50010-2002 (8)、建筑抗震设计规范GB/T50011-2001 (9)、砌体结构设计规范 GB/T50003-2001 (10)、钢结构设计规范 GB/T50017-2003 2、设计范围 乌鲁木齐市达坂城区第55中学院内食堂及宿舍。 三)结构设计特点: 1、施工中应严格遵守国家现行各项施工及验收规范和操作规程。 2、图中平面尺寸单位为毫米(mm),标高单位为米(M)。 3、本工程楼面施工荷载不得超过2.0KN/M,如果需要在楼面上大面积堆料,楼面及支撑系统不得拆除,而且支撑系统须进行强度验算。 4、施工中应密切配合建筑及设备、电气施工图作好预留及预埋工作,管道井内宜预设管道支撑或埋件。 5、所有外露铁件应涂刷防锈漆二底二面。 6、未经设计许可,不得改变结构的用途和使用环境。 四)建设地点特征 施工地点位于乌鲁木齐市达坂城区第55中学院内,在施工中应加强安全、文明、环保等施工意识,应采取必要的安全保证措施,保证施工区学生的安全出行。

1.工程概况及特点

一、工程概况及特点 ㈠、工程简述 1、工程名称:水磨沟区观园路片区路网改善工程第一标段 2、建设地点:观园路-规划二路 3、工期要求:开工日期:2013年8月15日,竣工日期:2014年10月30日 4、质量要求:整体工程质量验收一次性合格 5、工程概况: 起点衔接观园路,终点与规划二路相交,道路桩号为K0+000-K1+370.099,全长1.370公里。工程项目包括:道路工程、涵洞工程、污水管道工程、雨水管道工程。 ㈡、技术要求 1、技术标准 ⑴、道路等级:城市主干路,设计车速:50Km/h; ⑵、荷载标准:公路I级,路面结构计算荷载BZZ-100KN 型标准车; ⑶、路面结构设计年限:15年。 2、施工及验收规范 ⑴、《工程建设标准强制性条文》(城建部分)建标[2000]202号 ⑵、《公路路基施工技术规范》(JTG F10-2006)

⑶、《公路沥青路面施工技术规范》(JTG F40-2004) ⑷、《城镇道路工程施工与质量验收规范》(CJJ1-2008) ⑸、《沥青路面施工及验收规范》(GB 50092-96) ⑹、《联锁型路面砖路面施工及验收规范》(CJJ 79-98) ⑺、《给水排水管道工程施工及验收规范》GB50268-97 ⑻、《市政道路工程质量检验评定标准》(XJJ031-2006) ㈢、设计内容 1、道路工程 ⑴、道路平面设计:规划一路道路新建工程道路中心线同规划道路中心线。在桩号K0+508.885、K0+668.462、K1+016.521三处设置圆曲线,半径分别为1030m、1350m、700m,不设超高和加宽。 ⑵、道路纵断面设计:道路全线最大设计纵坡1.53%,坡段最小长度355.099m;最小凸曲线半径9300m。竖曲线最小长度94.44m。 ⑶、道路横断面设计: 道路设计红线宽度为50m,设置双向6车道,包括:机动车道宽24.0m+2×4.0m绿化带+2×3.5m非机动车道+2× 2.5m绿化带+2× 3.0m人行道。 ⑷、路基结构设计: 规划一路道路沿线场地内广泛分布粉质黏土,该层吸水能力强,水分上升速度快,为防止水引起的路基病害,对特

工程概况与特点技术标

一. 工程概况与特点工程概况 1、工程名称:甘肃建筑职业技术人才培养实习实训(康乐)基地(子项目名称:实习实训大楼) 2、建设单位:甘肃建筑职业技术学院 3、建设地点:康乐县城东新区,甘建院康乐校区校园内 4、建筑面积:总建筑面积31676.59m2, 其中:地下1091.87 m2,地上30584.72 m2 5、质量控制目标:合格 6、工期控制目标:554日历天 7、安全控制目标:不发生重大安全事故 8、投资控制目标:工程总投资必须严格控制在批复概算范围以内 9、工程概况: 9.1本工程总建筑面积:31676.59m2,其中:地下1091.87 m2,地上30584.72 m2,。 9.2 建筑布局:地下共一层为设备用房,耐火等级一级,地下室设有自动喷淋系统,为一个防火分区,该防火分区设有2各直通室外的安全出口;二至六层设有各类实验室、实训室、阶梯教室、养生室、卫生间、设备间等功能用房。 9.3本次服务范围:本套设计图含体育场散水以内的建筑、结构、给排水、暖通、电气、工艺施工图设计,一般装修。不含总图设计、精装修设计、景观设计、室外泛光照明、幕墙专项设计等 9.4交通组织:

共有室内疏散楼梯4部和室外大台阶10个。其中另有3部小楼梯由地 下室通至一层。 9.5建筑部分 (1)、地下室除采用结构自防水外,在底板下及外墙外侧做厚SBS改性沥青防水卷材一道,地下室防水等级为二级,防水保护层采用20厚挤塑 型聚苯乙烯板,外设120厚页岩实心砖保护墙,最外层用2:8灰土分层回填夯实宽度不小于500。地下部分外墙施工缝做法参见10J301-43-5。变形缝设置中埋式和外贴式止水带,做法参见10J301-45。后浇带采用补偿收缩混凝 土并设置外贴式止水带和遇水膨胀密封条,做法参见10J301-49。以上缝、 带须增设附加防水层一道,止水带均为钢板止水带。外墙防水应高出散水500。 (2)、屋顶局部为坡屋面,做法见屋4,做法见甘12J8-76-坡屋3,防水层为1.5厚JS-Ⅱ聚合物水泥防水涂膜。屋顶其他部位,设70厚挤塑聚苯 板保温层,防水层为1.5厚JS-Ⅱ聚合物水泥防水涂膜+4厚SBS改性沥青防 水卷材。 (3)、二层屋顶为种植屋面,设70厚挤塑聚苯板保温层,防水层为1.5厚JS-Ⅱ聚合物水泥防水涂膜+4厚SBS改性沥青防水卷材,隔离层干铺350 克沥青卷材一层。 (4)、各种分格缝、卷材收头及封边、固定件周边接缝、混凝土构件 间接缝等均须密封;除注明者外,密封材料均采用原厂配套胶粘剂和密封剂。 (5)、檐口、檐沟、女儿墙、水落口、变形缝、出屋面管道、拐角、 设施基座、屋脊等处均须在防水层下增设附加卷材一层,附加层在平面和立面的宽度均不小于250,防水层和附加层伸入水落口杯内不小于50;阴阳角

一、工程概况及特点

第一章工程概况及特点 一、基本情况 1、工程名称(全称):米东区建国路建设项目绿化工程。 2、建设地点:乌鲁木齐市米东区建国路。 3、建设单位:乌鲁木齐市米东区建设局。 4、承包范围:园林绿化工程(土方工程、种植工程、含喷灌和后期管理养护)。 5、设计单位:济南市市政工程设计研究院(集团)有限责任公司。 6、质量等级:合格。 7、建设规模:2029.48米。 二、工程目标 本绿化工程作为2015 年米东区重点绿化工程之一,我公司将它作为形象工程对待。经领导班子讨论研究决定,在本工程中一定要充分发挥本公司技术优势和施工经验,科学组织施工作业程序,精心施工,坚持“科学管理、注重质量、信守合约、真诚服务”、不断的把最优秀的程贡献给社会的质量方针,严格履行合同。以一流的项目管理,一流的工程质量,一流的安全生产与文明施工,一流的效率,一流的服务圆满完成工程任务,确保实现如下目标: 1、工程质量目标 作为施工企业来说,质量是企业的生命,针对本工程的

规模、特点,我公司将认真把握好这次机会,从抓施工现场管理入手,组织强有力的施工班子,从进场至竣工的整个施工过程中认真执行已通过论证的IS09002 贯标《程序文件》和《质量保证手册》等一系列标准,严格按照施工图纸、国家建筑设计、施工验收规范和质量评定标准进行施工,对工程质量实行三级管理程序,集中公司的管理精英力量,确保工程达到优良等级。 2、施工工期目标 按期竣工是建筑企业立业的根本。根据建设单位的要求,结合我公司自身的施工力量,我们确保在131 日历天内完成全部工程内容。由于本工程单体多,施工环节多,涉及面广,工程流水交叉作业较为频繁,为了确保工期,我们采取的措施以强化管理,周密运筹为根本,合理地配置劳动力、周转材料、机械设备等施工要素,根据各施工阶段的客观要求,对施工所需的人、财、物由工程项目部统一调度,按总进度网络的要求落实到各班组,定期地进行协调制度及月计划的检查。 3、安全生产、文明施工目标 建筑工地的文明施工,安全生产同样是企业在社会上立足的一个极其重要的窗口,针对施工现场的特点,从抓现场管理入手,创出自己的品牌工程,严格执行国家及自治区关于安全生产、文明施工、标化样板工地的各项标准。对现场

工程概况

工程概况 1、成都市成华区建设局在成都市建设北路拟建“成华公园配套设施用房建设工程”。该工程由成都美夏建筑设计有限公司担任设计。 该工程位于成都市建设北路,拟建5F建筑,框架结构,独立基础,以稍密卵石作为基础持力层,设1层地下室。场地±0.00=503.245m,地坪标高比 ±0.00标高低约2.2m(按501.00m计),基坑周长约为223m,本工程拟建建筑物设计基底标高494.8m~496.685m,结合基坑四周地层分布情况,考虑到局部地段基底标高附近软弱地基土需进行超挖换填等因素影响,确定本次基坑支护设计深度如下:基坑南侧最大开挖深度为5.9m,基坑东侧最大开挖深度为6.3m,基坑北侧和西侧最大开挖深度为5.0m。 2、支护结构形式为排桩+桩间挂网锚喷支护及放坡+网喷支护二种方式进行支护 3、本基坑为二级基坑,基坑允许暴露时间为8个月. 4、本施工图应根据建筑物设计施工图的调整进行相应的调整。二、工程地质及水文地质条件 1.地形地貌该工程位于成都市建设北路,交通方便。场地为拆迁后弃置场地局部为堆填近期建渣且分布有直径约1.0m的供水管,地势起伏较小。本次勘察范围内地面标高(以钻孔孔口标高为准)为500.58~502.24 m,相对高差1.66m。场地所处地貌单元为成都平原岷江水系一级阶地。 2、地层结构钻孔揭露深度范围内,场地地层从上至下依次为第四系全新统人工填土层、第四系全新统冲积层。地层特征分述如下: (1)、第四系全新统人工填土层杂填土:色杂。主要由新近回填卵石、砖瓦块碎片混少量粘性土等组成。成分杂乱,结构松散。湿。局部地段下部分布有0.20~0.30m厚度不等的细砂。素填土:

一工程概况和施工特点

一工程概况和施工特点 (一)工程建设概况 工程名称:办公大楼 建设单位:利世建筑工程有限公司 设计单位:浙江天元设计院 施工单位:浙江天成建设有限公司 监理单位:浙江建科建设监理咨询有限公司 勘察单位:浙江天世勘察公司 投资额:4100万元 工期:410天 施工合同已签订,指导思想:严格按照公司的质量体系,工期,文明施工一起抓,并制定和贯彻本工程的质量计划。严格按照施工规范,操作规程和有关文明施工,认真做技术安全交底和落实安全措施,强化安全检查和整改工作,以保证施工安全。 (二)工程建设地点特征 本工程位于萧山区蜀山街道杭齿厂向西100米处。场地属于冲湖积平原,地形平坦,厂区地下水系孔隙潜水,水位埋深0.30~0.40m,水位主要受大气影响,对混凝土无腐蚀性,对混凝土结构中钢筋干湿交替时弱腐蚀性,长期浸水时无腐蚀性,场地土类为中软弱土,建筑场地类别为三类,抗震设防烈度为7度。 (三)建筑设计概况 本工程建设设计面积为12285.0m2,地下室1661.6m2,地上15层,地下1层。首层3.6m,标准层3.25m,总高度49.650m,总长度38m,总宽23.5m。

(四)结构设计概况 本建筑结构形式为框架剪力墙,基础类型为桩基础,建筑结构安全等级为二级,设计使用年限50年,建筑抗震设防类别丙类,地基基础设计等级丙级,地下室防水等级为二级,设计耐火等级二级。

主要结构材料 1钢筋 HPB235级钢以Φ表示:fy=210N/㎡,相应的电焊条采用E43型; HRB335级钢以 B表示fy=300N/㎡,相应的电焊条采用E50型; 各种型钢、钢板用Q235B(C)碳素结构钢,相应的电焊条采用E43型 抗震等级为一、二级的框架结构,其纵筋采用普通钢筋时,钢筋的抗拉强度实测值与屈服强度实测值的比值≥1.25;且钢筋屈服强度实测值与强度标准值比值≤1.3. 2、三类混凝土最大碱含量应小于3Kg/m3,最大氯离子含量应小于0.1%,最小水泥量300Kg/m3,最大水灰比0.50;一类混凝土最大氯离子含量应小于1.0%,最小水泥用量 225Kg/m3,最大水灰比0.68. 注:多孔砖容重不大于13kn/m3,砌块容量应不小于8kn/m3

工程概况范本

工程概况范本 篇一:工程概况格式 第一章、工程概况 一、工程的主要情况 ?工程的名称、性质、规模、用途 工程名称:龙潭镇清华园1#楼 工程地点:龙潭镇 工程负责人、审定:张盛权 工程编号:Yz2012-y06 审核:兰志旺 专业负责人:张盛权 校对:汤龙辉 制图、设计:简昌锋 工程规模: ①总建筑面积:3462.08平米 ②一层占地面积:330.0平米 ③地上总建筑面积:3042,2平米 用途和功能—地下室:停车场 用途和功能—1#楼:一层商店,二层以上住宅工程位置:北偏东9.5度 ?工程的建设、勘察、设计单位

建设单位:龙岩市新城房地产开发有限公司 勘察单位:龙岩市新城房地产开发有限公司 设计单位:龙岩雅竹建筑设计有限公司 ?工期、质量、成本 合同工期—地下室:80天 合同工期—1#楼:380天 工程投资—地下室:9278997.70元 工程投资—1#楼:3173906.56元 质量要求:合格 二、工程设计特点 1.建筑设计特点 本工程,总建筑面积:3462.08平米,一层占地面积:330.0平米,地上总建筑面积:3042,2平米,建筑层数为地下一层、地上十一层建筑高度33750(含室外高差),地上一层为架空,门厅、2--十一层为住宅,建筑标高为373.80m,总建筑高度33.75米(含室内外高差),室内外标差:0.5米,地下室标高:-4.2米,地下室层高: 4.45米,一层层高:3.3米,二层及以上:4米。本工程建筑设计使用年限类别为3类,主体结构使用年限为50年,地下建筑耐火等级为一级,地上部分建筑为二级高层建筑,耐火等级为二级,上部结构体系为剪力结构体系,抗震设防烈度为6度。 工程做法:

工程概况范本

第一章工程概况 1 工程名称:星空B区 2 结构质式:本工程采用钢筋混凝土框架结构体系 3 建设地点:龙岩市永平桥桥头,金山大道西北侧,西南临金榕路 4 建设单位:武平县嘉盛房地产开发有限公司 5 设计单位:厦门市仁德振华建筑设计事务所 6 建设工期: 7 建筑概况: 本工程由十九座住宅楼组成,其中1,6,17,18,19号楼为带电梯九层楼,1~12号楼为沿街2层店面7层住宅楼,14,15号楼为7层住宅楼,16号楼为底层会所7层住宅楼,七层住宅顶部两层均为复试住宅,地下室一层,设在6,7号楼下部,本工程为多层明用建筑群,工期为459天,以18号楼建筑设计,本号楼总高30.397,1-7层层高为2.8m,8层层高为3.05m,9层层高为3.1m,长度为39.8m,宽度为14.8m.耐火等级二级(地下室为一级)地上总建筑面积50078m2地下室面积2500m2,占地面积8799m2,均采用框架结构,按七度抗震设防。 三、本工程±0.000标高相当于绝对标高7.450。 四、本设计图中除注明外,标高均以米计,其余以毫米计。 五、建筑设计主要用料及作法(内装修另详室内装修表) 1、地下室除注明外均为现浇钢筋混凝土底板,侧墙及顶盖(即±0.000楼板面)厚度等均详见结构施工图,地下室底板,侧壁,顶板均采用混凝土掺加UEA自防水作法(UEA掺量及掺加分式详见结构图)侧壁及顶板另加设2mmJS-水泥基防水涂料一层,做法详见施大样。 自防水混泥土施工应采用有效地措施严格把握施工的每一环节,按有关规程操作,遇有疑难应立即停止施工,请甲方设计院,施工队及质量检测部门到现场协商确定解决办法,在继续铺开施工面。 2、±0.000以上建筑外墙均采用190×190×190小孔承重空心砖M5混合砂浆砌筑,户内仅砌厨房卫生间墙,墙厚120,其余未注明墙厚均为200,预留孔顶埋件应予订货后同设备详图核对无误后方可施工。所有砖墙和混泥土柱的拉接构造均详见结构施工图,所有竖井应用1:3水泥砂浆随砌随抹光,非地下室部分墙体均在一层室内标高以下-0.06m处设墙身防潮层,做法详闽85J101-A/8。 3、内墙阳角及门洞口均作护墙角,详闽85J101-2C/12. (二)楼地面 1、卫生间、厨房、楼地面作0.5%坡向地漏或排水沟,地漏位置详水施。卫生间,厨房作200高同墙宽的C20砼墙脚,卫生间墙面、地面及厨房地面做1.5mm厚JS-水泥基防水涂料。

建筑工程施工工程概况及特点

建筑工程施工工程概况及特点 1.1.工程概况 1.1.1.项目施工简介: 项目内容 工程名称杭州萧山临浦碧桂园一期二标段总承包工程 建设单位杭州碧泰置业有限公司 工程地址浙江省杭州萧山临浦村东藩北路与临北路口交叉口 设计单位广东博意建筑设计院有限公司 建设规模:本工程包括4#、5#、7#、8#共4栋框剪结构高层(其中4#、5#、7#为26层,5#为27层)住宅及6栋别墅、商铺、地下室,地下室1层。总建筑面积约84708㎡,其中住宅建筑面积约59839㎡,商铺建筑面积约1200㎡,单层地下车库建筑面积约23669㎡。最终以《建设工程规划许可证》相关面积数据为准。

1.1. 2.结构形式:住宅为框剪结构体系、别墅为框架结构体系。 1.1.3.招标要求工期:508日历天(2017.8.10-2018.1 2.30)。 1.1.4.质量要求:达到国家验收“合格”标准。 1.1.5.管理模式:施工总承包。 1.1.6.建筑设计概况 工程名称 层数 单栋建筑面积 (m2) 备注地上 地 下 4#26110,395.0 钻孔灌注桩基础 5#27114,952.0 钻孔灌注桩基础 7#26115,595.0 钻孔灌注桩基础 8#26113,845.0 钻孔灌注桩基础 16#~21#31842.00静压管桩基础 地下室 1 23,669.00静压管桩基础商铺 1 11200.00 静压管桩基础

使用性质住宅建筑 防火类别高层建筑:二类耐火等级地下一级;地上二级抗震设防 烈度 6度 建筑高度 4#为76.6m;5#为78.9m; 7#为76m;8#为76m;16-21#为10m; 建筑构造室内装 修 墙体及饰面工程、屋面、楼地面及天花工 程详见建筑设计总说明《建筑面层构造用 料表》 防水地下室本工程根据地下室使用功能,防水等级二级,种植顶板防水等级为一级,地下室内的电房防水等级一级。钢筋混凝土抗渗等级P6.地下室消防水池池壁采用P6抗渗钢筋混凝土自防水。 地下室顶板消防车道:1.5厚单面反应粘高分子防水卷材;2.0厚聚合物水泥防水涂料; 地下室种植顶板:1.5厚阻根型单面反应粘高分子防水卷材;2.0厚聚合物水泥防水涂料; 地下室底板:1.5厚单面反应粘高分子防

一工程概况和工程特点分析

一、工程概况和工程特点分析 工程名称:新疆乌鲁木齐某办公大楼 建设单位:某工程建设有限公司 设计单位:新疆建设学院 监理单位:新疆自治区建设监理有限公司 施工单位:新疆自治区建筑工程有限公司 工程地点:本工程位于乌鲁木齐 建筑面积:14000平方米 2、工程建设地点特征 建筑物东西最大长度58.60M,南北宽最大宽度15.5M,基础采用转孔灌注桩,桩直径有800,1000和1200三种,共137根。主体工程地下室及地上16层为现浇钢筋混凝土框架剪力墙结构。 墙体分部,±0.000以下砖墙和主体部分的卫生间墙体均用MU10灰砂砖,M7.5水泥砂浆;±0.000以上其余墙体均用240厚加气混凝土砌块,M5混合砂浆砌筑,所有墙均在标高-0.060M处做20厚1:2水泥砂浆防潮层(内加3—5%的防水剂)。 工程地理位置位于乌鲁木齐,交通方便快捷,并且可以乘坐的公交车班次也很多,是一个交通便利,环境优雅的区块。施工现场道路部分均已硬化,并且现场整洁有序,还拥有两个出口,场地允许做到场内循环,故不会出现车辆“碰头”的事情,总体来说场内道路交通状况良好。

3、建筑设计概况 本工程设计基础期50年,设计使用年限为50年。结构类型为框架剪力墙结构;剪力墙,框架的抗震等级为3级。地基基础抗震烈度为6度,桩基安全等级为1级,设计等级为乙级,场地类别为3类,结构抗震设防类型为丙类。梁柱剪力墙抗震等级为3级,采用钢筋混凝土框架剪力墙结构,屋面防水的耐久年限为15年,设防要求一般为二道。场地土类别为三级。本工程结构形式为短肢剪力墙结构,结构抗震等级均为三级,7度抗震设防,结构安全等级为二级。本工程±0.000相当于绝对标高分别为:1号楼545.1m、2号楼544.95 m。结构砼强度:基础垫层C15,筏板C30,地下室底板面~15.00m墙柱C45,15.00m~39.00m墙柱C40,39.00m以上墙柱C30,梁板为C30,填充墙构造柱为C20。 二、质量目标 1、质量管理体系健全,并持续有效运行。不得出现区域性失控,外部审核一次性通过。 2、工程施工质量满足合同要求。评优工程单元优良率达到85%以上;不评优工程(如公路、铁路、工民建工程等)分部分项工程合格率100%,总体工程必须一次验收合格。 3、加强质量监督与检查,项目部每个月至少进行一次质量检查。施工过程严格执行“三检制”。 4、职工培训率达20%以上。

1、工程概况及特点

1、工程概况及特点 1.1工程建设概况 工程名称:乌鲁木齐市米东区芦草沟乡芦草沟村四组村民小组活动室 工程地址:乌鲁木齐市米东区芦草沟乡芦草沟村 建筑面积:305.22㎡ 层数:地上两层 基础形式:独立基础 结构类型:框架结构 建筑高度: 8.30m 耐火等级:地上二级 建筑类别:三类 抗震设防烈度:八度 建筑设计使用年限:50年 质量要求:合格 招标围:全套施工图纸及工程量清单围的全部容 招标方式:公开招标 工期要求:2016年10月18日开工,2016年11月31日 1.2建筑设计特点 1.2.1墙体工程 1.2.1.1本工程墙、外墙、分隔墙均采用200厚加气混

凝土砌块砌筑。 1.2.1.2凡采用砌体砌筑的排风道,排烟竖井,各类管道井,当不能部粉刷施工时,其井道壁要求边砌边刮平砌筑砂浆。 1.2.1.3砌体隔墙与承重墙柱交接处,沿高度每0.5米设2Φ6拉结筋,伸入墙1米。 1.2.1.4两种不同材料墙体接缝处,沿缝贴300mm钢板网,然后进行墙面抹灰施工。 1.2.1.5外墙窗台,窗楣雨棚,阳台压顶和突出腰线等上面应做流水坡度,下面应做滴水槽,槽深和槽宽不应小于10mm,并整齐一致。 1.2.1.6室墙、柱、门窗洞口等阳角均做20厚1:2水泥砂浆护角线,其高度不低于2米,每侧宽度不小于50mm,窗台除特殊注明外。 1.2.1.7在室地坪下60mm处做水平防潮层,外墙外侧水平防潮层至混凝土基础做垂直防潮层,做法为1:2水泥砂浆掺5%防水粉厚20mm。 1.2.1.8凡与卫生间等易积水的房间及外挑雨棚,屋面设备搁板等相邻房间的墙体,墙脚均上翻以C20混凝土300高,宽度同墙厚。 1.2.1.9墙角、窗台、窗口竖边等棱角部位必须做成小圆角。

施工工程概况--

某厂区工程施工概况 一、工程建设概述 1、工程名称:某厂区施工工程。 2、建设单位:XXXXX厂。 施工单位:浙江XXX建筑公司。 设计单位:浙江XXX设计院。 监理单位:浙江XXX监理有限公司。 勘察单位:浙江省XXX勘察单位。 3、资金来源:自筹资金。 4、投资额:1000万。 5、合同工期:300天。. 二、工程建设地点特征 1、地点:位于XXXXX。 2、气象资料。 (1)、气温:全年最高温度40℃,最低温度-2℃。 (2)、降水。 ①、雨期:6月– 10月。 ②、年平均降水量:1100mL – 1600mL。 ③、一昼夜最大降水量:277.4,mL。 (3)、风力:七级。 (4)、地下水位:1.2米。 三、设计概况。 1、建筑设计概况。 本工程用地位于XXXXX,用地面积为15133平方米。建设场地较为平整,无需要保护的文物、古迹及名木古树。地块内由主厂房,配件车间,生产车间组成,主厂房总厂62.24米,总宽50米,层数为主体6层,局部1层,其余建筑平立面情况见施工图。 2、结构设计概况。 本工程设计使用年限50年,抗震设防烈度为六度,建筑抗震设防类别为丙类,基础为钻孔灌注桩,主体为现浇钢筋混凝土框架,框架抗震等级为四级。外墙采用240厚KP1型多孔粘土砖填充墙。

四、施工条件。 1、三通一平。 施工现场基本平坦,场地足够大,“三通一平”已完成,交通运输方便。施工中所需机械、设备及劳动力均由本单位自行解决,本单位施工经验丰富,具有较高的施工管理水平。现场的临时设施、供水、供电问题均已解决。 2、劳动力。 (1)、根据工程性质、规模、结构特点和复杂程度,选派优秀的工程管理人员和施工技术人员实施和管理本工程,建立有施工经验、有开拓精神和工作效率高的施工项目部。 (2)、项目部根据工程实物量和定额标准分析劳动需用总工日,确认生产工人、工程技术人员的数量和比例,以便对人员进行调整、组织、培训,以保证现场施工的劳动力到位。 (3)、项目经理部根据项目建安工作量、合同工期、施工进度计划、劳动生产率及其它因素,编制各阶段各专业的劳动力计划,要保持劳动力均衡使用。 项目经理部的工程部实施各阶段各专业的劳动力计划,并依此组织各专业施工队的施工人员及时进场。 (4)、为确保工程顺利进行施工,从本公司中抽出具有良好的质量和安全意识强的、技术素质高的、身体健康,且有类似工程施工经验的一线操作工人安排进场施工。 施工人员进场前统一经过技能及质量、安全技术等培训,考核合格后上岗;特别对电焊工、电工、起重工等特殊技术工种作业人员必须经过相应专业培训,并具有上岗证件,确保持证上岗。 (5)、安排好施工人员生活;对施工人员进行必要的技术、安全、思想和法制教育,教育施工人员树立“质量第一、安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规。 施工前认真做好班前交底,让施工人员了解施工方法、质量标准、安全注意事项、文明施工要求等。 (6)、对施工班组进行优化组合,竞争上岗,使工人保持高度的责任心和上进心。.推行加强劳动纪律管理,施工过程中如有违纪屡教不改者、工作不称职者将撤职并调离工地,立即组织同等级技工进场,进行人员补充。 (7)、公司按各工种配备适量的机动人员,随时可以补充到项目部以解决项目进展中可能出现的特殊需要,如因调整计划,设计变更而产生的补位需要。 (8)、为有效的保证工期,原则上应经常加班作业;根据工程进度安排,加强劳动力的组织、调配,做好节假日、农忙期间的劳动力安排,保证在此期间工程优质、高速的顺利进行。节假期施工的管理人员及工人待竣工后统一调休。节假日施工人员工资按国家劳动部门有关规定。 (9)、实行经济承包责任制,使员工的劳动与效益挂钩;并建立激励机制,奖罚分明,及时兑现,充分调动工人的积极性。

第一章、工程概况与设计概述1

第一章工程概况 1.1 项目建设的必要性 拳击是第29届奥运会的正式比赛项目之一,北京市工人体育馆被选定为奥运会拳击比赛场馆,拳击训练场地要求与比赛声馆距离较近,并交通方便,因此,为满足奥运会的比赛要求,奥组委及北京市政府,北京市“2008”工程建设指挥部办公室决定,地坛体育馆作为2008年奥运会拳击项目的训练场地,为保证2008年北京奥运会的成功举办,需要对地坛体育馆进行综合改造 1.2工程基本情况及主要参数 1.2.1 工程基本情况 1、工程名称:北京2008奥运会拳击训练馆(原地坛体育馆)改扩建工程 发改委批准文号:东发改[2006]107号 工程性质:民用 2、工程建设地点:北京市东城区安定门外大街116号 3、建设单位:北京市东城区体育局 4、代建单位:北京东方置地投资发展有限公司 5、工程图纸设计单位:中国建筑设计研究院 6、招标代理机构:北京国际招标有限公司 1.2.2 工程主要参数 1、工程规模:建筑面积14397.4 m2 包括: 原地坛体育馆维修改造建筑面积:10851.5m2 含地上:6552 m2 ,地下:4299.5 m2 。 新建总建筑面积:3545.9 m2 ,含拳击训练馆3200.2 m2 外围综合指挥部345.7 m2。 其中:复建建筑面积:1211.4 m2,新增建筑面积:2334.5 m2 。 2、结构类型:框架结构,地基基础独立柱基,双柱基。建筑标高:±0.00相当于绝对标高44.50m 3、使用年限:50年 4、建筑结构的安全等级:二级 5、建筑耐火等级:一级地下室的防水等级:一级 6、抗震设防烈度:8度建筑抗震设防类别:丙类

相关主题
文本预览
相关文档 最新文档
