当前位置:文档之家› 锅炉联动试车方案

锅炉联动试车方案

锅炉联动试车方案
锅炉联动试车方案

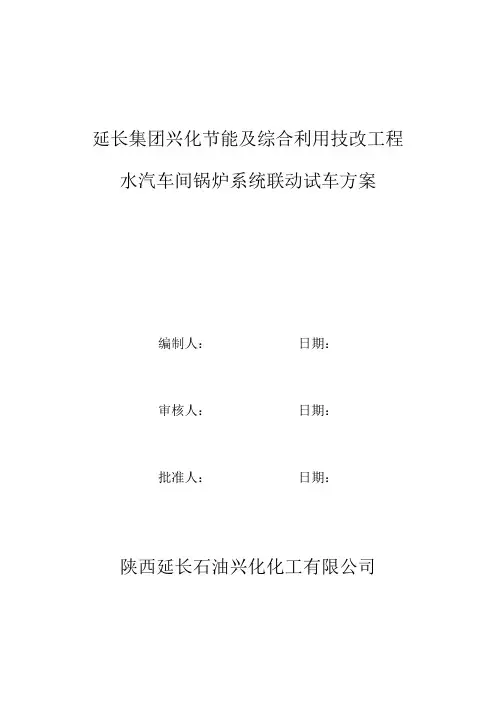

延长集团兴化节能及综合利用技改工程水汽车间锅炉系统联动试车方案

编制人:日期:

审核人:日期:

批准人:日期:

陕西延长石油兴化化工有限公司

联动试车目的:

1、对前期单体式车及分系统试车进行全面检验。

2、全面检验装置的设计、安装质量,考核装置运行的可靠性及合理性。

3、全面考核各转动设备及装置的运行状况、掌握装置及设备的运行特性。

4、检查界区进出管线介质的供应情况。

5、考核DCS 控制系统联锁、报警、自动调节控制回路运行情况,考核检测系统及

调节阀门运行的可靠性。

6、通过联动试车进一步训练操作运行人员的实际操作能力,为一次性开车成功打好

基础。

7、全面检查装置在联动试车情况下存在的问题和缺陷,为今后装置长周期安全运行

打下良好基础。

二、试车的组织指挥

水汽车间联动试车领导小组

组长:李延宏

副组长:薛宏伟

成员:郭锐丁涛王晓东白正石永

三、试车应具备的条件及程序

(一)、锅炉系统

1 锅炉应具备的条件

1.1 炉本体:

安装、保温工作结束,楼梯、平台、栏杆完整。炉水压、风压试验结束。

炉膛、烟风道内脚手架拆除,垃圾、杂物清理干净,所有工作人员撤出,

各人孔、检查孔封闭。

1.2 烟风系统:

安装、保温工作结束。引、送、一次风机8 小时分部试运工作结束,经检

查、验收合格,签证办理完毕。

1.3 汽水系统:

安装、保温工作结束,所有的支、吊架完善,弹簧吊架销子拆除,经检查

验收合格。水压试验的堵板拆除。锅炉酸洗结束并合格。

1.4 燃气系统:安装、保温工作结束。天燃气管路经打压试验合格,经过压

缩空气吹扫吹扫蒸汽系统经吹扫合格。

1.5 制粉系统:安装、保温工作结束。各磨煤机、给煤机的静态调试工作结

束。磨、给煤机及有关的附属设施经8 小时分部试运结束。

1.6 输煤系统:安装工作结束,各附属设施经8 小时分部试运结束,验收合

格。能随时给煤仓上煤。原煤仓清理干净。

1.7 布袋除尘器系统:安装、保温工作结束,经检查验收合格。各除尘灰斗内

清理干净,能随时投入运行。

1.8 除灰、渣系统:安装、保温工作结束。各附属设施经8 小时分部试运结

束,经检查验收合格。

1.9 炉吹灰系统:安装、保温工作结束,管路经蒸汽吹扫。各吹灰器静态调试

合格。具备投运条件。

1.10 炉加药、取样、连排、疏放水、放空气、反冲洗等系统安装保温工作结

束。

1.11 锅炉膨胀系统:各膨胀指示器按设计要求安装完毕,各膨胀指示器调整到

“ 0” 位,经各方联合检查无妨碍膨胀之处。

1.12 锅炉冷态通风试验合格。

1.13 锅炉吹管合格,临时系统拆除,正式系统恢复。

2 电气、热控应具备的条件

2.1 各电动阀门、气动阀门、烟风挡板静态调试完毕,能远方操作、开关灵

活、方向正确。

2.2 各声光报警信号经静态调试完毕。

2.3 各转动机械事故按钮完好,回路正确。模拟操作试验动作可靠。

2.4 各辅机程控系统(SCS调试完毕,程启、程停逻辑正确,设备动作可靠。

1) 引风机、送风机、一次风机的启、停条件及联动关系。

2) 各风门、挡板的联动关系。

3) 各风机的程启、程停试验。

2.5 炉安全监控系统FSSS静态调试完毕,各逻辑关系正确,动作可靠。

1) 炉膛吹扫允许条件;

2) 炉MFT条件、MFT后的联动关系。

3) 炉燃气条件、燃气条件后的联动关系。

4) 天然气点火允许条件。

5) 气枪的程启、程停。

6) 气枪的关闭条件。

7) 煤点火允许条件。

8) 各磨煤机、给煤机的启动允许、跳闸条件。

9) 各磨煤机启动、停止程序。

10) 注:11.2.4 、11.2.5 项的具体内容见《兴化化工锅炉联锁保护一览

表》。

2.6数据采集系统(DAS静态调校完毕,各点名称正确,显示准确。

2.7 各工业电视、火焰检测系统静态调校完毕,能随时投入。

2.8 吹灰程控静态调试合格,经模拟试验,关系正确,动作可靠。

3 土建应具备的条件

3.1 试运现场道路畅通、照明充足、事故照明可靠。

3.2 试运现场通讯设备方便可用,并备有足够的消防器材。

4 应完成的调试项目

4.1 炉本体酸洗、炉前系统碱洗工作结束,临时系统已恢复完毕。

4.2 炉烟风挡板、汽水阀门、制粉系统各风门挡板经操作试验合格。各阀门开关方向正确,动作灵活可靠,全开、全关到位。详见《锅炉烟风挡板、汽水阀门检查确认一览表》。

4.3 炉冷态通风试验结束。各一次风粉管分配平衡性检查,磨煤机入口风量、二次风量标定完毕。

4.4锅炉吹管工作结束,临时系统已全部拆除并恢复正式。

4.5锅炉辅机顺控(SCS的检查试验结束。

4.6炉膛安全监控系统FSSS的检查试验结束。

4.7各转动机械事故按钮的检查操作试验结束。

4.8各声光报警信号的检查试验结束。

5其它应具备的条件

5.1化学制水系统完善,能随时提供足够数量合格的除盐水。

5.2用电系统完善,能按试运要求随时切、送电。

5.3全厂的照明、通讯系统完善,保证通讯畅通。

业主应提供保障机组72+24小时试运行所需要的燃气(约300000n3)、燃煤(约5000t )。

6 试车程序

锅炉整套启动调试流程图进行:

6.1调试步骤

1 锅炉启动前的准备及点火冲管阶段

1.1 烟风挡板、汽水阀门的检查确认。检查确认所有烟风挡板、汽水阀门,保证开、关灵活,方向正确,全开、全关到位,状态显示正确。

1.2 锅炉冷态通风试验:各磨煤机入口风量、一、二次风风量标定,磨煤机出口粉管分配均匀性检查结束。

详见《兴化化工锅炉冷态通风试验措施》。

1.3 联锁、保护、顺控及声光报警的检查试验

1)炉辅机顺控(SCS的检查试验。

2)炉膛安全监控系统FSSS的检查试验。

3)各转动机械事故按钮的检查操作试验。

4)各声光报警信号的检查试验结束。

1.4 锅炉吹管。详见:《兴化化工锅炉吹管措施》。

1.5 制粉系统的检查试验。详见《兴化化工锅炉制粉系统调试措施》。

1.6 除灰、渣系统的检查试验。

1.7 炉吹灰系统的静态检查调试。

1.7.1 吹灰系统管路的检查,膨胀、支吊架等。

1.7.2 吹灰系统阀门的检查确认。

1.7.3 各吹灰器的操作试验。

1.7.4 吹灰程控的模拟试验。

6.2 空负荷阶段

1 锅炉上水

1)上水方式:

除氧器--- 锅炉给水泵--- 给水管道--- 开启省煤器入口门--- 省煤器--- 汽包--- 下降管--- 水冷壁

2)上水时间控制:一般控制在2?4小时,当进水温度与汽包壁温差大于50C 时,应适当延长进水时间。

3)上水水温应与汽包壁温差〉90C,汽包上下壁温差<40C。

4)水位上至-50mm停止上水。

2 锅炉点火前的工作

1) 联系投入布袋除尘器倒旁路运行。

2) 联系各辅机送电。

3 锅炉点火

1) 建立通风道。

2) 启动通风组。

3) 调整炉膛压力在-50Pa 左右。

4) 调整炉通风量在30%以上。

5) 进行炉膛吹扫。

6) 吹扫完成,确认锅炉点火条件满足后,MFT自动复位,开启炉前来气门,准备点火。

7) 点火命令下达后,锅炉点火。

(1) 投点火枪时,注意监视火焰电视,火焰清晰。

(2) 投燃气枪时要按对角投入。

(3) 燃气枪要定期切换。

(4) 投入燃气枪及切换燃气枪必须考虑其燃烧工况。

8) 开启过热蒸汽管路的疏水。

4 锅炉升压

1) 锅炉点火后,按照炉水饱和温升率及升压率逐步投入气枪,锅炉升温升压。锅炉首次启动,其升温升压速度可以适当减缓。暖炉期间,省煤器再循环门应开启。锅炉建立连续给水流量之后,关闭省煤器再循环门。

主蒸汽压力:MPa;<0.98 ;0.98 ?3.92; 3.92 ?

9.81 ;

温升率:C /h ;<28 ;<56 ;<30 ;

升压率:

MPa/min;< 0.03 ; < 0.05 ;

2) 安装及运行要有专人记录膨胀。发现有影响膨胀或膨胀异常,应及时汇报,

停止升压,经研究采取措施消除后方可升压。记录膨胀时间为:上水前、后,1.0?1.5MPa,汽包压力5.0?5.5MPa时。

3) 控制汽包上、下壁温差<42 C。

4) 控制炉膛出口烟温不超过规定值。

5) 汽包压力升至0.4MPa?0.6MPa时维持压力,热紧各承压部件的连接螺栓。

6) 汽包压力升至0.8?1.0MPa时,投连排,此时连排应通定排扩容器。

高炉系统联动试车方案

(一)技术规定 1.仓下皮带起动前的检查 (1)检查各紧固件是否可靠,皮带接头是否正常。 (2)各部位轴承、齿轮、减速机的润滑是否良好,防护罩是否齐全,转动处有无夹带的异物。 (3)滚轮、托辊应转动灵活,清扫装置工作正常。 (4)料关门、翻板灵活可靠,运输带上无障碍物。 (5)检查联系信号(电铃、电话)和事故开关有无失灵现象。 (6)及时处理检查出的问题,保证设备正常运行。 2.仓下工艺秤控制数值的设定 (1)高炉使用静态电子秤称量,设定称量数值前的方法是:先将称量斗内的原料放空,电子秤表头显示数调零;启动工控机,调出电子秤数据设定画面,输入各个料仓每次的称量值、焦炭水份值,再调出选程画面,按装料顺序要求设定小周期和大周期、同装与分装及附加焦,设定完成后将上料系统各转换开关打到自动状态,即可按新的配料批重、车数、料序进行上料。 (2)设定焦炭电子秤的控制数值时,应特别注意焦炭电子秤按湿基称量,湿基、干基换算方法如下: 湿焦重量=焦炭干基量/(1-焦炭水份%) (3)仓下称量必须准确。焦炭、矿石称量误差规定必须小于料批重的千分之五。 (4)变料及电子秤调整都要认真做好记录。

3.上料操作基本要求 根据值班室制定的装料制度编排上料程序。装料顺序中的O代表矿批、C代表焦批。 4.高炉上料操作程序 调整好电子秤设定值或微机控制有关数据,料序已设定完毕、称量漏斗已称好料待用;以上工作做好后,手动上料可按以下程序进行操作:(1)打铃(皮带启动电铃)一声,依次启动槽下皮带; (2)按料单编排程序,打开待上原料的称量斗闸门,将料放入皮带,运至料坑; (3)电子秤发出料空信号后,关称量斗闸门,通过称量控制系统使振动筛和电子秤开始工作,当称量斗原料重量达到设定数值时,电子秤发出料满信号,控制系统使振动筛停止工作; (4)料车对入料坑后,开料坑门使原料装入料车,同时通过机械联锁装置,使翻板与另一料斗接通; (5)关料坑门,启动料车上料; (6)按料单程序继续进行下一车料操作; (7)暂停上料时,停仓下皮带。 5.高炉自动上料操作程序:

天然气锅炉调试方案

青岛能源热电第一热力分公司浮山供热站 燃气锅炉改造工程 锅炉调试方案 青岛能源设计研究院有限公司 2017年10月

一.项目概况 青岛能源热电第一热力分公司浮山供热站位于青岛市市南区奉化路4号,东邻福州北路,交通条件十分便利。本工程为改造工程,将原有4×29MW燃煤热水锅炉拆除,在原有二期锅炉房内改建2台58MW燃气热水锅炉。锅炉参数与原有系统维持一致。锅炉由营口绿源锅炉有限责任公司供货及安装,燃烧器选用意大利将军低氮燃烧器。 1. 锅炉基本参数: 额定供热量:58MW 工作压力: 1.6MPa 回水温度:70℃ 出水温度:130℃ 设计循环水流量:831t/h 燃烧方式:室燃 设计效率:96% 燃料:天然气 2.水质要求: 锅炉给水应澄清,清彻无色,补给水和循环水品质应符合GB/T1576-2008 《工业锅炉水质》的规定。 补给水: 浊度≤5FTU 总硬度≤0.6mmol/L PH(25℃) 9~11 含油量≤2mg/L 溶解氧≤0.1mg/L 循环水: PH(25℃) 8.5~10 含油量≤2mg/L 溶解氧≤0.1mg/L

3.锅炉的结构 ??? 本锅炉为强制循环室燃热水锅炉。锅炉采用正压燃烧,故锅炉采用全密封结构。 ????本锅炉炉膛为膜式水冷壁结构,从上、下集箱引出的管子构成炉膛的顶部,左、右侧水冷壁及炉底。侧壁上、下集箱与后壁上、下集箱连接,后壁上集箱由连接管与出水集箱连接。炉顶布置燃烧器。烟气流经炉膛进入对流部分,最后经过出烟口离开锅炉本体。接着进入布置在锅炉本体侧面的节能器后进入烟囱排入大气。在炉膛的一侧布置一个炉门,一侧布置了2个观察孔。炉子其中一角的结构强度比其它部分都要弱。其作用相当于防爆门,在发生爆炸的时候可以避免其他部件毁损及人员受伤。该角附近的区域应清晰地标出来,而且不允许在此区域内做不必要的停逗留。 炉体有8个支座。其中一个支座是固定的,其它的支坐可以滑动,并配有滚柱以满足热膨胀的要求。 ????a.水管系统 ??? 炉膛由前壁、后壁和左、右侧壁组成。 膜式壁由Φ60×4.5的管子和20x5的扁钢组成,节距为80mm。 对流部分采用Φ51x3.5的火管。 尾部的节能器采用Φ51x4翅片管,横向节距110mm,纵向节距160mm。???? b.护板、平台扶梯 ????本锅炉本体均采用0.5mm的彩色瓦楞板作为外护板,内部有金属框架做支撑。 ??? 本锅炉观察孔均设有平台,锅炉进出水阀设有操作平台,炉顶设有燃烧器的操作平台。 ?? ?c. 保温 ????本锅炉的炉墙为轻型炉墙。凡膜式水冷壁处均铺设保温材料(例如岩棉、硅酸铝纤维等)。锅炉炉顶,炉膛出口,及炉膛观察孔均布置有耐火混凝土。对流部分也采用保温材料(例如岩棉、硅酸铝纤维等)进行保温。 d . 烟道 本锅炉备有完整烟道及烟气出口法兰.烟囱利用现有。 ?? ?e .锅炉范围内管道及附件 ????本锅炉范围内管道仅包括从回水止回阀法兰起到锅炉本体的出水阀、排污阀等法兰为止范围内的阀门和管道。 ????附件包括锅炉本体所用的阀件与表件。如压力表、排气阀、弹簧安全阀、出水阀、回水阀、止回阀、温度计等.

循环水调试方案.

内蒙古蒙西水泥股份有限公司生产经营中 心二期余热发电项目 循环水系统调试方案 编制: 审核: 批准:

1.循环水系统调试目的和任务 1.1调试目的 对循环泵及辅助设备和管道系统的性能进行工况下的动态校验,确认整个循环水系统的性能符合制造与设计要求。 1.2系统调试的任务 1.2.1循环水泵调试合格 1.2.2循环泵出口电动门、凝汽器进口电动门调试合格。 1.2.3冷却塔风扇调试合格 1.2.4过滤排污泵调试合格 1.2.5冷却塔补水排水系统调试合格 2主要设备技术范围 2.1循环水泵 型号:DFSS400-21/4A 流量:1495~2480m3/h 扬程; 37~21mH2O 转速:1480rpm 2.2循环泵电机 功率:N=200 KW 电压:380V 转速:1480rpm 频率:50HZ

2.3过滤排污泵 型号:IS125-100-200A 流量:187 m3/h 扬程:43.7米 转速:n=2900rpm 2.4过滤排污泵电机 功率:N=37kW 电压:380V 转速:n=2900rpm 频率:50HZ 3.循环系统调试应具备条件 3.1循环水系统和所属试转相关设备、阀门和管道均已按照制造厂和设计图纸的要求安装完毕,并验收合格。 3.2循环泵电机已经过单体试转,旋转方向正确,并验收合格。 3.3循环水泵房及周围试转区域内场地平整,照明充足,通讯正常,道路畅通。 3.4循环水泵房各表计以及热工信号、联锁开关已安装校验完毕,符合要求可以投用,有关的缆索保护试验合格。 3.5循环水泵出口电动蝶阀单体试转调试合格。 3.6循环水系统水压试验合格。 3.7循环水系统上所有阀门均已校验,开关灵活、方向正确,并以编号挂牌。

联动调试方案

联动调试方案 一、系统调试工作整体组织: 总指挥:消防施工单位 需要配合的专业施工方:防排烟系统、强电系统、土建、电梯等 二、系统调试准备工作: 1. 电系统:现场各终端联动设备动力、照明、应急照明电源供应正常,系统自调完毕,设备运行良好,无故障,具备联动条件。应急照明系统自动投入功能正常。 2. 水系统:消防水池注满水,供水阀门打开,所有消火栓出水口关闭,室外管网畅通,室外消火栓使用正常。消防水箱具备稳压、补压功能,各种泄水口、排水沟到位,具备放水、排水条件。 3. 风系统:各种消防风机调试完毕,设备运行正常,各种阀类机械开启灵活,各种无源信号反馈正常。 4. 其它:电梯自检自验迫降功能正常,卷帘门自检自验功能正常,防火门闭门器功能正常。 三、系统调试步骤: 1. 自动报警系统 (1)消防控制中心联动报警主机,主备电源自动切换正常,主机各项功能符合设计及消防施工验收规范要求。对于现场自动报警设备逐一进行通电试验,模拟报警试验;联动控制模块逐一模拟手动通电试验,模拟控制模块动作以后末端联动设备的启停信号的反馈情况是正常、及时。 (2)所有联动控制模块功能实验合格后,进行终端设备的单点启动实验,即:有关消防联动设备的电源控制柜全部转换到自动状态(消防风机、消防泵、喷洒泵等),消防中心主机发出单点启动命令后,相应的联动设备应能启动,并且设备启动后消防中心主机应能接收到设备的启动状态信号。然后进行其他设备(照明强切、各种风阀、预作用电磁阀、电梯迫降的启动试验。 2. 消防广播通讯系统 事故广播及消防专用通讯试验:模拟报警试验时,主机收到报警信号通过报警主机自动开启消防广播,通知报警层及上下相邻层人员进行疏散,音量要求达到

高炉系统联动试车方案分解

(一)技术规定 1. (1) (2)各部位轴承、齿轮、减速机的润滑是否良好,防护罩是否齐全,转动处有无夹带的异物。 (3) (4) (5) (6) 2. (1)高炉使用静态电子秤称量,设定称量数值前的方法是:先将称量斗内的原料放空,电子秤表头显示数调零;启动工控机,调出电子秤数据设定画面,输入各个料仓每次的称量值、焦炭水份值,再调出选程画面,按装料顺序要求设定小周期和大周期、同装与分装及附加焦,设定完成后将上料系统各转换开关打到自动状态,即可按新的配料批重、车数、料序进行上料。 (2)设定焦炭电子秤的控制数值时,应特别注意焦炭电子秤按湿基称量, /(1 (3)仓下称量必须准确。焦炭、矿石称量误差规定必须小于料批重的千分 (4)

3. 根据值班室制定的装料制度编排上料程序。装料顺序中的O代表矿批、C代表焦批。 4.高炉上料操作程序 调整好电子秤设定值或微机控制有关数据,料序已设定完毕、称量漏斗已称好料待用;以上工作做好后,手动上料可按以下程序进行操作:(1)打铃(皮带启动电铃)一声,依次启动槽下 (2)按料单编排程序,打开待上原料的称量斗闸门,将料放入皮带,运至 (3)电子秤发出料空信号后,关称量斗闸门,通过称量控制系统使振动筛和电子秤开始工作,当称量斗原料重量达到设定数值时,电子秤发出料满信号,控制系统使振动筛停止工作; (4)料车对入料坑后,开料坑门使原料装入料车,同时通过机械联锁装置,使翻板与另一料斗接通; (5) (6) (7) 5.高炉自动上料操作程序:

二、高炉用微机控制自动上料时,编排微机上料程序同手动操作上料程序基本一样。当使用微机控制自动上料时,将操作台各开关转到自动位置,启动上料皮带后即可自动上料;当自动控制出现故障改用手动时,将操作台开关转到手动位置;较长时间停止上料,将转换开关打到零位(中位),关掉操作台总电源。 1. 三、一般不准在当前料型上增减车数和变换顺序,应在当前料型之后一批或第二批改变料型;零星加空焦应在附加焦中设定;如当前料型中某个料仓暂时无法正常工作,应临时改手动操作,再变换所用料仓的设定。 1.返矿操作注意事项 (1)启动皮带时,先启动提升机皮带,再依次启动2#、1#皮带。三条皮带都要保证正常运转。皮带上不得有杂物。 (2)经常检查提升机翻板信号及实际位置,防止面仓混料。 (3)经常检查面仓容积情况,面满时及时联系拉面工运走。 2.测入炉粉率:

天燃气锅炉调试试运行方案

锅炉房燃气热水锅炉调试试运行方案 信邦建设工程有限公司 2017年10月21日

目录 第一章编制依据 (3) 第二章工程概况 (3) 第三章试运行人员组织 (3) 第四章锅炉及其配套设备试运前检查及相关的准备工作 (4) 第五章安全注意事项 (9) 第六章锅炉及其相关设备试运行应急预案 (10)

第一章编制依据 本措施编制依据门头沟区军庄镇灰峪村锅炉房安装图纸并结合厂家的现场操作要求编制。 第二章工程概况 锅炉房新安装1台6吨WNS4.2-1.0/115/70-Q卧式内燃全自动燃气热水锅炉和1台4吨WNS2.8-1.0/95/70-Y(Q) 卧式内燃全自动燃气热水锅炉。现锅炉已根据要求施工完毕,达到试运条件,为了保证试运行顺利进行,特编制本次调试、试运行方案。 第三章调试、试运行人员组织 3.1为了确保锅炉的调试及试运行顺利进行,特成立专门的试运行小组: 组长:房立维 锅炉厂家技术人员:1人 司炉工:2人 电工:1人 维修工:2人 3.2 试运行时间安排: 与甲方、厂家统一协调试运行时间。 第四章锅炉及其配套设备试运前检查及相关的准备工作 一、总体试车 锅炉房所有设备的管路连接完毕,应进行总体试车。总体试车可分为:单机试车和联合试车。

(一)锅炉总体试车前的准备工作 1、锅炉是运行操作应具备的准备条件 燃气锅炉比燃煤锅炉危险性大得多,对司炉人员要求也高,在使用过程中要加强司炉人员的培训与管理。以确保锅炉安全经济运行。安装完毕的锅炉,在使用前必须具备以下条件,才允许投入使用: ①锅炉使用资料齐全; ②司炉工及水质化验员需持证上岗,操作证类别要与所操作的设备相符,司炉 工操作证类别应为燃气类别; ③锅炉各项管理制度要完善; ④锅炉房及辅助设备完好率达到100%; ⑤锅炉各项运行记录单完备; 2、锅炉试运行前的检查 试运点火前,对锅炉受压部件、附属设备、测量仪表进行全面细致的检查,是保证锅炉安全经济运行的前提条件。 ①锅炉本体及燃烧器的检查 a、锅炉内部检查 检查炉筒、炉胆、烟管、封头及拉撑等受压部件是否正常,有无严重腐蚀或变形、裂纹,炉内有无水垢、杂质、有无工具物件等遗留在内,同时,确认无人在锅炉时,方可关闭所有人孔、手孔、装入孔、手孔,盖时,应将压盖放正,孔盖之间应垫石棉橡胶圈或用石棉绳编制的石棉绳垫。 b、炉外检查 除检查锅炉本体外部有无损坏,还应检查炉膛内受热面、绝热保温层是否完整无损。检查炉膛内是否有残留燃料或烟垢。烟囱安装是否合理。 c、燃烧器检查 检查燃烧器安装位置是否合理,燃烧器是否便于维修,供热管路是否畅通、严密,气压表指示是否正确,风机、电机转向是否正确,风门开关是否灵活。负荷调节装置位置是否正确,点火电极、点火位置、小火位置、大火位置是否预设好。 ②锅炉附属设备的检查

循环水处理方案

. 循环水系统水质处理方案 1 前言 水是人类最宝贵的财富之一,地球上的淡水资源是有限的,可供人类利用的水资源就更少,节约水资源已刻不容缓。为此近年来国家在宪法中又颁发了水法这些做法都促进并强迫我们重视节约使用水资源,减少水的污染,以利工农业进一步发展和人类自身的繁衍。 为了使循环冷却水系统正常运行,确保换热设备的长期使用,防止循环水在使用中所生产的腐蚀、结垢及微生物污垢的危害,提高热交换设备的冷却效率,确保生产的正常运行,必须对循环冷却水进行水质稳定化学处理,这不仅能提高冷却效率,延长设备的使用寿命,并且对节约能源(节水、节电),减少大修费用及工作量和保护环境都有非常积极的意义。 根据对循环水处理的经验,再综合系统的特点,建议对循环水系统进行水清洗、化学清洗预膜,然后进入正常运行阶段。正常运行中投加氧化型杀菌剂和非氧化型杀菌灭藻剂来控制循环水系统的细菌、粘泥的大量滋生。 2 系统参数及水质状况 2.1 系统参数

专业资料 . 状质况2.2 水根据工厂的实际状况,采用软化水作为冷却塔的补水,补充水水质如下:

专业资料 . 从上表可以看出,如果该补充水未经过浓缩,在40℃的情况下运行,可以看出在供、回水管道、冷却塔中都呈腐蚀性,只有在换热装置表面80℃的情况下,才略呈结垢的特性,所以在此情况下正常运行,只需要用杀菌、缓蚀的化学品。在浓缩5倍40℃的情况下: 在浓缩倍数是5倍80℃的情况下:

通过以上分析,在5倍的浓缩倍数下运行,只需要进行杀菌灭藻。 3 系统水冲洗 3.1 清洗的目的 主要是冲洗在安装过程中进入地下管道和设备中的泥沙和焊渣,为化学清洗做准备。 3.2 冲洗前应具备的条件 3.2.1 为保证管道清洗效果,各使用循环水的车间,入户管阀门已经安装完毕,在入户阀前已经安装了旁路阀,避免管道中的泥沙和焊接的焊渣等进入到换热器中。 3.2.2 循环水泵已经安装完毕,机械、电气具备启动条件,冷却塔已经安装完专业资料 . 成,循环水的回水直接可以回到冷却水池,与上塔部分相连的管道已经拆开,避免堵塞冷却塔溅水装置和填料。 3.2.3 冷却塔的补水管路安装完毕,并具备补水条件。 3.2.4 每个循环回路上的所有使用循环冷却水的设备安装完毕。 3.3 冲洗步骤

联动试车方案

联动试车方案 一、联动试车的目的 1.利用氮气进行联动试车,检验装置的动/静设备、管道、阀门、仪表、电气以及DCS系统等的性能和质量是否符合设计和规范要求。 2.在联动试车过程中,投用开工蒸汽加热器(E1511)给变换气系统进行升温。 3.投用系统中的中、低压蒸汽发生器为系统降温,对系统中的连接法兰进行冷紧或热紧。 4.对系统内的气体连锁进行校检、测定实际的连锁。 5.模拟开车操作和事故处理,锻炼操作工,为实际的开车打好基础。 二、组织指挥和人员配备 1.净化车间负责编制(变换工序联动试车方案),并组织实施,施工单位、仪表及电修车间派人参加。 2.净化车间操作人员负责设备的检查、操作。 3.施工单位检修人员负责设备、管道、阀门的消缺以及法兰的冷紧和热紧工作。 4.仪表车间人员负责仪表、阀门以及DCS系统的消缺和调校工作。 5.电修车间人员负责电气方面的消缺和调校工作。 三、试车前应具备条件 1.系统内的设备、管线、仪表、阀门及其他管件等安装正确。 2.系统内的设备、管线的保温(除法兰连接处外)基本完成。 3.系统内设备位号、管道介质名称及流向标记完毕。

4.各动设备单体试车合格,处于备用状态;低温凝液泵(P-1503A/B)、高温凝液泵(P-1501A/B)、汽提塔底泵(P-1502A/B)。 5.相关的安全阀调校合格,安装正确。 6.仪表调试工作结束:报警及连锁整定值静态调试合格,联锁及调节阀动作正常。 7.界区内具备以下的公用工程条件中压氮气、低压氮气、仪表空气、循环冷却水、脱盐水,高压冷密封水、高压热密封水、低压锅炉给水、S25蒸汽。 8.试车工艺指标、连锁及报警值已经生产部门批准并公布。 9.生产记录表已经印刷齐全,发至岗位。 10.“变换岗位操作法”、“变换联动方案”已经印刷发给所有的参加试车工作的人员。 11.安全卫生、消防设施及防护器材处于完好备用状态。 12.系统最终气密性试验合格。 13.开车前确认表已全部确认。 四、联动试车程序 1.准备工作 1.根据PID图检查系统内的设备、管线、仪表及盲板,确认安装正确。 2.检查系统内所有的阀门位置,确认所有的工艺阀门及导淋放空阀关闭,调节阀手动关闭。 3.确认系统内的仪表和调节阀调试完毕,所有液位、流量及压力仪表的根部阀打开,导淋及排气阀关闭,处于随时可以投用的状态。 4.检查所有泵的轴承油位、油品,需要时,补充或更换合适的润滑油。 5.各中、低压蒸汽发生器液位补充到60%左右。

锅炉试车方案

1 车间试车总指挥: 车间主任调试指挥人: 工艺主任设备主任现场技术负责人: 安全员设备技术员工艺技术员调试验收负责人: 新项目部生产部技术管理人员参加人员: 工艺试车组成员设备保镖组成员施工安装人员电气、仪表人员中化人员 : 依据压力容器调试和新安装锅炉的试车规范进行。 1 检验设备的安装是否达到设计标准和技术要求。 2 检验设备的各性能参数是否达到设计值。三号锅炉的全部设备。 1 所有设备都已单体试车完毕,验收合格。 2 有关的风道、烟道具备使用条件。 3 风烟道的保温、防腐工作已全部结束。 4 与试车有关的电气、仪表满足使用条件。 5 锅炉各附属设备都已安装到位、验收合格。 6 化学清洗完毕。动力场试验完毕。 2 7 锅炉的控制操作系统安装检验完毕。 8 锅炉的全部调节阀、电磁阀、快关阀、电动阀、安全阀都以调试完毕,验收合格。 1 公用设施:(1)联系仪表送上报警信号,联锁,操作等仪表电源. 联系电气关上有关设备和阀门动力电源. (2)对盘上有关表计,手操器检查确认完好,阀门挡板盘上开关良好,位置与就地相符. (3)汽包两边就地水位计照明亮好. (4)各岗位照明充足,通讯好用。 2 锅炉本体及烟道的检查 (1)炉墙及风道应无裂缝,保温应良好,楼梯、平台通道完整畅通,本体周围应整齐、干净。 (2)燃烧室、烟道、除尘器内部无积灰、结焦及其它杂物。确认内部无人后将检查孔和看火孔严密关闭。 (3)各部位膨胀指示器完整,指示正确。 (4)安全门装置可靠好用,并在投用位置。 (5)本体吹灰器均退岀在炉墙外位置。 (6)水封槽完好,地沟盖板盖好。此时应向水封槽注水至正常。 3 烟、风档板的检查 (1)检查烟道,风道挡板传动装置应完好,开关灵活,开度指标正常. (2)风烟挡板启动前应按以下表格检查确认 3 4 汽水系统的检查 (1)汽水系统所有管道,保温应完好,支吊架完好。 (2)汽水系统所有截门完好,调节门调节装置、远方操作机构应完整、灵活好用,开关方向与标志相符,开度正确。 (3)启动前各截门开关位置要按一表详细检查确认。风烟系统序号名称数量位置 1 送风机进口调节挡板 1 关/自动 2 四角喷燃器风箱调整风门4×4 3/5-5/5 开度 3 送风机出口挡板 1 开/自动 4 引风机入口调节挡板 1 关/自动 5 引风机出口手动挡板 1 关 6 二次风各角总风门 4 开 7 暖风器进出口阀 2 根据环境而定给水系统名称位置数量名称位置数量给水主路前后手动截止门2关汽包两边就地水位计汽侧一门、二次门2×2 开给水主路调节门1关汽包两边就地水位计水侧一、二次门2×2 开给水大旁路手动截止门1关汽包两边就地水位计放水门1×2 关给水小旁路手动一、二次门2关汽水侧边通放水门2×2 关给水管路空气门一、二次门 2 关连续排污一次门2关给水管路调节门前后疏水一、二次门 4 关定期排污一次门 22 关 4 加药管线一、二次门 2 关连排二次电动门 2 关省煤器入口截止门 1 关事故放水一、二次门2关连续总管一二次门 2 关定期排污电动门 17 关省煤器入口截止门小旁路 2 关炉水取样一、二次门 1 开连排扩容至定排扩容

循环水技术方案样本

目录一工程概况 二编制依据 三施工准备 四施工程序及部署五施工技术要求六质量保证措施七施工进度计划

一、工程概况: 本工程为XXXXX限公司年产吨青霉素工业钾盐工程循环冷却水车间工艺管道安装工程。该工程有管道约170米,最大管径DN1400,最小管径DN100,有阀门41个、弯头20个、三通24个、法兰235个。循环冷却水车间共两层,主要管道在-1.2米处。该车间工艺管道属低压管道,安装时要做好各工种之间的协调工作。 二、编制依据: 1循环冷却水车间给水排水设计施工图及相关说明 2《工业金属管道工程施工及验收规范》(GB50235-97) 3《工业金属管道工程质量检验评定标准》(GB50184-93) 4《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98) 三、施工准备: 1组织专业技术人员进行图纸会审,并做好会审记录。 2组织施工人员熟悉施工图、学习规范、作技术交底,察看施工现场,全面了解现场情况,做到心中有数。 3准备好施工记录表格和质量检查表格。 4施工现场具备”三通”、”一平”即通水、通电、场地平整等施 5设备安装完毕,而且精平完。 6施工人员、机具等进入现场,用电设备一定要做好防漏电准备,有关量具要经校验并合格。 7施工主要材料、辅助材料进入施工现场,并具有出场合格证。

8各批类阀门要进行百分之十抽查,并进行现场试漏。 9管道安装前与管道有关的土建工程检验合格并满足安装要求,与管道连接的设备要找正合格且固定完毕。管道、管件、阀门内部要清理干净,用于管道安装的预埋件、预留孔要满足安装要求。 10施工主材要堆放整齐,不同材质的管道要分开放置,如露天存放要做好防雨措施。要严格材料管理制度、设专人管理并限额领料。 四、施工程序及部署: 1施工程序 施工准备→→管道及支架预制→→→管线铺设安装→→管道系统试压材料检验→→管道防腐→→↑↓实物交接←←单位工程验收←←管线水洗吹扫←←单体试车←←焊口防腐 2管道的安装本着先大后小先上后下的原则组织施工。 3施工工期短、交叉作业多,要求技术人员与班组长之间多沟通多协调,确保施工质量及安全。 五、施工技术要求: (一)安装要求 1管道施工前必须持图纸与现场核对,发现问题及时提出及时解决。 2预制完毕的管段应将内部清理干净并及时封闭管口。 3各种类型的阀门应从每批中抽查10%且不少于1个,进行壳体压力试验和密封试验,当不合格时 应加倍抽查,仍不合格时,则该批阀门不得使用,现场试验合格后方可安装。

水联动试车方案

水联动试车案 目录 1.编制依据 (3) 2.试车目的、预期效果和要求 (3) 3.联动试车组织机构 (4) 4.试车准备工作 (4) 5.试车项目 (5) 6.预处理工序联动试车步骤 (5) 7.萃取工序联动试车步骤 (12) 8.后处理工序联动试车步骤 (17) 9.设备的检修及整顿 (31) 10.安全、环保措施 (32) 11.注意事项及其它事项 (32)

1.编制依据 1.1 《化学工业大、中型装置试车工作规》,HGJ231-91 1.2 《化工装置实用操作技术指南》,化学工业出版社出版 1.3 《省安全生产条例》 2. 水联动试车目的、预期效果和要求 2.1试车目的 当装置的设备、工艺管线、电气、仪表等安装调试、试压、试漏、吹扫、气密试验进行完全且合格后,就应该对系统进行带负荷的联动试车,联动试车的目的是打通流程,调试仪表,检验FCS工作状态,锻炼操作工,暴露装置中存在的问题并及时改进,取得各面操作的第一手资料,验证系统的安全性、完整性。 2.1.1 水联动试车是以水为介质,模拟化工试车程序,对生产工艺流程和设备、管道、阀门、仪表、自控系统等进行一次全面检查,消除系统存在的缺陷和隐患,也是对装置的设计和安装质量进行全面检查。 2.1.2 对操作人员进行一次全面的训练和熟悉操作,提高操作人员的技术水平,为投料试生产创造条件。 2.1.3 调校仪表及自控系统运行正常是水联动的一项重要工作。每一个检测点及每一个调节系统必须经操作人员逐一验收,完全调校合格才能结束水联动试车工作。 2.1.4 通过水联动试车,彻底清洗出系统的脏物、杂物。防止杂物在试生产过程中堵塞设备、管道、阀门、仪表元件或损坏机泵。 2.1.5 检验工艺水、蒸汽、循环水、脱盐水、热水、工厂空气、压缩空气、电力电气设备等的供应和运行情况。 2.2试车预期效果

燃气锅炉选型方案

燃气蒸汽锅炉计算方案 中国河南 太康XXXXXX锅炉有限公司

燃气蒸汽锅炉计算方案 一、贵公司要求基本条件为: 1、煤气出口温度 出口温度500-600℃ 2、含尘量 煤气为粗煤气,未经提苯、脱焦油加工。 二、锅炉参数 1、工作压力p=1.25MPa 2、对应的饱和蒸汽温度t = 194 ℃。 3、1.25MPa、过热蒸汽温度t1 = 194℃时的过热蒸汽焓r’’= 2793.2 KJ/Kg(查表) 4、锅炉的热效率η= 88% 5、20℃、1.25MPa时的饱和水焓r/ =84.8KJ/Kg(查表) 三、计算20吨燃气锅炉所需的燃气量 1、20T蒸汽所能携带的总热量 Q Z=20×1000×2793.2 =55864000 KJ 2、所需输入的热量为 Q= Q Z÷η =63481818.18 KJ/h 3、煤气的热值Q d = 5300 KJ/ m3(实际测验值) 4、所需煤气量为 G= Q÷Q d = 11977.7 m3

四、直径3600煤气发生炉的产气量 1、水煤气产量G=12000m3/h 2、单位时间产生的煤气完全燃烧所能提供的热量 Q R = G×Qd =12000×5300 =63600000 KJ/h 比较: Q R>Q 所以直径3600煤气发生炉的产气量能够满足型号为SZS20-1.25-Q的锅炉所需燃气要求 五、SZS20-1.25-Q型燃气锅炉结构简介及使用说明 (一)、结构简介 SZS型燃油气快装蒸汽锅炉采用典型的锅筒纵置式“D”型布置结构形式,燃烧方式采用微正压燃烧。它由上下锅筒、膜式水冷壁、对流管束、过热器(仅过热蒸汽炉有)及省煤器组成,燃烧器布置在前墙,燃料在炉膛内燃烧后,烟气经过过热器、对流管束及省煤器排入烟囱。 (二)、性能特点 该系列锅炉有如下特点: ⑴采用双锅筒“D”型布置,结构紧凑,占地面积小,火焰充满度好。 ⑵锅炉采用下支承方式,能自由向上膨胀。 ⑶炉膛水冷壁及对流烟道均采用膜式壁结构,气密性好,适于正压运行,并有效降低耐火材料的使用及维修工作量。 ⑷外包装护板采用压制护板,外形美观。 ⑸炉膛设有检查孔,为使用、维修提供了极大方便。炉顶设有防爆门。 ⑹采用快装形式,能有效缩短安装周期。 ⑺采用高热阻材料作为绝热层,保温性能良好。 ⑻带有尾部受热面(省煤器),能有效控制排烟温度,锅炉热效率高。 ⑼整台锅炉座在钢性很强的底座上,安装运输方便。 ⑽采用全自动比例调节燃烧器,燃烧效率高并具有点火程序控制及超压、

选矿试车方案

仙人桥矿业公司 选矿联动试车方案 编制人:张德兴 2011年4月6日

仙人桥矿业公司选矿试车方案 一、前言 仙人桥选矿基建工程预计于2011年3月底基本完工,除部分厂区道路、场坪及护坡等土建工程外,厂房建筑、设备安装、工艺管道连接安装、供配电系统安装可全部完工。另外破碎、磨选及ф9、ф12、ф18三台浓缩机等大部分选矿设备单机试车已于2010年10月22日至11月4日完成,剩余的一台斜板浓缩机和六台陶瓷过滤机选矿主要设备虽未进行单机试车,但根据斜板浓缩机和陶瓷过滤机的设备特点以及设备厂家的建议,单机试车可与联动试水同时进行,从现场情况来看四月份选矿系统可具备联动带水试车条件。 根据矿业公司年初制定的今年六月初选矿系统实现投料试生产的目标,结合上述选矿基建工程现场施工情况,现计划4—5月份相继开展选矿系统联动带水试车和重负荷联动试车以及试车后的系统整改。为保证选矿系统联动带水试车和重负荷试车按计划有条不紊地顺利进行,特制定本试车方案。 二、试车阶段的划分与工作目的及前提条件 仙人桥1000吨/日选矿厂生产系统试车需在设备、供配电及主体工艺管线基本就位的条件下进行,按相关规范要求,试车工作将分为设备单机调试、无负荷联动(带水)试车、重负荷联动试车三个阶段。 (一)设备单机调试 1. 单机调试的概念:即系统内符合无载荷条件启动的设备按照设备说明要求进行的无负荷单机通电运转。 2. 单机调试的目的:通过单台设备连续平稳运行,检验设备的安装质量、制造质量及基本运转状态是否满足设备性能要求。 3. 单机调试的前提条件:设备应完成各分部单独调试,以及各分部与主机连接后的联合调试,并确保各分部性能合格、分部间能有效连接,满足设备正常运行条件。 (二)无负荷联动(带水)试车 1. 无负荷联动(带水)试车的概念:即全流程系统中所有能够带水运行的工艺设备,采用介质—水模拟含固体物料的矿浆流依次通过系统各设备、溜槽、工艺管线等设施,并实现系统内所有工艺设备联动运转调试;对于不能够带水运行的破碎系统工艺设备,则通过启动系统内所有设备,实现系统内所有工艺设备联动联锁运转调试。 2. 无负荷联动(带水)试车的目的:通过工艺操作上可以联动的设备无负荷或带水连续平稳运行,检验系统中所有设备及工艺设施在制造、设计、安装质量上能否满足设备载荷、联动、连锁、自动控制等基本运行要求,并通过整改完善达到满足重负荷联动试车的条件。同时通过无负荷联动(带水)试车,培训上岗人员掌握设备启动、停机操作、联动程序以及设备运行中的操作要领。 3. 无负荷联动(带水)试车的前提条件:单机调试完成、工艺设施完善。

联动试车方案

********工厂联动试车方案 1.编制说明 1.1本次试车目的是检验设备在联动运转情况下相互能力相互匹配情况,能否满足产能需要,设备管道是否满足要求,配管是否合理,在连续运转工程中公用工程系统、仪表系统、安全环保设施是否满足使用,暴露出设计、安装中的不足,以便进行后期调整。 1.2本方案适用于******工厂。 1.3压滤系统使用水代替物料,检验压滤机的各动作、联锁是否正常即可。 1.4干燥系统检验各控制点联锁是否正常即可。 2.联动试车应具备条件 2.1设备条件 1.1.1现场施工已经全部结束,施工器械、工具已全部撤出;临时用电线路、临时配电盘已全部拆除;平台及墙壁孔洞封堵完成。 1.1.2管道、设备已经吹扫、打压完成;管道、设备保温着色、标识完成。 1.1.3压力管道已通过无损检测,检测结果合格,并取得相关部门发放证书。 1.1.4各设备已经按要求进行润滑,润滑油型号使用正确。 1.1.5各设备已经单机试车完毕,在单机试乘过程中出现的问题已经全部解决,并通过再次验证。 2.2现场条件 1.2.1现场卫生已进行清理,无异物,各通道畅通。 1.2.2照明良好,灯具照度可以满足视镜、仪表等观察要求光线。 1.2.3设备、管线已擦拭干净,无油污。 2.3人员 2.3.1为保证联动试车安全、有序进行,参与式车人员必须经过培训,对设备、工艺、试车方案熟练掌握。操作人员经培训合格,取得作业资格,具备上岗操作能力。特种作业人员已取得相关部门培训上岗资质。 2.3.2成立试车领导小组,明确人员责任。 2.4与试运转有关的水汽气等公用工程及电气、仪表系统满足投用要求。 2.5试运转所需动力、仪表气、自来水、压缩空气等已调试完毕,并能保证供应。 2.6试运转方案已经批准。 2.7试车使用洁净水代替物料,试车前应将丙烯腈储罐、异戊烷储罐、异辛烷储罐加入部分水,水量以满足投料模拟量即可。 3.联动试车 3.1试车前检查

燃气锅炉运行方案..

燃气锅炉房 运 行 方 案 编制日期:2014年11月

目录 一、燃气锅炉操作规程 二、司炉工人职责 三、巡回检查制度 四、锅炉设备维修保养制度 五、锅炉工交接班制度 六、水处理人员职责 七、锅炉水质管理制度 八、锅炉房安全保卫制度 九、事故应急预案

燃气锅炉操作规程 一、启动前的准备: 1、检查各种仪表,计量器是否正常。 2、打开锅炉排气阀门,除去锅炉内压。 3、确认给水槽内水位,打开给水总阀,水泵进、出口阀门。 4、确认加药箱内是否装有药液 5、确认锅炉给水是否是软化水 6、确认主蒸汽阀是否关闭。 二、启用 1、打开燃料总阀门(气体压力有异常时,连锁指示灯会点亮)。 2、打开锅炉的电源开关,电源指示灯亮。 3、将运转开关置于【自动】,运转指示灯亮,此时设备自动控制锅炉内水位,若水位在低水位标准线以下时(低水位指示灯亮),给水泵启动;当水位达到规定水位标准线时,水泵停止运转(低水位指示灯灭)。确认给水泵停止运转后打开燃烧开关,再按“燃烧”启动按钮,此时锅炉进入自动点火、燃烧状态。经过20~30秒燃烧前炉内换气后,点火燃

烧器点火燃烧,经过小火燃烧预热后,主燃烧器点燃,进入大火燃烧状态,炉压达到常用压力后,缓慢打开主蒸汽阀进行正常供汽。 三、停止 1、按“停止”燃烧按钮,此时锅炉燃烧器熄灭、风机继续运转约20秒。 2、送风机停止运转后、将燃烧开关、运转开关置于“OFF”,关闭总电源。 3、关闭给水总阀、水泵进口阀门、水泵出口阀门。 4、关闭主蒸汽阀门、燃气阀门、电源开关。 四、排放 1、运行前排放: 每产生32-40吨蒸汽进行一次排渣、排污。 打开锅炉排放阀门,进行炉水全排放。 完成排放后,关闭排放阀门,打开运转开关,进行锅炉给水。 2、运行中排放 灭火20秒以上,等到风机停止运转,炉内压力降至0.15Mpa后缓慢打开排放阀门进行排放,排放完后关闭排放

单机试车方案分解

1、概述 为完成云南磷化集团有限公司50万吨/MDCP 30万吨/年磷酸装置试运工作,特编制此方案,指导各施工作业人员能够以优质的质量、高效的方式完成现场单体动设备试车任务。 2、编制依据 ◇《机械设备安装工程施工及验收通用规范》GB50231-2009 ◇《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010 ◇《化工机器安装工程施工及验收规范通用规范》HG20203-2000 ◇机泵设计文件 ◇机泵厂家提供的安装使用说明书 3 、单机试运转的组织及分工 单机试车应成立试车领导小组并下设执行班组,负责单机试车的组织及协调工作,相关单位应配有相应的仪表、电气、设备等专业的技术人员及钳工、管工、电焊工、仪表工、电工等人员,参加试车人员应明确任务,各负其责,服从试车领导小组统一安排。 3、1、试车人员职责及组织 表一,试车领导小组组成及职责

3、2、单机试车工作程序 参加单机试车的各方应严格按单机试车工作程序框图进行试车,以确保单机试车工作的顺利开展。 单机试车工作程序框图

4、搅拌器单机试车方案 4、1 试车目的和要求 磷酸装置各类搅拌器的单机试车,其目的是对已安装好的各该类设备进行机械性能和安装质量检验,为磷酸装置联动试车和化工投料试车创造良好的条件。 4、1试车时间及检验项目 1)试车时间:在正常工况下连续运行2小时 2)检验项目:测量温度 ●各部位轴承温度 ●电机的温度 3)测量减速器及电机振幅 4、2、试车前应具备的条件 1)搅拌器等设备安装经检查符合有关要求,施工记录及有关资料齐全。 2)电气、仪表安装完毕,并经调试符合有关要求。 3)试车用润滑剂已备好。 4)试车用记录表已准备完毕。 5)防火器材准备就绪。 6)搅拌器容器内充水查漏完毕符合要求,并充水至正常液位(液位高度必须浸没搅 拌器浆叶)。 7)试车场地清洁。 8)电机已单试符合要求。 4、3 试车前的准备工作 1)检查电机接线是否符合要求。 2)向减速器加润滑油至正常油位。

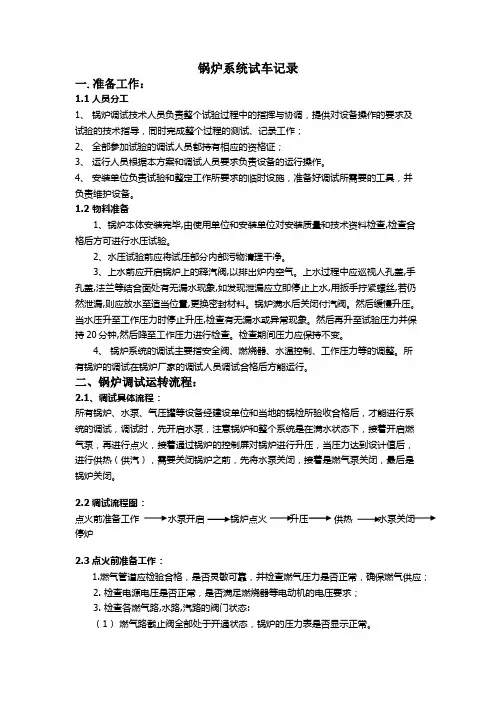

锅炉试车计划

锅炉系统试车记录 一.准备工作: 1.1人员分工 1、锅炉调试技术人员负责整个试验过程中的指挥与协调,提供对设备操作的要求及 试验的技术指导,同时完成整个过程的测试、记录工作; 2、全部参加试验的调试人员都持有相应的资格证; 3、运行人员根据本方案和调试人员要求负责设备的运行操作。 4、安装单位负责试验和整定工作所要求的临时设施,准备好调试所需要的工具,并 负责维护设备。 1.2 物料准备 1、锅炉本体安装完毕,由使用单位和安装单位对安装质量和技术资料检查,检查合 格后方可进行水压试验。 2、水压试验前应将试压部分内部污物清理干净。 3、上水前应开启锅炉上的释汽阀,以排出炉内空气。上水过程中应巡视人孔盖,手 孔盖,法兰等结合面处有无漏水现象,如发现泄漏应立即停止上水,用扳手拧紧螺丝,若仍 然泄漏,则应放水至适当位置,更换密封材料。锅炉满水后关闭付汽阀。然后缓慢升压。当水压升至工作压力时停止升压,检查有无漏水或异常现象。然后再升至试验压力并保持20分钟,然后降至工作压力进行检查。检查期间压力应保持不变。 4、锅炉系统的调试主要指安全阀、燃烧器、水温控制、工作压力等的调整。所 有锅炉的调试在锅炉厂家的调试人员调试合格后方能运行。 二、锅炉调试运转流程: 2.1、调试具体流程: 所有锅炉、水泵、气压罐等设备经建设单位和当地的锅检所验收合格后,才能进行系 统的调试,调试时,先开启水泵,注意锅炉和整个系统是在满水状态下,接着开启燃 气泵,再进行点火,接着通过锅炉的控制屏对锅炉进行升压,当压力达到设计值后, 进行供热(供汽),需要关闭锅炉之前,先将水泵关闭,接着是燃气泵关闭,最后是 锅炉关闭。 2.2调试流程图: 点火前准备工作水泵开启升压供热水泵关闭 停炉 2.3点火前准备工作: 1.燃气管道应检验合格,是否灵敏可靠,并检查燃气压力是否正常,确保燃气供应; 2. 检查电源电压是否正常,是否满足燃烧器等电动机的电压要求; 3. 检查各燃气路,水路,汽路的阀门状态: (1)燃气路截止阀全部处于开通状态,锅炉的压力表是否显示正常。

焙烧系统循环水站试车方案

云南文山800K t/a氧化铝工程焙烧系统—循环水站单机负荷

编制: 审核: 批准: 十四冶文山铝业工程项目部 2011年09月14日 目录 一、工程概况 (2) 二、主要设备技术参数及性能表 (3) 三、试车方案编制依据 (4) 四、试车达到的条件及试车前的准备 (5) 五、试车步骤 (7) 六、设备运转中应注意的事宜 (13) 七、试运转安全保证措施 (14) 八、试运转安全技术措施 (15) 九、附录I 试车人员组织 (15) 十、附录II试车人员机构组织 (16) 十一、附录III检测量仪器及工具 (17) 十二、试车时间安排表 (20)

一、工程概况 焙烧循环水站为新建工程,主要设备为:3台冷水泵,2台旁滤泵,1台潜水排污泵,1台全自动净水器。在单机空负荷试运转时,泵类设备试运转只能对其传动装置进行试运转,为了满足泵类单体负荷试运转,必须有足够的水源,附属设备单体试运转合格。

二、主要设备技术参数及性能表

三、试车方案编制依据 1、云南华昆技术股份公司设计的施工工艺蓝图、贵阳铝镁设计院设计的施工工艺变更图及电气原理图 2、设备随机安装资料 3、设备随机安装使用说明书 5、《现行建筑安装规范大全》-设备安装篇 6、《机械设备安装工程施工及验收通用规范》-GB50231-2005 9、《压缩机、风机、泵安装工程施工及验收规范》-GB50275-2005 10、《轻金属冶炼机械设备安装》-YSJ412-92 11、《冶金机械设备安装工程施工及验收规范》-YJB-82 12、《电气装置安装工程旋转电机施工及验收规范》GB50170-92; 13、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-2005 14、《电气装置安装工程电缆线路施工及验收规范》 GB50168-2005; 15、《电气装置安装工程高压电气施工及验收规范》 GBJ147—2005; 16、《电气装置安装工程电力变压器施工及验收规范》GBJ148—2005; 17、《电气装置安装工程电气设备交接试验标准》 GB50150-2005; 18、《工业自动化仪表工程施工及验收规范》 GBJ50093-2005; 19、《工业金属管道工程施工及验收规范》 GB50235-2005; 20、《工业金属管道工程质量检验评定标准》 GB50184-2005; 21、《通风与空调工程施工及验收规范》 GB50243-2005; 22、《电气装置安装工程电缆线路施工及验收规范》 GB50168-2005; 23、《电气装置安装工程接地装置施工及验收规范》 GB50169-2005; 24、《电气装置安装工程起重机电气装置施工及验收规范》GB50206-2005; 25、《电气装置安装工程配线工程施工及验收规范》 GB50258-2005; 26、《电气安装工程电气照明装置施工及验收规范》 GB50259-2005;

设备安装工程联动试车方案

*****矿业****站安装工程试运行方案编制单位:****集团有限公司***项目部 2016 年12月 18日

*****矿业公司*******安装工程试运行方案 一、工程概况: 建设单位:****矿业有限公司 工程名称:*****工程 工程地点: ***县****镇 本工程为年产***吨***设备安装工程,工程地点位于***省***市***县***镇。本工程主要包括往座式给料机、圆锥破碎机、回旋破碎机各1台、振动筛2台、行车4台、胶带运输机9部、震动给料机24台、液压站、稀油润滑站、非标设备制作安装、管道安装、动力配电系统安装等子工程。 经与甲方、钢构、土建等各方面的积极配合,设备、电气、管道均已进入后期施工阶段。为确保安全生产,设备试运一次成功,特制定本试运转措施。 二、试运转前的准备: 1、清扫所有设备、槽体内的杂物,并清扫干净,严禁有杂物特别是电焊头、碎铁等进入管道、破碎机、泵等设备中,以防损伤设备。 2、清理设备周围杂物,做好设备试运现场的安全保护工作。 3、检查所有设备安装质量是否符合要求,地脚螺栓及连接螺栓按要求连接紧固。 4、检查各设备润滑情况,要求润滑良好,设备加注油正确。 5、用手盘动减速器、电机等转动部件,转动应平稳正常,无异常声音。 6、高压配电柜、变压器、高压电缆试车前应由专业人员对高压配电柜进行整定,整定值达到设计要求,变压器及其相关的高压电缆进行耐压实验,确认无误方可投电使用。 7、检查电气系统,要求电气设备接线正确牢固,电气保护整定符合要求,接地保护性能良好可靠。

8、设备试运要由施工单位施工负责人统一指挥,并配备对讲机,要求每台设备均有专人负责并配备统一的内部联络电话,保证信号畅通。 9、回旋破碎机、圆锥破碎机等设备试运时由设备厂家技术人员负责现场调试、作技术指导工作。 10、调试人员由甲方、设备厂家和施工单位共同组成,试运前应由建设单位组织召开试运转专题协调会议,对所有参加调试人员进行明确分工,责任到人,发现问题逐一记录并及时处理。 11、单机试运以施工单位为主,甲方配合;联动试车、重负荷试车以甲方为主,施工单位配合。 三、单机试运转: (一)、带式输送机单机试运: 1、电动滚筒应在不高于40°C的环境温度下工作。 2、电器控制线路中应安装与所选用的电动滚筒相配套的过载、单相运行及紧急制动等保护装置,并使机体外壳有良好的接地。 3、输送机的所有零部件均应按照有关规定准确无误的进行安装,方可进行试车。试车时点动开车,电机转向正确(如有逆止器应把电机与减速机联轴器拆开,确认电机转向与运煤方向一致后再把联轴器联接); 4、试车应分为空载及负载两个阶段进行。空载时,整机应运转平稳,无冲击及较大的周期性噪音。开车空负荷运转4h后,各轴承温度不超过70℃,温升不超过35℃,胶带运转平稳无跑偏、打滑现象,上、下托辊转动灵活;保护、制动装置灵活可靠,运转时无异常声音; 5、负载试车应在空载试车一切正常后进行,试车时,应先开车后投料,并使物料均匀、连续和缓慢的投入,停车前应先停止加料,待物料排空后再停车。 6、输送机输料前,应先空转片刻,带正常运行正常后方可投料。 7、物料的投放应均匀、连续,并避免超载。 8、生产过程中应尽量避免输送机的频繁启动和制动。

相关主题
文本预览
相关文档 最新文档
