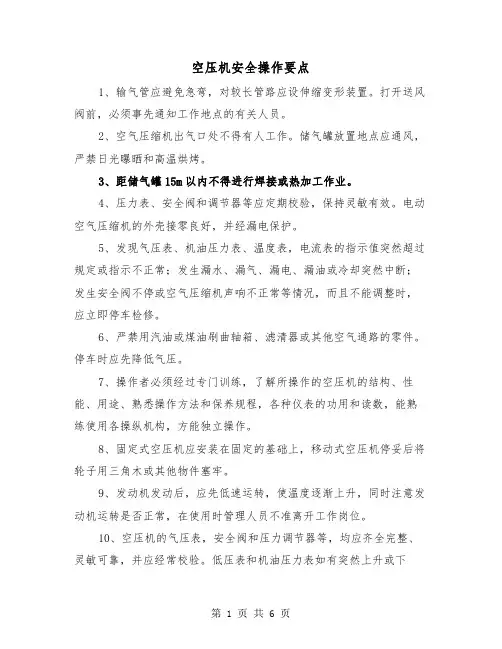

空压机安全技术措施

根据资源整合《初步设计》、《安全专篇》对压风系统的要求,我矿需要重新设置空气压缩机及储气罐2套(一投一备)、压风管道2套,为保证安装工程施工安全和施工质量,为确保工程安全顺利的进行,特编制如下施工安全技术措施。

一、工程概况

1.1施工地点:地面空气压缩机房

1.2施工时间:2010年3月20日至2010年9月1日

1.3施工内容:

1、SA-75A空气压缩机2台。

2、配套储气罐2台。

3、DN89无缝钢管压风主管600m。

4、DN57无缝钢管压风支管2600m。

二、施工前准备

2.1技术准备:抽调有经验的技术人员组成施工队伍,根据设计内容做好图纸会审和(安全)技术交底工作,并组织施工人员学习施工安全技术措施。

2.2施工工器具准备:作业人员劳动防护用品、消防器材、安装工具及测量仪表、起重作业的绳具吊具。

三、劳动组织

电钳工2人,辅助工5人,安检员1人;按8小时工作制。

四、主要施工工艺

1、压风设备采用货车货运至地面压风机房。

2、进入室内安装时使用手拉葫芦调整位置。

第 2 页共 6 页

3、设备双回路供电由地面变电所经电缆进入压风机房。

4、压风管路采用法兰连接。

5、压风管路刷防锈漆作防锈处理。

6、管道入井处不少于2次防雷接地,接地电阻不大于5欧姆。

7、压风管道入井安装高度不小于0.5米,固定牢靠并刷防锈漆作防锈处理。

五、施工安全技术措施

1、根据设计资料、本工程特点,作业前编制施工作业规程,严格按照程序进行审批、贯彻、学习签名。严格执行一工程一措施,特殊工程另编写专门补充措施,并认真贯彻,严格执行措施。

2、工程施工过程中以现场安全管理和现场质量管理为重点。

3、每班当班安全工作、工程质量具体由根班安全员和施工员负责,矿、队两级领导班子、工程管理领导小组成员,定期和不定期进行检查。对安全隐患必须及时处理,并建立工程质量检查、验收制度。

4、在设备提升和吊装施工过程中,要设置警戒,严禁无关人员进入起重设备作业范围。

5、设备起吊安装时要选择符合起吊要求的绳具吊具,安装人员禁止进入起吊物件下放作业并且要保持安全距离。

6、严格执行《停送电制度》、《验放电制度》做到专人停送电。

7、地面电火焊作业时,作业人员必须按规定佩戴合格的劳动防护用品,作业前清除作业场地20米范围内的易燃易爆物品,并对作业点进行洒水,同时至少配备干粉灭火器1台、CO2灭火器1台和0.3m3消防砂,保证施工安全预防火灾。作业完工后,必须对场地残余火星清理洒水并派专人观察避免死灰复燃。

8、严格按标准施工,保证安装工程质量。

第 3 页共 6 页

9、安装完成后,必须经质量检验合格后方可进行试运行。

10、试运转期间,人员应原离设备运转部位,试运转期间详细记录参数,试运正常后,方可报完工。

11、杜绝“三违”,经常对施工人员进行“煤矿三大规程”安全意思的宣传、培训工作,增强施工人员的安全意识。

六、施工质量要求

设备安装:

1、空压机采用地平上减震垫体安装,机体纵横水平度严禁超过0.2/1000。

2、机组设备之间不少于0.8m检修空间。

3、电气设备必须保护接地,接地电阻不大于2欧姆。

4、连接管道闸阀不漏气,不漏油。

5、保护装置整定值正确。

6、管道入井安装高度0.5m,表面做防锈处理。

空压机供电:

1、空压机设双回路供电,一投一热备。

试运转

1、通风机运行试运转必须符合设备技术文件和《机械设备安装工程施工及验收规范》的规定。

2、空压机负荷试运转4~8h。

3、空气压缩机能安全起动,升压、释压、运行正常。

4、空气压缩机的排气压力等性能指标应达到设备技术文件的规定。

5、各运动部件无异常声音,各连接部件无松动现象,无漏气、

第 4 页共 6 页

漏油及漏水现象。

6、空气压缩机的安全阀、油压保护、断水保护、信号及超温保护等保护装置必须符合设计要求,且动作灵活可靠。

7、滚动轴承温度不高于80℃。

第 5 页共 6 页

仅供参考[整理] 安全管理文书

整理范文,仅供参考!

日期:__________________

单位:__________________

第6 页共6 页
