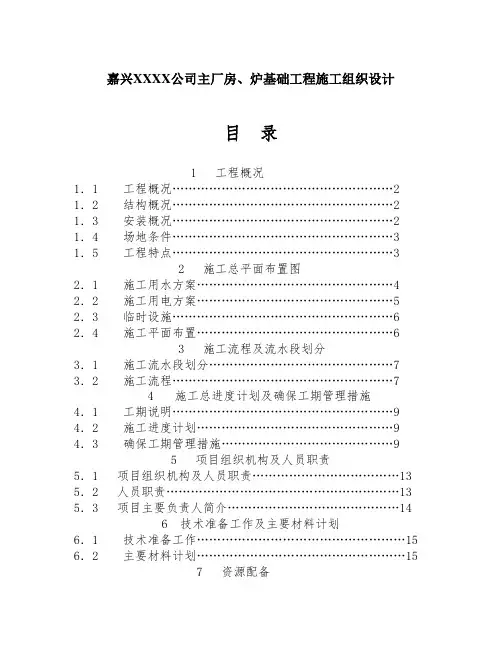

嘉兴XXXX热电有限公司主厂房、炉基础工程施工组织设计

目录

1工程概况

1.1工程概况 (2)

1.2结构概况 (2)

1.3安装概况 (2)

1.4场地条件 (3)

1.5工程特点 (3)

2 施工总平面布置图

2.1 施工用水方案 (4)

2.2 施工用电方案 (5)

2.3 临时设施 (6)

2.4 施工平面布置 (6)

3 施工流程及流水段划分

3.1 施工流水段划分 (7)

3.2 施工流程 (7)

4施工总进度计划及确保工期管理措施

4.1 工期说明 (9)

4.2施工进度计划 (9)

4.3确保工期管理措施 (9)

5 项目组织机构及人员职责

5.1 项目组织机构及人员职责 (13)

5.2 人员职责 (13)

5.3 项目主要负责人简介 (14)

6 技术准备工作及主要材料计划

6.1 技术准备工作 (15)

6.2 主要材料计划 (15)

7 资源配备

7.1 施工机械一览表 (16)

7.2 主要周转材料一览表 (16)

7.3 施工计量检测仪器一览表 (16)

7.4 劳动力配备 (16)

8主要分部分项工程施工方法及技术措施8.1 工程测量 (17)

8.2 土方工程 (17)

8.3 钢筋砼结构工程 (18)

8.4 装饰工程 (23)

8.7 防水工程 (28)

8.8 脚手架工程 (30)

8.9 钢结构工程 (32)

8.10 水电安装工程 (48)

9 重要结构及特殊结构部位施工方案

9.1 汽机小岛结构施工方案 (65)

9.2 砼煤斗结构施工方案 (71)

10 质量目标及确保工程质量的措施10.1 质量目标 (73)

10.2 总体施工保证措施 (73)

11 安全生产保证措施

11.1 安全生产规定 (85)

11.2 安全技术措施 (85)

11.3 消防防盗措施 (86)

12 文明施工及工地标准化管理

12.1 文明施工目标 (88)

12.2 场容场貌 (88)

13 季节性施工及排水措施

13.1 季节性施工措施 (90)

13.2 排水措施 (90)

14 质量通病预防措施

14.1 钢筋锈蚀、混料预防措施 (91)

14.2 钢筋保护层位置不准确预防措施 (91)

14.3 混凝土柱外伸钢筋偏位预防措施 (91)

14.4 露筋预防措施 (91)

14.5 模板上口不直、宽度不够预防措施 (91)

14.6 模板中部下桡预防措施 (91)

14.7 混凝土和易性差预防措施 (92)

14.8 混凝土麻面预防措施 (92)

14.9 混凝土蜂窝预防措施 (92)

14.10 混凝土缝隙夹层预防措施 (92)

14.11 混凝土缺棱掉角预防措施 (93)

14.12 混凝土表面裂缝预防措施 (93)

14.13 卫生间楼地面泛水渗漏预防措施 (94)

14.14 墙面抹灰空鼓、裂缝预防措施 (94)

15 成品保护预防措施

15.1 成品保护措施 (96)

16 降低成本措施

16.1 降低成本措施 (97)

17 其它有关管理措施

17.1 信息管理 (98)

17.2 统计技术运用 (99)

17.3 回访保修 (99)

18 附录

1.项目组织机构网络 (100)

2.质量管理组织网络 (101)

3.安全管理组织网络 (102)

4.文明施工组织网络 (103)

19 附图、附表

1.施工总平面布置图 (104)

2.施工逐日进度计划表 (105)

3.施工进度计划网络图 (106)

编制说明

1、本施工组织设计结合了我公司承建的同类热电厂工程的施工经验以及我公司内部的《质量手册》和《质量管理标准工作程序》、企业内部有关标准、工法等编制。

2、本施工组织设计根据厂方提供的招标文件及施工现场情况进行编制,侧重于施工方法及施工机械的选择和控制以及质量、进度等方面的管理,对电厂工程的重点部位的施工编制了专门的施工方案。

1 工程概况

1.1 工程简介

嘉兴协鑫环保热电有限公司在浙江省嘉兴市秀州工业区洪业路南侧,似建规模为4×75t/h循环硫化床+2×C15抽凝机组+1×B6背压汽轮机组,首期为两台帛凝机组及两台循环硫化床锅炉,由国家电力公司华东电力设计院设计,预订2005年初竣工交付验收。

目前已具备施工条件,桩基工程已基本完成。本工程质量标准为优良并达标投产。

1.2 结构概况

1.2.1 主厂房

主厂房采用三列式布置,横向由汽机房,除氧煤仓间及锅炉房组成。汽机房和除氧煤仓间组成框架——排架体系,汽机房为排架结构,设20t行车,屋面采用实腹式钢屋架彩钢板屋面板,除氧煤仓间为钢筋砼框架结构。主厂房围护结构除扩建端外,均采用多孔砖封闭,扩建端山墙运转层以下用多孔砖封闭,运转层以上采用钢支承体系挂轻质压型钢板封闭。锅炉房结构为现浇钢筋砼结构。主厂房基础及汽机基础均为桩基承台,桩基一般采用φ500先张法预应力砼管桩,长约15m。

1.3 安装概况

1.3.1采暖通风:主厂房通风装置。

1.3.2电气照明:工作照明采用动力和照明网络共用的三相四线制中性点

直接接地系统,正常照明网络电压为交流380/220V,厂房检修照明电压为12V,事故照明由交直流自动切换系统提供电源。

1.3.3防雷接地:主厂房屋顶及升压站变压器旁设有独立的避雷针和避雷带,避雷针、避雷带和保扩电气设备的避雷器以及电器设备外壳与地接地网有可靠的电气连接。

1.4 场地条件

1.4.1地质条件

本工程场地属于长江三角洲地区,土层分布均匀平坦,场地地震裂度为Ⅵ度,地下水对砼无侵蚀性。

1.4.2 现场运输条件

本工程位于秀州工业园区,区内交通比较便捷,道路呈方格网布置,同时与城市主干道相连,可谓四通八达。

1.4.3水电通讯供应

施工用水、用电及通讯设施均由业主负责引至施工现场。考虑嘉兴地区用电紧张,拟进入现场后自备一台300KW的柴油发电机来满足施工生产的正常用电。

1.5 工程特点

1.5.1 主厂房层高较高,结构较复杂且施工难度大,尤其是汽机小岛结构较复杂,预埋件、预留孔、预埋套管等位置要求十分精确,必须满足安装的要求精度,否则会造成很大的麻烦。

1.5.2主体结构中柱、梁、板及挑出平台配合安装的预理件、预埋套管及预留洞要求位置准确,更不能遗漏,施工时要结合框架模板图、结构施工图、预埋件、预留洞图才能看清不致于遗漏。

1.5.3本工程中安装工程量较大,安装技术要求高,很大程度上要求与土建

施工穿插进行,土建与安装互创施工条件。

2 施工总平面布置

见附图。

2.1施工用水方案

2.1.1 施工用水量计算:

2.1.1.1

Q1×N1×K2

q1=K1×∑

8×3600×T1×T

施工用水量较大的工序有:浇砼、砌砖、抹灰。

每班预计浇砼100m3,砌砖20m3,抹灰50m2

T1=1d,T=2,K1=1.10,K2=1.5

100×2000+20×200+50×30

q1=1.10××1.5 = 5.88L/S

8×3600×1×2

2.1.1.2 机械用水量q2不予考虑。

P1×N3×K4

2.1.1.3 生活用水量q3= ,P1取100人,N3=4,K4取1.3

8×3600

则q3=0.18L/S

2.1.1.4 消防用水量取q4=10L/S 由于q1+ q3=6.06<q4=10 取Q=10L/S 2.1.2 管径选择

4Q 4×10

D = =

π×V ×1000 3.14×2.0×1000

= 0.0798(m)

2.1.3 现场供水总管采用φ75水管,在总管上接φ50水管环形布置

作为主厂房施工用水管,并在周边每隔30-50m设一个φ25供水

阀门。施工用水平面布置图见附图。

2.2施工用电方案

2.2.1 主要用电设备一览表

2.2.2 总用电量计算

P总=1.10×(0.6×ΣP1/COSψ+0.4×ΣP2)

ΣP1=277.5 ΣP2=134

则P总=303.16 (KV A)

因此现场业主提供用电容量为315KV A用电容量才能满足施工需要。考虑嘉兴地区用电紧张,可能经常会出现断电拉闸现象,拟在现场配备一台300KW的柴油发电机以备用,保证施工生产的正常运行。

2.3临时设施

临时设施一览表

2.3.1 下水管道布设:

厕所污水经化粪池处理后,排入城市污水管网;食堂和一一般生活污水等,直接排入排水沟,流入城市污水管网;工地地面雨水

及保养水,沿现场施工道路旁排水沟排入泥桨沉淀池再排入城市雨

水管网。

2.3.2 施工道路:

沿建筑物四周布置一条环形道路。路基利用永久性道路路基,路基表面做砼简易面层作为施工临时道路。

2.4施工平面布置

为保证高跨施工时垂直运输和提高工效,同时兼顾到锅炉房的施

工,将两台QTZ-40塔吊分别布置在主厂房B、C跨的固定端和扩建

端;搅拦站布置在业主指定区域,并让开厂区主道路,采用砼泵压

送砼。上料立管布置在具体详见施工平面布置图。

3施工流程及流水段划分

3.1 施工流水段划分

根据工程特点,可将主厂房的汽机房,除氧煤仓间分别作为一个施工段,即A段、B段,将锅炉房作为一个施工段即C段。基础施工时可将A、B、C三段组织流水施工。同时注意在进行基础施工的同时,一些埋深较深的基础如一次风机、二次风机及给水泵基础必须同步进行,这样便于尽快进行基础土方回填,避免重复用工,同时也为下道工序的进行创造了条件。

3.2 施工流程

3.2.1 基础工程

坐标网交接→定位→设置龙门桩、板→轴线、标高交监理复验→放灰线→土方开挖→二次放线→桩位验收→浇砼垫层→破桩头、焊接桩头搭接钢筋→放承台线→承台支模→隐蔽验收→浇基础砼→深设备基础施工→回填

3.2.2 主体结构

投点放线→复核→施工缝处理→柱墙扎筋、预留、预埋→验收→柱墙封模→砼浇筑→梁板支模、施工缝处理→梁、板扎筋、预埋、预留→验收→砼浇筑→养护

3.2.4 装饰工程

3.2.

4.1 内装饰:

基层处理→贴灰饼冲筋→立门窗框→各类管道水平支管安装

→墙面抹灰→管道试压→墙面喷涂、贴面→吊顶→地面清理→

做地坪、地面装饰(如防水层、贴石材等)→安门窗扇→调试→清理→交工

3.2.

4.1 外装饰:

基层处理→放线→抹灰→面砖粘贴→修整

4 施工总进度计划及确保工期管理措施

4.1工期说明

4.1.1 为达到业主于2005年初竣工验收并投产运营的目标,我公司计划

在两个月即75天内完成主厂房主体结构施工,在具备条件的情况下,在25天内完成锅炉房±0.000米以上结构施工,并且在主厂房主体结构封顶后三个半月内完成所有室内外装饰装修工程、地下设施设备基础、电缆沟、水沟等配套工程,保证总工期控制在180天内。

4.1.2 为实现本工程对工期的要求,必须做到材料供应及时,劳动力及机

械设备能充分满足,并处理好土建与安装的协调关系,土建与安装施工互创条件,在安装各阶段,土建服从安装需求作适当调整。合理组织流水施工,充分利用时间和空间,在施工全过程中以安全为准则,质量为前提,进度为主线,保证各项计划圆满完成。

4.2 施工进度计划

施工进度计划见附表:

4.3确保工期管理措施

4.3.1 施工管理、组织保证措施

4.3.1.1 公司对本工程施工进度、物资、劳动力、资金和设备进行调度和平

衡,解决施工中的各类矛盾和问题,确保工程顺利进行。

4.3.1.2 为加快施工进度,组织模板,周转材料的超常规投入,同时按工程

提供的材料计划表,成品半成品计划表提前做好预定货和现场制作

准备工作,便于工程的顺利进行。

4.3.1.3 充分利用我公司的机械设备优势,砼搅拌站、泵车、木工机械、钢

筋加工机械、垂直运输机械等视工程进度需要,可随时调运至现

场,从而提高机械化作业程度,并定期专人检修保养,保证正常运

转,为加快工程进度作有力的保证。

4.3.1.4 编制周进度计划和月进度计划,并明确安排各专业工种的穿插起始

时间,场地和空间,从而做到以周保月,以月保阶段控制点,以各

控制点保总进度。

4.3.1.5 优化组合,合理安排劳动力。主体结构阶段集中以木工和钢筋工为

主,进入装修阶段调整瓦工,辅助工、油漆工为主。

4.3.1.6 严格按任务单管理,确保各个节点工序的按时或提前完成。

4.3.1.7 建立每周例会制度,认真检查进度计划完成情况,及时解决施工中出

现的问题,根据检查落实情况,调整实施进度计划并做好调度。

4.3.1.8 编制网络计划,找出关键线路的关键工序,如结构施工中做好钢筋、

模板,砼三者之间的紧凑搭接,确保关键线路和工序的按期完成。

4.1.3.9 加强施工组织管理,使各分部分项工序以最大限度合理搭接,保证

施工流水段能按计划正常运转。

4.3.1.10 加强质量管理,减少返工现象。

4.3.1.11 科学组织用工,避免窝工现象。

4.3.1.12 充分利用现场条件尽可能让结构、安装、装饰三者立体交叉作业以

缩短工程施工总工期。

4.3.1.13 及时按照停电、停水通知事先做好其它工作安排。

4.3.1.15 实行工人工资与产量、质量挂钩,每天工作量落实到班组到个人,

凭施工员签证的“任务通知单”兑现工资,重奖重罚及开展重点工

程立功竞赛活动。调动职工积极性,加班加点,保证工程质量,按

计划实施。

4.1.3.16 根据工程进度需要,实行二班制连续作业,确保施工总工期或提前

竣工。

4.3.2 技术保证措施

4.3.2.1 充分发挥我公司施工技术水平,运用先进的施工技术,测量技术,

模板施工技术等,依靠技术领先确保工程施工的顺利、快速进行。

4.3.2.2 编制详细的施工网络计划,根据设计图纸的现场条件以及建设单位

对节点完成要求,从施工流程搭接安排上进行优化。

4.3.2.3 进行多方案比较,优化施工方案,积极选用建设部推广的十项

新技术、新材料,以技术先行为指导思想,向技术要效率,保证工

期的顺利完成。

4.3.2.4 找出施工过程中的特殊及关键工序,落实合理有效的施工方法和措

施,着重投入机械设备和劳动力,安排好每一个阶段的施工流程。

4.3.2.5 建立及完善质量保证体系,将工程质量落实到每个施工管理人员和

操作人员,加强分部分项工程施工前的技术交底,特别是特殊关键

工序,并在施工过程中监督控制,做到一次成优,并加强成品的保

护,从而来提高工作效率,保证工期。

4.3.3 劳动力保证措施

4.3.3.1 根据进度计划,预算用工以及项目部任务单,配足所需的劳动力,

并依据工程进度需要,及时调整劳动力,配备两班制作业,以确保

施工进度。

4.3.4 材料和机械设备保证措施

4.3.4.1 充分利用我公司机械设备的优势配备数量足够,性能先进的机械设

备,提高机械化作业程度,最大限度的发挥机械作业效率,为加快

进度作有力的保证。

4.3.4.2 根据施工进度,编制材料供应计划,及时组织材料采购进场,以满

足生产需要。

4.3.4.3 确保材料供应质量,避免退货处理,影响工程工期。

5 项目组织机构人员职责

5.1 项目组织机构见附录

5.2 人员职责

5.2.1 项目经理——负责监督、协调现场、施工、供应、财务等各方面的

工作,负责与建设单位、厂商等外单位联系协商,是项目的决策者、

管理者、组织者、协调者。

5.2.2 技术负责人——负责项目技术,协助项目经理工作。

5.2.3 施工员——负责施工现场的管理和生产调度工作。

5.2.4 质安员——负责施工质量和安全控制工作。

5.2.5 预算员——负责合同修订、工程材料决算、工程决算、成本分析和

工程结算工作。

5.2.6 材料设备员——负责物资采购、运输、存贮、保管、发放;

机械设备的配备、调度、维护。

5.2.7 资料员——负责质量体系记录文件和工程资料的管理。

5.2.8 计量员——负责计量设备的配备、调度和校核等工作。

5.3 项目主要负责人简介见下表:

项目经理简历

主要施工管理人员

钢结构仓库工程施工组织设计

最新资料,word文档,可以自由编辑!! 精 品 文 档 下 载 - 0 -

【本页是封面,下载后可以删除!】 目录 第一章编制说明及依据 (1) 第二章工程概况 (2) 第三章施工准备 (3) 第一节现场准备 (3) 第二节技术准备 (4) 第三节主要机械、机具准备 (4) 第四节施工现场平面布臵 (6) 第四章施工部署 (6) 第一节工程注意事项 (6) 第二节项目管理机构及施工组织系统 (6) 第三节施工进度计划 (8) 第五章主要施工工程方案 (8) 第一节桩基工程 (8) 第二节土方工程 (9) 第三节模板工程 (9) 第四节钢筋工程....................................................................................................9第五节砼工程. (10) 第六节砌体工程 (11) 第七节测量控制手段...........................................................................................11第八节钢结构工程...............................................................................................12第九节外脚手架工程 (20)

第六章根据《广东省住宅工程质量通病防治技术措施二十条》并结合本工程制定通病扼制措施 (24) 第七章质量管理 (30) 第八章进度和成本管理 (35) 第九章安全管理 (36) 第十章文明管理 (42) 附图1 (44) 亚铝工业城铝板带材料仓库工程施工进度计划表(附后) ***材料仓库工程 施工组织设计 第一章编制说明及依据 第一节编制说明 为顺利完成***材料仓库工程,根据本工程的特点及现场施工条件,并结合多年来施工类似工程的经验,编制本施工组织设计,作为我公司的施工指导文件。 第二节编制依据 依据: (1)业主(甲方)提供施工图; (2)《建筑地基基础工程施工质量验收规范》GB50300——2001 (3)《混凝土结构工程施工质量验收规范》GB50204 ——2002

某热电厂机组建筑工程施工组织设计(doc 37页)

某热电厂机组建筑工程施工组织设计(doc 37页)

第一章编制依据及执行标准、规范 1、编制依据 1.1、******热电厂建设工程2×50MW机组冷却塔建筑、安装工程招标文件 1.2、《火力发电工程施工组织设计导则》(国家电源[2002]849号) 1.3 《厂区总平面布置图》、冷却塔等工程施工图 1.4、***省****建筑工程公司施工技术管理标准 1.5、******热电厂现场实际情况及地材资源调查; 2、执行标准 2.1、《土方及爆破工程施工及验收规范》(GB J201-83) 2.2、《地基与基础工程施工及验收规范》(GB J202-2002) 2.3、《火力发电厂工程测量技术规程》 2.4、《电力建设施工及验收技术规范》 2.5、《火电施工质量检验及评定标准》 2.6、《地基与基础工程施工质量验收规范》(GB50202-2002) 2.7、《钢结构工程施工质量验收规范》GB50205-2001 2.8、《钢筋焊接及验收规范》 JGJ18-2003 2.9、《建筑工程施工质量验收统一标准》GB50300-2001 2.10、《混凝土结构工程施工质量验收规范》GB50204-2002 2.11、《砌体工程施工及验收规范》GB50203-2002 2.12、工程测量规范(GB50026-93)

2.13地下防水施工质量验收规范(GB50208-2002) 2.14、《建筑机械安全技术规程》JGJ33-2001 2.15、《电力建设工程施工技术管理导则》国电电源[2002]896号 2.16、《电力建设安全健康与环境管理工作规定》国电公司2002-01-21 2.17、《火力发电厂设计技术规程》 2.18、《电力建设安全施工管理规定》 2.19、《火力发电厂基本建设工程启动及竣工验收规程及相关规程》 2.20、《火电机组达标投产考核标准及相关规程》 2.21、国家、省、市及部颁现行的与本工程相关的法律、法规、规章制度 以上标准若有新标准执行替代原标准。 第二章工程概述 1.工程概况: 1.1地理位置: ***省****市,为新建2×50MW高压双抽冷凝式汽轮发电机组,两台240T/H粉煤锅炉。 1.2工程内容: 本施工组织设计仅针对2#标段,包括:冷却塔(开挖地基处理除外)、循环水泵房及管沟、管道土石方、升压泵房、生活消防泵房、水池、吸水井、排气井、110kv配电装置及室外构筑物的施工。

仓库施工组织设计方案

仓库施工组织设计方案 一、工程概况 金塔县葵花籽仓储设施扩建工程项目由金塔县政府采购办公室兴建。古城乡政府驻地改建立业2座砖混结构葵花籽仓库,其中:1#库平面轴线尺寸33米*8米,层高为5.4米,建筑面积为264平方米;2#仓储库平面直线尺寸为30,米*8米,层高为5.4米,建筑面积为240平方米;建设300平方米一座,建设晒场1500平方米,平面轴线尺寸50米*30米,砼地面/场地高出地面5公分,购置多功能清选机二台。 二、施工总体安排第一节组织机构及指挥系统一、指挥系统根据该工程的规模特点,公司领导班子特别重视,为组织协调和加强本工程的组织领导工作,特成立由公司总经理亲自挂帅,公司总工程师担任技术负责人,及各职能部门参加的工程现场指挥部,形成指挥系统。 二、组织机构 本工程采用项目法施工,具体由我公司优秀项目经理部─全面负责指挥该项目工程现场施工和各项管理工作,并在公司范围内抽调强有力的各项专业技术管理人员,充实原有班子,建成强有力的项目管理班子,健全各项管理制度,统一指挥,协调各方面的关系,确保工程的工期、质量、安全、成本及文明施工,做到优质高效。项目经理及管理人员简历和近期主要业绩见标书的前部分。 三、各方面的组织协调 在劳动力调配上,由项目经理部会同公司劳动力调配部门,组织优秀施工班组,具有丰实检经验和施工技术水平的操作人员。 在物力上,公司的材料分公司将优先供应和串换现场需要的各种材料,公司的机械化分公司在砼机具、钢筋加工设备、发电设备、车辆等机械器具上优先解决,专人负责,确保机械器具的正常运转和使用。 在财力上,建设单位拔付的工程款在银行成立专门帐户,专款专用,当建设单位的资金暂时不到位时由公司内部通过资金结算中心等部门调集资金,保证工程正常施工。 第二节方针目标管理 充分发挥民营建筑施工企业的优势,发扬“团结、实干、求实、创新”的三建精神,依据公司质量体系文件规定,制定出严格的质量、安全、工期的控制措施,大力采用新技术、新工艺、新材料,以科技进步推动施工生产,密切与建设单位、设计单位及其它周边相关单位之间的联系,强化项目管理,精心组织施工,确保优质高速地完成施工任务。为使各项目标全面实现,现详述如下: 质量目标 在工程竣工后,由建筑工程质量监督检查站进行质量评定,工程质量优良,合格率必须达到100%。 安全目标: 本工程安全管理实行标准化,争取达到市级“安全施工标准化工地”。 1)、施工安全方面:

49166_热电工程施工组织设计

**热电有限公司2X 150热电工程 岸边循环水泵房工程施工技术总结 1、工程概况: **热电有限公司2X 150MW热电工程,岸边循环水泵房位于原电厂泵房西南侧,徒海河东南岸,距老泵房约100m ± 0.00标高相当于绝对标高7.70m,分地下和地上两部分,地下有泵房间和清污机室,清污机室为15X 28.8m,设有8个进水口;水泵间为12X 39.48m;地上为框架结构,设有A、B C三排柱梁,柱上不同标高设有牛腿,用于放置吊车梁和屋面梁,清污机室有B、C轴线组成跨度为15m柱梁为C30现浇砼。吊车梁、屋面梁为现场预制,砼为C3Q屋顶为大型屋面板,外委加工。吊车梁、屋面梁、大型屋面板统一吊装,接点为焊接。 泵房外通道有1#、2#桥连接,从徒海河东岸堤路到泵房,全长69m 2、工程特点: 岸边循环水泵房坐落在徒海河边,池体在徒海河底以下,在施工前,先施工导流明渠和围堰,给泵房施工创造一个施工场地,施工难度比较大;地下部分为清污机室和泵房间,是现浇钢筋砼结构,砼为C30 F100、W8底板厚1200mm墙壁厚度700~1200mm池体底板标高-15.7m,池体顶为土0.00m。进水口外安装有拦草滤网;清污机室共有四间,有砼墙相隔,各间设有上人爬梯以被检查,上人孔用钢盖板封堵;泵房间有水泵基础和电机基础等,之间的走道用玻璃钢格栅板连接,在泵房间北、南两侧上下设有钢爬梯,东侧墙上设有5台通风机,通过钢通风道向泵坑内通风,土0.00m设有钢管栏杆围护。 上部为钢筋砼框架梁柱结构,屋面有屋面梁和板组成,屋面做法为保温、抹面、防水; 外墙为砖砌体,内外采用水泥砂浆抹面刷涂料。 泵房外通道1#、2#桥墩为现浇钢筋砼结构,砼为C25,桥面板为现场预制,后吊装; 桥两侧设有栏杆。 3、主要工程量:

厂房施工组织设计方案

目录 第一章编制目的与依据 (2) 第二章工程概况及特点 (3) 第三章施工部署 (4) (一)、实施目标 (4) (二)、施工准备工作 (4) (三)、施工协调管理 (6) (四)、施工现场平面布置 (8) (五)、临时设施占地计划 (9) (六)、劳动力计划 (9) 第四章主要项目施工方案 (10) (一)、钢结构施工安装工艺及流程 (10) (二)、钢结构工程安装 (11) 1、吊装前准备 (11) 2、施工机械选择 (12) 3、钢结构的吊装 (12) 4、钢结构防腐技术 (14) (三)、围护材料施工安装 (15) 1、材料进场 (16) 2、吊运 (16) 3、材料吊上屋架施工要点 (16) 4、檩条安装 (16) 5、彩色钢板铺设及固定 (17) 第五章工程质量保证措施 (19) 第六章安全施工保证措施 (24) 第七章文明施工保证措施 (27)

第八章工期保证措施 (29) 第一章编制目的与依据 一、编制目的: 本施工组织设计编制的目的是:如皋市高明镇中心社区标准厂房轻钢结构工程项目投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。 二、编制依据: 1、招标文件、施工图纸等资料。 2、如皋市有关建筑工程安装文明施工规范、标准。 3、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现 有同类工程的施工经验、技术力量。 4、根据中国现行的有关标准和规范要求: (1)《钢结构工程施工质量验收规范》(GB50205-2001) (2)《建筑钢结构焊接规程》(JGJ81-91) (3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95) (5)《冷弯薄壁型钢结构技术规范》(GBJ18-87) (6)《压型金属板设计施工规程》(YBJ216-88) (7)《建筑设计防火规范》(GBJ16-87) (8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92) (9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98)

物流仓库建设工程施工组织设计

连云港市家得福物流仓库建设工程 施 工 组 织 设 计 2013年7月18日

目录 一.编制依据 (1) 二.工程概况 (2) 三.开工.竣工日期 (2) 四.施工组织部署 (2) 五.施工组织机构 (3) 六.施工技术措施和方案 (3) 七..施工进度打算及工期保证措施 (24)

八.工程质量保证体系 (26) 九. 劳动力打算及安排 (33) 十. 安全生产技术保证体系及措施 (34)

十一.文明施工综合治理及消防保证措施 (39) 十二.本工程拟投入的要紧机械机 具 (41) 十三.扬尘治理及雨季施工措施 (42) 十四.降低成本及节能减排措施 (43) 十五.环境爱护和职业健康保证措施 (43) 十六.成品爱护措施 (44) 十七.施工现场临时设施平面布置示意 (44) 十八混凝土结构时期施工进度打算 (44)

一.工程概况 2.1工程概况 工程名称:连云港家得福物流仓库设建工程(以下简称“本工程”)本工程位于连云港市开发区东方大道以南、顾圩路以东;建筑面积为15000m2,其中地上14272m2,地下728m2;地上一层,地下一层,地下层高为3.6m,地上层高为13.5m;本工程±0.000以下:仓库基础为桩基承台独立柱基:地下消防水池:-0.05米250厚的现浇框架柱梁板(柱断面1000×550 600×600 、梁断面400×1000 400×800 )、承台、地梁、底板顶相当标高为-3.65m、承台垫层底相对标高为-4.95。±0.00以上:为钢结构柱梁板、1.2m高混凝土砌块外墙及内隔墙、屋面为彩钢板。地面:造价人才网为混凝土水泥地面。 二. 编制依据及编制讲明 1.编制依据 依照连云港市建筑设计研究院有限责任公司?家得福农产品物流配送中心?设计图纸2013046。 GBJ202-83 地基于基础工程施工及验收规范 GB50204-92 混凝土结构工程施工及验收规范 GB50209-95 地面与楼地面工程施工及验收规范

厂房工程施工组织设计方案

目录 一、工程概况 二、编制依据 三、施工机具和人员配备 四、施工平面图 五、施工总体设想 六、施工进度计划表 七、施工方案 八、质量施工管理 九、安全施工管理 十、环境保护文明施工管理

一、工程概况 1.工程名称:2#光缆厂房 2.建设单位:江苏华脉光电科技有限公司 3.工程地点:江苏省泰州市姜堰区 4.工程简介: 本工程建筑面积27539.97平方米,局部二层,由包装区、供料区、护套区、机房、检测区、办公用房等;在满足建筑平面和建筑立面及使用功能要求的同时,考虑降低工程造价,本工程车间部分采用钢结构体系,钢柱、主梁均采用H型钢;采用高强度螺栓及焊接连接;屋面采用镀铝锌压型钢板;办公辅助用房为框架混凝土结构。 本工程结构设计使用年限为50年,抗震设防类别为丙级、钢结构均为四级,安全等级为二级。基础为预应力高强混凝土管桩(PHC);混凝土等级:上部结构的框架梁、柱、板用C30-C35,承台、基础、基础梁用C30-35,框架填充墙和隔墙内的配筋现浇带、系梁、过梁以及±0.000以上的构造柱采用C25,基础垫层C20;防潮层以上填充墙采用200厚A3.5蒸压加气混凝土砌块,防潮层一下墙体采用MU15普通小型混凝土空心砌块,钢质门及铝合金窗应满足防火要求。

二、编制依据 本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,结合本工程实际,进行了全面而细致的编制。主要依据如下:1.设计图纸及设计说明文件 2. 本工程施工招标文件 3.《钢结构工程施工质量验收规范》( GB50205-2001 ) 4.《钢结构焊接规程》( GB50661-2011 ) 5.《钢结构高强螺栓连接技术规程》( JGJ82-2011 ) 6.《钢结构工程施工规范》( GB50755-2012 ) 7.《门式钢架轻型房屋钢结构技术规范》( GB51022-2015) 8.《建筑工程施工质量验收统一标准》(GB50300-2013) 9.《冷弯薄壁型钢结构技术规程规程》(GB50018-2002) 10.《涂覆涂料前钢材表面处理,表面清洁度的目视评定》(GB/T8923)11.《蒸压加气混凝土砌块应用技术规程》JGJ/T17-2008 12.《屋面工程技术规范》GB50345-2012 13.《工程建设标准强制性条文》(国家标准) 三、施工机具和人员配置 1.主要施工机具

某热电工程锅炉安装施工组织设计

目录 第一章概况 (2) 第二章锅炉设备简介 (3) 第三章场地布置(详见附录一《施工现场平面布置图》) (4) 第四章力能供应 (5) 第五章主要施工机具、器具主要施工机具、器具(表一) (6) 第六章现场施工组织机构及劳动力安排 (7) 第七章综合进度施工计划进度表(见附录三) (8) 第八章主要施工方案 (8) 第九章相关专业间的协调 (19) 第十章调试 (20) 第十一章质量要求及技术标准 (20) 第十二章附录四 (25) 第十三章附录五 (26)

第一章概况 1. ****热电工程规划容量三炉二机3×75T/H+2×15 MW,一机一炉2004 年7 月1 日移交。 2. 根据现场实际情况及图纸供应状况,结合以往施工经验所编审的本《施工组织专业设计》,对锅炉专业的施工组织起原则性指导作用,随着设计院图纸的逐步到位,各分专业应在各项目施工前,编审更详细的《作业指导书》,以保证锅炉专业施工的顺利进行。 3. 编制依据 **锅炉厂《锅炉设备图》 《厂区总平面规划图》 《施工合同书》 《电力建设施工及验收技术规范》(锅炉篇、管道篇、焊接篇) 《蒸汽锅炉安全技术监察规程》劳部发[1996]276 号 《施工组织设计》 《锅炉压力容器焊工考试规则》 《火电施工质量检验及评定标准》(焊接篇) 《电力建设施工及验收技术规范》(管道焊接超声波检验篇)

《电力建设施工及验收技术规范》(钢制承压管道对接焊缝射线检验篇) 第二章锅炉设备简介 1.锅炉设备由**锅炉厂设计制造,次高温次高压,循环流化床燃烧。锅炉外形:左右柱距离6800 mm,前后柱距12700 mm,锅筒中心标高31850 mm ,前顶30600 mm ,后顶32900mm. 。锅炉水冷系统均由膜式壁组成。过热器布置在尾部烟道内,分高、低过两段,下段过热器分成两组,高低温过热器中间采用面式螺旋管圈减温调节。高、低温过热器管支承方式采用管吊管的形式,由每一排悬吊管来吊一排高温过热器管子,二排低温过热器管子。省煤器分上、下两级布置,管系支撑在两侧护板上。管式空气预热器分三段横向布置,管内走空气,管外走烟气,上级通二次风,中、下级通一次风。锅炉本体及炉墙,管道,附件等重量由钢架支承。钢架采用框架结构,炉室悬吊于炉顶主梁下,锅筒支承在炉顶主梁上,其余部分荷载分别由相应的横梁、斜杆传至立柱上。 平台扶梯布置于炉四周。 炉墙结构:布风板以上浓相区炉内墙采用浇注高强度及耐磨可塑料;水冷壁外侧采用敷管炉墙结构,外加外护板。高温旋风筒、水平烟道及尾部烟道采用轻型炉墙、护板结构。炉室、高温旋风筒等部位选用高强度耐磨可塑料,高强度耐磨砖,以保证锅炉安全可靠运行。

新建厂房施工组织设计模板

新建厂房施工组织 设计

第一章工程概况 1、工程概况 本工程建筑面积为56500m2,建筑最高高度21m,采用桩基础,办公楼、倒班楼为框架结构五层,抗震设防烈度为7度。基础承台、柱、梁混凝土强度等级为C30,填充墙采用200mm厚MU100空心砖,M10 水泥砂浆、M7.5混合砂浆砌筑。2#厂房为钢结构厂房。 第二章施工组织及施工平面布置 1、施工组织 为全面实现我司就本工程对工程的承诺,确保优质、高效、安 全、文明地完成该工程建设任务,我司将成立项目经理部,按照项目法施工的要求实施项目管理,对工程施工进行组织、指挥、管理、协调和控制。 1.1、项目部人员 项目部组成人员名单详见下表。 1.2、项目部管理目标 (1) 工期目标: 确保本工程在合同工期内完成。 (2) 质量目标: 确保本工程质量合格。 (3) 安全生产目标:

确保本工程在施工期间无重大伤亡事故,安全事故负伤频率控制 在0.8%。以内。 (4) 文明施工目标: 确保本工程达到绵阳市”安全文明工地”标准。 2、施工平面总布置 本工程施工场地复杂,如何合理布置好施工现场,是关系到能否有 利于施工进度及工地文明施工的重要环节,根据本工程现场情况,特订如下方案。平面布置图附后。 2.1、施工现场设置木工、钢筋加工场地,水泥、砂石堆场和搅拌机场地,在施工区设置一只临时配电柜,内装漏电开关,现场分路架设电缆线,动力、照明分开设置。现场设置照明灯具,以确保夜间施工的照明需要。现场施工用电均采用二级漏电,三级保护措施。 2.2、采用临时排水沟或集中降水坑确保工程施工现场排水畅通。 3、劳动力准备 根据本工程的实际情况,我们将从我司第一、第二劳务公司中选 择最优秀的成建制的劳务队伍进驻本现场,以确保本工程的施工质量 和施工进度。各施工班组进场前进行入场教育,特殊工种持证上岗,入场后迅速进入工作状态。具体劳动力计划详见附表。

工厂管理-某厂房生产建设项目施工组织设计(DOC115页)

某厂房 生产建设项目 施 工 组 织 设 计 编制单位 编制时间

目录 第一章工程概况 第一节编制依据 第二节工程概况 第二章目标管理 第三章主要施工方法及技术措施 第一节土建部分主要施工方案 第二节钢结构施工方案 第四章主要材料、周转材料、构件、机具投入计划第五章管理、技术人员劳动力安排计划 第六章施工现场平面布置 第一节施工现场平面布置原则 第二节临时设施布置及临时用地表 第三节基础施工阶段平面布置 第四节主体施工阶段平面布置 第五节装修施工阶段平面布置 第六节临时用水设计方案 第七节现场临时用电设计方案 第八节临建设施布置 第七章确保工程质量的技术组织措施 第一节质量目标 第二节质量保证体系 第三节质量保证措施

第八章确保工期的技术组织措施第一节施工总体进度计划安排 第二节施工进度计划保证措施第九章确保安全生产的技术组织措施第一节管理目标 第二节组织管理 第三节管理制度 第四节行为控制 第五节劳务用工管理 第六节安全防护管理 第七节临时用电管理 第八节消防保卫管理 第十章确保文明施工的技术组织措施第一节管理目标 第二节组织保证 第三节工作制度 第四节管理措施 第十一章其它施工技术管理措施第一节冬季施工措施 第二节成品保护措施 第三节资料管理措施 附图一:拟投入的主要施工机械设备附图二:劳动力计划表 附图三:施工进度网络图

附图四:施工总平面布置图及临时用地表附图五:项目管理班子设备情况表 附表六:项目经理简历表 附表七:项目技术负责人简历表

第一章工程概况 第一节编制依据 一、根据本工程施工图。 二、业主和招标人联合签发提供的某厂房 生产建设项目工程的招标书,招标补充文件。 三、国家现行的建筑工程法律、法规、施工规范和强制性标准条文等。 四、本工程执行相关的国家规范、标准: (一)、土建类 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《砌体工程施工质量验收规范》(GB50203-2002) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《屋面工程施工质量验收规范》(GB50207-2002) 《建筑装饰装修工程施工质量验收规范》(GB50210-2001) (二)、钢结构制造、安装类 《钢结构工程施工质量验收规范》(GB50205-2001) 《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)《建筑钢结构焊接技术规程》(JGJ81-2002) 《地脚螺栓》(GB799-88) 《冷弯薄壁型钢结构技术规范》(GB50018-2002) (三)、市政道路类 《市政道路工程质量检验评定标准》(CJJ01-90) 《公路沥青路面施工技术规范》(JTJF40-2004)

国电宿迁热电有限责任公司2×135MW机组主体工程土建专业施工组织设计方案

国电宿迁热电有限责任公司2 X 135MW 机组主体工程土建专业施工组织设计方案1目录编制说明 第一章编制依据 第二章工程概况 第一节工程简介 第二节水文气象及工程地质特征 第三节主要建筑简介 第三章主要工程量 第四章施工准备 第一节施工平面布置 第二节机具布置 第三节施工用水、用电及施工道路布置 第四节施工区排水 第五节施工方格网的测量定位 第五章综合进度计划 第一节里程碑工期

第二节施工图纸需求计划 第六章物资供应及机具配置计划 第一节物资需用计划 第二节施工机械及机具配置 第三节周转性材料计划 第七章施工组织机构及劳动力安排 第一节施工项目划分 第二节劳动力安排 第八章主要施工方案及施工技术措施第一节主要施工方案 第二节主要施工技术措施 第三节冬雨季施工措施 第九章作业指导书及安全措施编写目录第十章安全生产计划 第一节公司职业健康安全方针 第二节工地安全管理目标

第三节建筑安全管理网络 第四节安全管理制度 第五节安全保证措施 第十一章质量管理计划 第一节质量目标 第二节质量管理网络 第三节质量保证措施 第十二章环境管理计划 第一节公司环境方针和环境保护目标第二节环境管理职责 第三节环境保护措施 第十三章培训计划 第十四章质量通病防治措施 第十五章技术资料管理 第一节图纸资料管理规定 第二节科技图书管理规定 第三节作业指导书编写规定

第四节施工图专业会审规定 第五节技术交底制度 第六节资料整理规定 第七节中间工序交接暂行规定 第八节施工总结编写规定 第十六章计量管理 山东电力建设第一工程公司1 编制说明 由于土建专业工程量大,施工点多面广,涉及工种较多,图纸到位比施工组织设计的计划工期滞后,且同一单位工程的施工图纸到位时间相差较长,因此,在编制本专业组织设计时,部分章节在编写过程中可能尚有欠缺之处,我们将在执行的过程中进一步的补充和完善。 第一章编制依据 1.《火力发电工程施工组织设计导则》 2.《火电工程质量监督站质量监督检查典型大纲建质[1995]84 号》 3.《国电宿迁热电有限公司2X 135MW机组工程施工组织总设计》 4.《国电宿迁热电有限公司2X 135MW机组工程建筑安装合

钢结构厂房(含土建)施工组织设计24087

钢结构工程 施 工 组 织 设 计编制人: 审核人: 审批人: 公司 201年月日

目录 第一章编制依据及原则 (3) 第二章工程概况 (5) 第三章总体施工方案、主要施工方法、主要管理措施 (6) 第四章施工顺序、总进度安排及总形象进度网络 (7) 第五章主要分部分项工程的施工工艺、方法 (8) 1、基础土方挖运工程 (8) 2、钎探、回填灰土 (8) 3、工程测量放线 (9) 4、模板、钢筋、混凝土工程施工方案 (9) 第六章钢结构工程 (16) 1、钢结构生产制作 (16) 2、钢结构吊装 (24) 3、主钢结构安装 (26) 4、辅钢结构安装 (27) 5、钢结构涂装 (28) 6、彩钢板安装 (29) 第七章装饰工程 (30) 1、砌墙工程 (30) 2、抹灰工程 (35) 3、乳胶漆墙面 (37) 4、门窗安装工程 (38) 第八章质量通病的防治措施 (41) 第九章主要技术组织措施 (43) 第十章安全施工保证 (46) 第十一章工期保证体系 (50) 附表及附图 1、拟投入工程的主要施工机械设备表 2、工程劳动力计划表 3、临时设施布置图 4、项目经理部管理机构图 5、质量保证体系 6、安全文明施工保证体系 7、形象进度网络图

第一章编制依据及原则 一、编制依据 1.招标文件和图纸; 2.国家省有关施工验收规范、标准; 3.国家、省、市有关文件、规定。 《建筑结构荷载规范》(GB50009-2001)《钢结构设计规范》(GB500017-2003)《冷弯薄壁型钢结构技术规范》(GB50018-2002)《门式钢架轻型房屋钢结构技术规程》(CECS102:2002)《建筑钢结构焊接技术规程》(JGJ81-2002) 《钢结构高强度螺栓连接的设计、施工及验收规程》(JCJ82-91)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑抗震设计规范》(2008版)(GB50011-2001)《砌体结构设计规范》(GB50003-2001)《钢结构高强度螺栓连接的设计、施工及验收规程》(JCJ82-91)《建筑地基处理技术规程》(JGJ79-2001) 《建筑结构可靠度设计统一标准》(GB50068-2001)《建筑工程抗震设防分类标准》(GB50223-2008)《建筑地基基础设计规范》(GB50007-2002)《混凝土结构设计规范》(GB50010-2002)《岩土工程勘察规范》(GB50021-2001)《钢结构防火涂料》(GB14907—2002)《钢结构防火涂料应用技术规范》(CECSS24:90)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88) 《钢结构用高强度大六角头螺栓、大六角螺母、》(GB/T1231-91)

仓库施工组织设计

第一章:编制说明 一、编制依据: 1、鄂北米业1-4#仓库工程图纸。 4、国家及地区有关规范,规程和文件。 二、主要规程、规范、标准

三、工程概况: 1、工程地理位置及现场环境 1.1、本工程为鄂北米业有限责任公司投资兴建的四栋同规格仓库,位于湖北省广水市十长路(万景城市广场东300m)。 1.2、本工程施工现场范围内的三通一平工作已基本完成,具备施工条件。施工临时用电、用水接口位于场地西北側 2、主要建筑、结构设计说明 2.1、建筑设计 2.2、结构设计

四、工程施工目标 依据“鄂北米业有限责任公司”有关招标文件后,我公司组织有关人员对施工现场进行了踏勘,同时对有关图纸进行了认真的熟悉与分析,对如何满足建设单位要求,确保本工程优质、如期交付建设单位使用进行了认真的研究,并提出了“创一流质量”和“创一流工期”的工程管理目标,具体如下: 1、质量目标: 按照国家施工及验收规范标准施工,本工程质量等级应为“合格”工程。 2、安全及文明施工目标: 确保现场文明施工争安全生产无事故工地,创“广水市安全文明标准化工地”标准。 3、工期目标: 根据该工程特点及现有天气条件的实际情况,我公司拟定该工程施工总工期为120个日历天(含节日、雨季施工之因素)。

第二章:施工布署 一、组织机构 根据工程规模、结构特点和复杂程度,确定由李世银任本工程项目经理,遵循合理分工、密切协作、因事设职与因职选人的原则,建立有施工经验、有开拓精神和工作效率的工地领导机构。组织机构图如下: 二、施工方案的选择 1、土方工程:采用挖掘机并辅以人工进行土方开挖。

2、钢筋工程:竖向粗钢筋采用电渣压力焊连接,水平方向粗钢筋采用闪光对焊连接。 3、模板工程:基础、柱、梁、板主要采用18MM厚多层板。支撑体系统采用木方和钢管支撑体系。结合本工程特点:结构梁柱标高较高,故在支模时,柱底下各梁下设置预留洞,方便浇混凝土前清理各浇混凝土。分层分段先主后次浇筑。 4、混凝土工程:零星砼和二次结构采用现场自拌砼浇灌,主体结构砼采用商品砼浇制。 5、预留螺栓:由钢构厂商进行施工,本公司设专业人员进行复验,每节点预埋预留工序完成后,请业主复验确保预埋预留螺栓的精确度。 三、主要施工机械设备的配置 因本工程工期及工程量,投入的施工机具与建筑机械见下表: 四、劳动力组织 1、根据采用的施工组织方式及实际施工需要,确定合理的劳动组织,建立相应的专

热力管网工程施工组织设计方案

1 新文件夹 (4) 1.1 热力管网施工组织设计 (4) 1.1.1 投标承诺综合说明 (4) 1.1.2 工程概况及特点 (5) 1.1.2.1 第一节、工程概况 (5) 1.1.2.2 第二节、工程特点 (7) 1.1.3 编制依据、工程目标和实施措施 (7) 1.1.3.1 第一节、编制依据 (7) 1.1.3.2 第二节、本工程拟用施工规范清单 (8) 1.1.3.3 第三节、工程主要管理目标 (9) 1.1.3.4 第四节、实施措施 (9) 1.1.3.4.1 一、组织措施: (9) 1.1.3.4.2 二、保证措施: (10) 1.1.4 施工部署(土建部分) (12) 1.1.4.1 第一节、施工准备工作计划 (12) 1.1.4.2 第二节、施工总体部署 (13) 1.1.4.3 第三节、劳动力安排计划 (14) 1.1.4.4 第四节、原材料、半成品的采购供应 (15) 1.1.4.5 第五节、主要机械设备及周转材料配备计划 (15) 1.1.5 施工部署(安装部分) (17) 1.1.5.1 第一节、施工管理体系 (17)

1.1.5.2 第二节、施工进度计划及施工工期保证措施 (18) 1.1.5.3 第三节、劳动力安排计划 (20) 1.1.5.4 第四节、主要施工机具配备计划 (21) 1.1.6 管架工程施工方案 (24) 1.1.6.1 土方及砼基础 (24) 1.1.6.2 管架柱工程 (28) 1.1.6.3 钢桁架构件预制 (31) 1.1.6.4 钢结构安装 (33) 1.1.7 热力管网安装工程施工方案 (33) 1.1.7.1 第一节、施工准备 (33) 1.1.7.2 第二节、管道加工和预制管件制作 (34) 1.1.7.3 第三节、管道支架安装 (36) 1.1.7.4 第四节、法兰和阀门安装 (38) 1.1.7.5 第五节、补偿器安装和管道的冷紧、热紧 (39) 1.1.7.6 第六节、防腐工程 (42) 1.1.7.7 第七节、保温工程 (44) 1.1.7.8 第八节、试压、清洗、试运行 (46) 1.1.8 工程质量保证措施 (53) 1.1.8.1 第一节、质量保证体系及措施 (53) 1.1.8.2 第二节、质量管理措施 (54) 1.1.8.3 第三节、质量控制要点 (56)

厂房施工组织设计

飞机部件生产维修、公务机维修新建项目施工组织设计 编制: 审核: 审批: 甘肃第二建设集团有限责任公司 兰州飞天机载设备维修车间项目部

二?一五年九月 第一章编制依据 (3) 第二章工程概况 (5) 第三章施工管理方针及目标 (6) 第五章施工进度计划及保证工期的主要措施 (15) 第六章施工机械配置 (17) 第七章主要分项工程施工方案 (22) 第八章工程技术管理措施 (46) 第九章施工质量目标及保证措施 (53) 第十章文明施工和安全生产保证措施 (57) ■ 第^一章施工合理化建议和降低成本措施 (62) 第十二章工程质量通病防治措施 (65)

第一章编制依据 1.1 指导思想 本施工组织设计在国家基本建设路线、方针和政策指导下,从施工的全局出发,根据本工程的技术经济特点,确定施工方法、劳动组织、技术组织措施等,安排施工进度和劳动力、材料、机械、构件的供应,以及预计施工中的各种需要及其变化,协调施工中各部门之间的关系,使施工建立在科学合理的基础上,从而做到优质、低耗、高效地保质、保量、保安全按期完成施工任务,取得较好的经济效益和社会效益。 1.2 编制依据 1.2.1 业主发布的招标文件、答疑文件及全套施工图纸、工程量清单、施工合同等。 1.2.2 国务院颁布的《建设工程质量管理条例》。 1.2.3 有关的国家或行业标准及施工操作规范等技术规程。 1.2.4 甘肃省、兰州市地方法规及相关文件。 1.2.5 我公司的质量、环境及职业健康安全管理手册、程序文件及其支持性文件。 1.2.6 施工中执行的技术规范及标准。 工程执行的现行国家、地方颁布的标准规范、规程及相关政策法规主要有: (1) 建筑工程施工质量验收统一标准( GB50300-2013) (2) 建筑桩基技术工程( JGJ94-2008) (3) 地基与基础工程施工及验收规范( GB50202-2002)

仓库土建工程施工组织设计方案

正元化肥60-80项目 综合仓库土建施工方案 编制: 审核: 批准: 中化集团 二零一三年一月三十号 目录

一、工程概况 (1) 二、编制依据 (2) 三、施工顺序 (3) 四、施工准备 (3) 五、主要施工方法 (5) 六、机具配置 (15) 七、人员组织 (16) 八、施工目标 (17) 九、质量保证措施 (17) 十、安全保证措施 (19) 十一、文明施工 (20) 十二、施工组织机构 (21) 一、工程概况 综合仓库工程属于正元化肥60-80项目第四标段中一个新建项目,

开挖深度-1.9m,但整个施工厂区地下水位较高,为确保工程安全、顺利施工,特编制此施工方案。 综合仓库轴线距离79.5m×21m,结构形式为钢筋混凝土排架结构,填充墙±0.00以下采用M10水泥砂浆砌筑MU20烧结砖,±0.00以上采用M5混合砂浆砌筑MU5烧结空心砖,墙厚240mm,地上1层,基础为有梁式独立桩承台,地基处理采用预应力高强钢筋砼管桩。 基底相对标高为-1.9m,根据地勘报告-0.6m左右就见地下水,施工时要进行明泵基坑排水,必要时采取降水措施。 基坑开挖暂考虑边坡用砂袋护坡,施工中视边坡情况必要时再打木桩配合砂袋进行边坡支护。 本工程垂直运输采用两套龙门架卷扬机配合。 二、编制依据 2.1施工图纸 2.2施工手册及现行规; 2.3施工现场的实际情况; 2.4《混凝土工程质量验收规》——GB-50204-2002 《建筑工程施工质量验收统一标准》——GB50300—2001 《建筑地基基础工程施工质量验收规》——GB50202—2002 《钢筋焊接及验收规》——JGJ18—2003 《组合钢模板技术规》——JBJ—2001 《砼强度检验评定标准》——GBJ107—2010

厂房施工组织设计

第一章编制总说明 第一节编制目的 我公司经过认真阅读该工程的招标文件、施工图纸、图纸答疑及对本工程的现场了解,在国家及湖北省的各项有关政策、各项技术标准下,结合项目实际情况,对施工组织设计的编制原则、内容、措施进行了充分的研究和讨论,特编制本施工组织设计。本施工组织设计体现该工程的总体构思和部署,为该工程施工提供完整的纲领性技术指导文件,用以科学地指导工程的施工和管理。若我公司有幸进场施工,我们将遵照我公司的技术管理程序,在图纸会审之后,按照施工组织设计确定的原则,编制详细的施工方案,用以指导施工,确保优质、高速、安全、低耗、文明的完成本工程的建设任务。 第二节编制依据 本施工组织设计的编制依据: 1、依据孝感市建筑勘察院设计的《武汉新来多汽车工贸有限公司的厂房》工程施工图; 2、国家现行的技术标准、施工及验收规范、工程质量评定标准及操作规程; 3、我公司企业标准; 4、贯彻执行国际质量体系标准GB/T19001:2000〈〈质量管理和质量保证〉〉标准; 5、建设部颁发的〈〈建设工程施工现场管理规定〉〉; 6、武汉市市人民政府颁发的有关建筑管理、市场管理、环境保护等地方性法规及规定。 第二章工程概况

第一节工程概述 该工程为四排共76根立柱装配式结构工业厂房。厂房设计为一层,建筑面积为4932.25M2,建筑高度13.05M,单跨度18米,三连跨54M,全长90M(柱外包尺寸)。基础采用柱下独立基础,现浇柱加钢支撑结构,现浇砼基础梁、柱、三道圈梁、砌体围护。54米人字“H”型钢屋架梁,屋面为两层压型钢板屋面,屋面板间填充50厚细玻璃棉,有组织排水。前后檐设有排水天沟,共32条φ150PVC排水管排至地面,等距离布置。吊车梁四条纵向布置,屋面设有卡普隆材料组成的采光带。内墙面抹混合砂浆,外墙面抹水泥砂浆,刷外墙涂料,地面为30厚细石砼加浆压光。并要求有良好的防雷接地措施,抗振防烈度为6度,结构安全等级为二级,耐火等级为二级,火灾险类:丁类。 一、基础: 基础为柱下独立基础,-0.06设有基础梁和支墩构造,柱基础76个,基础砼强度为C25,钢筋Ⅰ、Ⅱ级。 二、主体结构工程 梁、柱、圈梁、雨蓬、天沟砼均为C25,厂库大门两侧构造柱砼为C20,柱承重,围护墙柱外砌接,加设φ6毛拉筋,M5混合砂浆组砌。吊车梁、屋架梁均为钢结构。钢筋Ⅰ、Ⅱ、级。 三、门窗工程: 外窗为塑钢窗,厂房门暂定为钢大门。 四、装饰 1、外墙:水泥砂浆抹面、外墙刷普通涂料。 2、内墙:混合砂浆抹面。

热电联产工程施工组织设计方案

热电联产工程施工组织设计 第一章工程概述与特点 1.1编制原则 1.1.1遵守和贯彻国家的有关法令、法规、规程、条例和各项技术政策。 1.1.2加强综合平衡,实现科学管理,保证工程质量,保证安全和文明施工。 1.1.3合理科学的配置资源,有效使用人力、物力,努力实现各项成本技术指标。 1.2编制依据 1.2.1华北电力设计院设计图纸 1.2.2国家电力公司电源建设部《火力发电工程施工组织设计导则》 1.2.3原能源部《电力工程项目建设工期定额(试行)》 1.2.4同类型机组施工方案、施工经验和工程总结 1.3工程概述 **集团化工分公司位于*市西北郊,是*市唯一的氯碱厂、*省化工骨干企业。公司现有工业蒸汽锅炉5台,总蒸发量为48t/h,承担企业的供热任务,经长时间运行,锅炉设备老化,而且锅炉容量小、除尘效果差、粉尘污染十分严重,此外,由于锅炉效率低,造成能源的浪费。 本工程是*集团化工分公司的技改工程企业自备电站项目,本期工程新建2×12MW抽凝式汽轮发电机组配3×75t/h次高压循环流化床锅炉。 1.4主要设计简介及设备参数 1.4.1建设规模:本期工程建2机3炉。 1.4.2布置形式:主厂房自东向西依次为汽机间、除氧煤仓间及锅炉间。发电机组在汽机间内采用纵向布置,两台机组为头对头布置。锅炉采用半露天布置,7m运转层以下全封闭,炉顶加 装轻型小室。烟囱采用100m砼烟囱。 1.4.3燃料:利用公司和周边地区的原煤,采用添加石灰石方式脱硫。锅炉采用轻柴油点火。 1.4.4汽轮机参数: 型号:C12-4.90/0.98 额定进汽量:87/116 t/h 额定进汽压力: 4.90MPa 额定进汽温度:470 ℃ 额定抽汽量:50/80 t/h 额定抽汽压力:0.98 MPa

工业厂房工程施工组织设计

XXXXXXX有限公司 5# 厂房 施工组织设计

XXXXXX有限公司 X年X月 目录 一、编制依据 二、工程概况 三、施工部署 四、施工准备 五、施工现场平面布置图 六、主要施工机械设备 七、主要分部分项工程施工方法 八、保证质量措施及质量通病防治 九、重点部位施工方法及技术措施

十、冬雨季施工措施 十一、保证工期质量、安全和文明施工措施 十二、质量安全保证体系 十三、地下管线及地上地下设施的加固措施 十四、加强管理、减少扰民噪音、降低环境污染的技术措施 十五、降低工程造价措施 十六、新工艺、新技术、新材料的应用合理化建议 一、编制依据及原则 (一)编制依据 1、XXXXXXXXXX有限公司5#厂房工程技术标书,施工合同及相关文件; 2、施工图纸的全部内容: 3、国家颁布的现行建筑施工标准、规范、规定; 4、现行的法律法规; 5、与本工程配套的相关图集及做法说明; 6、建筑工程施工工艺标准; 7、安装工程施工工艺标准; 8、XXX公司的一体化管理手册、程序文件、支持性文件;

9、XX公司《施工现场管理规定》等。 (二)编制原则 本工程施工组织设计遵照XXXXX有限公司5#厂房工程的设计要求及现场实际环境条件,根据本工程结构特点,依照本工程招标文件、施工合同及相关文件的规定要求,总体本着既经济合理,又优质高效,同时便于操作的原则,以实现对各分部分项及有关的保证安全、质量、工期、控制造价、环境保护、文明施工,冬雨两季施工的要求进行编制。 本工程施工组织设计已达到资源合理配备和充分利用,本着想工程所想,急工程所急,充分做好各分部分项施工之前的准备工作和各项施工计划的落实,为保证工程质量所采取的得力措施,为整个工程全过程实现顺利施工,保证质量、保证工期、顺利完成全部施工任务创造良好条件。 二、工程概况综合说明及现场平面布置 一)、总体概况 (一)工程概况 XXXXXXXXX有限公司5#厂房工程由XXXXX设计有限公司设计院设计,由建设单位自筹资进行工程建设;本工程座落在XXXXX工业新区XXXXX有限公司厂区内,本工程要求2011年2月10日开工,2011年5 月31日竣工,日历工期为为111天。 (二)建筑设计 该工程为框架结构二层,无地下室,东西长158.0米,南北宽35.0米,建筑高度12.6米,建筑面积10795.9平方米。相对标高±0.000相对于绝对标高58.00米。墙体采用外墙250厚的加气砼砌块砌筑;屋面防水等级为二级,防水层合理使用年限为15年;楼地面分别为水泥砂浆楼面,大理石地面,铺地砖楼地面;内墙为混合水泥墙面和瓷砖墙面;顶棚分别为混合砂浆吊顶,PVC板吊顶;外墙为高级涂料墙面;外窗均采用铝合窗。 (三)结构设计 本工程结构安全等级为二级,基础处理采用独立基础,基槽持力层为(4)层强风化片麻岩层,
