第五章电缆敷设工程定额计量与计价

【例题1】直埋电缆时,沟的开挖平均宽度为500mm,电缆埋深900mm,埋4根电缆时,电缆沟长度为100m,则土方量为多少? 铺沙盖板工程量?

【例题2】某电气工程,室内配电箱离地0.2米,离内墙0.2米,箱尺寸为W*H*D*(800*1850*600),进户电源采用VV22-3*95+1*50电缆,穿建筑物处设有电缆保护管G100,埋深0.8米,保护管算至外墙1.5米,室内外高差0.6米,计算保护管工程量?

【例题3】某电缆敷设工程,采用直埋敷设4根电缆VV22-3*35+1*16,进建筑物及配电室均采用RC50镀锌钢管埋地保护,电缆室外水平距离为100米,进入1号车间后10米到配电柜,配电室的配电柜到外墙距离为5米,电缆保护管做到外墙1米,埋深0.8米,室内外高差600mm,配电柜安装高度均离地0.2米,试计算①钢管及电缆工程量?②电缆保护管挖填土方,直埋电缆挖填土方及铺沙盖板工程量?(RC50管子外径60mm)③电缆终端头制作安装工程量?

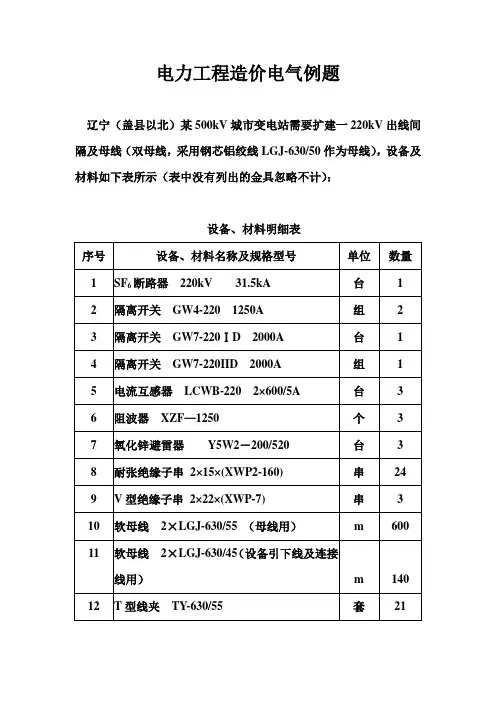

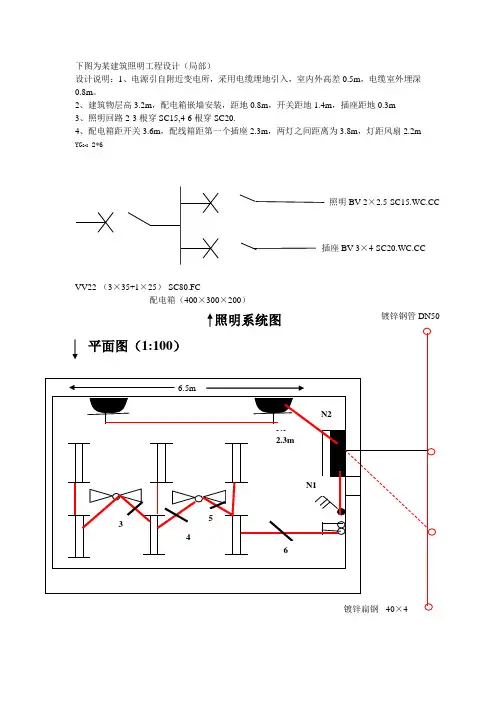

【例题4】

【例题5】某氮气站动力平面图

1)PD1、PD2均为定型动力配电箱,落地式安装,基础型钢用10#槽钢制作,其重量为10kg/m。2)PD1至PD2电缆沿桥架敷设,其余电缆均穿钢管敷设,埋地钢管标高为-0.2m,埋地钢管至动力配电箱出口处高出地坪+0.1m。

3)4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径金属软管。

4)计算电缆长度时不计算电缆敷设驰度、波形弯度和交叉的附加长度,连接电机处,出管口后电缆的预留长度为1m,电缆头为户内干包式,其附加长度不计。

5)电缆桥架(200*100)的水平长度为22m。

【例题6】某室外总体电缆

施工说明:

1)某工厂有五个车间,动力配电箱电源均从1#配电间低压配电柜引来,室外电缆敷设均采用直埋敷设电缆埋深为0.9米,室内采用穿钢管敷设口径为50mm。1#配电间内低压配电柜离地高为0.2米,其室内部分钢管水平距离为5米,2#~6#车间内动力配电箱安装高度为0.2米,其室内部分钢管水平距离为10米。电缆型号为YJV22-3×50+2×25,电缆穿越配电间及车间外墙均设置钢管保护管G50,保护管算至外墙1.0米,室内地坪为±0.000,室外地坪为-0.600。

2)按图上标注尺寸计算。

【例题7】某工业园区总体电缆工程中电缆沟结构图如下,

钢筋工程量计算例题

1、计算多跨楼层框架梁KL1的钢筋量,如图所示。 柱的截面尺寸为700×700,轴线与柱中线重合 计算条件见表1和表2 表1 混凝土强度等级 梁保 护层厚度 柱保 护层厚度 抗震 等级 连接 方式 钢筋 类型 锚固 长度 C302530 三级 抗震 对焊 普通 钢筋 按 03G101-1 图集及 表2 直径68 1 2 2 2 2 5 单根 钢筋理论 重量(kg/m) 0. 222 0. 395 0. 617 2. 47 2. 98 3 .85 钢筋单根长度值按实际计算值取定,总长值保留两位小数,总重

量值保留三位小数。 2、已知某教学楼钢筋混凝土框架梁KL1的截面尺寸与配筋见图1,共计5根。混凝土强度等级为C25。求各种钢筋下料长度。 图1 钢筋混凝土框架梁KLl平法施工图

3、某6m长钢筋混凝土简支梁(见下图),试计算各型号钢筋下料长度。 4、某抗震框架梁跨中截面尺寸b×h=250mm×500mm,梁内配筋箍筋φ6@150,纵向钢筋的保护层厚度c=25mm,求一根箍筋的下料长度。

5、某框架建筑结构,抗震等级为4级,共有10根框架梁,其配筋如图5.23所示,混凝土等级为C30,钢筋锚固长度LαE为30d。柱截面尺寸为500mm x 500mm。试计算该梁钢筋下料长度并编制配料单(参见混凝土结构平面整体表示方法03G10l-l构造详图)。

6、试编制下图所示5根梁的钢筋配料单。 各种钢筋的线重量如下:10(0.617kg/m);12(0.888kg/m);25(3.853kg/m)。

7、某建筑物第一层楼共有5根L1梁,梁的钢筋如图所示,要求按图计算各钢筋下料长度并编制钢筋配料单。

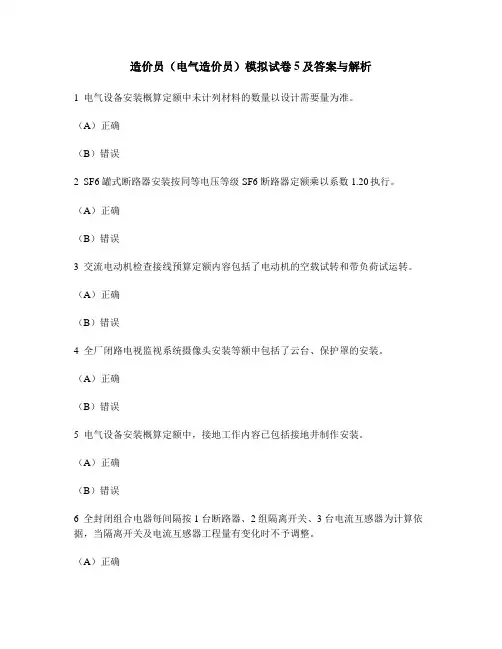

造价员练习题(五)

安装造价员练习题(五) 提供以下重点考题资料希望可以帮助大家,如果需要更多资料可以联系本人 QQ137******** 一、单项选择题 1、塑料制品的基本材料是()。 A.合成树脂 B.填料 C.稳定剂 D.增塑剂 2、混凝土管管道连接一般采用()。 A.焊接连接 B.承插接口 C.套管连接 D.机械连接 3、经过农田的电缆埋设深度不应小于()。 A.0.5m B.0.8m C.1m D.1.5m 4、利用建筑物的钢筋混凝土基础做接地桩,接地电阻通常为()。 A.0欧 B.1欧以下 C.4欧以下 D.10欧以下 5、电磁开关是()。 A.刀开关 B.接触器 C.漏电保护器 D.低压断路器 6、在墙上安装室外照明灯具不宜低于()。 A.300mm B.1000mm C.2500mm D.3000mm 7、除拉线开关外,一般的其他开关一般距地面为()。 A.2~3 m B.1.5~2 m C.1.5 m D.1.3 m 8、穿管配线中,同类照明的几个回路,管内导线不得超过()。 A.3根 B.5根 C.8根 D.10根 9、给水硬聚氯乙烯管螺纹连接时,密封填充物宜采用()。 A.麻丝 B.聚四氟乙烯生料带 C.厚白漆 D.橡胶圈 10、在通风及风管系统中,风管的连接主要采用()。 A.焊接连接 B.承插连接 C.套管连接 D.法兰连接 11、建筑内部给水与建筑小区给水的划分界限是()。 A.建筑物的给水引入管的阀门井 B.检查井 C.建筑物外墙 D.建筑物外1.5m 12、室内明装给水钢管除锈、刷油工程中,通常为()。 A.沥青漆2遍 B.底漆1遍,其它漆2遍 C.油漆1遍 D.底漆1遍,其它漆1遍 13、DN300室外给水硬聚氯乙烯管应埋地铺设,一般情况下,埋设深度可在冰冻线下0.2m,且还应符合管顶最小埋深为()。 A.0.3m B.0.5m C.0.7m D.1.0m 14、配电箱外部进出线预留长度为()。 A.0.2m B.0.3m C.0.5m D.高+宽 15、电力电缆终端头预留长度为()。 A.0.5m B.1.5m C.2.0m D.3.0m 16、在配管配线中,照明线路按动力穿线执行的条件是导线截面需要≥()。 A.2.5mm2 B.4mm2 C.6mm2 D.10mm2 17、按照重庆定额对工程类别的划分,室内给排水管道工程属于()。 A.一类 B.二类 C.三类 D.四类 18、BLX(3×4)G15-WC指()。

工程量计算习题

工程量清单计价 【任务】某建筑①轴外墙砖基础如下图:中心线长39.3m,高1.00m,具体做法:100mm厚C15砼垫层;防水砂浆防潮层一道;M5水泥砂浆砌砖基础,对此基础工程进行清单报价(按08规范做招标控制价)。 ① 序号 项目编码项目名称项目特征描述计量单位工程量 综合 单价 金额(元) 合价 其中 计费基数暂估价 2.综合单价组价 假定:企业管理费率9%;利润率8%,材料检验试验费率0.2%,仅考虑人工价差11元/工日

工程量清单综合单价分析表(山西省用) 工程名称:共页第页

二、措施项目清单的计价 【任务】假设投标企业为总承包企业。该拟建工程为六层建筑,分部分项工程直接工程费为100000元。根据施工组织设计确定该拟建工程只发生文明施工、安全施工、临时设施、混凝土及钢筋混凝土模板、脚手架、垂直运输等费用。用我省《计价依据》2005年费用定额和建筑工程消耗量定额计价(材料的检验试验费按材料费的0.2%,风险因素按材料费得3.5%,企业管理费按直接费得9%,利润按直接费加企业管理费得8%). 表2.2-25 措施项目费分析 3、填写措施项目清单计价表,见表2-5,表2-6 措施项目清单与计价表(一)

表2-6 措施项目清单与计价表(二) 序号项目编码项目名称项目特征描述计量单位工程量金额(元) 综合单价合价 1 B1201 垫层模板砼基础垫层钢 m2 模板 合计 【任务】某工程直接工程费200万元,其中人工费55万元,材料费135万元,技术措施费50万元,其中人工工资占12.5万元,试按清单计价模式计算其工程造价。(组织措施费率5.17%,企业管理费率9%,规费费率8.59%,利润率8%,税率3.41%) 【任务】求图1.1.24的建筑面积。

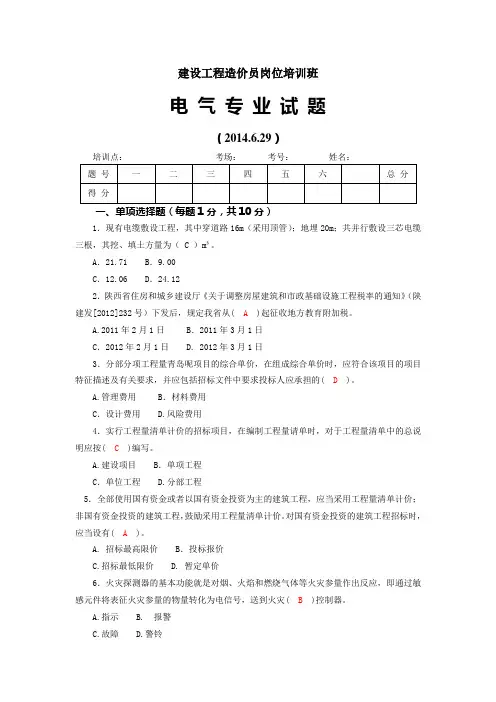

造价员综合考试题及答案电气

造价员考试试题(安装工程电气部分) 一、填空题(每空1分,共计:10分) 1、各种配管应区别不同、、,以“延长米”为计量单位,不扣除管路中间的、、 所占长度。 答案:敷设方式、敷设位置、管材材质、接线箱(盒)、灯头盒、开关盒2、管内穿线的工程量,应区别线路、导线、导线,以单线“延长米”为计量单位。线路分支接头线的长度已综合考虑在定额中,不再另行计算(照明线路中的导线截面大于或等于时,应执行动力线路穿线相应项目)。 答案:性质、材质、截面、6mm2 二、单项选择题(每题1分,共计:30分) 1、《电气设备安装工程》定额规定工程超高增加费(已考虑了超高因素的定额项目除外):操作物高度离楼地面(B)的电气安装工程,可参照超高部分人工费的15%计算。 A、4.5m以上、20m以下 B、5m以上、20m以下 C、5m以上、25m以下 D、6m以上、20m以下 2、《电气设备安装工程》定额高层建筑增加费是指:高度在(C)以上的工业与民用建筑。 A、6层或25m B、8层或25m C、6层或20m D、8层或20m

3、《电气设备安装工程》定额规定在有害人身健康的环境(包括高温、多尘、噪声超过标准和在有害气体等有害环境)中施工时,可参照安装工程总人工费增加(D)。 A、10% B、3% C、15% D、5% 4、电机的接地线定额按镀锌扁钢(C)考虑,与实际不同时进行调整。 A、30×4 B、25×3 C、25×4 D、40×4 5、《电气设备安装工程》定额规定安装与生产同时进行时,可参照安装工程(D)。 A、总人工费增加10% B、总人工费增加8% C、总人工费增加6% D、总人工费增加5% 6、《电气设备安装工程》定额规定除10kV以下架空线路以外,脚手架搭拆费可参照人工费(包括地下室部分)的(B)计算,其中人工工资占25%。 A、10% B、3% C、15% D、5% 7、配管配线工程中,当选用钢管明配时,其连接方式应为(B)。 A、焊接 B、管箍丝接 C、熔接 D、管箍丝接或焊接 8、《电气设备安装工程》定额中,连接各种开关箱、柜、板导线预留长度,按照盘面尺寸(C)进行计算。 A、长+宽 B、高+长

(完整版)电气安装工程预算学习

第一章安装工程预算定额 第一节安装工程预算定额的概念 1、安装预算定额概念 (1)预算定额:指按社会平均必要劳动量确定的建筑安装工程和各单位产品所消耗的物化劳动和活劳动的数量标准。 (2)安装工程预算定额:指规定消耗在组成安装工程基本构成要素上的劳动力、材料和机械台班数量的标准。(3)工程基本构成要素:指组成安装工程的最小工程单位。这个工程单位成为工程“细目”或“子目”,它是预算定额组成最基本的工程项目单位体。若将子目的消耗量标准按工程结构或生产的规律排列起来,加上文字说明和编号,印制成册,即成为“定额”。 2、全国统一安装工程预算定额的种类 安装工程预算定额共分为十二册: 第一册《机械设备安装工程》 第二册《电气设备安装工程》 第三册《热力设备安装工程》 第四册《炉窖砌筑工程》 第五册《静置设备与工艺金属结构制作与安装工程》 第六册《工艺管道工程》 第七册《消防及安全防范设备安装工程》

第八册《给排水、采暖、燃气工程》 第九册《通风空调工程》 第十册《自动化控制装置及仪表安装工程》 第十一册《刷油、防腐蚀、绝热工程》 第十二册《建筑智能化系统设备安装工程》 3、安装工程预算定额的组成 安装工程预算定额有以下内容组成: (1)册说明 主要介绍定额的内容、适用范围、编制依据、适应条件和工作内容,人工、材料、施工机械台班消耗量和相应预算价格的确定方法、确定依据等。 (2)目录 为查找、检索定额项目提供方便。 (3)分章说明 主要说明本章定额的适用范围、内容、计算规则及有关定额系数的规定等。 (4)定额表(参看教材p6,表1.1) 定额表包括:分节工作内容、各子目定额的人工、材料、施工机械台班消耗量指标及定额基价、综合基价、未计价材料等。 (5)附录 附录一般有以下内容:

电缆工程计算规则

第三章电缆敷设 一、直埋电缆的挖、填土(石)方,设计有要求时,按设计规定;设计没有要求时,可按下表计算工程量,执行第一册“通用项目”相应项目。 直埋电缆挖、填土(石)方工程量 注:1.两根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm计算的土方量; 2.每增加一根电缆,其上、下口宽度各增加170mm; 3.以上土方量是按埋深从自然地坪算起,如设计埋深超过900mm时,多挖的土方量应另行计算。 二、电缆沟揭盖板,按每揭一次以延长米计算。如又揭又盖,则按两次计算。 三、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。 1.横穿道路,按路基宽度两端各加2m。 2.垂直敷设时管口离地面加2m。 3.穿过建筑物外墙时,按外墙外缘以外加。 4.穿过排水沟,按沟壁外缘以外加1m。 四、电缆保护管埋地敷设时,其土方量施工图注明的,按施工图计算;施工图未注明的可按沟深,沟宽按最外边的保护管两侧外边缘每侧各加工作面计算。 五、电缆敷设均按四芯考虑,五芯电缆敷设人工、材料、机械乘以系数;六芯电缆敷设人工、材料、机械乘以系数(未计价材料数量不予调整)。 六、电缆头制作、安装项目是按四芯考虑的,五芯电缆头制作、安装执行定额时,按相应截面电缆头制作、安装定额乘以系数,六芯电缆头制作、安装乘以系数(未计价材料数量不予调整)。 七、电缆敷设长度应根据单根敷设水平和垂直敷设长度,另加下表规定附加长度计算。 电缆敷设附加长度 注:电缆附加及预留长度应计入电缆长度工程量之内。即: L=(水平敷设长度+垂直敷设长度+预留长度)× L─电缆敷设工程量 八、电缆终端头及中间头均以“个”为单位计算。一根电缆按两个终端头计算,中间头按设计数量计算,设计没有规定时按实际计算。

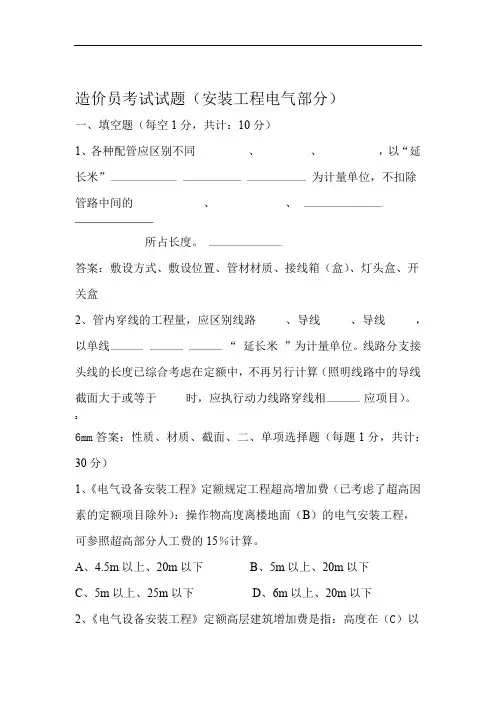

造价员电气练习题题

一、单项选择题 1、山西省2011安装工程预算定额第二册《电气设备安装工程》中关于工程超高增加费:操作物高度离楼地面5m以上、20m以下的电气安装工程,可参照超高部分人工费的(D)计算。 A:25% B:33% C:5% D:15% 2、山西省2011安装工程预算定额第二册《电气设备安装工程》中规定:接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度另加(A)的附加长度计算。 A:3.9% B:2.5% C:5% D:1.5% 3、《合同管理手册》中规定:建筑工程合同(包括其他乙方合同)需在中标后(B)内,其他合同经济行为发生前签订。 A:15日 B:一个月 C:三个月 D:7日 4、《合同管理手册》中规定:所有合同须在签订(中止、变更、解除)后( D)日内以书面及会议形式进行交底。 A:15 B:30 C:45 D:7 5、建筑电气安装工程中,保护线(PE线)其颜色规定为(D) A黄色B绿色C淡黄色D黄绿相间 6、插座安装完毕后需通电检测接线数序,以下正确的接法是:(D) A、220V电源可以随意接线 B、左火右零上接地 C、上火左零右接地 D、左零右火上接地 7、单联开关预算定额以(C)为单位计算工程量。 A:套 B:个 C:10套 D:10个 8、某照明配电箱盘面尺寸(宽*高*厚)为400*600*150(单位为mm),则电缆进

入该配电箱的预留长度是(B)m。 A:1.15 B:1.0 C:0.4 D:0.6 9、接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按(C)计算。 A:1.5米 B:2.0米 C:2.5米 D:3.0米 10、分部分项工程量清单项目的综合单价应符合该项目的特征描述及有关要求,并应包括招标文件中要求投标人承担的( B )。 A:管理费用B:风险费用C:材料费用D:设计费用 11、财务部门(人员)的预 (结)算管理职责为(A) A:参与对内结算的管理,严格执行:无衍生合同不准付款(指分包方、分供方)。B:负责对内结算的编制及相关审核工作。 C:参与工程结算过程中索赔管理的法律事务。 D:负责工程结算中签证、变更、索赔等资料的办理。 12、山西省2011安装工程预算定额第二册《电气设备安装工程》中规定:小型电机凡功率在(C)以下的电机均执行微型电机定额。 A:1kw B:3kw C:0.75kw D:0.25kw 13、山西省2011安装工程预算定额第二册《电气设备安装工程》中规定:脚手架搭拆费(10kV以下架空线路除外)可参照人工费的(A)计算,其中人工工资占25%(包括地下室部分)。 A.3% B. 4% C.5% D.6% 14、下列费用中不属于规费的是(D)。 A:养老保险费 B:工伤保险费 C:工程排污费 D:脚手架搭拆费

电气造价员考试试题及答案

电气造价员考试试题及答案

一、单项选择题(每题1分,共10分) 1. 中国现行的《建设工程工程量清单计价规范》中所采用的单价是() 。 A.综合单价 B.指数单价 C.工料单价 D.完全单价 2. 某工程合同约定,钢材价格在±5%以内由乙方承担,5%范围以外是由甲方承担。结算时钢材用 量为168.59吨,其损耗率为2%,原合同价位4120元/吨,确认价为4450元/吨。则竣工 结算时钢材差价为()元。 A. 21323.26 B. 0 C.20905.16 D.56747.39 3.某项安装工程承包合同价为826.60万元,施工过程中,发生设计变更增加62.50万元,发生设计变更减少12.80万元,合同约定开工前支付预付备料款的额度为15%。工程质量保修金 为合同价的5%。施工工期为五个月,发包方已在各月支付承包方工程价款累计558.20万 元。试计算该安装工程项目的工程结算价款应为()万元。A.152.78 B.276.77 C.876.30 D.834.97 4.根据《建设工程工程量清单计价规范》(GB 50500- ),关于承发包双方施工阶段风险分摊原则的表述正确的是()。 A.各类原因所致人工费变化的风险由承包人承担B.10%以内的材料价格风险由承包人承担 C.10%以内的施工机械使用费风险由承包人承担D.5%以内的人工费风险由承包人承担 5. 施工企业按规定缴纳的车船使用税应计入建安工程造价的()。 A.税金B.利润C.企业管理费D.规费 6. 安装某台设备需基本用工20个工日,辅助用工为5个工日,超运距用工需2个工日,人工幅度 差系数为10%,则预算定额人工工日消耗量为()工日/台。 A.27.7 B.29.0 C.29.2 D.29.7 7. 下列费用中,不属于工程建设其它费用中工程保险费的是()。 A.建筑安装工程一切险保费B.引进设备财产保险保费 C.危险作业意外伤害险保费D.人身意外伤害险保费 8. 某进度款支付申请报告包含了下列内容:①本期已实施工程的价款;②累计已完成的工程价款; ③累计已支付的工程价款;④本期已完成计日工金额;⑤应扣减的质量保证金;据此,发 包人本期应支付的工程价款是()。 A.②+①+③-④-⑤B.②-③+①+④-⑤C.③+①-②+④-⑤D.①+②+ ③+④-⑤ 9.某楼内暗装单联开关共32套,甲方暂定价为8元,则该单联开关的主材费应为( )元.。 A.256.00 B.258.56 C.263.68 D.261.12 10.某施工企业投标一城市基础设施项目,该企业报价为5000万元,则其应交的投标保证金最高数额为()万元。A.50 B.80 C.100 D.150

电缆工程量计算规则

电缆工程工程量计算规则 1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量: 直埋电缆的挖、填土(石)方量 注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准); ②每增加一根电缆,其宽度增加170mm; ③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。 3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度: ①横穿道路,按路基宽度两端各增加2m。 ②垂直敷设时,管口距地面增加2m。 ③穿过建筑物外墙时,按基础外缘以外增加1m。 ④穿过排水沟时,按沟壁外缘以外增加1m。 4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。 5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。 6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度

注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。 7、电缆终端头及中间头均以“个”为计量单位,电力电缆和控制电缆均按一根电缆有两个终端头考虑。中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。 8、桥架安装,以“10m”为计量单位。 9、吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。 10、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。 11、电缆敷设及桥架安装,应按本册估价表第八章说明的综合内容范围计算。(二)10kV以下架空线路 1、工地运输,是指估价表内未计价材料从集中材料堆放点或工地仓库运至杆位上的工程运输,分人力运输和汽车运输,以“10t·km”为计量单位。 运输量计算公式如下:工程运输量=施工图用量×(1+损耗率) 预算运输重量=工程运输量+包装物重量(不需要包装的可不计算包装物重量) 运输重量可按下表的规定进行计算: 注:①W为理论重量; ②未列入者均按净重计算。 2、土石方量计算 (1)无底盘、卡盘的电杆坑,其挖方体积V=0.8×0.8×h(h——坑深m) (2)电杆坑的马道土、石方量按每坑0.2m3计算 (3)施工操作裕度按底、拉盘底宽每边增加0.1m。 (4)电杆坑(放边坡)计算公式: V=h÷[6〔ab+(a+a1)×(b+b1)+a1b1〕] 式中:V——土(石)方体积(m3) h——坑深(m) a(b)——坑底宽(m),a(b)=底、拉盘底宽+2×每边操作裕度; a1(b1)——坑口宽(m),a1(b1)=a(b)+2×h×边坡系数 放坡系数 注:a.土方量计算公式亦适用于拉线坑; b.双接腿杆坑按带底盘的土方量计算; c.木杆按不带底盘的土方量计算。 3.各类土质的放坡系数按下表计算 各类土质的放坡系数 4、冻土厚度大于300mm时,冻土层的挖方量按挖坚土项目,其基价乘以系数2.5。其他土层仍按土质性质执行本册估价表。 5、杆坑土质按一个坑的主要土质而定,如一个坑大部分为普通土,少量为坚土,

钢筋工程量计算例题

. 例题1.计算多跨楼层框架梁KL1的钢筋量,如图所示。 ,轴线与柱中线重合700×700柱的截面尺寸为2 和表计算条件见表11 2 表 钢筋单根长度值按实际计算值取定,总长值保留两位小数,总重量值保留三位小数。解:25 2Φ1.上部通常筋长度 +右端下弯长度单根长度L1=Ln+左锚固长度,所以左支25=725mm<LaE=29d=29×(判断是否弯锚:左支座hc-c=700-30)mm =670mm0.4LaE+15d,hc-c+15d)=max (0.4×725+15×座应弯锚。锚固长度=max(25,670+15×25)=max(665,1045)=1045mm=1.045m (见101图集54页) 右端下弯长度:12d=12×25=300mm (见101图集66页) L1=6000+6900+1800-375-25+1045+300=15645mm=1.5645m 由以上计算可见:本题中除构造筋以外的纵筋在支座处只要是弯锚皆取1045mm,因为支座宽度和直径都相同。 2. 一跨左支座负筋第一排 2Φ25 单根长度L2=Ln/3+锚固长度=(6000-350×2)/3+1045=2812mm=2.812m (见101图集54页) 3. 一跨左支座负筋第二排 2Φ25

单根长度L3=Ln/4+锚固长度=(6000-350×2)/4+1045=2370mm=2.37m . 范文. . (见101图集54页) 4. 一跨下部纵筋 6Φ25 单根长度L4=Ln+左端锚固长度+右端锚固长度=6000-700+1045×2=7390mm=7.39m (见101图集54页) 5.侧面构造钢筋 4Ф12 单根长度L5=Ln+15d×2=6000-700+15×12×2=5660mm=5.66m (见101图集24页) 6.一跨右支座附近第一排 2Φ25 单根长度L6=max(5300,6200)/3×2+700=4833mm=4.833m (见101图集54页) 7.一跨右支座负筋第二排 2Φ25 单根长度L7= max(5300,6200)/4×2+700=3800mm=3.8m 8.一跨箍筋Φ10@100/200(2)按外皮长度 单根箍筋的长度L8=[(b-2c+2d)+ (h-2c+2d)]×2+2×[max(10d,75)+1.9d] = [(300-2×25+2×10)+ (700-2×25+2×10)]×2+2×[max(10×10, 75)+1.9×10] =540+1340+38+200 =2118mm=2.118m 箍筋的根数=加密区箍筋的根数+非加密区箍筋的根数 =[(1.5×700-50)/100+1]×2+(6000-700-1.5×700× 2)/200-1 =22+15=37根 (见101图集63页) 9.一跨拉筋Φ10@400(见101图集63页) 单根拉筋的长度L9=(b-2c+4d)+2×[max(10d,75)+1.9d] =(300-2×25+4×10)+ 2×[max(10×10, 75)+1.9×10] =528mm=0.528m 根数=[(5300-50×2)/400+1]×2=28根(两排) 10. 第二跨右支座负筋第二排 2Φ25 单根长度L10= 6200/4+1045=2595mm=2.595m 11.第二跨底部纵筋 6Φ25 单根长度L11=6900-700+1045×2=8920mm=8.92m 12.侧面构造筋 4Ф12 单根长度L12=Ln+15d×2=6900-700+15×12×2=6560mm=6.56m 13.第二跨箍筋Φ10@100/200(2)按外皮长度 单根箍筋的长度L13=2.118m 箍筋的根数=加密区箍筋的根数+非加密区箍筋的根数 =[(1.5×700-50)/100+1]×2+(6900-700-1.5×700×

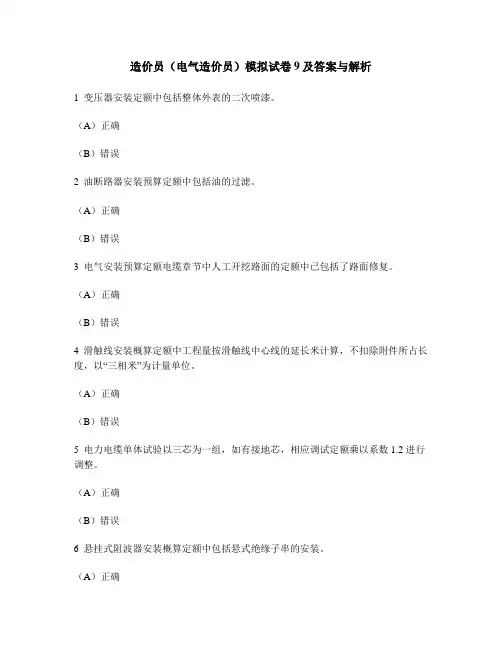

08年山东造价员电气安装工程技术基础知识试题哦

1、1kv以下的电缆用1000V遥表遥测,绝缘电阻值应是。 A、大于1MΩ B、大于5 MΩ C、不低于10 MΩ D、不低于20 MΩ 2、某施工小组有4名工人,拟用40小时完成40吨工作物,则该工程产量定额是。 A、2吨 B、0.5吨 C、4吨 D、0.125吨 3、电气专业工程平面图不包括。 A、消防报警平面图 B、自控仪表管道施工图 C、电气动力平面图 D、有线电视平面图 4、通常所说的施工现场“三通一平”指的是。 A、水通、电通、暖通、道路平 B、水通、电话通、电视通、平整场地 C、水通、电通、道路通、平整场地 D、水通、电通、电话通、平整场地 5、综合布线使用的5类线是。 A、1对对绞电缆 B、2对对绞电缆 C、3对对绞电缆 D、4对对绞电缆 6、楼地面标高与总平面图中的室内地坪标高用符号表示。 A、+0.000 B、+0.000=43.52 C、 D、▼ 7、变压器安装在砌筑载台上时,台面高度应在。 A、0.3m以上 B、0.5m以上 C、0.2m以上 D、0.5m以下 8、仅在说明栏注明,在图面上一般不再一一标注清楚的是。 A、管路敷设方式、规格型号 B、导线、电缆的规格型号好敷设方式 C、开关、插座的型号规格、安装高度 D、操作规程、施工规范、标准 9、圆钢接地线与扁钢接地线连接时,其搭接焊长度为圆钢直径的。 A、10倍 B、5倍 C、2.5倍 D、6倍 10、电气工程中的设备、元件、线路及安装方式是用形式表达的。 A、统一的图形和文字 B、统一的图形符号和文字 C、统一的图形符号和文字符号 D、统一的图形和文字符号 11、门侧安装的跷板式开关中心,拉线开关的拉线(垂直)距门边缘应在之间。 A、0.1~0.2m B、0.15~0.2m C、0.1~0.15m D、0.15~0.25m 12、闭路电视监控系统光缆敷设时,光缆的弯曲半径不应小于光缆外径的。 A、10倍 B、20倍 C、30倍 D、40倍 13、为安全起见,移动式局部照明灯具的电压不得超过。 A、12V B、24V C、36V D、48V 14、架空线路架设时,同一档距内,同一条线路的导线接头不应超过。 A、3个 B、4个 C、1个 D、2个 15、走廊两端同时控制中间的一盏灯,应采用。 A、单联双控开关 B、单联单控开关C、双联双控开关 D、双联单控开关 16、吊灯灯具超过一定重量时,应预埋吊钩和螺栓。这个重量应是。 A、超过2 kg B、超过3kg C、超过4kg D、超过5kg 17、动力及照明平面图是表示建筑物内动力、照明设备、器具和。 A、线路平面布置的图纸 B、供电电源布置的图纸 C、电气配管的平面布置图 D、管内穿线的平面布置图 18、某建筑安装企业2006年完成的建筑安装工作量价值为800万元。该企业本年度全部在册职工为80人,其中非生产人员12人,另外雇佣临时工32人,该企业2006年地全员劳动产生率。 A、100000元/人 B、80000元/人 C、71429元/人 D、117647元/人

项目工程量计算规则解释(电气)

工程量清单计价的工程量计算 (1)工程数量的计算 工程数量的计算应按规范中规定的工程量计算规则进行。 工程量计算规则是指对清单项目工程量的计算规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。 电力电缆:按设计图示尺寸以长度计算(含预留长度及附加长度); 桥架:按设计图示尺寸以长度计算; 配线:按设计图示尺寸以长度以单线长度计算(含预留长度); 配管:按设计图示尺寸以长度计算;

定额工程量计算 电气配管工程量计算 定额说明: 1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。 2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。 一、配管工程量计算 配管工程以所配管的材质、敷设方式以及按管的规格划分定额子目。 (一)计算规则及其要领: 1、计算规则:各种配管工程量以管材质、规格和敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2、计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图的组成特点分片划块计算,然后汇总。千万不要“跳算”,防止混乱,影响工程量计算的正确性。 (二)计算方法:计算配管的工程量,分两步走,先算水平配管,再算垂直配管。 1、水平方向敷设的管,以施工平面布置图的管线走向和敷设部位为依据,并借用建筑物平面图所标墙、柱轴线尺寸进行线管长度的计算, 2、垂直方向敷设的管(沿墙、柱引上或引下),其工程量计算与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。 3、当埋地配管时(FC),水平方向的配管按墙、柱轴线尺寸及设备定位尺寸进行计算。穿出地面向设备或向墙上电气开关配管时,按埋的深度和引向墙、柱的高度进行计算 (三)配管工程量计算时应注意的问题 1.不论明配还是暗配管,其工程量均以管子轴线为理论长度计算。水平管长度可按平面图所示标注尺寸或用比例尺量取,垂直管长度可根据层高和安装高度计算。 2.在计算配管工程量时要重点考虑管路两端、中间的连接件: ①两端应该预留的要计入工程量(如进、出户管端); ②中间应该扣除的必须扣除(如配电箱等所占长度)。 3.明配管工程量计算时,要考虑管轴线距墙的距离,如在设计无要求时,一般可以墙皮作为量取计算的基准;设备、用电器具作为管路的连接终端时,可依其中心作为量取计算的基准。 4.暗配管工程量计算时,可依墙体轴线作为量取计算的基准:如设备和用电器具作为管路的连接终端时,可依其中心线与墙体轴线的垂直交点作为量取计算的基准。

梁钢筋清单工程量、综合单价计算过程

例题4:梁钢筋的费用计算过程 分析:本工程现浇混凝土梁钢筋:010416001 1.钢筋工程量计算:(受力钢筋保护层厚度25mm) (1)梁上部通长钢筋:25 锚固长度LaE=30d=750mm>500-25=475mm,应弯锚; 平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。 L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4m N=2(根) (2)左、右负弯矩钢筋:25,负弯矩筋要求锚入支座并伸出Ln/3。 L单根=(7200-2×250)/3+500-25+15×25=3083(mm)=3.083m N=2×2=4(根) (3)梁下部钢筋:25 L单根=7200+2×250-2×25+2×15×25=8400(mm)=8.4m N=6(根) (4)抗扭纵向钢筋:18 锚固长度LaE=30d=540mm>500-25=475mm,应弯锚; 平直段长度为500-25=475mm≥0.4LaE,弯段长度取15d可满足要求锚固长度要求。 L单根=7200+2×250-2×25+2×15×18=8190(mm)=8.19m N=2(根)

(5)附加吊筋:14(如图) L 单根=250+2×50+2× (700-2×25)×1.414+2×20×14=2748.2(mm )=2.748m N=2(根) (6)箍筋:φ10(按03G101-1) 根据抗震要求,箍筋端头为135°/135°弯钩,且弯钩平直段长度为10d ,所以每个箍筋弯钩增加长度为:10d+0.5D+d =13d L 单根=(300+700)×2-8×25+13×10×2=2117.4(mm )=2.117m 12007005.122502720021100507005.1-??-?-+??? ? ??+-?=箍筋根数 =44(根) 另主次梁相交处应在主梁上沿次梁两边各附加3根箍筋,则: 箍筋根数=44+6=50(根) 钢筋长度汇总: L φ10=2.117×50=105.85(m ) L 14=2.748×2=5.496(m )

安装专业造价员实务(考题及答案)

2009年重庆市全国建设工程造价员资格考试试题 《计量与计价实务》(安装专业) ( A ) 一、单项选择题(共20题,每题1分。每题的备选项中,只有一个最符合题意。) 1.人们将1kv 及以下的电压称为【 】 A . 中压 B . 高压 C . 超高压 D . 低压 2.建筑照明分为视觉照明【 】 A .应急照明 B 。工作照明 C .装饰照明 D .生活照明 3.应急照明按功能分为三类,即:疏散照明、安全照明和【 】 A .备用照明 B . 应急照明 C .生活照明 D .工作照明 4.电动机直接起动也称【 】 A .高压启动 B .低压启动 C .全压起动 D .安全启动 5.当市政给水管网的水质、水压均能满足室内给水管网要求时,宜采用【 】 A . 循环给水方式 B .设水泵给水方式 C .设水箱给水方式 D .直接给水方式 6.当室外给水管网的水量能满足室内要求,而室内水压大部分时间不足时,宜采用【 】 A .直接给水方式 B .设贮水池、水泵的给水方式 C .设水箱给水方式 D .循环给水方式 7.室外配水管网一般采用埋地铺设,必须在当地冰冻线以下且埋设覆土深度不小于【 】 A .0.7m B .1.0m C .1.5m D .1.2m 8.水灭火系统应用最为广泛,按照水流形态可分为消火栓灭火系统和【 】 A .混合灭火系统 B .手动灭火系统 C .自动喷水灭火系统 D .水箱灭火系统 9.水泵接合器的形式有地上式、地下式和【 】 A .屋顶式 B .吸顶式 C .嵌入式 D .墙壁式 10.室外消火栓距路边不应超过【 】 A . 1.8m B .2m C .2.5m D .3.0m 11.室外消火栓距房屋外墙不宜小于【 】 A .3.5 m B .4 m C .4.5 m D .5 m 12.低压流体输送采用镀锌焊接钢管及加厚管,其连接方式为【 】 A .螺纹连接 B .法兰连接 C .焊接 D .承插连接 13.目前在大多数空调工程中,风管与风管之间、风管与部件之间的连接,主要采用【 】 考生姓名: 专业: 准考 封 线 密

电缆沟工程量计算

电缆沟工程量计算 1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。 2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。该地段所需的施工材料如固定桩、夹具等按实另计。 3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。 4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1.2,双屏蔽电缆头制作安装人工乘以系数1.05。 5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。单芯电力电缆敷设按同截面电缆定额乘以 0.67。截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。 6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。 7、桥架安装:

(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。 (2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。 (3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。 (5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。 8、本章电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10KV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。 9、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。

电气安装工程造价的组成(个人总结)

建设项目分解为单项工程单位工程分部工程分项工程子项工程 建筑电气安装工程造价 直接费:计价定额分部分项工程费和措施项目费组成。 1、计价定额分部分项工程费由直接工程费和技术措施费组成。 (1)直接工程费由人工费、材料费、施工机械使用费组成;基价(元)=人工费+材料费+机械费 人工费以综合工日计算,单位为“工日”; 为电力行业定额基准工日单价,为31元/工日,在编制变电安装工程概算时,综合工日单价每工日增加1元)电气安装人工费=31元/工日+ 15.2元/工日;建筑= 31元/工日+ 14.23元/工日; 人工幅度调差系数=(基本用工+超运距用工+辅助用工)×人工幅度调差系数(土建工程为10%,安装工程为12%) 采用北京市1996年安装工程人工单价,每日23.22元,包括:基本工资和工资性津贴) 线路工资性津贴(北京版)=1.91(物价补贴)+7.3(流动补贴)=9.21,故线路=9.21元/工日;变电=7.21元/工日;火电=5.91元/工日; 工资性津贴调整系数:江西物产2.9元,(2.9-1.91)÷21=0.0471 按照北京地区人工单价计取,其中:线路工程23.5元/工日;发电工程21元/工日;建筑工程19.5元/工日;在编制变电工程概预算时,综合工日单价按照安装工程综合工日单价乘以1.047系数调整。 变电21×1.047=21.987元/工日; 六类地区:按《价目表》计算人工费; 六类以上地区:按《价目表》计算人工费×取定人工单价系数; 七类地区变电取定人工单价系数=[(21×1.0471)-7.21]×1.026+7.21=22.37元/工日,七类地区工资调整系数=1.026 安装工程材料分计价材料和未计价材料,定额材料费包括计价材料费和未计价材料费。 凡定额内未注明单价的材料均为主材,基价中不包括其价格,应根据“()”内所列的用量,按各省、自治区、直辖市的造价总站发布的信息价或市场实际发生的材料价格计算。 未计价材料的预算价格包括材料购买及自货源点仓库运输至工程现场仓库或指定堆放地点的各项费用。费用包括:A(材料原价)、B(供销部门手续费)、C(包装费)、D(运输费)、E(采购及保管费);计算公式=[A(1+B)+C+D]×(1+E) 机械台班:完成定额子目所需的施工机械,管内穿线工程中因不使用机械,因此无此项目 (2)技术措施费:大型机械设备进出场及安拆费、混凝土和钢筋混凝土模板及支架费、脚手架费、垂直运输费、施工排水及井点降水、桩架90°调面及移动、其他项目 2、措施项目费:(1)、安全文明施工措施费;(2)、其他措施项目费; 安全文明施工措施费:由文明施工与环境保护费、安全施工费、临时设施费组成; 其他措施项目费:由夜间施工增加费、二次搬运费、已完工程及设备保护费、市政工程干扰费组成;

电缆井工程量计算.pdf

一1号直线井3 1挖土方m32.6/6*(3.14*4.14+(3.14+ 4.94)*(4.14+ 5.94)+4.94* 5.94)53.64160.93 2填土方m30.00 3C15垫层m3 2.54*3.54*0.10.90 2.70 4砌砖m3(2.54+3.54) *2*0.37*1.88.1024.30 5C20混凝土m3 2.54*3.54*0.3*1.5 4.0512.14 6C20混凝土m32.54*3.54*0.2- 3.14*0.4^2*0.2 1.70 5.09 7钢筋12以内kg45.95137.86 8盖板(内盖铸铁)块1 1.00 3.00 9混凝土盖板Ф800块 3.14*0.4^2*0.20.100.30 10钢筋8以内kg 2.517.54 11镀锌铁构件kg2020.0060.00 12接地扁钢 13接地极 四1号 90°井2 1挖土方m32.6/6*(3.74*3.74+(3.74+ 5.54)*(4.74+5.54)+5.54* 5.54)60.70121.40 2填土方m30.00 3C15垫层m3(3.14*3.14-1.5*2)*0.10.69 1.37 4砌砖m3 (3.14+3.14) *2*0.37*1.8*1.210.0420.08 5C20混凝土m3(3.14*3.14-1.5*2) *0.3*1.5 3.09 6.17 6C20混凝土m3(3.14*3.14-1.5*1.5) *0.2-3.14*0.4^2*0.2 1.42 2.84 7钢筋12以内kg36.0772.13 8盖板(内盖铸铁)块1 1.00 2.00 9混凝土盖板Ф800块 3.14*0.4^2*0.20.100.20 10钢筋8以内kg 2.51 5.02 11镀锌铁构件kg2020.0040.00 12接地扁钢 13接地极 2号 90°井2 1挖土方m32.6/6*(7.14*7.14+(7.14+ 6.2)*( 7.14+6.2)+6.2*6.2 )115.86231.73 2填土方m30.00 3C15垫层m3(6.54*6.54-2*2)*0.1 3.887.75 4砌砖m3(6.54+6.54) *2*0.37*2*238.7277.43 电缆井工程量

钢筋工程量计算例题

一、计算多跨楼层框架梁KL1的钢筋量,如图所示。 柱的截面尺寸为700×700,轴线与柱中线重合 计算条件见表1和表2 表1 混凝土强度等级梁保护层 厚度 柱保护层 厚度 抗震等级连接方式钢筋类型锚固长度 C302530三级抗震对焊普通钢筋按 03G101-1图集及 表2 直径6810202225

钢筋单根长度值按实际计算值取定,总长值保留两位小数,总重量值保留三位小数。 解: 1.上部通常筋长度 2Φ25 单根长度L1=Ln+左锚固长度+右端下弯长度 判断是否弯锚:左支座hc-c=(700-30)mm =670mm<LaE=29d=29 ×25=725mm,所以左支座应弯锚。 锚固长度=max(+15d,hc-c+15d,LaE)=max(×725+15×25,670+15×25,725)=max(665,1045,725)=1045mm=1.045m (见101图集54页) 右端下弯长度(悬挑板上部钢筋下弯收头):12d=12×25=300mm (见101图集66页) L1=6000+6900++1045+300=15645mm=1.5645m 由以上计算可见:本题中除构造筋以外的纵筋在支座处只要是弯锚皆取1045mm,因为支座宽度和直径都相同。 2. 一跨左支座负筋第一排 2Φ25 单根长度L2=Ln/3+锚固长度=(6000-350×2) /3+1045=2812mm=2.812m (见101图集54页)

3. 一跨左支座负筋第二排 2Φ25 单根长度L3=Ln/4+锚固长度=(6000-350×2)/4+1045=2370mm=2.37m (见101图集54页) 4. 一跨下部纵筋 6Φ25(未说明,按照非通常计算) 单根长度L4=Ln+左端锚固长度+右端锚固长度=6000-700+1045×2=7390mm=(此处有误,右段锚固长度=max( +5d,LaE)=max(475mm,725mm))后面同类错误相同 (见101图集54页) 5.侧面构造钢筋 4Ф12 单根长度L5=Ln+15d×2=6000-700+15×12×2=5660mm=5.66m (见101图集24页) 6.一跨右支座负筋第一排 2Φ25 单根长度L6=max(5300,6200)/3×2+700=4833mm=4.833m (见101图集54页) 7.一跨右支座负筋第二排 2Φ25 单根长度L7= max(5300,6200)/4×2+700=3800mm=
