XX市中小型水利水电建设工程验收办法(试行)

1 总则

1.0.1 为规范我市中小型水利水电建设工程验收管理,简化我市中小型水利水电建设工程验收程序,并保证工程验收质量,依照《水利工程建设项目验收管理规定》(水利部令第30号)和《水利水电建设工程验收规程》(SL223—2008)等有关规定,并结合我市中小型水利水电工程建设实际,特制定《XX市中小型水利水电建设工程验收办法》。

1.0.2 本办法适用于工程总投资额30万元以上的由市水行政主管部门办理开工审批的中小型水利水电建设工程(含堤防工程)的验收。对省以上水行政主管部门办理开工审批的省管基建工程的合同工程完工验收,由市水行政主管部门参照本办法的“竣工验收”的规定执行。

1.0.3 水利水电建设工程验收按验收主持单位分为法人验收和政府验收。

法人验收包括:分部工程验收、泵站中间机组启动验收;政府验收包括:泵站首末台机组启动验收、由省以上水行政主管部门办理开工审批的省管基建工程的合同工程完工验收、由市水行政主管部门办理开工审批的中小型水利水电建设工程(含堤防工程)的竣工验收等。

1.0.4 工程验收以下列文件为主要依据:

1国家现行有关法律、法规、规章和技术标准;

2 有关主管部门的规定;

3 经批准的工程立项文件、初步设计文件、调整概算文件;

4 经批准的设计文件及相应的工程变更文件;

5 施工图纸及主要设备技术说明书等;

6 法人验收还应以施工合同为依据。

1.0.5 工程验收包括以下主要内容:

1 检查工程是否按照批准的设计进行建设;

2 检查已完工程在设计、施工、设备制造安装等方面的质量及相关资料的收集、整理和归档情况;

3 检查工程是否具备运行或进行下一阶段建设的条件;

4 检查工程投资控制和资金使用情况;

5 对验收遗留问题提出处理意见;

6 对工程建设做出评价和结论。

1.0.6 政府验收由市水行政主管部门组织成立的验收委员会负责;法人验收由项目法人组织成立的验收工作组负责。验收的成果性文件是验收鉴定书,验收委员会(工作组)成员应在验收鉴定书上签名。对验收结论持有异议的,应将保留意见在验收鉴定书上明确记载并签名。

1.0.7 工程验收结论应经2/3 以上验收委员会(工作组)成员同意。

验收过程中发现的问题,其处理原则由验收委员会(工作组)协商确定。主任委员(组长)对争议问题有裁决权。若1/2 以上的委员(组员)不同意裁决意见时,法人验收、政府验收均应报请市水行政主管部门决定。

1.0.8 工程项目中需要移交非水利行业管理的工程,验收工作宜同时参照相关行业主管部门的有关规定。

1.0.9 当工程具备验收条件时,应及时组织验收。未经验收或验收不合格的工程不得交付使用或进行后续工程施工。验收工作应相互衔接,不应重复进行。

1.0.10 工程验收应在施工质量检验与评定的基础上,对工程质量提出明确结论意见。

1施工质量检验与评定应严格按照《水利水电工程施工质量检验与评定规程》(SL176-2007)执行;

2常用的施工质量评定表、各参建单位及水利质量安全监督部门的工作报告内容格式和验收鉴定书格式等见《XX市水利水电建设工程施工质量评定表、竣工验收工作报告及验收鉴定书格式汇编》(摘自《水利水电工程施工质量评定表填表说明与示例》、《水利水电工程施工质量检验与评定规程》和《水利水电建设工程验收规程》)。

1.0.11 验收档案的收集、整理统一由项目法人负责。

1各参建单位按照市水行政主管部门档案验收的要求,根据“工程档案的整理要与工程建设进度同步”的原则,及时完成档案整理工作,工程竣工后提交给项目法人;

2项目法人负责将各参建单位提交的档案进行收集、整理,送市水行政主管部门的主管科室审查(其中,施工质量评定资料由主

管科室移交水利质量安全监督部门审查)。市水行政主管部门的主管科室和质量安全监督部门在10个工作日内审查完毕:对档案不齐备的,主管科室负责一次性告知须补充的内容,补齐后在3个工作日内出具审查意见;对档案齐备的,主管科室在1个工作日内将档案(含移交质监部门审查的档案)及汇总的审查意见交市水行政主管部门档案室,档案室在5个工作日内完成档案验收,验收合格的由档案室保存(不退回),并出具档案验收合格证交项目法人。

1.0.12 档案资料的归档内容见《XX市水利水电建设工程施工质量评定表、竣工验收工作报告及验收鉴定书格式汇编》的《水利建设项目(工程)文件材料归档范围》。有关单位应保证其提交资料的真实性并承担相应责任。

1.0.13 工程验收的图纸、资料和成果性文件应按竣工验收资料要求制备。除图纸外,验收资料的规格宜为国际标准A4(210mm×297mm)。各参建单位、水利质量安全监督部门的工作报告和成果性文件正本应加盖单位印章且不得采用复印件。

1.0.14 工程验收所需费用应进入工程造价,由项目法人列支或按合同约定列支。

1.0.15 本办法未包含的单位工程验收、合同工程完工验收、枢纽工程导(截)流验收、水库下闸蓄水验收、引(调)排水工程通水验收、部分工程投入使用验收及专项验收等,需组织验收时,可参照《水利水电建设工程验收规程》(SL223—2008)和国家现行有关规定执行。

1.0.16 申请竣工验收前由项目法人组织的竣工验收自查按《水利水电建设工程验收规程》(SL223—2008)有关规定执行。

1.0.17 根据竣工验收的需要,市水行政主管部门可以委托具有相应资质的工程质量检测单位对工程质量进行抽样检测。项目法人应与工程质量检测单位签订工程质量抽样检测合同。项目法人应自收到抽样检测报告10个工作日内将检测报告报市水行政主管部门。

1.0.18 工程移交及遗留问题处理按《水利水电建设工程验收规程》(SL223—2008)有关规定执行。

2 工程验收监督管理

2.0.1 市水行政主管部门是全市水利水电建设工程的法人验收监督管理机关,负责全市水利水电工程建设项目验收的监督管理工作。

2.0.2 工程验收监督管理的方式包括现场检查、参加验收活动、对验收工作计划与验收成果性文件进行备案等。

2.0.3 市水行政主管部门可根据工作需要到工程现场检查工程建设情况、验收工作开展情况以及对接到的举报进行调查处理等。

2.0.4 工程验收监督管理应包括以下主要内容:

1 验收工作是否及时;

2 验收条件是否具备;

3 验收人员组成是否符合规定;

4 验收程序是否规范;

5 验收资料是否齐全;

6 验收结论是否明确。

2.0.5 市水行政主管部门发现法人验收不符合有关规定时,责成验收主持单位予以纠正,必要时可要求暂停验收或重新验收。

2.0.6 市水行政主管部门负责对收到的验收备案文件进行检查,不符合有关规定的备案文件应要求有关单位进行修改、补充和完善。

2.0.7 项目法人应在开工审批后30 个工作日内,制定法人验收工作计划,报市水行政主管部门备案。当工程建设计划进行调整时,法人验收工作计划也应相应地进行调整并重新备案。法人验收工作计划格式见《XX市水利水电建设工程施工质量评定表、竣工验收工作报告及验收鉴定书格式汇编》。

2.0.8 法人验收过程中发现的技术性问题原则上应按合同约定进行处理。合同约定不明确的,按国家或行业技术标准规定处理。当国家或行业技术标准暂无规定时,由市水行政主管部门负责协调解决。

3 分部工程验收

3.0.1 分部工程验收由项目法人(或委托监理单位)主持。验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位派1-2名代表组成。

水利质量监督机构宜派1名代表列席分部工程验收。

3.0.2 中小型工程的分部工程验收工作组成员应具有初级及以上技术职称或相应执业资格。

3.0.3 分部工程具备验收条件时,施工单位应向项目法人提交验收申请报告,其格式见《XX市水利水电建设工程施工质量评定表、竣工验收工作报告及验收鉴定书格式汇编》。项目法人应在收到验收申请报告之日起5个工作日内决定是否同意进行验收,不同意验收的应一次性告知整改内容,待整改完成后3个工作日内组织验收;同意验收的,在3个工作日内组织验收。

3.0.4 分部工程验收应具备以下条件:

1 所有单元工程已完成;

2 已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见;

3 合同约定的其他条件。

3.0.5 分部工程验收应包括以下主要内容:

1 检查工程是否达到设计标准或合同约定标准的要求;

2 评定工程施工质量等级;

3对验收中发现的问题提出处理意见;

3.0.6 分部工程验收应按以下程序进行:

1 听取施工单位工程建设和单元工程质量评定情况的汇报;

2 现场检查工程完成情况和工程质量;

3 检查单元工程质量评定及相关档案资料;

4 讨论并通过分部工程验收鉴定书。

3.0.7 项目法人应在分部工程验收通过之日起10 个工作日内,将验收质量结论(其格式见《XX市水利水电建设工程施工质量评定表、竣工验收工作报告及验收鉴定书格式汇编》)报水利质量监督机构核备。

3.0.8 水利质量监督机构应在收到验收质量结论之日起15个工作日内,将核备意见书面反馈项目法人。

3.0.9 当水利质量监督机构对验收质量结论有异议时,项目法人应组织参加验收单位进一步研究,并将研究意见报水利质量监督机构。当双方对质量结论仍然有分歧意见时,应报市水利质量监督部门协调解决。

3.0.10 分部工程验收遗留问题处理情况应有书面记录并有相关责

任单位代表签名,书面记录应随分部工程验收鉴定书一并归档。

3.0.11 分部工程验收鉴定书正本数量为6份。自验收鉴定书通过水利质量监督机构核备之日起20 个工作日内,由项目法人发送至参加验收单位、质量监督机构等有关单位,并报送市水行政主管部门备案。

4 泵站机组启动验收

4.0.1 泵站每台机组投入运行前,应进行水泵、机电设备和高低压变电部分等的机组启动验收。

4.0.2 首末台机组的启动验收及其启动试运行工作由市机电排灌管理站组织。验收委员会主任委员由市水行政主管部门分管领导或其委托人担任,委员由市水行政主管部门、水利质量监督机构、市机电排灌管理站、项目法人、运行管理、电力部门等单位及其他单位专家的1-2名代表担任。设计、监理等单位及前述的设备制造(供应)商各派1名代表列席验收会议。

4.0.3首台机组启动试运行前,项目法人应告知市机电排灌管理站,市机电排灌管理站应将试运行工作安排报市水行政主管部门备案。

4.0.4机组启动试运行应主要进行以下工作:

1 审查批准施工单位编制的机组启动试运行试验文件和机组启动试运行操作规程等;

2 检查机组及相应附属设备安装、调试、试验以及分部试运行情况,决定是否进行充水试验和空载试运行;

3 检查机组充水试验和空载试运行情况;

4 检查机组带主变压器与高压配电装置试验和并列及负荷试验情况,决定是否进行机组带负荷连续运行;

5 检查机组带负荷连续运行情况;

6 检查带负荷连续运行结束后消缺处理情况;

7 审查施工单位编写的机组带负荷连续运行情况报告。

4.0.5 机组启动试运行完成后进行的机组技术预验收由项目法人组织,技术预验收应具备的条件及主要内容按《水利水电建设工程验收规程》(SL223—2008)有关规定执行。

4.0.6 首台机组启动验收应具备以下条件:

1 技术预验收结论已提交;

2 技术预验收结论中提出的遗留问题已处理。

4.0.7 首台机组启动验收应包括以下主要内容:

1 听取项目法人作的工程建设管理报告和技术预验收工作结论;

2 检查机组和有关工程施工和设备安装以及运行情况;

3 鉴定工程施工质量;

4 讨论并通过机组启动验收鉴定书。

4.0.8 末台机组启动验收可参照首台机组启动验收的要求进行。

4.0.9 中间机组启动验收由项目法人组织,并参照首台机组启动验收的要求进行。

4.0.10 机组启动验收鉴定书正本数量为6份,是机组交接和投入使用运行的依据。工程竣工验收时,不再对水泵、机电设备和高低压变电部分进行验收。

4.0.11 水电站机组启动验收参照泵站机组启动验收的规定执行。

5 竣工验收

5.1 一般规定

5.1.1竣工验收分为竣工预验收和竣工验收两个阶段。

5.1.2 竣工验收应在工程建设项目全部完成并满足一定运行条件后进行。一定运行条件是指:

1 泵站工程经过一个排水或抽水期;

2 河道疏浚工程完成后;

3其他工程经过6个月(经过一个汛期)至12个月。

5.1.3 竣工验收应具备以下条件:

1 工程已按批准设计全部完成;

2 工程重大设计变更已经有审批权的单位批准;

3 各单位工程能正常运行;

4 历次验收所发现的问题已基本处理完毕;

5 竣工验收自查已完成;

6 工程投资已全部到位;

7 对具有一定规模的水下抛石、清淤等的工程,已由项目法人委托有资质的勘测单位进行了勘验,并有勘测单位的正式勘验成果;

8 运行管理单位已明确,管理养护经费已基本落实;

9 质量和安全监督工作报告已提交,工程质量达到合格标准;

10 竣工验收资料在竣工预验收完成后、竣工验收前必须通过市水行政主管部门的档案验收。

5.1.4 工程有少量建设内容未完成,但不影响工程正常运行,且已

具备工程结算条件,项目法人已对尾工做出安排的,经市水行政主管部门同意,可进行竣工验收。

5.1.5 竣工验收应按以下程序进行:

1 项目法人向市水行政主管部门提交竣工验收申请报告;

2 市水行政主管部门正式受理申请报告后,于10个工作日内批复竣工验收申请报告并向有关单位发出竣工验收通知书和组织验收;

3 进行竣工预验收;

4 召开竣工验收会议;

5 印发竣工验收鉴定书。

5.2 竣工预验收

5.2.1 竣工预验收由市水行政主管部门的主管科室组织。竣工预验收委员会由市水行政主管部门、水利质量监督机构、项目法人、运行管理等单位1-2名代表(对泵站工程,还需市机电排灌管理站派1名代表)组成。设计、监理、施工等单位及微机综合自动化装置、启闭机、金属结构等制造(供应)商各派1-2名代表列席验收会议。

5.2.2 竣工预验收应包括以下主要内容:

1 检查工程是否按批准的设计完成;

2 检查工程是否存在质量隐患和影响工程安全运行的问题;

3 检查历次验收、专项验收的遗留问题和工程初期运行中所发现问题的处理情况;

4 对工程重大技术问题做出评价;

5 检查工程尾工安排情况;

6 鉴定工程施工质量;

7 检查工程投资、财务情况;

8 对验收中发现的问题提出处理意见。

5.2.3 竣工预验收应按以下程序进行:

1 现场检查工程建设情况并查阅有关工程建设资料;

2 听取项目法人、设计、监理、施工、水利质量和安全监督机构、运行管理等单位工作报告;

3 对需进行工程质量抽样检测的,落实有资质的检测单位进行检测,并要求项目法人落实检测费用;

水利水电工程单位工程验收实施细则

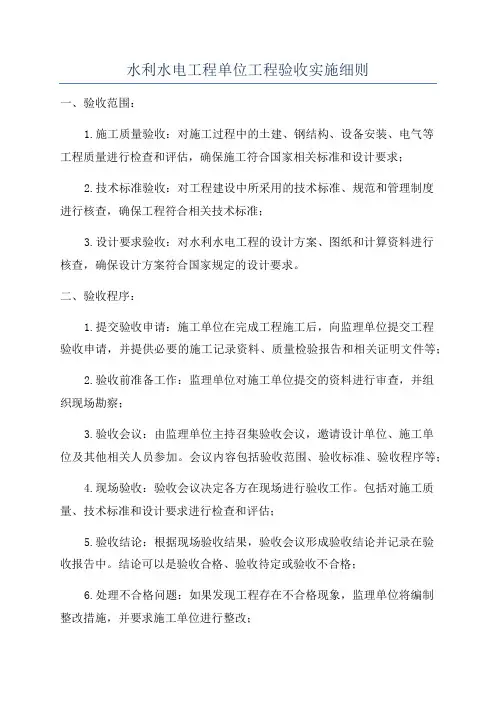

水利水电工程单位工程验收实施细则 第一章总则 第一条为加强水利水电工程单位工程验收管理,明确单位工程验收责任,规范单位工程验收行为,提高单位工程验收质量和效率,使单位工程验收工作规范化、程序化。根据《水利工程建设项目验收管理规定》(水利部令第30号)、《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程施工质量评定规程》(SL176-2007)、《水利工程建设项目档案管理规定》(水办[2005]480号)、《水利工程建设项目档案验收管理办法》(水办[2008]366号)等有关规定,特制定本实施细则。 第二条本实施细则适用于水利厅管理范围内各类水利水电工程分部工程验收工作。 第三条各级水行政主管部门,工程质量监督机构对单位工程验收工作进行监督管理。 第二章单位工程验收依据 第四条单位工程验收应以下列文件为主要依据: 1、国家现行有关法律、法规、规章和技术标准; 2、上级主管部门的有关规定; 3、经批准的工程立项文件,初步设计文件,调整概算文件; 4、经批准的工程设计文件及相应的工程变更文件; 5、施工图及主要设备技术说明书;

6、施工合同文件; 7、经质量监督机构确认的工程项目划分文件。 第三章单位工程验收应具备的条件 第五条该单位工程的所有分部工程已完建并验收合格。分部工程验收时遗留问题,已按要求进行了处理,并通过项目法人、监理、设计、施工单位验收合格。未处理的遗留问题已有明确的处理意见和承建单位,不影响单位工程质量评定。 第六条该单位工程所有的分部工程施工质量评定资料,质量保证资料齐全(原材料、中间产品、填筑质量检验、金属结构及启闭机、机电设备的出厂质量证明、进场复检、现场检测资料等),且单位工程施工质量检验与评定资料核查表施工单位已统计填写完成,并通过监理单位复查,签署了复查意见。 第七条该单位工程所属全部分部工程验收质量结论已经质量监督机构核备。 第八条该单位工程外观质量已完成检查评定,并报质量监督机构核定。 第九条单位工程验收的备查资料已按《水利工程建设项目档案管理规定》(水办[2005]480号)、《水利工程建设项目档案验收管理办法》(水办[2008]366号)的有关规定进行了收集整理,并整编成册,并通过了监理单位复查,项目法人档案管理人员初查合格。 第十条合同约定的其它条件。 第四章单位工程验收的主要内容 第十一条单位工程验收应包括以下主要内容:

水利水电工程单位工程验收鉴定书[标准格式]

**工程 单位工程 验 收 报 告 二零一一年十月八日 **工程验收小组

**工程 单位工程验收报告 验收主持单位:** 设计单位:** 监理单位:** 施工单位:** 验收日期:2011年10月08日 验收地点:**工程项目部

前言 一、单位工程概况 二、单位工程完成情况和完成的主要工程量 三、单位工程质量评定 (一)分部工程质量评定 (二)工程外观质量评定 (三)工程质量检测情况 (四)单位工程质量等级评定意见 四、分部工程验收遗留问题处理情况 五、存在的主要问题及处理意见 六、意见和建议 七、结论 八、单位工程验收参加成员签字表

前言 ****工程于2011年7月20日开工,于2011年9月20日竣工。经施工单位申请,业主**于2011年10月8日在进行“****工程”单位工程验收会议。参加会议的单位有:**。

一、单位工程概况 工程名称:****工程 工程地点:** 工程建设内容:修复河堤967m、原河堤挡土墙加高110m、新建护坡120m等。 工程开工日期:2011年7月20日 工程完工日期:2011年9月20日 二、单位工程完成情况和完成的主要工程量 **工程已全面竣工:开挖土石方14157m3,土石方回填8246.18 m3,新建M10浆砌块石挡土墙12324.81 m3。 三、单位工程质量评定 (一)分部工程质量评定 ****工程分6个分部工程:河堤修复土石方分部、河堤修复浆砌石分部、河堤加高浆砌石分部、护坡土石方分部、护坡碎石垫层分部、护坡浆砌石分部工程,经分部工程验收评定,均合格。 (二)工程外观质量评定: ****工程外观质量评定结果:总分80分,实得68.7分,得分率85.88%。

水利水电工程竣工验收程序规定详解

水利水电工程竣工验收程序规定 竣工验收应在病险水库除险加固工程建设项目全部完成并满足一定运行条件后1年内进行。不能按期进行竣工验收的,经竣工验收主持单位同意,可适当延长期限,但最长不应超过6个月。一定运行条件是指水库经过6个月(经过一个汛期)至12个月。 6.1 竣工验收应具备以下条件: 1、工程已按批准设计全部完成[注1]。 2、工程重大设计变更已经有审批权的单位批准[注2]; 3、各单位工程能正常运行; 4、历次验收所发现的问题已基本处理完毕; 5、各专项验收已通过[注3]。 6、工程投资已全部到位; 7、竣工财务决算已通过竣工审计,审计意见中提出的问题已整改并提交了整改报告[注4]; 8、运行管理单位已明确,管理养护经费已基本落实; 9、质量和安全监督工作报告已提交,工程质量达到合格标准[注5]; 10、竣工验收资料已准备就绪。(详见附件6-2、6-3) 注: 1、若工程有少量建设内容未完成,但不影响工程正常运行,且能符合财务有关规定,项目法人已对尾工作出安排的,经竣工验收主持单位同意,可进行竣工验收。 2、工程重大设计变更的审批程序请查阅《关于加强我区病险水库除险加固工程设计变更管理的通知》(桂水技〔2010〕19号)文相关条款。 3、此处专指档案专项验收。 4、竣工决算审计前,项目法人应将竣工财务决算提交竣工验收主持单位审查。 5、除施工单位自检、监理单位平行检测合格外,竣工验收前质量抽样检测项目也必须全部合格。 6.2 竣工验收的组织 竣工验收委员会可设主任委员1名,副主任委员以及委员若干名,主任委员应由验收主持单位代表担任。竣工验收委员会由竣工验收主持单位、有关地方人民政府和部门[注]、有关水行政主管部门和流域管理机构、质量和安全监督机构、运行管理单位的代表以及有关专家组成。 项目法人、勘测、设计、监理、施工和主要设备制造(供应)商等单位应派代表参加竣工验收,负责解答验收委员会提出的问题,并应作为被验收单位代表在验收鉴定书上签字。 注: 大型水库一般指自治区发改委、财政厅、审计厅,工程项目所在地的市政府和发改委、财政、审计;县(市、区)政府和发改委、财政、审计、国土等部门。 中型水库一般指自治区发改委、财政厅,工程项目所在地的市政府和发改委、财政;县(市、区)政府和发改委、财政、审计、国土等部门。 小型水库由各市水利局定。 6.3 竣工验收的程序 1、项目法人组织进行竣工验收自查; 2、项目法人提交竣工验收申请报告; 3、竣工验收主持单位批复竣工验收申请报告;

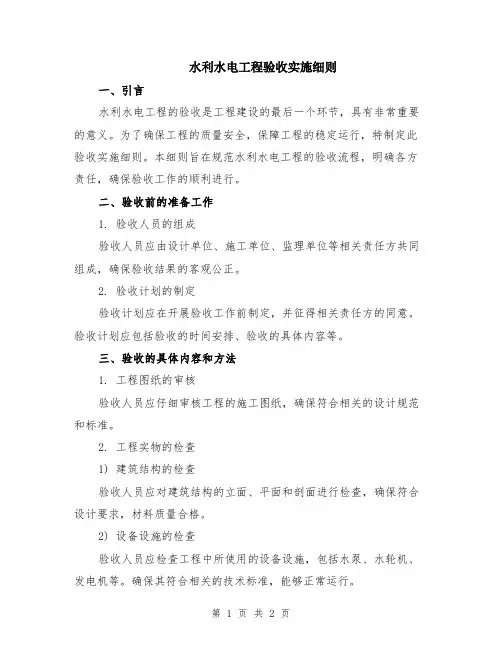

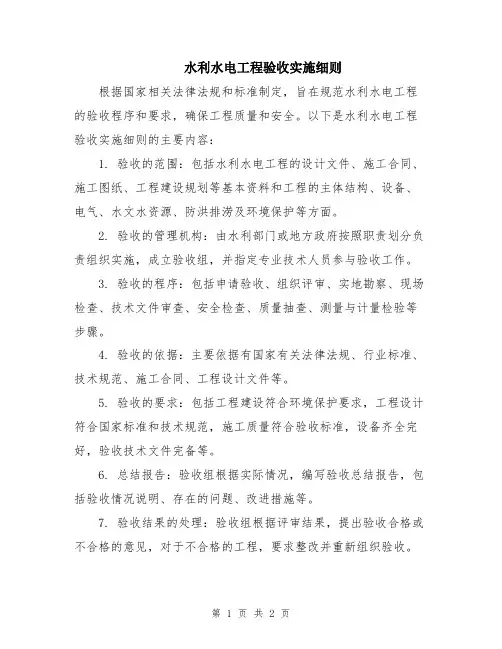

水利水电工程验收实施细则

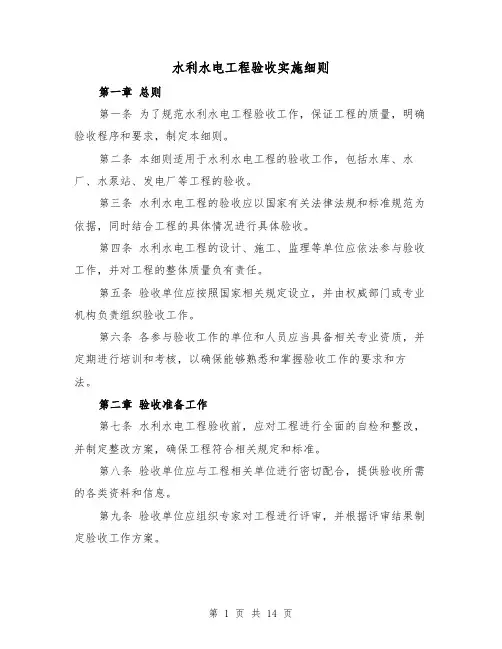

水利水电工程验收实施细则 第一章总则 第一条依照水利部《水利基本建设工程验收规程》要求,结合本工程地实际情况,制定本实施细则。 第二条本细则适用于水利水电工程地验收,在进行工民建及交通道路等工程验收时,还应参照其他有关验收规范规程办理。 第三条工程验收地目地 一、本着全面质量管理要求,通过工程按阶段验收,发现问题及早解决; 二、检查工程施工是否达到批准地设计要求; 三、检查工程地设计、施工及设备制安有何缺陷,并及时提出处理意见; 四、检查工程是否具备运行条件或进入下阶段施工地条件; 五、及时办理工程移交手续,尽早发挥投资效益; 六、总结工程建设中地经验教训并对工程质量作出评价。 第四条工程验收地依据是国家及有关部门颁发地现行技术标准,主管部门有关审批、修改、调整文件,已批准地设计文件、相应地设计变更、修改文件、施工图纸及说明,设备技术说明书及工程项目划分文件、施工合同等。 第二章验收阶段、组织管理及权限 第五条本工程验收工作分四个阶段进行,即单元工程验收、分部工程验收,单位工程验收和全部工程验收,必要时可适当增加分阶段工程验收。 除执行上述验收阶段外,本工程还实行档案管理验收及移民迁占验收制度。 第六条工程验收是工程建设地重要组成部分,应及时进行。 单元工程验收是日常施工质量考核地基本单元,是其他各阶段验收地基础,分部工程验收在单元工程验收地基础上及时进行。单位工程及全部工程地验收工作,应在主持工程验收单位接到竣工请验报告后,分别在一个月和三个月内进行。施工单位要做好各阶段验收前地准备工作。工程未经验收或验收不合格,不能列入完工项目,不能参加评优和进行财务结算。 第七条工程验收工作地组织管理 一、单元工程验收。由施工单位经三检(即班组长、工地质检员、专职质检员)合格后,填写单元工程质量检验评定表,由现场监理工程师复核认可,并评定质量等级。 二、分部工程验收(包括隐蔽工程)。由监理单位牵头,会同监督、设计、施工、管理等单位共同组成验收小组进行,其中重要分部工程(包括隐蔽工程)必须有项目监督站参加;施工单位应提前三天作好各项交验资料准备,并提出建议验收时间报监理单位,由监理单位通知各参验单位选派专业技术人员参加。 三、单位工程验收。由建设单位组织设计、施工、管理、建设监理、质量监督、质量检测等单位并邀请有关部门参加,组成验收委员会进行验收。 四、阶段验收地组织可参照本条第三款执行。 五、全部工程验收。当水利水电工程按批复设计内容全部完成后,由水利水电工程

水利水电工程验收规范

水利水电建设工程验收规程 发布单位:中华人民共和国水利部 发布时间:1999-3-19 文号:水国科[1999] 118号 1 总则 2 分部工程验收 3 阶段验收 4 单位工程验收 5 竣工验收 附录A 分部工程验收签证格式 附录B 阶段验收鉴定书格式 附录C 单位工程验收鉴定书格式 附录D 竣工验收鉴定书格式 附录E 竣工验收主要报告编制大纲 附录F 验收应提供的资料目录 附录G 验收应准备的备查资料目录 条文说明 1 总则 1.0.1 为使水利水电建设工程验收工作制度化、规范化,特制定本规程。 1.0.2 本规程适用于大中型水利水电建设工程。小型工程可参照执行。 1.0.3 水利水电工程验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。按照验收的性质,可分为投入使用验收和完工验收。 1.0.4 验收工作的主要内容: 1 检查工程是否按照批准的设计进行建设。 2 检查已完工程在设计、施工、设备制造安装等方面的质量,并对验收遗留问题提出处理要求。 3 检查工程是否具备运行或进行下一阶段建设的条件。 4 总结工程建设中的经验教训,并对工程作出评价。 5 及时移交工程,尽早发挥投资效益。 1.0.5 验收工作的依据是有关法律、规章和技术标准,主管部门有关文件,批准的设计文件及相应设计变更、修改文件,施工合同,监理签发的施工图纸和说明,设备技术说明书等。

1.0.6 工程进行验收时,除应执行本规程外,还应符合国家现行有关法规的规定。利用外资项目还必须符合外资项目管理的有关规定。 1.0.7 工程开工后,项目法人或有关责任主体(以下简称项目法人)应依据本规程,并结合工程建设计划编制验收计划,报工程建设主管部门备案。 1.0.8 当工程具备验收条件时,应及时组织验收。未经验收或验收不合格的工程不得交付使用或进行后续工程施工。验收工作应相互衔接,不应重复进行。 1.0.9 工程进行验收时必须要有质量评定意见: 1 按照水利行业现行标准SLl76—9《水利水电工程施工质量评定规程》(试行)进行质量评定。 2 阶段验收和单位工程验收应有水利水电工程质量监督单位的工程质量评价意见。 3 竣工验收必须有水利水电工程质量监督单位的工程质量评定报告;竣工验收委员会在其基础上鉴定工程质量等级。 1.0.10 验收工作由验收委员会(组)负责,验收结论必须经2/3以上验收委员会成员同意。 验收过程中发现的问题,其处理原则由验收委员会(组)协商确定。主任委员(组长)对争议问题有裁决权。若有1/2以上的委员(组员)不同意裁决意见时,应报请验收主持单位或其上级主管部门决定。 1.0.11 验收委员会(组)成员必须在验收成果文件上签字。验收委员(组员)的保留意见应在验收鉴定书或签证中明确记载。 1.0.12 工程验收的遗留问题,各有关单位应按验收委员会(组)所提要求,负责按期处理完毕。 1.0.13 工程项目中的建设征地补偿及移民安置可按国家有关规定单独组织验收,并由验收主持单位提前向该工程验收委员会提交建设征地补偿和移民安置验收工作报告。没有提交建设征地补偿和移民安置验收工作报告的,不予竣工验收。 1.0.14 验收资料制备由项目法人负责统一组织,有关单位应按项目法人的要求及时完成。验收所需提供资料见附录F,所需备查资料见附录G。 1.0.15 有关验收报告、鉴定书及签证纸张规格统一为16开(787mm×1092mm)。正本不得采用复印件。 1.0.16 验收所需费用列入工程概算,由项目法人列支。 返回 2 分部工程验收 2.0.1 分部工程验收应具备的条件是该分部工程的所有单元工程已经完建且质量全部合格。

水利水电建设工程验收规程完整

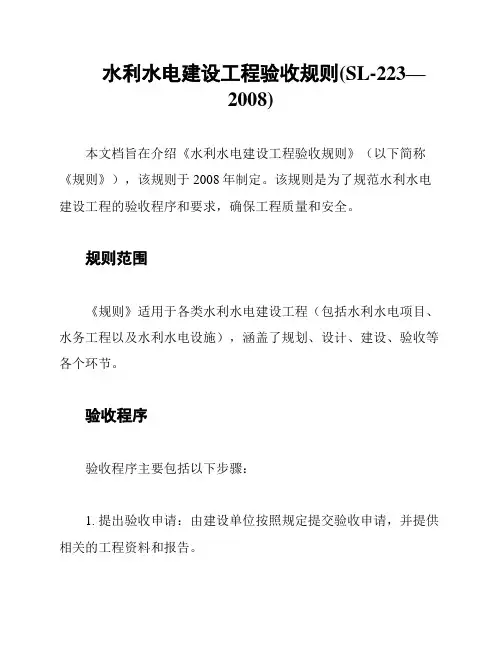

水利水电建设工程验收规程 中华人民共和国水利行业标准 SL 223—2008 2008-06-03 实施 中华人民共和国水利部发布 前言 依据水利部《水利工程建设项目验收管理规定》(水利部令第30 号)等有关文件,按照《水利技术标准编写规定》(SL 1—2002)的要求,对《水利水电建设工程验收规程》(SL223—1999)进行修订。 《水利水电建设工程验收规程》共9 章15 节146 条和25 个附录,主要内容有:——验收工作的分类; ——验收工作的组织和程序; ——验收应具备的条件和验收成果性文件; ——验收所需报告和资料的制备; ——验收后工程的移交和验收遗留问题处理。 对SL 223—1999 进行修订的主要内容为: ——对验收工作的名称重新进行划分和归类; ——对规程结构进行调整; ——增加工程验收的监督管理章节; ——调整单位工程验收内容; ——增加合同工程完工验收内容;

——调整阶段验收内容,增加引(调)排水工程通水验收、部分工程投入使用验收;——调整竣工验收内容,取消初步验收,增加竣工验收自查、工程质量抽样检测、竣工验收技术鉴定以及竣工技术预验收; ——增加工程移交以及遗留问题处理章节。 本标准所替代标准的历次版本为: ——SL 184—86 ——SL 223—1999 本标准批准部门:中华人民共和国水利部 本标准主持机构:水利部建设与管理司 本标准解释单位:水利部建设与管理司 本标准主编单位:中水淮河工程有限责任公司(水利部淮委规划设计研究院) 本标准参编单位:水利部水利建设与管理总站 中水淮河安徽恒信工程咨询有限公司 水利部淮委水利水电工程技术研究中心 四川省紫坪铺开发有限责任公司 本标准出版、发行单位:中国水利水电出版社 本标准主要起草人:唐涛韦志立司毅军伍宛生江瑞勇何建新 宋崇能王韶华宋彦刚邓良胜张忠生 本标准审查会议技术负责人:何文垣 本标准体例格式审查人:窦以松 目次

水利工程建设项目验收管理规定(2017年修订)

水利工程建设项目验收管理规定(2017 年修订) 水利工程建设项目验收管理规定 (2006 年12 月18 日水利部令第30 号发布2014 年8 月19 日水利部令第 4 6 号第一次修改2016 年8 月1 日水利部令第48 号第二次修改2017 年12 月22 日水利部令第49号第三次修改) 第一章总则 第一条为加强水利工程建设项目验收管理,明确验收责任,规范验收行为,结合水利工程建设项目的特点,制定本规定。 第二条本规定适用于由中央或者地方财政全部投资或者部分投资建设的 大中型水利工程建设项目(含1、2、3 级堤防工程)的验收活动。 第三条水利工程建设项目验收,按验收主持单位性质不同分为法人验收和 政府验收两类。 法人验收是指在项目建设过程中由项目法人组织进行的验收。法人验收是政府验收的基础。 政府验收是指由有关人民政府、水行政主管部门或者其他有关部门组织进行 的验收,包括专项验收、阶段验收和竣工验收。 第四条水利工程建设项目具备验收条件时,应当及时组织验收。未经验收或者验收不合格的,不得交付使用或者进行后续工程施工。 第五条水利工程建设项目验收的依据是: (一)国家有关法律、法规、规章和技术标准; (二)有关主管部门的规定; (三)经批准的工程立项文件、初步设计文件、调整概算文件; (四)经批准的设计文件及相应的工程变更文件; (五)施工图纸及主要设备技术说明书等。 法人验收还应当以施工合同为验收依据。 第六条验收主持单位应当成立验收委员会(验收工作组)进行验收,验收结论应当经三分之二以上验收委员会(验收工作组)成员同意。

验收委员会(验收工作组)成员应当在验收鉴定书上签字。验收委员会(验 收工作组)成员对验收结论持有异议的,应当将保留意见在验收鉴定书上明确记 载并签字。 第七条验收中发现的问题,其处理原则由验收委员会(验收工作组)协商确定。主任委员(组长)对争议问题有裁决权。但是,半数以上验收委员会(验 收工作组)成员不同意裁决意见的,法人验收应当报请验收监督管理机关决定, 政府验收应当报请竣工验收主持单位决定。 第八条验收委员会(验收工作组)对工程验收不予通过的,应当明确不予通过的理由并提出整改意见。有关单位应当及时组织处理有关问题,完成整改, 并按照程序重新申请验收。 第九条项目法人以及其他参建单位应当提交真实、完整的验收资料,并对提交的资料负责。 第十条水利部负责全国水利工程建设项目验收的监督管理工作。 水利部所属流域管理机构(以下简称流域管理机构)按照水利部授权,负责流域内水利工程建设项目验收的监督管理工作。 县级以上地方人民政府水行政主管部门按照规定权限负责本行政区域内水 利工程建设项目验收的监督管理工作。 第十一条法人验收监督管理机关对项目的法人验收工作实施监督管理。 由水行政主管部门或者流域管理机构组建项目法人的,该水行政主管部门或者流域管理机构是本项目的法人验收监督管理机关;由地方人民政府组建项目法人的,该地方人民政府水行政主管部门是本项目的法人验收监督管理机关。 第二章法人验收 第十二条工程建设完成分部工程、单位工程、单项合同工程,或者中间机组启动前,应当组织法人验收。项目法人可以根据工程建设的需要增设法人验收 的环节。 第十三条项目法人应当自开工之日起60个工作日内,制定法人验收工作计划,报法人验收监督管理机关和竣工验收主持单位备案。 第十四条施工单位在完成相应工程后,应当向项目法人提出验收申请。项目法人经检查认为建设项目具备相应的验收条件的,应当及时组织验收。 第十五条法人验收由项目法人主持。验收工作组由项目法人、设计、施工、监理等单位的代表组成;必要时可以邀请工程运行管理单位等参建单位以外的代 表及专家参加。

1-水利水电工程验收规程(SL223-2008)

ICS 93.130 P59 SL 中华人民共和国水利行业标准 SL 223—2008 替代SL 223—1999 水利水电建设工程验收规程 Acceptance code of practice on water resources and hydroelectric enginering 2008-03-03 发布 2008-06-03 实施 中华人民共和国水利部发布 中华人民共和国水利部 关于批准发布水利行业标准的公告 2008年第2号 中华人民共和国水利部批准《水利水电建设工程验收规程》(SL223-2008)为水利行业标准,现予以公布。 序号标准名称标准编号替代标准号发布日期实施日期 水利水电建设工程 1 SL223-2008 SL223-199 2008.03.03 2008.06.03 验收规程 二00八年三月三日 前言

依据水利部《水利工程建设项目验收管理规定》(水利部令第30 号)等有关文件,按照《水利技术标准编写规定》(SL 1—2002)的要求,对《水利水电建设工程验收规程》(SL223—1999)进行修订。 本规程共9 章15 节145 条和23个附录,主要内容有: ——验收工作的分类; ——验收工作的组织和程序; ——验收应具备的条件和验收成果性文件; ——验收所需报告和资料的制备; ——验收后工程的移交和验收遗留问题处理。 对SL223—1999 进行修订的主要内容为: ——对验收工作的名称重新进行划分和归类; ——对规程结构进行调整; ——增加工程验收的监督管理章节; ——调整单位工程验收内容; ——增加合同工程完工验收内容; ——调整阶段验收内容,增加引(调)排水工程通水验收、部分工程投入使用验收; ——调整竣工验收内容,取消初步验收,增加竣工验收自查、工程质量抽样检测、竣工验收技术鉴定以及竣工技术预验收; ——增加工程移交以及遗留问题处理章节。 本标准所替代标准的历次版本为: ——SL 184—86 ——SL 223—1999 《水利水电建设工程验收规程》SL223—2008 本标准批准部门:中华人民共和 国水利部

水利工程竣工验收报告大全

XXXX工程验收工作大纲(试行) 为加强XXxx工程验收管理,进一步规验收工作,保证验收质量,根据《水利水电建设工程验收规程》(SL223-1999,以下简称《规程》),结合我省XXxx工程特点,特制订本大纲。 一、验收工作的依据 验收工作的依据是国家有关部门颁发的有关政策法规、规、规程及标准,批准的设计文件、设计图纸和技术要求以及相应的设计变更和修改文件,工程施工合同及由监理单位签发的文件,设备技术说明书,审计报告及审计决定(或审计意见)等。 二、验收工作主要容 1、检查工程是否按照批准的设计进行建设。 2、检查已完工程在设计、施工及设备制造安装等方面的质量,并对工程施工质量做出评价;对验收遗留问题提出处理要求。 3、检查工程是否具备运行或进行下一阶段建设的条件。 4、总结工程建设中的经验教训,并对工程作出评价。 5、及时移交工程,发挥工程效益。 三、验收工作程序 验收分为分部工程验收、阶段验收、单位工程验收、专项验收、竣工验收等阶段。 1、分部工程验收:分部工程中所有单元工程全部完成,且质量合格,应进行分部工程验收。分部工程含多个标段的,可先进行标段工程的完工验收,再进行分部工程验收。 2、阶段验收:当工程施工达到一定关键阶段时(一般包括基础处理完成、截流、水库蓄水、机组启动、输水工程通水等),应进行阶段验收,

主持单位可根据工程实施情况确定阶段验收时间,主体工程更换施工单位以及停、缓建时,应及时组织阶段验收。水库加固工程蓄水安全鉴定按水利部有关规定执行,因水源不足等原因不具备机组启动验收条件的,由竣工验收主持单位决定机组启动验收的时间。 3、单位工程验收:包括单位工程完工验收和单位工程投入使用验收。 (1)一个项目仅有一个单位工程的,经竣工验收主持单位批准,可以只进行单位工程验收,不进行竣工初验,也可将单位工程完工验收与竣工初验结合进行,但应分别形成单位工程验收鉴定书和初步验收工作报告。 (2)工程中含有多个类似建设容的单位工程的,可分期分批、打捆进行,一次打捆验收中的各单位工程在满足相应条件的情况下可合并编写各类报告,监理、设计、施工、运行管理分别为同一单位,相应的各类报告可合并编写;由多个参建单位共同承担建设任务,各类报告分别编写,并由项目法人或其指定承担主要任务的单位负责汇总,各参建单位单独编写的验收工作报告作为汇总报告的附件。单位工程质量评定,在施工单位自评的基础上,由建设(监理)单位复核,报质量监督机构核定。每个单位工程的验收鉴定书必须单独编写。 4、专项验收:包括建设征地补偿及移民安置专项验收、档案专项验收、水土保持专项验收、环境保护专项验收等。 (1)各项目竣工初验前,应按有关程序和要求进行建设征地补偿及移民安置、档案等专项验收。没有完成专项验收的项目,不予竣工验收。 (2)档案验收按省水利厅《关于做好我省水利基本建设项目(工程)档案竣工验收工作的通知》(皖水办函[2003]83号)执行,有关文件材料归档围和保管期限按省水利厅档案管理部门规定执行。

水利工程竣工验收细则 (1)

XX水利工程竣工验收细则 一、分部工程验收 1.按《水利水电工程施工质量检验与评定规程》(SL176-2007)第5.1.3参照附件一执行。 2.按《水利水电建设工程验收规程》(SL223-2008)第3章的要求,对分部工程质量进行验 收。分部工程验收申请报告及内容要求参照附件二执行,分部工程验收鉴定书格式参见附件三。 二、单位工程验收 1.按《水利水电工程施工质量检验与评定规程》(SL176-2007)第5.1.4参照附件四执行, 外观质量评定表参照附件五执行,单位工程施工质量检验与评定资料核查表参照附件六执行。 2.按《水利水电建设工程验收规程》(SL223-2008)第4章的要求,对单位工程进行验收。 单位工程验收申请报告及内容要求参见附件二,单位工程验收鉴定书格式参见附件七。 三、合同工程完工验收 按《水利水电建设工程验收规程》(SL223-2008)第5章的要求,对合同工程进行完工验收。合同工程完工验收申请报告及内容要求参见附件二,合同工程完工验收申请鉴定书格式参见附件八。 四、阶段验收 按《水利水电建设工程验收规程》(SL223-2008)第6章的要求,对枢纽工程导截流、水库下闸蓄水等进行阶段验收。阶段验收申请报告及内容要求参见附件九(由项目法人提出阶段验收申请报告),阶段验收鉴定书格式参见附件十。 五、竣工验收 按《水利水电建设工程验收规程》(SL223-2008)第8章的要求,对工程建设项目进行竣工验收。竣工验收施工管理工作报告格式及主要内容参见附件十一,验收申请报告及内容要求参见附件十二。 六、工程移交 按《水利水电建设工程验收规程》(SL223-2008)第9章的要求,对工程进行移交。工程质量保修书格式及工程移交证书参见附件十三。 七、验收资料清单 验收应提供的资料及备查档案资料:按《水利水电建设工程验收规程》(SL223-2008)附件A、附录B的要求编制、整理。

Dl5018水利水电工程钢闸门制造安装及验收规范

DL/T5018-94 水利水电工程钢闸门制造安装及验收规范 Hydraulic and hydroeleclric engineering specification formanufacture, installation and acceptance of steel gate DL/T5018—94 主编单位:中国水利水电长江葛洲坝工程局机电建设公司 批准单位:中华人民共和国电力工业部 1 总则 2 引用标准 3 一般规定 4 焊接 5 焊后消除应力热处理 6 螺栓连接 7 表面防腐蚀 8 闸门和埋件制造 9 闸门和埋件安装 10 拦污栅制造和安装 11 验收 附录A 常用金属材料性能(补充件) 附录B 焊接工艺评定机械性能试板的制备、试样尺寸、 试验方法及合格标准(补充件) 附录C 焊接工艺评定报告推荐格式(参考件) 附录D 高强度螺栓连接面无机富锌漆配方(参考件) 附录E 高强度螺栓紧固力及力矩计算表(参考件) 附录F 涂装前钢材表面除锈等级(摘自GB8923—88)(补充件)附录G 大气露点计算表(参考件) 附录H 金属涂层厚度和结合性能的检查(补充件) 附录1 常用滑道支承材料(补充件) 附录J 止水橡皮的物理机械性能(补充件) 附录K 闸门高强度环氧势料配制与特性 附加说明

中华人民共和国电力工业部 关于发布《水利水电工程钢闸门制造 安装及验收规范》电力行业标准的通知 电技[1994] 675号 《水利水电工程钢闸门制造安装及验收规范》电力行业标准,经部审查通过,批准为推荐性标准,现予发布。该标准编号为DL/T5018-94,自 1995年3月 1日起实施。 请将执行中的问题和意见告电力部水电站金属结构及启闭机标准化技术委员会(挂靠在北京水电勘测设计研究院)。 本标准由电力出版社负责出版发行。 一九九四年十一月十四日

水利工程竣工验收细则样本

水利工程竣工验收 细则

XX水利工程竣工验收细则 一、分部工程验收 1.按《水利水电工程施工质量检验与评定规程》(SL176- )第5.1.3 条、第5.2.3条的质量评定标准,对分部工程质量进行评定。分 部工程质量评定表参照附件一执行。 2.按《水利水电建设工程验收规程》(SL223- )第3章的要求,对 分部工程质量进行验收。分部工程验收申请报告及内容要求参 照附件二执行,分部工程验收鉴定书格式参见附件三。 二、单位工程验收 1.按《水利水电工程施工质量检验与评定规程》(SL176- )第5.1.4 条、第5.2.4条的要求进行单位工程质量评定。单位工程质量评 定表参照附件四执行,外观质量评定表参照附件五执行,单位 工程施工质量检验与评定资料核查表参照附件六执行。 2.按《水利水电建设工程验收规程》(SL223- )第4章的要求,对 单位工程进行验收。单位工程验收申请报告及内容要求参见附 件二,单位工程验收鉴定书格式参见附件七。 三、合同工程完工验收 按《水利水电建设工程验收规程》(SL223- )第5章的要求,对合同工程进行完工验收。合同工程完工验收申请报告及内容要求参见附件二,合同工程完工验收申请鉴定书格式参见附件八。 四、阶段验收 按《水利水电建设工程验收规程》(SL223- )第6章的要求,对枢纽工程导截流、水库下闸蓄水等进行阶段验收。阶段验收申请报告

及内容要求参见附件九(由项目法人提出阶段验收申请报告),阶段验收鉴定书格式参见附件十。 五、竣工验收 按《水利水电建设工程验收规程》(SL223- )第8章的要求,对工程建设项目进行竣工验收。竣工验收施工管理工作报告格式及主要内容参见附件十一,验收申请报告及内容要求参见附件十二。 六、工程移交 按《水利水电建设工程验收规程》(SL223- )第9章的要求,对工程进行移交。工程质量保修书格式及工程移交证书参见附件十三。 七、验收资料清单 验收应提供的资料及备查档案资料:按《水利水电建设工程验收规程》(SL223- )附件A、附录B的要求编制、整理。 八、竣工图相关要求 1.竣工图的编制依据 1)施工图(设计蓝图) 2)图纸会审和设计交底记录 ①会议(工程)名称、地点、参加人员 ②会议内容要求:不允许随意增加、随意涂改或刮改、随意 杠改 ③参会单位盖法人公章,有关负责人审核签字 ④加盖骑缝章 3)设计变更通知 应具备的条件:

水利水电工程主要验收表格模板

水利水电工程 表0.1 工程项目施工质量评定表

表0.1工程项目施工质量评定表 填表说明 填表时必须遵守“填表基本规定”,并符合以下要求。 1.工程项目名称:按批准的初步设计报告的项目名称填写。 2.工程等级:填写本工程项目等别、规模及主要建筑物级别。 3.建设地点:填写枢纽工程建设的具体地名,如省、县、乡。 4.主要工程量:填写2~3项数量最大及次大的工程量。有混凝土(包括钢筋混凝土)量、土石方填筑方量、砌石方量等主要项目时必须填写。 5.项目法人(建设单位):填写全称。 6.设计、施工、监理等单位名称应填写与项目法人签定合同时所用的全称。若一个工程项目是由多个施工(或多个设计、监理)单位承担任务时,表中只需填出承担主要任务的单位全称,并附页列出全部承担任务单位全称及各单位所完成的单位工程名称。若工程项目由一个施工单位总包、几个单位分包完成,表中只填总包单位全称,并附页列出分包单位全称及所完成的单位工程名称。 7.开工日期:填写主体工程开工的年份(4位数)及月份。 竣工日期:填写批准设计规定的容全部完工的年(4位数)及月份。 8.评定日期:填写工程项目质量等级评定的实际日期。 9.主要建筑物单位工程:主要建筑物指失事后将造成下游灾害或严重影响工程效益的建筑物,如堤坝、泄水建筑物、输水建筑物、电站厂房及泵站等。 10.本表在工程项目批准设计规定的容已全部完成,各单位工程已进行施工质量等级评定后,由项目总监填写,并进行工程项目质量评定,监理单位负责人签字加盖公章,若工程项目由多个监理单位监理时,各监理单位项目总监负责统计本单位监理的单位工程质量评定结果(含单元工程、分部工程质量统计)及主要工程量统计交项目法人。再由项目法人委托一个主要监理单位的项目总监汇总各单位统计资料,填写工程项目质量评定表,并签字、盖本监理单位公章。再交项目法人评定,项目法人的法定代表人签字,并盖公章,报质量监督机构核定质量等级,质量监督项目站长或质量监督机构委派的该项目负责人签字,并加盖公章。 11.工程项目施工质量评定标准。 (1)合格标准:单位工程质量全部合格;工程施工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求。 (2)优良标准:单位工程质量全部合格,其中70%以上单位工程质量优良等级,且主要单位工程质量全部优良;工程施工期及试运行期,各单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

水利水电工程施工验收规程

水利水电建设工程验收规程 1 总则 1.0.1 为使水利水电建设工程验收工作制度化、规范化、特制定本规程。1.0.2 本规程适用于大中型水利水电建设工程。小型工程可参照执行。 1.0.3 水利水电工程验收分为分部工作验收、阶段验收、单位工程验收和竣工验收。按照验收的性质,可分为投入使用验收和完工验收。 1.0.4 验收工作的主要内容: 1.检查工程是否按照批准的设计进行建设。 2.检查已完工程在设计、施工、设备制造安装等方面的质量,并对验收遗留问题提出处理要求。 3.检查工程是否具备运行或进行下一阶段建设的条件。 4.总结工程建设中的经验教训,并对工程作出评价。 5.及时移交工程,尽早发挥投资效益。 1.0.5 验收工作的依据是有关法律、规章和技术标准,主管部门有关文件,批准的设计文件及相应设计变更、修改文件,施工合同,监理签发的施工图纸和说明,设备技术说明书等。 1.0.6 工程进行验收时,除应执行本规程外,还应符合国家现行有关法规的规定。利用外资项目还必须符合外资项目管理的有关规定。 1.0.7 工程开工后,项目法人或有关责任主体(以下简称项目法人)应依据本规程,并结合工程建设计划编制验收计划,报工程建设主管部门备案。1.0.8 当工程具备验收条件时,应及时组织验收。未经验收或验收不合格的工程不得交付使用或进行后续工程施工。验收工作应相互衔接,不应重复进行。 1.0.9 工程进行验收时必须要有质量评定意见: 1.按照水利行业现行标准SL176—96《水利水电工程施工质量评定规程》(试行)进行质量评定。 2.阶段验收和单位工程应有水利水电工程质量监督单位的工程质量评价意见。3.竣工验收必须有水利水电工程质量监督单位的工程质量评定报告;竣工验收委员会在其基础上鉴定工程质量等级。 1.0.10 验收工作由验收委员会(组)负责,验收结论必须经2/3以上验收委员会成员同意。 验收过程中发现问题,其处理原则由验收委员会(组)协商确定。主任委员(组长)对争议问题有裁决权。若有1/2以上的委员(组员)不同意裁决意见时,应报请验收主持单位或其上级主管部门决定。 1.0.11 验收委员会(组)成员必须在验收成果文件上签字。验收委员(组员)的保留意见应在验收鉴定书和签证中明确记载。 工程验收的遗留问题,各有关单位应按验收委员会(组)所提要求,负责按期处理完毕。 工程项目中的建设征地补偿及移民安置可按国家有关规定单独组织验收,并由验收主持单位提前向该工程验收委员会提交建设征地补偿和移民安置验收工作报告。没有提交建设征地补偿和移民安置验收工作报告的,不予竣工验收。验收资料制备由项目法人负责统一组织,有关单位应按项目法人的要求及时完成。验收所需提供资料见附录F,所需备查资料见附录G。 有关验收报告、鉴定书及签证纸张规格统一为16开(787MM×1092MM)。正本不得采用复印件。 验收所需费用列入工程概算,由项目法人列支。 2 分部工程验收 2.0.1 分部工程验收应具备的条件是该分部工程的所有单元工程已经完建且质量全部合格。 2.0.2 分部工程验收由验收工作组负责,分部工程验收工作组由项目法人或监理主持,设计、施工、运行管理单位有关专业技术人员参加,每个单位以不超过2人为宜。 2.0.3 工程验收的主要工作是: 1.鉴定工程是否达到设计标准; 2.按现行国家或行业技术标准,评定工程质量等级。

水利工程竣工验收报告

水利工程 竣工验收报告工程名称:xx地震xx区xx水库灌区灾后恢复重建工程 建设单位:xx市xx区水务投资有限公司

水利工程竣工验收报告 工程名称xx地震xx区xx水库灌区灾 后恢复重建工程 工程地点xx市xx区北郊镇和多营镇境内 工程规模工程类别灌区水利工 程 结构类型 开工日期竣工日期立项文件 参加单位名称备注建设单位xx市xx区水务投资有限公司 设计单位四川xx工程设计研究院 施工单位四川xx建工集团有限公司 监理单位绵阳禹兴建设工程监理有限责任公司 主 要 施 工 竣 工 验 收 人 员 姓名单位职务签名备注

竣工验收意见表 竣工验收报告施 工 单 位 意 见 单位(项目)负责人: (公章) 年月日 监 理 单 位 意 见 单位(项目)负责人: (公章) 年月日 设 计 单 位 意 见 单位(项目)负责人: (公章) 年月日 建 设 单 位 意 见 单位(项目)负责人: (公章) 年月日 附单位工程质量综合验收文件: 1、勘察单位对工程勘察文件的质量检验报告; 2、设计单位对工程设计文件的质量检验报告; 3、施工单位对工程施工质量的检查报告,包括:单位工程,分部工程质量自评记录,工程竣工资料目录自查表,建筑材料、砼、金属结构及设备的出厂合格证和进场试验报告的汇总表,设计工程结构安全的试块、试件以及有关材料的试(验)报告汇总表和强度合格评定表,工程开、竣工报告; 4、监理单位对工程质量的评估报告; 5、有关工程质量检测的功能性试验资料; 6、上级水利行政部门、质检监督机构责令整改问题的整改结果; 7、验收人员签署的竣工验收原始文件; 8、竣工验收遗留问题的处理结果; 9、施工单位签署的工程质量保修书;

江苏省水利基本建设工程项目验收管理实施办法资料

江苏省水利基本建设工程项目 验收管理实施办法 第一章总则 第一条为加强水利基本建设工程项目验收管理,明确验收责任,规范验收程序,根据水利部《水利工程建设项目验收管理规定》(水利部30号令)和《水利水电建设工程验收规程》(SL 223-2008),结合本省水利基本建设工程项目的特点,制定本办法。 第二条本办法适用于本省范围内使用中央及地方财政资金的水利基本建设工程项目的验收活动,其他水利工程可参照执行。 中央投资为主的国家流域性骨干工程和其他大型水利枢纽工程按照国家有关规定规程执行。 第三条水利基本建设工程项目验收分为法人验收和政府验收两类。法人验收主要包括:分部工程验收、单位工程验收、合同工程完工验收等;政府验收主要包括:专项验收、阶段验收和竣工验收等。分部工程验收是其他种类法人验收的基础;法人验收是政府验收的基础。 第四条法人验收由施工单位提出申请并做好验收前准备,项目法人组织并主持验收;政府验收由项目法人提出申请并组织验收前准备,政府各相关职能部门主持验收。

第五条省水利厅负责全省水利基本建设工程项目验收的监督管理。重点负责本省范围内国家和省确定的流域性、区域性重点水利工程或者省级以上投资为主的其他大中型水利基本建设工程项目验收的监督管理工作。 市、县级人民政府水行政主管部门负责辖管的水利基本建设工程项目验收的监督管理工作。 第六条法人验收监督管理机关是指辖管范围内直接负责组建工程项目法人的水行政主管部门。其中: 由省水利厅或者直属单位负责组建的项目法人,法人验收监督管理机关为省水利厅; 市、县级人民政府及其水行政主管部门负责组建的项目法人,法人验收监督管理机关为市、县级人民政府水行政主管部门。 第七条水利基本建设工程项目验收的主要依据如下: (一)国家和省有关法律、法规、规章、技术标准、规程; (二)相关行业主管部门的规定; (三)经批准的工程立项文件、初步设计文件及概算文件; (四)经批准的设计变更文件及相应的调整概算文件; (五)施工图纸及主要设备技术说明书等。 法人验收还应当以施工合同为验收依据。 第八条项目法人在制订项目招标计划时,要严格控制标的数目;在进行项目划分时,要充分考虑项目验收内容的完整性和一致性,确保工程验收质量。

水利水电工程施工质量检验与评定规程

1 总则 1.0.1为加强水利水电工程建设质量管理,保证工程施工质量,统一施工质量检验与评定方法,使施工质量检验与评定工作标准化、规范化,特制定本规程。 1.0.2本规程适用于大、中型水利水电工程及符合下列条件的小型水利水电工程施工质量检验与评定。其他小型工程可参照执行。 1 坝高30m以上的水利枢纽工程; 2 4级以上的堤防工程; 3 总装机10MW以上的水电站; 4 小(1)型水闸工程。 1.0.3水利水电工程施工质量等级分为“合格”、“优良”两级。 1.0.4项目法人(含建设单位、代建机构,下同)、监理单位(含监理机构,下同)、勘测单位、设计单位、施工单位等工程参建单位及工程质量检测单位等,应按国家和行业有关规定,建立健全工程质量管理体系,做好工程建设质量管理工作。 1.0.5水利行政部门及其委托的工程质量监督机构对水利水电工程施工质量检验与评定工作进行监督。 1.0.6本规程引用的主要标准如下: 《质量管理体系基础和术语》(GB/T19000—2000 idt ISO9000:2000) 《数值修约规则》(GB8170—87) 《锚杆喷射混凝土支护技术规范》(GB50086—2001) 《建筑工程施工质量验收统一标准》(GB50300—2001) 《混凝土强度检验评定标准》(GBJ107—87) 《水闸施工规范》(SL27—91) 《水工碾压混凝土施工规范》(SL53—94) 《水利工程建设项目施工监理规范》(SL288—2003) 《水工混凝土施工规范》(SDJ207—82) 《测量误差及数据处理》(JJG1027—91) 《测量不确定度评定与表示》(JJF1059—1999)

水利水电工程验收办法

XX市中小型水利水电建设工程验收办法(试行) 1 总则 1.0.1 为规范我市中小型水利水电建设工程验收管理,简化我市中小型水利水电建设工程验收程序,并保证工程验收质量,依照《水利工程建设项目验收管理规定》(水利部令第30号)和《水利水电建设工程验收规程》(SL223—2008)等有关规定,并结合我市中小型水利水电工程建设实际,特制定《XX市中小型水利水电建设工程验收办法》。 1.0.2 本办法适用于工程总投资额30万元以上的由市水行政主管部门办理开工审批的中小型水利水电建设工程(含堤防工程)的验收。对省以上水行政主管部门办理开工审批的省管基建工程的合同工程完工验收,由市水行政主管部门参照本办法的“竣工验收”的规定执行。 1.0.3 水利水电建设工程验收按验收主持单位分为法人验收和政府验收。 法人验收包括:分部工程验收、泵站中间机组启动验收;政府验收包括:泵站首末台机组启动验收、由省以上水行政主管部门办理开工审批的省管基建工程的合同工程完工验收、由市水行政主管部门办理开工审批的中小型水利水电建设工程(含堤防工程)的竣工验收等。 1.0.4 工程验收以下列文件为主要依据: 1国家现行有关法律、法规、规章和技术标准; 2 有关主管部门的规定; 3 经批准的工程立项文件、初步设计文件、调整概算文件; 4 经批准的设计文件及相应的工程变更文件; 5 施工图纸及主要设备技术说明书等; 6 法人验收还应以施工合同为依据。 1.0.5 工程验收包括以下主要内容: 1 检查工程是否按照批准的设计进行建设; 2 检查已完工程在设计、施工、设备制造安装等方面的质量及相关资料的收集、整理和归档情况; 3 检查工程是否具备运行或进行下一阶段建设的条件;
