地铁车站混凝土支撑拆除施工方案

地铁车站混凝土支撑拆除施工方案
地铁车站混凝土支撑拆除施工方案

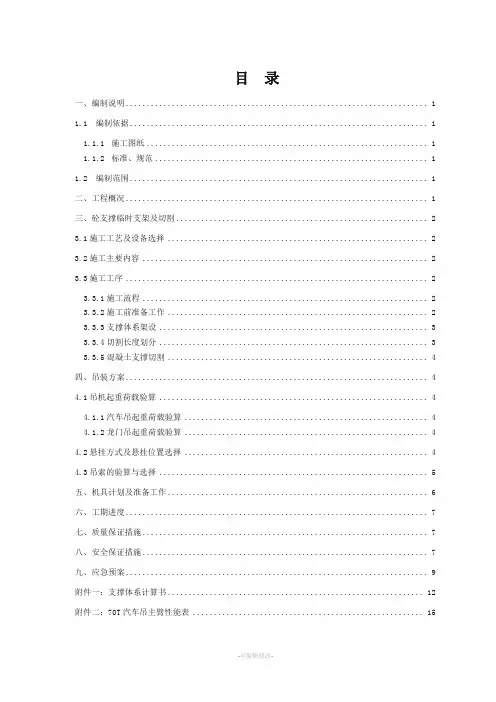

目录

一、编制说明 (1)

1.1 编制依据 (1)

1.1.1施工图纸 (1)

1.1.2标准、规范 (1)

1.2 编制范围 (1)

二、工程概况 (1)

三、砼支撑临时支架及切割 (2)

3.1施工工艺及设备选择 (2)

3.2施工主要内容 (2)

3.3施工工序 (2)

3.3.1施工流程 (2)

3.3.2施工前准备工作 (2)

3.3.3支撑体系架设 (3)

3.3.4切割长度划分 (3)

3.3.5混凝土支撑切割 (4)

四、吊装方案 (4)

4.1吊机起重荷载验算 (4)

4.1.1汽车吊起重荷载验算 (4)

4.1.2龙门吊起重荷载验算 (4)

4.2悬挂方式及悬挂位置选择 (4)

4.3吊索的验算与选择 (5)

五、机具计划及准备工作 (6)

六、工期进度 (7)

七、质量保证措施 (7)

八、安全保证措施 (7)

九、应急预案 (9)

附件一:支撑体系计算书 (12)

附件二:70T汽车吊主臂性能表 (15)

XX站混凝土支撑拆除施工方案

一、编制说明

1.1 编制依据

1.1.1 施工图纸

(1)《XX市轨道交通2号线一期工程施工图设计.XX站车站结构主体结构》

(2)《XX市轨道交通2号线一期工程施工图设计.XX站车站结构主体围护结构》1.1.2 标准、规范

1、《混凝土结构设计规范》(GB50010-2010);

2、《施工现场临时用电安全技术规范》(JGJ46-2005);

3、《建筑基坑支护技术规程》(JGJ120-2012)

4、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130—2011)

5、《城市轨道交通工程质量安全检查指南》(试行)

6、本公司相关工法、规定及类似工程的施工经验

1.2 编制范围

本方案涉及的工程范围为XX市轨道交通2号线一期工程XX站围护结构钢筋混凝土支撑拆除施工。

二、工程概况

XX市轨道交通2号线一期工程土建施工项目四标段包括一站一区间,分别是XX站、XX站~XX站区间隧道(下穿松花江)。

XX站车站总长470.1m,标准段宽19.8米,盾构加宽段宽23.6米,为12.5m 岛式站台地下二层车站(北段局部140米为一层),标准段底板埋深约为19m,顶板覆土约3.9m。车站共设4个出入口,三个风亭,分三期施工,围护结构采用连续墙+混凝土支撑+钢支撑支护,车站主体及附属均采用明挖法施工。

XX站基坑支撑体系采用1道混凝土支撑、3道Φ609钢支撑、1道换撑。本施工方案目标为顶部第一道混凝土支撑破除及渣土清理。一期南区共设19条混凝土直撑和8条混凝土斜撑,一期北区共设13条混凝土直撑和8条混凝土斜撑,二期共设18条混凝土直撑。混凝土支撑截面尺寸为700mm×1000mm,钢筋砼系梁截面尺寸为600mm×600mm。混凝土均采用C30标号混凝土。

三、砼支撑临时支架及切割

3.1施工工艺及设备选择

1、由于该项目为砼直(斜)撑切割工程,按设计要求不得破坏原结构,因此本次拆除主要采用混凝土绳锯钻切设备全液压切割机进行无损静力切割,绳锯切割具有切口平直,整齐、速度快,效率高,不会破坏原结构,噪音低、无粉尘、操作简便等特点,再用10t龙门吊吊至地面指定地方,又安全高效经济。

本工程拟采用全液压切割机,机械参数如下:

(1)绳锯驱动方式:液压

(2)液压输出功率:34kw

(3)最大切割深度:1--10m

(4)进给驱动方式:液压

(5)切割机头重量:29.5kg

3.2施工主要内容

切割拆除工作主要为钢筋砼50道直撑、16道斜撑及26道砼系梁。本工程砼支撑拆除的顺序从考虑基坑整体安全性、保证施工质量和节约施工成本出发,钢筋混凝土支撑待下层楼板混凝土强度达到设计强度80%后,全部采用无损切割拆除。3.3施工工序

3.3.1施工流程

施工准备→定位放线→临时支撑加固→分块切割→25t汽车吊或10t龙门吊吊至基坑西侧安全区域,放至清运车辆上→外运→完工

3.3.2施工前准备工作

1、施工前须对先对施工现场进行详细考察,详知周边环境,以便安排施工机具的安放位置及进出通道。

2、为确保切割的安全施工,对所要拆除的部位进行满堂架支撑加固及施工防护栏,且不得擅自拆除或移动;围护栏必须做到清洁整齐,无破损。

3、接通水电,做好照明、用水等工作。

4、切割、拆除用的机械设备进行严格选用及检查。

5、切割拆除工程在开工之前,必须对原始施工图纸和技术资料进行收集、审查,对拟拆除部位放线核实确认,确定安全合理的拆除顺序。

6、划分施工区域,采用区域隔离的方式,强调各区域的管理,严禁垂直面同时施工的现象,杜绝坠物伤人事故的安全隐患。

7、对施工人员进行安全技术交底,组织施工人员熟悉现场情况,认真领会和执行施工要求,清楚工程的分布状况、位置和用途。

3.3.3支撑体系架设

1、在准备切割的支撑下采用φ48×3.5钢管搭设临时支撑体系,在混凝土支撑切割前后及吊车调运过程中作为临时支撑体系支撑混凝土支撑的稳定。

2、操作脚手搭设高度为支撑砼底。立杆沿混凝土支撑方向间距600mm布置、垂直于混凝土支撑方向间距300mm布置,横杆沿竖直方向间距700mm布置。

3、立杆顶部架设顶托,顶托上托方木,方木垂直与混凝土支撑布置,方木应顶紧砼支撑梁底。

4、钢管脚手架在贴地处设置一道扫地杆,扫地杆高度不大于20cm。每隔3米设置一道十字撑。

5、采用扣件规格必须与钢管外径(Φ48)相同,螺栓拧紧力不应小于40N·m,且不应大于65N·m。在主节点处固定横向水平杆、纵向水平杆、剪力撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm,对接扣件开口应朝上或朝内。各杆件端并设有伸出扣件盖板边缘的长度不应小于100mm。

6、在架设机器位置搭设操作平台,操作平台按照间距900×900搭设,操作平台周围设置1.0m高防护栏杆。

7、临时支撑宜连接为整体,如果混凝土支撑间距过远,相互之间无法连接为整体则每5道立杆加设一道斜撑,以保证调运混凝土支撑时支撑体系稳定。

3.3.4切割长度划分

1、放线应根据25t汽车吊吊距及相应起重重量放线分块,以达到安全施工;根据汽车吊吊距计算分块长度小于 3.3米时或混凝土支撑位于高压线下方时按照3.3米分段,采用龙门吊吊装,以达到经济和安全双重效益。

2、切割分段重量计算

砼撑高度1.0m,宽度0.7m。

混凝土体积V=1×0.7×3=2.1m3

混凝土单位体积重量=2.4t/m3

根据吊距不同,汽车吊起重能力不同,分块长度、起吊半径及相应吊距汽车吊起重能力如混凝土支撑吊装参数表所示。龙门吊起吊部分分块重量3×0.7 ×

2.4=5.04t(龙门吊最大起重重量为10t)。

3.3.5混凝土支撑切割

1、前期施工准备,专业水、电施工人员负责现场水、电接通,及其它各项前期准备工作。

2、由现场技术人员对需切割部位砼撑进行定位放线,分出切割尺寸。分块长度及重量如分段长度及吊车架设位置示意图及混凝土支撑吊装参数表所示。

3、在以上准备做完毕后,专业施工人员及机械设备进场,施工人员按照技术人员的放线位置进行切割。

四、吊装方案

4.1吊机起重荷载验算

4.1.1汽车吊起重荷载验算

1、扩大段斜撑切割后采用吊车吊出基坑。

=1×0.7×3×2.4=5.04t

T

1

最远处分块位置吊距为10米

根据附件二25t汽车吊主臂性能表可知相应吊距起重能力为6t

5.04/6=0.84,故只为安全起吊内力的84%,可安全起吊。

4.1.2龙门吊起重荷载验算

使用龙门吊起吊混凝土支撑分块长度为3米

=1×0.7×3×2.4=5.04t

T

1

龙门吊起重能力与吊距无关,全部为10t

5.04/10=0.504,故只为安全起吊内力的50.4%,可安全起吊。

4.2悬挂方式及悬挂位置选择

砼支撑吊装采用2根9米长钢丝绳作为主要吊索进行悬挂,但吊索与砼支撑夹角不得小于45°。吊点选择在距两端0.207L位置,利用混凝土支撑施工时凹凸面增大挂点摩擦,以防吊索滑动,如果预定吊索位置凸起或过于光滑,可略微移动吊点位置或在吊点位置使用风镐剔槽,另外吊索与砼支撑夹角不得小于45°,以防止钢丝绳滑动,造成安全隐患。

混凝土结构拆除专项方案

混凝土结构拆除专项方案 一、工程概况 万科金色领域四期11#楼工程,现因4层柱墙5层梁板浇筑混凝土后迟迟不凝结,混凝土强度极低。经多方检验、检测初步判断为混凝土原材料影响所致。为确保本工程的质量,将拆除11#楼不合格的混凝土柱墙。 二、拆除部位 由于11#楼4层柱墙与5层梁板是分开两次浇筑,所以只需要拆除第二次浇筑的不合格混凝土结构。(详见附图) 三、拆除时注意事项 1、为了确保四期其他楼栋的施工正常进行,故在拆除时安排专人值班,以消除拆除施工安全隐患。 2、拆除过程中若遇钢筋,则需轻轻敲打,避过钢筋剔除周围混凝土,尽量避免损坏钢筋,尤其是柱墙钢筋。保留四层柱墙在四层楼面以上的插筋。除柱墙在四层楼面上的插筋外,其余钢筋不得再利用。设计将根据四层楼面上的柱墙插筋的现场剔打情况,再确定是否采取补强措施。 3、为确保拆除施工中无粉尘污染,采用喷水洒水降尘。 4、拆除掉的混凝土用吊篮运输下楼,再统一运至建渣丢弃处。 5、当剔除至符合要求混凝土与不合格混凝土边界时,应继续向下人工剔除2~3CM。 三、施工前准备

1、施工器械:手扶式小型风镐 2、施工前向拆除作业队进行详细的书面技术交底; 3、在拆除作业队进场后,非施工人员不得进入现场,以防安全事故发生; 4、为降低粉尘污染,采用洒水、喷水降尘,并做好相关的安全警示与通知; 5、为避免社会影响,在拆除部位采用双层安全网进行施工。 四、施工组织实施 1、主要施工方法 (1)、在拆除工程作业前,应检查楼层内及临近各类管线情况,确认无误以后才能进行施工; (2)施工时,先拆除四层柱墙、五层梁板已经支设好的模板及钢筋,一边拆除模板一边拆除混凝土。 (3)对已浇筑的合格的混凝土结构,只拆除上层不合格的混凝土即可。 (4)采用风镐进行人工拆除墙体及楼板时,施工顺序应从上至下,先行拆除板,再拆除梁和柱墙。 (5)作业人员应站在脚手架或稳固的结构上操作,拆除下来的建筑垃圾在楼层内堆放不可过于集中,及时用吊篮运下楼,以保证楼层结构安全。 (6)拆除施工应分段进行,严禁立体交叉作业。水平作业时,各工位间应有一定的安全距离。

钢筋混凝土拆除工程施工方案68247

钢筋混凝土拆除工程施工方案 1.1 工程概况 本工程主要配套建筑物工程的混凝土拆除工程等。其工程量见表1-1。 表1-1 本合同拆除工程量表 1.2 施工准备 1.2.1 现场准备 组织技术人员对现场地形地貌进行踏勘,并进行相关工程的测量复核,以检查工程数量、设计图纸是否与实际相吻合。 1.2.2 人员配置 根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。 1.2.3 施工机具配置 本工程混凝土(钢筋)拆除工程量较少,作业面较分散,对设备的产能、机动性、精度等要求高。为确保工程质量、满足工期要求,根据本标段的工程量及施工工期,合理配置施工机具。 1.3 主要施工技术措施 1.3.1 工艺原理 钢筋混凝土切割是利用镶有金刚石的碟锯、绳锯或筒锯对准混凝土构件需要拆除的部位不断重复切割,利用金刚石超高的强度将钢筋混凝土切断,直至该部位切透为止。与此同时采用水冷却,即是切割设备降温需要又是防粉尘、降低噪音的得利措施。 1.3.2 工法特点 1、施工精度高,机械化程度高。 2、无振动,对原结构无损伤。 3、无粉尘,噪音低,对环保更有益。 4、切缝光滑、平整,外表美观,无须善后处理。

5、速度快,效率高。 1.3.3工艺流程 施工准备—放线(弹线)—切割设备就位(固定)—混凝土(钢筋)切割—切块吊装—清理现场 1.4 施工方法 1.4.1施工准备 (1)确保施工现场水通、电通。在切割过程中冷水具有对切割设备本身进行降温及避免扬尘的作用。 (2)在切割区域周围有序组织排水,防止施工用水污染周围环境。 1.4.2分块放线 (1)依据施工图纸及现场实体的勘测,技术人员需对将要切除的混凝土实体进行设计排版,将实体分层、分块切除。 (2)排版过程中必须考虑吊装设备的起重能力。排版前计算切割块的重量,满足起重设备的荷载要求,进行合理的排版分块。 (3)将切割排版图分发给测放人员及施工人员。要求用墨线弹出准确的切割线并加以保护。 1.4.3切割设备就位 (1)根据切割线选择合理的位置,安装切割设备。 (2)固定采用在混凝土实体上钻孔,用膨胀螺栓紧锢设备底座的方法。 1.4.4混凝土切割 对原钢筋混凝土结构,采用金刚石碟式锯片切割,将原混凝土全部拆除,采用分段分块作业,切除时控制切割深度,不切入原结构。 对原复杂混凝土结构,采用金刚石绳锯切割和金刚石筒锯钻孔机排孔钻切组合作业。 1.5 主要机械设备配置 主要施工设备见表1-2; 主要人员配置计划见表1-3; 表1-2 拆除工程主要施工设备表

混凝土楼板拆除施工方案

目录一、编制依据 (1) 二、工程概况 (1) 2.1施工范围 (1) 2.2施工内容: (2) 2.3本工程的一些主要特点和难点分析 (2) 三、施工安排 (2) 3.1施工组织 (2) 3.2施工队伍 (3) 3.3施工顺序 (3) 3.4施工进度安排 (3) 四、施工准备 (3) 4.1技术准备 (3) 4.2主要施工机具准备 (3) 4.3劳动力准备 (4) 4.5现场准备 (4) 五、主要施工方法及措施 (4) 5.1施工程序: (4) 5.2施工方法: (5) 5.3质量检验及验收标准 (5) 六、质量管理 (6) 6.1质量管理流程 (6) 6.2 质量的管理措施 (6) 七、文明施工保证措施 (6) 7.1对环境因素的控制 (6) 7.2消防措施 (7) 7.3 安全保证措施 (7) 一、编制依据 1.设计院提供的设计变更图纸 2.《建筑结构荷载规范》(GBJ50009-2001) 3.《混凝土结构设计规范》(GBJ50010-2002)

4.《混凝土结构加固设计规范》(GB50367-2006) 5.《建筑工程施工质量验收统一标准》(GBJ300, 301-88) 6.《混凝土结构工程施工及验收规范》(GB50204-92,321-90) 7.《建筑拆除工程安全技术规范》(JGJ147-2004) 8.《建筑施工安全检查标准》(JGJ59-99) 9.《建筑施工手册》(2006版) 二、工程概况 2.1施工范围 根据指挥部要求,兰州西站进行商业改造,需对XXX北站房出站夹层Z-8轴~Z-9轴交N-3轴~1/N-3轴间结构进行修改,部分结构凿除,凿除交界面应尽量平整,后期再由建筑装修进行封边处理。 1 2.2施工内容:楼板拆除、废渣清运。本工程的一些主要特点和难点分析2.3,且下方正处于地铁施4.5m所需要拆除部位:出站夹层楼板距下层楼板的高度为。由于施工空间较高,安全措施必须高度重视。难点是该拆除部11m工区域,高 度约为1600mm*800mm的混凝土预应力梁。位有一根截面积为三、施工安排 3.1施工组织为保证拆除楼板的安全,项目部根据工程特点,派专人(技术员:杨二滨)负责拆除及砼楼板浇筑工作,安全员(刘小平)全程跟踪。 2

钢筋混凝土拆除工程施工方案91417

下沉广场自动扶梯施工方案 1.1 工程概况 本工程下沉广场自动扶梯部位梁柱的混凝土拆除工程及混凝土构件重新按图施工等。 1.2 施工准备 1.2.1 现场准备 组织技术人员对现场相关工程的测量复核,以检查工程设计图纸是否与实际相吻合。拆除部位楼板面下部采用满堂脚手架支撑进行加固,保证在混凝土拆除过程中不影响相邻构件的质量、安全,脚手架立杆间距为600×600,水平间距为1.8m。 1.2.2 人员配置 根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。 1.2.3 施工机具配置 本工程混凝土(钢筋)拆除工程量较少,作业面集中,对设备的产能、机动性、精度等要求高。为确保工程质量、满足工期要求,根据本工程的工程量及施工工期,合理配置施工机具。 1.3 主要施工技术措施 1.3.1 工艺原理(混凝土拆除) 钢筋混凝土切割是利用镶有金刚石筒锯(直径100)对准混凝土构件需要拆除的部位不断重复切割,每段切割混凝土构件长度不超过500mm,利用金刚石超高的强度将钢筋混凝土切断,直至该部位切透为止。与此同时采用水冷却,即是切割设备降温需要又是防粉尘、降低噪音的得利措施。 1.3.2 工法特点 1、施工精度高,机械化程度高。 2、无振动,对原结构无损伤。

3、无粉尘,噪音低,对环保更有益。 4、速度快,效率高。 1.3.3工艺流程 施工准备—拆除部位放线(弹线)—切割设备就位(固定)—混凝土(钢筋)切割—切块吊装—清理现场—定位、放线—钢筋化学植筋—梁板模板安装—柱模安装、加固—混凝土浇筑 1.4 施工方法 1.4.1施工准备(混凝土拆除) 确保施工现场水通、电通。在切割过程中冷水具有对切割设备本身进行降温及避免扬尘的作用。 1.4.2拆除部位定位、放线 (1)依据施工图纸及现场实体的勘测,技术人员需对将要切除的混凝土实体进行设计排版,将实体分层、分块切除。 (2)排版过程中必须考虑吊装设备的起重能力。排版前计算切割块的重量,满足起重设备的荷载要求,进行合理的排版分块。 (3)将切割排版图分发给测放人员及施工人员。要求用墨线弹出准确的切割线并加以保护。 1.4.3切割设备就位 (1)根据切割线选择合理的位置,安装切割设备。 (2)固定采用在混凝土实体上钻孔,用膨胀螺栓紧锢设备底座的方法。1.4.4混凝土切割 对原钢筋混凝土结构,采用金刚石筒锯切割,将原混凝土全部拆除,采用分段分块作业。 1.4.5切块吊装 由于本工程施工位置位于地下一层下沉广场部位,切块吊装采用现场塔吊吊运至地面后,再进行破碎作业。

混凝土楼板拆除施工方案

天府创业园“5#楼酒店”改造装修工程 (楼面拆除) 专 项 施 工 方 案 成都双江装饰有限责任公司 天府创业园项目部 2012年6月20日

目录 目录错误!未定义书签。 一、编制依据错误!未定义书签。 二、工程概况错误!未定义书签。 施工范围错误!未定义书签。 施工内容:错误!未定义书签。 本工程的一些主要特点和难点分析错误!未定义书签。 三、施工安排错误!未定义书签。 施工组织错误!未定义书签。 施工队伍错误!未定义书签。 施工顺序错误!未定义书签。 施工进度安排错误!未定义书签。 四、施工准备错误!未定义书签。 技术准备错误!未定义书签。 主要施工机具准备错误!未定义书签。 劳动力准备错误!未定义书签。 现场准备错误!未定义书签。 五、主要施工方法及措施错误!未定义书签。 施工程序:错误!未定义书签。 施工方法:错误!未定义书签。 施工要求:错误!未定义书签。 质量检验及验收标准错误!未定义书签。 六、质量管理错误!未定义书签。 质量管理流程错误!未定义书签。 质量的管理措施错误!未定义书签。 七、文明施工保证措施错误!未定义书签。 对环境因素的控制错误!未定义书签。 消防措施错误!未定义书签。 安全保证措施错误!未定义书签。

一、编制依据 建设单位所提供的设计图纸文件 《中华人民共和国建筑法》 《建设工程质量管理条例》 《建设工程施工现场管理规定》(建设部令1991年第十五号) 《建筑结构荷载规范》(GBJ50009-2001) 《混凝土结构设计规范》(GBJ50010-2002) 《混凝土结构加固设计规范》(GB50367-2006) 《建筑钢结构焊接技术规程》(JGJ218-2002) 《混凝土结构后锚固技术规程》(JGJ145-2004) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《混凝土结构工程施工及验收规范》(GB50204-2002) 《建筑现场临时用电安全技术规程》(JGJ80-91) 《建筑工程施工现场供用电安全规范》(GB50194-93) 《建筑拆除工程安全技术规范》(JGJ147-2004) 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 《建筑工程文件归档整理规范》(GB/T50328-2001) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工手册》(2006版) 我公司现有的技术、装备以及多年积累的类似建筑工程的施工经验数据、公司ISO9001的质量手册及ISO14001-96标准的环境管理手册和程序文件实施。 二、工程概况 施工范围 本工程为成都青创西芯科技投资有限公司下属天府创业园“5#楼酒店”改造装修工程,为满足酒店一层大堂空间,现需在二楼楼板(6-7轴/B-C轴)开洞(7800M*7800M)。(见下图)

混凝土楼板拆除施工方案

山东沐森汤泉工程 (负一层至三层部分楼面拆除) 专 项 施 工 方 案 2016年6月21日

一、编制依据 建设单位所提供的设计图纸文件 《中华人民共和国建筑法》 《建设工程质量管理条例》 《建设工程施工现场管理规定》 《建筑结构荷载规范》 《混凝土结构设计规范》 《混凝土结构加固设计规范》 《建筑钢结构焊接技术规程》 《混凝土结构后锚固技术规程》 《建筑工程施工质量验收统一标准》(GB50300)《混凝土结构工程施工及验收规范》(GB50204)《建筑现场临时用电安全技术规程》 《建筑工程施工现场供用电安全规范》 《建筑拆除工程安全技术规范》(JGJ147-2004)《建筑施工扣件式钢管脚手架安全技术规范》《建筑施工安全检查标准》(JGJ59) 《建筑施工手册》(2006版) 二、工程概况 施工范围 沐森汤泉工程负一层至三层增加楼梯部分楼板拆除施工内容:

楼板拆除、建渣清运。 本工程的一些主要特点和难点分析 所需要拆除部位:一期一标段2#、二标段12#、15#、16#、17#楼工程顶层,由于施工空间较高,安全措施必须高度重视。难点是该拆除部位只进行部分拆除,在拆除过程中,需影响到周边梁、柱及楼板的结构。 三、施工安排 施工组织 为保证拆除楼板的安全,根据工程特点,派专人(工长)负责拆除及砼楼板浇筑工作,安全员全程跟踪。 施工队伍 安排专业的施工队伍进行楼板拆除。 四、施工准备 技术准备 详细核对建筑施工图纸与结构施工图纸,确认拆除部位;卸除在结构上的所有活荷载;对比现有施工技术水准和管理水平,保证质量和工期要求并采取适当调整措施,巩固施工技术力量;在每一分项施工前向操作班组进行交底; 结合现场实际情况,施放切割线; 主要施工机具准备 电锤、水钻机、电镐、气焊、风镐、三级电箱、拖线电箱若干。 劳动力准备

钢筋混凝土拆除工程施工方案

女儿墙拆除工程施工方案 1.1 工程概况 原项目《职工活动中心》已完工程所有屋面的女儿墙,根据新图纸要求,需要拆除。其工程量:女儿墙长250.7米,高1.5m,厚度0.12m,合计混凝土45.13立方米。 1.2 施工准备 1.2.1 现场准备 组织技术人员对现场地形地貌进行踏勘,并进行相关工程的测量复核,以检查工程数量、设计图纸是否与实际相吻合。 1.2.2 人员配置 根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。 1.2.3 施工机具配置 本工程混凝土(钢筋)拆除工程量较少,作业面较分散,对设备的产能、机动性、精度等要求高。为确保工程质量、满足工期要求,根据本标段的工程量及施工工期,合理配置施工机具。1.3 主要施工技术措施 1.3.1 工艺原理 钢筋混凝土切割是利用镶有金刚石的碟锯、绳锯或筒锯对准

混凝土构件需要拆除的部位不断重复切割,利用金刚石超高的强度将钢筋混凝土切断,直至该部位切透为止与此同时采用水冷却,即是切割设备降温需要又是防粉尘、降低噪音的得利措施。 1.3.2 工法特点 1、施工精度高,机械化程度高。 2、无振动,对原结构无损伤。 3、无粉尘,噪音低,对环保更有益。 4、切缝光滑、平整,外表美观,无须善后处理。 5、速度快,效率高。 1.3.3工艺流程 施工准备—放线(弹线)—切割设备就位(固定)—混凝土(钢筋)切割—切块吊装—清理现场 1.4 施工方法 1.4.1施工准备 (1)确保施工现场水通、电通。在切割过程中冷水具有对切割设备本身进行降温及避免扬尘的作用。 (2)在切割区域周围有序组织排水,防止施工用水污染周围环境。 1.4.2分块放线 (1)依据施工图纸及现场实体的勘测,技术人员需对将要切除

拆除砼路面施工方案

水泥混凝土旧路面拆除施工方案 本项目路线起于炎陵县城,止于G106线桂东槽里,路段是利用G106线进行改造。本合同段为其中的第六段,其中水泥混凝土旧路面拆除共计18795.5m2,其中K49+200-K51+000路段老路面拆除方量为953.8m3。 拆除旧水泥混凝土路面总体施工方案是采用风钻机把路面大致破裂后再用挖机或者推土机清除的方法对路面上的碎裂混凝土进行清理。 一、施工准备 机械配备为:挖掘钻机1台,PC200挖机2台,推土机1台,压路机1台,15T运输机6台,洒水车1台。 人员配备为:路基路面工程师欧阳振金全面负责,路基工程现场负责人杨祥生负责现场指导,测量员黎涛负责施工准备前测量放样工作,挖机机手蔡亮、谭福荣,铲车陈建军,车队队长邓军负责弃土运输。 二、施工步骤 1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。 2、根据计算好的高差应在各桩号上标注好。 3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂。 4、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。

5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。 6、对根据设计标高形成的新路基应复测,复测后,对新路基表层30cm内应复松,采用路基分层填筑的碾压方案进行碾压并调平标高。 三、安全工作措施 为保证施工路段能够安全有序地进行施工,采取半幅施工半幅通车有力保障措施: 1.距离施工路段两头150米、50米处设臵醒目交通安全警示牌,“施工路段,车辆慢行”,场内设臵“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。 2.施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。 3.采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放,不占用通车路段。 4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。 5、加强半幅路面施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。 四、文明施工、环保措施1、路段保护所有清除的废土用加遮盖物的运输车运至指定弃土场,沿线不得将任何废土倒至其路旁和其它不允许的地方,注意保证老路拆除后的路面正常通行。

拆除砼施工方案

3、拆除旧混凝工程 拆除旧水泥混凝土路面及旧水泥混凝土地坪总体施工方案是采用风钻机把路面大致破裂后再用挖机或者推土机清除的方法对路面上的碎裂混凝土进行清理。 一、施工准备 机械配备为:挖掘钻机1台,PC200挖机2台,推土机1台,压路机1台,15T运输机6台,洒水车1台。 人员配备为:路基路面工程师全面负责,路基工程现场负责人负责现场指导,测量员负责施工准备前测量放样工作,挖机、铲车、车队负责弃料运输。 二、施工步骤 1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。 2、根据计算好的高差应在各桩号上标注好。 3、根据现场情况,组织施工,正常情况下,先用风钻机队老路而实施点对点的打孔成缝,使之开裂。 4、组织挖掘机,装载车对拆除后的老路而成块废渣进行集中清除,运至指定弃土场。 5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。 6、对根据设计标高形成的新路基应复测,复测后,对新路基表层3ocm

内应复松,采用路基分层填筑的碾压方案进行碾压并调平标咼。 三、安全工作措施 为保证施工路段能够安全有序地进行施工,采取半幅施工半幅通车有 力保障措施: 1.距离施工路段两头150米、50米处设置醒目交通安全警示牌, “施工路段,车辆慢行”,场内设置“施工重地,闲人免入”;施工现 场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。 2.施工路段前后各一名专职安全员,中间施工员负责现场安全, 通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。 3-采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装, 弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放, 不占用通车路段。 4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。 5、加强半幅路而施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。 四、文明施工、环保措施 1、路段保护所有清除的废土用加遮盖物的运输车运至指定弃土场,沿线不得将任何废土倒至其路旁和其它不允许的地方,注意保证老路拆除后的路 而正常通行。

混凝土基础拆除施工方案

目录 1 工程概况 ....................................................................................................................... - 3 - 1、1项目概况........................................................................................................... - 3 - 1、2工程简介........................................................................................................... - 3 - 1、3 主要工程实物量............................................................................................. - 3 - 2 编制依据 ....................................................................................................................... - 4 -3施工工期计划................................................................................................................ - 4 -4施工部署 ........................................................................................................................ - 4 - 4、1施工原则........................................................................................................... - 4 - 4、2施工物流组织.................................................................................................. - 5 - 4、3 施工分区及施工顺序..................................................................................... - 5 - 4、4利旧桩得保护.................................................................................................. - 6 -5施工方法 ........................................................................................................................ - 6 - 5、1施工现场准备.................................................................................................. - 6 - 5、2第一施工工段基础拆除.................................................................................. - 7 - 5、3第二施工工段基础拆除.................................................................................. - 9 - 5、4第三施工工段基础拆除............................................................................... - 11 - 5、5第四施工工段基础拆除............................................................................... - 13 - 5、6第五施工工段地坪拆除............................................................................... - 14 - 5、7第六施工工段地坪拆除............................................................................... - 14 - 6、拆除方法 .................................................................................................................. - 15 - 6、1镐头机破除 ................................................................................................... - 15 - 6、2金刚链切割 ................................................................................................... - 15 -

砼路面拆除及恢复施工方案

混凝土路面拆除及恢复施工方案 一、施工准备 (1)施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。核对平面尺寸和基底标高,摸清地下构筑物及地下管线分布情况。 (2)做好技术交底工作。重点放在施工方案、技术措施、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。 (3)做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。 (4)若开挖基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0.5m以下,然后再开挖。 (5)夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。 二、施工顺序: 拆除原有砼路面→土方开挖工程→土方回填工程→恢复砼路面工程。 三、主要分项施工方法: 1、拆除原有砼路面: 采用挖掘机拆除,人工配合施工。拆除后,垃圾及时清运。 拆除期间,四周设置围挡和警示标志。 2、土方开挖工程 本工程因土方开挖量较少且地下障碍物较多,故采用人工开挖。人工

开挖出的土方在现场堆放,作为回填土用。 在开挖过程中,配备专职测量员,测设距离沟底300mm的标高,并在槽帮上钉水平标高木桩,用300mm标准尺杆随时以木桩为准校核沟底标高,最后由两端拉通线检查距槽边尺寸,确定槽宽标准,根据此来修整槽帮,最后清除槽底土方。 注意事项: 1)由于开挖时紧邻已有建筑,故开挖时应注意地下已有管线布置,避免破坏原有管线。 2)挖土过程中应有测量工及时将标高引测至沟壁上,并随时检测,避免超挖。 3)严禁在沟边大量堆载或载重车辆穿行。 4)管沟上口500mm处设钢管护栏,并用红白漆做出突出标记,夜间设警示灯。 3、土方回填工程 (一)作业条件: 1)回填前应对基础部分等进行检查验收,达到要求后方可进行。 2)施工前应确定填料含水率,铺土厚度打压遍数。 3)清除沟槽中的积水,有机物等。 4)施工前,作好水平高程标志的设置。 (二)操作工艺: 1)土前检验含水量,如不在控制范围内,应采取措施。 2)回填应分层铺摊和夯实,蛙式打夯机每层铺土厚度为200-250mm,

混凝土结构拆除施工设计方案

1号楼廊桥拆除施工案 目录 一.编制依据------------------------------------------------------------------------- 二、工程概况-------------------------------------------------------------------------(1) 三、拆除案的主导构思想-------------------------------------------------------(1) 四、施工前准备----------------------------------------------------------------------(2) 五、施工组织实施-------------------------------------------------------------------(2) 1、组织机构---------------------------------------------------------------------------(2) 2、主要施工法及注意事项------------------------------------------------------(3) 3、劳力配备---------------------------------------------------------------------------(4) 4、工期保证措施---------------------------------------------------------------------(4) 5、工程质量保证---------------------------------------------------------------------(5) 6、安全组织机构及措施------------------------------------------------------------(5) 7、环境保护措施---------------------------------------------------------------------(5) 8、消防措施---------------------------------------------------------------------------(6) 9、保卫要求---------------------------------------------------------------------------(6)

(完整版)拆除混凝土路面工程施工工艺

1 拆除砼路面 1)施工准备 (1)开工前至少7天内,应对施工范围断面进行实测,将实测结果报监理工程师审核。 (2)进行全面复测,测量结果报请监理工程师批准,及时编制实施性施工组织设计报监理工程师审批和测量放样工作。 (3)制定详细的路基填筑环保措施。 (4)完善合同段总体施工进度计划和施工工艺、施工方案,报监理工程师审批。 2)施工工艺 施工准备→施工放样→机械设备就位→凿除→装运废渣→原地面处理。 3)施工方法 原有路面凿除采用人工配合机械进行作业,大面积作业时,采用挖掘机、推土机、装载机等机械配合,小面积的采用空压机带动风镐,电钻的设备进行凿除,在凿除破损路面时,应该注意以下几点: (1)在凿除前必须经过测量放样,避免盲目的施工,而造成成本增加; (2)在凿除时,尽量避免损坏旁边未损坏的原有路面; (3)凿除的深度必须符合设计要求; (4)在施工过程中,必须做好保通措施,避免影响车辆的行驶; (5)做到工地排水畅通,指定专人负责挖沟、疏导排水等工作。 (6)在低洼地段和工程不良地质路基段尽量避开雨季施工。 (7)雨季施工时,必须作好气象资料的收集与整理。 (8)协调安排施工计划,合理调整雨季施工任务量。 2 拆除基层 (1)多锤头水泥路面破碎机 多锤头水泥路面破碎机采用的是山东公路机械厂生产的自行式破碎设备,设备后部平均配备两排成对锤头,这样在设备全宽范围内可以连续破碎,锤头的提升高度在油缸行程范围内可独立调节,该破碎机具备一次破碎4米车道的能力。

(2)专用振动压路机该压路机采用的是山东公路机械厂生产的yz18a Z形轮振动压路机,它是用于破碎水泥混凝土路面后的表层补充破碎 PS190多锤头破碎机,是在PS360多锤头破碎机基础上为路面宽度在八米以内的路面设计的,更有利于半幅通行,半幅施工。 (3)制定临时的交通管制方案 由于进行碎石化处理的施工路段在没有摊铺完沥青混凝土面层之前是不允许开放道路交通的,因此,在施工期间对交通管制的要求相对就比较高,为了确保碎石化技术的处理效果,在条件允许的情况下应尽量一次性全封闭施工路段;若条件困难,至少应实行半封闭施工。 (4)做好通道、涵洞等隐蔽构造物的调查 进行破碎施工前,应结合设计图纸提供的隐蔽构造物的分布情况,如:涵洞、通道、地下管线等情况进行调查,以确定破碎是否会对这些构造物造成损坏。正常情况下,埋深在1米以下的构造物是不会由于破碎而带来的损坏,因此,对于不满足上列条件的桥涵构造物,可采取降低锤头高度来紧慎完成对特殊路段的破碎等其它保护方案。 (5)清除存在的沥青面层 在碎石化前,应清除旧水泥混凝土路面上的沥青修复材料,因为这些材料的存在,会影响到破碎处理的效果。

混凝土拆除方案

混凝土拆除施工方案 1.编制依据 《建筑工程施工质量验收统一标准》(GB50300) 《混凝土结构工程施工及验收规范》(GB50204) 《建筑拆除工程安全技术规范》(JGJ147-2004) 《建筑施工扣件式钢管脚手架安全技术规范》 建设单位发的工作指令及设计变更单 2.工程概况 2.1施工范围 A区2号车库人防1楼梯钢筋混凝土板、挡墙标高降底凿打拆除 2.2施工内容 楼板、挡墙拆除、建渣清运。 2.3本工程的一些主要特点和难点分析 需要拆除部位:A区1#人防楼梯顶板标高影响环境标高,降低1#人防楼梯人防口部楼梯顶板标高。从原设计309.02m的标高降至307.52m标高凿打1.5m,因楼梯挡墙顶部设计有暗梁,并需要浇筑楼板及部分挡墙和暗梁,因此须凿打挡墙高度在2.1m,凿打完成后的结构标高为 307.50m,并且满足原设计要求。因施工空间较高,安全措施必须高度重视,本次拆除的楼板面积21.3m2,板厚0.3m,挡墙厚度未0.3m,楼梯内采取满堂脚手架支撑,外墙采取双排脚手架防护。

3.施工安排 3.1施工组织 为保证拆除楼板的安全,根据工程特点,派专人(工长)负责拆除及砼楼板浇筑工作,安全员全程跟踪。 3.2施工队伍 安排专业的施工队伍进行楼板拆除。 4施工准备 4.1技术准备 详细核对建筑施工图纸与结构施工图纸,确认拆除部位;卸除在结构上的所有活荷载;对比现有施工技术水准和管理水平,保证质量和工期要求并采取适当调整措施,巩固施工技术力量;在每一分项施工前向操作班组进行交底; 4.2主要施工机具准备 电锤、水钻机、电镐、气焊、风镐、三级电箱、拖线电箱若干。 4.3劳动力准及工期要求 管理人员:3人;架子工:5人;石工:6人:转运工:8人 工期:30天 4.4现场准备 在拆除工程作业前,应检查板内及临近各类管线情况,确认全部切断后方可施工。在施工场所设置相关的安全标志,应按照现行国家标准

钢筋混凝土拆除工程施工方案80891

钢筋混凝土拆除工程施工方案 工程概况 本工程主要配套建筑物工程的混凝土拆除工程等。其工程量见表1-1。 表1-1 本合同拆除工程量表 施工准备 现场准备 组织技术人员对现场地形地貌进行踏勘,并进行相关工程的测量复核,以检查工程数量、设计图纸是否与实际相吻合。 人员配置 根据本工程的特点、工期和施工现场的实际情况,合理安排劳动力进行施工。 施工机具配置 本工程混凝土(钢筋)拆除工程量较少,作业面较分散,对设备的产能、机动性、精度等要求高。为确保工程质量、满足工期要求,根据本标段的工程量及施工工期,合理配置施工机具。 主要施工技术措施 工艺原理 钢筋混凝土切割是利用镶有金刚石的碟锯、绳锯或筒锯对准混凝土构件需要拆除的部位不断重复切割,利用金刚石超高的强度将钢筋混凝土切断,直至该部位切透为止。与此同时采用水冷却,即是切割设备降温需要又是防粉尘、降低噪音的得利措施。 工法特点 1、施工精度高,机械化程度高。 2、无振动,对原结构无损伤。 3、无粉尘,噪音低,对环保更有益。 4、切缝光滑、平整,外表美观,无须善后处理。 5、速度快,效率高。 工艺流程 施工准备—放线(弹线)—切割设备就位(固定)—混凝土(钢筋)切割—切块吊装—清理现场 施工方法 施工准备 (1)确保施工现场水通、电通。在切割过程中冷水具有对切割设备本身进行降温及避免扬尘的作用。

(2)在切割区域周围有序组织排水,防止施工用水污染周围环境。 分块放线 (1)依据施工图纸及现场实体的勘测,技术人员需对将要切除的混凝土实体进行设计排版,将实体分层、分块切除。 (2)排版过程中必须考虑吊装设备的起重能力。排版前计算切割块的重量,满足起重设备的荷载要求,进行合理的排版分块。 (3)将切割排版图分发给测放人员及施工人员。要求用墨线弹出准确的切割线并加以保护。 切割设备就位 (1)根据切割线选择合理的位置,安装切割设备。 (2)固定采用在混凝土实体上钻孔,用膨胀螺栓紧锢设备底座的方法。 混凝土切割 对原钢筋混凝土结构,采用金刚石碟式锯片切割,将原混凝土全部拆除,采用分段分块作业,切除时控制切割深度,不切入原结构。 对原复杂混凝土结构,采用金刚石绳锯切割和金刚石筒锯钻孔机排孔钻切组合作业。主要机械设备配置 主要施工设备见表1-2; 主要人员配置计划见表1-3; 表1-2 拆除工程主要施工设备表 表1-3 拆除工程人员配置计划表

混凝土基础拆除施工方案

目录 1 工程概况?错误!未定义书签。 1.1项目概况?错误!未定义书签。 1.2工程简介.............................................................................................................. - 3 - 1.3主要工程实物量 ................................................................. 错误!未定义书签。2编制依据.......................................................................................... 错误!未定义书签。3施工工期计划?错误!未定义书签。 4施工部署 .............................................................................................. 错误!未定义书签。 4.1施工原则?错误!未定义书签。 4.2施工物流组织?错误!未定义书签。 4.3 施工分区及施工顺序.............................................................. 错误!未定义书签。 4.4利旧桩的保护?错误!未定义书签。 5施工方法?错误!未定义书签。 5.1施工现场准备........................................................................ 错误!未定义书签。 5.2第一施工工段基础拆除?错误!未定义书签。 5.3第二施工工段基础拆除?错误!未定义书签。 5.4第三施工工段基础拆除 ........................................................ 错误!未定义书签。 5.5第四施工工段基础拆除?错误!未定义书签。 5.6第五施工工段地坪拆除?错误!未定义书签。 5.7第六施工工段地坪拆除........................................................... 错误!未定义书签。 6、拆除方法?错误!未定义书签。 15- 6.1镐头机破除?-

混凝土楼板拆除施工方案

神华集团公司榆神工业区厂前区办公楼(行政楼)钢筋混凝土拆除施工方案 二、工程概况 2.1施工范围 为满足厂方和使用方对使用功能的要求,经设计单位、监理单位的同意,现需对二层12轴-15轴/H轴-K轴(标高4.450M)的框架梁和悬挑板进行剔除,具体为图中阴影部分的框架梁和楼板: 第 1 页共 8 页 神华集团公司榆神工业区厂前区办公楼(行政楼)钢筋混凝土拆除施工方案 2.2施工内容: 楼板:厚120mm、宽度和长度为2700mm和8400mm,共计三块; 框架梁:长度为8400mm、截面尺寸为250mm×550mm(b×h)的共计三道; 长度为2700mm、截面尺寸为350mm×600mm(b×h)的共计两道; 包括楼板和框架梁的拆除及建筑渣土的清运。 2.3本工程的一些主要特点和难点分析 所需要拆除部位:二层楼板(12轴-15轴/H轴-K轴)下至一层地面4.500米标高,由于施工空间较高,安全措施必须高度重视。难点是该拆除部位只进行部分拆除,在拆除过程中,需影响到周边梁、柱及楼板的结构。 三、施工安排 3.1施工组织 为保证拆除楼板的安全,项目部根据工程特点,派专人(工长:谭杰)负责拆除,安全员(温润华)全程跟踪。 3.2施工队伍 安排专业的施工队伍进行拆除。 3.3施工顺序

确定拆除部位 ? 搭设楼板及梁的支撑架 ? 放探孔定位线 ? 钻探孔 ? 根据探孔精确放钻孔线 ? 水钻钻孔 ? 风镐破除 ? 建渣清运 四、施工准备 4.1技术准备 1. 详细核对建筑施工图纸与结构施工图纸,确认拆除部位; 2. 对已完工的机电设备系统进行现场勘察,卸除在结构上的所有活荷载; 第 2 页共 8 页 神华集团公司榆神工业区厂前区办公楼(行政楼)钢筋混凝土拆除施工方案 3. 对比现有施工技术水准和管理水平,保证质量和工期要求并采取适当调整措施,巩固施 工技术力量; 4. 针对不同做法,编制详细的技术交底,在每一分项施工前向操作班组进行交底; 5. 结合现场实际情况,施放切割线; 4.2主要施工机具准备 4.3劳动力准备 4.5现场准备 1. 在拆除工程作业前,应检查板内及临近各类管线情况,确认全部切断后方可施工。 2. 在施工场所设置相关的安全标志,应按照现行国家标准《安全标志》GB2894规定执行。 划定危险区域,施工前应发出告示,通报施工注意事项,并采取可靠的安全防护措施。 五、主要施工方法及措施 5.1施工程序: 确定拆除部位 ? 搭设楼板及梁的支撑架 ? 放探孔定位线 ? 钻探孔 ?
