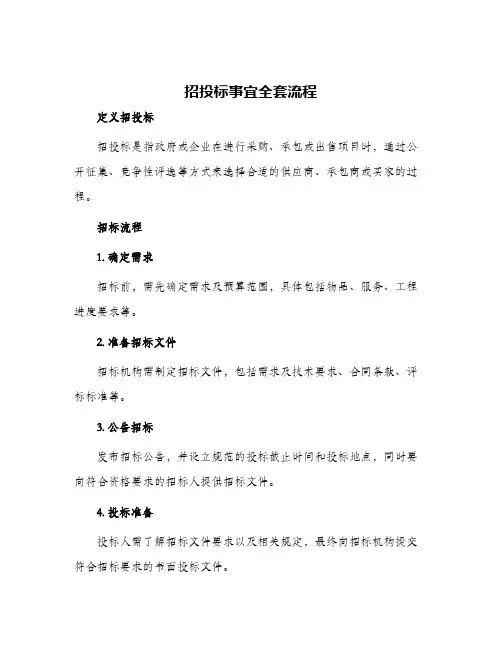

招投标事宜全套流程

招投标事宜全套流程
招投标事宜全套流程

招标部标准化文件(一)(有形市场各阶段工作)

北京中源建筑工程管理有限公司

二O一三年八月

目录

前言 (3)

第一部分施工总承包 (4)

一、公开招标 (4)

(一)招标公告发布: (4)

(二)资审专家抽取(后审不涉及): (5)

(三)资格预审评审(后审不涉及): (6)

(四)资格预审结果备案 (7)

(五)招标文件备案 (8)

(六)约评标室 (9)

(七)评标专家抽取: (10)

(八)开标 (11)

(九)评标 (12)

(十)中标公示 (13)

(十一)招投标情况书面报告及中标通知书备案 (14)

(十二)合同备案 (15)

二、邀请招标 (16)

(一)入场登记: (16)

(二)招标文件备案 (17)

(三)约评标室 (17)

(四)评标专家抽取: (17)

(五)开标 (17)

(六)评标 (17)

(七)中标公示 (17)

(八)招投标情况书面报告及中标通知书备案 (17)

(九)合同备案 (17)

三、邀请招标(保密) (18)

(一)入场登记 (18)

(二)招标文件备案 (19)

(三)约评标室 (19)

(四)评标专家抽取 (19)

(五)开标 (19)

(六)评标 (19)

(七)招投标情况书面报告及中标通知书备案 (19)

(八)合同备案 (19)

前言标准化建立的思路:

标准化建设的目的:

第一部分施工总承包

一、公开招标

(一)招标公告发布:

1、投资项目管理部门关于项目立项(代可行性研究报告)批复文件、或可行性研究报告批复文件、或资金申请报告批复文件、或项目申请报告核准文件及其附件:建设项目招标方案核准意见书原件及复印件各1份

2、规划许可证或规划意见书原件及复印件各1份

3、招标代理机构

3.1资格等级证书副本原件及复印件各1份

3.2营业执照副本原件及复印件各1份

3.3项目负责人注册证书、劳动合同、社保证明、身份证原件及复印件各1份

3.4经办人劳动合同、社保证明、身份证原件及复印件各1份

4、招标人与招标代理机构签订的委托代理合同 1份

5、委托招标代理合同签订备案表 3份

6、《招标人委托招标登记表》(表1-2) 2份

7、《招标方式登记表》(表2) 2份

8、《招标公告发布单(施工)》(表3-1) 2份

9、申办人的法人委托书 1份

10、资格预审文件备案(后审不涉及)

10.1初次办理备案手续时:

(1)《资格预审文件备案表》(表4) 2份

(2)资格预审文件(可以提交1份书面资格预审文件和若干份加盖相关印章和(或)签字的资格预审文件封面)。

10.2再次办理备案手续时:

(1)《资格预审文件备案表》(表4) 2份

(2)资格预审文件(可以提交两份书面资格预审文件和若干份加盖相关印章和(或)签字的资格预审文件封面);

(3)上次申办备案手续时经备案审查的资格预审文件稿件。

(二)资审专家抽取(后审不涉及):

1、《资格预审评审专家抽取(登记)申请表(工程施工类)》(表5-1) 2份

2、招标人拟派资格预审评审代表参加资审的:

2.1《招标人拟派资格预审评审代表资格条件登记表》(表6)每人2份

2.2招标人拟派代表在职证明材料,即招标人与拟派代表签订的一年以上劳动人事合同,以及加盖社保管理机构印章的招标人为拟派代表缴纳的社会保险(基本失业保险、基本医疗保险或养老保险)相关证明原件及复印件各1份对于部分事业单位或行政机关的招标人,与本单位工作人员确实没有签订劳动人事合同并缴纳社会保险的,应提交招标人(或其劳动人事部门)关于本单位与工作人员没有签订劳动人事合同并缴纳社会保险,以及加盖招标人(或其劳动人事部门)和招标人纪检监察部门印章的证明拟派代表为本单位在职人员的书面材料原件 1份

2.3招标人拟派代表资格预审评审能力证明材料,证明材料为:

1)相关专业中级以上职称证书,其中,国家和本市重点建设项目以及全部使用国有资金投资或者国有资金投资占控股或主导地位的项目,为相关专业高级以上职称证书原件及复印件各1份2)或招标人关于拟派人员作为资格预审评审代表的书面报告(附有关领导批示意见);

2.4招标人拟派代表身份证原件及复印件各1份

3、《申办人的法人委托书》 1份

备注:上述文件资料中,对于“招标人与拟派代表签订的一年以上劳动人事合同”、“加盖社保管理机构印章的招标人为拟派代表缴纳的社会保险相关证明”、“招标人拟派代表职称证书”和“评审专家资格证明材料”,申办人应提交原件和复印件,受理岗位工作人员将复印件与原件核对无误后,将原件退还申办人;对于“招标人拟派代表身份证”和“评审专家身份证”,申办人可以提交复印件;对于其他文件资料,申办人应提交原件。

(三)资格预审评审(后审不涉及):

1、经备案的《资格预审评审专家抽取(登记)申请表(工程施工类)》(表5-1) 1份

2、经备案的《招标人拟派资格预审评审代表资格条件登记表》(表6) 1份

3、提醒招标人拟派资格预审评审代表带身份证原件

3、经备案的《资格预审文件》 2份

4、资格预审评审办法及评审表格及资料份数为专家人数

5、工具袋(签字笔、铅笔、橡皮、刀子、绳子)

6、资料多时带手推车

(四)资格预审结果备案

1、资格预审:

1)资格预审情况书面报告(表8-1) 2份

2)投标人投标资格登记表(表9) 02份

3)经招标人盖章确认后的《资格预审评审资料》原件: 1份

3.1投标候选人排序表(表7);

3.2投标报名表;

3.3资格预审文件领取记录表;

3.4资格预审申请文件签收记录表;

3.5北京市评标专家库专家抽取结果通知单0

3.6资格预审评审委员会成员签到表;

3.7评审专家声明书;

3.8资格预审评审报告(评审记录表、汇总表、评审意见、评审结果、拒绝资格

预审申请情况和其他有关情况说明等);

2、资格后审:

1)投标人投标资格登记表(表9) 2份

(五)招标文件备案

1、备案报送时:

1)招标文件备案表(表10) 2份

2)招标文件

3)工程量清单

4)招标控制价

2、修改意见调整后二次报送时:

1)招标文件备案表(表10) 2份

2)标办审核后的意见

2)招标文件

3)工程量清单

4)招标控制价

(六)约评标室

1、经备案的招标文件

2、建设工程规划许可证及附件、附图的原件及复印件

(七)评标专家抽取:

1、评标专家抽取申请表(表11-1) 2份

2、招标人拟派评标代表参加评标的:

2.1《招标人拟派评标代表资格条件登记表》(表12)(2份)

2.2招标人拟派代表在职证明材料,即招标人与拟派代表签订的一年以上劳动人事合同,以及加盖社保管理机构印章的招标人为拟派代表缴纳的社会保险(基本失业保险、基本医疗保险或养老保险)相关证明;

对于部分事业单位或行政机关的招标人,与本单位工作人员确实没有签订劳动人事合同并缴纳社会保险的,应提交招标人(或其劳动人事部门)关于本单位与工作人员没有签订劳动人事合同并缴纳社会保险,以及加盖招标人(或其劳动人事部门)和招标人纪检监察部门印章的证明拟派代表为本单位在职人员的书面材料;

2.3招标人拟派代表评标能力证明材料,证明材料为:

1)造价工程师注册证书或相关专业中级以上职称证书,其中,国家和本市重点建设项目以及全部使用国有资金投资或者国有资金投资占控股或者主导地位的项目,为相关专业高级以上职称证书;

2)或招标人关于拟派人员作为评标代表的书面报告(附有关领导批示意见);

2.4招标人拟派代表身份证;

3、申办人的法人委托书。

备注:上述文件资料中,对于“招标人与拟派代表签订的一年以上劳动人事合同”、“加盖社保管理机构印章的招标人为拟派代表缴纳的社会保险相关证明”和“招标人拟派代表造价工程师注册证书或职称证书”,申办人应提交原件和复印件,受理岗位工作人员将复印件与原件核对无误后,将原件退还申办人;对于“招标人拟派代表身份证”,申办人可以提交复印件;对于其他文件资料,申办人应提交原件。

(八)开标

1、招标人授权的开标代表的法人委托书原件 1份

2、提醒招标人授权的开标代表带身份证原件

3、经备案的《招标文件》 1份

4、经备案的《答疑文件》(如有时) 1份

5、评标办法及评标表格、资料份数为专家人数

6、工具袋(签字笔、铅笔、橡皮、刀子、绳子)

(九)评标

1、经备案的《评标专家抽取申请表》(表11-1) 1份

2、经备案的《招标人拟派评标代表资格条件登记表》(表12) 1份

3、提醒招标人拟派评标代表带身份证原件

3、经备案的《招标文件》 2份

4、经备案的《答疑文件》(如有时) 2份

5、评标办法及评标表格、资料份数为专家人数

6、工具袋(签字笔、铅笔、橡皮、刀子、绳子)

7、资料多时带手推车

(十)中标公示

1、中标结果公示登记表(表13)及附件 2份

2、开评标资料(或评标报告)

2.1评标打分招标人复核意见书

2.2招投标情况书面报告表

2.3开标会签到表

2.4投标文件复核一览表

2.5投标文件报送签收一览表

2.6投标单位授权委托书、被授权人身份证复印件

2.7开标情况记录表

2.8北京市评标专家库专家抽取结果通知单

2.9评标打分表评标专家复核意见书

2.10 附表1 评标委员会签到表

2.11 附表2 评标专家声明书

2.12 附表4 技术暗标编号确认表)

2.13 附表5 投标偏差分析表

2.14 附表6 符合性与完整性评审记录表

2.15 附表7 商务标评审记录表

2.16 附表10 评标结果汇总表

2.17 附表11 评审意见表

2.18 附表3 技术暗标评审记录表

2.19 附表9 评分汇总及得分换算表

(十一)招投标情况书面报告及中标通知书备案

1、招投标情况书面报告备案表(表14) 3份

2、中标通知书(施工)(表15-1) 6份

3、打印交易服务费缴费单

(十二)合同备案

1、办理园林预登记

1.1建设项目配套园林绿化工程招标预登记表 3份

1.2经办人需附法人委托书及身份证复印件 1份

1.3经招标人盖章的“建设用地规划许可证”复印件 1份

1.4经招标人盖章的北京市园林局签发的“园林专业审查意见书”(原绿化补偿费审核意见书)复印件 1份

2、合同签订备案表(表16-1) 3份

3、经双方签字盖章后的施工合同份数根据合同约定的份数

4、网上数据申请表 3份

5、双方开据的交纳交易服务费的支票依据交易服务费缴费单金额

6、工程履约保函原件及复印件(房地产企业) 2份

7、工程款支付保函原件及复印件(房地产企业) 2份

二、邀请招标

(一)入场登记:

1、投资项目管理部门关于项目立项(代可行性研究报告)批复文件、或可行性研究报告批复文件、或资金申请报告批复文件、或项目申请报告核准文件及其附件:建设项目招标方案核准意见书原件及复印件各1份

2、规划许可证或规划意见书原件及复印件各1份

3、招标代理机构

3.1资格等级证书副本原件及复印件各1份

3.2营业执照副本原件及复印件各1份

3.3项目负责人注册证书、劳动合同、社保证明、身份证原件及复印件各1份

3.4经办人劳动合同、社保证明、身份证原件及复印件各1份

4、招标人与招标代理机构签订的委托代理合同 1份

5、委托招标代理合同签订备案表 3份

6、《招标人委托招标登记表》(表1-2) 2份

7、《招标方式登记表》(表2) 2份

8、《投标人投标资格登记表》(表9) 2份

9、各投标单位的安全生产许可证原件及复印件 1份

10、申办人的法人委托书 1份

(二)招标文件备案

同公开招标方式的(五)

(三)约评标室

同公开招标方式的(六)

(四)评标专家抽取:

同公开招标方式的(七)

(五)开标

同公开招标方式的(八)

(六)评标

同公开招标方式的(九)

(七)中标公示

同公开招标方式的(十)

(八)招投标情况书面报告及中标通知书备案同公开招标方式的(十一)

(九)合同备案

同公开招标方式的(十二)

三、邀请招标(保密)

(一)入场登记

1、投资项目管理部门关于项目立项(代可行性研究报告)批复文件、或可行性研究报告批复文件、或资金申请报告批复文件、或项目申请报告核准文件及其附件:建设项目招标方案核准意见书原件及复印件各1份

2、规划许可证或规划意见书原件及复印件各1份

3、工程保密函原件及复印件各1份

4、招标代理机构

4.1资格等级证书副本原件及复印件各1份

4.2营业执照副本原件及复印件各1份

4.3项目负责人注册证书、劳动合同、社保证明、身份证原件及复印件各1份

4.4经办人劳动合同、社保证明、身份证原件及复印件各1份

5、招标人与招标代理机构签订的委托代理合同 1份

6、委托招标代理合同签订备案表 3份

7、《招标人委托招标登记表》(表1-2) 2份

8、《招标方式登记表》(表2) 2份

9、《投标人投标资格登记表》(表9) 2份

10、各投标单位的安全生产许可证原件及复印件 1份

11、申办人的法人委托书 1份

(二)招标文件备案

同公开招标方式的(五)

(三)约评标室

同公开招标方式的(六)

(四)评标专家抽取

同公开招标方式的(七)

(五)开标

同公开招标方式的(八)

(六)评标

同公开招标方式的(九)

(七)招投标情况书面报告及中标通知书备案同公开招标方式的(十一)

(八)合同备案

同公开招标方式的(十二)

最完整的招投标流程(精)教学教材

最完整的招投标流程! 导言 无论你是在施工单位、建设单位、招标代理机构, 对于招投标你很有可能只是经历了招投标完整流程中的一个环节。今天我们就一起分享史上最完整的招标投标流程和步骤。 一、招标人准备工作 1、项目立项 (1 提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2 编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策, 单位的现有建设条件及建设需求; 项目实施的可行性及必要性; 市场发展前景; 技术上的可行性; 财务分析的可行性; 效益分析 (经济、社会、环境等。 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1有从事招标代理业务的营业场所和相应资金 (2有能够编制招标文件和组织评标的相应专业力量 (3如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证

招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件文件 1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件 (1招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2编制招标文件注意事项 1明确文件编号、项目名称及性质; 2投标人资格要求; 3发售文件时间; 4 提交投标文件方式, 地点和截止时间。招标文件应明确投标文件所提交方式, 能否邮寄,能否电传。投标文件应交到什么地方,在什么时间。 3、投标文件的编制要求 内容包括:投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、资格审查资料。 ①投标的语言;

史上最完整的招标投标流程和步骤

一、招标人准备工作 1、项目立项[/B] (1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1)有从事招标代理业务的营业场所和相应资金 (2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件文件

1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件 (1)招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2)编制招标文件注意事项 1)明确文件编号、项目名称及性质; 2)投标人资格要求; 3)发售文件时间; 4)提交投标文件方式,地点和截止时间。招标文件应明确投标文件所提交方式,能否邮寄,能否电传。投标文件应交到什么地方,在什么时间。 3、投标文件的编制要求 内容包括:投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、资格审查资料。 ①投标的语言; ②投标文件的构成;

招投标流程和详细步骤

一投标的前期工作 1 查询招标公告,获取招标信息 2 到工程交易中心办理交易证 1 办理交易证的两种形式: 1)准入制 2)会员制 3 成立投标组织 公司进行工程投标工程时,要组织一个强有力的、内行的投标班子,其成员包括经济管理类人才、专业技术人才、商务金融类人才、合同管理类人才。 4 投标的决策 该投标决策包括两个方面:其一,针对项目招标时投标还是不投标;其二,投标人如何采用策略和技巧。投标决策的正确与否,关系到能否中标和中标后的效益,关系到施工企业发展前景和职工的经济利益。 二.购买资格预审文件,编制资格预审申请 1 决定投标后,投标人购买资格预审文件 2 编制资格预审申请的主要内容 1.编制资格预审申请涵 2.法定代表人的身份证明 3.授权委托书 4 . 申请人基本情况 5 . 近年财务状况 6 .近年完成的类似项目的完成情况

7 .正在施工的和新承接的项目情况表 8 .近年发生的诉讼及仲裁情况 3 资格预审申请文件的装订、签字 申请人按本章的相关要求,编制完整的资格预审申请文件,用不褪色的材料书写或打印,并由申请人的法定代表人或其委托代理人签字或盖单位章。资格预审申请文件中的任何改动之处应加盖单位章或由申请人的法定代表人或其委托代理人签字确认。签字或盖章的具体要求见申请人须知前附表。资格预审申请文件正本一份,副本份数见申请人须知前附表。正本和副本的封面上应清楚地标记“正本”或“副本”字样。当正本和副本不一致时,以正本为准。资格预审申请文件正本与副本应分别装订成册,并编制目录,具体装订要求见申请人须知前附表。 三报送资格预审申请文件 1资格预审申请文件的密封和标识 资格预审申请文件的正本与副本应分开包装,加贴封条,并在封套的封口处加盖申请人单位章。在资格预审申请文件的封套上应清楚地标记“正本”或“副本”字样。 2 资格预审申请文件的递交 (1)申请截止时间:见申请人须知前附表。 (2)申请人递交资格预审申请文件的地点:见申请人须知前附表。 四获得招标人投标邀请书 通过招标人的资格预审后,接受招标人发出的投标邀请书。 五购买招标文件,精读分析招标文件

招投标流程学习心得

招投标流程学习心得 在学习的过程中,通过前辈们的指导,发现了自己的不足,以前在学校学的只是皮毛,明确了招标的程序,以下是我的心得: 时间过得真快,转眼间,一个星期的实训已无声无息地接近尾声。然而实训的过程还历历在目。一个星期的实训时间,让我学到了很多东西,不仅使我在理论上对招投标有了全新的认识,在实践能力上也得到了提高。明白了做为一名新时期的高职技术人才一定要做到学以致用。除此之外,我还学会了如何更好地与别人沟通谈判,如何更好地坚持自己的观点和维护自己的利益。亲身感受了所学知识与实际的应用,我得到了很大的启示,这也是对所学知识的一个初审吧!这次实训对我以后的学习或找工作将会受益匪浅。实训让我初步从理性回归到感性的重新认识,对于以后所应把握的方向也有所就启发!相信这些宝贵的经验会成为我今后成功的基石。平时一直忙于理论知识的学习,所以实训之前,招投标对我来说是比较感性的,一个完整的招投标过程要怎样来分工以及完成该过程所要进行的基本步骤也不明确。而经过这次实训,让我明白整个招投标过程中,必须由团队来分工合作。通过实训,我对招投标文件的编制和招投标合同的签订有更深一步的了解,对相应的操作技巧的认识与使用有了很大的提高。这次实训感受最深的,还有以下几点:其一,团结就是力量。团结是一种重要的精神,一个人要立足于社会或成功发展,除了自身要有较高的素质外。还必须要有能够与别人团结合作的精神。在整个招投标过程中,只有团结才能保证工作的顺利进行。大家才能朝着同一个目标前进努力,成功才有希望。如果有人对自己的任务不负责或闹意见不合,都会影响到投标是否成功,所以团结第一。其二,实训是对每个人综合能力的检验。做好每一件事,细心是关键。细节决定成功在投标过程中得到了很好的体现。在开标会议上大部分小组被废标。主要是因为忽略了一些很小的细节,比如忘记分订成册、忘记填写报价、忘记盖印章、没有用标准字体填写报价等等诸如此类的小问题而导致废标。所以细心是尤其重要的。我们小组侥幸通过了初审,但在报价一块没有充分考虑,加上缺乏技巧,最终也被定为无效标。总之,在投标环节细心决定成败。其三,我从这次招投标合同

超详细招投标流程和具体步骤

一投标的前期工作 1 查询招标公告,获取招标信息 2 到工程交易中心办理交易证 (1)办理交易证的两种形式: 1)准入制 2)会员制 3 成立投标组织 公司进行工程投标工程时,要组织一个强有力的、内行的投标班子,其成员包括经济管理类人才、专业技术人才、商务金融类人才、合同管理类人才。 4 投标的决策 该投标决策包括两个方面:其一,针对项目招标时投标还是不投标;其二,投标人如何采用策略和技巧。投标决策的正确与否,关系到能否中标和中标后的效益,关系到施工企业发展前景和职工的经济利益。 二.购买资格预审文件,编制资格预审申请 1 决定投标后,投标人购买资格预审文件 2 编制资格预审申请的主要内容 (1)编制资格预审申请函

(2)法定代表人的身份证明 (3)授权委托书 (4)申请人基本情况 (5)近年财务状况 (6)近年完成的类似项目的完成情况 (7)正在施工的和新承接的项目情况表 (8)近年发生的诉讼及仲裁情况 3 资格预审申请文件的装订、签字 申请人按本章的相关要求,编制完整的资格预审申请文件,用不褪色的材料书写或打印,并由申请人的法定代表人或其委托代理人签字或盖单位章。资格预审申请文件中的任何改动之处应加盖单位章或由申请人的法定代表人或其委托代理人签字确认。签字或盖章的具体要求见申请人须知前附表。 资格预审申请文件正本一份,副本份数见申请人须知前附表。正本和副本的封面上应清楚地标记“正本”或“副本”字样。当正本和副本不一致时,以正本为准。 资格预审申请文件正本与副本应分别装订成册,并编制目录,具体装订要求见申请人须知前附表 三报送资格预审申请文件 1 资格预审申请文件的密封和标识 资格预审申请文件的正本与副本应分开包装,加贴封条,并在封套的封口处加盖申请人单位章。在资格预审申请文件的封套上应清楚地标记“正本”

电子投标操作流程(适用于电子标)

鼎立和泰建设工程有限公司 电 子 投 标 操 作 流 程 目录 一、制作电子投标所需使用工具 (2) 二、登录系统 (2) 三、投标报名 (5) 四、查看资格预审结果(如需) (9) 五、电子标书文件制作 (9) 六、资审保证金退还申请(如需) (10) 七、投标保证金退还申请 (11)

一、制作电子投标所需使用工具 二、登录系统 投标人先登录到贵阳市公共资源交易监管网(工程建设类)(https://www.doczj.com/doc/4e10417051.html,/),在网站的右侧有“点击进入招投标系统”,点击进入。如下图: 点击之后进入,这个网站投标人需要关注的,其中包括招标公告、

中标公示、直接发包公告、拦标价公示、资格预审入围公示、项目经理变更和暂停招投标资格公示等信息。投标人也是通过这个网站登录到招投标系统中的,根据提示点击‘请插入CA锁登录’按钮进入系统,如下图: 在登录之前需要插上投标人的数字证书(法人或者交易员,只有这两个类型的锁可以登陆),系统会自动识别身份,进入到系统当中。点击深圳CA锁,输入PIN码,登录系统。

登录之后如下图: 界面左侧是功能导航栏,列有投标人在此系统中的业务范围。点击向左的箭头还可以将导航栏隐藏。界面上方是系统名称,和当前用户信息,切换系统以及退出按钮。 注:如何区分新旧系统——新系统内投标人业务第一项为——资审文件购买,如果您看到的第一项为投标报名,则为旧系统,请点击

系统内右上方的切换系统的按钮切换到新系统 三、投标报名 投标人在贵阳市公共资源交易监管网(工程建设类)中进行报名,首先在网站中浏览招标公告,招标公告分为施工、监理、设计、勘察、设备、轨道和总承包,找到自己合适的项目,点击进入,如下图: 进入之后浏览招标公告,在界面的最下方点击【购买】按钮,如下图:

完整的招标投标流程和步骤

完整的招标投标流程和步骤 一、招标人准备工作 1、项目立项 (1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1 )有从事招标代理业务的营业场所和相应资金 (2)有能够编制招标文件和组织评标的相应专业力量 (3 )如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件文件 1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件 (1)招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2 )编制招标文件注意事项 1)明确文件编号、项目名称及性质; 2)投标人资格要求; 3 )发售文件时间; 4)提交投标文件方式,地点和截止时间。招标文件应明确投标文件所提交方式,能否邮寄, 能否电传。投标文件应交到什么地方,在什么时间。

招投标流程及注意事项

如何投标 1、建设部门颁发的对应施工资质 2、建设部门颁发的安全生产许可证 3、信息渠道,最简单粗暴的就是国家指定的那5大媒体,还有你目标市场省一级指定的公共资源交易信息网站(一般是各地的省公共资源交易中心网站)以及以上渠道的各种会员(想做投标就先抱着钱和资料到各地去注册吧) 4、首先做造价的人,造价分土建和安装,根据你公司资质和目标市场配置,至少要是造价员(带章,指这货的章需要注册到你公司)根据我的经验,一般这类人起码要有7到8年的造价经验我才敢给他做中标单位的报价。 5、工程性人员,这个人根据情况而定,他的主要工作是考察项目的工程可行性(比如工期是否可行,某些特殊技术要求是否能达到)做施工组织设计(施工组织设计一般情况都是找个文职人员在网上找个蓝本修改,由工程技术人员审核,但是高手过招就在施工组织设计中做文章)另外就是踏勘现场。 6、事务性人员,简单说就是文秘。她主要负责杂务,如报名、做投标文件资信部分,以及接洽内外等事物。很多企业不重视这个人,其实这个人很大层面上决定投标成败以及一个企业投标的能力。一般强调用女性,首先对外女性有亲和力,招标代理或者招标人不会太为难她,其次女性细心,这个工作必须要细心,而且需要平常做很多准备工作。 7、个人证书:建造师(他的毕业证、职称证、建造师注册证等);技术负责人证书(职称证书、毕业证等)九大员证书。还有他们的社保。 8、业绩,合同和竣工验收报告等

工欲善其事先利器 人员: 建造师:手上至少有5个建造师,以及他们完善的投标资料,而且这五个人最好不要都是一个专业,除非你们的施工资质很特别。 一个建造师包括的资料有:建造师证书(注册证)条件允许把他的执业证书也留一个扫描件以及他的建造师章,至少有一个建造师的章在你手上、安全B证、工程师证书、毕业证、工程业绩(包含合同,竣工验收资料,项目经理委任书等),以及社保证明(每月没事就去开); 技术负责人:这类人主要是工程师,以上建造师资料除了建造师证书和安B证以外,其他都一样有。 九大员:同建造师一样,只是他们有的证书是九大员证书,但是安全员除了安全员证书外还要有安C证。 其他人员:为了应对各种装怪的招标人文件(我个人其实很鄙视用人员来排斥潜在投标人的,这种方法早在2010年前就用烂了,以后都不玩这种底端手段的)。把公司所有人的有的稀奇古怪的证书全部收集起来,包括他们的毕业证,特别是财务人员,他们的证书使用率用的比较高。其次,给公司所有人都把工程师或者助理工程师证书都给办了,把所有专业都办下来。 以上所有人员的证书建档分复印件、扫描件、原件(很多原件一般不会交给公司,但要保证用的时候就能拿出来,公司多少也给别人补助点不死抠,有时候一个证书可以憋出你的尿来)

超详细招投标流程和具体步骤1

招投标流程

一、招标人准备工作 1、项目立项 (1)提交项目建议书 主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交 主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1)有从事招标代理业务的营业场所和相应资金 (2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记

二、编制资格预审、招标文件文件 1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料 2、编制招标文件 (1)招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2)编制招标文件注意事项 1)明确文件编号、项目名称及性质 2)投标人资格要求 3)发售文件时间 4)提交投标文件方式,地点和截止时间。 招标文件应明确投标文件所提交方式,能否邮寄,能否电传。投标文件应交到什么地方,在什么时 5)投标文件的编制要求 内容包括:投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、

招标投标药品招标流程(完整版)

推荐阅读:招标投标药品招标流程 ?? 【药品招标流程】药品招标流程注意事项及流程 ?? 【公开招标流程】上海简化药品招标流程全程 【药品招标流程】药品招标系统总结 药品招投标 本人从踏上医药行业工作后就一直接触负责招标事宜到现在已有两年的时间,目前负责公司品种全国范围内的招投标工作,因此06年底以来的绝大部分招标均涉及过,对招投标的相关事宜是比较的熟悉。 药品招标的工作可以分成内部操作和外部运作两部分。所谓内部运作就是招标信息的获得,招投标资料的准备,投标报价的网上操作;外部运作则是指对招投标涉及的相关单位进行公关,协调,沟通。 (一) 内部操作 一般而言,在整个招标的活动之中,可以分为这几个步骤: (1) 招标信息的获得 招投标具有时间性,因此及时获得招投标的信息至关重要,一旦错过当次招标往往就会影响一年以上时间的销售。一般而言,招投标信息的获得来源有以下几种: Ⅰ招投标专业网站 最常见的网站就是海虹电子商务网站,很多省市的招标信息都会在该网站上进行公布。还有些地方性的招标网站,如:江西的先锋环宇,山东的金卫医药信息网,河北的医商网,黑龙江的黑龙江天恒医药招标等等。不过,大型的省级招标往往会有其专门的信息发布,操作网站如广东医药采购服务平台,河南省医药采购招标网等。 Ⅱ医药商业公司的通知 由于目前招投标大多是地区性的,因此当地的龙头商业公司对这方面的信息获得是具有超前性的,一般而言,商业公司会将得知的招标信息提前通知给他的VIP客户,以寻求支持和配合。 Ⅲ销售办事处汇报 销售办事处在当地直接的从事销售工作,对于当地的信息收集的更加的迅速,全面,真实,客观。一个好的销售办事处应该对当地的医药信息有着极其敏锐的观察和获知能力。

最完整的招标投标流程和步骤

最完整的招标投标流程和步骤!(收藏版) 无论你是在施工单位、建设单位、招标代理机构,对于招投标你很有可能只是经历了招投标完整流程中的一个环节。今天我们就一起分享完整的招标投标流程和步骤。 一、招标人准备工作 1、项目立项 (1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1)有从事招标代理业务的营业场所和相应资金 (2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件文件 1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件

(1)招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2)编制招标文件注意事项 1)明确文件编号、项目名称及性质; 2)投标人资格要求; 3)发售文件时间; 4)提交投标文件方式,地点和截止时间。招标文件应明确投标文件所提交方式,能否邮寄,能否电传。投标文件应交到什么地方,在什么时间。 3、投标文件的编制要求 内容包括:投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、资格审查资料。 ①投标的语言; ②投标文件的构成; ③投标文件的装订; ④投标文件的式样和签署; ⑤投标报价; 4、投标有效期 招标文件应当根据项目的情况明确投标有效期,不宜过长或过短。如遇特殊情况,即开标后由于种种原因无法定标,执行机构和采购人必须在原投标有效期截止前要求投标人延长有效期。这种要求与答复必须是以书面的形式提交。投标人可拒绝执行机构的这种要求,其保证金不会被没收。 5、投标文件的密封递交 ①投标人应按招标文件的要求进行密封和递交。譬如有时执行机构要求投标人将所有的文件包括“价格文件”、“技术和服务文件”“商务和资质证明文件”密封在一起,有时根据需要也会分别单独密封自行递交,这根据实际情况而定,但必须在招标文件中明确;

电子投标注意事项及流程

电子投标流程及注意事项 购买到招标文件后,投标工作即开始,通常步骤如下: 一、前期准备 当拿到招标文件之后,首先从头至尾仔细梳理一遍,整理分析出招标书中的主要关键点及注意事项,并形成具体文档,便于后期校对。(如有疑问,需要及时解决疑惑或向招标方提出来) 主要关键点及注意事项 项目基本信息(各个阶段时间点);原件备查; 评分表中得分点和失分点; 招标书需要注意事项(特别是废标项)。 制定标书编写日程安排进度表,按进度表严格执行,防止最后赶工,积压任务,导致后期工作紧、出错,一定要留有充足的审查、修改时间。 二、标书编写 投标书一般分为综合部分(投标函部分),商务部分,技术部分,投标书是对招标书做出响应,要非常注意招标书的细节要求,注意进行实质性响应,按需编写容。 2.1综合部分(投标函部分) 2.1.1目录编写: 目录是评标时标书的第一印象,是整体逻辑结构的直观反映,切忌目录结构混乱,无逻辑。一个好的目录应该能够反映缜密的思维和清晰的容,使评审第一眼就能得到重要的评分基本信息和实施本项目

的主要知识技能信息。且整个目录格式整齐、字体统一。 (1)法定代表人授权书。一般招标文件会给出具体的格式,按照要求逐项填写,并逐项仔细核对填写信息是否完整、正确。 (2)资质证明。仔细注意招标书要求的资质证明,尽量把加分点资质放在明显位置;另外,要尽可能提供高于招标文件并跟项目相关的资质;对于要求具有“类似业绩、承诺书、人员证书、社保证明”要求的,需要提供相关证明文件。 (3)一切对本次投标有利的资料。提交获奖证书、专利、知识产权证书等与项目关联的证明材料。 (4)服务承诺。以至少满足招标文件提出来的相关服务承诺为准。 2.1.2上传图片排版时注意事项: (1)少用enter 多用enter+ctrl,这样编辑出来的图片在上传电子标的时候出现空白页或者图片重叠。 (2)注意下,报建编号和招标工程编号是不一样的,报建编号是招标文件上注明的,一个工程一个编号,招标工程编号是电子标自动生成的。纸质版填哪一个都可以,但是要核对无误。 2.2 技术部分 招标书提出来的技术规格、参数与要求要做出实质性响应,严格按照招标书中要求,切忌技术部分扩宽建设围和无端增大项目建设复杂度,容空泛文不紧扣要求。 格式,表格图片尤其注意,要符合格式要求,有些图片过大,上传电子标时,无常显示,可以QQ截图。

完整招标投标流程和步骤

每一次投标都是一场比武,参与竞争的各路人马各路兵器、暗器、资源、韬略全部使上,但最终只有一个胜者。拼公司实力、拼策略、拼关系、拼运气……投标就是一个明争暗斗的江湖。投标江湖,流传着这样一句话:没有废不了的标。一个不起眼的小细节,就可能让整个团队熬夜一个月的成果毁于一旦,所以投标人应该是压力最大的一个群体。 按照统计数据,我们发现那些废标的原因,大部分原因是投标人对招标文件研究不够深入,以及对招投标流程的不熟悉和细节处理失当而导致废标。因此,如何正确梳理招投标流程,对于投标人来说,是至关重要的一件事。 下面我们就简单的梳理一下正确的招投标流程,大家可以对照着参考一下。 一、招标人准备工作 1、项目立项 1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应

政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 1)有从事招标代理业务的营业场所和相应资金 2)有能够编制招标文件和组织评标的相应专业力量 3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件 1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件 1)招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 2)编制招标文件注意事项 明确文件编号、项目名称及性质;

完整招标投标流程手册

完整招标投标流程手册 一、招标人准备工作 1、项目立项 (1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建 招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1)有从事招标代理业务的营业场所和相应资金 (2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件文件 1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。

2、编制招标文件 (1)招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2)编制招标文件注意事项 1)明确文件编号、项目名称及性质; 2)投标人资格要求; 3)发售文件时间; 4)提交投标文件方式,地点和截止时间。招标文件应明确投标文件所提交方式,能否邮寄,能否电传。投标文件应交到什么地方,在什么时间。 3、投标文件的编制要求 内容包括:投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、资格审查资料。 ①投标的语言; ②投标文件的构成; ③投标文件的装订; ④投标文件的式样和签署; ⑤投标报价; 4、投标有效期

一个招投标项目从开始到结束的详细过程

一个招投标项目从开始到结束的详细过程 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

一个招投标项目从开始到结束的详细过程 一、招标人准备工作 1、项目立项 (1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格 (1)有从事招标代理业务的营业场所和相应资金 (2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件文件项目管理培训 1、编制资格预审文件资格预审文件内容 资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件 (1)招标文件内容招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2)编制招标文件注意事项 1)明确文件编号、项目名称及性质;

招标招投标基本流程图

招标投标基本流程 招标,是《政府采购法》规定的政府采购方式之一,也是一种最具有竞争、公开透明程度最高的一种方式。一般来说,招标投标活动需经过招标、投标、开标、评标与定标等程序,但根据本人多年来从事招标采购工作的实践经验,完整的招标投标活动还应包括在招标前的准备工作。因此,我们可以把招标投标活动分成两个阶段,即准备阶段和招标阶段。各个阶段的基本程序如下: 一、准备阶段 在准备阶段,要对招标投标活动的整个过程作出具体安排,包括对招标项目进行论证分析、确定采购方案、编制招标文件、制定评标办法、组建评标机构、邀请相关人员等。主要程序是: (一)制定总体实施方案 即对招标工作作出总体安排,包括确定招标项目的实施机构和项目负责人及其相关责任人、具体的时间安排、招标费用测算、采购风险预测以及相应措施等。 (二)项目综合分析 对要招标采购的项目,应根据政府采购计划、采购人提出的采购需求(或采购方案),从资金、技术、生产、市场等几个方面对项目进行全方位综合分析,为确定最终的采购方案及其清单提供依据。必要时可邀请有关方面的咨询专家或技术人员参加对项目的论证、分析,同时也可以组织有关人员对项目实施的现场进行踏戡,或者对生产、销售市场进行调查,以提高综合分析的准确性和完整性。 (三)确定招标采购方案 通过进行项目分析,会同采购人及有关专家确定招标采购方案。也就是对项目的具体要求确定出最佳的采购方案,主要包括项目所涉及产品和服务的技术规格、标准以及主要商务条款,以及项目的采购清单等,对有些较大的项目在确定采购方案和清单时有必要对项目进行分包。 (四)编制招标文件 招标人根据招标项目的要求和招标采购方案编制招标文件。招标文件一般应包括招标公告(投标邀请函)、招标项目要求、投标人须知、合同格式、投标文件格式等五个部分。 1、招标公告(投标邀请函)。主要是招标人的名称、地址和联系人及联系方式等;招标项目的性质、数量;招标项目的地点和时间要求;对投标人的资格要求;获取招标文件的办法、地点和时间;招标文件售价;投标时间、地点以及需要公告的其他事项。 2、招标项目要求。主要是对招标项目进行详细介绍,包括项目的具体方案及要求、技术

招标代理机构如何全面推行全流程电子化招标

招标代理机构如何全面推行全流程电子化招标 随着互联网的进步发展,越来越多的招投标活动选择在电子平台上进行,特别是2019年全国各地推广电子招投标,那么,招投标方式的改变对于招标代理机构来说有什么挑战变化吗?代理机构可以推行全流程电子化招标吗? 代理机构全流程电子化招标难点 目前,招标全流程电子化率普遍较低,拥有信息化系统的企业或机构大多数以半线上模式为主;某些推行全流程电子化招标投标的企业或机构往往是以双轨制方式运行,即招投标各方主体通过在线交易和线下传统招标并行的方式开展招标投标活动。 代理机构推行全过程电子招标是转型升级发展的关键,具有较强的动力和意愿,但全流程电子招标投标的推行是难度也是不可否认的。 究其原因,在招投标主体的接受度、技术成熟度、政策支持力度、社会环境历史因素影响等方面都存在一些障碍。今天我们来着重分析一下代理机构在推行全过程电子招标投标的过程中遇到的一系列问题。 首先,它不同于央企、国企等可作为一把手工程,通过管理制度或业务考核等手段全面推进; 其次,也不同于公共资源体系可以通过行政命令进行干预和全面推进; 再次,作为中介服务的代理机构,招标人是其客户,如果客户有顾虑,代理机构不好强推;投标人也是用户,服务不好投标人,强推电子招标也会遇到很多质疑,这对系统、业务、运营要求往往非常高。 代理机构如何推进全流程电子化招标 由于代理机构无法强推全流程电子化招标,所以,代理机构要想全流程电子化招标,首先要分解指标,可考虑把全流程电子化招标分解为在线公告率、在线购标率、远程在线开标率和在线评标率等。 在线公告率的核心价值在于信息公开使信息接收范围更大,其效果主要看公告的浏览量; 在线购标率的价值在于所有招标文件通过系统发售,投标人须注册才能在线购标; 远程在线开标率的核心价值是降低了投标人成本,扩大了寻源范围; 在线评标率的价值在于提高公正性和效率。 同时,代理机构可尝试从两个维度推进。 一是业务纵深方向的推进,在业务过程上可采取逐步推进的策略,分层次分步骤考核在线公告率、在线购标率、远程在线开标率和在线评标率。 例如,首先所有项目必须在线发公告,初步实现信息公开,提升在线公告率;信息公开后,可全面推进在线购标,投标人都必须在线注册后购标,不但节约了投标人成本,而且还建立了完整的投标人信息库。 如项目还不具备全流程电子化条件,可先推行在线辅助评标,所有评委都通过在线评标系统进行评标,提升在线评标率;投标人全部进了平台,所有评委也都熟悉了评标系统,这时就可开始推行难度最大的电子投标电子开标,提升在线开标率。 通过这样层层递进的方式,让招标人、投标人逐渐熟悉,同时平台也可以不断完善。 二是同步横向推进,即选取影响较小的试点项目全力推进全流程电子化招标投标。 例如,选取某一类的货物招标开始推行全流程电子化招标投标,逐步试点成功后,推进该类型项目全部实现全流程电子化招标,以此方式逐步覆盖各个业务类型。

招投标完整流程讲课讲稿

招投标完整流程 一、招标人准备工作 1、项目立项(1)提交项目建议书主要内容有:投资项目提出的必要性,拟建规模和建设地点的初步设想,资源情况、建设条件、协作关系的初步分析,投资估算和资金筹措设想,项目大体进度安排经济效益和社会效益的初步评价等。 (2)编制项目预可行性研究、可行性研究报告并提交主要内容有:国家、地方相应政策,单位的现有建设条件及建设需求;项目实施的可行性及必要性;市场发展前景;技术上的可行性;财务分析的可行性;效益分析(经济、社会、环境)等。 2、建设工程项目报建招标人持立项等批文向工程交易中心的建设行政主管部门登记报建。 3、建设单位招标资格(1)有从事招标代理业务的营业场所和相应资金(2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件 1、编制资格预审文件资格预审文件内容资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件(1)招标文件内容招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。 (2)编制招标文件注意事项1)明确文件编号、项目名称及性质; 2)投标人资格要求; 3)发售文件时间;

4)提交投标文件方式,地点和截止时间。招标文件应明确投标文件所提交方式,能否邮寄,能否电传。投标文件应交到什么地方,在什么时 5)投标文件的编制要求 内容包括:投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、资格审查资料。①投标的语言;②投标文件的构成;③投标文件的装订;④投标文件的式样和签署;⑤投标报价; 6)投标有效期 招标文件应当根据项目的情况明确投标有效期,不宜过长或过短。如遇特殊情况,即开标后由于种种原因无法定标,执行机构和采购人必须在原投标有效期截止前要求投标人延长有效期。这种要求与答复必须是以书面的形式提交。投标人可拒绝执行机构的这种要求,其保证金不会被没收。 7)投标文件的密封递交①投标人应按招标文件的要求进行密封和递交。譬如有时执行机构要求投标人将所有的文件包括“价格文件”、“技术和服务文件”“商务和资质证明文件”密封在一起,有时根据需要也会分别单独密封自行递交,这根据实际情况而定,但必须在招标文件中明确;②投标人应保证密封完好并加盖投标人单位印章及法人代表印章,以便开标前对文件密封情况进行检查。 8)废标 属一下情形者作废标处理: ①投标文件送达时间已超过规定投标截止时间(公平、公正性);②投标文件未按要求装订、密封;③未加盖投标人公章及法人代表、授权代表的印章,未提供法人代表授权书;④未提交投标保证金或金额不足,投标保证金形式不符合招标文件要求及保证金、汇出行与投标人开户行不一致的;⑤投标有效期不足的;⑥资格证明文件不全的;⑦超出经营范围投标的;⑧投标货物不是投标人自己生产的且未提供制造厂家的授权和证明文件的;⑨采用联合投标时,未提供联合各方的责任的义务证明文件的;⑩不满足技术规格中主要参数和超出偏差范围的发布招标公告的等。三、发布资格审查公告 1、编制资格预审公告内容包括:招标条件、项目概况与招标范围、资格预审、投标文件的递交、招标文件的获取、投标人资格要求等。 2、发布媒介在工程交易中心的网站发布招标公告。发布的媒介有《中国日报》、《中国经济导报》、《中国建设报》和《中国采购与招标网》,招标公告在媒体或网站发布的有效时间为5个工作日。

招标投标流程和步骤

(2)有能够编制招标文件和组织评标的相应专业力量 (3)如果没有资格自行组织招标的,招标人有权自行选择招标代理机构,委托其办理招标事宜。任何单位和个人不得以任何方式为招标人指定招标代理机构。 4、办理交易证 招标人持报建登记表在工程交易中心办理交易登记。 二、编制资格预审、招标文件文件 1、编制资格预审文件 资格预审文件内容:资格预审申请函、法定代表人身份证明、授权委托书、申请人基本情况表、近年财务状况表、近年完成的类似项目情况表、正在施工的和新承接的项目情况表、近年发生的诉讼及仲裁情况、其他材料。 2、编制招标文件 (1)招标文件内容 招标公告、投标邀请书、投标人须知、评标办法、合同条款及格式、工程量清单、图纸、技术标准及要求、投标文件格式。

(2)编制招标文件注意事项 1)明确文件编号、项目名称及性质; 2)投标人资格要求; 3)发售文件时间; 4)提交投标文件方式,地点和截止时间。招标文件应明确投标文件所提交方式,能否邮寄,能否电传。投标文件应交到什么地方,在什么时间。 3、投标文件的编制要求 内容包括:投标函及投标函附录、法定代表人身份证明或授权委托书、投标保证金、已标价工程量清、施工组织设计、项目管理机构、其他材料、资格审查资料。 ①投标的语言; ②投标文件的构成; ③投标文件的装订; ④投标文件的式样和签署; ⑤投标报价; 4、投标有效期 招标文件应当根据项目的情况明确投标有效期,不宜过长或过短。如遇特殊情况,即开标后由于种种原因无法定标,执行机构和采购人必须在原投标有效期截止前要求投标人延长有效期。这种要求与答复必须是以书面的形式提交。投标人可拒绝执行机构的这种要求,其保证金不会被没收。 5、投标文件的密封递交 ①投标人应按招标文件的要求进行密封和递交。譬如有时执行机构要求投标人将所有的文件包括“价格文件”、“技术和服务文件”“商务和资质证明文件”密封在一起,有时根据需要也会分别单独密封自行递交,这根据实际情况而定,但必须在招标文件中明确; ②投标人应保证密封完好并加盖投标人单位印章及法人代表印章,以便开标前对文件密封情况进行检查。 6、废标 属一下情形者作废标处理: ①投标文件送达时间已超过规定投标截止时间(公平、公正性); ②投标文件未按要求装订、密封; ③未加盖投标人公章及法人代表、授权代表的印章,未提供法人代表授权书; ④未提交投标保证金或金额不足,投标保证金形式不符合招标文件要求及保证金、汇出行与投标人开户行不一致的; ⑤投标有效期不足的; ⑥资格证明文件不全的; ⑦超出经营范围投标的; ⑧投标货物不是投标人自己生产的且未提供制造厂家的授权和证明文件的;
