建设工程安全专项施工方案专家论证意见书

工程名称

潞安油化电热一体化项目煤气化装置

煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案

专家论证签字

姓名职称工作单位签字秦连根高工山西三建

王大军高工山西才智设计院

秦纪平副教授长治职业技术学院

张建华副教授长治职业技术学院

连志强高工山西省第二建筑设计院

专家论证意见

专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工方案总体符合工程实际,合理可行。

需进一步修改完善之处:

1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图;

2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及

施工技术按搭设部位进一步具体细化;

3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求;

补充大体积砼施工方案及其对模架搭设影响及防护措施。

4、补充3m厚板支架垫梁验算,明确其支设构造要求;

5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划;

6、核准设计计算模型及参数取值,并调整相关计算内容;

7、按会议其他意见一并修改。

施工单位

意见技术负责人签字:日期:年月日盖章:

监理单位

复审意见

总监理工程师签字:日期:年月日

建设单位

意见

项目负责人签字:日期:年月日备注

建设工程安全专项施工方案专家论证意见书

工程名称

潞安油化电热一体化项目煤气化装置

煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案

欢迎阅读

专家论证签字

姓名职称工作单位签字秦连根高工山西三建

王大军高工山西才智设计院

秦纪平副教授长治职业技术学院

张建华副教授长治职业技术学院

连志强高工山西省第二建筑设计院

专家论证意见

专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工方案总体符合工程实际,合理可行。

需进一步修改完善之处:

1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图;

2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及施工技术按搭设部位进一步具体细化;

3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求;补充大体积砼施工方案及其对模架搭设影响及防护措施。

4、补充3m厚板支架垫梁验算,明确其支设构造要求;

5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划;

6、核准设计计算模型及参数取值,并调整相关计算内容;

7、按会议其他意见一并修改。

施工单位

意见技术负责人签字:日期:年月日盖章:

监理单位

复审意见

总监理工程师签字:日期:年月日

建设单位

意见

项目负责人签字:日期:年月日备注

欢迎阅读

高支模专项方案专家论证

目录 第一节编制依据 (1) 第二节工程概况 (1) 一、工程基本概况 (1) 二、高支模的选型 (1) 三、高支模设计 (2) 四、高大支模工程要点分析及总体规划 (3) 第三节施工计划 (6) 一、施工进度计划 (6) 二、材料与设备计划 (7) 三、施工准备 (8) 第四节施工工艺技术 (8) 一、工艺流程 (8) 二、支撑搭设施工方法 (8) 三、模板安装 (14) 四、混凝土浇筑 (15) 五、支架及模板拆除 (16) 六、成品保护措施 (17) 七、高支模支撑系统质量验收 (17) 第五节施工安全保证措施 (24) 一、工程项目安全、文明施工管理机构网络图 (24) 二、安全文明施工 (24) 三、检测监控 (26) 四、安全应急救援预案 (28) 第六节劳动力计划 (32) 第七节方案编制,审核人员情况 (33) 第八节专职安全生产管理人员及特种作业人员情况 (34) 第九节高支模计算书 (39)

第一节编制依据 1、《木结构设计规范》(2005年版)GB 50005-2003 2、《建筑结构荷载规范》GB 50009-2012 3、《混凝土结构设计规范》GB 50010-2010 4、《钢结构设计规范》GB 50017-2003 5、《建筑施工高处作业安全技术规范》JGJ 80-2011 6、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011 7、《钢管脚手架扣件》GB15831-2006 8、《建筑施工模板安全技术规范》JGJ 162-2008 9、《建筑工程大模板技术规程》(JGJ74-2003) 10、《建筑施工安全检查标准》(JGJ59-2011) 11、《建筑施工承插型盘扣件钢管支架安全技术规程》(JGJ 231-2010) 12、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号) 13、《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号) 14、《关于进一步加强房屋市政工程脚手架支撑体系使用的钢管扣件等配件管理的 通知》(粤建质函【2011】796号) 15、广东省住房和城乡建设厅关于《危险性较大的分部分项工程安全管理办法》的 实施细则 16、全套施工图纸 17、施工组织设计 18、我司相关规定及作业指导书 第二节工程概况 一、工程基本概况 ×××××工程含×栋××层生产管理楼、×栋××层通信机房楼、设有1层 地下室,地下室为停车库及设备用房。建筑类别为1类,设计使用年限为50年,抗震设防烈度六度,建筑耐久年限50年。 建筑面积:总建筑面积约25102.08m2,建筑基地面积1802.40m2,地下室建筑面积3796.72m2; 本工程高支模采用扣件式满堂脚手架满堂支撑架作为模板支撑。 各责任主体名称

高支模施工方案(标准-已专家论证

邵阳市卷烟物流配送中心- 武冈市中转站及经营业务用房项目 □高支模施工方案 □第一部分:配送中心 □第二部分:经营业务用房 建设单位:邵阳市烟草公司武冈市分公司 监理单位:邵阳市方正项目管理咨询有限公司 编制单位:湖南省第三工程有限公司 编制人:审核人:审批人: 编制日期:2013 年7 月10 日 邵阳市烟草公司武冈市中转站及经营业务用房项目

高支模施工方案专家论证审批表 邵阳市烟草公司武冈市中转站及经营业务用房项目

高支模施工方案专家论证会议签到表

□高支模施工方案 □第一部分:配送中心 目录 1.工程概况 (1) 2.编制依据 (2) 3.设计计算 (3)

4.构造要求 (3) 5.材料管理 (6) 6.劳动力安排 (6) 7.模板安装 (7) 8.模板施工质量要求 (12) 9.模板施工安全要求 (13) 10.文明施工要求 (13) 11.验收 (14) 12.使用 (14) 13.拆除 (15) 14.施工平面布置图及高支模区域划分 (16) 附件一.支模架的安全技术措施 (17) 附件二.超高模板(扣件钢管架支撑)计算书 (21) 附件三.梁模板(扣件钢管架支撑)计算书 (33) 附件四.柱模板计算书 (54) 1、工程概况 工程名称:邵阳市卷烟物流配送中心-武冈市中转站及经营业务用房项目地址:武冈市竹城公路西侧 结构类型:框架结构 计划工期:300天 施工面积:2515.66m2

总高度:仓库12.45m 层数:仓库2层 层高:6.0m 本工程高支模区域为2层6m层高的仓库部分(仓库位置详见施工平面布置图),其支撑架搭设高度为5.5m。其地基为回填土层(机械夯实)上100mm厚C15混凝土硬化地面。 梁宽400mm,梁高1200mm,楼板厚度0.1m,模板面板采用普通胶合板。 内龙骨布置4道,内龙骨采用方木50mm×100mm ,外龙骨间距500mm,外龙骨采用方木50mm×100mm 对拉螺栓布置4道,竖向间距220,220,220,220 (mm),断面跨度方向的间距1000mm。 承重架采用多根承重立杆,木方垂直梁截面支设方式,梁底增加3根承重立杆,承重杆间距300,300,300,300 梁底采用2根50mm×100mm的木方,顶托内托梁材料选择标准无缝钢管。 梁两侧立杆间距0.70(m),立杆上端伸出至模板支撑点的长度0.0(mm)。 板底采用木方支撑形式,木方间距200mm,木方尺寸:50mm×100mm。 脚手架搭设高度5.50m,步距1.50m,排距0.70m,纵向间距0.70m。 2、编制依据 2.1本工程《施工组织设计》和建设方提供的《邵阳市卷烟物流配送中心-武冈市中转站及经营业务用房项目》施工图纸。 2.2《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254号 2.3《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 2.4《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006)

重庆市专家论证通过高支模安全方案

目录 第一章工程概况 (1) 第二章编制依据 (2) 第三章施工计划 (3) 3.1进度计划 (3) 3.2材料计划 (3) 3.3机具设备计划 (5) 第四章施工工艺技术 (6) 4.1技术参数 (6) 4.2工艺流程 (7) 4.3支撑架构造 (10) 4.4检查验收 (12) 4.5混凝土浇筑 (13) 第五章施工安全保证措施 (14) 5.1组织保障措施 (14) 5.2安全技术措施 (15) 5.3质量技术措施 (18) 5.4监测监控 (18) 5.5安全应急预案 (19) 第六章劳动力计划 (31) 第七章计算书及图纸 (32)

售楼部高支模安全专项施工方案 第一章工程概况 项目名称:*****2#楼工程 建设单位:重庆**置业有限公司 设计单位:中机中联工程有限公司 施工单位:重庆**建设有限公司 监理单位:重庆中泰工程监理有限公司 安全监督单位:重庆市安全生产监督管理局 质量监督单位:重庆市建设工程质量监督站 (1)本工程位于重庆市**区**街。 (2)本次专家论证范围:售楼部屋面板高大模板支撑系统(见下图,阴影部分),具体区域:2-2轴~2-5轴/2-B轴~2-D轴区域。梁底支模架标高为-0.2m~8.3m(8.4m),板底支模高度为-0.2m~9.38m。板厚120mm,梁截面为30031100、45031200,混凝土强度等级均为C30. (3)支模高度为8.60m和9.58m。设计时,统一按支模高度9.58m验算。 (4)高支模架施工所需相关材料及机具设备均已准备齐全,并符合相关质量要求。架体选用普通钢管搭设,设计时按Φ48mm32.8mm验算。 (5)高支模架四周均有已施工完毕的柱子,有利于架体抱柱,提高架体整体稳定性。 (6)支模架首层楼板下支撑架不拆除。 (7)高支模架体基础为地梁浇筑完成后,回填夯实,浇筑C20混凝土垫层。 (8)结合现场实际情况,本高支模工程危险源主要为坍塌、高处坠落、物体打击、机械伤害、起重伤害、触电及火灾。针对这些事故危险,项目部采取积极有效的安全技术措施进行预防。

高支模体系方案专家论证验收完成

X X X X X X X X X X X X 高支模施工方案 编制: 审核: 审批: XXXXXXXXX有限公司 XXXXXXX项目部

目录 一、总体概况............................................ 二、施工布署............................................ 三、施工准备............................................ 四、支撑体系设计........................................ 五、支模架搭设.......................................... 六、混凝土浇筑方法及技术措施............................ 七、质量保证措施........................................ 八、安全保证措施........................................ 九、文明施工保证措施.................................... 十、技术措施............................................ 十一、安全技术措施...................................... 十二、事故应急预案...................................... 附件1:高支模部位示意图................................. 附件3:高支模立杆立面布置图............................. 附件4:板模板支架示意图................................. 附件5:350*1000梁搭设示意图............................ 附件6:150mm板计算书................................... 附件7:梁(350X1000)支撑计算书......................... 附件8:梁(300X650)支撑计算书.......................... 附件9:梁侧模板计算书...................................

高支模专家论证意见书--实用.docx

工程名称 专家论证 签字 专家论证 意见 潞安油化电热一体化项目煤气化装置 煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案姓名职称工作单位签字 秦连根高工山西三建 王大军高工山西才智设计院 秦纪平副教授长治职业技术学院 张建华副教授长治职业技术学院 连志强高工山西省第二建筑设计院 专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工 方案总体符合工程实际,合理可行。 需进一步修改完善之处: 1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图; 2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及 施工技术按搭设部位进一步具体细化; 3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求; 补充大体积砼施工方案及其对模架搭设影响及防护措施。 4、补充 3m 厚板支架垫梁验算,明确其支设构造要求; 5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划; 6、核准设计计算模型及参数取值,并调整相关计算内容; 7、按会议其他意见一并修改。 施工单位 意见技术负责人签字:日期:年月日盖章: 监理单位 复审意见总监理工程师签字:日期:年月 日 建设单位 意见 项目负责人签字:日期:年月日备注

工程名称 专家论证 签字 专家论证 意见 潞安油化电热一体化项目煤气化装置 煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案姓名职称工作单位签字 秦连根高工山西三建 王大军高工山西才智设计院 秦纪平副教授长治职业技术学院 张建华副教授长治职业技术学院 连志强高工山西省第二建筑设计院 专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工 方案总体符合工程实际,合理可行。 需进一步修改完善之处: 1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图; 2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及施工技术按搭设部位进一步具体细化; 3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求; 补充大体积砼施工方案及其对模架搭设影响及防护措施。 4、补充 3m 厚板支架垫梁验算,明确其支设构造要求; 5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划; 6、核准设计计算模型及参数取值,并调整相关计算内容; 7、按会议其他意见一并修改。 施工单位 意见技术负责人签字:日期:年月日盖章: 监理单位 复审意见总监理工程师签字:日期:年月 日 建设单位 意见 项目负责人签字:日期:年月日备注

高支模专项施工方案专家论证通过

高支模施工方案 目录 一、工程概况 二、编制依据 三、高支模平板计算 四、梁模板设计方案 五、施工计划 六、施工工艺 七、模板安装及混凝土浇筑方法和有关注意事项 八、支模监测 九、质量保证措施 十、安全技术措施 十一、雨季施工措施 十二、安全应急救援措施 十三、劳动计划 一、工程概况. 支模架形式采用扣件式钢管脚手架。 由于此处地基土质较好,在土体夯实的基础上,再浇捣100mm厚C20混凝土,作为支模架架体的基础。 楼板支模架设计:立杆间距为900×900mm,步距为1200mm;离地200mm高度设纵横向水平扫地杆,立杆顶部(顶撑下部)设一道水平拉杆,且每步设一道水平拉杆,由于高度在8~20米之间,所以在最顶步距两水平拉杆中间加设一道水平拉杆;竖向剪刀撑,在架体外侧周边由下至上的设置竖向连续式剪刀撑,中间在纵、横向每隔10米左右由下至上设置连续式剪刀撑,竖向剪刀撑宽度为4跨;水平剪刀撑,在扫地杆处设一道水平剪刀撑,在竖向剪刀撑顶部交点平面设一道水平剪刀撑,由于高度在8~20米,在纵横向相邻的两竖向连续式剪刀撑中间处增加之字斜撑,在有水平剪刀撑的部位,在每个剪刀撑中间处增加一道水平剪刀撑,水平剪刀撑宽度为4跨,连墙件竖向2步(2400mm)与建筑物柱子设置一个固结点。 梁支模架设计:立杆横向间距为300mm,立杆纵向间距为600mm,梁底采用18mm

厚胶合板,配60×80mm木枋作为次楞(间距150mm),48×3.0mm作为水平主楞(间距同纵向立杆600mm),再加48×3.0mm双钢管支撑(间距300mm)。 梁侧采用18mm厚胶合板,配横向60×80mm的木枋作为次楞(间距为200mm),再竖向加48×3.0mm双钢管主楞(间距1000mm),采用蝴蝶扣和M12对拉螺杆加固,螺杆竖向间距为200mm。 为了保证支撑模板系统的施工质量,防止发生不安全事故,避免造成人员伤亡和财产损失,根据《危险性较大的分部分项工程安全管理办法》的规定,特编制高支撑模板系统专项施工技术方案。 二、编制依据施工图纸; JGJ 130-2011;《建筑施工扣件式钢管脚手架安全技术规范》;《建筑施工模板安全技术规范》JGJ162-2008号。《危险性较大的分部分项工程安全管理方法》建质[2009]87三、高支模平板计算(具体根据图纸)一、参数信息 1.模板支架参数;步距(m):1.20;(m):0.9(m):0.9横向间距或排距;纵距米;(m):14.25;模板支架搭设高度(m):0.20立杆上端伸出至模板支撑点长度. 采用的钢管(mm):Φ48×3.0 ;板底支撑连接方式:方木支撑; 立杆承重连接方式:可调支托; 2.荷载参数 23):24+1.1=25.1;(kN/m平板的模板及小梁自重(kN/m ):0.30;混凝土与钢筋自重2):2.50;施工均布荷载标准值(kN/m3.材料参数

高支模专家论证意见手册

建设工程安全专项施工方案专家论证意见书 工程名称 潞安油化电热一体化项目煤气化装置 煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案 专家论证签字 姓名职称工作单位签字秦连根高工山西三建 王大军高工山西才智设计院 秦纪平副教授长治职业技术学院 张建华副教授长治职业技术学院 连志强高工山西省第二建筑设计院 专家论证意见 专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工方案总体符合工程实际,合理可行。 需进一步修改完善之处: 1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图; 2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及 施工技术按搭设部位进一步具体细化; 3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求; 补充大体积砼施工方案及其对模架搭设影响及防护措施。 4、补充3m厚板支架垫梁验算,明确其支设构造要求; 5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划; 6、核准设计计算模型及参数取值,并调整相关计算内容; 7、按会议其他意见一并修改。 施工单位 意见技术负责人签字:日期:年月日盖章: 监理单位 复审意见 总监理工程师签字:日期:年月日 建设单位 意见 项目负责人签字:日期:年月日备注 建设工程安全专项施工方案专家论证意见书 工程名称 潞安油化电热一体化项目煤气化装置 煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案 欢迎阅读

专家论证签字 姓名职称工作单位签字秦连根高工山西三建 王大军高工山西才智设计院 秦纪平副教授长治职业技术学院 张建华副教授长治职业技术学院 连志强高工山西省第二建筑设计院 专家论证意见 专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工方案总体符合工程实际,合理可行。 需进一步修改完善之处: 1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图; 2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及施工技术按搭设部位进一步具体细化; 3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求;补充大体积砼施工方案及其对模架搭设影响及防护措施。 4、补充3m厚板支架垫梁验算,明确其支设构造要求; 5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划; 6、核准设计计算模型及参数取值,并调整相关计算内容; 7、按会议其他意见一并修改。 施工单位 意见技术负责人签字:日期:年月日盖章: 监理单位 复审意见 总监理工程师签字:日期:年月日 建设单位 意见 项目负责人签字:日期:年月日备注 欢迎阅读

高支模专家论证方案

目录 第一章工程概况 .................................................................................................. - 1 - 1.1工程概述 ......................................................................................................................... - 1 - 1.2高大模板工程概况和特点................................................................................................ - 1 - 1.2施工平面布置.................................................................................................................. - 2 - 1.3 施工要求和技术保证条件 ............................................................................................... - 2 - 第二章编制依据 .................................................................................................... - 3 - 2.1主要法律、法规、规范性文件标准 ................................................................................. - 3 - 2.2 施工图设计文件、施工组织设计.................................................................................... - 4 - 第三章施工计划 .................................................................................................. - 4 - 3.1施工进度计划.................................................................................................................. - 4 - 3.2材料与设备计划 .............................................................................................................. - 4 - 3.3模板配备方案: ................................................................................... 错误!未定义书签。 3.4.材料与设备管理制度 ...................................................................................................... - 6 - 第四章施工工艺技术 ........................................................................................... - 8 - 4.1技术参数 ......................................................................................................................... - 8 - 4.2工艺流程 ......................................................................................................................... - 1 - 4.3施工方法 ......................................................................................................................... - 2 - 4.4检查要求 ......................................................................................................................... - 7 - 第五章施工安全保证措施.................................................................................... - 7 - 5.1组织保障 ......................................................................................................................... - 7 - 5.2技术措施 ......................................................................................................................... - 9 - 6.监测监控................................................................................................. 错误!未定义书签。第六章施工管理及作业人员配备和分工............................................................. - 14 - 6.1 主要管理人员配备 ........................................................................................................ - 14 - 6.2专职安全生产管理人员 ................................................................................................. - 15 - 6.3特种工........................................................................................................................... - 15 - 6.4其他作业人员................................................................................................................ - 15 - 第七章验收要求 ................................................................................................ - 15 - 7.1验收标准........................................................................................................................ - 15 - 7.2 验收人员....................................................................................................................... - 17 - 7.3 验收内容....................................................................................................................... - 17 - 7.4 验收程序....................................................................................................................... - 19 - 第八章应急处置措施 ......................................................................................... - 19 - 8.1危险源清单.................................................................................................................... - 20 - 8.2.应急准备及响应组织机构............................................................................................. - 21 - 第九章计算书及相关图纸.................................................................................. - 25 - 9.1 模板支撑高度10.8m(板厚120mm)......................................................................... - 25 - 9.2 550×900梁模板计算书(模板支撑高度>8m).......................................................... - 36 - 9.3 400×2700梁模板计算书(梁集中线荷载>20kN/m) ................................................ - 45 -

高支模施工方案(标准-已专家论证汇总

邵阳市卷烟物流配送中心- 武冈市中转站及经营业务用房项目 □高支模施工方案 □第一部分:配送中心 □第二部分:经营业务用房 建设单位:邵阳市烟草公司武冈市分公司 监理单位:邵阳市方正项目管理咨询有限公司 编制单位:湖南省第三工程有限公司 编制人:审核人:审批人: 编制日期: 2013 年 7 月 10 日

高支模施工方案专家论证审批表

高支模施工方案专家论证会议签到表

□高支模施工方案 □第一部分:配送中心

目录 1.工程概况 (1) 2.编制依据 (2) 3.设计计算 (3) 4.构造要求 (3) 5.材料管理 (6) 6.劳动力安排 (6) 7.模板安装 (7) 8.模板施工质量要求 (12) 9.模板施工安全要求 (13) 10.文明施工要求 (13) 11.验收 (14) 12.使用 (14) 13.拆除 (15) 14.施工平面布置图及高支模区域划分 (16) 附件一.支模架的安全技术措施 (17) 附件二.超高模板(扣件钢管架支撑)计算书 (21) 附件三.梁模板(扣件钢管架支撑)计算书 (33) 附件四.柱模板计算书 (54)

1、工程概况 工程名称:邵阳市卷烟物流配送中心-武冈市中转站及经营业 务用房项目 地址:武冈市竹城公路西侧 结构类型:框架结构 计划工期:300天 施工面积:2515.66m2 总高度:仓库12.45m 层数:仓库2层 层高:6.0m 本工程高支模区域为2层6m层高的仓库部分(仓库位置详见施工平面布置图),其支撑架搭设高度为5.5m。其地基为回填土层(机械夯实)上100mm厚C15混凝土硬化地面。 梁宽400mm,梁高1200mm,楼板厚度0.1m,模板面板采用普通胶合板。 内龙骨布置4道,内龙骨采用方木50mm×100mm ,外龙骨间距500mm,外龙骨采用方木50mm×100mm 对拉螺栓布置4道,竖向间距220,220,220,220 (mm),断面跨度方向的间距1000mm。 承重架采用多根承重立杆,木方垂直梁截面支设方式,梁底增加3根承重立杆,承重杆间距300,300,300,300 梁底采用2根50mm×100mm的木方,顶托内托梁材料选择标准

高支模专家论证意见书

工程名称 潞安油化电热一体化项目煤气化装置 煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案 专家论证签字 姓名职称工作单位签字秦连根高工山西三建 王大军高工山西才智设计院 秦纪平副教授长治职业技术学院 张建华副教授长治职业技术学院 连志强高工山西省第二建筑设计院 专家论证意见 专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工方案总体符合工程实际,合理可行。 需进一步修改完善之处: 1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图; 2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及 施工技术按搭设部位进一步具体细化; 3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求; 补充大体积砼施工方案及其对模架搭设影响及防护措施。 4、补充3m厚板支架垫梁验算,明确其支设构造要求; 5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划; 6、核准设计计算模型及参数取值,并调整相关计算内容; 7、按会议其他意见一并修改。 施工单位 意见技术负责人签字:日期:年月日盖章: 监理单位 复审意见 总监理工程师签字:日期:年月日 建设单位 意见 项目负责人签字:日期:年月日 备注

工程名称 潞安油化电热一体化项目煤气化装置 煤气化框架(Ⅰ、Ⅱ系列)土建工程高支模专项方案 专家论证签字 姓名职称工作单位签字秦连根高工山西三建 王大军高工山西才智设计院 秦纪平副教授长治职业技术学院 张建华副教授长治职业技术学院 连志强高工山西省第二建筑设计院 专家论证意见 专家组经过研读本项目安全专项施工方案,查阅相关资料,经质询答疑,分析论证,认为本方案依据基本准确,内容比较详实,设计基本准确。施工方案总体符合工程实际,合理可行。 需进一步修改完善之处: 1、细化项目与方案相关概况介绍,完善平、立、剖、节点详图与施工图; 2、补充模架基础验算及地基处理要求,施工期防水处理措施;施工工艺及施工技术按搭设部位进一步具体细化; 3、补充施工平台、围护支架搭设方案,完善砼浇筑工艺,工序及基本要求;补充大体积砼施工方案及其对模架搭设影响及防护措施。 4、补充3m厚板支架垫梁验算,明确其支设构造要求; 5、完善项目危险源因素,完善模架监测方案,补充应急方案材料计划; 6、核准设计计算模型及参数取值,并调整相关计算内容; 7、按会议其他意见一并修改。 施工单位 意见技术负责人签字:日期:年月日盖章: 监理单位 复审意见 总监理工程师签字:日期:年月日 建设单位 意见 项目负责人签字:日期:年月日 备注

需专家论证的高大支模的确定和荷载计算方法

需专家论证的高大支模的确定和荷载计算方法高大支模的定义:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。高大支模应进行专家论证。 普通高支模的定义:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模 板支撑工程。 一、施工总荷载的计算方法: 1、施工总荷载的组成 施工总荷载=永久荷载(钢筋砼自重+模板木方的自重)×分项系数+施工均布活荷载×分项系数 2、钢筋砼自重=板厚(m)×25KN/m3, 3、模板木方的自重取值为0.3KN/㎡ 4、施工均布活荷载取3KN/㎡ 5、分项系数 永久荷载分项系数取1.2,施工均布活荷载分项系数取1.4 例: 1.2×(25h+0.3)+1.4×3=15KN/㎡ 解得h=0.348米,取整h=350mm ,即板厚达到或超过350mm 时,需要进行专家论证。

二、集中线荷载的计算方法 1、集中线荷载的组成 集中线荷载=永久荷载(钢筋砼自重+模板木方的自重)×分项系数+施工均布活荷载×分项系数 2、钢筋砼自重=梁的截面积(m2)×25.5~26KN/m3(配筋率大时取26KN/m3) 3、模板木方的自重=梁截面模板的周长(m)×0.5KN/㎡ 4、施工均布活荷载=梁宽(m)×3KN/㎡ 5、分项系数 永久荷载取1.2,施工均布活荷载分项系数取1.4 例1:梁高700,梁宽700 ,支撑架高度在8m以下: [0.7×0.7×25+(0.7+0.7+0.7)×0.5]×1.2+0.7×3× 1.4=18.9<20,故不需专家论证。 例2:梁高1000,梁宽500,支撑架高度在8m以下: [0.5×1.0×26+(1.0+1.0+0.5)×0.5]×1.2+0.5×3× 1.4=19.2<20,故不需专家论证。 例3:梁高900,梁宽600,支撑架高度在8m以下: [0.6×0.9×26+(0.9+0.9+0.6)×0.5]×1.2+0.6×3× 1.4=20.808>20 故需进行专家论证。 三、结论: 按荷载值分类时,当支撑架高度超过8m时,楼板厚度大于或等于350mm,其模板支撑系统属于高大支模范围;梁截面积大

一层楼板180mm厚高支模专家论证

扣件式钢管支架楼板模板安全计算书(一层180mm厚楼板) 一、计算依据 1、《建筑施工模板安全技术规范》JGJ162-2008 2、《混凝土结构设计规范》GB50010-2010 3、《建筑结构荷载规范》GB50009-2012 4、《钢结构设计规范》GB50017-2003 5、《建筑施工临时支撑结构技术规范》JGJ300-2013 二、计算参数

简图: (图1)平面图 (图2)纵向剖面图1

(图3)横向剖面图2 三、面板验算 取b=1m单位面板宽度为计算单元。 W=bh2/6=1000×122/6=24000mm3 I=bh3/12=1000×123/12=144000mm4 1、强度验算 A.当可变荷载Q1k为均布荷载时: 由可变荷载控制的组合:

q1=0.9×{1.2[G1k+(G2k+G3k)h]b+1.4Q1k b}=0.9×(1.2×(0.3+(24+1.1)× 180/1000)×1+1.4×2.5×1)=8.353kN/m 由永久荷载控制的组合: q2=0.9×{1.35[G1k+(G2k+G3k)h]b+1.4×0.7Q1k b}=0.9×(1.35×(0.3+(24+1.1)×180/1000)×1+1.4×0.7×2.5×1)=8.059kN/m 取最不利组合得: q=max[q1,q2]=max(8.353,8.059)=8.353kN/m (图4)可变荷载控制的受力简图1 B.当可变荷载Q1k为集中荷载时: 由可变荷载控制的组合: q3=0.9×{1.2[G1k+(G2k+G3k)h]b}=0.9×(1.2×(0.3+(24+1.1)×180/1000)×1)=5.203kN/m p1=0.9×1.4Q2k=0.9×1.4×2.5=3.15kN

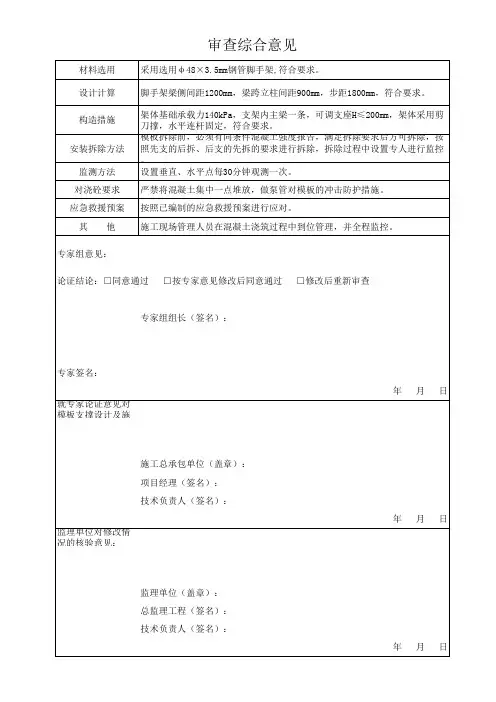

高支模专项施工方案专家论证意见

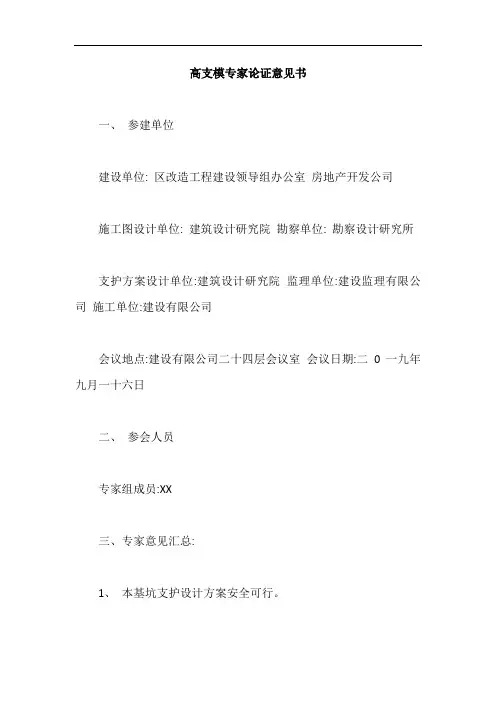

高支模(深基坑)专项施工方案专家论证意见工程名称:

毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别

是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候, 习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启

迪。这篇论文是在老师的精心指导和大力支持下才完成的感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“ *** ”,希望大家能记住我,因为被别人记住是一件幸福的事! )查看更多与本文《高中生开学自我介绍》相关的文章。

高支模体系方案(专家论证验收完成)

XXXXXXXXXXXX 高支模施工方案 编制: 审核: 审批: XXXXXXXXX有限公司 XXXXXXX项目部

目录 一、总体概况 (1) 二、施工布署 (2) 三、施工准备 (3) 四、支撑体系设计 (3) 五、支模架搭设 (5) 六、混凝土浇筑方法及技术措施 (10) 七、质量保证措施 (11) 八、安全保证措施 (12) 九、文明施工保证措施 (14) 十、技术措施 (15) 十一、安全技术措施 (15) 十二、事故应急预案 (15) 附件1:高支模部位示意图 (20) 附件3:高支模立杆立面布置图 (23) 附件4:板模板支架示意图 (24) 附件5:350*1000梁搭设示意图 (25) 附件6:150mm板计算书 (27) 附件7:梁(350X1000)支撑计算书 (36) 附件8:梁(300X650)支撑计算书 (47) 附件9:梁侧模板计算书 (58)

一、总体概况 1、编制依据 1.1业主提供《结构施工图》。 我公司以往类似工程施工经验; 2、工程概况 该项目为一座 4 层建筑物,总建筑面积约X㎡,占地面积XX㎡,建筑高度(屋面面层):21.50m。 生产类别:车间为丙类多层厂房;建筑物耐火等级:一级 屋面防水等级:Ⅰ级。 基础类型:桩基承台基础。 结构类型:厂房主体结构为钢筋混凝土框架结构。 本工程设计±0.000m相当于1985年国家高程3.50m。 建筑抗震设防烈度:6度;建筑设计主体结构使用年限:50年。 高跨部位主要位于厂房二层的设备空间B—C/2—3轴、C—D/1轴吊装平台及E—F/1 —3轴部位,结构高度为10.90m,其中主要构件截面尺寸如下表: (9)主要构件界面尺寸
