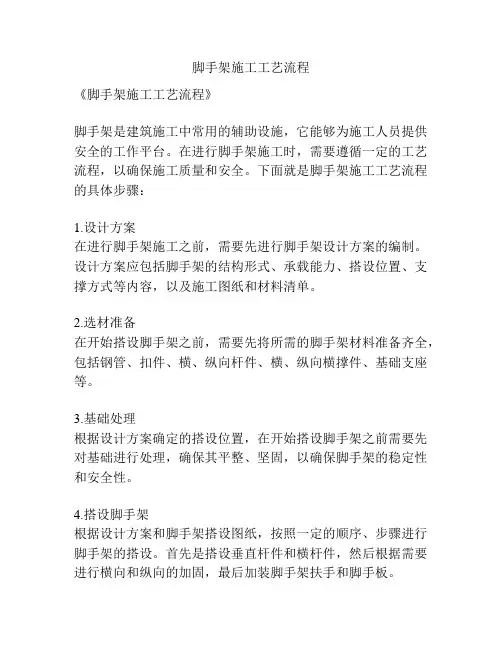

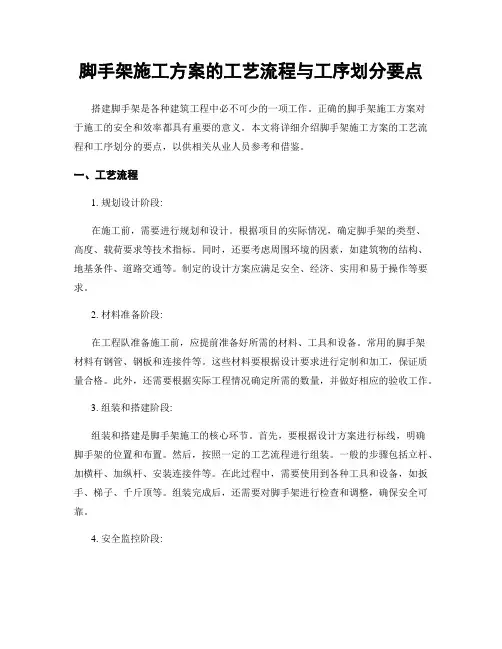

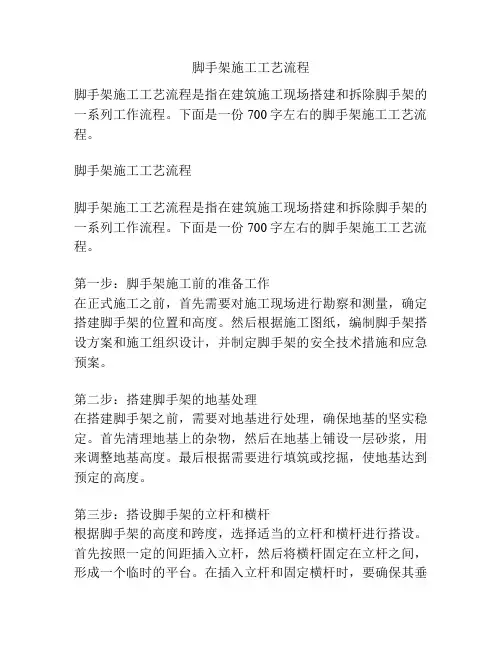

脚手架施工工艺

脚手架施工工艺
脚手架施工工艺

脚手架搭拆施工方案

1、施工准备

(1)钢管:应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定;新钢管应有产品质量合格证;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管外径偏差不得大于-0.5mm,壁厚偏差不得大于-0.5mm,端面切斜偏差不得大于1.7mm,钢管表面应刷防锈漆;旧钢管表面腐蚀深度不得大于0.5mm,超过规定的钢管不得使用。

(2)卡扣:采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定;旧卡扣使用前进行检查,不得有裂缝、变形,出现滑丝的螺栓必须更换;新、旧扣件必须刷好防锈漆。

(3)脚手板:采用4m长木脚手板;脚手板宽度不得小于200mm,厚度不小于50mm,两端应各设直径为4mm的镀锌钢丝箍两道;腐朽的脚手板不得使用。

(4)安全网、油漆。

(5)以上构配件经验收合格后分类堆放整齐、平稳,堆放场地不得积水。

2、脚手架的搭设及拆除

(1)脚手架搭设

1)工艺流程:

底座垫板安放纵向扫地杆立杆搭设

横向扫地杆纵向水平杆横向水平杆

连墙件、剪刀撑铺脚手板分层检查、验收

2)按要求进行定位放线;垫板(4m长、50厚脚手板)准确放置在定位线上。

3)扫地杆:纵向扫地杆采用直角扣件固定在距离底座200mm处的立杆上;横向扫地杆固定在紧靠纵向扫地杆下方的立杆上。

4)开始搭设立杆时,应每隔6跨搭设一道抛撑,直到连墙件安装完毕,架体稳定后根据实际情况拆除抛撑。

5)立杆接长除顶层相临立杆的对接扣件不得在同一高度内,错开距离不得500mm;各接头中心至主节点的距离不应大于500mm;立杆顶部高出女儿墙1m,

高出檐口上皮1.5m;立杆钢管长度不应小于6m。

6)纵向水平杆设置在立杆内侧,长度不宜小于3跨;纵向水平杆接长采用对接扣件连接;对接扣件应交错布置,两根相邻纵向水平杆的接头不应在同步或同跨内;各接头中心至最近主节点的距离不大于500mm。

7)横向水平杆:主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要等间距设置,最大间距不应大于750mm;横向水平杆两端应采用直角扣件固定在纵向水平杆上。

8)横向水平杆应设在纵向水平杆与立杆的交点处,与纵向水平杆垂直;横向水平杆端头伸出外立杆100mm,伸出内立杆500mm。

9)当搭设至连墙件位置时,在搭设完该处的立杆、水平杆后及时设置连墙件;连墙件宜采用菱形布置,水平间距为4.5m,竖向间距为3.6m(标准层每层楼板标高处);首层至三层在外墙柱中部加设一道连墙件;连墙件偏离主节点的距离不应大于300mm;由于脚手架搭设高度在24m以上,连墙件采用φ48钢管,与框架柱、梁固定。

10)由脚手架两端转角处开始设置剪刀撑,剪刀撑连续设置;剪刀撑应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm;钢管接长应用两只旋转扣件塔接,接头长度不小于1000mm;剪刀撑与地面夹角为50°;立杆每隔5跨设置一道剪刀撑;剪刀撑每节两端用旋转扣件与立杆或水平杆扣牢固。

11)脚手板:作业层脚手板必须满铺、铺稳,离开墙面200mm;脚手板可采用对接平铺或搭接;对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长度不大于150mm;采用搭接铺设时,接头必须在横向水平杆上,搭接长度不小于200mm,其伸出横向水平杆的长度不小于100mm;作业层端部脚手板探头不应大于150mm。

12)翻脚手板时,应二人操作,配合协调一致,要按每档由里逐块向外翻,到最后一块时,站到邻近的脚手板上把外面一块翻上去。

13)外立杆内侧满挂绿色密目安全网,每隔四层满挂水平安全网一道。

14)脚手架的检查与验收

A脚手架及其地基基础应在下列阶段进行检查与验收:基础完工后及脚手架使用前;作业层上施加荷载前;每搭完10—13m高度后;达到最终高度后;遇到六级大风与大雨后。

B脚手架使用过程中,应定期检查下列项目:杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;地基是否积水,底座是否松动,立杆是否悬空;扣件螺栓是否松动;安全防护是否符合要求;是否超载。

(2)脚手架拆除

1)脚手架拆除前,应清除脚手架杂物及地面障碍物,并经相关部门批准后方可进行拆除。

2)拆除必须由上至下逐层进行,严禁上下同时作业;先拆除护身栏杆、脚手板和横向水平杆,再依次拆除剪刀撑的上部扣件;拆除全部剪刀撑以前,必须搭设临时加固支撑,防止脚手架倾倒。

3)连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步。

4)拆除脚手架杆件,必须由2~3人协同操作,拆纵向水平杆时,应由站在中间的人向下传递,严禁抛掷。

5)拆除作业区的周围及进出口处,必须设警戒线,并派专人了望,严禁非作业人员进入危险区域;拆除大片架应加临时围栏;作业区内电线及其他设备有妨碍时,应事先与有关部门联系,以便采取相应措施。

6)当脚手架拆至下部最后一根长立杆的高度时,应在适当位置搭设临时抛撑加固后,再拆除连墙件;

7)拆除全过程中,分包队长、班长及项目部安全员、架子工长负责指挥和监护,并负责拆除撤料和监护操作人员的作业。

8)已拆下的材料必须及时清理,运至指定地点分类堆放。

(3)安全注意事项

1)脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工;取得合格证后,持证上岗;上岗人员应定期体检;患有心脏病、高血压、精神病、癫痫病等不适于从事高处作

业人员,不得从事架子工作业。

2)架子工施工时必须戴安全帽、系安全带、穿防滑鞋。

3)脚手架的构配件质量与搭设质量,应通过检查,合格后方准使用。

4)装修脚手架允许施工荷载分别为2.0KN/m2,作业层上的施工荷载,不得超载,严禁悬挂起重设备。

5)当有六级及六级以上大风和雾、雨、雪天时应停止脚手架搭设与拆除作业;雨、雪后上架作业应有防滑措施。

6)为避免雷击,脚手架采取相应的避雷措施;利用工程预埋的避雷引下线,四个大角架子管与其很好的连接。

7)在脚手架使用期间,严禁拆除下列杆件:主节点的纵、横向水平杆,纵、横向扫地杆;连墙件。

8)不得在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准;

9)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;

10)工地临时用电线路的架设等,应按现行行业标准《施工现场临时用电安全技术规范》(JGJ46)的有关规定执行;

11)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。

脚手架工程施工工艺标准完整

脚手架工程施工工艺标准 1 适用范围 适用于本企业承建的建筑工程施工中脚手架的搭设施工。 2 引用标准、术语 2.1 引用标准 2.1.1 广东省电力工业局第一工程局职业健康安全、环境、质量管理体系文件 2.1.2 《火电施工质量检验及评定标准》(第一篇土建工程篇) (1995-4-1实施) 2.1.3 《电力建设施工及验收技术规范》 (建筑工程篇,SDJ69—87) 2.1.4 《建筑地基基础工程施工质量验收规范》GB 50202-2002) 2.1.5 《混凝土结构工程施工质量验收规范》GB 50204-2002) 2.1.6 《建筑施工高处作业安全技术规范》JGJ 80-91) 2.1.7 《建筑施工安全检查标准》JGJ59-99) 2.1.8 《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000) 2.1.9 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001)等。 2.2 引用术语 脚手架:为建筑施工而搭设的上料、堆料与施工作业用的临时结构架。 门式钢管脚手架:以门架、交叉支撑、连接棒、挂扣式脚手板或水平架、锁臂等组成基本结构,再设置水平加固杆、剪刀撑、扫地杆、封口杆、托座与底座,并采用连墙件与建筑物主体结构相连的一种标准化钢管脚手架。 参见《混凝土结构工程施工质量验收规范》GB 50204-2002)、《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000)、《建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001)和广东省电力工业局第一工程局职业健康安全、环境、质量管理手册等中的有关术语。 3 施工准备 3.1 材料及主要机具 3.1.1 施工材料 门式钢管脚手架的施工材料:标准门架其他构件包括连接棒、锁臂、交叉支撑、水平架、挂扣式脚手板、底座可调底座、固定底座)与托座等)。 扣件式钢管脚手架的施工材料:φ48×3.8mm钢管、扣件、脚手板可采用钢、木、竹材料制件)、连墙杆等。 其他施工材料:铁丝、顶托、安全网、档脚板、垫板(可采用钢、木、混凝土制件)等。 3.1.2 施工机具 塔吊、汽车吊、汽车、经纬仪、水准仪、对讲机、钢卷尺、吊线、铁锤、把手等。 3.2 作业条件

脚手架施工方案82470

脚手架施工方案 1.外脚手架 本工程结构施工采用双排φ48钢管扣件落地外脚手架,室内顶板支模工程及毛石砼基础高度超过1米时支设模板采用满堂脚手架,其它室内装饰工程采用工具式脚手架。外墙装饰工程使用结构施工用的双排外脚手架。脚手架材料必须经过检测合格,并按规定要求进行搭设。 1.构造要求 纵向水平杆应水平设置,长度不宜小于跨,其接头应用对接扣件连接,两根相邻纵向水平杆的接头不应设置在同步、同跨内,两个相邻接头应错开的距离不小于500mm,且各接头中心距立柱轴线的距离应小于1/3跨度。如采用搭接,搭接长度不应小于1m。且用不少于3个旋转扣件固定。 本工程使用木脚手板,双排脚手架的横向水平杆的两端应用直角扣件固定在纵向水平杆上。 脚手板应采用三支点承重,当长度小于2m时可两支点承重,但应两端固定。宜平铺对接,对接处距横向水平杆的轴线应大于100mm、小于150mm。立柱应设置纵、横向扫地杆(离地面很近的纵,横向水平杆),用直角扣件固定在立柱上,纵向扫地杆轴线距底座下皮不应大于200mm。立柱接头除顶层可用搭接外,其余均必须用对接扣件连接,对接扣件应交错布置,两根相邻立柱接头个应在同步内,左右两个相邻接头在高度方向应至少错开500mm。且各对接头中心距纵向水

平杆轴线小于1/3步距。搭接者搭接长度不小于1m,,至少用2个旋转扣件固定,扣件间距不小于800mm。立柱顶端应高出女儿墙1m,高出檐口1.5m。双立柱中付立柱的高度不应低于3步,钢管长度不小于6m。 立柱必须用连墙件与建筑物连接,连墙件间距如下表所示。 表7—1连墙件间距表 每个连墙件抗风荷载的最大面积应小于40m2。连墙件宜靠近中心节点设置,偏离的最大距离应小于300mm。连墙件需从底步第一根纵向水平杆处开始设置,可呈梭形、方形、矩形布置。 2.搭设要求 为保证脚手架搭设过程中的稳定性,必须按施工组织设计中规定的搭设顺序进行搭设。脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步,搭设高度应超出工作面1.5米。搭设完脚手架后须及时铺脚手板,按要求绑挂好平网和立网。安全网必须使用正规厂家的产品,须有合格证。每搭完一步脚手架后,应按规定校正立柱的垂直度、步距、柱距和排距。 搭设立柱时,不同规格的钢管严禁混合使用。底部立杆需用不同长度的钢管,使相邻两根立柱的对接扣件错开至少500mm。竖第一节立柱时.每6跨临时设一根抛撑,待连件安装后再拆除。搭至有连墙

外墙脚手架施工方案(1)

双排落地式钢管脚手架施工方案 编制单位: 编制人: 审核: 审批: 年月日 目录

一、编制依据 (1) 1.1编制依据 (1) 1.2现行的规范、规程、标准 (1) 二、工程概述 (1) 2.1工程概况 (2) 2.2建筑概况 (2) 2.3施工特点 (3) 三、施工准备 (4) 3.1材料准备 (4) 3.2人员和技术培训 (4) 四、施工组织 (4) 五、施工计划 (5) 5.1各户型搭设顺序 (5) 5.2劳动力计划 (5) 5.3材料计划 (5) 六、搭设方案 (6) 6.1搭设方案综述 (6) 6.2脚手架构造措施 (7) 七、脚手架拆除方案 (9) 7.1脚手架拆除原则 (9) 7.2脚手架拆除方法 (9) 八、安全与文明施工 (10) 8.1对脚手架施工人员要求 (10) 8.2对脚手架材料要求 (10) 8.3脚手架施工的管理制度措施 (11) 8.4脚手架施工的安全、文明施工措施 (11)

一、编制依据 1.1编制依据 1.2现行的规范、规程、标准 二、工程概述

2.1工程概况 2.2建筑概况 本工程共8类户型外装饰石材幕墙工程,A户型一栋:29#楼;B户型3栋:17#、28#、30#楼;D户型4栋:26#、34#、36#、37#楼;E户型4栋:19#、21#、35#、38#楼;F户型3栋:22#、27#、31#楼;G户型2栋:20#、24#楼;H户型3栋:23#、25#、33#楼;J户型1栋32#楼。

涉及外墙面积共计:56842.2平方米 由于本工程主体结构施工已经按照结构施工规范要求搭设完成双排脚手架,现外墙装饰改为石材,经检查原外墙脚手架搭设距结构外立面距离不满足干挂石材施工条件,按照新中原建筑装饰工程有限公司要求,应将原结构施工脚手架拆除后按本方案重新搭设外墙装饰施工脚手架。 2.3施工特点 根据施工要求及工程现状,本次装修脚手架有如下特点: (1)层高较高,外墙石材线角、造型较多、屋檐挑出外墙较宽、石材线角出墙距离较大。 (2)工程的特殊性、重要性,施工安全防护以及环保管理显得尤其重要,方案的考虑中必须予以重视; (3)整个施工的工期紧张,脚手架搭设的施工工程量较大。 (4)脚手架搭设必须不能影响施工人员现场疏散流通。

脚手架工程施工方案(外围)..

七、脚手架工程施工方案 1、工程概况 2、施工部署 2.1安全防护领导小组 安全生产、文明施工 是企业生存与发展的前提条件,是达到无重大伤亡事故的必 然保障,也是我项目部创建“文明现场”、“样板工地”的根本要求。为此经理部成立以生产副经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下: 组长:** 副组长:** 组员:** ** 2.2设计总体思路 结合本工程结构形式、实际施工特点,建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架。此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。荷载按培育修荷载考虑,要求三层同时作业。根据设计单位提供的顶板承载极限值(活荷载5kN/m2、恒荷载6kN/m2)要进行顶板承载验算,若不满足要求,则须在地下1~2层的相应部位设回撑用的碗扣式钢管脚手架支撑。

脚手架搭设采用双排双立杆。立杆距结构外沿0.35m,排距9横距)为1.1m、柱距为1.55m,大横杆步距为1.60m。 3、构造要求及技术措施 3.1扣件式钢管脚手架的构造要求及技术措施 3.1.1地基处理 肥槽回填土采用3:7灰土分层夯实,表面用C10砼进行硬化,厚度为10cm。四周外脚手架以硬化的回填土作为基础,所有的基础必须平整。基础上、底座下设置垫板,其厚度不小于5cm,布设必须平稳,不得悬空。并在四周距脚手架外立杆50cm,处设一浅排水沟。 3.1.2 立杆 脚手架采用双排双立杆,立杆顶端高出结构檐口上皮 1.5m,双立杆应采双管底座。 立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cm。 3.1.3 大横杆 大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于6m,同一步大横杆四周要交圈。 大横杆采用对接扣件连接,其接头交错布置,不在同步、同跨内。相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。 3.1.4 小横杆 每一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15cm。小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间在等间距设置增设1~2根小横杆,其最大间距不大于75cm。 小横杆伸出外排大横杆边缘距离不小于10cm;伸出里排大横杆距结构外边缘15cm,且长度不大于44cm。上、下层小横杆应在立杆处错开布置,同层的相临小横杆在立柱处相向布置,见附图012所示。 3.1.5 纵、横向扫地杆 纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角

脚手架施工方案

昌平区新建阳坊镇一级普通消防站工程脚手架施工方案 编制人: XXXXXX 日期:XXXX年XX月XX日审核人: XXXXXX 日期:XXXX年XX月XX日审批人: XXXXXX 日期:XXXX年XX月XX日 北京金港建设股份有限公司XX项目部

目录 一、编制依据 (2) 二、工程概况 (2) 三、施工部署 (3) 四、脚手架设计 (5) 五、安全防护措施 (11) 六、脚手架的搭设及拆除施工工艺 (12) 七、劳动力及材料、机具配备 (16) 八、质量保证体系 (17) 九、安全施工技术措施 (14) 十、文明施工要求 (16)

脚手架方案 一、编制依据 1.1施工图纸 1.2主要规范、规程 1.3施工组织设计 1.4参考手册

二、工程概况 2.1工程总体概况 三、施工部署 3.1施工准备 3.1.1人员及技术准备: 3.1.1.1项目主任工程师组织项目主管工长和技术人员对照施工图纸进行仔细研究,编制出适合本工程的脚手架方案、技术和安全交底, 3.1.1.2脚手架工程施工人员在上岗前要进行专业的培训并取

得上岗证后方可进行施工操作; 3.1.2材料准备: 3.1.2.1用φ48钢管,采用现行国家标准《直缝电焊钢管》(GB /T13793)或《低压流体输送焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定,壁厚3.5mm,脚手架采用的扣件螺栓拧紧的力矩达到65N·M,不得发生破坏,同时符合国家现行标准《钢管脚手架扣件》(GB15831)的要求; 3.1.2.2脚手板要符合国家标准《木结构设计规范》(GBJ5中Ⅱ级材质的规定),脚手板的厚度不得小于50mm,两端各设置直径为4mm 镀锌钢丝箍两道。 3.1.2.3钢管有破损的不能使用在工程上,在钢管上严禁打孔。 3.2安全防护领导小组 安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明现场”、“样板工地”的根本要求。为此经理部成立以生产副经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下: 组长:(项目经理)——总体负责协调工作 副组长:(执行经理)——负责现场协调工作 (总工程师)——技术总部署 (生产副经理)——现场施工总指挥 组员:(技术员)——方案编制、技术交底

外墙装饰脚手架施工方案 (2)

目录 一、概述 2 二、编制依据 2 三、钢管扣件外脚手架方案 2 (一)基本要求 2 (二)搭设要求 3 (三)外墙外挑脚手架(封闭脚手架) 4 四、脚手架构造及施工控制参数表 4 附:钢管扣件外脚手架工程施工工艺流程 5 五、脚手架的使用注意事项 6 六、脚手架拆除方案7 七、脚手架的安全使用要求8 八、文明施工措施9 10

一、概述 本工程为外墙立面刷新整治工程,总共16幢,4至6层。高度最高为17.6m,为确保施工现场安全生产、文明施工、保障职工的人身安全,现场采用双排钢管外脚手架,该架体需承受施工过程中的各种垂直和水平荷载,在施工过程中应保证其在各种荷载作用下不发生失稳、倒塌以及超过容许要求的变形、倾斜、摇晃等现象,以确保安全施工。 二、编制依据 (一)建筑施工高处作业安全技术规范(JGJ80-91); (二)该工程现场实际具体情况; (三)公司脚手架安全操作技术规程; (四)所有脚手架均采用扣件式钢管脚手架、架板采用木质架板。 三、钢管扣件外脚手架施工方案 (一)基本要求 1、搭设脚手架内外力杆落地时,其场地必须分层夯实平 整,为避免或减少架子不均匀沉降在立杆底部加设扫 地杆。 2、外墙封闭脚手架在一层结构标高处外挑脚手架方案搭 设,搭设中重点控制外挑主横杆间距、外挑长度及稳 固端的固定点牢固。 3、大横杆与立杆的交点处必须设置小横杆与大横杆卡

牢,整个架子设置支撑或连墙点以保证脚手架成为一 个稳固的整体结构。 4、脚手架的搭设应沿建筑物周围连续封闭搭设。 (二)搭设要求 5、搭设参数:结构施工用架子的立杆纵距为1.5m;步距 为1.8m;立杆横距为1.55m;横向水平杆间距1.45m; 外挑主横杆间距为1.5m,外挑长度1.3m,根部保证不小 于2.8m。 6、脚手架与主体结构的连接:该工程施工用的脚手架与 主体的连接可采用刚性连接或一顶一拉的柔性连接, 连接点设置在横向间距为3-45倍立杆纵距,竖向间 距一般为2-4倍纵向水平步距。 7、剪刀撑的设置:该建筑物脚手架应在其外侧设置纵向 支撑(剪刀撑),沿高度由上而下连续设置,每15m宽 设置一道,且在转角或两端头必须设置,纵向支撑宽 度为3-5个立杆纵距,斜杆与地面夹角在45o-60o范 围。 8、脚手架两端、转角处以及每隔6-7跨或≤15应设剪刀 撑。剪刀撑斜杆与地面的角度应不大于60度的角,连 墙杆按每隔三步五跨设置一根;扫地杆离地面0.15通 长搭设。 9、脚手架随主体逐层搭设,且每层搭设高度必须高出同

外脚手架施工方案最新版

中惠·金士柏山31-32号楼土建工程 脚手架工程专项 施工方案 施工单位:中建三局第二建设工程有限责任公司 编制: 审核:

外脚手架施工方案 一、外脚手架概述: 根据建筑物设计高度、结构特点施工需要,对本工程外脚手架做如下安排:采用双排扣件式钢管脚手架,沿建筑物外沿满搭。

二、施工工艺流程: 搭设作业顺序:放置纵向扫地杆→自角部起依次向两边竖立底立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(固定前吊线确保立杆垂直),每边竖起3~4根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定)和水平横杆(小横杆靠近立杆与横杆固定)校正立杆垂直和平杆水平使其符合要求后,按40~60N·M力矩拧紧扣件螺栓,形成构架的起始段→按上述要求向前延伸搭设直至第一步架交圈完成。交圈后全面检查构架质量,确保设计要求→设置连墙件→按第一步架的作业程序和要求搭设第二步、第三步…→按搭设进程及时设置连墙件和剪刀撑→铺设脚手板、档脚板,挂封闭安全网。 二、双排扣件式钢管脚手架施工: 1、一般规定: (1)架子工必须具备国家标准《特种作业人员安全技术考核管理规则》的条件,经过培训、考核、取得安全操作证并经体检合格后方可从事脚手架安装、拆除作业。 (2)脚手架安装前,架子工应熟悉图纸,熟悉现场具体情况,了解技术交底意图和施工操作方法,并将符合要求的钢管、扣件等材料运至现场,分类存放,搭设前清除障碍物,搭设范围内基础土方必须分层夯实平整,并作好排水沟。 (3)脚手架拆除前,脚手架上的材料、杂物等应清理干净,拆除前下通知单,架子工应了解拆除技术交底意图和操作方法,拆除范围内的护栏和警示牌应设置完备。 (4)架子工作业时,必须佩带好安全帽、系好安全带,严禁穿高跟鞋、拖鞋或硬底带钉易滑鞋作业,工具及零件应放在工具包内,服从指挥,集中思想、相互配合,拆除下来的材料不乱抛、乱扔。脚手架作业下方不准站人,架子工不准在脚手架上打闹、嬉笑。 (5)凡遭遇六级以上大风或下雨天气时,不得进行作业,雨后作业应待脚手架上雨水吹干后进行,防止滑落。 (6)在靠近电源处拆除脚手架时,必须将电源先切断或严密防护,必要时变更位置后方可进行作业,不允许将电源线拉在脚手架上,以防止漏电伤人。 (7)不在脚手架上附装机械设备,悬挑平台拉揽风绳及搭(接)卸料槽(斗)等。

装修脚手架施工工艺

4、脚手架搭拆 4.1施工准备 4.1.1钢管、扣件、脚手板应进行检查验收,不合格的构件不得使用,经检查合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。 4.1.2应清除地面杂物,平整搭设场地,并使排水畅通。 4.1.3对外架底座处回填土必须夯实,如不密实应进行夯实处理。 4.1.4按脚手架的柱距、排距要求进行放线、定位。 4.1.5铺设垫板,应准确地放在定位线上,垫板必须铺放平稳,不得悬空。 4.2、脚手架搭设顺序 基土夯实硬化→铺通长脚手板→弹线、立杆定位→摆放扫地杆→竖立杆并与扫地杆扣紧→装扫地小横杆、并与立杆和扫地杆扣紧→装第一步大横杆并与各立杆扣紧→安第一步小横杆→安第一道拉杆→安第二步大横杆→安第二步小横杆→加设剪刀撑→铺设脚手板→挂安全网→接立杆→安第三、第四步……大横杆和小横杆4.3、搭设工艺 4.3.1立杆及垫板:脚手架底部用来承受脚手架立柱传递下来的荷载,用厚度大于18㎜宽度大200㎜长500mm的模板做垫板,立杆的接头在相邻杆位置要错开,并布置在不同步距内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;搭接长度不应小于1m,应采

用不少于3个旋转和扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。立杆顶端高出女儿墙上皮1m,高出檐口上皮1.5m。 4.3.2水平杆:纵向水平杆设置在立杆内侧,其长度不小于3跨;纵向水平杆接长采用对接扣件连接,也可采用搭接。对、接、搭接应符合下列规定:纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;各接头中心至最近主节点的距离不大于纵距的1/3,搭接长度不小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。立杆与大横杆要用直角扣件扣螺栓拧紧扭力矩不小于40N.m,且不大于65 N.m,不得隔步设置或遗漏。由于架高超过20m时,故要求从底部开始,将相邻两步架的大横杆错开布置在立杆的内、外侧,以减少立杆偏心受载情况,且同一排大横杆的水平偏差不得大于该片架总长的1/300,也不要大于50mm。 (a)接头不在同步内(立面);(b)接头不在同跨内(平面) 1―立杆;2―纵向水平杆;3―横向水平杆 纵向水平杆对接接头布置 4.3.3小横杆:贴近立杆布置(对于双立杆,则设置在双立杆之

外墙脚手架工程施工方案

外墙脚手架工程施工方案 1.7.1 简介 本工程施工外脚手架主要用于主体结构施工阶段的安全防护,普遍搭设高度30m左右。 本工程地上结构8-10层,总高度32.0m,外形比较规整,外檐层高4.0m,主要施工内容包括主体结构施工、外檐装饰施工、内檐装饰安装施工等。 1.7.2体系选择 (1)主体结构施工用外脚手架采用悬挑式扣件钢管双排脚手架,外挂安全网,即在第二、第六层顶板预留φ20钢筋锚环,间距3000,用2[14或双排钢管作悬挑杆,伸出墙面1500,其上搭设扣件式钢管脚手架,内外立杆间距1500,如下图。

脚手恒荷载标准值计算: Gk=Gk 1+Gk 2 +GK 3 =Hi(gk 1+gk 3 )+n 1 ×l a ×gk 2 其中:查表得gk 1=0.1014、gk 2 =0.3484、gk 3 =0.0768 Hi=24.9m n 1 表示同时存在的作业层设置数。根据工程施工实际,考虑施工作业层为2 层,l a 表示立杆纵距 1.5米。 则 Gk=5.48KN 脚手架施工荷载标准值计算: Qk= n 1×l a ×qk 其中:qk表示脚手架结构施工荷设计载标准值3.0KN/m2时的施工荷载计算基数为1.8KN/m。 则Qk=5.40KN 2)单根立杆的轴心力计算: N=1.2Gk+1.4Qk=14.14KN 3)挑架底支撑槽钢抗弯强度验算: f m =M/W 其中:M表示槽钢所受弯矩 M=∑Ni×Li=13.21×0.2+13.21×1.4 =11.31KN.m(式中Ni表示单根槽钢所受脚手架的的竖向压力 =N/2=14.14÷2=7.07KN) W表示槽钢的截面矩为81.33cm3 则f m =11.31÷81.33=0.131KN/m2 =131.00MPa<f=215Mpa(钢材的抗弯强度设计值) k=f/f m =1.64>1.15(抗弯强度安全系数) 即:悬挑脚手架2根[ 14 槽钢底支撑符合施工设计要求。 4)套固钢筋抗拉强度验算: f t =F/A

外墙脚手架施工方案最新版

漯河圣鑫绿点科技园D厂房外墙脚手架施工方案 编制人: 审核人: 审批人: 漯河市三元建设安装公司 2014年5月20日

施工组织设计(方案)报审表 工程名称:漯河圣鑫绿点科技园D厂房编号:

外墙脚手架施工方案 一、工程概况 漯河圣鑫绿点科技园D厂房,位于漯河市东城区,由漯河圣鑫集团投资建设,由深圳市广泰建筑设计有限公司设计,河南建基建设工程监理有限公司监理,河南省召陵区质量监督站监督质量,漯河市三元建筑安装公司承建。本工程地上3层,建筑面积8928.40㎡。一层层高6.0m,二三层层高5.4m,室内外高差0.3m,建筑高度17.1m。 本工程采用钢筋混凝土框架结构,设计合理使用年限为50年,抗震设防烈度为6度。本建筑地基基础采用独立基础,防火设计的建筑分类为生产类别丁类;其耐火等级为二级; 依据本工程现场地形及材料供应情况,选用落地扣件式钢管双排脚手架。 二、材料材质和规格 1、钢管材质使用A3或AY3,钢管进场必须有出厂合格证。 2、钢管规格采用外径48mm,壁厚3.5mm,钢管立杆及大横杆长度4-6m,小横杆长度1—1.5m。 3、扣件用可锻铸铁铸造的直角扣件、回转扣件和对接扣件。 4、架板采用标准立放竹片脚手板。 三、技术参数 双排外架立杆纵向间距1.5米,横距1.3米,内立杆距墙外皮的距离0.4m,大横杆步距1.8米;剪刀撑搭设角度45~60度,小横杆靠墙的一端离

墙面30~35cm左右。剪刀撑斜杆两端扣件与立杆节点的距离不应大于20cm,最下面的斜杆与立杆的连接点离地面不宜大于50cm,脚手架各杆件相交伸出的端头均应大于10cm,以防杆件滑落,外向立杆顶端高出应施工墙上皮1米进行搭设。 四、钢管脚手架搭设的基本要求 扣件式钢管脚手架的搭设顺序为→摆放成品立杆底座→摆放扫地杆→逐根树立立杆并随即与扫地杆扣紧→装扫地小横杆并与立杆或扫地杆扣紧→安第一步大横杆与各立杆扣紧→安第一步小横杆→安第二步大横杆→安第二步小横杆→安第三、四步大横杆和小横杆→连墙杆→接立杆→加设剪刀撑→铺脚手板。 五、技术要点 1、底座、垫木: 本层建筑结构设计荷载1.0吨/m2。底座、垫板均应准确地放在每条立杆管内定位线上,且必须铺放平稳,不得悬空。到外墙皮2.1m宽范围,做300mm 厚2:8灰土基础,下部素土分层回填夯实,距架体外立杆0.8m处做明沟排

落地外脚手架工程施工方法及工艺要点

落地外脚手架工程施工方法及工艺要点 施工工艺流程 1.1.1 脚手架搭设施工顺序 定位设置通长脚手板、底座→摆放扫地杆→竖立杆并与扫地杆扣紧→装扫地小横杆,并与立杆和扫地杆扣紧→装第一步大横杆并与各立杆扣紧→安第一步小横杆→安第二步大横杆→安第二步小横杆→加设临时斜撑杆,上端与第二步大横杆扣紧(装设与柱连接杆后拆除)→安第三、四步大横杆和小横杆→安装二层与柱拉杆→接立杆→加设剪力撑→铺设脚手板,绑扎防护及档脚板、立挂安全网。 1.1.2 脚手架搭设要求 (一)立杆: (1)立杆纵距为1.2m ,横距为0.9m,内排立杆距外墙300mm 。立杆采用黄油漆进行涂刷。 (2) 所有落地立杆底端必须垫好50厚200宽通长木板,脚手架必须在所有转角处设置一根立杆,立杆顶端应至少高出作业层 1.5m ,接长必须采用对接扣件连接。两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向的距离不宜小于500mm ;各接头中心至主节点的距离不宜大于步距的1/3。 h 单管立柱接头做法 立杆接头 接头 <1/3h h >500m m 图6-1 立杆接头做法 (3)底立杆应按立杆接长要求选择不同长度的钢管交错设置,至少要有两种适合的不同长度的钢管作为立杆。 (4)脚手架必须设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在

距垫板不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基底不在同一标高时,必须将高处的纵向扫地杆向低处至少延长两跨与立杆固定,高低差不大于1m,靠边坡上方的立杆距边坡的距离不小于500mm。主楼与商铺交接处,高差约6米,低跨收口处需增加横向斜撑。 图6-2 纵横向扫地杆构造示意图 (5)立杆顶端应高出檐口上皮1.5m。 小横杆:小横杆应伸至离外墙外侧0.15m处,并在模板拆除过后应进行水平防护,以防杂物落下伤人。本工程小横杆搭设于大横杆之上,并且在任何情况下均不得拆除小横杆。 大横杆:步距为1.5米,设于小横杆之下。上、下大横杆的接头位置应错开布置在不同的立杆纵距中,与相邻立杆的距离不得大于纵距的三分之一。 外侧防护栏杆:在操作层上,脚手架外侧大横杆与脚手板之间要按要求增加设置一道防护栏杆和挡脚板。挡脚板高度不低于180mm,所有栏杆均应设置在立杆内侧。 (二)脚手板: (1) 主体施工阶段,施工层、拆模层、第二层必须满铺脚手板。安装及装修施工阶段,作业层满铺脚手板。从第二层起,应每隔三层设置一道脚手板硬质隔断防护。未设置脚手板的楼层均采用满兜一道水平安全网,安全网必须兜挂至建筑物结构。脚手板应铺平,铺稳,满铺。 (2)脚手板应设置在不少于三根小横杆上,铺稳铺牢,板头应压牢。 (3)脚手板铺设尽量采用对接平铺,在对接处,两块脚手板外伸长度之和必

脚手架施工方案(完整)

东风本田汽车有限公司生产能力扩建项目 综合动力站房工程 脚 手 架 专 项 方 案 湖北惠坤建设有限公司 二0一七年十一月二十九日

目录 第一章项目概况 (3) 第一节编制依据 (3) 第二节工程概况 (3) 第二章施工部署 (3) 第一节组织机构 (3) 第二节设计总体思路 (4) 第三节劳动力准备 (4) 第四节材料准备 (4) 第五节机具准备 (4) 第六节技术准备 (4) 第七节脚手架构造要求 (4) 第三章脚手架的施工工艺 (6) 第一节落地脚手架搭设施工工艺 (6) 第二节落地脚手架搭设要求 (6) 第三节脚手架的拆除施工工艺 (10) 第四节脚手架搭设参数 (10) 第四章工程目标和验收标准 (11) 第五章安全文明施工保证措施 (11) 第六章脚手架上施工作业的安全技术措施 (12) 第八章脚手架拆除的安全技术措施 (12) 第九章文明施工要求 (13) 第十章应执行的强制性条文 (14)

第一章项目概况 第一节编制依据 1.1、综合动力站房工程承包工程施工合同文件; 1.2、业主提供的本工程施工图。 1.3、国家现行有关工程施工和验收的标准、规范、规程、图集: 1.4、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 1.5、《建筑结构荷载规范》(GB 50009-2001) 1.6、《钢管脚手架扣件标准》(GB 15831-2006) 1.7、《建筑结构静力计算手册》 1.8、《钢结构设计规范》(GB 50017-2003) 1.9、《碳素结构钢》(GB/T 700-2006) 第二节工程概况 工程名称:东风本田汽车有限公司生产能力扩建项目-综合动力站房 建设地点:本项目位于武汉经济技术开发区东临枫树五路,北临珠山湖大道。 占地面积:4761.15m(含水池)总建筑面积:5110m 建筑层数:主体为单层建筑,辅房局部为二层建筑。 建筑高度:主体10.550m,局部二层辅房建筑高度:9.220m建筑室外地面至其檐口与屋脊的平均高度 结构类型:主体结构形式为门式钢架结构,贴建辅房为钢筋混凝土框架结构,设计合理使用年限为50年。 本工程属于综合动力站房工程。工程分为变配电间及空压站、制冷站、辅房三大施工段进行。其中辅房需要进行脚手架搭设施工,本工程一层结构层高4.87米,二层4.43米,一层底坪标高为-0.50,二层标高为4.370、屋面标高为8.800。 第二章施工部署 第一节组织机构 2.1.1、脚手架搭设由该区域安全负责人组织实施,其他人员配合。 2.1.2、脚手架所需材料、劳动力计划均由该区域施工负责人编制,材料员负责组织进场。技术交底工作由施工工长负责。

外墙落地脚手架施工方案

外墙落地脚手架施工方案 一、工程概况 工程名称:苏州红星美凯龙家居生活广场园区店项目工程 工程地点:娄葑北区扬华路北、扬帆路东、扬青路南 勘察单位:苏州市城市建筑设计院有限责任公司 设计单位:苏州苏园建筑设计有限公司 建设单位:苏州工业园区中翔美通仓储销售有限公司 监理单位:苏州联信工程管理咨有限公司 施工单位:江苏省建筑工程集团有限公司 本工程位于娄葑北区扬华路北、扬帆路东、扬青路南处,为新建带一层地下车库的5层 商场。北面为扬青路,与博洛尼隔道相望,南侧临靠东明装饰城,西面紧靠主干道一一312国道,东侧靠近捷普绿點企业厂区,独特的地理优势,超强的人文氛围,使其建成后将成工业园区又一道靓丽的风景线。 拟建本工程占地面积约54335.5平方米,建筑面积约为平方米(其中地下车库40980平方米),场地东西长333.9米、南北宽约150.5米,场地平面形状呈平行四边形,建筑物平面为长方形,桩筏基础,框剪结构,5层带一层地下车库,檐高29.2米,地下室层高5.2米,标准层高5.1米,外墙主要为幕墙及花岗石装修,内墙为涂料,顶棚为涂料及石膏板吊顶,地面主要为细石砼、大理石、玻化砖地面等。

二、施工准备及施工条件 1、熟悉建筑工程施工图,了解建筑物构造形式。 2、清除脚手架搭设四周的障碍物,分层夯实基础,并做好排水措施。 3、对脚手架搭拆施工班组进行安全、技术交底,交底双方均应签字。 4、脚手架必须检查验收合格后方能使用。 三、主要材料要求 1、钢管应符合GB/700标准,表面应光滑,不得有折叠、裂缝、搭焊等缺陷存 在,不得有超过壁厚允许偏差值的划道、刮伤、焊缝错位、烧伤结疤等缺陷存在,钢管表面锈蚀的深度<0.50mm钢管弯曲<12mm脚手架钢管严禁用电焊或氧焊切割,严禁打孔。剪刀撑漆成黑黄警戒色。 2、扣件质量应符合《钢管脚手架扣件》(JGJ22-85)均规定对重复使用的扣 件应及时检查,有裂缝、变形的扣件严禁使用。滑丝的螺栓必须更换,垫圈必须齐全,表面应涂油漆防腐,扣件螺栓拧紧,扭力矩达65N.M时,铸 铁扣件不得发生破坏。 四、主要机具要求 主要机具应有扳手、力矩扳手、工具袋套、水准仪、经纬仪、水平尺、线锤等。 五、脚手架计算书 扣件式钢管落地脚手架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ130-2001)、《建筑地基基础设计规范》(GB 50007-2002)、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等编制。

脚手架,外墙涂料施工方案

第八章施工方案 一、脚手架 脚手架是建筑施工中不可缺少的临时设施,它随工程进度而搭设,因本工程特点,我公司采取具体情况具体对待原则,根据工程需要,按不同工程特点,采取脚手架等高空作业工具,确保安全施工。 1、施工准备 1)有足够的面积能满足工人操作及材料堆放。脚手架要坚固稳定,保证施工期间在所规定的荷载作用下或在气候条件下不变性,不摇晃不倾斜能够保证使用安全。 2)搭设脚手架前应根据建筑物的平面尺寸高度及施工工艺确定搭设形式编制搭设方案。 3)脚手架所使用的工具:脚手管使用外径48mm壁厚3.5mm的焊接钢管,材质为A3钢,钢管不允许使用气焊电焊切割不许打孔,脚手架节点连接时用十字扣件和直接扣件。 2、工艺流程 基础处理→打白灰→按线铺板→摆管→立竿→架体搭设→拉锚固点→挂安全网 3、搭设方法 脚手架搭设前先将地面平整夯实,然后在地面上铺设通常厚木板脚手架架立竿为单立柱,立柱下装有底座。 脚手架基础完成后搭设脚手架,外脚手架的步距为1.5m,离地面200mm处设置大小横杆一道,立竿纵距为1.5m,排距为1.2m,立柱交叉间隔用不同长度的钢管,相邻立柱的对接接头位于不同高度上,脚手架搭设先立立柱,立柱架设先立里侧立柱,后立外侧立柱,立立柱时,做临时固定,立柱立好后即架设大小横杆,当第一部大小横杆架设完毕后,做好固定再搭设第二部脚手架,同时在立柱外侧的规定位置及时设置剪力撑,剪力撑的设置要与脚手架的向上架同步进行。 脚手架的小横杆,上下步交叉设置于立竿的不同侧面,立柱的接长用对接扣件,大小横杆与立柱连接采用直角扣件,剪力撑和斜撑与立竿和大横杆的连接,采用旋转扣件,剪力撑的纵向连接采用旋转扣件,不用对接扣件,所有扣件的紧固都要符合要求,安装扣件使所有的开口都要向外。 搭设脚手架时,每完成一步都要及时校正立竿的垂直度,大小横杆的标高和水平度,使脚手架的步距、行距排距上下始终保持一致。 4、脚手架与建筑物结构的连接节点的处理

落地脚手架施工方案

目录 一、工程概况 二、施工部署 三、构造要求 四、安全防护措施 五、脚手架的搭设及拆除施工工艺 六、安全施工技术措施 七、文明施工要求 八、脚手架计算

脚手架施工方案 一、工程概况:本工程为鄂尔多斯机场改扩建工程停车库,位 于内蒙古自治区鄂尔多斯市伊金霍洛旗布尔台乡境内,与新建航站 楼相邻,建筑面积约3.26万平方米。建筑物地上一层,主体采用 钢筋混凝土框架结构,结构找破,板顶至地坪最高 6.0米,最低 4.0米. 二、施工部署: 1、安全防护领导小组: 安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明现场”、“示范工地”的根本要求。为此项目部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下: 组长:高庆杰——负责协调工作 副组长:杨建国——安全方案编制、技术交底、现场安全检查组员:甲武青——现场安全技术协调、安全检查 李志飞、贾磊、杨皋——现场施工技术、质量检查 2、结合本工程结构形式、实际施工特点,建筑物四周搭设落地式、全封闭的扣件式双排钢管脚手架。即用于结构施工同时兼做安全防护。 脚手架立杆距结构外沿0.35m,排距(横距)为 1.2m,柱距为 1.5m,大横杆步距为1.5m 三、构造要求及技术措施:

1、地基处理: 基础回填土采用素土分层夯实,压实度经试验≥93%。四周外脚 手架以夯实后的回填土作为基础,所有的基础必须平整。基础上、 底座下设置垫板,其厚度不小于5㎝,布设必须平稳,不得悬空。 并在四周距脚手架外立杆50㎝处设一浅排水沟,在建筑物四角做四 个蓄水坑,使雨水等通过排水沟流入蓄水坑。 2、立杆: 脚手架外立杆顶端高出结构檐口上皮 1.8m,内立杆低于结构檐口0.5m。 立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50㎝;各接头中间距主接点的距离不大于60㎝。 3、大横杆: 大横杆置于小横杆之下,在立杆的内侧,用直角扣件与立杆扣紧;其长度大于3跨、不小于6m,同一步大横杆四周要交圈。 大横杆采用对接扣件连接,其接头交错布置,不在同步、同跨内。相邻接头水平距离不小于50㎝,各接头距立柱的距离不大于50㎝。 4、小横杆: 每一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15㎝。小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的

外墙脚手架施工方案完整版

里仁花园三期一标段工程 外墙脚手架施工方案 一、工程概况本工程为里仁花园三期一标段工程,由三幢26 层加阁楼的高层住宅 (46~48#),以及总体地下室组成,总计建筑面积为95139m2。本工程结构类型为框架剪力墙结构,结构层高3.05m,单层建筑面积为809m2,结构总长为50.34m,宽为19.14m,总建筑高度为89.65m,外架搭设高度自-1.75m起(地下室汽车库顶板面标高)。 二、外架选型 1、从-1.75m至八层楼面(+21.35m)准备搭设落地式双排脚手架,步距h=1.8m,纵距la=1.6m,横距lb=1.2m,连墙件为二步三跨用直角扣件及短钢管与墙体拉结,外侧用密目式安全网全封闭,工作面用脚手片满铺。 2、从标高+21.35楼面开始每隔七层即+21.35m、+42.7m、+64.05m 用型钢悬挑一次,每挑共21.35m,步距h=1.8m,纵距la=1.5m,横距分别为lb=0.85m,共13排。 三、外架施工要求 1 、材料要求 1.1 钢管为?48X 3.5,表面锈蚀程度不应大于0.5mm钢管弯曲程度不大于3mm/M 若超出规定,不得使用。 1.2 扣件应用锻铸铁制成,不得有裂缝,出现滑丝等缺陷。 1.3 脚手板采用竹笆脚手板,主筋不得缺少或断裂。 1.4 建筑用密目式安全网应符合有关规定,并有许可证及合格证方可使用。 2 、构造要求 2.1 水平杆 2.1.1 纵向水平杆宜设置在立杆内侧,长度不宜小于3跨。 2.1.2 水平杆应采用对接,对接接头应交错布置,即相邻两根接头不宜设置在同步同 跨内;不同步或不同跨两个相邻接头在水平位置错开不小于500mm若搭接,贝U搭接长度不小于1M且用三个扣件固定,端部离扣件100mm 2.1.3 横水平杆离墙端挑出200mm外端伸出100mm 2.1.4 脚手板按其主筋垂直于纵向水平杆方向铺设,四角用铁丝固定于纵向水平杆上。 2.2 、立杆 2.2.1 脚手架必须设置扫地杆,其中纵向扫地杆采用直角扣件固定于距底座200mm 处 的立杆上,横向杆同样固定于紧靠纵向杆的立杆上。

外脚手架施工方案(修)

远航.未来城(青檀小区)27#楼工程 外 脚 手 架 施 工 方 案 编制人:郎广洲 编制单位:江苏九鼎环球建设科技集团有限公司 编制时间:二O一一年八月 一、编制依据: 1、设计图纸 2、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001) 3、建筑施工高处作业安全技术规范(JGJ80-91) 4、建筑施工安全检查标准(JGJ59-99) 二、工程概况: 本工程为远航未来城(青檀小区)27#楼工程,位于枣庄市华山路以东,文化路以南。本工程总建筑总面积为22266.48㎡,地下2层地上34层;建筑高度95.20米。建筑性质为居住建筑;建筑类别为一类;抗震设防度为7度;建筑耐火等级为二级;结构形式为钢筋砼框支剪力墙结构、筏板基础。本项目±0.00相当于黄河85绝对标高74.1米。 三、施工部署 根据工程实际施工特点,本工程采用落地式与悬挑式两种方案。地上共32层。四层以下为落地式脚手架, 四层以上用悬挑式脚手架,其中四层为一挑,挑八次。悬挑钢梁为18工字钢,间距1.5m,长度3.0m,此脚手架同时用于结构和装修施工及安全防护。本方案主要针对四层以上悬挑外脚手架的搭设。 脚手架搭设均采用双排单立杆,内立杆距建筑结构外沿300㎜,立杆横距1100㎜,纵距1500㎜,大横杆步距1800㎜。

脚手架材料: φ48×3.0钢管,无严重锈蚀,无开焊、顺直。 十字扣、回转扣、对接扣、丝口灵活完整,无裂缝。 φ18钢筋、18号工字钢、16号钢丝绳,卡扣、竹脚手板、密目安全网。 四、落地脚手架搭设方案 1、搭设准备 1.1 将搭设方案及构造要求进行技术交底。 1.2 对进场的槽钢、钢管、扣件、脚手板进行检查验收,不合格产品禁止使用;并将其分类堆码整齐,便于取用。 1.3 脚手架落在悬挑槽钢梁上。 2、构造要求及操作工艺: 2.1 脚手架设计尺寸:立杆纵向间距1500,横向间距1100,纵向步距1800,小横杆横向水平间距750。 2.2搭设工艺流程:铺操作板摆放扫地杆逐根立立杆随即与扫地杆连接安装扫地小横杆并与立杆或与扫地杆连接扣紧安装第一步大横杆与各立杆连接扣紧安第一步小横杆铺设脚手板,设置防护栏杆,挂安全网。依次循环搭设,到第二步架时开始设置连接件,连接件间距 3.6×5.4米(二步三跨)。 2.2.1 脚手架从±0.000层板砼完成后,且其强度达到75%开始搭设,搭设进度与主体结构同步,一次搭设高度不应超过相邻墙体以上两步。 2.2.2 当搭至有连墙节点位置时,搭设完该处立杆及大小横杆后应马上搭设连墙件(第一道连墙点从第一步架顶开始设置)。 2.2.3 按每三层满铺一层脚手板,操作层必须随层满铺,并张挂水平兜网。 2.3 基础要求 该脚手架落在楼层的预埋悬挑槽钢梁上,槽钢的质量必须符合国家质量标准,固定槽钢的预埋U型卡必须满足设计要求,有足够的锚固长度,如预埋位置现浇板无面筋,应在此处增加1M×1M的钢筋网片,规格同板负筋,槽钢安装时一定要保证其平整,结构表面应细致找平,避免产生扭曲变形,同时槽钢内侧每隔1米焊接一加劲肋(内立杆下部增加一道),采用直径22的钢筋头焊接。 2.4 立杆的搭设要求:

脚手架施工工艺

脚手架搭拆施工方案 1、施工准备 (1)钢管:应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定;新钢管应有产品质量合格证;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管外径偏差不得大于-0.5mm,壁厚偏差不得大于-0.5mm,端面切斜偏差不得大于1.7mm,钢管表面应刷防锈漆;旧钢管表面腐蚀深度不得大于0.5mm,超过规定的钢管不得使用。 (2)卡扣:采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定;旧卡扣使用前进行检查,不得有裂缝、变形,出现滑丝的螺栓必须更换;新、旧扣件必须刷好防锈漆。 (3)脚手板:采用4m长木脚手板;脚手板宽度不得小于200mm,厚度不小于50mm,两端应各设直径为4mm的镀锌钢丝箍两道;腐朽的脚手板不得使用。 (4)安全网、油漆。 (5)以上构配件经验收合格后分类堆放整齐、平稳,堆放场地不得积水。 2、脚手架的搭设及拆除 (1)脚手架搭设 1)工艺流程: 底座垫板安放纵向扫地杆立杆搭设 横向扫地杆纵向水平杆横向水平杆 连墙件、剪刀撑铺脚手板分层检查、验收 2)按要求进行定位放线;垫板(4m长、50厚脚手板)准确放置在定位线上。 3)扫地杆:纵向扫地杆采用直角扣件固定在距离底座200mm处的立杆上;横向扫地杆固定在紧靠纵向扫地杆下方的立杆上。 4)开始搭设立杆时,应每隔6跨搭设一道抛撑,直到连墙件安装完毕,架体稳定后根据实际情况拆除抛撑。 5)立杆接长除顶层相临立杆的对接扣件不得在同一高度内,错开距离不得500mm;各接头中心至主节点的距离不应大于500mm;立杆顶部高出女儿墙1m,
