2018年XXXXXX项目部职业健康安全和环境管理目标、指

标及管理方案

1 管理目标、指标

1.1项目部安全和环境管理目标。

在XXXXXX项目部2018年工程施工中,项目部将努力实现年度安全生产责任事故为零的目标,并保证实现以下安全生产目标:

全面贯彻执行集团公司“安全第一、预防为主、综合治理、持续改进”的安全生产方针,认真落实企业安全生产“责任制”和领导班子“一岗双责制”,强化企业安全主体责任,不发生较大生产安全险性事件,不发生重伤及以上等级生产安全责任事故,不发生重大机损、较大及以上等级的交通责任事故,不发生较大及以上等级火灾责任事故,不发生严重职业病危害责任事故,架子队、分包单位、劳务协作队伍入场把关和过程监管全部受控,年度事故起数及人员伤亡率均低于股份公司平均水平,常抓不懈搞好安全生产管理, 进一步提高安全生产管理总体水平,确保实现各项安全生产计划目标。

1.2项目部安全和环境管理指标

项目部依据业主和公司主管部门安全目标和控制指标的要求,施工事故案例与职业病统计资料和数据,以往施工经验和目前的施工技术条件,制定以下指标:

1.年度生产安全责任事故为 0。

2.年重伤率为 0,年轻伤率控制在0以下。

3.工程直接经济损失 50 万元以上的一般责任事故为 0,一次设备责任事故直接经济损失≤4 万元,工程和公务交通车等一般交通责任死亡事故为 0,污染责任事故直接经济损失≤2 万元,重大机损责任事故为 0。

4.火灾责任事故为 0。

5.严重职业病危害责任事故为 0。

6.全年较大生产安全险性事件为 0。

7.重大投诉和影响集团公司声誉的其他安全事件为 0。

8.隐患整改或防范措施落实率 100%,重大事故隐患挂牌督办率为 100%。

9.企业新员工、新进场作业(管理)人员安全培训率、合格率均为 100%。

10.安全三类人员、特种作业人员(职工)持证上岗率为 100%,特种设备安全运行取证率为

100%。

11.分包单位、劳务协作队伍安全生产受控率为 100%。

12.各单位安全生产信息平台上线运行率、数据录入率为 100%。

13.年度施工项目安全面不低于 99%。

14.管理体系持续有效运行,内、外审不出现严重不符合项。

2 管理方案

2.1 根据项目安全生产责任制,使每项安全工作均有人负责。

2.2 项目经理同各部室、专业工地签订安全生产责任书;同分包队伍签订安全健康与环境管理协议及消防、保卫协议,将安全责任层层落实,把安全生产作为考核各部门一把手业绩的重要依据。

2.3 加强对全体员工及特殊环境和特殊作业人员的健康管理。所有特殊作业员工进场前在当地医疗机构进行体检,身体不符合要求的禁止进场施工。与地方卫生检疫部门保持联系,抓好卫生防疫工作。加强对食品和饮用水源的定期检疫,作好传染病的防治工作。

2.4 强化职工的安全教育培训工作。设立安全教育室,购买部分安全教育书籍、声像教材,用形式多样化的教育方式,提高安全教育质量、水平,提高全员的安全意识。

2.5 加强对安全技术措施的管理,每项作业前对可能存在的危险因素进行分析评价,制定控制措施、从交底、实施进行全过程管理。依靠科技进步,改进施工方法,从技术上保障施工安全。

2.6 推行安全设施标准化及材料定置化管理,切实做到安全设施符合业主及公司标准化管理要求及材料堆放定置化,将施工场地进行功能区划分,各功能区的安全设施、机具设备、材料实行标准化、定置化管理。

2.7 开展“安全生产月”等活动,营造一个学和谐、整洁、积极向上的安全文明施工良好氛围,充分发挥各单位搞好安全文明施工的积极性、创造性和主动性,有力推动现场安全文明施工管理。

2.8 根据工程进度,对作业中的危险点、危险源,按照“安全性评价法”进行全面的辨识工作,确定控制风险的最佳方案,并将工作细化到具体的部门。定期对相关部门的工作跟踪检查,保证措施执行到位。

2.9 项目部每季召开一次安全管理委员会会议(安委会),研讨存在的安全问题布置工作重点。每月召开一次安全分析会,分析研讨安全工作,布置下月工作重点。安全部每周五组织召开一次安全专职人员会议,解决现场存在的具体问题、布置工作,实施动态管理。

2.10安全体系管理,根据现场施工进度,项目部继续发布、升版安健环管理程序,保持管理

程序的有效性和持续性;按照各专业施工进展,配置足额的专职安全管理人员。

2.11 从资质审查、教育培训、现场监督等方面搞好对分包队伍的安全管理工作。安全部和合约部对安全资质审查和教育培训负责,对未经资质审查(或资质审查不合格者)的施工队伍和未取得上岗资格的施工人员,工程部不得安排施工。

2.12 加强安全监督管理。为确保工程安全管理,现场安全专职安全员要认真履行本岗位安全职责,保证施工人员的行为规范。安全部对现场安全管理各项制度的落实进行监督、检查。各专业工地、施工队安全员直接负责本专业的安全管理和安全监督工作;施工高峰时组织现场安全监督执法队伍,认真查处“三违”现象,规范施工人员的作业行为,发现并处理安全隐患,推行违章曝光制度,制作曝光栏,布置在项目部办公大厅,每半月进行一次公开曝光(必要的时候周安全网络会上进行幻灯片违章曝光),达到警示和鞭策的目的,使现场始终处于受控状态。

2.13 加强特种作业人员管理,保证特种作业安全。对其操作证进行动态管理,不合格的人员,进行清场处理,安监人员不定期对特种作业证现场进行抽查;不合格人员及时进行岗位调整。

2.14高空作业的安全管理,项目施工机组移交,交叉作业、高处作业、临边作业较多,项目部将全力确保安全设施的投入和安全管理人员到位,继续加强安全培训和安全监督,认真执行班前交底和安全学习日活动,确保不合格人员不进场、不合格设施不使用;通过项目部、专业公司、班组三级安全管理人员实施全过程、全天候安全监督。

2.15大型机械、大件吊装的安全管理;安全管理工作重点做好大型机械的防风、防碰撞措施和机械安拆过程的安全监督,加强机械操作人员和起重指挥人员的安全培训,为起重指挥人员配置专用指挥标志、专用对讲机等。

2.16消防管理;消防管理重点坚持动火作业审批和日常检查,加强现场监督易燃等危化品的使用和存放,严格限制存放数量和周期,落实分部试运、及整套启动系统消防设施,对消防设施和消防器材进行定期检查和更换。

2.17交通管理,针对不同季节、不同道路情况,讲解安全行车注意事项以及发生事故后,如何进行处理;综合办公室对机动车辆每月有组织地进行一次全面检查,发现问题及时解决,确保行车安全。

2.18 制定重大事件应急处理、救援预案并定期演习,严格执行。发生事件能够及时做出反应,将事件损失减至最小。发生一般安全事件,项目部依照“四不放过”原则,对事件进行分析处理,并在三日内将事件的情况书面报上级部门;如发生重伤及以上事件,项目部迅速采取应急措施,保护现场抢救伤员和财产,并尽快通知上级部门,由公司组织召开事件分析会,查明事件原因,制定具体的防范措施,并报上级主管部门。发生重大安全事件,项目经理及安全部要以最快方式

通知上级主管部门,按“四不放过”原则,配合上级部门做好事件的调查分析及处理工作,按国家有关规定填写事件及处理报告。

2.19 文明施工是安全施工的基础,工程部主管,安全部监督。为此,每个单位工程开工前,认真对施工现场文明施工、安全设施进行策划,并认真实施,对重点施工区域专人负责,明确责任,定期检查,奖罚分明。在动态施工下,以可靠的安全设施和良好的文明施工环境,保证安全目标的顺利实现。

3现场安全保证措施

3.1 安全施工措施、方案的编制与执行

(1) 技术人员在编制具体的分项、分部工程施工方案时, 要结合工程施工特点,进行危害辨识、危险评价,对风险值较大的重大危险的风险因素和重要环境因素,进行重点预防和控制。涉及到的分项工程在作业指导书中须列出清单并提出预防与控制措施。安全施工措施必须具有针对性,可操作性,可靠性。

(2) 重大分部分项施工工程、重要施工工序、特殊作业必须办理安全施工作业票。严格技术交底,交底与接受交底人双方签字确认。施工人员严格按照作业指导书进行施工,未经批准,不得擅自更改措施。项目部各部门要严格审批。

(3) 对达到一定规模的危险性较大的分部分项工程应编制专项施工方案。对超过一定规模的危险性较大的分部分项工程专项施工方案,组织专家进行论证、审查。危险性较大的专项施工方案编制、审核、批准、备案应规范,作业前应对参与施工作业的员工进行交底,并设专人现场监督。

3.2 安全设施标准化管理

项目部保证安全设施投入,加强安全防护,实施以下标准化安全设施,使现场具备完善的安全文明施工条件。拆除安全设施时,必须经过书面批准,并采取临时防护措施,施工完后及时恢复并报告批准人。

(1)脚手架搭拆与使用标准化

①对于脚手架的管理,实行脚手架搭拆审批单制度,使用时间在三天以上的须经审批。

②对于承重式脚手架,进行相应的设计工作,须由专人管理,专业施工人员搭设。搭设应满足脚手管定制尺寸、间距标准、搭设牢固、脚手板铺满、绑扎牢靠、双道防护栏杆、有上下梯档、挡脚板的要求。

③脚手架的使用实行挂牌制。标明:搭设单位、使用单位、责任人、使用地点、验收人、使用时间等。

④凡搭设高度在9m以上的脚手架,必须搭设供施工人员上下的正式步道,步道应有防滑措施,脚手架外侧设防护立网。

(2)孔洞盖板、临时栏杆标准化

①对于临边作业或洞口作业,在正式防护设施未投入前,根据场地特点制作并装设标准化孔洞盖板或栏杆。

②现场小于800mm的孔洞采用标准化盖板,大于800mm的孔洞或沟道采用围栏围护,挂警示牌。

③在沟道上作为通道使用的盖板,必须是不可移动式,沟深超过两米和高空超过2m的加装栏杆扶手,且要保证坚实可靠。

(3)安全警示标准化

①现场的安全警示牌统一制作、统一格式。对于不安全的地方,采取先有警示牌再有防护设施的双保险的防范措施。

②对于危险作业划定危险作业区域,外侧设置标准的安全警戒绳和安全警示牌。

③在各种施工机械上布置规范的安全操作规程。

(4)安全防护用品、用具标准化.

①各层平台设置安全平网,不超过二层铺设安全平网。

②对于临边作业,根据作业需要设防护立网。

③凡是高处作业暂用的临时通道或钢梁,必须设有手扶水平安全绳。安全绳的选用,根据使用者的最大动荷载乘以相应有安全系数确定。

④根据高处作业需要,按用途、承载力、使用部位做出标准形式的走台托架,使用者可根据需要进行合理选择。

⑤高处交叉作业区等人员集中区设置防护棚(安全通道)。

⑥为高处作业人员配备攀登自锁器、速差自控器,制作标准爬梯供人员垂直攀登。

⑦土建施工超过4米的高处作业搭设脚手架铺设安全网,作业面临边外侧挂密目网、安全网。

(5)小型工具标准化

①对小型工具实行标准管理。

(6)高处作业安全设施标准化

①在高空作业集中区设置垃圾、废料箱,满足高处作业文明施工的需要。搭设安全通道,保证施工人员通行安全。

②制作标准化气瓶托架(笼),规范对于现场存放的各类气瓶的管理。

③现场临时用电标准化

按照现场施工用电布置需要,在现场布置公司标准化二级箱,项目部专人负责二级箱的日常维护管理,临时供电符合一机一闸一保护及三项五线制要求,二级箱下设三级箱及线轴,三级箱由各用电单位负责日常管理,临时供电的布置及使用符合业主及项目部现场用电管理制度要求。过道电缆、焊把线、氧气、乙炔带设置过道槽盒。

(7)其他

①在生活区设置垃圾箱,办公区域设置的垃圾箱分可回收和不可回收。

②在现场砌筑垃圾池、废料池。

③在现场施工人员集中地方设置吸烟室,禁止流动吸烟。

④夏季在现场设置饮水点,做好防暑降温工作。

3.3 大型施工机械管理

大型施工机械安全事关全局。建立大型施工机械“准用证”管理制度和特种作业人员培训取证管理制度。起重机械只有经国家安全技术检验机构检验合格,并取得国家政府部门颁发的“安全准用证”方可投入使用。特种作业人员只有经安全技术培训、考核合格,取得“特种作业人员安全操作证”方可上岗。制定严密的安装、拆卸措施,保证作业的安全;实行机械管理的“三定”原则,大型机械实行机长负责制,认真执行操作规程,做好使用、维护保养和修理记录;加强安全检查,及时发现处理隐患,确保机械安全。

3.4 高处作业管理

(1)进行身体检查,保证作业人员的身体条件符合作业要求。

(2)加强个体防护,为施工人员配备高空作业防护用品(如:防滑鞋、安全带、攀登自锁器、速差自控器等)防止高空坠落。

(3)安全防护设施的架设及时跟上施工进度(如:安全网的敷设;各类梯子、平台、栏杆的架设;高处作业水平扶手绳、钢架柱头拖架等)。

(4)加强对高处作业场所使用各类工、器具的管理,采取系绳保护、配备工具袋、设置废料箱等,严禁高处抛扔物件行为。

(5)避免和减少交叉施工,确实无法避免的要制订安全防护措施,并有效实施后,方可施工,高处垂直交叉作业必须搭设可靠的隔离设施。对高处作业进行重点监督,发现问题及时处理。

3.5 起重作业和安全工器具管理

根据工程的结构特点,必须加强吊装作业的安全管理。

(1)采取定期培训,合格后持证上岗等措施,保证作业人员(起重作业人员、吊车司机)的安

全素质达到要求。

(2)加强机械日常的检查维护工作,保证吊装机械可靠运行。

(3)针对具体的作业项目,结合现场实际情况,制定相应的作业措施,保证吊装方案的科学合理。

(4)强化安全检查工作,起吊前对索具及吊点进行严格检查,保证吊装索具及吊点的安全可靠。

(5)采取设置安全通道及安全隔离设施等措施,保证与吊装作业相交叉的施工人员的安全。

(6)使用国家标准规定的起重指挥信号、手势和旗语,使用对讲机指挥的机械其对讲机应使用指定的频率与频道。

(7)起重机械应标明最大起重量,悬挂安全操作规程,安装、拆除、操作、管理人员必须持有合法资格证件。

(8)轨道式起重机的基础和轨道、独立接地网必须符合安全要求。

(9)起重作业要严格执行“十不吊”。起重钢丝绳在棱角处必须采取可靠的保护措施,千斤绳不得打扭、绞使用。

(10)钢丝绳、吊钩、滑轮、安全装置及安全工器具管理要严格按照《电力安全工器具试验规程》开展试验,检查和保养,使用过程中建立台帐,定期检查,严格报废标准。

3.6 施工电源、施工用电管线管理

(1)现场的施工用电由工程部根据工程要求作总体布置,地埋电缆保证埋深符合安全要求。

(2)安全部及临时用电管理单位严格监督检查,严防私拉乱接等违章用电现象的发生,对施工用电实行规范管理。

(3)加强雨季施工的安全用电管理:对于地处低洼地段的变配电装置要进行垫高处理,防止水淹;选用防雨型各种室外变、配电装置和用电设备;对于漏电保护装置要进行检查,发现问题及时处理;对于高大机械及其建筑物应作好防雷工作;对于电动工具要加强检查维护工作;施工人员正确使用劳动保护用品。

(4)现场施工用电,根据整个工程的需要进行总体考虑,合理安排各盘、柜的位置。施工供电采用以电缆为主的供电方式,电缆采用直埋、悬挂方式,电缆埋设沿途做好标记,并有详细的配电系统图。各类电源盘的引出线采用明线并尽可能的成束布置。电源线过道路加装防护套管。

(5)现场照明及生活用电,采取架设三相五线低压架空线路方式,进行分区控制。

(6)系统接地:在组合场及电动工具集中使用区设接地网,各配电盘柜外壳、电动机械外壳、施工机械轨道,按不同的安全要求接地。

3.7 焊接作业管理

(1)遵守焊接安全规定,严禁在带压的设备和盛装过油脂与可燃气体的容器上进行焊接工作,严禁在易燃材料附近及上方进行焊接工作。

(2)各类气瓶使用符合安全要求,固定设施牢靠、美观。

(3)火焊皮管不得妨碍通道,下班后及时收回。

(4)现场使用瓶装氧气、乙炔。

3.8 一般危险性作业管理

(1)进入坑井、孔洞、地下、潮湿地点作业,必须使用行灯照明,并做好防止缺氧窒息措施。

(2)拆除作业、吊装作业、等危险作业场所应有醒目的警戒、警告标志,夜间使用自激闪光灯作警告标志,并有专人监护。

(3)坑井、孔洞、陡坎、土方开挖区设围栏、盖板,并有明显标志,易燃易爆品应单独存放。

3.9 土方开挖管理

(1)土方开挖应有合理的弃土方案和防塌方措施,施工现场设置“防止塌方”标志,并保证道路畅通。

(2)拉运土方的车辆应有措施保证不散落造成对路面的污染,如有少量散落,应按照谁拉土,谁就得负责将散落的土块清扫干净的办法执行,违者按规定给予处罚。

3.10 季节性施工安全

(1)夏季安全施工措施

夏季高温,所以在夏季施工中应做好:防暑降温防雷击及防触电工作。

①防暑降温措施

a..根据工程情况,结合气候条件,对工作时间进行合理调整。

b.露天作业集中地点,搭设遮阳棚,供施工人员休息使用。

c.现场设供水处,为施工人员提供饮水服务。

d.为施工人员提供防暑药品。

②防汛措施

a.汛期来临前,项目部成立防汛领导小组,各专业班组外协队现场成立防汛队伍,并设值班电话24小时值班,保证防汛组织的健全及快速反应能力。

b.备齐各类防洪物资,做到有备无患。

c.对各类现场存放的物资进行垫高处理,检查各类排洪沟道,保证其畅通。

d.对于基础开挖施工,在基础四周坑边1--1.5米处设高0.3米、宽0.4米的土坎,人工就地取土筑成,防止雨水流入。

③防雷击及防触电措施

a.雨季来临前,对施工及生活用电源盘、电气设备的金属外壳的接地,大型吊车的轨道等接地装置,进行全面的检查测试,不合安全要求的进行及时处理,并做好检查处理记录备查。

b.雷雨季来临前,对存放易燃、易爆物品库区的防雷装置(避雷针)进行全面检查测试,不合要求的进行及时处理,保证避雷设施的可靠性。

c.加强对电动工具的绝缘及漏电保护器可靠性的检查工作,对发现问题的电动工具及漏电保护器及时予以更换及维修处理。

⑵冬季施工安全措施

冬季气温较低,霜雪天气较多,所以在冬季施工中应做好防寒、防冻及防滑工作。

①防寒、防冻措施

a.冬季施工前,尽量不安排冬季不宜施工的工程项目(如:混凝土、回填土、合金材料的焊接)。

b.混凝土施工或大体积混凝土施工,应进行热量计算,要采取保温覆盖、混凝土中掺防冻剂、减少用水量等一系列综合措施,保证混凝土的浇筑质量。要利用先进的电子测温仪,监控混凝土的内部温度,通过增减保温层厚度来控制混凝土内部温度。保温材料的使用要考虑防火要求,可使用隔热性能良好的岩棉被。

c.对于有温度要求的设备,在入冬前根据不同的要求分类存放于保温的库房内,库房内加装采暖装置,并设专人监测温度。

d.施工机械及汽车的水箱应予以保温。停用后,无防冻液的水箱应将水放尽。如果油箱或容器内的油料发生冻结,应采用热水或蒸汽化冻,严禁用火烘烤。

e.入冬前,对消防器具进行全面检查,重点检查消防设施的保温防冻措施的落实情况,不符合要求的及时处理。

f.现场设取暖休息室。

g.为施工人员配备齐全的个人防护用品。

h.加强机械材质性能的预防性检查和检测。

②防滑措施

a.对于现场道路上的积水、积雪及时清除。

b.及时清除脚手架、跳板、钢架和走道上的霜雪,必要时用草袋等防滑物铺垫。

c.为施工人员配备防滑鞋等防滑用品。

3.11 防风措施

⑴对于大型起重机械,根据不同的吊车类型,配齐“止车挡、铁鞋、夹轨器、锚固点、揽风绳”等防风设施。每天工作完成后,保证这些设施立即投用。对于大型机械,其停放方向还要考虑不同季节风向的影响。

⑵如遇大风,大型机械不能撤出时应拉闸限电,固定行走部位,防止大风把机械设备吹倒。

⑶六级及以上大风严禁从事露天高处作业。

⑷使用防腐、防水材料的施工,必须注意风沙对其施工质量的影响;室内粉刷施工应在墙面、窗口封闭后进行。

⑸原材料、半成品在施工现场的堆放应考虑大风的影响,特别是松散材料(如:墙板、薄板材料),要尽可能减少在施工现场的存放量,存放地点及存放方式要有防风考虑。

3.12 职业健康和环境保护管理

(1)严禁未成年人从事现场施工作业。

(2)员工食堂与食品间应符合卫生防疫要求,定期对饮用水及饮食卫生进行检查,预防肠道疾病的发生,同时应严防食物中毒。

(3)员工宿舍应制订专项管理措施,应有良好的居住条件,并保持通风与干净整洁。

(4)对从事有毒有害作业的人员定期进行身体健康检查,建立体检档案。施工作业面设通风设备,并设监护人。

(5)对污染性液体排放的管理

污染性液体主要包括:生产及生活污水、酸洗时产生的废液、分步试运使用的酸碱等化学药液。

对于生产及生活污水的处理,主要采用设沉淀池的方法,各类污水要经其处理达标后排放。

(6)对噪声的管理

对于噪声的管理,主要是指对施工期间所产生噪声的控制。在施工时噪声达到规定要求,减少对周围居民生活的干扰。另外,采取吸声、隔声、隔振等相关措施,进一步降低噪声。所有在正当工作时间(上午8点~晚上10点)以外,节假日施工或有可能影响

3.13 消防、保卫与交通安全管理

项目部成立由项目经理为组长,总工、副经理为副组长,各部室、专业班组、施工队队长组成的消防、保卫安全领导小组,确定逐级消防安全责任,具体负责项目部消防、保卫安全。

XXXXXX项目部消防、保卫领导小组

组长:吴万辉

副组长:马嵩王小军

成员:卢凤伟李彬彬杨大盛宋诗俊殷立明丁凯宋德耘彭伟各专业工地主任、施工队负责人(名单略)

项目部消防、保卫领导小组组长与各外协队签订《消防、保卫责任承包协议书》,并严格考核实施。

(1)各单位必须健全消防、保卫网络,执行项目部消防、保卫管理制度。

(2)开展消防、保卫、交通安全知识教育与培训,提高全员消防、保卫、交通安全意识与技能。

(3)建立并严格执行动火管理制度,现场严禁生火取暖。

(4)现场治安保卫工作,严格按照项目部治安保卫制度执行。

3.14 工作时间要求

严禁单人夜间加班。必须做到:凡是有人工作的地方,必须要有安全设施;凡是有人工作的地方,必须要有人监督。

3.15 防火安全保证措施

(1)严格按照安全上的有关要求对易燃物品库进行科学规划、合理布置。加强对易燃物品在保存、发放和使用中的安全管理。

(2)根据现场实际情况,合理布置消防设施及器具,专职消防人员定期检验各种消防设施,确保其使用的可靠性。

(3)重点防火部位如:木工房、配电间、电缆夹层、电子间、汽机房油循环等,设专人负责,并对其进行重点监控。

(4)认真执行“防火作业安全管理制度”,由专职管理和消防人员进行经常性的消防安全检查,组织有关人员进行定期防爆、防火检查,及时消除事故隐患。

(5)对于现场易燃区施工,严格动火作业票制度,现场设置隔离区并配备相应的消防器材,设立安全监护人;高处电、火焊作业采取防止焊花下落的措施。

3.16 应急管理

(1)应急预案与演练:项目部结合工程进展做好应急准备和应急响应工作,严格执行项目部《应急预案》,对有可能发生的突发事件以及无法抗拒的灾害进行预防控制,并根据《应急预案》的专业特征,组织专业人员进行应急演习。

(2)应急资源:应急资源是针对应急预案要求配置的,含车辆、材料、工具、人员、资金、

通讯手段等。应急资源的管理要求始终处于备用状态,按性质不同归口不同救援部门掌管。

(3)紧急联络与救护体制:施工现场应建立消防和救护紧急联络体制。具体含各种应急小组和管理网络、通讯手段等,如消防小组、医疗救护小组、防汛小组、治安保卫办公室,火警电话、交通报警电话、安全事故紧急通报电话、医疗救护电话等。建立的紧急联络与救护体制内容要求宣传到每位员工。

为确保玖盛源项目顺利进行,人员、机械、财产免受损失,针对现场施工特点,对可能发生的安全事故,如:火灾、触电、高空坠物、机械伤害、交通事故、天气因素等潜在事故。项目部根据本工程实际情况,特制定应急预案。

(4)应急领导小组及组织机构

①成立以项目部经理吴万辉为首的应急领导小组

职责分工:

组长统一布置,统一协调负责指挥现场抢险工作;

马嵩副组长协调组员参加一线抢险工作,并协调对外工作联系;彭伟负责机械设备的统一调配;

卢凤伟、李彬彬、杨大盛负责做好事故现场的保护;

郑福旭负责抢险物资的购买和发放;

金广宝负责后勤保障。

②应急队人员组成:

组长:吴万辉

副组长:马嵩

组员:卢凤伟李彬彬杨大盛郑福旭金广宝彭伟等及相关专业工地(班组)人员组成。

③应急求助单位

公安:110

火警:119

医疗救护:120

柳河县医院:(0435)7214018(急救)

④应急设备:

a.指挥车两辆

b.现场消防设施:4kg干粉灭火器30具。

(5)应急响应程序:

项目部根据火灾、触电、高空坠落、机械伤害、交通事故、食物中毒、天气因素等重大危险源,为保障人员和物资财产免受损失,根据本工程实际情况编制综合应急预案。

①火灾事故响应程序:

当火灾发生后,现场主管施工人员一边组织扑救,一边立刻拨打火警报警电话119并详细报告火情大小,发生地点、着火部位,何种燃烧物品等情况。

a. 现场人员紧急通知值班员和应急领导小组,应急领导小组立刻组织其他应急响应人员,实施火灾扑救和人员救助准备工作。应急领导小组到达现场后,统一指挥火灾扑救工作。

b.利用现场现有的消防器材进行灭火,组织相关人员抢救人员、物资并紧急疏散现场无关人员。

c. 响应结束后队长应集合队伍清点人员。

d.认真巡查现场是否还遗留火种,防止死灰复燃。

e.指派专人划定警戒线保护事故现场,协助公司或地方部门事故原因的调查。

f.重新配置足够的消防器材。

g.对应急预案进行分析,提出改进意见。

②触电事故响应程序:

a.当触电事故发生时,发现人员立即拉断电闸,将触电人员脱离电源。打电话到120详细报告事故发生地点、何种事故、伤员病情。

b.通知应急领导小组,并报告事故详情。

c.应急领导小组立刻组织施工管理人员和电工实施抢救工作,同时派车辆迅速将触电人员送往就近医院。

d.特别注意:在项目部有车辆的情况下,不必等120急救车到现场救人。

e.指派专人划定警戒线保护事故现场,协助公司或地方部门对事故原因进行调查。

f.对应急预案进行分析,提出改进意见。

③施工坠物响应程序

a.当事故发生后,发现人员应立即将受伤人移至安全地带,根据伤势情况通知应急领导小组,同时拨打急救电话120,详细报告事故发生地点、伤员病情。

b.应急领导小组立刻组织实施抢救工作,同时派车辆迅速将受伤人员送往就近医院。

c.特别注意:在项目部有车辆的情况下,不必等120急救车到现场救人。

d.派专人划定警戒线保护事故现场,协助公司或地方部门对事故原因进行调查。

e.对应急预案进行分析,提出改进意见。

④交通事故响应程序

a.当事故发生后,司机或随车人员立刻拨打当地交通报警台电话122,详细报告事故地点,如有人员受伤,拨打当地急救电话120,并依照医院医生的医嘱进行简单的护理。

b.司机或随车人员向应急领导小组详细报告事故性质、随车人员的安全和机损情况及已经采取的措施。

c.应急领导小组根据事故情况组织应急人员和必要的物资(如绳索、撬杠、铁锹、手电、急救医药等)赶赴现场参加救援。

d.专人划定警戒线保护事故现场,协助公司或地方部门对事故原因进行调查。

e.对应急预案进行分析,提出改进意见。

⑤食物中毒响应程序:

a.员工发现头昏、腹泻、呕吐时应立即并立即报告应急领导小组。

b.患者立即送往柳河县医院,同时拨打医院电话报告患者病情。

c.封存食堂食物等相关物品。

d.协助有关单位调查取证。

e.对应急预案进行分析,提出改进意见。

⑥防风、防汛响应程序:

a.在接到上级机关和气象部门有关大风、暴雨等极端灾害天气预警紧急通知后应立即组织人员做好准备。

b.安排专人和车辆监视天气变化。

c.项目部应急领导小组及工程管理主管人员,组织车辆,立刻准备疏散现场施工人员及在建工程的设备物资和材料。

d.指派专人划定警戒线保护事故现场,协助公司或地方部门对事故损失做出评估。

e.对应急预案进行分析,提出改进意见。

公司环境、职业健康安全管理实施方案

编号:SM-ZD-98013 公司环境、职业健康安全 管理实施方案 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

公司环境、职业健康安全管理实施 方案 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 一、指导思想 为贯彻GB/T-24001、GB/T28001-2001标准,依法做好三标一体化管理工作,完善制度,构建环境、职业健康安全管理生长效机制,以实现杜绝重大安全事故和重大环境污染事故为目的,提高全体员工安全和环保意识为宗旨。 二、环境、职业健康安全管理方针 环境、职业健康安全管理方针(三标一体化)科学管理、持续改进、争创一流。 三、环境、职业健康安全管理目标 (一)环境目标 实现水、气、声、渣及其他污染物达标排放和不发生重大环 境污染事故。

(二)职业健康安全目标 1、安全生产实现人身伤亡、重大火灾和重大交通事故“三为零”;千人负伤率小于3‰; 2、现场安全文明施工达标合格率100%; 3、职业健康体检率100%; 4、危险源辨识与风险控制率100%。 四、组织机构的设置 环境、职业健康安全管理组织机构示意图 五、职责分工 (一)总经理 负责重要环境因素和重大危险源的应急准备和响应的总指挥。 (二)管理者代表 负责组织建立、实施环境、职业健康安全管理目标指标考核进行情况和改进需求总负责人。 (三)安全科负责环境因素的特殊气候引起的狂风、暴

职业健康安全管理实施方案

有限公司 职 业 健 康 安 全 管 理 方 案

职业健康安全管理方案 一、编制依据: 1、GB/T28001-2011《职业健康安全管理体系、规范》 2、公司发布的体系管理手册和相应的程序文件; 3、国家、地方职业健康安全法律法规; 4、业主对职业健康安全的要求。 二、公司职业健康安全管理概况: 1、职业健康安全方针: 美化环境力创精品 遵章守法保障健康 持续改进顾客满意 2、职业健康安全目标: 杜绝职工因工死亡事故,严防重大爆炸、火灾和交通事故,年度负伤率控制在1‰内,防范职业病的发生。 三、作业危害辨识、风险评价 综合公司各项目的作业危害辨识及风险评价,本公司的重大危险源有:坍塌、物体打击、火灾、爆炸、机械伤害、触电、高空坠落、车辆伤害。 四、公司职业健康安全管理方案的实施 一)职责分工: A、总经理职责: 1、对公司的职业健康安全管理负全面的领导责任,负责贯彻执行国家和上级有关的政策、法规、标准和制度,确保建立、实施和保持一个有效的职业健康安全管理体系,以实现职业健康安全的方针和目标; 2、为职业健康安全目标和指标的建立、评审提供框架。 3、批准总体职业健康安全管理方案。 4、定期听取管理者代表的汇报并做出决策。 B、管理者代表职责:

1、负责公司职业健康安全管理方案的组织策划。 2、负责每季度向总经理汇报职业健康管理方案的实施情况。 3、负责管理方案实施所必需的资源配置。 4、了解管理方案的实施情况,并对存在的问题进行决策。 C、工程部职责: 负责配合项目经理部进行重大危险源识别、评价和策划,负责汇总各项目经理部、公司资源部、工会报来的3类危险源控制措施清单。负责编制公司年度职业健康安全管理方案。 配合项目经理部进行物资设备购买、存储、使用、管理等职责范围内的危险源辨识、风险评价和控制策划。 配合项目经理部进行交通、火灾、爆炸、危险品储存等重大危险源的辨识、风险评价和控制。 D、公司其他部室及项目经理部职责: 负责本单位职责范围内的危险源辨识、风险评价,制定控制措施。汇总本单位的3类危险源控制措施清单交工程部。 二)重大危险源管理方案

监理环境、职业健康安全管理方案说明

四川省天全河胜利水电站灾后恢复重建工程监理环境、职业健康安全管理方案 四川大桥水电咨询监理有限责任公司 四川省天全河胜利水电站灾后恢复重建工程监理部 2016年3月

1、编制依据和适用范围 1.1 《环境管理体系—规范及使用指南》GB/T 24001—2004; 1.2 《职业安全健康管理体系—规范》GB/T 28001—2001; 1.3公司相关的环境管理及职业安全健康管理文件; 1.4国家、行业或地方颁发的有关环境和职业健康安全的法律法规。 1.5适用于乐园水库枢纽工程和补水工程项目整个监理过程。 2、环境和职业健康安全管理体系 环境管理体系是主要是针对众多相关方和社会对环境保护的不断发展的需要而制定。 职业安全健康管理体系是服务于组织内部员工和其他相关方对生命健康及安全的需要,这种需要不是通过一种简单的合同、投诉形式向组织传达的,而是以政府法规要求的形式表达出来。因此,职业安全健康管理体系标准中,职业安全健康法律、法规的要求应贯穿其始末。有效的职业安全健康管理体系运行,是以法规为最低要求,不断的持续改进。 2.1方针及目标 公司的环境和职业健康安全方针: 预防污染,减少风险,遵规守法,绩效改进。 本项目的环境目标:控制、减少、避免监理过程中污染物的排放,对固体废弃物分类收集和处理,节约水、电;监督施工场地环保达标。

本项目职业安全健康目标:识别、控制监理服务过程中的危险源和风险,力争无工伤死亡、无交通死亡、无火灾事故和无重伤事故,轻伤频率控制在5‰以内;监督施工单位安全生产达标。 2.2 职能分配表 2.2.1项目监理部的组织架构如下: 2.2.2环境管理体系要求职能分配表

安全、环境、职业健康安全目标、指标及管理方案

安全/环境/职业健康安全目标、指标 及管理方案 项目部 年月日

安全、环境、职业健康安全管理体系目标、指标

一、编制依据 1、建设部JGJ59—99《建筑施工安全检查标准》; 2、省建委《福建省建筑施工安全检查实施细则》; 3.GB/T19000—2000 idt ISO9000:2000质量管理体系 4.GB/T19001—2000 idt ISO9001:2000质量管理体系要求 5.GB/T24001—2004idt ISO14001:2004《环境管理体系规范及使用指南》。 4.GB/T28001—2001《职业健康安全管理体系规范》标准公司环境/职业健康安全管理体系《手册》,《程序文件》 二、工程概况: 本工程建筑耐久等级均为二级,使用年限为50年,抗震设防烈度为7度,防火类别为一类,耐火等级为一级,地下防水等级为二级,屋面防水等级为二级。 三、管理目标: 1.污水排放符合国家和地方环保部门监测标准 2. 施工现场扬尘高度不超过围墙高度对外界不造成影响。 3. 创2011年度省级文明工地 4.劳动保护 5. 死亡事故为零,重伤事故为零,无重大机械伤害事故。一般轻伤事故率控制在15‰以下。 6.节能降耗

7.工程质量:合格创市优争省优 四、管理方案 4.1目标:本项目根据《中华人民共和国环境噪声污染防治办法》中工业企业厂界噪声标准取二类。 指标:施工场界噪声白天不超过70dB,夜间不超过55 dB 4.1.1方案措施: (1)施工现场周边设2米高的围墙。作好隔音降噪围档。 (2)施工前先向环保部门做申请;而后作好安民告示,对相关方的有关投诉作好接待工作,并由项目经理调查投诉原因并及时处理。 (3)现场易产生强噪音的电锯等机械设备搭设工作棚,四周进行封闭。工作棚内噪声最高值不超过85 dB,对操作人员配备耳塞等劳动保护用品。(4)合理安排施工工序,夜间10小时之后禁止从事易产生强噪声的作业。当地政府在特殊时期有特殊规定的应遵守当地政府的规定。 (5)大型施工机械(推土机、挖掘机、装载机)等在施工过程中设备状况保持良好,设备装有完好的消音装置。 (6)认真执行公司《污染物控制程序》及当地环保部门的有关规定。(7)根据程序文件的规定对场界噪声进行监测,并做好记录。 4.1.2完成时间 噪声在施工过程中得到有效控制并进行监测,施工全过程噪声控制符合要

职业健康安全方案

栖霞区丁家庄二期(含柳塘)地块保障性住房 职业健康安全方案 编制 审核 审批 中国建筑第二工程局有限公司(沪) 栖霞区丁家庄二期(含柳塘)保障性住房项目部 2015年5月10日

目录 1 工程概况............................................................................ (3) 2 安全生产组织保障............................................................................ .. (5) 3 安全生产责任............................................................................ .. (6) 4 安全目标管理............................................................................ .. (12) 5 安全生产策划............................................................................ .. (12) 6 安全生产技术管理............................................................................ (16) 7 安全生产教育培训及宣传活动 (19) 8 安全生产费用管理............................................................................ (22) 9 生产安全重要危险源分级管理 (23) 10 分包安全管理............................................................................ . (24) 11 劳动防护用品管理............................................................................ (24) 12 职业健康管理............................................................................ .. (25) 13 现场文明施工与安全防护............................................................................ (26) 14 机械设备管理............................................................................ .. (32) 15 施工现场临时用电管理............................................................................ . (35)

公司职业健康安全管理方案

北京燕山建兴建筑安装工程 有限公司 职业健康安全管理方案 编制: 审核: 批准: 日期:

1.目的 依据建设部职业健康安全方针,通过对职业健康安全管理运行过程进行策划,对存在的重大风险因素进行防控和管理,规范公司职业健康安全管理行为,提升管理水平,确保公司职业健康安全管理目标和指标的实现。 2.范围 适用于公司、项目部的职业健康安全体系运行过程的策划及实施管理,过程控制覆盖房建施工、管道安装。 3.术语和定义 引用GB/T28001-2001标准 4.相关文件 《中华人民共和国建筑法》 《中华人民共和国安全生产法》 《中华人民共和国消防法》 《化学危险品安全管理条例》 《机关、团体、企业、事业单位消防安全管理规定》 《国务院关于特大安全事故行政责任追究的规定》 5. 公司职业健康安全管理总目标 安全生产达标率100%;职工负伤事故频率控制在‰以下,其中重伤事故频率为零;重大伤亡事故为零,重大火灾、爆炸事故为零。 6.职业健康安全管理工作总要求 项目部在运行与活动的全过程中,要认真贯彻落实国家、地方及行业有关职业健康安全管理的法律、法规、标准、规范及有关管理要求;要严格遵照执行有关职业健康安全管理的具体要求及规章、制度和办法。 公司相关职能部门、项目部要分别履行管理职责,确保可以获得必要的资源和信息,促使管理体系能够得到有效运行,并得以持续改进。 办公、生活及施工生产区域的职业健康安全管理工作,要通过对危险源辨识、评价、采取相应的预防措施,制定相应的管理制度、办法或作业指导书,进行防控管理和运行过程控制,为员工及其他进入到现场的人员提供一个健康安全的环境。 7.策划 危险源辨识、风险评价、风险控制 项目部必须根据危险源辨识的原则、内容和方法,对本项目运行与活动中的危险因素进行全面

职业健康安全目标指标及管理方案

精心打造 胜利油田科研设施建设工程 职业健康安全目标、指标及管理方案 编制人: 审批人: 编制单位:胜利油田科研设施建设项目监理部 日期:二零一三年 1

环境和职业健康安全 目标、指标及管理方案 一、编制说明: 1、依据GB/T28001-2001《职业健康安全管理体系规范》、胜利油田胜利建设监理有限责任公司质量、环境、职业健康安全管理 体系文件《程序文件》及《管理手册》及危险源识别情况,编制项目职业健康安全目标、指标及管理方案。 2、本目标、指标及管理方案涉及职业健康安全重大危险源共8项,包括: ⑴高处坠落⑵触电⑶物体打击⑷坍塌⑸机械伤害⑹起重伤害⑺火灾⑻爆炸 3、本目标、指标及管理方案为项目总体控制方向,各职能部门、项目经理部为实现本目标、指标及管理方案,应依据局管理体 系文件及本文件的精神编制、实施有针对性的分目标、指标及管理方案,以确保项目目标、指标及管理方案的实现。 4、本目标、指标及管理方案由项目部编制审批。如出现不适合情况,由项目部进行修订。下一年度的目标、指标及管理方案将 根据本年度完成情况进行调整。 5、发生伤亡事故等紧急情况,按应急预案进行处理。 6、环境和职业健康安全管理目标: (1)伤亡控制指标: 1、杜绝重大火灾事故; 2

2、杜绝死亡、重伤事故; 3、杜绝重大机械事故; 4、杜绝急性中毒事故; 5、轻伤频率控制在12‰以内; (2)文明施工目标: 以“山东省省级安全生产文明施工示范化工地”为要求目标。 (3)环境目标 1、杜绝项目重大环境事故发生; 2、因噪声、扬尘、运输遗洒等环境污染问题造成的处罚投诉为零; 3、生产、生活污水排放符合地方标准; 4、节能、节耗,减少资源浪费。 二、管理方案(见后页) 3

项目环境和职业健康安全管理方案

环境和职业健康安全 管理方案

会签表 SC-04 名称:项目环境和职业健康安全管理方案编号:

目录 1编制说明 (1) 2环境因素和危险源识别与评价过程 (1) 3项目部环境和职业健康安全管理目标 (1) 4项目部环境和职业健康安全管理职责 (2) 5环境运行控制 (3) 5.1施工现场总体规划 (3) 5.2施工现场临时设施 (3) 5.3环境因素分级管理制度 (4) 6职业健康安全运行控制 (4) 6.1安全教育 (4) 6.2施工安全技术交底 (5) 6.3安全检查 (5) 6.4危险源分级管理制度 (5) 7重大环境因素和重大危险源专项管理方案 (5) 7.1防止施工噪声超标排放管理方案 (6) 7.2防止运输遗洒管理方案 (7) 7.3防止废水排放超标管理方案 (8) 7.4防止固体废弃物无序废弃管理方案 (9) 7.5防止化学品泄漏管理方案 (10) 7.6减少施工现场粉尘管理方案 (11) 7.7防止火灾发生管理方案 (12) 7.8防止触电事故发生管理方案 (13) 7.9完善安全防护用品管理方案 (14) 7.10防止塔吊、井架设备缺陷、违章作业管理方案 (15) 7.11防止标识缺陷引发安全事故管理方案........................................ 错误!未定义书签。

1编制说明 本工程建筑面积共……,……,上部……层,地下室……层。计划工期为……。目前,工程已进入施工阶段,因此,本方案亦将针对本工程施工全过程编制。 本工程涉及到的重要环境因素、重大危险源主要施工内容有:基础的土方、边坡支护等施工;基础、主体模板、钢筋、砼、脚手架、屋面、砌体、安装、装修等施工。 本工程涉及到的主要施工设备设施有:空压机、挖土机、塔吊、施工电梯、物料提升机、搅拌机、振动器、电锯、切割机、电锤、潜水泵、配电箱……。 本工程主要用到危险化学品有:氧气、乙炔、煤气、油漆、稀释剂、冷底子油、机油、防水涂料、砼外加剂、草酸……。 本工程地处……,周边居民住宅楼距离……,交通……。 2环境因素和危险源识别与评价过程 项目部根据工程的特点,按公司《环境和职业健康安全管理手册》中相关文件的要求,对项目的环境因素和危险源进行了识别和评价。经讨论,明确项目部的重要环境因素和重大危险源。 3项目部环境和职业健康安全管理目标 根据项目部的重要环境因素、重大危险源和公司环境和职业健康安全管理总目标,制定本项目部环境和职业健康安全管理目标,通过保证项目部目标的实现,确保整个公司环境和职业健康安全管理总目标的实现。 1)项目部环境管理目标 防止施工噪声超标排放。 防止运输遗洒。 防止废水排放超标。 防止固体废弃物无序废弃。 减少施工现场粉尘。 防止火灾发生。 2)项目部职业健康安全管理目标 负责任的重伤和死亡事故:无。 工伤频率:15‰以内。 公司季度安全文明施工检查:优良 防止化学品泄漏、气瓶爆炸。

职业健康安全管理体系目标指标

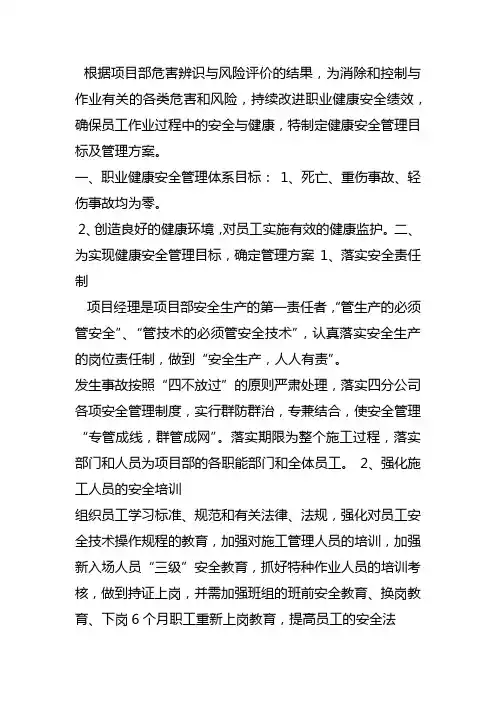

根据项目部危害辨识与风险评价的结果,为消除和控制与作业有关的各类危害和风险,持续改进职业健康安全绩效,确保员工作业过程中的安全与健康,特制定健康安全管理目标及管理方案。职业健康安全管理体系目标: 1、死亡、重伤事故、轻伤事故均为零。 2、创造良好的健康环境,对员工实施有效的健康监护。 二、为实现健康安全管理目标,确定管理方案 1、落实安全责任制 项目经理是项目部安全生产的第一责任者,“管生产的必须管安全”、“管技术的必须管安全技术”,认真落实安全生产的岗位责任制,做到“安全生产,人人有责”。 发生事故按照“四不放过”的原则严肃处理,落实四分公司各项安全管理制度,实行群防群治,专兼结合,使安全管理“专管成线,群管成网”。落实期限为整个施工过程,落实部门和人员为项目部的各职能部门和全体员工。 2、强化施工人员的安全培训 组织员工学习标准、规范和有关法律、法规,强化对员工安全技术操作规程的教育,加强对施工管理人员的培训,加强新入场人员“三级”安全教育,抓好特种作业人员的培训考核,做到持证上岗,并需加强班组的班前安全教育、换

岗教育、下岗6个月职工重新上岗教育,提高员工的安全法制意识,专业知识、专业技能、思想意识水平,要把安全培训教育工作贯穿落实在整个施工过程。 3、抓好安全技术措施的编制与落实 重点抓好专项安全技术措施的编制与落实,安全技术措施要保证其及时性、具有针对性和可操作性,并严格审批制度。本工程为四分公司确定的重点工程,所有管理人员要参与安技措施的编制并加强落实过程中的监督。落实时间为整个施工过程,落实部门为项目部,主管部门为四分公司工程管理科。 4、搞好监督检查 项目经理部执行周检,专职人员要做好巡回检查,对于施工用电、物料提升机与塔吊、施工机具等施工现场的安全防护设施与施工设备要及时履行验收手续,保证其使用的符合性。专、兼职安全人员要做好监督管理。落实时间为整个施工过程,落实部门为项目部,主管部门为四分公司工程管理科。 5专项管理方案附后

职业健康安全管理方案模板

职业健康安全管理 方案模板

绿地翠谷二期B组团15-27号楼 职业健康安全管理方案 01号1、重大危险源: 地基和基础工程施工的相关人员未经过技能培训、模板工程/钢筋工程/砼浇筑工程/桩基工程等无方案施工、现浇混凝土模板的支撑系统未设计计算、支撑模板的立柱材料及立柱底部垫板不符合规定、模板上施工荷载不满足设计和规范要求、未按规定进行安全检查和安全监护、灌注桩的成孔工艺未满足安全设计要求、桩的检验和承载力评定不能满足安全要求、脚手架不符合要求. 2、可能造成的事故:物体打击、机械伤害、高处坠落、坍塌和倒塌、职业病等。 3、职业健康安全目标:5级和4级危险源得到控制和消除,5级和4级危险源的整改率达到100%,合格率达到100%,杜绝重大安全事故,特殊工种人员持证上岗符合国家要求。 4、控制方法: a) 地基和基础施工的相关人员应按规定,持有效资格证件上岗; b) 地基和基础施工的机械设备和模板等周转材料应维护保养完好和合理配置,不合格的不得使用; c) 地基和基础施工中,现场“三宝”、“四口”、“五临边”防护工作应到位; d) 地基和基础施工中,模板工程、钢筋工程、砼浇筑工程、地下连续墙体工程、桩基工程、地下防水工程等应有专项安全施工方案或在施工组

织设计中明确安全施工方法;现浇混凝土模板的支撑系统应有设计计算,且支撑模板的立柱材料及立柱底部垫板应符合规定要求; e) 地基和基础施工前,项目部安全员应对地基和基础施工的相关人员进行书面安全技术交底; f) 地基和基础施工中,模板上施工荷载应满足设计和规范要求; g) 地基和基础施工中,项目部安全员应定期或不定期对施工过程进行检查,发现违章作业或安全隐患,及时制止并采取措施;施工区域设专人进行安全监护; h) 地下连续墙施工应:一方面连续墙工艺方法的选择符合地质情况和施工安全要求;对地下连续墙强度、抗渗、位置相关安全特性的检查。另一方面的疏散通道、安全出入口、疏散楼梯、操作区域等部位,应设置火灾事故照明灯并配置灭火设备; i) 桩基施工应:注意灌注桩的成孔工艺满足安全设计和环保规范要求;同时进行桩的检验和承载力评定,并与安全要求相对比; j)地下防水工程施工应:对大致积混凝土的浇捣过程噪声、扬尘及固体废弃物的控制,模板及浇注、振捣设备要符合安全运行规定等。卷材防水层施工环境控制及安全问题的处理等; k) 深基础施工前,应对坑内有毒有害气体和空气含氧量进行检测。 5、完成时间:地基和基础工程施工的全过程。 6、责任部门及人员: 基础施工的各班组——李英福、田雨、王建华、冉松、刘志文。 项目部——施工员(徐刚、张爱、谢维)、安全员(黄洪兵)。 7、监督控制部门及人员:项目部——项目经理(谭本杰)、安全员(黄

职业健康安全目标(正式版)

文件编号:TP-AR-L3101 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编订:_______________ 审核:_______________ 单位:_______________ 职业健康安全目标(正式 版)

职业健康安全目标(正式版) 使用注意:该安全管理资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 1总则 依据职业健康安全方针和风险现状,制定目标以 降低风险水平或进一步控制风险,并坚持持续改进。 2职责 2.1矿长审批职业健康安全目标(包括相关职能 和层次上的分目标)。 2.2管理者代表领导实施职业健康安全目标。 2.3各单位第一责任人实施完成本单位的分目 标。 2.4安监站制定或修订本矿职业健康安全目标, 对本矿的职业健康安全目标实施情况组织检查,并予

以考核和报告。 2.5技术科、生产科、通修工区等部门参与审订矿职业健康安全目标(包括相关职能和层次上的分目标)。 3管理要求 3.1职业健康安全目标的制定与评审 3.1.1安监站于每年11月份针对危险源辨识、风险评价和风险控制的策划结果,以及职业健康安全重要活动事项或指标,制定职业健康安全目标。 3.1.2安监站将职业健康安全目标报管理者代表审核,矿长批准。 3.1.3矿每年对目标评审、修订一次。 3.2目标制定、评审的要求: 3.2.1制定及修订目标应符合职业健康安全方针,符合矿及各单位的实际情况,目标应体现持续改

环境和职业健康安全管理方案

施工组织设计(方案)会签表sc-4 名称:广西中烟工业公司本部扩建工程研发中心大楼项目环境和职业健康安全管理方案编号:

施工组织设计(方案)报审表 工程名称:广西中烟工业公司本部扩建工程研发中心大楼编号:

广西中烟工业公司 本部扩建工程研发中心大楼 环境和职业健康安全 管理方案 编制单位:广西建工集团第二建筑工程有限责任公司 编制日期:二OO七年七月二十日

目录 1编制说明........................................................................................... 错误!未定义书签。2环境因素和危险源识别与评价过程............................................... 错误!未定义书签。3项目部环境和职业健康安全管理目标........................................... 错误!未定义书签。4项目部环境和职业健康安全管理职责........................................... 错误!未定义书签。5环境运行控制................................................................................... 错误!未定义书签。 施工现场规划................................................................................... 错误!未定义书签。 施工现场临时设施........................................................................... 错误!未定义书签。 环境因素分级管理制度................................................................... 错误!未定义书签。6职业健康安全运行控制................................................................... 错误!未定义书签。 安全教育........................................................................................... 错误!未定义书签。 施工安全技术交底........................................................................... 错误!未定义书签。 安全检查........................................................................................... 错误!未定义书签。 危险源分级管理制度....................................................................... 错误!未定义书签。7重大环境因素和重大危险源专项管理方案................................... 错误!未定义书签。 防止施工噪声超标排放管理方案................................................... 错误!未定义书签。 防止运输遗洒管理方案................................................................... 错误!未定义书签。 防止废水排放超标管理方案........................................................... 错误!未定义书签。 防止固体废弃物无序废弃管理方案............................................... 错误!未定义书签。 防止化学品泄漏管理方案............................................................... 错误!未定义书签。 减少施工现场粉尘管理方案........................................................... 错误!未定义书签。 防止火灾发生管理方案................................................................... 错误!未定义书签。 防止触电事故发生管理方案........................................................... 错误!未定义书签。 完善安全防护用品管理方案........................................................... 错误!未定义书签。 防止设备设施缺陷、违章作业管理方案....................................... 错误!未定义书签。 防止标识缺陷引发安全事故管理方案........................................... 错误!未定义书签。

公司职业健康安全管理方案

公司职业健康安全管理方案 方案北京市第三建筑工程有限公司办公室全文结束》》年10月10日印发三建公司职业健康安全管理方案为了使公司职业健康安全管理体系得到充分有效的运行,全面实现公司确定的职业健康安全管理目标,明确项目部各级组织、人员的职责和权限,根据公司《质量、环境、职业健康安全管理手册》的要求,制定公司职业健康安全管理目标和职业健康安全管理方案。 一、公司职业健康安全管理目标: 1、今年内生产死亡事故、重伤事故为零,轻伤频率不超过0、5‰; 2、各单位对存在的问题每月要有统计,每月要有分析和问题的整改记录,对重复发生的问题,有预防的措施; 3、劳务供方安全教育率达到100%,自有职工每年接受一次安全知识培训; 4、不发生压力容器的爆炸事件(如果本单位有); 5、不发生化学危险品、职业中毒、食物中毒事件; 6、工作场所噪声不超标,即:超过85分贝达到90分贝时必须配备个人防护用品; 7、不发生重大火灾事故及不发生压力容器的爆炸事件; 8、不发生群塔作业碰撞倒塌事故。附件一重大危险源清单序号危害因素活动点/工序/部位危害影响(事故类型)危害范围控制方式1高处坠落现场结构装修施工死亡、重伤、轻伤个人程序文件管理方案2电危害施工全过程死亡个人程序文件管理方案3物体打击施工全过程重伤、轻伤个人程序文件管理方案4坍塌事故施工全过程死亡、重伤、轻伤多人程序文件管理方案 5 机械伤害施工全过程重伤、轻伤个人程序文件管理方案6起重伤害基础、结构施工重伤、轻伤个人程序文件管理方案7火灾爆炸施工全过程死亡、重伤、轻伤多人程序文件管

理方案8噪声危害施工全过程轻伤多人程序文件管理方案9安全管理失误施工全 过程(指挥、操作、监护失误)死亡、重伤、轻伤多人程序文件管理方案10中 毒装饰/装修、试验室、食堂等死亡、轻伤多人程序文件管理方案11粉尘施工全 过程/土方施工、散状颗粒物存放等重伤、轻伤多人程序文件管理方案附件二 二、公司职业健康安全管理具体控制措施序号目标实施对策监督部门责任部门 责任人完成时间1不发生职业病、职业中毒事件事故 1、接触有毒、有害的工种,上岗前进行健康体检,并建立健康监护档案; 2、接触有毒、有害工种人员,每年一次由卫生处组织安排进行健康体检; 3、食堂的剩饭菜加工有可能产生毒素的食物时,要有管理制度,并规定 负责人;卫生处卫生处Xxx第 1、4、5项在施工人员上岗前完成; 2、3、6、7、8、9项贯穿施工管理全过程。 4、按国家有关规定上岗前发放个人防护用品,并监督其正确使用; 5、化学危险品、易燃、易爆物品库应有管理制度和安全检查制度;安全、 物资部安全、物资xxxxxx6 、化学危险品在使用前,主管人员必须向操作人员 进行书面安全交底,并负责提供化学危险品、易燃、易爆物品的使用说明书,讲 解使用中的各项安全注意事项,履行告知义务; 7、装饰、装修工程使用有毒、有害物品时,要对作业场所加强通风,并 有专人负责监测有毒有害物质的含量;工程管理部、物资部工程、物资xxxx 8、化学危险品、易燃、易爆物品必须有专库存放,并有专人负责,剧毒化学危 险品应由两人以上共同保管; 9、严格执行化学危险品的退回制度。物资管理部、材料xxx2工作场所噪 声不超标,即:超过85分贝达到90分贝时必须配备个人防护用品 1、工作前对工作场所进行噪声测量,并做好记录;工程部生产Xxx第1 项在施工前进行;第 2、3、4项贯穿施工全过程。 2、如工作场所噪声超过85分贝达到90分贝时,必须每个人配防护耳罩 或控制作业时间; 3、日常有专人负责监督检查操作人员防护用品的使用情况;安全监管部

职业安全健康管理制度(正式)

编订:__________________ 单位:__________________ 时间:__________________ 职业安全健康管理制度 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-8231-80 职业安全健康管理制度(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 自1963年国务院《关于加强企业生产中安全工作的几项规定》中规定了安全生产责任制、安全技术措施计划、安全生产教育、安全生产的定期检查与伤亡事故的调查和处理等制度以来,我国目前比较成熟的职业安全健康管理制度有:安全生产责任制、职业安全健康措施计划制度、职业安全健康教育制度、职业安全健康检查制度、伤亡事故职业病统计报告和处理制度、职业安全健康监察制度、“三同时”制度、职业安全健康(劳动安全卫生)预评价制度等。现对上述各项管理制度分述如下。 一、安全生产责任制 安全生产责任制是用人单位各项安全生产规章制度的核心,是用人单位行政岗位责任制度和经济责任制度的重要组成部分,也是最基本的职业安全健康管

职业健康安全及环境目标指标管理方案

职业健康安全及环境目标指标管理方案 为了响应国家和集团公司安全生产、文明施工的号召,为了保证集团公司安全生产体系正常运行,杜绝人身重大伤亡事故和财产损失事故,避免和减少一般性事故的发生。我项目部将严格按照国家和部门的有关安全生产、文明施工标准规范要求和我公司《企业管理制度》及《安全生产检查评分表》和《文明工地达标考核办法》的规定进行施工。 一、职业健康安全管理目标: 1、杜绝死亡事故 2、重大事故控制在每年0.3‰以下 3、一般事故年控制率在24‰以下 4、持证上岗率100% 5、设备完好率95% 6、检查合格率95% 二、职业健康安全管理方案 本着“安全第一,预防为主”的精神,我公司全体职工将认真按照安全/环境管理标准要求开展工作,以使目标、指标的实施情况达到较高的水平。 1、采取有效措施坚决杜绝重大伤亡事故。

2、分公司要求项目部根据自身每个工程的特点制定针对性较强的环境安全管理方案,并按要求报集团公司安全生产部审批。分公司具体落实环境安全管理方案的实施情况,每周至少两次对项目部进行巡回检查。 3、保证各项安全防护设施到位,在各级检查中合格率达100%,优良率达90%以上。 4、劳保用品、安全防护设施用品合格率达100%。 5、施工现场安全技术资料由分公司指定的安全员(安全资料员)负责收集整理。 6、施工现场职工入场前,都要进行安全教育,使职工对于自己工作中可能发生的安全问题有所了解。各项目部每周至少进行一次全体职工的安全教育会,按照施工的进程,对存在的安全隐患提醒职工注意。 7、项目部项目经理要在环境、职业健康安全生产方面负总责;主管生产的副经理同时也是主管环境、职业健康安全生产工作的领导者、指挥者、责任者;项目工程师对环境、职业健康安全生产技术工作负技术责任。项目部安全员,对全项目的安全工作实行严格的监督、检查和控制,在安全工作上对项目经理负责,对全体施工人员的人身安全负责。各专业施工员在自己分管的生产领域里同时管好安全生产,不得违章指挥,不得纵容下属违章操作,各班组设兼职安全员,使那些有工作经验的老工人分管本班组的安全生产工作,这样形成一

职业健康安全目标和管理方案1.doc

职业健康安全目标和管理方案1 烟建集团 第四建筑安装分公司 职业健康安全目标和管理方案 发布日期:2010.3.30 实施日期:2010.3.30 职业健康安全目标和管理方案 依据公司危险源辨识与风险评价的结果,为消除和控制与作业活动有关的各类危险源,持续改进职业健康安全绩效,确保员工作业活动中的安全与健康,特制定集团公司职业健康安全目标和管理方案。 一、公司年度职业健康安全综合目标 1、杜绝因工责任死亡事故,职工负伤频率控制在8‰以内。 2、在建工程安全达标率100%,达到市级安全文明工地标准100%,外埠工程达到省级安全文明工地标准100%。 3、获得“省级安全文明工地”称号的工程1个、“市级安全文明工地”称号的工程2个以上。 4、确保荣获市级安全生产先进单位称号。 二、重大危险源及控制计划清单(见附件一) 三、职业健康安全管理方案(见附件二)

批准: 二○一○年三月三十日 附件一 重大危险源及其控制计划清单 表号:YJ2807-2 序号作业/活动/设施危险源可能导致的事故风险 级别 管理方式备注 1.基坑支护、降水、 开挖 深基坑支护开挖无专项施工方案,施工时没按方案支护,护壁强度 不够就开始土方开挖。 基坑坍塌 工人被埋 重大 安全管理方案和 运行控制程序

2. 落地和悬挑钢管 脚手架搭拆 落地和悬挑脚手架搭拆无专项施工方案,方案计算不准,未按实际 考虑钢管壁厚。未按专项方案支设、未经验收就投入使用。 倒塌/高处坠落/物体打 击 重大 安全管理方案和 运行控制程序 3. 悬挂式集料平台无设计计算及搭设方案,不按规定安装、搭设集料 平台。 高处坠落/物体打击重大 安全管理方案和 运行控制程序

职业安全健康管理方案

武汉威骏进出口贸易有限公司职业安全健康 目标和指标管理方案 一、概述 为了贯彻职业安全健康管理方针,保证职业安全管理目标、指标的实现,行政部根据危险源辨识评价的结果,确定项目部职业安全健康管理目标指标,制定管理方案。 二、职责 1、行政部负责制定职业安全健康管理目标、指标及修改、补充,并组织实施; 2、分管领导负责职业安全健康目标、指标管理方案的审批; 3、办公室对职业安全健康管理目标、指标管理方案审核及实施情况进行检查; 4、各相关部门应制定实施措施,保证职业安全健康管理目标、指标的实现。 三、制定依据 1、危险源识别与风险评价一览表,重点是一、二级重大危险源; 2、公司现行版本的《管理手册》、《程序文件》和相关文件、法律、法规、标准、操作规程等; 3、持续改进的要求。 四、控制要求 1、办公室对职业安全健康目标、指标管理方案实施情况进行检查,对结果进行评议; 2、对职业安全健康管理目标、指标提出改进事项; 1

3、按确定的职业安全健康管方案的要求提供所需资源; 4、当职业安全健康管理目标、指标的制定依据发生变化时,分管领导应该主持职业安全健康管理目标,指标进行评审、修订和更改,并报总经理批准。 武汉威骏进出口贸易有限公司职业安全健康 目标和指标管理方案 序 号 目标指标控制措施责任部门协助部门 1 不发生重大 工伤、死亡 重大伤亡事 故为零 1、将年度安全方针、目标和指标 进行层层分解,落实到各部门 2、按照安全生产责任制的要求, 横向到边,纵向到底,一级抓一级, 一级管一级,哪一级未做到追究哪 一级责任。 3、安全第一,预防为主,科学管 理,狠抓落实,采取经济和行政措 施,杜绝违章指挥,违章操作,违 反劳动纪律的现象发生。 4、加强安全检查,及时整改事故 隐患,防止各类事故的发生。 行政部各部门 重大道路交 通责任事故 为零 办公室行政部 2 不发生重大 火灾事故 重大火灾事 故为零 1、预防为主、防消结合,做好火 灾(点)源的预控。 2、落实防火责任,一级抓一级、 做到群防群治。 3、加强安全检查,及时整改火灾 隐患,防止火灾事故的发生。 行政部各部门 3 危险源和重 大危险源得 到控制和消 除 危险源控制 合格率100% 1、掌握重大危险源分布情况。 2、对职工进行安全教育和培训, 提高安全意识。 3、加强对重大危险源的定期检查 巡检、控制。 4、当重大危险源发生变化时,及 时变更控制措施。 5、编制事故应急预案。 行政部各部门

工程职业健康安全管理制度正式版

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.工程职业健康安全管理制 度正式版

工程职业健康安全管理制度正式版 下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用,也可根据实际需要修订后使用。 一、安全生产责任制 由公司质安部门制定施工安全制度,并结合《建筑施工安全检查标准》JGJ59-99,《施工现场临时用电安全技术规范》JGJ46-2005,《建筑施工高处作业安全技术规范》JGJ80-91,进行安全管理。总分包单位之间、公司和项目部之间层层签订安全生产管理协议,协议中明确各自的安全生产管理职责、安全措施及考核和奖惩内容。 二、层层落实安全责任制 要求各级管理干部和各职能各部门做

好本职范围内的安全工作,各负其责,做到涉及生产安全的事有人管。 三、安全技术措施审批制度 为保证本工程施工安全,在施工前对模板支拆、脚手架、起重吊装、临时用电、塔吊等专业性较强的分项均编制专项安全施工方案,安全施工方案经公司总工程师审批,签字盖章后方可实施。若在施工过程中更改方案的,由原审批人员同意,形成书面方案。 本工程规模大,新技术、新工艺、新材料等运用较多,对采用的新技术、新工艺、新材料制定有针对性的安全技术措施,并付诸实施。 四、公司定期检查与跟踪相结合的安
