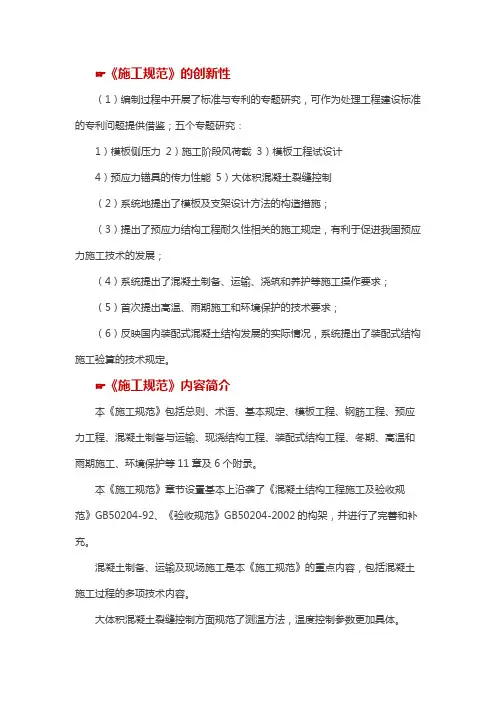

本规范是根据原建设部《关于印发<2007年工程建设标准规范制订、修订计划(第一批)>的通知》(建标[2007]125号)的要求,由中国建筑科学研究院会同有关单位编制而成。

本规范是混凝土结构工程施工的通用标准,提出了混凝土结构工程施工管理和过程控制的基本要求。本规范在控制施工质量的同时,为贯彻执行国家技术经济政策,反映建筑领域可持续发展理念,加强了节能、节地、节水、节材与环境保护等要求。本规范积极采用了新技术、新工艺、新材料。

本规范在编制过程中,总结了近年来我国混凝土结构工程施工的实践经验和研究成果,借鉴了有关国际和国外先进标准,开展了多项专题研究,广泛地征求了有关方面的意见,对具体内容进行了反复讨论、协调和修改,最后经审查定稿。

本规范共分11章、10个附录。主要内容有:总则,术语,基本规定,模板工程,钢筋工程,预应力工程,混凝土制备与运输,现浇结构工程,装配式结构工程,冬期、高温与雨期施工,环境保护等。

本规范中以黑体字标志的条文为强制性条文,必须严格执行。

请注意本标准的某些内容可能涉及专利。本标准的发布机构不应承担识别这些专利的责任。

本规范由住房和城乡建设部负责管理和对强制性条文的解释,由中国建筑科学研究院负责具体技术内容的解释。请各单位在本规范执行过程中,总结经验,积累资料,随时将有关意见和建议寄送给中国建筑科学研究院《混凝土结构工程施工规范》国家标准管理组(地址:北京市朝阳区北三环东路30号;邮政编码:100013;电子邮箱:concode@https://www.doczj.com/doc/4b16193551.html,),以便今后修订时参考。

本规范主编单位:中国建筑科学研究院

本规范参编单位:中国建筑第八工程局有限公司

上海建工集团股份有限公司

中国建筑第二工程局有限公司

中国建筑一局(集团)有限公司

中国中铁建工集团有限公司

浙江省长城建设集团股份有限公司

青建集团股份公司

北京市建设监理协会

中冶建筑研究总院有限公司

黑龙江省寒地建筑科学研究院

东南大学

同济大学

华中科技大学

北京榆构有限公司

瑞安房地产发展有限公司

沛丰建筑工程(上海)有限公司

北京东方建宇混凝土科学技术研究院

浙江华威建材集团有限公司

西卡中国集团

广州市裕丰控股股份有限公司

柳州欧维姆机械股份有限公司

江苏省苏中建设集团股份有限公司

本规范主要起草人员:袁振隆程志军王玉岭王沧州王晓锋

王章夫朱万旭朱广祥李小阳李东彬

李宏伟李景芳肖绪文吴月华何晓阳

冷发光张元勃张同波林晓辉赵挺生

赵勇姜波耿树江郭正兴郭景强

龚剑蒋勤俭赖宜政路来军

本规范主要审查人员:叶可明杨嗣信胡德均钟波艾永祥

赵玉章张良杰汪道金张琨陈浩

高俊岳白生翔韩素芳徐有邻李晨光

尤天直郑文忠冯健魏建东丛小密

杨思忠

1.0.1为在混凝土结构工程施工中贯彻国家技术经济政策,保证工程质量,做到技术先进、工艺合理、节约资源、保护环境,制定本规范。

1.0.2本规范适用于建筑工程混凝土结构的施工,不适用于轻骨料混凝土及特殊混凝土的施工。

1.0.3本规范为混凝土结构工程施工的基本要求;当设计文件对施工有专门要求时,尚应按设计文件执行。

1.0.4混凝土结构工程的施工除应符合本规范外,尚应符合国家现行有关标准的规定。

2.0.1 混凝土结构 concrete structure

以混凝土为主制成的结构,可分为现浇混凝土结构和装配式混凝土结构。

2.0.2 现浇混凝土结构 cast-in-situ concrete structure

在现场支模并整体浇筑而成的混凝土结构,简称现浇结构。

2.0.3 装配式混凝土结构 precast concrete structure

由预制混凝土构件或部件装配、连接而成的混凝土结构,简称装配式结构。

2.0.4 混凝土工作性 workability of concrete

在一定施工条件下,便于施工操作且能保证获得均匀密实的混凝土,混凝土拌合物应具备的性能,主要包括流动性、粘聚性和保水性。

2.0.5 自密实混凝土 self-compacting concrete

无需外力振捣,能够在自重作用下流动并密实的混凝土。

2.0.6 先张法 pre-tensioning

在台座或模板上先张拉预应力筋并用夹具临时固定,再浇筑混凝土,待混凝土达到一定强度后,放张预应力筋,通过预应力筋与混凝土的粘结力,使混凝土产生预压应力的施工方法。

2.0.7 后张法 post-tensioning

在混凝土达到一定强度的构件或结构中,张拉预应力筋并用锚具永久固定,使混凝土产生预压应力的施工方法。

2.0.8 成型钢筋 fabricated steel bar

采用专用设备,按规定尺寸、形状预先加工成型的普通钢筋制品。

2.0.9 施工缝 construction joint

因设计要求或施工需要分段浇筑而在先、后浇筑的混凝土之间所形成的接缝。

2.0.10 后浇带 post-cast strip

考虑环境温度变化、混凝土收缩、结构不均匀沉降等因素,将梁、板(包括基础底板)、墙划分为若干部分,经过一定时间后再浇筑的具有一定宽度的混凝土带。

3.1.1承担混凝土结构施工的施工单位应具备相应的资质,并应建立相应的质量管理体系、施工质量控制和检验制度。

3.1.2施工项目部的机构设置和人员组成,应满足混凝土结构施工管理的需要。施工操作人员应经过培训,应具备各自岗位需要的基础知识和技能水平。

3.1.3施工前,应由建设单位组织设计、施工、监理等单位对设计文件进行交底和会审。由施工单位完成的深化设计文件应经原设计单位认可。

3.1.4施工单位应保证施工资料真实、有效、完整和齐全。施工项目技术负责人应组织施工全过程的资料编制、收集、整理和审核,并应及时存档、备案。

3.1.5施工单位应根据设计文件和施工组织设计的要求制订具体的施工方案,并应经监理单位审核批准后组织实施。

3.1.6混凝土结构施工前,施工单位应对施工现场可能发生的危害、灾害与突发事件制订应急预案。应急预案应进行交底和培训,必要时应进行演练。

3.2.1混凝土结构施工前,应根据结构类型、特点和施工条件,确定施工工艺,并应做好各项准备工作。

3.2.2对体形复杂、体量庞大或层数较多、跨度较大、地基情况复杂及施工环境条件特殊的混凝土结构,宜进行施工过程监测,并应及时调整施工控制措施。

3.2.3混凝土结构施工中采用的新技术、新工艺、新材料、新设备,应按有关规定进行评审、备案。施工前应对新的或首次采用的施工工艺进行评价,制订专门的施工方案,并经监理单位核准。

3.2.4混凝土结构施工中采用的专利技术,不应违反本规范的有关规定。

3.2.5混凝土结构施工应采取有效的环境保护措施。

3.3 施工质量与安全

3.3.1混凝土结构工程各工序的施工,应在前一道工序质量检查合格后进行。

3.3.2在混凝土结构工程施工过程中,应及时进行自检、互检和交接检,其质量不应低于现行国家标准《混凝土结构工程施工质量验收规范》GB50204的有关规定。对检查中发现的质量问题,应及时处理。

3.3.3在混凝土结构施工过程中,对隐蔽工程应进行验收,对重要工序和关键部位应加强质量检查或进行测试,并应作出详细记录,同时宜留存图像资料。

3.3.4混凝土结构工程施工使用的材料、产品和设备,应符合国家现行有关标准、设计文件和施工方案的规定。

3.3.5原材料、半成品和成品进场时,应对其规格、型号、外观和质量证明文件进行检查,并应按现行国家标准《混凝土结构工程施工质量验收规范》GB50204等的有关规定进行检验。对来源稳定且连续检验合格,或经产品认证符合要求的产品,进场时可按本规范的有关规定放宽检验。

3.3.6材料进场后,应按种类、规格、批次分开贮存与堆放,并应标识明晰。贮存与堆放条件不应影响材料品质。

3.3.7混凝土结构施工前,施工单位应制订检测和试验计划,并应经监理(建设)单位批准后实施。监理(建设)单位应根据检测和试验计划制定见证计划。

3.3.8施工中为各种检验目的所制作的试件应具有真实性和代表性,并应符合下列规定:

1所有试件均应及时进行唯一性标识;

2混凝土试件的抽样方法、抽样地点、抽样数量、养护条件、试验龄期应符合现行国家标准《混凝土结构工程施工质量验收规范》GB50204、《混凝土强度检验评定标准》GB/T50107的规定;其制作要求、试验方法应符合现行国家标准《普通混凝土力学性能试验方法标准》GB/T50081等的规定;

3钢筋试件、预应力筋试件的抽样方法、抽样数量、制作要求和试验方法等应符合国家现行有关标准的规定。

3.3.9施工现场应设置足够的平面和高程控制点作为确定结构位置的依据,其精度应符合规划、设计要求和施工需要,并应防止扰动。

3.3.10混凝土结构工程施工中的安全措施、劳动保护、防火要求等,应符合国家现行有关标准的规定。

5.1 一般规定

5.1.1钢筋工程宜采用高强钢筋。

5.1.2在运输、存放及施工过程中,应采取避免钢筋混淆的措施。

5.1.3当需要进行钢筋代换时,应办理设计变更文件。

5.2 材料

5.2.1钢筋的规格和性能应符合国家现行有关标准的规定。常用钢筋的主要性能指标应符合本规范附录B的规定,公称直径、公称截面面积、计算截面面积及理论重量应符合本规范附录C的规定。

5.2.2对有抗震设防要求的结构,其纵向受力钢筋的性能应满足设计要求;当设计无具体要求时,对按一、二、三级抗震等级设计的框架和斜撑构件(含梯段)中的纵向受力钢筋应采用HRB335E、HRB400E、HRB500E、HRBF335E、HRBF400E 或HRBF500E钢筋,其强度和最大力下总伸长率的实测值应符合下列规定:

1钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;

2钢筋的屈服强度实测值与屈服强度标准值的比值不应大于1.30;

3钢筋的最大力下总伸长率不应小于9 %。

5.2.3钢筋在运输和存放时,不得损坏包装和标志,并应按牌号、规格、炉批分别堆放。室外堆放时,应采用避免钢筋锈蚀的措施。

5.2.4当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应停止使用该批钢筋,并对该批钢筋进行化学成分检验或其他专项检验。

5.3 钢筋加工

5.3.1钢筋加工宜在专业化加工厂进行。

5.3.2钢筋的表面应清洁、无损伤,油渍、漆污和铁锈应在加工前清除干净。带有颗粒状或片状老锈的钢筋不得使用。钢筋除锈后如有严重的表面缺陷,应重新检验该批钢筋的力学性能及其他相关性能指标。

5.3.3钢筋加工宜在常温状态下进行,加工过程中不应加热钢筋。钢筋弯折应一次完成,不得反复弯折。

5.3.4钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉方法调直。当采用冷拉方法调直时,HPB235、HPB300光圆钢筋的冷拉率不宜大于4%;HRB335、HRB400、HRB500、HRBF335、HRBF400、HRBF500及RRB400带肋钢筋的冷拉率不宜大于1%。钢筋调直过程中不应损伤带肋钢筋的横肋。调直后的钢筋应平直,不应有局部弯折。

5.3.5受力钢筋的弯折应符合下列规定:

1 光圆钢筋末端应作180°弯钩,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。作受压钢筋使用时,光圆钢筋末端可不作弯钩;

2 光圆钢筋的弯弧内直径不应小于钢筋直径的2.5倍;

3 335MPa级、400MPa级带肋钢筋的弯弧内直径不应小于钢筋直径的5倍;

4 直径为28mm以下的500MPa级带肋钢筋的弯弧内直径不应小于钢筋直径的6倍,直径为28mm及以上的500MPa级带肋钢筋的弯弧内直径不应小于钢筋直径的7倍;

5 框架结构的顶层端节点,对梁上部纵向钢筋、柱外侧纵向钢筋在节点角部弯折处,当钢筋直径为28mm以下时,弯弧内直径不宜小于钢筋直径的12倍,钢筋直径为28mm及以上时,弯弧内直径不宜小于钢筋直径的16倍;

6 箍筋弯折处的弯弧内直径尚不应小于纵向受力钢筋直径。

5.3.6除焊接封闭箍筋外,箍筋、拉筋的末端应按设计要求作弯钩。当设计无具体要求时,应符合下列规定:

1 箍筋、拉筋弯钩的弯弧内直径应符合本规范第5.3.5条的规定;

2 对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直部分长度不应小于箍筋直径的5倍;对有抗震设防及设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°,弯折后平直部分长度不应小于箍筋直径的10倍和75mm的较大值;

3 圆柱箍筋的搭接长度不应小于钢筋的锚固长度,两末端均应作135°弯钩,弯折后平直部分长度对一般结构构件不应小于箍筋直径的5倍,对有抗震设防要求的结构构件不应小于箍筋直径的10倍;

4拉筋两端弯钩的弯折角度均不应小于135°,弯折后平直部分长度不应小于拉筋直径的10倍。

5.3.7焊接封闭箍筋宜采用闪光对焊,也可采用气压焊或单面搭接焊,并宜采用专用设备进行焊接。焊接封闭箍筋下料长度和端头加工应按不同焊接工艺确定。多边形焊接封闭箍筋的焊点设置应符合下列规定:

1每个箍筋的焊点数量应为1个,焊点宜位于多边形箍筋中的某边中部,且距箍筋弯折处的位置不宜小于100mm;

2矩形柱箍筋焊点宜设在柱短边,等边多边形柱箍筋焊点可设在任一边;不等边多边形柱箍筋应加工成焊点位于不同边上的两种类型;

3梁箍筋焊点应设置在顶边或底边。

5.4 钢筋连接与安装

5.4.1钢筋连接方式应根据设计要求和施工条件选用。

5.4.2当钢筋采用机械锚固措施时,应符合现行国家标准《混凝土结构设计规范》GB 50010等的有关规定。

5.4.3钢筋的接头宜设置在受力较小处。同一纵向受力钢筋不宜设置二个或二个以上的接头。接头末端至钢筋弯起点的距离不应小于钢筋公称直径的10倍。

5.4.4钢筋机械连接应符合现行行业标准《钢筋机械连接通用技术规程》JGJ 107的有关规定。机械连接接头的混凝土保护层厚度宜符合现行国家标准《混凝土结构设计规范》GB 50010中受力钢筋最小保护层厚度的规定,且不得小于15mm;接头之间的横向净距不宜小于25mm。

5.4.5钢筋焊接连接应符合现行行业标准《钢筋焊接及验收规程》JGJ 18的有关规定。

5.4.6当纵向受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。每层柱第一个钢筋接头位置距楼地面高度不宜小于500mm、柱高的1/6及柱截面长边(或直径)的较大值;连续梁、板的上部钢筋接头位置宜设置在跨中1/3跨度范围内,下部钢筋接头位置宜设置在梁端1/3跨度范围内。

纵向受力钢筋机械连接接头及焊接接头连接区段的长度应为35d(d为纵向受力钢筋的较大直径)且不应小于500mm,凡接头中点位于该连接区段长度内的接头均应属于同一连接区段。同一连接区段内,纵向受力钢筋接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。

同一连接区段内,纵向受力钢筋的接头面积百分率应符合下列规定:

1在受拉区不宜超过50%,但装配式混凝土结构构件连接处可根据实际情况适当放宽;受压接头可不受限制;

2接头不宜设置在有抗震要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头,不应超过50%。

3直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时,不应超过50%。

5.4.7同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距s不应小于钢筋直径,且不应小于25mm。纵向受力钢筋绑扎搭接接头的最小搭接长度应符合本规范附录D的规定。

纵向受力钢筋绑扎搭接接头连接区段的长度应为1.3(为搭接长度),凡搭

接接头中点位于该连接区段长度内的搭接接头均应属于同一连接区段。同一连接区段内,纵向受力钢筋接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值(图5.4.7)。

同一连接区段内,纵向受拉钢筋绑扎搭接接头面积百分率应符合下列规定:

1梁、板类构件不宜超过25%,基础筏板不宜超过50%;

2柱类构件,不宜超过50%;

3当工程中确有必要增大接头面积百分率时,对梁类构件,不应大于50%;对其他构件,可根据实际情况适当放宽。

5.4.8在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。当设计无具体要求时,应符合下列规定:

1箍筋直径不应小于搭接钢筋较大直径的0.25倍;

2受拉搭接区段,箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100mm;

3受压搭接区段,箍筋间距不应大于搭接钢筋较小直径的10倍,且不应大于200mm;

4当柱中纵向受力钢筋直径大于25mm时,应在搭接接头两个端面外100mm范围内各设置二个箍筋,其间距宜为50mm。

5.4.9钢筋绑扎的细部构造应符合下列规定:

1 钢筋的绑扎搭接接头应在接头中心和两端用铁丝扎牢;

2 墙、柱、梁钢筋骨架中各垂直面钢筋网交叉点应全部扎牢;板上部钢筋网的交叉点应全部扎牢,底部钢筋网除边缘部分外可间隔交错扎牢;

3 梁、柱的箍筋弯钩及焊接封闭箍筋的对焊点应沿纵向受力钢筋方向错开设置。构件同一表面,焊接封闭箍筋的对焊接头面积百分率不宜超过50%;

4 填充墙构造柱纵向钢筋宜与框架梁钢筋共同绑扎;

5 梁及柱中箍筋、墙中水平分布钢筋及暗柱箍筋、板中钢筋距构件边缘的距离宜为50mm。

5.4.10构件交接处的钢筋位置应符合设计要求。当设计无要求时,应优先保证主要受力构件和构件中主要受力方向的钢筋位置。框架节点处梁纵向受力钢筋宜置于柱纵向钢筋内侧;次梁钢筋宜放在主梁钢筋内侧;剪力墙中水平分布钢筋宜放在外部,并在墙边弯折锚固。

5.4.11钢筋安装应采用定位件固定钢筋的位置,并宜采用专用定位件。定位件应具有足够的承载力、刚度、稳定性和耐久性。定位件的数量、间距和固定方式应能保证钢筋的位置偏差符合国家现行有关标准的规定。混凝土框架梁、柱保护层内,不宜采用金属定位件。

5.4.12钢筋安装过程中,设计未允许的部位不宜焊接。如因施工操作原因需对钢筋进行焊接时,焊接质量应符合现行行业标准《钢筋焊接及验收规程》JGJ 18的有关规定。

5.4.13采用复合箍筋时,箍筋外围应封闭。梁类构件复合箍筋内部宜选用封闭箍筋,单数肢也可采用拉筋;柱类构件复合箍筋内部可部分采用拉筋。当拉筋设置在复合箍筋内部不对称的一边时,沿纵向受力钢筋方向的相邻复合箍筋应交错布置。

5.4.14钢筋安装应采取可靠措施防止钢筋受模板、模具内表面的脱模剂污染。

5.5 质量检查

5.5.1钢筋进场时应按下列规定检查性能及重量:

1应检查生产企业的生产许可证证书及钢筋的质量证明书;

2应按国家现行有关标准的规定抽样检验屈服强度、抗拉强度、伸长率及单位长度重量偏差,屈服强度、抗拉强度、伸长率性能应符合本规范第5.2.1和5.2.2条的有关规定,单位长度重量偏差应符合表5.5.1的规定;

3经产品认证符合要求的钢筋,其检验批量可扩大一倍。在同一工程项目中,同一厂家、同一牌号、同一规格的钢筋连续三次进场检验均合格时,其后的检验批量可扩大一倍;

4钢筋的表面质量应符合国家现行有关标准的规定;

5当无法准确判断钢筋品种、牌号时,应增加化学成分、晶粒度等检验项目。

5.5.2成型钢筋进场时,应检查成型钢筋的质量证明书及成型钢筋所用材料的检验合格报告,并应抽样检验成型钢筋的屈服强度、抗拉强度、伸长率。检验批量可由合同约定,且同一工程、同一原材料来源、同一组生产设备生产的成型钢筋,检验批量不应大于100t。

5.5.3盘卷供货的钢筋调直后应抽样检验力学性能和单位长度重量偏差,其强度应符合国家现行有关产品标准的规定,断后伸长率、单位长度重量偏差应符合现行国家标准《混凝土结构工程施工质量验收规范》GB 50204的有关规定。

5.5.4钢筋的加工尺寸偏差和安装位置偏差应符合现行国家标准《混凝土结构工程施工质量验收规范》GB 50204等的有关规定。

5.5.5在施工现场,应按现行行业标准《钢筋机械连接通用技术规程》JGJ 107、《钢筋焊接及验收规程》JGJ 18的有关规定抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合国家现行有关标准的规定。

6.1 一般规定

6.1.1预应力工程应编制专项施工方案。必要时,专业施工单位应根据施工图设计文件进行深化设计。

6.1.2当工程所处环境温度低于-15°C时,不宜进行预应力筋张拉;当工程所处环境温度高于35°C或连续5日环境日平均温度低于5°C时,不宜进行灌浆施工。冬期灌浆施工时,应对预应力构件采取保温措施或采用抗冻水泥浆。

6.2 材料

6.2.1预应力工程材料的性能应符合国家现行有关标准的规定。

6.2.2预应力筋的品种、级别、规格、数量必须符合设计要求。当预应力筋需要代换时,应进行专门计算,并应经原设计单位确认。

6.2.3预应力工程材料在运输、存放过程中,应采取防止其损伤、锈蚀或污染的保护措施

6.3 制作与安装

6.3.1预应力筋的下料长度应经计算确定,并应采用砂轮锯或切断机等机械方法切断。预应力筋制作或安装时,应避免焊渣或接地电火花损伤预应力筋。

6.3.2无粘结预应力筋在现场搬运和铺设过程中,不应损伤其塑料护套。当出现轻微破损时,应及时封闭。

6.3.3钢绞线挤压锚具应采用配套的挤压机制作,并应符合使用说明书的规定。采用的摩擦衬套应沿挤压套筒全长均匀分布;挤压完成后,预应力筋外端应露出挤压套筒不少于1mm。

6.3.4钢绞线压花锚具应采用专用的压花机制作成型,梨形头尺寸和直线锚固段长度不应小于设计值。

6.3.5钢丝镦头及下料长度偏差应符合下列规定:

1 镦头的头型直径应为钢丝直径的 1.4 倍~1.5倍,高度应为钢丝直径的0.95倍 ~1.05倍;

2 镦头不应出现横向裂纹;

3 当钢丝束两端均采用镦头锚具时,同一束中各根钢丝长度的极差不应大于钢丝长度的1/5000,且不应大于5mm。当成组张拉长度不大于10m的钢丝时,同组钢丝长度的极差不得大于2mm。

6.3.6孔道成型用管道的连接应密封,并应符合下列规定:

1圆形金属波纹管接长时,可采用大一规格的同波型波纹管作为接头管,接头管长度可取其直径的3倍,且不宜小于200mm,两端旋入长度宜相等,且两端应采用防水胶带密封;

2塑料波纹管接长时,可采用塑料焊接机热熔焊接或采用专用连接管;

3钢管连接可采用焊接连接或套筒连接。

6.3.7预应力筋或成孔管道的定位应符合下列规定:

1预应力筋或成孔管道应与定位钢筋绑扎牢固,定位钢筋直径不宜小于10mm,间距不宜大于 1.2m,板中无粘结预应力筋的定位间距可适当放宽,扁形管道、塑料波纹管或预应力筋曲线曲率较大处的定位间距宜适当缩小;

2凡施工时需要预先起拱的构件,预应力筋或成孔管道宜随构件同时起拱;

3预应力筋或成孔管道竖向位置偏差应符合表6.3.7的规定。

6.3.8预应力筋和预应力孔道的间距和保护层厚度,应符合下列规定:

1 先张法预应力筋之间的净间距不应小于预应力筋的公称直径或等效直径的

2.5倍和混凝土粗骨料最大粒径的1.25倍,且对预应力钢丝、三股钢绞线和七股钢绞线分别不应小于15mm、20mm和25mm。当混凝土振捣密实性有可靠保证时,净间距可放宽至粗骨料最大粒径的1.0倍;

2 对后张法预制构件,孔道之间的水平净间距不宜小于50mm,且不宜小于粗骨料最大粒径的1.25倍;孔道至构件边缘的净间距不宜小于30mm,且不宜小于孔道外径的1/2;

3 在现浇混凝土梁中,曲线孔道在竖直方向的净间距不应小于孔道外径,水平方向的净间距不宜小于孔道外径的1.5倍,且不应小于粗骨料最大粒径的1.25倍;从孔道外壁至构件边缘的净间距,梁底不宜小于50mm,梁侧不宜小于40mm;裂缝控制等级为三级的梁,从孔道外壁至构件边缘的净间距,梁底不宜小于70mm,梁侧不宜小于50mm;

4当混凝土振捣密实性有可靠保证时,预应力筋孔道可水平并列贴紧布置,但并列的数量不应超过2束;

5板中单根无粘结预应力筋的间距不宜大于板厚的6倍,且不宜大于1m;带状束的无粘结预应力筋根数不宜多于5根,束间距不宜大于板厚的12倍,且不宜大于2.4m;

6 梁中集束布置的无粘结预应力筋,束的水平净间距不宜小于50mm,束至构件边缘的净距不宜小于40mm。

6.3.9预应力孔道应根据工程特点设置排气孔、泌水孔及灌浆孔,排气孔可兼作泌水孔或灌浆孔,并应符合下列规定:

1 当曲线孔道波峰和波谷的高差大于300mm时,应在孔道波峰设置排气孔,排气孔间距不宜大于30m;

2 当排气孔兼作泌水孔时,其外接管道伸出构件顶面长度不宜小于300mm。

6.3.10锚垫板和连接器的位置和方向应符合设计要求,且其安装应符合下列规定:

1 锚垫板的承压面应与预应力筋或孔道曲线末端的切线垂直。预应力筋曲线起始点与张拉锚固点之间的直线段最小长度应符合表6.3.10的规定;

2 采用连接器接长预应力筋时,应全面检查连接器的所有零件,并应按产品技术手册要求操作;

3内埋式固定端锚垫板不应重叠,锚具与锚垫板应贴紧。

6.3.11后张法有粘结预应力筋穿入孔道及其防护,应符合下列规定:

1对采用蒸汽养护的预制构件,预应力筋应在蒸汽养护结束后穿入孔道;

2预应力筋穿入孔道后至灌浆的时间间隔:当环境相对湿度大于60%或近海环境时,不宜超过14d;当环境相对湿度不大于60%时,不宜超过28d;

3当不能满足本条第2款的规定时,宜对预应力筋采取防锈措施。

6.3.12预应力筋等安装完成后,应做好成品保护工作。

6.3.13当采用减摩材料降低孔道摩擦阻力时,应符合下列规定:

1 减摩材料不应对预应力筋、管道及混凝土产生不利的影响;

2 灌浆前应将减摩材料清除干净。

6.4 张拉与放张

6.4.1预应力筋张拉前,应进行下列准备工作:

1计算张拉力和张拉伸长值,根据张拉设备标定结果确定油泵压力表读数;

2搭设安全可靠的张拉作业平台;

3清理锚垫板和张拉端预应力筋,检查锚垫板后混凝土的密实性。

6.4.2预应力筋张拉设备及油压表应定期维护和标定。张拉设备和油压表应配套标定和使用,标定期限不应超过半年。当使用过程中出现反常现象或张拉设备检修后,应重新标定。

注:1 压力表的量程应大于张拉工作压力读值。压力表的精确度等级不应低于1.6级;2 标定张拉设备用的试验机或测力计的测力示值不确定度不应大于0.5%;

3 张拉设备标定时,千斤顶活塞的运行方向应与实际张拉工作状态一致。

6.4.3施加预应力时,同条件养护的混凝土立方体抗压强度应符合设计要求,并应符合下列规定:

1 不应低于设计强度等级值的75%,先张法预应力筋放张时不应低于30MPa;

2 不应低于锚具供应商提供的产品技术手册要求的混凝土最低强度要求;

3 对后张法预应力梁和板,现浇结构混凝土的龄期分别不宜小于7d和5d。

注:为防止混凝土早期裂缝而施加预应力时,可不受本条的限制,但应保证局部受压承载力的要求。

6.4.4预应力筋的张拉控制应力应符合设计及专项施工方案的要求。当施工中需要超张拉时,调整后的张拉控制应力应符合下列规定:

1消除应力钢丝、钢绞线(6.4.5-1)

2中强度预应力钢丝(6.4.5-2)3预应力螺纹钢

筋(6.4.5-3)

式中:——预应力筋张拉控制应力;

——预应力筋强度标准值;

——预应力筋屈服强度标准值。

6.4.5采用应力控制方法张拉时,应校核张拉力下预应力筋伸长值。实测伸长值与计算伸长值的偏差不应超过±6%,否则应查明原因并采取措施后再张拉。必要时,宜进行现场孔道摩擦系数测定,并可根据实测结果调整张拉控制力。张拉伸长值的计算和孔道摩擦系数的测定可分别按本规范附录E、附录F的规定执行。

6.4.6预应力筋的张拉顺序应符合设计要求,并应符合下列规定:

1 张拉顺序应根据结构受力特点、施工方便及操作安全等因素确定;

2 预应力筋张拉宜符合均匀、对称的原则;

3 对现浇预应力混凝土楼盖,宜先张拉楼板、次梁的预应力筋,后张拉主梁的预应力筋;

4对预制屋架等平卧叠浇构件,应从上而下逐榀张拉。

6.4.7预应力筋应根据设计和专项施工方案的要求采用一端或两端张拉。采用两端张拉时,宜两端同时张拉,也可一端先张拉,另一端补张拉。当设计无具体要求时,应符合下列规定:

1有粘结预应力筋长度不大于20m时可一端张拉,大于20m时宜两端张拉;预应力筋为直线形时,一端张拉的长度可延长至35m;

2无粘结预应力筋长度不大于40m时可一端张拉,大于40m时宜两端张拉。

6.4.8有粘结预应力筋应整束张拉;对直线形或平行编排的有粘结预应力钢绞线束,当各根钢绞线不受叠压影响时,也可逐根张拉。

6.4.9预应力筋张拉时,应从零拉力加载至初拉力后,量测伸长值初读数,再以均匀速率加载至张拉控制力。对塑料波纹管成孔管道,达到张拉控制力后,宜持荷2min~5min。初拉力宜为张拉控制力的10%~20%。实际张拉伸长值可按本规范附录E的规定确定。

6.4.10预应力筋张拉中应避免预应力筋断裂或滑脱。当发生断裂或滑脱时,应符合下列规定:

1对后张法预应力结构构件,断裂或滑脱的数量严禁超过同一截面预应力筋总根数的3%,且每束钢丝不得超过一根;对多跨双向连续板,其同一截面应按每跨计算;

2对先张法预应力构件,在浇筑混凝土前发生断裂或滑脱的预应力筋必须予以更换。

6.4.11锚固阶段张拉端预应力筋的内缩量应符合设计要求。当设计无具体要求时,应符合表6.4.11的规定。

6.4.12先张法预应力筋的放张顺序应符合下列规定:

1宜采取缓慢放张工艺进行逐根或整体放张;

2 对轴心受压构件,所有预应力筋宜同时放张;

3 对受弯或偏心受压的构件,应先同时放张预压应力较小区域的预应力筋,再同时放张预压应力较大区域的预应力筋;

4 当不能按上述规定放张时,应分阶段、对称、相互交错放张;

5 放张后,预应力筋的切断顺序,宜从张拉端开始逐次切向另一端。

6.4.13后张法预应力筋张拉锚固后,如遇特殊情况需卸锚时,应采用专门的设备和工具。

6.4.14预应力筋张拉或放张时,应采取有效的安全防护措施,预应力筋两端正前方不得站人或穿越。

6.4.15预应力筋张拉或放张时,应对张拉力、压力表读数、张拉伸长值及异常情况等做出详细记录。

6.5 灌浆与封锚

6.5.1后张法预应力筋张拉完毕并经检查合格后,应及时进行孔道灌浆,孔道内水泥浆应饱满、密实。

6.5.2后张法预应力筋锚固后的外露部分宜采用机械方法切割,也可采用氧-乙炔焰方法切割,其外露长度不宜小于预应力筋直径的1.5倍,且不宜小于30mm。

6.5.3灌浆前应进行下列准备工作:

1应确认孔道、排气兼泌水管及灌浆孔畅通;对预埋管成型孔道,可采用压缩空气清孔;

2应切除锚具外多余预应力筋,并应采用水泥浆等材料封堵锚具夹片缝隙和其他可能漏浆处,也可采用封锚罩封闭端部锚具;

3采用真空灌浆工艺时,应确认孔道的密封性。

6.5.4灌浆用水泥浆的原材料除应符合国家现行有关标准的规定外,尚应符合下列规定:

1 水泥宜采用强度等级不低于42.5的普通硅酸盐水泥;

2水泥浆中氯离子含量不应超过水泥重量的0.06%;

3拌合用水和掺加的外加剂中不应含有对预应力筋或水泥有害的成分。

6.5.5灌浆用水泥浆的性能应符合下列规定:

1 采用普通灌浆工艺时稠度宜控制在12s~20s,采用真空灌浆工艺时稠度宜控制在18s~25s;

2 水胶比不应大于0.45;

3 自由泌水率宜为0,且不应大于1%,泌水应在24h内全部被水泥浆吸收;

4 自由膨胀率不应大于10%;

5 边长为70.7mm的立方体水泥浆试块28d标准养护的抗压强度不应低于30MPa;

6所采用的外加剂应与水泥作配合比试验并确定掺量后使用。

6.5.6灌浆用水泥浆的制备及使用应符合下列规定:

1水泥浆宜采用高速搅拌机进行搅拌,搅拌时间不应超过5min;

2 水泥浆使用前应经筛孔尺寸不大于1.2mm×1.2mm的筛网过滤;

3搅拌后不能在短时间内灌入孔道的水泥浆,应保持缓慢搅动;

4水泥浆拌合后至灌浆完毕的时间不宜超过30min。

6.5.7灌浆施工应符合下列规定:

1 宜先灌注下层孔道,后灌注上层孔道;

2灌浆应连续进行,直至排气管排除的浆体稠度与注浆孔处相同且没有出现气泡后,再顺浆体流动方向将排气孔依次封闭;全部封闭后,宜继续加压0.5MPa~0.7MPa,并稳压1min~2min后封闭灌浆口;

3当泌水较大时,宜进行二次灌浆或泌水孔重力补浆;

4 因故停止灌浆时,应用压力水将孔道内已注入的水泥浆冲洗干净。

6.5.8真空辅助灌浆应符合下列规定:

1 灌浆前,应先关闭灌浆口的阀门及孔道全程的所有排气阀,然后在排浆端启动真空泵抽出孔道内的空气,使孔道真空负压达到0.08MPa~0.10MPa,并保持稳定,再启动灌浆泵开始灌浆;

2灌浆过程中,真空泵应保持连续工作,待浆体经过抽真空端时应关闭通向真空泵的阀门,同时打开位于排浆端上方的排浆阀门,在排出少许浆体后再关闭。

6.5.9孔道灌浆应填写灌浆记录。

6.5.10外露锚具及预应力筋应按设计要求采取可靠的防止损伤或腐蚀的保护措施。

6.6 质量检查

6.6.1预应力工程材料进场检查应符合下列规定:

1 应检查规格、外观、尺寸及其产品合格证、出厂检验报告和进场复验报告;

2 应按国家现行有关标准的规定抽样检验力学性能;

3 经产品认证符合要求的产品,其检验批量可扩大一倍;在同一工程项目中,同一厂家、同一品种、同一规格的产品连续三次进场检验均合格时,其后的检验批量可扩大一倍。

6.6.2预应力筋的制作质量检查应包括下列内容:

1采用镦头锚时的钢丝下料长度;

2钢丝镦头外观、尺寸及头部裂纹;

3挤压锚具制作时挤压记录和挤压锚具成型后锚具外钢绞线外露长度;

4钢绞线压花锚具的梨形头尺寸。

6.6.3预应力筋、预留孔道、锚垫板和锚固区加强钢筋的安装质量检查应包括下列内容:

1预应力筋品种、级别、规格、数量和位置等;

2预留孔道的规格、数量、位置、形状以及灌浆孔、排气兼泌水孔等;

3锚垫板和局部加强钢筋的品种、级别、规格、数量和位置等;

4预应力筋锚具和连接器的品种、规格、数量和位置等。

6.6.4预应力筋张拉或放张质量检查应包括下列内容:

1预应力筋张拉或放张时的同条件养护混凝土试块的强度;

2预应力筋张拉记录;

3预应力筋张拉过程中断裂或滑脱数量;

4锚固阶段张拉端预应力筋的内缩量

5先张法预应力筋张拉后与设计位置的偏差;

6锚固后夹片的状态。

6.6.5灌浆用水泥浆及灌浆质量检查应包括下列内容:

1 水泥浆的稠度、泌水率、膨胀率;

2灌浆记录;

3水泥浆试块强度。

6.6.6封锚质量检查应包括下列内容:

1锚具外的预应力筋长度;

2凸出式封锚端尺寸;

3封锚的表面质量。

7.1 一般规定

7.1.1混凝土结构施工宜采用预拌混凝土。

7.1.2混凝土制备应符合下列规定:

(完整word版)《混凝土结构施工质量验收规范》(2015年版)、《混凝土结构施工规范》GB50666-2011试题

《混凝土结构施工质量验收规范》(2015年版)、《混凝土结构施工规范》GB50666-2011试题项目:姓名:得分: 一、单项选择题(每题3分,共45分) 1、跨度为8.4m的现浇钢筋砼梁,当砼强度达到设计强度标准值的时,底模板方可拆除。() A、50% B、60% C、75% D、100% 2、当柱中受力钢筋直径大于25mm时,应在搭接接头两个端面外范围内各设置两个箍筋,其间距宜为。() A、100mm、50mm B、200mm、100mm C、200mm、50mm D、100mm、100mm 3、对有抗震设防要求的结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二、三级抗震等级设计的框架和斜撑构件(含梯级)中的纵向受力钢筋应采用HRB335E、HRB400E、HRB500E、HRBF335E、HRBF400E或HRBF500E钢筋,其钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于;钢筋的屈服强度实测值与强度标准值的比值不应大于;最大力下总伸长率不应。() A、1.25 1.25 大于9% B、1.25 1.3 小于9% C、1.3 1.25 大于10% D、1.3 1.3 小于10% 4、钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉方法调直。当采用冷拉方法调直时,HPB234、HPB300光圆钢筋的冷拉率不宜大于%;HRB33 5、HRB400、HRB500、HRBF335、HRBF400、HRBF500及RRB400带肋钢筋的冷拉率不宜大于%。() A、4% 1% B、1% 4% C、1% 1% D、4% 4% 5、水泥进场时,应对其品种、代号、强度等级、包装或散装编号、出厂日期等进行检查,并应对其强度、安定性和凝结时间进行检验。水泥进场复试应按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过t为一批,散装不超过t为一批进行取样,每批抽样不少于一次。() A、200,200 B、200,500 C、500,200 D、500,500 6、混凝土运输、浇筑及间歇的全部时间不应超过混凝土的。同一施工段的混凝土应连续浇筑,并应在底层混凝土将上一层混凝土浇筑完毕。() A、初凝时间,初凝时间; B、初凝时间,终凝时间 C、终凝时间,初凝时间 D、终凝时间,终凝时间 7、混凝土浇筑完毕后应在浇筑完毕后的,对混凝土加以覆盖,并保湿养护。() A、初凝时间之后 B、终凝时间之后 C、10h以内 D、12h以内 8、箍筋的末端应作弯钩,箍筋弯钩的弯折角度:对一般结构不应小于90°,对有抗震等要求的结构应为;箍筋弯后平直部分长度:对一般结构不宜小于箍筋直径的5倍,对有抗震等要求的结构不应小于箍筋直径 的倍。() A、90°、5 B、90°、10 C、135°、5 D、135°、10 9、剪力墙高度为6m,则该模板安装的垂直度的允许偏差为()mm。() A、5 B、6 C、8 D、10 10、现浇结构相邻楼梯踏步高差允许偏差为mm。() A、2 B、3 C、6 D、8 11、跨度不小于m的现浇钢筋混凝土梁、板,对其模板应按设计要求起拱;当设计无要求时,起拱高度宜为跨度。() A、 4 1/1000~2/1000 B、8 1/1000~3/1000 C、 4 1/1000~3/1000 D、 4 2/1000~3/1000 12、地下室底层和上部结构首层柱、墙混凝土带模养护时间,不应少于d;带模养护结束后,可采用洒水养护方式继续养护,也可采用覆盖养护或喷涂养护剂养护方式继续养护。() A、1 B、2 C、3 D、4 13、混凝土细骨料中氯离子含量,对钢筋混凝土,按干砂的质量百分率计算不得大于%;对预应力混凝土,按干砂的质量百分率计算不得大于%。() A 、0.04%、0.02% B、0.06%、0.02% C、0.06、0.04 D 、0.04、0.06% 14、柱、墙混凝土设计强度比梁、板混凝土设计强度高两个等级及以上时,应在交界区域采取分隔措施;分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于mm。()

装饰工程施工流程及工艺标准

装饰工程施工流程及工艺标准 一店面交底: 1)项目经理接到派工单后,由监理通知,确定第一次交底时间及地点;人员;项目经理或工长→监理→设计师。 2)店面一次交底不要搞过场,设计图纸与报价必须吻合,缺图纸或者报价不符,监理必须有记录报客服或副总由高层决定应对措施,图纸报价应有客户签字认可,没有签字的图纸报价,拒绝开工。 二现场交底: 1)确定图纸,报价无异议由设计师约客户确定时间,现场交底人员;设计师→监理→项目经理→现场负责人。 2)设计师与施工负责人对照图纸现场详细交底,有异议(即改动方案)必须经客户同意确认签字。 3)监理在履行职责同时,必须协助项目经理把该施工现场不利因素阐述于客户;墙体结构→施工洞→顶部水平度→阴阳角垂直度→墙体龟裂,一系列因素经装修后达到何种程度,让客户提前明白现有存在问题,便于后期工程顺利完成。 4)电工或现场负责人初步与客户协商好水电位置,预估出大致费用,确定客户是否接受。三材料验收: 1)交代完现场施工方案,项目经理提前通知监理材料进场时间,由监理联系客户验收材料,并做详细解说。 2)材料验收完毕,客户签字认可,确定开工时间,项目经理安排成品保护事项,提前做好成品保护。(按文明施工规范成品保护执行)。

3 组织人员进场: 1)按公司形象工程规范,合理组织好施工人员,报监理登记于展示牌施工人员栏。 2)登记人员不得随便更换,让客户有安全感,如因此导致客户投诉,项目经理负全责。 四水电改造施工: 1.工艺流程:画线定位—开槽打孔—布管——验收——水泥沙浆封补 2.施工工艺标准: 1)水路改造施工时,根据厨房,卫生间实际情况及客户需求,合理定各水点及管道定位走向。 2)开槽用无齿锯开槽,开槽顺直,凿墙深度应保证暗敷管道在墙面,地面内粉不后不应外露,且应避免水平墙槽的开槽,防止破坏墙体结构。 3)水管应安装布局合理,横平竖直,管线不得靠近电源,与电源间距最短直线距离200毫米槽内打眼,管线与卫生器具连接严密。 4)槽内打眼,打眼上木塞用铜丝固定。 5)改造完毕,未封闭之前由监理和客户一起进行注水打压实验,打压0。6mpa,保持十分钟下降不超过0。05mpa为合格,合格后用水泥砂浆缝补。 6)水路改造时须注意管道走向及遇留接口,角阀等的位置,高度尺寸的要求。坐边器给水管安装高度一般距地面至角阀中心250毫米,洗面盆冷热水与留接口距地面高度一般为350到450毫米,淋浴阀高度一般距地面接口中心线1050毫米。 7)布冷热水管时,布管应热上冷下热,左热右冷。中心距不少于150毫米。 五电路改造施工: 1工艺流程:划线定位→切槽开孔→布管埋盒、箱→穿线 2施工工艺标准:

施工工艺规范及验收标准

深圳市海文家居装饰工程有限公司 工 程 施 工 工 艺 规 范 及 验 收 标 准

目录 一、电路部份………………………………………………………………………………3-4 二、水管部份………………………………………………………………………………5-6 三、泥水部份………………………………………………………………………………7-9 四、木工制作部份…………………………………………………………………………10-14 五、批灰乳胶漆部份………………………………………………………………………15-16 六、家私油漆部份…………………………………………………………………………17-18 七、安装工程部份…………………………………………………………………………19-20 八、成品保护部份 (21)

一、电路部份 (一)、材料提示 1、电线为深圳华新牌。 2、 PVC线管、底盒及配件为联塑、宝狮牌。 3、所用电线的型号、线径、照明及普通插座用2.5#,厨房插座、空调插座用4#,电 线连接紧固,不受拉力,包扎平密,不伤线芯,无扭结、死弯、绝缘层破损等缺 陷,电线的火线、零线及地线颜色要分清。 (二)、施工工艺 1、墙身、地面开线槽必须横平竖直,不允许弯弯曲曲,特殊情况须经监理同意另外 对待,所有电线(含电话线、音响线、电视线)都必须可以抽动和更换,强、弱 电须分开线管敷设,电视信号线、电话线、网络线、音响线等要分开敷设。 2、线管管面与墙面应留10MM以上的批灰层,防止墙面开裂,吊顶管线应用管码固定, 距离顶棚间距须大于50MM。 3、敷设暗管线路,电线在管内不应有接头,不应扭折,管内应留有40%的空间,管 内电线随时抽动、换线。4#最多穿3根,2.5#最多穿5根,1.5#线最多穿6根。 4、在同一套房内,开关设置在1.4M左右,地插在30CM左右,插座开关各在同一水 平线上(其他特殊高度于设计需要)。安装底盒必须与水平线为基准线。 5、插座、开关安装要牢固,四周无缝隙,厨房、卫生间内及室外安装的开关采用带 防水措施的开关。 6、单相两孔插座接线,面对插座左零右相,单相三孔,三相四孔插座接地线接正上 方,插座接地线单独敷设,不能与工作零线混用。 7、采用螺钉(螺帽)连接时,电线无绝缘距离不大于3MM;铜线间连接采用绞接法, 绞接长度不小于5圈,绑扎法的绑扎长度不小于10D,连接后上焊锡,裸露电线 必须用绝缘胶布包好。 8、分支接头应在插座盒、开关盒、灯头盒内,每个接头接线不宜超过两根,线在盒 内应有适当的余量。 9、电视天线接线必须采用分支器并留检查口。 10、电线的敷设不得将绝缘电线裸露敷设,不许直接将绝缘电线埋入灰层敷设。 11、电气管路与蒸汽管、热水管间距大于50CM。 12、电路要多路化,做到厨房、卫浴、客厅、卧室分路布线、插座、开关分开,空调、 电热水器等大功率电器单独布线。

施工工艺流程及验收标准

曦之湖花园工程 施工工艺专项施工方案 编制人:阮剑明 审核人:阮剑明 审批人:秦炳灿 浙江舜江建设集团有限公司

绍兴景瑞·曦之湖花园工程项目部 二0一四年十月三十日 目录 基础工程 (3) 模板工程 (6) 钢筋工程 (9) 混凝土工程 (12) 砌体工程 (16) 抹灰工程 (18) 楼地面水泥砂浆 (21) 饰件工程 (24) 水泥砂浆刚性防水层施工工艺 (27)

基础工程 一)施工工艺流程:定位放线→复核(包括轴线,方向)→桩机就位→打桩→测桩→基槽开挖→锯桩→浇筑砼垫层→轴线引设→承台模板及梁底板安装→钢筋制安→承台模板及基础梁侧板安装→基础模板、钢筋验收→浇筑基础砼→养护→基础砖砌筑→回填土 二)技术要求及验收标准: 1. 天然基础基槽(坑)机械开挖应设置标高控制点,预留20㎝~40㎝土体用人工清槽,以免扰动基底土体,且基槽(坑)底必须平整坚实,开挖后应及时浇筑砼垫层。 2. 基坑开挖前须对边坡稳定(无支护基坑)、支护型式(有支护基坑)、降水措施、挖土方案、运土路线、土方堆放位置等编制好施工方案,经审查批准后方可开工。 3. 天然基础承台必须满足刚性角的要求,否则必须与设计联系进行处理。 深基坑或基础地质情况及周边环境较为复杂的必须严格按照专项施工方案的要求进行施工支护和开挖,承台埋置较深可能对附近已有建筑物及市政设施造成影响的要在施工期间落实相应的监控措施及应急救援措施。 4. 桩与承台的连接:桩顶嵌入承台的长度对于桩直径不小于800mm的不宜小于100mm,对于250

混凝土结构工程施工及验收规范条文说明

混凝土结构工程施工及验收规范条文说明

————————————————————————————————作者:————————————————————————————————日期: 2

中华人民共和国国家标准 混凝土结构工程施工及验收规范 GB 50204-92 条文说明 目次 第一章总则 第二章模板工程 第三章钢筋工程 第四章混凝土工程 第五章装配式混凝土结构工程 第六章预应力混凝土工程。 第七章冬期施工 第八章工程验收; 附录一普通模板及其支架荷载标准值及分项系数 附录二温度、龄期对混凝土强度影响曲线 附录三冬期施工热工计算 附录四常用施工记录表格。 第一章总则 第1.0.1条制订本规范的目的,是为了在混凝土结构工程施工及验收中做到技术先进、经济合理、确保质量。本条为新增加的条文。 第1.0.2条本规范适用范围与原规范相同,包括工业与民用房屋和与房屋有关的常用构筑物,如烟囱、水塔、斗仓等,只是在文字上作了必要的修改。 根据《建筑结构设计通用符号、计量单位和基本术语》 GBJ83-85的规定,对“建筑”来说,一般指各种房屋及其附属的构筑物,而本规范适用的斗仓,就很难说是房屋的附属构筑物。因此,将原条文中的“建筑”改为“房屋和一般构筑物”。 本规范中混凝土结构包括素混凝土结构、钢筋混凝土结构和预应力

混凝土结构,与《混凝土结构设计规范》 GBJ10-89取得一致。 第1.0.3条本条为本规范的主要编制依据。 第1.0.4条混凝土结构工程施工及验收规范是一本综合性强、牵涉面广的规范,不仅有原材料方面的,如水泥、钢筋、砂石、外加剂等,尚有半成品、成品方面的,如预应力锚具、夹具、连接器、预制构件等,也与其他分项施工技术和质量评定方面的有关规范、标准有密切关系。因此,凡本规范有规定者应按照执行,凡本规范无规定者,尚应按照有关的现行规范、标准的规定执行。 同时考虑到混凝土结构工程的施工具有整体性和连续性的特点,前一分部或分项工程的质量如不符合要求,势必影响后一分部或分项工程的施工质量。因此,对混凝土结构各分部或分项工程的施工,必须在前一分部或分项工程的质量进行合格验收后,方可进行下一分部或分项工程的施工,如不合格,应及时进行处理或返工。 第1.0.5条对混凝土结构工程施工时的安全技术、劳动保护、防火等要求也是非常重要的,但本规范未包括这方面的内容,另有专门的规范标准,应按照执行,因此保留本条文。 第二章模板工程 第一节一般规定 第2.1.1条目前我国现浇混凝土结构模板材料除钢材、木材外,已向多样化发展,主要有胶合板模板、塑料模板、玻璃钢模板、压型钢模、钢木(竹)组合模板、装饰混凝土模板、预应力混凝土薄板等。由于目前木材较缺,因此在模板工程中应以尽量少用木材为原则,故对原条文作了相应的修改。对钢材、木材的材质,已有相应的标准,钢材应符合《碳素结构钢技术条件》 GB700—88的有关规定;当采用木材时,应符合《木结构设计规范》GBJ5-88的承重结构选材标准,其树种可按各地区实际情况选用,但材质不宜低于血等材;当采用胶合板等其他材料时,则应符合有关专门规定。 第2. 1.2条原规范规定,模板接缝应严密,不得漏浆。现考虑到木模板的接缝湿水后膨胀,接缝过于严密会产生变形,因此将接缝应严密予以删除。无论是采用钢材、木材或其他材料制作的模板,模板接缝主要是以保证不漏浆为原则。 第2.1.3条组合钢模模板、大模板、滑升模板等的设计、制作和施工尚应分别符合以下现行标准:《组合钢模板技术规范》 GBJ214-88、《大模板多层住宅结构设计与施工规程》JGJ20-84、《液压滑动模板施工技术规范》 GBJ113—87等标准的相应规定。 第2.1.4条由于目前隔离剂的种类很多,有些油质类化合物的隔离剂能对混凝土结构性能和装饰带来影响,因此加以限制。此外考虑到在施工中隔离剂沾污钢筋和混凝土接槎处的情况严重,因此也作了相 长江委信息研究中心馆藏 4

室外工程施工方案81045

室外附属工程施工方案 第一章编制依据与工程概况 一、编制依据 1、工程施工图 2、室外附属工程所涉及的国家或行业规范、标准、法规、图集等规范 3、室外附属工程的招投标文件 1)原主体施工单位还在施工,工程所涉及的零星工程多,室外景观装饰点 面层复杂。 2)工程所要求的工期短,需要与原主体施工单位穿插配合。 2、工程难点的对策 1)项目部另行配备足够的、各个专业的、高素质的施工管理人员,特别是施工测量的技术人员。 2)项目部另行配备相应的施工机械、机具及足够数量的施工工人。

3)合理的穿插各个工序,确保各工序衔接紧密,以缩短工期。 4)坚决服从甲方、监理的领导及指挥。 第二章施工部署 一、项目组织人员概况 由于本工程主体是由有限公司施工,对于室外工程成立独立的项目部,项目部具体管理人员如下: 二、施工工艺流程 变电所发电房垃圾房围墙门卫室场区土方回填化粪池、管线土方开挖化粪池安装施工、管线铺设雨污水井施工土方回填给水消防管线强、弱电管线道路基层及面层施工 三、机械准备

五、人员准备 第三章主要分项工程及施工方法 一、土方工程 二、混凝土工程 三、管道工程 四、道路垫层及面层 五、施工方法及技术措施: 1、管沟开挖: 根据现场条件,在土建专业确定管沟的位置及标高,并复核基地各

雨污出口与市政接口标高无误后,方可进行管沟开挖,开挖时要结合施工图纸及施工规范要求确定开挖路线及开挖深度,对管径较大的在开挖时要结合土质情况,确定土方开挖放坡方案,确保安全施工。 2、管道工程: 1)管道敷设 雨水管采用双壁波纹管橡胶圈连接,埋地敷设时如地基为一般天然土壤,可直接埋设,如遇基坑为淤泥覆土时,先挖除淤泥夯实虚土,采用填砂、填石块或其它适应的基础处理措施。排管前应检查管沟地基,管道应排在坚实老土上,严禁铺设在未经处理的松土上管道敷设后,回填土应逐层夯实。 2)材料 管材:雨水管采双壁波纹管埋地排水管(等级为S2),给水管与消防管采用高密度聚乙烯塑料管。 检查井:排水管道小于φ400㎜时,采用φ700㎜砖砌圆形检查井,大于φ400㎜时,采用φ1000㎜砖砌圆形检查井。 井盖:在车行道上的所有检查井、阀门井井盖、井座均采用重行球墨铸铁双层井座和井盖;人行道下和绿化带的井盖、井座采用轻型球墨铸铁单层井座和井盖。 化粪池:化粪池均采用玻璃钢化粪池,其人孔采用重行球墨铸铁双层井座和井盖。通气管室外埋设部分采用涂塑钢管,进入建筑物内改为聚氯乙烯硬塑管。 3)主要技术要求 在路面上的井盖,上表面应同路面相平,无路面井盖应高出室外设计标高50㎜,并应在井口周围以0.02的坡度向外做护坡。 排水管埋深:车行道下管顶覆土0.7米;非车行道管顶管覆土0.5米; 覆土不足时用150#混凝土全坞邦加固,其厚度不小于200㎜; 管道坡度要求(道路坡度大于以下原则时,则按照道路坡度敷 废水DN300,i=0.005; 污水DN200,i=0.005; 雨水DN300,i=0.005 ;DN400,i=0.005;DN500,i =0.005,化粪池均采用钢筋混凝土化粪池,其入孔采用重行球墨铸铁双层井座和井盖。通气管室外埋设部分采用涂塑钢管,进入建筑物内改为聚氯乙烯硬塑管。 除上述要求外,给排水管道施工及验收应遵循《建筑给排水及采暖工程施工质量验收规范》GB50242-2002。

施工工艺与验收标准

1、施工工艺与验收标准 主要内容 1、水路改造施工标准 2、电路改造施工规范 3、瓦工贴砖工艺和验收标准 4、吊顶施工工艺和验收标准 5、木工施工工艺和验收标准 6、油工喷涂施工工艺和验收标准 7、乳胶漆施工工艺和验收标准

1、 水路改造施工标准 (一)、材料提示 根据公司报价材料选用符合国家标准的材料,进行施工(给水改造国 家禁止使用镀锌管和UPVC管)。 (二)、施工注意事项 1、一般改水走顶不走地,走直不走斜为原则,各冷、热水出水口必 须水平,一般左热右凉,管路铺设需横平竖直。布局走向要安全合理, 管卡位置及管道坡度等均匀符合规范要求。各类阀门安装应位置正确, 便于使用和维修。 2、进水应设有室内总阀,安装前必须检查水管及连接配件是否有破 损、砂眼、裂纹等现象。 3、水表安装位置应方便读数,水表、阀门离墙面的距离要适当,要 方便使用和维修。 4、厨房内如加装饮水机、净水机、小厨宝等应考虑预先留好上、下 水的位置及电源位置。 5、冷、热水管均为入墙做法,开槽时需检查槽的深度要大于管道直 径1cm以上,冷热水管不能同槽,热水管道保温处理。 6、淋浴混水阀的左右位置正确,且装在浴缸中间(先确定浴缸尺 寸),高度为浴缸上150-200mm,按摩浴缸根据型号进行出水口预留。 混水阀孔距一般保持在(暗装)150mm,(明装)100mm,连杆式淋浴 器要根据房高和业主个人需要来确定出水口位置。 7、坐便器的进水出水口尽量安装在能被坐便器挡住视线的地方。连 体坐便器要根据型号来确定出水口的位置,一般要留在马桶霞水口正中 左方200mm处。 8、安装电热水器或者太阳能、煤气热水器时,应由专业厂家负责安 装。 9、安装厨、卫管道时,管道在出墙的尺寸应考虑到墙砖贴好后的最 后尺寸,即预先考虑墙砖的厚度。 10、设计水管时应考虑洗衣机的用水龙头安装位置,下水的布置。同 时注意电源插座的位置是否合适。厨房橱柜内放滚筒洗衣机一定要确定 好洗衣机和橱柜的尺寸,以便留好上下水的位置。 11、墙体内、地面下,尽可能少用或不用连接配件,以减少渗漏隐患 点。连接配件的安装要保证牢固、无渗漏。 12、墙面商给水预留口(弯头)的高度要适当,既要方便维修,又要 尽可能少让软管暴露在外,并且不另加接软管,给人以简洁、美观的视 觉。对下方没有柜子的立柱盆一类的洁具,预留口高度,一般应设在地 面上500-600mm左右。立盆下水口应设置在立柱底部中心或立柱背后, 劲可能用立柱遮挡。壁挂式洗脸盆(无立柱、无柜子)的排水管一定要 采用从墙面引出弯头的横排方式设置下水管(即下水管入墙)。

主要施工验收标准及规范

主要施工验收标准及规范 机械、设备 国务院令第373号《特种设备安全监察条例》 质技监局锅发[1999]154号压力容器安全技术监察规程 劳人(1998)1号锅炉压力容器焊工考试规则 劳发部(1993)441号锅炉压力容器无损伤检测人员 资格考试规则 安全监察暂行条例 SH3065-1995 石油化工管式炉急弯弯管技术标准 SH3085-1997 石油化工管式炉碳钢和铬钼钢炉管焊接技术条件SH3086-1998 石油化工管式炉钢结构工程及部件安装技术条件SH3087-1997 石油化工管式炉耐热钢铸件技术标准 SH3504-2000 催化裂化装置反应器再生器施工及验收规范 SH3506-2000 管式炉安装工程施工及验收规范 SH/T3511-2000 乙烯装置裂解炉施工技术规范 SH3512-2002 球形储罐工程施工工艺标准 SH3513-2000 石油化工铝制料仓施工及验收规范 SH/T3515-2003 大型设备吊装工程施工工艺标准 、SH/T3516-2001 催化裂化装置-烟气轮机组施工技术规范SH/T3519-2002 乙烯装置离心压缩机组施工技术规范 SH3524-1999 石油化工钢制塔容器现场组焊施工工艺规范 SH/T3526-2004 石油化工异种钢焊接规程 SH/T3527-99 石油化工不锈钢复合钢焊接规程 SH3530-95 石油化工换热设备施工及验收规范

SH3534-2001 石油化工筑炉工程施工及验收规范 SH/T3536-2002 石油化工工程起重施工规范 SH/T3537-2002 立式圆筒形低温储罐施工技术规范 SH/T3113-2002 石油化工管式炉燃烧器工程技术条件 SH/T3115-20052 石油化工管式炉轻质浇注料衬里工程技术条件 GB150-1998 钢制压力容器(加2000年第1号、2004年第2号修 改单) GB151-1999 管壳式换热器(加2002年第1号修改单) GB15386-1994 空冷式换热器 GB16409-1996 板式换热器 GB3531-1996 低温压力容器用低合金钢钢板 GB50231-98 机械设备安装工程施工及验收通用规范 GB7734-2004 复合钢板超声波检验方法 GB50275-98 压缩机、风机、泵安装施工及验收规范 GBJ128-90 立式圆筒形钢制焊接油罐施工及验收规范 GBJ178-85 烟囱工程施工及验收规范 GBJ211-87 工业炉砌筑工程施工及验收规范 HG20203-2000 化工机器安装工程施工及通用验收规范 HGJ205-92 化工机器安装工程施工及验收规范(离心机压缩机)HGJ206-92 化工机器安装工程施工及验收规范(中小型活塞式压 缩机) JB4708-2000 钢制压力容器焊接工艺评定 JB/T4701-2000 钢制塔式容器 JB4703-94 压力容器无损检测(第1号修改单) JB/T4709-2000 钢制压力容器焊接规程 JB/T4735-1997 钢制焊接常压容器 JB/T6046-92 碳钢、低合金钢焊接构件焊后热处理方法

室内装饰施工规范和工艺标准

施工规范和工艺标准 A 、进场及工地形象部分 1、领好公司资料到管理处办理进场手续,须办理施工许可证,以及工人出入证。 2、进场开工,如业主要看日子时间开工的,一定要按照业主要求的日期、时间进场,并在施工现场 张贴红纸以示吉利。 3、检查原有建筑的设施,如水电、门、窗、防水等,如有问题应及时通知业主和管理处,以便妥善 解决。 4、进场后,工地必须做好公司标志牌悬挂,工人着装统一等工作。 5、工地现场施工用电必须先经过临时漏电开关才能接通施工工具。 6、施工现场必须要求配备灭火器。 B、拆墙部分 按照施工图纸计划拆墙,首先用粉笔在原有建筑上画出需拆除部分墙体,并咨询管理处,须拆 除部分有无承重墙或是简力墙,并做好地漏保护和切断电源等工作。在施工过程中,严禁野蛮施工,严禁拆除简力墙、承重墙以及承重梁柱等。垃圾在拆墙完工后,应及时装袋清运。所拆垃圾严禁在工地过夜,包括以后水电改造垃圾亦要清理。拆墙还要了解是否有预埋的水电管线,如有,须在拆除时注意保护,严禁破坏原有的水电管线,以及其他原建筑的设施。 C、电路部分 一、材料提示 1、电线为衡阳金杯线。 2、PVC线管、底盒及配件宝狮牌。 3、所用电线的型号、线径、照明及普通插座用2.5# ,厨房插座用4#,电线连接紧固,不受拉 力,包扎平密,不伤线芯,无扭结、死弯、绝缘层破等缺陷,电线的相结零线及地线颜色要分清。 二、施工工艺 1、墙身、地面开线槽横平竖直,不允许弯弯曲曲,特殊情况须经监理同意另外对墙身所有电线 (含电话线、音响线、电视线)都必须可以抽动和更换,强、弱电须张管敷设,电视信号线、电话线、网络线、音响线等要分开敷设。 2、管管面与墙面应留10mm以上的批灰层,防止墙面开裂,吊顶管线应用管码固定,距离顶棚面间 距须大于50mm。 3、敷设暗管线路,电线在管内不应有接头,不应扭折,管内应留有40%的空间,管内可随时抽 动,换线。4#线最多穿3 根,2.5# 线最多穿5 根,1.5# 线最多穿6 根。 4、在同一套房内,开关设置在1.4m左右,地插在30cm左右,插座开关各在同一水平线上(其他 特殊高度于设计需要)。安装底盒必须以水平线为基准线。 5、插座、开关安装要牢固,四周无缝隙,厨房、卫生间内及室外安装的开关应采用带防水措施的 开关。 6、单相两孔插座接线,面对插座左零右相,单相三孔,三相四孔插座接地线接正上方,插座接地

施工工艺标准

施工工艺标准

施工工艺标准 1校园网布线要求 本次项目的校园网拓扑布局是星形结构,业主要求要遵守原有拓扑,即由中心机房到各幢楼之间直接用光纤连接,各楼到中心机房只有一级级联(除城区的崇庆中学、崇庆实验中学、蜀城中学外)。另外,数据网与监控网分开,本次新建的监控网络控制室到中心机房需要单独布光纤。光纤架空,必须用钢绞绳作为支撑。 1.1应遵循以下规范: GB/50339-2013《智能建筑工程质量验收规范》 GB/50312-2007《综合布线工程验收规范》 GB/50462-2008《电子信息系统机房施工及验收规范》 SJ/T 31469-2002 《防静电地面施工及验收规范》 1.2招标文件中校园网布线施工验收要求(最低要求) 布线规范,横平竖直,强弱电分开。除总体符合国家相关技术规范外,室外线路应与业主协商好走线线路,尽可能埋地;在没有业主或用户同意的情况下,不得飞线,不得翻楼顶;埋地部分外层套PVC管,埋管深度不低于15厘米;出地面部分2米以下加装铁管(壁厚≥0.8mm)防护。除套管部分外,均使用线槽板及连接件布线,线槽用膨胀钉固定安装,膨胀钉间距应小于80厘米。所有线路都有标识,交换机在墙柜或机柜中固定牢固,线路绑扎整齐。 1.3布线标准详细要求

缆线的布放: 缆线布放前,应核对布放缆线的规格、程式、路由及位置与施工设计相符。 电缆布放应平直,不得产生扭绞、打圈等现象,不应受外力的挤压和损伤。 电源线、信号电缆、对绞电缆及建筑物内其他弱电系统的缆线应分离布放,以便防止电磁干扰。 缆线布放时应有冗余。在交接间、设备间对绞电缆预留长度应为配线箱内周长,工作区处预留20CM。 缆线的弯曲半径应符合下列规定: 非屏蔽4对对绞电缆的弯曲半径应至少为电缆外径的4倍。 布放水平电缆线以前,应对信息点进行配线估算,充分利用好每箱线,做到节约用线。 穿引缆线时,拉线用力应适度,不得野蛮施工。 穿线过程中,特别是在与金属管、转线盒等断面接触时,应保护缆线护套层。 穿好缆线前,应及时做好电缆两端识别标记;缆线布放到位后,应对照两次,发现问题,及时整改;绑扎电缆时,安装配线架前再对音一次。 缆线的端接 缆线终端处必须卡接牢固,接触良好。 对绞电缆与接线模块卡接时,应按设计和厂家规定进行操作。 缆线中间不得产生接头现象。

小区室外配套工程施工组织设计

1.总体概述 1.1 编制依据以本工程招标文件、图纸说明的标准、内容,及变更、补疑的具体内容为准。本工程执行下列有关规范、规 程但不限于以下规程、规范: 《天然花岗石建筑板材》GB/T18601-2001 《天然石材统一编号》GB/T17670-1999 《城市道路工程质量检验标准》DB29-50-2003 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑装饰工程质量验收规范》 ( GB50210-2001) 《建筑排水硬聚氯乙烯管道工程技术规程》 (CJJ29-98 ) 《建筑地基与基础工程施工质量验收规范》 ( GB50202-2002) 《建筑地基处理技术规范》 (JGJ79-2002 ) 《普通混凝土配合比设计规程》 (JGJ55-2011 ) 《砌体结构工程施工质量验收规范》 ( GB50203-2011) 《建筑工程施工质量评价标准》GB/T50375-2006 以上规范标准若有更新,以本项目实施期间国家及地方颁布的最新版本为准。有关建筑材料质量标准与管理规程。 有关建筑材料试验规程、规范和评定标准。主管部门对相关规程、规范的补充规定和解释说明及其它相关标准。 1.2 编制目的本施工组织设计是指导秦淮东郡安置房小区室外配套工程在施工过程中的技术、质量、安全文 明施工和组织管理等的各项过程的综合性文件,对于保证本工程施工的顺利进行,实现成本预期的进度、质量、安全、文明施工及环境保护、组织管理、技术管理、成本管理、资料管理等目标具有重要的指导意义。 保证公司质量方针的有效贯彻。确保本工程项目质量达到国家质量验收规范合格标准。使安全、质量、进度、成本等环节均得到有效控制。 1.3 工程概况 工程名称:XX 小区室外配套工程 工程地址:XXX 建设单位:XX 有限公司

各种施工工艺标准

各种施工工艺标准 2011-07-13 04:42:09| 分类:施工工艺及规范|字号订阅序言 本企业标准的编写是依据国家标准、行业标准和地方性标准等为基础而进行的。本着”国家标准是最低限度的标准,企业标准应严于国家标准,方才有意义”这样的指导思想,否则,企业就不能得到持续进步和长足发展;坚持贯彻“精心施工、精雕细琢;质量第一、用户第一”的企业精神;同时,也结合本公司实际管理水平和质量水平来进行编写。本标准在质量实测方面稍微严于国家标准,今要求各项目经理部在施工过程认真贯彻执行本标准。 为了提高本企业标准质量,请各在建工程项目经理部在执行本标准过程中,注意积累资料、总结经验,如发现有更好的管理理念、施工技术或新工艺、新方法、新技术、新材料等都要及时反馈给公司,只要有利于公司管理水平的提升;有利于工程质量的提高;有利于降低成本提高经济效率等意见和建议,公司都会予与重视并吸收采纳,以供今后修订时加入新的内容,从而促使本公司的整体素质得到全面的提升,并能增强公司在建筑市场的竟争力,使本公司越办越好越红火,在不久的将来晋升为特级资质等级的企业,成为中国建筑业的龙头企业,希望这一天指日可待。 ×建筑工程有限公司编写 目录 1、XDQB2002-001土方开挖与回填施工工艺标准--------------------------6 2、XDQB2002-002模板安装与拆除施工工艺标准---------------------------9 3、XDQB2002-003钢筋加工与安装施工工艺标准-------------------------11 4、XDQB2002-004现浇混凝土施工工艺标准-- ----------------------------14 5、XDQB2002-005砖墙砌筑施工工艺标准----------------------------------16 6、XDQB2002-006一般抹灰施工工艺标准----------------------------------18 7、XDQB2002-007装饰抹灰施工工艺标准----------------------------------20 8、XDQB2002-008地砖铺贴施工工艺标准----------------------------------22

施工工艺以及质量标准

施工工艺及质量标准(1) 一、纸面石膏板吊顶(平面无造型) 工艺要求: 1. 水平弹线、横撑固定墙上四周,安装主龙骨并确定吊杆位置。 2. 膨胀螺栓悬挂吊杆或拉线,(吊杆宜用6mm钢筋或木方连接固定)主龙骨间距1000-1200mm,次龙骨连接安装件紧贴主龙骨,木方规格25ⅹ30mm 3. 网格规格不大于400ⅹ400mm,石膏板一般用9mm厚纸面石膏板(也可按设计要求)石膏板应用防锈自攻螺钉固定在龙骨上,纸面石膏板应在无应力状态下进行固定。 4. 纸面石膏板的长边应沿纵向次龙骨铺设,螺钉与纸面石膏板边距15-20mm,钉距150-200mm平均布置并于板面垂直,钉头嵌入石膏板深度0.5-1mm,并不使纸面石膏板破损,钉眼应补防锈漆用石膏腻子抹平。 5. 石膏板接缝及与墙接缝处用石膏腻子找平,贴绷带或网格布(接缝两边各搭接5cm以上),然后贴一层牛皮纸,腻子找平。 质量要求: 1. 根据吊顶的设计标高在四周墙上弹线,其水平线允许偏差±5mm 2. 四周墙角线对缝严密,与墙四周严密、缝隙均匀。 3. 面板与龙骨应连接紧密,表面应平整,不得有污染、折裂、缺棱掉角,刮伤等缺陷。 允许偏差:表面平整度2mm,接缝平直度3mm,接缝高低度1mm。

二、 PVC扣板吊顶 工艺要求: 1. 松木龙骨结构及木方规格应符合纸面石膏板木龙骨工艺要求,面板与墙面窗帘盒灯具等交接处应严密,不得有漏缝现象。 2. 轻型灯具及排风扇应与龙骨连接紧密,重型灯具或吊扇不得与吊顶龙骨连接,应在基层面上另设吊件(松木龙骨应刷一遍防腐漆) 允许偏差: 板表面平整度2mm,接缝平直度3mm,接缝高低度1mm。 三、铝扣板吊顶 1. 铝扣板吊顶龙骨结构,应按铝扣板工艺要求施工。 2. 其他与PVC扣板相同。 质量要求: 1. 据吊顶的设计标高在四周墙上弹线,其水平线允许偏差±5mm。 2. 四周墙角线用阴角线扣实,对缝严密,与墙四周严密、缝隙均匀。 3. 面板与龙骨应连接紧密,表面应平整,不得有污染、折裂、缺棱掉角,锤伤等缺陷。接缝应均匀,颜色一致。 四、地面铺砖 工艺要求:居室、厅堂地砖铺设应在最后两遍面漆未刷时进行铺贴1. 地砖铺贴前应清理基层,弹出基准线、标准高度、墙面水平线。

混凝土结构工程施工质量验收规范GB

混凝土结构工程施工质量验收规范 GB50204--2015

混凝土结构工程施工质量验收规范 GB50204--2015 、尸■、亠 前言 根据住房和城乡建设部《关于印发<2011 年工程建设标准规范制订、修订计划〉的通知》(建标[2011]17号文)的要求,规范编制组经广泛调查研宄,认真总结工程实践经验,参考有关国际标准和国外先进标准, 并在广泛征求意见的基础上,修订了《混凝土结构工程施工质量验收规范》GB50204-2002 本规范的主要技术内容是: 总则、术语、基本规定、模板分项工程、钢筋分项工程、预应力分项工程、混凝土分项工程、现浇结构分项工程、装配式结构分项工程、混凝土结构子分部工程以及有关的附录。 本规范修订的主要技术内容是: 1.完善了验收基本规定; 2.增加了认证产品或连续检验合格产品的检验批容量放大规定; 3.删除了模板拆除的验收规定; 4.增加了成型钢筋等钢筋应用新技术的验收规定; 5.增加了无粘结预应力筋全封闭防水性能的验收规定; 6.完善了预拌混凝土的进场验收规定; 7.完善了预制构件的进场验收规定; 8.增加了结构位置与尺寸偏差的实体检验规定; 9.增加了回弹-取芯法检验结构实体混凝土强度的方法。 本规范中以黑体字标志的条文为强制性条文,必须严格执行

本规范由住房和城乡建设部负责管理和对强制性条文的解释, 由中国建筑科学研究院负责具体技术内容的解释。 执行本规范过程中如有意见或建议, 请寄送中国建筑科学研究院(地址: 北京市朝阳区北三环东路30号;邮政编码:100013 ;电子箱)。 本规范主编单位: 中国建筑科学研宄院 本规范参编单位: (略) 本规范主要起草人员: (略) 本规范主要审查人员: (略) 目次 1总则................................................................ 3 2术语................................................................ 4 3基本规定............................................................ 5 4模板分项工程........................................................ 6 一般规定 (6) 模板安装 (6) 5钢筋分项工程........................................................ 9 一般规定 (9) 材料

室外工程施工规范要求

室外管线工程施工应注意事项 室外雨污水设计时应提供市政准确接入口及市政管底标高,图纸审核完成后,发各中标施工单位对室外图纸熟悉了解,在施工前应招集室外参建单位开碰头会,各单位无意见后雨污水可开工。室外工程正常先施工污雨水、给水、电力、燃气、弱电。 开工前对进场材料应该进行检查,是否合符设计及招标要求并抽样送检,检测合格后方可做施工准备(室外常用U-PVC、HDPE双壁波纹管)。 一:1、室外施工单位应和室内(安装)施工单位对出户(雨污水)管交接及标高核对,并做好记录或标记,接入时务必100%正确。 2、室外雨污水管道开挖前应按现场及图纸要求及走向放线(需监理、甲方确认)开挖。在管沟开挖时应对管沟底标高测量(对回填土需夯实),坡度、标高无误后进行雨、污水井及管线安装。安装过程中应注意管线插入是否到位,标高、坡度是否符合设计要求,确认后对管线先选用沙或优质土壤固定,暂不回填土。正常的施工工序安排开挖管沟→清理基槽→浇筑条形基础混凝土→安置管道→浇筑管座混凝土→抹带、养护→人工回填土至管顶以下50cm→机械全面回填至设计标高。 3、管线和井完成需做闭水试验,确认无渗漏后通知城管局、质检站进行对室外雨污水临时验收并做好相关的资料及影像。 4、室外雨污水覆土深度正常在700(过路部分需加固)。严禁使用建筑垃圾回填。

5、建议雨污水管出墙管至井超过2.5米设小过路井(地下室顶板除外)。 6、雨污水井尽量避让单元门口及窗户中间。 7、化粪池安装,施工作业流程:放线→挖基槽、排地下水→垫层找平夯实→吊装就位→化粪池注水→分层回填→砌连接井→现场初步验收。 二,施工要求 1、放线挖槽坑:以化粪池最少尺寸为标准,根据开挖土质进行放坡放线开挖,如果是不稳定的土质应分梯开挖。 2、基础处理:原土开挖稳定性能好的土质可以直接用100-200MM细沙找平,如果有地下水的必须开沟排水。 3原土开挖承载力较差的必须做200MM混凝土垫层,再用100M的细沙找平。 三、吊装就位:吊装就位时进出水方向,测定水平度,局部调整垫层,保证水平。 四、化粪池注水: 1、安装就位符合要求后,池内必须注水,一般注水超过地下水位,回填土完毕后必须注满水,使池壁内外受力平衡。 五、分层回填土:回填是安装中最重要的一胩环卫,直接关系产品的使用和效果。 1、严禁使用建筑垃圾作为回填土,回填土应按每层300MM进行分层夯实,特别是产品半径之下必须是人工夯实,确保底部支撑受

家装施工规范和工艺标准-家装国标施工规范

施工规范和工艺标准 A、进场及工地形象部分 1、领好公司资料到管理处办理进场手续,须办理施工许可证,以及工人出入证。 2、进场开工,如业主要看日子时间开工的,一定要按照业主要求的日期、时间进 场,并在施工现场张贴红纸以示吉利。 3、检查原有建筑的设施,如水电、门、窗、防水等,如有问题应及时通知业主和 管理处,以便妥善解决。 4、进场后,工地必须做好公司标志牌悬挂,工人着装统一等工作。 5、工地现场施工用电必须先经过临时漏电开关才能接通施工工具。 6、施工现场必须要求配备灭火器。 B、拆墙部分 按照施工图纸计划拆墙,首先用粉笔在原有建筑上画出需拆除部分墙体,并咨询管理处,须拆除部分有无承重墙或是简力墙,并做好地漏保护和切断电源等工作。在施工过程中,严禁野蛮施工,严禁拆除简力墙、承重墙以及承重梁柱等。垃圾在拆墙完工后,应及时装袋清运。所拆垃圾严禁在工地过夜,包括以后水电改造垃圾亦要清理。拆墙还要了解是否有预埋的水电管线,如有,须在拆除时注意保护,严禁破坏原有的水电管线,以及其他原建筑的设施。 C、电路部分 一、材料提示 1、电线为衡阳金杯线。 2、PVC线管、底盒及配件宝狮牌。 3、所用电线的型号、线径、照明及普通插座用2.5#,厨房插座用4#,电线连接 紧固,不受拉力,包扎平密,不伤线芯,无扭结、死弯、绝缘层破等缺陷, 电线的相结零线及地线颜色要分清。 二、施工工艺 1、墙身、地面开线槽横平竖直,不允许弯弯曲曲,特殊情况须经监理同意另外对 墙身所有电线(含电话线、音响线、电视线)都必须可以抽动和更换,强、弱电须张管敷设,电视信号线、电话线、网络线、音响线等要分开敷设。 2、线管管面与墙面应留10mm以上的批灰层,防止墙面开裂,吊顶管线应用管码 固定,距离顶棚面间距须大于50mm。

室外工程的划分和资料做法

附录 C 室外工程的划分 14 室外工程 14.1 一般规定 14.1.1 室外设施单位工程由道路、边坡子单位工程组成,道路子单位工程包括路基、基层、面层、广场与停车场、人行道、人行地道、挡土墙、附属构筑物等分部工程;边坡子单位工程包括土石方、挡土墙、支护等分部工程。 14.1.2 室外设施工程的分部(子分部)工程,其施工文件管理除本章节规定的要求外,应符合本规程中有关建筑工程质量控制资料和建筑工程 安全和功能检验资料的规定。 14.1.3 室外设施工程的分部(子分部)工程所使用的表格应从本规程中有关建筑工程质量控制资料和建筑工程安全和功能检验资料的表格中选用。 14.1.4 室外设施工程中各检验批、分项工程所涉及的材料均应具备原材料出厂合格证书、原材料进场检(试)验报告,除本章规定的要求外,应按照建筑工程或市政工程有关章节的规定进行检(试)验。 14.2 道路工程 14.2.1 道路工程的基本要求和内容可按照现行标准《城镇道路工程施工与质量验收规范》 CJJ1 及《市政工程施工技术文件管理规程》DBJ/T13-135 的有关规定执行。 14.2.2 道路工程资料的核查办法可按现行标准《市政工程施工技术文件管理规程》 DBJ/T13-135 的有关规定执行。 14.2.3 道路工程资料的的核定可按现行标准《市政工程施工技术文件管理规程》DBJ/T13-135 的有关规定执行。 14.3 边坡工程 14.3.1 边坡工程的基本要求和内容应符合下列要求: 1 边坡子单位工程验收应按照现行标准《建筑边坡工程技术规范》GB50330、《建筑地基基础工程施工质量验收规范》GB5020 2 及《混凝土结构工程施工质量验收规范》GB50204 中有关规定进行验收。 2 边坡工程验收应提供下列资料: 1)图纸会审、设计变更、洽商记录;
