摘要

工程建设监理规划,是根据工程监理委托合同确定的工作围,并根据所监理项目的特点而写的监理工作计划,是指导监理工作全过程的纲领性文件。

在监理规划的总框架下,在总监理工程师的主持下编制,制定了一系列的工作计划、进度计划、工作流程、监理工作制度、各项工作的报表、监理工作守则、职责分工、使监理的工作规化、制度化。在工程建设项目中实施全过程的监理,不仅包括施工准备阶段、建设施工阶段和竣工验收阶段的监理,还包括建设项目取得前期决策研究阶段、勘察和设计阶段以及维护保修阶段的监理工作。

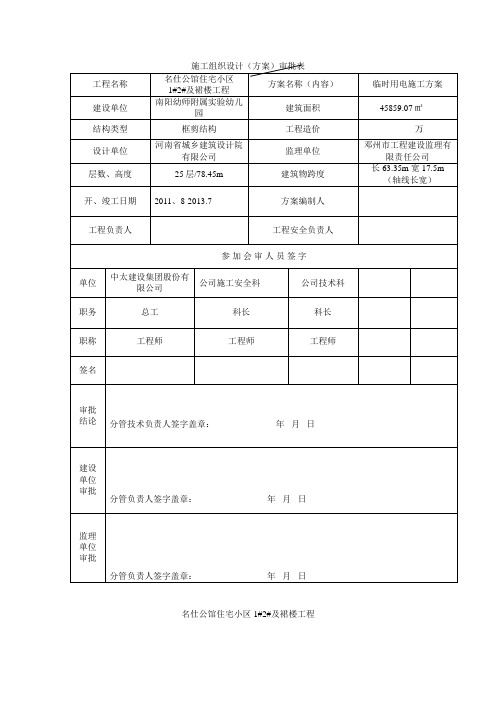

本监理规划是针对名仕花园工程而编制的,通过监理规划的编写,使监理人员明确在工程监理实施过程中,应当做哪些工作;由谁来做这些工作;在什么时间和什么地点做这些工作;以及如何做好这些工作;对监理活动做出全面、系统的安排。

关键词:监理规划进度计划

Malibu Garden Project Management Planning

Abstract

Project Management Planning, is based on works commissioned by the supervision of the contract determine the scope of work, and in accordance with the characteristics of the project by the supervision and the supervision of written work plan to guide the work of the Supervision of the entire process of a programmatic document.

In the general framework of the Commissioner of Planning, the chief supervision engineer prepared under the auspices to formulate a series of work plans, schedules, workflow,supervision system, the work of the statements the supervision. Construction projects in the entire process of supervision, including not only the construction preparation stage, construction stage and the stage of completion and acceptance of supervision, including pre-construction project has Decision stage, survey and design phase and maintenance phase of the supervision of maintenance work.

The Supervision is planning for the Malibu Garden Project Management Planning workers compiled by the Supervision of Planning, preparation, the Supervision of staff to clear in the course of implementing the project supervision, what should be done; who do such work in any time and any place To do such work and how to

do such work; Supervision of the activities to a comprehensive, systematic arrangement.

Key words: Supervision Plan; Progress; Plan

目录

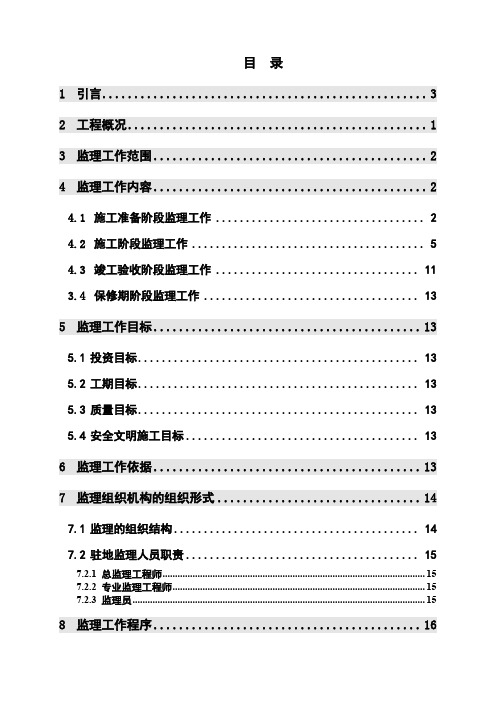

摘要........................................................................ I ABSTRACT...................................................................... II 第一章工程项目概况 (1)

第二章监理的围和目标 (2)

2.1监理围 (2)

2.1.1监理工程围 (2)

2.1.2监理工作围 (2)

2.2监理目标 (2)

2.2.1工期控制目标 (2)

2.2.2质量控制目标 (2)

2.2.3造价控制目标 (2)

第三章监理工作依据 (3)

第四章监理工作的主要容 (4)

4.1施工准备阶段监理工作容 (4)

4.2施工阶段监理工作容 (4)

4.2.1 质量控制监理工作容 (4)

4.2.2 进度控制监理工作容 (5)

4.2.3 造价控制监理工作容 (5)

4.2.4 合同管理监理工作容 (5)

4.2.5 信息管理监理工作容 (6)

4.2.6 协调甲方、施工单位及其它与本工程有关单位的相互关系 (6)

第五章监理部组织形式 (7)

5.1合同规定监理人员配备 (7)

5.2监理人员配备计划 (8)

5.3监理部人员岗位职责 (8)

5.3.1 总监理工程师的岗位责任 (8)

5.3.2 专业监理工程师的岗位责任 (10)

5.3.3 监理员的岗位责任 (12)

5.3.4 资料员的岗位责任 (12)

第六章监理工作程序 (14)

6.1施工阶段监理工作主程序 (14)

6.2施工阶段质量控制程序 (15)

6.3施工阶段进度控制程序 (16)

6.4施工阶段造价控制程序 (17)

6.5图纸会审监理程序 (18)

6.6施工组织设计(方案)审查程序 (19)

6.7原材料质量控制程序 (20)

6.8隐蔽工程质量控制程序 (21)

6.9单位工程竣工验收监理程序 (22)

6.10工程质量事故处理工作程序 (23)

6.11工程变更(洽商)处理工作程序 (24)

6.12监理程序控制措施 (25)

第七章监理工作方法及措施 (26)

7.1质量控制方法 (26)

7.1.1 质量控制的基本原则 (26)

7.1.2 质量控制的措施 (26)

7.2工期控制方法 (30)

7.3造价控制方法 (31)

7.3.l 工程款支付的依据。 (31)

7.3.2 工程计量及工程款支付 (31)

7.3.3 工程变更的处理 (31)

7.4合同管理方法 (32)

7.5目标实现的风险分析 (32)

7.5.1 进度目标的风险分析 (32)

7.5.2 质量目标实现的风险和分析 (33)

7.5.3 造价目标实现的风险分析 (34)

第八章监理工作制度 (35)

8.1制定执行监理规划及监理实施细则制 (35)

8.2监理交底制 (35)

8.3现场协调会制 (35)

8.4监理审批制 (36)

8.5监理检验签认制 (36)

8.6资料档案管理制 (37)

8.7监理日志制 (37)

8.8监理月报制 (37)

8.9工作汇报 (37)

8.10监理工程师职业道德 (38)

信息产业部信息系统工程监理与咨询服务收费标准

信息产业部信息系统工程监理与咨询服务收费标准 (软件工程) 信息系统工程监理与咨询服务收费既考虑了信息系统工程的特点,又参照了其它监理行业的收费标准。其收费参考标准内容如下: 一、计算公式 1、费率公式:S=A*B*C 2、收费公式:F=S*M(万元) 二、费率相关系数说明 (一)信息系统工程一般分为两大阶段,一是工程前期咨询服务阶段,一是设计、实施、验收阶段。信息系统工程项目类型分为:软件工程、信息应用系统工程、信息网络系统工程、其它工程(包括以计算机网络、监控为中心的建筑智能化工程等),因此,监理阶段的费率A及监理的各阶段费率a和b如下: (二)鉴于信息系统工程项目分布的地域不同,因此,监理的费率应在监理的各阶段费率的基础上考虑地域的因素,地域调整系数B如下: 1、集中建设的信息系统工程项目:地域调整系数B为1; 2、地市范围的信息系统工程项目:地域调整系数B为1—1.2; 3、全省范围的信息系统工程项目:地域调整系数B为1.2—1.5; 4、全国范围的信息系统工程项目:地域调整系数B为1.5—2。

(三)鉴于信息系统工程工期长短不一,因此,监理的费率应在监理的各阶段费率的基础上考虑工期的因素。工期调整系数C如下: 三、收费其它情况说明 如果信息系统工程项目建设中有下列情况,监理附加报酬取费可以按照下列方式计取: 1、对于非监理原因造成工程延期而产生的监理附加工作,监理单位有权获得监理附加报酬,监理附加报酬率=S*附加工作月数/合同监理周期(月数) 2、对于维护阶段的监理取费由业主单位和监理单位协商解决。 3、本参考标准未作规定的,可参考国家相关标准。 注:软件工程:以软件开发为核心的工程。 信息应用系统工程:是指包含各类业务管理系统的应用系统工程,不包含软件开发。 信息网络系统工程:是指以信息技术为主要手段建立的信息处理、传输、交换和分发的计算机网络系统工程。 其它工程:以监控系统为中心的智能建筑或者其他建设工程。 中华人民共和国信息产业部 二OO六年四月

工程监理毕业设计论文工程项目监理规划的编写

工程监理毕业设计论文工 程项目监理规划的编写Last revision on 21 December 2020

石家庄城市职业学院 毕业设计(论文)题目:工程项目监理规划的编写 系(部)工程管理系与房地产系 专业班级工程监理 学号 学生姓名 指导教师职称高级工程师 年月日 工程项目监理规划的编写 摘要:监理规划是指导监理组织全面开展监理工作的指导性文件,它在总体内容组成上要求基本统一。监理规划的基本内容构成,应考虑以下因素:符合工程建设监理的基本内容要求;能够发挥监理规划、指导项目监理组织全面开展监理工作基本作用;根据监理委托合同所确定的监理内容、范围和深度加以选择并满足监理合同的各方面要求。 关键词:工程、工程师、监理、工程管理

引言 监理规划具体内容具有针对性,是监理规划能够有效实施的重要前提。监理规划是用来指导一个特定的项目组织在一个特定的工程项目上的监理工作,它的具体内容要适合于这个特定的监理组织和特定的工程项目,同时又要符合特定的监理委托合同的要求。针对某项工程建设监理活动,有它自己的投资、进度、质量控制目标,有它的项目组织形式和相应的监理组织机构,有它自己的信息管理制度和合同管理措施,有它自己独特的目标控制措施、方法和手段。所以监理规划只有具有针对性,才能真正起到指导监理工作的作用。 监理规划目录 一.工程项目概况 二.监理工作范围 三.监理工作内容 四.监理工作目标 五.监理工作依据 六.项目监理机构的组织形式 七.项目监理机构的人员配备计划 八.项目监理机构的人员岗位职责 九.监理工作程序 十.监理工作方法及措施 十一.监理工作制度 十二. 监理设施 十三. 结束语 十四. 参考文献 一.工程项目概况 1.工程名称:霸州市胜芳新华园1#、2#楼 2.建设地址:霸州市胜芳镇

监理规划完整详细版

重庆十八梯传统风貌区项目首开区监理规划 言前 我公司受建设单位(以下称委托人)―重庆十八梯文化发展有限公一七年六月签司,承担重庆十八梯传统风貌区项目的监理任务。于二Ο,为达到委托人把订“重庆十八梯传统风貌区项目工程委托监理合同”该工程建成质量好、工期短、投资省的设想,我公司组织了一批具有丰富的工程建设实践经验和监理工作经验、有良好的职业道德素养的工程技术人员,成立现场监理部,对本工程全面开展监理工作。在监理工作中,我们将认真贯彻国家对建设项目监理工作的有关规定,严格执行工质量体系、方针和目程建设标准强制性条文,严格按照 ISO9001:2000标要求实施监理,履行监理职责,遵循“守法、诚信、公正、科学”的贯彻以质量为中心,切实维护国家、委托人和承包方的合法权益,准则,做好质量、进度、投资控制、合同和信息管理以及安全文明施工管理工作,确保重庆十八梯传统风貌区项目工程建设达到委托人的期望和要求,为此我公司该工程现场监理部制定本规划,作为指导我们监理工作的主要文件。工程项目概况第一章 一、工程概况序号项目内容 重庆十八梯传统风貌区项目首开区1 工程名称 重庆市渝中区较场口工程地点2 约5260.69 工程规模3 ㎡ 2017.07.31合同工期— 4 2018.03.30

. . . . 重庆十八梯传统风貌区项目首开区监理规划 万元约15005 投资规模 6 参建单位建设单位重庆十八梯有限公司设计单位重庆博建建筑规划设计有限公司重庆市勘测院勘察单位监理单位浙江天成项目管理有限公司施工单位陕西建工第六建设集团有限公司监督单位重庆市渝中区建综处二、建筑、结构特征:,㎡,5260.09重庆十八梯传统风貌区项目首开区总建筑面积约为日历天,设计采用框架结构,基础采用人工挖孔灌注桩180计划工期:度,框架抗震等级四级。基础、独立基础、筏板基础,抗震设防烈度6监理工作范围、内容、目标和依据第二章 一、监理阶段及监理工作范围根据工程建设监理委托合同,本次监理主要为施工阶段的监理。本工程监理工作的主要内容有:场平、土建、装饰、水电、消防、暖通、电梯、弱电等。二、监理工作目标1.投资目标:控制在审定的初步设计概算之内; 1.1 严格控制工程变更,不给工程造成额外费用; 1.2 1.3严格计量,无超前支付发生。 2.工期进度目标:控制在合同规定的天数内。质量目标:合格。 3. . . . . 重庆十八梯传统风貌区项目首开区监理规划 4.安全控制目标:无重大安全事故发生。 执行《中华人民共和国建筑法》、建设部第13号令《建筑安全生

信息系统工程监理基础知识

信息系统工程监理基础知识 PMBOK项目管理知识体系(project management body of knowledge, PMBOK)把项目管理划分为9个知识领域,即范围管理、时间管理、成本管理、质量管理、人力资源管理、沟通管理、采购管理、风险管理和综合管理。国际标准化组织(ISO)1997年以PMBOK为框架提出了“项目管理质量指南”(ISO 10006),成为ISO 9000族中重要的支持性技术指南。 IPMP认证等级划分: A、大型国际项目(CPD) B、大型复杂项目(CPM) C、一般复杂项目(PMP) D、从事项目管理专业工作的能力(PMF) PMBOK将项目范围管理分成启动、范围计划、范围界定、范围核实、范围变化控制五个阶段。 工作细分结构(Work Breakdown Structure,WBS)是我们对工作计划、进度、费用、技术状态进行部署和跟踪控制等管理活动的基础。 时间管理是项目管理中的一个关键职能,也被称为进度管理,它对于项目进展的控制至关重要。在范围管理的基础上,通过确定、调整合理的工作排序和工作周期,时间管理可以在满足项目时间要求的情况下,使资源配置和成本达到最佳状态。时间管理由下述5项任务组成:活动(activity)定义、活动顺序、活动时间的估计、项目进度编制、项目的进度控制。 成本管理的思路非常清晰,分以下四步进行:(1) 制订资源计划 (2) 成本估计 (3) 成本预算 (4) 成本控制 “项目管理质量指南”(ISO 10006),成为ISO 9000族中重要的支持性技术指南。 信息工程建设监理的中心任务是:目标控制。 信息工程建设监理的基本方法:目标规划、动态控制、组织协调、信息管理、合同管理。 信息系统项目管理的14要素:立项管理、计划管理、人员管理、质量管理、成本管理、进度管理、变更与风险管理、合同管理、安全管理、外购外包管理、知识产权管理、沟通协调管理、评估与验收管理、文档管理。 监理单位的资质条件:综合条件、业绩、监理能力、人才实力。 监理资质:从业年注册资金案例大案例案例总金额技术人员监理师负责人经历案例规模审批 甲级: 4 500万 12个 5000万*1 4亿 50人 30人 5年无限制国家级 乙级: 2 300万 09个 1000万*2 2亿 30人 15人 4年 <1500万国家级 丙级: 2 100万 300万*2 5000万 10人 6人 3年 <500万省市级 资质证书:有效期四年,满四年为及时更换且超过有效期30天,则资质证书予以注销。 监理单位组织建设:业务体系建设、质保体系建设、管理体系建设。 监理单位经营组织结构分为:直线型、职能型、矩阵型。 监理项目部实行总监理工程师负责制。 监理服务质量按照时间可分为:预防性控制、监督性控制、补偿性控制。 监理服务质量按照评价方式可分为:内部评价、外部评价。 监理服务质量控制内容:(1)监理人员素质数量(2)监理工作指导文件 (3)监理实施过程(4)监理效果 监理单位的权利和义务:(1)“守法、公平、公正、独立”(2)按照监理合同取得监理收入 (3)不承建信息系统工程(4)与承建单位不存在隶属和利益关系

2017年信息系统监理师考试大纲

一、考试说明 1.考试要求: (1)理解信息系统、计算机技术、数据通信与计算机网络、软件与软件工程基础知识; (2)掌握信息系统项目管理与监理的基本知识; (3)掌握信息系统工程监理质量控制、进度控制、投资控制、变更控制、合同管理、信息管理、安全管理和组织协调的方法,以及在信息网络系统和信息应用系统监理中的应用; (4)掌握信息系统工程监理中的测试要求与方法; (5)熟悉信息系统主要应用领域的背景知识和应用发展趋势,包括电子政务、电子商务、企业信息化、行业信息化等; (6)掌握信息系统工程监理的有关政策、法律、法规、标准和规范; (7)熟悉信息系统工程监理师的职业道德要求; (8)正确阅读并理解相关领域的英文资料。 2.通过本考试的合格人员能掌握信息系统工程监理的知识体系、完整的监理方法、手段和技能;能运用信息技术知识和监理技术方法编写监理大纲、监理规划和监理细则等文档;能有效组织和实施监理项目;具有工程师的实际工作能力和业务水平。 3.考试方式 (1)信息系统工程监理基础知识,考试时间150分钟,笔试,选择题; (2)信息系统工程监理应用技术,考试时间150分钟,笔试,问答题。 二、考试范围 科目一信息系统工程监理基础知识 1、信息系统工程技术知识 1.1信息系统建设 ·信息系统概念、功能、类型和发展 ·信息系统建设的复杂性 ·信息系统的生命周期

·信息系统建设的原则 ·信息系统开发方法 1.2计算机技术知识与网络知识 ·计算机系统功能、组成、及其相互关系 ·计算机系统与信息管理、数据处理、辅助设计、自动控制、科学计算、人工职能等概念 ·数据通信的基本知识 ·网络体系结构与协议 ·计算机网络分类 ·Internet实用技术 ·网络标准及典型网络设备 ·网络规划与设计 ·常见的计算机网络工程系统配置与性能评价 1.3信息网络系统 ·信息网络基础平台、服务平台、安全平台、管理平台和环境平台的体系结构 ·网络传输技术、交换技术、接入技术、路由技术、操作系统、网络服务器、网络测试、数据存储和备份 ·视频点播、音频点播、视频会议和VOIP ·防火墙技术、数字加密技术、入侵监测和漏洞扫描技术、物理隔离、访问限制、安全体系架构和VPN ·网络管理软件和网络监控软件 ·机房工程、综合布线系统和隐蔽工程 1.4软件与软件工程知识 ·软件需求分析与定义 ·软件体系结构设计方法

《监理规划》毕业设计任务书

《监理规划》毕业设计任务书 一、毕业设计目的 通过编制一个具体工程的监理细则,使学生对科学监督与管理工程施工,对工程施工的质量、进度和造价等方面的控制有一个全面的了解和掌握,锻炼学生独立思考的工作作风,增强学生的工程实践意识、监理意识和创新能力,为今后从事本专业工作打下坚实的基础。 二、毕业设计内容 (一)工程项目概况 (二)监理工作范围 (三)监理工作内容 (四)监理工作目标 (五)监理工作依据 (六)项目监理机构的组织形式 (七)项目监理机构的人员岗位职责 (八)监理工作程序 (九)监理工作方法及措施 (十)监理工作制度 (十一)监理安全生产、文明施工措施 (十二)项目监理部资源配置情况 三、毕业设计打印要求 见《学生毕业设计(论文)格式规范》。 (一)整体结构要求 1.字数:5000字左右。 2.封面:见附页,用硬皮纸。 3.第一页:指导教师评语和毕业答辩委员会评定意见,见附页。 4.第二页:目录,“目录”使用3号黑体字,两字中间空3个汉字字符格;目录按三级标题编写,由序号、名称和页码组成,要求层次清晰且与正文标题一致。内容使用4号宋体字,每项内容与对应的页码之间要求使用省略号分隔开、右对齐。 5第三页:正文开始。

6.倒数第一页:参考文献。 (二)文体格式及装订要求 1.毕业设计(论文)使用A4纸,单面打印,见附页;统一装订的顺序为,封面—指导教师评语和毕业答辩委员会评定意见—目录—正文—参考文献,装订线位置选择左侧。 2.正文标题: 一级标题:标题序号为“一、”,三号宋体加粗,独占行,末尾不加标点符号。 二级标题:标题序号为“(一)”,小四号宋体加粗,独占行,末尾不加标点符号。 三级标题:标题序号为“1.”,小四号宋体加粗。 四级标题:标题序号为“(1)”,小四号宋体。 注:每级标题的下一级标题应各自连续编号。 3.正文:另起页:正文文字用小四号宋体,每段起首空两格,回行顶格,行距1.5倍。 4.参考文献:另起页;标题使用3号黑体字,标题汉字之间无空格,独占行,居中;内容使用4号宋体字,行距1.5倍。 5.图形和表格根据论文内容大小适中,排版居中,其文字说明用宋体小5号。 6.封底:另起页,空白,用硬皮纸。 四、毕业设计进度安排

装配式工程监理规划模板模板

装配式工程监理规 划模板

***************地块 ( ************) 住宅项目 监理规划 ( 房屋建筑工程) 监理单位( 章) : 总监理工程师: 公司技术负责人: 日期: 上海同建工程建设监理咨询有限责任公司

目录 一、工程概况 (2) 二、监理工作范围、内容、目标 (3) 三、监理工作依据 (5) 四、监理机构的组织形式、人员配备及进退场计划、监理人员岗位职责 (6) 五、本工程的特点、重点、难点及危险源的识别及对策 (14) 六、本工程须编制的监理细则 (22) 七、监理工作制度 (23) 八、P C工程监理工作要点 (45) 九、工程质量控制 (56) 十、工程造价控制 (62) 十一、工程进度控

制 (66) 十二、安全生产管理的监理工作 (70) 十三、建筑节能监理方案 (74) 十四、合同与信息管理 (80) 十五、组织协调 (84) 十六、监理设施 (87) 十七、监理服务考核办法 (88)

第一章工程概况 1、项目名称: *************项目工程 2、建设单位: 上海*************有限公司 3、设计单位: 上海**********设计顾问有限公司 PC工程深化设计单位: 上海**********设计顾问有限公司 4、施工单位: ******有限公司( 总包单位) PC构件加工单位: 上海*******有限公司 5、建设地点: 上海市******* 6、总建筑面积: 总建筑面积约128299.68 m2, 其中地上建筑面积92399.68m2, 地下建筑面积35900 m2( 含有人防) , ±0.000相当于吴淞高程5.550。 7、栋数、层数: 本住宅工程是由8栋小高层17层、 14栋4层连 体叠墅及商业用房组成, 其中部分楼栋精装修, 总高度12.4— 49.95米, 8、 PC工程内容: 其中1#、 8#、 9#、 3#、 4-1#、 5#、 6-1#、 6- 3#、 6-4#楼为住宅装配式, 装配内容: 外墙、楼梯、外飘窗、阳台板、空调板, 构件的连接形式是钢筋预留、空腔灌浆连接( 属构造连接) , 外墙水平缝采用微膨胀水泥砂浆封堵、耐候胶、聚氨脂防水涂料、 75mm防水胶带贴面。 9、结构类型: 框架、剪力墙结构 10、计划工程总投资: 14384.7722万元 11、计划开工工期: 5月10日

软件开发型信息化项目监理初探

软件开发型信息化项目监理初探 一、信息化项目监理分类 按照信息化工程项目本身的特点,信息化工程项目监理可以分为三类:硬件网络集成项目的监理、软件产品实施型信息化项目的监理以及软件开发型信息化项目的监理。这三类监理工作各有特点。 硬件网络集成项目的监理主要包括综合布线和网络系统集成。这类监理最主要的特点是,硬件网络集成项目的评测标准非常明确,易于执行。例如,综合布线的监理依据有“中国工程建筑标准化协会标准CESC89:97.5建筑与建筑群综合布线系统工程施工和验收规范”、“中华人民共和国通信行业标准YD/T 926.1-1997大楼通信综合布线系统”等,网络质量监理依据有“ANSI X3T9.5光纤分布式数据接口标准规范”等,这些都是直接面向结果的规范。所以,相对于其他两类项目监理,硬件网络集成项目的监理是比较简单的。 软件产品实施型信息化项目的监理,主要是在各厂商开发的产品,选择合适的软件产品,并根据企业需求进行实施。相对于硬件网络集成项目的监理,这类项目涉及对软件应用的评测。目前对于软件的评测,国家还未出台相应的标准。事实上,软件实施评测也不易形成统一标准,这给此类项目的监理造成了一定的困难。 软件开发型信息化项目的监理,主要是基于一定的硬件网络设施,由承建方根据建设方需求开发软件系统。由于软件开发是知识密集程度非常高的工作,在某种程度上,也是非常个性化的。因此目前对于软件开发项目的各种标准,多是针对软件开发过程的控制,如术语和文档等。因此这类项目监理也有一定难度。 笔者结合自身在软件开发型项目监理方面的经验,对此类信息化项目的监理工作流程进行了一些探索。 由于建设方和监理方的关系始于双方监理合同的签订,所以本文的监理流程从监理合同签订开始。但鉴于在合同签订前监理方的前期准备工作是后续工作的基础,因此先介绍监理方的准备工作是非常必要的。 在签订监理合同之前,监理公司首先应对建设单位进行需求调研。此次需求调研的直接目的是为了编制更详细的项目建议书以获得监理合同,同时也是为招投标阶段编制招标文件做准备。此次调研主要明确如下问题:建设方在该项目上总体要达到什么目标?细分后分别是什么目标?质量上要达到什么要求?时间方面有何要求?投资预算多少等等。最后完成项目建议书和初步监理规划。 下面将详细介绍每个阶段的特点及监理方在该阶段的工作。 二、软件开发型项目监理基本流程 1.招投标阶段 在招投标阶段,监理方的主要工作是根据前期调研情况,协助建设方编制招标文件,组织评标、保管合同及文档。其中招标文件应包括:投标人须知、招标项目性质、技术要求、质量要求、工期要求、培训要求、验收要求、报价要求、投标人资质等级要求、投标保证金要求、投标文件编制要求、评标标准、履约担保函以及合同主要条款等内容。而协助评标工

天然气工程监理规划范本

XX市XX至XX天然气管道铺设工程 工 程 建 设 监 理 规 划 编制: 审批: XX市XX建设监理公司驻XX项目监理部 2005年9月15日

目录1.工程项目概况 1.1工程项目名称 1.2工程项目建设地点 1.3工程项目组成及规模 1.4主要结构类型 1.5预计投资总额 1.6工程项目计划工期 1.7工程质量目标 1.8设计单位及承包单位项目负责人 1.9工程项目特点 2.工程项目建设监理阶段、范围和目标2.1工程项目监理阶段 2.2工程项目监理的范围 2.3工程项目监理的目标 3.工程项目监理的主要内容 4.项目组织 4.1项目组织结构图 4.2业主项目管理机构 4.3承包商组织机构 5.工程项目监理组织及职责 5.1监理组织机构图及人员构成 5.2工程项目监理组织中人员的职责

5.2.1总监理工程师的职责 5.2.2副总监理工程师的职责 5.2.3监理工程师的职责 5.2.4监理员的职责 5.2.5信息管理员的职责 5.2.6档案管理员的职责 6.工程项目监理的目标控制与管理6.1质量控制 6.2进度控制 6.3投资控制 6.4信息管理 6.5合同管理 7.工程项目监理的工作制度 7.1会议制度 7.2监理日记 7.3监理周报 7.4监理月报

1.工程项目概况: 1.1工程项目名称: XX市天然气长输管线工程 1.2工程项目建设地点 XX至XX设计路段 1.3工程项目组成及规模(见下表) 1.4主要结构类型: 该工程为城市外围长输管线,工程线路定位测量完成以后,根据其线路图进行管沟的挖掘,挖掘完成以后立即进行管道焊接安装施工,然后进行土方夯实及回填。 1.5预计投资总额:2800 万元 1.6工程项目计划工期:5个月 1.7工程质量目标:优良 1.8设计单位及承包单位负责人(见下表)

液晶材料安装工程监理规划培训资料(ppt 66页)

液晶材料安装工程监理规划培训资料(ppt 66页)

新建IFI液晶材料等显示材料基地项目加氢、精铝干燥及提纯和合成车间机电安装工程 监理规划 编制: 审核: 批准:

河北方舟工程项目管理有限公司 ××项目监理部 二〇一六年月日 目录 1、工程项目概况…………………………………………………… 2、监理工作范围…………………………………………………… 3、监理工作指导思想……………………………………………… 4、监理工作内容…………………………………………………… 5、监理工作依据…………………………………………………… 6、监理部组织形式框图…………………………………………… 7、项目监理部人员配备计划表…………………………………… 8、项目监理部的职责和人员岗位职责…………………………… 9、监理工作程序…………………………………………………… 10、监理工作方法及措施…………………………………………… 11、监理工作制度…………………………………………………… 12、项目部管理………………………………………………………

13、监理设施………………………………………………………… 1工程项目概况 1.1工程项目特征 (1)工程名称:新建IFI液晶材料等显示材料基地项目加氢、精铝干燥及提纯和合成车间机电安装工程 (2)建设地点:石家庄国家高新技术开发区85号地 (3)工程规模:提纯、合成、加氢等车间机电设备安装 (4)工程投资: 2600万元 (5)工程项目建设实施相关单位名录 建设单位: 设计单位: 监理单位:河北方舟工程项目管理有限公司 主要施工单位: 2.监理工作范围:(依据监理合同填写)

信息系统工程监理服务

信息系统工程监理服务 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】

一、行业发展情况介绍 信息系统工程监理作为现代第三方信息技术咨询服务,自2002年诞生之日起,对我国信息化建设起到了有力的促进和保障作用。 ?为信息系统工程建设保驾护航。 ?是信息系统工程建设管理的重要手段。 ?信息化建设中不可或缺的管理控制环节。 产生背景 为更好解决信息系统工程建设项目质量、安全及进度等问题,我国自2002年开始建立起信息系统工程监理制度,国家和地方政府陆续出台了相应的政策法规及相关规定,明确要求在信息化上程建设中实行信息系统工程监理制度。主要的行业政策法规文件及相关规定: ◆中共中央办公厅国务院办公厅于2002年8月5日转发了《国家信息化领导 小组关于我国电子政务建设指导意见》的通知(中办发[2002]17号)。 ◆国务院办公厅于2002年9月18日发布的《振兴软件行业行动纲要》(国办 发[2002]47号文)。 ◆国家发展和改革委员会于2007年8月13日发布的《国家电子政务工程建设 项目管理暂行办法》(国家发改委第55号令)。 ◆原信息产业部于2002年11月28日发布的《信息系统工程监理暂行规定》 (信部信[2002]570号)。 ◆原信息产业部于2003年4月1日起实施的《信息系统工程监理单位资质管 理办法》和《信息系统工程监理工程师资格管理办法(信部信[2003)142号文)。

◆原工业和信息化部计算机信息系统集成资质认证工作办公室于2012年5月 2日发布《关于发布信息系统工程监理单位资质等级评定条件(2012年修定版)的通知》(工信计资[2012]8号文)。 ◆原工业和信息化部计算机信息系统集成资质认证工作办公室于2012年8月11日发布的《关于承接信息系统工程监理项目放宽投资规模限制的通知》(工信计资[2012]20号文)。 ◆地方政府制定并发布了相应的政策法规,如《北京市信息化促进条例》、 《河南省信息化条例》、《山东省信息化促进条例》、《湖北省信息化条例》等。 ◆我国2005年、2007年陆续发布了信息化工程监理规范总则和5个分则。 2010年开始进行了总则的修订,2014年12月5日国家标准委批准了总则的修订,并预公公布,现标准名称为《信息技术服务监理第1部分:总则》(GB/4,并于2015年4月1日实施,其他5个分则经国家标准委批准立项,正在修订中。 行业发展 自我国推行信息系统工程监理制度以来,行业主管部门工业和信息化部积极推动行业发展,加强了企业资质和人员资格管理,监理企业能力不断提高,已得到了业界的认可。作为一种新兴的现代信息服务业,2011年已被国家列为信息技术咨询服务业的范畴,越来越多的信息系统工程项目实施了监理,它是信息化建设中必不可少的环节。 行业发展介绍:

信息系统监理工程师继续教育考试题库及答案(完整版)

第一至三讲 一、单选题 1.1993年,国务院信息化工作领导小组确立提出了信息化建设的()二十四字指导方针。 B.“统筹规划;国家主导;统一标准;联合建设;联合互动;资源共享;” 2.1998年3月以后,将原国务院信息化工作领导小组办公室整建制并入新组建的信息产业部,设立了信息化推进司(国家信息化办公室)负责推进国民经济和社会服务信息化的工作。其主要之策:‘研究制定推进国民经济和社会信息化发展规划;指导各地区、各行业的国民经济信息化工作;();组织协调和推进全国软件产业的发展;研究制定有关信息资源的发展政策与措施,指导、协调信息资源的开发利用和信息安全技术开发;推动信息化普及教育“等职责。 B.协助业主推进重大信息化工程 3.我国在推进信息化的过程中,相继启动了“金子”系列工程(金桥)、()、()、()、金企、金盾、金宏、金水、金智等十二金工程)和电子政务工程。 B.金关、金卡、金税 4.《暂行规定》所称信息系统工程是指() D.信息网络系统、信息资源系统、信息应用系统的新

建、升级、改造工程。 5.《信息系统工程监理暂行规定》所称信息系统监理是指() B.依法设立且具备相应资质的信息系统工程监理单位,受野猪单位委托,依据国家有关法律、法规、技术标准和信息系统工程监理合同,对信息系统工程项目实施监督管理 6.以下()在《信息系统工程监理暂行规定》中对信息系统工程监理的范围的规定的描述是错误的。A.政府级别的信息系统工程 7.《国家信息化领导小组关于我国电子政务建设指导意见》(中办发{2002}17号文)的稳重:电子政务建设具体项目要按照国家基本建设项目审批程序审批,做好()、采购招标、监理和验收工作。 A.前期审议、可行性研究 8.《国家电子政务工程建设项目管理暂行办法》(发展改革委令【2007】第55号)第十四条:项目建设单位应建立健全责任制,并严格执行()、合同管理等制度。 B.招标投标、政府采购、工程监理 9.信息系统工程监理工程师资格证书有效期为()年

监理规划毕业设计开题报告

毕业设计(论文)开题报告设计(论文)题目:监理规划

开题报告填写要求 1.开题报告(含“文献综述”)作为毕业设计(论文)答辩委员会对学生答辩资格审查的依据材料之一。此报告应在指导教师指导下,由学生在毕业设计(论文)工作前期内完成,经指导教师签署意见及所在专业审查后生效; 2.开题报告内容必须用黑墨水笔工整书写或按教务处统一设计的电子文档标准格式(可从教务处网页上下载)打印,禁止打印在其它纸上后剪贴,完成后应及时交给指导教师签署意见; 3.“文献综述”应按论文的格式成文,并直接书写(或打印)在本开题报告第一栏目内,学生写文献综述的参考文献应不少于15篇(不包括辞典、手册); 4.有关年月日等日期的填写,应当按照国标GB/T 7408—94《数据元和交换格式、信息交换、日期和时间表示法》规定的要求,一律用阿拉伯数字书写。如“2004年4月26日”或“2004-04-26”。

毕业设计(论文)开题报告 1.结合毕业设计(论文)课题情况,根据所查阅的文献资料,每人撰写2000字左右的文献综述: 文献综述 一、课题名称 小区监理规划 二、项目研究背景 监理规划的基本作用就是指导项目监理机构全面开展监理工作。建设工程监理的中心目的是协助业主实现建设工程的总目标。监理规划需要对项目监理机构开展的各项监理工作做出全面、系统的组织和安排,包括确定监理工作目标,制定监理工作程序,确定目标控制、合同管理、信息管理、组织协调等各项措施和确定各项工作的方法和手段。鉴于此,我选择了监理规划,结合住宅小区这一具体工程,就可以帮助我熟悉建设行业,为我今后工作做好准备。 三、项目研究意义 监理规划是在总监理工程师的指导下,在签订合同后,开始对工程实施监理前,根据委托监理合同,在监理大纲的基础上,结合具体的工程情况,广泛收集工程信息和资料的情况下完成对整个工程项目监理的规划方案,及监理单位技术负责人批准,作为以后监理工作的指导性文件,为以后编制监理细则做基础。 监理规划在监理行业中所起到的意义:1、指导项目监理机构全面开展监理工作。 2、监理规划是建设主管机构对监理单位监督管理的依据。 3、监理规划是业主确认监理单位履行合同的主要依据。 4、监理规划是监理单位内部考核的依据和重要的存档资料。从建设工程监理控制的过程可知,监理规划的内容必然随着工程的进展而逐步调整、补充和完善。它在一定程度上真实的反映了一个建设工程监理工作的全貌,是最好的监理工作过程记录。因此监理规划是每一家工程监理单位的重要存档资料。 四、文献研究综述 编制监理规划要大量的寻找各类文献资料,从监理企业的所处环境、监理内容、监理行为、相关法律等各个角度和各个过程分析监理规划以及监理企业的一些知识。我通过学

最新版本监理规划范本-

监理规划目录 、工程概况 _.、监理工作范围及目标 三、监理工作依据 四、项目监理组织形式及人员岗位职责 五、监理工作程序 六、监理工作主要内容、方法和措施 七、本工程监理工作要点及对策 八、工作制度 九、安全文明施工控制 十、监理设施

、工程概况 本工程总建筑面积4080n2,框架结构五层 二、监理工作范围及目标 (一)监理范围安徽酷豆丁儿童用品有限公司科研楼工程土建、水电安装等工程 施工阶段监理。监理工作内容:对整个工程的质量、进度、造价、安全进行控制,并对合同进行管理,协调各方面的关系。 (二)监理工作目标 1 、施工质量目标:符合设计文件和国家质量标准至工程质量合格。 3 、工期目标: 确保合同工期实现 4、投资目标: 根据业主的授权范围,严格控制工程签证和设计变更程序,把投资控制在预算投资资金范围内。 5、安全目标:认真贯彻《建设工程安全生产管理条例》。 三、监理工作依据: 现场监理工作依据下列文件开展工作: 1、国家的相关法律、法规、技术标准、规程、规范及自治区标准 2、地方标准及政府主管部门批准的工程建设文件。 3、工程招投标文件 4、设计文件,包括施工图、地质勘探报告、设计变更等。 5、建筑工程施工合同。 6、建设工程委托监理合同。

7、经审批后的施工组织设计/ 方案。 四、项目监理组织形式及人员岗位职责:一)项目监理部人员组成总 监:柯治平专业监理:杨广银,监理员:姜志、周易。(二)监理人员岗位职责 1、总监理工程师应履行以下职责: (1)确定项目监理机构人员的分工和岗位职责; (2)主持编写项目监理规划,审批项目监理实施细则,并负责管理项目监理机构的日常工作; (3)审查分包单位的资质,并提出审查意见; (4)检查和监督监理人员的工作根据工程项目的进展情况可进行人员调配,对不称职的人员应调换其工作; (5)主持监理工作会议,签发项目监理机构的文件和指令; (6)审定承包单位提交的开工报告、施工组织设计、技术方案、进展计划; (7)审查签署承包单位的申请、支付证书和竣工决算; (8)审查和处理工程变更; (9)主持或参与工程质量事故的调查; (10)调解建设单位与承包单位的合同争议、处理索赔、审批工程 延期; (11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结; (12)审核签认分部工程和单位工程的质量检验评定资料,审查承包单

信息系统工程监理服务

一、行业发展情况介绍 信息系统工程监理作为现代第三方信息技术咨询服务,自2002年诞生之日起,对我国信息化建设起到了有力的促进和保障作用。 ?为信息系统工程建设保驾护航。 ?是信息系统工程建设管理的重要手段。 ?信息化建设中不可或缺的管理控制环节。 产生背景 为更好解决信息系统工程建设项目质量、安全及进度等问题,我国自2002年开始建立起信息系统工程监理制度,国家和地方政府陆续出台了相应的政策法规及相关规定,明确要求在信息化上程建设中实行信息系统工程监理制度。 主要的行业政策法规文件及相关规定: ◆中共中央办公厅国务院办公厅于2002年8月5日转发了《国家信息化领导小组关于 我国电子政务建设指导意见》的通知(中办发[2002]17号)。 ◆国务院办公厅于2002年9月18日发布的《振兴软件行业行动纲要》(国办发[2002]47 号文)。 ◆国家发展和改革委员会于2007年8月13日发布的《国家电子政务工程建设项目管理暂 行办法》(国家发改委第55号令)。 ◆原信息产业部于2002年11月28日发布的《信息系统工程监理暂行规定》(信部信 [2002]570号)。 ◆原信息产业部于2003年4月1日起实施的《信息系统工程监理单位资质管理办法》和 《信息系统工程监理工程师资格管理办法(信部信[2003)142号文)。 ◆原工业和信息化部计算机信息系统集成资质认证工作办公室于2012年5月2日发布《关 于发布信息系统工程监理单位资质等级评定条件(2012年修定版)的通知》(工信计资[2012]8号文)。 ◆原工业和信息化部计算机信息系统集成资质认证工作办公室于2012年8月11日发布的

毕业设计l论文监理大纲、监理规划、监理实施细则

绿城·富阳工程监理大纲、监理规划、监理实施细则 摘要 本设计主要是绿城·富阳金桥北路项目高层南区块工程监理大纲、监理规划、监理实施细则的编制。 监理大纲的主要容包括编制依据、工程概况、工程建设监理阶段的围和目标、监理组织机构及各机构工作职责、施工阶段本项目监理人员的配备、工程监理质量控制的方法与实施措施、工程监理进度控制的方法与实施措施、工程监理投资控制的方法与实施措施、合同管理、索赔管理和安全文明施工的监理措施以及监理工作制度。其中主要对监理工作的主要容、职责以及控制措施进行了说明。 监理规划主要包括工程概况、工程特点、监理工作目标、监理工作围和容、监理工作的依据、监理工作程序、监理组织机构、班子人员组成和职责分工、监理工作制度、工程质量监理容、程序方法和措施和安全文明施工的监督管理措施等容。此规划具有可操作性、全局性、预见性、动态性和针对性。 监理实施细则的容主要包括工程概况及特点、监理依据、监理目标、监理工作流程、监理工作控制要点及目标值、监理工作的方法、措施及手段。该细则具有针对性,是指导开展具体监理工作的实施性文件。 关键词:监理大纲监理规划监理实施细则

Green city on the fuyang project supervision outline, supervision planning, the detailed rules for the implementation of supervision ABSTRACT This design is mainly fuyang jinqiao road project green city on the top south block engineering supervising outline, supervision planning, supervision of the detailed rules for the implementation of the organization. The main content of the supervising outline including compilation basis, engineering survey, supervision of project construction phase of the scope and target, supervision organizations and agencies work duties, construction phase of the project supervision staffing, engineering supervision quality control method and the implementing measures, engineering supervision schedule control method and the implementing measures, engineering supervision investment control method and the implementing measures, contract management, and claim management and safety civilized construction supervision measures and the supervision system. The major of the main content of the supervision work, duties and control measures are presented. Supervision planning mainly including engineering survey, the features of the project, supervision work goal, supervision work scope and content, the supervision work the basis, the supervision work procedure, supervision organization, group staff and responsibilities and supervision system, engineering quality supervision contents, procedures and safety civilization methods and measures of construction supervision and management measures. This plan is feasible, global, predictable and dynamic and pertinence. Supervision of the detailed rules for the implementation of the main content including engineering general situation and characteristics and

工程监理规划书(范本)

xxx工程 监理规划 编制: 审核: 批准: Xxxxxx

目录 一、工程概况 二、监理工作范围及内容 三、监理工作控制的目标 四、监理工作控制的依据 五、监理工作控制的方法和主要措施 六、监理工作的流程 七、项目监理组织人员配备 八、监理人员职责 九、项目监理制度 十、安全管理的方法和主要措施 十一、建筑节能控制方法和主要措施十二、旁站监理内容和方法 十三、监理设施配备

一、工程概况 (一)、项目简介 。 (二)、项目组成、规模 二、监理工作范围、内容 (一)、监理质量工作方面控制的内容 1、监理质量工作控制原则: (1)坚持质量第一; (2)坚持以人为控制核心; (3)坚持预防为主的原则; (4)坚持质量标准; (5)贯彻科学、公正、守法的职业规范。 2、质量的事前控制 1)掌握和熟悉质量控制的技术依据: ①由项目总监理工程师组织各专业监理工程师熟悉施工图纸,了 解工程特点、难点,明确质量评定标准及施工验收规范,将施工图纸中的问题由专业监理工程师进行整理、汇总后,上报建设单位,由建设单位提交给设计单位,以便进一步完善设计。 ②明确现行建筑安装工程质量评定标准及施工验收规范。 ③明确工程中有特殊要求时执行的质量指标和验收标准。

④组织设计交底及图纸会审,了解设计意图,明确关键部位,以 及新产品、新工艺、新材料的要求,提出图纸中的技术难点。2)对施工场地的控制 ①对现场障碍物,包括地下、架空管线设施的拆迁、清障进行验 收; ②对原始基准点、基准线、标高等测量控制点进行复测,并要求 施工单位进行保护。 3)检查总包单位的机构设置、人员配备、职责与分工的落实情况,对分包单位的资质进行检查。 4)对工程所需原材料及半成品的质量控制 ①对施工中将要采用的新技术、新材料、新工艺进行审核,检 查鉴定书和试验报告。 ②对工程结构用钢筋及焊接试件、防水材料、水泥和现场制作 的砼、砂浆试块均实行见证取送样制度。其它建筑材料与建设单位、施工单位共同商定送检内容。 ③对材料、半成品、设备的采购进行检查,是否符合合同规定, 是否在“山西省建筑市场准入企业名单”内,对到场的材料、半成品、设备要及时检验,必要时配合建设单位对生产厂家实地考察,以确定定货厂家。 ④对于装饰材料、制品(如五金制品、卫生洁具)、部分设备(如 电梯)应在协同建设单位审查样品后,再同意进货。 ⑤对于需要进口的材料,应会同国家商检部门进行验收,如在

工程监理毕业设计(论文)-工程项目监理规划的编写,DOC

石家庄城市职业学院毕业设计(论文)题目:工程项目监理规划的编写 系(部)工程管理系与房地产系

引言 监理规划具体内容具有针对性,是监理规划能够有效实施的重要前提。监理规划是用来指导一个特定的项目组织在一个特定的工程项目上的监理工作,它的具体内容要适合于这个特定的监理组织和特定的工程项目,同时又要符合特定的监理委托合同的要求。针对某项工程建设监理活动,有它自己的投资、进度、质量控制目标,有它的项目组织形式和相应的监理组织机构,有它自己的信息管理制度和合同管理措施,有它自己独特的目标控制措施、方法和手段。所以监理规划只有具有针对性,才能真正起到指导监理工作的作用。 十二.监理设施 十三.结束语 十四.参考文献 一.工程项目概况 1.工程名称:霸州市胜芳新华园1#、2#楼

2.建设地址:霸州市胜芳镇 3.建筑面积:39684.82m2 4.建筑使用性质:住宅楼 4.地勘单位:廊坊市城市建设勘察院 5.设计单位:廊坊市科华建筑勘察设计有限公司 6.建设单位:霸州市盛达房地产开发有限公司 7.施工单位:廊坊市城建二公司 基础形式:筏基。 建筑物设防烈度:7.5度 结构形式:剪力墙结构 二.监理工作范围 依据廊坊金桥工程建设监理有限公司与霸州市盛达房地产开发有限公司签订的建设工程委托监理合同约定条款,监理单位负责现场

施工全过程的监理工作。 三.监理工作内容 按建设工程委托监理合同约定,监理单位负责下列工作内容: 1.参加建设单位组织的设计技术交底。 2.审批承包单位的施工组织设计和技术方案,并督促其实施。 3.审查分包施工单位的资质。查验特种作业人员的资格证或上岗证,并检查其是否为持证上岗。 和工艺标准要求作业、不按设计图纸施工,责令承包单位立即纠正并整改。必要时下达“监理通知”,以至签发“工程暂停令”。 为确保工程质量,避免质量隐患或质量事故的出现,施工中出现下列情况之一者,总监理工程师有权下达“工程暂停令”,要求承包单位停工整改、返工: (1)未经监理工程师审查同意,擅自变更设计或修改施工方案
