*******************项目工程月报

(第一期)

插入项目的效果图片

编制

审核

目录

一、项目基本信息 .................................................................................................................. - 3 -

二、项目概况.......................................................................................................................... - 3 -

三、本月工程形象进度........................................................................................................... - 4 -

四、本月进度完成情况分析 ................................................................................................... - 4 -

五、安全、质量及文明施工情况............................................................................................ - 5 -

五、材料进场及检测情况 ..................................................................................................... - 6 -

六、资料完成情况 ................................................................................................................ - 7 -

七、验收情况........................................................................................................................ - 8 -

八、向业主申请计量及收款情况............................................................................................ - 8 -

九、下月生产计划及保障措施.............................................................................................. - 8 -

十、存在问题及解决措施 ................................................................................................... - 11 -十一、其它事宜:无........................................................................................................... - 12 - 十二、施工图片: .............................................................................................................. - 12 -

一、项目基本信息

【项目全称】***********************项目

【项目地点】广东省广州市南沙区庆沙路南侧

【工程类别】

【合同主体】

【合同总额】

【合同工期】

【建筑面积/管线长度】*****m2

【实际开工】2018年10月1日

【施工单位】

【勘察单位】广东省工程勘察院

【设计单位】中国华西工程设计建设有限公司

【监理单位】广州珠江工程建设监理有限公司

二、项目概况

【工程概况】

本工程位于广州市南沙区庆盛枢纽东侧,距离集散广场500米,距离庆盛高铁站597米,距离庆盛地铁站641米,且北邻旧有庆沙路,紧靠新规划庆沙路(正在施工);项目西、南两侧紧邻宽约5m左右的小河涌,其中约有1m左右宽度范围的河涌在本项目用地红线范围内,河涌两侧为村庄和农田,紧靠项目西南两侧河涌边沿布有村庄架空用电线路,该架空线路电线杆距本项目建筑物最近处为3.2m。项目东侧距建筑物31米间距处有一条宽约4m的村道。

项目规划总建筑面积*****m2,建筑层数为***层,其中一层为展厅,建筑面积为****m2;本项目基础主要为预应力管桩基础;主体为钢结构;外围护结构主要以玻璃幕墙为主,交楼标准为精装修。

【工程数量】:总建筑面积约为****m2。

【工程重难点】:施工周期短、专业多。由于项目用地红线范围施工场地有限,不具备搭

设临设的条件,临时设施的场地规划有较大难度。

三、本月工程形象进度

序号施工部位

本月实际完成

累计完成备注本月计划完成时间本月实际完成时间

1 A*栋*层钢筋安装

2 A*栋*层模板安装

3 A*栋*层浇砼

4

5

6

7

8

9

10

11

12

*

四、本月进度完成情况分析

1、进度情况

本月总体施工进度较总体施工计划有所滞后,施工总包单位正在采取积极措施,包括改变施工工艺,采用流水作业,各专业和工序穿插进行,目前已逐步缩小滞后工期,争取确保基础及主体完工时间按计划完成,造成工期滞后的主要原因如下:

(1)因地质原因,导致本工程出现部分3、4类桩,方案修正及现场重新补桩增加了预应力管桩工程量,桩基施工工期延长;

(2)前期用地手续不完善,项目等提前界入报告批复后报监延后;

(3)台风、下雨等气候原因造成工期延误;

(4)国庆、中秋双节假期原因造成工期有所延误

2、解决措施

(1)重新调整工期目标,改变施工顺序,流水作业,穿插施工;

(2)增加夜间施工管理人员2人,加班加点,争取赶上落后工期,确保重要节点工期目标;

(3)加强现场沟通协调和管控,基本杜绝因各专业之间相互交叉施工多,相互影响而造成返工问题;

五、安全、质量及文明施工情况

1、安全情况

对所有入场施工人员均进行了安全教育交底,并要求未经安全教育交底的施工人员一律不得入场施工,同时要求施工人员入场后必须进行登记,并由办公室汇编工人花名册,进行出入场登记,作为工资发放的依据之一。

目前基础施工阶段,尚无重大危险源,重点管控人员入场教育交底、安全防护用品使用情况、临时用电、焊接作业等。

由项目专职安全员对施工人员安全防护用品的使用情况进行检查,如现场发现未佩戴安全帽等情况的施工人员,直接对施工人员所在班组进行处罚;现场配备专业电工进行电气作业;现场执行动火审批制度,焊接作业前必须向项目部安全管理部门申请动火令,并在焊接现场配备灭火器以保证安全。

本月安全情况基本可控。

2、质量情况

桩基础正式施工前,进行了试桩,根据3根试验桩检测结果,桩身完整性和单桩承载力均满足设计要求。

桩基施工时安排专人盯岗,对桩基施工质量全过程进行管控,重点管控桩垂直度、焊接质量、冷却时间、桩长、终压值、复压次数等指标。

桩基施工完毕后,考虑桩基础牵涉结构安全,同时因本工程前期报监手续不完善,为确保工程施工质量,经业主、监理、设计、施工四方协商,对主体区域所有管桩进行了低应变检测,单桩承载力静载实验按照设计要求2倍进行检测。

根据低应变检测情况,部分管桩为3、4类桩,由业主组织召开专家研讨会,设计、监理、

施工单位相关负责人参加,就3、4类桩问题给出了原因分析和处理措施,并由设计院出具具体的补桩方案。

我部根据设计给出的补桩方案及时完成,并对所补管桩全部进行了低应变检测,全部合格。

补桩完成后,对原有有效桩和后补管桩进行了单桩承载力静载检测,所检3根桩全部合格,满足设计要求。

3、文明施工

按照南沙区安全质量监督站要求,完善了施工围挡和工地监控,并对施工主干道进行了硬化处理,并安排专人每天清扫,保持清洁,目前文明施工情况基本良好。

五、材料进场及检测情况

主要材料进场及检测情况统计表

序号材料名称规格型号数量进场日期检测情况备注

1 管桩PHC(125)AB500 2900m 2017-9-24 未检测基础

2 钢筋φ844t2017-9-24 已送检基础φ10120t2017-9-24 已送检基础/主体φ1212.65t2017-9-24 已送检基础φ14 5.5t2017-9-24 已送检基础φ169.8t2017-9-24 已送检基础φ18 3.8t2017-9-24 已送检基础φ2079.5t2017-9-24 已送检基础φ22 2.75t2017-9-24 已送检基础φ2556.8t2017-9-24 已送检基础

3 钢板(Q345)617.43t 2017-9-28 已送检钢结构主体834.6t 2017-9-28 已送检钢结构主体10 4.2t 2017-9-28 已送检钢结构主体1234.23t 2017-9-28 已送检钢结构主体

14116.56t 2017-9-28 已送检钢结构主体

1651.33t 2017-9-28 已送检钢结构主体

2010.39t 2017-9-28 已送检钢结构主体

200*200*600 190m3 2017-9-18 / 砖胎膜砌筑

5 蒸压加砌块

100*200*600 50m3 2017-9-26 / 砖胎膜砌筑

六、资料完成情况

1、方案报审情况

基本按照施工进度报送施工方案,目前完成施工方案统计如下:

序号编号名称审批情况备注

1

2

3

4

5

6

7

8

9

10

11

2、本月发文和收文情况

序号收发文件名称编号落实情况备注

1

2

3

4

5

3、资料报审情况

过程控制资料基本保持及时性和完整性,目前已基本完善桩基施工记录、钢筋隐蔽验收记录、混凝土浇筑等施工资料。

七、验收情况

计划2017年10月6日上午完成桩基础验收工作;

八、向业主申请进度款及收款情况

工程款审批情况及收款情况

序号进度款申请时间/

期数

向业主申

请金额

(万元)

监理审核

金额

(万

元)

甲方审核金

额(万元)

自开累计收

款金额(万

元)

备注

1 2019年2月20日

第1期

2 2019年3月21日

第2期

3 2019年4月20日

第3期

九、下月生产计划及保障措施

1、下月施工计划

序号施工部位、内容计划完成时间备注

1

2

3

4

5

6

7

8

9

2、完成下月计划所需资源保障计划

2.1、下月劳动力、班组需要计划

劳动力、班组名称本月人数下月计划增/减增加工人或班组序号

落实时间1钢筋A班50人62人+12人2019-2-21

2防水班无15 +15人2019-2-21

3

4

5

*

*

2.2、下月材料、设备需要计划

2.3、下月资金需求计划

*

序号

材料、设备名称 规格及参数 下月计划

数量

要求到场时间 备注

1 钢筋 Φ20 50吨 2019-2-21

2 木方 50*50*2000 15立方 2019-2-21

3

4

5 * *

序号

下月计划支付名目

本月支付 资金 下月计划支付资金 自开工累计支付 本年度累计支付 备注 一 劳务班组支付 1.1防水班 1.2钢筋A 班 ***** ***

二 材料、设备采购 2.1钢筋供应商

***

2.4、其它保障措施 1)组织措施

*******

2)技术措施

3)管理措施

4)经济措施

十、存在问题及解决措施

【存在问题】

1)协调检测单位尽快出具桩基础静载、低应变及其他原材送检的检测报告 2)尽快确定幕墙选样定版。

3)尽快确定室内装修及室外景观方案。

【采取措施】

1)请业主及时与检测单位签订合同,出具正式的检测报告

2)协调原设计单位广东省院对材料颜色进行初步选择,然后报请主要领导参考确认

**** 三

项目部管理人员工资

**** 四 其它

3)对于如展厅、多功能会议厅等重点部位和普通办公室等普通部位给出实体参考,并综合考虑具体的使用功能进行变化,出具设计任务书,以使设计单位有针对性的进行设计。

十一、其它事宜:

1、工程变更:

编号内容简述变更编号备注

1 修改桩基础说明(根据试桩结果,确定

桩长及竖向单桩承载力特征值)

GSX-1

2

3

十二、施工图片:

图1 静压管桩施工

图2 承台钢筋绑扎

图3 钢结构加工

图4 桩基检测

2017年9月30日

HSE周报月报模板

HSE周报 20 年第期总第期 编制 审核 批准 单位: 编码:××××(单位名称)-SDZB -VHGC-121127(日期)-(流水号)

周HSE统计表

(规范性附录) HSE月报 广西XX核电厂XXX公司XX月份安全月报 (此处可加单位标志) 审批:审批时间:审核:审核时间:编制:编制时间:

安全月报共含9个部分,每月25日前,各供方按本规定格式要求,将各类报表装订成册,经单位相关领导审核批准后报筹备处安全和工程管理组。 一、安全月报含以下内容: 1、XX月份HSE管理情况统计表; 2、XX月份人员统计表; 3、XX月份安全培训考试情况统计表; 4、XX月份施工机械使用情况统计表; 5、XX月份安全设施、安全工器具、安全装备定期检验情况统计表; 6、XX月份危险源辨识及控制措施; 7、XX月份重大危险源及控制措施表; 8、XX月份环境因素辨识及控制措施表; 9、XX月份重要环境因素及控制措施表。 二、填报说明 1、报表三填写当月培训教育情况; 2、报表四至报表九监理单位可不用填报; 3、所有报表标题一律为黑体小二加粗,填写内容一律用宋体小四填写,页数不够可增页填写; 4、月报审核及批准要求:有监理的施工标段由本单位项目经理审核,监理公司批准;无监理的施工标段由本单位主管生产副经理审核,项目经理批准; 5、各单位不得擅自修改报表内容和格式; 6、本报表最终解释权由筹备处安全和工程管理组负责解释。

广西XX核电厂XXX公司XX月份HSE管理情况统计表

报表二 广西XXX核电厂XXX公司 XX月份人员统计表 6 / 14

施工月报模板最新标准版)

CB 34 施工月报表(2018年2月) (XXX施工单位[2018]月报02号) 合同名称:XXXXXXXXXXXXXXX工程 合同编号: 致XXXXXXXXXXXXX项目监理部 现呈报我方编写的2018年2月施工月报(2018年2月1日至2018年2 月31日),请贵方审阅。 附件:施工月报 承包人: 项目经理: 日期:年月日 今已收到 XXXXXX公司XXXXXXXXXXX工程项目经理部所报2018年2月的 施工月报及附件共4份。 监理机构:监理单位 XXXXXXXXXXXXXXX工程项目监理部 签收人: 日期:年月日 注:本表一式份,由承包人填写,每月日前报监理机构,监理机构签收后返回承包人份,发包人份,监理机构份。 施工月报 2018年第02期 2018年2月1日至2018年2月31日 工程名称:XXXXXXXXXXXXXXX 工程 合同编号:X XX XXX XXX XXX

承包人: XXXX工程项目经理部项目经理:X X X 日期:2018 年 2月 31日 目录1.综述 2.现场机构运行情况 3.工程总体形象进度 4.工程施工内容 5.工程施工进度 6.工程施工质量 7.完成合同工程量及金额 8.安全、文明施工及施工环境管理9.现场资源投入等合同履约情况 10.下月进度计划及工作安排 11.需解决或协商的问题及建议 12.施工大事记 13.附表 (1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表 (3)主要施工设备情况月报表 (4)现场人员情况月报表 (5)施工质量检测月汇总表 (6)施工质量缺陷月报表 (7)工程事故月报表 (8)合同完成额月汇总表 (9)主要实物工程量月汇总表

施工月报范本

CB34 施工月报表(2016 年3月) (***[2016]月报 1 号) 合同名称:***工程合同编号:DYHD-SG-2015-02 注:本表一式份,由承包人填写,每月日前报监理机构,监理机构签收后返回承包人份,发包人份、监理机构份。

施工月报 _2016_年第_1_期 2016 年3月10日至2016年3月31日 工程名称:*** 工程 合同编号:DYHD-SG-2015-02 承包人:****项目部 项目经理: 日期:2016 年03 月31 日

目录1.综述 2.现场机构运行情况 3.工程总体形象进度 4.工程施工内容 5.工程施工进度 6.工程施工质量 7.完成合同工程量及金额 8.安全、文明施工及施工环境管理 9.现场资源投入等合同履约情况 10.下月进度计划及工作安排 11.需解决或协商的问题及建议 12.施工大事记 13.附表 (1)原材料/中间产品使用情况月报表 (2)原材料/中间产品检验月报表 (3)主要施工机械设备情况月报表 (4)现场人员情况月报表 (5)施工质量检测月汇总。 (6)施工质量缺陷月报表 (7)工程事故月报表 (8)合同完成额月汇总表 (9)主要实物工程量月汇总表

施工月报 2016年第001期 2016年3月10日至2016年3月31日 1.综述 *市区核心河道整治工程以恢复城市水生态功能、改善城市水环境和提升水安全能力为前提,以拆建、清淤、截污、绿化、净化为重点,修复河道水系、绿化美化河岸,控制河道污染,实现路通岸绿、截污水清的目标,建成市区河道健康体系。 ****河(***街道)整治工程二标段为**市市区核心河道整治工程(2016年度)项目之一,该段河道总长1541米,南至大庆东路,北至南洋路。工程包括河道疏浚、截污管道、坡改平护坡、自嵌式挡墙、保洁码头、桥梁绿化等项目。 2.现场机构运行情况 项目部机构:项经理**、技术负责人**、施工负责人***、质检负责人**、安全负责人**、财务负责人***、资料负责人*88、材料负责人**全部进场; 施工班组:木工5人、砼工5人、砌石工10人、技工10人、电工1人、冲浆工10人、普工7人。 详见附表4《现场人员情况月报表》。 3.工程总体形象进度 截止本月底,**河河道疏浚完成800米,占总工程量的51.9%;圆木桩施打完成507米,占总工程量的33.3%;底格梗完成507米,占总工程量的33.3%;坡改平护坡完成200米,占总工程量的20%。 4.工程施工内容 河道疏浚、圆木桩施打、底格梗模板制作安装、浇筑底埂混凝土、坡改平护坡铺设。 5.工程施工进度 **河河道疏浚完成800米,占本月计划的100%; 圆木桩施打完成507米,占本月计划的100%; 底格梗完成507米,占本月计划的100%; 坡改平护坡完成200米,占本月计划的100%。 详见附表9《主要实物工程量月汇总表》。 6.工程施工质量

工程施工月报(2019年)

CB34 施工月报表(2019年9月) (鄂水总[2019]月报003号) 合同名称:工程 合同编号:HBZX-201811SL-540001001

本表一式份,每月日前报监理机构,监理机构签收后返回承包人份,发包人份、监理机构份。 施工月报 (鄂水总[2019]月报003号) 2019年第3期 2019 年8 月25日至2019年9月25日 工程名称:

合同编号: HBSJ-201811SL-540001001 承包人:水总水利水电建设股份 项目经理: 日期:2019 年9 月25 日 目录 1.综述 2.现场机构运行情况 3.工程总体形象进度 4.工程施工容

5.工程施工进度 6.工程施工质量 7.完成合同工程量及金额 8.安全、文明施工及施工环境管理9.现场资源投入等合同履约情况 10.下月进度计划及工作安排 11.需解决或协商的问题及建议 12.施工大事记 13.附表 (1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表 (3)主要施工机械设备情况月报表 (4)现场人员情况月报表 (5)施工质量检测月汇总。 (6)施工质量缺陷月报表 (7)工程事故月报表 (8)合同完成额月汇总表 (9)主要实物工程量月汇总表

1 综述 曲江河为唐岩河左岸支流,贯穿整个丁寨乡,且横跨新城区。曲江河流域面积达357km2,多年平均流量为10.5 m3/s,水量充沛,但河道下游为盲谷,主要靠天然溶洞及1 条已建成的排洪隧洞泄水,其排水流量太小,导致河道两岸大片土地和房屋经常受淹。 已建排洪隧洞线路基本呈直线,长度约2740m,水流向327°,洞室断面为城门洞形,高约3m,宽约2m。排洪隧洞进口位于曲江河右岸天明坝下游约200m 处,底板高程734.847m。排洪隧洞出口位于肖洞和凉风洞之间,底板高程733.5m,此部位修建有排洪控制闸。排洪闸下游,水流主要采取两种方式进行排泄:其一,洪水期水流经下游排洪明渠直接向附近凉风洞(落水洞)排泄,进入地下暗河,在断明峡流出;其二,通过右侧山体引水隧洞及傍山明渠将水流(线路曲折)引向丁寨电站进行发电,前池一带水渠底板高程733m 左右。据调查,泄洪洞修建过程中洞室局部地段曾发生过塌陷破坏。 根据城区建设及发展规划,咸丰县城市规划建设区以高镇为中心,沿椒石公路东至家坝,西至蒲草塘,北面沿猫儿岭、太平沟、白虎山到白水坝,南到土地关、青龙山至十字路,总用地面积约36km2。咸丰县新城区丁寨防洪排涝工程项目防洪保护对象为咸丰县新城区,能有效地提高咸丰县新城区综合防洪能力,促进人与自然和谐相处和生态文明建设,促进区域经济多元化发展。鉴于此,咸丰县水利水产局经多方筹划部署,最终确定启动咸丰县新城区*****工程项目。 建****工程进口位于丁寨乡天星孔一带,线路经S232 省道在72km 附近,穿039 乡道东侧山体,出口位于断明峡丁寨水电站一带。线路全长4.577km,走向340°,隧洞进口底板设计高程729m,出口底板设计高程548m,坡比1:75 至1:16,洞室断面开挖基本尺寸宽7m~12m、高10m~12m。为缓解狭窄河段的排洪压力,在断明峡弯曲河段的河间地块部位设置了2#泄洪洞,进口底板高程545m,出口底板高程533.92 m,洞长约155m,洞向291°,坡比1:12,洞室断面呈城门洞形,宽5.6m,高7.85m。 表1工程合同投资及主要工程量情况表

安全月报(范本6篇)汇总版

《安全月报》 安全月报(一): 一、本月安全总体状况 本月安全生产状况较上月上有所改善,施工通道及区间车站的安全警示标志标牌已全部设置完成施;玉南区间施工通道累计掘进78M新增压入式通风设备两台保证洞内空气流通;玉 带山车站围护桩完成92根基坑下挖约2.5M目前基坑整齐状况稳定;沙玉区间施工通道累计 掘进21M,临建设置完成越75%。 为确保国庆节期间的安全生产,环线轨道在当地公安部门的要求下暂时停止了隧道钻爆作业。节日期间项目值班领导小组坚守在生产的第一线上,组织各部门开展节日安全隐患排查,在保证安全的前提下促进生产。 本月和下月的主要安全重点和难点有,沙玉区间施工通道掘进已进入加宽段施工难度有所增加,且掘进时要下穿公路,务必按按若爆破、短进尺、强支护、快封闭的原则进行施工,同时加强对隧道沉降和周边收敛的监控量测及时控制好隧道的开挖安全;沙玉区间施工通道为上下台阶开挖,由于施工通道较为狭窄工作面难以全部开展,推荐暂时放缓掘进进度保证洞门口及洞身开挖的安全;玉带山车站马道明槽开挖段上方有一档10万千伏高压线,由于安全距离 不足无法施作围护桩,马道明槽防护改用承载式墙支护,明槽右侧边坡离公路约3M左右,受 路面车辆动载影响边坡较易失稳滑塌。 二、事故状况 本月无安全生产事故。 三、安全工作具体状况 1、定期开展安全生产检查和月度安全生产检查,针对隧道施工车站基坑临时用电特种设 备临建消防等进行安全督查,监督施工队对存在的安全隐患进行整改。 2、对沙玉区间钢筋加工厂新进场工人开展三级安全教育考核,考核合格率达%;对新进 场工人进行三级安全技术交底。 3、预备好冬季施工安全生产教育材料,下月开展季节性安全生产教育培训,进一步完善 重大危险源的动态调查和更新。 4、召开安全生产会议,及时研究部署本月安全生产工作,决议透过务必加快沙玉区件临 建设施的建设。由技术部门和安全部门联合对临建设施进行自查,检查合格后报业主单位验收。 5、增设钢筋加工场设备安全操作规程和钢筋制作大样图,新增隧道施工安全警示标志和 洞内三限标志牌,监督施工队设置开挖台车警示灯带和放光标志的设置;规范现场材料及半成品的堆放;纠正沙玉区间玉带山车站的临时用电问题,监督施工队按规范用电;检查炸药临时存放点的安全防护设置报请当地公安部门审查验收。 隐患描述:沙玉区间施工通道下台阶开挖后未及时支护;玉带山车站马道未分层分段开挖

月施工月报

月施工月报

————————————————————————————————作者:————————————————————————————————日期:

X205线永湖至马安段公路改建工程2017年09月份施工月报 江门市路桥集团有限公司 X205线永湖至马安段公路改建工程项目部 编制日期:2017年09月30日

一、工程概况 本项目位于惠州市惠阳区永湖镇,起于永湖和马安交界稻园盖板涵南侧(桩号K16+595)终于省道S357线惠阳永湖镇圩口,按照二级公路标准改建,路基宽12米、路面宽10.5米。该项目是连接永湖镇和马安镇的重要线路,并经过惠阳区鸿海精细化工基地,对于推动惠阳区经济发展具有重要意议。 二、完成工程量情况及施工中存在的问题 1、天气情况: 本月共计30天,其中25天晴好天气,5天阴雨天。 2、完成主要实物工程量 桥涵工程数量表表01 序 名称规格、结构单位数量号 1 挖除旧路面水泥砼路面m213674 2 挖除旧路面沥青砼路面m226 3 未筛分碎石垫层15cm m213279 4 水泥稳定碎石基层18cm m27691 5 旧砼板共振碎石化24 cm m217586 6 拆除旧桥1跨座 1 7 K21+661.5圆管涵14m 座 1 8 K22+029圆管涵14m 座 1 9 K18+820盖板涵21 m 座0.5 10 K20+457盖板涵22.5 m 座0.5 11 预留圆管管径1 m m 149.5 3、完成全线控制点的导线测量工作并经监理验收合格通过 4、施工中存在的问题或影响施工的原因:过往重型车辆较多,影响现场

2021新版高速公路施工单位安全月报制度

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 2021新版高速公路施工单位安全 月报制度

2021新版高速公路施工单位安全月报制度导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 第一条为规范**高速公路安全生产管理工作,及时掌握安全生产工作动态,贯彻“安全第一,预防为主,综合治理”的安全生产管理方针,突出施工单位安全主体责任,特制订《**高速公路施工单位安全月报制度》。 第二条安全月报是各施工单位月度安全生产情况、安全管理工作情况、安全工作计划、安全重大事件、安全工作亮点、安全技术经验等方面的总结和综合反映。各单位应高度重视,必须由专人负责收集、整理、汇总、填报和报送工作。 第三条**高速公路施工单位安全月报应于每月的22日中午前以电子文件的形式报送到所属总监办安全监理工程师处,经总监办审核确认后,由安全监理工程师报送至**公司安全部。 第四条**高速公路施工单位于每月的23日中午前将经总监办审核确认的安全月报(纸质版)分别报送**公司安全部和总监办。 安全月报(纸质版)一式三份,其中:一份存档,两份报送,均

工程施工月报模版

凯里经济开发区保障性住房白午集中安置房(开元新居一号)四期二区1、2、3、5、6栋 工程进度计划 编制:杨宁 审核:蔡绍国 编制单位:开元新居一号第二项目部 编制日期:2014年8月25日

根据施工合同约定,总工期为360日历天(2014 年4月30日至2015 年4月20日);施工总工期控制在350日历天内。 一、施工部署 本工程基础施工采取平行流水,主体工程采取竖向自下而上、平面工序交叉从东向西施工。室外装修工程分阶段进行;当主体工程完成八层后,进行主体工程中间验收,室内装修开始插入施工;水电工程在基础、主体施工中主要进行预埋件安装;管线及设备安装同装修工程交叉进行。 二.施工段的划分 柱、桩基施工划分为两个施工段;主体平面按伸缩缝划分为二个施工段,竖向按层划分。 1、进度控制目标:施工总工期控制350 天(2014 年4月30日至2015年4月20日): 2、基础工期90天(2014年4月30日至2014年7月30日)2014年7月30日完成基础±0.000 以下结构施工(包括地下室转换层); 3、主体工期120天(2014年8月1日到2014年12月1日);其中一至四层为30天;(2014 年8月1日到2014年9月1日),五至十六层为90天,至八层墙体砌筑,至十层内装交叉进行。 4、装饰装修为90天(2014 年12月2日到2015 年3月2日);其中:内装修为60天,外装修为30天。 5、屋面保温防水交叉于装饰装修修工程中进行; 6、水电及消防设备安装40天(2015 年2月20日到2015 年4月1日), 7、室外工程20天(2015 年3月15日到2015 年4月5日); 8、清扫及验收准备为15天; 2015年4 月20日竣工验收。

高速公路施工单位安全月报制度简易版

The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process. 编订:XXXXXXXX 20XX年XX月XX日 高速公路施工单位安全月报制度简易版

高速公路施工单位安全月报制度简 易版 温馨提示:本管理制度文件应用在日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 第一条为规范**高速公路安全生产管理工 作,及时掌握安全生产工作动态,贯彻“安全 第一,预防为主,综合治理”的安全生产管理 方针,突出施工单位安全主体责任,特制订 《**高速公路施工单位安全月报制度》。 第二条安全月报是各施工单位月度安全生 产情况、安全管理工作情况、安全工作计划、 安全重大事件、安全工作亮点、安全技术经验 等方面的总结和综合反映。各单位应高度重 视,必须由专人负责收集、整理、汇总、填报 和报送工作。

第三条 **高速公路施工单位安全月报应于每月的22日中午前以电子文件的形式报送到所属总监办安全监理工程师处,经总监办审核确认后,由安全监理工程师报送至**公司安全部。 第四条 **高速公路施工单位于每月的23日中午前将经总监办审核确认的安全月报(纸质版)分别报送**公司安全部和总监办。 安全月报(纸质版)一式三份,其中:一份存档,两份报送,均需加盖公章。 第五条 **高速公路施工单位安全月报主要内容详见后附件。 第六条本办法自发布之日起执行,由**公司安全部负责解释。 该位置可填写公司名或者个人品牌名 Company name or personal brand name can be filled in this position

施工月报范本

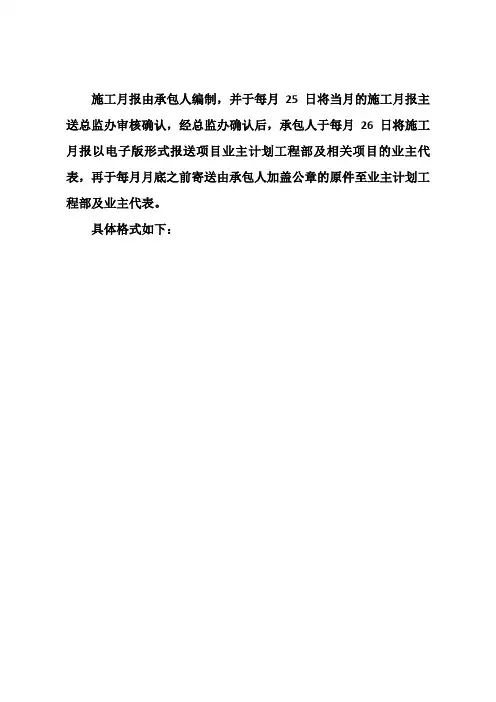

施工月报由承包人编制,并于每月25日将当月的施工月报主送总监办审核确认,经总监办确认后,承包人于每月26日将施工月报以电子版形式报送项目业主计划工程部及相关项目的业主代表,再于每月月底之前寄送由承包人加盖公章的原件至业主计划工程部及业主代表。 具体格式如下: XX项目名称 xx年xx月 施工月报 xx施工单位 xx项目经理部 年月日 目录 一、工程概况 (2) 二、工程进度分析 (2) 三、质量情况 (4) 四、分包情况 (4) 五、工程试验 (4) 六、安全生产措施 (5) 七、文明施工、规范化管理及环保措施 (5)

八、人员、设备及材料到场情况 (5) 九、工程变更办理情况 (6) 十、资金到位情况 (6) 十一、计量支付 (6) 十二、需协调解决的问题 (6) 十三、下个月的工作计划 (6) 十四、其他 (7) 十五、附表 (7) 一、工程概况 填写说明:本部分填写本合同段所在地地理位置、工程规模、主要经济技术指标、建设工期等。 二、工程进度分析 1、本月晴天,阴天,雨天。 2、本月计划建安投资为xx万元,实际完成xx万元,占月计划xx%。本年度计划xx万元,本年度累计完成xx万元,占年度计划xx%。开工累计完成xx万元,占合同总额xx万元的xx%。 3、单位工程本月具体完成情况 填写说明:具体写明合同段内路基工程、路面工程、桥梁工程、隧道工程、安全设施及预埋管线、绿化及环境保护等当月计划完成xx,实际完成xx,完成计划的xx%。开工累计完成xx,占总量的xx %。 (1)总则:本月完成万元,占计划万元的%。 1)项目部驻地建设情况 2)工地试验室建设情况 3)钢便桥建设情况(如有) 4)钢筋加工场建设情况 5)拌和站建设情况

工程施工月报(2019年)知识讲解

工程施工月报(2019 年)

CB34 施工月报表(2019年9月) (鄂水总[2019]月报003号)合同名称:工程 合同编号:HBZX-201811SL-540001001

说明:本表一式份,由承包人填写。每月日前报监理机构,监理机构签收后返回承包人份,发包人份、监理机构份。 施工月报 (鄂水总[2019]月报003号) 2019年第 3期 2019 年 8 月25日至2019年 9月25日 工程名称: 合同编号: HBSJ-201811SL-540001001 承包人:湖北水总水利水电建设股份有限公司 项目经理: 日期: 2019 年 9 月 25 日

目录 1.综述 2.现场机构运行情况 3.工程总体形象进度 4.工程施工内容 5.工程施工进度 6.工程施工质量 7.完成合同工程量及金额 8.安全、文明施工及施工环境管理 9.现场资源投入等合同履约情况 10.下月进度计划及工作安排 11.需解决或协商的问题及建议 12.施工大事记 13.附表 (1)原材料/中间产品使用情况月报表 (2)原材料/中间产品检验月报表 (3)主要施工机械设备情况月报表 (4)现场人员情况月报表 (5)施工质量检测月汇总。 (6)施工质量缺陷月报表 (7)工程事故月报表 (8)合同完成额月汇总表 (9)主要实物工程量月汇总表

1 综述 曲江河为唐岩河左岸支流,贯穿整个丁寨乡,且横跨新城区。曲江河流域面积达 357km2,多年平均流量为10.5 m3/s,水量充沛,但河道下游为盲谷,主要靠天然溶洞及1 条已建成的排洪隧洞泄水,其排水流量太小,导致河道两岸大片土地和房屋经常受淹。 已建排洪隧洞线路基本呈直线,长度约2740m,水流向327°,洞室断面为城门洞形,高约3m,宽约2m。排洪隧洞进口位于曲江河右岸天明坝下游约200m 处,底板高程734.847m。排洪隧洞出口位于肖洞和凉风洞之间,底板高程733.5m,此部位修建有排洪控制闸。排洪闸下游,水流主要采取两种方式进行排泄:其一,洪水期水流经下游排洪明渠直接向附近凉风洞(落水洞)排泄,进入地下暗河,在断明峡流出;其二,通过右侧山体引水隧洞及傍山明渠将水流(线路曲折)引向丁寨电站进行发电,前池一带水渠底板高程733m 左右。据调查,泄洪洞修建过程中洞室局部地段曾发生过塌陷破坏。 根据城区建设及发展规划,咸丰县城市规划建设区以高乐山镇为中心,沿椒石公路东至蒋家坝,西至蒲草塘,北面沿猫儿岭、太平沟、白虎山到白水坝,南到土地关、青龙山至十字路,总用地面积约36km2。咸丰县新城区丁寨防洪排涝工程项目防洪保护对象为咸丰县新城区,能有效地提高咸丰县新城区综合防洪能力,促进人与自然和谐相处和生态文明建设,促进区域经济多元化发展。鉴于此,咸丰县水利水产局经多方筹划部署,最终确定启动咸丰县新城区*****工程项目。 建****工程进口位于丁寨乡天星孔一带,线路经S232 省道在72km 附近,穿039 乡道东侧山体,出口位于断明峡丁寨水电站一带。线路全长4.577km,走向340°,隧洞进口底板设计高程729m,出口底板设计高程548m,坡比1:75 至1:16,洞室断面开挖基本尺寸宽7m~12m、高10m~12m。为缓解狭窄河段的排洪压力,在断明峡弯曲河段的河间地块部位设置了2#泄洪洞,进口底板高程545m,出口底板高程533.92 m,洞长约155m,洞向291°,坡比1:12,洞室断面呈城门洞形,宽5.6m,高7.85m。 表1工程合同投资及主要工程量情况表 2 现场机构运行情况 2.1现场人员 本月现场人员统计见表2。 表2现场人员情况统计表

施工月报范本75264

精品文档,放心下载,放心阅读 CB34 施工月报表(2016 年3月) (***[2016]月报 1 号) 合同名称:***工程合同编号:DYHD-SG-2015-02

注:本表一式份,由承包人填写,每月日前报监理机构,监理机构签收后返回承包人份,发包人份、监理机构份。 施工月报 _2016_年第_1_期 2016 年3月10日至2016年3月31日 工程名称:*** 工程 合同编号:DYHD-SG-2015-02 承包人:****项目部 项目经理: 日期:2016 年03 月31 日

目录1.综述 2.现场机构运行情况 3.工程总体形象进度 4.工程施工内容 5.工程施工进度 6.工程施工质量 7.完成合同工程量及金额 8.安全、文明施工及施工环境管理 9.现场资源投入等合同履约情况 10.下月进度计划及工作安排 11.需解决或协商的问题及建议 12.施工大事记 13.附表 (1)原材料/中间产品使用情况月报表 (2)原材料/中间产品检验月报表 (3)主要施工机械设备情况月报表 (4)现场人员情况月报表 (5)施工质量检测月汇总。 (6)施工质量缺陷月报表 (7)工程事故月报表 (8)合同完成额月汇总表 (9)主要实物工程量月汇总表

施工月报 2016年第001期 2016年3月10日至2016年3月31日 1.综述 *市区核心河道整治工程以恢复城市水生态功能、改善城市水环境和提升水安全能力为前提,以拆建、清淤、截污、绿化、净化为重点,修复河道水系、绿化美化河岸,控制河道污染,实现路通岸绿、截污水清的目标,建成市区河道健康体系。 ****河(***街道)整治工程二标段为**市市区核心河道整治工程(2016年度)项目之一,该段河道总长1541米,南至大庆东路,北至南洋路。工程包括河道疏浚、截污管道、坡改平护坡、自嵌式挡墙、保洁码头、桥梁绿化等项目。 2.现场机构运行情况 项目部机构:项经理**、技术负责人**、施工负责人***、质检负责人**、安全负责人**、财务负责人***、资料负责人*88、材料负责人**全部进场; 施工班组:木工5人、砼工5人、砌石工10人、技工10人、电工1人、冲浆工10人、普工7人。 详见附表4《现场人员情况月报表》。 3.工程总体形象进度 截止本月底,**河河道疏浚完成800米,占总工程量的51.9%;圆木桩施打完成507米,占总工程量的33.3%;底格梗完成507米,占总工程量的33.3%;坡改平护坡完成200米,占总工程量的20%。 4.工程施工内容 河道疏浚、圆木桩施打、底格梗模板制作安装、浇筑底埂混凝土、坡改平护坡铺设。 5.工程施工进度 **河河道疏浚完成800米,占本月计划的100%; 圆木桩施打完成507米,占本月计划的100%; 底格梗完成507米,占本月计划的100%; 坡改平护坡完成200米,占本月计划的100%。 详见附表9《主要实物工程量月汇总表》。 6.工程施工质量

施工月报编写模板.doc

v1.0可编辑可修改工程名称 (5月 26日~6月 25日) 第** 期 施工月报 编写: **** 审核: **** 批准: **** ****工程项目经理部 **年** 月** 日

第一章本月总结 天气情况 本月天气状况描述 本月施工情况 本月现场施工简要评述,具体内容以下:(例如) 1.2.1钢管桩接桩74根; 1.2.2引桥钻孔灌注桩完成22 根; 1.2.3引桥钻孔灌注桩接桩完成 4 根; 1.2.4自建搅拌站于2010年6月24日完成; 1.2.5预制实心板于2010年6月25日完成二榀; 月计划与月进度对比分析 计划实际完完成 序号施工内容单位原因分析 数量成数量百分比 一、主体工程 1 钢管桩接桩根69 66 % 2 钢管桩牛腿焊接个80 80 100% 水下灌注桩φ 3 根22 22 100% 1300mm 4 抛石 3 17500 9520 54% m 6#墩台 0 夹桩、平台搭设项 1 0 0 5.1.2 桩塞个26 0 0 5.1.3 钢筋t 50 0 0 5.1.4 混凝土 3 648 0 0 m 4#墩台 5.2.1 夹桩、平台搭设项 1 0 0

5.2.2 桩塞个20 0 0 6 立柱φ 1300mm 个 6 4 % 7 土方清表 2 15952 0 0 M 8 路基土方回填 3 93760 0 0 m 二辅助工程 1搅拌站建设项100%100%100% 质量情况 良好。 码头钢管桩接桩焊接超声波检测了47 根钢管桩环焊缝,焊缝等级全部为Ⅰ级焊缝,满足设计、规范要求。 引桥灌注桩超声波检测了12 根桩,全部为Ⅰ类桩,全部满足设计及规范要求。 安全情况 1.5.1安全事故 本月无安全事故。 1.5.2本月安全工作计划完成情况 本月是我国第九个全国安全生产月,我部积极响应安全生产月活动的号召,紧扣2010 年安全生产月主题“安全发展、预防为主”。精心准备策划各项安全活动,计划开展系列安全活动。各项安全工作计划完成情况如下: 1)本月第一个星期进行了“横向到边,纵向到底,不留死角”的安全检查,对检 查发现的安全隐患进行了认真的整改,确保严格排查并消除现场安全隐患。整改责任落实到人定时整改。 2)本月第二个星期,重点宣传了以人为本、安全发展的理念;宣传继续深入 开展“安全生产月”活动的意义、任务、要求和各项措施;宣传安全生产法律法 规、安全知识、先进人物和典型事迹等。召开了多次安全专题会议,进行了多次 安全教活动。另外在施工现场加强宣传横幅、宣传刀旗、宣传板等宣传标识,以增强 现场安全生产氛围并起到警示提醒作用。

水利工程施工单位施工月报完整格式

施工月报 ([2013]月报06号) 2013年第6期 2013年6月1日至2013年6月30日 工程名称:重庆市荣昌县大清流河吴家镇段综合治理工程承包人:重庆市天地人实业有限公司 项目经理:戴勤波 日期:2013年6月30 日

施工月报 一、工程概况: 重庆市荣昌县大清流河吴家镇段综合治理工程位于重庆市荣昌县吴家镇,工程范围为1.5km,起于道姑桥上游约0.3km,下止道姑桥下约1.2km,新建防洪护岸总长2.78km,其中:大清流河干流长2.60km,三拱桥河长0.18km;在KL0+313.03至KL0+408.03段预留排洪口;新建排洪箱涵1座。 二、本月机械设备 反铲挖掘机3台进行护脚沟槽土石方开挖、块石换填、块石格宾笼安装、土石回填及护坡修坡堤顶回填压实、土方、围堰填筑、清理、弃渣外运等工序的施工。 三、本月材料进场 片石进场1500m3 碎石进场500m3 砂进场400m3 水泥50吨 条石50m3 二、本月工程进度

1、本月工程实际完成情况与计划量对比:75% 2、原因分析及采取的措施: a.格宾笼安装进度尚属正常,因月中连续高温天气,稍有延迟,通过调整作息时间等措施按期完成; b.右岸末端边坡填筑因设计堤脚线向河道中心靠近,导致缺方严重,从上游转运降低了效率提高了成本,在月底降雨到来之前未完成计划; c.亲水平台因施工方案再作调整,混凝土浇筑刚进入正常施工被迫停下,故此未能如期完成。 下月项目部将加强管理,合理安排施工,力争把滞后的施工任务赶上去。 三、本月工程质量 1、本月施工采取的质量控制方法和措施 护脚沟槽土石方开挖、块石换填、土石回填、格宾石笼安装、边坡土方修坡及碾压等工序,均严格按照施工规范进行施工,并通知

施工月报范本(最全)

施工月报 (11月报1号) 2014年第5期 2014年10月26日至2014年11月25日已完成及2014年11月26日至2014年12月25日的进度计划 工程名称:渠县政府投资棚户区改造项目二期二标段施工单位:四川九鼎工程集团有限公司 项目负责人:

日期:2014年11月25日 施工月报 二、本月完成进度情况 1、破桩头完成。 2、砖胎膜砌筑及土方回填完成。 3、垫层浇筑完成。 4、-4.70以下筒体浇筑完成。 5、桩检测完成。 6、绑扎部分梁柱(靠3#楼部分) 三、影响本月施工进度原因及工期 1、桩检测及42#桩存在质量问题待处理。 四、本月工程质量 1、本月施工采取的质量控制方法和措施 (1)破桩头采取人工打凿,浮浆清除良好,经桩检测合格。 (2)砖胎膜在砌筑过程中严格按照砖砌体施工工艺操作流程,符合规范要求。 (3)土方回填按照设计要求---分层回填夯实,回填土符合要求。 (4)筒体钢筋及梁柱的钢筋绑扎严格按照图纸及规范要求操作---全站仪放线,控制轴线在允许偏差范围内,然后绑扎钢筋。 (5)混凝土浇筑严格按照施工工艺操作,浇筑过程使用振动棒落实,水平仪控制标高,人工浇水养护。 2、本月工程质量检查、检测及试验情况

已浇筑桩达到龄期(28d)的混凝土试块送检,检验合格。 做超声波无损伤检测、低应变检测、钻芯检测。 钢筋原材及钢筋机械连接送检,送检合格。 3、本月进场的原材料:钢筋、水泥,岩砂,红砖。 4、本月质量存在的问题及整改措施 42#桩经检测存在问题,设计、监理、建设单位等提出整改方案。 5、下阶段质量控制要点为: 保证地梁,地下室底板的质量。施工过程中安全严格把关,加强质量管理,确保质量达到优良标准。 五、施工安全和环境保护 1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作,加强临时用电的安全管理,确保无触电事故发生,临时用电开展定期检查制度。 2、施工现场的安全标识、警示牌、防护栏等部分损坏,已及时修理更新,确保现场的安全文明施工。 3、塔吊做到十不吊。 六、本月施工小结 本月各分部工程质量完成较好,对于已经滞后的施工任务,项目部重点进行施工部署,加强流水交叉施工作业,力争把滞后工期赶上去。施工资料整理及时与监理单位沟通、协商,使施工技术资料整理齐全,记录详实,并与工程施工同步进行,使工程现场施工始终处于良好的受控状态。

水利工程施工月报样本

CB32 施工月报 ( 承包[]月报08 号) 2012年第3期 2012 年 2 月 26日至_2012年 3 月 25日 工程名称:(六标段) 合同编号: 承包人:部 项目经理: 日期:2012年3月26日 CB32 施工月报(2012年3月)

(承包[]月报08号) 合同名称:六标合同编号: 致:丹江口市汉江工程咨询有限责任公司郧西县金钱河流域土地整理监理部 现呈报我方编写的2011 年 3 月施工月报,请贵方审阅。 随本施工月报一同上报以下附表: 1.材料使用情况月报表。 2.主要施工机械设备情况月报表。 3.现场施工人员情况月报表。 4.施工质量检验月汇总表。 5.工程事故月报表。 6.完成工程量月汇总表。 7.施工实际进度月报表。 承包人:部 项目经理: 日期:2012年3月26日 今已收所报 _ __ 年 _ _月的施工月报及附件共_份。 监理机构: 签收人: 日期:年月日 说明: 1.施工月报一式 _____份,由承包人填写。每月构签收后,承包人 1 份,监理机构、发包人各28 日前报监理机构,监理机1 份。 2.施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施 工大事记、本月存在问题及建议等内容。 CB32附表 1材料使用情况月报表 ( 承包[]材料月 08 号)

合同名称:六标合同编号: 材料名称规格/型号单位上月本月本月本月下月计库存进货消耗库存划用量 水泥P.0 32.5T03030030砂细沙M302002000300碎石2CM---4CM M304002000200块石30CM以上M301500150002000型材10T00.20.20 10T0000 钢12T0000钢筋 14T0000 16T0000 材 20T0000 25T0000木材 5*10M301010010 10*10M308808夹板 1.22*2.44m201001000100柴油T04404炸药T00000 承包人:部 承办人: 日期:2012年3 月26日 说明:本表一式 ____份,由承包人填写,作为《施工月报》的附件一同上报。 CB32附表 2 主要施工机械设备情况月报表 ( 承包[]设备月08号) 合同名称:六标合同编号:

安全监理月报(样本)

监理安全月报 昆仑·东湖1号 年度: 2015年度 月份: 3月份 总监: 湖北东晟工程监理责任有限公司 第十监理部 2012年8月20日

第一部分 1、工程基本概况 工程名称昆仑·东湖1号建设规模132405平方米 施工许可证号 建设单位湖北昆瑞投资有限公司项目负责人胡宝林联系电话施工总包单位湖北恒胜建筑安装有限公司项目经理江海东联系电话监理单位湖北东晟工程监理责任有限公司总监理工程师胡林联系电话安全监理工程师执业证书编号联系电话2、本月工程形象部位及施工项目 1)。 2)。 第二部分:现场施工单位基本情况(各专业、劳务分包单位) 序号施工单位名称 企业资质、安全生产 许可证是否齐全 管理人员、特种作业 人员资格是否合格 安全管理制 度是否健全 是否与总包签订 安全管理协议 施工 人数 是否进行 安全培训 1 湖北恒胜建筑安装有限公司齐全合格未报已签10 已培训 2 齐全合格未报已签9 已培训

3 4 5 6 第三部分:施工方案审查和执行情况(施工组织设计和各专业施工方案) 序号施工方案名称编制单位审批单位 施工方案中 是否编制安 全措施 是否需要进 行专家论证 是否组织 专家论证 1 1#楼等6项土方施工方案有否否 2 1#~4#楼基坑支护施工方案有需要论证已论证 3 1#~4#楼CFG桩施工方案有否否 4 1#地下车库钢筋、模板、混凝土 施工方案 有否否 5 1#~4#楼冬季施工方案有否否 6 1#~4#楼钢筋、模板、混凝土方案有否否 7 1#~4#楼电气施工方案有否否 8 3#、4#楼外挂架子施工方案及二 层以下脚手架施工案 有否否

9 3#、4#楼大钢模施工方案有否否 10 1#~4#住宅楼卸料平台方案有否否 11 1#~4#住宅楼节能施工方案有否否 12 1#~4#楼装饰装修施工方案有否否第四部分:大型机械设备安全管理情况(塔吊、外用电梯、施工吊篮等) 序号机械设备类型设备 数量 检测检验手续是否齐全进场验收手续是否齐全 特种作业人员资 格是否合格 日常检查维 修保养情况 3#楼塔式起重机 1 齐全齐全 4#楼塔式起重机已拆除 2楼塔式起重机已拆除 1#楼塔式起重机 1 齐全齐全 第五部分:《绿色施工管理规程》执行情况 绿色施工管理机构是否建立是否制定绿色施工方案环境保护情况职业健康情况资源节约情况已建立已制定良好 第六部分:

最新项目工程月报模板资料

某某项目项目经理部 ****年5月份月报 某某项目2010年5月份月报。现将工作情况汇报如下: 1、5月份工程概述 5月份以来,我项目一方面继续加快拌合楼建设,迅速组织更多的机械、材料进场,另一方面,加强编制工程施工方案;生产已步入正轨,基本上实现了本月份的工作计划。 2、工程进度情况 现场施工方面: ①、9#墩平台基本搭设完成,栈桥累计搭设360m,剩余20米未搭设。 ②、北岸桩基本月完成47根,累计完成84根;主桥11#桩基完成3根,累计完成8根,完成计划的100%。 ③、墩身及箱梁模板已在加工厂进行加工; ④、预制场安装32t龙门吊; ⑤、第二台拌和站安装。 ⑥、11#墩拼装套箱90m2。 ⑦、便道浇注砼。 内业方面: 完成预制场专项施工方案及缆索吊方案的编制。 机械设备方面: 增加吊车,满足施工要求 主要材料方面: ①、5月15日前到位钢筋250吨; ②、5月15日前加工箱梁模板加工20吨; ③、5月20日前加工承台模板加工20吨; ④、其它材料根据工程进度陆续进场。 3、工程质量情况

本月开工的分项工程有桩基施工、栈桥平台施工、预制场场地建设。开工前我们都进行了详细的技术交底工作。在桩基施工中,注意经常检查桩基的孔径、位置以及垂直度,严抓每一道工序、工艺;开工初期采用商品砼,我们加强对商品砼原材料的质量检查并控制好商品砼的施工塌落度,从而确保桩基质量;做好内业资料管理工作,做到与施工同步,资料齐全、及时、准确,截止目前项目部没有发生过质量问题。栈桥、平台施工经常测量钢管桩下沉深度,测量确定桩位与桩的垂直度是否满足要求,从而保证质量。预制场建设,编制严谨的施工方案,经监理、业主审批,严格按照方案施工。 4、履约情况 1)、人员到位情况:目前项目部已经进场各类管理技术人员50人;桩基、栈桥、钢筋、均以进场,现已进场栈桥劳务队人员15人,桩基作业队人员已进场70人。钢筋劳务队伍人员已进场20人,龙门吊拼装15人,其他普工50人。 2)、设备到位情况:①钻机及配套设施已到位20套。②钢筋加工及运输设备满足目前施工需要。③栈桥施工用的振动锤、吊车、平板车、电焊机等设备满足目前施工的需要。④试验设备到位良好。⑤拌和楼已经完全投入正常使用。⑥与拌和楼配套的车载泵、砼运输车已到位。 3)、材料组织情况:①商品砼及地材的砂、碎石基本满足目前施工需要②本月使用的栈桥平台钢管、型钢、钢板己基本满足目前施工需要。③钢筋到位满足目前施工需要。 5、计量支付情况 目前本项目还没有发生计量支付情况 6、工程变更情况 目前本项目还未产生工程变更情况 7、索赔与延期的情况 目前本项目还未发生索赔与延期的情况 8、安全生产、水土保持、环境保护、文明施工 1)安全生产:本月主要对桩基施工和栈桥施工逐级进行了安全技术交底,加强施工现场的安全检查,通过现场安全排查,发现安全隐患立即整改。同时规范现场的施工布置及临时用电布置,在施工现场设立安全宣传标牌和安全操作规程。针对目前施工的安全形势,本月项目部对现场施工安全进行排查,对现场存在的安全隐患进行整改;召开了安全生产会议,会议分析了我项目的安全形势,并对安全工作进行部署,对安全隐患库进行了更新,对施工
