当前位置:文档之家› 桩基础综合接地技术交底电子版本

桩基础综合接地技术交底电子版本

桩基础综合接地技术交底电子版本
桩基础综合接地技术交底电子版本

桩基础综合接地技术

交底

隧道综合洞室施工技术交底书

技 术 交 底 书 工程名称 新建沪昆铁路客运专线长沙至昆明段 (贵州)站前工程 交底编号 部位名称 高家屯隧道 工序名称 综合洞室 施工单位 中铁二十二局集团有限公司沪昆客专贵州段工程指挥部第二项目部 日 期 综合接地 一、施工图纸 1、高速铁路隧道工程施工技术指南(铁建设[2010]241) 2、高速铁路隧道工程施工质量验收标准(TB10753-2010) 3、高家屯隧道设计施工图 4、时速350公里隧道接口工程(沪昆贰隧参07) 5、类似工程施工经验 二、设计参数 1、Ⅲ级围岩洞室参数 拱墙采用C25喷射砼,厚8cm ,;拱部设¢6钢筋网,网眼间距25cm*25cm;拱部设Φ22砂浆锚杆,L=,环纵间距*;拱墙厚度30cm ,底板厚度30cm ;采用C35纤维砼施工; 2、Ⅳ级围岩洞室参数 拱墙采用C30喷射砼,厚10cm;拱部设¢6钢筋网,网眼间距20cm*20cm;拱部设Φ22砂浆锚杆,L=,环纵间距*;拱墙厚度35cm ,底板厚度35cm ;采用C35纤维砼施工; 三、隧道综合洞室技术要求 1、抗水压段综合洞室和主洞的相对位置图 2、为保证正洞钢架在洞室位置处截断后基础稳定,洞室同正洞交叉口位置设置两环 中铁二十二局集团有限公司沪昆客专贵州段工程指挥部第二项目部 III-III III-III II-II II-II 综合洞室 余长腔处 R 6.70 5.350.45 6.3000 12.10 2.8

四、综合洞室综合接地 在每个专用洞室两侧壁下部设置接地端子,供洞室内设备、设施接地。所有的接地端子均通过连接钢筋与电缆槽外缘的纵向接地钢筋连接,所有接地钢筋均应保证焊接质量,应根据具体钢筋配筋,采用搭接焊或L型焊接。

综合接地安全技术交底(通用版)

综合接地安全技术交底(通用 版) Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0623

综合接地安全技术交底(通用版) 交底内容: 一、接地安全交底 1、在土壤电阻率大于1000Ω?m地区,当达到上述接地电阻值有困难时,工作接地电阻值可提高到30Ω,但应设置操作和维修电气装置绝缘台,并必须使操作人员不致偶然触及外物。 2、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。电动机械的重复接地应符合第八章的规定。 保护零线每一重复接地装置的接地电阻值应不大于10Ω。 3、每一接地装置的接地线应采用两根以上导体,在不同点与接地装置做电气连接。 不得用铝导体做接地体或地下接地线。垂直接地体宜采用角钢、

钢管或圆钢,不宜采用螺纹钢材。 4、手持式用电设备的保护零线,应在绝缘良好的多股铜线橡皮电缆内。其截面不得小于1.5mm2,其芯线颜色为绿/黄双色。 5、I 类手持式用电设备的插销上应具备专用的保护接零(接地)触头。所用插头应能避免将导电触头误作接地触头使用。 5、施工现场所有用电设备,除作保护零外,必须在设备负荷线的首端处设备漏电保护装置。 二、防雷安全 1、作防雷接地的电气设备,必须同时作重复接地。同一台电气设备的重复接地与防雷接地可使用同一个接地体,接地电阻应符合重复接地电阻值的要求。 2、施工现场的电气设备和避雷装置可利用自然接地体接地,但应保证电气连接并校验自然接地体的热稳定。 3、在只允许做保护接地的系统中,因条件限制接地有困难时,应设置操作和维修电气装置的绝缘台,并必须使操作人员不致偶然触及外物。

某隧道综合接地施工技术交底

新建铁路xx至xx客运专线 站前工程xxxxx标 xxx隧道技术交底 编号:(xxxxxxxxxxx隧- ) 单位工程名称: xxxxxx隧道 分部工程名称:洞内附属工程 分项工程名称:综合接地施工 编制:日期: 复核:日期: xxxx工程有限责任公司 xxxx土建3标项目经理部一分部 2013年3月20日 xxx隧道综合接地施工技术交底

一、工程概况 xxx隧道起讫里程为:D1K66+390—D1K66+640,洞身V级围岩,台阶法加临时仰拱开挖工艺。 二、施工工艺流程 隧道综合接地施工工艺流程图如下: . 三、施工工艺 1、施工准备 根据xxx隧道综合接地安装及布置要求,隧道须在初期支护、二次衬砌、仰拱衬砌均要布置综合接地,且连接成整体,因而需要提前计划布置。 2、隧道综合接地技术要求 隧道地段贯通地线铺设在两侧的通信信号电缆槽内,并采取砂防护措施; 在两侧通信信号电缆槽的线路侧外缘设一根纵向接地钢筋,每100m断开一次。用于隧道内接地极、接触网断线保护接地极接地钢筋的等电位连接。 隧道二次衬砌中的接地钢筋设置:

⑴.二次衬砌中有结构钢筋的隧道衬砌段: a.利用二次衬砌的内层纵、环向结构钢筋作为接触网断线保护接地钢筋。 b.接触网垂直向上在拱顶的投影两侧,以为间隔,各选3根纵向结构钢筋作为接地钢筋。 c.上述投影线两侧各外的其他位置,以1m为间隔,各选3根纵向接地钢筋可靠焊接;纵向接地钢筋在作业段间可不连接。 d.在每个台车位(作业段)中部选一根环向结构钢筋作为环向接地钢筋,环、纵向接地钢筋间可靠焊接;纵向接地钢筋在作业段间可不连接。 e.每个作业段内的环向接地钢筋与两侧通信信号电缆槽靠线路侧外缘的纵向接地钢筋连接。 ⑵.线路两侧的贯通地线通过隧道内环向接地钢筋实现横向连接。 3.隧道综合接地设置 隧道接地极设置 对于一般拱墙设防水板的衬砌隧道应充分利用隧道的初期支护、钢架、钢筋网或底板钢筋。 ⑴.Ⅴ级围岩隧道利用锚杆、钢拱架(或钢筋网片)做为接地极。 ⑷.隧道底板接地极按照1米间隔选用底板结构钢筋,即在隧道底板的底层形成一个1m×1m的单层钢筋网,中部“十字”交叉的两根钢筋上的网格节点要求施以“L”形焊接,其它节点绑扎;底板接地极钢筋网按照一个台车位的长度考虑,间隔一个台车位设置一处。

电气防雷接地技术交底

防雷接地安全技术交底S10011 工程名称名称喀左.水木清华施工单位辽宁国际建设工程集团有限公司 分部(分项)工程 名称 防雷接地施工班组电气阶段基础、主体 安全技术交底内容交底内容: 1.本工程,防雷保护按三类防雷建筑物设防,接地形式采用TN-C-S接地保护系统。沿 屋顶设置接闪器,接闪器采用?12镀锌圆钢,接闪器网格不大于20mX20m或24m×16m。 2.本工程做综合接地,接地装置需镀锌。在引下线测试点处室外地坪下0.8m处焊出 一根1.0m长的?12镀锌圆钢,做为补打接地极使用。引下线3M范围内敷设15cm厚砾石层。 3.接地极的作法:利用建筑物基础作接地体,将基础底板上下两层主筋沿建筑物外 圈焊成环形,并将主轴上的基础梁及结构底板上下两层主筋相互焊接成网作接地体,底板上层周边主筋每个角点须电焊,并沿工程宽度方向每5~10M焊一点,沿长度方向每10~20M焊一点,组成焊接钢筋网,焊接钢筋网上的钢筋搭接处必须可靠焊接。

4.凡突出屋面的所有金属构件均应与接闪器可靠焊接,利用建筑物结构柱内两根(? ≥16mm)或四根(?≥12mm)主钢筋作为引下线,接闪器和引下线可靠焊接,利用建筑物基础中的钢筋(主筋)作接地装置。电梯机房用接地引下线:利用结构体内主筋(大于?16)通长焊接引上至电梯机房,在机房地面上0.2米引出后,用-40X4镀锌扁钢在机房距地0.2米作一圈接地装置。并将外墙上的栏杆、金属门窗、幕墙钢架、突出屋面的通风道等较大的金属物与防雷装置连接,竖直敷设的金属管道及金属物的顶端和底端均与防雷接地系统相连接。 5.接闪器与引下线可靠焊接,断桥铝窗口用25扁铁同结构梁主筋连接,参照有关规 范。引下线和接地装置与主体钢筋焊接严禁咬伤结构受力主筋。 6.对电缆进出线,应在进出线端将电缆的金属外皮、钢管等与电气设备接地相连。 7.本工程为TN-C-S系统,综合接地装置,要求接地电阻实测值乘以季节系数不大于1 欧姆,接地电阻需实测,如达不到要求,须增补人工接地极,直到达大于要求值时需增打接地极,到要求为止。接地装置采用镀锌材料,每根引下线应与基础内≧?12镀锌钢筋可靠焊接并在室外地坪下1.6~1.8米处焊出一根-40X4镀锌扁钢,此扁钢伸向室外,距外墙皮距离不小于1米,以备增补人工接地极用,接地做法见图集<>。 8.本工程建筑物采用总等电位联结,其总等电位联结线与楼内所有导电部分相互连 接,如保护干线、接地干线,建筑物内的各种管道(如水管、采暖管、空调管道等)建筑物金属构件等导电体,总等电位联结主母线采用25mm 铜导线。为防止人身触电危险,本工程设置专用接地保护线(PE),并进行总等电位联结,将下列可导电部分与等电位端子板可靠连接: 进线配电盘的PE(PEN)母排;公用设施的金

基础接地技术交底 (2)

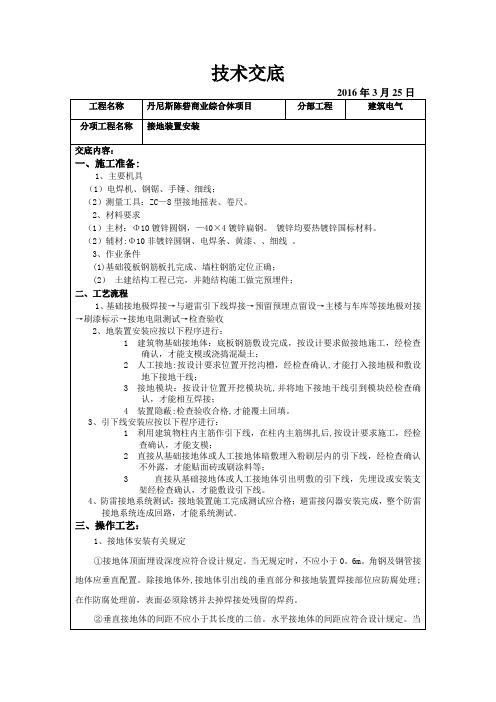

技术交底 2016年3月25日工程名称丹尼斯陈砦商业综合体项目分部工程建筑电气 分项工程名称接地装置安装 交底内容: 一、施工准备: 1、主要机具 (1)电焊机、钢锯、手锤、细线; (2)测量工具:ZC-8型接地摇表、卷尺。 2、材料要求 (1)主材:Φ10镀锌圆钢,-40×4镀锌扁钢。镀锌均要热镀锌国标材料。 (2)辅材:Φ10非镀锌圆钢、电焊条、黄漆、、细线。 3、作业条件 (1)基础筏板钢筋板扎完成、墙柱钢筋定位正确; (2) 土建结构工程已完,并随结构施工做完预埋件; 二、工艺流程 1、基础接地极焊接→与避雷引下线焊接→预留预埋点留设→主楼与车库等接地极对接→刷漆标示→接地电阻测试→检查验收 2、地装置安装应按以下程序进行: 1?建筑物基础接地体:底板钢筋敷设完成,按设计要求做接地施工,经检查确认,才能支模或浇捣混凝土; 2?人工接地:按设计要求位置开挖沟槽,经检查确认,才能打入接地极和敷设地下接地干线; 3?接地模块:按设计位置开挖模块坑,并将地下接地干线引到模块经检查确认,才能相互焊接; 4?装置隐蔽:检查验收合格,才能覆土回填。 3、引下线安装应按以下程序进行: 1?利用建筑物柱内主筋作引下线,在柱内主筋绑扎后,按设计要求施工,经检查确认,才能支模; 2?直接从基础接地体或人工接地体暗敷埋入粉刷层内的引下线,经检查确认不外露,才能贴面砖或刷涂料等; 3???直接从基础接地体或人工接地体引出明敷的引下线,先埋设或安装支架经检查确认,才能敷设引下线。 4、防雷接地系统测试:接地装置施工完成测试应合格;避雷接闪器安装完成,整个防雷 接地系统连成回路,才能系统测试。 三、操作工艺: 1、接地体安装有关规定 ①接地体顶面埋设深度应符合设计规定。当无规定时,不应小于0.6m。角钢及钢管接 地体应垂直配置。除接地体外,接地体引出线的垂直部分和接地装置焊接部位应防腐处理; 在作防腐处理前,表面必须除锈并去掉焊接处残留的焊药。 ②垂直接地体的间距不应小于其长度的二倍。水平接地体的间距应符合设计规定。当

001基础接地技术交底+v

001 基础接地技术交底v 技术交底记录 鲁JJ—005—001 工程名称施工单位山东冠鲁置业有限公司天地北湖湾 交底部位基础工序名称样板区基础接地焊接交底提要基础接地施工做法及要求交底内容: 一、说明: 本工程防雷等级为三类,建筑物的防雷装置满足防直击雷、防雷电感应及雷电波的侵入,并设置总等电位联结。 防雷接地、电气设备的保护接地、电梯机房等的接地共用统一的接地极,要求接地电阻应小于 1 欧姆,实测不满足时加打接地极。 二、材料要求 1.镀锌扁钢(40 x 4mm)电焊条。 2.所有材料均合格,并有相应的检测报告和合格证。 三、主要机具: 电焊机、手锤等 四、基础接地操作工艺流程: 1 、接地极: 接地极为建筑物基础底梁上的上下两层钢筋中的两根主筋通长焊接形成的环形闭合接地网。然后基础底梁上的上下两层钢筋中的主筋南北向再做一次通长焊接,与外圈接地网形成闭合回路。 2、接地体的连接应采用搭焊接,搭接长度应符合下列规定 (1)扁钢与扁钢的搭接长度为扁钢宽度的 2 倍,不少于三面施焊。 (2)圆钢与圆钢的搭接长度为圆钢直径的 6 倍,双面施焊。

(3)圆钢与扁钢搭接长度为圆钢直径的 6 倍,双面施焊。 (4)接地体( 线) 焊缝处应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚 焊、气孔等缺陷,焊缝处的药皮应清除干净。 根据现场实际施工情况,搭接钢筋采用? 14的螺纹钢,单面施焊,焊接长度 要>10d。3、等电位联结:等电位连接包括给排水金属管道、电缆金属护套、煤气管道( 应通过 保护间隙连通)、金属构件等,设备安装时各电源PE线、各种金属管道等金属部件连 接到等电位连接端子上。从基础接地网上引出一根40X4的镀锌扁钢与总等电 位箱和 局部等电位箱联结。设置了等电位连接端子的场所包括: (1) 电梯机房、强弱电机房以及电梯井、强弱电竖井每层均设置接地端子; (2) 用电设备集中的场所(如变配电间、水暖设备用房、配电间等)均设置接地端(3) 卫生间、管道井内所有金属管道、金属构件做局部等电位联结。 第 1 页共 3 页 五、安全事项 1、施工前对进厂职工进行一次全面的入场“三级”安全教育,强调安全第一,预防 为主。进入施工现场必须带好安全帽,系好帽带,穿好绝缘鞋。 2 、所有焊接作业人员需持证上岗,并佩戴特殊工作专用安全帽; 3 、电焊机外壳必须接地良

综合接地技术交底

新建铁路 大同至张家口高速铁路工程 综合接地技术交底 铁道第三勘察设计院集团有限公司 二〇一六年十一月 1.贯通地线敷设范围 大张客专正线起点(怀安站外)改DK44+903.05至CK185+525(大张高铁变更设计终点,含大原客专接入引起CK179+600~CK185+525纳入大张高铁变更范围)。客专正线有天镇高速站、阳高南站及大同南站。

大张高铁起点DK44+903.05处贯通地线与呼张客专怀安站内贯通地线C型压接; 大张高铁终点CK185+525处贯通地线与太原客专贯通地线C型压接。 (2)存车线走行线 走行线正线双侧敷设贯通地线连接,一端从大同南站引出,终点止于存车场进站信号机处。 因与相邻客专工程工期存在不同步的可能性,要预留好贯通地线连接条件,接口处做好标记。 2.综合接地设计根据 (1)TB10180-2016《铁路防雷及接地工程技术规范》; (2)铁运【2006】26号《铁路信号设备雷电及电磁兼容综合防护实施指导意见》; (3)铁路综合接地系统图册:通号[2016]9301;铁路车站信号设备防雷、电磁兼容及接地图册:通号[2008]9201。 (4)《高速铁路设计规范》(TB1062-2014)第二十一章:综合接地。 3.总体设计原则 (1)为保证人身安全和设备安全,大张客专采用综合接地系统。综合接地系统由贯通线、接地装置构成,接地装置应包含接地体(极)、接地端子和接地线。 (2)接触网支柱及距接触网带电体5m范围内的金属结构物和电器设备应接入综合接地系统。 (3)距贯通地线20m范围以内的铁路建(构)筑物的接地装置应接入综合接地系统。 (4)在大张客专正线两侧分别敷设1根截面35mm2贯通地线,结合土建工程同步实施,与土建工程相关的部分一并纳入土建工程。

综合接地安全技术交底(新编版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 综合接地安全技术交底(新编 版) Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.

综合接地安全技术交底(新编版) 交底内容: 一、接地安全交底 1、在土壤电阻率大于1000Ω?m地区,当达到上述接地电阻值有困难时,工作接地电阻值可提高到30Ω,但应设置操作和维修电气装置绝缘台,并必须使操作人员不致偶然触及外物。 2、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。电动机械的重复接地应符合第八章的规定。 保护零线每一重复接地装置的接地电阻值应不大于10Ω。 3、每一接地装置的接地线应采用两根以上导体,在不同点与接地装置做电气连接。 不得用铝导体做接地体或地下接地线。垂直接地体宜采用角钢、

钢管或圆钢,不宜采用螺纹钢材。 4、手持式用电设备的保护零线,应在绝缘良好的多股铜线橡皮电缆内。其截面不得小于 1.5mm2,其芯线颜色为绿/黄双色。 5、I 类手持式用电设备的插销上应具备专用的保护接零(接地)触头。所用插头应能避免将导电触头误作接地触头使用。 5、施工现场所有用电设备,除作保护零外,必须在设备负荷线的首端处设备漏电保护装置。 二、防雷安全 1、作防雷接地的电气设备,必须同时作重复接地。同一台电气设备的重复接地与防雷接地可使用同一个接地体,接地电阻应符合重复接地电阻值的要求。 2、施工现场的电气设备和避雷装置可利用自然接地体接地,但应保证电气连接并校验自然接地体的热稳定。 3、在只允许做保护接地的系统中,因条件限制接地有困难时,应设置操作和维修电气装置的绝缘台,并必须使操作人员不致偶然触及外物。

综合接地技术交底

技术交底书 单位名称:中铁一局集团XXX 项目部 交底对象 交底内容: 一、 适用范围: 本交底适用于XXXX 项目部线下工程综合接地施工技术。 二、 一般要求 1、 综合接地系统主要由贯通地线、接地体、横向连接线、分支引接线、接地端子 组成。本项目负责铜玉铁路线下工程,施工只对接地体、接地端子进行埋设,其余均 有线上工程单进行施做。 2、 桥梁、隧道、无砟轨道、接触网支柱基础等结构物内的接地装置应优先利用结 构物中的非预应力结构钢筋作为自然接地体;当没有结构钢筋可以利用时,可增加专 用的接地钢筋;当自然接地体的接地电阻达不到要求时应增加人工接地体。 3、 预应力钢筋不应接入综合接地系统。 4、 接地装置应通过结构物内预埋的接地端子与贯通地线可靠连接。 接地端子应直 接 浇筑在混凝土结构内,表面与结构面齐平。 5、 构筑物内兼有接地功能(含连接)的结构钢筋和专用接地钢筋应满足:钢筋截 面不应小于200m (或直径不小于16mm 。当构筑物内兼有接地功能(含连接) 的结构 钢筋的截面不满足要求时,可将相邻的二根钢筋并接使用(无需改变钢筋的间距) 。 &除特别说明外,钢筋间的连接应采用搭接焊工艺,焊缝长度为单面焊接长度不 小于100mm 双面焊接长度不小于55mm 钢筋间十字交叉时采用16mn !勺“L ”形钢筋 进行焊接(焊接长度同前);锚杆与钢架或专用环相接地钢筋间的焊接面积应不小于 360mm 。 7、 对施工中外露的接地钢筋进行防腐处理,采用素混凝土外裹的方式。 8、 综合接地系统由贯通地线、接地装置(或接地极)、引接线、接地端子等构成。 综合接地系统的接地电阻不大于1Q 。 9、 接地端子应直接灌注在电缆槽或其他混凝土制品中。 接地端子米用不锈钢制造, 不锈钢材料的成分应满足:Cr > 16% Ni > 5% Mo> 2% C < 0.08%,如 GBOOCr17Ni14Mo2 接地端子的端子孔规格为 M16并应配置防异物堵塞的端子孔塞,方便开启。 交底日期 交底项目 线下工程综合接地施工技术 交底编号

高层基础接地极技术交底

技术交底项目表编号:1

技术交底记录 编号(1)

2.1.1利用建筑物基础内钢筋做综合接地装置:按设计图尺寸位置要求,标好位置,将底板钢筋上层主筋搭接焊好间距不大于20×20米的网格,并在适当位置取若干点与下层钢筋做可靠焊接;再将柱主筋(不少于2根)底部与基础主筋、底板上层主筋搭接焊好,不同标高处利用两根竖向结构筋上下贯通,消除药皮,并在室外每个测试点地面以下1米处预留40×4热镀锌扁钢至散水以外,并将两根主筋用色漆做好标记以便于引出和检查。及时请质检部门及监理进行隐检,同时做好隐检记录。 2.1.2根据设计图位置利用建筑物结构内两根主筋(Φ≥16mm,可靠连接)作为防雷引下线,引下线沿建筑物周圈均匀布置,间距不大于18m。 2.1.3 屋顶避雷带安装:避雷带沿女儿墙四周敷设,热镀锌圆钢避雷带支持卡子间距为1米左右,但必须一致,转角处悬空段不大于1米,避雷带高出屋面装饰或女儿墙0.15米,同时屋面采用热镀锌圆钢组成不10*10米或12*8米的避雷网格。避雷网格沿屋面敷设,所有高出屋面的各种金属构件均需与避雷带焊接相连。 a、在土建屋面结构施工时,配合予埋支架。所有支架必须牢固,灰浆饱满、横平竖直。支架间距不大于1.5m且间距均匀,允许偏差30mm。转角处两边的支架距转角中心不大于250mm,成排支架水平度每2m检查段允许偏差3/1000,但全长偏差不得大于10mm。 b.避雷带安装将Φ12镀锌圆钢调直,避雷线安装时应平直、牢固,不得有高低起伏和弯曲现象,距离建筑物应一致,平直度每2m检查段允许偏差3/1000,但全长偏差不得大于10mm,避雷线弯曲处不得小于90°,弯曲半径不得小于镀锌扁铁直径的2.5倍,在建筑物的变形缝处应做防雷跨越处理。 2. 2等电位接地施工工艺: 2.2.1建筑物内保护干线、设备金属总管、建筑物金属构件包括建筑物金属结构等部位进行联接。凡正常不带电,绝缘破坏时可能带电的金属外壳、穿线钢管、电缆外皮、支架等均可靠与接地系统连接。 2.2.2卫生间等电位接地:卫生间所有金属管道作局部等电位联接。

桥梁工程施工综合接地技术交底全套

附件26技术交底书 表格编号技术交底书 1310 项目名称昌赣客专CGZQ-7标项目经理部一分部一工区 共7 页交底编号 工程名称禾水特大桥、裴家岭中桥 设计文件图号通号(2009)9301 施工部位桥梁工程 交底日期2015-10-13 交底项目:桥梁综合接地技术交底 技术交底容: 一、技术交底围:禾水特大桥、裴家岭中桥 二、技术要求 1.桥梁地段贯通地线铺设在两侧的通信信号电缆槽,接地极充分利用桥墩基础设置。 2.桥梁地段综合接地均采用桥隧型接地端子。 3.梁体接地设置要求:应在梁体上表层(或保护层)设纵向接地钢筋,分别设于两侧防护墙下部及上、下行无砟轨道底座板间的1/3和2/3处,并纵向贯通整片梁,轨道底座板间的纵向接地钢筋距混凝土表面的距离应小于100mm。纵向接地钢筋与梁端的横向结构钢筋连接,实现两侧贯通地线的横连。 4.桩基础桥墩接地设置: 在每根桩中应有一根通长接地钢筋,桩中的接地钢筋在承台中应环接,桥墩中应有两根接地钢筋,一端与承台中的环向接地钢筋相连,另一端与墩帽处的接地端子相连。 5.桥台接地设置:墩设置接地钢筋,桥台面接地钢筋参照梁体接钢筋设置。 交底人:复核人:接收人:日期: 三、具体布置 1、桩基础桥墩综合接地

桩基础桥墩接地布置见图1。每个桥墩设2个接地端子。 在每根桩中有一根通长的接地钢筋,桩中的接地钢筋在承台中环接,桥墩中设两根接地钢筋,一端与承台中的环向钢筋相连,另一端与墩帽处得接地端子相连。墩帽上的接地端子采用桥隧型接地端子,设置在桥墩终点侧立面。 接地钢筋应优先采用结构物中的非预应力结构钢筋,施工时应对接地钢筋做出标识,便于检查。所有接地钢筋间的连接均应保证焊接质量,用作接地的钢筋为HRB400或HPB300的钢筋并且直径不小于 16mm,钢筋的连接采用搭接焊或L型焊接。 图1 桩基础桥墩接地布置图 2、无砟轨道箱梁综合接地 接地布置见图2,图3。 接地端子采用桥隧型接地端子,设在每跨梁起点侧设置。 每跨梁设8个接地端子。

综合接地-安全技术交底 - 制度大全

综合接地:安全技术交底-制度大全 综合接地:安全技术交底之相关制度和职责,交底内容:一、接地安全交底1、在土壤电阻率大于1000Omega;bull;m地区,当达到上述接地电阻值有困难时,工作接地电阻值可提高到30Omega;,但应设置操作和维修电气装置绝缘台,并必须使操作人... 交底内容: 一、接地安全交底 1、在土壤电阻率大于1000Ω•m地区,当达到上述接地电阻值有困难时,工作接地电阻值可提高到30Ω,但应设置操作和维修电气装置绝缘台,并必须使操作人员不致偶然触及外物。 2、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。电动机械的重复接地应符合第八章的规定。 保护零线每一重复接地装置的接地电阻值应不大于10Ω。 3、每一接地装置的接地线应采用两根以上导体,在不同点与接地装置做电气连接。 不得用铝导体做接地体或地下接地线。垂直接地体宜采用角钢、钢管或圆钢,不宜采用螺纹钢材。 4、手持式用电设备的保护零线,应在绝缘良好的多股铜线橡皮电缆内。其截面不得小于1.5 mm2,其芯线颜色为绿/黄双色。 5、I类手持式用电设备的插销上应具备专用的保护接零(接地)触头。所用插头应能避免将导电触头误作接地触头使用。 5、施工现场所有用电设备,除作保护零外,必须在设备负荷线的首端处设备漏电保护装置。 二、防雷安全 1、作防雷接地的电气设备,必须同时作重复接地。同一台电气设备的重复接地与防雷接地可使用同一个接地体,接地电阻应符合重复接地电阻值的要求。 2、施工现场的电气设备和避雷装置可利用自然接地体接地,但应保证电气连接并校验自然接地体的热稳定。 3、在只允许做保护接地的系统中,因条件限制接地有困难时,应设置操作和维修电气装置的绝缘台,并必须使操作人员不致偶然触及外物。 4、一次侧由50V以上的接零保护系统供电,二次侧为50V及50V以下电压的降压变压器,如采用双重绝缘或有接地金属屏蔽层的变压器,此时二次侧不得接地。8、保护零线不得装设开关或熔断器。 5、接地装置的设置应考虑土壤干燥或冻结等季节变化的影响,接地电阻值在四季中均应符合要求,但防雷装置的冲击接地电阻值只考虑在雷雨季节中土壤干燥状态的影响。 6、保护零线应单独敷设,不作它用。重复接地线应与保护零线相连接。 7、保护零线的截面,应不小于工作零线的截面,同时必须满足机械强度要求。保护零线架空敷设的间距大于12m时,保护零线必须选择不小10mm2的绝缘铜线或不小于16mm2的绝缘铝线。 8、与电气设备相连接的保护零线应为截面不小于2.5mm2的绝缘多股铜线。保护零线的统一标志为绿/黄双色线。在任何情况下不准使用绿/黄双色线作负荷线。 三、焊接安全 1、必须持有相关的焊工证才能作业。

防雷接地技术交底

防雷接地施工技术交底 交底单位名称:中铁四局集团彩虹新城项目经理部 编号:

三、施工准备 (一)材料要求 1 ?接地装置主材:扁钢、角钢、圆钢、钢管、铜排等的规格型号符合设计要求,且全部为热镀锌材料。产品应有材质证明及产品出厂合格证。 2 ?辅料有铅丝、各种螺栓、垫圈、支架等,均为镀锌制品。 3 ?电焊条、沥青漆、油漆、支架、预埋铁件、水泥、砂孑等。 (二)主要机具 1 .手动工具:电工组合工具、手锤、钢锯、压力案子、台钳、铁锹、铁镐等。 2 .电动工具:电锤、冲击钻、电气焊机具等。 3 .测试器具:小线、线坠、卷尺、粉线袋等。 4 .其他工具:大绳、绞磨(或倒链)、紧线器等。 四、施工工艺 (一)接地装置安装 1 .人工接地体(极)安装 (1)接地体的加工:接地体应使用热镀锌钢材制作,长度不应小于2. 5m。为便于 打入,可将接地体一端加工成尖型。 (2)挖沟:根据施工图要求及现场接地体的实际布置情况,沿接地体的线路挖深为0. 8m?1m,底宽为0 . 5m的沟,沟底清理干净。 (3)安装接地体(极):沟挖好后,应及时安装接地体和焊接接地干线。将接地体用手锤打人地中。土质较坚硬时,防止将接地体顶端打劈,可在顶端加护帽或焊一块钢板加以保护。当接地体顶端距离地面600mm时停止打入。 ⑷接地体间的干线焊接:接地体间的连接干线一般采用40 X4mm 镀锌扁钢。首 先应将镀锌扁钢调直,侧放于接地体一侧。从接地体一端开始,用接地卡子卡住。接地极与扁钢焊接牢固。 接地体安装完毕后,应对接地电阻进行测试。合格后方可进行回填,分层夯实。并做好电阻测试记录及电气接地装置隐检记录。 2?自然接地体安装 利用基础及地梁钢筋、底板钢筋网做接地体。将钢筋搭接焊成方格形接地网。再将标有防雷引下线的柱内主筋(不少于2根)底部与底板筋接地网搭接焊好,并在室外地面以下将柱内主筋焊好连接板,并将两根主筋用色漆做好标记,便于引出和检查,做好隐蔽检查,填写隐检记录。 (二)接地干线安装 接地干线应与接地体连接的扁钢或铜排相连接,分为室内与室外两种方式连接。

无砟轨道综合接地施工技术交底

技术交底书综合接地施工表格编号2411 项目名称中铁十局郑万铁路河南段三分部 第 1页 共 8 页交底编 号 工程名 称 刁河特大桥 设计文件图号 郑万豫施(轨)-02 铁路综合接地系统通号(2016)9301 施工部 位 桥上CRTS1型双块式无砟轨道 交底日 期 2017.06.20 技术交底内容: (一)编制依据 1.1郑万豫施(轨)-02 1.2郑万豫施(轨)-04 1.3铁路综合接地系统通号(2016)9301 1.3高速铁路轨道工程施工技术指南(铁建设[2010]241号) 1.4高速铁路轨道工程施工质量验收标准(TB 10754-2010)(二)技术交底范围 本交底适用于刁河特大桥桥上CRTSI型双块式无砟轨道施工。 (三)施工前准备 3.1道床板钢筋施工前底座板混凝土应达到设计强度要求,应满足铺设无砟轨道道床板的相关规范要求。 3.2接地端子施工前应先绑扎完成其他钢筋,完成轨排安装,粗调精调工作,调直并固定模板。 (四)技术要求 4.1钢筋的牌号、规格、连接方式及部位符合设计要求和国家现行标

准的规定。 4.2钢筋在运输过程中上盖下垫,防止锈蚀、污染和变形。装卸钢筋时不得从高处抛落。 4.3钢筋加工设置专用的加工场地。场内钢筋按牌号、规格、检验状态分别标识存放。 (五)道床板结构尺寸 桥上无砟轨道直线段线间距为5000mm,道床板横向宽度2800mm,直线段厚度260mm。道床板布板时按设计24600mm与32600mm梁长,搭配两种不同的道床板长度,按设计24600mm梁长设置6400mm+5750mmx2+6400mm道床板,道床板内轨枕间距650mm;32600mm梁设置6440mmx5道床板,道床板内轨枕间距654mm。两种道床板相邻伸缩缝均为100mm。 (六)道床板钢筋图

防雷基础接地技术交底

技术交底记录 编号001 表 工程名称NO.2017G06地块房地产开发项目交底日期2018-03-15 施工单位龙信建设集团有限公司分项工程名称基础接地工程 交底提要防雷接地工程基础接地工程 交底内容: 一、概述 本工程按二类防雷建筑物设避雷网系统,利用结构柱内主筋作避雷引下线,利用基础内钢筋网做自然接地体将基础钢筋网内的二根不小于?16主筋与各引下线相焊接形成接地网。设计要求系统综合接地电阻R≤1Ω,当综合接地电阻不能达到设计要求时,应采取增加人工接地体的措施。 二、施工工艺流程 1、施工准备 熟悉图纸资料及设计图纸的内容,执行图纸提出的施工要求。 准备施工机具、材料。 施工前要认真对工程施工人员进行技术交底,让每一位施工人员弄清技术要求、技术标准和施工方法。 2、材料要求 钢材(圆钢、扁钢等); 辅材(电焊条、色漆等); 所有材料均应为合格产品,有相关的材质证明及出场合格证。 3、主要机具 施工工具:钢卷尺、电焊机、电焊工具、小锤、煨弯器等。 测量工具:接地摇表。 4、自然基础接地装置安装 审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录 编号002 表 工程名称NO.2017G06地块房地产开发项目交底日期2018-03-15 施工单位龙信建设集团有限公司分项工程名称基础接地工程交底提要防雷接地工程基础接地工程 交底内容: 三、接地装置安装 1、利用柱形桩基及基础底板钢筋做接地体时,将基础底板轴线上选取的上下两层主筋中两根通常焊接、绑扎形成基础接地网,将底板钢筋搭焊好,按设计图纸位置找好桩基组数、位置,将每一组桩基四角钢筋搭接封焊,再与2根柱主筋(对角线主筋的第二根)焊接好,连接线采用φ14圆钢,将两根主筋用白色漆做好标记,便于引出。同时应及时请质量检查员、监理工程师进行隐检,做好隐检记录。 2、接地体的连接应采用搭焊接,搭接长度应符合下列规定: a)扁钢与扁钢的搭接长度为扁钢宽度的2倍,不少于三面施焊。 b)圆钢与圆钢的搭接长度为圆钢直径的6倍,双面施焊。 c)圆钢与扁钢搭接长度为圆钢直径的6倍,双面施焊。 接地体(线)焊缝处应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊缝处的药皮处理干净后,刷沥青防腐处理。 四、质量保证措施 1、所有施工用工机具在施工前必须进行检查,合格后方可使用。 2、严格按照《建筑电气工程施工质量验收规范》标准进行施工。 3、坚持按设计图纸进行施工,不得任意修改。 五、安全保证措施 1、施工前对进厂职工进行一次全面的入场“三级”安全教育,强调安全第一,预防为主。 进入施工现场必须带好安全帽,系好帽带,穿好绝缘鞋。 2、把安全工作贯彻到整个施工现场,坚持周一的安全活动每日施工前的安全交底,并做好 记录。 3、电气操作人员必须持证上岗。非维护电工不得随意接电,未经批准不得随意用电。焊接 作业时,焊工要持证上岗作业,并远离易燃易爆物品,设专门看火人及灭火器材。 4、现场临时用电设施一定要按照现场临时用电标准,供电系统必须实行TN-S三相五线制, 保护零线统一标志为黄/绿双色线。 5、现场应按“三级配电两级保护”要求布置配电箱,供电箱和现场要杜绝使用刀闸开关。 每台用电设备均要做到“一机、一闸、一漏、一箱”,特别在电焊机回路内要安装漏电审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

路灯基础接地技术交底

技术交底记录表编号:

路基挡墙及桥梁路灯基础接地施工技术交底 一、编制依据 1.xx市人民路东延线(xx段)两阶段施工图第四册——照明工程 2.xx市人民路东延线(xx县段)两阶段施工图第二册——桥梁工程 3.综合接地教材 4.我单位以往施工经验 二、工程概况 xxx人民路东延线在沿着路基挡墙顶部防撞护栏及跨线桥两侧防撞护栏设置11m 高单臂路灯,灯具光源为半截光型NG400W高效高压钠灯,灯杆间距为40米,呈双侧对称布置。路灯采用在防撞护栏混凝土基础内预埋钢板和地脚螺栓做为路灯基础的方案。预埋件详见附图一。 根据设计图第四册照明工程,所有路灯均要求采用TN-S接地系统,路灯设置重复接地装置(每灯一根接地极),所有灯具、灯杆等金属体均应可靠接地,利用路灯金属钢杆为接闪器,联合接地不大于4欧姆。 由于目前桥梁工程和路基挡墙工程均有部分已施工完成,经与设计院沟通后,拟定于四种接地方案,分别为第一种已施工桥梁工程接地方案,指龙峰大道跨线桥;第二种未施工桥梁工程接地方案,指蓝田大道跨线桥和S207跨线桥;第三种已施工路基挡墙接地方案;第四种未施工路基挡墙接地方案。本次技术交底将分述以上这四种接地方案。 三、接地方案 第一种已施工桥梁工程接地方案 将每处路灯基础预埋钢板与防撞护栏混凝土基础内的最上层4根φ8纵向贯通钢筋焊接,每处焊接长度不小于5cm (通过4根U型N3钢筋与防撞护栏通长N1钢筋可靠焊接详见附图),相当于将桥梁同一则的所有路灯基础预埋件利用4根钢筋全部串联起来。然后在防撞护栏两端的端部将4根钢筋焊接在一起并焊接安装一个接地端子。在0#台和5#台两个桥台上部混凝土施工时,在桥身内埋1根φ20的钢筋,在台背一侧钢筋伸出台身并向下方伸入台背填土,伸入台背不小于2.5m,在台胸墙的一侧焊接安装一个接地端子。全部施工完成后,用专用联接线将防撞墙上的接地端子与桥台台身上的接地端子连起来,完成接地并测试电阻值。具体布置位置详见附图二。

基础接地技术交底

基础接地技术交底 技术交底记录 工程名称千吉花园施工单位天津房信建筑工程总承包有限公司交底部位 基础工序名称基础接地交底提要: 施工准备、操作工艺和技术要求 交底内容: 一、施工准备:施工前必须让工人熟悉图纸、施工方法和质量要求,同时必须准备好施工中所需材料工具,对进场材料进行报验,经监理验收合格后,方可使用。 二、操作工艺和技术要求: 1、利用建筑物基础作接地体,将基础底板上下两层主筋沿建筑物外圈焊接成环形,并将主轴线上的基础梁及结构底板上下两层主筋相互焊接成网作接地体。 2、要求接地电阻值应小于1Ω。实测不满足要求时,须增设人工接地体,直到达到要求为止。 3、各种接地引下线的下端均应与基础接地网可靠焊接,图纸中各种接地引下线的作法规定如下: a)总等电位接地引下线:采用,80×8热镀锌扁钢下端与基础接地极焊接,在变电站地面0.2米处引出后用40×5扁铜在室内距地0.2米处作一圈接地装置。 b)强电竖井接地引下线:采用TMY-40x4热镀锌铜排,下端熔接焊与基础接地极焊接,进竖井后垂直引上每层与LEB连接。竖井垂直引上每层与LEB连接。竖井内需接地的设备均用ZRBV-10mm2与LEB连接。 c)弱电机房及竖井接地引下线:采用-65x5热镀锌扁钢,距底板0.2米引出作盒,然后用BV-1x35mm2-PC40引上与机房及竖井内LEB连接。机房及竖井内需接地的设备均用ZRBV-10mm2与LEB连接。 d)

换热站、风机房、水泵房等设备用房接地引下线:利用结构体内两根主钢筋(大 于?16)通长相互焊接在机房地面上0.2米处引出后采用-40×4镀锌扁钢在机房内 距地0.2米作一圈接地装置。 4、本建筑物采用总等电位联结,其总等电位联结线必须与楼内所有导电部分 相互连接,如保护干线、接 地干线、建筑物内的输送管道的金属件(如水管等)、集中采暖及空调系统管道、建筑物金属构件等导电体。总等电位联结主母线采用25mm2铜导线。 5、施工时应注意:作为引下线之对角主钢筋(2根以上)的连接及其与接地底板 接地网钢筋(2根以上)的交接处均应可靠焊接。钢筋的焊接长度应大于钢筋直径的六倍。铜线与圆钢(或扁钢)连接处须用线鼻子过渡后焊接,所有焊接点均涂沥青防腐。地线管埋地端管口施工后用沥青封死,并满足防水要求。 6、所有接地材料均采用镀锌件,作法参照国家建筑标准设计02D501-2《等电 位联结安装》施工。 7、楼体基础接地网应与所在地下车库基础接地网可靠焊接,焊接处均匀布 置,不少于4处。 8、接地线焊搭接长度允许偏差要求: A、扁钢搭接长度为?2b(b为扁钢宽度); B、圆钢?6d(d为圆钢直径); C、圆钢与扁钢搭接?6d; D、扁钢搭接倍数为?2d,三面焊。 9、基础梁(东西走向)选从南数第一、第二根钢筋进行焊接,基础梁(南北走向)选从东数第一、第二根钢筋进行焊接。 10、焊接后,要及时将焊渣清除掉。 11、若接地线采用单面焊接时,需要焊接倍数为12d。

管廊综合接地技术交底

管廊综合接地技术 交底 1 2020年4月19日

文档仅供参考,不当之处,请联系改正。 2 2020年4月19日 技术交底书—综合接地系统 表格编号 1310 项目名称 中铁一局平潭地下综合管廊干线工程(一期)PPP 项目经理部 共5页 交底编号 工程名称 平潭综合实验区地下综合管廊干线工程(一期)PPP 项目 设计文件图号 施工部位 平潭地下综合管廊一、二、三、四分部 交底日期 交底内容: 1、施工准备 1.1利用主筋做引下线时,检查钢筋连接完成情况并符合要求。 1.2熟悉施工图纸中的基础接地平面图 1.3熟悉《建筑防雷设计规范》《建筑电气工程施工质量验收规范》 本工程设计为接地装置是利用建筑物钢筋混凝土内的钢筋,并在建筑物周边形成环形接地装置。接地装置在接地钢板上设测试点。接地装置焊接前确保底板筋与侧墙筋连按处已绑扎完。 2、质量标准 2.1主控项目 ①、测试接地装置的接地电阻值必须符合设计要求。本工程设计为三类防雷建筑设计,保护接地、等电位接地合为一体的共用接地,接地电阻不大于1欧姆。焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚 焊、气孔等缺陷,确保合格率为100%。焊接处的药皮要敲净,裸露部位要刷防锈漆做防腐处理。 2.2一般项目 ①、焊接要求:扁钢与扁钢搭接为扁钢宽度的二倍,不少于三面施焊。圆钢与圆钢搭接为圆钢直径的六倍,双面施焊。圆钢与扁钢搭接为圆钢直径的六倍,双面施焊。扁钢与钢管、扁钢与角钢焊接,紧贴扁钢外侧两面。除埋设在混凝土中的焊接接头外,应有防腐措施。 检测方法:实测、观察检测和检查隐蔽验收纪录。 3工艺流程 施工准备→接地体焊接→搭接柱主筋与底板筋→焊接接地装置(底板、顶板、侧

连续梁综合接地施工技术交底

技术交底书 单位:中铁十局宝兰客专甘肃段1标一工区编号: 工程名称(单位、分部、分 项)东岔沟大桥连续梁 综合接地系统施工 交底 日期 2014年 4 月 15 日 交底依据桥梁施工设计图(宝兰客专施桥参107) 高速铁路隧道工程施工质量验收标准(TB 10753-2010)铁路综合接地系统(通号(2009)9310) 技术交底的主要内容及资料交底内容: 梁体接地 1、连续梁起始端(小里程)边跨底板设置2个接地端子,距梁端75cm;顶板设置6个接地端子,梁体左右侧各3个,横向位置分别位于电缆槽外侧竖墙墙顶、通信信号槽槽底距通信信号槽外侧竖墙5cm处、防护墙内侧墙面距梁顶面15cm处,纵向位置均距梁端75cm,为桥隧型接地端子,特别注意此处的所有距离尺寸都是距砼面的距离,埋设时注意考虑保护层厚度,如防撞墙内侧墙面上的接地端子距梁顶砼面15cm,在防撞墙钢筋上焊接端子时距离梁顶板钢筋的距离应为15cm+梁顶保护层厚度。 2、连续梁主跨接地端子顺线路方向的位置均在主墩横向中心线小里程侧75cm,横向位置与边跨相同。 3、在梁顶表层设纵向接地钢筋,纵向接地钢筋设于防护墙顶部、底部及上下行无砟轨道板间的1/3和2/3处,并纵向贯通整片梁。轨道板间的纵向接地钢筋距混凝土表面的距离应小于10cm,纵向接地钢筋应优先利用梁体的非预应力结构钢筋,并用喷漆标记,以便焊接时容易识别,

纵向接地钢筋要 4、与梁端的横向结构钢筋连接,实现两侧贯通地线的横连,防撞墙顶部和底部的纵向接地钢筋顺线路方向每间隔2m连接一次。浇筑梁体砼前均需对接地端子进行电阻测试,测试合格方可浇筑(测试完后立即用胶带将端子缠裹结实,防止砂浆进入端子内),填好测试记录表,签字齐全存档以备检查。 5、所有接地钢筋间的连接均采用焊接,应保证焊接质量,焊接长度双面焊时不小于5d,且不小于55mm;单面焊时不小于10d,且不小于100mm,d 为钢筋直径,焊缝高度不小于4mm。各工点施作时应根据具体的钢筋配筋,采用搭接焊或L 型焊接。 二、接地端子见附图 铁路综合接地系统无砟轨道连续梁综合接地示意图。

相关主题
文本预览
相关文档 最新文档
