当前位置:文档之家› VHFUHF无线电监测设施建设规范和技术要求

VHFUHF无线电监测设施建设规范和技术要求

VHFUHF无线电监测设施建设规范和技术要求
VHFUHF无线电监测设施建设规范和技术要求

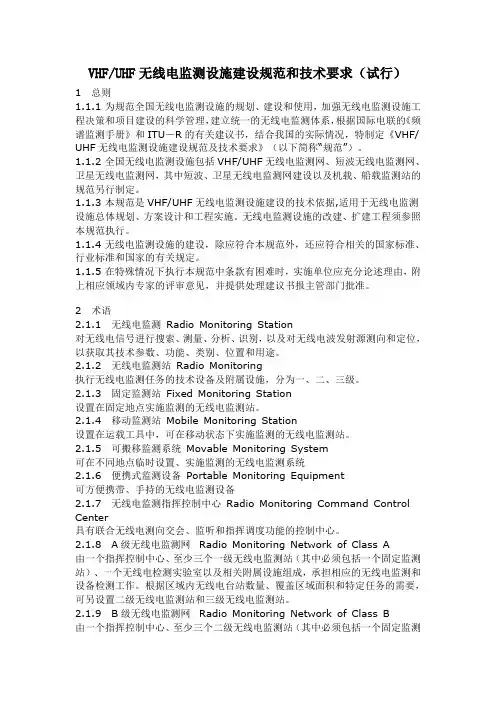

VHF/UHF无线电监测设施建设规范和技术要求(试行)

1 总则

1.1.1为规范全国无线电监测设施的规划、建设和使用,加强无线电监测设施工程决策和项目建设的

科学管理,建立统一的无线电监测体系,根据国际电联的《频谱监测手册》和ITU-R的有关建议书,结合我国的实际情况,特制定《VHF/UHF无线电监测设施建设规范及技术要求》(以下简称“规范”)。

1.1.2全国无线电监测设施包括VHF/UHF无线电监测网、短波无线电监测网、卫星无线电监测网,其中

短波、卫星无线电监测网建设以及机载、船载监测站的规范另行制定。

1.1.3本规范是VHF/UHF无线电监测设施建设的技术依据,适用于无线电监测设施总体规划、方案设计

和工程实施。无线电监测设施的改建、扩建工程须参照本规范执行。

1.1.4无线电监测设施的建设,除应符合本规范外,还应符合相关的国家标准、行业标准和国家的有

关规定。

1.1.5在特殊情况下执行本规范中条款有困难时,实施单位应充分论述理由,附上相应领域内专家的

评审意见,并提供处理建议书报主管部门批准。

2 术语

2.1.1 无线电监测 Radio Monitoring Station

对无线电信号进行搜索、测量、分析、识别,以及对无线电波发射源测向和定位,以获取其技术参数、功能、类别、位置和用途。

2.1.2 无线电监测站 Radio Monitoring

执行无线电监测任务的技术设备及附属设施,分为一、二、三级。

2.1.3 固定监测站 Fixed Monitoring Station

设置在固定地点实施监测的无线电监测站。

2.1.4 移动监测站 Mobile Monitoring Station

设置在运载工具中,可在移动状态下实施监测的无线电监测站。

2.1.5 可搬移监测系统 Movable Monitoring System

可在不同地点临时设置、实施监测的无线电监测系统

2.1.6 便携式监测设备 Portable Monitoring Equipment

可方便携带、手持的无线电监测设备

2.1.7 无线电监测指挥控制中心 Radio Monitoring Command Control Center

具有联合无线电测向交会、监听和指挥调度功能的控制中心。

2.1.8 A级无线电监测网 Radio Monitoring Network of Class A

由一个指挥控制中心、至少三个一级无线电监测站(其中必须包括一个固定监测站)、一个无线电检测实验室以及相关附属设施组成,承担相应的无线电监测和设备检测工作。根据区域内无线电台站数量、覆盖区域面积和特定任务的需要,可另设置二级无线电监测站和三级无线电监测站。

2.1.9 B级无线电监测网 Radio Monitoring Network of Class B

由一个指挥控制中心、至少三个二级无线电监测站(其中必须包括一个固定监测站)、一个无线电检测实验室以及相关附属设施组成,承担相应的无线电监测和设备检测工作。根据区域内无线电台站数量、覆盖区域面积和特定任务的需要,可设置一个一级无线电监测站,以及若干三级无线电监测站。

2.1.10 C级无线电监测网 Radio Monitoring Network of Class C

由一个指挥控制中心、一至两个二级无线电监测站(其中必须包括一个固定监测站),一个无线电检测实验室以及相关附属设施组成,承担相应的无线电监测和设备检测工作。根据区域内无线电台站数

2.1.11 一级无线电监测站 Radio Monitoring Station of Class Ⅰ

具有测量、测向和监听功能,主要性能指标符合本规范第4.4要求的固定监测站、移动监测站。

2.1.12 二级无线电监测站 Radio Monitoring Station of Class Ⅱ

具有测量、测向和监听功能,主要性能指标符合本规范第4.5要求的固定监测站、移动监测站。

2.1.13 三级无线电监测站 Radio Monitoring Station of Class Ⅲ

具有测量、监听功能,根据工作需要也可增加测向功能,主要性能指标符合本规范第4.6要求的固定监测站。

2.1.14 无线电检测实验室 Radio Test Agency

承担无线电发射设备的相关技术指标和非无线电设备的电磁辐射指标检测任务的部门,包括固定和移动两类。

3 构成

3.1 组成

3.1.1 无线电监测网分A、B、C三级,分别由一个无线电监测指挥控制中心、若干无线电监测站和相关附属设施组成,包括辖区无线电监测网或执行专项任务的无线电监测网。

3.1.2 无线电监测指挥控制中心主要包括无线电测向交会、监听、控制、信息显示、网络与通信、联网应用、电磁兼容分析、地理信息、台站数据库、监测数据库等系统。

3.1.3 无线电监测站设备配置主要包括测量、测向、监听、控制、天馈系统,以及通信、电源、防雷接地、环境监控等辅助系统。

3.2 无线电监测网和无线电监测站之间的关系

3.2.1 A、B、C级无线电监测网、指挥控制中心以及一、二、三级无线电监测站的关系如下图所示

4 要求

4.1 A级无线电监测网建设要求

4.1.1 建筑面积

1.机房和辅助用房总面积为3000-4500平方米。

2.机房包括指挥控制中心、监测机房、无线电检测实验室、信息网络机房等。

3.辅助用房包括设备室、维修室、资料室、培训室、配电室、办公室、监测值班室、车库、安防监控室、保卫室、物业管理用房等。

4.固定监测站天线场地面积为100-300平方米/个。

4.1.2 机房基本要求

1.温度:10℃~30℃

2.相对湿度:20%~75%

3.对计算机等易产生电磁辐射的设备应采取屏蔽措施

4.应有防尘、防水措施

5.机房内各种走线应隐蔽、安全、便于维护

6.应具有符合电子设备机房防火要求的措施

4.1.3 车辆

1.应配备移动监测车、检测车和业务用车。

2.要选用性能良好、通过性强的车型,总数为5-7辆。

4.1.4 通信系统

1.固定监测站和指挥控制中心的传输速率应≥2048Kbit/s。

2.移动监测站、可搬移监测系统和指挥控制中心的传输速率应≥128Kbit/s。

4.1.5 可搬移监测系统和便携式监测设备

可搬移监测系统和便携式监测设备作为固定、移动监测站的必要补充,可临时设置,进行无线电监测、测向和干扰查找,一般应配置一至两套可搬移监测系统、二至三套便携式监测设备。

4.1.6 无线电检测实验室

1.包括固定、移动检测实验室两种。

2.检测的主要项目有频率、功率、杂散发射、发射带宽和邻道功率、电磁辐射等。

3.设备包括频谱分析仪、综合测试仪、网络分析仪、矢量信号分析仪、功率计、频率计、信号源以及屏蔽室等。

4.2 B级无线电监测网建设要求

4.2.1 建筑面积

1.机房和辅助用房总面积2000-3000平方米。

2.机房包括指挥控制中心、监测机房、无线电检测机房和屏蔽室、信息网络机房等。

3.辅助用房包括设备室、维修室、资料室、培训室、配电室、办公室、监测值班室、车库、安防监控室、保卫室、物业管理用房等。

4.固定监测站天线场地面积为100-300平方米/个。

4.2.2 机房基本要求

1.温度:10℃~30℃

2.相对湿度:20%~75%

3.对计算机等易产生电磁辐射的设备应采取屏蔽措施

4.应有防尘、防水措施

5.机房内各种走线应隐蔽、安全、便于维护

6.应具有符合电子设备机房防火要求的措施

4.2.3 车辆

1.应配备移动监测车、无线电检测车和业务用车。

2.要选用性能良好、通过性强的车型,总数为3-5辆。

4.2.4 通信系统

1.固定监测站和指挥控制中心的传输速率应≥2048Kbit/s。

2.移动监测站和指挥控制中心的传输速率应≥128Kbit/s。

4.2.5 可搬移监测系统和便携式监测设备

可搬移监测系统和便携式监测设备作为固定、移动监测站的必要补充,可临时设置,进行无线电监测、测向和干扰查找,一般应配置一套可搬移监测系统、一至两套便携式监测设备。

4.2.6 无线电检测实验室

1.包括固定、移动两种方式,检测的主要项目有频率、功率、杂散发射、发射带宽和邻道功率、电磁辐射等。

2.设备包括频谱分析仪、综合测试仪、功率计、频率计、信号源以及屏蔽室等。

4.3 C级无线电监测网建设要求

4.3.1 建筑面积

1.机房和辅助用房总面积为1000-1500平方米。

2.机房包括指挥控制中心、监测机房、无线电检测机房和屏蔽室、信息网络机房等。

3.辅助用房包括设备室、维修室、资料室、培训室、配电室、办公室、值班室、车库、安防监控室、保卫室、物业管理用房等。

4.固定监测站天线场地面积为100-300平方米/个。

4.3.2 机房基本要求

1.温度:10℃~30℃

2.相对湿度:20%~75%

3.对计算机等易产生电磁辐射的设备应采取屏蔽措施

4.应有防尘、防水措施

5.机房内各种走线应隐蔽、安全、便于维护

6.应具有符合电子设备机房防火要求的措施

4.3.3 车辆

1.应配备移动监测车、无线电检测车和业务用车。

2.要选用性能良好、通过性强的车型,总数为2-3辆。

4.3.4 通信系统

1.固定监测站和指挥控制中心的传输速率应≥1024Kbit/s。

2.移动监测站和指挥控制中心的传输速率应≥128Kbit/s。

4.3.5 可搬移监测系统和便携式监测设备

可搬移监测系统和便携式监测设备作为固定、移动监测站的必要补充,可临时设置,进行无线电监测、测向和干扰查找,根据需要配置一套可搬移监测系统、一至两套便携式监测设备。

4.3.6 无线电检测实验室

1.包括固定、移动两种方式,检测的主要项目有频率、功率、杂散发射、发射带宽和邻道功率、电磁辐射等。

2.设备包括频谱分析仪、综合测试仪、功率计、频率计、信号源、屏蔽室等。

4.4 一级无线电监测站技术要求

4.4.1 主要功能

1.无线电发射基本参数测量:频率测量、电平/场强测量、带宽测量、调制测量(包括模拟信号和数字信号)、频段和频道占用度测量、电磁环境测量、信号识别以及信号监听等。

2.无线电测向。

3.无线电数据存储与处理等。

4.4.2 主要指标

1.频率范围:20MHz~3000MHz

2.频率稳定度:≤1×10-7 (0℃~45℃)

4.电平测量精度:≤±1.5dB

5.系统灵敏度:NF≤12dB(典型值,监测模式)≤0dBμV/m(典型值,测向模式)

6.测向精度:≤2度(R.M.S.,无反射环境)

7.测向速度:≤10ms

8.测量带宽:≥10MHz

4.4.3 电源系统

1.固定监测站电源系统包括市电和不间断电源两种供电方式,并可自动切换至不间断电源供电。可维持系统正常工作8小时。

2.移动监测站电源系统包括市电、不间断电源、发电机三种供电方式,不间断电源可由监测车充电。

3.交流工作电压为220V±3%,频率为50Hz±1Hz。

4.4.4 防雷接地系统

1.铁塔、天线、射频和控制电缆、机房、电源、通信设施、监控系统等都要有防雷措施。

2.应有良好的接地措施。

4.4.5 设备配置

设备配置应符合表4.4.3的规定。

4.4.6 固定无线电监测站站址选择

1.布局合理,能够覆盖所要求监测的区域。

2.远离大功率发射源。

3.监测天线500米范围以内不受任何障碍物的遮挡。

4.远离高压电力线,防止可能的宽带噪声干扰(对于110KV以上的高压线,至少离开1km)。

5.远离工业区和强射频辐射源(1km以上)。

6.远离飞机场(机场专用无线电监测站除外),与飞机跑道方向上的距离应在8km以上,其它方向上的距离应在3km以上。

4.4.7 使用和维护

1.固定无线电监测站应具有7×24小时自动监测的能力。

2.移动无线电监测站应具有连续监测4小时以上的能力。

3.监测系统及附属设备要定期维护,出现故障应及时排除,并做好故障和维修记录。

4.5 二级无线电监测站技术要求

4.5.1 主要功能

1.无线电发射基本参数测量:频率测量、电平/场强测量、带宽测量、调制测量(包括模拟信号和数字信号)、频段和频道占用度测量、电磁环境测量、发射和信号识别等。

2.无线电测向。

3.系统自检、无线电数据的接收和存储等。

4.5.2 主要指标

1.频率范围:20MHz~3000MHz

2.频率稳定度:≤5×10-7 (0℃~45℃)

4.电平测量精度:≤±3.0dB

5.系统灵敏度:NF≤14dB(典型值,监测模式)≤14dBμV/m(典型值,测向模式)

6.测向精度:≤3度(R.M.S.无反射环境)

7.测向速度:≤50ms

8.测量带宽:≥1MHz

4.5.3 电源系统

1.固定监测站电源系统包括市电和不间断电源两种供电方式,并可自动切换至不间断电源供电。可维持系统正常工作8小时。

2.移动无线电监测站电源系统包括市电、不间断电源、发电机三种供电方式,不间断电源可由监测车充电。

3.交流工作电压为220V±3%,频率为50Hz±1Hz。

4.5.4 防雷接地系统

1.铁塔、天线、射频和控制电缆、机房、电源、通信设施、监控系统等都要有防雷措施。

2.应有良好的接地措施。

4.5.5 设备配置

设备配置应符合表4.5.3的规定。

表4.5.3 二级无线电监测站主要设备配置表

1.布局合理,能够覆盖所要求监测的区域。

2.远离大功率发射源。

3.监测天线500米范围以内不受任何障碍物的遮挡。

4.远离高压电力线,防止可能的宽带噪声干扰(对于110KV以上的高压线,至少离开1km)。

5.远离工业区和强射频辐射源(1km以上)。

6.远离飞机场(机场专用无线电监测站除外),与飞机跑道方向上的距离应在8km以上,其它方向上的距离应在3km以上。

4.5.7 使用和维护

1.固定无线电监测站应具有7×24小时自动监测的能力。

2.移动无线电监测站应具有连续监测4小时以上的能力。

3.监测系统计附属设备要定期维护,出现故障应及时排除,并做好故障和维修记录。

4.6 三级无线电监测站技术要求

4.6.1 主要功能

1.无线电发射基本参数测量:频率测量、电平/场强测量、带宽测量、调制测量(包括模拟信号和数字信号)、频段和频道占用度测量、电磁环境测量、发射和信号识别等。

2.系统自检、无线电数据的接收和存储等。

4.6.2 主要指标

1.频率范围:20MHz~1300MHz(可扩展至3000MHz)

2.频率稳定度:≤1×10-6 (0℃~45℃)

3.频率分辨率:5Hz

4.电平测量精度:≤±3.0dB

5.系统灵敏度:NF≤14dB(典型值)

4.6.3 电源系统

1.固定监测站电源系统包括市电和不间断电源两种供电方式,并可自动切换至不间断电源供电。可维持系统正常工作8小时。

2.移动无线电监测站电源系统包括市电、不间断电源、发电机三种供电方式,不间断电源可由监测车充电。

3. 交流工作电压为220V±3%,频率为50Hz±1Hz

4.6.4 防雷接地系统

1.铁塔、天线、射频和控制电缆、机房、电源、通信设施、监控系统等都要有防雷措施。

2.应有良好的接地措施。

4.6.5 设备配置

设备配置应符合表4.6.3的规定。

1.布局合理,能够覆盖所要求监测的区域。

2.远离大功率发射源。

3.远离高压电力线,防止可能的宽带噪声干扰(对于110KV以上的高压线,至少离开1km)。

4.远离工业区和强射频辐射源(1km以上)。

4.6.7 使用和维护

1.应具有7×24小时自动监测的能力。

2.监测系统计附属设备要定期维护,出现故障应及时排除,并做好故障和维修记录。

4.7 无线电监测指挥控制中心技术要求

4.7.1 主要功能

1.指挥、管理、协调本级无线电监测网内的无线电监测站,对监测数据进行统计、分析、整理、备份,对用户权限和数据库进行管理,对各个无线电监测站实施远程控制,实现自动化遥控监测、测向定位。

2.实现与相关无线电监测网联网。

4.7.2 设备配置

无线电监测指挥控制中心主要设备配置应符合表4.7.2的规定。

表4.7.2 指挥控制中心主要设备配置表

5 人员

5.1 人员构成和培训

5.1.1 人员构成

A级无线电监测网:

1.无线电监测网/站专业技术人员应具有较高的无线电基础知识。

2.通信及相关专业本科学历以上人员比例应≥80%。

B级无线电监测网:

1.无线电监测网/站专业技术人员应具有较高的无线电基础知识。

2.通信及相关专业本科学历以上人员比例应≥75%。

3.高级职称人员比例应≥25%。

C级无线电监测网:

1.无线电监测网/站专业技术人员应具有较高的无线电基础知识。

2.通信及相关专业本科学历以上人员比例应≥70%。

3.高级职称人员比例应≥15%。

5.1.2 培训

1.须有详细的业务培训计划,包括管理和设备培训、国内外技术交流和讲座等。

2.每人每年培训总时间一般≥150个小时。

3.对技术人员和业务管理人员有定期考核制度。

6 其他

6.1.1 原则上直辖市、省会城市、自治区首府、经济计划单列市、跨省无线电监测网为A级无线电监测网;地市(州、盟)无线电监测网可依据各地台站数量、经济发展水平、地理位置来确定建设B或C 级无线电监测网,跨地市无线电监测网依据具体情况及监测任务确定无线电监测网级别。

6.1.2 B级无线电监测网中设置一级无线电监测站的条件为区域内:①无线电台站(不包含公众移动通信终端)数量超过20000个,②机场每日起降航班超过100次,二者满足其一或有特殊任务才可设置一个一级无线电监测站。

6.1.3 本规范实施之前已建设的无线电监测设施开展后续建设也应遵照本规范执行。

全国无线电监测技术题库-基础知识2

全国无线电监测技术题库-基础知识2 全国无线电监测技术题库-基础知识2 1.2 选择题 1,属于特高频(UHF)的频带范围是(D )。 A、400,2000MHz B、300,2000MHz C、400,3000MHz D、300,3000MHz 2,IMP缩写代表(B ) A、放大增益 B、互调产物 C、网间协议 D、互调截获点 3,10W功率可由dBm 表示为(D )。 A、10dBm B、20dBm C、30dBm D、40dBm 4,频率在(A )以下,在空中传播(不用人工波导)的电磁波叫无线电波。 A、3000GHz B、3000MHz C、300MHz D、300GHz 5,频率范围在30,300MHz的无线电波称为( A)。 A、米波 B、分米波 C、厘米波 D、毫米波 6,无线电监测中,常用一些单位有dBuv、dBm等,dBm是(C )单位。 A、电压B、带宽 C、功率 D、增益 7,目前中国移动的GSM系统采用的是以下哪种方式(B )。 A、FDMA B、TDMA C、CDMA D、SDMA 8,PHS个人移动系统信道带宽为( A)。 A、288kHz B、200kHz C、25kHz D、30kHz 9,CDMA移动系统信道带宽为( A)。 A、1.23MHz B、1.5MHz C、1.75MHz D、1.85MHz 10,0dBW=( C)dBm. 30 A、0 B、3 C、 11,比2.5W主波信号低50dB的杂波信号功率是( B)μW。 250 A、2.5 B、25 C、

12,频谱分析仪中的RBW称为(B)。 A、射频带宽 B、分辨率带宽 C、视频带宽 13,根据GB12046—89规定,必要带宽为1.5MHz的符号标识为(A )。 150M A、1M50 B、15M0 C、 14,发射频谱中90%能量所占频带宽度叫做(A )。 A、必要带宽 B、占用带宽 C、工作带宽 15,一发射机发射功率为10W,天线增益10dB,馈线损耗5dB,则有效辐射功率为( B)。 A、25dBW B、15dBW C、5dBW 16,电视伴音载频比图像载频( A)。 A、高 B、低 C、相等 17,在微波段中表述频段,字母代码S和C对应的频段是( C)。 A、1—2GHz 和4/6GHz B、18—40GHz和8/12GHz C、2.5GHz和4/6GHz D、4.8GHz和4/8GHz 18,联通CDMA下行与移动GSM上行频段之间只有(A )MHz保护带。 A、5 B、10 C、15 19,从广义来讲,产生莫尔斯码的调制方法是(A): A、ASK B、FSK C、PSK D、DAM 20,无线电频谱可以依据(A,B,C,D)来进行频率的复用。 C空间 D编码 A、时间 B频率 21,超高频(SHF)波长范围 ( C ) B、 10—1分米 C 10—1厘米 A、 10—1米 22,公众对讲机的有效发射功率不能大于(B)瓦 A、0.1 B、0.5 C、1 23, 圆锥天线是( B )。

设备技术要求规范

非标设备要求规范 一、技术要求 (一)、操作面板 1、操作面板得位置要合适,便于操作及操作者观察设备运行情况。 2、指示灯要求设置齐全,不同功能得指示灯,使用不同颜色。具体要求为:电源指示灯——绿色,状态灯——黄色,故障灯——红色。 3、按钮开关设置齐全,能够独立运行得部件,都应有相应得手动操作按钮。 4、急停按钮采用红色蘑菇头自锁按钮,连接常闭点。 5、操作面板上得指示灯、按钮开关等,要有明确得名称指示标牌,并要可靠固定。标牌采用金属刻字标牌。 6、设备自动运行时,在任何位置,按停止键设备停止后,都能用手动操作恢复到初始状态,并继续自动运行。 7、设备急停后,必须进行复位,才能进行手动操作;恢复到原位后,工作设备才可以再次自动运行。 8、操作面板打开时,应有防止操作面板打开过位、脱落得保护装置;操作面板得电线引线要可靠固定,并在打开过程中移动部位留有一定长度得余量。 9、操作台箱体结构、元件布置结构应便于维修及部件更换。 10、可移动式操作台必须单独内置或外置软地线。 11、对灰尘、水气、油污比较大得环境,操作台箱体要有良好得密封设施。

(二)、控制柜 1、控制柜要有标牌,标明设备型号、电气容量等技术参数。 2、控制柜应有电源总开关,电源总开关操作手柄应设置在控制柜两端外侧。 3、控制柜应装射照明灯。 4、控制柜应有插座,2线,3线220V、5A以上得电源插座各一组。 5、控制柜得各个元件应有永久性标牌,并应与图纸得名称一致。标牌位置不能贴在元件上,应就近合理布置。 6、控制柜元件布置位置应预留10%以上位置。 7、接线端子板得同一端子位置,最多接3根电线。 8、接线端子板要预留10%以上备用端子。 9、导线接点要压接专用接线端子,不得直接与端子板或元件连接。 10、备用线应预留10%以上,并标有备用线号。 11、控制柜元件固定方式要合理,便于拆装;不允许采用螺丝、螺母穿孔固定方式。 12、电气配线应有标号,并与图纸一致。标号要求为打印方式,长期使用不脱色,并能防水、防油。另外,同一电线两端得标号必须相同,接到同一端子上得电线得标号相同。 13、控制柜得铁板厚度要保证强度,根据控制柜得大小,厚度要求不同。但一般铁板厚度要大于1、0---1、2mm。 14、控制柜得颜色为兰色或深灰色。 15、移动、运转装置得急停、安全装置等互锁信号,要求必须有继电器

公路工程施工安全技术规范-JTG-F90-2015

公路工程施工安全技术规范 1 总则 1.0.1 为规范公路工程施工安全技术,保障施工安全,制定本规范。 1.0.2 本规范适用于各等级新建、改扩建、大中修公路工程。 1.0.3 公路工程施工安全生产应贯彻“安全第一、预防为主、综合治理”的方针。 1.0.4 公路工程施工应制定相应的安全技术措施。 1.0.5 公路工程施工除应符合本规范的规定外,尚应符合国家和行业现行有关标准的规定。 2 术语 2.0.1 危险源 可能造成人员伤害、疾病、财产损失、作业环境破坏或其他损失的因素或状态。 2.0.2 危险源辨识 发现、识别危险源的存在,并确定其特性的过程。 2.0.3 事故隐患 可能导致事故发生的人的不安全行为、物(环境)的不安全状态和管理上的缺陷。 2.0.4 应急预案 针对可能发生的事故,为迅速、有序地开展应急行动而预先制定的行动方案。应急预案由综合应急预案、专项应急预案、现

场处置方案组成。 2.0.5 风险评估 对工程中存在的各种安全风险及其影响程度进行综合分析,包括风险辨识、风险估测、风险评价和防控措施。 2.0.6 特种设备 涉及生命安全、危险性较大的锅炉、压力容器(含气瓶)、压力管道、电梯、起重机械和场(厂)内专用机动车辆等。 2.0.7 特殊作业人员 从事容易发生事故,对操作者本人、他人的安全健康及设备、设施的安全可能造成重大危害的作业的从业人员。 2.0.8 危险性较大工程 在施工过程中存在的、可能导致作业人员群死群伤或造成重大财产损失、作业环境破坏或其他损失的工程。 2.0.9 警戒区 作业现场未经允许不得进入的区域。 3 基本规定 3.0.1 公路工程施工必须遵守国家有关法律法规,符合安全生产条件要求,建立安全生产责任制,健全安全生产管理制度,设立安全生产管理机构,足额配备具相应资格的安全生产管理人员。 3.0.2公路工程施工应进行现场调查,应在施工组织设计中编制安全技术措施和施工现场临时用电方案,对于附录A中危险

非标设备通用技术要求规范-机构篇

一.结构可靠 1.结构件各自分工,功能确定;机构稳定可靠,满足使用要求; 2.机构定位准确; 3.重复精度满足使用要求; 4.机架、机座及零部件刚性足够,工作时不致于变形(如气缸座等); 5.运动无干扰 A在零件的所有自由度内(360°旋转、摆动、上下、左右)无碰撞、阻挡(包括电线、气管等),应预留尽可能大的空间; B必要时,螺丝采用沉头或平头。 二.安全措施 1.设计防止意外事故的防护罩(如皮带、运动机构); 2.必要时,设计双手操作按钮(如冲床等运动机构); 3.必要时,设置安全光栅; 4.设置极限位置限位器(机械限位与Sensor限位双保险); 5.必要时,马达装扭力限制器,防止过载烧毁; 6.必要时Senso加保护罩。 三.安装调试方便 1.精度要求高的较大机架,不便加工的,基座面板采用可调支承(大直径细牙螺柱),降低成本; 2.螺纹联接部位要预留尽较大的安装维修空间; 3.有定位精度要求的零部件,应尽可能延伸到基座面板上,不可直接安装在焊接机架上。 四.气(油)管线要求 1.机架及基座面板上要多处预穿留管线孔,减少安装现场开孔的困难; 2.对大流量气动元件,要考虑供气管直径是否足够,并在必要时设置储气罐; 3.需旋转的气管应采用旋转接头; 4.对于长距离,多管路系统,为方便维修,应采用可拔插的对接式接头。 五.电气线路要求 1.机架及基座面板上要多处预留马达及S e n s o r穿线孔,需往复长距离移动部位应采用拖链;

2.Sensor座要可调; 3.对于小电流低压电器,为方便维修,可采用对接式接头; 4.必要时,电线应采取防油防爆措施(套金属软管)。 六.滑动转动部位的润滑措施 1. 导轨等滑动部位,及轴承等转动部位,应设计润滑结构,装注油咀。 2.必要时,设置防尘结构(如采用带密封盖轴承,装密封圈等)。 七. 其他要求 1. 机器结构满足加工工艺要求,便于制造; 2. 结构简明; 3. 符合经济性要求; 4. 符合美学原理; 5. 符合噪声要求(如同步带传动比齿轮传动噪声低); 6. 符合环保要求(防尘、无污染)。 非标设备设计装配通用技术要求规范 机械部分 一.机加工件 1. 机加工件加工表面不应有划痕、擦伤等损伤零件表面的缺陷. 2. 零件在装配前必须清理和清洗乾淨,不得有毛刺、飞边、氧化皮、锈蚀、切屑、油污、著色剂和灰尘等. 3. 关键部件(主要有运动部件如:线运动模组,气缸,马达等;高精度需求的量测装置如激光头&工业相机等)紧固后螺钉槽、螺母、螺钉和螺栓头部不得损坏,并且需要用黄色油漆笔进行刻画. 4.设计人员会先提2D图纸(PDF),机加件BOM,机械标准件BOM用于生采购物料,如有必要,须提供3D文档 5.有标明使用防静电材料的零件需符合10^6~10^8 ohms 规格. 二.钣金件 1. 钣金加工件表面不应有划痕、擦伤等损伤表面的缺陷,不得有毛刺、飞边、氧化皮、锈蚀,表面油漆(粉)均匀,颜色统一不得有色差及它明显的缺陷,将以厂商提供的色板作为验证依据. 2. 整机外观钣金件装配完成后需确认依设计需求装配整齐一致,不得有明显的断差,及外露部分不得出现锐角对人产生伤害.

无线电海洋遥感技术

听讲座《无线电海洋遥感技术》心得 讲座开始后,陈泽宗教授从海洋生态环境、无线电海洋观测原理、雷达监测技术及未来发展趋势等方面进行了讲解。陈教授以自身经历出发,讲述了我国海洋地理环境以及自己去沿海及岛屿的亲身感受。陈教授以海浪灾害给我国造成的巨大经济损失,说明了海洋观测的重要性;在无线电观测的讲解上,陈教授提及不同现场监测设备的造价及原理,分析了国内外不同产品的优劣,进而提出采用远程无线电海洋观测的必要意义。陈教授从1987年开始研究高频地波雷达,陈教授先后3次承担国家863计划课题,研制出了一代又一代的雷达产品。他表示,未来的海洋观测网络将更为全面,覆盖岸边、近海、大洋、极地,实现从海面到海底的立体观测,也将形成由简单要素到多要素综合的集成观测。 海洋覆盖着地球面积的71%,容纳了全球97%的水量,为人类提供了丰富的资源和广阔的活动空间。随着人口的增长和陆地非再生资源的大量消耗,开发利用海洋对人类生存与发展的意义日显重要。所以,必须利用先进的科学技术,全面而深入地认识和了解海洋,指导人们科学合理地开发海洋。在种种情况下,遥感技术应运而生。 海洋遥感技术,主要包括以光、电等信息载体和以声波为信息载体的两大遥感技术。海洋声学遥感技术是探测海洋的一种十分有效的手段。利用声学遥感技术,可以探测海底地形、进行海洋动力现象的观测、进行海底地层剖面探测,以及为潜水器提供导航、避碰、海底轮廓跟踪的信息。海洋遥感技术是海洋环境监测的重要手段。卫星遥感技术的突飞猛进,为人类提供了从空间观测大规模海洋现象的可能性。目前,美国、日本、俄罗斯、中国等国已发射了10多颗专用海洋卫星,为海洋遥感技术提供了坚实的支撑平台。海洋导航技术,主要包括无线电导航定位、惯性导航、卫星导航、水声定位和综合导航等。其中,无线电导航定位系统,包括近程高精度定位系统和中远程导航定位系统。最早的无线电导航定位系统是20世纪初发明的无线电测向系统。20世纪40年代起,人们研制了一系列双曲线无线电导航系统,如美国的“罗兰”和“欧米加”,英国的“台卡”等。卫星导航系统是发展潜力最大的导航系统。1964年,美国退出了世界上第一个卫星导航系统——海洋卫星导航系统,又称子午仪卫星导航系统,开辟了卫星导航的新纪元。 遥感技术是充分利用现有数据和信息资源的最佳途径,是实现海洋资源与环境可持续发展的关键技术和重要手段,在全球变化、资源调查、环境监测与预测中起着其它技术无法替代的作用。同时在维护海洋资源与环境可持续发展的过程中将极大地促进信息科学技术、空间科学技术、环境科学技术和地球科学的发展。随着科学技术的发展,海洋遥感卫星相继升空,海洋探测技术越来越先进,水下地形测量、重力测量仪器不断更新换代,为海洋基础数据获取提供了保障。

网络设备技术规范

一、 1310 光发射机 (2) 二、光接收机 (6) 三、放大器 (9) 四、线路供电器 (11) 五、光缆 (13) 六、同轴电缆 (15)

器材清单 序号名称规格单位数量预估单价总价备注1光发射机14mw台1 2光分路器1x8台1 3配线箱48 芯台1 4法兰盘FC/APC个48 5跳线FC/APC- FC/APC根40 6光缆 4 芯公里3 7光接收机 2 口台8 8供电器6A台8 9分配放大器台16 10过流器件个16 11直连器个60 12分支分配器个200 13用户盒个500 14 F 头-9个100 15 F 头-5个1000 16电缆-9米4000 17电缆-5米25000 18电缆线卡-9颗6000 19电缆线卡-5颗30000 20器件箱个120 21钢绞线 1.8公斤600 22铁丝8#公斤1200 23电源线米400 24电源插板个10 25其它辅材批1

26材料合计(元) 施工费用 序号名称公式金额(元)备注 1工程费 2安调费工程费 *40% 3税费(工程费 +安调费) *3.41% 4工程费合计 一、 1310 光发射机 参考依据 《GY/T 143-2000 有线电视系统调幅激光发送机和接收机入网技术条件和测量方法》 《GB/T 11318.1-1996 电视和声音信号的电缆分配系统设备与部件通用规范》 类型要求 安装方式: 19 英寸机架式; 输出光路数:单路; 输入射频信号: 1 主路,不少于 1 路支路 环境适应性 要求具有高、低温的适应能力:工作温度范围要求为 -5 ℃~+55℃,贮存温度范围为 -25 ℃~+55℃。中间检测项目为光输出功率,合格判椐为:光输出功率相对于初始值的偏离在± 0.1dB 以内。

无线电监测站试卷试题.docx

沧州无线电监测站业务技术学习试 题第一期 一、基础知识 填空题 1.1864年,由着名的物理学家 _从理论上预言了电磁波的存在,后来又 通过一系列的实验验证了这一理论的正确性,并进一步完善了这一理论 2.1887年首先验证了电磁波的存在 3.在空中以一定速度传播的交变电磁场叫 4.电磁场场强标准单位为,磁场场强的单位 为,功率通量密度的标准单位为。 5.在国际频率划分中,中国属于第区 6.通常情况下,无线电波的频率越高,损耗越,反射能力越,绕射能力 越。 7.无线电波甚高频 (VHF) 的频率范围是从到 8.IS-95 标准的 CDMA 移动系统的信道带宽为 9.在 1800 ~ 1805MHz 有我国拥有自主知识产权的移动通信系统,这个系统是 10. 2006 年版《中华人民共和国无线电频率划分规定》中,频率规划到Hz 。 二、监测测向技术 填空 1.无线电监测包括和特殊监测。 2.磁偏角是线和线之间的夹角。 3.邻道干扰主要取决于接收机中频滤波器的和发信机在相邻频道通带内 的边带噪声。 4.接收机信噪比从20dB 下降到 14dB的干扰叫干扰。 5.当两个不同频率的已调载波同时加到一个时产生一个三阶失真产物 叫交调。 6.接收机互调是指多个信号同时进入接收机时,在接收机前端电 路作用下产生互调产物,互调产物落入接收机中频带内造成的干扰 7.输入滤波器允许希望接收的信号进入而限制其他信号,目的是排除高频放大器中 8.从互调的角度,衡量接收机的性能要看值,该值越高越好 9.某采用高本振方式工作的接收机,工作时,接收频率为,中频为,此时接收机本振 10.工作在MHz 频率。 测向天线基础 (孔径 )有基础之分,测向天线基础直接影

桥梁施工技术规范(安全方面)

最新资料,word文档,可以自由编辑!! 精 口 口口 文 档 下 载 【本页是封面,下载后可以删除!】 桥梁施工安全技术规范 基坑开挖 1、基坑开挖之前,要在基坑顶面边坡以外的四周开挖排水沟,并保持畅通,防止积水灌入基坑,引起坍塌。 2、处在土石松动坡脚下的基坑,开挖前应做好防护措施,如排除危石、设置挡护墙等,防止土石落入坑内。

3、基坑顶面安设机械、堆放料具和弃土,均应在安全距离(1—1.5米)之外,引起地面振动的机械,安全距离更要严格控制, —般在1.5 —2米之外。 4、开挖基坑时,要按照规定的坡度,分层下挖到符合基坑承载力要求的设计标高为止,严禁采用局部开挖深坑,再由底层向四周掏土的方法施工。 5、人力出土时,要按照有关脚手架的规定,搭好出土通道,基坑较深时,还应搭好上下跳板和梯子,其宽度、坡度及强度应符合有关规定。 6、使用机械开挖基坑,要按照有关机械操作规程和规定信号,专人指挥操作;吊机扒杆和土斗下面严禁站人。 7、遇到涌水、涌砂、边缘坍塌等异常情况时,必须采取相应的防护措施之后,方可继续施工。 8在高寒地区采用冻结法开挖基坑时,必须根据地质、水文、 气象等实际情况,制定施工安全技术措施,并严格执行。在施工过程中,要注意保护表面冷冻层,使之不被破坏。 9、基坑底部用汇水井或井点排水时,应保持基坑不被浸泡。 10、采用钢筋混凝土围圈护壁时,除顶层可以一次整体灌注外,往下应根据土质情况,控制开挖高度和长度,并随开挖随灌注,钢筋混凝土围圈顶面应高出地面0.5 米。 11、基坑开挖需要爆破时,要按国家现行的爆破安全规程办理。 12、当基坑开挖接近设计标高时,应注意预留10—20 厘米,待 下一道工序准备就绪,在灌注混凝土之前挖除,挖除后立即灌注混凝土。

非标设备通用技术要求规范

非标设备通用技术要求规范本行的一定得看看为了在今后设备前期管理过程中,加强非标设备的质量控制工作,改善设备初期状态,确保设备在生产服役过程中有良好的开动率,特制定本规范。希望参与前期管理的技术人员参照执行,使技术要求更全面、准确、严密。 一、技术要求 (一)、操作面板 1、操作面板的位置要合适,便于操作及操作者观察设备运行情况。 2、指示灯要求设置齐全,不同功能的指示灯,使用不同颜色。具体要求为:电源指示灯——绿色,状态灯——黄色,故障灯——红色。 3、按钮开关设置齐全,能够独立运行的部件,都应有相应的手动操作按钮。 4、急停按钮采用红色蘑菇头自锁按钮,连接常闭点。 5、操作面板上的指示灯、按钮开关等,要有明确的名称指示标牌, 并要可靠固定。标牌采用金属刻字标牌。 6、设备自动运行时,在任何位置,按停止键设备停止后,都能用手动操作恢复到初始状态,并继续自动运行。 7、设备急停后,必须进行复位,才能进行手动操作;恢复到原位后,工作设备才可以再次自动运行。 8、操作面板打开时,应有防止操作面板打开过位、脱落的保护装置;操作面板的电线引线要可靠固定,并在打开过程中移动部位留有一定长度的余量 9、操作台箱体结构、元件布置结构应便于维修及部件更换。 10、可移动式操作台必须单独内置或外置软地线。

11、对灰尘、水气、油污比较大的环境,操作台箱体要有良好的密封设施。(二)、控制柜 1、控制柜要有标牌,标明设备型号、电气容量等技术参数。 2、控制柜应有电源总开关,电源总开关操作手柄应设置在控制柜两端外侧。 3、控制柜应装射照明灯。 4、控制柜应有插座,2线,3线220V、5A以上的电源插座各一组。 5、控制柜的各个元件应有永久性标牌,并应与图纸的名称一致。标牌位置不能贴在元件上,应就近合理布置。 6、控制柜元件布置位置应预留10%以上位置。 7、接线端子板的同一端子位置,最多接 3 根电线。 8、接线端子板要预留10%以上备用端子。 9、导线接点要压接专用接线端子,不得直接和端子板或元件连接。 10、备用线应预留10%以上,并标有备用线号。 11、控制柜元件固定方式要合理,便于拆装;不允许采用螺丝、螺母穿孔固定方式。 12、电气配线应有标号,并与图纸一致。标号要求为打印方式,长期使用不脱色,并能防水、防油。另外,同一电线两端的标号必须相同,接到同一端子上的电线的标号相同 13、控制柜的铁板厚度要保证强度, 根据控制柜的大小, 厚度要求不同。但一般铁板厚度要大于 1.0---1.2mm 。 14、控制柜的颜色为兰色或深灰色。 15、移动、运转装置的急停、安全装置等互锁信号,要求必须有继电器

《建筑施工安全技术规范》JGJ精选全解

《建筑施工模板安全技术规范》(JGJ162-2008) 1 总则 1.0.1 为在工程建设模板工程施工中贯彻国家安全生产的方针和政策,做到安全生产、技术先进、经济合理、方便适用,制定本规范。 1.0.2 本规范适用于建筑施工中现浇混凝土工程模板体系的设计、制作、安装和拆除。 1.0.3 进行模板工程的设计和施工时,应从工程实际情况出发,合理选用材料、方案和构造措施,应满足模板在运输、安装和使用过程中的强度、稳定性和刚度要求,并宜优先采用定型化、标准化的模板支架和模板构件。 1.0.4 建筑施工模板工程的设计、制作、安装和拆除除应符合本规范的要求外,尚应符合国家现行有关标准的规定。 2 术语、符号 2.1 术语 2.1.1 面板 surface slab 直接接触新浇混凝土的承力板,包括拼装的板和加肋楞带板。面板的种类有钢、木、胶合板、塑料板等。 2.1.2 支架 support 支撑面板用的楞梁、立柱、连接件、斜撑、剪刀撑和水平拉条等构件的总称。 2.1.3 连接件 pitman 面板与楞梁的连接、面板自身的拼接、支架结构自身的连接和其中二者相互间连接所用的零配件。包括卡销、螺栓、扣件、卡具、拉杆等。 2.1.4 模板体系 shuttering 由面板、支架和连接件三部分系统组成的体系,可简称为“模板”。 2.1.5 小梁 minor beam 直接支承面板的小型楞梁,又称次楞或次梁。 2.1.6 主梁 main beam 直接支承小楞的结构构件,又称主楞。一般采用钢、木梁或钢桁架。 2.1.7 支架立柱 support column 直接支承主楞的受压结构构件,又称支撑柱、立柱。 2.1.8 配模 matching shuttering 在施工设计中所包括的模板排列图、连接件和支承件布置图,以及细部结构、异形模板和特殊部位详图。 2.1.9 早拆模板体系 early unweaving shuttering 在模板支架立柱的顶端,采用柱头的特殊构造装置来保证国家现行标准所规定的拆模原则下,达到早期拆除部分模板的体系。 滑动模板 glide shuttering 模板一次组装完成,上面设置有施工作业人员的操作平台。并从下而上采用液压或其他提升装置沿现浇混凝土表面边浇筑混凝土边进行同步滑动提升和连续作

设备技术标准

设备技术标准 、控制中心设备技术标准 控制中心主要设备技术标准: (1) ATS采集服务器/通讯服务器型号:联想万全R150

光驱 DVD RW 兆); 支持配置:板载 SATA 配置/板载SATA RAID 配置(RAID 0/1/10/5 ) 兼容操作系统: Windows Server 2003 Standard Edition R2 英文版(X64)(支持自动安装) RedHat Linux Enterprise AS4.0 Up date4 (X86_32) RedHat Linux Enterprise AS4.0 Up date4 (X86_64) 标准 2U;高:88mm;宽:427mm;长:546.2mm (2)直播服务器 软驱 标配1.44MB 标准软驱 电源 单电源 4 个 32bit/33MHz PCI (5V ), 2 个 PCl-E ;可外插 PCl-E 接口 的显卡; /O 扩展槽 注:以上所有插槽只能支持半高卡; 扩展性能 4个USB 2.0接口(2前2后);1个VGA 接口; 1个串口; 个并口; 1个RJ45 网 外部设备接口 Windows Server 2003 Standard Edition R2 英文版/简体中文版(X32)(支持自动安装) (支持自动安装) (支持自动安装) 兼容操作系统 SUSE Linux Enterprise Server 9 SP3 (X86_32) (支持自动安装) 其它特性 SUSE Linux Enterprise Server 9 SP3 (X86_64) Windows XP with SP2 (支持自动安装) Windows XP X64 (支持自动安装) (支持自动安装) Windows Storage Server 2003 V2 (联想存储增强版)(X32 ) 注:板载SATA 配置下,只支持三块硬盘;若支持四块硬盘,则不支持自动安装,不支持 AS4.0 update4(X86/X86_64) 和 SUSE Linux Enterprise Server9 SP3(X86/X86_64) 环境温度 工作环境:10 C ?35 °C 环境湿度 工作环境:35%-80 %的相对湿度 Red Hat Enter prise 需要手动安装OS ; 主机尺寸

第七章 无线电监测在无线电管理中的地位和作用

第七章无线电监测在无线电管理中的地位和作用 一、无线电监测在无线电管理中的地位和作用 1、无线电监测是无线电管理不可分割的一部分 现代化的无线电频谱管理是将行政和科学技术管理手段相结合,对无线电频率和空间卫星轨道资源实施科学、有效地管理。随着无线电通信业务的快速发展,有效地使用频谱资源已成为人类关注的主要问题。为此,世界各国都成立了专门机构,对频谱资源进行计划、指配和管理,其主要目的是既要保障通信业务的安全,不受干扰侵害,又要合理使用和开发频谱资源,提高频率的使用效率。 无线电管理是国家通过专门机构对无线电波和卫星轨道资源研究、开发、使用所实施的,以实现合理有效利用无线电频谱和卫星轨道资源的行为。 无线电管理的概念,实际上表达了四层含义: *无线电管理是一种国家行为。它是由国家所授权和特许的机关来实施的活动。 *无线电管理的对象是研究、开发、使用无线电波的各种活动。由于开发、使用、研究电磁波的活动是由具体的人使用设备达到的,所以无线电管理必然要涉及到人和设备。 *对开发、使用、研究无线电波和卫星轨道的活动所实施的这种管理,是通过计划、规划、组织、控制、协调、监督、执行等手段和方法来实现的。它贯穿于无线电管理的全部过程中。 这是无线电管理的职能,也是无线电管理工作的具体内容。表现为各级无线电管理机构对无线电台站的审批、频率指配、电波的监测、型号的核准、设备的管理、规章制度的制定和监督检查以及对用户的教育和服务等等。 *无线电管理的最终目的是保证合理、有效地利用无线电频谱和卫星轨道资源。要达到这一目标,就必须要用相应的管理机构和现代化的技术手段。 无线电管理的具体内容包括:

设备机械技术规范

自动化设备机械技术规范(试行) 为了在今后设备前期管理过程中,加强非标设备的质量控制工作,改善设备初期状态,确保设备在生产服役过程中有良好的开动率,特制定本规范。希望参与前期管理的技术人员参照执行,使技术要求更全面、准确、严密。 一、技术要求 (一)、结构要求 1.机械机构设计需符合人机工程学,方便人员操作与维修; 2.机械结构设计需经过计算,达到正常使用的强度要求,并在安全余量之内; 3.机械结构设计需根据我方具体要求,对关键点进行FEMA分析和验证; 4.机械结构总体设计需考虑经济、环保、安全的原则。 (二)、材料要求 1.结构件、面板类钢材要求Q235,传动件、一般零部件材料要求45#、需热处理部件材料要求20-40Cr或指定其他材料,各类型材必须是国标型材,特殊要求根据设备设计需求具体提出来; 2.所有材料必需有相应的合格证或符合质量要求的检验证书; 3.对于特殊部件的材料,需同时提供检测报告,报告内容主要涉及:成分、力学性能、物理性能等。 (三)、钢构表面要求 1.钢结构件表面需经喷砂处理,除锈等级Sa2.5;若手工进行表面处理,需介于St2与St3之间。 2.喷砂后需喷涂底漆为红丹防锈漆一遍,面漆为醇酸调和漆两遍,总干膜厚度为125μm;附着力达到ISO等级1级或ASTM等级4B级; 3.结构件表面不能有明显的变形、划伤、撞伤、凹槽、凸现、缺失、分层等缺陷。(四)、焊接要求 1.所有焊接都需有相应的焊接规范和标准,并进行焊接工艺验证;

2.现场焊接时,需满足焊接规范的要求; 3.焊缝表面不能有裂纹、气孔、夹渣、未熔合、未焊透、虚焊、形状缺陷及上述以外的其他缺陷; 4.主梁受拉区的翼缘板、腹板的对接焊缝应进行无损探伤,超声波探伤不低于11345中的I级,并提供报告的复印件。 (五)、传动要求 1.传动设计需考虑传动效率最优化; 2.传动机构要求简单合理,以最少的环节实现功能; 3.传动设计需考虑现场噪音控制,尽一切可能降低噪音的产生; 4.变速箱(SIEMENS或SEW)、电机(SIEMENS或SEW变频电机)、轴承(SKF或NSK)等部件要求指定厂家或品牌; 5.变频电机采用的范围:风机、需调速的传动机构、需要和传动机构配合的传动系统。 (六)、液压系统 1.液压系统应确保其安全性、系统的连续运行能力、可维护性和经济性,并能保证系统的使用寿命延长; 2.系统的所有部件应在设计上或以其他保护措施,防止压力超过系统或系统任何部分的最高工作压力及各具体元件的额定压力; 3.系统的设计、制造和调整,应使冲击压力和增压压力减至最低。冲击压力和增压压力不应引起危险; 4.应考虑由于阻塞、压降或泄漏等原因影响元件安全工作的后果; 5.无论是预期的还是意外的机械运动(包括加速、减速或物体的提升/夹持),都不应造成对人员有危险的状态; 6.系统设计需尽可能减少管路、管接头; 7.液压系统需实现防尘、防爆功能; 8.所有执行元件、管接头、阀门等部件需易于接近,且方便操作;

无线电监测试题

无线电监测试题

一、基础知识 1.1 填空题 1.1864年,由著名的物理学家_麦克斯韦从理论上预言了电磁波的存在,后来赫兹又 通过一系列的实验验证了这一理论的正确性,并进一步完善了这一理论 2.1887年赫兹首先验证了电磁波的存在 注:早期无线电发展史的几个重要人物和事件: ◆1837年,美国人莫尔斯发明了电报,创造了莫尔斯电码,开创了通信的新纪元。 莫尔斯密码表是莫尔斯密码与代表意义的对照表格 · : 短音念作"滴(di)" - : 长音念作"答(da)" 字码: A ·- B -··· S.O.S.是国际莫尔斯电码救难信号,S ···, O ---,国际无线电报公约组织于1908年 正式将它确定为国际通用海难求救信号。 这三个字母组合没有任何实际意义,只是 因为它的电码“ ...---...”在电报中是发报 方最容易发出,接报方最容易辨识的电 码。 ◆1864年,英国科学家麦克斯韦总结了前人的科学成果,提出了电磁波学说,从理 论上预言了电磁波的存在。 ◆1876年,美国人贝尔发明了电话,能够直接将语音信号变为电能沿导线传输。 ◆1887年,德国科学家赫兹用一个震荡偶子产生了电磁波,历史上第一次验证了电 磁波的存在,成了近代科学史上的一座里程碑。 赫兹的发现具有划时代的意义,它不仅证实了麦克斯韦发现的真理,更重要的是开创了无线电电子技术的新纪元。为了纪念他的功绩,人们用他的名字来命名各种波动频率的单位,简称“赫”。赫兹也是是国际单位制中频率的单位,它是每秒中的周期性变动重复

次数的计量。 ◆1896年,意大利科学家马可尼在赫兹实验的基础上,实现了无线电信号的远距离 传送,在英国进行了14.4公里的通讯试验成功,并取得专利。1897年起又进行了一系列的无线电通信实验,他在伦敦成立马可尼无线电报公司。1901年12月12日,马可尼的研究小组,在加拿大纽芬兰接收到从英国发送出来的第 一个横跨大西洋的无线电信号。1909年他与布劳恩一起得诺贝尔物理学奖。 ◆1895年5月7日,俄国科学家波波夫在彼得 堡俄国物理化学会的物理分会上,宣读了论文《金属屑同电振荡的关系》,并且表演了他发明的无线电接收机。1896年3月24日,波波夫和助手雷布金在俄国物理化学协会的年会上,正式进行了用无线电传递莫尔斯电报码的表演,雷布金拍发信号,波波夫接收信号,通信距离是250米。物理学会分会会长佩特罗司赫夫基教授把接收到的电报字母逐一写在黑板上,最后得到的报文是:“海因里希·赫兹”。它表示波波夫对这位电磁波的发明者的崇敬。这份电报虽然很短,只有几个字,它却是世界上第一份有明确内容的无线电报。 3.在空中以一定速度传播的交变电磁场叫电磁波 注:电磁波的几点基本知识: 电磁波是电磁场的一种运动形态。电与磁可说是一体两面,变化的电场会产生磁 场(即电流会产生磁场),变化的磁场 则会产生电场。变化的电场和变化的磁 场构成了一个不可分离的统一的场,这 就是电磁场,而变化的电磁场在空间的

建筑施工安全技术规范

建筑施工安全技术规范 1总则 1.0.1 为了统一我国建筑施工各种安全标准、规范、规程的技术规定,特制定本规范。 1.0.2 本规范适用于房屋建筑的施工。 1.0.3 建筑施工安全与卫生分为安全管理、安全技术、现场环境与卫生三方面内容,本规范仅对第二方面内容作出统一规定。建筑施工安全管理、建筑施工现场环境与卫生应另执行其它标准及统一规定。 1.0.4 企业各级管理人员都必须熟悉相关安全技术标准、规范、规程的要求,并严格执行,不得违章指挥;工人必须熟悉相关安全技术规定及其岗位的安全操作规程,不得违章作业。 1.0.5 企业应建立安全技术管理制度,制定安全技术措施的编制、审定、监督实施程序,对施工方案及需设计计算部分应建立审核制度,和安全技术资料归档制度。 1.0.6 企业在编制施工组织设计时,应当根据建筑工程的特点制定相应的安全技术措施;对专业性较强的施工项目如:爆破、起重吊装、深基础、高支模作业和高层脚手架(包括整体提升架)、垂直运输设备(塔吊、升降机等)的拆、装、建筑物(或构筑物)拆除以及结构复杂、危险性大的施工项目,应当编制专项安全施工组织设计,有图纸、计算书和单项安全技术措施,并应加强监理监督。 1.0.7 企业应实行逐级安全技术交底制度。开工前,技术负责人应将工程概况、施工方法、安全技术措施等向全体职工进行详细交底;施工队长、工长应按工程进度向有关班组进行作业的安全交底;班组长每天应向班组进行施工要求和作业环境的安全交底。 1.0.8 企业应该建立验收确认制度,对脚手架、高支模、施工用电、垂直运输设备(塔吊、升降机等)、起重机、施工机械及各种安全防护设施,在施工现场安装后,应按规定进行检查验收。对外购的设备、设施、产品,在正式使用前,应按相关标准进行验收确认。 1.0.9 企业应对参加施工的职工,根据不同工种和劳动条件发给符合标准的劳动防护用品,并教育正确使用。

非标设备通用技术要求规范方案

非标设备通用技术要求规范本行的一定得看看 为了在今后设备前期管理过程中,加强非标设备的质量控制工作,改善设备初期状态,确保设备在生产服役过程中有良好的开动率,特制定本规范。希望参与前期管理的技术人员参照执行,使技术要求更全面、准确、严密。 一、技术要求 (一)、操作面板 1、操作面板的位置要合适,便于操作及操作者观察设备运行情况。 2、指示灯要求设置齐全,不同功能的指示灯,使用不同颜色。具体要求为:电源指示灯——绿色,状态灯——黄色,故障灯——红色。 3、按钮开关设置齐全,能够独立运行的部件,都应有相应的手动操作按钮。 4、急停按钮采用红色蘑菇头自锁按钮,连接常闭点。 5、操作面板上的指示灯、按钮开关等,要有明确的名称指示标牌,并要可靠固定。标牌采用金属刻字标牌。 6、设备自动运行时,在任何位置,按停止键设备停止后,都能用手动操作恢复到初始状态,并继续自动运行。 7、设备急停后,必须进行复位,才能进行手动操作;恢复到原位后,工作设备才可以再次自动运行。 8、操作面板打开时,应有防止操作面板打开过位、脱落的保护装置;操作面板的电线引线要可靠固定,并在打开过程中移动部位留有一定长

度的余量。 9、操作台箱体结构、元件布置结构应便于维修及部件更换。 10、可移动式操作台必须单独内置或外置软地线。 11、对灰尘、水气、油污比较大的环境,操作台箱体要有良好的密封设施。 (二)、控制柜 1、控制柜要有标牌,标明设备型号、电气容量等技术参数。 2、控制柜应有电源总开关,电源总开关操作手柄应设置在控制柜两端外侧。 3、控制柜应装射照明灯。 4、控制柜应有插座,2线,3线220V、5A以上的电源插座各一组。 5、控制柜的各个元件应有永久性标牌,并应与图纸的名称一致。标牌位置不能贴在元件上,应就近合理布置。 6、控制柜元件布置位置应预留10%以上位置。 7、接线端子板的同一端子位置,最多接3根电线。 8、接线端子板要预留10%以上备用端子。 9、导线接点要压接专用接线端子,不得直接和端子板或元件连接。 10、备用线应预留10%以上,并标有备用线号。 11、控制柜元件固定方式要合理,便于拆装;不允许采用螺丝、螺母穿孔固定方式。 12、电气配线应有标号,并与图纸一致。标号要求为打印方式,长期使用不脱色,并能防水、防油。另外,同一电线两端的标号必须相同,接

施工现场安全技术规范

《建设工程施工现场消防安全技术规范》(GB50720-2011)于2011年8月1日起实施。 1、《建设工程施工现场消防安全技术规范》规定 A、施工现场有可燃物的一律不得进行焊接、切割、烘烤或加热等动火作业。 B、在裸露的可燃材料上直接进行动火作业时应注意防火安全。 C、在具有火灾、爆炸危险的场所动火时应有防火防范措施。 D、严禁使用减压器及其他附件缺损的氧气瓶。 E、严禁使用乙炔专用减压器、回火防止器及其他附件缺损的乙炔瓶。 2、以下要求消火栓用水量不小于10L/S。 A、临时用房建筑面积之和大于1000㎡、小于等于5000㎡的室外消防用水量。 B、在建工程(单位)高度高于24m、低于等于50m的临时室内消防用水量。 C、在建工程体积大于30000m3、小于等于50000m3的临时室内消防用水量。 3、既有建筑进行扩建、改建施工时,必须明确划分施工区和非施工区。施工区不得营 业、使用和居住;非施工区继续营业、使用和居住时,应符合以下规定。 A、非施工区内的消防设施应完好和有效,疏散通道应保持畅通,并应落实日常值班 及消防安全管理制度。 B、施工区的消防安全应配有专人值守,发生火情应能立即处置。 C、施工单位应向居住和使用者进行消防宣传教育,告知建筑消防设施,疏散通道位 置及使用方法,同时应组织疏散演练。 4、《建设工程施工现场消防安全技术规范》规定:办公用房、宿舍的防火设计中的建筑 构件的燃烧性能应为A级,当采用金属夹芯板材时,其芯材的燃烧性能等级应为A 级。可燃材料堆场、可燃材料加工场,可燃材料固定动火作业场与在建工程的防火间矩不应小于10m。易燃易爆物品库房与在建工程的防火间矩不应小于15m。其他临时用房、临时设施与在建工程的防火间隔不应小于6m。 5、《建设工程施工现场消防安全技术规范》规定:可燃材料堆场、可燃材料加工场、可 燃材料固定动火作业场与在建工程的防火间矩不应小于10m。 6、办公用房、宿舍的防火设计采用金属夹芯板材时,其芯材发电机房、变配电房、厨 房操作间、锅炉房、可燃材料库房和易燃易爆危险品库房的防火设计中的建筑构件的燃烧性能等级应为A级。 7、既有建筑进行改建、扩建时,必须明确划分施工区和非施工区,施工区不得营业使 用和居住;非施工区继续营业、使用和居住时,应符合以下规定: A、施工区和非施工区之间应采用不开设门、窗、洞口的耐火极限不低于3小时的不 燃烧体隔墙进行防火风隔。 B、外脚手架搭设长度不应超过该建筑物外立面周长的1/2。 8、在建工程(单位)体积大于30000m3的临时室内消防用水量的消火栓用水量不小于 20L/S。 9、施工单位应当在施工现场入口处;施工起重机械临时用电设施、脚手架;出入通道 口、楼梯口、电梯井口、孔洞口、桥梁口、隧道口;基坑边沿;爆炸物及有害危险气体和液体存放处等危险部位应设置明显的安全标志。

非标设备通用技术要求规范

非标设备通用技术要求规范本行得一定得瞧瞧 为了在今后设备前期管理过程中,加强非标设备得质量控制工作,改善设备初期状态,确保设备在生产服役过程中有良好得开动率,特制定本规范。希望参与前期管理得技术人员参照执行,使技术要求更全面、准确、严密。 一、技术要求 (一)、操作面板 1、操作面板得位置要合适,便于操作及操作者观察设备运行情况。 2、指示灯要求设置齐全,不同功能得指示灯,使用不同颜色。具体要求为:电源指示灯——绿色,状态灯——黄色,故障灯——红色。 3、按钮开关设置齐全,能够独立运行得部件,都应有相应得手动操作按钮。 4、急停按钮采用红色蘑菇头自锁按钮,连接常闭点。 5、操作面板上得指示灯、按钮开关等,要有明确得名称指示标牌,并要可靠固定。标牌采用金属刻字标牌。 6、设备自动运行时,在任何位置,按停止键设备停止后,都能用手动操作恢复到初始状态,并继续自动运行。 7、设备急停后,必须进行复位,才能进行手动操作;恢复到原位后,工作设备才可以再次自动运行。 8、操作面板打开时,应有防止操作面板打开过位、脱落得保护装置;操作面板得电线引线要可靠固定,并在打开过程中移动部位留有一定长度得余量。

9、操作台箱体结构、元件布置结构应便于维修及部件更换。 10、可移动式操作台必须单独内置或外置软地线。 11、对灰尘、水气、油污比较大得环境,操作台箱体要有良好得密封设施。 (二)、控制柜 1、控制柜要有标牌,标明设备型号、电气容量等技术参数。 2、控制柜应有电源总开关,电源总开关操作手柄应设置在控制柜两端外侧。 3、控制柜应装射照明灯。 4、控制柜应有插座,2线,3线220V、5A以上得电源插座各一组。 5、控制柜得各个元件应有永久性标牌,并应与图纸得名称一致。标牌位置不能贴在元件上,应就近合理布置。 6、控制柜元件布置位置应预留10%以上位置。 7、接线端子板得同一端子位置,最多接3根电线。 8、接线端子板要预留10%以上备用端子。 9、导线接点要压接专用接线端子,不得直接与端子板或元件连接。 10、备用线应预留10%以上,并标有备用线号。 11、控制柜元件固定方式要合理,便于拆装;不允许采用螺丝、螺母穿孔固定方式。 12、电气配线应有标号,并与图纸一致。标号要求为打印方式,长期使用不脱色,并能防水、防油。另外,同一电线两端得标号必须相同,接到同一端子上得电线得标号相同。

相关主题
文本预览
相关文档 最新文档
