广华新城项目市政工程

成品保护方案

编制

审核

审批

中铁建设集团有限公司

市政工程分公司第十项目部

2013年8月20日

目录

一、编制依据 (2)

二、工程概况 (2)

三、成品保护的目的和原则 (3)

四、成品保护工作组织机构图 (3)

五、成品保护整体部署 (4)

六、成品保护主要管理措施 (5)

七、成品保护具体措施 (6)

1、测量放线 (6)

2、土方工程 (6)

3、混凝土工程 (6)

4、钢筋工程 (7)

5、模板工程 (7)

6、砌筑工程 (8)

7、防水工程 (8)

8、道路工程 (8)

9、管道工程 (9)

八、成品保护工作奖惩办法 (9)

一、编制依据

1、广华新城项目市政工程施工图

2、广华新城项目市政工程施工组织设计

3、集团公司及分公司相关规定

二、工程概况

广华新城位于北京市朝阳区百子湾地区大郊亭4号,西起东四环路,东至化

二东侧路,北起广渠路,南至观音堂路,广华新城项目市政工程包括:综合管廊工程、综合管廊内给水、中水、电信、热力等、排水工程、燃气工程、道路工程以及交通工程。

三、成品保护的目的和原则

成品保护是贯穿施工全过程的关键性工作,制定成品保护措施是为了最大限度的避免和消除在施工过程中对已完工成品的污染和损坏,避免返工重修造成的不必要浪费,从而达到减少和降低成本的目的。并提高工程的一次验收合格率。

成品保护的原则:

(1)谁主管、谁负责:现场成品保护由工程经理总体负责,各工段由各工长具体负责。

(2)谁施工、谁负责:主要针对各分包单位,各分包单位施工范围内的成品保护在验收和交接之前由各分包单位负责,各分包单位应成立专门的成品保护小组,负责本单位施工范围内的成品保护工作。在交接和验收后由接收单位负责。

(3)严格控制施工工序:各专业工程,在施工完成或进行下一道工序之前,工长和施工队自检合格后,由工程部组织技术质量、施工队进行工序联检,联检验收合格签字后方可进行下一道工序施工。

四、成品保护工作组织机构图

本工程涉及分项工程较多,工序交叉作业,为了提高项目部的管理水平,减少重复返工,减少污染及破坏,加快施工进度,成立以项目经理为组长的成品保护小组,全面负责本工程的成品保护工作。成品保护的工作组织流程图(见下图)

五、成品保护整体部署

1、做好施工组织设计和施工方案的工序安排,确保合理的施工顺序,在工作安排中,尽量减少各工种间的交叉作业;工序交接时将将成品保护的内容作为重点内容来检查,分清责任,明确成品保护的责任;

2、技术室在各工序技术交底中除对施工工艺、质量标准等内容做明确叙述外,必须对其成品保护措施做详细交底。成品保护内容应包括本工序方面的成品保护和相关工序之间的成品保护措施;

3、由技术室负责加强现场内所有施工管理人员和操作者的职业道德教育,教育施工人员尊重他人和自己的劳动成果,施工时要已施工完毕部分的工程项目,增强成品保护意识;

4、建立以项目工程部为主要负责部门的成品保护的管理体系,由工程经理负责实施;各工段工长、各施工队长、分包单位项目经理为其合同范围的成品保护直接责任人;各施工班组、专业工种分别设1名专门成品保护员,负责监督本班组、工种的成品保护工作,均接受工程经理的领导和监督。

5、项目部各工段工长全面负责成品保护移交,施工队负责人参加。对已损坏的成品拿出处理意见,办理交接手续。如不办理交接手续出现问题本队伍负责。如有一方负责人不参加,由该方负责。

6、现场的成品保护小组负责监督、落实各验收合格分项的成品保护。

7、成品保护责任及管理措施

(1)成品保护责任划分

项目经理部根据施工组织设计、设计图纸编制成品保护方案;以合同、协议等形式明确各分包对成品的交接和保护责任,确定主要分包单位为主要的成品保护责任单位,项目经理部在各分包单位保护成品工作方面起协调监督作用。

(2)现场材料保护责任

由项目部统一供应的材料、半成品、设备进场后,由材料室负责保管,材料进场由技术、质量人员验收合格后执行限额发料程序发放到分包单位,发放完成后的材料、半成品、设备,由各分包单位负责保管、使用。

(3)管廊施工阶段的成品保护责任

管廊结构施工阶段:结构分包施工单位为主要成品保护责任人;管廊内各专业管线施工阶段要有保护管廊结构的保护措施后方可作业,在管廊内各专业管线等施工项目完成一并进行必要的成品保护。

(4)其他管线及道路施工阶段的成品保护责任

排水管线、燃气管线及道路施工阶段,各施工队为主要成品保护责任人,交

叉施工时对成品保护要办理交接、会签手续。交接工作在各施工队之间进行,项目部起协调监督作用,负责各工段工长要把交接情况记录在施工日记中。

分包单位在进行工序施工时,如需要碰动其它专业的成品时,分包单位必须以书面形式上报项目部,项目部经与其它专业分包协调后,其它专业派人协助分包单位施工,待施工完成后,其它人员恢复其成品。

8、项目部制定季度、月度计划时,要根据总进度计划进行科学合理的编制,防止工序倒置和不合理赶工期的交叉施工以及采取不当的防护措施而造成的互相损坏、反复污染等现象的发生。

六、成品保护主要管理措施

1、进行成品保护教育,落实成品保护责任制

(1)成立以项目经理为组长的施工现场领导小组,负责项目施工现场管理、文明施工及成品保护工作。在基层班组设成品保护员,负责成品、半成品的保护工作,发现问题,及时上报并果断处理。对需要特殊保护的成品、半成品根据现场情况采取临时封闭、覆盖、围挡防护。

(2)定期对管理和操作人员进行文明施工、成品保护教育,提高职工保护成品的质量意识。

(3)经常对成品进行保护检查,发现被撞、损坏及污染的成品或半成品,要及时采取措施进行纠正处理,对责任人要给予经济处罚。

(4)制定成品保护奖惩办法,用经济手段增强作业人员成品保护意识,促进工程文明施工水平的提高。

2、加强现场管理,科学组织施工作业,减少成品损坏

(1)编制现场管理和成品保护实施细则,合理安排施工顺序,避免工序间相互干扰和污染,凡下道工序对上道工序会产生损伤或污染的,要对上道工序采取护包或护盖等措施,否则不许开工。一旦发生成品损伤或污染,要及时处理或清除。

(2)凡在成品或半成品区域施工或装卸运输,要设专人管理,防止因磕撞刮碰等造成成品或半成品损坏。对可能被污染的部位进行遮盖,并设立警示标志。

(3)成品保护从原材料做起,现场的钢材、水泥等能入库的入库,不能入库的要用蓬布遮盖和支垫,防止雨淋、日晒和受潮。

(4)有效采用成品保护的护、包、盖、封四种措施。即视不同情况,分别对成品进行栏杆隔离保护用塑料布或彩条布覆盖。或对已完工部位进行局部封闭。

(5)采取必要的防潮降湿措施。在基坑及沟槽范围设排水沟,防止地面水流进基坑或沟槽;控制施工用水的跑冒滴漏。

(6)提倡文明作业,严禁野蛮施工,对野蛮施工的行为要进行制止,一旦发现,不论是否造成成品损伤,都要给予经济处罚。

七、成品保护具体措施

1、测量放线

测量放线是施工过程中最关键的工序,测量成果的准确与否直接关系到工程的质量,所以对测量成果要加强保护。为保证测量放线的唯一性,钢筋、结构等上的红点、墨线,道路上的控制桩、控制点任何人不得随意改动、破坏,施工队不得擅自作点或弹线,确需作辅助线或辅助点,需经项目测量工程师同意,采用与项目测量放线不同标识作标记。

2、土方工程

(1)对于已挖开的基坑,设专人看护,防止扰动基底土,并检查基坑四周防护栏杆是否松动、断开。

(2)地基钎探过程中,应随钎探随作好标记,保护好钎孔,未经质检员和工长复验,不得堵塞或灌砂。

(3)回填土时,应分层夯实,对于各种预留管线、支线,防水保护层等均应妥善保护,不得碰坏。夜间施工时,应合理安排施工工序,设有足够的照明设施,防止虚填超厚,严禁汽车直接倒土入槽。

3、混凝土工程

(1)管廊结构施工缝和变形缝止水带应按技术要求施工,并做好保护防止破坏后导致漏水。

(2)要保证钢筋和垫块的位置正确,不能踩踏弯起钢筋,不能碰动预埋件和插筋。

(3)不得用重物冲击顶板及墙体模板,保护模板的牢固和严密。

(4)混凝土浇注前,应在放钢筋马凳处铺设脚手板,供人员行走,严禁直接踩踏钢筋。

(5)顶板及侧墙施工时对已浇注混凝土底板的表面要加以保护,必须等混凝土强度达到1.2MPa以后(一般在12小时以后),方准在面上进行操作及安装碗扣架,碗扣架和钢管的下部应垫好竹胶板(测量放线人员除外,放线完成后,安排专人及时进行混凝土的养护)。

(6)混凝土成品保护:拆模时当局部有混凝土吸附或粘接模板时,可在模板下口接点处用撬棍松动,禁止敲、砸模板。拆下来的材料要及时运走,整理拆下后及时清理干净,板模应涂刷水性脱模剂,按规格分类堆放整齐。

拆模后及时做好竹胶板护边防护。棱角处可采用废旧的竹胶板包裹,要求板条长度准确、上下口平齐、美观、安装牢固。

4、钢筋工程

(1)成型钢筋应按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。

(2)绑扎侧墙筋时应搭临时架子,不准踩踏钢筋绑扎。

(3)底板上、下层钢筋绑扎时支撑用马凳要绑牢固,防止操作时变形。

(4)浇注混凝土时,派专职调筋人员调整钢筋位置,确保钢筋不变形。

(5)涂刷涂模剂时,不能污染钢筋。

(6)钢筋清理:侧墙钢筋应在浇筑混凝土前用塑料布缠500mm防护,若有少量钢筋被污染应在浇筑完成时,马上用湿棉纱和钢丝刷进行处理。

(7)安装预埋管或进行其它施工时,不得任意切断和移动钢筋。

5、模板工程

(1)拆模时不得用大锤硬砸或撬棒硬撬,以免损伤混凝土表面和棱角。

(2)拆下的模板,应及时进行全面彻底的清理修整,防止下次使用出现粘模现象。

(3)模板在使用过程中应加强管理,分规格码放。

(4)工作面已安装完毕的侧墙模板,吊装其它模板时不得碰撞。不准在预拼装模板就位前作为临时依靠,以防止模板变形。工作面已安装完毕的平面模板,不可做临时堆料和作业平台,防止平面模板标高及平面产生偏差。

6、砌筑工程

(1)砌筑施工应及时清除落地砂浆,做到活完场清。

(2)砌筑排水沟时,严禁在墙体上留脚手眼,不许在砌块上放脚手架,防止发生事故。

(3)拆除施工架子时注意墙体等,防止划伤砌体。

(4)手推车应平稳行驶,防止碰撞墙体。

7、防水工程

(1)严禁在防水层上堆放材料或进行其它作业施工。

(2)结构外墙防水层经检查合格后及时贴50厚中密度聚苯板保护层,方可回填。

(3)禁止将方木、钢管、卡子等扔到已施工底板防水层面上。

(4)防水保护层施工时,注意对器具和手推车的使用,防止在操作中,划破防水层。

(5)顶板防水施工时,划分好施工区域。卷材上人行走,不得穿鞋底带钉的鞋,若必须有人行走时,必须在卷材上面用旧竹胶板做好铺垫。

(6)防水施工过程中和未加保护层以前,防水附近不能有电气焊焊施工和其它火源。

(7)防水施工过程中设专人看护。

8、道路工程

(1)设专人维护压实成型的沥青混凝土路面,必要时设置围挡,沥青路面摊铺完毕待完全冷却后(一般不少于24h)才能开放交通。

(2)施工过程中加强对路缘石等附属工程的保护,路边缘采用小型机械压实。

(3)施工人员不得随意在未压实成型的沥青混凝土路面上行走。

(4)当天碾压完成的沥青混凝土路面上不得停放一切施工设备,以免发生沥青混凝土路面面层变形。

(5)严防设备漏油污染路面。

(6)路缘石勾缝及人行步道方砖施工完成后应洒水养护,养护不得少于3d,不得碰撞路缘石和踩踏步道。

(7)严禁在已铺好的道路面层和步道上拌和砂浆。

9、管道工程

(1)管材运输、堆码、铺设过程中,应采取相应的保护措施,做到轻装轻卸,防止管材受到损坏。管材吊装时,应采用皮带、吊带或吊绳进行装卸。吊装时应至少有两个节点,严禁穿管吊。

(2)下管过程中,严禁将管道从上往下自由滚放,应防止块石等重物撞击破坏管身。沟槽内管材水平运输时,不得将管身置于硬物上拖拉。

(3)管道铺设时应将管内杂物清理干净,铺设停顿时应将管口封堵好,并不得将工具等物品置于管内存放。

(4)钢管安装时,手拉倒链应采取吊装带,以免破坏防腐。施焊时不得在非施焊管材上引弧。管道内的焊渣等杂物做到随焊随清。补偿器安装完毕后,及时用防火布覆盖,防止焊渣破坏补偿器。

(5)管道安装后,遇到降雨或有地下水流进沟槽时,可能导致漂管或插口由承口脱出,因此在管道安装后应尽快回填土。雨期施工应对管材、管件苫盖,必要时对管口封堵,防止泥水锈蚀。

(6)严禁践踏未回填的管线或将其作为施工受力构件。

(7)回填土时,应从管道两侧对称进行,分层夯实,禁止单侧回填。回填土中不得含有石块、砖块及其他杂硬物体,避免划伤管道。

(8)对于肥槽内从建筑物伸出的各种管线,均应妥善保护,不得碰坏。夜间施工时,应合理安排施工工序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。

(9)检查井四周回填时应注意保护井壁,避免夯实时损坏井壁。与其他管线施工单位交叉作业时应对检查井及管线位置进行详细交接,避免其他管线开挖对检查井及管线造成损坏。

八、成品保护工作奖惩办法

1、对于每道工序施工技术交底中必须明确相应的成品保护措施,由工长在操作过程监督落实。如果发现技术交底中无相应成品保护措施内容,按项目管理制度汇编中绩效考核内容对有关技术人员予以处罚。如果技术交底未交底到施工班组,则对工长按同样办法予以处罚。

2、各专业施工班组、分包队伍的成品保护工作,经检查发现不完善,但尚未造成损失,需立即整改,对整改不及时的施工班组、分包单位予以罚款300元/次。

3、对于各施工班组、分包队伍的成品保护工作,如因施工班组、分包队伍管理上的失误,成品保护工作不及时、不完善,已造成经济损失的损失由该施工班组或分包单位自负,同时将对其处以500元/次的罚款。

4、对于各施工班组、分包队伍对本专业、工种的成品保护虽好,但在施工操作中,对其它专业的成品造成损坏,经项目核实无误后,造成的损失由该施工班组、分包单位全数承担,同时项目将对其处以1000元/次的罚款。

5、各成品保护小组成员必须善始善终加强对各道工序或本专业、工种成品保护的监督和检查,项目每月终组织对成品保护工作的总结和评比,对于成品保护工作方面表现突出的施工班组、工种、个人将分别给予500元、300元、100元的奖励;对于成品保护工作不到位,根据造成的损失和影响,将分别给予不低于500元、300元、100元的处罚。

成品保护措施方案

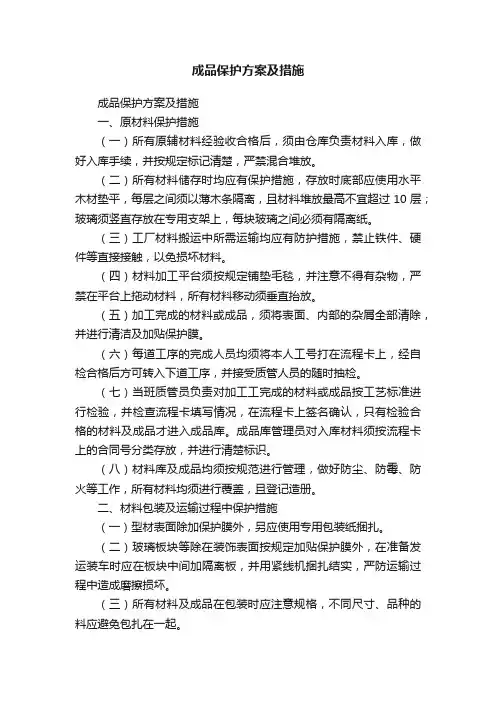

成品保护措施方案 一、仓库材料成品保护措施 所有进入仓库的材料要严把质量关,入库材料必须是合格品,严禁不合格品进入仓库。 所有材料均应分格分档摆放,不能混合在一起,以免拿材料时拿错或损坏。 对易破碎的材料要轻拿轻放,并要放在人不经常出入的地方妥善保管。 仓库里经常保持干燥通风,定时检查所有入库材料,如发现有材料变质现象,要及时采取措施处理。 仓库内严禁烟火,要设有足够防灭火器材。防止火灾发生。 要加强管理,杜绝可能发生的一切情况,保质保量地保证材料及时供应。 二、现场材料成品保护措施 进入现场的所有材料必须符合国家有关标准规定,经检验不合格的材料要及时清退出场,严禁不合格品用于工程中。 水泥要放入水泥棚内,放置水泥的棚内要干燥通风要有防雨防潮措施,一次进料不要太多,以防水泥变质硬化。 钢材等堆放要分类并堆放整齐,准备好防雨的篷布,下雨天及时将篷布覆盖在钢材上,以防生锈。 加工成型的钢材,(如箍筋)要放入钢筋棚内,不要受雨水冲淋,并做好防潮、防雨、防腐蚀工作。一次加工钢材不要太多,按需要及时加工,以免库存太多,使钢材受腐蚀。 砂、石等材料要指定专门堆放的地方,不要受其他杂物混合入内。

木材进场后要及时加工成型,并做好防腐处理。 饰面砖、大理石、花岗岩等材料进入现场,除花岗岩可以露天存放外,其余块材料要放入室内。移动装卸时要拿稳,摆放要平整牢固,不要受其他物品的撞击。 砖块要堆放平整、牢固,不要堆放太高,避免倒塌损坏材料。 三、施工成品保护措施 基坑边坡的保护措施 基坑挖掘好后,要及时验收并及时组织施工,做好垫层基础工程,以防基坑搁置过久受雨水等影响而使基坑土方变软松动。 根据地质条件,在不同部位采用不同的护坡方法,在松软土质的地方可用砼护坡桩护坡或砖护墙护坡,土质比较好的地方,可以采用放坡的方法护坡。 钢筋的成品保护措施 钢筋加工好后要堆放平整,并在下面垫好一定数量的垫木,防止受压、弯曲。 钢筋在吊装时,钢丝绳捆绑两头要均匀,一次吊装不要太多,放下来时要有人扶持好,慢慢放下。 钢筋绑扎成型后,要及时组织验收,并及时浇筑砼。 焊接好的钢筋要堆放平整,以免接头处产生弯曲,焊接好后严禁立即碰到雨水。 砼工程的成品保护措施 浇筑好的砼在强度未达到规范要求前,不能拆模及上人施工。

成品、半成品保护措施及方案汇总

保护项目土方工程 一、基础(槽)开挖: (1)、对定位桩、水准点等应注意保护好,挖运土时不得碰撞。并应定期复测,检验其可靠性。 (2)、基坑(槽)、管沟的直立边坡,在开挖后应有措施,避免塌陷。(3)、如基坑(槽)或管沟开挖后未能及时修筑基础或安装管道,基底土应视土质条件预留 100MM~200MM厚度,待施工之前再予以挖除。(4)、挖土需要的支护结构,在基础施工的全过程要做好保护,不得随意损坏或拆除。 二、土方回填: (1)、施工时,应注意保护有关的轴线和标高,防止碰撞下沉。(2)、基础或管沟的砼、砂浆应达到一定的强度,不致受损坏时方可进行回填作业。 (3)、已完工程的填土应将表面压实,路基应有一定的坡度。(4)、基坑回填应分层对称,防止造成一侧压力,不平衡,破坏基础或构筑物。 保护项目模板工程 一、木模板工程: (1)、模板安装时,不得随意开孔,穿墙螺栓应在钢筋加劲的钢环中穿过或在板缝中加木条安穿墙螺栓。预留钢筋可一端弯成 900与墙钢筋焊接或扎牢,另一端用铁线扎牢,从板缝中拉紧紧贴模板内面,拆模后再拉出。

(2)、模板竖安装时,加劲肋的面下安装。 (3)、拆时不得用大硬砸或用撬棍硬撬,以免损坏模板边框。 (4)、操作和运输过程中,不得抛掷模板。 (5)、模板拆除后,进行清理,刷脱模剂,分类堆放。 (6)、在模板面进行钢筋等焊接工作时,用石棉板或钢板隔离;泵运砼的布料架脚和输送砼管支架脚下应加垫板等有效措施。 (7)、拆下模板如发现脱焊、变形等时,应及时修理。拆下的零配件应使箱或袋收集。 二、组合钢大模板施工: 钢大模板拆下后,要立即进行清洁、保养、净附着在大模板上的砂桨,保养支撑架螺栓,穿墙螺栓等。同时,对砼进行淋水保养。 三、矩形筒模和平台的安装和拆除: (1)、每次捣砼后,及时对筒身模板及零配件的积水清扫干净,加油保养转角蓝脱模器螺杆。 (2)、工作平台表面应平整,使筒模收张如,平台的调平螺杆 保护项目钢筋工程 一、钢筋制作: (1)、各类成型钢筋半成品,应按规格、型号、品种堆放整齐,挂好标志,用垫木垫放,防止压弯变形。 (2)、转运时钢筋半成品应小心轻卸,不应随意抛掷,避免变形。 二、钢筋绑扎与安装: (1)、各类钢筋成型钢筋半成品,应按规格、型号、品种堆放整齐,挂

新项目成品保护方案

新项目成品保护方案 1.0目的确保新项目建筑施工及业主集中装修期间楼宇公区、室外园林及其它设备设施完好,减少意外损失。 2.0适用范围派郡08地块8、9号楼、大满贯1号楼、园林,接管理验收后至业主集中装修期结束。 3.0职责 3.1工程管理部,负责根据现场实际情况选择成品保护所需材料、安装方式及安装后维护工作。 3.2安全管理部,负责现场施工人员管理,引导施工人员按指定路线运送物料,发现施工及其它人员违章行为及时制止并跟进处理。 3.3清洁绿化部,负责成品清洁开荒及配合园林养护单做好绿化维护。 3.4人事行政部,负责成品保护施工单位招标,VI标识制作及其它所需物资采购。 3.5品质部,负责成品保护措施评估及跟进方案考核。 4.0成品保护措施 4.1成品保护施工方法 4.1.1地面的成品保护 ①楼宇大堂精装修石材地面及楼梯踏步,铺大蕊板; ②现制水磨石地面细磨后,迅速封蜡保护,以免污染磨石面层; ③临时装修垃圾存放点设于地下一层车库,存放垃圾地面铺大蕊板,垃圾车运输路线地坪漆地面铺4M宽地毯保护。 4.1.2墙面的成品保护 ①大堂精装修石材墙面,全部统一从地面以上两米高度用发泡塑料板封闭; ②电梯门套及石材椻口包大蕊板; ③禁止楼道内装修施工,装修关门施工,减少楼道墙面污染。

4.1.3电梯成品保护 ①桥厢内自带保护模暂时保留,内壁全包大蕊板,外呼面板及内选面板全部粘贴透明塑料模; ②每个单元选消防梯为运送物料专用货梯,其它客用梯禁止载货; ③货梯在装修期间调整梯速(小于1米/每秒); ④对货梯设专职电梯司机进行管理; ⑤清洁人员及时清扫梯内遗撒垃圾及沙尘,避免沙尘进入机器磨损设备; ⑥客梯内张贴醒目禁止载货标识,货梯内张贴醒目装修垃圾运送路线标识。 4.1.4楼梯扶手成品保护,不锈钢扶手全部包裹软性保装材料。 4.1.5屋顶成品保护,禁止闲杂人员进入屋顶、天台,天台门内侧张帖醒目警示标识。 4.1.6消防设备的成品保护,注意不得随意开关消火栓龙头及阀门,放置齐全消防器材,消火栓箱张贴醒目警示标识。 4.1.7外围园区设备设施及园林成品保护 ①实行严格人车分流管理,车辆全部停于地下或小区外,装修物料及搬家车辆装卸完毕马上离开; ②装修物料不得散运,全部袋装,禁止在小区堆放物料; ③临时装修垃圾存放点及生活垃圾中转点全部设于地下一层车库,禁止垃圾车进入园区; ④园区内张贴醒目物料运输路线标识,规范园区内运输车辆交通; ⑤园林小品在装修期用木质围栏隔离,避免破坏,绿地醒目位置放置绿地警示标标牌,对于破坏绿地行为及时制止。 4.2成品保护管理制度 4.2.1出入证管理制度,所有返修人员、装修施工人员一率办理园区

成品保护方案90282

广华新城项目市政工程成品保护方案 编制 审核 审批 中铁建设集团有限公司市政工程分公司第十项目部2013年8月20日

目录 一、编制依据 (3) 二、工程概况 (3) 三、成品保护的目的和原则 (3) 四、成品保护工作组织机构图 (3) 五、成品保护整体部署 (4) 六、成品保护主要管理措施 (5) 七、成品保护具体措施 (6) 1、测量放线 (6) 2、土方工程 (7) 3、混凝土工程 (7) 4、钢筋工程 (7) 5、模板工程 (8) 6、砌筑工程 (8) 7、防水工程 (8) 8、道路工程 (9) 9、管道工程 (9) (10)

一、编制依据 1、广华新城项目市政工程施工图 2、广华新城项目市政工程施工组织设计 3、集团公司及分公司相关规定 二、工程概况 广华新城位于北京市朝阳区百子湾地区大郊亭4号,西起东四环路,东至化二东侧路,北起广渠路,南至观音堂路,广华新城项目市政工程包括:综合管廊工程、综合管廊内给水、中水、电信、热力等、排水工程、燃气工程、道路工程以及交通工程。 三、成品保护的目的和原则 成品保护是贯穿施工全过程的关键性工作,制定成品保护措施是为了最大限度的避免和消除在施工过程中对已完工成品的污染和损坏,避免返工重修造成的不必要浪费,从而达到减少和降低成本的目的。并提高工程的一次验收合格率。 成品保护的原则: (1)谁主管、谁负责:现场成品保护由工程经理总体负责,各工段由各工长具体负责。 (2)谁施工、谁负责:主要针对各分包单位,各分包单位施工范围内的成品保护在验收和交接之前由各分包单位负责,各分包单位应成立专门的成品保护小组,负责本单位施工范围内的成品保护工作。在交接和验收后由接收单位负责。 (3)严格控制施工工序:各专业工程,在施工完成或进行下一道工序之前,工长和施工队自检合格后,由工程部组织技术质量、施工队进行工序联检,联检验收合格签字后方可进行下一道工序施工。 四、成品保护工作组织机构图 本工程涉及分项工程较多,工序交叉作业,为了提高项目部的管理水平,减少重复返工,减少污染及破坏,加快施工进度,成立以项目经理为组长的成品保护小组,全面负责本工程的成品保护工作。成品保护的工作组织流程图(见下图)

成品 半成品保护措施及方案

保护项目土方工程一、基础(槽)开挖: (1)、对定位桩、水准点等应注意保护好,挖运土时不得碰撞。并应定期复测,检验其可靠性。 (2)、基坑(槽)、管沟的直立边坡,在开挖后应有措施,避免塌陷。(3)、如基坑(槽)或管沟开挖后未能及时修筑基础或安装管道,基底土应视土质条件预留 100MM~200MM厚度,待施工之前再予以挖除。 (4)、挖土需要的支护结构,在基础施工的全过程要做好保护,不得随意损坏或拆除。 二、土方回填: (1)、施工时,应注意保护有关的轴线和标高,防止碰撞下沉。 (2)、基础或管沟的砼、砂浆应达到一定的强度,不致受损坏时方可进行回填作业。 (3)、已完工程的填土应将表面压实,路基应有一定的坡度。 (4)、基坑回填应分层对称,防止造成一侧压力,不平衡,破坏基础或构筑物。 保护项目模板工程 一、木模板工程: (1)、模板安装时,不得随意开孔,穿墙螺栓应在钢筋加劲的钢环中穿过或在板缝中加木条安穿墙螺栓。预留钢筋可一端弯成 900与墙钢筋焊接或扎牢,另一端用铁线扎牢,从板缝中拉紧紧贴模板内面,拆模后再拉出。(2)、模板竖安装时,加劲肋的面下安装。

(3)、拆时不得用大硬砸或用撬棍硬撬,以免损坏模板边框。 (4)、操作和运输过程中,不得抛掷模板。 (5)、模板拆除后,进行清理,刷脱模剂,分类堆放。 (6)、在模板面进行钢筋等焊接工作时,用石棉板或钢板隔离;泵运砼的布料架脚和输送砼管支架脚下应加垫板等有效措施。 (7)、拆下模板如发现脱焊、变形等时,应及时修理。拆下的零配件应使箱或袋收集。 二、组合钢大模板施工: 钢大模板拆下后,要立即进行清洁、保养、净附着在大模板上的砂桨,保养支撑架螺栓,穿墙螺栓等。同时,对砼进行淋水保养。 三、矩形筒模和平台的安装和拆除: (1)、每次捣砼后,及时对筒身模板及零配件的积水清扫干净,加油保养转角蓝脱模器螺杆。 (2)、工作平台表面应平整,使筒模收张如,平台的调平螺杆 保护项目钢筋工程 一、钢筋制作: (1)、各类成型钢筋半成品,应按规格、型号、品种堆放整齐,挂好标志,用垫木垫放,防止压弯变形。 (2)、转运时钢筋半成品应小心轻卸,不应随意抛掷,避免变形。 二、钢筋绑扎与安装: (1)、各类钢筋成型钢筋半成品,应按规格、型号、品种堆放整齐,挂好标志,用垫木垫放,防止压弯变形。

成品保护方案汇总

目录 一、编制依据 (2) 二、工程概况 (2) 三、成品保护的目的 (2) 四、成品保护责任及管理措施 (2) 五、主要工序成品保护措施 (4) (一)、基础工程 (4) (二)、主体工程 (5) (三)、屋面工程 (6) (四)、装修工程 (6) (五)、机电工程 (7) 1、管道类: (8) 2、散热器类: (8) 3、其他类:(消防、喷洒、水泵、水箱) (9) 4、油漆、防腐成保: (9) 5、电气类(配管): (10) 6、电气(安装): (10) 7、电气(线槽): (10) 8、电气(灯具、开关、面板、插座) (11) 9、电气(配电箱、盘) (11) 10、消防弱电、柜、盘 (11) 11、防雷接地 (11)

一、编制依据 1、本工程施工图纸 2、国家现行相关施工验收规范和操作规程 二、工程概况 本工程为天津市华润橡树湾项目茗润轩三期高层总承包工程,本工程位于天津市东丽区津汉公路二号桥旁,东至赤海路,南至津汉公路,西至华明示范镇,北至弘程东路,总建筑面积为121723.56㎡,地上91084.16㎡,地下30639.4㎡,内外交通比较便利。 序号项目内容 1 建筑面积总面积(m2)121723.56㎡ 2 建筑层数地上 1 地下1层 3 层高地上层高均为2.8m、2.9m ,地下一层3.30m,4.90m,5.20m 基础结构形式筏板基础 4 结构形式 主体结构形式钢筋混凝土剪力墙结构 5 抗震等级抗震设防烈度7度(0.15g)设防 三、成品保护的目的 制定成品保护措施是为了最大限度的消除和避免成品在施工过程中的污染和损坏,已达到减少或降低施工成本,提高成品一次合格率、一次成优率的目的。 四、成品保护责任及管理措施 1、项目经理部根据施工组织设计、设计图纸编制成品保护方案;以合同、协议等形式明确各分包单位及其劳务班组对成品的交接和保护责任,确定主要分包单位为主要的成品保护责任单位,项目经理部在各分包单位和劳务班组保护成品工作方面起协调监督作用。 2、现场材料保护责任:现场所有材料、半成品、设备进场后,由材料部门负责保管,项目经理和安全保卫部门进行协调管理;由材料部门发放到各施工班组及其各部门的材料、半成品、设备则由各领取单位负责保管、使用。

成品保护措施方案最全

成品保护措施方案 一、工程概况 本主要工程以提供的施工设计图纸、图说、设计变更以及工程量清单、各乡镇增加工程等所明确的全部工程内容。全部工程内容包括11个乡镇、老厂区扩建、新建厂区污水处理厂及配套管网工程,分别为粗格栅及调节池、细格栅及沉砂池、A2O氧化沟、二沉池、紫外线消精品文档,超值下载 毒渠、超声波明渠计量槽、污泥回流井、脱水机房、鼓风机房及配电室、管理用房、污水回流井、在线监测房、提升泵、污泥池、DSP-SH-50-B2x3、取样观察池、围墙及栏杆、挡土墙、锚杆挂网喷浆边坡、厂内道路(含厂外进厂道路)、箱涵、管涵、桥、污水管网、给排水、电、设备、绿化等。道路工程和排水工程,拆除原来路面、结构层,全部更换新管道、重新做道路结构层及路面等。 二、成品保护的原则 1、合理安排工序,确定保护方案 在准备工作阶段,由项目经理领导,配合绿化、安装、土建等专业施工员对施工进行统一协调,合理安排工序,加强工种的配合,正确划分施工段,避免因工序不当或工种配合不当造成成品损坏,研究确定成品保护的组织管理方式以及具体的保护方案,对重要构件保护下发作业指导书。 2、建立成品保护责任制, 责任到人。派专人负责各专业所属劳务成品保护工作的监督管理。 3、各专业施工员会同各分区的成品保护责任人进行定期的巡回检

查,将成品的监护作为项目重要工作进行。 4、加强职工的质量和成品保护教育及成品保护人员岗前教育,树立工人的配合及保护意识,建立各种成品保护临时交接制,做到层层工序有人负责。 5、除在施工现场设标语外,在制成品或设备上贴挂成品保护醒目的警示标志,唤起来往人员的注意。 6、对成品保护不力的单位和个人以及因粗心、漠视或故意破坏工地成品的单位和个人,视不同情况和损失,予以不同程度的处罚。 三、成品保护管理制度 1、建立成品保护工作的组织机构 1)以现场项目经理牵头组织并对成品保护工作负全面责任。 2)项目部绿化、土建和水电安装施工员负责实施。 3)各专业承包商主要领导负责自身施工范围内的作业面上的成品保护。 2、建立成品保护的责任 由项目经理组织划分成品保护责任区,并落实到岗,落实到人。 3、确定成品保护的重点内容和成品保护的实施计划 由项目经理和项目技术负责人会同各专业施工员根据不同的施工阶段,确定成品保护的内容和成品保护的实施计划。 4、分阶段制定成品保护措施方案和实施细则 各专业施工员根据本专业的特点,制定各成品的保护方案和实施细则,并经项目经理审核批准实施。

公路工程施工成品及半成品保护方案

公路工程施工成品及半成品保护方案 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

公路工程施工成品及半成品保护方案 一、工程简介 本标段共有填方万方,挖方万方;涵洞25座,其中圆管涵7座,钢波纹管涵5道,盖板涵6座,拱涵1座,通道6座;大桥5座,中桥1座,共计延米,天桥1座,天桥共计96延米,预制梁689片(包括预制箱梁245片、预制T梁392片、预制空心板52片)及沿线内的附属工程。 二、编制依据 根据本项目施工特点及公司对成品保护工作的具体要求,为确保工程在各阶段的施工实体的完好性,使交竣工验收工作能顺利通过,为对施工成品提供有效的保护,防止产品的损坏,根据项目的需要特制定相应的成品保护方案。 主要依据资料如下: 1、中华人民共和国行业标准《公路路基施工技术规范》(JTG F10—2006)。 2、中华人民共和国行业标准《公路桥涵施工技术规范》(JTJ 041—2011)。 3、中华人民共和国行业标准《公路工程质量检验评定标准》(JTG F80/1—2004)。 4、中原路西延上街辘把坡至巩义S237段快速通道新建工程两阶段施工设计图纸。 三、编制目的 为有效地防止过程产品因保护失控,可能造成的质量问题和质量缺陷,最大限度地避免返工和修补损失,同时也为保证成品及半成品在交付前得到

有效的保护,最大限度的消除和避免原材料、半成品、成品在施工过程中的污染和损坏,以达到减少和降低成本,提高成品、半成品一次合格率、一次成优率的目的,确保交付给业主优良的满意的产品。现结合中原路西延上街辘把坡至巩义S237段快速通道新建工程第一合同段的实际情况,制定成品及半成品保护措施。 四、保护范围 1、原材料:水泥、砂、碎石、外加剂、钢筋、钢板、套筒、焊条、锚具、支座、钢绞线、钢管、波纹管、型钢、钢筋网片、土工格栅、土工布、雷管、炸药等; 2、半成品:贝雷架、模板、混凝土、钢筋笼、钢筋骨架、钢筋网片等; 3、工程设备:吊车、挖掘机、铲运机、装载机、工程运输车、压路机、平地机、洒水车、架桥机、混泥土搅拌设备、卷扬机、电动工具、钻机、发电机、电焊机、钢筋切断机、钢筋冷拉机、钢筋弯曲机、切割机、对焊机、混凝土振动设备、千斤顶、夯实机、照明设施、各种试验检测仪器及测量仪器等; 4、施工过程中的工序成品:施工测量控制点、路基、路面、边坡支护、排水系统、承台、墩身、盖梁、支座垫石、预制梁、各种预制件、脚手架、临水、临电、临建工程等; 5、竣工后交工前的成品:整个工程。 五、成品及半成品保护措施 1、根据本合同段的施工特点,为确保成品保护程序的有效实施,为确保从施工开始直至工程交付责任期满为止的项目施工全过程成品保护阶段,从而避免在由于人为的原因或者由于监管不力造成施工成品受到破坏,项目部工程部根据施工组织设计、设计图纸编制成品保护方案,按照项目工程以

装配式项目成品保护措施方案6

装配式项目成品保护措施方案 成品保护措施有保护、包裹、覆盖、封闭、巡逻看护等,详见表15.1-1。 表15.1-1 成品保护措施分类 (1) 成品包裹:防止成品被损伤或污染。如楼梯扶手易污染变色,油漆前 裹纸保护;门窗用塑料布包扎;电气开关、插座、灯具等设备也要包裹,防止施工过程中被污染。 (2) 采购物资的包装:防止物资在搬运、贮存至交付过程中受影响而导致 质量下降。采购单位在订货时向供应商明确物资包装要求。包装及标志材料不能影响物资质量。对装箱包装的物资,保持物资在箱内相对稳定,有装箱单和相应的技术文件,包装外部必须有明显的产品标识及防护(如防雨、易碎、倾倒、放置方向等)标志。

15.2 成品保护措施 1、浇砼前,楼板预埋线管塞口保护并简易固定,以防踩踏碰撞。 2、浇砼时,墙体钢筋塑料薄膜保护,并且及时用布或棉丝沾水将被污染的钢筋擦净。 3、柱角、楼梯踏步、墙角等棱角部位用保护条保护,保护条由模板脚料制成。 4、门窗工程成品保护 门框安装完成后,在1.2m以下用胶合板将框周围包钉好,防止碰撞;刷油漆前将五金件用纸胶带或塑料布包裹,门窗套与墙面交接处贴纸胶带,以防止油漆对五金件及墙面的污染,油漆涂刷后漆膜未干前要安排人看护,防止触摸。在风天施工时将门窗关闭,以防止门窗玻璃打碎和门窗框松动变形。 5、涂料施工中,为避免污染配电箱盘、踢脚板、接线盒,施工前在上述部位贴报纸。 6、对管井内PVC管等包裹一层塑料薄膜,防止灰尘、杂物进入污染。 7、风管、风口等安装完成后,及时用塑料薄膜包裹保护,防止杂物、灰尘进入。 8、屋面工程成品保护 施工过程中防止杂物将雨水口、雨水管堵塞;防水施工完成后,要及时将防水保护层做好。在施工中运送材料的手推车支腿用庶布或胶皮包扎好,防止将防水层刮破,并安排防水人员随时检查,一但发现有刮破的,要及时进行修补。

成品半成品保护方案

中铁四局合蚌客运专线HBZQ-2 项目部成品、半成品保护方案 文件编号: 编制部门:工程部 编制: 审核: 批准: 中铁四局合蚌客运专线HBZQ-2 项目部 2009 年8 月30 号

成品、半成品保护方案 一、目的 为了有效防止过程产品因保护失控而造成的质量缺陷,避免返工和修补损失,从而最终向业主单位提供符合《规范》和《验标》要求的满意工程,并实现对业主单位的投标承诺,贯彻“百年大计、 质量第一”的方针,严格质量标准,严格质量控制,确保质量目标的实现。 根据公司程序文件的要求,结合我经理部管段内的工程项目特点, 特制定本细则,各施工队应根据管段内工程项目特点遵照执行。二、适用范围 本细则适用于合蚌铁路项目二标段第二分部内的桥梁工程及附属工程施工中的产品和成品的形成直至交付使用。 三、制定依据 3.1公司程序文件中过程控制程序。 3.2铁路工程施工规范及质量检验评定标准。 3.3有关的技术资料。 四、技术措施 4.1 桥梁工程 ①基坑开挖时,开挖土方应堆至距基坑边缘不得小于1.2m,避免坑壁承载过大造成塌方。 ②基坑开挖后,经检验合格后应及时灌注砼,防止基坑暴露时

间过长,影响基坑承载力 ③墩台成型后,及时进行回填,并做好地面排水,避免地面雨水汇集浸泡基础。 ④及时恢复原有道路、道路距墩台需有一定的距离,必要时加 设挡墙或围栏,防止行人、牲畜和机械设备污染、破坏墩台。 ⑤清除墩台范围内的危石,防止落石撞击墩台。 ⑥桥台成型后,应及时施工台后填土和防护工程,涵台背填土不可用大型机械进行,以免对实体造成损伤。 ⑦桥梁范围内,严禁爆破作业,并注意防火。 ⑧雨季施工浆砌片石和砼工程完后,夜间应用彩条布遮盖,以免影响砼质量。 4.2梁、板等各种构件的保护 ①构件在砼浇筑完毕后,要按规定的时间进行养护,达到设计强度的90%以后方可拆模。堆放时应在块件端部用垫块搁支,而不得使用上下倒置。空心预制板完成后,搁置时间不得长于90 天。 ②拆模前要制定拆模方案,不可乱撬乱拆,要按顺序进行拆除 ③构件需进行吊装时,要达到设计强度的90%后方可进行吊装,吊装前要制定措施,避免吊装中损伤构件。 ④所有构件堆放场地应平整,必要时用水泥砂浆抹平。构件应堆放整齐,不可乱堆乱放。 ⑤空心板采用钢丝绳或吊环吊装的施工方法,但不准利用抗震 锚栓孔捆绑吊装,吊装位置在支座中线附近

成品保护措施方案最全

成品保护措施方案一、工程概况本主要工程以提供的施工设计图纸、图说、设计变更以及工程量清单、各乡镇增加工程等所明确的全部工程内容。全部工程内容包括11个乡镇、老厂区扩建、新建厂区 污水处理厂及配套管网工程,分别为氧化沟、二沉池、紫外线消A2O粗格栅及调节池、 细格栅及沉砂池、精品文档,超值下载鼓风机房及配脱水机房、毒渠、超声波明渠计量槽、污泥回流井、电室、管理用房、污水回流井、在线监测房、提升泵、污泥池、、取 样观察池、围墙及栏杆、挡土墙、锚杆挂网喷浆DSP-SH-50-Bx32、箱涵、管涵、桥、污水管网、给边坡、厂内道路(含厂外进厂道路)排水、电、设备、绿化等。道路工程和排水工程,拆除原来路面、结构层,全部更换新管道、重新做道路结构层及路面等。成品保护的原则二、、合理安排工序,确定 保护方案1安装、土建等专业由项目经理领

导,在准备工作阶段,配合绿化、施工员对施工进行统一协调,合理安排工序,加强工种的配合,正确划分施工段,避免因工序不当或工种配合不当造成成品损坏,研究确定成品保护的组织管理方式以及具体的保护 方案,对重要构件保护下发作业指导书。责任到人。派专人负责各专业所属劳务、建立成品保护责任制2, 成品保护工作的监督管理。、各专业施工员会同各分区的成品保护责任人进行定期的 巡回检3. 查,将成品的监护作为项目重要工作进行。 4、加强职工的质量和成品保护教育及成品保护人员岗前教育,树立工人的配合及保护意识,建立各种成品保护临时交接制,做到层层工序有人负责。 5、除在施工现场设标语外,在制成品或设备上贴挂成品保护醒目的警示标志,唤起来往人员的注意。 6、对成品保护不力的单位和个人以及因粗心、漠视或故意破坏工地成品的单位和个人,视不同情况和损失,予以不同程度的处罚。三、成品保护管理制度1、建立成品保护工作的

成品保护施工方案45905

目录 一、工程概况 (2) 二、成品保护措施 (2) 三、安全生产保证措施 (4)

一、工程概况 本项目地面采用钢纤维地坪,地坪施工完成后进行后续专业施工。由于专业施工期间各工序交叉作业较多、安装量较大,为了避免完成地坪遭到破坏,在钢纤维地坪上施工前,必须要由很好的保护措施。成品保护的主要分项由:施工机械保护措施、材料临时堆放保护措施、设备安装保护措施、门窗隔墙安装保护措施等。 二、成品保护措施 1、成品保护意识的加强 从项目管理人员到施工操作工人均要提高成品保护的意识,管理人员在编制施工方案、指挥生产时,要时刻注意成品保护,制定切实可行的保护措施,落实到位;操作工人遵照制定的保护措施,严格执行,不得擅自更改或未执行。现场管理人员落实保护措施完成情况,对保护不到位或未执行保护措施的生产任务坚决要求整改完善,未完善前不得允许施工,定期向建设单位汇报下一阶段施工区域、生产内容及主要保护措施。所有作业人员在钢纤维地坪上作业时,各施工班组负责人必须对所有工人进行成品保护措施交底,交底内容包括作业内容、保护措施的要求,损坏地坪将承担的责任,未经交底的班组、施工人员不得进入钢纤维地坪上施工。进入钢纤维地坪上的施工单位每周二、周五向项目部提交近期施工内容、施工区域及施工人员名单,项目部每周向监理、业主汇报两次钢纤维地坪作业区域及施工内容。 2、施工机械的保护措施 专业施工所需机械包含施工用登高车(曲臂车或剪刀式升降车)、材料设备运输机械。 现场施工用登高车辆采用橡胶轮胎,在进入施工现场前清洗车辆轮胎,保证车轮无脏物、尖锐物。进入施工区域的登高车俩不得随意更换,驶出施工区域再进入前必须重新检查,在地坪上行驶应缓慢行驶。材料设备运输机械主要包含轮式运输车辆、叉车、轮式起重机等,该类机械进场前规划好行驶路线、停放位置,对所有的车辆移动区域满铺土工布或彩条布,起重设备支撑点下铺枕木,不得直接架设在地坪或脚手板上。

成品保护方案39985

唐山市人民医院肿瘤病房楼 新建工程 成 品 保 护 措 施 编制单位:中建二局四公司 编制人:夏晓军 编制日期:2008年10月20日

目录 一、工程概况 (2) 二、成品保护制度 (2) 三、概述 (3) 1.成品保护的日常管理 (3) 2.岗位职责 (3) 四、分项工程成品保护措施 (4) 1.混凝土墙体及砌体成品保护 (4) 2.屋面工程成品保护 (5) 3.防水工程成品保护 (5) 4.地砖地面与楼面工程成品保护 (5) 5.其它楼地面工程成品保护 (6) 6.墙面砖工程成品保护 (7) 7.涂料及油漆工程成品保护 (7) 8.吊顶工程成品保护 (8) 9.门窗工程成品保护 (8) 10.预留预埋件、水电安装成品保护 (9) 11.竣工阶段的成品保护 (9)

一、工程概况 目前肿瘤病房楼工程已进入大面积装饰施工阶段,由于现场专业分包单位多,主要有空调、消防、弱电、净化、电梯、检验、供应等等,而工期较紧,造成立体交叉作业较多,因此必须制定有效的成品保护措施。需进行成品保护的工程主要为:防水工程、地面砖工程、花岗岩及大理石工程、墙面砖工程、墙面涂料工程、油漆工程、门窗工程、吊顶工程、水电安装工程等。 二、成品保护制度 为了切实搞好成品保护,随着工程的进展逐步制定相应的保证制度。 1.分清上道工序和下道工序在成品保护的责任。在上、下两道工序交接时,应同时检查成品情况,已经损坏的成品由上道工序的班组负责,检查后损坏的成品由下道工序的班组负责。 2.交接检查由工长组织,上、下工序的班组长参加。如不组织交接检,出现的成品损坏由工长负责,如有一方的班组长不参加交接检,出现成品损坏由该班组长负责。 3.分清交叉作业中成品保护的责任。一般情况下,成品损坏由损坏者负责。在交叉作业时责任确实难辨时,由平时使用、保管的人或班组负责。 4.建立严格的奖惩制度:污染的成品由责任者负责处理干净,恢复原样或按实际发生的工料费赔偿;损坏的成品由责任者按损坏程度予以赔偿;经查实属蓄意破坏成品者,视情节予以罚款、行政处分,直至提出刑事诉讼。 5.针对具体项目制定详细的成品保护措施,并与各分包单位签订成品保护协议,共同维护遵守。 5.1上道工序与下道工序(主要指土建与水电,不同特殊专业分包单位间的工序交接)要办理交接手续。交接工作在各特殊专业分包之间进行,项目经理部起总协调和监督,项目经理部各责任工程师要把交接情况记录在施工日记中。 5.2特殊专业分包单位在进行本道工序施工时,如需要碰动其它专业的成品时,特殊专业分包单位必须以书面形式上报项目经理部,经批准后,作好成品保

成品保护方案及措施模板

成品保护方案及措 施模板

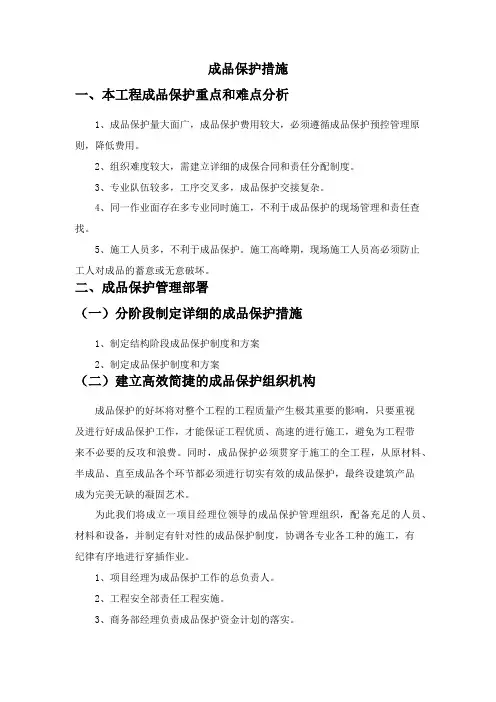

352 第十章成品保护方案及措施第一节成品保护的内容和目标 1. 成品保护的内容成品保护工作,是在施工过程中要对已完工分项进行保护,否则一旦造成损坏,将会增加修复工作,造成工、料浪费、工期拖延及经济损失。因此成品保护是施工管理重要组织部分,是保证施工生产顺利进行的主要环节。序号施工阶段分项工程 1 主体阶段钢结构工程、土建工程(钢筋工程、模板工程、混凝土工程、砌体工程等)。 2 工程设备高低压配电柜、空调机组、电梯、发电机组、通风机、水泵、阀门、卫生洁具、机电面层装臵(开关、灯具、烟感、喷洒、摄像机)、强电弱电配套设施、风机盘管、智能照明设备、中水设备、厨房设备、综合布线及设备、各种机电箱柜等。 3 装饰阶段工序产品墙面、顶棚、楼地面装饰、地毯、石材、门窗及玻璃幕墙,楼梯饰面及扶手,卫生淋浴间及防水工程等。 4 安装过程中工序产品消防箱、配电箱、插座、开关、空调风口、卫生洁具、厨房器具、灯具、阀门、水箱、设备配件等。 2.成品保护的目标保证各工序产品不受到污染、损坏,避免不必要的返工返修。第二节成品保护责任及组织机构 1. 成品保护组织机构本工程施工工期紧,分包队伍多,交叉流水作业,成品量大且物资设备种类繁多,成品保护关系到整个工程的质量和进度,必须高度重视成品和设备的保护工作,严格执行成品和设备的保护措施。必须依照“谁施工谁保护”的原则落实成品保护工作。总承包合同管理范围内的成品保护由总承包商负责实施,专

业承包商管理范围内的成品保护由该专业承包商负责实施,总包单位负责监督、管理、协调。总承包方负责建立以项目经理为首,各分包项目负责人参与,总包各职能部门联动的成品保护责任机构—“成品保护领导小组”,协调各单位一致动作,有秩序,有纪律的进行穿插作业,保证用于施工的原材料、制成品、半成品以及已完成的分部分项工程产品得到保护,保证所有安装的设备不被损坏、划伤,确保工程质量。成品保护领导小组管理流程图如下: 353 项目经理制定成品保护措施对相关的人员进行指导和培训根据工作内容配合成品保护工作成品保护巡视员成品保护巡查工作;检查成品保护措施落实情况并记录在施工安全技术交底同时进行成品保护方案、措施的交底,并在施工过程中随时检查执行情况专业工程师(工长)组织落实成品保护措施(成品保护小组设在工程部 ) 质量管理部领导总包、各分包的成品保护工作技术管理部项目其它部门施工操作工人对自己完成的产品进行成品保护,同时不破坏她人的成品。该机构将从成品保护的事前策划(如保护方案的编制、评审与批准)、事中控制(如工作面的统筹安排、交接检查的落实和互相避让与协调及相关的实施记录)、事后检查(含纠偏和经济补偿确认)等成品保护的全过程进行科学管理。 2. 相关岗位职责序号部门职责内容 1 总包职责依据与业主所签订的合同,对整个工程的保护方案进行整体策划,对各分包的成品保护措施进行审查,并报送给合同中明确的

成品保护方案及措施

长青大厦酒店成品保护措施 一.成品保护措施 1对所有进场施工人员的成品保护培训、教育,在主观上建立成品保护意识。指定专人专职负责成品保护工作,建立确实有效的奖罚制度。 2各专业工种分别做好本专业施工的专业性保护措施,完成的成品或半成品应与有关单位办理书面交接手续。 3项目部应严格规范使用现场的水、电,避免漏水漏电造成成品破坏。 4项目部必须建立运输通道、建立材料堆场和仓库,杜绝材料现场运输和堆放对成品造成的破坏。 5如果施工过程中发现其他专业没有进行成品保护或者成品保护受到破坏时,应及时协调,并通知工程管理人员、监理、发包人及相关单位。 6严禁在成品、半成品上乱涂乱画,如有必要应在不影响成品完成界面的情况下有组织的标记。 7建立垃圾运输通道,有条件的话对垃圾通道进行封闭,禁止乱丢垃圾及高空抛物。 8根据现场情况,应搭建临时卫生间,或在阳台、露台部位放置小便桶等临时卫生设施。坚决禁止现场随地大小便。

二.精装修施工对前道施工成品的保护措施 1土建成品保护 (1)隔墙、楼板开洞开槽:项目部施工中如须在土建墙体、楼板、结构梁及柱等开洞、开凿、打孔,应事先同监理和发包人工程管理人员及相关单位、设计单位进行联系,并取得书面认可后方可施工。未经许可严禁在土建结构上随意开洞、开槽、擅自切割结构钢筋等。取得书面认可后在土建结构上或其它材质的墙体开洞、开槽应按图纸要求,先放线后再进行施工,施工中应采用必要的专用工具。 (2)找平层: a水泥砂浆找平层完成后,24 小时内不得在上面走动或踩踏。 b在已经完成的地面找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层。 c严禁在已完成地面上拌合砂浆,如须拌合,则须在钢板上拌合。 d施工时应保护好地漏、出水口等部位,必须加临时封堵,以免灌入砂浆及杂物等造成堵塞。 (3)防水层: a施工人员要保护好已经作好的保温层、找平层等成品。 b 非防水施工人员禁止进入防水施工房间,如出现跑水等特殊情况需进入房间维修时,要及时通知主管工长,得到同意

装修工程成品半成品保护措施

第一章成品、半成品保护措施 一、成品保护组织机构 由项目经理全面负责,由项目副经理、项目工程师、专职质检员、各工长具体落实。 二、成品保护奖罚制度 (1)在整个施工的全过程,始终贯彻保护成品的工作。对于各操作班组和操作人员的操作面的成品保护原则上是谁施工谁负责看管,自身的工作完成后,交到下道工序时,不但要互相检查质量,而且要检查成品保护,如发现有损坏产品的,根据损坏价值,包括材料费、人工费、运输费再加上两倍的价值进行罚款。(2)如果在施工过程中发现有故意损坏建筑产品的,依据损坏程度,核实修复费用乘以十倍的价值罚款,并追究法律责任。对破坏的建筑产品及时进行修复安装。 (3)特别是在工程后期的施工过程中,在施工现场设专门人员进行成品保护监督、检查工作,如果有成品破坏又找不到责任者时,对成品保护员进行必要的教育工作,还要根据破坏程度给予一定的经济罚款。 (4)在整个施工过程中,对成品保护有功者给予一定的奖励,奖金数额由成品保护领导小组研究决定,由工程项目组的会计单列帐目,对于工程中的罚款专项保管,将罚金奖给那些为工程成品保护作出贡献的人员。 三、半成品、成品运输搬运过程中的成品保护 (1)对于建筑材料,如半成品、成品在运输过程中注意加强包装、管理,如在运输玻璃、铝合金门窗、卫生器具、电气、灯具等材料供应组应按进货日期材料品种规格分门别类的包装,并附加出厂合格证和必要的复试报告。特别是易破损的材料要特殊包装运工地。现场材料组当接到发来的货物时,应开箱检查、检查数量、规格及损坏程度,如发现及时作好统计,并报公司的主管领导,及时解决处理。 (2)无论是材料组采购的和现场采购的成品和半成品进入施工现场后,都应及时分门别类记帐,及时运到施工作业地点或存放仓库。 四、安装成品保护措施 (1)各专业交叉施工时,相互配合,相互保护,不得路踩己安装好的产品,特别是已保温完的管道和风管。 (2)所有精密仪器、仪表元件、灯具、面板等产品进行封闭围护,以防丢失和损坏。 (3)设备安装完毕后,采取防水、防尘等对设备进行密封保护。 (4)加强职工产品保护的意识教育,对于违反者将予以重罚,直至责令当事人

成品保护方案

南京A6块C01-C03公共部位装饰施工工程 成 品 保 护 施 工 方 案 上海胜迁建筑装潢工程有限公司 二零一三年十一月

目录 一、电梯召唤开关的保护 二、电梯轿厢的保护 三、电梯门套、门扇的保护 四、进户门框的保护 五、进户门套、门扇的保护 六、户内门(门套、门扇)的保护 七、地面砖、地面石、门槛石、窗台大理石 八、不锈钢制品 九、地漏的保护 十、开关面板插座的保护 十一、墙面砖、墙面石、墙涂 十二、五金件的保护 电梯召唤开关 一、保护方式:用加厚保护膜满贴。 二、实施时间:安装完成、验收合格后即时进行或由装修施工单位在施工使用 前进行。 三、具体要求:安装时注意保留原透明保护膜,以免表面划伤。安装完成、专 业验收机构验收合格后,安装单位向装饰总包单位移交,由装饰总包单位用加厚保护膜满贴,进一步强化保护效果。 四、保洁注意事项:不得使用腐质溶液,避免伤拉丝不锈钢表面及塑料配件,

用干净棉布湿水擦拭即可。 电梯轿厢 一、保护方式:除灯具、开关部位外,用木工板从底部至顶部满封。 二、实施时间:安装调试完成、验收合格后即时进行或由装修施工单位在施工 使用前进行。 三、具体要求:电梯轿厢安装调试完成、经专业验收机构验收合格后,在监理 单位的主持下,移交给装饰总包单位。由装饰总包单位使用原专业保护膜满贴,在此基础上用木工板满封,进一步强化保护效果。 四、保洁注意事项:保洁时禁用腐质性溶液,避免伤不锈钢表面及塑料配件, 用干净棉布湿水擦拭即可。 电梯门套、门扇 一、保护方式:木工板全包门套阳角,门扇保留或全面贴上保护膜。 二、实施时间:安装完成、验收合格后即时进行或由装修施工单位在施工使用 前进行。 三、具体要求:验收合格清除石材拼缝及拼角部位的垃圾杂物,用干净棉布清 除石材表面灰尘。用适宜尺寸的成品瓦愣纸板折成门套形状,用胶带固定在外侧瓷砖上。应在转角部位用稍硬板条加强保护,防止材料进出电梯时损坏石材。 四、保洁注意事项:避免使用有颜色和酸、碱性的清洁剂石材,因为有色液体 会被石材表面毛细孔吸收引起颜色污染。 进户门框 一、保护方式:用细木工板根据门框形状封钉。 二、实施时间:安装完成、验收合格后即时进行。 三、具体要求:门框安装中避免损坏保护膜,确保保护膜完整、无裸露。门框 四周补粉及填缝时,不能用铁脚板清理粘在门框上的砂浆,应在砂浆未干时用手清除即可。门框四周补粉及填缝施工结束后,即时用木工板对门框封钉保护。 四、保洁注意事项:严禁使用油漆稀释剂、脱漆松香水、二甲苯等溶液擦拭油 漆表面。不得用金属工具铲擦门框表面,防止表面产生划痕,用干布擦拭灰尘即可。 进户门套、门扇 一、保护方式:透明塑料薄膜贴覆。 二、实施时间:安装完成、验收合格后即时进行 三、具体要求:宜在装饰后期安装,安装过程中避免损伤保护膜,确保保护膜完 整、无裸露(如此前保护膜已去除,应重新全面贴上),其中门扇保护膜宜加厚。 四、保护注意事项:严禁使用油漆稀释剂、脱漆松香水、二甲苯等溶液擦拭油漆 表面。不得用金属工具铲擦门扇表面,防止表面产生划痕,用干布擦拭灰尘即可。 户内门(门套、门扇)

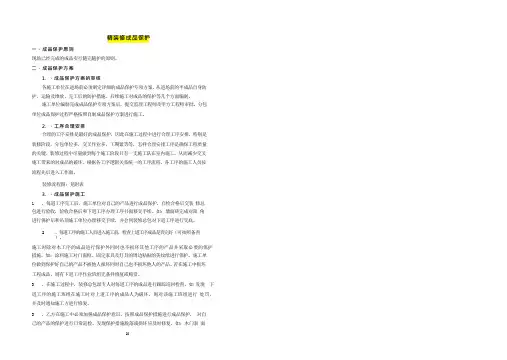

精装修成品保护方案及措施

精装修成品保护措施 1.精装修成品保护措施 1.1对所有进场施工人员的成品保护培训、教育,在主观上建立成品保护意识。指定专人专职负责成品保护工作,建立确实有效的奖罚制度。 1.2各专业工种分别做好本专业施工的专业性保护措施,完成的成品或半成品应与有关单位办理书面交接手续。 1.3项目部应严格规范使用现场的水、电,避免漏水漏电造成成品破坏。 1.4项目部必须建立运输通道、建立材料堆场和仓库,杜绝材料现场运输和堆放对成品造成的破坏。 1.5如果施工过程中发现其他专业没有进行成品保护或者成品保护受到破坏时,应及时协调,并通知工程管理人员、监理、发包人及相关单位。 1.6严禁在成品、半成品上乱涂乱画,如有必要应在不影响成品完成界面的情况下有组织的标记。 1.7建立垃圾运输通道,有条件的话对垃圾通道进行封闭,禁止乱丢垃圾及高空抛物。 1.8根据现场情况,应搭建临时卫生间,或在阳台、露台部位放置小便桶等临时卫生设施。坚决禁止现场随地大小便。

2.精装修施工对前道施工成品的保护措施 2.1土建成品保护 2.1.1项目部施工中如须在土建墙体、楼板、结构梁及柱等开洞、开凿,应事先同监理和发包人工程管理人员及相关单位、设计单位进行联系,并取得书面认可后方可施工。未经许可严禁在土建结构上随意开洞、开槽、擅自切割结构钢筋等。取得书面认可后在土建结构上或其它材质的墙体开洞、开槽应按图纸要求,先划线后再进行施工,施工中应采用必要的专用工具。 2.1.2水泥砂浆找平层完成后,24 小时内不得在上面走动或踩踏。在已经完成的地面找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层。严禁在已完成地面上拌合砂浆。 2.1.3现场设置施工设备时,应用脚手板垫离,防止油污污染墙地面。如有污染应及时清理。在进行电、气焊、切割等施工作业时,应采用隔离措施,防止损坏已做好的墙地面。 2.1.4在现场建立临时库房或堆放材料时,应采用隔离措施,并特别保护土建完成的墙、柱、楼梯踏步等阳角部位。 2.3对水、电、暖等其他配套产品保护 2.3.1项目部施工时,如遇到水、电、暖等其他专业施工已经完成部位影响装修施工时,应书面通知监理、发包人工程管理人员及相关单位,得到书面认可后方可实施。

成品、半成品保护措施及方案

保护项目土方工程 一、基础(槽)开挖: (1)、对定位桩、水准点等应注意保护好,挖运土时不得碰撞。并应定期复测,检验其可靠性。 (2)、基坑(槽)、管沟的直立边坡,在开挖后应有措施,避免塌陷。 (3)、如基坑(槽)或管沟开挖后未能及时修筑基础或安装管道,基底土应视土质条件预留 100MM~200MM厚度,待施工之前再予以挖除。(4)、挖土需要的支护结构,在基础施工的全过程要做好保护,不得随意损坏或拆除。 二、土方回填: (1)、施工时,应注意保护有关的轴线与标高,防止碰撞下沉。 (2)、基础或管沟的砼、砂浆应达到一定的强度,不致受损坏时方可进行回填作业。 (3)、已完工程的填土应将表面压实,路基应有一定的坡度。 (4)、基坑回填应分层对称,防止造成一侧压力,不平衡,破坏基础或构筑物。 保护项目模板工程 一、木模板工程: (1)、模板安装时,不得随意开孔,穿墙螺栓应在钢筋加劲的钢环中穿过或在板缝中加木条安穿墙螺栓。预留钢筋可一端弯成 900与墙钢筋焊接或扎牢,另一端用铁线扎牢,从板缝中拉紧紧贴模板内面,拆模后再拉出。

(2)、模板竖安装时,加劲肋的面下安装。 (3)、拆时不得用大硬砸或用撬棍硬撬,以免损坏模板边框。 (4)、操作与运输过程中,不得抛掷模板。 (5)、模板拆除后,进行清理,刷脱模剂,分类堆放。 (6)、在模板面进行钢筋等焊接工作时,用石棉板或钢板隔离;泵运砼的布料架脚与输送砼管支架脚下应加垫板等有效措施。 (7)、拆下模板如发现脱焊、变形等时,应及时修理。拆下的零配件应使箱或袋收集。 二、组合钢大模板施工: 钢大模板拆下后,要立即进行清洁、保养、净附着在大模板上的砂桨,保养支撑架螺栓,穿墙螺栓等。同时,对砼进行淋水保养。 三、矩形筒模与平台的安装与拆除: (1)、每次捣砼后,及时对筒身模板及零配件的积水清扫干净,加油保养转角蓝脱模器螺杆。 (2)、工作平台表面应平整,使筒模收张如,平台的调平螺杆 保护项目钢筋工程 一、钢筋制作: (1)、各类成型钢筋半成品,应按规格、型号、品种堆放整齐,挂好标志,用垫木垫放,防止压弯变形。 (2)、转运时钢筋半成品应小心轻卸,不应随意抛掷,避免变形。 二、钢筋绑扎与安装: (1)、各类钢筋成型钢筋半成品,应按规格、型号、品种堆放整齐,挂好
