当前位置:文档之家› 二次结构及装饰装修工程质量控制要点

二次结构及装饰装修工程质量控制要点

二次结构及装饰装修工程质量控制要点

二次结构及装饰装修工程质量控制要点

砌筑工程质量控制基本要求

1、砌筑前,检查拉结筋设置(拉结筋2Φ6,沿墙面高度方向的间距为500mm~600mm,并符合整砖模数),拉结筋植筋深度为12d,伸出柱面长度为不小于600并通过拉拔实验合格后方可施工。

2、填充墙砌筑时应错缝搭砌,加气砌块搭砌长度不应小于砌块长度的1/3;竖向通缝不应大于2皮。加气砌块上下皮错缝间距离小于150mm时,应在水平灰缝设置2Φ6的拉结钢筋,拉结钢筋长度大于50cm,要求拉结筋两头180度弯钩。

3、填充墙砌体的灰缝厚度和宽度应正确,加气砌块砌体的水平灰缝厚度及竖向灰缝宽度分别为15mm 和20mm,水平灰缝顺直度按10米拉线不得超过10mm。

砂浆的饱满度不得小于80%。

4、砌筑工程中,应经常检查墙体的垂直平整度,并应在砂浆初凝前进行修正。

5、与圈、过梁连接的钢筋混凝土墙柱,应植筋植入深度为不小于12d,伸出墙柱外不小于600,后与圈、过梁钢筋搭接,搭接长度不小于35d。

隔墙长大于5米时墙顶与梁有拉结,或设置构造柱使墙长不超过5米;墙长超过层高2倍时,设置构造柱;墙高超过4米时,墙体半高或门窗顶设置与柱连接且沿墙全长贯通的钢筋混凝土水平系梁。

6、圈梁、构造柱混凝土浇筑时要进行振捣密实。

7、马牙槎设置要按照先退后进的原则,马牙槎留置长度为6cm,突出马牙槎之间净距离为200mm。、

8、构造柱留置必须按照设计及规范要求。

9、砂浆配合比按设计要求配置,混合砂浆用白灰膏配置,严谨使用砂浆王。

加气混凝土砌体一般尺寸允许偏差表13-51

内墙抹灰工程质量控制基本要求

1、基层处理好,清理干净,并浇水湿透;

2、灰饼做完后要进行检查垂直平整度合格后方可进行下道工序。3、脚手架孔和其他预留洞口边及不用的洞,在抹灰前填实抹平;

4、凹陷处应分层抹灰赶平;

5、不同基层材料交接处,须挂玻纤布,与各基层至少搭接150mm; 6、配制砂浆一定要控制原材料的质量及砂浆的稠度。

一般抹灰的允许偏差和检验方法

外墙无机保温砂浆施工质量控制要点

一工程概括

适用于无机保温砂浆(玻化微珠)外墙外保温做法。

二工程材料

工程材料必须符合设计及相关规范要求。

三施工准备

1.1.施工器具准备

1.1.1 机械准备

错误!在进行保温施工前,按工程量大小,进场工人的数量,安装好容积约300L砂浆搅拌机,接通水电,调试正常。

错误!保温施工采用双排脚手架,由甲方提供。

1.1.2 常用工具准备

错误!铁抹子:保温浆料施工易使用面积较大的抹子。

\o\ac(○,2) 阳角抹子和阴角抹子:保温浆料施工宜用塑料材质,抗裂砂浆宜用钢材质。

错误!托灰板。

错误!杠尺:铝合金杠尺,长度2-2.5米和1.5米两种。

○5靠尺:木靠尺3-5㎝宽,2m长单面八字靠尺。

错误!猪鬃刷:2寸。

错误!平头铁锹。

○8搅拌桶:容积为20L左右的敞口搅拌桶。

错误!手推车。

错误!木方尺:单边长不小于15㎝。

错误!常用检测工具:经纬放线工具,2m托线板、杠尺、方尺、探针、钢尺。

1.2 技术准备

1.2.1、进场前组织相关技术人员进行图纸会审,编制详细的施工方案及工程交底,对工人进行分组、分工,使每个施工人员清楚自己的工作是什么?如何做?有问题找谁解决。

1.2.2、做好工程技术人员的培训,熟悉《外墙外保温施工技术规程》。

1.2.3、对劳务人员进行业务培训,特殊工种须持证上岗。

1.2.4、材料配制:保温施工前应指定专人负责材料配制,熟悉配制方法。

1.3作业条件

1.3.1主体验收合格,外墙基层墙体外表面平整及垂直度及外门窗口安装均应满足有关施工验收规范的要求。窗框与墙体之间的缝隙由土建单位应分层填塞,并作好门窗表面保护。

1.3.2墙面上的雨水管卡、预埋铁件、设备穿墙管道等提前安装完毕,并预留出外保温的厚度。

1.3.3施工用外脚手架搭设牢固,安全检验合格。脚手架横竖杆距离墙面、墙角适度,脚手架铺设与外墙分格相适应。

1.3.4 保温施工前土建单位应对墙柱连接处缝隙应用钢丝网加固。

1.3.5 土建单位在保温施工前应清理主体施工时墙面遗留的钢筋头、废模板,填堵施工孔洞。

1.3.6 在保温施工前,土建单位将窗台四周的水泥砂浆找平层施工完毕,但需要预留处抗裂砂浆层的厚度(4mm),按照要求在水泥砂浆与窗框交接处用Ф6.5的钢筋勾出凹槽,待保温施工结束后,留于门窗安装工打防水胶。

1.3.7 施工环境:冬季室外气温不应低于5度,风力不应大于5级。保温胶料层、抗裂砂浆层不得在雨天施工。雨天施工时应做好防雨措施。刚做好的保温层24小时内遇到雨天采取有效措施防止雨水冲刷墙面。

四施工程序

JA膨胀玻化微珠保温砂浆外墙保温施工系统施工程序:见下图

主体结构施工质量控制

房建主体结构质量控制 一、钢筋质量控制 (一)质量控制标准 按照《混凝土结构工程施工质量验收规范》(GB50204-2015)得要求及16G101图集,本工程混凝土现浇结构质量要求如下。 (1)原材 1、进场检查与复验 钢筋进场时,应按国家现行相关标准得规定首先检查产品合格证、出厂检验报告,然后抽取试件作力学性能与重量偏差进场复验,检验结果必须符合有关标准得规定。 产品合格证、出厂检验报告就是对产品质量得证明资料。进场复验报告就是进场抽样检验得结果,并作为材料能否在工程中应用得判断依据。 对于每批钢筋得检验数量,应按相关产品标准执行。国准GB1499、1—2008与GB1499、2—2007中规定每批抽取5个试件,先进行重量偏差检验,再取其中2个试件进行力学性能检验。 2、抗震钢筋 对有抗震设防要求得结构纵向受力钢筋强度与最大力下总伸长率得实测值应符合下列规定: (1)钢筋得抗拉强度实测值与屈服强度实测值得比值不应小于1、25; (2)钢筋得屈服强度实测值与强度标准值得比值不应大于1、30; (3)钢筋得最大力下总伸长率不应小于9%。 3、钢筋应平直、无损伤、表面不得有裂纹、油污、颗粒状或片状老锈。 (2)钢筋加工 1、受力钢筋得弯钩与弯折应符合下列规定: (1)HPB300 级钢筋末端应作180°弯钩,其弯弧内直径不应小于钢筋直径得 2、5倍,弯钩得弯后平直部分长度不应小于钢筋直径得3倍; (2)当设计要求钢筋末端需作135°弯钩时,HRB335 级、HRB400 级钢筋得弯弧内直径不应小于钢筋直径得4倍,弯钩得弯后平直部分长度应符合设计要求;

(3)钢筋作不大于90°得弯折时,弯折处得弯弧内直径不应小于钢筋直径得5倍。 2、除焊接封闭环式箍筋外,箍筋得末端应作弯钩,弯钩形式应符合设计要求;当设计无具体要求时应符合下列规定: (1)箍筋弯钩得弯弧内直径除应满足上述第1条得规定外,尚应不小于受力钢筋直径; (2)箍筋弯钩得弯折角度:对一般结构不应小于90°;对有抗震等要求得结构应为135°; (3)箍筋弯后平直部分长度:对一般结构不宜小于箍筋直径得5倍,对有抗震等要求得结构不应小于箍筋直径得10倍。 3、盘卷钢筋与直条钢筋调直后得断后伸长率、重量负偏差应符合下表规定。盘卷钢筋与直条钢筋调直后得断后伸长率、重量负偏差要求 4、钢筋宜采用无延伸功能得机械设备进行调直,也可采用冷拉方法调直。当采用冷拉方法调直时, HPB300光圆钢筋得冷拉率不宜大于4% ;HRB33 5、HRB400带肋钢筋得冷拉率不宜大于1%。 5、钢筋加工得形状、尺寸应符合设计要求,其偏差应符合下表规定。钢筋 加工得允许偏差 (3)钢筋连接 1、钢筋得接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点得距离不应小于钢筋直径得10倍。

装饰工程质量控制要点

中国水电建设集团房地产 0有限公司 装饰工程质量控制要点 一、抹灰工程 控制点 1、空鼓、开裂与烂根 2、抹灰面不平,阴阳角不垂直、不方正 3、踢脚板与水泥墙裙等上口出墙厚度不一致、毛刺 4、接槎不平,颜色不一致 预防措施 1、总层应清理干净,抹灰前要浇透水,注意砂浆配合比,使底层砂浆与楼板粘结牢固;抹灰时应分层分遍压实,施工完后及时浇水养护。 2、抹灰前要认真用托线板、靠尺对抹灰墙面尺寸预测摸底,安排好阴阳角不同两个面得灰层厚度与方正,认真做好灰饼、冲筋;阴阳角处用方尺套方,做到墙面垂直、平顺、阴阳角方正。 3、踢脚板、墙裙施工操作要加细,认真吊垂直、拉通线找直找方,抹完灰后用反尺将上口刮平、压实、赶光。 4、要采用同品种、同标号得水泥,严禁混用,防止颜色不均;接槎应避免在块中,应甩在分格条处。 二、门窗工程 控制点 1、门窗洞口预留尺寸不准 2、合页不平、螺丝松动、合页槽深浅不一 3、上下层门窗不顺直,左右门窗安装标高不一致 预防措施 1、砌筑时上下左右拉线找规矩,一般门窗框上皮应低于门窗过梁10^15mm,窗框下皮应比窗台上皮高5mmo

2、合页位置应距门窗上下端宜取立梃高度得1/10;安装合页时,必须按画好得合页位置线开凿合页槽,槽深应比合页厚度大r2mm;根据合页规格选用合适得木螺丝,木螺丝可用锤打入1/3深后再行拧入。 3、安装人员必须按照工艺要点施工,安装前先弹线找规矩,做好准备工作后,先安样板,合格后再全面安装。 三、幕墙工程 控制点 K玻璃出现严重“影像畸变” 2、装饰压条不垂直、不水平 3、铝合金构件表面污染严重 4、玻瑪幕漏水 预防措施 1、玻璃进场时要进行开箱抽查,安装前发现有翘曲现象应剔出不用;安装过程中格到工序严格操作,密封条镶嵌平整,打胶后将表面擦拭干净。 2、安装装饰压条时应吊线与拉水平线进行控制,安完后应横平、竖直。 3、运输安装过程中不能过早撕掉表而保护膜,打胶时尽量不要污染而层,打胶后及时将表面擦拭干净 4、玻璃四周得密封条规格要匹配,尺寸不得过大或过小,镶嵌要平整严密,接口处一定要充填密实,达到不漏水为准。 四、轻钢龙骨石膏板吊顶工程 控制点 K基层清理 2、吊筋安装与机电管道等相接触点 3、龙骨起拱 4、施工顺序 5、板缝处理 预防措施 1、吊顶内基层应将模板、松散混凝土等杂物清理干净; 2、吊顶內得吊筋不能与机电、通风管道与固定件相接触或.连接;

二次结构施工质量控制要点

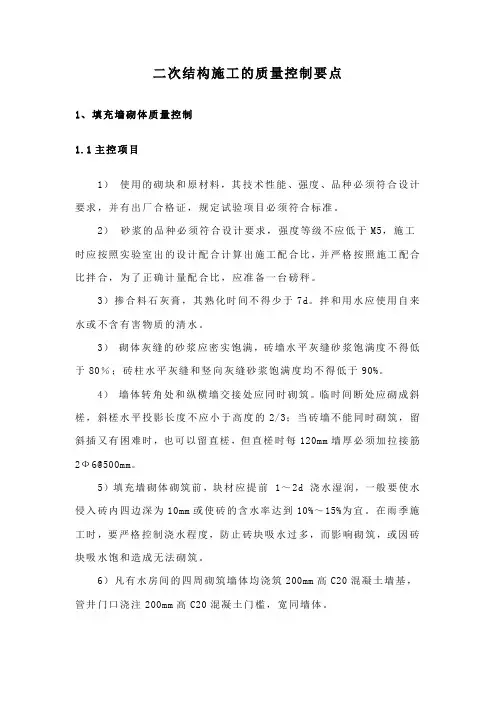

二次结构施工质量控制要点 编制依据: ★永威观澜庭项目施工图(建筑总说明、结构总说明、其他) ★砌体结构工程施工图质量验收规范 GB 50203-2011 ★砌体填充墙结构构造 06SG614-1 ★河南省住宅工程质量通病防治技术措施 1、填充墙砌体质量控制 1.1主控项目 1)使用的砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。 2)砂浆的品种必须符合设计要求,强度等级不应低于M5,施工时应按照实验室出的设计配合计算出施工配合比,并严格按照施工配合比拌合,为了正确计量配合比,应准备一台磅秤。 3)填充墙体材料的选用见下表: 4)掺合料石灰膏,其熟化时间不得少于7d。拌和用水应使用自来水或不含有害物质的清水。

5)砌体灰缝的砂浆应密实饱满,砖墙水平灰缝砂浆饱满度不得低于80%;砖柱水平灰缝和竖向灰缝砂浆饱满度均不得低于90%。 6)墙体转角处和纵横墙交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3;当砖墙不能同时砌筑,留斜插又有困难时,也可以留直槎,但直槎时每120mm墙厚必须加拉接筋2Ф6@700mm。 7)填充墙砌体砌筑前,块材应提前1~2d 浇水湿润,一般要使水侵入砖内四边深为10mm或使砖的含水率达到10%~15%为宜。在雨季施工时,要严格控制浇水程度,防止砖块吸水过多,而影响砌筑,或因砖块吸水饱和造成无法砌筑。 8)凡有水房间的四周砌筑墙体均浇筑300mm高C20混凝土墙基, 管井门口浇注300mm高C20混凝土门槛,宽同墙体。 9)女儿墙根部设置≥250mm高钢筋混凝土防渗反梁,女儿墙顶设≥60mm高混凝土压顶。女儿墙应沿纵向每隔3m设置钢筋混凝土构造柱。

钢结构工程施工质量控制要点

钢结构工程施工质量控制要点 随着现代经济的不断发展,钢结构工程以其施工速度快、周期短、强度高、便于预制、安装、适用高层大跨度等的优越性已在工程领域广泛应用。而过去,我国大量采用钢筋混凝土结构和预应力混凝土结构,现场工程技术人员比较缺乏钢结构工程的施工经验,施工质量的好坏直接影响工程结构的安全。因而,钢结构工程的质量问题也越来越引起人们的重视,因此加强钢结构工程施工质量控制,具有很重要的现实意义和必要性。 1、施工准备 施工准备是建设施工创造必须条件,认真、细致、深入地做好施工准备工作,对充分发挥人的积极因素,合理组织人力、物力,加快工程进度,提供施工质量,节约投资和材料,对顺利完成钢结构建设任务起着重要的作用。 1.1认真做好施工图纸的会审和交底工作 图纸是工程施工的依据,工程项目技术负责人应组织有关技术人员对图纸进行分工审阅和消化,其目的一是使施工单位和各参建单位熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,

并制定解决方案;二是为了解决图纸中存在的问题,减少图纸的差错,将图纸中的质量隐患消灭在萌芽之中。同时做好技术交底,做好施工和设计的结合、做好钢结构吊装与土建施工、钢结构和混凝土构预制的结合。 1.2认真编制钢结构工程施工组织设计 施工组织设计是施工单位编制的指导工程施工全过程各项活动的重要综合性技术文件,是一个科学的管理方法。施工单位在编制施工组织和施工方案时,须从人、机、料、法、环五个方面制定切实可行的具体实施细则,落实计划,落实组织人员,落实自检、互检和专检,把容易出现的质量问题全部纳入受控状态,确保方案技术措施得力、可行。在编制和贯彻施工组织设计过程中应做到广泛深入的研究,向施工人员交底,做到人人把关。钢结构工程要针对制作阶段和安装阶段分别编制制作工艺和安装施工组织设计。其中制作工艺内容应包括制作阶段各工序、各分项的质量标准、技术要求,以及为保证产品质量而制订的各项具体措施。钢结构安装工程施工组织设计内容有质量保证体系和技术管理体系的建立、质量、进度控制的措施和方法、施工工期的安排等。 2、重视钢结构基础工程的质量控制 钢结构基础工程的质量控制一般指钢结构基础预埋螺栓的质量控制,预埋螺栓是整个工程施工的第一步,也是非常关键的一步,是整个工程的基础。施工基础预埋螺栓时首先熟悉图纸,了解图纸的意图,应制作安装模板。预埋螺栓用两安装模板及钢筋定位在柱子的主筋和模板上,保证预埋螺栓不受土建浇注混凝土施工而移位。这样每组螺栓之间的间距、高低可控制在允许的误差范围内;同时,保护好螺栓丝扣,在混凝土浇筑时不被损坏。土建工程完工后,用经纬仪和水准仪对地脚螺栓的标高、轴线进行复查,并做好记录。并交下一道工序验收。

地基与基础分部工程质量控制要点

一、地基基础工程质量检查要点 (一)目的 确保地基、基础、支护工程质量得到有效控制。 (二)范围 适用于云南俊发房地产有限责任公司开发的建筑工程地基和基础分部工程。 (三)职责 地基基础分部工程验收由监理公司组织,项目工程部参与。 (四)内容 1、检查依据 1.1 工程测量规范GB50026-2007 1.2 建筑地基处理技术规范JGJ79-2002 1.3 建筑基坑支护技术规程JGJ120-99 1.4 锚杆喷射混凝土支护技术规范GB50086-2001 1.5 建筑边坡工程技术规范GB50330-2002 1.6 建筑桩基技术规范JGJ94-2008 1.7 高层建筑箱形与筏形基础技术规范JGJ6-99 1.8 湿险性黄土地区建筑规范GB50025-2004 1.9 湿陷性黄土地区建筑基坑工程安全技术规程JGJ167-2009 1.10 膨胀土地区建筑技术规范GJ112-87 1.11 既有建筑地基基础加固技术规范JGJ123-2000 1.12 地下工程防水技术规范CB50108-2008 1.13 人民防空工程施工及验收规范GB50134-2004 1.14 地区标准、规定和条例 1.15 施工图纸、资料 2、检查内容 2.1现场质保体系检查 (1)地基处理、桩基施工等单位的专用资质情况。 (2)水泥浆液流量计的计量标定情况。

(3)见证取样制度执行情况。 (4)各种建筑材料的存放条件。 (5)护坡、桩基施工单位的资质条件和各专业技术人员上岗证。 (6)测量仪器、计量器具及沉桩机械的定期鉴定情况。 (7)标准试块的养护条件。 (8)周边建筑物、构筑物及地下管线的防护措施。 2.2设计文件、施工方案检查 (1)详细查看设计图纸说明、图纸会审资料和施工组织设计,明确地基加固范围、加固方法、支护方案、检验要求及施工顺序和要求等。 (2)明确采用桩基类型、数量、单桩设计容许承载力、设计桩长、桩径、桩混凝土强度等级、桩顶标高、接桩形式、停锤控制标准、试桩要求、桩位偏差要求、桩的检测要求等。 2.3 质保资料检查 (1)各种材料的出厂合格证、准用证和进场检验报告;钢筋、水泥、砂石等原材料质量证明书、复试报告及准用证;预制桩出厂合格证;商品混凝土质量保证书和准用证。 (2)混凝土、水泥土试块的强度测试报告。 (3)单桩或复合地基载荷试验报告及其他地基质量检验报告。桩基轴线及样桩放线定位及复核测量记录。 (4)打(压)桩施工记录、灌注桩成桩施工记录。 (5)桩基隐蔽验收记录(包括预制桩接桩、灌注桩成孔、清孔、钢筋笼制作、吊放、混凝土灌注等)。 (6)灌注桩混凝土试块报告及评定结果。 (7)单桩静载和动力测试报告。 (8)桩位轴线偏差和标高验收记录。 (9)桩基分项工程质量检验评定资料。 (10)隐蔽工程验收记录。 (11)桩位竣工图和竣工验收资料。 2.4 现场实物检查

主体结构施工质量控制要点

主体结构施工质量控制要点 1、工程概况 新建xxxxx工程项目,属于商住公寓楼,位于xxxxxxxxx占地面积9.6万平方米,长东西450米,南北宽290米,三栋主楼33层,裙房4层,地下3层,建筑面积20万平方米;框剪结构,抗浮桩,筏板基础; 20xx年9月开工,于20xx年 12月竣工。 开发单位:华锐世纪投资发展有限公司 设计单位:xxxxxxxx 施工单位:xxxxxxx 监理单位:xxxxxxxx 2、主体结构工程施工,工程质量控制要点 主体结构施工是由筏板-地下室-地上框架、剪力墙,通过多次砼浇注至结构封顶,每次砼浇注流程为:混凝土垫层(或梁、板底模)T钢筋运输一钢筋绑扎一安置 砼保护层垫块T模板安装T自检查合格T隐蔽验收T浇筑混凝土T养护T拆模。 2-1、钢筋工程 2-1-1、钢筋表面清洁,形状平直、无损伤、无带有颗粒或片状老锈;品种、规格、尺寸、数量、质量、性能符合设计要求;钢筋经弯折、弯钩符合有关标准规定;钢筋原材料力学性能经复试符合规范要求; 2-1-2、检查钢筋的加工形状和几何尺寸,应符合以下要求: 2-1-3、受力钢筋的弯钩和弯折应符合下列规定: HPB235级钢筋末端应作180°弯钩,其弯弧内直径不应小于钢筋直径的 2.5倍, 弯钩的弯后平直部分长度不应小于钢筋直径的3倍; 当HRB335级钢筋末端作135°弯钩时,其弯弧内直径不应小于钢筋直径的 4 倍, 弯钩的弯后平直部分长度应符合设计要求; 钢筋作不大于90°的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。 2-1-4、箍筋的末端应作弯钩,弯钩形式应符合下列规定: 弯钩的弯弧内直径在满足上条要求的同时,不应小于受力钢筋直径;

钢结构施工质量控制要点

钢结构施工质量控制要点 一、钢结构工程准备工作(事前)监理控制要点 01 施工单位资质审查 由于钢结构工程专业性较强,对专业设备、加工场地、工人素质以及企业自身的施工技术标准、质量保证体系、质量控制及检验制度要求较高,一般多为总包下分包工程,在这种情况下施工企业资质和管理水平相当重要。因此,资质审查是重要环节,其审查内容: (1)施工资质经营范围是否满足工程要求。 (2)施工技术标准、质量保证体系、质量控制及检验制度是否满足工程设计技术指标要求。 (3)考察施工企业生产能力是否满足工程进度要求。 02 焊工素质的审查 焊工必须经考试合格并取得合格证书,持证焊工必须在其考试合格项目及其认可范围施焊。 (1)检查数量:全数检查(现场人员)。 (2)检查方法:检查焊工合格证及其认可范围、有效期。 03 图纸会审及技术准备 按监理规划中图纸会审程序,在工程开工前熟悉图纸,召集并主持设计、业主、监理和施工单位专业技术人员进行图纸会审,依据设计文件及其相关资料和规范,把施工图中错漏、不合理、不符合规范和国家建设文件规定之处解决在施工前。 协调业主、设计和施工单位针对图纸问题,确定具体的处理措施或设计优化。督促施工单位整理会审纪要,最后各方签字盖章后,分发各单位。

04 施工组织设计(方案)审查 (1)督促施工单位按施工合同编制专项施工组织设计(方案)。经其上级单位批准后,再报监理。 (2)经审查后的施工组织设计(方案),如施工中需要变更施工方案(方法)时,必须将变更原因、内容报监理和建设单位审查同意后方可变动。 05 例会 组织参加每周召开一次由建设、施工、监理单位三方共同参加的工地例会,及时解决施工中的问题。 06 钢结构工程准备工作具体控制要点 (1)根据《建筑工程施工质量验收统一标准》GB50300-2013以及《钢结构工程施工质量验收规范》GB50205-2011规定,作为一个分部工程,又下分钢结构焊接、紧固件连接、钢零件及钢部件加工、钢部件组装、钢结构预拼装、钢结构安装工程、压型金属板、钢结构涂装等分项工程、关于钢结构原材料(包括钢材、焊材、涂装材料等),由于其对钢结构的质量影响很大,在钢结构规范里单独成章。 (2)检查焊工合格证及其认可范围、有效期。 (3)施工方对其首次采用的钢材、焊接材料、焊接方法、焊接热处理等,应进行焊接工艺评定,并根据评定报告确定焊接工艺。监理方全数检查焊接工艺评定报告,按设计要求焊缝质量等级标准检查。(4)钢构件安装前检查建筑物的定位轴线(开间尺寸和跨度尺寸)和标高、预埋件的规格及其紧固应符合设计要求。 (5)工程柱上钢筋混凝土牛腿顶的预埋钢板直接作为钢构件的支承

钢结构工程质量控制重点

钢结构工程质量检查控制要点 一、检查依据 1.国家标准《钢结构工程施工质量验收规范》GB50205-2001 2.国家标准《钢结构设计规范》GB50017-2003 3.国家标准《冷弯薄壁型钢结构技术规范》GB50018-2002 4.国家标准《钢结构工程质量检验评定标准》GB50221—95 5.国家标准《碳素结构钢》GB/T700—88 6.国家标准《低合金高强度结构钢》GB/T1591—94 7.行业标准《建筑钢结构焊接规程》JGJ81—2002 8.行业标准《高层建筑钢结构技术规程》JGJ99—98 9.行业标准《钢结构高强度螺栓技术规程》JGJ82—91 10.行业标准《网架结构工程质量检验评定标准》JGJ78—91 11.标准化协会标准《门式钢架轻型房屋钢结构技术规程》CECS 102: 2002 12.标准化协会标准《钢结构防火涂料应用技术规范》CECS 24:90 13.天津地方标准《钢结构防火涂料工程施工验收规范》DB29-134-2005 14.施工图设计文件 二、施工前质量控制重点内容 1、现场施工单位资质、质量保证体系审查及钢结构加工厂资质审查 (1)钢结构工程施工单位应具备相应的钢结构工程施工资质,从事钢结构工程施工的施工企业资质等级标准分为一、二、三级。施工现场质量管理应有相应的施

工技术标准、质量管理体系、质量控制及检验制度,施工现场应有经技术负责人审批的施工组织设计、施工方案等技术文件。 (2) 监理单位对钢结构分包单位的认可记录。必须明确监理合同中是否对钢结构加工过程进行监理,建议建设单位在监理合同书中明确规定。 2、监理单位资质、质量控制体系审查 (1) 监理企业承担监理任务应与其资质相符。监理人员配备必须符合招投标文件规定,若调换人员必须由建设单位的书面同意文件。项目总监兼管其他工地的,数量不得超过3个工程,而且必须提供各个工程建设单位的书面认可文件。在满足上述条件下,每个工程必须配备一名总监代表,总监代表应持证上岗。 (2)监理人员应具有相应的专业监理资格。监理员无权在检验批、隐蔽验收、分项、分部质量控制资料中签字。所有签字的监理人员必须在签字处加盖个人注册方章,否则视为无效资料。 (3)项目监理人员的工作方式,要求做到见证、旁站、巡视和平行检验。见证是指由监理人员现场监督某工序全过程完成情况的活动;旁站是指在关键部位或关键工序施工过程中,由监理人员在现场进行的监督活动;巡视是指监理人员对正在施工的部位或工序在现场进行的定期或不定期的监督活动;平行检验是指项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。 (4) 监理人员在工作中要敢于管理,树立自身威信。在处理现场质量问题时,应坚持工作程序和工作标准,果断、坚决、不拖泥带水。对新技术或不了解的专业问题,应先咨询有关部门或专家,做到有根有据后再做决定。 (5) 需要见证取样复试的建筑材料、构配件、成品、半成品,监理工程师应在报

装修工程质量控制要点

装修工程质量控制要点 一、砌体工程质量控制要点 、砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。1 、放出楼层轴线及墙身边线,水电管线、门窗洞口线,经复核,办理相2 关手续。 、砌筑前应标注出墙体内预埋管线位置及高度,砌筑时使用切割机切割,3 留出管线槽用小砖填补,使墙体内水电管线置于墙体中,避免二次开凿破坏墙 体。 (见附图)斜砖砌筑挤紧。后,采用实心砖45°60°、填充墙砌至梁底47d~

顶砖砂浆填充饱满 控制45°6 之 5、砌块的产品龄期应超过28 天。砌筑砂浆采用加气混凝土砌块专用砂浆。 7、砌块运输、装卸时,严禁抛掷和倾倒;堆置高度不宜超过2m;防止雨 淋。 8、砌筑前应提前2d 浇水湿润,砌筑时,应向砌筑面适量浇水。 9、砌体的表面平整度与砂浆饱满度须符合规范要求。 10、拉结筋应与砌体皮数相符并置于灰缝中,埋置长度应符合设计要求。 11、砌筑时应错缝搭砌,搭砌长度不应小于砌块长度的1/3;不应与其它 砌块混砌。

12、砌体的水平灰缝厚度及竖向灰缝宽度分别宜为15mm 和20mm。 13、砌体工程的检查验收应符合规范要求,对影响结构粘结的砌体 裂缝, 需返修或加固处理,满足要求后进行二次验收。 14、门窗洞口尺寸应根据装修图纸尺寸统一留设,门洞口尺寸偏差 应控制 在1cm 以内。 二、抹灰工程质量控制要点 1、抹灰前,对砌块墙面的污斑、油渍、尘土等污物清理干净; 2、不同材料交接处铺设直径0.6mm、1/2 吋孔径的方格镀锌钢丝网(外墙 必须满挂),剪力墙对拉螺杆孔洞采用发泡胶封堵密实,抹灰基层刷界面剂或 甩浆拉毛。 3、弹出抹灰层控制线,按控制线贴灰饼;砖墙阳角做设1.8m 高护脚; 4、加气砌块应在抹灰前1~2d 浇水湿润,抹灰时再浇水湿润一遍。 5、做法应符合设计要求,如未约定,按15~20mm 厚1:2.5 水泥防水(掺5%防 水粉)砂浆确定。 6、砌块灌筑垂直缝后,应随即进行水平灰缝和垂直灰缝的原浆勾缝,嵌

钢结构工程施工监理质量控制要点

钢结构工程施工监理质量控制要点 杭州西湖文化广场A、B、C、E区各单体建筑中有一部分选用了钢结构作为主体结构构件,我公司将严格按照新执行的《钢结构工程施工质量验收规范》(GB50205-2001)并参照如下的钢结构工程施工验收标准体系:建设工程质量管理条例→工程建设标准强制性条文→钢结构工程施工质量验收规范→工艺及评优推荐性标准→企业标准,对高层钢结构、门式刚架、网架、压型钢板、组合结构及焊接、高强螺栓连接、栓焊等方面的质量进行监督管理、验收评定。 1监理控制总体思路 钢结构工程施工质量验收过程中,始终以《建筑工程施工质量验收统一标准》(GB50300-2001)为基础,贯彻“验评分离、强化验收、完善手段、过程控制”十六字方针,结合钢结构工程的特点,并且努力做到“三个协调和一个接口”,即与《建筑工程施工质量验收统一标准》相协调,与《钢结构设计规范》相协调,与其他13部建筑工程专业施工质量验收规范相协调,为后续施工工艺和评优标准等推荐性标准留有接口。 2钢结构施工质量监理控制要点 2.1主要验收控制内容 根据钢结构工程施工的特点,结合设计规范及钢结构工程施工质量验收规范,本工程钢结构部分大致应划分成10个分项工程,即:焊接工程、螺栓连接工程、钢零件及钢部件加工工程、钢构件组装工程、钢构件预拼装工程、单层钢结构安装工程、多层及高层钢结构安装工程、钢网架结构安装工程、压型金属板工程及钢结构涂装工程等。 在分项工程中,严格按照新规范对施工工艺或工艺顺序规定的“主控项目”和“一般项目”的检查内容检查验收。“主控项目”全部达到合格质量标准,“一般项目”不允许突破80%的界限,所检验项目方能达到合格质量标准。 2.2其他验收控制内容 结合钢结构工程的特点,遵照新的统一标准的规定,其他验收控制内容主要有: (1)加强管理方面的验收,要求施工单位必须健全质量管理和质量控制体系; (2)强调和强化钢结构工程用各种主要材料的进场准入,提醒验收人员在每个分项工程验收时都必须首先进行进场验收; (3)强调检验批的验收是最小验收单位,同时也是最基本的验收工作,

钢结构工程质量保证体系质量控制要点

工作行为规范系列 钢结构工程质量保证体系质量控制要点 (标准、完整、实用、可修改)

编号:FS-QG-14941钢结构工程质量保证体系质量控制 要点 Key points of quality control for steel structure engineering quality assurance system 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 钢结构工程质量保证体系及质量控制要点 1质量目标 严格按照设计文件和国家现行的技术标准、规范进行施工,确保全部工程达到国家现行的工程质量验收标准,承诺建设单位质量要求,工程质量检验合格。 2质量管理组织机构图、质量控制图 质量管理组织机构图 制造过程质量控制程序图 3质量保证体系 根据GD/ISO9000系列标准要求,建立起组织、职责程序、过程和资源为一体的质量保证体系。

以强烈的质量意识,把创一流的工程质量、建设优质样板工程作为我们的奋斗目标,严格按照技术规范和各项工艺实施细则,精心施工。 在组织结构上,建立由项目经理直接负责,项目副经理中间控制,专职检验员作业检查,班组质量监督员自检、互检的质量保证组织系统,将每个岗位,每个职工的质量职责都纳入项目承包的岗位责任合同中,并制定严格的奖罚标准,使施工过程的每一道工序、每个部位都处于受控状态,并同经济利益挂钩,保证工程的整体质量水平。 认真学习掌握施工规范和实施细则,施工前认真熟悉图纸,逐级进行技术交底,施工过程中健全原始记录,各工序严格进行自检、互检、重点是专业检测人员的检查,严格执行上道工序不合格、下道工序不交接的制度,坚决不留质量隐患。 认真执行质量责任制,将每个岗位、每个职工的质量职责纳入项目承包的岗位合同中,并制定严格的奖惩标准,使施工过程的每道工序、每个部位都处于受控状态。采取经济效益与岗位职责挂钩的制度,以实际措施来坚持优质优价、

筏板基础质量控制要点

筏板基础施工质量控制要点 一.主控项目 1垫层标高、基础轴线尺寸,已经过鉴定和检查,并办完隐蔽验收。 2模板已经过检查,符合设计要求,并办完预检手续。 3在模板上已弹好混凝土浇筑高度标志。 4埋设在基础中的各种管线、构件,均已安装完毕,各专业已经汇签,并经质检部门验收,办完隐检手续。 5商砼准用证,合格证,各种原材料的相关证件齐备。 6施工供水、供电线路已设置。施工机具设备已进行安装就位,并试运转正常。7混凝土所用的水泥、水、骨料、外加剂等,必须符合施工规范和有关规定。 8混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范和有关规定。 9试块必须按规定取样、制作、养护和试验,其强度必须符合设计要求和评定标准的要求。 10基础中钢筋的规格、形状、尺寸、数量、锚固长度、接头设置,必须符合设计要求和施工规范规定。 二.施工操作工艺 1 保持在无水的情况下进行基础结构施工。 2根据结构情况和施工具体条件及要求施工 3采取底板和梁钢筋、模板一次同时支好,梁侧模板采用吊模支设加固方法。应注意保证梁位置和柱插筋位置正确,混凝土应一次连续浇筑完成。 4混凝土浇筑,应先清除垫层木屑和浮尘,基坑内不得存有积水;木模应浇水湿润,板缝和孔洞应予堵严。 5浇筑混凝土时,应随时注意观察模板、钢筋、预留孔洞和管道有无走动情况。若发现变形或位移时,应立即停止浇筑,并在混凝土初凝前处理完毕,然后方可继续进行。 6混凝土浇筑振捣密实后,在初凝前用提浆机提浆5~8mm,在初凝后终凝前用木抹子搓平带细毛。 7基础浇筑完毕,表面应覆盖和洒水养护,时间不少于14d。 三.一般项目 混凝土应振捣密实,不宜有一般缺陷,拆模后尺寸偏差应符合要求。 允许偏差项目:

(完整word版)二次结构施工质量控制要点

二次结构质量控制要点 一、执行依据:方案、技术交底、固化图、验收规范。 二、报验程序: 分楼层报验; 填写三检制报验单(报验单由分包—总包工长—总包质检); 分包质检---总包质检(测量)---监理; 主要验收项:线---孔—拉拔试验—验筋---验模板—砌筑质量—砌筑实测实量—抹灰基层(含防裂措施)---抹灰质量---抹灰实测实量。 三、材料验收要求 钢筋:具体规格见图纸和方案要求,无非标和瘦身钢筋。 砌块:具体规格和材料性能要求见图纸和方案要求,砌筑前1—2天浇水湿润且含水率不低于30%。 砂浆:均为预拌砂浆,禁止干料上楼;砌筑砂浆强度DM5,稠度50—70mm;抹灰砂浆强度M15(底层砂浆为DP-LR砂浆);拌合的砂浆3小时内用完。 钢丝网:符合要求 以上材料均应做进场复试、且封样留存。 四、测量验线及实测实量 验线要求:主轴线、套方线、墙身线(地面4条线、顶板2条线)、构造柱位置线、水平系梁位置线、门窗洞口位置线、管道预留洞位置及标高线。(验线合格后方可钻孔)实测实量要求:分为砌筑实测实量和抹灰实测实量2部分进行。砌筑 偏差为垂5mm平8mm;抹灰偏差为4mm。(其他偏差值可参照方案和技术交底执行)。 五、钢筋工程验收 1、植筋孔验收要求:植筋孔的深度、植筋孔的定位、植筋孔的清理、植筋孔的防塞保护。 不同植筋规格所对应的钻孔直径、锚固深度、及钻孔深度表 2、植筋的拉拔试验验收要求: 抽样数量:本工程二构按每一检验批锚固件总数(按楼计算总量取样)的0.1%且不少于3件进行检验。 拉拔试验合格后方可进行钢筋绑扎。 3、钢筋绑扎验收要求: 构造柱:设置的位置应严格按照固化图设置。原则为按照墙端部、拐角、纵横墙交接处、门窗洞边均加设构造柱、直段墙构造柱间距不大于4米等原则设置;接头位于柱中,搭接长度600mm,搭接区不少于4个箍筋,柱上下端600mm范围内箍筋按照@100mm间距加密,箍筋弯钩的平直段不小于10d和75mm。 抱框柱:门洞边的小抱框柱,必须在墙体设置拉结筋与抱框柱形成可 靠拉结。 拉结筋:端部带180°弯钩,搭接长度为400mm,通长设置,竖向间距不大于600mm,180墙为2根、80墙为1根。 机电设备洞口梁:凡是长度300mm以上的机电预留洞口,顶部均需加设小过梁。配筋见图纸要求。 窗洞间墙:凡是墙长小于800mm的窗洞间墙体,直接改为钢筋砼整浇。配筋符合要求。外墙:公租房的1层外墙、商品房的1—2层外墙均需按照7月31日的技术通知执行,改为钢筋砼整浇。

基础工程质量控制要点(参考模板)

第章基础工程质量控制要点 第一节基坑支护工程质量控制要点 基坑工程的质量控制是工程施工中的重要一环,它直接影响到整个基础工程部分的安全、质量和工期,不控制好基坑工程的施工质量,可能带来的是整个工程的长时间停工甚至推倒重来。而基坑工程的施工现场条件复杂,工序繁多,工艺要求高。基坑的质量主要取决于勘察、设计、施工等诸多方面。工程地质勘察报告的是否详细准确、设计取值是否合理以及施工中的材料、工艺、设备等等都是影响基坑工程质量的因素,稍有不慎,便会造成质量问题或事故。若处理不及或不当,就会给工程留下隐患。所以,对质量问题(或事故)的分析与处理是否正确得当,通常都会影响到建筑物的安全使用、工程造价以及工期。为了防止类似的问题发生,能否在基坑工程施工中对质量问题及隐患进行正确的分析与妥善的处理,就显得尤为重要。 1 基坑支护施工的关键工种 基坑支护施工的关键工种主要包括止水搅拌桩施工、止水旋喷桩施工、预制混凝土桩(钢桩)施工、混凝土灌注桩施工、土钉施工、预应力锚杆锚索施工、混凝土梁、板施工等。由于在现代工程中,基坑工程常处在密集的建筑物、道路桥梁、地下管线、地铁隧道或人防工程的附近,其技术复杂性要远远超过永久性的基础结构或上部结构,一旦出现技术上的问题,不但会危及到基坑本身的安全,而且还会殃及到附近的建筑物、道路桥梁和各种地下设施,进而带来巨大损失。而上述的关键工种在基坑支护施工的受力结构均起着重要作用,必须严格控制其施工质量。

2 基坑支护关键工种施工的具体控制要点 2 . 1 基坑止水帷幕 基坑止水帷幕具有整体密闭性、连续性的特点,是确保整个基坑内的地下水与外部地下水隔绝的一道帷幕。其施工质量控制要点主要是在于保证止水桩的有效桩长、桩径、桩间距、垂直度、水灰比和水泥掺入量。 其具体控制方法如下: 止水搅拌桩桩长可通过读刻度盘或量测搅拌钻杆来控制,同时应认真参考地质资料,一般止水桩要求穿过砂层进入不(微)透水层如淤泥、粘土层等,如发现某区段设计桩长不能达到以上要求时,应及时联系设计单位协商解决;桩径可通过量测钻头大小来控制;桩的间距可通过实际测量两条桩的中心距离或测量某一区段总距离再除以(总桩数-1)的方法控制;桩身垂直度偏差应控制在1%以内,可通过吊线法检查控制,如从钻杆5米高处吊线至机底,线与钻杆的距离应小于50mm。水灰比一般为0.5(具体根据不同设计图纸确定),采用测量搅拌桶的体积来测量水的重量的方法,水泥的重量采用包数控制;水泥掺入量则是根据施工速度和喷浆量来控制,具体通过试桩时每桶浆施工的进尺来反算验证并及时调整,以达到设计要求的标准。 止水旋喷桩的各种参数控制基本同搅拌桩,需要注意的是,旋喷桩的桩径是通过高压浆喷射形成,故其桩径的控制不是钻头部分,而是高压注浆泵的压力控制,必须确保足够的喷浆压力才行保证足够的桩身直径。 2 . 2 支护桩 无论是预制桩还是灌注桩,其作用和受力原理都是类似的,主要是提供刚

主体结构质量控制要点

九江市九龙新城项目主体结构质量控制要点 编制: 审核: 二○一四年一月

目录 一、模板工程质量控制 (1) 二、钢筋工程质量控制 (1) 三、混凝土工程质量控制 (2) 四、砌体工程质量控制 (3) 五、水电预埋工程质量控制 (4) 六、预应力工程质量控制 (5) 七、地源热泵工程质量控制 (6) 八、质量通病分析与防治 (6) 九、质量控制点 (8)

九龙新城项目主体结构质量控制要点 一、模板工程质量控制 a.模板及支架应保证工程结构各部位形状尺寸和相互位置的正确,具有足够的承载力、刚度和稳定性,能承受混凝土自重、侧压力及施工负荷;接缝不漏浆。 b.跨度≥4m的梁、板,模板应起拱跨长的1/1000~3/1000。 c.承重模板的拆模强度应符合现行标准《砼结构工程施工质量验收规范》中的规定。层间及多支架支模时还应考虑施工荷载的传递对拆模强度的影响,并且模板支架应传力明确,位置在同一竖向中心线上。 d. 固定在模板上的预埋件和预留孔洞不得遗漏,安装必须牢固、位置正确。 e. 模板架立后,承包人应先自查合格,再会同监理工程师检验合格后,方可浇筑砼。 f.现浇结构的模板及支架拆除时的砼强度应符合设计要求;当无设计要求时,应符合如下规定: 侧模拆模时砼强度应能保证其表面及棱角不因拆模而损坏; 底模拆除时的砼强度要达到下表所示强度标准。 当采用快速脱模法施工时,梁、板底模拆除后,经核算应保留一定支柱,特别是主梁更要保留足够的支柱,以支承结构及施工荷载。 二、钢筋工程质量控制 a.钢材进入工地,必须持有钢材出厂质量证明书或试验报告单,并要会同监理工程师分批抽样进行钢材力学性能试验,试验合格后方能使用;上述质保单、试验报告应提交监理工程师确认并将复印件提交监理方备案。

装饰装修工程监理质量控制要点

装饰装修工程监理质量控制要点 装饰装修工程监理质量控制要点提要:审查面砖材质,面砖的含水率,样板件的粘结强度检测,粘结用砂浆配合比,面砖湿润,基面和基层提前浇水湿润。打底找平 装饰装修工程监理质量控制要点 内外檐抹灰子分部工程: 材料质量与验收(包括水泥、砂、白灰膏等)基面的清理,侧模部位的剔凿,砼基面的拉毛与凿毛,砼基层抹灰的结合层,外墙和顶棚抹灰层之间的结合层,基面浇水湿润,砼基层拉毛的验收(作为一道工序)砂浆配比,现场搅拌质量。 打点冲筋,内檐房间方正 打底灰质量 分层抹灰厚度 超厚加钢板网 特殊部位设钢筋板网 垂直度 平整度。 罩面灰配比,提前浇水湿润

粘结牢固 表面光滑 接槎位置和平整 分格缝清晰 室内阴阳角方正 阴角三碰头清晰 垂直度 表面平整度 分格条位置水平垂直 滴水槽设置 墙裙勒角上口直线度 防空裂 控制房间方正 护角砂浆及宽度 窗台坡向 塑钢门窗工程:(重点安装牢固,砌体严禁使用射枪)施工环境 材质及验收 三性复试审查 分包资质审查 外观尺寸 门窗框安装:拼樘料增强型钢厚度、长度

塑钢窗包装 锚固形式 固定点间距 固定拉板厚度、宽度与洞口间软连接材料安装前弹垂直线、挂垂线 外檐窗上下顺直安装位置一致 拉板固定方式 开?方向 门窗框正侧面垂直度 横框水平度对角线找方 距地报告 排水孔位置、数量 成品保护 内外打胶 塑钢窗扇的安装: 门窗扇尺寸 安装垂直度 门窗槽口宽度 对角线方正 平整度 推拉扇的拉力 推拉扇与框留缝量

推拉扇与立框平直度 损坏更换 五金件安装位置 五金件安装牢固。 玻璃及玻璃安装: 玻璃品种、规格厚度 安装牢固 密封条安装紧密、平整 密封胶粘结牢固 接缝质量 压条压紧 表面洁净 镀膜玻璃朝向 安全玻璃使用部位。 窗框洞口打封闭胶: 材料优良 顺直 均匀 粘结牢固等要点。 涂饰工程质量控制要点: 检验批涂料的品种、型号和性能、颜色 基层的污染清理,抗碱封闭底浆,基层含水率,基层腻

主体各分项工程的质量控制措施

主体各分项工程的质量控制措施 凭借我公司的质量管理实力和严格的质量管理体系,完全有能力满足用户要优质产品的要求,我们历来重信誉、守合同。保证本工程制定的质量目标为优良。为了达到工程质量目标,认真熟悉图纸并严格按图施工,根据新的施工规范和新的质量管理要求及操作细则应用新技术、新工艺和新的管理思维模式来实现既定目标。除建立工程质量管理体系外,应认真履行技术措施和质量标准,向各级施工人员进行详细的讲解交底,让作业人员真正做到心领神会,施工中准确无误。工程质量的优劣,关键在项目部,我们特制定了以下措施来达到控制和保证工程质量。 (一)、施工测量质量控制措施 1、建筑物的轴线、标高及结构的垂直度、平整度是确保主体结构质量的标准之一,为确保各分部分项工程达到优良标准,轴线测量工作应由专职的测量员,并采用符合要求精度高的仪器进行。主要控制轴线测设由项目技术负责人进行复测,复核计划详下表: 2、标高的控制 (1)±0.00以下标高采用水准仪引测,引测到基坑四壁的控制桩上,间距3—4m,±0.00以上采用铅锤钢尺传递。 (2)标高测量允许误差为:每层不超过±3mm,建筑物整个高度不超过±20mm:标

高施工允许误差为:每层不超过±10mm,建筑物整个高度不超过30mm。 3、轴线的控制 (1)本工程±0.00以下轴线投测采用经纬仪投测,±0.00以上采用激光铅垂仪投射法。 (2)垂直度控制测量误差为:层间不超过±3mm,建筑物全高不超过±15mm,施工误差层间不超过±8mm,建筑物全高不超过±30mm。 (二)、土方工程的施工质量控制 1、为保证几何尺寸及标高正确,机械挖土应预留200mm厚,采用人工拣底。 2、弃土距坑边不小于5m,保证边坡稳定。 3、基坑回填土的土料为素填粘土,禁止采用场内膨胀土,基础两侧回填土同时分阶段回填,采用机械夯实、分层回填,并按要求做好土壤回填土密实度试验。(三)、砼工程的施工质量控制 1、砼工程的质量控制一般要求 (1)砼用塔吊吊至浇筑点,按国家现行标准有关规范的有关条文规定,对砼的坍落度,配合比等进行质量检验。 (2)配制砼时,要求砼搅拌台严格按试验配合比配料,配料投入搅拌机前用电子秤计量。 (3)严格控制水灰比,砼拌合物坍落度严格按配合比要求值进行拌制,每工作班至少测试两次,由试验室负责测试工作。 (4)砼浇筑时负责现场值班工长必须24小时守候在施工现场,每工作班至少测试两次,由试验室负责测试工作。 (5)砼浇筑前,检查支模架是否牢固,架子扣件是否拧紧,浇筑时专人负责监控模板情况。 (6)砼振捣人员必须是持证上岗,浇筑现场应由专业工长负责指挥。 (7)砼浇筑前,应向气象台咨询天气情况,避开大风暴雨和高温天气浇筑砼,防止恶劣气候对砼质量产生不利影响。 (8)执行浇筑许可证制度,各相关工序进行验收签字认可后方可进行浇筑。 (9)浇筑施工缝的处理,将模板杂物清除干净,垫好垫块,充分湿润不得积水。 (10)浇筑砼时应设专人分区域监督砼振捣施工,并将砼振捣密实,以防止下料

装饰装修工程质量总体控制要点(一)

装饰装修工程质量总体控制要点(一)装饰装修工程质量总体控制要点(一)提要:承担建筑装饰装修工程施工的单位应具备相应的资质,并应建立质量管理体系。施工单位应编制施工组织设计并应经过审查批准。 源自计划范文 装饰装修工程质量总体控制要点(一) 1. 装饰装修分部工程分为十大子分部: (1)抹灰工程 (2)门窗工程 (3)吊顶工程 (4)轻质隔墙工程 (5)饰面板(砖)工程 (6)幕墙工程 (7)涂饰工程 (8)裱糊与软包工程 (9)细部工程 (10)建筑地面工程 2.所有材料进场时应对品种、规格、外观和尺寸进行验收。材料包装应完好,应有产品合格证书、中文说明书及相关性能的检测报告;进口产品应按规定进行商品检验。

3.进场后需要进行复验的材料种类及项目应符合规范的规定。同一厂家生产的同一品种、同一类型的进场材料应至少抽取一组样品进行复验,当合同另有约定时应按合同执行。 4.当国家规定或合同约定应对材料进行见证检测时,或对材料的质量发生争议时,应进行见证检测。 5.承担建筑装饰装修材料检测的单位应具备相应的资质,并应建立质量管理体系。 6.建筑装饰装修工程所使用的材料应按设计要求进行防火、防腐和防虫处理。 7.承担建筑装饰装修工程施工的单位应具备相应的资质,并应建立质量管理体系。施工单位应编制施工组织设计并应经过审查批准。施工单位应按有关的施工工艺标准或经审定的施工技术方案施工,并应对施工全过程实行质量控制。 8.建筑装饰装修工程施工中,严禁违反设计文件擅自改动建筑主体、承重结构或主要使用功能;严禁未经设计确认和有关部门批准擅自拆改水、暖、电、燃气、通讯等配套设施。 9.承担建筑装饰装修工程施工的人员应有相应岗位的资格证书。 10.施工单位应遵守有关施工安全、劳动保护、防火和

基础工程质量控制要点

基础工程质量控制要点 一、土方开挖 (一)质量控制要点 1、在土方工程施工测量中,应对水平位置(包括控制边界线、分界线、边坡线)、边坡坡度(包括放坡线、边坡线等)和标高(包括各个地段的标高等)经常进行测量,校核是否符合设计要求。 2、开挖过程中的挖土堆放不能离基坑上边缘土太近。 3、土方开挖应具备有一定的边坡坡度,临时性开挖的边坡值一定要满足设计规定。 临时性挖土的边坡值见下表 进行核对,检查地基土与工程地质的勘察报告、设计图纸是否相符,有无破坏原状土的结构或发生较大的扰动现象。 (二)验槽方法 (1)表面检查验收法 1)根据槽壁土层分布情况及走向,初判明全部基地是否已开挖至设计所要求的土层。 2)检查槽底是否已开挖至原(老)土部位,是否需要继续下挖或进行处理。 3)检查整个槽底土的颜色是否均匀一致;土的坚硬程度是否一样,是否局部过松或过坚硬的部位;有没有局部含水量异常现象,如果有异常部位,要汇报相关单位进行处理。

(2)钎探检查验槽法:基坑挖好后,用锤把钢钎打入槽底的基土内,根据每打入一定深度的锤击次数,来判断地基土质的情况。 1)钢钎的规格和重量:钢钎用直径22~25mm的钢筋制成,600尖锥状,长度1.8~2.1m,配合重量3.6~4.5kg铁锤。打锤时,举高离钎顶50~70cm,将钢钎垂直打入土中,并记录每打入土层30cm的锤击数。 2)钎孔布设位置和钎探深度:应根据地基土质的复杂情况和基槽宽度、形状而定,一般情况可参考下表。 钎孔布置孔 a、钎探深度必须符合要求,锤击数记录准确,不得弄虚作假,探孔不得遗漏。 b、每步30㎝,如果锤击数超过200击时,钎如深度未达到30cm,则不再继续钎探。 c、打钎过程中,注意扶钎人要把钎杆扶正,大锤高度为钎顶50~70cm自由落下,钎杆垂直向下,不能偏斜。 d、将钎孔平面布置图上的钎孔与记录表上的钎孔先行对照,不得出现孔位号错乱或记错钎探记录现象。 二、土方回填 (一)质量控制要点

相关主题
文本预览
相关文档 最新文档
