神火电厂雨季三防施工方案

神火电厂雨季三防施工方案
神火电厂雨季三防施工方案

第 1 页共1 页

神火电厂600MW机组火车卸煤系统工程

第 2 页共2 页

河南神火建筑安装工程有限公司2017年4月25日

第 1 页共3 页

目录

一、工程概况

二、施工要求

三、支护变形预警要求以应急方案

四、施工用水、用电计划、进度计划

五、质量保证措施

六、安全生产保证措施

七、文明施工措施

一、工程概况

(1)总述

建设地点:永城市高庄镇神火工业园发电厂

工程规模:火车卸煤设施区场地利用面积3800平方米。

施工范围:

本项目火车卸煤系统工程中的土建部分,涵盖所有土建项目及土建配套安装项目,包括翻车机室、翻车机控制楼、地下运煤栈道、地面硬化、道路、设备基础、采暖通风、给排水、照明接地等工程。

(2)建筑特点

该工程特点施工场地狭小,基坑深度达到16米多,基础砼体积大。基坑降水及基坑边坡支护,基础砼施工,为本工程得重难点控制对象。

(3)工程分析:

①工程包括基础工程、土建工程、装饰工程及给排水、电气安装工程、消防系统,在施工中,项目部须充分发挥组织、管理、控制、协调的职能,合理、科学地组织各专业、各工种、各工序进行穿插、搭接作业,充分利用作业面,协调处理好各专业、各工种、各工序的相互关系,使各专业、各工种、各工序环环相扣,配合默契。

②施工过程中重点把握好主体工程现浇框架柱,现浇楼板、屋面施工。因此,在施工中须投入先进的施工机械设备,组织专门的技术管理小组和优秀的施工班组合理组织施工,确保工程施工质量。

③本工程在施工过程中对各道施工工序衔接、建筑材料的进场、运输进行细致、周密的考虑和布署,并认真做好本工程的周边防护等。

④该工程施工恰逢雨季,故须制定相应的季节性施工措施,以免影响目标工期。

二、施工及设计要求

(一)施工准备

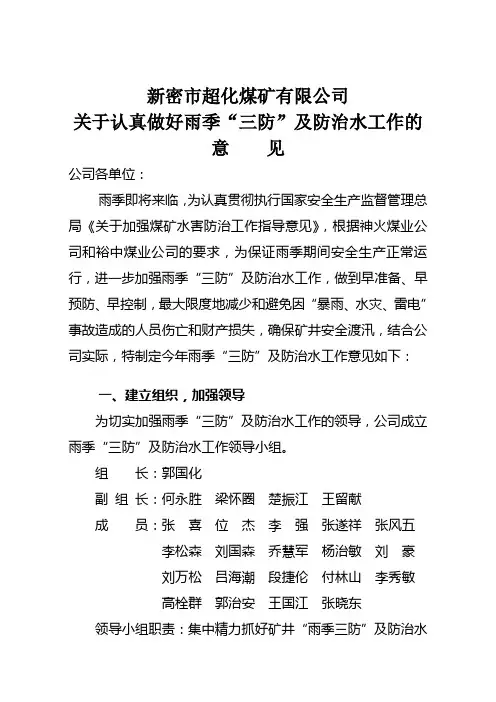

成立雨季“三防”工作组:

组长:曹月华

副组长:李军

成员:阮高奇李金承聂冲

1、生产准备:

(1)、清除(或拆迁)工程范围内所有障碍物(地下管道、电缆、旧基础等);

(2)、修建临时设施工棚及堆料场,安装水电线路,并试水试电;

(3)、订购施工需要的材料,提出规格数量和使用时间,签订相关购货合同。

2、技术准备:

(1)、图纸会审。认真进行施工图纸学习、自会审,进行设计交底和施工技术交底,编制施工预算;

(2)、编制管桩、土钉、喷射混凝土挂网等各分项工程的作业和施工操作要点,组织施工人员学习,对专业人员进行技术培训;

(3)、根据设计总图作好测量总控制,设置基准点,对工程进行定位放线;

(4)、组织钢筋放样,落实加工订货。

(二)基坑土方及排水要求

1、施工面复核工程坐标、水准基点、场地标高,并报验。基坑开挖的原则应侧壁土方四周先开挖再退中间的土方,基坑侧壁土方必须分层分段均衡开挖,严格做到开挖一层支护一层,上层末支护完, 不得开挖下一层,每层开挖深度为土钉以下0.5m,支护系统强度达到设计强度的80%后方可开挖下一层,开挖坡度必须符合设计要求,同时不得在大雨天开挖,施工每层开挖深度不超过1.5m,每段开挖长度不大于15m,素填土层开挖长度不大于15m,淤泥每层开挖深度不超过1.3m,每段开挖长度不大于6m,且应间隔开挖.开挖后应及时对壁面进行修整.

2、土方开挖过程中应做好坑内滞水及大气降水的疏导工作,确保坑内不积水;土方开挖顺序入速度应根据监测结果及时调整。

3、开挖过程中应做好载水,排水工作,基坑周围地面设载水沟,坡脚设临时小排水沟,基坑底四角及各边按20—40m间距挖一直径Ф800,深500的集水井,用潜水泵抽取集水坑中地下水排入坡顶载水沟,以沉淀后,排入市政管线。

4、应做好排水工作,在坡脚应做好排水措施,必要时在基坑坡面设排水管(可用竹筒).以减少侧向水压力.

(三)喷射混凝土

挖出的作业面修整后,放坡的及时喷射素混凝土面层(厚40),应尽快铺设铁丝网,喷射混凝土面层(厚80),喷射混凝土为1:2:2(水泥:砂:石)细石混凝土(重量比),细骨料用中粗砂,粗骨料用粒径小于2cm碎卯石,混凝土等级不低于C20,水灰比为0.4,采用干式喷射工艺,空压机风量不宜小于9 m3/min 以防堵管,喷头水压不应小于0.15MPa,为加速

凝结可掺适量速凝剂.

可一次喷射,也可分两次喷射混凝土,终凝后2h应浇水养护,保持混凝土面湿润,养护期不少于5-7天,注浆体与喷射混凝土面层强度达到80%后方可开挖下层土方及下层土钉施工.

(四)铺设铁丝网和加强筋

分层分段铺设8号铁丝网,铁丝网应牢固固定在边壁上, 边壁上的铁丝网应伸到地表面,长度为0.5m ,搭接采用绑扎,上下段铁丝网搭接长度应大于300。

(五)现场施工监测要求

1、地下室基坑支护结构安危关系到本工程的安全,还关系周边道路安全,周边建筑的安全,因此必须采取信息施工的方法对基坑施工的全过程进行监测,监测未到位不得开挖。

2、监测工作的主要内容如下:

a 土体变形(侧斜):用侧斜管埋入被支护土体中,监测土体水平位移,共布置测斜点12个,测斜管理埋置深度10-12m,采用测斜仪测试。

B 基坑坡顶沉降监测:坡顶埋设测点,布点12个,具体位置可适当调整,用经纬仪或全站仪测试

C 基坑周边道路地面沉降与水平监测:间隔20M布一个测点。

D 基坑周边及基坑内应进行地下水位监测,布12个测点。

3、施工单位应与监测单位密切配合,做好检测点的保护工作。

4、开挖前应取得基数,且测试基数不少于2次,在开挖过程中,每周2~3次,当测试数据变化较大或开挖后期应加密监测或连续监测,应在测试当天向监理单位及设计单位提供监测条件。

5.监测时间从开挖开始至+0.00,封底及底板施工完成后,可加大监测的时间间距。6、监测过程中发现有异常情况应及时通知施工单位及设计人员,施工单位应用紧急防患措施,以防发生工程事故。

7、基坑开挖产生的位移,不得破坏周遍环境,一般喷锚支护结构土体水平位移允许值40mm,坡顶沉降允许值30mm,道路地面沉降允许20mm,道路水平位移允许值10mm,临近建筑允许沉降20mm(桩基建筑允许沉降10mm)。

三、支护变形预警要求以应急方案

1、当出现下列可能影响建筑物安全的情况之一时,应立即报警,若情况比较严重,应立即停止施工,并对基坑支护结构和周边已有建筑(或构筑物)采取应急措施。

A 基坑支护结构(或其后面土体)的最大水平位移大于开挖深度的1/200(1/300),或水平位移速率已连续三天大于3mm/d(2mm/d)。

B 基坑支护结构的支撑体系中有个别构件出现应力聚增,压曲,断裂,松弛等现象。

C 基坑底部或周围土体出现可能导致剪切破坏的迹象或其他可能影响安全的征兆,如涌土,隆起,陷力落等。

D 场地周围地面出现宽度大于10mm的裂缝,且裂缝尚可能发展。

E 场地周围建筑不均匀沉降或倾斜大于规范规定的允许值勤;或建筑的倾斜速率已连续三天大于0.0001Hmm/d(H为建筑高度)。

F 监测值超过第九条第七款允许值的80%。

现场应准备足够的沙和沙袋,若出现紧急情况实施反压,或用挖土机压土反压稳定坑

四、施工用水、用电计划

1、用电计划:

采用厂区提供电源接头,接300KW电压供电,采用三级配电方式供电,线路采用NT-S 三相五线制,在变压器出线(低压侧)总配电盘处设接地系统,且接地电阻应小于10欧。专用接地线由接地总盘接地端子引至各配电箱专用接地母排。各配电箱、盘均设置漏电断路器,保证施工用电安全。

2、施工用水计划进水管采用D=150mm自来水管。由工地现场进水表接入,供机械、喷射砼等用水。

3、施工总工期计划为150天。

五、质量保证措施

为确保工程质量达到合格,应着重抓好以下工作:

(一)、管理体系:

应用公司ISO9001质量管理体系,建立三级管理质量保证体系机构,严格按国家颁发的技术规范,质量标准及上级有关规定,进行检查验收。严格把好质量关,质检机构和质管人员对违章作业有权责令停工。贯彻“预防为主”的方针,积极协助班组长开展自检、互检活动。

(二)、质量管理措施:

1、建立图纸自会审制度:施工前在项目经理部的统一领导下,组织各级技术人员认真看图、熟悉图纸,全面熟悉弄清设计意图,发现问题,找出差错,并认真做好记录,通

过正式会审时,应将全部问题搞清楚,落实解决办法。

2、在图纸自、会审基础上,施工前应认真编制好施工组织设计,作为用以指导施工全过程各分项技术的文件。

3、建立健全并全面贯彻质量保证制度,包括技术管理、质量管理、材料供应岗位责任制、全面质量管理等制度,不断教育和提高全体职工的质量意识。

4、建立质量检查和验收制度:建立以技术主管为主要负责的质量监控体系。项目经理部每月组织各工地一次质量大检查,工地实行旬检、日检、班检检查制度。

分部分项工程质量检查:每一分部分项工程完成后,由工程负责人或主工长组织班组长,检查评定质量等级,并作好记录;每日收工检查(自检、互检、交接班检查):由班组长负责,对不符合质量要求者及时上报并主动返工重做,不准留下隐患。

项目经理部应建立好隐蔽工程验收制度。凡隐蔽在土内、砼内或经包封后不易检查部分均应进行隐蔽验收,具体由工地工程负责人或主工长主持,配合质检员。验收合格后填好记录,报送项目经理部,由经理通知建设单位现场代表共同验收鉴定并及时办好隐蔽验收手续。

5、贯彻“谁施工操作,谁负责质量的原则”落实岗位责任制,执行质量否决权的规定,明确施工人员、质检人员、技术主管、项目经理的质量责任及其权威,凡是违规失职的,均有权进行纠正或停止施工。

6、建立技术交底制度:现场专业工长或主工长,在各分部分项工程施工前,应对操作班组反复、细致地进行交底,并作好记录。内容有工程地质情况、工程技术要求,包括工程质量、工程工期以及为达到设计规范要求而采取的施工工艺和技术措施。

7、推行工序质量管理,建立工序质量责任制,明确各工序质量标准和质量责任,设专职质检员按工艺流程对每道工序进行检查监控。每道工序完工后,须经质检员检查通过,方可进行下一道工序工作。发现质量问题及时解决,专职质检员具有质量否决权。

8、建立技术复核制度:由各工地现场主工长主持,质检员及有关人员参加。主要加强对桩位偏差、轴线标高、成孔质量、钢筋绑扎、注浆等位置复核工作,并作好记录手续。

9、机械操作工、搅拌机工、钢筋制作工等技术工人应经技术培训方可上岗操作,无级别工人不能独立上岗作业。

10、按有关规定,自觉接受甲方工程监理人员和质检站人员及设计人员的检查监督和指导。

11、严格质量验收标准,贯彻质量样板制。

12、推行全面质量管理工作:现场成立各个工种TQC小组,以保证质量。

13、以质量好坏为依据,开展各种形式的劳动竞赛活动,结合经济奖罚制度,大力表彰先进。

(三)、技术措施:

1、测量放样:

(1)、遵守先整体后局部和高精度控制低精度的工作程序。

(2)、严格审核原始依据(设计图纸、测量起始点位、数据等)的正确性,坚持测量作业与计算工作步步有校。

(3)、选用科学、简捷和精度合理、相称的施测方法。合理选择、专职、正确使用仪器。

(4)、建立一切定位、放线工作要经自检、互检合格后,方可申请主管部门验线的工作制度,实测时要做好原始记录,测后要及时保护好桩位。

(5)、测量人员要紧密配合施工。

2、材料质量管理措施:

(1)、严格控制原材料质量:

确保原材料及浆液的质量,为了保证主要材料质量,水泥、钢材进场应同时提供质保书,并由试验室统一选择进行检验。

(2)、严格执行原材料检验,砼试配制度,钢材焊接接头质量、机械性能检验;水泥、砂、石子等材料检验,并做好抽检。砼配合比应通过试验部门试验确定。

3、钢筋工程:

(1)、钢筋加工预制在现场进行,统一加工预制,严格按图纸设计要求及施工规范进行。

(2)、钢筋进场应有质保书才能验收,钢筋应按规定吨数抽样做焊接和机械性能检验,经检验合格后方可使用,不合格钢材、改制材、无检验钢材绝对不能使用。

(3)、钢筋施工前,应对施工人员做好施工技术交底,施工人员应先熟悉图纸,检查钢筋的质量、规格、数量、焊接接头等。

(4)、钢筋接头位置,应按规范及设计要求进行错开绑扎。

(5)、钢筋弯曲变形,应校正后方可使用,钢筋上的油污、泥灰等应清除干净。

4、坡面喷射砼施工:

(1)、砼搅拌应按配合比进行,严格控制材料用量。

(2)、喷射砼过程中掉落的砼不能重复使用。

(3)、喷射施工应均匀,施工厚度应达到设计要求。

(四)、计量管理:

1、绘制施工工艺计量网络图和施工质量计量网络图;

2、按要求上报计量各类报表(材料、质量、工程等);

3、计量器具做好定期检测,有台帐决不可使用超期或无检定的计量器具。

(五)、经济措施:

1、以质量好坏为依据,公司及项目部开展各种形式劳动竞赛,结合经济奖罚制度大力表彰先进。

2、经济奖罚制度:

结合本公司经济奖罚制度及本工程的特殊情况,制订适合本工程奖罚细则。

六、安全生产保证措施

(一)、施工工程主要措施:

1、各级领导在牢固树立“安全第一,预防为主”的思想,坚决贯彻“管生产必须管安全”的原则,把安全生产放在重要议事日程上,作为头等大事来抓,并认真落实“安全生产,文明施工”的规定。

2、建立健全并全面贯彻安全管理制度和各岗位安全责任制,根据工程性质、特点成立三级安全管理机构。

项目经理部成立安全领导小组,每周召开一次会议,具体检查各部存在的安全隐患问题,提出改进安全技术问题,落实安全生产责任制和严格控制工人按安全操作规程作业,确保施工安全生产。

项目经理部安全值日员,每天检查工人上、下班是否佩戴安全帽和个人防护用品,对工人操作面进行安全检查,保证工人能按安全操作规程作业,及时检查安全存在问题,帮助消除安全隐患。

3、安全技术有针对性,现场内的各种材料施工设施须按施工平面图进行布置,现场的安全、卫生、防火设施要齐全有效。

4、要切实保证职工在安全条件下进行作业。施工中搭设的各种脚手架等临时设施,均要符合国家规程和标准。在施工现场安装的机电设备要保持良好的技术状态,严禁带“病”运转。一切机电设备的安全防护装置要齐全灵敏、有效。

5、加强对职工的安全技术教育,坚持制止违章指挥和违章作业,凡进入施工现场的人员,须戴安全帽,高空作业应系安全带,施工现场的危险部位要设置安全色标、标语和宣传画,随时提醒职工注意安全。

6、严肃对待施工现场发生的已遂、未遂事故,把一般事故当作重大事故来抓,未遂事故当成已遂事故来抓。对查出的事故、隐患,要做到“三定一落实”,并要做到抓一个典型,教育一批的效果。

(二)、建立安全生产管理制度:

1、建立安全生产责任制。各级领导在管理生产的同时,必须负责管理安全工作,逐级建立安全责任制度,使落实安全生产的各项规章制度成为全体职工的自觉行动。

2、建立安全技术措施计划,包括改善劳动条件,防止伤亡事故,预防职业病和职业中毒为目的的各项技术组织措施,创造一个良好的安全生产环境。

3、建立安全生产教育制度,对新进场工人进行三级安全教育、上岗安全教育,特殊工种安全技术教育(如架子、机械操作等工种的考核教育),变换工种必须进行变换工种教育,方可上岗。工地建立职工三级教育登记卡和特殊作业、变换工种作业登记卡,卡中必须有工人概况、考核内容、批准上岗的职工个人签字、进行经常性的安全生产活动教育。

4、建立安全生产的定期检查制度。企业在施工生产中,为了及时发现事故隐患,堵塞事故漏洞,防患于未然,须建立安全检查制度。安全检查工作,工地项目部每月定期进行一次,项目部每旬定期进行一次,班组每日上班前检查。要以自查为主,互查为辅。以查思想查制度、查纪律、查领导、查隐患为主要内容。要结合季节特点,开展防雷电、防坍塌、防高处堕落防中毒等“五防”检查。安全检查要贯彻领导与群众相结合的原则,做到边检边改。

5、建立伤亡事故的调查和处理制度。调查处理伤亡事故,要做到“三不放过”,即事故原因分析不清不放过;事故责任者和群众没有受到教育不放过;没有防范措施不放过。对事故和责任者要严肃处理。对于那些玩忽职守,不顾工人死活,强迫工人违章冒险作业,而造成伤亡事故领导者,一定要给予纪律处分,严重的应依法惩办。

6、建立安全生产管理网点:

安全生产管理网点是一种群众性和安全生产管理形式,它将专业管理与群众管理结合起来,使安全生产的责任和权利具体落实到相当一部分工人身上,加强安全生产检查员,由生产班组中骨干来兼任,具体职责和权限是:

A、检查主要安全生产管理制度在本组是否得到了落实,有无不知、不以为然的现象;检查安全操作规程和安全技术措施有否、知否、掌握否,有无定向点;安全技术交底进行得是否深透,有无死角;发现隐患,及时向班组长报告。

B、检查劳动用品领发是否及时,质量是否达到规定要求;检查高空作业是否系安全带和载安全帽;检查从事有毒、有害、特殊作业的安全防护品是否齐全、可靠,检查是否

带病工作和冒险作业现象。

C、检查机电设备安全装置是否齐全、可靠,是否接地接零,检查各类机具电气设备转动是否正常,有无异常现象,保管是否得当,发现违章有权制止。

D、检查作业区及周围有无不安全因素;检查安全标志有无漏挂、错挂现象;检查文明施工是否达到了上级要求;检查有毒、有害、易燃物品的保管,使用情况。发现问题,有权处理。

E、对边坡、道路、基坑等进行经常性检查。如发现裂缝、塌方、滑坡迹象,应及时报警处理。

(三)、施工现场的安全措施:

1、一般安全措施、规定:

(1)、参加施工的工人,要熟悉本工种的安全技术操作规程。操作中,坚守岗位,严禁酒后操作。

(2)、电工、焊工、起重机司机及指挥,各种机动车辆司机,须经过专门训练,考试合格发给操作证,方准独立操作。

(3)、正确使用个人防护用品和安全防护设施。进入现场,须戴安全帽,距地面三米以上要有防护栏杆、档板或安全网。安全网、安全帽应按规定使用,定期检查,不符合要求的严禁使用。

(4)、施工现场的洞、坑、沟、预留孔、升降口、电梯口、楼梯口、通道口等危险处,要设有盖板、围栏、安全网等防护设施及明显标志。

(5)、施工现场要有交通指示标志。交通频繁的交叉路口,应指挥;道口两侧,应设落杆;危险地区,要悬挂“危险牌”或“禁止通行”牌,夜间设红灯示警。

(6)、施工现场的各种机具设备、材料、构件、设施等要按施工平面图堆放、布置,保证现场整洁。

(7)、施工现场要设消防栓,备有足够的、有效的灭火器材、用水方便,道路畅通。木工棚、钢筋加工车间、宿舍区要设灭火器和砂箱;焊接、切割等明火作业选在安全地点,由专人负责。严禁在易燃、易爆品的附近用火或吸烟。

(8)、施工现场应设有门卫,做好“四防”。

(9)、现场的安全设施、安全标志和警示牌,非经现场施工负责人同意,不得擅自拆动。

(10)、不得光脚或穿拖鞋高跟鞋进入施工现场;不穿裙子进入作业;不准在施工时任意抛掷工具、物件;不准在作业时打闹、戏耍。

(11)、高空作业衣着要灵便,带安全带,禁止穿硬底和带钉、易滑的鞋;传递物品禁止抛掷。

(12)、六级以上大风和雷雨天,停止基坑、高空作业。

2、机械施工安全措施:

(1)、大型机械在安装前必须进行交底,安装完后,必须经检验合格后,方可投入使用。所有这些机构的操作工,必须经培训及考核,并发有操作合格证,严禁无证人员上岗操作。

(2)、中小型机械使用时,首先要健全机构的防护装置,要按操作规程使用,使用人要配齐防护用具。其次要做到专门人专机,使用者须经安全技术培训考试合格后,方准上岗。

(3)、所有砂浆机、搅拌机,均需搭设操作平台和防护棚,采用钢管扣件、石棉瓦竹篇搭设,必须能防雨防砸。

3、施工用电安全措施:

(1)、配电室要做到“五防一通”即防水、火、雷、雨、小动物,通风良好,保持干燥,门向外开;开关箱及配电设施上挂设安全警告牌,并配备必须的消防器材及安全用具。

(2)、工地每台用电设备须有专用开关箱,实行“一机一闸制”,开关箱必须装设漏电保护器。

(3)、工地配电采用“三相五线制”,注意工作零线与保护零线分开架设。

(4)、开关箱应能防雨、防尘、防晒、设门设锁,距地面 1.3~1.5m,电线一律从箱底进出,铁开关箱应做好保护零或接地。

(5)、使用电动工具应穿胶鞋,湿手不得接触开关,电源不得有破皮漏电。

(6)、施工现场的脚手架、塔吊等必须设有防雷装置。

(7)、禁止在电线附近进行起吊工作。

(8)、导线地线禁止与钢丝绳接触,不得用钢丝绳或机电设备代替零线,所有地线接头必须连接牢固。

(9)、电工、焊工对所有绝缘电器和检验工具应妥善保管,严禁他用并定期检查校验。

(10)、施工现场用电由专职人员布置,并严格遵循施工现场临时用电安全技术规范。

(11)、对接地设置要按规程要求,并定期进行测试,不符合要求及时整改,要按省建委统一测试表记录。

(四)、安全经济奖罚制度:

1、工人上班要正确戴好安全帽,持证上岗,若发现工人上班不戴安全帽和个人防护

用品,工地安全值日员有权停止工人上班,进行安全教育,并进行安全罚款,第一次违反罚款20~50元,第二次100元,第三次违反工地安全员可以报送工地负责人责令其违反者退场。

2、对工地遵章守纪的工人、队组,及时给予表扬和加奖,工人、班组当日当月能正确戴好安全帽、个人防护用品及保证施工安全的,工地根据情况给予张榜公布和适当的经济奖励,对违章作业的工人敢于提出和纠正的每次给予奖励20-50元。

3、工地禁止使用电炉,违反者除没收电炉外,一次给予罚款200元。

4、对外来人员一律不得留宿,若发现违反者给予罚款100~200元。

以上安全经济奖罚措施,当月兑现,共同遵守执行。

七、文明施工措施

(一)、文明施工措施:

1、施工前就应和施工有关管理部门做好协调工作,办好有关手续。

2、在施工中应做好与相邻单位和居民的协调工作,有部门及时解决。

3、工地四周用墙体围墙,临街面粉刷,并刷白色涂料,写上标语。工地外架用安全网及彩条布进行全封闭围护,外侧悬挂标语或口号。

4、所有材料的堆放及机械的布设均按施工总平面整齐堆放和布置,严禁乱扔乱堆。保持现场道路畅通、平整、整洁。

5、工地入口于显眼处挂设“五牌一图”,门前实行三包。

6、工地需持足够数量的安全宣传标语及安全生产标志牌及安全警告牌。

7、施工机械挂操作牌,操作人员持证上岗。

8、现场材料分规格、品种堆放整齐,并挂牌识别,统一由料库管理。

9、现场职工佩带安全帽及识别标志。

10、标准化管理按规定进行评分活动。

11、做好施工区域内的文明管理工作,与本工程无关的人员严禁入内。

12、采用煤渣或碎石铺设场地内施工道路,确保道路畅通。

13、工地严格执行市容卫生管理规定及污染控制规定,及时把建筑垃圾进行清扫处理,或运出场外。

(二)、防火制度:

1、工地内应设立安全防火领导小组,设立专职安全防火值日员。动用明火有审批手续,重点部位设常规消防器材。

2、消防器材、消防用具、消防用水等不得挪做它用或移用。

3、不得在临时工棚内使用电炉、煤油炉和些火炉,不准任意建立炉灶。

4、在易燃、易爆场地工作,严禁明火吸烟。

5、在木工场所内操作施工,应及时清理刨花和锯屑,严禁吸烟。

6、电焊时,采取隔离措施,以防电焊火花引火。

7、建立健全安全防火制度,并成文,严格控制执行。

(三)、工地防雨及排降水措施:

1、工地所有临时仓库内地面均需比现有地平面高20cm以上,并在四周做好临时排水明沟,排入阴井。

2、工地备有部分塑料溥膜,当喷射砼突遇下雨时,应做到小雨不停工,大雨暂停施工,并用塑料薄膜把新喷砼覆盖严实。

3、雷雨天停止一切露天电焊作业。

4、工地派专人了解天气情况,调节好施工时间,避开大雨天施工。

5、注意电器设备机械设备的防雨、防止漏雨漏电事故,设置接地、避雷装置。

6、准确掌握砼配合比,并注意雨后砂石含水率的变化。砼工程小雨采取调整水灰比措施。

7、做好排水截水工作,原则是上游截水、下游散水、地面排水。

(四)、环保卫生噪音保护措施:

1、环保卫生及噪音的要求应严格按市环保部门的污染控制有关规定行。实行门前三包。

2、材料运输之车辆要申办通行证方可通行,运输要求采取一定的封闭措施,以防建筑材料掉落影响市容卫生。

3、现场操作面上建筑垃圾的清理应设置垃圾清理道进行清理,严禁随意丢落,以免影响周围的环境卫生。并及时运出场外。

4、施工应尽量调整在白天,以免夜间施工,噪音太大,影响周围居民的休息。

5、做到场内场外的环境卫生专人负责。

河南神火建安神火电厂卸煤系统工程 2017年4月25日

管道施工雨季施工方案

一、工程概况 渤南油田罗36块位于山东省XXX内,渤三联合站西南部,XXX采油厂东南部,距渤三联合站约6km,隶属于XXX采油厂管辖。本次进行改掺提效工程(安装部分)内容主要分为3个部分,01为罗北外输站部分,02为井场部分,03为站外管线部分。罗36块目前共开油井13口,其中电热杆井3口,密闭循环掺水井2口,地面电加热井2口,常规集输油井6口,均采用注水开采方式。区块日前大量使用电热设备,高耗低效,集输成本过高,且井口回压高。为降低能耗,提高经济效益,本次将其中6口能耗较高的油井集输方式改为空心杆开式掺水降粘集输,掺水来自罗北外输站。掺水在罗北外输站增压、加热后采用规格为φ76×6,材质20#的管线输送至井口。 罗北外输站内目前已建处理规模5000m3/d天然气冷却脱水器2台,用于处理三相分离器及缓冲罐分出的含大量水和烃组分的饱和天然气。2台天然气冷却脱水器均为1996年从渤三联合站拆除停用的转上利旧设备,目前已运行超过25年,设备底部及管道腐蚀穿孔严重,有漏气现象,存在严重的安全隐患,本次将拆除2台天然气冷却脱水器,在原位置新建处理规模6000m3/d天然气冷却脱水器1台。 二、雨季施工各工序质量保证措施 2.1一般措施 2.1.1在进入雨季前,各机组应组织一次检查,及时做好防雨、防洪准备。检查重点包括仓库、休息室,暂设棚是否牢固,是否有水泡,下沉倒塌的危险,有隐患的应采取加固措施。 2.1.2雨季应避免存在被水淹的可能,在洪水冲击的山谷、河道、雨水汇流区域施工,如不能在雨季到来之前完工,应采取防护、稳管措施之后撤离该区域,等雨季过后再组织施工。 2.1.3注意收集当地气象资料,特别是中长期的天气预报,掌握天气变化的情况,合理安排施工。 2.1.4 增强防范意识,准备必要的防雨、防洪材料,做好特殊情况下的应对措施。 2.1.5施工人员的保护:雨天施工,施工人员注意自身安全。应随时检查所有电源线路有无破损,接头的绝缘性能是否良好,防止漏电、触电。雨天道路泥泞,特别是陡坡陡坎,防止路滑人员摔跤,可在道路上铺垫沙、谷壳或稻草。施工人员必须穿戴便于施工的劳保用品。

雨季施工方案(最终版)

目录 1.编制依据 (4) 2.工程概况 (5) 2.1工程建设总体概况 (5) 2.2建筑结构概况 (5) 2.3雨季施工概况 (5) 3.雨季施工管理 (6) 3.1雨季施工领导小组 (6) 3.2雨季施工抢险队员名单 (6) 3.3雨季施工人员责任分工 (6) 4. 雨季施工部署 (7) 5. 雨季施工工作重点部署 (7) 6. 雨季施工前的准备工作 (7) 6.1材料和设备准备 (7) 6.2现场准备 (8) 7.雨季施工措施 (9) 7.1施工现场平面布置 (9) 7.2现场排水 (9)

7.3钢筋工程 (9) 7.4模板工程 (10) 7.5混凝土工程 (10) 7.6脚手架工程 (10) 7.7砌筑工程 (11) 7.8屋面工程 (11) 7.9装修工程 (12) 7.10机械设备管理措施 (12) 7.11塔吊与施工电梯管理措施 (12) 7.12临电安全措施 (12) 7.13其他要求措施 (13) 8.雨季安全文明施工 (13) 8.1雨期施工管理 (13) 8. 2原材料及半成品的存储和堆放 (13) 8.3施工机械设备 (14) 8.4环卫、场容、环保、消防保卫保证措施 (14) 9.雨季防暴防洪应急预案 (15) 9.1组织机构 (15) 9.2培训和演练 (15)

9.3人员伤亡应急措施 (17) 10.雨季防雷击应急预案 (17) 10.1目的 (17) 10.2救援程序 (17) 10.3雷击事故应急措施 (18)

第一章编制依据 1.1根据呼和浩特万达广场投资有限公司提供的呼和浩特万达广场一期工程1-1#住宅楼施工图纸。 1.2国家现行的技术政策、技术标准、施工及验收规范、工程质量评定标准及操作规程。 建设工程质量管理条例国务院令279号 建筑工程安全生产管理条例国务院令393号 建设工程安全防护、文明施工措施费用及使用管理规定建办[2005]89号 生产安全事故报告和调查处理条例 城市排水许可管理办法 城市市容和环境卫生管理条例 建设项目环境保护管理条例 《内蒙古自治区建设工程质量管理条例》 《房屋建筑工程技术资料管理规程》DB15/427-2005 《呼和浩特市建设工程施工安全管理规定》 中建保华建筑有限责任公司生产安全事故应急预案 GB/T19001-2000 质量管理体系 GB/T24001-2004 环境管理体系 GB/T28001-2001 职业健康安全管理体系 建筑边坡工程技术规范GB50330-2002 安全防范工程技术规范GB50348-2004 建设工程施工现场消防安全技术规范GB50720-2011 施工企业安全生产评价标准JGJ/T77-2010 建筑施工现场环境与卫生标准JGJ146-2004 施工现场临时用电安全技术规程JGJ46-2005 建筑施工钢管脚手架安全技术规范JGJ130—2011 建筑施工高处作业安全技术规范JGJ80-91 塔式起重机安全规程GB5144-94 1.3呼和浩特质监站气象记录。 1.4《建筑工程施工手册》

电力雨季施工方案

、工程概况 工程概况 天长高邮湖风电工程,本期工程风电场24台风机组分维2个集电单元,每个集电单元由12台风机-箱式变电站组成,采用架空集 电线路的方式与设备连接,线路全长,其中单回路,双回,包括T 线(T1-T36), G 线(G1-G32 ,M 线(M1-M7 N 线(N1-N10), C 线 (C1)共计铁塔88基。 施工工期 施工总工期:计划开工日期为2011年3月20日;计划完工日期为2011年6月18日;共计90日历天。 二、雨季施工领导组织机构 雨季施工组织机构 指挥:王成刚 副指挥:程传义 李双亮 成员:徐广搏、刘胜、申召斌、李小有、刘辉、卜建防汛小组主要人员名单表 联系电话

防汛责任事故追究制 制定相应的防汛预案,并在汛期前进行演练,备足物资。 三、雨季施工措施 北京地区6 — 9月份为雨期,为使工程顺利地度过汛期,保证工 程的安全和顺利进行,不受天气的影响,针对雨季施工制定如下措 施: 天气预报系统 项目部和各井队挂天气预报牌,由专人负责收听北京地区 天气预 1) 防汛负责人必须保证联系通畅。 2) 汛期各部位必须有人值班。 3) 4) 防汛物资标明用途,不得挪用。 5) 当班作业人员全部为抢险队员,时刻服从指挥。 6) 主要防汛责任人外出,必须明确一名指挥员。 7) 如遇突发大雨时应急速赶赴现场。

报,并负责填写天气预报情况,提前做好防雨准备工作,有效防止雨天施工。 现场排水系统 在雨季施工期到来之前,将现场内所有污水、雨水管道,雨、污水井检查一遍,发现有损坏、堵塞者,应进行修复、清理,进入雨季施工后还应定期检查,以保证其正常使用。 在场地硬化阶段对现场的整个排水系统进行优化和清理,以能满足汛期整体施工现场排水的需要。L1线3#竖井及L2线1#、2#、3#竖井施工现场位于现状上地西路主路上,可依据道路坡度,在邻 近路边雨水口位置的施工围挡的基础上设置排水口进行排水;L1线 1#、2#竖井施工现场位于现状道路两侧的人行步道、绿化场地及企业院内,场地硬化时采用C15混凝土进行浇筑,并设置3%-5%勺坡度,使雨水通过施工围挡基础上的排水口排出至道路两侧雨水口。 做好现场截水、排水,并指定专人负责维修路面,对路面不平或积水处应加紧抢修 排水口设置于靠近市政道路侧,且临近现状排水口位置的施工围挡的砖砌基础上,大小为120m(宽)X 50m(高),间距2m— 5m 不等。

雨季汛期安全施工方案正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.雨季汛期安全施工方案正 式版

雨季汛期安全施工方案正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 为了保证雨季期间施工顺利、安全的进行,按时、按质、按量完成年度工作目标,本项目根据质量、环境、职业安全健康体系的要求,结合本项目制定的《安全保证体系》、《质量保证体系》,有针对性地制定雨季期间施工的安全保证、质量保证、进度保证措施。 (一)、安全保证 组织保证:提高以项目经理为首的安全生产领导小组的安全意识,加强领导小组在雨季施工期间对项目的检查、监督力度,制定针对雨季安全施工的有效措施。

(二)、专项安全措施 (1)、雨季安全用电 a、场内架设的临时线路用绝缘物支持,不将电线缠绕在钢筋、树木或脚手架上。 b、电工在接近高压线操作时,保证安全距离为:10KV 以下不得小于0.7m,20-35KV 不得小于1m,44KV 不得小于1.2m,否则必须停电后操作,不允许空气潮湿超过要求以及下雨刚停就在高压附近操作。 c、各种电器设备应配有专用开关及漏电保护器,做到“一机一闸”保护,室外使用的开关、插座应外装防水闸并加锁,在操作处加设绝缘垫层。 d、在三相四线制中性点拉地供电系统

雨季施工方案

英伦名郡-剑桥郡一期人防工程 雨季施工方案 目录 一、工程概况 (3) 二、编制依据 (5) 三、施工准备 (5) (一)降雨等级特征 (5) (二)组织机构及人员准备 (6) (三)技术准备 (6) (四)现场准备 (6) (五)临设、临电准备 (7) (六)材料机具准备 (7) 四、施工部署 (7) 五、雨季施工管理措施 (7) 六、雨施技术措施 (8) (一)基础施工 (8) (二)模板施工 (8) (三)钢筋施工 (8) (四)混凝土施工 (9) (五)防水施工 (9) (六)脚手架工程 (9) (七)回填土工程 (10) 七、其他各项管理措施 (10)

(一)机械设备和施工用电 (10) (二)现场材料管理 (12) (三)施工安全管理 (12) (四)环保管理 (13) (五)防水工程 (13) (六)环卫行政后勤管理 (14) (七)临建工程及其它 (14) 八、风险分析和应急预案 (15)

一、工程概况 工程名称:高碑店市英伦名郡-剑桥郡一期工程 建设单位:高碑店中房嘉业地产开发有限公司 设计单位:中卓国际建筑设计有限公司 施工单位:河北鹏达域地建筑工程有限公司 监理单位:保定市第三工程建设监理有限公司 勘察单位:保定市建筑设计院有限公司 建筑面积:约12760平米 工程地址:工程位于高碑店市东部、西邻盛华街、北邻团结路、南邻昌盛路 结构类型:框剪 建筑功能:车库、人防 工程概况一览表 1 地下车库工程 地下车库。地下一层,层高为3.600米.功能为普通停车库,局部战时为人防工程(常六级乙类二等人员掩蔽所),±0.000对应的绝对标高为24.70米。

园林景观工程冬雨季施工方案

园林景观工程冬季、雨季施工措施 一.冬期施工措施: 1.冬季与温度 根据相关规定,冬季施工的起止日期为:当冬天到来,如连续五天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬季施工的终日(日平均气温是指在地面以上1.5m处,并远离热源的地方测得1天内2、8、14和20时4次室外气温观测结果的平均值)。园林工程在进入冬季施工前和解除冬期施工后,均必须有一定的防护措施,以防气温突然降至0℃以下的寒流及霜冻等侵袭造成工程质量下降。 2.冬期施工的部署原则: 施工部署上要根据晴、冷、内、外相结合的原则,晴天多搞室外,冷天多搞室内,尽量缩短低温露天作业时间,缩小雨天露天作业面以及采取集中兵力打歼灭战的方针,采取分栋、分段、分部位突击施工的方法。例如将基础工程加快进度,突击抢出地面,避免倒灌和塌方;对已完成结构的工程要停到一定部位等。在安排冬期施工是要考虑气温及降雪的影响,要考虑冬期施工的作业面积、施工进度,加快劳动调配,强调合理的工序穿插,善于利用各有利条件,加快施工进度,并适当考虑一些机动的施工项目,加强生产调度工作。 要将冬期施工准备工作纳入生产计划,考虑一定的劳动力,安排一定的作业时间,搞好冬季施工期间工程材料和冬期设备的储备。 3.冬期施工的准备工作: (1)掌握施工所在地区气象资料。 (2)技术准备工作 (3)施工现场准备工作。 (4)生活上的准备工作 (5)物资准备工作 (6)施工管理方面工作。 实例:某工程冬期施工措施指导书 1.冬期施工准备工作

(1)掌握施工所在地区气象资料:冬期施工前,要与施工所在地区气象部门凉席,掌握当地冬季气温情况,搜集有关资料。如该地区缺少气温资料,可参照附近地区气温资料,进行冬期施工准备。 (2)技术准备工作: 1)研究和编制冬季施工方案,对开工栋号、停工栋号以及进入冬期施工的基础、结构、装修工程,提出冬期施工项目一览表,对停工部位应有相应的越冬措施。做好准备工作计划并将其纳入生产计划中。 2)落实热源和冬期施工材料,编制冬期施工设备材料、劳动需用量计划,主要包括下列内容: ①设备:锅炉和各种相应的配件,排管炉、热盐水箱。 ②燃料:煤、煤球 ③保温及挡风材料:草帘、席、油毡、草绳、锯末等。 ④化学附加剂:抗冬剂、早强剂、阻锈剂、减少剂及复合剂等。 ⑤化盐、测温用量:化盐桶、温度计(-20-100℃)、高低温度计、测温箱、6号比重计、电棒等。 ⑥劳动力、司炉、化盐、测温、看火人员、冬季施工各项准备工作劳动力等。 ⑦劳动保温用品:棉大衣、手套的灯 3)编制单位工程冬季施工方案。 4)组织有关人员学习冬季施工有关要求、措施和规定,并向队、组景象技术交底工作,对司炉工、测温、化盐等主业人员进行培训。 (3)施工现场准备工作: 1)做好现场清理,易燃物品放在远离锅炉的上风处,并集中堆放妥善管理。 2)现场道路在冬期施工前进行必要平整,积水的坑洼处要填好。 3)搅拌机棚、工作棚等历史设施要做好保温,搅拌机棚附近要挖好足够容量的蓄水池井 4)做好水龙头、消防栓、管道的保温防冻,上水管道的埋设深度不应小于80㎝。

电力隧道工程雨季施工方案(精编文档).doc

【最新整理,下载后即可编辑】 目录 一、编制依据 (2) 二、工程基本概况 (2) 三、雨季防汛任务 (3) 四、雨季施工措施 (3) 五、项目部防汛抢险机构 (6) 六、防汛抢险指挥机构的职责 (6) 七、防汛抢险应急措施 (7) 八、防汛抢险器材 (8) 九、项目部防汛抢险救援程序 (9) 一、编制依据 雨季防汛工作是在各级政府领导下组织群众与汛情作斗争的一项活动,是维护社会稳定和促进国民经济发展的一件大事。为加强雨季

施工中的防汛工作,依据《中华人民共和国防洪法》《动漫城110kV 送电电力隧道工程(二标段)工程图纸》《施工组织设计》《北京市市政工程施工安全操作规程》及国家、北京市、本公司、甲方和监理的有关法规、规程及文件的要求,为确保汛期电力隧道工程顺利施工及周边群众的生命财产安全,认真贯彻“安全第一,长备不懈,预防为主,全力抢险”的防汛总方针,为结合北京地区雨季施工特点和本工程具体情况,制定雨季施工方案,避免险情发生。 二、工程基本概况 为满足动漫城110kV变电站进出线要求,需新建电缆隧道L1、L2、L3线。 L1线隧道起点自张仪村220kV变电站113号间隔,向东至现状张仪村西路,穿越张仪村西路向东至张仪村二号路南红线北侧2.0m位置向东至张仪村路,沿张仪村路东红线西侧3.0m位置向南至梅市口路,沿梅市口路北红线南侧3.0m向东至规划张仪村东三路,沿张仪村东三路西红线东侧5.0m位置向北与动漫城110kV变电站东侧两个隧道甩口连接,路径长度1634.3m。 L2线隧道起点自张仪村114号间隔,隧道向北与L1线隧道2#明开三通井相接,路径全长23.2m。 L3线隧道起点接动漫城110kV变电站东侧10kV隧道甩口,隧道向东与L1线隧道24#明开三通井相接,路径全长5m。

生物质发电厂冬雨季施工方案

×××生物质发电工程 雨季、冬季施工方案 批准: 审核: 编制: ×××公司 ×××项目部 ×年×月×日

目录 第一章工程概况及依据3 一、工程概况 3 二、编制依据 3 1、编制依据 (3) 2、施工部署: (3) 第二章施工准备 (3) 1.组织机构 (3) 二、冬季施工生产的准备工作 (4) 第三章施工措施及安全要求 (5) 一、雨季施工措施 (5) 1、机电安装 (5) 2、焊接作业 (5) 3、吊装作业 (6) 4、材料设备保护 (6) 5、电缆保护管敷设 (6) 6、土方工程:地埋管道: (6) 7、施工现场管理 (7) 8、质量保证措施: (7) 9、安全保证措施: (8) 二、冬季施工措施 (8) 三、安全要求 (12)

第一章工程概况及依据 一、工程概况 本工程为×××新建的2台75t/h秸秆燃烧锅炉,建设地址位于×××,锅炉为江西江联能源环保股份有限公司生产的JG-75/3.82-T型生物质锅炉,配套采用2*12MW汽轮发电机组。我公司承包2*12MW 生物质发电项目土建工程及锅炉汽机本体及其附属装置、化学水工程、上料系统及仓储系统的所有设备安 装工程。 施工整体工期为2012年3月~10月份。 为保障冬雨季各施工项目安全、优质、高效的运行,保障施工机械、设备不受意外损坏,保障人身健康与财产安全,做到防患于未然,结合项目部实际情况和冬雨季气温特点,为在切实保证工程质量的前提下,保证施工进度的顺利完成,特编制本措施 二、编制依据 1、编制依据 1、本地气候条件. 2、《施工现场临时用电安全技术规范》 3、××× 4、现场临时用电施工组织设计 5、现场设备、工业管道焊接工程施工及验收规范(GB50236-98) 2、施工部署: 本着保证施工质量,满足施工进度要求的宗旨,合理安排施工成立气象预报组及防汛领导组,防患于未燃,保证工程的顺利进展。 第二章施工准备 一、雨季施工生产的准备工作 1.组织机构

施工方案-雨季专项施工方案

一、编制依据 1、施工图纸及施工合同 2、国家及地区规范标准 二、工程概况 三、施工准备 (一)雨季施工时间及降雨等级特征 降雨等级特征:降雨分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级,详见下表: 1、为保证雨期施工的顺利进行,项目部成立雨季施工领导小组,并将领导 小组组织机构上墙,成立防汛抢险队。 雨季施工领导小组成员: 组长:———— 副组长:———— 组员:———————— 2、项目部组织技术、生产、安全、临电、材料、机械、行政、环保环卫、 消防保卫等相关人员进行雨季施工的方案交底。 3、项目部雨季施工领导小组的相关人员对施工队进行雨季施工的培训教育, 并做好教育记录。 4、项目部雨季施工领导小组雨季施工前,组织项目部相关人员对雨季施工准

备工作和措施落实等进行检查。 (三)技术准备 1、项目部总工组织技术人员熟悉雨季施工部位、雨季施工施工项目及雨季施工技术措施等,编制雨季施工方案,对施工队进行雨季施工技术交底。 2、提前编制雨季施工材料和机具计划并上报材料和机械部门。 3、注意收听天气预报,做好气象部门月、旬、周天气预报资料的收集和传阅工作,预报有恶劣天气情况时,及时通报。 (四)现场准备 1、现场地面:现场布置的道路尽量在雨季施工前全部硬化,钢筋加工厂范 围内应按要求进行硬化和铺设石子,半成品钢筋堆放区和周转材料堆放场地,先将低洼处填土,将地面抄平后,全部铺设一层石子,防止地面下雨后积水泥泞。对于基坑周边地面做好排水坡度,将雨水排放到排水沟内。 2、挡水墙及排水沟:在第一步护坡完成后进行挡水墙及排水沟施工,挡水 墙及排水沟根据坑边地势情况进行砌筑,保证排水通畅。并经常对现场排水沟进行清理修补,对被破坏的排水沟必须重新施工。 3、基坑:基坑边坡最后一步喷射素砼完成后,开始坑边排水沟开挖施工。 排水沟靠近边坡设置,宽度为200mm,深度为150mm,排水坡度为0.5%,并在基坑转角处设置500×500mm的集水坑,集水坑深为500mm。 4、作业面洞口封堵:作业面小于1米的洞口,应利用模板进行封堵。(五)临设、临电准备 1、行政后勤管理人员在雨季施工前,应对钢筋加工场、库房、宿舍等进行 全面检查,发现漏雨损坏等及时进行修补,宿舍准备好通风设施。 2、项目部电工对所有用电线路进行全面检查,对塔吊、施工电梯等大型机 械的避雷设施定期进行检查。 3、对于大型设备的接地电阻,雨季施工前再次进行检测,并做好检测记录。 4、对职工生活区,定期检查用电情况,防止偷电漏电及触电事故的发生。(六)材料机具准备

雨季施工专项施工方案

许昌大正鲲府项目2、6#楼 雨 季 施 工 方 案 编制人:王金权 审核人: 审批人: 2018年 4 月日

目录 一、工程概况 (3) 二、准备工作 (4) 三、技术措施 (4) 1、土方工程 (4) 2、砌体工程 (4) 3、砼工程 (5) 4、屋面工程 (5) 5、抹灰工程 (5) 四、安全措施 (6) 1、现场排水 (6) 2、临时设施及设备的防护 (6) 五、应急措施 (7) 一)应急准备 (7) 二)预防措施 (7) 三)应急预案 (8)

一、工程概况 大正鲲府项目工程位于许昌市建安区魏武大道与魏庄街交叉口西北侧,,总建筑面积约124770.89m2万㎡地下两层. 建设单位:大正恒润置业有限公司 设计单位:广州名阳建筑设计有限公司 勘察单位:河南焦作地质勘察设计有限公司 监理单位:河南方宇建设工程监理有限公司 施工单位:河南荣帆建设工程有限公司 本工程为一类高层居住建筑,耐火等级为地上一级,地下一级,场地类别二类,抗震设防烈度为7度,结构标准抗震设防,主体剪力墙抗震等级为三级。建筑性质为住宅楼。为保证本工程雨季施工质量,特编制本专项施工方 雨季施工之前,整理好施工现场,由于现场土方开挖和施工,现场无施工道路,所有雨水靠降水管进行外排,在雨季到来之前清理排水管道上的各种杂物是管道畅通。检查施工现场场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。 施工现场所有裸露土要进行硬化处理,沿基坑周边做好排水沟。检查模板、水泥堆放场地,保证堆放场地高于现场地面,并进行硬化处理。钢筋堆放场地进行夯实,并高于现场地面,用垫木将钢筋架起,避免因雨水浸泡而锈蚀。检查施工现场水泥库、料具库、加工棚等的防雨情况,保证现场内棚库不渗漏。检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。漏点接地保护装置应灵敏有效,雨期施工前检查线路的绝缘情况,做好记录,雨期间定期检查。

北京某工程雨季施工方案2011年

目录 一、编制依据 (2) 1、相关资料 (2) 2、主要规范、规程 (2) 二、工程概况 (2) 1、工程概况 (2) 2、雨期施工特点难点分析及对策 (3) 三、施工部署 (3) 四、施工准备工作 (5) 1、技术准备 (5) 2、现场准备 (6) 3、材料资源准备 (6) 4、安全工作准备 (7) 五、雨期施工主要技术措施 (7) 1、门窗安装工程 (7) 2、室内粉刷涂饰工程 (8) 3、外墙面砖、涂料工程 (8) 4、楼地面工程 (8) 5、屋面工程 (8) 6、机电安装工程 (9) 7、临建设施 (9) 8、临电 (9) 9、预留洞口、地下室及屋面防雨 (10) 六、质量保证管理及技术措施 (10) 七、安全文明施工管理及技术措施 (11) 八、环保施工及技术措施 (12)

一、编制依据 1、相关资料 北京***工程设计有限责任公司图纸。 本工程施工组织设计 2、主要规范、规程 二、工程概况 1、工程概况 ***工程场地位于北京市海淀区****,拟建建筑****,地上*15层,地下1层;建筑面积48965平方米,结构形式为剪力墙,建筑物±0.00=46.40m。 根据北京地区历年的实测资料统计,每年6-9月份的平均降雨量占年平均降雨量的83.87%。因此称6-9月份为雨期,而7月底8月初可为集中降雨期。所以北京市把

6-9月定为雨季施工阶段,以加强管理。雨季天气变化异常,大风、暴雨天气给施工带来很大难度,必须加强与天气部门的联系,预知天气情况。准备好雨季的施工材料、机具。并采取有效技术措施,以确保雨季施工的质量与安全。 根据施工进度安排,大部分装修工程将在雨期完成,雨期施工的主要分项工程有:装修工程、屋面工程、外檐装修工程等。 现场临时道路、临时上下水和临时用电已经形成。可以保障今年的雨季施工使用正常。 2、雨期施工特点难点分析及对策 1、本住宅项目属群体工程,装修施工项目多,细部节点做法复杂,工期紧迫,因此如何组织施工是雨期施工也是本工程的重点和难点。 采取的对策如下: 加强计划管理,制定工程施工总进度计划和月、周阶段性施工进度计划以及工序交叉作业的协调计划和材料设备的供应计划;对工程进度所涉及的各方面工作进行详细的安排,反馈信息,对各项计划及时进行调整以适应施工现场的实际条件;合理组织施工工序,协调好各工序间交叉施工,解决好施工对现场周围环境的影响,保证全天候的作业条件,以充分利用有效工作时间。 2、本工程施工现场可利用场地较小。 采取的对策如下: 对施工现场根据施工实际需要和施工总平面布置要求,安排场地,合理安排、精心组织原材料和周转材料按计划分批进场;同时,在施工现场设置环形道路,确保施工现场道路通畅。 三、施工部署 1、雨期施工原则 根据本工程所处的地理位置和工期要求并结合目前本工程的实际情况及特点,雨期施工的原则:防排结合、以排为主、不积水、不倒灌。确保道路不塌不泥泞。 2、雨期防汛领导机构 为确保今年的雨季施工顺利进行,认真组织落实雨施措施,按期保质保量完成施工生产任务,项目部给予足够重视,成立以项目经理为首的防汛抗洪领导小组及抢险

电力隧道工程雨季施工方案

一、编制依据 (2) 二、工程基本概况 (2) 三、雨季防汛任务 (3) 四、雨季施工措施 (3) 五、项目部防汛抢险机构 (6) 六、防汛抢险指挥机构的职责 (6) 七、防汛抢险应急措施 (7) 八、防汛抢险器材 (8) 九、项目部防汛抢险救援程序 (9)

、编制依据 雨季防汛工作是在各级政府领导下组织群众与汛情作斗争的一项活动,是维护社会稳定和促进国民经济发展的一件大事。为加强雨季施工中的防汛工作,依据《中华人民共和国防洪法》《动曼城110kV送电电力隧道工程(二标段)工程图纸》《施工组织设计》《廿京市市政工程施工安全操作规程》及国家、北京市、本公司、甲方和监理的有关法规、规程及文件的要求,为确保汛期电力隧道工程顺利施工及周边群众的生命财产安全,认真贯彻“安全第一,长备不懈,预防为主,全力抢险”的防汛总方针,为结合北京地区雨季施工特点和本工程具体情况,制定雨季施工方案,避免险情发生。 二、工程基本概况 为满足动漫城110kV变电站进出线要求,需新建电缆隧道 L1、L2、L3 线。 L1线隧道起点自张仪村220kV变电站113号间隔,向东至现状张仪村西路,穿越张仪村西路向东至张仪村二号路南红线北侧 2.0m位置向东 至张仪村路,沿张仪村路东红线西侧3.0m位置向南至梅市口路,沿梅市口路北红线南侧3.0m向东至规划张仪村东三路,沿张仪村东三路西红线东侧5.0m位置向北与动漫城110kV变电站东侧两个隧道甩口连接,路径长度1634.3m。 L2线隧道起点自张仪村114号间隔,隧道向北与L1线隧道2#明开三通井相接,路径全长23.2m。 L3线隧道起点接动漫城110kV变电站东侧10kV隧道甩口,隧道向东 与L1线隧道24#明开三通井相接,路径全长5m

高温、雨季施工方案

高温、雨季施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

安徽华电宿州发电有限公司 1号机组烟气超低排放改造工程 高 温 雨 季 施 工 方 案 编制: 审核: 批准: 山东电力建设第三工程公司宿州改造项目部 目录 一、编制依据 (2)

二、工程概况和特点 (2) 三、施工方法及措施 (2) 四、应急预案 (3) 一、编制依据 1、施工合同 2、施工组织设计

3. 《电力建设施工及验收技术规范.火力发电厂焊接篇》DL 5007—92 4. 《电力建设安全工作规程》 5.华电宿州发电厂施工制度及项目部各项规章 二、工程概况 1、工程概况: 安徽宿州华电#1脱硫系统运行多年。为了达到超低排放满足环保要求,现今需增设二级吸收塔、烟道改造、引风机改造等工程。 2、工程特点 高空在半封闭空间施工或在露天的地方施工,在施工过程中需要注意防雨、防中暑;需合理进行作息安排避开高温或下雨时间段。 三、施工方法及措施 八月份是拆除施工的高峰期,也是事故多发时期,尤其是进入八月份以来,连续高温多雨,为保证此期间顺利施工,保证工程质量,保证职工身心健康,实现高温雨季的安全生产,特制定本措施。 <一>、技术措施 1、雨季到来前,施工现场做好排水沟,防止雨水渗入库房和室内。 2、堆料场和半成品堆场雨天要用及时做好防腐,防止钢板淋雨锈蚀。烟道、吸收塔制作完后,如不能及时安装,制作完的半成品构件要用除锈刷漆。 3、保温材料在安装过程中防止雨淋损坏,影响保温的施工质量。 4、雨天露天的地方严禁使用电动工具,下雨前要对用电设备进行防雨措施检查及断电处理。 5、雨天禁止室外爬高施工,造成脚底打滑,影响人员安全。 6、认真搞好高温雨季的安全生产宣传工作,对职工进行有关高温雨季的安全生产教育。 7、对三高设备(高塔、高层框架、高压线的防护)在雨季施工之前进行一次专门的安全检查,彻底排除隐患,保证安全生产。 8、为了使机械设备能够正常运行,机械设备应该注意防护。 9、项目部电工对所有用电线路进行全面检查,对塔吊等大型设备的避雷设施进行定期检查。

雨季和汛期施工安全专项方案精编版

雨季和汛期施工安全专项方案 南通鑫源建设工程有限公司 蓝鸟彩印1#楼项目部 二〇一三年六月一日

雨季和汛期施工安全专项方案 一、编制目的 夏季高温多雨,是事故的易发期、多发期,也是防范事故的关键时期。为全面做好当前的安全生产工作,做好防高温、防汛、防火、防触电、防食物中毒、防雷击、防坍塌、防高处坠落等事故,积极做好夏季安全生产工作,坚决遏制重特大事故的发生,现制定如下雨季和汛期施工安全专项方案。 二、编制依据 1、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《公路水运工程安全生产监督管理办法》、《危险性较大工程安全专项施工方案编制及专家论证审查办法》等有关安全生产法律、法规、规程、技术标准。 2、《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《中华人民共和国河道管理条例》等有关的防洪、防汛法律、法规、规章制度。 3、《施工现场临时用电安全技术规范》等有关安全生产法律、法规、规程等。 三、综合管理措施 1、坚持“安全第一、预防为主、综合治理”的安全工作方针,建立健全安全生产责任制,做到责任到人,任务明确,措施到位,确保雨季和汛期安全生产顺利进行。 2、以工程施工安全为重点,切实加强工程施工安全,加强对项目部施工安全监督检查,严格按照施工安全技术规程要求施工。 3、夏季酷暑炎热,雨水较多,严禁任何职工下水洗澡。 4、项目部制定和完善应急防汛、防暑、防触电应急救援预案,安全管理规章制度和安全防护措施。 5、加强现场的安全检查监督力度,做好现场的安全隐患排查,做到发现事故隐患及时彻底整改。 四、防暑降温措施 1、温度超过35度,属于高温天气,合理安排施工工序和工程量,采取“干两头,歇中间”的方法,避开每天10:30至15:00的高温时段施工,增加休

安装工程雨季施工方案

安装工程雨季施工方案

装修工程雨季施工方案 一、工程概况 本工程为京源小区14#综合楼,位于河北省保定市七一中路和永延大街交口路北,框架剪力墙结构,一类高层建筑,建筑高度为94.50m,建筑总面积62595.06m2;建筑物耐久年限三类(50年),地下2层,地上裙楼五层,主楼二十四层,其中地下二层车库,战时为甲类二等人员掩蔽所,防化等级丙级,地下一层商业区、海鲜卖场。地上为商务写字楼。设计标高±0.000对应的绝对标高为18.75m。 二、雨期施工的准备 1、根据保定市往年天气变化信息,安排施工进度、安排专人对天气变化进行监控,掌握气象变化情况,将雨季施工措施列入单位工程施工方案中,以利于指导施工,确保工程质量和安全施工。 2、确保信息畅通。搞好施工企业的信息化管理,信息化是企业科学管理的重要部分,由于夏季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以进行预测,需要加强对气象信息的控制管理,及时采取有效的安全措施,加强防范。 3、雨季施工要做好物资准备工作、对雨季施工做好劳动力调配和加强现场调度工作。配置必需的防雨设施,对重要施工部位搭设防雨棚,备好机具。根据施工现场情况,由于钢筋加工场地地势较高,项目部决定选择合理位设置集水坑,安装排水泵,遇到大雨或暴雨天气采取抽水泵进行排水,避免现场出现积水现象;保证排水畅通。 4、加强计划、调度管理工作,组织安排好雨季施工作业计划并切实贯彻实施,避免因雨天施工而造成不必要的人力物力损失。 5、由于本项目施工现场涉及面较广,包括各部分现场和临时设施的安全防护以及全部人员的安全,因此在制定安全措施时一定要全面细致周到,不可因事小而不为,以留有隐患,带来损失。 6、科学组织施工、编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后安排,根据天气合理搞好室内外作业安排,风雨

建筑工程雨季专项施工方案

建筑工程署雨期专项施工方案 编制:周鹤涛 审核:田业新 审定:崔增海 南通四建集团有限公司 润泰.书香郡工程项目 2019年6月26日

目录 第一章编制依据 (2) 1.1 编制依据 (2) 1.1.1 编制依据 (2) 1.1.2 编制目的 (2) 1.1.3 适用范围 (2) 第二章雨季施工 (2) 2.1 概述 (2) 2.2 雨季施工准备 (3) 2.2.1组织准备 .................................. . (3) 2.2.2 技术准备 (3) 2.2.3 生产准备 (4) 2.3 雨季施工防治措施 (4) 2.3.1 雨季基础施工措施 (4) 2.3.2 施工阶段雨季施工措施 (5) 2.3.3 雨季混凝土工程施工措施 (6) 2.3.4 拌和站专项防强风措施 (7) 2.3.5 防雷电伤害安全措施 (7) 2.3.6 雨季施工其它注意事项 (8) 第三章防洪渡汛应急预案 (9) 3.1 应急救援小组组织机构及职责 (9) 3.1.1 应急救援组织机构 (9) 3.1.2 应急救援小组职责 (9) 3.2 防洪度汛工作总体部署 (10) 3.2.1 具体采取措施 (13) 3.2.2 急救措施 (15) 3.2.3 防汛物资 (16) 第四章夜间施工 .......................... .. (16)

第一章编制依据 1.1 编制依据 1.1.1 编制依据 依据《中华人民共和国安全生产法》、《中华人民共和国职业病防治法》、《工伤保护条例》、《生产安全事故报告和调查处理条例》、《劳动防护用品监督管理规定》、《生产经营单位安全培训规定》、《安全生产事故隐患排查治理暂行规定》、《中华人民共和国防洪法》、《国家突发公共事件总体应急预案》和《国务院关于进一步加强安全生产工作的决定》等法律法规及有关规定,结合本工程特点制定本方案。 1.1.2 编制目的 认真贯彻执行《中华人民共和国安全生产法》、《电力建设安全健康与环境管理工作规定》、《电力建设安全工作规程》、《电力建设安全施工管理规定》、《电力建设施工企业全面质量管理办法》等有关法律法规,坚持“安全第一,预防为主,综合治理”的方针,建立健全安全生产目标责任制,,提高应对突发事故的应急处置能力,保证雨季施工的安全,制定本方案。 1.1.3 适用范围 本方案适用润泰.书香郡工程施工项目部雨季施工的过程。

110千伏变电站变扩建工程设备基础施工方案

110千伏变电站#3变扩建工程 地基与基础分部工程施工方案 工程名称: 工程地点: 施工单位: 编制单位: 项目负责人: 编制人:编制日期: 审批负责人:审批日期:

目录 一、工程概况及特点 (3) 二、施工准备 (3) 三、施工总体安排 (5) 四、主要工序的施工方法 (5) 五、各项施工资源计划 (11) 六、施工质量保证措施 (11) 七、消除质量通病的具体措施 (13) 八、施工安全措施 (14)

一、工程概况及特点 1.1 工程概况 本工程地基与基础工程主要包括如下项目:避雷器支架及基础1组、电容式电压互感器支架及基础3个、隔离开关支架及基础3组、电流互感器基础1组、断路器基础1座、110kV中间构架及基础1组、旁路母线构架及基础2组、端子箱基础1个、#3主变压器基础1个、#3主变构架及基础1组、中性点支架及基础1个、母线桥支架及基础4个、#3主变防火墙1道;户外电容器基础6组、配电室1间、400*400电缆沟65m、800*800电缆沟60m、2*1200*1000电缆沟75m及部分200*200电缆沟等。 1.2工程特点 本期扩建工程均近距离带电设备,施工时应在确保安全的情况下进行施工。 工程10千伏配电室、主变基础构架及电容器设备基础采用φ500水泥搅拌桩对地基进行处理加固,其余设备基础采取换土处理,换填3:7砂石1米厚;2*1200*1000电缆沟底换填块石基础500厚;400*400电缆沟、800*800电缆沟沟底换填3:7砂石500厚。水泥搅拌桩使用的固化剂为普通硅酸盐水泥,强度等级为32.5R,掺入量为15%。具体施工方法另详水泥搅拌桩专项施工方案。 二、施工准备 2.1 技术准备 1、组织施工技术人员熟悉图纸、施工工艺及有关技术规范,了解设计要 求达到的技术标准、明确工艺流程。 2、将编制好且通过审批的《施工方案》作为作业指导书,与施工人员进

电力雨季施工方案

目录 一、工程概况 (1) 1.1工程概况 (1) 1.2施工工期 (1) 二、雨季施工领导组织机构 (1) 2.1雨季施工组织机构 (1) 2.2防汛小组主要人员名单表 (1) 2.3防汛责任事故追究制 (2) 三、雨季施工措施 (2) 3.1天气预报系统 (3) 3.2现场排水系统 (3) 3.3 井口围堰系统 (6) 3.4原材料的码放及保存 (6) 3.5雨季设备管理 (6) 3.6吊装工程及土方工程 (7) 3.7重要部位及重要设备的防护措施 (7) 3.8防汛准备工作 (8) 四、安全防护 (8) 五、环境保护 (8) 5.1坏境保护目标 (8) 5.2环境保护措施 (9)

一、工程概况 1.1工程概况 天长高邮湖风电工程,本期工程风电场24台风机组分维2个集电单元,每个集电单元由12台风机-箱式变电站组成,采用架空集电线路的方式与设备连接,线路全长19.925KM,其中单回路11.788KM,双回8.137KM,包括T线(T1-T36),G线(G1-G32),M 线(M1-M7)N线(N1-N10),C线(C1)共计铁塔88基。 1.2施工工期 施工总工期:计划开工日期为2011年3月20日;计划完工日期为2011年6月18日;共计90日历天。 二、雨季施工领导组织机构 2.1雨季施工组织机构 指挥:王成刚 副指挥:程传义 李双亮 成员:徐广搏、刘胜、申召斌、李小有、刘辉、卜建奇 2.2防汛小组主要人员名单表

2.3防汛责任事故追究制 1)防汛负责人必须保证联系通畅。 2)汛期各部位必须有人值班。 3)制定相应的防汛预案,并在汛期前进行演练,备足物资。 4)防汛物资标明用途,不得挪用。 5)当班作业人员全部为抢险队员,时刻服从指挥。 6)主要防汛责任人外出,必须明确一名指挥员。 7)如遇突发大雨时应急速赶赴现场。 三、雨季施工措施 北京地区6~9月份为雨期,为使工程顺利地度过汛期,保证工程的安全和顺利进行,不受天气的影响,针对雨季施工制定如下措

雨季汛期施工方案

苏南运河丹阳市区段三级航道整治工程 SNZJ-13标 雨季汛期施工方案 编制: 审核: 批准: 苏南运河丹阳市区段三级航道整治工程SNZJ-13标

江苏润港工程集团项目经理部二零一三年六月

目录 1.工程概况 (1) 2.编制依据 (1) 3.雨季汛期施工期限 (1) 4.雨季汛期施工计划及原则 (2) 5.雨季汛期施工准备工作 (2) 5.1组织准备 (2) 5.2技术准备 (3) 5.3机械设备防护 (3) 5.4原材料及半成品的保护 (4) 5.5防汛物资准备 (4) 6.主要工序施工注意事项 (5) 6.1生活区准备 (5) 6.2围堰工程 (6) 6.3基坑开挖 (6)

6.4模板工程 (7) 6.5混凝土工程 (7) 6.6回填土工程 (8) 6.7临时用电 (8) 7.雨季汛期施工管理措施 (9) 7.1雨季汛期布置 (9) 7.2雨季汛期施工前检查 (9) 7.3职工安全教育 (9) 7.4安全检查制度 (10) 7.5安全措施 (10) 8.汛期应急预案 (10)

1.工程概况 工程名称:苏南运河丹阳市区段三级航道整治工程SNZJ-13标。 工程地址:镇江市丹阳市区北。 工程规模:SNZJ-13标段整治范围13k+315~16k+875,整治里程3560m。设计航道底宽70m,航道宽度80m,设计水深3.2m,最小弯曲半径480m,航道口宽不小于90m。本工程主要结构型式有C25素砼重力式护岸(A型)4824.5m,冷弯钢板桩+土锚结构(B型)624.4m,预应力土锚预应力土锚4914m,246根,二级护坡为预制块衬砌拱+草皮护坡约81946m2等。地基处理采用PHC桩、预制小方桩、小木桩。2.编制依据 苏南运河丹阳市区段三级航道整治工程(沪宁铁路桥~北二环桥段)施工图设计 苏南运河丹阳市区段三级航道整治工程SNZJ-13标施工组织设计3.雨季汛期施工期限 根据丹阳地区历年降水主要集中在6月下旬至7月份底及长江流域下游地区汛期主要集中在7~9月份的特点。本工程雨季汛期施工期限定为6月20日至9月31日。

工程道路桥梁雨季施工方案示范文本

工程道路桥梁雨季施工方 案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

工程道路桥梁雨季施工方案示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 伴随着雨季的来临,为了做好雨季施工的组织工作, 保证雨季施工的工程质量和施工安全,特制定雨季施工技 术措施如下:望项目技术人员、各工程队、认真遵照执 行。 一、总则 1、进入雨季,应提前做好雨季施工中所需各种材料、 设备的储备工作。 2、各工程队要根据各自所承建工程项目的特点,编制 有针对性的雨季施工措施,并定期检查执行情况。 3、施工期间,施工调度要及时掌握气象情况,遇有恶 劣天气,及时通知项目施工现场负责人员,以便及时采取 应急措施。重大吊装,高空作业、大体积混凝土浇注等更

要事先了解天气预报,确保作业安全和保证混凝土质量。 4、工现场道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证循环畅通。 ①对不适宜雨季施工的工程要提前或暂停安排,土方工程、基础工程、地下构筑物工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。 ②根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。 ③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施。 ④配电箱、电缆线接头、箱、电焊机等必须有防雨措

相关主题
文本预览
相关文档 最新文档
