当前位置:文档之家› 给水工程普通快滤池设计说明书

给水工程普通快滤池设计说明书

给水工程普通快滤池设计说明书
给水工程普通快滤池设计说明书

一、原始资料

1.滤池形式:普通快滤池

2.水质资料:水源为水库水,水库上游植被较好,无工业废水等污染,库容积较大,常年雨量充沛。水质具体资料如下:

①浊度:常年平均浊度10-15mg/L,汛雨期及风浪时为

150-200mg/L;

②色度:15度;

③水温3-25℃;

④ PH值:6.8;

⑤细菌总数:12000个/mL;

⑥大肠杆菌:20000个/L;

⑦臭和味:略有;

⑧耗氧量:4.5mg/L;

⑨总硬度:8度;

⑩碳酸盐硬度:6度。

3.其他资料

①常年平均水温18℃,最高水温27℃,最低水温1℃;

②常年气温:最冷月平均-2.5℃,最热月平均26.3℃,极端最高42℃,极端低温-15.7℃;

③土壤冰冻深度 0.15cm;

④地基承载力 10T/m2;

⑤地震烈度 7度以下;

⑥高峰水量(8月)低峰供水量(1月)之比 1:4.3,日变化系数Kd=1.2。

二、滤池的选择

(1)滤池的工作原理:

过滤时,开启进水支管与清水支管的阀门。关闭冲洗水支管阀门与排水阀。浑水就经进水总管、支管从浑水渠进入滤池,经过滤料层、承托层后,由配水系统的配水支管汇集起来再经配水系统干管渠、清水支管、清水总管流往清水池。浑水流经滤料层时,水中杂质即被截流。随着滤层中杂质截流量的增加,滤料层中水头损失也相应增加。一般当水头损失增至一定程度以致滤池产水量减少或由于滤过水质

不符合要求时,滤池便需停止过滤进行冲洗。冲洗时,关闭进水支管与进水支管阀门。开启排水阀与冲洗水支管阀门。冲洗水即由冲洗水总管、支管,经配水系统的干管、支管及支管上的许多孔眼流出,由下而上穿过承托层及滤料层,均匀的分布于整个滤池平面上。滤料层再由下而上均匀分布的水流中处于悬浮状态,滤料得到清洗。冲洗废水流入冲洗排水槽,再经浑水渠、排水管和废水渠进入下水道。冲洗一直进行到滤料基本洗干净为止。冲洗结束后,过滤重新开始。

(2)滤池的分类及优缺点:

1.普通快滤池有成熟的运转经验,运行稳妥可靠;采用砂滤料,材料易得,价格便宜;采用大阻力配水系统,单池面积可做的较大,池深较浅;可采用降速过滤,水质较好;但是,阀门多,必须设有全套冲洗设备。

2.双阀滤池不仅有普通快滤池所具有的优点,同时减两只阀门,相应降低了造价和检修工作量。但也必须设有全套冲洗设备;增加形成虹吸的抽气设备。

3.V型滤池具有运行稳妥可靠;采用砂滤料,材料易得;滤床含污量大、周期长、滤速高、水质好;具有气水反洗和水表面扫洗,冲洗效果好的优点。但是配套设备多,如鼓风机等;土建较复杂,池深

比普通快滤池深。

4.多层滤池包括双层滤料滤池、三层滤料滤池、接触双层滤料滤池。其中双层滤料滤池、三层滤料滤池含污能力大,可采用较大的滤速,降速过滤、水质较好且双层滤料滤池方便改造但是滤料不易获得,价格贵,滤料易流失,冲洗困难,易积泥球。接触双层滤料滤池有以下优点:对滤前水的浊度适用幅度大,因而可以作为直接过滤;条件合适时,可以不用沉淀池,节约用地,投资省:降速过滤水质较好。缺点是,对运转的要求较高,工作周期短。

5.虹吸滤池不需大型阀门、冲洗水泵或冲洗水箱易于自动化操作。但是土建结构复杂;池深大,单池面积不能过大,反冲洗时要浪费部分水量,冲洗效果不易控制;变水位等速过滤,水质不如降速过滤。

6.无阀滤池不需要设置阀门,自动冲洗管理方便,可成套定型制作。缺点是:运行过程看不到滤层情况,清砂不便,单池面积较小,冲洗效果较差,反冲洗时需要浪费部分水量,变水位等速过滤水质不如降速过滤。

7.移动罩滤池优点是造价低,不需大量阀门设备;池深浅,结构简单;能自动连续运行,不需冲洗水塔或水泵;节约用地和电耗;降速过滤。缺点是需设移动冲洗设备,对机械加工材质要求高;起始滤速较高,因而滤池平均设计滤速不易过高;罩体与隔墙间的密封要求较高。

(3)滤池选择

选择普通快速滤池。

三、滤池设计

(一)设计水量

由原始资料根据要求,以5万吨为基础,3000吨为一单位增量,以学号为顺序,每人取一水量,得到11.3万吨。经计算求的水厂自身耗水量(主要为滤池冲洗用水)的系数α=1.04,所以最终水量取4888(m3/h)。

(二)滤料与滤速的选择

(1)滤料应具有足够的机械强度和抗蚀性能,一般可采用石英砂、无烟煤和重质矿石等。

(2)滤料厚度与有效粒径之比:细砂及双层滤料过滤应大于1000;粗砂及三层滤料过滤应大于1250。

(3)滤池应按正常情况下的滤速设计,并以检修情况(一格或者两格停运)下的强制滤速校核。

(4)滤池滤速及滤料组成的选用,一般宜按表1采用

表1 滤池滤速及滤料组成

注:滤料的相对密度为:石英砂2.6~2.65;无烟煤1.4~1.6;重质矿石4.7~5.0

根据资料的水质条件,可以选择双层滤料(上层无烟煤下层石英砂),滤速选择v=10m/h.

(三)滤池面积和尺寸

1.滤池面积

滤池的过滤周期为h,采用24h,每次冲洗滤池所需要的总时间采用0.5小时,滤池的有效冲洗历时采用6min=1/12h.水厂自身耗水量的系数α=1.04.

F=Q/V

式中:F-滤池面积m2;

v-滤速m/h。

计算得F=488.8㎡(详见计算书,下同)

2.滤池个数

设计中,滤池个数应通过技术经济比较确定,并需考虑水厂内其他处理构筑物及水厂总体布局等有关问题,但在任何情况下,滤池个数不得少于两个;滤池个数少于5个者,宜采用单行排列,管廊位于滤池一侧。超过5个者,宜采用双行排列,管廊位于两排滤池中间。后者布置较紧凑,但是管廊通风,采光不如前者,检修也不太方便。

滤池个数可根据表2确定。

表2

强制滤速v′=Nv/(N-1)=11.1m/h。

3.滤池尺寸

每个滤池面积f=F∕N=48.88m2,取54 m2。

滤池长宽比在1.5左右,计算得:长L=9m,宽B=6m

4.滤池高度

H=H1+H2+H3+H4=3.15m

式中 H1——支承层高度:0.45m

H2——滤料层高度:0.70m

H3——砂面上水深:1.70m

H4——保护高度:0.30m

5.冲洗强度

q=12[L/(s·m2)]

(四)配水系统

①配水干渠

干管流量q g=f q=54X12=648L/s=0.648 m2/s

q——冲洗强度12L/(s·m2))

干渠始端流速采用V=1.5m/s

干渠始端流量Q=fg=0.65m3/s

干渠断面积采用0.7×0.7=0.49㎡

干渠壁厚尺寸采用0.1

干渠顶面应开设孔眼

②配水支管

支管中心间距采用:s=0.25

每池支管数:n j=2 X L / s=2 X 9 / 0.25=72根

每根支管入口流量:q j=q g/ n j=0.65/72=0.00903m3/s 采用管径:d j=75mm

支管始端流速:v j=2.05m/s

每根支管长度:l j=(B-d g-0.1X2)/2=(4.3-0.8-0.1X2)/2=2.55m

③支管孔眼

支管孔眼总面积与滤池面积之比为0.20%——0.28%,采用α

=0.24%,支管总面积=αf=0.0024*54=0.130㎡

孔径采用d=9mm=0.009m

单孔面积w=πd2/4=0.785*0.092=6.359*10^-9

孔眼总数n=2044

每一支孔眼数(分两排交错排列)为n=29

孔眼中心距s=0.176m

④复算配水系统:

孔眼总面积与支管总横截面积之比小于0.5:F k/(72 X 0.785 X 0.0752)=0.4<0.5

干管横截面积与支管总横截面积之比一般为1.75——2.0:

f g/(n j f j)=1.54≈1.75

孔眼中心距应小于0.2m:a k=0.176<0.2

(五)冲洗排水槽

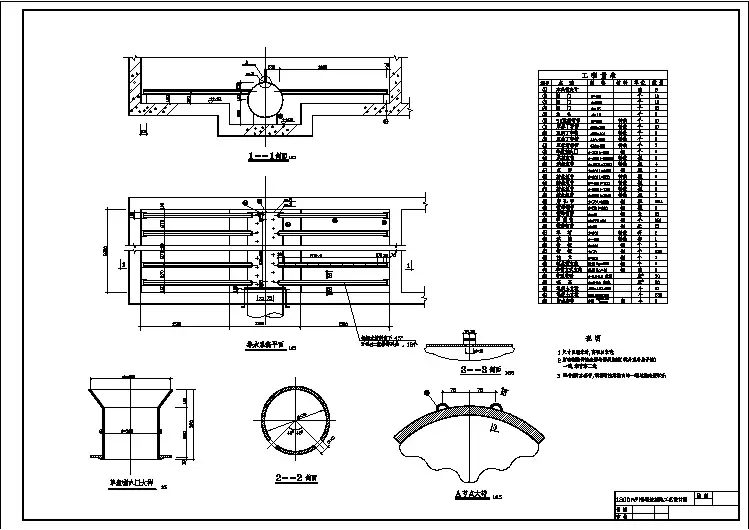

①断面尺寸

两槽中心距采用a=1.9m

排水槽个数 n f=L/a=4.7≈5

槽长L=B=6m

槽内流速采用0.6m/s

排水槽采用标准半圆形槽底断面形式,其末端断面模数为:

x=0.23m

②设置高度

滤料层厚度采用Hn=0.7m

排水槽底厚度采用0.05m

槽顶位于滤层面以上的高度为:

He=0.5*0.7+2.5*0.23+0.05+0.075=1.05m

(六)滤池各种灌渠计算

①冲洗水箱容积V=1.5qft*60/1000=350m3

水箱内水深,采用h箱=3.5m

圆形水箱直径D箱=11.3m

②水箱底至滤池配水管间的沿途及局部损失之和:h1=3.39m

配水系统水头损失:h2= h k=3.28m

承托层水头损失:h3=0.022qH1=0.00903m

滤料层水头损失:h4=(γ′/γ-1)(1-m。)H2=0.45m

式中γ′——滤料相对密度(石英砂为2.65)

γ——水的相对密度

m。——滤料膨胀前的孔隙率(石英砂为0.41)

H2——滤层膨胀前厚度(m)

备用水头为1.5——2.0m:采用h5=1.5m

冲洗水箱底应高出洗砂排水槽面:H=h1+h2+h3+h4+h5=8.97m≈9m

四、主要参考文献资料

1.《给水排水设计手册》1、3、9、10、11 中国建筑工业出版社

2.《室外给水设计规范》GBJ13-86 ,1997版。

3.《给水厂处理设施设计规范》,崔玉川等,化学工业出版社2003 ,太原。

4.净水厂设计,钟淳昌。

5.给排水专业毕业设计参考图集,哈建工。

6.《给水工程》(第四版),严煦世等,中国建筑工业出版社。
