地产甲供材料设备供应管理制度

地产甲供材料设备供应管理制度
地产甲供材料设备供应管理制度

中弘地产(北京项目)

甲供材料设备供应管理制度

20XX年8月

1. 前言 1

2.总则 1

3.供应管理机构与主要职责 1

4.分项进场计划 2

5.数量控制 3

6.生产控制与考察 4

7.进场验收与质量控制 4

8.现场照管 5

9.调试 5

10.结算 5

11.货款支付 6

12.供应流程 6

13.附件本制度相关表格11

1. 前言

1.1. 编制目的。 为实现中弘地产开发业务的可持续发展, 建立科学的管理机制和作业规范, 合理控制材料设备

的质量与成本,中弘地产特编制《中弘地产甲供材料设备供应管理制度》 以下简称本制度) 。

1.2. 适用范围。本制度是中弘地产甲供材料设备供应管理工作的纲领性文件。中弘地产在 北京投资 (中弘地产

全资或控股) 工程使用的甲供材料设备 (指供应商仅负责材料设备的供 应而不负责施工或安装) 供应管理须遵循本制度的规定。 中弘地产在外地投资 (中弘地产全 资或控股)的工程项目,相应制度另行制定。

甲供材料设备指由甲方(建设单位或投资方)直接供应并支付货款的材料设备。材料

设备实行甲供应符合如下原则: 对工程的成本有重大影响 质量不易控制、对工程的质量有重大影响 对项目品牌与

销售有重大影响 方便进行现场核量及数量控制 对工程进度有重大影响

2.2. 招标部、项目部、合约预算部在甲供材料设备的供应过程中应该密切配合,保证合同

能得到客观的履行。

供应管理机构由项目部、招标部、合约预算部组成,并以项目部作为供应工作的执行

主体。

3.2. 供应管理机构的主要职责

1.3. 本制度基于甲供材料设备已完成合同的签署。

2. 总则

2.1. 2.

3. 整个供应过程应实现公正、透明。

3. 供应管理机构与主要职责

3.1.

3.2.1. 项目部的主要职责

负责甲供材料设备合同的执行

编制甲供材料设备进场计划

编制发货通知单(由项目部总经理签发)并将其直接发给供应商。

组织招标部、供应商、施工单位对进场甲供材料设备进行初验

组织对供应商的生产状况进行考察(限于需检查供应商的生产状况情形)

组织进场甲供材料设备的复验

对进场材料设备质量不符合合同规定提出处理意见

对进场材料设备的数量、质量、施工、安全、调试、验收进行全面管理

按照公司程序办理施工过程中材料设备的变更、洽商

对进场甲供材料设备是否供应、调试完毕进行确认并书面函告招标部

将进场甲供材料设备的变更、洽商及调试、验收资料复印件转交招标部

负责甲供材料设备货款支付

3.2.2. 招标部的主要职责

? 审核甲供材料设备进场计划

? 参加进场甲供材料设备的初验

? 将进场甲供材料设备的结算资料(包括进场验收单、调试、验收合格资料及变更、洽商

等资料)转交合约预算部

? 参加对供应商的生产状况进行考察(限于需检查供应商的生产状况情形)

? 对于甲供材料设备出现严重超出合同量的情况,组织合约预算部、项目部进行讨论并提

出处理意见。

3.2.3. 合约预算部的主要职责

负责甲供材料设备的结算并将结算单复印件转交项目部、招标部

负责审定合同外新增规格型号的甲供材料设备的价格

4. 分项进场计划

4.1.甲供材料设备分项进场计划。指根据工程施工进度,安排需要进场的部分甲供材料设备进场计划,计划中

应该明确需要进场的甲供材料设备的类别、

规格型号、数量、进场时间、使用部位等要素,具体格式见附件1。

4.2. 甲供材料设备进场计划的编制与提报

4.2.1. 甲供材料设备进场计划由项目部负责编制。编制进场计划应该结合现场实际情况并

考虑材料设备的供货期、运输、现场存放条件等综合因素。

4.2.2. 在满足材料设备的供货期、运输等时间的前提下,项目部应该在甲方发出发货通知

单(发货通知单格式见附件2)前7 工作日编制完毕甲供材料设备分项进场计划。

4.3. 进场计划的审核

4.3.1. 招标部应审查进场计划中材料设备的类别、数量、规格型号与合同是否相符,进场

时间是否合理考虑了材料设备的供货周期等。

4.3.2. 对于计划量超出合同量、计划提报的材料设备规格型号与合同不符情况,项目部应该对变更原因进行说明并提交相关的变更资料。

4.3.3. 若进场时间没有考虑材料设备的合理供货周期,项目部应该修正进场计划。

5. 数量控制

5.1. 若因设计变更导致甲供材料设备的规格型号、数量发生变化,项目部应该及时将设计变

更和据此调整的进场计划转发合约预算部与招标部,并由合约预算部将变更后的规格型号、

数量函告招标部与项目部,项目部据此调整供应计划并将变更后的甲供材料设备的规格型

号、数量通过发货通知单告知供应商。对于因设计变更导致合同外新增规格型号的甲供材料

设备,应由合约预算部认价、项目部执行供应;对于因设计变更导致合同外增加数量但规格

型号包括在合同内的甲供材料设备,项目部实行按照合同价格供应。

5.2 甲供材料设备进场后,由施工单位进行看管。在施工期间项目部应该加强对施工单位用

料的监督管理工作,避免出现因为浪费、丢失或施工造成甲供材料设备的损坏导致用量增加。

如发生由施工单位使用不当或看管不善造成的材料设备实际使用量大于图纸量的情况,此部分费用将在施工单位结算时从结算额中扣除。

5.3 甲供材料设备进场后,因非甲供材料设备安装/ 施工单位浪费、丢失或施工损坏因素造

成甲供材料设备的实际使用量增加的事件,甲供材料设备安装/ 施工单位应调查事件发生的

原因并及时向项目部提出事件处理申请。项目部应及时组织相关施工单位、监理、供应商对

事件进行处理,查明事件原因、明确事件责任单位并做好事件处理记录,项目部、相关施工

单位、 监理应该对事件处理结果进行签字确认; 对于责任单位拒绝签字的, 由项目部将事件 处理意见函告责任单位。 项目部应将事件处理结果抄送合约预算部与招标部, 位进行结算的依据。

5.4 甲供材料设备进场移交后, 材料设备的部分零部件丢失或损坏由施工单位承担责任并自 行处理。 若需要供

应商配合, 由施工单位自行协调并承担相关费用。 项目部对修复质量是否 符合合同约定进行控制。

6. 生产控制与考察

6.1. 为有效控制甲供材料设备的质量,在供应商组织材料设备的生产阶段,甲方可安排对

材料设备的生产状况进行考察,实行过程控制。

投标文件是否一致、是否存在委托别的企业生产、生产进度是否满足工程进度要求等。

7. 进场验收与质量控制

7.1. 项目部根据甲供材料设备的进场时间组织施工单位、招标部、供应商共同进行甲供材

料设备的初步验收。

验收方根据合同与相关规范对进场材料设备进行初步验收,主要验证进场材料设备的

作为与相关单

6.2. 考察材料设备的范围包含但不限于: 6.2.1. 对工程质量、成本影响较大。 6.2.2. 影响项目品牌推广与销售。

6.2.3. 供应商存在将材料设备委托其他单位生产的嫌疑。 6.2.4. 供应商出现供货周期滞后、不能满足施工进度要求。 6.3. 考察由项目部组织,招标部参加。

6.4. 考察时主要了解供应商生产的材料设备质量是否符合合同规定、

采用的原材料 / 部件与

7.2. 项目部督促供应商在验收时提交完整的报验资料。

7.3. 数量、 规格型号、外观与合同是否相符。

7.4. 参加验收的人员在“甲供材料设备进场验收单”上签字确认验收结果。甲供材料设备

7.5. 材料设备进场后若出现产地、 品牌、 生产厂家、 规格型号与合同不符或存在质量问题,

甲供材料设备进场验收单的原件由项目部保管,复印件发放给供应商、施工单位、招

施工单位应该做好材料设备的防潮、防火、防盗工作。材料设备进场后发生丢失或毁

损均由施工单位自行承担责任。

8.3. 项目部应经常检查甲供材料设备的存放状况与现场的施工安全,避免交叉施工损坏材

料设备的质量。

10.1. 材 料设备的结算由合约预算部负责。

10.2. 甲 供材料设备供应完毕并在整体工程完成竣工验收后,项目部应函告招标部,明确可 办理材料设备的结算工

作。

10.3. 招标部将符合结算条件的材料设备的供应资料 (包括材料设备进场验收单、 验收 /调试

记录、洽商变更等)及甲供材料设备进场数量统计表(格式见附件 结算。

进场验收单的格式见附件

3。

项目部应立即做出材料设备退场的决定,

相关损失由供应商负责。 退货应该在甲方的监督下

完成, 施工单位、供应商、甲方应该在退货单上签字确认。退货单格式见附件

4。

7.6. 标部。 甲供材料设备进场验收单作为结算的依据。

7.7. 进场甲供材料设备的复验由项目部负责组织。

8. 现场照管

8.1. 材料设备进场后直接移交施工单位保管。

8.2. 9. 调试

9.1. 调试由项目部组织。

10. 结算

5)转交合约预算部办理

104材料设备的结算按照公司的结算流程进行。

10.5.结算完毕后,合约预算部应将结算单复印件转发招标部与项目部。

11.货款支付

11.1.甲供材料设备的货款支付由项目部负责。

11.2 .付款应符合合同条款的约定。

11.3 .付款时应将相关的凭证附齐,具体规定如下:

11.3.

1.

支付预付款时,应该将合同总价、付款方式附在资金审批单后。

11.3.

2. 支付进度款(到货款)时,应将合同总价、付款方式、进场验收单附在资金审批单

后。

11.3.

3. 支付除质保金外的最后一笔货款(已完成验收/调试)时,应将合同总价、付款方

式、结算单附在资金审批单后。

11.4.只有在完成资金审批单的审批而且供应商已提供发票(发票金额与付款金额相等)的条件下,项目部才能办理支票的领取或通知财务部办理汇款工作。

11.5.供应商领取支票时,项目部应该做好支票领取登记。

11.6.当供应商提交材料设备履约保函、预付款保函、质量保函时,项目部在审核无误后将原件存放在财务部,复印件转招标部。

12.供应流程

工作内容责任部门

提报甲供材料设

进场分项计划

项目部

招标部

项目部

招标部、项目部

项目部

项目部、招标部

7

12

9 10 项目部

项目部

项目部

项目部

项目部

1 F

组织施工完 备的复验、 毕后的材料设 调试/验收

F

项目部

13

16 14

15

17

项目部

项目部

招标部

招标部

合约预算部

合约预算部

18

19

说明:

1.本制度由招标部编制并负责解释。

2.本制度自20XX 年8月1日起执行。

13.附件本制度相关表格

附件1甲供材料设备分项进场计划

甲供材料设备分项进场计划

物业公司

中弘卓业集团

20XX 年8月1日

编制部门:

编制日期: 编制部门负责人(签字)附件2发货通知单

发货通知单

To (接收人):女士冼生Fax (传真):

From (发件人):Fax (传真):

CC (抄送):Date (日期):

Pages含附件页数):普通□紧急□加急□

根据(项目名称)工程进度计划,请贵司将合同约定的(材料设备名称)(具体型号、数量见下表)于年月日前送达

(项目名称)工地现

场。

附件3甲供材料设备进场验收单

甲供材料设备进场验收单

9

附件退货单

退货单

验收 意见

9

施工单位名称退货人(施工单

位)

附件5甲供材料设备进场数量统计表

甲供材料设备进场数量统计表

供应商名称: 合同编号:

关于 ( 项目名称)由 ( 甲方名称)供应(以下简称甲供)

的 ( 材料设备名称)(合同编号:), 鉴于目前已经供应完毕,经审核,现 对 ( 项目名称)甲供 ( 材料设备名称)的进场型号、数量统计如下:

项目名称: 合同名称:

),

日期:

备注:以上统计表基于份页的甲供材料设备进场验收单与份页的退货单。

统计部门: 负责人(签字):

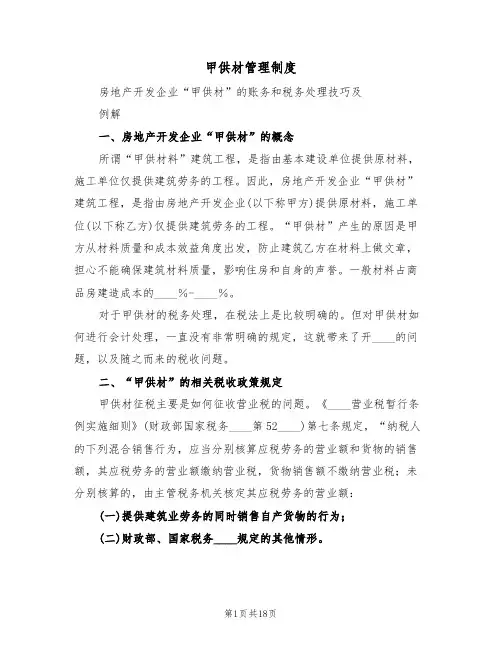

甲供材料管理细则

甲供材料管理细则 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

甲供材料(设备)管理细则 为进一步规范与加强甲供材料(设备)的管理,规范完善工作流程,从甲供材料(设备)选用、合同、验收、保管、结算等进行全过程管理,使甲供材料得到有效监控,真实反映材料成本、最终确保工程施工进度,实现公司经济效益的提高,特制定本细则。 第一章甲供材料(设备)管理流程 采购计划---供应商选择---招标及合同签订---材料/设备进场计划及验收---进度款支付及结算---供应商后评估 一、采购计划 工程部依据项目整体进度要求,编制《材料(设备)进场计划》,合同管理部依据《材料(设备)进场计划》,综合考虑材料/设备供应商的备货期、运输时间、合同洽谈时间等,编制《材料/设备招标采购计划》,报领导批准; 二、供应商选择 公司各部门推荐一至二家供应商,合同管理部负责组织供应商的考察及整体评估。 三、招标及合同签订 1、采取邀请招标的材料和设备,合同管理部按公司招标采购管理制度执 行; 2、采取简易招标的,由合同管理部按公司招标采购管理制度在各部门推 荐单位中筛选优质供应商,邀请三至五家单位密封报价,并封存各家单

位的样品,做好标识;(简易招标适应于:标的总金额﹤50万或50万≥标的总金额≤100万,且供货期紧张的招采项目) 3、定标后,合同管理部负责甲购材料采购合同准备及前期合同沟通,工程部及规划设计部从技术、供货时间、质量控制及商务报价等角度参与合同谈判,合同管理部、成本部及财务部从价格、付款条件等角度参与合同谈判,经领导批准后办理合同签订手续。由规划设计部负责材料样板封样、并移送工程部保存等相关管理工作。 四、材料进场及验收 工程部根据项目整体进度及施工单位的要求,确定甲供材料(设备)的进场时间,由工程部通知供应商供货,同时通知施工单位做好接货验货准备。 工程部安排施工单位做好接货准备工作(工程部提前协调、落实进场条件,如道路、堆场或仓库等): 验收流程 甲供材料(设备)进场前,由供应商填写《材料验收申请单》报工程部,工程部通知各部门做好验收准备。 甲供材料(设备)进场后,由工程部组织合同部、规划设计部、施工单位、监理单位共同参加验收,并做好统计的原始记录,各单位、部门统一签字确认送货单由工程部留底并抄送其他部门,所有单位和部门的相关人员签署验收合格后,才视为该批材料设备经甲方验收合格。施工单位对接管货物后,对本批次货物的外观质量、规格、数量负责。

甲供材料管理办法样本

甲供材料管理办法 样本

甲供材料管理办法 第一章总则 1、为有效规范甲供材料的管理,杜绝工程项目在建设中偷工减料、以次充好的现象,同时也为更好地控制进货源头,保证工程质量,加快施工进度,最大限度地降低工程造价,依据公司物资管理相关规定以及工程项目的招标文件、合同文本中的要求,特制定本办法。 2、甲供材料主要指钢材(包含板材和线材)、水泥、木材、管材、商品混凝土、砌块(包含砖、浆砌块等)、沙石料等建筑材料、装饰材料,也包括卫浴、机电类(开关、配电箱)、灯饰、空调、燃油、电缆、五金类材料等。 3、本办法适用于金润源集团(包括子公司和控股企业)所有工程项目建设。 4、本办法解释权归金润源集团公司 第二章甲供材料的管理部门及职责 对土建工程建设而言,甲供材料的主管部门为集团采购部,执行单位为集团贸易公司,其它关联部门为工程部、法务部、审计部、财务部、造价公司、监理公司(如果有)等,各部门职责如下: 1、采购部:作为业主方代表,主要负责监督管理工作,对整个甲供材料流程进行监督。对供应商的选择,甲供合同的签订,甲供材料的供应计划,材料的进场和验收,材料款的结算,材料的存储和保管等环节进行监督指导。

2、工程部:依据工程项目的类别、用量和实际建设需要,在立项、招标或合同谈判时确定是否采用甲供材料,划定甲供材料的种类、数量、规格及各项技术指标或等级,并在招标文件或施工合同中予以明确。 2、贸易公司:为甲供材料的实施部门,负责和审计、法律、造价等部门共同完成甲供材料的询价、招标(或议标)以及谈判,确定供应商,建立供应商合作数据库,签订供应合同。同时负责甲供材料的供应计划、进场、核算等工作,为最终的工程结算提供准确数据。 3、法律部:负责甲供材料合同、协议的签订审查工作,确保供应合同或协议在法律层面上的完整和严谨,防范风险的存在。 4、审计部:负责对甲供材料的审计工作,核对材料的规格、数量以及供应程序是否完整,并审核甲供材料的结(决)算。 5、造价公司:负责向业主在招标文件或合同中提供甲供材料的设计种类、规格及数量,为业主提供判断和分析的依据,复核甲供材料的设计用量和实际用量,做好工程的结(决)算工作。 6、监理公司:负责对甲供材料的进场把关,做好材料的品相、规格、数量等内容的检查和相关试验检测工作,杜绝不合格的材料进场。 7、财务部:复核甲供材料的结算,负责对甲供材料款的支付和扣回工作(按合同约定的支付条款和要求执行)。 第三章供应商的选择 在确定某项工程采用甲供材料后,采购部、贸易公司协同采购、审计、财务、法律、造价等部门经过询价、招标(或议标)等程序来选择最终的供应商,并遵循以下原则:

甲供材料管理制度表

甲供材料管理制度表 制度名称甲供(甲控、甲指)材料/设备管理制度 工程技术管理部;成 项目部工程技术副总本合约管理部;集团执行部门分管领导相关部门 招标采购部工作范围:施工单位按《施工图纸》、施工进度及本制度要求进行《材料/设备使用申 请明细表》的申报开始至材料/设备进场入库结束 一、制定目的 加强工程材料/设备管理,保证所使用的材料/设备的质量和数量满足工程建设实际的需要,确保工程建设质量;严格控制因材料/设备质量过剩而造成的工程造价增加; 二、各部门工作职责: 项目部:负责按本制度要求对《材料/设备使用申请明细表》、《材料/设备申报认价表》、 《材料/设备限价表》中材料/设备技术标准和数量及使用时间进行初步审核; 负责甲供材料/设备的进场组织和协调;参加所有进场材料/设备检查验收工作,并对验收结果负责。 工程技术管理部:负责根据国家及地方相关验收标准对项目部验收结果进行全面复 核,并对复核结果负责;负责将审核后的《材料/设备使用申请明 细表》移交给招采专员。 成本合约管理部:招采专员负责将工程技术管理部移交过来的《材料/设备使用申请 明细表》《材料/设备申报认价表》、《材料/设备限价表》等进行备案

并根据《招投标管理制度》的相关规定将《材料/设备使用申请明 细表》和《招标采购计划》报至集团招标采购部;负责甲供材料/ 设备数量结算期间的最终审核工作,并对审核、结算结果负责。集团招标采 购部:负责按照《招标采购计划》进行合格供方和价格咨询等招标前的准备工作;负责招标阶段按照《招标文件》中的相关要求向合格供方 出售《招标文件》;全程参加招标过程并向招标决策委员会提供市near wire normal to. 6.2.2 cable cutting when cutting should be around cable and profile cutting with a cutting knife cutting a week, cutting depth for cable outer (insulation) stripped, cannot hurt the inner insulation layer and core. 6.2.3 before the first cable production, should be based on the amount of cable specifications, models to select the appropriate specifications of heat shrink tube, heat-shrinkable sleeve color 场价格信息,对向招标决策委员会提供的材料/设备市场价格信息 负责;负责甲控材料/设备的最终认价。 工程技术副总:审核、监督分管部门审核审批工作的全过程,并对所分管部门 的工作 质量和进度负全责。 三、责任部门 主要责任:集团招标采购部、成本合约管理部 次要责任:项目部、工程技术管理部 领导责任:工程技术副总 四、制度解释: 1.甲供材料/设备:是指根据房地产公司和施工单位签订的《建设工程施工合同》(《补充协议》中相关条款所约定的应由房地产公司负责采购和供应的材料/

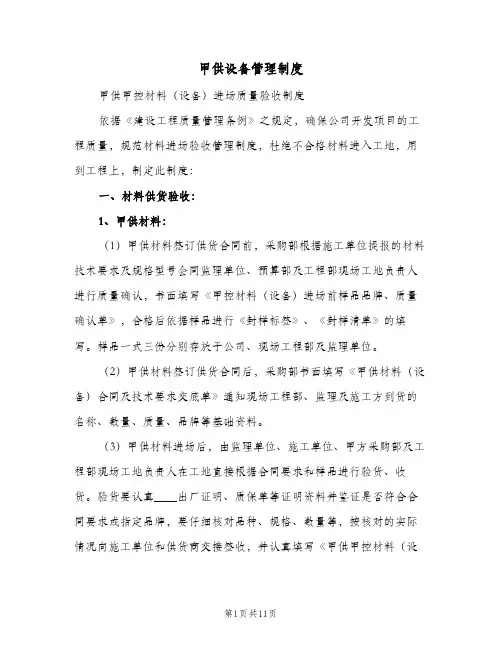

甲供材料设备管理规定

甲供材料设备管理 规定

第四卷 第二部分 附件4-7 甲供甲指材料、设备管理规定

甲供甲指材料、设备管理规定 1责任分工 1.1发包单位(以下称建设单位): 1.1.1及时提供设计图纸、设计变更、洽商等资料及甲供甲指材 料、设备清单供总包单位提量使用。 1.1.2建设单位采购部具体负责监督各方工作,划分甲供甲指材 料、设备的种类和提出报量时间要求,审核监理单位审定后提、报量,及现场实测耗量签订供货合同,审核发料、领料汇总表,随时监督甲供甲指材料、设备库存及材料、设备的发放情况,督促供货单位按计划到货,按总包报表补货,提供发料预算量参考表,拨付到货款并组织竣工结算;对不按本规定执行的单位进行处罚。 1.2监理单位: 1.2.1监理单位负责监督并审定总包单位的材料、设备提、报量及 现场甲供甲指材料、设备的实测耗量,如审定后的提、报量在工程中出现问题,监理单位应承担部分责任。 1.2.2监理单位监督发包单位对材料、设备的管理,协助总包单位 验货并在验货时最终对进场材料、设备的质量把关(有最终质量否决权),监控甲供甲指材料、设备管理按规定程序进行。直接对建设单位负责。 1.3承包单位(以下称总包单位): 1.3.1根据建设单位提供的资料负责甲供甲指材料、设备的提量、

统计工作(此工作应满足现场材料、设备招投标和实施工程之用),并应核实材料、设备的规格、型号、质量等级等技术要求。详见附表JG-1及附表JG-2。统计好数量签字后报监理工程师审核。若总包单位提量或管理责任,使建设单位造成经济损失,双方结算时,承包单位按损失金额的2倍向建设单位支付赔偿金。 1.3.2接货、验货(相关试验)、收货、保管、发货、跟踪、报 表、盘点等材料、设备的管理工作。在施工过程中严格检查使用单位对材料、设备的使用部位、安装节点、细部做法正确与否;检查对已进场材料、设备的使用情况、已安装材料、设备的成品保护情况等的管理;对合同审核会签;提供现场甲供甲指材料、设备的实测耗量,此量应与建设单位共同核定并通知各相关施工单位执行;参与材料、设备的招投标及结算等工作;在甲供甲指材料、设备管理上直接对监理负责。 1.3.3建设单位将安排部分材料、设备由独立供应单位负责供应而 由总包单位负责安装。总包须与独立供应单位联系,协调有关材料、设备的运送时间及复核提供所需的数量等以确保材料、设备的运送时间不会对总包工程造成任何延误,总包须对其工程进度总计划表中表示有关材料、设备应运至现场的时间,供建设等单位审阅。 1.3.4总包单位应须做好存放材料、设备的库房准备;对材料、设

甲供材料管理制度

侯马2×300MW热电联产工程 甲供材料管理办法 1目的 为规范侯马2×300MW热电联产工程甲供材料采购审批及领用程序,有效控制建设成本,保证材料质量,特制订本管理办法。 2适用范围 本管理制度适用于侯马2×300MW热电联产工程基建期间由侯马热电分公司直接采购的电缆、阀门、管材、油料等材料的采购、验收、入库、发放管理程序。 3职责 3.1施工单位 施工单位根据施工图纸,并依据与业主签订的施工合同甲供材料范围(1#标段、2#、4#标段施工合同中附件K中内容),至少提前三个月向业主提出甲供材料需求计划。 3.2监理单位 监理单位负责根据施工图纸,对甲供材料数量、规格、型号和种类进行审核。 3.3业主生产技术部 生产技术部负责对甲供材料数量、规格、型号和种类进行复核,并完成侯马热电甲供材料采购申请手续。 3.4 代保管单位 代保管单位负责甲供材料到货接卸,入库保管,并根据业主签发的领用申请单向施工单位发放甲供材料。 3.5 业主计划经营部 业主计划经营部是甲供材料的管理部门,负责审定是否为甲供材料,负责甲供材料采购,负责组织甲供材料验收。 4管理内容和程序 4.1 甲供材料采购流程 4.1.1施工单位根据施工图纸,并依据与业主签订的施工合同甲供材料范围(1#标段、2#、4#标段施工合同中附件K中内容),至少提前三个月提出甲供材料需用申请计划并报送

监理单位,同时施工单位将材料需用计划电子文件和书面文件报送业主生产技术部。 4.1.2 监理工程师根据施工图纸,在两日内完成对材料数量、规格、型号和种类的审核,并报送业主生产技术部; 4.1.3 生产技术部在两日内完成对材料数量、规格、型号和种类的复核,并完成侯马热电分公司材料采购申请流程审批。对于概算之外的甲供材料需求,应提供概算外工程项目的报批单和施工图纸。 4.1.4 计划经营部应根据已审批的采购申请单在两日内完成是否甲供材料的审核,并确定费用渠道,并按照材料采购的相关管理规定,对甲供材料进行询价采购,流程详见《设备(物资)采购管理办法》。 4.2 甲供材料到货验收流程 4.2.1 甲供材料到货后,代保管单位首先应根据供货单位供货清单认真核对来货规格、数量、型号,并登记《甲供材料到货台帐》; 4.2.2 监理单位应根据甲供材料类别制订甲供材料验收方案并提交业主生产技术部、计划经营部审核;计划经营部应组织监理、施工单位、代保管单位、生产技术部人员,按照审定的验收方案对甲供材料进行验收,验收合格的材料方可办理入库手续,对于验收不合格的材料,应及时通知生产厂商进行处理; 4.2.3 代保管单位应及时将验收后的资料提交业主资料室进行保管; 4.3 甲供材料发放流程 4.3.1 施工单位领用甲供材料时,应填写甲供材料领用申请单,并附甲供材料安装位置、图纸清单材料数量,并提交监理、生产技术部对甲供材料领用数量、规格、型号进行审核。 4.3.2 代保管单位根据经审核的甲供材料领用申请单,作为材料领用的上限的控制量发放材料,不得超计划发放材料。 4.3.3 监理、生产技术部应组织专业人员对已领用的甲供材料安装位置、安装数量进行复核。对于发现安装位置与需求计划不符的施工单位,应及时通报并进行考核;对于发现实际用量超过图纸用量(审核用量)的情况,应及时通知施工单位将超出部门退回设备库; 4.3.4 针对电缆、阀门等甲供材料,监理单位每月应根据现场安装情况组织生产技术部、计划经营部、审计人员到现场甲供材料进行检查,切实保证甲供材料安装到位,避免浪费和挪用现象发生。 4.3.5 对于安装单位提出领用数量无法满足现场需求的情况,监理、生产技术部应审核理由,对于因设计原因无法满足现场需求的,设计单位应出变更单,再进行甲供材料补供;

工程项目甲供设备、材料领用管理办法

工程项目甲供设备、材料领用管理办法 1范围 1.1本办法规定了技改及建设工程项目甲供设备、材料领用程序。1.2本办法适用于本公司所有新建、改扩建、技改、技措等建设项目。2职责 2.1工程管理部负责确定技改及建设工程项目甲方供货范围,负责提出采购计划并审核施工单位提交的工程设备、材料领用计划单。 2.2物资采购部负责采购及货物发放。 3工作程序和要求 3.1 本公司技改及建设工程项目设备、材料统一由主管部门工程管理部根据设计文件、图纸、变更、签证、及工程的具体情况确定甲方供货范围并向物资采购部提出委托采购计划。由工程管理部工程项目专业管理岗(项目代表)编制设备、材料采购计划并提交相关采购技术协议、设计图纸等技术资料,经工程管理部项目代表、工程管理部领导盖章确认后发物资采购部。 3.2物资采购部依据工程管理部提交的设备、材料委托采购计划,按照型号、规格、数量、质量等级等要求,经平衡库存后,以合理的价格,在规定的时间内自行或委托招标采购所需工程设备及材料等工程物资。 3.3施工承包商根据所承担的施工任务,依据设计文件、施工计划、图纸、变更、签证,按照附件二的格式测算并填写《工程设备、材料领用计划单》,注明领用单位,提交工程管理部。

3.4工程管理部工程项目专业管理岗项目代表审核《工程设备、材料领用计划单》施工范围、材料用量,经同意后加盖名章确认,后提交工程管理部领导审批生效。 3.5施工承包商以施工费结算单位的名头,用本公司的物资调拨单,到物资采购部办理甲供设备、材料的领用手续(具体领料程序及地点按本物资采购部设备、材料领用程序执行)。物资采购部以批准的《工程设备、材料领用计划单》为发料的依据,办理出库手续。 3.6施工承包商领用《工程设备、材料领用计划单》上没有或超量的设备、材料,需补办设备、材料领用计划,否则,物资采购部不予发料或按照乙供材料出库。 3.7确定为甲供材以外的施工用料由乙方自行采购(称乙供材)。确定为乙供材范畴的设备及材料的采购申请须经物资采购部领导许可并签字后方能实施该乙供材采购。否则,工程预决算部将对该部分乙供材不予结算。 3.8技改及建设工程甲供设备安装验收后经项目监理确认,工程管理部工程项目专业管理岗和工程预决算部工程造价管理岗在安装单位提供的本公司物资调拨单(第五联设备记录)上盖章确认。公司财务凭有工程管理部工程项目专业管理岗、工程预决算部工程造价管理岗盖章的物资调拨单记入工程费用并核销乙方挂帐。 3.9预算结算主材量审核以现场实际发生量为准。 3.10工程物资调拨单的填写应规范。对填写不规范的领料票,物资采购部不予发料。

甲供材料管理办法

甲供材料管理办法

甲供材料管理办法 第一章总则 1、为有效规范甲供材料的管理,杜绝工程项目在建设中偷工减料、以次充好的现象,同时也为更好地控制进货源头,保证工程质量,加快施工进度,最大限度地降低工程造价,依据公司物资管理相关规定以及工程项目的招标文件、合同文本中的要求,特制定本办法。 2、甲供材料主要指钢材(包含板材和线材)、水泥、木材、管材、商品混凝土、砌块(包含砖、浆砌块等)、沙石料等建筑材料、装饰材料,也包括燃油、电缆、五金类材料等。 3、本办法适用于天池能源工程项目建设。 4、本办法解释权归天池能源有限责任公司技改指挥部 第二章甲供材料的管理部门及职责 对土建工程建设而言,甲供材料的主管部门为天池能源技改指挥部(或由公司指定某部门负责),其他关联部门为法律部、审计部、财务部、审计部、造价公司、监理公司(如果有)等,各部门职责如下: 1、技改指挥部:依据工程项目的类别、大小,在立项、招标或合同谈判时确定是否采用甲供材料,划定甲供材料的种类、数量、规格及各项技术指标或等级,并在招标文件或施工合同中予以明确。 2、技改工程部(或指定的其他部门):技改工程部为甲供材料的实施部门,负责和审计、法律、造价等部门共同完成甲供材料的询价、招标(或议标)以及谈判,确定供应商,签订供应合同。同时负责甲供材料的供应计划、进场、核算等工作,为最终的工程结算提供准确数据。 3、法律部:负责甲供材料合同、协议的签订审查工作,确保供应合同或协议在法律层面上的完整和严谨,防范风险的存在。 4、审计部:负责对甲供材料的审计工作,核对材料的规格、数量以及

供应程序是否完整,并审核甲供材料的结(决)算。 5、造价公司:负责向业主在招标文件或合同中提供甲供材料的设计种类、规格及数量,为业主提供判断和分析的依据,复核甲供材料的设计用量和实际用量,做好工程的结(决)算工作。 6、监理公司:负责对甲供材料的进场把关,做好材料的品相、规格、数量等内容的检查和相关试验检测工作,杜绝不合格的材料进场。 7、财务部:复核甲供材料的结算,负责对甲供材料款的支付和扣回工作(按合同约定的支付条款和要求执行)。 第三章供应商的选择 在业主方确定某项工程采用甲供材料后,由技改工程部协同审计、财务、法律、造价等部门通过询价、招标(或议标)等程序来选择最终的供应商,并遵循以下原则: 1、依据设计文件和规范要求,明确甲供材料的种类、规格、数量、技术指标等,确保甲供材料各项技术指标符合设计文件及国家规范要求。 2、询价:通过市场调查或咨询以及和各兄弟单位对接,对各供应商的材料进行性价比分析,同时考察各供应商的资质、业绩、信誉等,将资质等级高、业绩和信誉良好的单位纳入邀标或议标的范围。 3、审批程序:完成前期的调查、询价以及对各供应商的考察后,将所有的资料汇总后形成报告上报领导审批。报告审批后,即可开始编制招标文件,进行招标活动。 4、编制招标文件:招标文件主要包括以下内容: 1、总体概要说明,2、货物的详细说明,3、供货方式,4、供货期限,时间要作详细要求,并有奖罚措施, 5、投标单位的资格及条件,投标单位不少于3-5家,将材料设备的技术参数要求作为严格要求, 6、投标产生的费用由投标单位自负, 7、现场考察,投标单位考察施工现场,由工程部、审计、造价等相关部门对合格的投标单位进行考察, 8、招标材料的资金及付款情况说明 9、招标文件内容、目录、格式、资料等作统一说明和要求,10、招标

甲供材料,设备管理方案计划规定

第四卷 第二部分 附件4-7 甲供甲指材料、设备管理规定

甲供甲指材料、设备管理规定 1责任分工 1.1发包单位(以下称建设单位): 1.1.1及时提供设计图纸、设计变更、洽商等资料及甲供甲指材料、设备清单供总包单位提 量使用。 1.1.2建设单位采购部具体负责监督各方工作,划分甲供甲指材料、设备的种类和提出报量 时间要求,审核监理单位审定后提、报量,及现场实测耗量签订供货合同,审核发料、领料汇总表,随时监督甲供甲指材料、设备库存及材料、设备的发放情况,督促供货单位按计划到货,按总包报表补货,提供发料预算量参考表,拨付到货款并组织竣工结算;对不按本规定执行的单位进行处罚。 1.2监理单位: 1.2.1监理单位负责监督并审定总包单位的材料、设备提、报量及现场甲供甲指材料、设备 的实测耗量,如审定后的提、报量在工程中出现问题,监理单位应承担部分责任。1.2.2监理单位监督发包单位对材料、设备的管理,协助总包单位验货并在验货时最终对进 场材料、设备的质量把关(有最终质量否决权),监控甲供甲指材料、设备管理按规定程序进行。直接对建设单位负责。 1.3承包单位(以下称总包单位): 1.3.1根据建设单位提供的资料负责甲供甲指材料、设备的提量、统计工作(此工作应满足 现场材料、设备招投标和实施工程之用),并应核实材料、设备的规格、型号、质量等级等技术要求。详见附表JG-1及附表JG-2。统计好数量签字后报监理工程师审核。 若总包单位提量或管理责任,使建设单位造成经济损失,双方结算时,承包单位按损失金额的2倍向建设单位支付赔偿金。 1.3.2接货、验货(相关试验)、收货、保管、发货、跟踪、报表、盘点等材料、设备的管 理工作。在施工过程中严格检查使用单位对材料、设备的使用部位、安装节点、细部做法正确与否;检查对已进场材料、设备的使用情况、已安装材料、设备的成品保护情况等的管理;对合同审核会签;提供现场甲供甲指材料、设备的实测耗量,此量应与建设单位共同核定并通知各相关施工单位执行;参与材料、设备的招投标及结算等工作;在甲供甲指材料、设备管理上直接对监理负责。 1.3.3建设单位将安排部分材料、设备由独立供应单位负责供应而由总包单位负责安装。总 包须与独立供应单位联系,协调有关材料、设备的运送时间及复核提供所需的数量等以确保材料、设备的运送时间不会对总包工程造成任何延误,总包须对其工程进度总计划表中表示有关材料、设备应运至现场的时间,供建设等单位审阅。 1.3.4总包单位应须做好存放材料、设备的库房准备;对材料、设备的存放及保护方法作详 细的安排,并书面呈送建设单位审核及认可,若现场未有足够的仓储空间,则总包须安排工地以外的仓库存放,对此而产生的仓租、保管、二次运输、保险等一切费用由总包单位负责。 1.3.5总包须提前为材料、设备运输做好充分准备,保证材料、设备运输路线畅通及设备与 基础相互匹配;包括设计阶段考虑设备吊装口及运输路线、校核沿线结构荷载,施工阶段对运输路线的及时形成或施工预留,及材料、设备运至现场后的水平、垂直运输(将材料、设备运至各相关现场),以及在必要的部位采取结构加固措施等,费用由总包负责。 2报量、接收及发放 2.1统计报量:总包单位根据设计信息(图纸及变更)、甲供甲指材料、设备清单(包括:

甲供材料管理规定

四川建林房地产开发(集团)有限公司 甲供材料管理办法 一、控制目标: 为进一步规范及加强工程建设过程中的材料管理,规范工作流程,从材料设备选用、合同、计划、验收、保管、结算等进行全过程管理,使材料得到有效监控,能真实反映材料成本、最终实现公司经济效益的提高,特制定本管理办法。 二、各部门职责 1、成控部负责本办法的制订、修改、解释、指导、监督检查。 2、研发设计中心、工程部、成控部负责贯彻执行本管理细则。 3、研发设计中心职责:从建筑设计角度考虑,提出采购材料(设备)在美观及使用功能等方面的要求,并提供技术参数及验收规范。 4、工程部职责: 4.1、负责甲供材料(设备)的采购资料准备、采购实施、组织验收以及检查。 4.2、邀请三至五家供应商进行招投标,并封样存至仓库,做好标识。 4.3、工地办主任应要求施工单位上交材料设备使用计划,同时考虑生产周期,由主办工程师编制月度《甲供材料(设备)采购工作计划》。 4.4、书面通知材料商按照合同进行按时按质供货。

4.5现场工程师组织总包、监理、标段施工单位对进场材料进行验收、检查,并将材料进场验收签字汇总后送至成控部。 4.6、工程竣工扫尾阶段,现场工程师组织相关单位对现场材料进行盘点,缺货或多余材料,应及时通知材料商。 5、成控部职责: 5.1、依据工程部提供的材料设备采购计划,与图纸预算量进行比较及总量控制,并进行市场价格调查; 5.2参与工程部招标、评标工作,从性价比等方面提出评标意见; 5.3依据图纸及规范,联合工程部、总包、监理、标段单位对第一批进行材料进行验收,包含规格、型号、大小、尺寸、厚度、数量等方面,工程施工过程中并进行材料抽查。 5.4、依据工程部及材料供货商提交的结算资料,进行分类、汇总、统计,并及时将月度材料供货情况及金额上报上级领导。 5.5、及时对甲供材料的预算量、供货量、实际结算量进行分析,并将分析结果汇报上级领导。 5.6、对抽查不合格的材料,成控部取样封存,责成材料供货商退货,造成损失及情况严重,请示公司领导给予罚款或解除合同。 三、操作流程及要求: 1、制订材料采购计划

甲供材料和乙供材料的优缺点对比及管理办法的建议

甲供材料和乙供材料的优缺点对比及管理办法 甲供的优势: 1、质量可控; 2、进度可控; 3、成本可控; 4、降低甲方承担的风险。 甲供的劣势: 1.乙方偷卖材料赚取差价; 2.浪费严重,尤其是差价过大的材料; 3.材料供应速度跟不上,乙方索赔工期索赔损失; 4.工程材料出现问题,在材料上面容易扯皮。 乙供的优势: 1、供货速度快,工期能按时完成; 2、甲方不占用库房,节省库房管理; 3、工程材料出现问题,甲方便与索赔; 4、购买错误的材料,乙方责任自担。 乙供的劣势: 1、质量难控制; 2、成本高; 3、容易以次充好。 建议:由乙方提供材料,甲方采取认质认价的方法 1、甲控乙供材料询价流程:A、用量计划;B、市场询价或招标;C、核价;D、审计认定 2、基建部将施工方上报并经监理单位、施工管理单位审核签字盖章后提供的工程材料、设备、构配件的认价单报资材部进行复核价格。 3、具体询价方式: ①对一些标准型产品的询价,采用电话、传真、网络查询、书面报价、市场调研等询价方式询价。 ②对于一些需通过选样确定的批量材料或需有专业技术安装的专业设备采用竞争性邀请报价询价。 4、签发询价依据,复印留存。 5、属甲控乙供的材料,甲方组织监理协助进行招投标,选择供应商。由乙方签定供货合同。零星材料由甲方、监理、乙方三方共同商定。 6、乙方与供应商在买卖交往中,因货款不清产生的矛盾与甲方无关。影响供货拖延工程进度由乙方负责。 7、乙方要提前通知甲方材料到货时间和地点,以便甲方、监理跟踪检验,必要时甲方、监理将抽样检验,乙方要给予配合。 8、凡发生材料货源与招标中标单位不符。或材料发票、质保书、炉批号与材料不符。甲方、监理有权通知乙方停止使用,清退出场。影响工程进度由乙方负责。 9、甲方、监理委托有资质的检验部门对抽检材料进行检测,所发生的检测费用已含在投标报价中由乙方负责。 10、凡乙方所购甲控乙供材料必须将供货合同及供货发票的复印件交给甲方以便财务结算. 11、凡需甲方通过招投标形式选择供应商的材料,乙方必须根据自身计划安排提前50天向甲方提出申请。否则影响供应的责任由乙方承担。 资材部

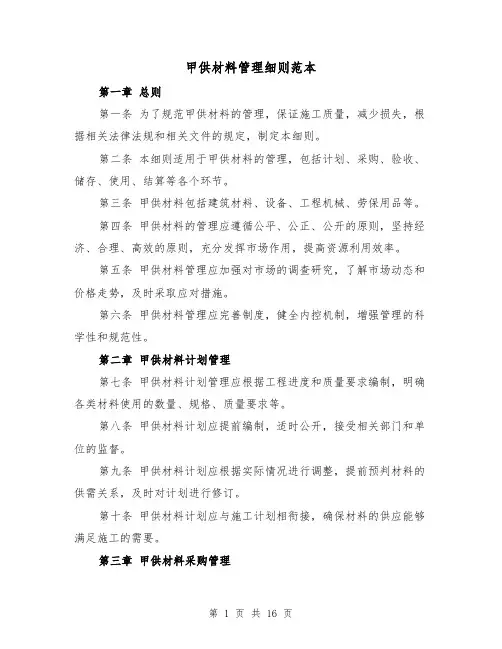

甲供材料管理细则

甲供材料管理细则 一、材料的控制目标: 为进一步规范及加强工程过程中的材料管理,规范工作流程,使甲材料得到有效监控,实现公司经济效益的提高,特制定本管理规定。 二、甲供材料各部门职责 1、项目部职责: 1.1项目部编制材料设备使用计划,同时考虑生产周期,并编制月度《材料(设备)采购工作计划》,并将计划发送至成本部审批后,上报甲方进行采购。 1.2项目经理应组织甲方、监理、劳务班组对进场甲供材料进行验收、检查,主要验收材料质量和数量。并将已收甲供材料进行分类、汇总后,发送至成本核算部。 1.3项目部负责对甲供材的签收。对于甲供材的送货单,现场必须审核其质量、数量、规格的正确性,并会同监理、甲方、劳务班组(领用人)签字确认,谁签字谁负责其真实性和准确性。 1.4对验收不合格的材料,或总量不足或超供现场的,项目部取样封存或拍照摄像,必须要监理及甲方现场查看确认,并书面通知监理及甲方,函文应包括要求退换货,索赔工期及窝工误工费等内容。对不合格材料、数量不足或超供进行放行的,经抽查发现后,公司将视具体情况对个人及项目部作出处罚。 1

1.5、工程竣工扫尾阶段,项目经理应组织项目部人员对现场材料进行盘点,缺货或多余材料,应统计准确无误,报送至成本核算部。 2、成本核算部职责: 2.1依据项目部提供的材料设备采购计划,与图纸预算量进行比较及总量控制,并进行市场价格调查; 2.2依据项目部提交的甲供材料申请,收集甲供材数据的采集、汇总、分析,并及时上报上级领导。 2.3及时对甲供材料的预算量、实际领用量、实际使用量进行分析,并将分析结果汇报上级领导。 三、甲供材料操作流程及要求: 1、制订材料采购计划 1.1项目部现场管理人员依据图纸及现场实际情况编制材料需要计划,并要求各劳务班组提出各类材料需要计划,统筹考虑提出材料采购建议,提交给成本核算部审批。 1.2成本核算部根据施工图纸并结合工程实际需要,编制材料总体需求数量,并依据项目部提出的计划进行总量复核控制。 1.3项目部依据部成本核算部复核后的材料数量,综合考虑工程进度情况及工程现场实际需要,作为材料需用数量的参考依据,上报给甲方采购。 3、材料进场验收 3.1检查验收材料质量是保障工程质量、降低工程成本的一项不可缺少的业务工作。科学合理的进行材料进场验收,做好事前质量控制极其重要: ①、材料进场时必须具备正式的出厂合格证和材质化验单; 2

甲供材料管理细则

甲供材料管理细则 一、甲供材料的控制目标: 为进一步规范及加强工程建设过程中的材料管理,规范工作流程,从材料设备选用、合同、计划、验收、保管、结算等进行全过程管理,使材料得到有效监控,能真实反映材料成本、最终实现公司经济效益的提高,特制定本管理规定。 二、甲供材料各部门职责 1、成控部负责本办法的制订、修改、解释、指导、监督检查。 2、总师办(無)、工程部、造价部(成控)负责贯彻执行本管理细则。 3、总师办职责(工程部):从建筑设计角度考虑,提出采购材料(设备)在美观及使用功能等方面的要求,并提供技术参数及验收规范。 4、工程部职责: 4.1、负责甲供材料(设备)的采购资料准备、采购实施、组织验收以及检查。 4.2、邀请三至五家供应商进行招投标,并封样存至仓库,做好标识。 4.3、工地办主任应要求施工单位上交材料设备使用计划,同时考虑生产周期,由主办工程师编制月度《甲供材料(设备)采购工作计划》。 4.4、书面通知材料商按照合同进行按时按质供货。

4.5现场工程师组织总包、监理、标段施工单位对进场材料进行验收、检查,并将材料进场验收签字汇总后送至造价部。 4.6、工程竣工扫尾阶段,现场工程师组织相关单位对现场材料进行盘点,缺货或多余材料,应及时通知材料商。 5、造价(成控)部职责: 5.1、依据工程部提供的材料设备采购计划,与图纸预算量进行比较及总量控制,并进行市场价格调查; 5.2参与工程部招标、评标工作,从性价比等方面提出评标意见; 5.3依据图纸及规范,联合工程部、总包、监理、标段单位对第一批进行材料进行验收,包含规格、型号、大小、尺寸、厚度、数量等方面,工程施工过程中并进行材料抽查。 5.4、依据工程部及材料供货商提交的结算资料,进行分类、汇总、统计,并及时将月度材料供货情况及金额上报上级领导。 5.5、及时对甲供材料的预算量、供货量、实际结算量进行分析,并将分析结果汇报上级领导。 5.6、对抽查不合格的材料,造价部取样封存,责成材料商退货,造成损失及情况严重,请示公司领导给予罚款或解除合同。 三、甲供材料操作流程及要求: 1、制订材料采购计划

甲供材料管理制度

材料管理制度 针对施工现场材料,工程部安排2名材料专员,专人进行跟进、检查验收,土建、精装安排一人,水电安装安排一人,共同对工程部经理负责,对现场所有材料分类管理,材料验收合格后,参与验收的单位及部门需填写《材料进场验收台账》,并由监理单位及工程部分别进行存档。 甲供材料: 针对甲供材料,由施工单位主导材料的申报计划,并且编写《甲供物资总计划》及《甲供物资进场计划》表,经甲方审核通过后,由甲方工程部对甲供材料进行材料计划下单。材料进场时,施工单位应通知监理及甲方,会同监理及甲方立即对材料的品牌、数量、型号、合格证、出场证明等随车文件进行验收、复核,确保进场材料合格。参与验收的单位及部门需填写《材料进场验收台账》,并由监理单位进行存档。 1、材料下单:针对施工单位提出的材料计划进行复核,重点控制型号、数量、加工周期以及审核图纸材料变更、公司材料品牌变更等问题。 2、材料跟进:针对相对紧急的材料,材料专员需编制材料计划,并每天对材料加工、运输等情况进行反馈,要求材料加工跟进到加工厂班组,运输时跟进到火车驾驶员 3、材料进场:材料进场,会同监理立即对材料的品牌、数量、型号、合格证、出场证明等随车文件进行验收、复核,确保进场材料合格,如需抽样送检的材料,需监理现场取样并送检。材料核对无误后,移交施工单位进行保管,并现场签字确认。 4、材料封样:甲供材料进场前,工程部必须设置单独的材料样板区对材料样板进行分类封样存放。 5、材料计划及浪费:施工单位对于甲供材料计划的申报必须按实,不得虚报、漏报、多报。对于甲供材虚报、漏报的,将对施工单位进行2000元/次处罚,若造成公司损失,将由施工单位全权承担;若造成工期延误的,由施工单位自行解决,对于甲供材料多报,造成材料浪费,将由施工单位双倍赔偿。 甲指乙供材料: 针对甲指乙供材料,由施工单位主导材料计划下单,工程部进行审核并提醒材料生产周期,材料进场时,会同监理及甲方立即对材料的品牌、数量、型号、合格证、出场证明等随车文件进行验收、复核,确保进场材料合格,如需抽样送检的材料,需监理现场取样并送检,

甲供材料及三方供货材料管理规定

甲供材料及三方供货材料管理规定 甲供材料及三方供货材料指为缓冲总包单位资金压力,保证总包方承包范围内的材料及设备及时到及所采购部品的质量,解决甲乙双方对限价材料价格的争议,由甲方直接支付货款,由总包方负责工程量的统计、提交订货数量并督促供货商按时到货、验收、保管的材料。 1、部品小组在成本管理部给定的成本控制价范围内寻找可提供相应产品的供货商(包括生产厂家、代理商、分销商); 2、根据收集到的供应商所提供的产品资料提交设计部,以初选符合设计要求的 产品; 3、在设计部初选产品的基础上对可提供该产品的供应商组织考察,考察成员由 部品小组成员、成本管理部、设计部共同组成,并由该项部品负责人填写《供 货商考察报告》见附表一,考察人员会签;以上程序见附件1.1《确定可采用 供货商程序》 4、由该部品负责人在上撰写招标书,标书送与已考察过的供货商及与集团各地 产公司有过良好合作关系的供货商。标书中的产品数量由成本管理部提供, 产品性能描述由设计部提供。以上程序见附件1.2《招标书审批程序》 5、填写《部品定标履行表》见附表二,由部品小组负责人召集相关的部品定标 会,招投标领导小组形成会签意见。部品招投标小组的成员包括:公司总经 理、公司副总经理、公司总经理助理、项目总监、财务总监、项目部总经理、项目部副总经理、成本管理部经理、设计部经理、部品小组负责人、部品小 组专业工程师;招投标小组的领导人为公司总经理。所采购部品金额在__ 万元以下时由项目经理部确定定标意见,其招投领导小组成员包括:项目总 经理、项目副总经理、项目总经理助理、设计主管、成本主管、专业工程师、

部品小组工程师;招投标小组的领导人为项目总经理。 6、标书撰写人拟定合同,并负责报审批程序《合同审批表》见附表三。若是三 方供货合同在交与总包单位及供货商签字盖章前应交与《合同审批表》中确定的相关领导审批。 7、审批过的合同交总办文档管理员,我司留贰份原件,总办与财务各一份;总 办文档管理员编号并复印与成本及项目经理部各一份。第5-7条参见附件 1.3《部品定标及合同管理程序》。 8、甲供与三方合同确定的部品由项目经理部工区负责人在所需部品进场20天 前要求总包单位报送,并经成本管理部审核后交与该项部品专项负责人。 9、甲供与三方供货合同确定的部品在施工过程中该项部品专项负责人建立三方 供货及甲供材料的领用记录(见附表四),施工完毕后需填写《三方合同及甲供材料领用量表》见附表五。甲供与三方供货合同的部品的施工过程的管理与施工后的结算参见附件1.4《甲供与三方施工合同部品管理程序》。 附件: 附件1:确定可采用供货商程序 附件2:招标书审批程序 附件3:部品定标及合同管理程序 附件4:甲供与三方供货合同部品管理程序 附件1. 确定可采用供货商程序

甲供材管理办法

甲供材管理办法 一、进场时间 甲供材经招标询价确定供应商签订供货合同后,采购部会同工程部进一步确定材料、设备进场时间。时间确定后,由总包单位、监理、工程部共同签字确认。采购部安排供货商按确定的进场施工组织生产、备货。 在约定的到货时间前,采购部提前同供货商进行沟通:该批次材料设备能否按时进场。如能准时进场,通知工程部相关主管工程师进行材料进场的准备事宜。如不能准时进场,立即同工程部进行沟通:是否对工程进度产生影响,并立即向供货商发出书面函件(快递形式)进行催促,函件和快递回执存档,作为后续追究责任的依据。同时,迅速落实准确到场时间(必要时直接到加工厂验证)。如甲供材料设备能够按约定时间到场,但总包单位因场地、施工进度滞后等原因要求迟延进场的,会同工程部,要求总包单位出具书面的进场时间要求。作为因此产生索赔费用的处理依据。 二、进场验收 材料设备进场后,进行进场初步验收。参加人员为工程部、采购部、现场监理、总包单位、供货商。供货商应提供产品的合格证、出场检验报告等资料。各方对材料设备进场外观验收无问题的,在材料进场验收单(见附件四)上签字。 三、收料、出库、入库手续办理 收料单一式三联,施工单位、监理单位、供货商、工程部、采购部分别在收料单上签字。其中采购部留存一联,施工单位、供货商分别留存一联,作为对账依据。工程部、监理单位作为监督见证,不留存收料单。施工单位、监理单位需在收料单上签章。收料单见附件一

出库单、入库单为公司内部表单,作为内部控制管理用。 出库单由采购部、工程部进行签字。采购材料员办理材料出库手续,填写材料出库单。材料出库单一式三联,第一联为存根联,由采购部留存。第二联为会计联,作为付款附件,由财务部留存。第三联为工程部留存。材料出库单见附件二。 入库单为出库单的对应表单,采购部内部签字。一式二联,采购部留存一联。第二联为会计联,作为付款附件,由财务部留存。材料入库单见附件三 四、付款的必要资料 发票(大于等于申请付款金额)、材料设备进场验收单、收料单、出库单、入库单、付款单位账户信息(单位名称应与合同相符、开户行、账号)及其他必备资料。 附件一:材料设备收料单 材料设备收料单 供货单位签章:单据号: 收料日期:

材料设备封样管理制度

公司材料、设备封样管理制度 1 目的 为加强甲供材料、甲指乙供材料、及乙供材料的质量管理,规范封样及验收管理流程,建立和完善公司工程项目的质量保障机制。 2 适用范围 适用于公司开发建设的工程项目甲供材料、甲指乙供材料、第三方供货及乙供材料管理。 3 管理程序及部门职责划分 3.1选型定样 设计部——负责材料、设备选型定样及材料设备技术参数的提供,根据设计要求对产品的选型定样签字确认,填写《材料、设备定样标签》; 3.2产品封样 3.2.1 产品封样类型 3.2.1.1设计部门材料选型封样 主要针对设计阶段根据设计效果及功能定位,而所选定的材料及设备,并为后续的材料、设备施工招标提供主要依据。实物一般有设计院提供。 3.2.1.2 招投标方式材料封样 主要根据设计部提供的材料、设备参数及样品,进行施工阶段材料的统一采购。封样材料实物一般由中标材料供应商,作为工程部施工现场材料进场检验及过程使用符合性验证的主要依据。 3.2.1.3 第三方供货材料封样 主要针对非公司直接招采,而委托第三方进行集中供应,封样材料实物一般由第三方供应商提供,作为工程部门施工现场材料进场检验及过程使用符合性验证的主要依据。 3.2.1产品封样形式 3.2.1.1 一般材料 为便于携带和存放,主要以提供样品册及合适尺寸产品小样进行展板或货架展示的方式达到材料设备封样的目的。 3.2.1.2 特殊材料

针对绿化景观中软景(苗木、植被)及大型成套或成系统设备等,由于体积庞大和不具备存放条件的材料,采取图片封样的形式在样品室进行张贴,并建立电子信息档案。3.3 部门职相关职责 设计部——根据设计要求及产品选型对中标材料进行封样确认并签字,填写《材料、设备定样标签》、《材料、设备封样标签》。 招采部——根据设计部提供的选型产品以及提供的设计参数进行招标,对中标的材料会同设计、品控进行封样,并把封样物品移交品控部,并签字确认,填写《封样材料、设备技术要求交底单》《材料、设备封样标签》。 工程部——参与封样过程并签字确认,根据封样材料标准对进场材料、设备进行检验,取样送检检测及材料过程使用管理,填写《材料、设备封样标签》。 品控部——全程参与产品选型选定封样过程、监督管理实施情况和封样室的日常管理和维护。 4 封样管理 4.1 样品入库管理 4.1.1品控部负责按照样品分类、样品名称、样品型号进行编码管理及信息档案建立。 4.1.2品控部负责入库封样材料的台帐登记和封样品的保管。 4.1.3封样保存要求 4.1.3.1样品编码编制说明:合同编号+样品类别+顺序码,入库的封样样品除编码外,还需注明采用该样品材料的项目及分部分项工程。 4.1.3.2所有样品需按以上方法进行编码管理,均应粘贴统一印刷的《封样材料、设备标签》。 4.1.3.3样品入库设计部需填写《材料、设备选样标签》、招采部须填写《材料、设 备封样标签》,设计部和招标采购向品控部、工程部进行交底填写《封样材料、设备技术要求交底单》,办理登记入库,品控部做好封样管理台帐。 4.2 样品出库管理 4.2.1样品原则上不得借用。若必须外借借用时,品控部做好样品的借用台帐《材料设备封样(选样)出库管理》,借用部门需提出借用申请并由借用经办人及部门经理的签字后,方可借用相关物品。 4.2.2样品归还时,品控部检查样品情况,确认无误后方可销借。 4.2.3样品使用人需爱护样品,严禁对样品进行恶意破坏、涂改。
