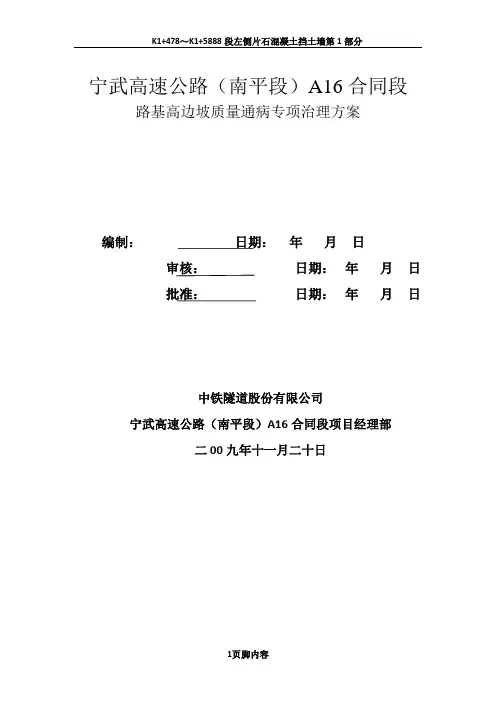

宁武高速公路(南平段)A16合同段路基高边坡质量通病专项治理方案

编制:日期:年月日

审核:日期:年月日

批准:日期:年月日

中铁隧道股份有限公司

宁武高速公路(南平段)A16合同段项目经理部

二00九年十一月二十日

宁武高速A16标公路路基边坡防护工程

质量通病专项治理方案

公路路基边坡防护工程施工过程中出现的质量通病问题较多,这些问题的存在对防护工程的施工质量造成一定的影响,为认真解决我标段公路路基边坡防护工程施工质量存在的问题,治理影响工程的耐久性和安全性的质量隐患,我项目部结合本标段工程建设实际情况,制定高边坡防护工程专项治理工作方案。

一、主要路基边坡质量通病及防治方法

路基边坡的塌方是山区常见的路基边坡病害,根据其形成的条件和原因,一般可分为:剥落、碎落、滑坍、崩塌和冲刷、浪窝等形式。

1、剥落:是指边坡表土层或风化岩表面,在湿热的作用下,表面发生涨缩的现象,从而引起零碎薄层从边坡上脱落下来。

防治方法:

①搞好排水,不使地面或地下水浸蚀路基边坡;

②加固边坡,如种草,铺草皮或植树;

③对于风化的软质岩层,可采取TBS绿化防护,或修建干砌、浆砌片石护面墙;

④整修边坡,及时清除可能滑坍的土石方。

2、碎落:是岩石碎块的一种剥落现象,其范围较剥落严重。

产生原因:路堑边坡较陡(小于1:1),岩石破碎和风化严重,在震动及水的浸蚀和冲刷下,块状碎屑沿坡面向下滚动。

防止措施:

①搞好排水,不使地面或地下水浸蚀路基边坡;

②加固边坡,如种草,铺草皮或植树;

③对于风化的软质岩层,可采取TBS绿化防护,或修建干砌、浆砌片石护面墙;

④整修边坡,及时清除可能滑坍的土石方。

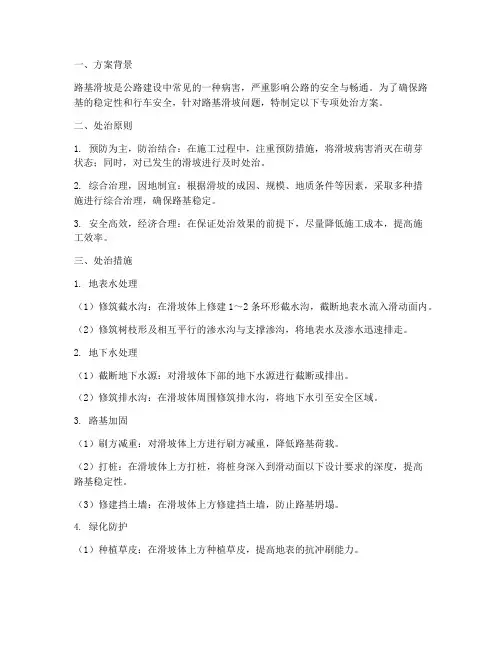

3、滑坡:是指路基边坡土体或岩石,沿着一定的滑动面向下滑动的现象。

产生原因:边坡较高,一般大于10~20米;填土不密实,缺少应有的支撑和加固;岩层倾向公路路基外,岩层倾角在50°~70°之间,岩石风化严重。

防治措施:

①搞好排水,不使地面或地下水浸蚀路基边坡;

②对可能滑坍的土石方,应及时挖除;

③在坡脚修建挡土墙,对滑坡体起到支撑作用,一般应修在边坡以外。

4、崩塌:是指路基边坡上的土体或岩层在自重作用下塌落下滚的现象。

产生的主要原因:山坡岩层软硬交错,风化程度不同;边坡较陡、较高;边坡下部或坡脚被掏空或挖空,使上部土石失去支撑;大爆破震松了岩层;边坡上部流水的浸入,使边坡土体失去平衡。

防治方法:

①搞好排水,不使地面或地下水浸蚀路基边坡;

②加固边坡,如种草,铺草皮或植树;

③对于风化的软质岩层,可采取TBS绿化防护,或修建干砌、浆砌片石护面墙;

④整修边坡,及时清除可能滑坍的土石方。

5、边坡冲刷、浪窝

(1)质量问题及现象

雨后路基边坡冲刷严重,甚至形成浪窝,影响荷载的传递和公路安全运营。

(2)原因分析

①过早削坡而边坡防护工程未能及时赶上;

②未设临时急流槽和拦水埂;

③每次雨水冲刷后未能及时修补边坡;

④边坡没有植被防护;

⑤路基亏坡,整修时采用“贴补法”,致使边坡不密实,两层皮,整体性差;

⑥排水沟边缘距路基坡脚太近;

⑦路基施工没按超宽填筑、超宽压实的要求做,致使亏坡。

(3)预防措施

①削坡后边坡防护工程应及时跟上;

②应设临时急流槽和拦水埂;

③雨水冲刷后应及时修补路边坡;

④路基施工应超宽填筑、超宽碾压,一般较设计宽度每侧富裕不少于30cm,以确保边坡密实;

⑤路基亏坡,整修时开蹬,分层填筑压实,严禁贴补,确保路基整体性和边坡密实;

⑥排水沟边缘距路基坡脚不少于2m;

⑦种植灌木、草皮,强化边坡植被防护。

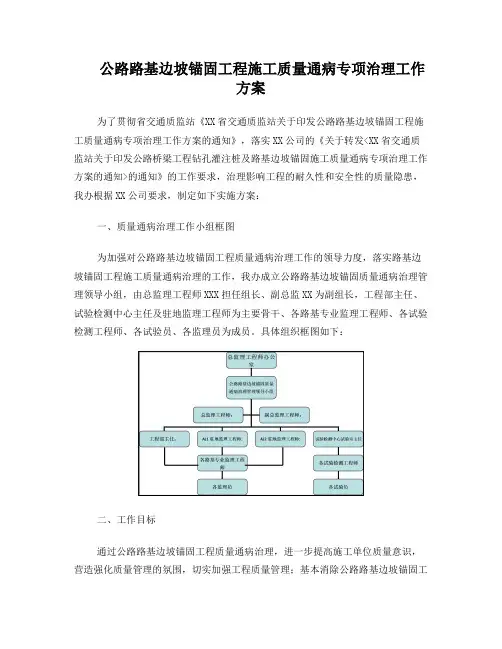

6、锚索(锚杆)质量通病及治理措施

①锚索(锚杆)材料质量偏差及制作质量偏差。锚索编束前,要确保每根钢绞线顺直,不扭不叉,排列均匀,对有死弯、机械损伤应剔除,要对每孔锚索(锚杆)编号,并标明锚索(锚杆)总长、自由段和锚固段的长度。定位环、隔离架位置设置准确,锚固段与非锚固段处置合理。

②孔位不精确,导致框架地梁节点设置不准确。框架地梁节点是受压构件,它把锚具的集中荷载均匀地传到地基的土层或岩层面。孔口岩面与锚索(锚杆)轴线不垂直,故有调整岩面受力方向的作用,若设置不准确将致使以后张拉受力不均,变形过大甚至使锚头遭受破坏。因此,钻孔时一定要注意角度,防止在施工中发生偏斜,并防止串孔现象。

③孔内注浆浆液水灰比,注浆压力注浆方式不规范。注浆采用孔底到孔口反向注浆,至浆液从孔口溢出,浆液凝固收缩后再进行补灌。通过锚索孔的高压注浆,浆液能充填坡体内的裂隙和空隙,提高了坡体内破碎岩体的强度,增强了坡体、土体的稳定性。对张拉段来说,不参加锚固作用,注浆的目的是为了防止锚索生锈。为了防止张拉段漏浆,可以在下锚索的同时,将张拉段包上土工布下入孔内,可以有

效地防止漏浆。有时锚固段也会出现注浆不充分而使锚索在张拉时达不到规范要求。其原因主要是因为注浆泵的压力不够,或是下索以后孔内排气不通畅使得注入的水泥浆流动性变差。由于锚索体注浆压力达不到要求。注浆不饱满,导致地下水进入,引起预应力锚索的绣蚀而导致有效受力面积减小,从而使钢绞线应力过高而破坏。所以一定要加强设备的保养。

④张拉前期准备不充分,施工人员对张拉程序不清楚。张拉时须使锚索(锚杆)与锚头接触紧密,且按一定的程序、次序依次张拉,否则易引起变形达不到张拉效果,或应力损失过快过大。张拉效果与稳压时间有一定关系但不成正比,延长稳压时间只是加大保险系数,让锚索体及锚固段周边各介质有更充分的变形时间。在锚索张拉施工中,经常遇见的问题有:锚索索体整体外移或单根钢绞线被拉出;索体被拉段或断丝现象。锚索索体整体外移包括两种情况:一是锚索锚根段连同胶结体(水泥浆体)一起被拉出;二是锚索体锚贯段从胶结体中拉出。出现这种情况的原因是锚固段锚索体与胶结体、胶结体与岩石之间接触面发生位移。其外在表现有:张拉时压力表打不起压力,索体整体被拉出或单根钢绞线被拉出。原因主要有岩石破碎、裂隙发育、水泥浆液没有或没有完全裹住索体;或锚固段未完全深入新的灌浆管;待水泥浆液凝固达到一定强度值时即可对其进行重新张拉。

⑤封锚及对非锚固段的技术处理要求。为防渗水、漏水,需对非锚固段进行二次补浆处理,同时对锚头做好防腐防锈处理,注浆封口后,从锚具量起留30MM钢铰线,其余部分截去,在其外部覆盖厚度

不小于50MM与锚梁同强度等级的混凝土封头,以防锈蚀破坏,为保证整体美观性,应采用相同的模具进行封头。锚索的腐蚀作用分体外腐蚀和体内腐蚀。体外防腐就是对锚头防腐,在锚索张拉锁定切去多余钢绞线,对孔口进行补浆后,用砼封堵锚头。体内防腐就是对自由段进行均匀涂抹黄油并外套PVC管;而锚固段可缠绕细铁丝网,这在注浆压力达到设计要求后,可明显提高锚固段的防腐效果。

二、治理工作目标

通过公路路基边坡防护工程质量通病专项治理,进一步提高我标段工作人员的质量意识,营造强化质量管理的氛围,切实加强工程质量管理,基本消除公路路基边坡防护工程常见的质量问题,全面提高边坡防护工程的耐久性、安全性和可靠性,使其在设计使用年限内能有效使用。达到如下治理目标:

1、锚索框架、锚墩等钢筋砼结构中钢筋保护层厚度在钢筋安装过程中抽检合格率在95%以上,工后抽检合格率在90%以上。

2、锚索框架、锚墩等混凝土及坡面外观质量综合评价为优良级别,不出现锚索框架悬空、严重亏坡等质量缺陷。

3、注浆、张拉、封锚等施工质量良好。

三、治理工作重点

(一)从管理层抓起

明确质量责任,落实到人;编制合理的施工组织设计及施工方案;规范试验检测及管理工作;严格按照施工图纸施做试验孔;加强现场管理。

(二)严抓原材料质量

严格控制砂、碎石等原材料质量,不合格产品一律清退出场。(三)施工工序

严格抓好每个施工工序质量,切实履行“三检”制度,每个施工工序均要报监理工程师检验,检验合格方可进行下一道工序。

四、治理范围

此次质量通病治理范围为本标段内所有高边坡防护工程项目。

五、时间安排

治理工作从2009年11月至2010年12月,分三个阶段进行。(一)准备阶段(2009年11月)

成立质量通病专项治理管理小组,对路基边坡锚固工程质量通病治理工作进行组织部署。管理小组成员如下:

组长:翟学东

副组长:何兴国张兴春刘军伟

成员:张雪刚王鹤林显富吕建强王鹏威胡鑫韩风光通过组织、动员,提高项目部人员对公路路基高边坡锚固工程质量通病专项治理活动的认识,提出具体可行的治理措施,制定专项治理方案,并认真加以落实,确保质量责任到人。

(二)实施阶段(2009年12月—2010年9月)

根据准备阶段制定的质量管理通病专项治理工作方案,开展通病治理活动。

项目部领导根据本工程特点,明确治理目标和环节,细化治理措

施,落实责任到人,制定严格的检查制度和有效的激励制度,及时总结交流治理经验,加强检查和督促落实。加强钻孔、锚索(杆)安放、注浆、张拉、锚索框架施工、封锚等环节的精细管理。加强试验检测及数据分析,对发生变异的数据重点分析,查找原因,及时整改。加强施工作业人员培训和施工交底,有针对性的开展施工作业人员技能培训,使之掌握正确的操作技能,落实施工技术交底制度,切实做到层层交底,确保工程质量。

(三)总结阶段(2010年10月—2010年12月)

通过实施阶段治理活动的开展,对检查发现的问题进行剖析,总结出较为成熟的工艺、工法,切实对公路路基边坡锚固工程质量通病治理取得实效。

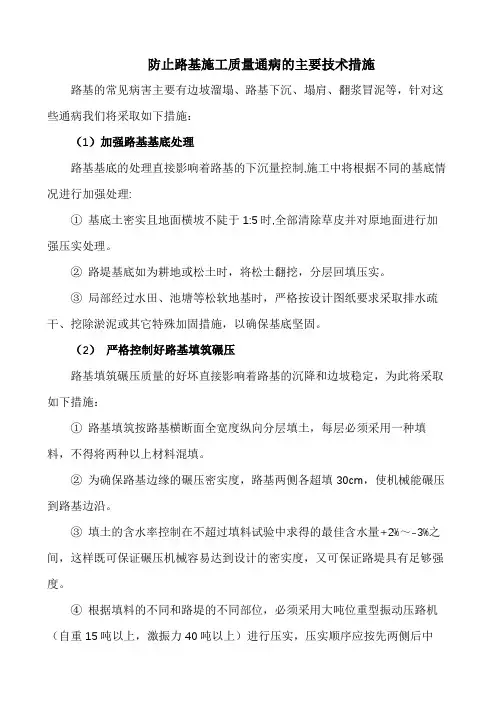

路基工程质量通病及预防措施

路基工程质量通病及预防措施

————————————————————————————————作者:————————————————————————————————日期:

路基工程质量通病及预防措施 一、路基填筑施工标准和质量措施 1、路基填筑过程中如何控制中线偏位 路基填筑过程中容易产生中线的偏位,造成此现象的原因主要是导线点受到破坏,施工过程中中线复测的频率不够,没有按要求设立保护控制桩。为防止此类现象的发生,在施工中可采取如下预防措施:(1)、应进行导线复测,并加固导线点,一直保护至交工验收。(2)、路基施工前,应根据恢复的路线中桩、设计图表、施工工艺和有关规定,定出路基用地界桩和路堤坡脚、路堑堑顶、边沟、取土坑、护坡道、弃土堆等的具体位置桩。在距路中心一定安全距离处设立控制桩,其间隔不宜大于50m,桩上标明桩号和路中心填挖高度。(3)、在放完边桩后,应进行边坡放样,对深挖高填地段,每挖深或填高60-80cm应复测一次中线桩,测定路基标高和宽度,以控制边坡的坡度。 (4)、机械施工中,应在边桩处设立明显填挖标志,并在不大于200m 间距段落内、距中心桩一定距离设立控制桩。 处理措施:校核导线点,重新恢复中线,按“规范”要求保护设立的控制桩。亏坡的一侧按照规范要求开台阶补填,多余的一侧进行削坡处理。 2、路基填前清表如何控制 路基填前清表不彻底,潜伏着滑坡、差异沉降等隐患。在施工中可采取如下预防措施:

(1)、对于路基附近的危险建筑应予以适当加固;对文物古迹应妥善保管。 (2)、应将路基范围内的树根全部挖除,并将坑穴填平夯实。(3)、在填方和借方地段的原地面应进行表面清理,清理深度应根据种植土厚度决定,清出的种植土应集中堆放。填方地段在清理完地表后,应整平压实达到规定要求,重新测量地面标高,经监理工程师检查验收后,方可进行填方作业。 3、土路堤适宜的填筑方法和控制要点 (1)水平分层填筑法 不论采用何种方式、不论使用哪类土填筑,均应按水平分层填筑法施工,以利排水与填筑层密实稳定。不同类型的填料应分层填筑,不得混填,以避免因填土杂乱导致出现“水囊”与滑动现象。 (2)、开蹬填筑法 在稳定的斜坡上填筑路堤时,横坡为1:10~1:5时,应清除草皮、树根等杂物以及淤泥和腐埴土,并翻松表土再行填筑;横坡陡于1:5时,除进行填前清表外,还应开蹬(将原地面斜坡挖成台阶宽度不小于1.5m,高度一般为0.6m左右的阶梯)填筑。 (3)横向填筑法 填筑陡坡路堤时,往往受地形限制,运土车难以通行,需要从横向直接卸土于路堤基底,然后逐渐沿纵向向前伸展。此法填筑层较厚不易压实,应尽可能采用透水性较好的填料,并选择高效能压实机械碾压。(4)、联合填筑法

路基边坡防护方案

潮惠高速公路J1合同段 边坡防护施工方案

中国铁建 中铁二十三局集团有限公司二O一四年五月

目录 、工程概况 ...................... 1 、防护形式及设计说明 (1) 2、设计说明 (1) 三、施工机械设备及人员情况 (2) 1、机械情况: .......................................................................... 2 2、人员情况: .. (3) 四、施工工艺 (3) 1、 喷播植草 ........................................................................... 3 2、 CF 生态网植草 ...................................................................... 3 3、 三维网植草 ......................................................................... 4 4、 客土喷播 ............................................................................ 4 5、 浆砌片石人字形骨架植草防护施工 .. (5) 3、施工质量控制: (8) 六、 安全保证措施 ..................... 8 七、 文明施工与环境保护措施 .. (9) 路基边坡防护工程施工技术方案 一、 工程概况 本项目主线为六车道高速公路,采用 100km/h 的设计速度,整体式路基宽度 33.5m ,路基设计高整体式路基为中央分隔带外侧边缘处路面标高,路基填料来源主 要是边坡挖 方,我标段为潮惠高速公路 TJ13合同段,起讫里程K140+000? 1、防护形式 ....................................................................................................................................... 1 6、预制人字形骨架植草防护施工 五、工程质量保证措施 (7) (7) 1、组织机构上保证: (7) 2、制度保证: (7)

路基边坡修整施工方案

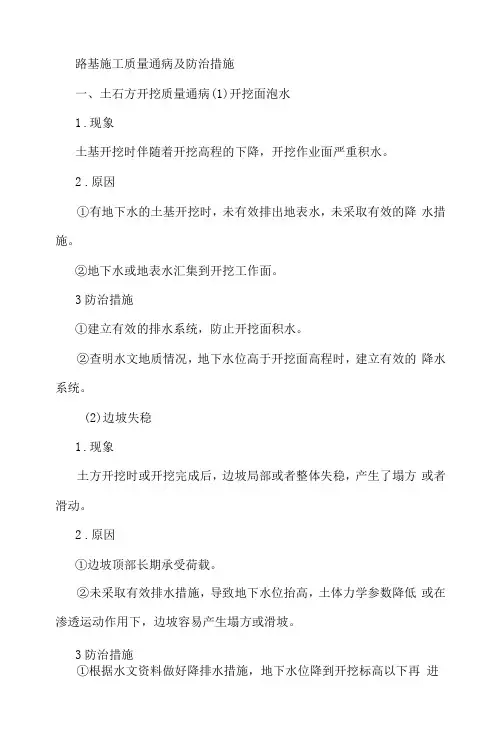

第一章 工程概况 一、工程概况 本工程为达州天然气能化工产业区快速通道路基边坡修整工程。根据公路路基施工技术规 范(JTGF10-2006),路基施工的一般规定和已审批的施工组织设计中的路基填筑施工要求,结合路 基填筑试验段的试验依据。路基工程路堤填筑宽度,如按设计断面填筑,路基边缘部份的压实度 不能达到规定要求,实际上等于缩小了路基断面,使路基质量得不到保证,并受影响,因此在路堤 填筑施工中,采用了每侧增加碾压宽度(每侧增宽 50cm×2 侧=100cm)的有效措施来保证路堤填筑 全断面的压实质量,分层填筑增宽至路基顶面后,进行路基整形和边坡修整。将两侧增宽填筑的 宽度进行切除整修,整修后的坡面应顺直,美观,牢固、坡度符合设计要求。使之达到设计要 求和各项技术指标。 第二章 施工准备 一、技术准备 1、认真熟悉图纸,理解和弄懂设计意图,了解和分析设计文件。 2、对施工现场进行调查复核,根据掌握的资料,结合我部施工经验、技术和设备,制定施 工方案、计划、以及技术措施。 3、了解设计标准、路基边坡修整的质量要求及施工规范中拟采用的施工措施。 4、了解施工监理的有关文件,要求和程序。 5、原始资料的调查分析、复核和施工测量。 二、劳动力准备 1、劳动力准备详见劳动力需用计划表: 三、机械准备 1、装载机、自卸车、胶轮车等各类机械设备,按计划需要从项目部机械队调用,以满足工 程需要,详见机具设备需用计划表。 机具设备需用计划表 核工业西南建设集团公司达州市化工园区工程建设项目部 - 1 - 1 设备名称 规格型号 单位 数量 备注

四、临时设施准备 根据施工现场情况,施工时间较短,不必搭设临时设施。施工队及施工班组采用沿线就近 租用民房来解决食宿和生活。 第三章 施工工期 根据施工进度总控表:本工程从 2008 年 1 月 10 日~2008 年 3 月 1 日,工期为 40 天,因考 虑降雨等不利天气和春节放假日的影响,实际施工工期控制为 24 天,为确保工期进度,施工中 必须做到合理安排,抓紧时间、保证质量,做好各机械和人力的协调配合工作。 第四章 施工组织 一、施工管理体系 本工程实行以项目经理负责制,严格执行公司的项目责任制度,成立了以项目技术负责人 为首的质量管理体系。其管理机构人员如下。 管理机构人员名单 序 号 姓 名 职 务 职 责 备 注 1 郭华富 项目副经理 全面管理 2 周道全 技术负责人 技术 3 辜 勇 施工技术负责人 施工管理技术 4 夏俊杰 测量负责人 测量 负责全段测量 5 宋汉林 施工员 施工 负责 K4+700~K2+600 段 核工业西南建设集团公司达州市化工园区工程建设项 目部 - 2 - 2

基坑边坡塌方处理方案

基坑边坡滑坡处理方案 一、工程概况 该地下室基坑周长约463m,面积14389m2,基坑底板底标高-5.95米,垫层高度100mm 底,板下承台开挖深度为-5.0?-8.65m不等,基坑支护采用二级分级放坡开挖加喷射磴护面的支护方式;本地下室工程设计士0?00相当于绝对高程为37m。 因酒店基坑内部土方与酒店内部结构依据的座标变化,导致轴HI段的承台开挖占据了喷锚二级坡坡脚,又因酒店图纸更改的原因,导致酒店地下室基坑临时性的二级放坡 +喷锚支护已工作了长达7个月时间,现基坑HI段已出现20余米长的小范围滑坡。 二、HI段边坡塌方处理钢管桩处理方案: (1) 首先人工风镐破除由于滑坡所造成的喷锚体下滑超出设计坡脚部分; (2) 搭设2米高双排临时脚手架,沿坡脚采用人工大锤打入3米长?48恰钢管进 入土体2米,立杆外露1米,立杆为?48*3钢管@300mm; (3) 立杆外露1米长处采用?48*3钢管设置通长横杆一道;在滑坡体范围的承台采用6米长?48*3钢管、12道斜撑支撑立杆,斜撑底部靠承台砖胎膜外侧;斜撑采用3m 长横杆和水平通长大横杆连接加固。 (4) 竹跳板在立杆内侧满铺,起到挡土作用,并在滑坡体范围采用砂袋反压二级放坡的土体。 (5) 滑坡处理完后,采用双层彩条布覆盖。 滑坡处理施工图如下所示:

Si 7

中国冶集团有限公司 CHINA FIRST METALLURGICAL GROUP Co.,Ltd. 武汉海航蓝海临空产业园酒店地下室基坑 边坡滑坡处理方案施工方案三、安全管理及防护技术措施现场成立安全管理领导小组,工地设专职安全检查员,全面负责安全生产及各种安全教育活动,发现隐患及时组织人员进行整改。

质量通病防治措施方案.

天保大道建设工程(迎宾大道南延线-- 锦江桥) 质量通病防治专项措施方案 四川源泰建设工程有限公司天保大道项目部 2013年7月

天保大道建设工程(迎宾大道南延线-- 锦江桥) 质量通病防治措施方案 编制人: 审核人: 批准人:

编制单位: 四川源泰建设工程有限公司天保大道项目部 编制日期: 2013年7月16日 第一章工程概况 本道路工程设计起点K0+020,接现状迎宾大道南延线车道边缘线,设计终点K3+200,位于锦江桥附近。道路全长3200米,红线宽度40米,道路两侧各有一定宽度的规划绿地,道路北侧规划绿地为15米,道路南侧规划绿地为30米。 道路沿线共有六处交叉口(含起点与迎宾大道南延线线交叉口),第一处交叉口为起点处天保大道与迎宾大道平交口,天保大道顺接现状迎宾大道南延线车道边缘线;第二处交叉口为天保大道与规划道路平交;第三处交叉口为天保大道与元华路底层道路平交;第四处交叉口为天保大道与规划道路平交,第五处交叉口为天保大道与赛事中心连接线平交;第六处交叉口为天保大道与站华路平交。与元华路相交路口,元华路40米红线范围由元华路实施,元华路红线范围外由本道路实施;与站华路相交路口已由站华路实施。其余路口由本道路设施。 本项目位于双流县华阳区,处于天府新区的核心地带,作为与元华路、红星路南延线、正公路同期开工的天府新区第一批重点项目,建设意义非常重大。不仅可以在区域交通中起到连通“三纵”的作用,同时可带动周边区域地块的招商引资、开发建设。本道路规划红线宽

40米,北侧规划绿地为15米宽,南侧规划绿地为30米宽。横断面布置要素及尺寸如下: 其中车行道路面具体划分为: 32米=0.25米路缘带+4.5米非机动车道+(3.75+3.75+3.5)米机动车道+0.5米中央双黄线+(3.5+3.75+3.75)米机动车道+4.5米非机动车道+0.25米路缘带。 车道横坡度为1.5%向外侧,人行道横坡度为2%向内侧,均采用单折线型式;人行道路缘石外露高度22cm。 路面设计标高线为道路中线。 设计标准: (1)道路等级:城市主干路; (2)计算行车速度:60km/h;

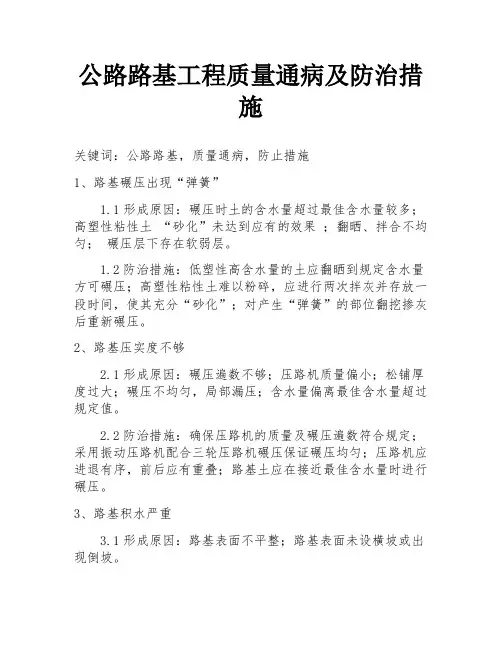

路基工程质量通病与防治措施

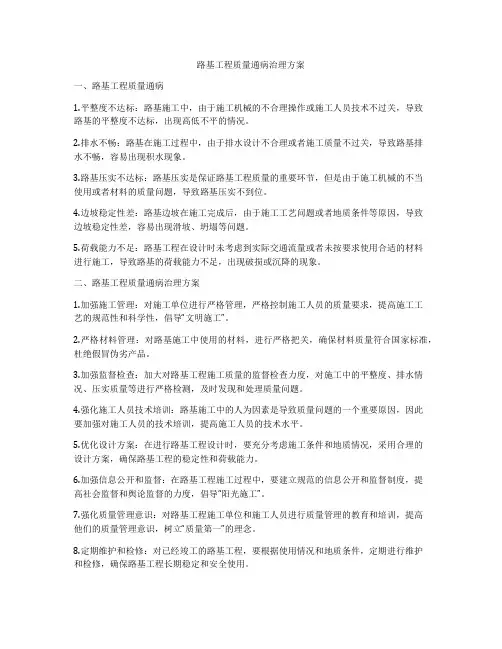

路基工程质量通病与防治措施 路基填筑 一、路基沉陷 1、现象 路基局部路段在垂直方向产生较大的沉落,形成坑塘和裂纹或因地基沉降路基整体下沉。 2、原因分析 (1)填筑前对基底没有处理,如:对基底表面的杂草、有机土、种植土及垃圾等没有清理,对耕地和土质松散的基底在填筑前没有压实。 (2)路基填料选择不当,如采用粉质土或含水过高的粘土等填料,不易压实。 (3)不同土质的材质没有分层填筑,而采用混合填筑。 (4)压实机械选择不当或压实方法不对,压实遍数不足等形成压实度不够或压实不均匀。 (5)路基下存在软基,路基填筑前没有对软基进行处理,在路基自重作用下,软基压缩沉降或因承载力不足向两侧挤出,引起路基沉陷。 (6)软基虽经处理,但因工期较紧,沉陷时间不足,引起工后沉降过大。 3、预防措施 (1)填筑前应对基底进行彻底清理,挖除杂草、树根,清除表面有机土、种植土和垃圾,对耕地和土质松散的基底进行压实处理。 (2)宜选用级配较好的粗粒土作为填筑材料,当采用细粒土时,如含水量超过最佳含水量两个百分点以上时,应采取技术措施进行处理。 (3)用不同填料填筑路基时,应分层填筑,每一水平层均应采用同类材料,不得混填。土方路基应分层压实,每层的压实厚度以试验段数据为准,基床面最后一层的最小压实厚度不应小于8cm,压实机械的功能及碾压遍数应经过试验确定。 二、路基边坡滑塌 1、现象 路基边坡塌陷或沿某滑裂面滑塌

2、原因分析 (1)路基边坡坡度过陡,尤其在路基填土高度较大时,未进行滑裂验算。 (2)路基边坡没有同路基同步填筑。 (3)坡顶、坡脚没有做好排水措施,由于水的渗入,填土内聚力降低,或坡脚被冲刷掏空。 (4)位于沿河,鱼塘地段的路基,由于未采取防护措施,长期受水浸淹和鱼蚕食,使路基坡脚和边坡逐渐侵蚀,造成坍塌。 3、预防措施 (1)路基应按设计要求或有关规范要求的坡度放坡。如因现场条件所限达不到规定的坡度要求时,应请设计进行验算,制定处理方案,如采取反压护道,砌筑挡墙,用土工合成材料包裹等。 (2)路基边坡应同路基一起全断面分层填筑压实。填筑宽度应比设计宽度大出20~50cm(有设计说明的以设计为准),然后削坡成型。新旧路基填方,边坡的衔接处,应开挖台阶,台阶底应为2%~4%向内倾斜的坡度。 (3)坡顶、坡脚要开好排水沟或做好其他排水措施,路基边坡较高时,可设置拦水带,并通过急流槽将水排出路基。 (4)沿河、鱼塘地段的路基可设边坡防护。如抛石防护,石笼防护,浆砌或干砌块石护坡,或加大边坡,一般在设计水位以下可采用1:(1.75~1.2),常水位以下为1:2~1:3。 4、治理方法 把失稳路基的松填料清除,然后对软基进行加固处理,常用加固方法有置换土层、反压护道、袋装砂井、塑料排水板、碎石桩、砂桩等,再将路基分层填筑,分层压实。也可采用轻质材料填筑路堤,以减轻压力。

路基边坡加固与防护施工方案

中国中铁****************************************** 路基边坡加固与防护施工方案

:编制制编:核:审核审:审批:审:批 二〇一七年六

路基边坡加固与防护施工方案 编制:; 复核审批: 月06年2017. 目录 1 编制依据及原 则 (1) 1.1 编制依

据 (1) 1.2 编制原 则 (1) 2 工程概 况 (1) 2.1工程地 质 (1) 2.2水文地 质 (2) 3 施工计 划 (2) 3.1 进度计 划 (2) 3.2人员配置计 划 (2) 3.3 机械配置计 划 (3) 4 施工方 案 (3) 4.1工艺流 程 (4) 4.2施工方 法 (5) 5.质量保证措 施 (9) 6.安全生产施工措施 ................................................... 12 7.环水保及文明施工保证措施 ........................................... 11 7.1环水保措 施 (13) (13) 文明施工保证措施7.2. 路基边坡加固与防护施工方案 1 编制依据及原则 1.1 编制依据 1.****************************************、设计图纸及资料、招标补遗书、澄清书等文件。 2.***********************************************投标文件。新建蒙西至华中地区铁路煤运通道土建工程MHTJ-24标段施工图。 3.国家、中国铁路总公司(原铁道部)、地方政府有关安全、环境保护、水土保

边坡支护工程山体修整方案

卓越沧项目C1区住宅边坡支护工程山体修坡方案 编制单位: 编制日期:二○一七年二月十六日

目录 一、工程简述 (2) 二、目前施工现状 (2) 三、山体修坡将遇到的问题 (2) 四、拟投入主要施工机械配备计划 (3) 五、山体修坡方案 (4) 六、山体修坡工期及预计完成工程量 (6) 七、安全注意事项 (6) 附件: 1、平面图 2、报价表

一、工程简述 拟建工程位于市沧区汉川路以西、路以东、世园大道以南。本项目的13#、14#楼北侧为一低山,爆破开挖后,边坡坡顶标高为88.5~98.5m;坡底标高平均约77.8m,该段边坡高度为10.7~20.7m。 为保证边坡稳定以及施工安全,在边支支护前须进行山体修坡。 二、目前施工现状 1、边坡稳定性判断 因13#、14#楼北侧规划有消防道路,为保证道路空间,故对山体进行了向北的爆破。根据现场山体侧壁所暴露的岩体结构看:岩体节理裂隙较发育,岩体较破碎,且节理面大都平行于边坡;又因受爆破影响,坡顶出现了裂缝,位于坡顶及半坡位置,出现多处倒坡。根据现场勘查情况,本边坡属于不稳定边坡。 2、目前位于14#楼北侧山体已出现了局部塌方; 3、14#已开始了基础施工,受塌方影响,部分基础已被塌方填埋; 4、根据现场实测情况,边坡现状坡率平均为1:0.35,整体坡度较陡。 三、山体修坡将遇到的问题 1、山体修坡的费用较高:因边坡已形成,且边坡高度较高,最高处达20. 7m,需启用特种机械加长臂挖掘机进行修坡; 2、将对已完成的成品构件损坏:山体修坡将损坏已完工的成品构件,如坡顶截水沟、14#楼基础承台等。

四、拟投入主要施工机械配备计划 1、挖土设备选择 挖土机械设备选择表 设备用途选择结果 加长臂挖掘机山体高边坡修整PC450-7加长臂挖掘机 挖掘机修整边坡产生土方场倒运PC300挖掘机 凿岩机 带锤头凿除边坡探头石和突凹不 平岩体 PC300挖掘机(破碎锤) 2、土方挖运设备性能 PC450-7长臂挖掘机参数表 标准斗容m30.7 尺寸 大小臂总长度mm 24000 动臂总长mm 13000 斗杆总长mm 11000 全高mm 3400 工作 围 最大挖掘高度mm 17300 最大挖掘深度mm 18000 最大挖掘半径mm 23600

质量通病防治方案

XXX工程 质量通病防治措施方案 批准: 审核: 编制:

XXX项目经理部 二零一八年三月十五日 目录 一、工程概况 (1) 二、质量目标 (1) 三、项目部质量保证体系、制度的建立 (1) 四、质量通病防治措施 (2) (一)总体措施 (2) (二)关键工序质量控制点的设置及质量预控 (2) (三)各主要分项工程质量通病防治的具体措施 (6)

XXX项目 质量通病防治措施方案 一、工程概况 1、XXX项目一标段,位于XXX。 其中:XXXXXXXX; 工程设计使用年限50年,结构安全等级为二级,抗震设防烈度为8度。 二、质量目标 1、确保“XXX”,争创“XXX”;“XXX”。 2、目标值: 地基与基础和主体结构工程上级质量监督部门检验必须达到一次性合格。 单位工程质量及控制资料: 分项工程检验批验收合格率达到100%; 分部、分项工程质量验收达到一次交验合格; 单位工程观感质量检查均应达到“好”; 单位工程质量控制资料同步齐全; 主体工程砼外光内实;装饰工程观感质量检查评价良好。 主要功能项目的抽查结果均应达到齐全完整、合格。 三、项目部质量保证体系、制度的建立 为使本工程质量上台阶,成为我公司品牌工程、样板工程,工程公司在配备该项目班子成员及选择施工队伍时从专业水平、施工能力、管理能力等各个方面综合考虑从优、从精配备以满足要求。 根据本项目的建设规模、质量要求,建立以项目经理为主的项目部质量保证体系:

项目经理部质量管理组织机构图 四、质量通病防治措施 (一)总体措施 根据本工程的特点,认真执行《管理手册》,从施工人员技术培训到各种机具的保养维修,从从原材料控制到工程质量评定等一切活动,都在质量保证、质量控制体系下进行,有效地防止质量通病的发生。 对各主要分项工程可能出现的质量通病进行预见,并制定分项防治措施,施工中着重进行控制。 施工前进行详细的技术交底,使操作人们明确每个分项工程的施工方法,质量通病产生的原因及预防措施, 施工中严把施工程序中的每一个环节,严格按工艺标准要求操作,管理人员认真检查,确保防治措施落实到各施工质量的关键点上。 (二)关键工序质量控制点的设置及质量预控 一)、关键工序质量控制点的设置 根据该工程的特点,确定如下关键和特殊工序质量作为质量控制的重点。

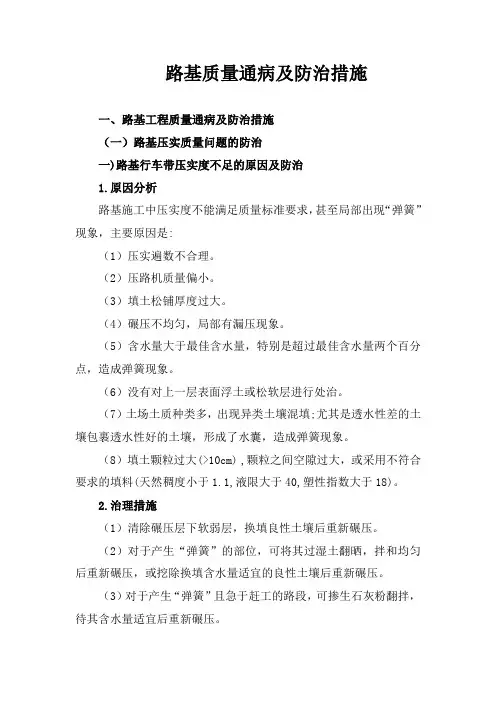

路基质量通病与防治措施

路基质量通病与防治措施 1.填方路基质量通病及防治措施 1.1.土方路基碾压时成为“弹簧土” 1.1.1.现象 在碾压过程中,路基呈现受压下陷,去压回弹的现象,表层起皮,无法压实,成为“弹簧土”。如继续碾压,因“弹簧”的抽吸作用,使底部和四周的水分更往上积聚,严重时碾压层顶面泌水,“弹簧土”的面积会越来越大。 1.1. 2.原因分析 出现“弹簧土”后应立即停止碾压,查找原因。原因可能为:地下水位高;地上毛细水渗透作用;填筑前积水未排除;填筑前淤泥未清除;带泥水回填;土料中杂物较多;腐殖土填筑;土体含水量过大等原因。 1.1.3.防治措施 ⑴因地下水位高或地上毛细水渗透而造成较大面积土体弹簧时,应采取在路基两侧开挖截水沟截断地上地下水;将水位降至路基50cm以下,采用轻型井点降低地下水位;严格控制土体含水量,如工期允许可晾晒后再进行碾压;还可采取参加生石灰和原土耕拌后在进行碾压;

⑵雨季施工时应开挖纵、横向排水沟、排出积水、疏干土体;根据工期要求及天气情况,采取果断措施,必要时进行换土处理;也可掺入5%-8%的生石灰拌匀、回填压实,或采用梅花形灰桩(坑)吸收水份。应连续作业,随摊铺随碾压,边坡防护及时跟进; ⑶路基填前必须清除杂物,对回填土中的树根、石块等人工挑捡,禁止使用有机土进行回填,对过湿的回填土可掺入生石灰处理,工期允许时可进行晾晒,达到或接近最佳含水量时方可回填进行碾压,并严格控制摊铺厚度; ⑷对粘性土质,在沟槽地段回填时必须排除积水,清除杂物,在池塘等位置填筑时应清除淤泥,再进行分层夯实; ⑸对粉质土在沟槽回填时可利用轻型井点进行水密法施工,但回填厚度不能超过60cm,其密实方法为采用插入式振捣器插实,在水密法过程中保持井点降水,每层取样试验,达到密实度要求后,再进行下一层回填,待回填土全部碾压夯实完成后,密实度试验全部合格后再停止降水,拆除井点。 (6)路基填料要避免使用天然稠度小于1.1,液限大于40,塑性指数大于18,含水量大于最佳含水量2个百分点的土。一定要注意不能用两种不同性质的土进行混填施工,特别是不能用透水性差的土壤包裹透水性好的土壤。 1.2.填石路堤平整度差

路基边坡防护专项项目施工方案

目录 1 / 60 第一章工程概况 第一节工程基本概况 高速公路项目第四合同段起讫里程为~,主线全长,本标段主要工程包括三岔互通、肇兴场服务区、肇兴场大桥、杨村大桥、万家寨大桥、冷水坪互通等桥涵、路基工程土石方等工程。 本项目路线沿线出露地层岩性主要为灰岩、白云质灰岩、白云岩、泥岩等。()填方边坡设计原则: 边坡坡率根据路基填土高度、工程地质条件、地形条件、填料类型等综合确定。当填方路基边坡高度小于时,设一级边坡,其坡率为:;当路基边坡高度大于时,设多级边坡,第一级边坡高,其坡率为:,第二级以下边坡高度为,其坡率为:,两级边坡间均设宽平台。填石路基及土石混填路基边坡的坡率取值与一般填方路基边坡一致,两级边坡之间设 宽平台。 一般填方边坡坡脚设置护坡道,护坡道宽度为,当填方路基临水塘,护坡道标高应高出设计水位。 ()挖方边坡设计原则: 在保证路基边坡长期稳定的同时,应考虑边坡型式对周围环境景观的影响。边坡横断面型式应根据边坡岩土的自然属性、边坡高度、岩层产状、岩石破碎及松散程度及加固防护措施等综合考虑,灵活自然、因地制宜、顺势而为、不采用单一的坡度,使边坡外型与周围地形地貌融为一体。 挖方边坡高度小于时,采用直线型边坡;当挖方边坡高度大于时,采用台阶式边坡,每~高设边坡平台一道,平台宽。边坡分级高度:当坡高≤时,只设一级边坡;当坡高<<时,根据边坡地质情况,尽可能采用一坡到顶,必要时在边坡处分级设边坡平台;当坡高≥时,则分级设坡,每为一级,各级坡设宽的平台及平台截水沟。 1 / 60 路堑边坡垂直挖深超过时,各级坡率由边坡稳定计算结果确定。对于一般挖方段,土质挖方边坡可根据土的含水量及密实程度采用坡率:~:。石质挖方边坡坡率根据岩性和风化程度按下表选定。 边坡坡率取值表 ;石质路堑碎落台:一般土质路堑(设暗埋式边沟),坡脚到土路肩边缘的水平距离为外倾横坡。。碎落台采用(设盖板边沟),坡脚到边沟内边缘的水平距离

路基边坡修整施工方案

第一章工程概况 一、工程概况 本工程为达州天然气能化工产业区快速通道路基边坡修整工程。根据公路路基施工技术规范(JTGF10-2006),路基施工的一般规定和已审批的施工组织设计中的路基填筑施工要求,结合路基填筑试验段的试验依据。路基工程路堤填筑宽度,如按设计断面填筑,路基边缘部份的压实度不能达到规定要求,实际上等于缩小了路基断面,使路基质量得不到保证,并受影响,因此在路堤填筑施工中,采用了每侧增加碾压宽度(每侧增宽50cmx 2侧=100cm)的有效措施来保证路堤填筑全断面的压实质量,分层填筑增宽至路基顶面后,进行路基整形和边坡修整。将两侧增宽填筑的宽度进 行切除整修,整修后的坡面应顺直,美观,牢固、坡度符合设计要求。使之达到设计要求和各项技术指标。 第二章施工准备 一、技术准备 1、认真熟悉图纸,理解和弄懂设计意图,了解和分析设计文件。 2、对施工现场进行调查复核,根据掌握的资料,结合我部施工经验、技术和设备,制定施工方案、计划、以及技术措施。 3、了解设计标准、路基边坡修整的质量要求及施工规范中拟采用的施工措施。 4、了解施工监理的有关文件,要求和程序。 5、原始资料的调查分析、复核和施工测量。 二、劳动力准备 1、劳动力准备详见劳动力需用计划表: 劳动力需用计划表 三、机械准备 1、装载机、自卸车、胶轮车等各类机械设备,按计划需要从项目部机械队调用,以满足工 程需要,详见机具设备需用计划表。

机具设备需用计划表

四、临时设施准备 根据施工现场情况,施工时间较短,不必搭设临时设施。施工队及施工班组采用沿线就近租用民房来解决食宿和生活。 第三章施工工期 根据施工进度总控表:本工程从2008年1月10日?2008年3月1日,工期为40天,因考 虑降雨等不利天气和春节放假日的影响,实际施工工期控制为24天,为确保工期进度,施工中 必须做到合理安排,抓紧时间、保证质量,做好各机械和人力的协调配合工作。 一、施工管理体系 本工程实行以项目经理负责制,严格执行公司的项目责任制度,成立了以项目技术负责人为首的质量管理体系。其管理机构人员如下。 管理机构人员名单

边坡塌方处理专项施工方案.doc

尚锦华城一期工程(13# 楼区域东侧) 边坡处理施工方案 编制人: 审核人: 审批人: 万利建设有限公司 尚锦华城一期工程项目部

目录 一、工程概况 ....................................... 错误! 未定义书签。 二、编制依据 ....................................... 错误! 未定义书签。 三、处理方案 ....................................... 错误! 未定义书签。 现场边坡塌方情况 ................................ 错误! 未定义书签。 下雨期间边坡处理 ................................ 错误! 未定义书签。 雨后边坡处理 .................................... 错误! 未定义书签。 四、安全防护措施 ................................... 错误! 未定义书签。 五、监测方案 ....................................... 错误! 未定义书签。 监测点的布置与埋设 .............................. 错误! 未定义书签。 六、事故应急救护预案 ............................... 错误! 未定义书签。 应急工作职责 .................................... 错误! 未定义书签。 组织机构及职责 .................................. 错误! 未定义书签。 应急措施 ........................................ 错误! 未定义书签。 应急物资 ........................................ 错误! 未定义书签。 应急通讯联络 .................................... 错误! 未定义书签。 应急救护工作的开展 .............................. 错误! 未定义书签。

质量通病防治措施方案77642.pdf

目录一、编制依据 二、工程概况 三、编制目标及原则

四、最常见的质量通病 五、质量通病的原因分析及防治措施 一、编制依据: 1.1、建筑工程施工质量验收统一标准(GB50300-2001)1.2、混凝土结构工程施工质量验收规范(GB50204-2015)1.3、屋面工程技术规范(GB50207-94) 1.4、《建筑地面工程施工质量验收规范》GB 50208-2002 1.5、《建筑装饰装修工程质量验收规范》GB 50210-2001 1.6、建筑防水工程施工工艺质量验收标准规范 1.7、施工手册 1.8、工程设计图纸 二、工程概况:

本工程为庐江中心城46#楼项目,位于安徽省庐江县文明中路西侧 庐江县人民医院北侧。 建设单位:庐江县云升房地产开发有限公司 监理单位:安徽祥如建设工程咨询有限公司 施工单位:江苏大汉建设实业集团有限责任公司 设计单位:合肥工业大学建筑设计研究院 勘探单位:安徽工程勘察院。 本工程为庐江县庐江中心城46#楼项目工程,本工程相对标高+0.000相对于绝对标高值为11.5m、室内外高差为0.30m,主要使用功能为商业。建筑工程等级为一级,设计使用年限50年;建筑面积为77263.34㎡,其中地上62464.18㎡、地下14799.16㎡、建筑基底面积7045㎡;建筑层数为地上28层、地下2层,建筑高度99.9m。耐火等级为Ⅰ级、地下室耐火等级为Ⅰ级;屋面防水等级为Ⅰ级、地下室防水 等级为Ⅰ级;抗震设防烈度为7度;主要结构类型为钢筋混凝土框架结构。 三、编制目标及原则: 3.1、建设工程质量通病是指建筑工程中经常发生的、普遍存在的 一些工程质量问题。质量通病面大量广,危害极大;消除质量通病,是 提高施工项目质量的关键环节。产生质量通病的原因虽多,涉及面亦广,但究其主要原因,是参与项目施工的组织者、指挥者和操作者缺乏质量 意识,不讲“认真”二字。其实,消除质量通病,并不是什么高不可攀 的要求,办不到的事。只要真正在思想上重视质量,牢固树立“质量第

路基边坡防护施工组织设计

防城至东兴高速No.5合同段(K44+000~K54+450) 路基边坡防护施工方案 编制:侯兆隆、丁中铭__ 审核:钱江______ 审批:田连民______

目录 1、适用范围 (1) 2、编制依据及原则 (1) 2.1 编制依据 (1) 2.2 编制原则 (1) 3、工程概况 (1) 3.1防护形式 (2) 3.2 设计说明 (2) 4、施工进度计划 (3) 5、施工准备 (3) 5.1机械设备配置 (3) 5.2人力资源配置 (3) 6、施工工艺 (4) 6.1浆砌片石拱形骨架植草防护施工 (4) 6.2草灌喷播施工 (5) 6.3挂网喷草 (7) 6.4锚杆格梁施工 (9) 6.5矮挡墙、护肩墙施工方法 (11) 7、质量保证措施 (12) 7.1质量目标 (12) 7.2保证措施 (12) 8、工期保证措施 (13) 8.1工期保证方案 (13)

8.2工期保证措施 (13) 9、安全保证措施 (14) 9.1 安全管理组织机构 (15) 9.2 安全保证体系 (16) 10、文明施工与环境保护措施 (17) 10.1文明施工与环境保护组织措施 (17) 10.2文明施工与环境保护措施 (17) 11、雨季施工措施 (18)

路基边坡防护施工方案 1、适用范围 本方案适用于防东高速公路五标范围内的所有路基防护工程的施工。 2、编制依据及原则 2.1 编制依据 1)防城至东兴高速公路(No5:K44+000~K54+450)两阶段施工图设计(第二册); 2)《公路工程技术标准》(JTG B01-2003); 3)《公路工程质量检验评定标准》(JTG F80/1-2004); 4)《公路路基施工技术规范》(JTG F10-2006)。 2.2 编制原则 1) 符合设计图纸及国家现行的规范和标准的要求; 2) 能够保证高效优质的完成本工程 3) 保证在规定的工期内完成本工程 3、工程概况 本路段起于K44+000(新耕村附近),经黄淡水库、经牛轭岭村、过黄桥变电站东面,至县道X253线,相交于防东一级公路FDYJK4+198.626,设东兴互通式立交与规划中的中越北仑河二桥相接,终点桩号为K54+450.路线全长10.449公里。 路基防护工程数量表表3.1 序号防护形式单位数量备注 1 浆砌片石拱形骨架植草防护m3 17943 2 草灌喷播m2 389767

边坡骨架防护施工方案

边坡骨架防护施工方案 一、编制依据 1、郧十高速公路第九合同段施工招标文件。 2、郧十高速公路第九合同段《两阶段施工图设计》。 3、《公路工程技术标准》(JTG B01-2003)。 4、《公路路基施工技术规范》 JTG F10-2006。 5、《公路工程质量检验评定标准》 JTG F80/1-2004。 6、当地的水文、气象及本项目的地质资料。 7、国家和当地地方法令、法规具体规定。 8、《湖北郧十高速公路工地建设标准化管理实施细则》。 9、业主对本合同段工程的质量和工期要求。 10、我集团公司以往的施工经验和技术、设备能力。 二、工程概况 YSTJ-9合同段全线共设有边坡骨架防护57处37123.4m3,设计中采用了M7.5浆砌片石填方拱形骨架和C20现浇砼挖方人字形骨架2种骨架防护形式。其中填方拱形骨架26处24490.2m2,M7.5浆砌片石用量4029.1方;挖方人字形骨架31处12633.2m2,C20现浇砼用量3863.6方。骨架防护可以起到增加坡面岩土体稳定性、提高松散岩体抗冲刷能力的作用,并有易于绿化、有效改善边坡景观的特点。 填方拱形骨架适用于坡率等于或缓于1:1的填方边坡防护,路堤踏步兼跌水对应于路基、路面综合排水设置,若无排水需求,原则上每100m设置一道,每单独填方路段设置不少于一道为宜,跌水(踏步)铺砌应引至路堤边沟,其出口设置消力池,平台采用边坡高度3m以上的边坡防护设计。骨架采用30cm厚M7.5浆砌片石铺砌。伸缩缝间距为14.5m,缝宽2.5cm,用沥青麻絮填塞,拱形内部采用喷播植草进行防护。 挖方人字型骨架使用于边坡不陡于1:0.75的岩石路堑边坡防护,并边坡高度3m以上的防护设计,骨架采用C20现浇砼,防护骨架纵向15.2m设置一道伸缩缝,缝宽2cm,用沥青麻絮填塞,踏步设于伸缩缝处,每100m设置一道,可根据边坡高度及路段长度,每一段设置不少于一道为宜,骨架内采用植生袋进行

边坡坍塌处理方案

边坡坍塌处理方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

一、概况 广西壮族自治区文化厅6#职工住宅楼工程位于南宁市长罡路二里。建筑面积㎡,地下㎡,地上㎡,地面以上高18层,地下1层;基础埋深均约,现基坑大开挖及人工挖孔桩施工已完成,北面基坑深度约为6米,自北面坡向南面,南面基坑深度约为4米。原开挖前已编制专项施工方案并经专家论证,项目部按此方案进行施工,施工完成后近2个月时间内未出现异常情况,但由于年前罕见的连续5天5夜的大雨,导致护坡失效,造成基坑北面滑坡。 二、处理措施 1、先把塌落的土方挖除,并按1:1改缓边坡坡度。 2、在坡底至基础梁砖模外侧处设置400宽、1000深钢筋砼挡土墙:沿坡底纵向设置钢筋25@400,横向14@400,浇筑C20砼。 3、待砼强度达到75%后,从坡底起顺着坡壁往上堆放装土草袋对坡壁进行支护,码堆高度为坡顶下1500,必要时加打设简易板桩。 4、坡顶往下1500高度范围内采用钢丝网挂浆C20砼50厚封闭坡壁。 5、原北面坡顶处的临时施工运输通道停止通车,以免扰动土体。 6、在坡顶处砌200高拦水线,防止雨水冲刷边坡。 7、为防止地下水及雨水流入基坑浸泡基底,沿整个基坑边30cm外设置200宽300深排水沟,并在基坑转角处设置集水坑,每坑配备一台水泵,随时抽出坑内积水。 三、安全管理及防护技术措施 现场成立安全管理领导小组,工地设专职安全检查员,全面负责安全生产及各种安全教育活动,由公司安全科对现场进行经常性检查,发现隐患及时组织人员进行整改。 1、基坑开挖过程中应随时注意土壁的变动情况,如发现有裂缝或部分坍塌现象,应及时进行支撑或放坡,并注意支撑稳固和土壁变化。 2、坑四周应设安全栏杆,在距基坑边~1.5米周围用Φ48钢管设置防护栏杆,立杆间距4米,高出自然地坪1.5米,埋深米。基坑上口边1米范围内不许堆土、堆料和停放机具。基坑施工期间设警示牌,夜间加设红色灯标志。 3、坑下人员休息要远离基坑边及放坡处,以防不慎,施工区域禁止无关人员进入场地内。

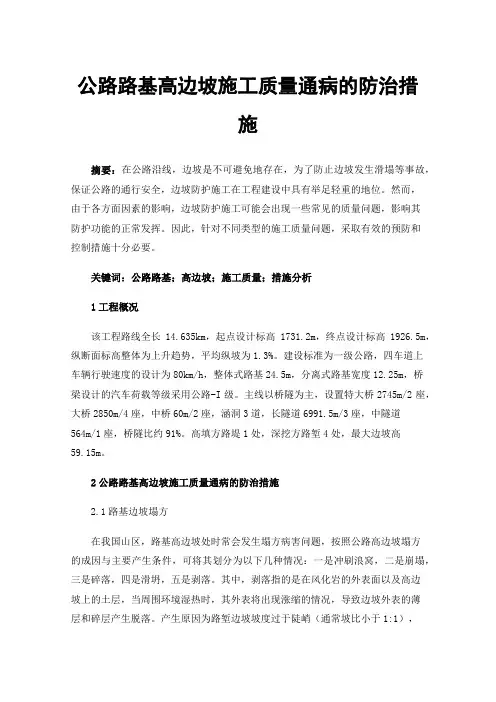

公路工程施工质量通病与防治措施方案

公路工程施工 质量通病及防治措施 中铁二十局集团有限公司 兰州市南山路中西段工程(西段)十标项目经理部 2014年4月10日

路基工程质量通病及防治措施 (4) 一、路基行车带压实度不足的原因及防治 (4) (一)原因分析 (4) (二)治理措施 (4) 二、路基边缘压实度不足的原因及防治 (5) (一)原因分析 (5) (二)预防措施 (5) (三)治理措施 (5) 路堤边坡病害的防治 (5) 一、边坡滑坡病害及防治措施 (6) (一)原因分析 (6) (二)预防措施 (6) 二、边坡塌落病害的原因分析 (7) (一)土质路堑边坡的塌落 (7) (二)石方路堑边坡的塌落 (8) 三、高填方路基沉降的防治 (8) (一)、原因分析 (8) (二)、预防措施 (9)

(一)、路基纵向开裂甚至形成错台 (10) A、原因分析 (10) B、预防措施 (10) C、处理措施 (11) (二)、路基横向裂缝 (11) A、原因分析 (11) C、预防措施 (11) 五、路基网裂 (12) (一)原因分析 (12) (二)预防及治理措施 (12) 桥梁工程质量通病及防治措施 (13) 一、钻孔灌注桩断桩的防治 (13) (一)、原因分析 (13) (二)、防治措施 (13) 二、钢筋混凝土梁桥预拱度偏差的防治 (14) (一)、原因分析 (14) (二)、预拱度偏差防治措施 (15) 三、箱梁两侧腹板混凝土厚度不均的防治 (15)

(二)、防治措施 (15) 六、钢筋混凝土结构构造裂缝的防治 (16) (一)、原因分析 (16) A、材料原因 (16) B、施工原因 (16) (二)、防治措施 (17) 七、桥面铺装病害的防治 (18) (一)、原因分析 (18) (二)、防治措施 (18) 八、桥梁伸缩缝病害的防治 (18) (一)、原因分析 (18) (二)、防治措施 (19) 九、桥头跳车的防治 (20) (一)、原因分析 (20) (二)、防治措施 (20)

路基边坡防护施工方案1

一、编制依据 1.江西抚吉高速公路A5合同段两阶段施工图设计图; 2.中华人民共和国行业标准JTG F10-2006:《公路路基施工技术规范》; 3.中华人民共和国行业标准JTGF80/1-2004:《公路工程质量检验评定标准》; 4.本公司ISO9001-2000版质量体系标准和程序文件的要求; 5.相关的法律、法规及公路桥涵施工行业技术标准。 二、工程概况 本合同段地处赣中东部,位于宜黄源-崇仁务山-岗下部。地貌上属赣中东部低山丘陵区,山峦叠嶂,间夹狭窄的冲洪积沟谷盆地,地形起伏,切割强烈,多呈“V”字型沟谷。山间水系较发育,地表植被较发育,以杉、松为主,次为杂木、竹林。标段内通视条件较差,海拔最高为500m,一般在85~260m之间,山体多呈NE走向。地层结构岩性特征复杂,发育红色碎屑岩、变质岩、岩浆岩及第四系松散岩层等。 本项目为新建双向四车道高速公路技术标准,设计速度100km/h,整体式路基宽26m,分离式单幅路基宽13m。根据设计图纸要求,路基边坡防护形式如下:

三、施工资源配置 3.1项目机构设置图 3.2工期目标 随着工程的进展,我部拟2011年12月15日开工,预计2012年4月底完工。具体工期,需根据其他工程,如路基工程等的实际进展情况来确定。 四、防护工程施工方案 (一)桥头锥坡防护 在桥台完成台背回填后,进行台背回填的坡比及位置检查,经监理检查合格后,开始施做桥台锥坡防护。锥坡防护基础采用M7.5浆砌片石,坡面采用预制六角空心块铺砌,六角空心块内铺设草皮。 锥坡护坡基坑开挖采用机械开挖,人工配合清理,开挖弃土用自卸车装运至指定弃土场;基坑开挖深度0.6m,开挖宽度1.1m,开挖断面及位置符合设计图纸要求,基坑开挖完成后,基底用人工夯实。 基础砌筑所用片石选用相山隧道一隧道爆破石方,经试验室对石方抗压强度等各指标检测合格后,进行分解为砌筑所用的大小尺寸,用于基础浆砌片石砌筑。所用砂浆严格按试验室提供的M7.5砂浆配合比拌制,所用砂子采用中砂,所用水泥采购有质量保证的大厂的水泥;所有原材料进场前经试验室检测合格后使用,砂浆拌制使用砂浆搅拌机拌制,不得人工拌制,砂浆随拌随用。 锥坡防护基础采用M7.5浆砌片石,砌筑高度0.6m,厚度1.1m,浆砌片石砌筑采用挤浆法施工,片石缝隙用砂浆挤塞密实;片石砌筑要错缝砌筑,不得形成通缝,同时要保证片石砌筑大面平整,坡面圆顺。锥坡坡面采用预制六角空心块铺砌。预制块砌筑从下向上,一次
