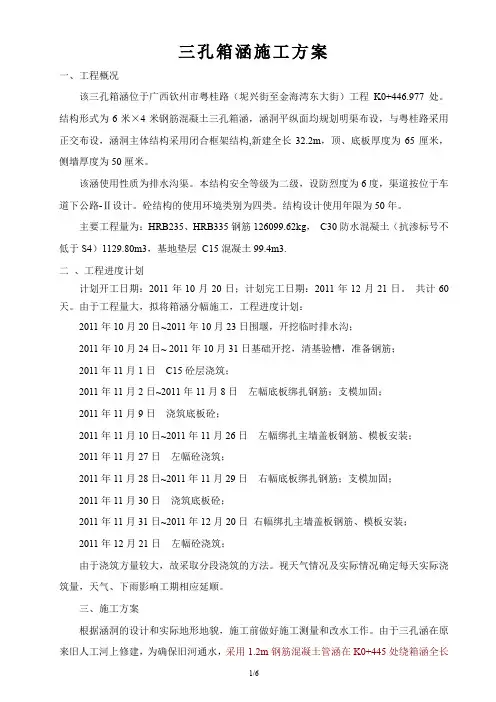

一、工程概况

该三孔箱涵位于广西钦州市粤桂路(坭兴街至金海湾东大街)工程K0+446.977处。结构形式为6米×4米钢筋混凝土三孔箱涵,涵洞平纵面均规划明渠布设,与粤桂路采用正交布设,涵洞主体结构采用闭合框架结构,新建全长32.2m,顶、底板厚度为65厘米,侧墙厚度为50厘米。

该涵使用性质为排水沟渠。本结构安全等级为二级,设防烈度为6度,渠道按位于车道下公路-Ⅱ设计。砼结构的使用环境类别为四类。结构设计使用年限为50年。

主要工程量为:235、335钢筋126099.62,C30防水混凝土(抗渗标号不低于S4)1129.80m3,基地垫层C15混凝土99.4m3.

二、工程进度计划

计划开工日期:2011年10月20日;计划完工日期:2011年12月21日。共计60天。由于工程量大,拟将箱涵分幅施工,工程进度计划:

2011年10月20日~2011年10月23日围堰,开挖临时排水沟;

2011年10月24日~ 2011年10月31日基础开挖,清基验槽,准备钢筋;

2011年11月1日C15砼层浇筑;

2011年11月2日~2011年11月8日左幅底板绑扎钢筋;支模加固;

2011年11月9日浇筑底板砼;

2011年11月10日~2011年11月26日左幅绑扎主墙盖板钢筋、模板安装;

2011年11月27日左幅砼浇筑;

2011年11月28日~2011年11月29日右幅底板绑扎钢筋;支模加固;

2011年11月30日浇筑底板砼;

2011年11月31日~2011年12月20日右幅绑扎主墙盖板钢筋、模板安装;

2011年12月21日左幅砼浇筑;

由于浇筑方量较大,故采取分段浇筑的方法。视天气情况及实际情况确定每天实际浇筑量,天气、下雨影响工期相应延顺。

三、施工方案

根据涵洞的设计和实际地形地貌,施工前做好施工测量和改水工作。由于三孔涵在原来旧人工河上修建,为确保旧河通水,采用1.2m钢筋混凝土管涵在K0+445处绕箱涵全长

外侧开挖一条临时该水沟,引水沟采用管涵施工工艺,不影响箱涵施工。在管涵上游采用钢管支撑粘土砂包围堰,将上游河水引入引水涵,下游用粘土砂包封堵,防止流水进入基坑。采用挖掘机开挖基础,预留10cm人工清基以保持基坑原状土不受扰动;当基坑有水时,及时用水泵抽水,保持基槽干燥。待基础开挖完成后,及时组织验槽,检测地基承载力,根据验槽结论,确定下道工序。若基底承载力达到≥220,则在此基础上进行C15垫层浇筑;若需要清基换填,则在箱涵基础范围内采用级配碎石换填并碾压密实,使其达到设计碾压后压实度≥94%和基底承载力达到≥220的要求,然后再浇筑C15垫层;钢筋制作采用集中加工,现场安装;涵洞基础和墙身混凝土采用拌和站集中拌和,混凝土输送车运输至现场进行浇筑,并随时抽样、留样。

本工程箱涵底板采用双层双向钢筋,施工时应采取措施保证上下两层钢筋网的位置正确,不得采用搭接接头,须采用机械连接或焊接,接头应设在受力较小处,底筋、面筋均在距支座1/3跨度处,接头位置应按规范规定错开50%,底板设拐角支撑筋。

浇筑混凝土时,除施工缝外,每层混凝土必须在上一层混凝土初凝前浇筑完,钢筋混凝土施工必须严格遵照国家现行规程规范操作。

箱涵底板、侧壁均应连续浇筑混凝土,墙体不宜留设垂直施工缝,若需留设垂直施工缝时,将施工缝留设在与沉降缝重合处。

本箱涵在道路中轴线位置设一道沉降缝,缝宽20,缝隙间用橡胶止水带止水。

四、施工工艺

施工准备→测量定位→围堰、改水改沟→基槽开挖→人工清底→软基处理→级配碎石垫层→C15垫层浇筑→钢筋绑扎、支模→箱涵混凝土浇筑→养生→回填土→清理、竣工。

五、主要工序施工方法

(一)、施工准备

开工前做好施工资料的准备工作,组织技术人员认真熟悉施工图纸,做好技术交底,制定施工方案,准备落实人员、材料和机具;预测施工中可能会出现的情况,制定相应的应急方案。

(二)测量定位

施工前,组织测量放样,复测中线、高程,准确放出基础位置,并在施工中及时复核。按照设计图纸测量涵洞的位置、方向、长度、孔径以及出入口的高程,若乡村道路、排灌

系统的连接等与实际地形地貌有出入时,及时与设计单位和监理单位联系,必要时进行变更设计。

(三)、基槽开挖

开挖时严格控制平面位置、断面尺寸和标高,严禁扰动基底。土质基坑开挖放坡1:0.67,采用挖掘机开挖,人工配合,预留10厚人工清基。弃土及时外运至预先选择的弃土场;保证基础开挖符合设计图纸要求及规范有关规定。

当基坑开挖至设计高程时,对基底进行地基检测,如实际基底与设计不符,及时与设计单位、勘察单位和监理取得联系,采取适当措施进行处理,当达到设计和规范要求后方可进行垫层浇筑。

(四)、基底处理

当基坑有水时,及时用水泵抽水,保持基槽干燥。待基础开挖完成后,及时组织验槽,检测地基承载力,根据验槽结论,确定下道工序。若基底承载力达到≥220,则在此基础上进行C15垫层浇筑;若需要清基换填,则在箱涵基础范围内采用炮渣石换填并碾压密实,使其达到设计碾压后压实度≥94%和基底承载力达到≥220的要求,再在此基础上进行C15垫层浇筑。

(五)钢筋、模板制安

钢筋加工制作集中在工作间完成,依据设计图纸放样下料,严格按照设计图纸的钢筋数量、尺寸和形状弯制,技术要求严格执行规范。

钢筋安装完毕经监理工程师检验合格后及时进行模板安装,以备进行混凝土作业。模板安装严格按照规范的要求施工,墙身采用标准化的钢模板,腋角采用木模加钢管组合加固架设。立模时按照设计图纸尺寸安装模板,采用方木支撑加固。

(六)砼浇筑

此次箱涵主体结构采用C30混凝土,抗渗等级为S4,混凝土保护层厚度均为4,预计需C30防渗砼1129.8m3。混凝土采用商砼,由拌合站集中拌合,混凝土运输车运至施工现场,砼泵车将混凝土泵入模内,按照混凝土施工作业规范要求分层浇筑,插入式振动棒振捣。浇筑基础顶面时,应控制好流水面高程和大面平整度,其他按照《公路桥涵施工技术规范》要求进行处理。

(六)、附属工程

附属工程按照设计图纸的尺寸、高程放样后尽快组织施工,严格执行有关施工规范的要求,确保工程质量和河流的畅通。

(七)、回填

1、箱涵施工完毕达到设计强度后,回填及路基施工工作必须尽快进行,沿箱涵四周用级配碎石分层均匀回填至箱涵顶板面标高,压实度不小于96%。

2、箱涵顶板面用级配碎石回填,防止超填,压实度按路基要求。

(八)、雨季施工

涵洞周围结合实际地形地貌,完善雨季防排水设施。现场布置,材料、机具的堆放位置要合理,科学。对废旧的水渠要及时修复利用,按照“疏、导、截”的原则确保“三沟”畅通。

若不能及时恢复原排水沟,则需沿基础外侧设置集水坑,汇集基坑内渗水,然后及时将积水排出,避免因积水浸泡换填基础,造成其不均匀下沉,形成空隙,不利于结构稳定和承载能力。

六、质量保证措施和质量检验标准

(一)、质量保证措施

1、开展全面质量管理

抓好质量教育,加强全员质量意识,牢固树立“百年大计,质量第一”的观念。从材料的采购供应、质检验收到各个工序的施工生产过程,竣工验交等执行全过程管理,用良好的工作质量来保证工序质量,把全面质量管理的思想、方法确实应用到本标段施工的全过程。

2、健全质量检查机构、加强质量监督检查

在项目经理部设置安全质量部,有专职质检工程师对整个工程进行全方位施工检测。同时队级设质检员,工班有专人兼职质检工作。施工时坚持自检、互检、交接检制度,使工程质量在施工全过程都处于受控状态之中。

3、严格质量标准

工程严格按标准化作业,做到工序有标准,有检查,凡是检查都要有结论(按奖罚条例执行)。各项工程的主要工序,严格按照作业标准进行操作,把新技术、新工艺、新方法,运用到各项施工生产中去,切实保证标准化作业质量。

4 、严格控制质量程序

严格执行监理工程师签证制度,上一道工序没有通过,下一道工序不得进行。

5、严格奖惩制度

明确质量责任,实行工资、奖金与工程质量挂钩,奖罚分明。

6 、严把材料关

外购材料必须三证(出厂证、合格证、检验证)齐全,进场后需按规定抽检,合格后方可使用。材料必须选择质量好,信誉高的厂家订购。

(二)、质量检验标准

1、涵台地基承载力必须满足设计要求。

2、沉降缝、台背填土应按施工规范和图纸要求施工。

3、外观鉴定

(1)、涵身直顺,涵底铺砌密实平整。

(2)、进出口与上下游沟槽连接顺适,流水畅通,无滞留物。

八、安全保证措施

1、安全管理制度

⑴、所有与施工有关人员在施工现场必须持有上岗证、带安全帽,否则予以10~50元不等的罚款。

⑵、施工队每天进行施工安全检查并做好详细记录,提出保持或改进措施,并落实实行。

⑶、坚持以自查为主,互查为辅,边查边改的原则;主要查思想、查制度、查纪律、查领导、查隐患、查事故处理。结合季节特点,重点查防触电、防高空坠落、防机械车辆事故、防火、防雷击等措施的落实。

2、涵洞施工安全保证措施

⑴、台身钢模安装时,派专职安全员统一指挥,对立起钢模调整好及时加固,对台身钢筋和模板设置缆风绳。

⑵、混凝土浇注时,施工人员明确分工,统一指挥,连续施工,以防事故的发生。

九、环境保证

环境保护是关系到人类生存和发展、保持生态平衡的大事,在施工中既要搞好工程建设,又要减少因施工对环境的破坏,是施工企业的基本职责及必须注意的问题。

十、环境保护措施:

1、实行环保目标责任制

把环保指标以责任书的形式层层分解到职能科室和个人,列入岗位责任制或承包合同,建立一支懂行善管的环保自我监控体系。

项目经理是环保工作的第一责任人。环保政绩将作为考核项目经理的一项重要内容。

2、加强检查和监控工作

加强检查,加强对施工现场粉尘,废气和污水污染的监测和监控工作。要与文明施工现场管理一起检查、考核、奖罚。

3、采取措施防止大气污染

(1)施工现场垃圾渣土要及时清理出现场,清理施工垃圾时,应采用容器吊运,严禁凌空随意抛撒。

(2)施工现场道路应指定专人定期洒水清扫,形成制度,防止道路扬尘。

(3)袋装水泥、白灰、粉煤灰等易飞扬的细颗散体材料,应库内存放,室外临时露天存放时,必须下垫上盖,严密遮盖防止扬尘。在卸运时应采取措施,以减少扬尘。

(4)汽车出入现场时,应人工拍土,清扫车轮,并洒水,基本上做到不洒土、不扬尘,减少对周围环境污染。

(5)禁止在施工现场焚烧油毡、橡胶、塑料、树叶等以及其他会产生有毒害烟尘和恶臭气体的物质。

4、采取措施防止水源污染

(1)禁止将有毒有害废弃物作土方回填。

(2)施工现场废水须经沉淀池沉淀后再排入污水管道。未经处理,不得直接排入污水管道;食堂污水排放时,宜设置简易有效的隔油池,定期掏油和污物,防止污染。建筑物垃圾集中堆放,及时处理,装运时尽量避免扬尘。

5、采取措施防止固体垃圾污染

l)施工班组须做好操作落水清,随作随清,物尽其用。

2)大宗材料砂石分类,集成堆放成方,底脚边用边清,砌体料归类成垛,堆放整齐,碎砖或砌块料随用随清,无底脚散料。

3)竹木杂料,分类堆放,规则成方,不散不乱不作它用
