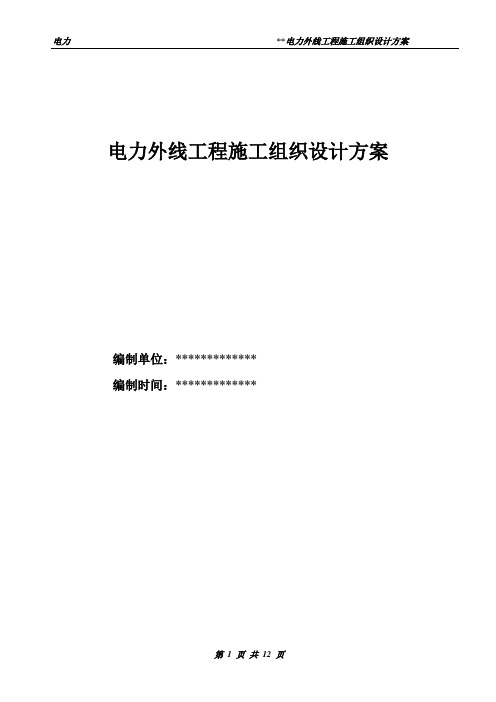

电力外线工程施工组织设计方案

编制单位:*************

编制时间:*************

目录

第一章编制说明 (1)

第二章工程概况 (2)

第三章施工准备 (4)

第四章施工技术错施 (6)

第五章质量保证措施 (8)

第六章安全保证措施 (10)

第七章成品保护 (11)

第一章编制说明

一编制目的

根据建设单位要求,结合项目施工生产实际情况,为确保优质、安全出色的完成本工程施工任务,特此编制此施工方案,用以明确、指导该项工程的施工管理。

二编制依据

1、本工程设计图纸及相关技术资料。

2、相关的技术规范及标准图集:

《电缆敷设》D101-1-7(2002)

《电气装置安装工程电气设备交接试验标准》(GB50150-91)《建设电气安装工程施工质量验收规范》(GB50303-2002)

《管道工程施工及验收规范》(GB50268-97)

三计划目标

1、质量标准:确保整个工程质量合格。

2、安全目标:杜绝重大伤亡及火灾、机械事故,伤亡频率控制在

3‰以下,创建“**市文明工地”。

3、工期目标:本工程工期为83天。

第二章工程概况

本工程地点位于**市****街道丘号40-340-21号;工作内容为**电

力外线工程;工程范围包括:挖填土、电缆管槽敷设、电缆敷设、终端头制作安装、电源箱接线等;电缆敷设线路包括

1、变电所到

2、5、6#个配电室的电源电缆。

2、变电所到扶梯总电源箱的电缆。

3、配电室到各个楼内的电源电缆。

4、扶梯电源箱到各个扶梯电源电缆。

第三章施工准备

一作业条件

1、作业条件要求

(1)电缆线路的安装工程应按施工图进行施工。

(2)及电缆线路安装有关的建筑物、构筑物的土建工程质量,应符合国家现行

的建筑工程施工及质量验收规范中的有关规定。

(3)电缆安装前,土建工作应具备下列条件:

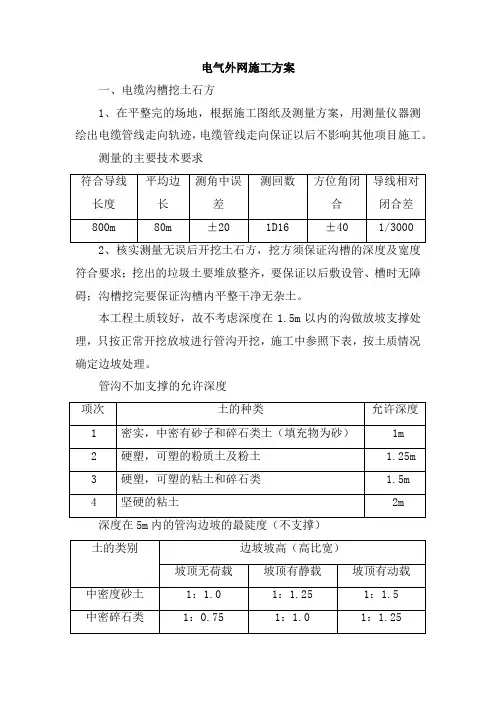

a、电缆沟开挖前,土建应完成的工作必须完成、电缆沟槽线路无障

碍。

b、有较宽的操作场地,施工现场干净,并备有 220V 交流电源。

2、施工前准备

(1)各分项工程的技术准备已完成。

(2)敷设管、槽、电缆施工机具及施工用料已准备好,支架已搭

设完毕,

且符合安全要求。

(3)电缆线路施工方案或施工组织设计已经编制,并已审批,工程任务单

已下达。

(4)电缆敷设前电缆型号规格及长度及设计资料核对无误。(5)电缆敷设前,应对电缆进行外观检查及绝缘电阻试验,并达到合格要求。

(6)设置临时联络指挥系统。

3. 在实施阶段,应对施工现场条件作业环境需作详细描述,并进一步识别危险源。

二技术准备

1.施工图纸、技术资料、相应施工图集、规范、规程齐全;施工方案编制完毕并经审批,并进行安全、技术交底。

2.施工前应组织施工人员充分熟悉相关图纸及设计要求,并进行电缆线路牵引计算。用电缆线路的全长来定出每盘电缆的路径起始和终点的位置,然后将每盘电缆的路径分成各种类型的基本段,如水平直线牵引、水平弯曲牵引、垂直提升牵引等,比较计算结果,定出合适的牵引方向及牵引方式。

3.电缆敷设前绝缘测试或耐压试验

(1)1Kv以下电缆,用1Kv 兆欧表测线间及对地的绝缘电阻应不

低于10MΩ。

(2)施工前应对电缆进行详细检查。电缆的规格、型号、截面、电

压等级、长度等均符合设计要求,外观无扭曲、损坏等现象。

(3)多根电缆敷设在电缆槽时,应根据现场实际情况,事先将电缆

的排列用表或图的形式画出来,最大限度减少电缆的交叉和混

乱。

三材料准备

1、所有电缆槽及保护管应达到使用标准;其规格型号及电压等级应

符合设计要求。

2、电缆应具有合格证、生产许可证、"CCC"认证标识;其规格型号及

电压等级应符合设计要求。

3、电缆外观完好无损,铠装无锈蚀、无机械损伤、无明显皱折和扭曲现象。橡

套、塑料电缆外及绝缘层无老化及裂纹。

4、电缆的其他附属材料:电缆标示牌、油漆、酒精、汽油、硬脂酸、白布带、

电缆头附件等均应符合要求。

四劳动力准备

1、电缆挖沟、开槽、电缆敷设需要大量工作人员,要根据电缆的数量及电缆敷设进度提前安排人员,保证现场工作时人员满足施工要求,同时对进现场人员进行安全教育培训。

2、在进入现场实施阶段应该附上具体施工作业人员清单。

五机具准备

1、根据确定的施工方案及施工进度计划,确定施工机具需用量。

2、组织施工机具设备的落实,保证按期进场。

3、主要施工机具设备的配备详见下表
