当前位置:文档之家› 热熔对接焊机推荐焊接参数表TSGD2002-2006(20140404)

热熔对接焊机推荐焊接参数表TSGD2002-2006(20140404)

热熔对接焊机推荐焊接参数表TSGD2002-2006(20140404)
热熔对接焊机推荐焊接参数表TSGD2002-2006(20140404)

热熔对接焊机如何操作

很多刚刚接触PE施工的人经常会问有关热熔对接焊机如何操作的问题,尽管我们的使用说明书中有很详尽的说明,但那也是在购买了我们焊魔机电的产品之后,因此我们特地拍摄了一些图片,图文并茂的给大家讲解下如何使用热熔对接焊机;如有不足之处还请方家指正! 热熔对接的连接界面是平面,其方法是将两相同的连接界面用热板加热到粘流态后,移开热板,再给连接界面施加一定压力,并在此压力状态下冷却固化,形成牢固的连接。在加热对前,需要将待焊管道的两端口进行铣削,这样一是为使焊接面更加平整、二是为去掉端口表面的塑料氧化层使得同分子熔融更彻底。 整个焊接工艺的主要过程为调整、加热、切换、合缝加压和冷却。对接时界面上处于粘流态的材料有流动也有扩散,流动太大不利于扩散和缠结,所以要把流动限制在一定范围,在有限的流动中实现“熔后焊接”。因此,对接工艺的关键是要在对接过程中调整好温度、时间、压力三参数,要把连接界面材料的性能、应力状况、几何形态以及环境条件等因素一起考虑,才能实现可靠的熔焊,要根据一般的规律和各自采用材料的特性进行试验,评价熔接质量,达到系统标准后,确定各品种规格的工艺规程,按规定的工艺参数方法和步骤进行焊制管件的生产和现场安装施工。焊魔牌热熔对接机无论是手动型,还是液压型,加热板和铣刀是必须的,不同的是前者依靠人工操控,后者由液压系统提供动力,实现半自动控制,尤其对于口径较大的管道,在铣、加热和冷却时都需要很大的压力,人力一般很难做到。整个对接过程大致可以分为:放、铣、热、冷几个步骤,下面用图片的方式给大家演示下: 第一步:准备 将pe热熔对接焊机准备好,包括液压站、铣刀、加热板等相关电源,并

PE管焊接工艺..

全自动电热熔焊机PE管焊接工艺指导书 编制: 审核: 批准: 2015年2月25日

(一)对操作人员的要求 全自动电热熔焊机操作人员必须经过培训合格且持有《全自动电热熔焊机操作证书》和《PE焊接上岗证》方可进行聚乙烯管道施工(培训和发证授权单位为:南昌市锅炉设备安装公司)。证书有效期为1年,在有效期满3个月前,继续从事聚乙烯管道施工的操作人员,应当向发证授权单位提出申请,由授权单位安排重新进行复证。 (二)聚乙烯管材、管件的检验 用户对材料的检验,应做到如下几点: 1)合格证与检验报告。应检查有无产品出厂合格证,并索要出厂检验报告。 2)外观检查。进行外观及几何尺寸检查。检查管子内外表面是否清洁光滑,是否有沟槽、划伤、凹陷、杂质和颜色不均等。 3)长度检查。定尺管的长度应均匀一致,误差不应超过20mm。注意检查管口端面是否与管子的轴线垂直,是否存在气孔,若有气孔则管材不合格。凡长短不一的管子多系厂家自检时发现有气孔、端面有明显缺陷或其它原因而被截短,这种管材在未查明原因前应不予使用。 4)颜色检查。燃气管材应为黄色或黑色,当为黑色时管上必须有醒目的黄色条纹。同时管材上应有连续的、间距不超过2m的永久性标志,写明用途(燃气或水)、原料牌号、标准尺寸、标准代号和顺序号、生产厂名或商标、生产日期。 (三)热熔焊接操作程序 以PILOTEFUSE系列全自动热熔焊机为例。 ?焊接前准备 (1)清洁油路接头,正确连接焊机各部件; (2)测量电源电压,确认电压符合焊机要求(187V~253V); (3)检查清洁加热板,当涂层损坏时,加热板应当更换,加热板表面聚乙烯的残留物只能用木质工具去除,油污油脂等必须用洁净的棉布和酒精进行处理; (4)按照焊接工艺正确设置吸热、冷却时间和加热板温度等参数,焊接前,加热板应当在焊接温度下适当预热,以确保加热板温度均匀; ?PILOTEFUSE控制器将给操作者提示一系列信息如下: ?提示输入管理信息 按PILOTEFUSE控制器显示屏提示输入以下信息:

热熔焊作业指导书

热熔焊作业指导书 1应用范围 适用于管道直径90mm以上聚乙烯燃气管道的连接,环境温度控制在-5-45℃范围内,当温度低于-5℃或风力大于5级时,应采取必要的保护措施。 注:对不同标准尺寸比(SDR值)和管道直径≤63mm、S<6mm 管道元件不允许便用热熔对接的焊接方法 2聚乙烯热熔焊接操作过程控制 2.1焊接前准备 2.1.1清洁油路接头,正确连接焊机各部件; 2.1.2测量电源电压力,确认电压符合焊机要求; 2.1.3检查清洁加热板,当涂层损坏时,加热板应当更换,加热板表面聚乙烯的残留物只能用木质工具去除,油污、油渍等必须周洁净的棉布和酒精进行处理; 2.1.4按照焊接工艺正确设置吸热、冷却时间和加热板温度等参数,焊接前,加热板应当在焊接温度下适当预热,以确保加热板温度均匀。 2.2 装夹管道元件 用辊杠或者支架将管垫平,调整同心度,利用夹具校正管材不圆度,并且留有足够的焊接距离。 2.3 铣削焊接面 铣削足够厚度,使焊接端面光洁、平行,确保对接端面

间隙小于0.3mm,错边量小于焊接处璧厚的10%。重新装夹时必须重新铣削。 2.4 拖动压力的测量及检查 每次焊接时必须测量并且记录拖动压力。 2.5 加热 放置加热板,调整焊接压力(p1)=拖动压力(pl)+焊接规定压力(P2),当加热极两侧焊接处圆周卷边凸起高度达到规定值时,降压至焊接拖动压力(P2)或者在确保加热板与焊接端面紧密配合的条件下,开始吸热计时。 2.6 切换对接 在规定的时间内抽出加热板,立即贴合焊接面,迅速将压力匀速升至焊接压力,严禁高压碰撞。 2.7拆卸管道元件 当达到冷却时间后,将压力降到零,拆卸完成焊接的管道元件。 3热熔对接连接应符合下列要求 3.1根据管材或管件的规烙,选用相应的夹具,将连接件的连接端伸出夹具,自由长度不应小于公称直径的10%,移动夹具使连接件端面接触,并校直对应的待连接件,使其在同一轴线上,错边不应大于壁厚的10%。 3.2应将聚乙烯管材或管件的连接部位擦拭干挣,并铣削连接件端而,使其与轴线垂直,切削平均厚度不宜大于

PE热熔焊接作业指导书

P E热熔焊接作业指导 书 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

PE 热熔焊接作业指导书一、PE管热熔全自动焊接作业指导书 工序流程图 → → → → 2、施工前的准备工作 2、1、施工图的准备 施工是按照设计图纸来进行的。当设计单位出有效的施工图后,施工单位应到施工现场,具体了解情况,对不能照图施工的部分要与设计单位交底,协商,确定是否能采取特殊的施工工艺或作局部设计变更。同时,还应根据图纸进行材料、设备的采购,对施工进度安排。 2、2人员培训 从事聚乙烯燃气管道连接的操作人员,在上岗前必须进行专门培训,经过考试和技术评定合格后方可上岗操作。 参与培训人员除了在燃气知识、聚乙烯专用料特性、电工知识、聚乙烯熔接设备、聚乙烯燃气管道施工技术等理论知识方面进行培训,并参加考核。 2、3施工机具的准备 根据施工工艺的要求,准备相应的施工机具。因我国对聚乙烯管道的焊接质量和熔接参数无统一标准,不同生

产厂家生产的管材、管件熔接参数不同。为达到可靠的熔接效果,在选择设备上还须认真选型,选质量好的产品,在熔接效果上,要可靠许多。施工机具分为电熔焊机和热熔对接焊机两类。热熔焊接所用机具如下: 1、全自动热熔焊机 技术参数:管材直径范围 60~160mm 最大对接压力 43bar 可焊管材料 PE— 工作温度 -5℃~+40℃ 2、30Kw柴油发电机 3、焊缝外观检验尺 3、0管材、管件的验收 3、1检查产品有无出厂合格证,出厂检验报告。 3、2对外观进行检查。检查管材内外表面是否清洁光滑,是否有沟槽、画上、凹陷、杂质和颜色不均匀等。 3、3长度检查。管的长度应均匀一致,误差不超过正负20 mm。逐一检查管口端面是否与管材的轴线垂直,是否存在有气孔。凡长短不同的管材,在未查明原因前应不予验收。 3、4燃气用聚乙烯管应为黄色和黑色,当为黑色时管口必须有醒目的黄色色条,同时管材上应有连续的、间距不超过2m的永久性标志,写明用途、原材料牌号、标准尺寸

热熔对接连接操作规范

热熔对接连接操作规范 一、熔对接焊原理 对接焊原理是将两个平整地端面紧贴在加热板上,加热直到熔融,移走加热板,将两个熔融的端面靠在一起,在压力作用下保持一段时间,然后让接头冷却。 热熔焊接常用于较大直径管的连接,一般大于63mm,将一定温度的加热板放在对好的两管或管件之间加热一定的时间,抽掉加热板,将要焊的两端在一定压力下迅速对接在一起并保压一定时间冷却,即可形成一个强度高于管材本体强度的接口。 二、热熔对接焊机: 热熔对接焊机是通过加热管材(或管件)端面,使被加热的两端面熔化,迅速将其贴合,并保有一定的压力冷却,从而达到熔接目的的专用设备。 港华辉信全自动热熔焊机无锡八达热熔焊机 图1 热熔焊机外观图 热熔对接焊机一般用于连接外径大于63mm,具有相同熔质指数的管材或管件,同时具备相同的SDR 值,不同制造商的焊接参数不尽相同,用户必须严格执行。 热熔对接焊机一般可分为普通热熔对接焊机和自动热熔对接焊机两类,一般由机架、铣刀、加热板、和液压站组成,如图2所示: 1 4 2 3 图中: 1.焊机机架 2.铣刀 3.液压站 4 .加热板 图2热熔焊机结构图

三、对接焊连接步骤 下面概述了在规定的对接焊周期和温度下,制作对接焊接头所必须的操作过程: -尽可能减少拖动阻力,例如使用管材滚动。 -在对接焊机上加紧管材或管件的插口端 -清洁插口端 -检查对接焊机是否与管材直径和规定的对接周期匹配。 -移动可动夹具,将管材端部靠在铣刀上刨平。铣削压力应满足以使铣刀两侧能产生稳定的薄片。当管材端面或管件端面平整并互相平行(如图6),对接效果良好,且应在一定的误差范围内,铣削工作就算完成了。 -降低压力,保持铣刀转动以避免管材和管件起毛刺。向后移动夹具并移走铣刀。 -使对接焊机上的管材或管件接触并检查对齐情况。管材或管件的插口端应尽可能对齐,不超过连接程序中规定的最大偏移量即管材壁厚的10%(不足1㎜的按1㎜计)。 -刨平后管材和管件端面之间的间隙应尽可能小,不应超过连接程序中规定的最大间隙。(D﹤225㎜时为0.3㎜,225≤D﹤400㎜时为0.5㎜,D≥400㎜时为1㎜)。 端面平整且互相平行 对接效果良好 1刨平管材端面2管端对接 图3 端面对接效果示意图 -测量由于对接焊机的摩擦损失和向前移动可动的夹具的拖动阻力所产生的额外阻力,并将这个压力加到要求的对接焊压力上。 -如果有必要,应清洁焊接表面和加热工具。加热工具上的聚乙烯残留物应用木质刮刀切除。 -检查加热工具焊接表面涂层是否完整并没有划伤。 -检查加热工具温度是否正确。 -将加热工具放在管材端面之间,使对接焊机上的管材靠近加热工具并施加一定的压力(包括测量的额外压力),直到熔化翻边达到规定的宽度。 -降低压力,使管材端面和加热工具之间刚好保持接触。 -达到吸热时间后,向后移动对接焊机可动夹具并移走加热工具。快速检查加热后的管材端部,确定在移动加热工具过程中是否损伤熔融的端面,然后再次移动对接焊机可动夹具,使管材端面接触(见图7)。 应注意松开和靠近的时间应在连接程序规定的最长时间之内。 -不用时,要把加热工具储存保护好。

全自动热熔焊机简介与应用

全自动热熔焊机的应用与特点 (PE/HDPE燃气管专用) 一、前言 聚乙烯管道目前已广泛应用于燃气管道的施工中,其主要连接方式有:电熔连接、热熔对接连接、热熔承插连接、热熔鞍型连接、法兰连接、螺纹连接等。聚乙烯(PE)材料一般可在190℃~240℃之间的温度范围内被熔化,此时若将管材(或管件)的两熔化面充分接触,并施加适当的压力,冷却后便可牢固地融为一体,从而达到焊接目的。考虑到聚乙烯管道输送的介质,我们在燃气管道施工中一般采用电熔连接和热熔对接连接两种方式。目前这两种连结方式在国内外聚乙烯压力管道系统中都得到了广泛的应用。 根据燃气集团为提高工程施工质量、避免焊接过程中人为因素影响的有关文件要求和国家相关法规规定,为了正确控制PE管熔接过程中的操作程序、杜绝质量漏洞,2006年起上海地区开始在道路管以及中压聚乙烯管道热熔对接焊过程中要求采用全自动热熔焊机。 二、全自动热熔焊机的主要功能 聚乙烯管道的热熔对接焊的工艺参数较多,动作过程也较复杂,因此焊接质量的好坏受人为因素的影响也较大。全自动对接焊机全部靠电脑程序控制,且焊机有自动监控和提示功能。焊机要求操作人员必须按照规定的步骤操作,并且自动监控各个步骤以及相关参数,发现任何偏差,焊机将自动停止焊接过程并提示操作人员,从而实现将人为失误的影响减至最少的目的。

全自动热熔焊机控制箱连有一个压力传感器和温度探头,可控制和调节加热板温度,也能控制焊接过程中预热阶段、吸热阶段、转换阶段、焊接阶段、冷却阶段等5个阶段的时间参数。工作时允许各阶段设置不同的压力及维持时间并记录,每个工作循环可自动记录并重复操作。一组新的焊接参数被选定,如果实际参数超差,将会出现报警提示。 全自动热熔对接焊机一般具有以下功能: 1、可以实现一致、可靠、可重复的操作; 2、系统将控制监视并记录焊接过程中各阶段的主要参数,以判断每一焊口的状况; 3、焊机有数据检索存储装置和数据下载接口,能存贮和下载焊接数据; 4、铣削管道端面后,能够自动检查管道是否夹装牢固; 5、自动测量拖动压力以及自动补偿拖动力; 6、根据选定参数自动监控热板温度,只有热板温度在设定的工作温度范围内时,焊机才能进行焊接; 7、热板放入待焊两管材端面之后的所有阶段(加压、卷边、降压力降至拖动压力、吸热压力和时间、切换:机架打开/热板抽出/机架闭合、加压、保压、冷却)自动进行; 8、微处理器采用闭环控制系统,在焊接过程中突然出现不符合焊接参数时,焊机能够自动中断焊接并报警。 可供以下焊机规格,仅供参考:

PE热熔机焊接全过程及使用说明

PE热熔机焊接全过程(操作过程图示) PE热熔机特点: 热熔对接的连接界面是平面,其方法是将两相同的连接界面用热板加热到粘流态后,移开热板,再给连接界面施加一定压力,并在此压力状态下冷却固化,形成牢固的连接。在加热对前,需要将待焊管道的两端口进行铣削,这样一是为使焊接面更加平整、二是为去掉端口表面的塑料氧化层使得同分子熔融更彻底。 整个焊接工艺的主要过程为调整、加热、切换、合缝加压和冷却。对接时界面上处于粘流态的材料有流动也有扩散,流动太大不利于扩散和缠结,所以要把流动限制在一定范围,在有限的流动中实现“熔后焊接”。因此,对接工艺的关键是要在对接过程中调整好温度、时间、压力三参数,要把连接界面材料的性能、应力状况、几何形态以及环境条件等因素一起考虑,才能实现可靠的熔焊,要根据一般的规律和各自采用材料的特性进行试验,评价熔接质量,达到系统标准后,确定各品种规格的工艺规程,按规定的工艺参数方法和步骤进行焊制管件的生产和现场安装施工。 操作要点及工艺步骤: 2,1,1材料准备:管道、管件应根据施工要求选用配套的等径、异径弯头和三通等管件。热熔焊接宜采用同种牌号、材质的管件,对性能相似的不同牌号、材质的管件之间的焊接应先做试验。 2,1,2夹紧管材:用干净的布清除两管端部的污物。将管材置于机架卡瓦内,根据所焊制的管件更换基本夹具,选择合适的卡瓦,使对接两端伸出的长度大致相等且在满足铣削和加热要求的情况下应尽可能缩短。管材在机架以外的部分用支撑架托起,使管材轴线与机架中心线处于同一高度,然后用卡瓦紧固好。 2,1,3切削:置入铣刀,然后缓慢合拢两管材焊接端,并加以适当的压力,直到两端面均有连续的切屑出现,撤掉压力,略等片刻,再退出活动架。切屑厚度应为0.5~1.0mm,确保切削所焊管段端面的杂质和氧化层,保证两对接端面平整、光洁。 2,1,4对中:两对焊管段的错边应越小越好,如果错边大,会导致应力集中,错边不应超过壁厚的10%。 2,1,5加热:加热板温度达到设定值后,放入机架,施加压力,直到两边最小卷边达到规定宽度时压力减小到规定值,进行吸热。保证有足够熔融料,以备熔融对接时分子相互扩散。 2,1,6切换:从加热结束到熔融对接开始这段时间为切换周期,为保证熔融对接质量,切换周期越短越好。 2,1,7熔融对接:是焊接的关键,熔融对接过程应始终处于熔融压力之下进行。 2,1,8冷却:由于塑料材料导热性差,冷却速度相应缓慢。焊缝材料的收缩、结构的形成过程在长时间内以缓慢的速度进行。因此,焊缝的冷却必须在一定的压力下进行。

热熔焊接机安全操作规程

热熔焊接机安全操作规程 一、目的: 为了正确使用热板式塑胶焊接机,了解本机安全注意事项,规范操作步骤,提高产品品质,确保人 身安全,延长机器使用寿命,特制定本操作规程。 二、操作步骤: 1、连接0.6Mpa气源,顺时针方向转动调压器,使压力表指示为0.3-0.4Mpa,此时上模座将缓缓上升 至起始位置,然后继续增至0.6Mpa。 2、连接电源,打开电控箱内的空气开关,参照电器部分操作说明进行操作。 3、为了操作安全,以防止静电积累而产生漏电现象,机器安装后机架要可靠接地。 4、模具的安装及调试。 (1)热模组的安装或条换(大多情况出厂时已试过模,热模组以安装在机内,改条内容供调换热 模组时参考) a、热模板座退至后面的起始位置。 b、将已安装在热模固定板上的热模组,包括上、下热模及上、下铝模移至下模座上,观察上升时会 不会上碰,手动操作画面3下模上触摸键,至超过热模座的高度

为止,再操作热板进触摸键,进至热模板 座下,对齐安装螺孔并上螺钉。 c、再操作上模降触摸键,使上模座下降与上铝模接触,对齐安装螺钉。 d、把下铝模(即下模治具)也安装在下模座上,要求模具上下两组导杆与导套对准无卡塞 e、三模锁紧后先使上铝模升至顶部,下铝模下降至底部,再将热模退回后面,便完成换模工作。 (2)检视模具安装是否正确: a、将气压调低至0.3Mpa左右。 b、手动热板进触摸键、下模升触摸键、上模降触摸键、使三模导套与导杆对准无卡阻。 c、手动上模升触摸键、下模降触摸键、热板退触摸键,回复至起始位置。 d、将气压调至0.6Mpa。 5、操作中注意事项: (1)选择合适的设定温度。 工件的熔接温度随着材质于接面设计有所不同,根据试验的结果记录各工件的操作温度作为以后温 度的设定的参考。一般为115℃,设定工作时间为9S。 (2)塑料工件热熔的深度及固化高度的调整。

PE管热熔焊接工艺

PE管热熔焊接工艺 一、焊接准备。热熔焊接施工准备工作如下: ①将与管材规格一致的卡瓦装入机架; ②准备足够的支撑物,保证待焊接管材可与机架中心线处于同 一高度,并能方便移动; ③设定加热板温度200?230 C ④接通焊机电源,打开加热板、铣刀和油泵开关并试运行。 二、焊接。焊接工艺流程如下:检查管材并清理管端-紧固管 材T铣刀铣削管端T检查管端错位和间隙T加热管材并观察最小卷边高度—管材熔接并冷却至规定时间—取出管材。在焊接过程中,操作人员应参照焊接工艺卡各项参数进行操作,而且在必要时,应根 据天气、环境温度等变化对其进行适当调整: ①核对欲焊接管材规格、压力等级是否正确,检查其表面是否有磕、碰、划伤,如伤痕深度超过管材壁厚的10%?应进行局部切除后方可使用; ②用软纸或布蘸酒精清除两管端的油污或异物; ③将欲焊接的管材置于机架卡瓦内,使两端伸出的长度相当(在 不影响铣削和加热的情况下尽可能短,宜保持20~30mm,管材机架以外的部分用支撑物托起,使管材轴线与机架中心线处于同一高 度,然后用卡瓦紧固好; ④置入铣刀,先打开铣刀电源开关,然后再合拢管材两端,并加以适当的压力,直到两端有连续的切屑出现后(切屑厚度为? 10mm通过调节铣刀片的高度可调节切屑厚度),撤掉压力,略

等片刻,再退开活动架,关闭铣刀电源; ⑤取出铣刀,合拢两管端,检查两端对齐情况(管材两端的错位量不能超过壁厚的10%?通过调整管材直线度和松紧卡瓦予以改善;管材两端面间的间隙也不能超过(de225mm以下)、 (de225mm~400mm 1mm( de400mn以上),如不满足要求,应在此铣削,直到满足要求。 ⑥加热板温度达到设定值后,放入机架,施加规定的压力,直到两边最小卷边达到规定高度时,压力减小到规定值(管端两面与加热板之间刚好保持接触,进行吸热),时间达到后,松开活动架,迅速取出加热板,然后合拢两管端,其切换时间尽量缩短,冷却到规定时间后,卸压,松开卡瓦,取出连接完成的管材。 三、焊接工艺参数与焊接直接有关的参数为:温度、时间、压力。焊接工艺曲线图表示为焊接过程压力与时间的关系图。

PE管热熔对接机施工方案

PE管热熔对接机施工方案 某小区给水管网改造工程为某市水务集团管网改造工程。本工程位于某大道北侧某集团以北,某小区内,共需埋设PE给水管道5578米,管径dn63至dn315不等。本工程把对PE管的热熔对接机接作为特殊施工过程,为保证PE管道施工质量和进度特指定本施工方案。 一、热熔对接机设备简介: 本工程PE管热熔对接机采用DRJ—315热熔焊机,DRJ—315热熔焊机由夹具、铣刀、加热板、电动控制部分和液压系统组成。其采用电动铣削,液压驱动,整体结构为“分体”式,加热板由温度表直接显示温度,加热板表面有不粘涂层,电动机带动液压泵,系统的各种压力直接由调压阀手动调节。 主要技术参数: 焊接温度调节范围(℃)0—300 工作电压(V)220 加热板功率(W)2500 油泵电动功率(W)750 铣刀电动功率(W)1000 二、PE管热熔对接的要求: a)需用专用的热熔对接机具。 b) 应检查有无产品出厂合格证,并索要出厂检验报告; c) 一般适用于O D ≥ 90 mm管;管壁厚度> 6mm。 d) 适用于同种牌号、材质的管材与管材,管材与管件连接。性能相似,不同牌号材质的连接需试验验证。 e) 不使用明火。 f) 在寒冷气候(-5度以下)和大风环境下进行连接操作时,应、 g) 采取保护措施,或调整连接工艺。 三、热熔对接连接(对接焊)工艺 1、焊接工艺曲线和参数 聚乙烯管材的焊接一般分三个阶段,加热段、切换段、对接段,根据管子的不同规格和截面积制定其焊接参数。 焊接工艺

三个重要参数:温度、压力、时间。 1).温度的确定 聚乙烯管材对接焊的最佳焊接温度为200~230℃,一般生产厂家确定为210±10℃; 是聚乙烯材料的加工温度,在材料粘流态转化温度之上,只有在这种条件下,聚乙烯产生熔融流动,聚合物的大分子才能进行相互扩散形成缠绕,得到最大的强度和高质量的焊接结果;实践证明,温度低于180℃,即使加热时间长,也不能达到质量好的焊接结果。如果温度过高,将有可能激活分子链中的C键与氧发生反应,使材料降解,聚乙烯材料将受到氧化破坏。析出挥发性的物质和气体,材料结构发生变化,生成不饱和烃,出现杂质,从而使焊接质量降低。 2).时间的确定 ·加热时间的确定:焊接端面平整后10×壁厚(mm)秒。 加热时间的长短,决定焊接的质量;是否能将温度均匀传递到焊接面及一定的深度,在转换的阶段保持最佳的焊接温度。管端面熔化的最佳时间,是随着需要加热的面积增大而增大的,更重要的是对流和辐射传播的能量,会随着管壁厚度的增加而减小。管端面的不平度,造成热量的传递不均匀,窝藏空气,产生气孔,最终影响焊接质量,所以需要和压力密切的配合,在加热的同时施加一定的压力,平整焊接面,促进塑化,形成理想的焊接面进行热传递,然后降压吸热。 *切换时间的确定:10 秒内 尽可能地缩短,其端面冷却非常快,对接速度慢直接影响焊接质量。 *冷却时间的确定:见表1;1.15~1.33×壁厚(mm)分钟。 聚合物材料的导热性差,只有金属的几十分之一,冷却速度相应的缓慢,在冷却的时间内需要进行结晶,收缩,所以需要有充分的时间降到结晶温度,进行充分的晶粒生长,消除内应力,在一定的压力下冷却,避免焊接端面有缩孔。 3).压力的确定 焊接压力和冷却压力根据焊接面的截面积×0.15N/mm2; 在210±10℃的温度下,焊接时间、压力的取值,可以参照德国焊接协会DVS 2207-95的标准。 焊接工艺曲线 一、PE焊接操作: 1、焊接前的准备 检查清洁热板;聚四氟乙烯(PTEF)涂层损坏需更换。其最大粗糙度为2.5μm。 1)清洁油路接头后接通油路。 2)检查电源、电压、接地后接通电路,空转排气。

PE热熔机焊接全过程(附图)

关键词PE管道焊接机 PE管道对焊机 PE热熔对焊机热熔对接机 PE热熔机操作施工使用说明演示图解 PE热熔对接机使用图解 很多刚刚接触PE施工的人经常会问有关热熔对接焊机如何操作的问题,尽管我们的使用说明书中有很详尽的说明,但那也是在购买了我们产品之后,因此我们特地拍摄了一些图片,图文并茂的给大家讲解下如何使用热熔对接焊机;如有不足之处还请方家指正! 热熔对接的连接界面是平面,其方法是将两相同的连接界面用热板加热到粘流态后,移开热板,再给连接界面施加一定压力,并在此压力状态下冷却固化,形成牢固的连接。在加热对前,需要将待焊管道的两端口进行铣削,这样一是为使焊接面更加平整、二是为去掉端口表面的塑料氧化层使得同分子熔融更彻底。 整个焊接工艺的主要过程为调整、加热、切换、合缝加压和冷却。对接时界面上处于粘流态的材料有流动也有扩散,流动太大不利于扩散和缠结,所以要把流动限制在一定范围,在有限的流动中实现“熔后焊接”。因此,对接工艺的关键是要在对接过程中调整好温度、时间、压力三参数,要把连接界面材料的性能、应力状况、几何形态以及环境条件等因素一起考虑,才能实现可靠的熔焊,要根据一般的规律和各自采用材料的特性进行试验,评价熔接质量,达到系统标准后,确定各品种规格的工艺规程,按规定的工艺参数方法和步骤进行焊制管件的生产和现场安装施工。 操作要点及工艺步骤: 2,1,1材料准备:管道、管件应根据施工要求选用配套的等径、异径弯头和三通等管件。热熔焊接宜采用同种牌号、材质的管件,对性能相似的不同牌号、材质的管件之间的焊接应先做试验。 2,1,2夹紧管材:用干净的布清除两管端部的污物。将管材置于机架卡瓦内,根据所焊制的管件更换基本夹具,选择合适的卡瓦,使对接两端伸出的长度大致相等且在满足铣削和加热要求的情况下应尽可能缩短。管材在机架以外的部分用支撑架托起,使管材轴线与机架中心线处于同一高度,然后用卡瓦紧固好。2,1,3切削:置入铣刀,然后缓慢合拢两管材焊接端,并加以适当的压力,直到两端面均有连续的切屑出现,撤掉压力,略等片刻,再退出活动架。切屑厚度应为0.5~1.0mm,确保切削所焊管段端面的杂质和氧化层,保证两对接端面平整、光洁。 2,1,4对中:两对焊管段的错边应越小越好,如果错边大,会导致应力集中,错边不应超过壁厚的10%。 2,1,5加热:加热板温度达到设定值后,放入机架,施加压力,直到两边最小卷边达到规定宽度时压力减小到规定值,进行吸热。保证有足够熔融料,以备熔融对接时分子相互扩散。 2,1,6切换:从加热结束到熔融对接开始这段时间为切换周期,为保证熔融对接质量,切换周期越短越好。

PE 热熔焊接作业指导书要点

PE 热熔焊接作业指导书 一、PE管热熔全自动焊接作业指导书 1.1工序流程图 → → → → 2、施工前的准备工作 2、1、施工图的准备 施工是按照设计图纸来进行的。当设计单位出有效的施工图后,施工单位应到施工现场,具体了解情况,对不能照图施工的部分要与设计单位交底,协商,确定是否能采取特殊的施工工艺或作局部设计变更。同时,还应根据图纸进行材料、设备的采购,对施工进度安排。 2、2人员培训 从事聚乙烯燃气管道连接的操作人员,在上岗前必须进行专门培训,经过考试和技术评定合格后方可上岗操作。 参与培训人员除了在燃气知识、聚乙烯专用料特性、电工知识、聚乙烯熔接设备、聚乙烯燃气管道施工技术等理论知识方面进行培训,并参加考核。 2、3施工机具的准备 根据施工工艺的要求,准备相应的施工机具。因我国对聚乙烯管道的焊接质量和熔接参数无统一标准,不同生产厂家生产的管材、管件熔接参数不同。为达到可靠的熔接效果,

在选择设备上还须认真选型,选质量好的产品,在熔接效果上,要可靠许多。施工机具分为电熔焊机和热熔对接焊机两类。热熔焊接所用机具如下: 1、全自动热熔焊机 技术参数:管材直径范围60~160mm 最大对接压力 43bar 可焊管材料 PE—HD.PP 工作温度-5℃~+40℃ 2、30Kw柴油发电机 3、焊缝外观检验尺 3、0管材、管件的验收 3、1检查产品有无出厂合格证,出厂检验报告。 3、2对外观进行检查。检查管材内外表面是否清洁光滑,是否有沟槽、画上、凹陷、杂质和颜色不均匀等。 3、3长度检查。管的长度应均匀一致,误差不超过正负20 mm。逐一检查管口端面是否与管材的轴线垂直,是否存在有气孔。凡长短不同的管材,在未查明原因前应不予验收。 3、4燃气用聚乙烯管应为黄色和黑色,当为黑色时管口必须有醒目的黄色色条,同时管材上应有连续的、间距不超过2m 的永久性标志,写明用途、原材料牌号、标准尺寸比、规格尺寸、标准代号和顺序号、生产厂名或商标、生产日期。3、5不园度检查:取三个试样的实验结果的算术平均数作为

2020年热熔焊接机安全操作规程

( 操作规程 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 2020年热熔焊接机安全操作规 程 Safety operating procedures refer to documents describing all aspects of work steps and operating procedures that comply with production safety laws and regulations.

2020年热熔焊接机安全操作规程 一、目的: 为了正确使用热板式塑胶焊接机,了解本机安全注意事项,规范操作步骤,提高产品品质,确保人 身安全,延长机器使用寿命,特制定本操作规程。 二、操作步骤: 1、连接0.6Mpa气源,顺时针方向转动调压器,使压力表指示为0.3-0.4Mpa,此时上模座将缓缓上升 至起始位置,然后继续增至0.6Mpa。 2、连接电源,打开电控箱内的空气开关,参照电器部分操作说明进行操作。 3、为了操作安全,以防止静电积累而产生漏电现象,机器安装后机架要可靠接地。

4、模具的安装及调试。 (1)热模组的安装或条换(大多情况出厂时已试过模,热模组以安装在机内,改条内容供调换热 模组时参考) a、热模板座退至后面的起始位置。 b、将已安装在热模固定板上的热模组,包括上、下热模及上、下铝模移至下模座上,观察上升时会 不会上碰,手动操作画面3下模上触摸键,至超过热模座的高度为止,再操作热板进触摸键,进至热模板 座下,对齐安装螺孔并上螺钉。 c、再操作上模降触摸键,使上模座下降与上铝模接触,对齐安装螺钉。 d、把下铝模(即下模治具)也安装在下模座上,要求模具上下两组导杆与导套对准无卡塞 e、三模锁紧后先使上铝模升至顶部,下铝模下降至底部,再将热模退回后面,便完成换模工作。

PE管热熔全自动焊接作业指导书

PE管热熔全自动焊接作业指导书1.1工序流程图 → → → → 2、0施工前的准备工作 2、1、施工图的准备 施工是按照设计图纸来进行的。当设计单位出有效的施工图后,施工单位应到施工现场,具体了解情况,对不能照图施工的部分要与设计单位交底,协商,确定是否能采取特殊的施工工艺或作局部设计变更。同时,还应根据图纸进行材料、设备的采购,对施工进度安排。 2、2人员培训 从事聚乙烯燃气管道连接的操作人员,在上岗前必须进行专门培训,经过考试和技术评定合格后方可上岗操作。 参与培训人员除了在燃气知识、聚乙烯专用料特性、电工知识、聚乙烯熔接设备、聚乙烯燃气管道施工技术等理论知识方面进行培训,并参加考核。 2、3施工机具的准备 根据施工工艺的要求,准备相应的施工机具。因我国对聚乙烯管道的焊接质量和熔接参数无统一标准,不同生产厂

家生产的管材、管件熔接参数不同。为达到可靠的熔接效果,在选择设备上还须认真选型,选质量好的产品,在熔接效果上,要可靠许多。施工机具分为电熔焊机和热熔对接焊机两类。本工程采用西安塑龙熔接设备有限公司的设备。 1、全自动热熔焊机型号pilotfuse 160/A、C 两台 技术参数:管材直径范围 60~160mm 最大对接压力 43bar 可焊管材料 PE—HD.PP 工作温度 -5℃~+40℃ 2、30Kw柴油发电机 2台 3、焊缝外观检验尺 2个 3、0管材、管件的验收 3、1检查产品有无出厂合格证,出厂检验报告。 3、2对外观进行检查。检查管材内外表面是否清洁光滑,是否有沟槽、画上、凹陷、杂质和颜色不均匀等。 3、3长度检查。管的长度应均匀一致,误差不超过正负20 mm。逐一检查管口端面是否与管材的轴线垂直,是否存在有气孔。凡长短不同的管材,在未查明原因前应不予验收。 3、4燃气用聚乙烯管应为黄色和黑色,当为黑色时管口必须有醒目的黄色色条,同时管材上应有连续的、间距不超过2m 的永久性标志,写明用途、原材料牌号、标准尺寸比、规格

PE管热熔对接施工方案

PE管热熔对接施工方案 金寨县燕子河镇自来水厂供水工程,共需埋设PE输水、配水管道4300米,管径dn315。本工程把对PE管的热熔对接作为特殊施工过程,为保证PE管道施工质量和进度特指定本施工方案。 一、热熔对接机设备简介: 本工程PE管热熔对接设备采用DRJ—315热熔焊机,DRJ—315热熔焊机由夹具、铣刀、加热板、电动控制部分和液压系统组成。其采用电动铣削,液压驱动,整体结构为“分体”式,加热板由温度表直接显示温度,加热板表面有不粘涂层,电动机带动液压泵,系统的各种压力直接由调压阀手动调节。 主要技术参数: 焊接温度调节范围(°C)0—300 工作电压(V)220 加热板功率(W)2500 油泵电动功率(W)750 铣刀电动功率(W)1000

二、 PE管热熔对接的要求: a) 需用专用的热熔对接机具。 b) 应检查有无产品出厂合格证,并索要出厂检验报告; c) 一般适用于OD ≥ 90 mm管;管壁厚度> 6mm。 d) 适用于同种牌号、材质的管材与管材,管材与管件连接。性能相似,不同牌号材质的连接需试验验证。 e) 不使用明火。 f) 在寒冷气候(-5度以下)和大风环境下进行连接操作时,应采取保护措施,或调整连接工艺。 三、热熔对接连接(对接焊)工艺 1、焊接工艺曲线和参数 聚乙烯管材的焊接一般分三个阶段,加热段、切换段、对接段,根据管子的不同规格和截面积制定其焊接参数。 焊接工艺三个重要参数:温度、压力、时间。 1)温度的确定 聚乙烯管材对接焊的最佳焊接温度为200~230℃,一般生产厂家确定为210±10℃;

是聚乙烯材料的加工温度,在材料粘流态转化温度之上,只有在这种条件下,聚乙烯产生熔融流动,聚合物的大分子才能进行相互扩散形成缠绕,得到最大的强度和高质量的焊接结果;实践证明,温度低于180℃,即使加热时间长,也不能达到质量好的焊接结果。如果温度过高,将有可能激活分子链中的C键与氧发生反应,使材料降解,聚乙烯材料将受到氧化破坏。析出挥发性的物质和气体,材料结构发生变化,生成不饱和烃,出现杂质,从而使焊接质量降低。 2)时间的确定 加热时间的确定:焊接端面平整后10×壁厚(mm)秒。 加热时间的长短,决定焊接的质量;是否能将温度均匀传递到焊接面及一定的深度,在转换的阶段保持最佳的焊接温度。管端面熔化的最佳时间,是随着需要加热的面积增大而增大的,更重要的是对流和辐射传播的能量,会随着管壁厚度的增加而减小。管端面的不平度,造成热量的传递不均匀,窝藏空气,产生气孔,最终影响焊接质量,所以需要和压力密切的配合,在加热的同时施加一定的压力,平整焊接面,促进塑化,形成理想的焊接面进行热传递,然后降压吸热。 切换时间的确定:10 秒内 尽可能地缩短,其端面冷却非常快,对接速度慢直接影响焊接质量。

热熔连接、电熔连接操作规程

热熔对接连接操作规程 1、目的 为规范热熔连接操作程序,提高PE管道连接的可靠性,保证焊接质量,特制 定本规程。 2、焊接准备 焊接准备是焊接前必须进行的步骤,操作人员必须予以充分的重视。 设备应置于平整、干燥、并有足够操作空间的场地,否则,应采取相应的措施。检查整个机具各个部位的紧固件有无脱落或松动,并予以必要处理。 检查整机电器线路有无损坏,并予以必要处理。 检查液压箱内液压油是否充足。 确认电源与机具输入要求相匹配。 将与管材规格一致的卡瓦装入机架。 准备足够的支撑物,以保证待焊接管材可与机架中心线处于同一高度,并能方便移动。 将焊机各部件按照要求插装连接好并检查无误。 设定加热板温度至220±10℃。 接通焊机电源,打开加热板、铣刀和油泵开关并试运行,检查各自工作是否正常。 3、焊接过程 在焊接过程中,操作人员应参照焊接工艺卡各项参数进行操作。特殊情况下,应根据天气、环境温度等变化对其作适当调整。 核对欲焊接的管材规格、压力等级是否正确,检查其表面是否有磕、碰、划伤,如伤痕深度超过管材壁厚的10%,应予以局部切除后方可使用。 用干净的布清除两管端的油污或异物。 将欲焊接的管材置于机架卡瓦内,使两端伸出的长度相当(在不影响铣削和加热的情况下应尽可能短),管材机架以外的部分用支撑物托起,使管材轴线与机架中心线处于同一高度,然后用卡瓦紧固好。 置入铣刀,先打开铣刀电源开关,然后在合拢管材两端,并加以适当的压力,直到两端均有连续的切屑出现后,撤掉压力,略等片刻,再退开活动架,关掉铣刀电源。切屑厚度应为左右,通过调节铣刀片的高度可调节切屑厚度。 取出铣刀,合拢两管端,检查两端对齐情况。管材两端的错位量不应超过壁厚的10%,通过调整管材直线度和松紧卡瓦可予以改善;管材两端面间的间隙D﹤225㎜时为㎜,225≤D﹤400㎜时为㎜,D≥400㎜时为1㎜,否则应再次铣削,直到满足上述要求。 将加热板表面的灰尘和残留物清除干净(应特别注意不能划伤加热板表面的不粘层),检查加热板温度是否达到设定值。 加热板温度达到设定值后,放入机架,施加规定的压力,直到两边最小卷边达到规定。 将压力减小到接触压力,继续加热规定的时间。 时间达到后,退开活动架,迅速取出加热板,然后合拢两管端,其时间间隔应尽可能短,最长不应超过切换时间。

常用PE管焊接过程中的数据及注意事项

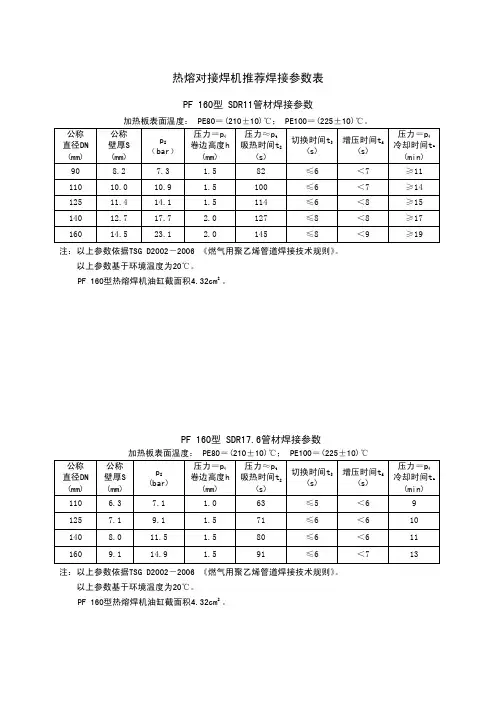

常用管径PE管焊接过程中一些关键数据及 注意事项 ---MrWang 常用PE管热熔焊接参数 SDR11 管径DN (mm)壁厚e (mm) 凸起高度 h (mm) 吸热时间 t2 (s) 冷却时间 t5 (min) 卷边(2)宽度 范围 (mm) 焊接规定压力 P2 (MPa) 90 82 ≥11 4~6 315/s2 110 10 100 ≥14 7~11 471/s2 160 145 ≥19 11~15 996/s2 200 182 ≥23 13~16 1557/s2 250 227 ≥28 14~18 2433/s2 315 286 ≥35 15~22 3862/s2 管径DN (mm)壁厚e (mm) 凸起高度 h (mm) 吸热时间 t2 (s) 冷却时间 t5 (min) 卷边(2)宽度 范围 (mm) 焊接规定压力 P2 (MPa) 90 ~ ~ ~ ~ 110 63 9 4~6 305/s2 160 91 13 6~9 646/s2 200 114 15 7~11 1010/s2 250 142 19 9~13 1578/s2 315 179 23 13~18 2505/s2 1、热板表面温度:PE80为210±10℃,PE00为225±10℃。

2、S2为焊机液压缸中活塞的总有效面积(mm2),由焊机生产厂家提供。 3、P1=P拖+P2(P1:总的焊接压力;P拖:拖动压力,MPa) t1----卷边达到规定高度的时间; t2----焊接所需的吸热时间,t2=管材壁厚×10; t3-----切换所规定的时间; t4-----调整到压力P1所规定的时间; t5-----冷却时间。 注意事项: 1、切削平均厚度不宜大于,一般切削总厚度。 2、错变量不应大于壁厚的10%。 3、翻边最低处不应低于管材表面。 4、翻边每隔50mm进行180度背弯试验,不应有开裂、裂缝、接缝处不得露出熔合线。 5、设备应定期校准和检定,周期不宜超过一年。 电熔焊接 1、电熔连接设备应定期进行校准和检定,周期不宜超过一年。 2、电熔连接冷却期间,不得移动连接件或在连接件上施加任何外力。 3、管材、管件连接部位擦拭干净。 4、测量管件承口长度,并在管材插入段或管件插入端标出插入长度和刮除插入长度加10mm的插入段表皮,刮削氧化皮厚度宜为~. 5、将管材或管件插入端插入插入电熔承插管件承口内,志插入长度标记位置,并检查配合尺寸。 6、电熔管件上观察孔中应能看到有少量熔融料溢出,但溢料不得呈流淌状。 7、钢塑转换接头钢管端与钢管焊接时,在钢塑过度段应采取降温措施。

电热熔焊机常见问题解答

电熔焊机常见问题解答: ① 在选用电熔焊机时应该注意哪些事项? 答:电熔焊机,应选用手动/条码式两用全自动电熔焊机。由于各生产厂家生产的电熔管件参数不尽相同,所以在采购电熔焊机过程中,应首先选用通用性好的电熔焊机。否则在使用过程中对管件的选择范围就会缩小或是只能采用手工操作的方式,降低使用效率,造成人员和设备的浪费,并对工程质量产生影响。 ② 电熔焊机在使用过程中电网电压波动会不会对焊口造成影响? 对一个给定的电熔管件,其内部预加热电阻丝的电阻值一定。此时,电阻丝的发热功率仅与焊接电源提供的焊接电压有关。当电压波动时,加热功率即随之改变,焊接接口的质量由于受加热功率波动影响而变坏。但ONDINE电熔焊机具备良好的电压调节能力,能在网压波动很大的情况下,保持向电熔焊机提供的电压不超过允许的波动范围,因此不会对焊口的质量造成影响。 ③ 熔接时间的长短会不会影响焊口质量? 在热传递时间相同时,每种规格的管件熔接所消耗的能量应当是相同的。如果加热功率恒定,所需消耗能量的大小仅与时间有关。理论与实践证明:特定材料特定规格管件的熔接时间必须控制在一个合理的区间,这与材料的热态特性有关。我们只有这样才能选定与之匹配的加热功率,即电源输出电压;否则,熔接接口将会因加热时间不同而引起热传递条件改变,进而影响焊接质量。因此,必须要能准确地控制加热时间。 ④ 环境温度的变化会不会影响焊口质量? 焊接过程中环境温度的变化,直接影响着熔接区的热传递条件,进而影响熔接质量。因此电源能监控环境温度,且要根据偏差结果对输出参数作相应调整。 ⑤ 在野外施工时,电熔焊机对电网电压及输入电缆线有什么要求? 一般当电源距焊机在50米内时需选用2.5mm2的输入电缆线,当电源距焊机在50-100米时需选用4 mm2的输入电缆线。当电网电压不符合要求时必须选择发电机供电。 ⑥ ONDIN电熔焊机有几种数据输入方式? 两种,手动输入方式和条码输入方式。 ⑦ 怎样使用打印机打印焊接数据?打印纸在哪里可以买到?

PE管热熔对接施工方案

竹子林四、五建小区给水管网改造工程特殊过程PE管热熔对接施工方案 编制人:编制日期: 审核人:审核日期: 批准人:批准日期: PE管热熔对接施工方案 竹子林四、五建小区给水管网改造工程为深圳市水务集团福田分公司二00四年管网改造(竹子林四、五建住宅小区)工程。本工程位于深南大道北侧金众集团以北,竹子林四、五建住宅小区(金众小区)内,共需埋设PE给水管道5578米,管径dn63至dn315不等。本工程把对PE管的热熔对接作为特殊施工过程,为保证PE管道施工质量和进度特指定本施工方案。 一、热熔对接机设备简介: 本工程PE管热熔对接设备采用杭州先创电控设备厂生产的DRJ—315热熔焊机,DRJ—315热熔焊机由夹具、铣刀、加热板、电动控制部分和液压系统组成。其采用电动铣削,液压驱动,整体结构为“分体”式,加热板由温度表直接显示温度,加热板表面有不粘涂层,电动机带动液压泵,系统的各种压力直接由调压阀手动调节。主要技术参数: 焊接温度调节范围(°C)0—300 工作电压(V)220 加热板功率(W)2500

油泵电动功率(W)750 铣刀电动功率(W)1000 二、 PE管热熔对接的要求: a)需用专用的热熔对接机具。 b)应检查有无产品出厂合格证,并索要出厂检验报告; c)一般适用于OD≥90 mm管;管壁厚度 > 6mm。 d)适用于同种牌号、材质的管材与管材,管材与管件连接。性能 相似,不同牌号材质的连接需试验验证。 e)不使用明火。 f)在寒冷气候(-5度以下)和大风环境下进行连接操作时,应 采取保护措施,或调整连接工艺。 三、热熔对接连接(对接焊)工艺 1、焊接工艺曲线和参数 聚乙烯管材的焊接一般分三个阶段,加热段、切换段、对接段,根据管子的不同规格和截面积制定其焊接参数。 焊接工艺三个重要参数:温度、压力、时间。 1).温度的确定 聚乙烯管材对接焊的最佳焊接温度为200~230℃,一般生产厂家确定为210±10℃; 是聚乙烯材料的加工温度,在材料粘流态转化温度之上,只有在这种条件下,聚乙烯产生熔融流动,聚合物的大分子才能进行相互扩散形成缠绕,得到最大的强度和高质量的焊接结果;实践证明,温度
