一、压密注浆方案设计

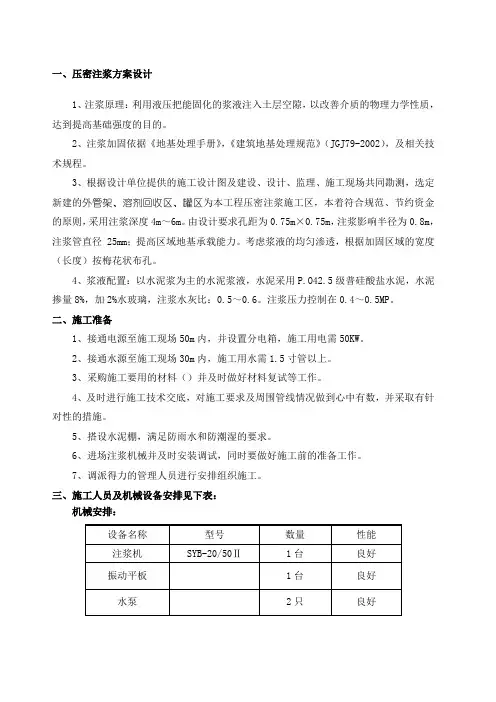

1、注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高基础强度的目的。

2、注浆加固依据《地基处理手册》,《建筑地基处理规范》(JGJ79-2002),及相关技术规程。

3、根据设计单位提供的施工设计图及建设、设计、监理、施工现场共同勘测,选定新建的外管架、溶剂回收区、罐区为本工程压密注浆施工区,本着符合规范、节约资金的原则,采用注浆深度4m~6m。由设计要求孔距为×,注浆影响半径为,注浆管直径 25mm;提高区域地基承载能力。考虑浆液的均匀渗透,根据加固区域的宽度(长度)按梅花状布孔。

4、浆液配置:以水泥浆为主的水泥浆液,水泥采用级普硅酸盐水泥,水泥掺量8%,加2%水玻璃,注浆水灰比:~。注浆压力控制在~。

二、施工准备

1、接通电源至施工现场50m内,并设置分电箱,施工用电需50KW。

2、接通水源至施工现场30m内,施工用水需寸管以上。

3、采购施工要用的材料()并及时做好材料复试等工作。

4、及时进行施工技术交底,对施工要求及周围管线情况做到心中有数,并采取有针对性的措施。

5、搭设水泥棚,满足防雨水和防潮湿的要求。

6、进场注浆机械并及时安装调试,同时要做好施工前的准备工作。

7、调派得力的管理人员进行安排组织施工。

不合格

三、施工人员及机械设备安排见下表:

机械安排:

工期安排;

计划采用1台套压密注浆设备进行施工,平均按200m 3/台计,计划有效工期为20天。工作时间为每班10小时计算,如达不到工期要求,计划采用增加机具和施工人员。

四、压密注浆施工工艺

1、压密注浆施工工艺流程如下:放样、定孔位—下注浆管—注浆—封孔

压密注浆施工工艺及操作流程图

2、施工工艺

(1)根据场地地质情况本工程压密注浆采用振动堵头定注法进行施工。

(2)成孔采用钢管用振动平板压入土层至设计深度,采用自下而上、按间隔跳孔分别注浆的施工顺序进行,遇到障碍物先用钢钎引孔(或开挖),不通时再位移200mm重新沉孔。

(3)注浆顺序:注浆先注外围2排孔作为幕层,防止水泥浆外流,注浆时应跳注,相邻孔注浆间隙不小于3小时避免孔间窜浆。浆体必须经过搅拌机充分搅拌均匀后,才能开始压出。搅拌时间应小于浆液初凝时间,并在注浆过程中不停地缓慢搅拌,浆体在泵送前应经过筛网过滤。

(4)注浆参数;注浆水泥量为144kg/m3,水灰比~。注浆压力可取~,如浆液不下沉则可停止注浆,则可逐渐加大压力至 MPa;浆液在10~15min内不下沉则可停止注浆。注浆有效直径为~。

(5)注浆前对注浆孔按顺序进行编号,施工时逐孔记录。完成后检查对照,防止漏注。

(6)注浆注意事项:当注浆孔边有水泥浆冒出时应采用水泥袋堵住。冒浆(窜浆)严重时应停止注浆,待水泥浆稳定后再注浆。

(7)注浆机械采用SYB-20/50II型注浆机,立式水泥搅拌机。施工前将机械压力调试准确,水泥搅拌均匀,注浆管统一采用1500mm长钢管丝接牢固、严密。

(8)注浆完工后用水泥袋将孔堵实防止冒浆,7天后再将水泥袋清除干净。

(9)施工过程中由专人负责记录,详细记录孔深、提高数量等情况,并报送监理审核。

(10)通过重复上述操作,进行下一孔位的施工。

(11)根据我单位多年在上海地区地基加固处理和压密注浆施工效果特点,计划分二批次布点进行处理,即从上次注浆初凝后再进行第二次注浆,使浆液相关部位土体均匀密实,以巩固加固的效果。

五、压密注浆施工质量保证措施

1、质量控制依据《建筑地基处理规范》(JGJ79-2002),《地基处理手册》,《地基基础设计规范》DGJ08-11-2010及相关技术规程。

2、现场质量把关:安排专职质检员检查逐孔记录,(注浆孔位偏离在50mm内,注浆孔深度误差在200mm内,垂直度偏差小于1%。每米水泥用量误差2kg,水灰比误差5%。)

3、施工用水直接采用现场水源

4、施工前对操作工人进行交底培训,以提高工人素质,还制定现场奖罚办法,以提高工人的责任心和积极性;确保施工质量。

5、现场应加强排水措施,防止施工区域浸泡水中。

6、材料严格控制质量标准,检查复核质量保证资料,对于严重嫌疑材料,坚持进行必要的实验测试。做到工艺检查,设备检查,施工操作检查,建立严格验收把关制度。

7、施工现场设专职质量检查人员,检查复核机具性能,孔距,钻孔的深度,检查水泥浆液的搅拌操作规范。

8、机具移位、开孔、提升由现场指挥负责,开孔前,检查浆管的垂直度。

9、严格控制水灰比,搅拌时间,浆液质量,注浆时控制注浆压力和注浆量。

10、为保持工作连续性,严禁下管和提升中途进行换岗接班,建立交接班文字记录制度。接班人必须搞清上一班施工的每一个参数。

六、压密注浆安全文明施工保证措施

1、进场作业人员应接受相关专业职能及安全培训。

2、进入现场人员必须戴安全帽,登高作业人员必须佩带安全带。不准穿高跟鞋,严禁酒后上岗工作。

3、在施工现场配电箱必须采用TN—S接零保护系统(即三相五线制)。

4、配电箱和开关箱应安装牢固,设置地点应平坦并高出地面,其附近不得堆

放杂物。注意关闭电箱门,防止施工用水喷溅引发漏电事故。

5、各种机具按用电规范实行“一机、一闸、一漏、一箱”制,开关箱距机具位置的距离不大于3米,以便于操作人员随时切断电源。

6、倒水泥时要有防护面具,操作过程中注意压力表的变化,防止管道堵塞压力太高爆管伤人。

7、压浆为压力工作环境,在操作中注意眼睛的防护,必须佩戴防护眼镜。

8、压浆过程中注意安全,要求无关人员远离压浆接口处,防止压浆管爆裂伤人。拆除压浆管时,要注意高压管中带压力的浆液射出,压浆口不要正对操作人员。

9、振实机振动时注意用电安全,振动板下不得把手伸入。

10、施工现场泥浆池及空孔处应有警戒标志,一切安全设施装置及安全标志牌,禁止随意拆除或移动,夜间孔口要围护或遮盖。

11、施工过程中产生的泥浆必须集中处理,不得随意排放。

12、夜间施工须上报环保部门备案,严禁野蛮施工。

注浆方案

目录 1工程概况 (1) 工程概况 (1) 场地岩土地质条件 (1) 2、加固注浆材料 (2) 3、注浆工艺 (2) 4、施工方法 (3) 5、施工中应注意的问题 (5)

附件:方案设计

1工程概况 工程概况 :孔径130mm,注浆深度10.00m,孔距1.0m,梅花布桩,为提高桩体抗压抗剪性能,桩内下设Φ25钢管一根,其中钢管兼作二次注浆管,采用XY-100型工程钻机成孔,各注浆孔均进行二次高压注浆。 场地岩土地质条件 参照岩土工程勘察报告,本工程场地地层自上而下依次为: ①素填土(Qml): 黄褐色,松散,稍湿,主要为粉土,混少~多量建筑垃圾,局部为杂填土。该层厚度~,平均。 ②粉土(Q4al) 褐黄色,湿,稍密,含支母片及氧化铁,摇振反应迅速,无光泽反应,粘粒含量较低,干强度低,但该层中不均匀分部②-1亚层粉质粘土,为黄褐色,软塑,局部可塑,含氧化铁,无摇振反应,稍具光泽反应,干强度中等,韧性中等。该层厚度~,平均,平均。

②-1亚粉质粘土(Q4al) 属高压缩性土。 ③粉粘土~粘土(Q4al): 黄褐色,可塑为主,局部软塑,含氧化铁,无摇振反应,具光泽反应,干强度高,韧性高。 该层底厚度~,平均,该层为中偏高压缩性土。 ④粉土(Q4al): 褐黄色,湿,稍密~中密,含云母片及氧化铁,摇振反应迅速,无光泽反应,干强度低,韧性低。于该层中呈层状及透镜体状分布④-1层亚层粉质粘土,为褐黄色,可塑,夹粉土层,局部为粘土,摇振反应迅速,无光泽反应,干强度低,韧性低。亚层厚度~。 该层厚度~,平均。 ⑤粉质粘土(Q4al) 黄褐色-灰褐色,可塑,局部软塑,含氧化铁及有机质,无摇振反应,稍具光泽反应,干强度中等,韧性中等。局部粘粒含量较高,表现为粘土。 该层厚度~,平均。

地基及基础加固压密注浆施工方案

地基及基础加固压密注浆 施工方案 This model paper was revised by the Standardization Office on December 10, 2020

北京市西城区教育委员会房管基建处原实美 东址分校修缮项目 地基与基础加固专项施工方案 2016年3月

目录 一、编制依据 (1) 二、工程概况 (1) (一)建设概况 (1) (二)设计概况 (1) (三)工程数量 (1) 三、工期安排 (1) 四、施工组织................................................................................ (1) (一)施工准备阶段的工作安排 (1) (二)施工组织 (2) 五、资源组织 (2) (一)劳动力组织 (2) (二)机械组织 (2) 六、施工工艺及流程 (3) 七、质量保证措施 (5)

(一)质量保证措施 (5) (二)技术控制措施 (6) 八、安全施工措施 (6) 九、文明施工措施 (7) 十、环境保护措施 (7)

一、编制依据 1.地基处理平面置图 2. 轴线尺寸测量对照表。(后附) 3.规范:《建筑地基处理技术规范JGJ79-2002》 4. 规范:《既有建筑地基基础加固技术规范》JGJ123-2000 二、工程概况 (一)建设概况 工程名称:北京市西城区教育委员会房管基建处原实美东址分校修缮项目 工程地点:北京市西城区松树街2号院 建设单位:北京市西城区教育委员会房管基建处 施工单位:华北建设集团有限公司 设计单位: 北京中筑天和建筑设计有限公司 分包单位:明达海洋工程有限公司 (二)设计概况 采用压密注浆法加固地基。

地基压密注浆施工组织方案

1#飞机总装中心 基础地基加固工程 施 工 专 项 方 案 地质基桩工程公司项目经理部 2015年10月28日

目录 一、工程概况 (1) 二、压密注浆方案设计 (1) 三、注浆工艺 (2) 四、施工方法 (3) 五、质量控制措施 (4) 六、安全文明施工措施 (5) 七、项目管理机构 (5) 八、机械设备安排 (6) 九、施工进度计划 (6) 十、质量验收 (6) 十一、施工工艺流程图 (7) 十二、附表一:施工进度计划 (8) 十三、附表二:施工现场平面图 (8)

一、工程概况 该工程1#飞机总装中心基础地基加固压密注浆工程,根据图纸及规设计要求需对软基段(回填)的基础加固处理,地基加固后承载力标准值不小于120Kpa;参照岩土工程勘察报告,本工程场地地层自上而下依次为: ①层杂填土:灰褐色,松散-稍密,主要由粉质粘土及碎砖块组成,为新近回填土,堆积实践10年以下,分布不稳定。厚度0.5—3m。 ②层粉土:灰黄色,湿、稍-中密,干强度低。中等压缩性、低韧性,摇振反应迅速,分布较均匀,土质不均匀。厚度1.1—4.4m。 ○21层粉土:灰色,湿,稍密,中压缩性,分布稳定土质不均匀,土质不均匀,夹粉质粘土,层厚3.1-6.0m。 ○3层淤泥质粉质粘土:灰色,流塑状态,高压缩性,中等灵敏度,属正常固结土,干强度中等,韧性中等,摇振反应慢,稍有光泽,分布不稳定,土质不均匀,层厚1.9-6.1m。 ④层粉砂:青灰色,饱和,稍-中密,中压缩性,分布较稳定土质均匀局部夹粉土及粉质粘土薄层,层厚2.2-8.4m。 ⑤层粉砂,青灰色,饱和,中密,中压缩性,分布均匀,土质较稳定,未揭穿,最大揭露深度21m。 二、压密注浆方案设计 1:注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介

注浆施工方案

注浆施工方案 【最新资料Word版可自由编辑!】

鄞奉路(新典路~解放南路南延)道路工程过街地道地基 注浆加固工程施工方案 第一部分工程概况 一、编制依据: 1.本工程设计单位编制的相应设计图纸; 2.浙江省标准《建筑地基基础设计规范》(DB 33/1001-2003 J 10252-2003); 3.《宁波市软粘土地基劈裂注浆设计与施工导则》(试行)(2007 甬SG-07); 4.其它有关的国家及浙江省现行规范、规程和规定。 二、工程概况: 鄞奉路(新典路~解放南路南延)道路工程场址位于宁波市海曙区。其地下通道工程南街公共地下停车场,北连南塘河地下停车场,直接沟通南北两侧地块的地下停车场,使南北区块能在地下形成一个区域整体,并能有效避免与地面鄞奉路交通车流发生交叉影响,同时方便两侧地下室行人沟通。 地下通道面积为656平方米,设计采用注浆的方法对通道底板垫层以下5米深度范围内的地基土进行加固处理 第二部分注浆施工方案暨施工组织设计 一、注浆法概述:

注浆法亦称灌浆法,是指利用液压、气压或电化学原理,通过注浆管把浆液均匀地注入地层中,浆液以填充、渗透、挤密、劈裂等方式,将土颗粒或岩石裂隙中的水分和空气排除后占据其位置,经一定时间后,浆液将原来松散的土粒或裂隙胶结成一个整体,形成一个结构新、强度大、防水性能高和化学稳定性良好的“结石体”。 注浆法的应用范围有: ?提高地基土的承载力、减少地基变形和不均匀变形; ?进行托换技术,对古建筑的地基加固更为常用; ?用以纠倾和回升建筑; ?减少施工时地面沉降,限制地下水的流动和控制施工现场土体的位移等。二、劈裂注浆机理: 注入土层的浆液,根据工程地质条件、注浆工艺特征的不同,而可能以充填、挤压、渗透和劈裂等各种方式与土体相互作用。根据宁波地区普遍地地质情况,注浆范围内应为软粘土地基(淤泥和淤泥质粘土等),适用于劈裂注浆工法。 劈裂注浆是当在渗透系数较小的粘性土体中注入浆液时,由于土的低渗透性,浆液不能渗入土的孔隙中,在压力达到一定数值时,土体开始剪切破坏,形成劈裂裂隙。注浆总是沿阻力最小的面形成劈裂面。当地层具有水平层理时,浆液往往首先沿层理形成结石体。对于均质地层,理论上劈裂面沿最小主应力面即垂直面形成,劈裂压力与地基中的小主应力及抗拉强度成正比。但实际上由于地层的不均匀性,劈裂裂缝的分布是不规则的,呈树枝状分布。劈入土体中的浆液固化后,在地层形成方向各异、厚薄不一的片状、条状和团块状注浆结石体。劈裂注浆对软粘土的加固机理可以概括为三条:

压密注浆方案

压密注浆施工方案 一、工程概况 工程地点:渐江西塘 建设单位: 设计单位: 根据甲方提供的现场沉井和混凝土管道,我们施工单位技术员下去管道排查,发现管道上有断裂现象,沉井严重倾斜,发现大量硫砂涌进到沉井内,特别是φ800管道下方有大量漏流砂现象,如果不及时采取有效措施,流砂土层将会流失过大后果会更严重,会造成今后泵站内场地道路和周边建筑群体下沉。根据地质报告分析和实地勘测,我们施工的井位正好处在一段流砂层,也就是我们施工中常见的“段头流砂层”,根据我们施工人员的分析和工作中的经验,必须采取针对性注浆。在施工实施前,我们将沉井下沉的前段用桩机打两排钢板桩,然后从钢板桩上段挖至2米深处,用C50的混凝土浇筑,等凝固以后,用2只200吨的千斤顶从沉井下沉段斜撑,用槽钢焊接牢按装好设备,在开顶前用挖土机把沉井高处侧面的土挖掉,等液压泵工作时千斤顶顶到实际标高位置,保持沉井四周平衡,同时采取24小时压密注浆,做到管道和沉井不渗水不漏流砂,从而使得沉井下沉的基础得到稳定和牢固。

二、施工准备 1、选用主要设备及浆液材料。 2、注浆材料32.5普通硅酸水泥、水玻璃、磨细粉煤灰、 膨润土。 3、液水灰比控制在0.55. 4、初液时间为1~2小时。 5、注浆压力控制在0.2~0.3mpa,终止注浆压力,不宜 低于0.1~0.2. 根据现场实际情况,注浆量为每立方用量120KG,在注浆过程中,注意观测管道的两边,一边有泵站,一边是否有其它管线,还有管道支架的位移情况,如果出现地面隆起现象应立即停止注浆。 三、主要设备人员配备 1、施工员1人;负责人1人;注浆施工人员6人;搅 拌2人,共计10人。 2、主要设备 注浆泵SYB50/50-1 搅拌桶:SM-100-1 震动器一台及若干小型工具、白铁管,注浆管等。3、浆液材料:选用P325普通硅酸盐水泥及磨洗粉煤灰 根据以往类似工程施工经验,浆液选用:水泥、粉煤灰;

压密注浆地基加固

压密注浆地基加固 压密注浆技术是解决软土地基和沿海地区建筑设计与施工的有效方法,在软土地基上盖高层建筑由于上部荷载很大,设计一般都采用桩基与地基联合承担上部荷载。但对多层和一些地基要求较高的构筑物采用上述办法,显然是一种不经济的方式。高层建筑目前发展很快,但相对而言,多层及其他建筑物的比例还是较大。在处理多层及其他建筑物的地基时,考虑建筑物本身安全与经济效果,对于地基处理方案的选择非常重要。目前软土地基对于类似此类建筑物的地基处理方案较多,采用压密注浆加固地基方案。是目前软土地基一般地基处理中应用的方法之一。 压密注浆地基加固施工工艺: 注入到粘土中的浆液通常是一个先压密后劈裂的过程,注浆浆液在软粘土中的流动过程可分成三个阶段: 第一阶段一一鼓泡压密阶段浆液由注浆泵加压后,通过联管进入注浆管内,然后流入地层。由于这时浆液所具备的能量不大,不能劈裂地层,因此浆液最初都聚集在注浆孔口附近,形成沿注浆管的椭球形泡体,随着后继浆液的不断注入,泡体向四周发展或上下泡体相互连通,或相邻泡体相互接触,这一阶段的特点是:时间短,起压快。 第二阶段一一劈裂流动阶段。当压力大到一定程度时(启裂压力值),浆液就沿地层的结构面产生劈裂流动。此时由于泵的供浆量小于该时的吃浆量,因此压力自动降落到直至供浆与返浆平衡。如果注浆孔邻近

土层交界面被浆液劈裂成片状体,或者地层中存在孔洞,浆液将沿劈裂裂缝和孔洞流动,并自然地寻找地层软弱处劈裂发展。这一阶段的基本特征是:压力值先是很快降低,维持在一低压值左右摆动,但是由于浆液在劈裂面上形成的压力推动裂缝迅速发展,而在裂缝的最前端出现应力集中,所以这时压力虽然低,却能使裂缝迅速发展。 第三阶段一一被动土压力阶段。裂缝发展到一定程度,注浆压力又上升,由于裂缝的发展,压力的上升,地层中大小主应力方向开始转化,水平向主应力转化为被动土压力状态,这时需要有更大的注浆压力才能使土中裂缝加宽,出现第二个压力峰值(土体极为松软或注浆孔深很浅时,可能不出现)。由于此时水平向应力大于垂直向应力,地层开始出现水平向裂缝,当注浆液沿注浆管壁向上冒浆至地面时,压力值又重新下降。

压密注浆施工方案

压密注浆施工方案报验申请表

昆明市滇池环湖西岸截污完善工程 污水泵站工程 压 密 注 浆 施 工 方 案 编制: 批准: 审核: 昆明市滇池环湖西岸截污完善工程 污水泵站工程项目部 二○一一年三月十八日

目录 一、工程概况 (3) 二、压密注浆方案设计 (4) 三、注浆工艺 (5) 四、施工方法 (6) 五、质量控制措施 (7) 六、安全文明施工措施 (8) 七、项目管理机构 (9) 八、机械设备安排 (10) 九、施工进度计划 (11) 十、质量验收 (11) 十一、施工工艺流程图 (12)

一、工程概况 该工程为昆明市滇池环湖西岸截污完善工程水泵站工程工程顶管部分地基加固压密注浆工程,根据图纸及规范设计要求需对软基段的基础加固处理,地基加固后承载力标准fk不小于140Kpa;本工程场地地层自上而下依次为: ①2耕土:杂色,褐黄色,厚度0.30~2.80 m,浅部多为以碎石等为主的杂填土,下部为素填土,含植物根茎。 ②2淤泥质粘土:流朔为主,褐黄色、棕红色,土质不均匀,好少量碎石、角砾等,局部含有少量的螺壳,摇振反应无,切面光滑,干强度高、韧性高。 ②TA1碎石:稍密、灰色,土质不均,上部含有大量螺壳,局部含少量角砾,摇振反应无,切面光滑,干强度高、韧性高。 ②TA 粉砂:松散为主,灰色,土质不均,局部含少量角砾等,摇振反应迅速,切面粗糙,干强度低,韧性低。 地勘报告提供的各土层的主要物理力学参数见下表: 基坑设计物理力学性质参数表

二、压密注浆方案设计 1:注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高土层承载力的目的。 2:注浆加固依据《地基处理手册》,《既有建筑地基基础加固技术规范》JGH123-2000,《建筑地基处理规范》(JGJ79-91),及相关技术规程。 3:根据设计单位提供的道路设计图,地基处理压缩层范围参照规范,加固范围每边外扩500mm;注浆土层深度为管外壁至现状路基顶面,由规范JGJ123-2000.6.8.2条要求空间距为1.0m,注浆影响半径为0.5m,孔径=25mm;综合考虑实取孔间距定位:纵横1.0米,梅花形布局,以保证处理后地基连成一体。考虑浆液的均匀渗透,按梅花型布孔。 4、浆液配置:采用混合浆液,即水泥一水玻璃双液快凝浆液,水泥采用P42.5普通硅酸水泥,水泥用量为200㎏/m3;:水灰比为0.5;水玻璃用量为2.0%;具体配合比和压力通过现场试验确定。

注浆加固处理地基技术

注浆加固处理地基技术 [摘要]: 南方某城市一纺织织造车间在投入使用不到6个月时间里,厂房墙体出现裂缝,且裂缝发展渐趋于扩大,以致最后严重到柱间支撑发生损坏,严重影响结构安全,形成质量事故。后采取压密注浆技术进行地基处理,成功进行加固。 本文就此实例探讨压密注浆加固处理地基技术,供同行参考。 [关键词]:压密注浆地基处理 一、工程概况 1、该工程地质情况: 第一层为杂填土,厚度约0.7~1米,性能不稳定; 第二层为粉质粘土层,厚度0.5~0.8米,压缩模量4MPa,地基承载力特征值80Kpa; 第三层为淤泥质土,厚度18~25米,压缩模量2MPa,地基承载力特征值60Kpa; 第四层为粘土层,压缩模量11MPa,地基承载力特征值180Kpa; 2、设计情况: 该工程为两栋建筑面积均为5360平方米厂房,结构形式为单层双跨钢结构,跨度30米,柱距为6.8米,檐口高度5.5米。基础为钢筋砼条形基础,基础埋深1.6米,基础持力层选用粉质粘土或淤泥质土层。主体结构为轻型钢结构柱、梁,墙面、屋面均为彩板结构。 3、施工情况; 该项目为4月份开工建设,同年9月份投产使用,工程进度较快。在施工过程中,因业主要求,设计院出具设计变更,墙面彩板改为砼砌块。由于基础结构早已完成,故设计院未对基础设计作任何修改。 二、质量事故调查 1、现场情况 厂房内外墙体发生严重开裂,局部裂缝达到10mm以上,雨天墙面、屋面泛水处渗漏厉害。

次年7月上旬,因沉降不均匀导致一处柱间支撑Φ25圆钢与连接板之间连接焊缝破坏。 2、沉降观测 根据现场裂缝形状分析,是由于工程不均匀沉降导致。根据施工单位施工过程中沉降观测资料看,沉降较为均匀。而交工后因未安排跟踪测量,沉降观测资料缺失。 首先安排沉降观测,由于原沉降观测点已随主体结构变形或在厂区配套道路、绿化施工中破坏,故本次测量直接测量钢柱柱脚钢板,每柱均测量出高程。由于设计上钢柱脚标高一致,故可以直接得出相对高程差。 根据测量结果,相邻钢柱高程差普遍在50mm左右,而相邻柱最大高差竟然达到110mm,同一栋建筑物柱脚之间最大高差为220mm。 3、事故原因调查分析 (1)为片面追求经济化,设计较为简约,设计为软弱地基,而基础施工时期为四~五月,正是南方多雨季节,对地基土扰动可能性很大,从而可能影响了地基承载力; (2)因业主要求,墙面设计变更,增加荷载较多,基础设计未能相应调整; (3)施工单位片面追求工期,防止地基土扰动措施不足,全部机械开挖,未能预留300厚土层人工开挖,可能影响了地基承载力; (4)施工单位交工后,业主单位自行安排结构吊顶,增加了建筑荷载; (5)织造针梭机无专门基础设计,其直接安装在砼地坪上。织造针梭机安装后,多台机共同工作,轻微持续震动,可能导致地面下淤泥质土扰动、轻微液化、互相挤压,对建筑基础产生应力; (6)厂区及周边园区开工建设或投入使用后,雨、排水管线大量增加,场地地下水位改变后恰在基础持力层标高左右,频繁抽排水可能对地基土产生扰动。 三、事故处理 根据测量结果,和业主方对裂缝开展情况汇报说明,分析交工后经过十个月时间沉降尚未稳定,根据《建筑地基基础设计规范(GB50007-2002)》“5.3.4”条要求,不符合相邻柱基沉降差0.003L的有82跨,占总跨数94跨的87.2%,现有变形已远超出规范要求,钢结构已因此产生变形、形成内应力,必须立即进

压密注浆工程施工方案

压密注浆工程 施工方案 XXX有限公司 2016年8月17日

目录 1 总则 (1) 2 机械设备的选用...................................... 1 3 人员配置............................................ 1 4 一般规定............................................ 2 5 操作程序及方法...................................... 3 6 操作控制及要求...................................... 4 7 安全措施............................................ 6

1、总则 1.1 注浆法是一种用于加固软弱地基、控制地面沉降或进行基坑防渗堵漏、纠正建(构)筑物偏斜的一种工艺方法。通过注浆管道,认定的压力使浆液以挤压、渗透、劈裂的形式注入地层,从而提高土体的强度和弹性变形模量,增加土体的抗渗能力。为统一公司注浆工程的技术要求,保证工程质量,促进技术进步,提高经济效益,特制定本规程。 1.2 本规程是注浆法的概括性文件,具体工程要结合实际情况区别运用。 1.3 本规程适用于处理砂、砂砾石、砂性土、粉性土、软粘性土和一般填土层。 1.4 操作过程中除执行本规程外,尚应执行国家的有关其它标准规定。 2、机械设备的选用 2.1 注浆工程的机械主要包括插管机械、注浆机械、搅拌机械、起吊设备及一些管道、显示仪表等。 1)插管机械,可根据地层情况选用,常采用旋转机械成孔插管。 2)注浆机械:主要是注浆泵。根据注浆特点,应选择压力流量均可调节、活塞磨损小的注浆泵,一般选用SYB-50/50液压注浆泵。 3)搅拌机械常选用外循环搅拌机,也可采用卧式叶片搅拌机。控制搅拌时间,以达到浆液均匀混合的目的。 4)起管设备常用起导器,手动葫芦或利用杠杆原理进行起管。 5)其它工具如仪表(压力表、流量计)、堵头、注浆镀锌管、钢丝缠丝软管等。 3、人员配置 3.1 注浆法施工时除项目组及后勤组外,一般情况下每班人数配置12~13人,具体分工如表2。

压密注浆方案60192

压密注浆工程 施工方案 南京国电环保科技有限公司 2016年8月17日

目录 1、总则.................................................................................................................................................................. 1 2、机械设备的选用............................................................................................................................................. 1 3、人员配置......................................................................................................................................................... 1 4 、一般规定....................................................................................................................................................... 2 5、操作程序及方法............................................................................................................................................. 4 6、操作控制及要求............................................................................................................................................. 4 7、安全措施......................................................................................................................................................... 7

压密注浆加固方法

一、压密注浆方案设计 1、注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高基础强度的目的。 2、注浆加固依据《地基处理手册》,《建筑地基处理规范》(JGJ79-2002),及相关技术规程。 3、根据设计单位提供的施工设计图及建设、设计、监理、施工现场共同勘测,选定新建的外管架、溶剂回收区、罐区为本工程压密注浆施工区,本着符合规范、节约资金的原则,采用注浆深度4m~6m。由设计要求孔距为0.75m×0.75m,注浆影响半径为0.8m,注浆管直径 25mm;提高区域地基承载能力。考虑浆液的均匀渗透,根据加固区域的宽度(长度)按梅花状布孔。 4、浆液配置:以水泥浆为主的水泥浆液,水泥采用P.O42.5级普硅酸盐水泥,水泥掺量8%,加2%水玻璃,注浆水灰比:0.5~0.6。注浆压力控制在0.4~ 0.5MP。 二、施工准备 1、接通电源至施工现场50m内,并设置分电箱,施工用电需50KW。 2、接通水源至施工现场30m内,施工用水需1.5寸管以上。 3、采购施工要用的材料(P.O42.5水泥及水玻璃)并及时做好材料复试等工作。 4、及时进行施工技术交底,对施工要求及周围管线情况做到心中有数,并采取有针对性的措施。 5、搭设水泥棚,满足防雨水和防潮湿的要求。 6、进场注浆机械并及时安装调试,同时要做好施工前的准备工作。 7、调派得力的管理人员进行安排组织施工。 三、施工人员及机械设备安排见下表: 机械安排: 设备名称型号数量性能 注浆机SYB-20/50Ⅱ1台良好 振动平板1台良好 水泵2只良好 高压管150m 良好

不合格 合格 合格 定位放线 标识孔位 机具定位 浆管至设计深度 封孔 分层注浆 开动浆泵送浆 水泥浆液制作 注浆管 按需配足 良好 人员安排: 职务 姓 名 职责 备注 现场负责人 负责全面组织、协调管理工作 1名 水电工 负责现场水电及机械工作 1名 辅工 负责打管、制浆、注浆工作 4名 工期安排; 计划采用1台套压密注浆设备进行施工,平均按200m 3/台计,计划有效工期为20天。工作时间为每班10小时计算,如达不到工期要求,计划采用增加机具和施工人员。 四、压密注浆施工工艺 1、压密注浆施工工艺流程如下:放样、定孔位—下注浆管—注浆—封孔 压密注浆施工工艺及操作流程图 合格

地基注浆施工方案

地基注浆施工方案 Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998

海林·阳光城一期、二期商业裙房及地下室 地 基 注 浆 施 工 方 案 审批人: 编制人: 审核人:

2013年12月4日 目录

一、工程概况 海林·阳光城一期与二期地下室底板交界处,B-E~B-F/B-1~B-2处由于二期天然地基满足承载力,一期地基为回填土方,承载力不够,现根据地基处理规范要求,对一期回填处地基进行压力注浆加固措施。 二、注浆设计

1、注浆原理:压密注浆原理是通过注浆管将浆液均匀的注入地层中,浆液以填充、渗透和挤密等方式,赶走土颗粒间或岩土裂隙中的水份和空气后占据其位置,经人工控制一定时间后,浆液将原来松散的土粒或裂隙胶结成一个整体。从而使基底得到加固,减少沉降。 2、根据底板的后浇带,地基处理压缩层范围参照规范,加固范围每边外扩500mm;注浆深度为,注浆空间为~,注浆影响半径为,孔径=43mm(过小);综合考虑实取孔间距1m,以保证处理后地基连成一体。考虑浆液的均匀渗透,根据底板(长度)按长型布孔。具体布置详见施工布置图。 3、浆液配置:因考虑到现场的实际情况,注浆量每米孔深注浆水泥用量暂定80kg。水泥浆采用普通硅酸盐水泥配置,水泥浆的水灰比。注浆压力为。 三、施工工艺 压密注浆将全部展开施工,注浆按梅花型施工,待水泥浆达到一定强度后再施工另一半。注浆压力为外部围幕,中间部分,根据地层变化可适当进行调整。注浆流量根据规范要求为7-10L/min。注浆量根据《地基处理手册》浆液用量Q = k .根据勘察报告和规范,渗透系数K取10-3cm/s(考虑扩散半径500mm);施工过程中应做好详细施工记录,并进行地面变形测量监控;施工结束后,请提供有关施工报告给设计单位。压密注浆施工需加强施工质量管理。若遇特殊情况,须及时与设计单位联系研究处理。 四、施工组织

压密注浆施工专项方案.doc

1 工程概况及编制依据21.1 工程概 况 (2) 1.2 地质情 况 (2) 1.3 编制依 据 (3) 2施工工 艺 (3) 2.1 施工流程 图 (3) 2.2 施工方法 (4) 2.2.1 放桩位 线 (4) 2.2.2 打孔 (4) 2.2.3 浆液拌 制 (4) 2.2.4 注浆 (4) 2.2.5 当浆液出注浆管返至地面,终止压浆。清 洗 (6) 2.3 常见质量问题及处理方

案 (6) 2.4 质量标 准 (6) 3质量保证措 施 (6) 3.1 资料控 制 (6) 3.2 测量控 制 (7) 3.3 原材料和半成品控 制 (7) 3.4 压密注浆质量保证措施 (8) 4安全保证措 施 (8) 4.1 人员安全施工保证措施 (8) 4.2 施工现场临电安全措 施 (9) 4.3 其他注意事项 ................................................................................... 11 1 工程概况及编制依据 1.1 工程概况

项目名称:上海国际旅游度假区核心区湖泊边缘景观项目 建设单位:上海申迪建设有限公司 建设地点:上海市浦东新区 本工程为上海国际旅游度假区核心区湖泊边缘景观项目,该项目为迪斯尼主题乐园周边附属公园,位于上海浦东新区国际旅游度假区主题乐园东南侧,环绕度假区中心湖泊外圈。公园总占地面积106844m2,其中绿化面积约73000m2,整个公园被水面或市政道路划分为北入口段,南入口段及PTC入口段三个区域和一个湖心岛。公园内建筑除湖心岛综合服务中心为地上二层,地下一层,建筑面积约1800m2,其余均为面积较小的公厕、出入口门卫、小卖、自行车租赁维修等一层建筑。 根据设计要求,厕所3、小卖2、等候区廊架3等3处1层建筑地基处于较厚杂填土上,需对地基持力层(杂填土层)进行压密注浆工艺加固处理,处理区域为建筑地基向外1米,深度为杂填土层厚度,注浆孔间距1米,梅花形布孔。 1.2 地质情况 根据勘测院地质勘察资料揭示,地基土自上而下为第1层填土、第2层粉质粘土、第3层淤泥质粉质粘土、第3t层粘质粉土夹淤泥质粉质粘土。 各土层工程特性如下: 第①1层填土:层厚0.2~5.5米平均1.71米,层底高程3.87~-2.28,结构松散土质不均匀。地表为局部杂填土,夹较少碎石、砖块等局部地段地表夹较少量

压密注浆地基加固处理实施方案.doc

光大定远生物质发电厂工程主要厂房地基处理压密注浆处理工 程施工组织设计(方案)报审表 工程名称:光大定远生物质发电厂工程主要厂房地基处理 压密注浆处理工程编号: YT-- 致:(项目监理机构) 我方根据现场施工条件及设计、业主的要求完成了光大定远生物质发电厂工程主要厂房地基处理压密注浆处理工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。 附:光大定远生物质发电厂工程主要厂房地基处理压密注浆处理工程 施工组织设计(方案)1份 分包单位总包单位 项目经理部(盖章)项目经理部(盖章) 项目经理项目经理 日期日期 审查意见: 专业监理工程师 日期 审核意见: 项目监理机构 总监理工程师(签字,盖执业印章) 日期 审批意见: 建设单位(盖章) 建设单位代表(签字) 日期

工程名称 工程地址 建设单位 监理单位 施工单位 名 称 编 制 人 施 审 工 核 单 人 位 审批 人 总包 审 单位 核 人 监 审 理 核 单 位 人 建 审 设 批 单 位 人 施工组织设计(方案)审批表 光大定远生物质发电厂工程主要厂房地基处理压密注浆处理工程安徽省定远县张桥镇南 光大生物能源(定远)有限公司 审 核 审 批 意 见 签字: 日期: 签字: 日期: 签字: 日期: 签字和盖章: 日期: 签字和盖章: 日期: 签字和盖章: 日期:

光大生物能源(定远)有限公司光大定远生物质发电厂工程主要厂房地基处理压密注浆处理工程 施 工 方 案 安徽岩土工程有限责任公司 二 0 一六年四月十日

(完整版)地基及基础加固压密注浆施工方案

北京市西城区教育委员会房管基建处原实美东 址分校修缮项目 地基与基础加固专项施工方案 2016年3月

目录 一、编制依据 (1) 二、工程概况 (1) (一)建设概况 (1) (二)设计概况 (1) (三)工程数量 (1) 三、工期安排 (1) 四、施工组织................................................................................ (1) (一)施工准备阶段的工作安排 (1) (二)施工组织 (2) 五、资源组织 (2) (一)劳动力组织 (2) (二)机械组织 (2) 六、施工工艺及流程 (3) 七、质量保证措施 (5) (一)质量保证措施 (5) (二)技术控制措施 (6) 八、安全施工措施 (6) 九、文明施工措施 (7) 十、环境保护措施 (7)

一、编制依据 1.地基处理平面置图 2. 轴线尺寸测量对照表。(后附) 3.规范:《建筑地基处理技术规范JGJ79-2002》 4. 规范:《既有建筑地基基础加固技术规范》JGJ123-2000 二、工程概况 (一)建设概况 工程名称:北京市西城区教育委员会房管基建处原实美东址分校修缮项目 工程地点:北京市西城区松树街2号院 建设单位:北京市西城区教育委员会房管基建处 施工单位:华北建设集团有限公司 设计单位: 北京中筑天和建筑设计有限公司 分包单位:明达海洋工程有限公司 (二)设计概况 采用压密注浆法加固地基。 主要设计参数:注浆水泥标号为32.5号水泥浆,浆液水灰比为0.5-0.6,水泥用量40-100Kg/M;。注浆孔间距为800-1000mm;注浆压力为0.2-0.5Mpa.终孔注浆压力不大于1MPa. (三)工程数量 总注浆孔数为1265 孔。(由于不完全掌握现场地质情况,注浆孔可能会增多)

压密注浆施工专项方案

1工程概况及编制依据 (2) 1.1 工程概况 (2) 1.2 地质情况 (2) 1.3 编制依据 (3) 2施工工艺 (3) 2.1 施工流程图 (3) 2.2 施工方法 (3) 2.2.1放桩位线 (3) 2.2.2打孔 (4) 2.2.3浆液拌制 (4) 2.2.4注浆 (4) 2.2.5当浆液出注浆管返至地面,终止压浆。清洗 (5) 2.3 常见质量问题及处理方案 (6) 2.4 质量标准 (6) 3质量保证措施 (6) 3.1 资料控制 (6) 3.2 测量控制 (7) 3.3 原材料和半成品控制 (7)

3.4 压密注浆质量保证措施 (8) 4安全保证措施 (8) 4.1 人员安全施工保证措施 (8) 4.2 施工现场临电安全措施 (9) 4.3 其他注意事项 (10) 1 工程概况及编制依据 1.1 工程概况 项目名称:上海国际旅游度假区核心区湖泊边缘景观项目 建设单位:上海申迪建设有限公司 建设地点:上海市浦东新区 本工程为上海国际旅游度假区核心区湖泊边缘景观项目,该项目为迪斯尼主题乐园周边附属公园,位于上海浦东新区国际旅游度假区主题乐园东南侧,环绕度假区中心湖泊外圈。公园总占地面积106844m2,其中绿化面积约73000m2,整个公园被水面或市政道路划分为北入口段,南入口段及PTC入口段三个区域和一个湖心岛。公园内建筑除湖心岛综合服务中心为地上二层,地下一层,建筑面积约1800m2,其余均为面积较小的公厕、出入口门卫、小卖、自行车租赁维修等一层建筑。

根据设计要求,厕所3、小卖2、等候区廊架3等3处1层建筑地基处于较厚杂填土上,需对地基持力层(杂填土层)进行压密注浆工艺加固处理,处理区域为建筑地基向外1米,深度为杂填土层厚度,注浆孔间距1米,梅花形布孔。 1.2 地质情况 根据勘测院地质勘察资料揭示,地基土自上而下为第1层填土、第2层粉质粘土、第3层淤泥质粉质粘土、第3t层粘质粉土夹淤泥质粉质粘土。 各土层工程特性如下: 第①1层填土:层厚0.2~5.5米平均1.71米,层底高程3.87~- 2.28,结构松散土质不均匀。地表为局部杂填土,夹较少碎石、砖块等局部地段地表夹较少量植物根茎。下部为以粘性土为主的素填土。位于湖内的勘测孔为素填土; 第②层粉质粘土:层厚0.4~2.8米平均1.29米,层底高程 2.24~0.01,含氧化铁斑点及铁锰质结核,局部夹少量粉性土,土质从上往下逐渐变软; 本工程所处的建筑场地均为Ⅳ类场地,场地抗震设防烈度为7度。 1.3 编制依据 1. 上海国际旅游度假区核心区湖泊边缘景观项目建筑、结构、安装

压密注浆的施工工艺方案

压密注浆的施工工艺方案 压密注浆的施工工艺方案提要:定期召开质量分析会议,组织质量教育,严格执行“三检”制度,加强技术交底工作,强化工序控制,由责任心强经验丰富的工程师担任质量控制人员 压密注浆的施工工艺方案 一、工程概况: 标准厂房因基础在新填土中,为确保此处地坪不产生不均匀沉降,在已建物四周及中部设计注浆孔进行地基加固。 二、工程地质条件: 详见地质报告。 三、注浆加固: (一)、注浆材料: 1、PSA合格的水泥; 2、其特性对地下水而言,不易溶解; 3、对不同地层,凝结时间可调节; (二)、工艺流程: ①钻孔:根据设计要求,对准孔位,要求孔位偏差不大于2cm,入射角度偏差不大于1°。 ②注入浆液:成孔后,开始注浆,注浆压力~; ③拔出注浆管,封堵注浆孔:采用粘土或其他材料封堵

注浆孔,防止浆液流失。 ④冲洗注浆管:注浆完毕,应立即用清水冲洗注浆管,必须采取适当措施处理废水,搞好清洁工作。 ⑤转入下一孔位施工。 四、工程质量保证体系: 在本工程注浆施工中,应以严格组织管理体系和科学严谨的质量体系来保证工程质量。 (一)、质量控制: 1、工程质量严格按照本工程制定,并经甲方和监理工程师认可的施工方案执行,严格按国家有关技术规范、规程、标准控制施工。 2、根据施工程序,严把钻孔深度、配料注浆压力、注浆量关,每一道工序均安排专人负责,并记录好每一道工序的原始数据。 (二)、工程质量保证制度: 1、成立工程项目经理为责任的质量管理小组,完善质量保证体系,严格按照质量体系中规定的责权要求运行。 2、定期召开质量分析会议,组织质量教育,严格执行“三检”制度,加强技术交底工作,强化工序控制,由责任心强经验丰富的工程师担任质量控制人员,实行监督检查,保证工程质量。 3、加强现场施工材料管理,严格执行进料检验制度,

地基及基础加固压密注浆施工方案

地基及基础加固压密注 浆施工方案 SANY标准化小组 #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#

北京市西城区教育委员会房管基建处原实 美东址分校修缮项目 地基与基础加固专项施工方 案 2016年3月

目录 一、编制依据 (1) 二、工程概况 (1) (一)建设概况 (1) (二)设计概况 (1) (三)工程数量 (1) 三、工期安排 (1) 四、施工组织................................................................................ (1) (一)施工准备阶段的工作安排 (1) (二)施工组织 (2) 五、资源组织 (2) (一)劳动力组织 (2) (二)机械组织 (2) 六、施工工艺及流程 (3) 七、质量保证措施 (5) (一)质量保证措施 (5) (二)技术控制措施 (6) 八、安全施工措施 (6) 九、文明施工措施 (7) 十、环境保护措施 (7)

一、编制依据 1.地基处理平面置图 2. 轴线尺寸测量对照表。(后附) 3.规范:《建筑地基处理技术规范JGJ79-2002》 4. 规范:《既有建筑地基基础加固技术规范》JGJ123-2000 二、工程概况 (一)建设概况 工程名称:北京市西城区教育委员会房管基建处原实美东址分校修缮项目 工程地点:北京市西城区松树街2号院 建设单位:北京市西城区教育委员会房管基建处 施工单位:华北建设集团有限公司 设计单位: 北京中筑天和建筑设计有限公司 分包单位:明达海洋工程有限公司 (二)设计概况 采用压密注浆法加固地基。 主要设计参数:注浆水泥标号为号水泥浆,浆液水灰比为水泥用量40-100Kg/M;。注浆孔间距为800-1000mm;注浆压力为终孔注浆压力不大于1MPa. (三)工程数量 总注浆孔数为 1265 孔。(由于不完全掌握现场地质情况,注浆孔可能会增多)

压密注浆施工方案

压密注浆施工方案 、施工准备 本工程坑底压密浆工程量较大约为7000m3,压密注浆高度为+~+(注浆深度应进入第3层土不小于1000mm),注浆孔间距1000m,梅花形布置;压密注浆浆液采用纯水泥浆液,水泥采用级新鲜复合硅酸盐水泥,水泥用量为140kg/m3,水灰比为~;注浆压力为~;注浆时采用先外围注浆封闭后再施工内部,跳孔间隔的注浆施工方式且注浆上部1m有效深度内封浆后再进行下部的注浆施工,从下而上,50cm 提升一次,隔二跳一施工;注浆完成后28天进行堆载测试,荷载试验点为3个,地基承载力特征值为80KN/㎡,标准值为160KN/㎡。 因施工区域东侧约390㎡范围内现有混凝土硬地坪,进行压密注浆时,需要先钻凿孔洞穿过混凝土硬地坪再进行施工压密注浆。 、施工顺序 1、注浆总体施工顺序采用先外围后中间,从外至内依次施工。 2、邻近注浆孔施工:在先施工孔浆液凝固后,进行邻近孔的施工。 、施工工艺 、施工工艺流程

定位放线→地面钻孔→成孔→先进行上部1m有效深度范围内注浆施工(边拔管边注浆)→施工下一孔→待注浆上部1m有效深度内封浆后再进行下部的注浆施工(边拔管边注浆)→施工下一孔。

压密注浆施工工艺流程 、施工工艺 1)、定位放线 根据地基处理方案,确定注浆孔位,用白灰作出标记。无安全隐患。对环境无影响。 2)、地面钻孔 混凝土硬地坪区域采用凿岩机在孔位钻φ50孔。无安全隐患。有一定的噪音,尽可能控制好机器减小噪音。 3)、成孔 用振动器将注浆管在孔位位置振动入土,直到将注浆管振动到设计底标高。无安全隐患。振动器产生的噪音不超过规定要求。 4)、注浆 成孔完成,开始注浆,将拌制好的水泥浆液及通过注浆泵沿注浆管注入土中,边拔管边注浆,每次拔管高度为米,每段注浆根据注浆量及地面翻浆情况确定开始拔管,并且相邻注浆管拔管高度错开,尽量保证浆液分布均匀。对输浆管要提前坚检查,避免漏浆现象发生。

压密注浆施工方案

压密注浆施工方案 1.1、施工准备 本工程坑底压密浆工程量较大约为7000m3, 压密注浆高度为+4.000~+0.330(注浆深度应进入第3层土不小于1000mm), 注浆孔间距1000m, 梅花形布置; 压密注浆浆液采用纯水泥浆液, 水泥采用P.C32.5级新鲜复合硅酸盐水泥, 水泥用量为140kg/m3, 水灰比为0.6~0.8; 注浆压力为0.3~0.5Mpa; 注浆时采用先外围注浆封闭后再施工内部,跳孔间隔的注浆施工方式且注浆上部1m有效深度内封浆后再进行下部的注浆施工, 从下而上, 50cm提升一次, 隔二跳一施工; 注浆完成后28天进行堆载测试,荷载试验点为3个,地基承载力特征值为80KN/㎡, 标准值为160KN/㎡。 因施工区域东侧约390㎡范围内现有混凝土硬地坪, 进行压密注浆时, 需要先钻凿孔洞穿过混凝土硬地坪再进行施工压密注浆。 1.2、施工顺序 1、注浆总体施工顺序采用先外围后中间, 从外至内依次施工。 2、邻近注浆孔施工: 在先施工孔浆液凝固后, 进行邻近孔的施工。 1.3、施工工艺 1.3.1、施工工艺流程

定位放线→地面钻孔→成孔→先进行上部1m有效深度范围内注浆施工( 边拔管边注浆) →施工下一孔→待注浆上部1m有效深度内封浆后再进行下部的注浆施工( 边拔管边注浆) →施工下一孔。

压密注浆施工工艺流程 1.3.2、施工工艺 1)、定位放线 根据地基处理方案, 确定注浆孔位, 用白灰作出标记。无安全隐患。对环境无影响。 2)、地面钻孔 混凝土硬地坪区域采用凿岩机在孔位钻φ50孔。无安全隐患。有一定的噪音, 尽可能控制好机器减小噪音。 3)、成孔 用振动器将注浆管在孔位位置振动入土, 直到将注浆管振动到设计底标高。无安全隐患。振动器产生的噪音不超过规定要求。 4)、注浆 成孔完成, 开始注浆, 将拌制好的水泥浆液及经过注浆泵沿注浆管注入土中, 边拔管边注浆, 每次拔管高度为0.5米, 每段注浆根据注浆量及地面翻浆情况确定开始拔管, 而且相邻注浆管拔管高度错开, 尽量保证浆液分布均匀。对输浆管要提前坚检查, 避免漏浆现象发生。经事先处理对地下管线无影响。 5) 、注浆结束时, 先停止注水泥浆, 用清水把管道清洗干净, 然后施工下一根注浆孔。设有专用的污水池。
