基础底板钢筋绑扎讲解

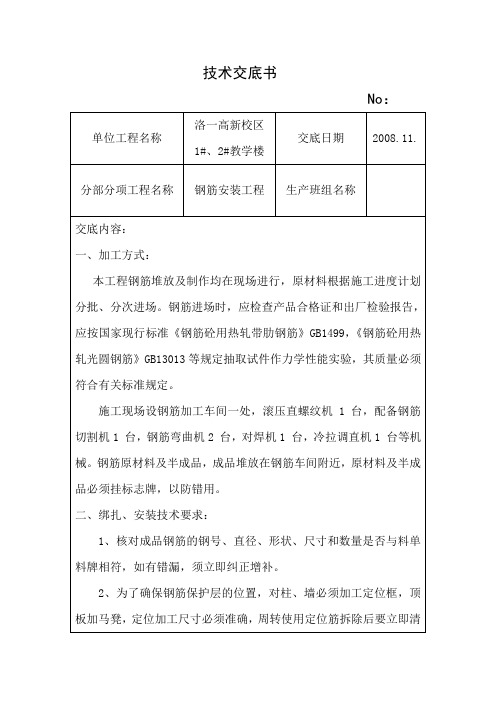

工程名称 新都丽苑A 区 施工单位 江苏南通三建集团 有限公司 交底部位 16#房基础筏板、车库顶板 工序名称 钢筋工程 交底提要: 地基与基础房间绑扎 技术负责人 交底人 接受交底人 (一)材料准备 支撑三角凳铁、火烧丝、垫块、粉笔、卷尺、装箍筋用的铁吊栏、钢筋钩、钢筋扳子、小撬棍、磨光机,E43型和E50型焊条、烘箱、电焊机具。 (二)施工准备 1、成型钢筋加工完毕,并且符合料单,有料牌便于使用且钢筋原材复试合格。 2、墙、柱轴线、边线及控制线已经放出,并通过验收。 (三)操作工艺 1、工艺流程 防水保护层上放线→绑扎集水坑、电梯井部位的底层钢筋→绑扎底板下层筋→安装底板马凳→绑扎底板及上层筋→绑扎柱、墙插筋→柱、墙插筋校正、固定→清理→验收 2、绑扎工艺 (1) 钢筋接头的选用 水平向 d ≥16采用滚轧直螺纹套筒, d <14采用绑扎搭接,搭接长度满足规范及设计要求 纵向 d ≥12采用电渣压力焊,d <10采用绑扎搭接,搭接长度满足规范及设计要求 (2)底板钢筋绑扎 1)清理基层,弹出底板钢筋间距分格线。 2)钢筋双向布置到头,在板端保证锚固长度的弯勾。 3)在钢筋下铁上,用粉笔画出底板钢筋的间距分格线。 4)钢筋接头d ≥16为直螺纹接头,d <14采用绑扎搭接、接头位置应符合设计与规范的要求。

工程名称 新都丽苑A 区 施工单位 江苏南通三建集团 有限公司 交底部位 16#房基础筏板、车库顶板 工序名称 钢筋工程 交底提要: 地基与基础房间绑扎 技术负责人 交底人 接受交底人 5)机电管线安装施工完后摆放垫块,底板下保护层厚度为50mm(桩头位置处钢筋保护层厚度为100mm),间距不大于1200mm 梅花型。垫块摆完后摆放马凳铁,马凳铁支腿要放在钢筋上。主楼及车库基础筏板内的钢筋绑扎,设马镫间距为1000,马镫上先铺设水平钢筋一根,品种、规格、型号同筏板短边方向面筋、再铺设长向钢筋,最后按照图纸铺设短边方向面筋,马镫位置正常铺设钢筋。 底板位置处的马蹬大样 ≥1500 与底板筋连接 与底板筋连接 底板垫块 钢筋支撑 集水坑位置处的马蹬大样 6)板钢筋绑扎采用八字扣,并且所有交叉点全部绑扎牢固。 7)按标高控制底板厚度,钢筋绑扎时要注意在绑扎下层钢筋时,扎头向上,在绑扎

混凝土原材料与配合比检验质量标准和检验方法

混凝土原材料及配合比检验质量标准和检验方法

个月。2、安定性:体积安定性不良主要是指水泥硬化和产生不均匀的体积变化。一般是由于熟料中所含的游离氧化钙、游离氧化镁、或掺入的石膏过多。 3、不合格品和废品:凡氧化镁、三氧化硫、初凝时间、安定性中任一项不符合标准规定时,均为废品;凡细度、终凝时间中的任一项不符合标准规定或混合材料掺加量超过最大限和强度低于商品强度等级的指标时为不合格品。水泥包装标志中水泥品种、强度等级、生产者名称和出厂编号不全的也属于不合格品。 4、混凝土的取样:每100盘,且不超过100m3的同配合比的混凝土,取样次数不得少于一次;每一工作班拌制的同配合比的混凝土不足100盘时,其取样次数不得少于一次;一次浇筑1000m3以上同配合比的混凝土,每200m3取样次数不得少于一次;每层楼或每工作台班浇筑浇筑同配合比的混凝土时,其取样次数不得少于一次。混凝土抽样在浇筑地点随机抽取。

混凝土施工工程质量检验标准及检验方法

现浇混凝土结构外观质量和尺寸偏差检验标准及检测方法

现浇结构外观质量缺陷 注:用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机取样,取样与留置应符合下列规定:①每拌制100盘且不超过100m3的同配合比混凝土,取样不得少于一次。②每工作班拌制的同一配合比混凝土不足100盘时,取样不得少于一次。③每一次浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次。④每一楼层、同配合比的混凝土,取样不得少于一次。⑤每次取样至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。

基础钢筋绑扎施工工艺标准模板

基础钢筋绑扎施工工艺标准 10.1总则 10.1.1适用范围 适用于建筑结构工程的基础及底板钢筋绑扎。 10.1.2编制参考标准及规范 《混凝土结构设计规范》( GB50010—) ; 《混凝土结构工程施工质量验收规范》( GB50204—) ; 《钢筋焊接及验收规程》( JGJ18—96) ; 《建筑施工安全检查标准》( JGJ59—99) ; 《中国建筑工程总公司施工安全检查生产监督管理条例》; 钢筋、绑丝等相关材料标准和有关规定。 10.2术语、符号 10.2.1现浇结构 系现浇混凝土结构的简称, 是以现场支模并整体浇筑而成的混凝土结构。 10.2.2HPB235级钢筋 系指现行国家标准《钢筋混凝土用热轧光圆钢筋》( GB13013—1991) 中的Q235钢筋, 相当于原级别I级钢筋。 10.2.3HRB335( 20MnSi) 钢筋 系指现行国家标准《钢筋混凝土用热轧带肋钢筋》( GB1499—1998) 中的HRB335钢筋, 相当于原级别II级钢筋。 10.2.4HRB400( 20MnSiV、20MnSiNbv、20MnSiTi) 级钢筋

系指现行国家标准《钢筋混凝土用热轧带肋钢筋》( GB1499—1998) 中的HRB400钢筋, 相当于原级别III级钢筋。 10.2.5RRB400( K20MnSi) 级钢筋 系指现行国家标准《钢筋混凝土用余热处理钢筋》( GB13014—91) 中的KL400钢筋, 相当于原级别III级钢筋。 10.2.6La 钢筋锚固长度。 10.3基本规定 10.3.1一般规定 ( 1) 当钢筋的品种、级别或规格需作变更时, 庆办理材料代用手续。 ( 2) 浇筑混凝土前, 应进行钢筋隐蔽工程验收, 其内容包括: 1) 纵向受力钢筋的规格、数量、位置等; 2) 钢筋的连接方式、接头位置、接头数量、接头面积百分率等; 3) 箍筋、横向钢筋的品种、规格、数量、间距等; 4) 预埋件的规格、数量、位置等; 5) 避雷网线的布设与焊接等。 10.3.2质量目标 达到《混凝土结构工程施工质量验收规范》( GB50204—) 的要求, 并符合图纸及”施工组织设计”的要求。 10.4施工准备 10.4.1技术准备

水磨石面层质量标准和检验方法

水磨石地面施工质量标准 ⑴面层的材料、强度(配合比)密实度必须符合设计要求和施工规范规定。 ⑵面层与基层结合必须牢固,无空鼓。(空鼓面积不大于400c无裂纹,且在一个检查范围内不多于二处者,可不计) 基本项目 ⑴水磨石面层表面质量应符合下列规定: 合格:表面基本光滑,无明显裂纹和起砂,石粒密实,分格条牢固。 优良:表面光滑,无裂纹、砂眼和磨纹,石粒密实,显露均匀;颜色图案一致,不混色;分格条牢固、顺直和清晰。 检验方法:观察检查。 ⑵地漏和泛水应符合以下规定: 合格:坡度满足排水要求,不倒泛水,无渗漏 优良:坡度符合设计要求,不倒泛水,无渗漏、无积水、与地漏(管道)结合处严密平顺。 检验方法:观察或泼水检查。 ⑶踢脚线质量应符合以下规定: 合格:高度一致;与墙柱面结合牢固,局部空鼓长度不大于400mm,且在一个检查范围内不多于二处。 优良:高度一致,出墙厚度均匀;与墙柱面结合牢固;局部空鼓长度不大于200mm,且在一个检查范围内不多于二处。 检验方法:用小锤轻击,尺量和观察检查。 ⑷踏步、台阶应符合以下规定: 合格:宽度基本一致,相邻两步宽度和高差不超过20mm,齿角基本整齐,防滑条顺直。 优良:宽度一致,相邻两步宽度和高差不超过10mm,齿角整齐,防滑条顺直。 检验方法:观察和尺量检查。

⑸镶边应符合以下规定: 合格:面层邻接处镶边用料及尺寸符合设计要求和施工规范规定。优良:在合格的基础上,边角整齐光滑,不同颜色的邻接处不混色。检验方法:观察和尺量检查。 允许偏差 水磨石面层的允许偏差和检验方法应符合下表的规定。 水磨石面层的允许偏差和检验方法 表水磨石面层质量标准和检验方法

基础底板、梁钢筋绑扎(主楼)

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

表C2-1 编号 工程名称 将台乡农民回迁安置房项目 11#、住宅楼 交底日期2016-3-15 施工单位北京市朝阳田华建筑集团分项工程名称基础工程 交底提要基础底板、基础梁及墙柱插筋技术交底。 交底内容: 审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。5、熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。 6、按设计和规范要求做好防水层和防水保护层并完成隐验工作。 7、按照设计和规范要求本工程的钢筋锚固长度、接头长度、接头百分比及接头错开要求和保护层厚度及各种底板厚度的马凳加工尺寸如下: 1)受力钢筋保护层: 2)受拉钢筋的抗震锚固长度Lae: 钢筋种类抗震等级 混凝土强度等级 C20 C25 C30 C35 C40

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

表C2-1 编号 工程名称 将台乡农民回迁安置房项目 11#、住宅楼 交底日期2016-3-15 施工单位北京市朝阳田华建筑集团分项工程名称基础工程 交底提要基础底板、基础梁及墙柱插筋技术交底。 交底内容: 审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。 马凳尺寸表: 板厚 (mm) 部位钢筋直径马凳高度(mm)900 11#住宅楼基础底板25775 三、操作工艺 1、底板钢筋绑扎及暗柱插筋绑扎。 1)施工流程:垫层弹线→集水坑钢筋铺设→绑扎下层下铁钢筋(按照施工图中标注摆放位置)→再绑扎下层上铁钢筋→再绑扎暗梁→绑扎上层下铁钢筋→绑扎上层上铁钢筋→墙体、暗柱钢筋的插筋→自检、专检、交接检。 2)在砼垫层上沿纵横方向按图纸钢筋间距,弹出钢筋间距线,并标出节点暗柱,门窗洞口位置线,轴线、轴线名称,按线摆放下层钢筋,摆放时要横平竖直,钢筋端头拉通线绑扎。3)绑扎钢筋责任到人,挂牌施工,必须保证钢筋不位移,不跳扣绑扎,绑扎一律用“八字

地下室底板及基础梁钢筋绑扎控制要点上课讲义

安徽移动黄山路通信生产指挥楼工程 1-3轴*A-G轴及1#汽车坡道底板和基础梁钢筋绑扎控制要点 1.马凳筋的高度 马凳筋的高度直接影响到板厚的控制,在梁板式筏板基础中会影响到基础梁悬模的安装,因为吊模的标高是以底板的保护层为基准的,我所负责的1-3轴地下室出现的问题是土方开挖,清槽的时候,由于3-16轴已结构封顶后沉降基本完成,导致2-3轴之前一起做好的垫层标高比3-16轴地下三层建筑1米线(即-11.3m)抄测计算下来的底板标高(-14.6m)高3-5cm,由于当时1-3轴工程价格还未和施工队谈好,但分公司领导还要求工程进度,因此我们直接将1-3轴垫层和以前做好的垫层统一标高,又由于我带的工人是零工,技术多不到,后来多次抄测标高,发现1-3轴垫层标高比-14.65m 高5-7cm。在未完成西侧1-3轴约30%的垫层面积后,施工队接手1-3轴的工程量。东侧标高是按照-3层建筑1m线引下来的,东侧标高是正确的,这就导致1-3轴垫层整体西高东低过渡过来。在做防水保护层的时候,做灰饼也不到位导致防水保护层厚度也没控制好,标高找不回来,马凳筋以-11.3m引下来,马凳筋顶面标高即底板顶面-保护层厚度-双排钢筋直径=-13.7—0.04-0.044=-13.784m。因此测得部分地方特别是西侧保护层到马凳顶面最小只有75cm(理论上

该值为86cm)也就是底板厚度小了10cm多。由于该部分还有一部分人防区域,底板底筋和面筋之间有拉筋(原图纸间距三级钢8@450*650,人防图集要求间距<=500mm,施工中由于面筋间距为150mm,故拉筋间距改为450*450,又由于底筋间距为200,故拉筋不能垂直放置,底部拉筋间距为400,上下相错50mm)防水保护层高低不平,使底板底筋也高低不平,而面筋是由马凳标高而来的,面筋是同一标高的,拉筋下料长度也是由图纸计算出来的,导致部分地方拉筋拉不上,部分地方拉筋长度大了,这个就不好处理了。 现场整改措施:由于底板面筋已绑扎完成,整改难度很大,我们经过技术部门和施工队研究商量,决定控制底板的厚度,将底板顶面标高统一提高5cm,用废钢筋垫在马凳上,以保证板厚能够通过验收,同时基础梁悬模(配好的模板 1.1m 高)也能控制底板顶面保护层厚度。但是拉筋就不好处理了,最后拉筋长的弯了一点,短的就挂在双排筋上。 2、现场混凝土浇筑前的施工准备 混凝土浇筑前要通知监理方进行隐蔽验收,提前通知施工队现场施工人员,做好整改准备,与施工队沟通,将泵管架子安装加固好,提前与混凝土搅拌站联系,包括地泵和泵管的安装定位(由于现场施工场地狭小),提前与搅拌站沟通,需要考虑场地问题,并与材料部沟通,看是否有材料进场,

基础底板钢筋绑扎施工方案详解

一、工程概况 本工程地下三层,地上二十六层,框架—剪力墙结构,抗震等级框架及剪力墙一级,结构总高度为95.00m,屋顶局部标高为98.6m,板筏基,主裙楼以后浇带为界,主楼承台为1.8m厚,裙楼承台为1.1m厚,地下部分层高分别为3.75m、3.45m、4.5m,首层至5层层高均为4.5m,六层层高为2.2m,以上标准层层高为3.5m,本工程主要使用的钢筋主要为I级钢和II级钢,其中规格分别为Φ32、Φ28、Φ25、Φ22、Φ20、Φ18、Φ16、Φ12、Φ10、φ8、Φ32用于承台,Φ28用于承台、柱及框架梁,Φ25主要用于梁、柱,Φ22用于中筒暗柱,Φ18、Φ12主要用于墙及箍筋、板,Φ12、φ10、φ8、φ6用于板及梁箍、构造柱及箍筋等。 二、施工准备 2.1组织骨干人员熟悉图纸,了解结构特点,考虑钢筋穿插点的顺序,做好翻样工作。2.2提前提供各部位的材料计划,钢筋进场分类,分规格堆放整齐,并且做好各种规格的 材料外观检查和力学性能试验,合格后方可使用。 2.3组织人员培训,学习规范和操作规程,熟悉料表,特殊工种人员必须经考核合格后方 可持证上岗。 2.4熟悉掌握新工艺操作规程,专人培训考核。 2.5施工现场清理干净,劳动力安排到位,机械设备(如卷扬机、切割机、弯曲机、电焊 机、切断机)进场维修、保养、就位调试,搭设好钢筋操作平台,确保正常工作。 2.6根据图纸和轴线,弹出钢筋位置线,同时准备好绑扎用的铁丝和工具。(钢筋钩、橇 棍) 2.7套筒冷挤压施工准备,套筒供应厂家提前由监理审批,组织Φ32Φ28Φ25套筒及挤压 机进场,钢筋冷挤压在现场进行,要求设备摆放相对稳定,防雨。设施和电源安装到位。

质量标准检测标准测试手段及验收方式

质量标准、检测标准、测试手段及验收方式 1、货物质量按招标文件要求执行,货物的价格,按《中标通知书》中的价格执行。 2、所提供的货物的名称、型号、规格、技术条件、供应范围及数量、交货时间、交货地点应符合谈判文件及有关承诺内容要求。 3、全部货物采用相应标准的保护措施进行包装,并具备防湿、防潮、防震、防锈、防装卸等保护措施;如果由于货物包装不良或采用不充分、不妥善的防护措施而造成的损失,供应商将承担由此产生的一切费用;在每一包装件中,有详细装箱清单,并在每件包装上标有引人注目的发货标记。 4、货物到采购人指定交货地点后,采购人对货物凭现状验收,在原装、原封、原标记完好无损情况下,采购人对货物的件数,外观进行初步验收。 5、验收货物发生短缺、损坏等问题时,采购人收到货物后10天内通知我公司,否则,视为采购人初步验收无误;我公司接到采购人通知后,在10天内答复处理,否则,视为我公司已默认采购人的通知。 6、我公司交货时,出具货物符合国家规定的合格证书,货物由我公司负责现场安装调试及人员操作培训,但不解除我公司在货物质量保证期的责任。 7、货物的质量保证期,按我公司在投标文件中的承诺内容执行。 8、因采购人原因造成货物损伤、损坏,我公司协助修复,费用由采购人承担。

9、货物由我公司负责运输,装运过程中发生的丢失、损坏等,由我公司自行承担其经济损失。 10、根据采购人要求,我公司及时派出售后服务人员,给予技术指导。对不合格的货物,属我公司问题的,由我公司及时无偿更换;属于采购人问题的,我公司积极协助解决,费用由采购人承担。 11、由于人力不可抗拒事故,中标供应交货迟延或不能交货时,我公司立即将事故原因通知采购人,并有采取一切必要措施从速交货责任。如果事故持续时间超过交货期限,采购人有权撤销合同,如不可抗拒影响采购人履约,则亦照此办理。

基础底板钢筋绑扎

交底内容: (一)施工准备 1、成型钢筋加工完毕,并且符合料单,有料牌便于使用。钢筋原材复试合 技术负责人交底人接受交底人

技术负责人交底人接受交底人

技术负责人 交底人 接受交底人 技术交底记录 (表式 C2-2-1 ) 编号 TD-- 12 工程名称 凉山州委机关二期经济适用 房工程 分项工程名称 基础笩板钢筋绑扎 施工单位 攀钢集团工程技术有限公司 交底日期 2015.7.27 交底内容 : 8)板钢筋绑扎采用八字扣,并且所有交叉点全部绑扎牢固。 9)按标高控制底板厚度, 钢筋绑扎时要注意在绑扎下层钢筋时, 扎头 向上, 在绑扎上层时,扎头向下,并及时将扎头扳向钢筋网片内,以保证浇 筑混凝土后 钢丝不露出混凝土表面。 6)机电管线安装施工完后定摆位放焊垫缝块离,帮底条板下1保63 护层厚度为 35mm ,间距不 大于 1200mm 型梅焊花条型。垫块摆端完部后2摆0m 放m 以马上 凳铁 垫块在 筋上。且增加垫块在马凳铁上划 放好钢筋。 注:马凳铁的高度为横筋的外 筋边到上撑铁的层外边 网南北方向的钢筋 7)采用帮条焊连接时参见下图施工 弧坑拉出方位

技术负责人 交底人 接受交底人 交底内容 : 2)箍筋弯钩叠合处,在梁中间应交叉绑扎,箍筋弯钩平直长度需符合设计 规定。绑丝头要求在绑扎时丝头朝梁内。 3)梁端的第一个箍筋设置在距节点边缘 50mm 。 (3)墙体、暗柱钢筋绑扎 1)地下室外墙外侧钢筋为竖筋在外,水平筋在内,双排钢筋须甩出墙面高 度不小于 36d ,且相邻两接头间错开距离应不小于 36d 。 2)地下室外墙双排钢筋锚入底板长度应不小于 30d 并且要有弯头。 3)地下室内墙双排钢筋须甩出底板面高度不小于 300 mm ,且相邻两接头 间错开距离不小于 300 mm 。(依据设计要求取 300 mm ) 4)地下室内墙双排钢筋锚入底板长度应不小于 250mm ,并且要有弯头。 5)地下室墙体暗柱主筋应锚入底板并与上下铁绑扎牢固。为保证暗柱主筋 不偏位,还需在底板内绑扎两个箍筋,距底板面 50mm 处绑扎两个箍筋,在 500mm 处在绑扎两个箍筋。 10)底板、梁的钢筋绑扎完毕后,根据底板上弹好的内、外 线进行插筋,并与底板、梁钢筋绑扎牢固。 (2)梁钢筋: 1)绑扎梁上部纵 墙、暗柱位置 向钢筋 箍筋可用套扣方法绑扎,不得顺扣。

基础底板钢筋绑扎

、基础底板钢筋绑扎

————————————————————————————————作者:————————————————————————————————日期:

技术交底记录(表式C2-2-1)编 号 TD-- 12 工程名称 凉山州委机关二期经济适用 房项目 分项工程名称基础笩板钢筋绑扎 施工单位攀钢集团工程技术有限公司交底日期2015.7.27 交底内容: (一)施工准备 1、成型钢筋加工完毕,并且符合料单,有料牌便于使用。钢筋原材复试合格。防水层及防水卷材已通过监理检查验收。 2、核对钢筋型的号、直径、形状、尺寸和数量是否与材料单料牌相符。如有错漏,应纠正增补。 2、墙、柱轴线、边线及控制线已经放出,并通过预检。 (二)材料准备 1、支撑三角凳铁、火烧丝、垫块、粉笔、卷尺、塔吊,装箍筋用的铁吊栏,钢筋钩,钢筋扳子、小撬棍、磨光机,E43型和E50型焊条,烘箱,电焊机具。 2、准备绑扎的用的铁丝、等绑扎工具。 (三)操作工艺 1、工艺流程 清理弹线→摆放板底下铁→钢筋连接→摆放板底上铁→钢筋连接→放置砼垫块→进行机电管线安装施工→放置马凳铁→摆放板顶下铁→钢筋连接→摆放顶板上铁→钢筋连接→墙、墙柱插筋→并进行清理。 2、绑扎工艺 (1)底板钢筋 1)清理基层,弹出底板钢筋间距分格线。 2)分格线弹好后,需在已做好的地下室外墙防水处立好防护板,防止底板钢筋在绑扎时将已做好的防水层破坏。 3)钢筋双向布置到头,在板端保证锚固长度的弯勾。 4)在钢筋下铁上,用粉笔画出底板钢筋的间距分格线。 5)钢筋接头方式、位置应符合设计与规范的要求。 技术负责人交底人接受交底人 本表由施工单位填写,交底单位与接受交底单位各存一份。共8页第1页

质量规格要求和检验方法质量规格要求应符合GB17201998

一、质量规格要求和检验方法 1.质量规格要求 应符合GB 17203-1998《食品添加剂柠檬酸钙》标准要求: 2.检验方法 (A)鉴别 1 试剂和溶液 (1)盐酸(GB 622)。 (2)1 mol/L乙酸(GB 676)溶液。 (3)1 mol/L硫酸汞溶液。 (4)1 mol/L高锰酸钾(GB 643)溶液。 (5)1 mol/L草酸铵(HG 3-976)溶液。 (6)2 mol/L硝酸(GB 626)溶液:125mL浓硝酸加水稀释至1000mL。2鉴别试验 方法一:将0.5 g样品溶解于10mL 水和2.5mL的2mol/L硝酸的混合液中,加1mL 1mol/L硫酸汞溶液,加热至沸腾,再加1mL 1mol/L 高锰酸钾溶液,产生白色的沉淀物。 方法二:以尽量低的温度完全灼烧0.5 g样品,然后冷却,并将残余物溶于10mL的水和1mL 1mol/L乙酸的混合液中,经过滤后再把10mL 1mol/L草酸铵溶液加入滤液中,产生大容积的白色沉淀,并可溶解于盐酸中。

(B )含量的测定 1试剂和溶液 (1)3mol/L 盐酸溶液。 (2)6mol/L 盐酸溶液。 (3)1mol/L 氢氧化钠(GB 629)溶液:准确称取4g 氢氧化钠,溶于水,稀释至100mL 。 (4)30%三乙醇胺溶液:38mL 三乙醇胺加水稀释至100mL 。 (5)钙指示剂:称取10g 预先在105~110℃下烘干2h 的氯化钠,置于研钵内研细,加入0.1g 钙试剂,研细,混匀。 (6)0.05mol/L 乙二胺四乙酸二钠(EDTA-2Na )标准溶液 配制: 称取20g 乙二胺四乙酸二钠(GB 1401),加热溶于1000mL 水中,冷却,摇匀。 标定: 称取1g 于800℃灼烧至恒重的基准氧化锌,称准至0.0002g 。用少许水湿润,加6mol/L 盐酸至样品溶解,移入250mL 容量瓶中,稀释至刻度,摇匀。取30.00~35.00mL ,加70mL 水,用10%氨水中和至pH 7~8,加10mL 氨-氯化铵缓冲溶液甲(pH10),加5滴0.5%铬黑T 指示液,用0.05mol/L 乙二胺四乙酸二钠溶液滴定至溶液由紫色变为纯蓝色。同时做空白试验。 计算: c= (1) 式中:c ——乙二胺四乙酸二钠标准溶液的浓度; V 1——氧化锌溶液消耗的体积,mL ; m 1——氧化锌的质量,g ; V 2 ——乙二胺四乙酸二钠溶液消耗的体积,mL ; V 3 ——空白试验乙二胺四乙酸二钠溶液消耗的体积,mL ; 0.08138——每毫升1 mol/L 氧化锌的克数。 2测定方法 预先在 150℃下烘至恒重,准确称取 350~400mg 柠檬酸钙样品(称准至0.0001 g ),加水10mL ,3mol/L 盐酸至溶解(约2mL )后, m 1×(V 1/250) (V 2-V 3) ×0.08138

底板钢筋绑扎工艺标准

底板钢筋绑扎施工工艺标准 1适用范围 本工艺标准适用于所有钢筋混凝土基础底板钢筋绑扎,包括箱型基础、筏基、桩承台或独立基础等。 2施工准备 2.1技术准备 2.1.1熟悉施工图纸,弄清各个编号钢筋形状、标高、细部尺寸,安装部位,钢筋的相互关系,确定各类结构钢筋正确合理的绑扎顺序。同时若发现施工图有错漏或不明确的地方,应及时与有关部门联系解决。 2.1.2依据施工图,结合规范对接头位置、数量、间距的要求核对配料单及配料牌是否正确,校核已加工好的钢筋的品种、规格、形状、尺寸及数量是否合乎配料单的规定,有无错配、漏配。 2.1.3根据施工组织设计中对钢筋安装时间和进度的要求,研究确定相应的施工方法。例如,哪些部位的钢筋可以预先绑扎好,工地模内组装;哪些钢筋在工地模内绑扎安装;钢筋成品和半成品的进场时间、进场方法、劳动力组织等。 2.1.4在工程开工正式焊接之前,参与该项施焊的焊工应进行现场条件下的焊接工艺试验,并经试验合格后,方可正式生产。试验结果应符合质量检验与验收时的要求。 2.1.5钢筋机械连接开始前,应对不同厂家的进场钢筋进行接头工艺检验,合格后方可进行施工。施工过程中,更换钢筋生产厂时,应补充工艺检验。 2.2材料、机具准备 2.2.1成型钢筋:受力钢筋、箍筋等的品种、规格、形状、尺寸等应符合设计图纸、规范及下料单的要求。钢筋表面应洁净,无老锈及油污。 2.2.2绑扎料:可采用20~22号火烧丝或镀锌铁丝。铁丝的切断长度应满足使用要求。2.2.3垫块和保护层控制:控制基础混凝土保护层的细石混凝土垫块应有足够的强度,塑料卡、钢筋定位卡的质量应满足要求。马凳高度应通过钢筋排列方向计算确定,并应根据所支撑钢筋网的重量确定制作马凳的材料和制作数量。 2.2.4主要工具:钢筋钩子、撬棍、捯链、版子、钢丝刷子、粉笔、尺子、墨斗、油漆、线坠、小线等。 2.2.5作业条件

明挖基坑施工质量标准和检验方法

明挖基坑施工质量标准和检验方法 1基坑定位检验方法 (一)观察法 1观察槽壁、槽底的土质情况,验证基槽开挖深度,初步验证基槽底部土质是否与勘察报告相符,观察槽底土质结构是否被人为破坏。 2基槽边坡是否稳定,是否有影响边坡稳定的因素存在,如地下渗水、坑边堆载或近距离扰动等(对难于鉴别的土质,应采用洛阳铲等手段挖至一定深度仔细鉴别)。 3基槽内有无旧的房基、洞穴、古井、掩埋的管道和人防设施等。如存在上述问题,应沿其走向进行追踪,查明其在基槽内的范围、延伸方向、长度、深度及宽度。 4在进行直接观察时,可用袖珍式贯人仪作为辅助手段。 (二)钎探法 1工艺流程 绘制钎点平面布置图→放钎点线→核验点线→就位打钎→记录锤击数→拔钎→盖孔保护→验收→灌砂。 2人工(机械)钎探 采用直径22~25mm钢筋制作的钢钎,使用人力(机械)使大锤(穿心锤)自由下落规定的高度,撞击钎杆垂直打人土层中,记录其单位进深所需的锤数,为设计承载力、地勘结果、基土土层的均匀度等质量指标提供验收依据。是在基坑底进行轻型动力触探的主要方法。 3作业条件 人工挖土或机械挖土后由人工清底到基础垫层下表面设计标高,表面人工铲平整,基坑(槽〕宽,长均符合设计图纸要求;钎杆上预先用钢锯锯出以300㎜为单位的横线,0刻度从钎头开始。 4根据基坑平面图。依次编号绘制钎点平面布置图 按钎点平面布置图放线。孔位洒上白灰点,用盖孔块压在点位上作好覆盖保护。盖孔块宜采用预制水泥砂浆块、陶瓷锦砖、碎磨石块、机砖等。每块盖块上面必须用粉笔写明钎点编号。 5就位打钎 钢钎的打入分人工和机械两种。

人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作处子上。用大锤打钢钎的顶端;锤举高度一般为50cm,自由下落,将钎垂直打人土层中。也可使用穿心锤打钎。 机械打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,利用机械动力拉起穿心锤。使其自由下落,锤距为60cm,把触探杆垂直打入土层中。 6记录锤击数 钎杆每打入土层30cm时,记录一次锤击数。钎探深度以设计为依据。如设计无规定时,一般钎点按纵横间距梅花形布设。深度为。 7拔钎、移位 用麻绳或钢丝将钎杆绑好,留出活套,套内插人撬棍或钢管,利用杠杆原理,将钎拔出。每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止;将钎杆或触探器搬到下一孔位。以便继续拔钎。 8灌砂 钎探后的孔要用砂灌实。打完的钎孔。经过质量检查人员和有关工长检查孔深与记录无误后。用盖孔块盖住孔眼。当设计、勘察和施工方共同验槽办理完验收手续后,方可灌孔。 9质量控制及成品保护 (1)同一工程中,钎探时应严格控制穿心锤的落距,不得忽高忽低。以免造成钎探不准。使用钎杆的直径必须统一。 (2)钎探孔平面布置图绘制要有建筑物外边线、主要轴线及各线尺寸关系,外圈钎点要超出垫层边线200~500mm。 (3)遇钢钎打不下去时。应请示有关工长或技术员。调整钎孔位置。并在记录单备注栏内做好记录。 (4)钎探前,必须将钎孔平面布置图上的钎孔位置与记录表上的钎孔号先行对照。无误后方可开始打钎;如发现错误,应及时修改或补打。 (5)在记录表上用有色铅笔或符号将不同的钎孔(锤击数的大小)分开。 (6)在钎孔平面布置图上,注明过硬或过软的孔号的位置,把枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析处理。 (7)打钎时,注意保护已经挖好的基槽,不得破坏已经成型的基槽边坡;钎探完成后,应做好标记,用砖护好钎孔,未经勘察人员检验复核,不得堵塞或灌砂。

基础钢筋绑扎方案

基础钢筋绑扎方案 一、工程概况 二、编制依据 三、施工工艺及质量标准 四、钢筋分项工程制作及安装允许偏差范围 五、注意事项 一、工程概况 该工程为水岸花城(二期)3-2#楼,建筑面积为14227.235M2;建筑层数三十三层,地下一层,建筑高度96.85M。该工程为剪力墙结构,建筑工程等级为:一级,合理使用年限为50 年,抗震等级为7 度,建筑耐火等级为一级;结构安全等级为二级,抗震设防类别为丙级。 二、编制依据 1、《砼结构工程施工质量验收规范》GB50204—2002 2、《建筑工程施工质量验收统一标准》GB50300—2001 3、施工蓝图 4、建筑施工手册 5、砼结构工程施工工艺标准 三、施工工艺及质量标准 1、施工准备 (1)熟悉图纸,对工人要技术交底,放样,审查下料单,对工程所用材料的规格、种类进行统计复核,原材料要有出厂合格证,并经监理见证、现场取样,复试合格后方可使用,钢筋无老锈及油污。 (2)基础垫层完成并符合设计要求,垫层上钢筋位置线已弹好。

(3)钢筋堆放应按现场施工平面布置图中指定位置堆放,离地面300高,加工、未加工应覆盖, 表面如有铁锈,在绑扎前清除干净,锈腐严重的钢筋不得使用。 2、质量标准 对于在混凝土结构中起核心作用的钢筋工程,必须在施工的全过程中采取动态控制,严格的执行“三检制” ,认真的跟踪检查,其重点控制的内容为: (1)钢筋的长度:认真的审查钢筋的配料单,保证钢筋下料长度符合设计要求。 (2)钢筋的锚固:审查配料单使钢筋的弯折长度符合设计要求;现场检查钢筋的安装位置。 (3)钢筋的接头:接头的位置、搭接长度符合设计要求。 (4)钢筋的位置:钢筋间距、纵向筋的两端伸到位。 (5)抗震要求:箍筋的弯钩的角度和长度,审查配料单把关,梁柱箍筋加密范围符合设计要求。 四、钢筋分项工程制作及安装允许偏差范围 1、钢筋加工 (1)钢筋调直采用机械方法,钢筋加工的形状、尺寸必须符合设计要求。 (2)对于圆钢末端作180°弯钩,其弯弧内直径不应小于钢筋直径的2.5 倍,弯钩的弯后平直部分长度不应小于钢筋直径的3 倍 (3)对于箍筋弯后平直部分的长度,对一般结构不小于箍筋直径的5 倍,对有抗震结构要求的不应小于箍筋直径的10倍 2、钢筋的绑扎与安装 (1)准备工作:钢筋绑扎前,应核对成品钢筋的钢号、直径、形状,尺寸和数量等是否与配料单相符。如有错漏,应纠正增补;划出钢筋位置线;为了

基础底板钢筋绑扎

中国建筑项目管理表格 分项工程技术交底卡表格编号 CSCEC-PM-0803 项目名称及编码苏地2013-G-2#地块一标段第 1 页 共 3 页 楼栋号高层地下室 底板 分项工程名称基础底板钢筋工程量 分包公司上海擎翊建筑劳务有限公司(刘斌班组)负责人 交底内容 一、材料要求 后台加工的钢筋成品经过检查,根据配料单的要求,每种成品钢筋上均挂有标识牌,注明使用部位、钢筋规格、数量加工人等;扎丝采用20号火烧丝。控制混凝土保护层用的塑料卡、黑垫块、大理石垫块等。 二、主要机具 塔吊、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等。 三、作业条件: 1、弹好墙身、洞口位置线,并将预留钢筋处的松散混凝土剔凿干净,并已经过监理验收合格,钢筋直径d≥18时,钢筋连接采用剥肋直螺纹连接,其余d<16时,钢筋连接采用搭接; 2、各个部位的绑扎钢筋均吊装到位。 四、操作工艺 1、工艺流程: 画钢筋位置线→绑扎集水坑钢筋→绑南北方向基础梁→绑东西方向基础梁→穿南北向底铁→穿东西向底铁→加马凳→穿南北向上铁→穿东西向上铁→插墙筋及柱筋。 2、钢筋下料完成后,做好预检工作,核对钢筋的级别,型号、形状、尺寸及数量是否与加工配料单相同。 3、画钢筋位置线:根据底板结构施工图,墙边、梁边底板起步筋起步距离均为5cm,用粉线在防水保护层上弹出钢筋位置线(包括基础梁及墙筋位置线),严格按照线进行钢筋绑扎; 4、按照弹出的钢筋位置线,先绑扎集水坑钢筋,钢筋绑扎完成后及时放好钢筋垫块和马凳,保证钢筋位置准确。 5、绑扎地梁钢筋:绑扎钢筋时先绑扎南北向地梁,再绑扎东西向地梁;地梁绑扎前先用短钢管搭设

独立基础底板配筋构造及计算方法

本文分为两个部分,一个是独立基础底板配筋构造,一个是独立基础底板配筋计算。让我们通过实际例子,明确图中的平法标注、钢筋和基本信息,学会钢筋长度和根数的计算。 ▍图1 独立基础底部配筋 首先看集中标注和原位标注。 集中标注的内容有什么呢? 包括:编号、截面竖向尺寸、高度、X和Y方向的底部钢筋等。 原位标注的内容有什么呢? 包括:底部的平面尺寸等。 通过原位标注和集中标注的信息,我们知道图1所示独立基础底部配筋的基本情况。 需要知道的是,钢筋的重量=长度*理论重量。 而理论重量可以通过钢筋的直径确定。我们要做的就是根据平法图集的构造规定,确定每根钢筋的直径、长度、根数,从而进行钢筋的计算。 通过原位标注和集中标注的信息,我们可以知道了钢筋的直径、每一个方向的间距,那么如何确定每根钢筋的长度,如何根据间距确定根数呢?

▍图2 某独立基础施工图 我们知道,16G图集分为两部分:第一部分是制图规则,第二部分是构造详图(包括一般构造和各个构件的标准构件详图)。 一般构造的内容是在使用构造详图时,为我们提供基础性的数据,这里暂且不谈。 那么,对于每一个构件的标准构件详图,就是用来确定不同的钢筋之间,它的长度、间距、如何排布等问题,通过查阅每一个构件的标准构造详图,结合它的制图规则来整个确定钢筋的布置和构成。 我们要做的就是通过制图规则和构造详图,将平面的标注的图纸,还原成立体的构件。也就是我们图集的使用方法。

▍图3 图集16G101-3第67页 图3所示是两种独立基础的底板配筋构造(一个是阶形,一个是坡形)。我们看这个图的时候,觉得钢筋一个疏一个密,有的人可能会问,那是不是阶形的钢筋布置就密一些,坡形的 就疏一些呢? 不是的。图3所示只是一个例子,具体的钢筋布置的疏密是由设计人员决定的,不是预算人 员决定的。我们学习这张图,就是为了学会钢筋的排布规则,用以确定钢筋计算的信息而已。如图3所示,独立基础底部的X和Y方向都是受力钢筋。那双向受力钢筋的长度如何确定?我们可以依据保护层的定义进行确定:用构件的外截面尺寸,减去两个保护层的厚度,就得 到了受力钢筋的长度。X方向和Y方向均是这样。

啤酒的质量和卫生标准以及检验方法精修订

啤酒的质量和卫生标准以及检验方法 标准化管理部编码-[99968T-6889628-J68568-1689N]

啤酒的质量和卫生标准检验方法 前言:啤酒的原料主要有大麦、啤酒花等。它们里面含的蛋白质、碳水化合物、啤酒花苦味物质等在酿造过程中发生细微变化后,并作为复合体存留在啤酒中。这些成分决定着啤酒的香味、醇度和泡沫。也就是说,这些成分能增加啤酒的表面张力和粘度,使啤酒能生出更白、更细的泡沫。 啤酒里一般含有大约%的碳酸气体。这些碳酸气体在发酵过程中产生、并融入啤酒,但是融进啤酒的这些碳酸气的量约是在正常压力下的两倍,也就是说呈超饱和状态。所以,当打开啤酒拴时,里面的啤酒恢复到正常压力状态下,再加上倒酒时,碳酸气受到碰撞而恢复成气体,这样许多气泡浮到啤酒液面上,就形成泡沫。啤酒泡沫之所以呈白色奶油状,是因为这些泡沫还带了啤酒成分形成的表面张力和粘度。 下面是啤酒的所有成分: 1.谷物(Grains) 出芽(Malting)就是把大麦浸泡在水中使其发芽。这个过程一般持续36–48个小时,使麦芽中休眠状态下的酶发育。酶在发酵过程中是非常关键的,它可以把淀粉转化成糖,而糖在酵母的作用下又分解成二氧化碳和酒精。在出芽过程中,大麦的味道变得有些甜。 大麦在出芽后需要弄干,这个过程的不同使大麦麦芽的味道也有所不同。自然风干的麦芽色泽只有很小的变化,可以用来酿造金黄色泽的啤酒;而经过烘烤或烟熏的麦芽颜色变得很深,可以用来酿造色泽较重的啤酒;很多种啤酒都会使用不同品种的大麦,这样就可以使最终产品的味道更加复杂。 有些啤酒厂也使用其它类别的谷物来酿造啤酒或调味。黑麦可以使啤酒增添一种香辣、雄健的口味;小麦可以使啤酒增添一定的果香,啤酒泡沫更丰富;燕麦可以使啤酒显得油滑、浓重;水稻:可以使啤酒的色泽比较清淡;玉米大多使用于廉价啤酒种或作为味道的补充。 2.啤酒花(Hops) 啤酒花又叫蛇麻草,英语是Hops。这是一种与**同一品系的植物,啤酒花实际上就是植物花蕊的一部分,它的调味属性体现在啤酒花中的精 油和果酸上。啤酒花含有的这些物质可以使啤酒有一定的苦涩和芳香,平衡大麦麦芽中的糖分。啤酒花被采摘后需要烘干才能使用。酿造,而有些啤酒却使用多种啤酒花来达到酿酒大师要求的独特味道。 3.酵母(Yeast) 酵母是一种属于真菌类的非常微小的生物菌,在自然环境中几乎到处都有。啤酒在酿造过程中有三种方法加入酵母菌。 一、啤酒的质量标准 啤酒的检测标准, 按照国家颁布的《啤酒质量标准》 本标准适用于以麦芽(包括特种麦芽)为主要原料,加酒花,经酵母发酵酿制而成的、含有二氧化碳的、起泡的、低酒精度的各类熟、鲜啤酒。 1、二氧化碳:指啤酒中溶解的二氧化碳含量,这些二氧化碳是在发酵过程中产生的,它有利于啤酒的起泡性,饮后赋予一种舒适的刺激感觉,即所谓的杀口力。特别是在15℃左右饮用时,二氧化碳逐步放出,给人以清新、爽快的感觉,还能闻出啤酒特有的酒花香味。

基础底板后浇带施工方案

1、工程概况 安徽省城乡规划建设大厦工程工程位于合肥市紫云路与包河大道交叉口,建筑占地面积5593m2,总建筑面积55212m2,地下1层,主楼地上15层,辅楼地上10层,裙楼地上3层。地下建筑面积12957M2,总建筑面积55212M2。建筑物主楼檐高58.2m,室内外高差150mm,±0.000相当于22.85m(吴淞高程)。基础为桩承台—有梁式筏板基础,开挖深度-5.8m,基础底板厚400mm。 2.作业准备 (一)、机具准备 (1)、钢筋钩子、撬棍、扳子、绑扎架、氩弧电焊机、钢锯、标识笔、尺子等。 (2)、运输机具:塔吊、卡车。 (二)、材料准备 (1)、钢筋型号、规格:φ12热轧盘条钢筋,φ8、φ10光圆钢筋; (2)、钢板网,焊条等。 (三)、作业条件: (1)、测量放线:弹好后浇带模板位置线、50控制线、标高线。 (2)、核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同,做好预控预检措施。 2.基础后浇带施工工艺 (一)、工艺流程 (1)、基础沉降后浇带施工流程:施工附加层内的防水层→绑扎后浇带附加层钢筋→浇筑后浇带附加层混凝土→绑扎基础底板钢筋

→施工钢板止水带→施工后浇带钢板带→浇筑底板混凝土→清理污染钢筋、整理后浇带钢筋→待主体封顶,沉降稳定之后浇筑后浇带混凝土 (2)、后浇带平面布置图及后浇带剖面图(具体详见附图)。(二)、钢板网施工要点 (1)、钢板网在后浇带钢板止水带完成后即开始安装。 (2)、先根据后浇带的尺寸裁锯好合适的钢板网,钢板网背部采用φ12的钢筋棍作垂直支撑间距500mm,水平向采用4根φ12,采用电焊机将钢筋焊接成钢筋网片,根据后浇带位置线固定钢筋支撑,底板钢筋和钢板网之间用扎丝绑扎牢固。 (3)、钢板网牙口朝向后浇带外侧(即底板一侧)。 3.地下室外墙后浇带施工工艺 (一)、工艺流程 (1)、地下室外墙后浇带施工流程:绑扎后浇带附加层钢筋→绑扎地下室外墙钢筋→施工钢板止水带→施工后浇带钢板网→浇筑外墙混凝土→后浇带外侧砌筑砖砌体保护层→清理污染钢筋、整理后浇带钢筋→待主体封顶,沉降稳定之后浇筑后浇带混凝土 (2)、后浇带平面布置图及后浇带剖面图(具体详见附图)。(二)、钢板网施工要点 (1)、钢板网在后浇带钢板止水带完成后即开始安装。 (2)、先根据后浇带的尺寸裁锯好合适的钢板网,钢板网背部采用φ12的钢筋棍作垂直支撑间距500mm,水平向采用4根φ12,采用电焊机将钢筋焊接成钢筋网片,根据后浇带位置线固定钢筋支撑,底板钢筋和钢板网之间用扎丝绑扎牢固。 (3)、钢板网牙口朝向后浇带外侧(即外墙一侧)。

底板钢筋施工工艺

1底板钢筋施工工艺 1.1执行标准 1.1.1编制参考标准及规范 《混凝土结构工程施工质量验收规范》(GB50204—2002)(2010版); 《中国建筑工程总公司建筑工程施工工艺标准》; 《钢筋焊接及验收规程》(JGJ18—2012); 《冷轧带肋钢筋混凝土结构技术规程》(JGJ95—2011) 1.2?施工工艺流程和操作要点 1.2.1施工工艺流程 插图1.2.1-1施工工艺流程图 1.2.2施工操作要点 1、将基础垫层清扫干净,用石笔和墨斗在上面弹放钢筋位置线。 2、按钢筋位置线布放基础钢筋。 3、绑扎钢筋,四周两行钢筋交叉点应每点绑扎牢。中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋的钢筋网,则需交全部钢筋相

交点扎牢。相邻绑扎点的钢丝扣成八字开,以免风片歪斜变形。 4、大底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚或混凝土撑脚,以保证钢筋位置正确,钢筋撑脚下应垫在下层钢筋网上。 插图1.2.2-1钢筋支撑(1) 插图1.2.2-2钢筋支撑(2) 钢筋撑脚的形式和尺寸如图所示。钢筋支撑(1)所示类型撑脚每隔1m放置1个。其直径选用:当板厚h≤300mm时为8~10mm;当板厚h=300~500mm时为12~14mm。当板厚h>500mm时选用图钢筋支撑(2)所示撑脚,钢筋直径为16~18mm。沿短向通长布置,间距以能保证钢筋位置为准。 5、钢筋的弯钩应朝上,不要倒向一边;双钢筋网的上层钢筋弯钩应朝下。 6、独立基础、为双向弯曲,其底面短向的钢筋应放在长向钢筋的上面。 7、现浇柱与基础连用的插筋,其箍筋应比柱的箍筋小一个柱筋直径,以便连接。箍筋的位置一定要绑扎固定牢靠,以免造成柱轴线偏移。 8、基础中纵向受力钢筋的混凝土保护层厚度不应小于40mm,当无垫层时不应小于700mm。 9、钢筋的连接: 1)钢筋连接的接头宜设置在受力较小处。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍; 2)若采用绑扎搭接接头,则接头相纵向受力钢筋的绑扎接头宜相互错开;钢筋绑扎接送连接区段的长度为1.3倍搭接长度(LL);凡搭接接头中点位于该区段的的搭接接头均属于同一连接区段;位于同一区段内的受拉钢筋搭接接头面积百分率为25%; 3)当钢筋的直才能d>16mm时,不宜采用绑扎接头; 4)纵向受力的钢筋采用机械连接接头或焊接接头时,连接区段的长度为35d
