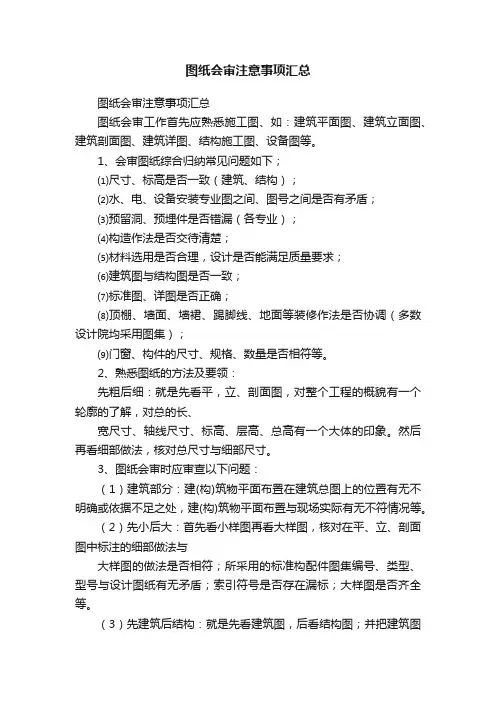

当前位置:文档之家› 图纸会审重点难点

图纸会审重点难点

图纸会审重点难点
图纸会审重点难点

图纸会审的重点和容:

1、图纸会审的原则:

图纸会审应坚持先大后小、先重点后一般的基本原则。即始终围绕着减少施工难度、提高我经济效益、降低生产成本、提高生产效率、有利于工程质量、确保施工安全,加快施工进度的各项目标而展开,最后进行图纸纠错。

2、图纸会审的重点容

(一)施工图纸是否经正规设计单位正式签章、是否通过有关部门评审;(二)承包围是否与图纸符合,承包围的图纸是否齐全。

(三)施工难度大,通过设计修改可以减少难度,容易保证质量的施工问题。

(四)在可以满足设计功能的前提下,从经济角度可否对图纸进行修改。(五)对一些复杂的节点或要花费大量人工的装饰线、角、弧等进行取消或改变,以降低生产成本和提高生产效率。

(六)建筑与结构构造是否存在不能施工,或施工难度大容易导致质量、安全或加大费用等面的问题。

(七)关键工序是否可以通过设计进行优化,以增加工程进度,减少工程成本。

(八)建筑施工场地围工艺管道、电气线路、运输道路与建筑物之间的位置或间距是否合理;拟建建筑物的定位是否合理。

(九)施工图纸是否有特殊要求,施工装备条件能否满足设计要求,如需要采用非常规的施工技术措施时,技术上有无困难,能否保证施工安全。(十)是否采用了特殊材料或新型材料,其品种、规格、数量等材料的来源和供应能否满足要求。

(十一)是否有违反强制性条文的情况。

3、图纸会审的一般容

(一)表达不规,能造成理解偏差,须进一步澄清的问题。

(二)施工做法是否具体,与施工质量验收规、规程等是否一致。(三)地质勘探资料是否齐全。

(四)施工图纸与说明是否齐全。

(五)几个单位共同设计的,或同一设计单位的不同专业部门设计的,相互之间有无矛盾;各专业之间及平、立、剖面图之间是否有矛盾,标高是否一致。

(六)总平面与施工图的几尺寸、平面位置、标高是否一致。

(七)建筑节能、防火要否满足。

(八)建筑结构与各专业图纸本身是否有差错及矛盾,建筑图与结构图的表示法是否清楚且符合制图标准,设计钢筋锚固长度是否符合其抗震等级的规要求等。

(九)地基处理法是否合理。

(十)公司是否持有施工图中所列各种图集、标准;如没有,如取得。

施工图会审要点

1)综合

A. 核对施工图的全部容与初步设计审查批复的指定的围有无出入;

B. 核对各专业设计分工是否明确,特别是与设备供货厂家的衔接条件是否完善,设计是否到位;

C. 核对各专业之间有无矛盾、错漏。

2)总图

A. 布置是否合理,对生产(使用)、安全、环保、消防、施工等面有无不利影响;

B. 场地及附近施工可能影响围的建、构筑物基础、地下管线(水、电、气、通风等)应在图中标明,至少应予说明;

C. 上、下水、电气、通风、电视、煤气、道路来龙去脉(交接发点坐标及标高)应注清楚。并与相关专业图纸核对有无出入;

D. 道路、场地、排水等结构及坡度应明确;

E. 对边如有高差较大的挖(填)边坡,应有可靠的边坡防护设施。

3)土建A. 土工程ⅰ应有原场地实测地形图(包括测量成果),并附有工程地质、水文气象资料及原地下隐蔽工程或障碍物的位置和标高;ⅱ对原场地土需要特殊处理的地和需加保护或清除的隐蔽工程或障碍物图纸应有明确说明和要求;ⅲ场地平整设计图纸应有明

确的边界坐标、标高及表面排水坡度,与总图核对有无矛盾或疏漏;ⅳ土平衡调配是否合理;土施工对沿线道路、桥梁、生产、安全、环境等会不会产生不利影响。

B. 地基与基础工程

ⅰ在详细了解地质勘探资料的基础上结合上部荷载、结构形式、安全要求、施工条件、环境条件、经济条件等因素综合考虑设计所采用的地基处理办法是否安全可靠、经济合理、切实可行。

ⅱ设计图纸应明确地基处理过程中或处理后必须达到的质量要求、检测手段、检验标准或执行的规、规程、标准,对特殊的地基处理措施设计应提出必要的施工工艺;

ⅲ对工程地质复杂的地区或对沉降敏感的建、构筑物是否有必要增加相关的勘探试验;

ⅳ地基及基础施工时对场地或附近建、构筑物、地下管线、正常生产、生活、交通、安全有无不利影响;

ⅴ对有腐蚀介质渗透区域的地基或基础有没有采取一定的防腐措施;

ⅵ对地下室工程施工缝、后浇带等的防渗措施有没有作重点说明;

ⅶ结合上部荷载传递检查桩位图有无错误或遗漏。

C.建筑结构工程

ⅰ核对建、构筑物平面坐标、尺寸及标高,核对与电气通讯(信号)、采暖通风、给排水、设备安装有关的留洞及预埋件位置、尺寸有无错、漏、埋件应有详图;

ⅱ结构是否合理,如采用新型的结构、构件则有无充分的理论及实践依据且能否保证安全可靠;

ⅲ有腐蚀介质区域的建、构筑物是否需要采取一定的防腐蚀措施;

ⅳ钢筋砼结构构件应有详细、完整的配筋图,包括必要的剖面、节点配筋详图、洞口或其它需局部加强区的配筋、钢筋接头形式、钢筋保护层厚度等,且图面钢筋应有编号并附钢筋表、钢材汇总表、砼量表等容;ⅴ对水池、水箱、地下室等防渗、防漏要求较高的构筑物,设计所采用的防渗防漏措施是否合理;

ⅵ钢结构的母材、焊接材料(焊条、焊算、焊剂、栓等),涂料底漆及面漆)、除锈质量等级,焊接检验要求等设计应予明确规定;

ⅶ对特种钢材的焊接,设计应明确相应的技术标准和必要的工艺性能试验要求。

D.屋面及楼地面工程

ⅰ屋面防水、隔热材料的选用是否合理,如选用新型的防水、隔热材料必需有法定检验部门的可且在本地区使用有充分的依据;

ⅱ屋面防水、隔热层在檐口、檐沟、天沟、渗水口、预制板拼缝、变形缝、女儿墙等处节点处理的大样应予明确,且结合所选用的防水、隔热材料认真研究其是否合理、施工能否做到;

ⅲ所采用的屋面防水做法及防水材料对由于地基不均匀沉降或温度应力而造成的屋面微小裂缝有无应变能力。

4)给排水及暖通专业

A.设计文件是否齐全、是否清楚、图纸容有无遗漏或差错;

B.设计有无明确应遵循的施工规、标准;

C.审查图纸中设备、管道及管道附件选用和布置是否合理、可靠,是否便于施工。操作和检修。如采用新材料、新工艺或新设备则应审核其是否满足工艺上的要求且技术经济是否可行,设备材料供应有无问题;

D.审核图纸中的平面尺寸、走向、标高、管径、坡度的标注是否正确、清晰、平面图、立面图、透视图是否一致;

E.埋地管道的埋置深度、形式,与建构筑物基础、道路及其它管线的水平净距和交叉净距是否符合规要求;

F.设计有没有为设备、管道、管配件的安装、操作、维修留有必要的空间。对于大型设备和管道土建结构中是否预留了安装和维修的洞,有无考虑必要的维修和起吊设施,结构图中预留洞的位置与工艺图是否一致;G.管道穿越地下室,水池等构筑物墙、地面及穿越伸缩缝、沉降缝是否采取了可靠的防水措施和技术措施;

H.对有可能伤及人体的设备、管道设计是否采取了有效的防护措施;

I.设备运行中会不会对围环境产生超标的噪音、如是、设计是否采取了相应的消音和减震措施;

J.管道的材质和试验压力是否符合设计及施工验收规的要求。

5)电气

A.清点图纸是否完整,一般应包括如下容:

ⅰ供电平面总图,包括变电所位置、线路走向等;

ⅱ高、低压供电系统图,包括单线图并标明漏电保护,测量仪表,电压等级,系统标栏应从上至下依次为:开关柜编号,开关柜型号,线路编号,设备容量,计算电流及用户名称等,高、低质系统的设备应有订货清单和订货图;

ⅲ变、配电所平、剖面图及各种电流柜和控制柜的安装平面图;

ⅳ电力平面图和电力系统图,包括配电箱、控制柜、起动器、线路及接地平面布置图等;

ⅴ照明平均图和照明系统图;

ⅵ建筑物防雷保护及接地极、接地线的平面布置图;

ⅶ对单独的自控设备必须有配电系统图、原理图及框图等;

ⅷ选用的标准图或复用图应有详细的目录清单及设计说明。

B.与土建图核对变配电室平面布置、标高、预埋件等是否正确,变配电所平面尺寸、空间高度是否符合规要求,有没有给操作运行安装维修等留适当的空间,防水、防火、防爆等面考虑是否到;

C.审核设计所选用的设备、材料是否合理,如选用新设备、新材料则应有充分的安全性和可靠性的依据;对不同的用电环境条件,现场防火、防爆等级应明确,所选用的设备、材料应与之相适应;

D.与各专业核对供电位置、线路走向、相互交叉等有无矛盾或影响安全的地;

E.电缆埋设标高,穿越道路或其它障碍物时应有特殊的保护设施;

F.核对设备、材料清单之规格、型号、数量与图纸有无出入。

1)预审

A 审核要点

设计图纸与说明是否齐全,有无分期供图的时间表;总平面图与施工图的几尺寸、平面位置、高程是否一致,各施工图之间的关系是否相符,预埋件是否表示清楚;工程结构、细节、施工作法和技术要否表示清楚,与现行规、规程有无矛盾,是否经济合理;建筑材料质量要求和来源是否有保证;地质勘探资料是否齐全,地基处理法是否合理;设计地震烈度是

否符合当地要求;防火要否满足,有无公安消防部门的审批意见;施工安全是否有保证;室外管线排列位置、高程是否合理;设计图纸的要求与施工现场能否保证施工需要;工程量计算是否正确;对完善设计和施工案的建议。

2)专业审查

A .各单位在设计交底的基础上,应分别组织有关人员分专业、分工种细读文件,进一步吃透设计意图,质量标准及技术要求;

B .针对本专业的审查容,详细核对图纸、提出问题,确定会审重点。3)容会审

A .各单位在专业审查的基础上组织各专业技术人员一起讨论、分析、核对各专业间的图纸,检查相互之间有无矛盾、漏项;

B .提出处理、解决的法或建议;

C .将提出的问题及建议分别整理成文,监理部的和施工承包的应在会审前由监理汇总后及时提交给设计承包,以便设计承包在图纸会审前有所准备。

4)正式会审

A .施工图会审由总监理工程师发联系单通知业主、设计承包、施工承包,指明具体时间、会议地点、会审容;

B. 根据会审容由总监理工程师或监理工程师组织施工图审查会议,并指定记录员;

C. 根据设计图纸交付情况(进度),会议可以以综合或专业进行;

D. 对于图纸交付比较齐全的项目,宜按大会→分组→大会的审查形式。首先由设计解答监理(包括施工)提交的问题或建议及一些综合性问题。然后专业分组由设计承包解答各专业提出的问题或对问题的共同协商解决。最后大会由设计承包解答或共同协商解决在分组审查中提出的专业交叉或其它新的问题。

E. 记录员(监理)整理会议记录并形成施工图会审记要,经与会单位(必要时相关专业人员)会签后由总监理工程师批准并分发到各有关单位。会审记要应附施工图审查问题清单;

F. 需要由设计承包变更和完善的,由设计承包与业主联系解决,监理负责督促和检查;

G. 对小型项目或分项分部项目,施工图会审可与设计交底结合起来进行;H. 会审记要作为工程项目技术文件归档。

图纸会审的注意容

图纸会审就是在施工前熟悉施工图纸,了解工程情况和图纸设计中的错误、矛盾、交待不清楚、设计不合理等问题,尽可能把这些问题及时提出来,解决在施工作业之前。

主要容如下:

一、总体案部分

1、房间布局是否合理(朝向,采光、通风是否符合要求,交通面积是否最小,紧急状况下疏散是否有问题,家具摆放是否便,各种功能房间分隔位置、大小是否合理,排水管道走向是否合理);

2、外墙装饰造型是否与环境协调,是否能抓住买家的心理;

3、辅助功能空间(阳台,露台、入户花园)设置是否合理,视野是否开扩,角度是否恰当;

4、化粪池设置是否合理,包括化粪池数量、位置、大小以及与市政排水管道的距离,以及生活污水和生理污水是合流还是分流,臭气处理是否恰到好处;

5、建筑定位是否合理,包括室外交通是否便,将来的物业管理是否容易,各建筑物之间的距离是否合理(建筑学上有相关规定);

6、配套设施是否齐全(包括幼儿园、中小学校、超市、医院、公园、车站、机场等等),若小区无法布置齐全,在围是否有相关设施;

7、是否有新技术、新材料、新设备、新法等“四新”项目在本工程上使用,是否有施工上不便的分项工程,是否有技术上无法达到的项目;对安全上存在隐患的项目是否按《建设工程安全管理条例》要求提出安全防措施,其措施是否适当;

8、结构型式选择是否合理,首先选择的深基础还是浅基础,深基础使用的是什么桩,浅基础使用的独立基础、箱型基础、筏板基础还是条形基础等等,基础型式选择相对本地质情况是否最为经济,其次主体结构是砖混、框架、剪力墙、筒体、筒中筒、框剪还是其它结构,其结构型式采用是否最为合理(从经济技术两个面去考察)。

二、建筑部分:

1.建筑物平面布置在建筑总图上的位置是否明确。(即建筑物控制点坐标是否明确)

2.建筑设计总说明中各部位构造作法是否明确。同时对照设计总说明和图中的细部说明,看有无矛盾之处。

3.检查门、窗、楼梯、管井、预留洞口等构件在建筑平、立面图上的位置、尺寸是否明确;核对在平、立、剖面图中标注的细部做法与大样图的做法是否相符;大样图是否齐全等。检查门窗过梁上皮与主体结构大梁的下皮之间的距离,将来施工是否便,是否有经济且便施工又不影响结构的案;检查是否存在三跑楼梯,其楼梯是否兼过道使用,其过道的净高是否符合规要求,是否符合别墅使用群体的心理要求;其门窗侧边其门的上,窗的下上是否有详细的构造做法,其做法是否合理;

4.检查阳台、厕所、浴室、厨房楼地面是否比室楼地面低几厘米。其厕所若使用的是蹲便器,其蹲位是抬高还是下沉?厕所、厨房排水坡度及出水口是否合理,是否存在倒泛水或施工中不好处理的现象,或者是否图纸没有交待清楚的地;空调的室外机交连接口是否有留置,留置位置是否合理,厨房抽油烟机室外排风连接口是否有留置,其位置是否合理?

4.在立面图上检查平面标注的门、窗的高度和宽度是否与结构梁、柱和线条等构件有冲突。

5.把建筑图与结构图相互对照,核对其轴线尺寸、标高是否相符,有无矛盾,有无遗漏尺寸,有无构造不合理之处。

6.检查外窗窗台距楼面的净高低于900时,是否有防护设施

7.检查楼梯踏步高和数量是否与标高相符,楼梯平台上部及下部过道处的净高和梯段净高是否满足规要求。

8.检查屋面防水、隔热层在檐口、檐沟、变形缝、女儿墙等处节点处理的大样是否明确。

9、在同一平面图上检查,三道尺寸是否一致(加一加),

10、检查水电安装预埋位置是否合理(是否太集中影响结构,是否太零散不便施工)

11、检查楼梯扶手,阳台拦板扶手、女儿墙及窗台高度是否符合住宅设计规要求;

12、检查女儿墙、阳台拦板压顶梁的坡度向是否正确;

13、检查楼梯间墙体中心与梁柱中心线是对齐还是靠边(宜靠边,观感上好使用也好);

14、别墅结构柱是否占用位置较大,有否其它案选择(如矩形柱改成园柱L形柱,T形柱等等;

15、检查客厅是否最低有一面墙净长3M(便于摆放家俱),检查客厅的交通路线是否复杂,是否存在交通功能与使用功能相矛盾的现象;

16、检查单设阳台露台是否有雨蓬设置。

三、结构部分:

1.检查结构总说明是否有与规相矛盾或有出入的条文。

2.检查地下室底板集水井、地沟等是否与基础相碰。

3.地下室底板及地下室挡土墙的施工缝作法;有后浇带时,后浇带处的作法。检查伸缩沉降缝之间的距离,是否符合规要求;

4.核对建、构筑物平面坐标、尺寸及标高,核对与采暖通风、给排水、设备安装有关的预留洞及预埋件位置、尺寸有无错、漏,有无必要的细部详图。

5.柱、梁、板等构件应有详细、完整的配筋图,包括必要的剖面、节点配筋详图。检查是否存在漏配的情况。

6.检查主梁的高度有无低于次梁高度的情况。

7.检查卧室、客厅等房间的天面是否有梁穿过。

8.检查建筑大样是否均有了结构配筋大样,需要补充的结构大样是否有了。

9.当梁与剪力墙同一直线布置时,检查有无梁的宽度超过墙的厚度。 10.检查梁柱交接处钢筋是否过于密,是否影响施工,检查是否存在同一支座两边存在不同配置钢筋(这种情况要尽可能取得一致,以避免支座锚固钢筋太多,不便施工,当然要取得经济和技术的平衡)

11、检查钢筋配置是否有明显错误(配置过大,过小都属错误),可简单位计算一下配筋率,同时依据经济进行判断,然后交由设计院确定,若建设单位有实力应要求设计院提供全套计算书进行复核;

12、检查构造配筋是否符合规要求,是否有超规要求我一下子只想到那么多,可能有重复或不合适的地请多指正,另外我在网上下载一下人家写的要点,你可能也下载了,这里还是附上供你参考:图纸会审的要点

一、熟悉拟建工程的功能

图纸到手后,首先了解本工程的功能是什么,是车间还是办公楼?是商场还是宿舍?了解功能之后,再联想一些基本尺寸和装修,例如厕所地面一般会贴地砖、作块料墙裙,厕所、

阳台楼地面标高一般会低几厘米;车间的尺寸一定满足生产的需要,特别是满足设备安装的需要等等。最后识读建筑说明,熟悉工程装修情况。

二、熟悉、审查工程平面尺寸

建筑工程施工平面图一般有三道尺寸,第一道尺寸是细部尺寸,第二道尺寸是轴线间尺寸,第三道尺寸是总尺寸。检查第一道尺寸相加之和是否等于第二道尺寸、第二道尺寸相加之和是否等于第三道尺寸,并留意边轴线是否是墙中心线,省制图习惯是边轴线为外墙外边线。识读工程平面图尺寸,先识建施平面图,再识本层结施平面图,最后识水电空调安装、设备工艺、第二次装修施工图,检查它们是否一致。熟悉本层平面尺寸后,审查是否满足使用要求,例如检查房间平面布置是否便使用、采光通风是否良好等。识读下一层平面图尺寸时,检查与上一层有无不一致的地。

三、熟悉、审查工程立面尺寸

建筑工程建施图一般有正立面图、剖立面图、楼梯剖面图,这些图有工程立面尺寸信息;建施平面图、结施平面图上,一般也标有本层标高;梁表中,一般有梁表面标高;基础大样图、其它细部大样图,一般也有标高注明。通过这些施工图,可掌握工程的立面尺寸。正立面图一般有三道尺寸,第一道是窗台、门窗的高度等细部尺寸,第二道是层高尺寸,并标注有标高,第三道是总高度。审查法与审查平面各道尺寸一样,第一道尺寸相加之和是否等于第二道尺寸,第二道尺寸相加之和是否等于第三道尺寸。检查立面图各楼层的标高是否与建施平面图相同,再检查建施的标高是否与结施标高相符。建施图各楼层标高与结施图相应楼层的标高应不完全相同,因建施图的楼地面标高是工程完工后的标高,而结施图中楼地面标高仅结构面标高,不包括装修面的高度,同一楼层建施图的标高应比结施图的标高高几厘米。这一点需特别注意,因有些施工图,把建施图标高标在了相应的结施图上,如果不留意,施工中会出错。

熟悉立面图后,主要检查门窗顶标高是否与其上一层的梁底标高相一致;检查楼梯踏步的水平尺寸和标高是否有错,检查梯梁下竖向净空尺寸是否大于2.1米,是否出现碰头现象;当中间层出现露台时,检查露台标高是否比室低;检查厕所、浴室楼地面是否低几厘米,若不是,检查有无防溢水措施;最后与水电空调安装、设备工艺、第二次装修施工图相结合,检查建筑高度是否满足功能需要。

四、检查施工图中容易出错的地有无出错

熟悉建筑工程尺寸后,再检查施工图中容易出错的地有无出错,主要检查容如下:1、检查女儿墙砼压顶的坡向是否朝。

2、检查砖墙下有梁否。

3、结构平面中的梁,在梁表中是否全标出了配筋情况。

4、检查主梁的高度有无低于次梁高度的情况。

5、梁、板、柱在跨度相同、相近时,有无配筋相差较大的地,若有,需验算。

6、当梁与剪力墙同一直线布置时,检查有无梁的宽度超过墙的厚度。

7、当梁分别支承在剪力墙和柱边时,检查梁中心线是否与轴线平行或重合,检查梁宽有无突出墙或柱外,若有,应提交设计处理。

8、检查梁的受力钢筋最小间距是否满足施工验收规要求,当工程上采用带肋的螺纹钢筋时,由于工人在钢筋加工中,用无肋面进行弯曲,所以钢筋直径取值应为原钢筋直径加上约21mm肋厚。

9、检查室出露台的门上是否设计有雨蓬,检查结构平面上雨蓬中心是否与建施图上门的中心线重合。

10、当设计要求与施工验收规有无不同。如柱表中常说明:柱筋每侧少于4根可在同一截面搭接。但施工验收规要求,同一截面钢筋搭接面积不得超过50%。

11、检查结构说明与结构平面、大样、梁柱表中容以及与建施说明有无存在相矛盾之处。

12、单独基础系双向受力,沿短边向的受力钢筋一般置于长边受力钢筋的上面,检查施工图的基础大样图中钢筋是否画错。

五、审查原施工图有无可改进的地

主要从有利于该工程的施工、有利于保证建筑质量、有利于工程美观三个面对原施工图提出改进意见。

1、从有利于工程施工的角度提出改进施工图意见

①结构平面上会出现连续框架梁相邻跨度较大的情况,当中间支座负弯矩筋分开锚固时,会造成梁柱接头处钢筋太密,捣砼困难,可向设计人员建议:负筋能连通的尽量连通。

②当支座负筋为通长时,就造成了跨度小梁宽较小的梁面钢筋太密,无法捣砼,可建议在保证梁负筋的前提下,尽量保持各跨梁宽一致,只对梁高进行调整,以便于面筋连通和浇捣砼。

③当结构造型复杂,某一部位结构施工难以一次完成时,向设计提出:砼施工缝如留置。

④露台面标高降低后,若露台中间有梁,且此梁与室相通时,梁受力筋在降低处是弯折还是分开锚固,请设计处理。

2、从有利于建筑工程质量面,提出修改施工图意见。

①当设计天花抹灰与墙面抹灰相同为1:1:6混合砂浆时,可建议将天花抹灰改为1:1:4混合砂浆,以增加粘结力。

② 当施工图上对电梯井坑、卫生间沉池,消防水池未注明防水施工要求时,可建议在坑外壁、沉池水池壁增加水泥砂浆防水层,以提高防水质量。

3、从有利于建筑美观面提出改善施工图

①若出现露台的女儿墙与外窗相接时,检查女儿墙的高度是否高过窗台,若是,则相接处不美观,建议设计处理。

②检查外墙饰面分色线是否连通,若不连通,建议到阴角处收口;当外墙与墙无明显分界线时,询问设计,墙装饰延伸到墙处收口最为美观,外墙突出部位的顶面和底面是否同外墙一样装饰。

③当柱截面尺寸随楼层的升高而逐步减小时,若柱突出外墙成为立面装饰线条时,为使该线条上下宽窄一致,建议对突出部位的柱截面不缩小。

④当柱布置在建筑平面砖墙的转角位,而砖墙转角少于900,若结构设计仍采用形柱,可建议根据建筑平面将形改为多边形柱,以免柱角突出墙外,影响使用和美观。

⑤当电梯大堂(前室)左边有一框架柱突出墙面10~20cm时,检查右边柱是否出突出相同尺寸,若不是,建议修改成左右对称。

按照“熟悉拟建工程的功能

熟悉、审查工程平面尺寸检查施工图中容易出错的部位有无出错检查有无需改进的地”的程序和思路,会有计划、全面地展开识图、审图工作

施工图纸会审要点

施工图纸会审要点 1)综合 A.核对施工图的全部内容与初步设计审查批复的指定的范围有无出入; B.核对各专业设计分工是否明确,特别是与设备供货厂家的衔接条件是否完善,设计是否到位; C.核对各专业之间有无矛盾、错漏。 2)总图 A.布置是否合理,对生产(使用)、安全、环保、消防、施工等方面有无不利影响; B.场地内及附近施工可能影响范围内的建、构筑物基础、地下管线(水、电、气、通风等)应在图中标明,至少应予说明; C.上、下水、电气、通风、电视、煤气、道路来龙去脉(交接发点坐标及标高)应注清楚。并与相关专业图纸核对有无出入; D.道路、场地、排水等结构及坡度应明确; E.对周边如有高差较大的挖(填)边坡,应有可靠的边坡防护设施。3)土建A.土方工程ⅰ应有原场地实测地形图(包括测量成果),并附有工程地质、水文气象资料及原地下隐蔽工程或障碍物的位置和标高;ⅱ对原场地土需要特殊处理的地方和需加保护或清除的隐蔽工程或障碍物图纸应有明确说明和要求;ⅲ场地平整设计图纸应有明确的边界坐标、标高及表面排水坡度,与总图核对有无矛盾或疏漏;ⅳ土方平衡调配是否合理;土方施工对沿线道路、桥梁、生产、安全、环境等

会不会产生不利影响。 B.地基与基础工程 ⅰ在详细了解地质勘探资料的基础上结合上部荷载、结构形式、安全要求、施工条件、环境条件、经济条件等因素综合考虑设计所采用的地基处理办法是否安全可靠、经济合理、切实可行。 ⅱ设计图纸应明确地基处理过程中或处理后必须达到的质量要求、检测手段、检验标准或执行的规范、规程、标准,对特殊的地基处理措施设计应提出必要的施工工艺; ⅲ对工程地质复杂的地区或对沉降敏感的建、构筑物是否有必要增加相关的勘探试验; ⅳ地基及基础施工时对场地内或附近建、构筑物、地下管线、正常生产、生活、交通、安全有无不利影响; ⅴ对有腐蚀介质渗透区域的地基或基础有没有采取一定的防腐措施;ⅵ对地下室工程施工缝、后浇带等的防渗措施有没有作重点说明; ⅶ结合上部荷载传递检查桩位图有无错误或遗漏。 C.建筑结构工程 ⅰ核对建、构筑物平面坐标、尺寸及标高,核对与电气通讯(信号)、采暖通风、给排水、设备安装有关的留洞及预埋件位置、尺寸有无错、漏、埋件应有详图; ⅱ结构是否合理,如采用新型的结构、构件则有无充分的理论及实践依据且能否保证安全可靠;

图纸会审管理制度

图纸会审管理制度 一、图纸会审管理制度的编制目的 为进一步加强企业技术管理工作,规范对施工图纸会审工作的管理,减少因施工图纸会审认识不够引起错误施工,使项目工期、成本、质量能够得到更好的控制,保证项目施工顺利进行,特制定本制度。 二、使用范围 公司所有的建设工程,其施工图纸会审,必须遵守本制度。 三、具体制度 1.项目内部图纸预审制度 项目接到图纸后,项目技术部应及时安排或组织有关人员进行预审(对于“重、大、特、新”项目,应通知公司或者分公司技术部门参加图纸预审),并提出预审记录。 图纸预审后,项目技术部组织参与预审的人员,针对预审发现的问题及建议进行讨论,弄清设计意图、工程特点及要求。 图纸预审的主要内容如下: 施工图的张数、编号、与图纸目录是否相符。 施工图纸、施工图说明、设计总说明是否齐全,规定是否明确,三者有无矛盾。 平面图所标注坐标、绝对标高与总图是否相符。 图面上的尺寸、标高、预留孔及预埋件的位置以及平面图、立面图、系统图是否一致、有无错误。 建筑施工图与结构施工图,结构施工图与设备基础、水、电、暖、卫、通等专业施工图的轴线、位置(坐标)、标高及交叉点是否矛盾。平面图、大样图之间有无矛盾。 图纸上材料的编号、规格型号及数量与材料一览表是否相符。 图纸经预审后,应将发现的问题以及有关建议,做好记录,待图纸会审时提交讨论解决。 2、图纸会审制度 图纸会审目的 了解设计意图,明确质量要求,将图纸上存在的问题和错误,专业之间的矛盾等,尽最大可能解决在工程开工之前。 会审参加人员

项目内部图纸预审后,由项目经理、技术负责人(对于“重、大、特、新”项目,应通知公司或者分公司技术部门参加图纸会审)参加正式图纸会审。 会审时间 一般应在工程项目开工前进行,特殊情况也可边开工边组织会审(如图纸不能及时供应时)。 会审组织 由项目技术部对接建设单位,由建设单位组织。 会审内容 基础资料齐全、可靠,正确处理远近期发展关系; 审查施工图设计是否符合国家有关技术、经济政策等有关规定。 设计说明是否完整、清楚明确,对设计和技术要求提供是否齐全; 设备参数选择是否正确,在设计文件中对设备参数提供不完整,设备材料的名称、规格、数量是否相矛盾或有无漏项等问题; 审查施工图是否符合现场实际情况,是否考虑施工、维护方便。 审查平、立、剖面图之间关系是否矛盾或标注是否遗漏,平面尺寸是否有差错,各种标高是否符合要求。 审查建设项目与地下构筑物、管线等之间有无矛盾。 审查施工图中有哪些施工特别困难的部位,采用哪些特殊材料、构件与配件,货源如何组织。 对设计采用的新技术、新结构、新材料、新工艺和新设备的可能性和应采用的必要措施进行商讨。 会审程序 会审由建设单位召集进行。由建设、设计、监理、施工单位参加。 在会审之前,应先由设计人员交底,交待设计意图、重要及关键部位,采用的新技术、新结构、新工艺、新材料、新设备等的作法、要求、达到的质量标准,而后再由各单位提出问题。 会审时,由项目技术人员提出自预时的统一意见并作记录。会审后资料员整理好图纸会审记录,由各参加会审单位签字盖章后生效。 根据实际情况,图纸也可分阶段会审,如地下管线、户内管线、穿跨越等:当图纸问题较多较大时,施工中间可重新会审,以解决施工中发现的设计问题。 会审记录(由资料员执笔) 工程项目名称(分阶段会审时要标明分项工程阶段)。 参加会审的单位(要全称)及其人员名字(禁止用职称代替)。

土木工程图纸会审要点和技巧

图纸会审要点和技巧 一、建施 1、设计说明与各层图纸使用材料、做法不符。各层图纸使用材料、做法与构件详图不符。 2、卫生间、走廊等楼板面降低,梁宽大于墙宽,造成墙脚有梁角。 3、设计墙厚与市场砖规格不符。基础砖非实心砖、没标明外墙砖种类,或外墙用空心砖。 4、隔墙、轻质墙没标明使用材料种类。 5、建筑构件无详图、无配筋图、无混凝土标号、尺寸标注不明。 6、女儿墙、卫生间、等隔墙高度没标注。 7、卫生间、栏杆、层面女儿墙等有防水要求的部位是否设反梁,建施与结施是否都有标明。 8、各层的窗底高度是否统一,窗顶、门顶与梁底高度是否相符。9、当设有明沟时,其门口处有否设盖板。 10、图纸标高与规划的高程关系,建筑底层地面标高与室外标高关系,楼梯底、各室内、走廊的标高关系。 11、门窗顶标高与梁底标高是否发生抵触或剩余空间不足于过梁的厚度。 12、梯间墙短小,若有窗时,该位置是否有电箱、消防箱等同时存在,其空间是否足够。 13、水电等安装工程的管道是否占到门窗洞口;其管道有否固定支架的位置。14、屋面或变化层的楼板在室内厅、房上有否砼梁。 15、门窗装饰设有盖面板时,其门洞与墙边有否留置盖面板位置。 16、门窗的开启方向和出入口有否障碍或矛盾。 17、屋面或变化层的阳台若设计有间隔很小的两根并排砼梁时能否避免。 18、室内空调管的洞口通往室外机的路线能否畅通、有否空调水排水管。 19、墙厚、梁宽、电箱、消防箱的尺寸在建筑的使用功能方面是否有影响,能否改善。 20、地下室的入口高度一般应不小于2.2m,最好能达到2.4m。 21、裙楼屋面与标准层同高度处,因标准层的阳台标高一般设置降低 50mm的泄水,若此处也做降低处理就与裙楼屋面不平,若不降阳台水就无法排出。 22、设有柱、板的凉台的装饰时有否标明内外装饰的分界线。

图纸会审流程

图纸会审流程

页码第 2 页共 17 页 图纸会审流程 (首页封皮) (原件1份,报行政部主任存档) 编制部门:工程部编制人: 审核:日期: 批准:日期: 复印件分发部门: □总经理1份□副总经理份□财务部份□文档室份□客服部份□营销部份□采购部份□物业公司份□总工办份□合约部份□规划设计部份□前期部份□工程部份□车管部份□行政部份□保安部份□保洁部份□后勤部份○共印发 1 份□其它 说明1、本文件为公司内部管理资料,仅供公司各部门员工使用,不得外传。2、员工离职办理手续时要将此文件上交行政部。3、发文次日由行政部主任将电子档上传至宝龙集团群共享内,由员工下载使用。此管理规定后附样表:084-088,093-094。 修订记录

页码第 3 页共 17 页 修订次数首次发文第一次修订第二次修订第三次修订第四次修订第五次修订日期2015年9月 目录 第一章、目的 (3) 第二章、适用范围 (3) 第三章、招标小组组成 (3) 第四章、招标小组及各部门职责和权限 (4) 第五章、总包及直接发包等需委托招标代理工程的招标流程 (5) 第六章、分包及其它工程招标流程 (10) 第七章、工程材料、设备采购流程 (12) 第八章、其它材料、设备采购流程 (13) 第九章、关于特殊情况处理 (14) 第十章、修订及生效 (14) 第十一章、本流程通用样表 (15)

页码第 4 页共 17 页 第一章目的 为了使参与工程建设的各方了解工程设计的主导思想、建筑构思和要求、采用的设计规范、确定的抗震设防烈度、防火等级、基础、结构、内外装饰及机电设备设计,对主要建筑材料、构配件和设备的要求、所采用的新技术、新工艺、新材料、新设备的要求以及施工中应特别注意事项,掌握工程关键部分的技术要求,保证工程质量,设计单位必须依据国家设计技术管理的相关规定,对提交的施工图纸,进行系统的设计技术交底。同时,为了减少图纸中的差错、遗漏、矛盾,将图纸中的质量隐患与问题消灭在施工前,使设计施工图纸更符合施工现场的具体要求,避免返工浪费。 第二章适用范围 本制度适应于公司投资开发的建设工程总承包工程、工程分包工程的图纸会审 及设计交底。适应单位包括建设单位、监理单位、设计单位、施工单位及其他有关 分包单位。 第三章图纸会审与交底 一、设计技术交底与图纸会审的前提条件

对图纸会审的认识

对图纸会审的认识 工程开工之前,需识图、审图,再进行图纸会审工作。如果有识图、审图经验,掌握一些要点,则事半功倍。识图、审图的程序是:熟悉拟建工程的功能,熟悉、审查工程平面尺寸,熟悉、审查工程立面尺寸,检查施工图中容易出错的部位有无出错,检查有无改进的地方。 一、熟悉拟建工程的功能,图纸到手后,首先了解本工程的功能是什么,是车间还是办公楼?是商场还是宿舍?了解功能之后,再联想一些基本尺寸和装修,例如厕所地面一般会贴地砖、作块料墙裙,厕所、阳台楼地面标高一般会低几厘米;车间的尺寸一定满足生产的需要,特别是满足设备安装的需要等等。最后识读建筑说明,熟悉工程装修情况。 二、熟悉、审查工程平面尺寸,建筑工程施工平面图一般有三道尺寸,第一道尺寸是细部尺寸,第二道尺寸是轴线间尺寸,第三道尺寸是总尺寸。检查第一道尺寸相加之和是否等于第二道尺寸、第二道尺寸相加之和是否等于第三道尺寸,并留意边轴线是否是墙中心线。识读工程平面图尺寸,先识建施平面图,再识本层结施平面图,最后识水电空调安装、设备工艺、第二次装修施工图,检查它们是否一致。熟悉本层平面尺寸后,审查是否满足使用要求,例如检查房间平面布置是否方便使用、采光通风是否良好等。识读下一层平面图尺寸时,检查与上一层有无不一致的地方。 三、熟悉、审查工程立面尺寸。建筑工程建施图一般有正立面图、剖立面图、楼梯剖面图,这些图有工程立面尺寸信息;建施平面图、结施平面图上,一般也标有本层标高;梁表中,一般有梁表面标高;基础大样图、其它细部大样图,一般也有标高注明。通过这些施工图,可掌握工程的立面尺寸。正立面图一般有三道尺寸,第一道是窗台、门窗的高度等细部尺寸,第二道是层高尺寸,并标注有标高,第三道是总高度。审查方法与审查平面各道尺寸一样,第一道尺寸相加之和是否等于第二道尺寸,第二道尺寸相加之和是否等于第三道尺寸。检查立面图各楼层的标高是否与建施平面图相同,再检查建施的标高是否与结施标高相符。建施图各楼层标高与结施图相应楼层的标高应不完全相同,因建施图的楼地面标高是工程完工后的标高,而结施图中楼地面标高仅结构面标高,不包括装修面的高度,同一楼层建施图的标高应比结施图的标高几厘米。这一点需特别注意,

施工图纸及变更管理规定

施工图纸及变更管理规定 1 目的和范围 为规范公司图纸会审、设计变更、工程洽商的管理工作,加强图纸会审及工程洽商的严肃性,使其更好地服务于施工质量与经济效益,特制定本规定。 本规定仅用于不进行施工图深化设计类型的工程。 2 引用文件 国家、行业、地方政府有关法律、法规、规章制度及规范标准; 3 定义 设计图纸:由设计者根据业主提供的要求及资料而设计的图纸。 图纸会审:为了了解设计意图、明确质量要求,将图纸上存在的问题和错误、专业之间的矛盾等,尽最大可能解决在工程开工之前,由设计、施工、建设单位共同组织召开的会审。 设计变更:就是设计单位对自己已经发放给业主、监理及施工单位的设计文件(设计图纸)所做的修改说明,通常是以设计变更通知单的形式出现,有时为表达清楚也会附有图纸。 工程洽商:一般是施工单位根据施工现场的实际情况或本身的施工能力,在不影响建筑物功能的前提下,提出更合理的设计修改意见,也称为技术核定单。 4 职责

4.1 项目管理部技术部门 负责监督所属项目图纸会审、工程洽商工作。 4.2 项目部 4.2.1 负责组织图纸会审; 4.2.2 负责书面提醒和协助建设单位召开图纸综合会审会议; 4.2.3 负责拟订施工单位提出的工程洽商; 4.2.4 负责施工图图纸的管理与受控发放; 4.2.5 负责竣工图绘制及归档工作。 5 基本工作流程

6 措施和方法 6.1 图纸会审 工程在开工前,项目部先组织各专业技术人员进行内部图纸会审。 6.1.1 图纸会审中应注意的要点 6.1.1.1 审查设计图纸是否为设计单位正式签署的图纸,凡是无证设计或超越资质设计,以及设计单位没有人签署的图纸不得用于施工。审查施工图设计是否符合国家有关技术、经济政策和有关法规。 6.1.1.2 审查施工图的基础工程设计与地基处理有无问题,是否符合现场实际地质情况,地质勘探资料是否齐全。如果没有工程地质资料或无其它地基资料的,应与设计单位商讨并办理书面手续。 6.1.1.3 设计图纸与说明是否齐全,是一次供图还是分期供图,如果是分期供图应有时间表。 6.1.1.4 工程结构是否符合安全可靠、经济合理的原则,

图纸会审记录表格标准)

施工图纸会审记录 工程名称乌力吉口岸服务中心共 7 页第 1 页会审地点乌力吉口岸建设指挥部会议室记录整理人日期 参加人员建设单位:设计单位:监理单位:施工单位: 序号图纸编号提出图纸问题图纸修订意见 1 结施图-1消防水池当中的坑0.65米深,结构图中没有明确的做法? 2 集水坑的做法不明确? 3 建施-01中3-4/B-D轴间物业用房门的位置? 4 结施图中消防水池爬梯的做法及型号? 5 建施-0110-11/D-E、4-8/D-E轴间1.5米宽的走道能否取消?物业用房或污水机房放大哪,即增加有效面积又能优化作业程序? 6 结施-01中室外挡土墙的垫层标高是否能放在同一标高? 建设单位: 年月日设计院代表: 年月日 监理单位: 年月日 施工单位: 年月日 1、所有会审图纸均应记录在表内。无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。 2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。 施工图纸会审记录 工程名称乌力吉口岸服务中心共 7 页第 2 页

会审地点乌力吉口岸建设指挥部会议室记录整理人日期 参加人员建设单位:设计单位:监理单位:施工单位: 序号图纸编号提出图纸问题图纸修订意见 7 建施-03 结施-03 4-5/D-E、8-10/D-E处能否为了增大其 利用率及建筑物的整体优化而将其全 封闭那? 8 结施-01Π1.框架柱及构造柱与砌体填充墙交接处,从柱内甩出的2 6@1500的拉结筋能否改为植筋?全长贯通是指所有墙体吗? 9 结施-26结施-26中坡道与建施-11中的度数12度与11度哪个为准? 10 结构层中梁板砼标号为C30柱子C40能否调为一致(其浇筑时控制不好容易造成梁柱交接处标号达不到要求) 11 建施-11与结施 -26 坡道图平面尺寸不同,以哪份为准? 12 建施-11与结施 -26 坡道柱间尺寸不否(建29.7、结29.6) 以哪份为准? 建设单位: 年月日设计院代表: 年月日 监理单位: 年月日 施工单位: 年月日 1、所有会审图纸均应记录在表内。无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。 2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。 施工图纸会审记录 工程名称乌力吉口岸服务中心共 7 页第 3 页会审地点乌力吉口岸建设指挥部会议室记录整理人日期

图纸审查要点和技巧

GC-BD-04-001图纸审查的要点 序号重点需要核查的内容常见问题备注 1 道路红线、建筑红线或用地界线与场地内的道路及建筑 物、构筑物等的定位关系 是否标注清楚无误 2 建筑物及构筑物的总图定位坐标、标高及道路、市政管 网坡度、标高与周边市政道路管网比对 是否标注清楚无误或会造成排水不 畅或倒灌 3 场地内的主要道路及出入口位置、地下车库出入口位 置、消防通道、室外消火栓等 是否遗漏或符合规范 4 建筑物周边的市政道路及管网与建筑物之间的位置或 间距 是否合理并标注清楚 5 建筑物、构筑物(人防工程、地下车库、贮水池等隐蔽 工程)的名称或编号、层数、定位 坐标或相互关系尺寸是否标注清楚 6 为避免场地内出现倒坡,竖向设计图中除了应标出所有 车行道的坡度、坡长以及边坡点位置外,还应标出住宅 单元出入口至小区道路之间人行通道的坡度、坡长以及 变坡点 是否标注清楚 7 地面地形起伏较大时,应标示挡土墙、护坡或土坎顶部 和底部的主要设计标高及护坡坡度,坡向箭头表明地面 坡向 是否标注清楚

序号重点需要核查的内容常见问题备注 1 建筑总说明和门、窗等材料表是否有错漏或交待不清 2 建筑总说明与细部构造详图做法是否存在冲突或标示不清 3 墙体防潮层、地下室防水、屋面、内外墙及室外附属工 程的用材及做法 是否符合要求 4 比较复杂部分的标高及空间尺寸(如楼梯口、高低变化 处等) 是否标示清楚、吻合及影响使用功能 5 集水坑位置是否避开车位或后浇带等 6 消防末端试水、保洁用水点位置末端是否按有组织排水设计 7 机动车和非机动车坡道出入口外沿所设截水沟是否与排水沟连通 8 高压配电室和发电机房是否避开临近水池或上方有水管通过,并且宜相邻设置 9 电缆沟是否考虑找坡,端部设置积水坑 10 发电机房是否设置消防沙池、灭火器 11 电梯底坑排水系统是否完善,排水是否畅通 12 楼梯踏步的级数、尺寸和标高是否有错,梯梁下净空高度是否达到规范要求 13 人防门与墙、柱位置及开启方向与建筑图纸位置是否一致 14 建施、结施、安装等穿墙梁预留洞、预埋件详图是否有漏、错、碰、缺,并核查尺寸是否正确 15 后浇带位置是否与集水坑、设备用房、承台等冲突,且不宜转折过多 16 地下部分与地上部分的轴线是否有在上、下轴线错位 17 地下室汽车坡道是否有防滑或减速措施,宜采用压纹,避免噪音 18 连通户外的门是否设有雨棚 19 排水管井的设置位置是否会对客厅、卧室、书房产生噪音影响 20 门、窗表中的数量、尺寸、型号必须与平、立、剖面图核对,核查是否有遗漏或差错 21 平开窗的开启和方向是否有影响开启或开启方向是否正确 22 图纸中采用的标准图集必须注明标准图集的型号 23 相邻入户门及室内门的开启方向是否有影响开启的问题 24 房屋的开间、进深、层高、平面布局等是否满足使用要求 25 隔间尺寸的标注及每间平面的布局,平面相互交叉关系 尺寸 是否交待清楚 26 建筑图中轴线与柱、墙、梁的关系尺寸是否吻合 27 立面图中每层标高、门窗位置与平面图关系是否一致或对应 28 剖面图中各层标高,特别是交叉层的标高以及交叉层的 处理 是否标注清楚或有错漏 29 剖面、立面图中门、窗的标高、尺寸是否标注清楚或有错漏

施工图设计交底与图纸会审控制程序

施工图设计交底与图纸会审控制程序 1 目的 为了使施工单位熟悉设计图纸,了解工程特点和设计意图,以及对关键工程管理的质量要求,同时也为了减少图纸的差错,对图纸中的质量隐患防患于未然; 2 职责分配 2.1 工程管理部、项目部(公司)负责施工图设计交底与图纸会审的组织实施。 2.2 设计单位负责设计交底,解答和解决技术疑问。 2.3 施工单位负责提出图纸中存在的问题和需要解决的技术难题。 3 适用范围 适用于公司所有工程项目施工前的设计交底和图纸会审的控制和管理。 4 工作程序 4.1 图纸会审的组织 4.1.1 工程管理部、项目部(公司)确定会审时间地点,并通知设计、施工、监理单位。工程管理部、项目部(公司)要安排各部门不少于两周的施工图审阅时间,以便各相关单位和部门对图纸仔细的审阅。 4.1.2 三方会审前项目负责人组织工程管理部、项目部(公司)专业工程师先进行内部初审,提出并记录图纸、施工和技术方面的问题,为三方会审做好准备。 4.1.3 三方图纸会审由项目负责人负责组织和协调。 4.2 图纸会审的实施 由设计单位进行技术交底,介绍设计意图、结构特点、施工要求、技术措施和有关注意事项,然后由施工单位、工程管理部、项目部(公司)提出图纸中存在的问题和需要解决的技术难题,通过三方研究协商,拟定解决的办法。 4.3 图纸会审的内容 a)地质勘探资料是否齐全; b)设计图纸与说明是否齐全;有无分期供图的时间表; c)设计地震烈度是否符合当地要求; d)几个设计单位共同设计的图纸相互间有无矛盾;专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏; e)总平面与施工图的几何尺寸、平面位置、标高等是否一致; f)人防、消防设计是否满足要求; g)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表或钢筋的构造要求在图中是否表示清楚;

项目开工前图纸会审技巧与要点说明

项目开工前图纸会审技巧与要点 建施 1、设计说明与各层图纸使用材料、做法不符。各层图纸使用材料、做法与构件详图不符。 2、卫生间、走郎等楼板面降低,梁宽大于墙宽,造成墙脚有梁角。 3、设计墙厚与市场砖规格不符。基础砖非实心砖、没标明外墙砖种类,或外墙用空心砖。 4、隔墙、轻质墙没标明使用材料种类。 5、建筑构件无详图、无配筋图、无混凝土标号、尺寸标注不明。 6、女儿墙、卫生间、等隔墙高度没标注。 7、卫生间、栏杆、层面女儿墙等有防水要求的部位是否设反梁,建施与结施是否都有标明。 8、各层的窗底高度是否统一,窗顶、门顶与梁底高度是否相符。 9、当设有明沟时,其门口处有否设盖板。 10、图纸标高与规划的高程关系,建筑底层地面标高与室外标高关系,楼梯底、各室内、走廊的标高关系。 11、门窗顶标高与梁底标高是否发生抵触或剩余空间不足于过梁的厚度。 12、梯间墙短小,若有窗时,该位置是否有电箱、消防箱等同时存在,其空间是否足够。

13、水电等安装工程的管道是否占到门窗洞口;其管道有否固定支架的位置。 14、屋面或变化层的楼板在室内厅、房上有否砼梁。 15、门窗装饰设有盖面板时,其门洞与墙边有否留置盖面板位置。 16、门窗的开启方向和出入口有否障碍或矛盾。 17、屋面或变化层的阳台若设计有间隔很小的两根并排砼梁时能否避免。 18、室内空调管的洞口通往室外机的路线能否畅通、有否空调水排水管。 19、墙厚、梁宽、电箱、消防箱的尺寸在建筑的使用功能方面是否有影响,能否改善。 20、地下室的入口高度一般应不小于2.2m,最好能达到2.4m。 21、裙楼屋面与标准层同高度处,因标准层的阳台标高一般设置降低50mm的泄水,若此处也做降低处理就与裙楼屋面不平,若不降阳台水就无法排出。 22、设有柱、板的凉台的装饰时有否标明内外装饰的分界线。 23、外墙的外围尺寸与外装饰砖的模数能否相符。 结施 1、柱配筋的主筋排放位置是否明确,梁筋是否太密,影响混凝土石子的进入,多重梁交叉时是否造成超过板厚现象。 2、建筑构件的配筋是否有不能制作的情况。 3、结施图的梁位置与建施图的墙位置不符。 4、次梁底是否有主梁底低的现象。

图纸会审管理规定

图纸会审管理规定 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

安徽电力建设第一工程公司 AEPC/HH01-MGC-08呼和浩特热电厂扩建2×350MW供热机组工程 图纸会审管理规定 2008-09-20发布2008-10-01实施 呼和浩特热电厂项目部工程部发布

本规定了图纸会审的分类、职能部门的职责、会审要点和存在问题的处理。本规定主要起草人:胡坤 本标准审核人:胡坤 本标准批准人:杨友志

图纸会审管理规定 1图纸会审的分类 1.1图纸会审分为综合会审、系统会审和专业会审。 1.2综合会审:是对各个系统图纸的会审,包括厂家来的图纸 1.3系统会审:是对各个专业图纸的会审,包括厂家来的图纸; 1.4专业会审:是对一个专业图纸的会审,原则上的按每册图纸进行,包括厂家来的图 纸; 1.5工程二次设计:也按上面原则进行划分,编制目录清单见(附录D); 2引用文件 Q/AEPC-MGL15-2007《施工过程和运行控制程序》 3职责 3.1综合会审 总工程师主持施工图纸综合会审;工程部组织施工图纸综合会审,涉及到专业科主任工程师和技术员参加,必要时应请设计院和监理公司参加会审工作;项目部工程部在施工项目正式开工后,根据一级施工网络计划,编制图纸综合会审计划,经项目部总工程师批准后,下发各专业工程处和上报公司工程管理部。 项目部工程部在施工图纸综合会审一周前,细阅施工图纸,依照图纸提供的技术接口确定会审专业,提前一周通知参加会审的专业技术人员。 会审工作要做好“图纸会审记录”,发现的问题由项目部工程部汇总后报设计院处理。 若开工前各专业图纸不齐,应做缺项会审,待所缺图纸到位后进行补审。 3.2系统会审 专业科主任工程师根据施工进度,拟定图纸系统会审计划,召集相关单项技术员和有经验的作业人员在施工图纸专业会审的基础上进行图纸系统会审,必要时邀请工程部和相关专业的单项技术 员一道进行,会审后做好“图纸会审记录”。 3.3专业会审 专业科单项技术员根据施工进度计划,针对自己所负责项目的施工图纸,及时进行施工图纸专业会审,并和相关项目的单项技术员进行图纸接口审查,发现的问题做好“图纸会审记录”。 4会审要点 4.1施工图与设备、特殊材料的技术要求是否一致; 4.2施工主要技术方案与设计是否相适应。主要是设计计算的结果和采取的处理方法是否符合实际情况,施工时有无足够的稳定性,对安全施工有无影响;地基处理和地基设计有无问题; 4.3构件划分和加工要求是否符合施工能力; 4.4图纸表达深度是否能满足施工需要; 4.5扩建工程新、老厂及新老系统之间的衔接是否吻合,施工过渡是否可能,除对图纸进行检查以外,还应按现场实际情况校核; 4.6各专业之间设计是否协调。如设备外形尺寸与基础设计尺寸、土建和机务与建(构)筑物预留孔洞及埋件的设计是否吻合,设备与系统连接部位、管线之间、电气、热控和机务之间相关设计是否吻合; 4.7图纸及说明是否齐全、清楚、明确、有无矛盾;施工图之间和总分图之间、总分尺寸之间有无矛盾; 4.8设计采用的新结构、新材料、新工艺、新设备及特殊工程在施工技术、机具、和物资供应上有无困难;

工程技术人员图纸会审要点

工程技术人员图纸会审要点 图纸会审是使项目管理人员及施工单位充分了解设计意图和技术要求,明确质量控制的重点和难点,同时解决图纸中存在的问题,消除可能存在的错漏碰缺等,以确保工程质量,使项目质量、安全、工期、成本能够得到更好的控制。 一、职责 图纸会审须在开工前进行,在图纸发放到各相关单位后一周内进行会审。图纸会审由项目设计部、工程部、合约部、监理单位、设计单位、施工单位等参加,主要解决施工工艺及图纸错漏上的问题,由项目工程部主持。 会审结束后,项目工程部应形成《图纸会审纪要》,交由公司设计管理中心履行公司内部流程,流程完善后由公司设计管理中心反馈至项目工程部,由项目工程部组织各会审单位签字盖章确认,图纸会审纪要经相关各方签字盖章后及时发放到各相关单位,各单位要将图纸中变更的内容用签字笔标注到图纸相应变更的位置以便施工时参照,《图纸会审纪要》作为设计补充文件及有效的结算文件。 二、图纸审核内容 1、施工图纸会审及技术交底 由项目工程部组织,设计部、合约部、监理单位、设计单位及、施工单位等参加。由设计人员交底,交代设计意图、重要及关键部位,采用的新技术、新结构、新材料、新工艺和新设备等的作法、要求、达到的质量标准,然后由各单位提出问题进行会审。 2、工程部、设计部对图纸核查 项目工程部、设计部必须对各专业图纸认真核查。目的是达到了解设计意图,熟悉施工图纸,发现其中可能存在的问题,以便在设计技术交底和图纸会审时提出,并加以解决,确保施工顺利。 3、各相关部门及单位图纸核查 (1)各相关部门及单位在核查施工图的基础上,将施工图中出现的错、漏、碰、缺等问题在图纸会审中提出,由设计单位解决;

图纸会审涉及九大专业,其流程和注意事项你清楚了吗

图纸会审涉及九大专业,其流程和注意事项你清楚了吗 一、关于图纸会审流程 1 图纸会审目的 为优化设计,保证图纸质量,保障工程质量进度,才建立完整的图纸会审制度。 2 适用范围 房建施工项目、市政工程项目及给排水项目。 施工图纸包括:施工图纸、设计联系单、施工技术联系单及其他技术要求文件。 3 图纸会审制度 1、设计图纸控制:在设计招标或与设计单位签定合同时特别强调设计图纸的各个专业设计人员的图纸会签制度,以尽量减少图纸中各个专业的矛盾错误。 2、图纸接受制度:现场工程师代表负责接收设计院图纸,检查图纸质量,要求清晰明确,设计及相关人员签字,设计院盖章,现场负责人做好图纸接收记录及存档图纸保管。 3、图纸发放制度:现场工程师代表负责向监理单位发放施工图纸并做好图纸发放记录,记录清楚发放图纸名称、图号、份数、接受单位、接受时间及接受人签字。由监理单位负责对施工图纸进行审核后向各个施工单位发放。各个施工单位接受的图纸必须有监理单位盖施工图纸专用章。

4、图纸会审人员:下列人员必须参加图纸会审 建设方:现场负责人员及其他技术人员; 设计方:设计院总工程师、项目负责人及各个专业设计负责人; 监理方:项目总监、副总监及各个专业监理工程师; 施工单位:项目经理、项目副经理、项目总工程师及各个专业技术负责人; 其他相关单位:技术负责人。 5、图纸会审时间控制:设计图纸分发后三个工作日内由监理负责组织业主、设计、监理、施工单位及其他相关单位进行设计交底。设计交底后十五个工作日内由建设单位或监理负责组织上述单位进行图纸会审。 6、图纸会审,施工单位、监理所单位及其他各个专业的工程技术人员针对自己发现的问题或对图纸的优化建议以文字性汇报材料分发会审人员讨论。 7、图纸会审会议由业主或监理主持,主持单位应做好会议记录及参加人员签字。 8、图纸会审每个单位提出的问题或优化建议在会审会议上必须经过讨论作出明确结论;对需要再次讨论的问题,在会审记录上明确最终答复日期。 9、图纸会审记录由监理负责整理并分发各个相关单位执行、归档。 10、图纸会审可采用全部图纸集中会审、分部图纸会审、分阶段图纸会审及分专业图纸会审,具体会审形式由监理确定。 11、各个参建单位对施工图、工程联系单、及图纸会审记录做好备挡工作。

设计图纸会审记录表

设计图纸会审记录表 111一林红叶一霜染,一场秋雨一地寒。一栏落霞一处忧,一卷诗情一夕游。一渡飞瀑半山下,一行白鹤越峰翔。一竿怅惘一蓑远,一船离愁一帆行。 一梦十年一回首,一丝垂纶一苇轻。一枕乡思黄花瘦,一雁独行一弓惊。 闽西职业技术学院8号学生公工程名称建设单位闽西职业技术学院寓 设计图纸会审记录(一) GD2201005 辗转异地一衫泪,曾记当年一伞轻。西子湖畔一相逢,断桥一诺金山漫。111一林红叶一霜染,一场秋雨一地寒。一栏落霞一处忧,一卷诗情一夕游。一渡飞瀑半山下,一行白鹤越峰翔。一竿怅惘一蓑远,一船离愁一帆行。 一梦十年一回首,一丝垂纶一苇轻。一枕乡思黄花瘦,一雁独行一弓惊。 监理单位施工单位闽西职业技术学院闽西职业技术学院 设计单位勘察单位闽西职业技术学院 建筑面积工程造价结构类型六层框架结构 会审地点工地办公室层数 承包范围施工图所包含的所有施工内容会审时间 2013年5月 8日 图 纸 编 号 单位名称参加人姓名(签名) 参 加

会 审 图纸会审记录 辗转异地一衫泪,曾记当年一伞轻。西子湖畔一相逢,断桥一诺金山漫。111一林红叶一霜染,一场秋雨一地寒。一栏落霞一处忧,一卷诗情一夕游。一渡飞瀑半山下,一行白鹤越峰翔。一竿怅惘一蓑远,一船离愁一帆行。 一梦十年一回首,一丝垂纶一苇轻。一枕乡思黄花瘦,一雁独行一弓惊。 工程名称闽西职业技术学院8号学生公寓 图纸会 2013 年 05 月日期审部位 20日会审中发现的问题: 无问题 处理情况: 参加会审人签字 辗转异地一衫泪,曾记当年一伞轻。西子湖畔一相逢,断桥一诺金山漫。111一林红叶一霜染,一场秋雨一地寒。一栏落霞一处忧,一卷诗情一夕游。一渡飞瀑半山下,一行白鹤越峰翔。一竿怅惘一蓑远,一船离愁一帆行。 一梦十年一回首,一丝垂纶一苇轻。一枕乡思黄花瘦,一雁独行一弓惊。 填表人: 设计变更、洽商记录 2013 年 05 月 26 日午第号工程名称:闽西职业技术学院8号学生公寓辗转异地一衫泪,曾记当年一伞轻。西子湖畔一相逢,断桥一诺金山漫。111一林红叶一霜染,一场秋雨一地寒。一栏落霞一处忧,一卷诗情一夕游。一渡飞瀑半山下,一行白鹤越峰翔。一竿怅惘一蓑远,一船离愁一帆行。 一梦十年一回首,一丝垂纶一苇轻。一枕乡思黄花瘦,一雁独行一弓惊。 记录内容:

图纸会审管理规定

图纸会审管理规定

安徽电力建设第一工程公司 AEPC/HH01-M GC-08呼和浩特热电厂扩建2×350MW供热机组工程 图纸会审管理规定 -09-20发布 -10-01实施 呼和浩特热电厂项目部工程部发布

前言 .......................................................................................... 错误!未定义书签。 1 图纸会审的分类..................................................................... 错误!未定义书签。 2 引用文件 ................................................................................ 错误!未定义书签。 3 职责 ........................................................................................ 错误!未定义书签。 4 会审要点 ................................................................................ 错误!未定义书签。 5 图纸会审存在问题的处理..................................................... 错误!未定义书签。 6 图纸会审其它事项说明......................................................... 错误!未定义书签。附录A(规范性附录)二次设计目录清单 ................................ 错误!未定义书签。附录B(规范性附录)图纸会审记录........................................ 错误!未定义书签。

图纸会审记录表格

施工图纸会审记录 工程名称铜仁?香悦四季1#、2#楼共页第1页会审地点施工方现场办公室记录整理人日期2016.05.04 参加人员建设单位:铜仁祥源房地产开发有限公司详《签到表》设计单位:贵州省城乡规划设计研究院详《签到表》监理单位:贵州诚信项目管理咨询有限责任公司详《签到表》施工单位:贵州建工集团第八建筑工程有限责任公司详《签到表》 序号图纸编号提出图纸问题图纸修订意见 1 建施-10 1#楼一层预留垃圾中转站位置是否调整?原设计正好 在车道出入口,中转站位置梁、板是否加筋、加厚? 取消 2 建施-11 1#、2#楼二层车道(屋面车道)标高不一致,有残疾人 坡道、室外踏步及无障碍坡道。 待定 3 建施-11 1#楼二层板面与2#楼板面1-1/23轴与1-1/24伸缩缝 处高差3m,是否作出相应调整? 根据现场实际情况调整 4 裙楼1#楼1-A至1-0A交1-02至1-1风井,建筑图上风井预 留洞1000*1560,而结构图上位置有梁,尺寸不够,望 作相应调整。 预留洞口改为950*155 5 建施-09 2#楼集水坑2-21交1-V位置两个集水坑是否能取消一 个?2-15交1-0A集水坑与2-21交1-0A距离较近,是 否取消2-15交1-0A集水坑?1-V交1-23与1-V交1-25 距离较近,是否取消1-V交1-23处集水坑? 同意取消 6 结施-02 电梯基坑降板-1.5m是否合适?此基础结构设计未反 应,与楼梯基础高低差无结构大样设计。 —1.6米,高差按照规范放阶处理 7 结施-02 柱基础与KZ柱重合部位砼标号采用何标准?按照相邻轴同标号砼施工 8 结施-02 地坪标高以下筒体部分墙体无结构设计,请补充。配筋同上部剪力墙柱结构 9 结施剪力墙柱箍筋施工是否均按柱表所示施工?是 10 电梯井门洞宽度及高度需重新确定尺寸,以便后续施 工。 建设单位确定或者按照3#4#楼施工 11 担架电梯地板未确定标高及结构设计。降板—1.6米,板厚250MM,10@双层双向 12 结构图中未标示砌体构造柱位置。按照规范要求设置 13 边柱、角柱锚固是否采用梁锚固柱施工?按照11G—11图集施工

施工图审查要点

施工图审查要点 1)预审 A 审核要点 设计图纸与说明是否齐全,有无分期供图的时间表; 总平面图与施工图的几何尺寸、平面位置、高程是否一致,各施工图之间的关系是否相符,预埋件是否表示清楚; 工程结构、细节、施工作法和技术要求是否表示清楚,与现行规范、规程有无矛盾,是否经济合理; 建筑材料质量要求和来源是否有保证; 地质勘探资料是否齐全,地基处理方法是否合理; 设计地震烈度是否符合当地要求; 防火要求是否满足,有无公安消防部门的审批意见; 施工安全是否有保证; 室内外管线排列位置、高程是否合理; 设计图纸的要求与施工现场能否保证施工需要; 工程量计算是否正确; 对完善设计和施工方案的建议。 2)专业审查 A .各单位在设计交底的基础上,应分别组织有关人员分专业、分工种细读文件,进一步吃透设计意图,质量标准及技术要求; B .针对本专业的审查内容,详细核对图纸、提出问题,确定会审重点。 3)内容会审 A .各单位在专业审查的基础上组织各专业技术人员一起讨论、分析、核对各专业间的图纸,检查相互之间有无矛盾、漏项; B .提出处理、解决的方法或建议; C .将提出的问题及建议分别整理成文,监理内部的和施工承包方的应在会审前由监理方汇总后及时提交给设计承包方,以便设计承包方在图纸会审前有所准备。 4)正式会审 A .施工图会审由总监理工程师发联系单通知业主、设计承包方、 施工承包方,指明具体时间、会议地点、会审内容; B. 根据会审内容由总监理工程师或监理工程师组织施工图审查会议,并指定记录员; C. 根据设计图纸交付情况(进度),会议可以以综合或专业进行; D. 对于图纸交付比较齐全的项目,宜按大会→分组→大会的审查形式。首先由设计方解答监理方(包括施工方)提交的问题或建议及一些综合性问题。然后专业分组由设计承包方解答各专业提出的问题或对问题的共同协商解决。最后大会由设计承包方解答或共同协商解决在分组审查中提出的专业交叉或其它新的问题。 E. 记录员(监理方)整理会议记录并形成施工图会审记要,经与会单位(必要时相关专业人员)会签后由总监理工程师批准并分发到各有关单位。会审记要应附施工图审查问题清单; F. 需要由设计承包方变更和完善的,由设计承包方与业主联系解决,监理负责督促和检查;

图纸变更、图纸会审管理规定

施工图纸及变更管理规定 1目的和范围 为规范公司图纸会审、设计变更、工程洽商的管理工作,加强图纸会审及工程洽商的严肃性,使其更好地服务于施工质量与经济效益,特制定本规定。 本规定仅用于不进行施工图深化设计类型的工程。 2引用文件 国家、行业、地方政府有关法律、法规、规章制度及规范标准; 3定义 设计图纸:由设计者根据业主提供的要求及资料而设计的图纸。 图纸会审:为了了解设计意图、明确质量要求,将图纸上存在的问题和错误、专业之间的矛盾等,尽最大可能解决在工程开工之前,由设计、施工、建设单位共同组织召开的会审。 设计变更:是设计单位对自己已经发放给业主、监理及施工单位的设计文件(设计图纸)所做的修改说明,通常是以设计变更通知单的形式出现,有时为表达清楚也会附有图纸。 工程洽商:一般是施工单位根据施工现场的实际情况或本身的施工能

力,在不影响建筑物功能的前提下,提出更合理的设计修改意见,也称为技术核定单。 4职责 4.1分公司技术管理部门 负责监督所属项目图纸会审、工程洽商工作。 4.2项目部 4.2.1负责组织内部图纸会审; 4.2.2负责书面提醒和协助建设单位召开图纸综合会审会议; 4.2.3负责拟订施工单位提出的工程洽商; 4.2.4负责施工图图纸的管理与受控发放; 4.2.5负责竣工图绘制及归档工作。 5基本工作流程

6措施和方法 6.1图纸会审 工程在开工前,项目部先组织各专业技术人员进行内部图纸会审。 6.1.1图纸会审中应注意的要点 6.1.1.1审查设计图纸是否为设计单位正式签署的图纸,凡是无证设计或超越资质设计,以及设计单位没有人签署的图纸不得用于施工。审查施

图纸、图纸会审及设计变更管理制度

图纸、图纸会审及设计变更管理制度 第一章总则 第一条为进一步加强企业技术管理工作,规范项目对图纸、图纸会审记录、设计变更及工程洽商技术联系单等的管理,保证工程施工顺利进行,制定本管理制度。 第二条本公司承揽的工程,其施工图纸、图纸会审、设计变更及工程洽商技术联系单等的管理,必须遵守本制度。 第二章管理机构和工作职责 第三条图纸、图纸会审及设计变更工作是在总工程师领导下进行的一项技术管理工作。公司工程技术管理部负责其规章制度建立,并进行业务指导和监督检查。 第四条区域/专业公司总工程师分管本单位图纸、图纸会审及设计变更工作。公司工程技术管理部负责公司图纸、图纸会审及设计变更管理,对项目管理进行业务指导和监督检查。 第五条项目技术负责人负责本项目图纸、图纸会审及设计变更工作。 第三章施工图纸管理 第六条施工图纸的数量应能满足工程施工所需要求,对业主提供图纸的套数和时间,在合同评审时加以考虑,一般不应少于8 套,并应在开工前1个月提供图纸。 第七条工程施工图纸由项目技术负责人按照业主合同规定的套数和提供时间向业主索取,并做好登记和发放工作,收文和发文记录格式见程序文件中《文件控制程序》中文件“发放登记表”和“收文登记表”。 第八条图纸应按用途发给项目各有关专业的业务员和施工班组。 第九条工程图纸发生变更时,项目技术负责人将图纸会审和设计变更内容标注到现场所有的图纸上,并注明变更通知单编号及图纸会审记录序号。当图纸整张作废时,由项目技术负责人指定专人收回,并换发新图纸,做好记录。 第四章图纸会审管理 第十条业主提供图纸后,项目技术负责人组织项目管理人员、作业层骨干认真学习,了解建设规模、设计意图及质量和技术标准,明确工艺流程等。 第十一条项目技术负责人组织各专业人员对施工图进行预审,土建和专业队之间核对图纸,提出问题,消除差错,协商配合施工事宜等。项目技术负责人和各专业技术人员做好记录,整理一式四份,提前送业主、监理和设计单位,另一份自存作为正式会审的记录原件。 第十二条正式图纸会审应在开工前进行,项目技术负责人应主动与业主联系确定会审时间。项目经理、项目技术负责人应参加正式会审。 第十三条图纸会审内容 一、建筑工程 1. 设计是否符合国家的技术经济政策和《工程建设标准强制性条文》;图纸是否为正式图纸; 2. 审核设计单位是否具备相应的设计资质,是否有注册建筑师、注册结构工程师签章等; 3. 屋面、地下防水等级和结构抗震等级,是否符合规范、规程和当地要求;

相关主题
