水泥砂浆楼地面工程施工方法质量要求

(标准、完整、实用、可修改)

编号:FS-QG-18201水泥砂浆楼地面工程施工方法质量

要求

Quality requirements for construction methods of cement mortar

building ground engineering

说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。

水泥砂浆楼地面工程施工方法及质量要求

[1施工准备

1材料准备

水泥用32.5级硅酸盐水泥或普通硅酸盐水泥。砂采用中砂或粗砂,过8mm孔径筛子,含泥量不大于3%。

2机具准备

搅拌机、手推车、木刮杠、木抹子、铁抹子、喷壶、铁锹、扫帚、钢丝刷、粉线包、锤子、小水桶等。

3作业条件

1)地面(或楼面)的垫层以及预埋在地面内各种管线已做完,穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房

间应找好泛水。

2)墙面+O.5m水平控制线已弹在四周墙上。

3)门框已立好,并在框内侧做好保护,防止手推车碰坏。

4)墙、顶抹灰已做完。屋面防水做完。

[2质量要求

质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。

1主控项目

1)水泥采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于,不同品种、不同强度等级的水泥严禁混用;砂应为中粗砂。

2)水泥砂浆面层的体积比(强度等级)必须符合设计要求;且体积比为1:2,强度等级不应小于M15。

3)面层与下一层应结合牢固,无空鼓、裂纹。

2一般项目

1)面层表面的坡度应符合设计要求,不得有倒泛水和积水现象。

2)面层表面应洁净,无裂纹、脱皮、麻面、起砂等缺陷。

3)踢脚线与墙面应紧密结合,高度一致,出墙厚度均匀。

[3工艺流程

基层处理→找标高、弹线→洒水润湿→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护[4施工工艺

1先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。

2根据墙上的+O.5m水平控制线,往下量测出面层标高,并弹在墙上。

3用喷壶将地面基层均匀洒水一遍。

4根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后水平线开始抹灰饼(5×5cm),横竖间距为1.5~2.Om,灰饼上平面即为地面面层标高。如房间比较大,还须抹标筋。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。

5搅拌砂浆。应用搅拌机进行搅拌,颜色一致。

6在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆。

7涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀。

8木刮杠刮平后,立即用木抹子搓平,并随时用2米靠尺检查其平整度。

9木抹子刮平后,立即用铁抹子压第一遍,直到出浆为止。面层砂浆初凝后,用铁抹子压第二遍,表面压平压光。在水泥砂浆终凝前进行第三遍压光,必须在终凝前完成。

10地面压光完工后24h,铺锯末或其他材料覆盖洒水养护,保持湿润,养护时间不少于7d,抗压强度达5MPa时才能上人。

[5成品保护

1操作过程中注意对其他专业设备的保护。

2面层做完以后养护期内严禁进入。

3严禁在面层上拌合砂浆和储存砂浆。

4冬期施工的水泥砂浆地面操作环境不能低于+5℃。

[6环保措施

楼地面工程施工方案及施工方法

楼地面工程施工方案及施工方法 一、水泥砂浆找平层 1. 施工准备 (1)材料 石粉:含泥量不大于2%。 水泥:采用32.5MPa普通硅酸盐水泥。 (2)作业条件 ①施工完的主体结构办完验收手续。 ②室内墙面弹好+50cm水平线。 ③立完门框,钉好保护木板。 ④安装好水卫立管,并堵牢管洞。 ⑤现浇板面杂物清理干净。 2. 操作工艺 (1)清理基层:基层表面的浮土、砂浆块等杂物应清理干净。 (2)洒水湿润:提前一天对楼板表面进行洒水湿润。 (3)刷素水泥浆:浇灌水泥砂浆应先在已湿润后的基层表面刷一道1:0.4~0.45(水泥:水)的素水泥浆,并进行随刷随铺,压实、收光三遍。 (4)冲筋贴灰饼:小房间在房间四周根据标高线做出灰饼,大房间还应冲筋(间距1.5m);有地漏的房间要在地

漏四周做出0.5%的泛水坡度;冲筋和灰饼均应采用同标高的水泥砂浆制作(俗称软筋),随后铺水泥砂浆。 (5)铺水泥砂浆:水泥砂浆的强度、配合比应按设计要求进行,设配合比为1:2.5(重量比),坍落度应不大于3cm。水泥石粉浆摊铺后,用2m的刮杠顺着标筋刮平,然后用滚筒往返,纵横滚压振捣密实,表面凹陷处应补平。 (6)第一遍抹压:进行表面压实抹光。第一遍抹压用铁抹子轻压直到出浆为止。 (7)第二遍抹压:当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平。 (8)第三遍抹压:当地面面层上人稍有脚印,面抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。 3. 质量保证 (1)面层和与基层应粘结牢固,不得有空鼓,楼地面与墙裙踢脚板相接处,应结合紧密,不得有明显的交接和凹坑等缺陷。 (2)表面应密实压光,不应有裂纹、脱皮、麻面、起砂和抹痕等缺陷。 二、地砖楼地面

水泥砂浆地面做法完整版

水泥砂浆地面做法 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

水泥砂浆地面 施工工艺 1.刷素水泥浆结合层:宜刷水灰比为~的素水泥浆,也可在基层上均匀洒水 湿润后,再撒水泥粉,用竹扫帚均匀涂刷,随刷随做面层,并控制一次 涂刷面积不宜过大; 2.打灰饼、冲筋:根据+线,在地面四地做灰饼,然后拉线打中间灰饼再用 干硬性水泥砂浆做软筋,软筋间距约左右。在有地漏和坡度要求的地 面,应按设计要求做泛水和坡度,对于面积较大的地面,则应用水准仪 测出面层平均厚度然后边测标高边做灰饼; 3.在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准 刮平、拍实、待表面水分稍干后(禁止用水泥粉吸水催干),用木抹子打 磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后 进行抹光,对于拉毛地面不用压光。向后退着操作,在水泥砂浆初凝前 完成; 4.第二遍压光:在水泥浆初凝前,即可用铁抹子压抹第二遍(此时人站在上 面有脚印但不下陷、要用水泥袋纸包裹平整木板垫脚),要求不漏压,做 到压光;凹坑、砂眼和中踩的脚印都要填补压平; 5.第三遍压光:在水泥砂浆终凝前,此时人踩上去有细微脚印,当拭抹无 抹纹时,即可用灰匙抹压第三遍,压时用劲稍大一些,把第二遍压光时 留下的抹纹、细孔等抹平,达到压平、压实、压光; 6.养护:水泥砂浆完工后,第二天要及时浇水养护,使用矿渣水泥时尤应 注意加强养护。必要时可蓄水养护,养护时间宜不少于7天。 质量标准 1.保证项目 1)面层的材质、强度(配合比)和密度必须符合设计要求和施工规范规 定; 2)面层与基层结合必须牢固,无空鼓。 检验方法:用小锤轻击检查,空鼓面积不大于400c㎡,无裂纹,且在一个检查范围内不多于二处者,可不计。 2.基本项目 水泥砂浆面层表面质量应符合以下规定: 合格:表面无明显脱皮和起砂,局部有少数细小收缩裂纹和轻微麻面,但面积不大于800c㎡,且在一个检查范围内不多于二处。 检验方法:观察检查。

楼地面工程施工方案

楼地面工程施工方案 (一)抛光地砖铺贴施工 1、找平层施工:宜在墙面、平顶完工后进行,要求不起壳,不开裂,表面平整。 2、排块和弹线:找平层完成后,根据设计图纸进行排块和弹线,先在房间中心弹出“+”字中心线,从纵横两个方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,楼向平行于门口的第一排应为整砖,将非整砖排在靠墙位置,纵向(垂直门口)应在房间内分中,非整砖对称排放在两墙边处。根据已确定的砖数和缝宽,在地面上弹纵、横控制线。 3、铺底粘结砂前应将抛光地砖表面的灰尘清除,浸水湿润,凉干。 4、铺基层粘结砂浆:用铁板铺砂浆并抹平,加强对厚度的控制应均匀,预铺砂浆长度为1m左右。 5、铺抛光地砖:从房间中央向两边,边铺水泥砂浆边后铺贴地砖并对齐缝隙。 6、校正抛光地砖:抛光地砖铺好后,用橡皮锤轻击,使之粘结牢固,表面平整,两块板接缝对齐、平整。边与边用水平尺检查。 7、养护:板材铺好后3天内,应不准上人走动,并浇水养护7天。 8、嵌缝:板材铺好后3天方可进行嵌缝,清除缝中杂物,洒水、

撒干水泥色粉、揩干、揩实、擦干净表面。 (二)水泥砂浆地面施工 1、基层清理:将杂物、灰尘、砂浆等清理干净,影响面层厚度凸出部位剔除平整。用水冲刷,使表面保持湿润,但不得有积水。 2、抹踢脚线底糙:清理基层,洒水湿润,按标高线向下量到踢脚线标高,踢脚线高度为120,拉通线确定底灰厚度,套方、贴灰饼,抹1:3水泥砂浆,刮板刮平,槎平整,扫毛浇水养护。 3、抹踢脚线面层:底层砂浆抹好硬化后,拉线贴8mm宽米厘条,抹1:2水泥砂浆,抹子压抹上灰后,用刮板紧贴米厘条垂直地面刮平,用铁抹子压光,阴阳角,踢脚线上口用角抹子溜直压光。 4、根据+500cm标高线,做好房间四周的塌饼,按塌饼间距1.5m 左右引出中间塌饼。 5、铺水泥砂浆压头遍,铺水泥砂浆前先刷1:0.5素水泥浆结合层,做到随刷随铺1:2水泥砂浆,水泥砂浆的稠度以手捍成团能稍出浆为度,随铺随用抹子拍实,并用刮尺刮到塌饼平,用木蟹搓平。边槎边铲除塌饼,待泛水后略撒1:1水泥砂浆,吸水后用铁板抹了进行第一遍压光。 6、第二遍压光:待水泥砂浆稍硬,脚踩不产生明显的痕迹时,用铁板抹子压光第二遍。 7、第三遍压光:待面层稍干,压不出铁板印。即接近终凝时,用铁板抹子进行最后一遍压光。 8、养护:地面压光成活后一昼夜即应开始洒水养护,养护时间

水泥砂浆地面施工工艺

2、水泥砂浆地面施工工艺 1.工艺流程; 基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一 遍→养护。 (1)基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,井用清水及时将碱液冲净。 (2)找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。 (3)洒水湿润∶用喷壶将地面基层均匀洒水一遍。 (4)抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标 高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为l.5-2.00,灰饼上平面即为地面面层标高。 如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。 铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。 (5)搅拌砂浆:水泥砂浆的体积比宜为l:2(水泥:砂),其稠度不应大于35mm,强度等级不应小于Ml5。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。

(6)刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面过过大,随刷随铺面层砂浆。 (7)铺水泥砂浆面层。涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。 (8)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查平整度。 (9)铁抹子压第一遍。木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒-遍干水泥和砂(l:1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分要求的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆初凝之前完成。 (l0)第二遍压光。面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压光。有分格的地面压过后,应用溜子溜压,做到缝边光直、缝隙清晰、缝内光滑顺直。 (1l)第三遍压光:在水泥砂浆终凝前进行第三通压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在终凝前完成)。

楼地面工程施工方案

楼地面工程施工方案 1、水泥砂浆楼地面 (1)施工工艺 1)找标高 根据结构施工时的50cm水平控制线,在装修地面前应先把原50cm线重新弹出。再从50cm线下返50cm,弹出地面上表面线。 2)剔凿 地面施工前,应先把结构施工中或抹墙施工中的落地灰彻底剔凿掉,清扫干净,露出基层的混凝土。 3)湿润基层 在做地面的前2天对基层进行浇水湿润,第二天再次浇水湿润。使基层混凝土得到彻底的湿润,在施工时基层既要彻底湿润,但又不能有积水现象。 4)冲筋 地面的施工要保证其表面平整,为此,施工时先抄好高度,贴好灰饼。灰饼为大小约5-8cm的方块。间距1.5m左右。然后按照灰饼冲筋。冲筋按1.5m 设一道,筋宽5CM左右。有排水要求的房间,冲筋时,应按设计要求的坡道向地漏处找坡。 5)刷结合层、抹灰砂浆

抹灰之前在基层上先刷一道素水泥浆结合层。注意必须随刷随抹地面的砂浆。刷一段结合层,紧跟着就要抹一段灰砂浆。 6)压光 a.第一遍抹光:在抹砂浆时,每抹一段应用木杠刮平一段,并用木抹子找细搓平,然后用铁抹子轻轻压光。轻压的目的是为了防止出现过多过深的抹痕。 b.第二遍抹光:等水泥砂浆过一段时间后,根据实际情况看,上人后有脚印,但不往下沉陷时,开始压第二遍。第二遍压光时应用力压实压光,把脚印、小坑、砂眼、气泡等缺陷都压平,做到平整光滑,不漏压。 c.待水泥砂浆终凝前,即人上去有轻微的脚印,但压实后没有抹花时,开始抹第二遍。第三遍应用力压实压光,把表面遗漏的缺陷都处理好。使地面压得平整光滑洁净。 7)养护 水泥地面做完后,经24小时后应进行养护,可以用锯末或草帘铺严,上面充分洒水,进行养护。也可以浇水浸泡来养护,养护的前7天应始终保持湿润,7天后可适当减少水量,一般要养护到14天。 (2)质量要求 1)保证项目的要求 2)面层的材料、材质应符合设计要求和施工验收规范的规定。 3)面层和基层结合必须牢固,无空鼓开裂的现象。 4)一般项目要求

水泥砂浆地面施工工艺方法

水泥砂浆地面施工工艺方法标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DQQTY-

水泥砂浆地面施工工艺方法为避免水泥砂浆地面出现空鼓、开裂现象,确保质量采取下面施工工艺和措施: (1)清基层:先用钢钎或斧头将残留在楼地面上的砂浆、松动的砼等凿打掉,用扫把清扫除地面的浮灰,再用水将基层冲洗干净,并将基层湿润,保证在水泥砂浆凝结时,基层吸水饱和。 (2)打灰饼、冲筋:根据墙面所弹的水平线,在地面四周做灰饼,然后接线打中间灰饼,再用干硬性水泥砂浆做冲筋,冲筋间距约左右。在有地漏和坡度要求的地面,应按设计要求做泛水和坡度,做完后应及时对灰饼,冲筋进行养护。 (3)刷素水泥浆结合层:在刷素水泥浆前,应将基层上的积水清扫除,素水泥浆水灰比为~.,内掺10%的107胶,用竹扫(把)帚纵横均匀涂刷各二道,一次涂刷面积不宜过大,做到随刷随做水泥砂浆面层。 (4)水泥砂浆面层操作: 1)水泥砂浆配合比符合设计要求,各原材料均需经检查合格后方可使用。 2)操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺(压尺)以冲筋为准刮平、拍实,待表面水分稍干后(禁止用水泥粉吸水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,再用铁抹子(灰匙)找平。向后退着操作,在水泥砂浆初凝前完成。 3)第一遍压光:在水泥砂浆初凝后,即可用铁抹子压抹第一遍(此时人站在上面有脚印但不下陷、人用水泥袋纸包裹平整木板垫脚),要求不漏压,凹坑、砂眼和踩的脚印都要填补压平。 4)第二遍压光:在水泥砂浆终凝前,此时人踩上去有细微脚印,当拭抹无抹纹时,即可用抹压第二遍,压时用劲稍大一些,把第一遍压光时留下的抹纹、细孔等抹平,达到压平、压实、压光。 (5)养护:水泥砂浆地面完12小时内开始蓄水养护,养护要及时、充分,必要时可蓄水养护,养护时间宜不少于7天。 (6)楼地面施工时注意事项和细部做法: 1)阳台、厕所、厨房楼地面坡度、泛水坡向符合设计。 2)阳台、厕所、厨房地漏应相对于地面标高低5—10mm。水落口周围直径500mm,范围内坡度不应小于5%,水落口杯与基层接触处留宽20mm、深50mm凹槽,嵌填密封材料。 3)阳台、厕所、厨房、外走道楼地面比相应居室地面低20mm。

水泥砂浆楼地面工程施工方法

水泥砂浆楼地面工程施工方法 1)工艺流程: 基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护。 2)基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。 3)找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。 4)洒水湿润:用喷壶将地面基层均匀洒水一遍。 5)抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为 1.5~2.00m,灰饼上平面即为地面面层标高。 如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。 铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。

6)搅拌砂浆:水泥砂浆的体积比宜为1∶2(水泥∶砂),其调度不应大于35mm,强度等级不应小于M15。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。 7)刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水淡比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净;再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。 8)铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。 9)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。 10)铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1∶1)的拌合料(砂子要过3mm 筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格要求的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆初凝之前完成。 11)第二遍压光:面层砂浆初凝后,人踩上去,有脚印

水泥砂浆地面施工工艺标准

水泥砂浆地面施工 1 范围 本工艺标准适用于工业与民用建筑的水泥砂浆地面。 2 操作工艺 2.1 工艺流程: 基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→ 搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→ 铁抹子压第一遍→第二遍压光→第三遍压光→养护 2.1.1 基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮的灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。 2.1.2 找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。 2.1.3 洒水湿润:用喷壶将地面基层均匀洒水一遍。 2.1.4 抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为1.5~2.00m,灰饼上平面即为地面面层标高。 如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子折抹成与灰饼上表面相平一致。 铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。 2.1.5 搅拌砂浆:水泥砂浆的体积比宜为1﹕2(水泥﹕砂),其稠度不应大于35mm,强度等级不应小于M15。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。 2.1.6 刷水泥浆结合层:在铺设水泥砂浆以前;应涂刷水泥浆一层,其水灰比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。 2.1.7 铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。 2.1.8 木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。 2.1.9 铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1﹕1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格要求的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直、光。上述操作均在水泥砂浆初凝之前完成。 2.1.10 第二遍压光:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压光。有分格的地面压过后,应用溜子溜压,做到缝边光直、缝隙清晰、缝内光滑顺直。 2.1.11 第三遍压光:在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在终凝前完成)。 2.1.12 养护:地面压光完工后24h,铺锯末或其它材料覆盖洒水养护,保持湿润,养护时间不少于 7d当抗压强度达5MPa才能上人。 2.1.13 冬期施工时,室内温度不得低于+5℃。 2.1.14 抹踢脚板:根据设计图规定墙基体有抹灰时,踢脚板的底层砂浆和面层砂浆分两次抹成。墙基体不抹灰时,踢脚板只抹面层砂浆。 2.1.14.1 踢脚板抹底层水泥砂浆:清洗基层,洒水湿润后,按+5cm标高线向下量测踢脚板上口标高,吊垂直线确定踢脚板抹灰厚度,然后拉通线、套方、贴灰饼、抹1﹕3水泥砂浆,用刮尺刮平、搓平整,扫毛浇水养护。 2.1.14.2 抹面层砂浆:底层砂浆抹好,硬化后,上口拉线贴粘靠尺,抹1﹕2水泥砂浆,用灰板,木抹子往上抹灰,再用刮尺板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角、踢脚板上口用角抹子溜压光。 3 质量标准 3.1 保证项目: 3.1.1 水泥、砂的材质必须符合设计要求和施工及验收规范的规定。 3.1.2 砂浆配合比要准确。 3.1.3 地面面层与基层的结合必须牢固无空鼓。

水泥砂浆楼地面施工工艺

水泥砂浆楼地面施工工艺: 检验水泥、砂子----配合比试验----技术交底---准备机具设备----基层处理----找标高---贴饼冲筋---搅拌---铺设砂浆面层---木抹子搓平----铁抹子压第一遍---第二遍压光---第三遍压光---养护—检查验收 1、基层处理 2、弹线、做标筋 注:铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。 3、水泥砂浆面层铺设 1)水泥砂浆应采用机械搅拌,拌和要均匀,颜色一致,搅拌时间不应小于2min。水泥砂浆的稠度,当铺设在炉渣垫层上时宜为25~35mm;当在水泥混凝土垫层上铺设时,应采用干硬性水泥砂浆,以手捏成团稍出浆为准。 2)涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。 3)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。 4、压光 1)铁抹子压第一遍:木抹子搓平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1∶1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。 2)第二遍压光:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压

光。 3)第三遍压光:在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在终凝前完成)。 当面层需分格时,即做成假缝,应在水泥初凝后进行弹线分格。宜先用木抹搓一条约一抹子宽的面层,用钢皮抹子压光,并采用分格器压缝。分格缝要求平直,深浅一致。大面积水泥砂浆面层,其分格缝的一部分位置应与水泥混凝土垫层的缩缝相应对齐。

楼地面工程施工工序工艺

细石砼地面垫层施工工序工艺 一、施工工序: 基层清理→管道铺设→镶贴保温板分隔条→铺设钢筋网片 →冲筋贴灰饼→素水泥浆结合层→砼浇筑→养护→弹线、标识 二、施工工艺: 1.基层清理 用铣抛机等地面清理机械清除以前施工工序遗留下来的落地灰,将楼面的附着物进行清理,再用斧头、罗汉铲等工具对墙根墙角等部位进行细部清理。做到墙到根,墙角方正。 2.管道铺设 在地采暖管道区域,先铺设20厚挤塑聚苯乙烯泡沫板,然后铺设0.2厚真空镀铝聚酯薄膜,再进行地采暖及冷热水管道的安装工作。最后,进行管道的打压工作。 3.镶贴保温板分隔条 按照墙上标识的500线,在墙根部用粘接砂浆粘贴保温板条,紧贴墙壁顺直。保证板条顺直,标高准确,镶点稠密,板条牢固,浇筑砼时不断折走形。 4.铺设钢筋网片 下道工序施工前,满铺Φ4钢筋网片一道 5. 冲筋贴灰饼 小房间在房间四周按照500标高线做出灰饼,大房间还应该进行冲筋,冲筋间距1.5m,灰饼厚度同细石砼垫层完成面标高。 6.素水泥浆结合层 在铺设细石砼前,做水灰比为0.4-0.5(重量比)的素水泥浆结合层 7.砼浇筑 1)将细石砼铺匀,然后用2m长刮杠按照墙面上的500标高控制线及灰饼进行刮平;刮平后将灰饼敲掉,用细石砼补平。然后用平板振捣器进行振捣作业,直至表面出现泌水现象。用1:1水泥干粉均匀撒在砼表面,再用刮杠由内向外进行刮平作业。 2)当面层吸水后用木抹子用力搓打、抹平,将干粉与细石砼浆混合,使面层达到结合紧密,木抹子抹平后立即用铁抹子压入耐碱玻纤网格布一道,直至出浆为止。 3)面层初凝后、人踩上去有脚印但不下陷时,用铁抹子压第二遍,边抹边将坑洼填平,要求不漏压,表面压光、压平。 4)砼进入终凝前(人踩上去稍有脚印)、铁抹子抹压不再有抹纹时,

新校区楼地面工程主要施工方法

新校区楼地面工程主要施工方法 新校区楼地面工程主要施工方法 一、防滑地砖 1、材料要求: 根据设计要求,由承包方提供样品经业主、设计审核后同意方可购买进场使用。防滑地砖要求致密、坚硬、尺寸准确。对方表面平整、色差一致、抗压抗折强度符合设计要求和有关标准并附有出厂质量合格证。 水泥使用325号普通硅酸盐水泥。 黄砂使用中砂(找平层)与细砂(粘结层)。 2、机具设备: 砂浆搅拌机、强式砂轮机、切割机、磨砖机、大小平揪、合金钢尖凿、铝合金平尺、硬木拍板、木锤、拔缝开刀、木刮尺等。 3、作业条件 等墙面、顶棚抹灰、门窗框安装及水、电管道安装完成后,基层已施工完成,弹出控制面层标高和排水坡度的水平基线或标志。 防滑地砖使用前需在水中浸泡1小时,取出后分隔阴干一会,不得有明水滴滑。 4、操作工艺 将基层上的泥土、灰尘、浆皮、灰渣清理干净,并用清水冲洗,按控制标高与坡度(地漏方向)先在四周基层上做好灰饼,每隔1.5米(卫生间或小房间内不必使用)用干性砂浆做一道冲筋。做完冲筋后,在基层面均匀洒水湿润,然后刷一度水灰比为0.4-0.5素水泥浆一次面积不宜过大,必须随刷随铺找平层(防滑地砖防水地面的地方应刷2厚特种胶合剂)搅拌好的水泥吵浆根据冲筋高度用水平揪砂浆摊。找平层完成后养护24小时后,在上面弹线,先弹中心十字线,再按防滑地砖的模数弹分格线,若尺寸不合整块砖的时候,可截半砖用于边角处,尺寸相差较小时在允许范围内调整缝宽度。铺地砖前在找平层上酌量洒水湿润(冬季不宜)或再用素水泥浆刷一度,接着抹粘结层水泥砂浆(5厚1:2水泥砂浆)铺砖时从门开始按线位置及墙根水平线铺几列纵砖,找好规矩,再从里向外逐排、逐列循序退着铺砖。铺砖时拉细线,使缝顺直,将已铺好的砖块,拉线调匀直缝隙,将我余砂浆扫出,将砖面压实,如有坏砖,及时调整。 勾缝、擦缝应在铺砖后24小时内进行,用纯水浆搓缝、平整光洁、缝深为砖厚的1/3。’铺砖完成后24小时后用清水洒浇养护,或用锯末覆盖洒水养护不少于 7天。 踢脚板使用与地面砖同品种、同规格、同颜色,立缝与地面缝对齐。铺设时先在房间阴角两头各铺一块,出墙高度、厚度一致。并以此砖上口为标准,挂线铺贴,铺贴完后将砖面清理干净。 成品保护:防滑地砖堆放场地得漏雨、长期积水及日晒。底部用木方支垫,运输时要轻拿轻放。 面层铺贴完后房间封闭,不能封闭的面层上覆盖草包或塑料编织袋,纸板等加以保护,严禁在已完成的面层上拌和砂浆,堆放材料。 二、楼梯花岗岩板铺贴 1、工艺流程:基层处理→ 刷水泥浆及铺砂浆结合层→铺砌板材→铺踢脚板→擦缝、打蜡。 2、基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。

水泥砂浆楼地面工程施工方法质量要求范本

工作行为规范系列 水泥砂浆楼地面工程施工方法质量要求 (标准、完整、实用、可修改)

编号:FS-QG-18201水泥砂浆楼地面工程施工方法质量 要求 Quality requirements for construction methods of cement mortar building ground engineering 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 水泥砂浆楼地面工程施工方法及质量要求 [1施工准备 1材料准备 水泥用32.5级硅酸盐水泥或普通硅酸盐水泥。砂采用中砂或粗砂,过8mm孔径筛子,含泥量不大于3%。 2机具准备 搅拌机、手推车、木刮杠、木抹子、铁抹子、喷壶、铁锹、扫帚、钢丝刷、粉线包、锤子、小水桶等。 3作业条件 1)地面(或楼面)的垫层以及预埋在地面内各种管线已做完,穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房

间应找好泛水。 2)墙面+O.5m水平控制线已弹在四周墙上。 3)门框已立好,并在框内侧做好保护,防止手推车碰坏。 4)墙、顶抹灰已做完。屋面防水做完。 [2质量要求 质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。 1主控项目 1)水泥采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于,不同品种、不同强度等级的水泥严禁混用;砂应为中粗砂。 2)水泥砂浆面层的体积比(强度等级)必须符合设计要求;且体积比为1:2,强度等级不应小于M15。 3)面层与下一层应结合牢固,无空鼓、裂纹。 2一般项目 1)面层表面的坡度应符合设计要求,不得有倒泛水和积水现象。 2)面层表面应洁净,无裂纹、脱皮、麻面、起砂等缺陷。

住宅楼地面工程施工方法正式版

Different positions have their own specific rules of doing things, in order to make the work achieve the expected goal according to the plan and requirements. 住宅楼地面工程施工方法 正式版

住宅楼地面工程施工方法正式版 下载提示:此管理规范资料适用于团体或社会组织中,需共同遵守的办事规程或行动准则并要求其成 员共同遵守,不同的行业不同的部门不同的岗位都有其具体的做事规则,目的是使各项工作按计划按 要求达到预计目标。文档可以直接使用,也可根据实际需要修订后使用。 住宅楼地面工程的施工方法 本项目楼地面为:起居室、卧室、餐厅、厨房、卫生间为细石混凝土毛面楼面;电机房为普通水泥砂浆楼地面;楼梯为块料花岗岩饰面;车库、主楼地下储藏室为粗料混凝土地面。 所用材料要求:水泥:应采用32.5号以上硅酸盐水泥、普通硅酸盐水泥;石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3。细石混凝土面层采和的石子粒径不应大于15mm。 1、细石混凝土地楼面

(1)工艺流程: 找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护。 (2)浇筑细石混凝土: ①细石混凝土搅拌:细石混凝土面层的强度等级应按设计要求做试配,如设计无要求时,不应小于C20,由试验室根据原材料民政部计算出配合比,应用搅拌机进行搅拌均匀,坍落度不宜大于30mm。并按国家标准《混凝土结构工程施工及验收规范》的规定制作混凝土试块,每一层建筑地面工程不应少一组,当每层地面工程建筑面积超过1000m2时,每增加1000m2各增做一组试块,不足1000m2按1000m2计

楼地面工程的施工方案及质量保证措施

楼地面工程的施工方案及质量保证措施 1、施工准备 按设计标高设置要求,用水准仪找出标高控制线和控制点,楼地面基层清理干净。细石混凝土的水灰比和塌落度尽可能小。 2、施工机具 除使用随打随抹混凝土在内的常规机具外,另准备以下专用机械抹光机具:泌水工具:橡皮管或真空吸水设备。 平整出浆机具,进口整平机辅以灌砂的直径150钢管,长度1200-1500mm 左右,两端设转动拉环。 抹光机:进口抹光机,工作方式分为两种。一种是加圆盘时其作用类似于木抹子,主要用于去浮浆,抹平;另一种是卸下圆盘即为三叶钢片,可通过调整钢片角度压光地面面层。 3、工艺流程 找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥→浇筑素混凝土→抹面层、收光→养护 4、施工工艺 找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。 基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲除掉,用碱将油污刷掉,最后用清水将基层冲洗干净。 洒水湿润:在做面层之前一天对基层表面进行洒水湿润。 抹灰饼:根据已弹出的面层水平标高线。横竖拉线,用与素混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高就是面层标高。

抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑素混凝土面层厚度的标准。 刷素水泥浆结合层在铺设混凝土面层以前,在已湿润的基层上刷一道1:0.4~0.5(水泥:水)的素水泥浆,不要刷得面积过大,要随刷随铺素混凝土,避免时间过长水泥浆风干导致面层空鼓。 素混凝土搅拌:素混凝土面层的强度等级应按设计要求做试配,又试验室根据原材料情况计算出配合比,部分现场用搅拌机进行搅拌,坍落度控制在 50mm左右。并按国家标准《混凝土结构工程施工及验收规范》的规定制作混凝土试块,每一层建筑地面工程不应少一组,当每层地面工程建筑面积超过1000m2时,每增加1000 m2各增做一组试块,不足1000 m2按1000 m2计算。当改变配合比时,亦应相应制作试块。 面层素混凝土铺设:将搅拌好的素混凝土铺抹到地面基层上(水泥浆结合层要随刷随铺),紧接着用2m长刮杠顺着标筋刮平,然后用滚筒(常用的为直径20cm,长度60cm的混凝土或铁制滚筒)往返、纵横滚压,如有凹处用同配合比混凝土填平,直到面层出现泌水现象,撒一层干拌水泥浆(1:1=水泥:砂)拌合料,要撒匀(砂要过3mm筛),再用2m长刮杠刮平(操作时均要从房间内往外退着走)。 抹面层、收光:当面层灰面吸水后,地坪用磨光机打磨压光。 养护:面层压完24h后(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不少于2次,养护时间一般不少于7d(房间应封闭养护期禁止进入)

水泥砂浆地面施工工艺

水泥砂浆地面施工 1范围 本工艺标准适用于工业与民用建筑的水泥砂浆地面。 2 施工准备 2.1 材料及主要机具: 2.1.1 水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于 种、不同 标号的水泥。 2.1.2 砂:应采用中砂或粗砂,过 8mm 孔径筛子,含泥量不应大于 3%。 2.1.3 主要机具:搅拌机、手推车、木刮社、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、 小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。 更多内容可进QQ 群:家装市场营销学习群 或关注微信公众号:装修百科常识 2.2 作业条件: 2.2.1 地面(或楼面)的垫层以及预埋在地面内各种管线已做完。 穿过楼面的竖管已安完, 管洞已堵塞密实。有地漏房间应找好泛水。 墙面的+50cm 水平标高线已弹在四周墙上。 门框已立好,并在框内侧做好保护,防止手推车碰坏。 墙、顶抹灰已做完。屋面防水做完。 3.1.4 灰厚度(不应小于 20mm ),然后拉水平线开始抹灰饼( 灰饼上平面即为地面面层标高。 如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋) 间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。 铺抹灰饼和标 筋的砂浆材料配合比均与抹地面的砂浆相同。 3.1.5 搅拌砂浆:水泥砂浆的体积比宜为 1 : 2 (水泥:砂),其调度不应大于 35mm ,强 度等级不应小于 M15。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。 3.1.6 刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水淡比为 0.4?0.5 (涂刷之前要将抹灰饼的余灰清扫干净; 再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。 第二遍压光 425号,并严禁混用不同品 222 剔掉灰浆皮和灰渣层, 3.1.2 3.1.3 3.1.1 基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、 用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。 找标高弹线:根据墙上的 +50cm 水平线,往下量测出面层标高,并弹在墙上。 洒水湿润:用喷壶将地面基层均匀洒水一遍。 抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线, 确定面层抹 5cm X 5cm ),横竖间距为 1.5?2.00m , ,将水泥砂浆铺在灰饼之 刷水泥浆结合层 2.2.3 2.2.4 3操作工艺

楼地面工程施工方案55459

金科西永项目一期三标段工程 楼 地 面 专 项 施 工 方 案

编制人: 审核人: 重庆市中大建设集团有限公司 目录 一、编制依据 (3) 二、工程概况 (3) 三、施工准备 (5) 四、施工顺序 (6) 五、施工方法 (7) 六、质量要求 (10) 七、成品保护 (12) 八、安全措施 (12) 九、附件:质量、安全保证体系网络图 (13)

楼地面工程施工方案 一、编制依据 1、施工图纸:金科西永一期项目L47/03地块工程3- 2、3- 3、3-5号楼的施工图纸,设计单位为广东省华城建筑设计有限公司。 2、主要规范《建筑装饰装修工程质量验收规范》(GB50210-2013)、《住宅装饰装修工程施工规范》(GB50327-2001)、《建筑工程施工质量验收统一标准》(GB50300-2013)、《建筑施工现场供用电安全规范》(GB50194-2014)和《建筑施工安全检查标准》(JGJ59-2011)。 3、金科构造做法。 二、工程概况 本概况根据《金科构造做法》第六部分:楼地面工程 1、无保温的住宅户内楼地面(不含厨、卫、私家车库) (1)30mm厚C20自拌细石混凝土面层找平拉纹(面层在四周150mm宽、阴角、门洞口处拉纹,大面拉纹宽度为210mm,纹理间距为15mm,拉纹间距为120mm;房间内按房间平面4或6等分切割缝,缝深10mm,关水养护5天以上); (2)涂刷素水泥浆一遍; (3)钢筋混凝土楼板清理干净。 2、有保温的住宅户内楼地面(不含厨、卫、私家车库)

(1)全轻砼保温层(厚度详节能设计),提浆压痕切缝,(面层在四周150mm 宽、阴角、门洞口处增设拉纹,大面拉纹宽度为210mm,纹理间距为15mm,拉纹间距为100mm;房间内按房间平面4或6等分切割缝(钢筋断开),缝深10mm,关水养护5天以上); (2)刷一道与界面层配套的界面砂浆; (3)混凝土结构板,表面凿毛并清理干净,局部找补并洒水养护2天以上。 3、厨、卫楼地面 (1)回填及面层部分由业主二次装修; (2)1.2mm厚JS??型(白色)防水层,厨房并上翻300mm,卫生间上翻1800mm(即室内地坪完成面标高计算);上翻墙面JS??型(白色)防水涂料厚度为1.0mm(上翻墙面防水上口须先弹线再贴双面胶保证上翻水平美观); (3)阴角处必须做泛水和1.0mm厚JS??型防水附加层,附加层宽度500; (4)20mm厚C20自拌细石混凝土找平压光; (5)钢筋混凝土楼板,基层清理,局部点补找平。 4、阳台、入户花园、空中院馆楼地面 (1)地面面层业主自理; (2)穿楼板的管根处后浇C20微膨胀细石砼,管道及地漏四周300mm 宽范围内做1.2mm厚JS??型(白色)防水涂料; (3)C20自拌细石混凝土找坡收光,最薄处15mm,1%坡向地漏; (4)钢筋砼结构板。 说明:当需要按设计节能专篇做保温时按露台做法。 5、消防楼梯间、疏散楼梯间楼地面

(完整版)水泥砂浆楼地面施工方案

水泥砂浆楼地面施工方案 (一)施工工艺 清理基层→冲筋、贴灰饼→配制砂浆→铺抹砂浆→找平、拉毛→养护。 (二)施工操作要点 1、清理基层 将基层表面的积灰、浮浆、油污及杂物清扫掉并洗干净,明显凹陷处应用水泥砂浆或细石砼垫平,表面光滑处应凿毛并清刷干净。抹砂浆前1d浇水湿润,表面积水应予排除。 2、冲筋、贴灰饼 根据墙面弹线标高,用1:2干硬性水泥砂浆在基层上做灰饼,大小约50mm见方,纵横间距约1.5m左右。有坡度的地面,应坡向地漏一边。如局部厚度薄于10mm时,应调整其厚度或将高出的局部基层凿去部份。 3、配制砂浆 面层水泥砂浆的配合比宜为1:2(水泥:砂,体积比),稠度不大于35mm,强度等级不应小于M15。水泥石屑砂浆为1:2(水泥:石屑,体积比),水灰比为0.40。使用机械搅拌,投料完毕后的搅拌时间不应少于2min,要求拌合均匀,颜色一致。 4、铺抹砂浆 灰饼做好待收水不致塌陷时,即在基层上均匀扫素水泥浆(水灰比0.4~0.5)一遍,随扫随铺砂浆。若待灰饼硬化后再铺抹砂浆,则应随铺砂浆随找平,同时把利用过和灰饼敲掉,并用砂浆填平。 5、找平、压头遍 铺抹砂浆后,随即用刮尺或木杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠尺检查平整度。抹时应用力均匀,并后退操作。待砂浆收水后,随即用木抹子进行头遍抹平压实至起浆为止。如局部砂浆过干,可用茅柴帚稍洒水;如局部砂浆过稀,可均匀撒一层1:1干水泥砂(如需过3mm筛孔)来吸水,顺手用木抹子用力搓平,使互相混合。待砂浆收水后,再用抹子抹压至出浆为止。

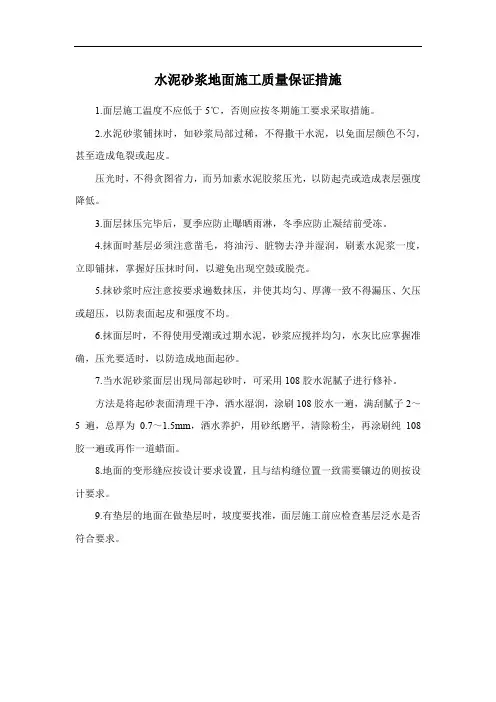

6、养护 视气温高低在面层压光交活24h内,铺锯末或草袋护盖,并洒水保持湿润,养护时间不少于14d。 (三)施工注意事项 1、面屋施工温度不应低于5℃,否则应按冬期施工要求采取措施。 2、水泥砂浆铺抹时,如砂浆局部过稀,不得撒干水泥,以免面层颜色不匀,甚至造成龟裂或起皮。压光时,不得贪图省力,而另加素水泥胶浆压光,以防起壳或造成表层强度降低。 3、面层抹压完毕后,夏季应防止曝晒雨淋,冬季应防止凝结前受冻。 4、抹面时基层必须注意凿毛,将油污、脏物去净并湿润,刷素水泥浆一度,立即铺抹,掌握好压抹时间,以避免出现空彭或脱壳。 5、抹砂浆时应注意按要求遍数抹压,并使其均匀、厚薄一致,不得漏压、欠压或超压,以防表面起皮和强度不均。 6、抹面层时,不得使用受潮或过期水泥,砂浆应搅拌均匀,水灰比应掌握准确,以防造成地面起砂。 7、当水泥砂浆面层出现局部起砂时,可采用107胶水泥腻子进行修补。方法是将起砂表面清理干净,洒水湿润,涂刷107胶水一遍,满刮腻子2~5遍,总厚为0.7~1.5mm,洒水养护,用砂纸磨平,清除粉尘,再涂刷纯107胶一遍或再作一道蜡面。

水泥砂浆地面施工方案 (1)

水泥砂浆地面技术交底 楼地面面层做法: 1.起居室、卧室、阳台地面(阳台比其他地面低30mm) 1)现浇砼楼面 2)刷素水泥将一道 3)20厚1:2水泥砂浆压实抹光 2.厨房及与厨房相连的阳台地面(比其他地面低20mm) 1)刷素水泥将一道 2)15厚防水砂浆压实抹光 3.卫生间地面(完成后门口比其他地面至少低40mm) 1)刷素水泥将一道 2)20厚1:2水泥砂浆压实抹光,1%坡向地漏3)防水涂膜三遍 4)10厚水泥砂浆压实抹光,1%坡向地漏一、施工准备 1.水泥:采用P.O32.5#普通硅酸盐水泥,水泥具有备案证、合格证,并经复试合格。 2.砂:中砂,质地坚硬,多棱角,表面粗糙并有良好的颗粒级配,粒径宜为0.15-5mm,含泥量不大于3%,有机物含量不大于0.5%。4.墙面、顶棚抹灰完毕,地面施工前,根据标高线弹好+100cm 水平线。 5.室内门框、楼地面预埋件等项目均应施工完毕并办好隐检手续。6.各种立管、地漏安装完毕,经检查合格,地面施工前将地漏等进行覆盖保护。管道周边位置应用细石砼灌好修严。 二、施工工艺

1.基层清理:地面基层的积灰、浮浆、落地灰、油污均应清理干净,并将凸出地面的钢筋头,影响面层的凸部位剔凿平整。清理可用地面清理机配合人工剔凿进行清理,不得存有落地灰或白灰。必须在抹砂浆前1天浇水湿润,抹砂浆时表面积水应予排除。2.冲筋、贴饼:地面施工应以最大努力保证其表面平整,为此施工时,根据房间要求,以+100cm线为基准线,用1:2干硬性水泥砂浆在基层上贴好灰饼,大小约50mm,纵横间距不大于1.5m,且转角处及边角均需做。如有局部厚度小于10mm时,应调整其厚度或将高出的局部基层凿去。 3.砂浆搅拌:水泥砂浆配比为1:2,稠度不大于35mm,强度等级不应小于M15,投料时要严格进行计量,严禁随意投料。投料完毕后的搅拌时间不应小于2min,要求拌合均匀,颜色一致。 4.铺抹砂浆:灰饼做好待收水不致塌陷时,即在基层上均匀扫水灰比为0.4~0.5的素水泥浆(内掺801胶)一遍,随扫随铺砂浆。若待灰饼硬化后再铺抹砂浆,则应随铺砂浆随找平,同时把利用过的灰饼敲掉,并用砂浆填平。铺砂浆宜从最里面的房间依次外推铺抹,在分户门处与墙面外皮抹平切齐。卫生间、阳台等有高低差处弹线切齐抹光,严禁甩毛槎(其中卫生间门口抹至卫生间墙里面平)。对于墙边需预留170mm宽暖气槽的部位(具体位置详见暖气留槽附图)弹线切齐。 5.找平、压头遍:铺抹砂浆后,随即用挂尺或木杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠
