深基坑工程专项施工方案的编写

俞增民

深基坑工程专项施工方案的编写

俞增民

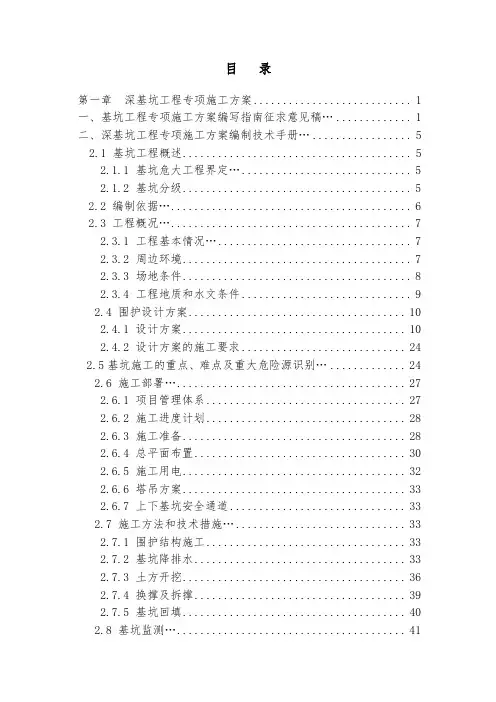

第一章工程概况

深基坑工程的地基基础和地下空间工程技术是“2005年建设部发布新的建筑业十项新技术”之首,根据住建部[2009]87号文件的要求,深基坑工程属危险性较大的分部分项工程范围,施工前应编写专项施工方案,经专家论证后方可组织实施。

编写工程概况时一般应包括以下内容:

第一节工程地点、工程规模、总建筑面积、地下室建筑面积、结构类型、层数、总高度,对群体建筑尚应介绍各单位工程的建筑面积、结构类型和层数、

自然地面标高、基底埋深、坑底土层类型、工程桩类型等。

第二节工程建设各方主体,包括工程建设、勘察、设计(围护设计)、施工总承包(如有专业分包单位时应明确专业分包单位名称、分包范围和内

容)、监理等单位的具体名称。

第三节具体施工条件,包括场地的“三通一平”、目前工程形象进度等。

第四节工程周边环境条件,包括用地红线、周边道路、管线(电力、电信、水、煤气等,应注明管径、电压及埋深等基本参数)、周边建筑物、构筑物、

河道等情况;上述环境应说明距离坑边的距离,并在总平面图上进行标

注。

施工现场总平面图应阐述垂直运输、施工用电、用水、周边条件、材料

堆场设置、现场办公,生活区如在总平面图范围内应有隔离措施等内容。

1.垂直运输如在坑内和坑边布置塔吊,应阐述:

1)坑内或坑边布置塔吊,土方开挖期间应对塔吊垂直度、位移、沉降

进行监测和观察,并制定保护塔吊的安全技术措施。

当垂直度达到或超过4‰时,应进行偏差校正(建议垂直度达到或超

过2‰时即可偏差校正),在最低节与塔吊基脚螺栓间加钢片校正,

校正过程用高吨位千斤顶顶起塔身,顶塔身之前,塔身用缆绳四面

缆紧,并将要加钢片的螺丝稍稍拧松(拧松程度应根据垂直度要求,分多次拧松,拧松一次调整一次),在确保安全的前提下才能稍稍顶起塔身,塔吊垂直度偏差校正后仍按搭设要求复位。

2)塔吊沉降观测点可设置在塔吊标准节上,标高一般为1.5m。

3)塔吊基础设置在坑边(边坡)附近时,土方开挖时重点要注重塔吊

的倾斜。

4)当塔吊基础设置在坑内(采用钻孔灌注桩桩基),若采用钢格构柱接

高,而钢格构柱较长,应加强钢格构柱的刚度,重点是水平杆,并复核验算,必要时可加大塔吊的钻孔灌注桩直径,桩的配筋建议通长配筋(如下图)。

2.塔式起重机安装前应编制专项施工方案,并应包括下列内容:

1)工程概况;

2)安装位置平面和立面图;

3)所选用的塔式起重机型号及性能技术参数;

4)基础和附着装置的设置;

5)爬升工况及附着节点详图;

6)安装顺序和安全质量要求;

7)主要安装部件的重量和吊点位置;

8)安装辅助设备的型号、性能及布置位置;

9)电源的设置;

10)施工人员配置;

11)吊索具和专用工具的配备;

12)安装工艺程序;

13)安装装置的调试;

14)重大危险源和安全技术措施;

15)应急预案等。

3.塔式起重机拆卸专项方案应包括下列内容:

1)工程概况;

2)塔式起重机位置的平面和立面图;

3)拆卸顺序;

4)部件的重量和吊点位置;

5)拆卸辅助设备的型号、性能及布置位置;

6)电源的设置;

7)施工人员配置;

8)吊索具和专用工具的配备;

9)重大危险源和安全技术措施;

10)应急预案等。

4.施工现场平面布置图应明确施工作业人员上下基坑安全通道的平面位

置。

1)通道的平面位置一般为50m左右设置一个通道;

2)靠近生活区的这一侧可适当加密;

3)应阐述通道的具体搭设要求和安全技术措施;

?挖土深度小于6m可不搭设休息平台,但护栏等安全措施应在节

点详图中表明。

?挖土深度大于6m须搭设休息平台,护栏等安全措施应在节点详

图中表明。

5.坑内运土汽车坡道的设置,应根据基坑的大小及周边条件而定,但汽车

坡道拟按1:7的坡率布置。

第五节工程场地标高、工程基础埋深标高以及±0.000标高相对于黄海高程的标高,挖土深度(当有不同挖土深度时,应标注所涉及范围及深度、单

位工程编号)。

第二章编制依据

应列明工程设计(含图纸会审纪要)、勘察、围护方案设计(含设计方案的专家论证意见及论证后的设计修改意见)等单位提供的设计施工图纸和相关的国家、部、省、市标准、规范规程、文件名及编号以及企业内部质量管理体系标准、程序性文件。

第三章工程场地地质条件

土方开挖所涉及土层的物理、力学指标汇总表、地下分布及地下水补充源、地下水对结构的影响、基础(坑底)所在土层情况,不良地质条件分析。应附工程地质勘探点平面位置图、典型地质剖面图。

第四章围护结构设计概况

第一节围护结构选定类型、具体参数(如钻孔灌注桩、入土深度、桩径、砼强度等级、配筋情况;如止水帷幕、支撑、围檩、传力带、换撑等设计工

况;如土钉支护的土钉类型、长度、直径、倾角、水平布置垂直布置的

间距、土面坡率、护坡面层砼及配筋情况等;如自然放坡的坡率、护坡

砼厚度、强度等级等);应附基坑及支撑平面布置图和相关剖面图及节

点详图;支护设计时地面荷载取值、变形报警值等。

第二节局部深坑(坑中坑)挖土的支护措施,并附剖面图;

第三节降排水措施(包括地表水和坑内外降水)、降水设备类型及止水帷幕类型,降水设备的平面布置、埋深情况,附平面布置图和相关剖面图。

渗透系数较大的土质应有降水措施(设计方案中已明确采用何种降水办

法)

1.采用轻型井点降水:

1)最好采用轻型井点环线封闭的线路;

2)轻型井点的冲管直径(不小于30cm)、降水深度满足降水要求;

3)明确轻型井点降水的真空度;

4)轻型井点上端安装水平总管处不应悬臂;

5)采用止水帷幕又在坑外降水应控制降水深度,注意降水对周边建筑、

绿化、管线的影响。

2.采用管井降水:

1)应计算降水曲线,满足土方开挖要求;

2)坑内管井布置应避开承台、地梁等;

3)管井穿过地下室底板应有防渗漏措施;

4)停止降水后,如何封井应有安全技术措施和节点详图。

5)采用止水帷幕又在坑外降水应控制降水深度,注意降水对周边建筑、

绿化、管线的影响。

第四节介绍设计论证意见和设计论证后修改意见(附设计论证、专家签名复印件和设计修改意见复印件)。

第五章施工部署

第一节明确管理目标、管理体系、及项目班子配置情况(包括项目经理、技术负责人、质量、安全及其他专业人员配设,应落实具体姓名和联系方式);

明确工程管理目标——质量、安全、文明、标化、绿化、环保等目标,

实行目标管理。如创杯工程应制定实施这一目标的具体安全技术措施。第二节施工进度安排,主要介绍施工进度计划(可以网络图或横道图反映),总体施工顺序、施工流水段划分,具体各阶段进度安排(包括围护结构

施工阶段、土方工程分段分层厚度划分及范围等)。

1.施工进度计划可用网络图或横道图表述。不应采用文字表述施工进度计

划;

2.采用网络施工进度计划,应明确关键线路,相关内容可用虚线连接;

3.采用横道图施工进度计划,应明确各施工段的工程量,相互搭接要求及

所占工期,明确流水段的划分和作业要求。

第三节施工准备,包括施工机械、材料、设备的配置、各阶段劳动力配置、垂直与水平运输设备类型及数量、挖土机、土方运输车辆的选配等);用

表格形式表达选用的机械设备,明确机械设备的名称、规格、数量及进

退场时间;

1.施工机械设备建议采用表格形式阐述;

2.有对撑和大角撑的围护体系,挖土机械建议增加长臂挖掘机PC300。

第四节总平面布置,包括临时设施布置、加工操作棚布置、运输道路、施工、生活用水、电管网布置、塔吊位置、泵车停放位置、散装水泥罐布置安

排、基坑周边安全防护及人员上下基坑通道的布置等;

第五节施工用电专项方案及塔吊基础专项方案(简介);

塔吊基础专项施工方案应按《建筑施工塔式起重机安装、使用、拆卸安

全技术规程》JJ196-2010及浙江省工程建设标准《固定式塔式起重机基

础技术规程》DB33/T1053-2008进行编写和计算。

第六节基坑施工的特点、施工中应注意的重点及施工难点和危险源的分析及其相应对策措施。

应阐述达到或超过报警值的应急预案及组织保证体系,明确指挥者和执

行者的具体人员及安全技术措施。

第六章施工方法和技术措施

第一节维护结构施工方案的介绍(如围护桩、钢格构柱、土钉支护、止水帷幕

施工支撑、压顶梁、围檩、传力带、拆换撑凿桩、支撑拆除等),围护

结构的类型、施工工艺、流程以及相关技术参数和施工方法、质量验收

要求等。

第二节土方开挖及回填方案,包括各阶段挖土流程,分层分段施工方案(段层具体划分、土方量的具体数量等)、坑中坑的挖土方法、出土口的布置、

运土坡道布置、坡率、挖掘机、运输车辆作业流程、行走路线以及停车

位置的安排。上述内容一般应以平面图和局部剖面图进一步说明。

若工程桩为预应力管桩,土方开挖期间应明确挖土方向和挖土机的行走

路线,控制每层挖土厚度。

土方回填应明确回填土土质、回填土密实度的要求,建议做环刀试验。第三节基坑降、排水施工方法,参照设计降排水要求,具体落实降、排水的措施,包括地表水、坑中水的排水沟、集水井布置,剖面尺寸、设置数量、

深井或轻型井点施工及技术措施,降水的控制要求及排水流向。

第四节降水设施的拆除和封堵时间安排及具体措施。

第七章基坑工程监测

1、工程检测分专业监测(具有相关资质)、施工企业自行监测和特别监测(含

特种管线、周边河道水位、重要建筑物等)三方面;

2、专业监测单位及监测内容(含周边建筑物、构筑物、道路沉降裂缝、道

路下各种管线的位移、沉降、基坑深层土体位移、裂缝、地下水位变化、支撑轴力变化等);

3、列明监测点的布置(附监测点平面布置图)和监测警戒值;

4、监测数据的记录收集、分析、管理的具体安排和措施以及信息反馈的要

求;

5、施工单位自行安排的日常监测内容、检测布置和措施,责任人和监测频

率;

6、特别监测措施,主要针对本工程基坑施工中危险性较大,可能产生重大

事故和社会影响的部位(含周边建筑、管线、道路等)的监测。

第八章应急预案

针对本工程施工过程中可能发生重大事故的危险源进行分析,提出相应的对策和排险措施,组织应急领导小组,落实相应的人员(包括联络方式)、材料物资和设备,一旦发生意外,能及时组织抢险,避免重大事故的发生和事故的进一步扩大。

第九章工程质量、安全生产、文明施工和环境保护措施

工程质量主要包括质量保证体系、围护结构施工质量的控制、挖土过程中工程桩、围护结构的保护、降排水设施安装质量控制。

安全生产主要包括安全生产管理体系、周边环境的安全,基坑及围护结构的安全,施工人员的安全意识及设备安全等安全生产保证措施。

文明施工和环境保护主要包括废水排泄、扬尘、噪声控制、渣土运输、门卫管理、车辆冲洗、指挥等具体措施。

第十章汛期、台风、高温等季节性施工措施主要根据基坑施工具体时段决定涉及内容,应考虑季节性措施的人员材料组织、落实、预防事故方案、抢险措施,作业时间安排,安全作业和降温通风措施等。

第十章相关附件、图表

1、场地地质勘察报告(勘探点平面图、土质物理力学性能指标汇总、典型

地质剖面图等);

2、基坑围护设计总说明、基坑围护设计平面图、剖面图;

3、基坑围护支撑布置平面图(包括如角撑、水平支撑、斜撑与换撑平面布

置图和节点详图);

4、基坑降水平面布置图、设施相关节点图、检测点平面布置图;

5、基坑施工总平面布置图(含周边环境关系、排水平面等);

6、施工流水段划分图、土方开挖顺序图;

7、基坑围护设计论证专家意见及设计修改回复;

8、土方开挖流程图(含分段分层挖土工况剖面、运输车道及停车加固平台

剖面);

9、其他节点详图(含塔吊基础剖面、挖土工况剖面、运输车道及停车加固

平台剖面、降排水沟及集水井剖面图、基坑周边安全围护及人员上下基坑应急通道剖面图等);

10、进度计划表;

11、机具设备一览表。

工程概况一览表

p2-模板工程设计与施工专项方案编制指南(承插型盘扣式)

模板工程设计与施工专项方案编制指南 (承插型盘扣式) 插入项目效果图 工程名称: 发布日期:执行日期:

目录 一、编制说明 (1) 1.1 编制依据 (1) 1.2 编制人员 (1) 1.3 发放范围 (1) 二、工程概况 (2) 2.1 工程概况 (2) 2.2 构件概况 (2) 2.3 施工平面布置 (3) 2.4 施工要求和技术保证条件 (3) 2.5 分项工程重难点 (4) 三、施工计划 (5) 3.1 施工进度计划 (5) 3.2 劳动力配置 (5) 3.3 主要材料配置计划 (5) 3.4 机械设备配置计划 (6) 四、施工管理及作业人员配备和分工 (7) 4.1 施工管理人员 (7) 4.2 专职安全管理人员 (7) 4.3 特种作业人员 (7) 4.4 其他作业人员 (7) 五、施工工艺技术 (8) 5.1 技术参数 (8) 5.2 工艺流程 (14) 5.3 施工方法与操作要求 (14) 5.4 操作要求 (16) 六、验收要求 (18)

6.1 验收标准 (18) 6.2 验收程序及人员 (19) 6.3 验收内容 (19) 七、施工保证措施 (21) 7.1 安全保证措施 (21) 7.2 环境及职业健康管理保证措施 (21) 7.3 监测监控措施 (21) 八、应急处置措施 (23) 8.1 目的 (23) 8.2 应急组织机构及职责 (23) 8.3 应急措施 (23) 九、计算书 (26) 9.1 计算原则 (26) 9.2 主要荷载取值 (27) 十、相关施工图纸 (28)

一、编制说明 1.1 编制依据 1.2 编制人员 1.3 发放范围

需要编制专项施工方案和需要专家论证的情况

施工现场危险源识别及需要编制专项施工方案和需要专家论证的情况: 1、对于下列危险性较大的分部分项工程,应单独编制专项施工方案: (1)基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m,但地质条件和周围环境复杂的基坑(槽)支护、降水工程。 (2)土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。 (3)模板工程及支撑体系: 1)各类工具式模板工程:包括飞模、滑模、爬模、大模板等工程。 2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/m 及以上;高度大于支撑水平投影宽度且相对独立无联系构建的混凝土模板支撑工程。 3)承重支撑体系:用于钢结构安装等满堂支撑体系。 (4)起重吊装及安装拆卸工程:采用非常规起重设备、方法且单件重量在10KN及以上的起重吊装工程;采用起重机械进行安装的工程;起重机械设备自身的安装、拆卸。 (5)脚手架工程:搭设高度24m及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程;

吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程。 (6)拆除、爆破工程:建筑物、构筑物拆除工程;采用爆破拆除的工程。 (7)其他:建筑幕墙安装工程;钢结构、网架和索膜结构安装工程;人工挖扩孔桩工程;地下暗挖、顶管及水下作业工程;预应力工程;采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。 2、对于超过一定规模的危险性较大的分部分项工程,还应组织专家对单独编制的专项施工方案进行论证: (1)深基坑工程:基坑支护、降水工程:开挖深度超过5m (含5m)或虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物(构筑物)安全的基坑(槽)支护、降水工程。 (2)模板工程及支撑体系 1)工具式模板工程:包括飞模、滑模、爬模、大模板等工程。 2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上;施工总荷载15KN/m2及以上;集中线荷载20KN/m及以上。 3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。 4)起重吊装及安装拆卸工程:采用非常规起重设备、方法

专项施工方案的编制(1)

目录 摘要 一、绪论 (一)课题背景 (二)现状 二、施工方案编制的内容及要求 三、专项施工方案的实施 四、掌握公路工程安全生产事故应急预案编制 (一)编制准备编制应急预案应做好以下准备工作:(二)编制程序 (三)应急预案种类 五、哪些工程需要编制专项施工方案 六、专家论证的主要内容:

专项施工方案的编制 【摘要】 我们每个工程都要写专项施工方案,专项方案要对工序的工程量、工作内容、工期安排等进行详细描述,并能按描述的内容落实,不能落实的内容不写,写的要在施工严格执行。在方案的编制上,注意对工程的实际特点有清晰的了解,专注细节,实现专项方案的理论和实际的指导作用。 针对近年来国家对公路建设工程安全的重视重点介绍了如何更好地编制专项安全施工方案,同时给出了一条完整的专项安全施工方案所包含的内容,以指导工程实际。 通过论文可以知道施工方案的安全性与重要性,整个完整的施工方案决定着工程质量,同时看出团队的精神。 【关键词】:安全施工方案编制审核 一、绪论 (一)课题背景

随着公路建设工程规模和质量的提高,施工安全也日益得到重视。为了确保施工安全,遏制恶性事故的发生,近年来国务院、交通部颁布了《安全法》《建设工程安全生产管理条例》等一系列的法律、法规、条例。各级政府、主管部门每年都会组织多次的安全专项检查,重点就是要引起各施工单位对安全生产的重视,确实保证工程建设中的生产安全。对监理也有了要求,《建设工程安全生产管理条例》第十四条规定:“工程监理单位应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合强制性标准。”随着国家的重视,各工程建设项目的管理者对存在危险的项目也在进行着促进安全生产管理方法的探讨。《专项安全施工方案》就是项目管理者对危险性大的工程采取一种事先控制的预防措施。 (二)现状 近几年的监理工作中,一些施工单位所编制的专项施工安全方案的随意性很大,没有实际可操作性。在方案的评审过程中要多次返工修改。总结这些专项施工安全方案,我认为主要有两方面存在不足: ①对安全生产的认识不足 抱着应付差事的想法来编制方案,方案内容空洞,与实际现场管理脱钩,这样的施工方案在施工过程中无法指导现场施工人员安全生产,没有认识到安全隐患可能造成企业的经济损失, 工程建设工期的延长,并且牵连着企业内部的安定等问题 ②对设计和实际地形的关联不够了解,对施工机械和设备的性能掌握的不透彻。 分析的危险源与实际不符,所编制的方案就不能控制和避免危险事故的发生。所以在安全专项施工方案编制前要充分掌握要建的构造物与地理、地质的关系,分析构造物对地理、地质的关系,分析构造物对地理、地质条件的影响,从而找出危险源。另外还应分析施工机械和设备是否适应实际地理、地质条件,会产生哪些方面的危险源。由于危险源找不准,从而导致安全专项施工方案的编制跑偏,出现风马牛不相及的情况 二、施工方案编制的内容及要求 专项施工方案顾名思义就是对一项重大危险源存在条件下如何安全施工的具体方法,一个建设项目的实施过程中可能村子啊多重危险源,针对每种重大危险源设计出避免或控制危险事故出现的措施是专项施工方案的实质。方案编制的好坏、落实的好坏,从小处说可以避免对人身的伤害,往大处想方案牵连着企业的效益和稳定,甚至社会的影响。

高大模板支架专项施工方案编制指南

附件一 高大模板支架专项施工方案编制指南 第一章工程概况 第二章编制依据 第三章本方案支模架设计范围及特点 第一节本方案支模架设计范围 第二节本方案支模架特点 第四章施工部署 第一节管理体系及项目部组成 第二节材料、设备、劳动力组织 第三节临时用电布置 第四节施工进度计划 第五节混凝土浇捣施工部署 第五章支模架形式选用及设计 第一节支模架形式选用 第二节支模架设计 1、支撑架施工荷载取值 2、支撑架布置情况 3、支撑架搭设参数汇总表 4、不同形式支撑架连接方式 5、特殊部位的处理措施 6、与周围结构拉结措施 6、架体基础处理措施 7、防雷处理措施 第六章支模架的构造要求及措施 第七章支模架的搭设及拆除 第八章支撑体系检查和验收要求

第九章模板支撑体系监测监控措施 第十章安全管理与维护措施 第十一章质量保证措施 第十二章文明施工措施 第十三章应急预案 附件:支撑架计算书 1)板底支撑架计算 2)梁底支撑架计算 附图: 附图1 模板支架平面布置图 附图2 模板支架立面布置图 附图3 模板支架剖面图 附图4 特殊部位节点详图(后浇带、伸缩缝、沉降缝支模架节点详图、水平拉结点节点详图、梁底板底节点详图) 支撑体系预压方案

第一章工程概况 说明工程名称、工程地点、建设单位、设计单位、监理单位、施工单位,工程建筑面积、结构层次、建筑高度、建筑物室内、外标高、场地自然地坪标高、施工要求和技术保证条件 第二章编制依据 相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。常用的为: 1、工程建筑、结构等施工图纸、会审纪要、联系单。 2、主要规范和规程 2.1 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2002年版 2.2 《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000、J43-2000) 2.3 浙江省工程建设标准《建筑施工扣件式钢管模板支架技术规程》DB33/1035-2006 2.4 《砼模板用胶合板》(GB/T17658-1999) 2.5 《钢管脚手架扣件》(GB15831) 2.6 《木结构设计规范》(GBJ5) 2.7 《建筑施工高处作业安全技术规范》(JGJ80-91) 2.8 《建筑施工安全检查标准》(JGJ59-99) 2.9 部、省、市现行的有关安全生产和文明施工规定 2.10 混凝土结构设计规范 2.11 钢结构设计规范 2.10 企业标准 第三章本方案支模架设计范围及特点 第一节本方案支模架设计范围 说明本专项施工方案编制范围(支模区域)和位置及相应结构工程概况(层

专项施工方案编制的内容

专项施工方案编制的内容 专项施工方案编制的内容 二、专项施工方案编制的内容 1 .工程概况 2 .编制依据 3 .施工计划 4 .施工工艺技术 5施工安全保证措施 6.劳动力计划 7.计算书及附图 三、专项施工方案的实施(按照建设工程安全生产管理条例的规定进行回答,即应经施工单位技术负责人、项目总监签认后, 施工单位专职安全管理人员现场监督下实施) l.施工单位应当严格按照专项施工方案组织施工,不得擅自修改、调整专项施工方案。如因设计、结构、外部环境等因素发生 变化.确需修改的,施工单位、监理单位应当重新组织审核。 2.专项施工方案实施前.编制人员或项目技术负责人应当向项目施工、技术、安全、质量管理人员和作业人员进行安全技术交 底。

3.施工单位应当指定专职安全生产管理人员对专项施工方案实施情况进行现场监督,发现不按照专项施工方案施工的,应当 要求其立即整改,整改合格的,方可进行下一道工序. 4.施工单位技术负责人应当定期巡查专项施工方案实施情况。 5.施工单位应当指定专人对危险性较大工程的实施过程进行监测,发现有危及人身安全紧急情况的,应当立即组织作业人员撤 离危险区域。 2B323015 掌握公路工程安全生产事故应急预案编制 一、编制准备编制应急预案应做好以下准备工作: 二、编制程序 1.应急预案编制工作组 2 .资料收集 3 .危险源与风险分析 4 .应急能力评估 5.应急预案编制 6 .应急预案评审与发布 三、应急预案种类 (一)综合应急预案。综合应急预案是从总体阐述处理事故的应急方针、政策.应急组织结构及相关应急职责,应急行动、措

施和保障等基本要求和程序.是应对各类事故的综合性文件。 (二)专项应急预案。专项应急预案是针对具体的事故类别、危险源和应急保障而制定的计划或方案,是综合应急顶案的组成 部分。 (三)现场处置方案。现场处置方案是针对具体的装置、场所或设施、岗位所制定的应急处置措施。现场处置方案应具体、简 单、针对性强。

专项施工方案编制和审核制度

专项施工方案编制和审核制度 为加强建设工程项目的安全技术管理,防止在施工过程中发生安全事故,为保障人身和财产安全,依据《建设工程安全生产管理条例》、《建设工程质量管理条例》及相关工程施工设计,对危险性较大的施工项目,必须编制专项施工方案,特制定专项施工方案编制与审核制度。 一、危险性较大工程是指:依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制专项施工方案,包括安全与质量两方面。 (一)基坑支护与降水工程:基坑支护工程是指,开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。 (二)土方开挖工程:土方开挖工程是指,开挖深度超过5m(含5m)的基坑、槽的土方开挖。 (三)模板工程:各类工具式模板工程,水平混凝土构件模板支撑系统及特殊结构模板工程。 (四)起重吊装工程。 (五)脚手架工程 1、落地式钢管脚手架; 2、附着式升降脚手架; 3、悬挑式脚手架;

4、满堂脚手架; (六)其他危险性较大的工程 1、盖板及箱梁的安装施工; 2、预应力结构张拉施工; 3、明涵基础及开挖工程施工; 4、桥梁工程施工(含架桥); 5、钢筋加工及捆绑施工: 6、采用新技术、新工艺、新材料,可能影响建设工程质量、安全,已经行政许可,尚无技术标准的施工。 二、专项施工方案由专业工程技术人员编制,上报公司技术部门的专业技术人员进行审核,审核合格后经公司技术负责人签字,并上报监理单位专业监理工程师进行审核,审核合格,监理单位总监理工程师签字。公司应当组织不少于5人的专家组,对已编制的专项施工方案进行论证审查。 三、专项施工方案专家组必须提出书面论证审查报告,公司技术部门应根据论证审查报告进行完善,公司技术负责人、总监理工程师签字后,项目部方可实施。 四、项目部组织技术人员及、和施工队进行专项施工方案的学习,安质部要做好对专项施工方案的技术交底,确保施工人员的安全。

危险性较大的分部分项工程需编制专项施工方案

危险性较大的分部分项工程需编制专项施工方案

危险性较大的分部分项工程需编制专项施工方案 1、基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽支护、降水工程。 2、土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。 3、模板工程及支撑体系:①各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。②混凝土模板支撑工程:搭设高度5m 及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/ m2以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。 4、起重吊装及安装拆卸工程:①采用非常规起重设备、方法,且单件吊重量在10KN及以上的起重吊装工程。②采用起重机械进行安装的工程。③起重机械设备自身的安装、拆卸。 5、脚手架工程:①搭设高度24m及以上的落地式钢管脚手架工程。②附着式整体和分片提升脚手架工程。③悬挑式脚手架工程。④吊篮脚手架工程。⑤自制卸料平台、移动操作平台工程。⑥新型及异型脚手架工程。 6、拆除、爆破工程:①建筑物、构筑物拆除工程②采用爆破拆除的工程。 7、其它:①建筑幕墙安装工程。②钢结构、网架和索膜结构安装工程。③人工挖扩孔桩工程。④地下暗挖、顶管及水下作业工程⑤预应力工程。⑥采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。 超过一定规模的危险性较大的分部分项工程的范围(需专家论证):1)开挖深度超过5m(含5m)的基坑、槽支护与降水;或工程虽未超过5m,但地质条件和周围环境复杂、地下水在坑底以上的基坑支护与降水工程;2)开挖深度实行总承包的,专项施工方案由总包单位编制。但起重机械安拆、深基坑、升降脚手架工程由分包单位编制;3)(滑模、爬模、大模板等)工程,水平混凝土构件模板支撑系统及特殊结构工程(搭设高度8m以上,搭设跨度18m以上,总荷载15KN/m2以上,集中线荷载20kn/以上;4)起重吊装工程(单件起吊重量100kn以上,起重量300KN以上的设备工程,高度200m以上。5)脚手架工程(高度超过50m的落地式钢管脚手架、提升高度150m脚手架工程,架体高度20m以上的悬挑式脚手架)。6)施工高度50m以上幕墙。7)开挖深度16m以上的人工挖孔桩。 专项方案的编制单位:实行总包的,由总包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项施工方案由专业承包组织编制。专项方案内容:1)工程概况2)编制依据3)施工计划4)施工工艺技术5)施工安装保证措施:组织保障、技术措施、应急预案、监测监控等6)劳动力计划7)计算书及相关图纸。审批流程:施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员对编制的专项施工方案进行审核。经审核合格后,由施工单位技术负责人(总工)签字,实行施工总承包的专项方案应当由总包和分包单位技术负责人签字确认。不需要专家论证的施工单位审核合格后报监理单位,由项目总监理工程师审核签字。 专家论证:1、施工单位组织专家论证会。2、专家论证会的参会人员:1)专家组成员、2)建设单位项目负责人或技术负责人。3)监理单位项目总监理工程师及相关人员。4)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员。5)勘察、设计单位项目技术负责人及相关人员。专家论证的内容:1)专项方案内容是否完整,可行;2)专项方案计算书和验算依据是否符合有关标准规定。3)安全施工的基本条件是否满足现场实际情况。 施工组织设计的编制原则:①符合合同或招标文件的要求②开发、使用四新③实现均衡施工,达到合理的经济技术指标④推广建筑节能和绿色施工⑤与质量、环境和职业健康安全三个管理体系有效结合。 单位工程施工组织设计编制依据:施工合同,施工图纸,主要规范、规程,主要图集,主要标准,主要法规,地质勘察报告,企业的各项管理手册、施工工艺标准、程序文件 单位工程施工组织设计的基本内容:①编制依据②工程概况③施工部署④施工进度计划⑤施工准备与资源配置计划⑥主要施工方法⑦施工现场平面布置⑧主要施工管理计划 施工组织动态管理:①工程设计有重大修改②有关法律、法规、规范和标准实施、修订和废止③主要施工方法有重大调整④主要施工资源配置有重大调整⑤施工环境有重大改变 建筑工程施工进度计划合理施工程序和顺序安排的原则:①先安排相应的准备工作②首先进行全场性工程的施工,然后进行单位工程的施工③三通工程应先场外后场内,由远而近,先主干后分支,排水工程要先下游后上游④先地下后地上和先深后浅的原则⑤主体在前,装饰在后⑥尽可能实现相邻工种的最大限度搭接。 进度计划的调整分为:资源优化、费用优化、工期优化的原则(①缩短持续时间对质量和安全影响不大的工作②有备有资源的工作③缩短时间所需增加的资源费用最少的工作)。 基坑支护安全控制要点:①支护方案必须编制专项施工方案,经施工单位技术负责人(总工)、总监签字②支护结构必须具有足够的强度、刚度和稳定性③基坑支护结构(包括支撑等)的实际水平位移和竖向位移,必须控制在设计允许范围内④控制好基坑支护与降水、止水帷幕等施工质量,并确保位置正确⑤控制好基坑支护、降水与开挖的顺序⑥控制好管涌、流沙、坑外地下水位变化和地表的沉陷

建筑工程安全专项施工方案编制指南

建筑工程专项施工方案编制指南 济南四建(集团)有限责任公司 2010年3月

目录 1 基坑支护、降水工程施工方案 (6) 1.1 编制说明及依据 (6) 1.2 工程概况 (6) 1.3 管理机构及劳动力组织 (6) 1.4 施工部署 (6) 1.5 主要分项工程施工方法及技术措施 (6) 1.6 质量保证措施 (6) 1.7 安全保证措施 (6) 1.8 文明施工措施 (6) 1.9 施工应急救援预案 (6) 1.10 雨季、台风和夏季高温季节的施工措施 (7) 1.11计算书及相关图纸 (7) 2 土方开挖工程施工方案 (7) 2.1 编制说明及依据 (7) 2.2 工程概况 (7) 2.3 施工计划 (7) 2.4 施工工艺 (7) 2.5 监测监控 (7) 2.7 应急预案 (7) 2.8 计算书及相关图纸 (7) 3 模板工程及支撑体系施工方案 (8) 3.1 编制说明及依据 (8) 3.2 工程概况 (8) 3.3 质量、安全管理机构 (8) 3.4 模板支撑体系的材料选择 (8) 3.5 模板支撑体系的主要搭设方法、验收要求及拆除要求 (8) 3.6 质量保证措施 (8)

3.7 模板安装和拆除的安全技术措施 (8) 3.8 监测措施 (8) 3.9 文明施工措施 (8) 3.10 施工应急救援预案 (8) 3.11 梁、板模板及支撑体系计算 (8) 3.12 墙、柱模板支撑计算 (11) 3.13 模板支架构造措施及相关图纸 (11) 4 起重吊装及安装拆卸工程施工方案 (18) 4.1 起重吊装 (18) 4.1.1 编制依据 (18) 4.1.2 工程概况 (18) 4.1.4 施工工艺 (19) 4.1.5 施工安全保证措施 (19) 4.1.6 应急措施 (19) 4.1.7 计算书及相关图纸 (19) 5 拆除、爆破工程施工方案 (19) 5.1 人工拆除、机械拆除施工方案 (19) 5.1.1编制依据 (19) 5.1.2工程概况 (19) 5.1.3施工计划 (19) 5.1.4施工工艺 (19) 5.1.5施工安全保证措施 (19) 5.1.6应急预案与监控措施 (19) 5.1.7 附图 (20) 5.2 爆破拆除施工方案 (20) 5.2.1编制依据 (20) 5.2.2工程概况 (20) 6.2.3施工计划 (20) 5.2.4施工工艺 (20)

专项施工方案编制内容及格式要求

第一部分专项施工技术方案编制内容 专项施工技术方案就是指在施工总体组织设计编制得基础上,针对技术复杂得、危险性较大得分部分项工程需单独编制得技术文件。就是对施工组织设计相关内容得深化、细化、补充与完善,必须具有很强得操作性,一般应包括以下内容: 一、编制说明(必要时写) 含编制范围、原则、依据等内容。 二、工程概况 2、1 工程简介 2、2 自然条件(地形地貌、地质、水文、气象等) 2。3 主要工程数量 2。4工程得主要特点及难点 三、项目管理目标、指标(必要时写) 3、1质量目标 3。2 工期管理目标(进度目标) 3、3 安全生产、文明施工、环境保护目标 四、施工总体部署 4、1 施工组织机构 4。2临建设施(栈桥、施工便道,施工用水用电,搅拌站、预制场、钢筋加工场,塔吊与电梯布置,墩位龙门吊布置等) 五、主要临时结构设计(相关附件可附在最后) 5、1设计概述(设计思路、设计概况等) 5、2主要临时结构设计 六、主要施工方法与施工工艺(含关键技术参数与技术措施) 施工概述、施工测量、工艺流程、临时工程施工、工程主体施工方法等。 七、施工进度计划 7。1 施工进度计划安排(简单得文字说明,如:分项工程得施工工效,主要节点工期) 7、2施工进度计划网络图(横道图或网络图)

八、资源配置计划 列出设备使用起始与结束时间,主要周转物资需求时间。 8、1劳动力配置 管理及劳务人员(分工种)配置计划。 8、2 施工机械及设备配置 机械及设备得名称、规格、功率及容量、数量、进场时间等。 8。3 材料供应 材料得计划供应表。 九、进度、质量、安全环保保证措施 工程质量管理措施(含质量通病防治措施等)、安全生产保证措施(含应急救援等)。 十、特殊季节施工保证措施(冬雨季与热期施工。需要时写) 突出:大体积混凝土、主塔高标号泵送混凝土等得特殊季节施工措施 十一、预案措施 设计方案与施工方案得预案措施(前述第四章主要为原案) 十二、提请专家决策得问题(如有) 十三、附图、附表 施工平面布置图;临时工程设计图与计算书等。 第二部分安全专项施工方案编制内容 项目部应在危险性较大得分部分项工程施工前,由项目总工程师组织工程、安监及质检等部门得专业技术人员编制专项方案、安全专项施工方案就是指在项目施工组织(总)设计得基础上,针对危险性较大得分部分项工程需单独编制得安全技术措施文件。一般应包括以下内容: 一、编制说明 1。1 编制依据 相关法律法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等、

专项施工方案编制内容及格式要求

| 第一部分专项施工技术方案编制内容 专项施工技术方案是指在施工总体组织设计编制的基础上,针对技术复杂的、危险性较大的分部分项工程需单独编制的技术文件。是对施工组织设计相关内容的深化、细化、补充和完善,必须具有很强的操作性,一般应包括以下内容: 一、编制说明(必要时写) 含编制范围、原则、依据等内容。 二、工程概况 工程简介 自然条件(地形地貌、地质、水文、气象等) 主要工程数量 ^ 工程的主要特点及难点 三、项目管理目标、指标(必要时写) 质量目标 工期管理目标(进度目标) 安全生产、文明施工、环境保护目标 四、施工总体部署 施工组织机构 临建设施(栈桥、施工便道,施工用水用电,搅拌站、预制场、钢筋加工场,塔吊与电梯布置,墩位龙门吊布置等) ! 五、主要临时结构设计(相关附件可附在最后) 设计概述(设计思路、设计概况等) 主要临时结构设计 六、主要施工方法和施工工艺(含关键技术参数和技术措施) 施工概述、施工测量、工艺流程、临时工程施工、工程主体施工方法等。

七、施工进度计划 施工进度计划安排(简单的文字说明,如:分项工程的施工工效,主要节点工期)施工进度计划网络图(横道图或网络图) ] 八、资源配置计划 列出设备使用起始和结束时间,主要周转物资需求时间。 劳动力配置 管理及劳务人员(分工种)配置计划。 施工机械及设备配置 机械及设备的名称、规格、功率及容量、数量、进场时间等。 材料供应 材料的计划供应表。 ) 九、进度、质量、安全环保保证措施 工程质量管理措施(含质量通病防治措施等)、安全生产保证措施(含应急救援等)。 十、特殊季节施工保证措施(冬雨季和热期施工。需要时写) 突出:大体积混凝土、主塔高标号泵送混凝土等的特殊季节施工措施 十一、预案措施 设计方案和施工方案的预案措施(前述第四章主要为原案) 十二、提请专家决策的问题(如有) 十三、附图、附表 } 施工平面布置图;临时工程设计图与计算书等。 第二部分安全专项施工方案编制内容

专项施工方案编制内容及格式要求

专项施工方案编制内容及 格式要求 Last revision on 21 December 2020

第一部分专项施工技术方案编制内容专项施工技术方案是指在施工总体组织设计编制的基础上,针对技术复杂的、危险性较大的分部分项工程需单独编制的技术文件。是对施工组织设计相关内容的深化、细化、补充和完善,必须具有很强的操作性,一般应包括以下内容: 一、编制说明(必要时写) 含编制范围、原则、依据等内容。 二、工程概况 工程简介 自然条件(地形地貌、地质、水文、气象等) 主要工程数量 工程的主要特点及难点 三、项目管理目标、指标(必要时写) 质量目标 工期管理目标(进度目标) 安全生产、文明施工、环境保护目标 四、施工总体部署 施工组织机构

临建设施(栈桥、施工便道,施工用水用电,搅拌站、预制场、钢筋加工场,塔吊与电梯布置,墩位龙门吊布置等) 五、主要临时结构设计(相关附件可附在最后) 设计概述(设计思路、设计概况等) 主要临时结构设计 六、主要施工方法和施工工艺(含关键技术参数和技术措施) 施工概述、施工测量、工艺流程、临时工程施工、工程主体施工方法等。 七、施工进度计划 施工进度计划安排(简单的文字说明,如:分项工程的施工工效,主要节点工期)施工进度计划网络图(横道图或网络图) 八、资源配置计划 列出设备使用起始和结束时间,主要周转物资需求时间。 劳动力配置 管理及劳务人员(分工种)配置计划。 施工机械及设备配置 机械及设备的名称、规格、功率及容量、数量、进场时间等。 材料供应 材料的计划供应表。

九、进度、质量、安全环保保证措施 工程质量管理措施(含质量通病防治措施等)、安全生产保证措施(含应急救援等)。 十、特殊季节施工保证措施(冬雨季和热期施工。需要时写) 突出:大体积混凝土、主塔高标号泵送混凝土等的特殊季节施工措施 十一、预案措施 设计方案和施工方案的预案措施(前述第四章主要为原案) 十二、提请专家决策的问题(如有) 十三、附图、附表 施工平面布置图;临时工程设计图与计算书等。 第二部分安全专项施工方案编制内容 项目部应在危险性较大的分部分项工程施工前,由项目总工程师组织工程、安监及质检等部门的专业技术人员编制专项方案。安全专项施工方案是指在项目施工组织(总)设计的基础上,针对危险性较大的分部分项工程需单独编制的安全技术措施文件。一般应包括以下内容: 一、编制说明

专项施工方案的编制管理办法

专项施工方案 5.1.1 专项施工方案编审要求 一、一般规定 1.施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。 2.建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。 3.施工单位应当根据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员结合工程实际编制专项方案。 4.专项施工方案应当由施工单位技术部门组织本单位施工技术、安全、质量部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。经审核合格后报监理单位,由项目总监理工程师审查签字。 5.超过一定规模的危险性较大分部分项工程专项方案,应当由施工单位组织专家组对已编制的专项施工方案进行论证审查。 专家组成员应由5名及以上符合相关专业要求的专家组成。 专家组应当对论证的内容提出明确的意见,形成论证报告,并在论证报告上签字。论证审查报告作为安全专项施工方案的附件。 6.施工单位应根据论证报告修改完善专项方案,报专家组组长认可后,经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。 施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。 7.如因设计、结构、外部环境等因素发生变化确需修改的,修改后的专项方案应当重新履行审核批准手续。对于超过一定规模的危险性较大工程的专项方案,施工单位应当重新组织专家进行论证。 8.对于按规定需要验收的危险性较大的分部分项工程,施工单位、监理单位应当组织有关人员进行验收。验收合格的,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。 9.各施工专项方案由项目部收集成册,作为资料附件。 二、专项施工方案编制基本内容 1.工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。 2.编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 3.施工计划:包括施工进度计划、材料与设备计划。 4.施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。 5.施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。 6.劳动力计划:专职安全生产管理人员、特种作业人员等。 7.计算书及相关图纸。 三、施工单位宜结合下列内容编制专项施工方案 施工临时用电方案主要内容 1.现场勘察情况。

最新公路工程危险性较大工程安全专项施工方案编制导则

公路工程危险性较大工程安全专项施工方案编制导则

G230通武线开封至尉氏段改建工程 公路工程危险性较大工程安全专项施工方案编制导则 中国建筑一局(集团)有限公司 二零一六年六月

目录 G230通武线开封至尉氏段改建工程 (1) (1) 中国建筑一局(集团)有限公司 (1) 二零一六年六月 (1) 公路工程危险性较大工程安全专项施工方案编制导则 0 1总则 0 2术语 0 3方案的组织管理要求 0 3.1编制时各方职责 0 3.2方案论证的要求 (1) 3.3方案实施的要求 (2) 4专项施工方案的内容与格式要求 (3) 危险性较大分部分项工程的范围表 (4) 超过一定规模危险性较大分部分项工程范围表 (6) 危险性较大公路工程应急预案编制导则 (8) 1 总则 (9) 2 规范性引用文件 (9) 3 术语 (9) 3.1 危险性较大公路工程 (9) 3.2 危险源 (9) 3.3 危险源辨识评价 (9) 3.4 一般性事故 (9) 3.5 特殊事故 (9) 3.6 应急响应 (10) 3.7 应急预案 (10) 3.8 恢复生产 (10) 3.9 应急演练 (10) 4 应急预案编制程序 (10) 4.1 预案编写小组 (10) 4.2 危险源辨识和应急能力评估 (11)

4.3 预案编写 (11) 4.4 预案审核和备案 (12) 4.5 预案公布与实施 (12) 5预案的种类 (12) 5.1 预案分类 (12) 5.2 预案特点 (12) 6预案内容结构要求 (13) 6.1 总则 (13) 6.2 基本情况 (13) 6.3 组织机构和职责 (13) 6.4 危险源的预防、预警 (13) 6.5 应急响应 (14) 6.6 应急保障 (14) 6.7 事故信息报告 (14) 6.8 恢复重建 (14) 6.9 应急培训和演练 (15) 6.10 附件 (15) 7预案格式和要求 (15) XXXX事故应急预案 (16) 公路桥梁工程危险源辨识及防控导则 (17) 1 总则 (18) 2 术语 (18) 3 引用标准 (19) 4 桥梁工程危险源辨识 (20) 4.1 一般规定 (20) 4.2辨识流程及要求 (20) 4.3辨识方法 (22) 5 危险源风险评价 (22) 5.1 一般规定 (22) 5.2 风险评估方法 (22) 5.3 重大危险源风险等级确定 (22) 5.4 评估流程 (26) 5.5桥梁危险源评价报告编制 (27) 6 风险防控 (27) 6.1 风险防控响应 (27) 6.2风险防控管理 (28) 6.3风险防控措施 (30) 附录A 桥梁工程危险源辨识与评价常用表 (30) 附录B 桥梁重大危险源基本清单 (36) 附录C 桥梁工程主要施工作业活动与风险事故对照表 (37) 附录D 桥梁危险源防控措施 (38) 1、一般规定 (38) 2、作业机械设备 (40) 3、物资材料、人员培训及社会联系 (40) 4、作业环境 (41) 5、安全防护设施 (41) 6、施工临时设施 (41)

专项施工方案的编制要求

专项施工方案的编制要求 一、专项施工方案编制的一般规定 1.国家现行有关法规、标准规范及《危险性较大的分部分项工程安全管理办法(建质(2009)87号)》等规定应编制施工方案的分部分项工程和专项工程,应单独编制施工方案。 2.专项施工方案应在分部分项工程或专项工程施工前完成编制和审批。 3.专项施工方案编制应遵守的原则 (1)符合施工合同或招标文件中有关工程进度、质量、安全、环境保护、造价等方面的要求; (2)积极开发、使用新技术和新工艺,推广应用新材料和新设备;(3)坚持科学的施工程序和合理的施工顺序,采用流水施工和网络计划等方法,科学配置资源,合理布置现场,采取季节性施工措施,实现均衡施工,达到技术可行,经济合理的目的; (4)采取技术和管理措施,推广建筑节能和绿色施工; (5)与质量、环境和职业健康安全三个管理体系相结合。编制施工组织设计和专项施工方案时,应满足管理体系文件的要求。 二、专项施工方案的主要内容

专项施工方案应包括下列内容: 1.工程概况 工程概况应重点说明本分部(分项)工程或专项工程的名称、施工- 1 - 范围、工程设计内容、施工的难点与重点要求、与本分部(分项)工程或专项工程相关的现场环境条件、施工平面布置、施工要求和技术保证条件等内容。 2.编制依据 包括相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 3.施工安排 应明确分部分项工程施工管理目标、施工顺序及施工流水段、针对工程的重点和难点的主要管理措施和技术措施、施工管理的组织机构及岗位职责等内容。 4.施工进度计划 分部(分项)或专项工程施工进度计划应按照施工安排并结合施工总进度计划进行编制。施工进度计划可采用横道图或网络图表示,并附必要说明。 5.施工准备与资源配置计划 (1)施工准备

杭州专家论证方案编制指南

附件2: 杭州市建设工程部分危险性较大工程 专项施工方案编制指南 本编制指南主要对“深基坑工程、模板工程及支撑体系、脚手架工程”这三个分部分项工程的专项施工方案编制内容作一定要求,具体如下: (一)深基坑工程 深基坑工程专项施工方案编制应当包括以下内容: 第一章编制说明及依据:简述专项施工方案编制所依据的相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 第二章工程概况:简要描述基坑工程概况、基坑岩土地质情况、施工图的技术要求、施工平面布置、施工要求和技术保证条件。 第三章施工计划:阐述施工目标、施工准备、主要材料与设备计划、施工进度计划。 第四章施工工艺技术:描述施工顺序、施工测量、土石方工程施工、基坑支护的施工工艺、变形观测、基坑周边的建筑物(地下管网)的监测和保护措施等。 方案中应绘制相应的基坑支护平面图、立面图、剖面图及节点大样施工图。应有相应的基坑水平、竖向和相邻建筑(构)物沉降变形的监测技术措施和基坑周边的地下管网的监测和保护措施。 详细描述基坑工程的验收要求。 第五章施工质量、安全保证措施:描述组织保障机构、保证施工质量的技术措施、施工安全技术措施、施工用电安全措施、施工应急救援预案等。 第六章文明施工措施:描述现场安全文明施工、环境保护措施 第七章劳动力计划:描述专职安全生产管理人员、特种作业人员等。 第八章雨季、台风和夏季高温季节的施工措施: 附表、图: 附表一:主要施工机械设备表 附表二:施工进度计划表 附表三:施工布置平面图 附表四:基坑支护设计图纸

(二)模板工程及支撑体系 模板工程及支撑体系专项施工方案编制应当包括以下内容: 第一章编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。 第二章工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支 撑的地基情况等。 第三章施工计划:包括施工进度计划、材料与设备计划。 第四章施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。另为保证支撑体系的稳定,主次 梁及板底立杆间距应按模数统一考虑,板下立杆纵横方向间距应为沿梁纵向立杆排 距的整数倍,从而保证水平横杆能完全贯通,有效提高架体的整体稳定性。(注: 模板支撑体系的验收要求应详细描述。) 第五章施工安全保证措施:模板支撑体系搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑体系在 搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑体系位移的监测监 控措施等。 第六章文明施工措施:描述现场安全文明施工、环境保护措施。 第七章劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。 第八章计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换 层下支撑层承载力验算等。每项计算列出计算简图和截面构造大样图,注明材料尺 寸、规格、纵横支撑间距。 附图包括支模区域立杆、纵横水平杆平面布置图,支撑系统立面图、剖面图,水平 尖刀撑布置平面图及竖向剪刀撑布置投影图,梁板支模大样图,支撑体系监测平面 布置图及连墙件布设位置及节点大样图等。

专项施工方案的编制

1编制依据 《建筑施工扣件式钢管脚手架》(JGJ130-2011); 《建筑施工安全检查标准》(JGJ59-2011); 《建筑施工高处作业安全技术规范》(JGJ80-91); 本工程施工图纸和投标文件; 本工程施工组织设计。 2工程概况 本工程为某大学第二附属医院医疗教学综合楼工程,位于湖南省长沙市湖南中医药大学第二附属医院内,东临蔡锷北路。 本工程为一类高层建筑,抗震设防烈度为六度,建筑高度90.6m,为框架剪力墙结构,总建筑面积为35668平米,标准层建筑面积1473平米,地下一层(局部二层),地上二十三层。 外架延长米的数量为176m,搭设面积为1700 m2。 3施工部署 3.1组织机构 项目经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下表1: 表1 安全防护领导小组 外架搭设拆除由外架工长负责组织实施,其他人员配合。

外架所需材料、劳动力计划均由外架工长负责编制、计划,材料员负责组织材料进场。技术交底安全交底工作由外架工长负责,主管工程师审核技术交底,安全员审核安全交底。 3.2设计总体思路 一至四层采用落地式双排钢管外架,外架立杆直接支撑在地下室剪力墙边回填土层上,搭设前进行地面硬化。4层至23层为悬挑扣件式双排钢管外架,该阶段各层层高最高为5.1m,基本层高为3.6m,共设3个悬挑单位。悬挑钢架分别设于4、11、18层楼面,悬挑钢架采用Ⅰ16型工字钢,钢挑架的基本间距为1.5m,局部进行调整。架子最大悬挑高度为11层至18层25.20m+1.5m(防护高度)=26.70 m。 在建筑物靠近其它建筑物的周边单独设安全防护棚进行防护,高度为6m,其宽度如下:建筑物的东面宽度为5m;西面的宽度为6m;南面的宽度为60m;北面的宽度为4m。 3.3劳动力准备 搭设阶段需架子工12名,维护阶段需架子工2名,拆除阶段需外架工12名。所有架子工均需持证上岗。 组织技术交底和安全技术交底。施工人员已熟悉图纸。 搭设阶段安排1名测量放线工弹线配合预埋工字钢梁的钢筋套箍。 3.4材料准备 本工程外架、卸料平台所用的钢管、扣件由租赁公司提供。脚手板、密目式安全网由工地自行采购。 每个悬挑单位的主要材料计划如下表:

专项施工方案编制内容

专项施工方案编制内容及审批程序 一、工程概况 先介绍整个工程的情况,再说明需要解决的问题。 (一)简要介绍工程整体情况及工程特点、难点,包括建设地点、道路性质(主干道、次干道、支路等)、长度、宽度、主要管线等,附图说明。 (二)说明本方案需要解决的问题或达到的目的和大体思路(如:根据地质勘察报告和现场核实,某部位地基土为杂填土,为避免杂填土不均匀沉降对路面造成裂缝、坍塌破坏,拟采取强夯对杂填土地基进行加固处理)。 二、编制依据 合同、图纸、设计变更、地质勘察报告、规范、标准、图集等。 三、现场调查 详细介绍本方案涉及的分部分项工程情况,以杂填土地基处理方案为例,介绍杂填土所在平面位置、面积、填土厚度、与路床高程相对关系、土质情况、地下水情况、周边环境、构筑物等,附图片、照片说明(注意表述清晰、明了)。 四、施工方案选型 根据现场调查情况,初步选择几种不同方案进行分析,分别计算相关施工参数、选择合适的施工机械设备和材料、经济分析,综合考虑施工安全、质量、进度控制、施工工艺难易程度、经济性,选择其中一个方案(专家论证时可选二至三个)。 五、施工方案及主要施工方法 先整体介绍方案,后具体描述。整体方案包括:施工区域划分及施工顺序(附图说明)、工期安排。具体描述包括:工艺流程(流程图,ppt汇报时制作动画)、各工序施工方法及注意事项、检验标准。 六、冬、雨期施工措施

各施工工序在冬、雨期采取的技术措施和其它措施。 七、质量保证措施 组织措施、管理措施、技术措施。 八、安全保证措施 结合周边环境和施工方案进行危险源辨识、安全风险分析,制定预防措施和应急预案。 九、专项施工方案审批程序 项目总工编制--项目经理审核--分公司总工审核--工程部审核(需要时公司内部组织的方案论证)--报监理审批或组织专家论证。 专项施工方案内部审批程序参照济路桥字【2013】11号文件《关于规范施工组织设计评审工作的通知》;需编制专项施工方案的分部分项工程及需组织专家论证的分部分项工程见附件。 工程部 2013年8月12日 附件: 一、需编制专项施工方案的分部分项工程 (一)基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。
