第1章工地运输

工地运输包括人力运输、拖拉机运输、汽车运输、船舶运输和索道运输,运输量的单位为t·km。

工地运输的对象是输电线路工程的装置性材料,主要包括混凝土杆,混凝土预制品,线材(导线、避雷线、耦合屏蔽线、拉线、电缆、光缆等),塔材(角钢塔材和钢管塔材)、绝缘子、金具以及零星钢材、超长合成绝缘子、水、砂、石、土、石灰、水泥、砖、降阻剂等。

注:在06版定额中,塔材没有分为角钢塔材和钢管塔材,也没有超长合成绝缘子这一项。

13版定额是按照装置性材料单件重量来区分的。

几种运输方式,除了人力运输外,其他的定额都包含了装卸和运输。

张力架线中,线材不计人力运输。

计算塔材的装卸、运输重量时,铁塔用螺丝、脚钉、垫圈等计入塔材重量。

疑问:铁塔用螺丝、脚钉、垫圈等与定额中零星钢材的区别,零星钢材主要指哪些材料。

第2章土石方工程

土石方工程的施工方式包括人工挖土和机械挖土(爆破)。

内容包括:线路复测及分坑,电杆坑、塔坑、拉线坑的人工挖土回填及机械挖土回填,接地槽、排水沟、尖峰及施工基面挖方,挖孔基础挖方等。定额是按照土质及坑深来划分的,其中挖孔基础挖方不同的坑径,套用的定额也不同。

土质的划分:普通土、坚土、松砂石、岩石、泥水、流砂、干砂、水坑。注:电杆坑、塔坑及拉线坑的定额分为了人工挖土定额和机械挖土定额,挖孔基础挖土、接地槽、排水沟和尖峰基面的挖土没有分人工挖土和机械挖土。

挖孔基础(掏挖基础,岩石嵌固式基础,挖孔桩基础)和灌注桩基础,同一孔中不同土质,按地质资料分层计算工程量。其他形式的基础不考虑分层,一般选用含量较大的一种土、石质确定其类型,出现流砂时,都按流砂坑计算。

挖孔基础基坑不计施工操作裕度。

注意人工挖土和机械挖土放坡的区别。

疑问:排水沟、尖峰基面机械施工时如何套用定额,(说明中提到接地槽不适用机械施工)说明中提到采用井点施工的土石方量计算,按普通土计量原则执行。井点施工土石方套用什么定额。

第3章基础工程

基础的分类及定额内容

注:1、本章定额不包含桩基检测;

2、基础钢筋加工制作不包括热镀锌;

3、注意计算现浇基础的超灌量;

4、挖孔基础若采用人工挖孔基础护壁时不计算超灌量

5、护坡、挡土墙、排洪沟砌筑及接地安装都不包括土石方工程量。

疑问:接地安装中,接地极安装、接地体敷设与接地模块安装的区别,这几个定额能否同时运用。

第4章杆、塔工程

杆分为混凝土杆和钢管杆;塔分为角钢塔和钢管塔。

杆:组立、钢环圈焊接及混凝土杆封顶,拉线制作及安装,钢管杆的刷漆,标志牌安装;

塔:铁塔组立,刷漆,标志牌安装。

注:定额中每基重量:混凝土杆包括自重、横担、叉梁、脚钉(爬梯)、拉线抱箍等全部杆身组合构件的总重量,不包括底、拉、卡盘;

钢管杆与铁塔的每基重量计算项目参照混凝土杆。

紧凑型塔按相应的铁塔组立定额的人工、机械乘以的系数。

第5章架线工程

架线工程的对象有:导线,地线,OPGW(光纤复合架空地线),耦合屏蔽线,拦河线等。

施工方式及工作内容:一般架线,张力架线,跨越架设,带电跨越,特殊跨越,耦合屏蔽线安装,OPGW接续及测量及拦河线安装等。

注:定额中导线是按三相的交流单回线路工程考虑;

两相的直流工程以及同塔架设双回、多回线路工程和临近有带电线路架线施工的需要做系数调整。

施工中遇到有人车通行的土路、不拆迁的房屋及不砍伐的果园、经济作物等,架线时需采用防护措施,可以按跨越低压弱电线定额乘以调整系数计算。

耦合屏蔽线安装定额按良导体考虑,如采用钢绞线,定额材料费乘以系数。

疑问:特殊跨越中三种跨越方式是怎样的,拦河线安装定额中包含了土石方工程量,混凝土杆组立工程量以及架线工程量。(208页第8条)

第6章附件工程

附件工程内容主要包括:耐张转角杆塔导线挂线及绝缘子串安装,直线(直线换位、直线转角)杆塔绝缘子串悬挂安装,导线悬垂线夹安装,均压环、屏蔽环安装,防震锤、间隔棒安装,重锤安装,阻尼线安装,阻冰环安装,跳线制作及安装。

注:“绝缘子串悬挂”适用于直线、直线转角及换位杆(塔)的绝缘子串安装。

定额不包括地线的金具绝缘子串安装,其工作内容包括在架线工程中。

避雷线、OPGW的阻尼线安装套用相同导线截面定额。

跳线绝缘子串悬挂工作套用“绝缘子串悬挂”的相应定额。跳线线夹安装工作套用“导线悬垂线夹安装”的相应定额。

同塔非同时架设多回路或临近有带电线路时,在架设下一回时相应定额人工、机械乘的系数。

预绞丝悬垂线夹安装,按“导线缠绕预绞丝线夹安装”的相应定额乘的系数。

防振锤安装时需缠绕预绞丝的,按“防振锤安装”的相应定额乘的系数。

刚性跳线拉杆安装,套用双串绝缘子串悬挂定额。

相间防舞动间隔棒安装,分别套用“直线杆塔绝缘子串悬挂安装”相应电压等级单串定额和“导线悬垂线夹安装”相应电压等级单导线定额,人工乘的系数,

机械乘的系数。

疑问:

第7章电缆工程

电缆工程内容包括:电缆沟,排管工程,电缆敷设,电缆中间接头制作安装,电缆终端头制作安装,电缆附属工程及电缆常规试验。

疑问:附属工程定额中接地装置安装与接地极制作安装、接地敷设的区别;如何套用定额。

全国统一安装工程预算定额答疑(电气设备安装工程)

第二册电气设备安装工程 1.本册估价表与第一册“机械设备安装工程”的分界: (1)各种电梯的机械部分主要指:轿箱、配重、厅门、导向轨道、牵引电机、钢绳、滑轮、各种机械底座和支架等,执行第一册有关项目,电气设备安装主要指:线槽、配管配线、电缆敷设、电机检查接线、照明装置、风扇和控制信号装置的安装和调试,执行第二册有关项目。 (2)起重运输设备的轨道、设备本体安装、各种金属加工机床等的安装执行第一册的有关项目;其中的电气盘箱、开关控制设备、配管配线、照明装置和电气调试执行本册有关项目。 (3)电机安装执行第一册有关项目,电机检查接线执行本册有关项目。 2.本册估价表与第十册“自动化控制仪表安装工程”的分界: (1)自动化控制装置工程中的电气盘箱及其他电气设备安装执行本册有关项目;自动化控制装置的专用盘箱安装执行第十册估价表。 (2)电视、电话安装暂按第十册第十章相关子目执行。 3.变压器的油过滤,估价表中包括几次过滤? 答:估价表是按几种过滤方式综合考虑的,因此,不论过滤多少次,直至过滤合格为止,只套用一次。 4.变压器安装的部分金属件要做物理性能试验,以及有损和无损检验时,应怎样计算? 答:变压器安装所用金属件一般不需要试验和检验,如属于安装构件的无损探伤检验,本估价表未考虑,发生时,可按第五册“静置设备与工艺金属结构工程”无损探伤检验项目执行。 5.第二章“配电装置”的说明第六条估价表中不包括基础槽钢的安装埋设,应执行什么项目?

答:发生时可执行基础型钢安装即5B0368~5B0369子目,需要二次灌浆的,可执行第一册第十四章“设备底座与基础间灌浆”项目。 6.二段式传动的隔离开关安装应如何执行估价表? 答:二段式传动的隔离开关安装,除按额定电流套用相应项目外,另再套“二段式传动另加”项目,即执行5B0050子目。 7.电力电容器安装,是否包括连接的材料? 答:电力电容器安装仅指本体安装,与本体连接的线段及安装,均按导线连接形式套用相应项目,其主材另按设计规格、数量计算。 8.主母线、母线桥的制作安装及有关设备干燥应如何套用估价表? 答:主母线与母线桥制作安装应分别套用本册估价表的相应项目;设备一般不作干燥处理,如特殊情况需要,可另行计算。 9.高压电器的安装若遇有地震烈度要求,所增加的抗震措施应如何计算? 答:目前尚无定型的标准设计,发生时可按具体工程设计要求,另行处理。 10.空气断路器、罐至储气罐的管路安装,是否包括在估价表内? 答:属空气断路器本体的阀门、管路等材料,均由制造厂供应,估价表中所列材料系指因位置变动而需要补充的材料量。但是不包括从储气罐至断路器的管路,应另行计算。 11.软母线安装项目的使用应注意哪些问题? 答:(1)软母线安装:导线跨距综合按30m一跨考虑,估价表单位为“跨/三相”,是指跨距为30m,每跨包括三相,设计跨距不同不作换算。 (2)组合软母线项目中只列了26根以下的,组合软母线的施工方法是按地面组合好后,再用卷扬机起吊挂上去的方法考虑的,如果采用高空组合方法施工亦不作换算。组合软母线安装估价表的单位应为“跨/三相”,因为估价表是按每跨考虑的金具和拉紧装置。

架空输电线路设计试卷概要

2011 年春季学期《输电线路设计》课程考试试卷( A 卷) 注意:1、本试卷共 2 页; 2、考试时间:110分钟; 3、姓名、学号、网选班级、网选序号必须写在指定地方。 一、填空题 (每空1分,共30分) 1、 输电线路的主要任务是 ,并联络各发电厂、变电站使 之并列运行。 2、 镀锌钢绞线 1×19-12.0-1370-A YB/T5004-2001中,1×19表示 , 12.0表示 ,1370表示 。 3、 某线路悬垂串的绝缘子个数为 13片,该线路的电压等级是 kV 。 4、 线路设计的三个主要气象参数是 、 、 。 5、 输电线路设计规范规定,导线的设计安全系数不应小于 ;年平 均气象条件下的应力安全系数不应小于 。 6、 导线换位的实现方式主要有 、 、 三种。 7、 架空线呈“悬链线”形状的两个假设条件是 、 。 8、 档距很小趋于零时, 将成为控制气象条件;档距很大趋于无限 大时, 将成为控制气象条件。 9、 判定架空线产生最大弧垂的气象条件,常用方法有 和 。 10、状态方程式建立的原则是 。 11、已知某档档距为 498 m ,高差为40 m ,相同条件下等高悬点架空

线的悬挂曲线长度L h=0=500 m,则该档架空线悬挂曲线长度为______________ m。 12、孤立档的最大弧垂位于相当梁上剪力的地方,最低点位于相当 梁上剪力的地方。 13、排定直线杆塔位置时需使用____________________模板,校验直 线杆塔上拔时需使用_____________________模板。 14、在杆塔定位校验中,摇摆角临界曲线的临界条件是 _____________;悬点应力临界曲线的临界条件是_________________;悬垂角临界曲线的临界条件是________________。 15、发生最大弧垂的可能气象条件是_______ _________或_____ _________。 二、判断题(每题2分,共10分) 1、架空线上任意两点的垂向应力差等于比载与相应高差的乘积。 () 2、架空线的平均应力等于平均高度处的应力。() 3、如果临界档距,则两者中较小者对应的气象条件不起 控制作用。 ( ) 4、导线只有在最低气温时产生最大张力。() 5、在连续倾斜档紧线施工时,各档的水平应力不等,山上档比山下 档大。() 三、简答题 (共24分)

机械设备安装工程预算定额,电气设备安装工程预算定额,08版有色金属工业工程建设预算定额

【优惠价】:680元 详细目录 一、《机械设备安装工程预算定额》第一章有色金属专业通用机械设备安装

第二章液压、润滑设备及其管道安装 第三章选矿机械设备安装 第四章重有色金属冶炼设备安装说明 第五章轻金属冶炼设备安装 第六章有色金属加工设备安装 二、《电气设备安装工程预算定额》 第一章总变电整流装置 第二章有色专用电气设备 第三章有色工厂母线 三、《矿山机电设备安装工程预算定额》 第一章提升机房 第二章井口、井底车场及井下放矿设备 第三章空压机、井下通风、排水、排泥设备及设施第四章钢绳芯胶带输送机 第五章货运架空索道 第六章矿用变配电及控制设备 第七章井下接地及照明 第八章井下通讯及信号设备 第九章井下电线电缆敷设

第十章矿用电气设备调试 第十一章电机车牵引网路 第十二章地面窄轨铺设 第十三章井下钢管道安装 第十四章井下管道及金属构件防腐第十五章凿井临时设备安装及拆除第十六章其他常用项目 四、《矿山井巷工程预算定额》直接费部分 第一章竖井 第二章斜坡道、斜井、斜巷 第三章平峒与平巷 第四章天、溜井 第五章交岔点、马头门及峒室 第六章其它 第七章铺轨 第八章堵水注浆 第九章成品及半成品制作 第十章工程量计算规则

费部分上册 竖井开拓井筒期竖井开拓巷道期竖井开拓尾工期 费部分下册 斜井开拓井筒期斜井开拓巷道期斜井开拓尾工期斜坡道开拓井筒期斜坡道开拓巷道期斜坡道开拓尾工期 平峒开拓井筒期平峒开拓巷道期平峒开拓尾工期汽车排矸附加定额(供热系统) 五、《尾矿工程预算定额》 第一章场地整理 第二章土石方工程 第三章筑坝工程 第四章输送管道 第五章构筑物 第六章其它工程 第七章排水竖井、隧峒工程 六、《建安工程费用定额、工程建设其他费用定额》 建安工程费用 第一章有色金属工业建设工程建筑安装工程费用定额及计算程序 第二章有色金属工业建设工程建筑安装工程费用项目划分及内容

版电力建设工程概预算定额价格水平调整办法

版电力建设工程概预算定额价格水平调整办法 Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT

附件 2013年版电力建设工程概预算定额价格水平调整办法 第一章总则 第一条为规范电力建设工程概预算定额价格水平的测算、发布和实施工作,科学反映不同时间和不同地区价格水平差异,合理确定工程投资,特制订本办法。 第二条本办法适用于以《火力发电工程建设预算编制与计算规定(2013年版)》、《电网工程建设预算编制与计算规定(2013年版)》(以下简称“预规”)和《电力建设工程概算定额(2013年版)》、《电力建设工程预算定额(2013年版)》(以下简称“定额”)为计价依据,编制电力建设工程概预算时,对定额内人工费、材料费和施工机械费价格水平的调整。 第三条本办法调整的主要内容包括:工程所在地编制基准期价格与概预算定额价格之间的时间差及地区差水平调整。 第四条电力建设工程概预算编制基准期价格水平与定额编制价格水平之间的价差计算:发电和电网工程的人工费均以系数的形式进行调整;发电安装工程和电网安装工程的材料及机械费以系数的形式进行调整;发电建筑工程和电网建筑工程按照本办法中给定的典型材料及机械种类、品种及规格等直接进行价差调整。 第二章人工费调整 第五条定额人工费每年调整一次,分别按照建筑工程和安装工程,采用综合系数法进行调整(见附件1)。不分工种(普通工、技术工)、安装工程不分专业(热力设备安装工程、电气设备安装工程、输电线路安装工程和调试工程),计算时按照对应定额基价中人工费总额乘相应的调整系数。

第六条各地区定额人工费调整系数是参照住房与城乡建设部发布的各地区人工信息价格,或当地定额与造价管理部门公布的本地区定额人工价格,但其组成内容要与电力建设工程预规和定额所规定的组成内容相一致,进行转化后综合取定。 第七条定额人工费综合调整系数计算公式: 建筑工程定额人工费调整系数=[(转化后当地建筑工程定额人工工日单价/定额普通人工工日单价)*] *100%-1 安装工程定额人工费调整系数=[(转化后当地安装工程定额人工工日单价/定额普通人工工日单价)*] *100%-1 第八条定额人工费调整金额计算公式: 定额人工费调整金额合计=建筑工程定额人工费调整合计 + 安装工程定额人工费调整合计 建筑工程定额人工费调整合计=建筑工程定额基价人工费总额*建筑工程定额人工费调整系数 安装工程定额人工费调整合计=安装工程定额基价人工费总额*安装工程定额人工费调整系数 此处安装工程包括热力设备安装工程、电气设备安装工程、输电线路安装工程和调试工程。 第九条在编制电力工程建设预算时,人工费调整金额汇入“编制基准期价差”,只计取税金,作为建筑安装工程费的组成内容。 第三章安装工程定额材料、机械费用调整

输电线路设计计算公式集1~3章

导线截面的选择 1、按经济电流密度选择 线路的投资总费用Z1 Z1 =(F0+αΑ)L 式中:F0—与导线截面无关的线路单位长费用; α—与导线截面相关的线路单位长度单位截面的费用; Α—导线的截面积; L—线路长度。 线路的年运行费用包括折旧费,检修维护费和管理费等,可用百分比 b 表示为 Z 2=bZ 1=b(F 0+aA)L 线路的年电能损耗费用(不考虑电晕损失): Z 3=3I 2max Ci A PL 式中i —最大负荷损耗小时数。可依据最大负荷利用小时数和功率因数 I max —线路输送的最大电流 C —单位电价 P —导线的电阻率 若投资回收年限为 n 得到导线的经济截面A n A m =I max ) 1(3nb a nPCi + 经济电流密度J n Jn= n A I max =nPCi nb a 3) 1(+ An=n J I max 我国的经济电流密度可以按表查取。

2、按电压损耗校验 在不考虑线路电压损耗的横分量时,线路电压、输送功率、功率因数、电压损耗百分数、导线电阻率以及线路长度与导线截面的关系,可用下式表示 )(01 2?δtg X R U L P m += 式中:δ—线路允许的电压损耗百分比; P m —线路输送的最大功率,MW ; U i —线路额定电压KV L —线路长度m ; R —单位长度导线电阻,Ω/m ; X 0—单位长度线咱电抗,Ω/m ,可取0.4×10-3 Ω/m ; tg ?—负荷功率因数角的正切。 3、按导线允许电流校验 (1)按导线的允许最大工作电流校验 导线的允许最大工作电流为 Im= 1 0) R t t F -(β 其中 R1=[] A P t t 0 0)(21-+ 上二式中a —导线的电阻温度系数 t —导线的允许正常发热最高温度。我国钢芯铝绞线一般采用+70℃,大跨越可采用+90℃;钢绞线的允许温度一般采用+125℃; t 0—周围介质温度,应采用最高气温月的最高平均气温,并考虑太阳辐射的影响; β—导线的散热系数; F —单位长度导线的散热面积,F=md ; R 1—温度t 时单位长度导线的电阻; P 0—温度t 0时导线的电阻率; A —导线的截面积 d —导线的直径; (2)按短路电流校验

(完整版)电气安装工程预算学习

第一章安装工程预算定额 第一节安装工程预算定额的概念 1、安装预算定额概念 (1)预算定额:指按社会平均必要劳动量确定的建筑安装工程和各单位产品所消耗的物化劳动和活劳动的数量标准。 (2)安装工程预算定额:指规定消耗在组成安装工程基本构成要素上的劳动力、材料和机械台班数量的标准。(3)工程基本构成要素:指组成安装工程的最小工程单位。这个工程单位成为工程“细目”或“子目”,它是预算定额组成最基本的工程项目单位体。若将子目的消耗量标准按工程结构或生产的规律排列起来,加上文字说明和编号,印制成册,即成为“定额”。 2、全国统一安装工程预算定额的种类 安装工程预算定额共分为十二册: 第一册《机械设备安装工程》 第二册《电气设备安装工程》 第三册《热力设备安装工程》 第四册《炉窖砌筑工程》 第五册《静置设备与工艺金属结构制作与安装工程》 第六册《工艺管道工程》 第七册《消防及安全防范设备安装工程》

第八册《给排水、采暖、燃气工程》 第九册《通风空调工程》 第十册《自动化控制装置及仪表安装工程》 第十一册《刷油、防腐蚀、绝热工程》 第十二册《建筑智能化系统设备安装工程》 3、安装工程预算定额的组成 安装工程预算定额有以下内容组成: (1)册说明 主要介绍定额的内容、适用范围、编制依据、适应条件和工作内容,人工、材料、施工机械台班消耗量和相应预算价格的确定方法、确定依据等。 (2)目录 为查找、检索定额项目提供方便。 (3)分章说明 主要说明本章定额的适用范围、内容、计算规则及有关定额系数的规定等。 (4)定额表(参看教材p6,表1.1) 定额表包括:分节工作内容、各子目定额的人工、材料、施工机械台班消耗量指标及定额基价、综合基价、未计价材料等。 (5)附录 附录一般有以下内容:

全国统一安装工程预算定额模板

精品文档,放心下载,放心阅读 第一章 《全国统一安装工程预算定额》总说明 一、《全国统一安装工程预算定额》共分十二册,包括: 第一册机械设备安装工程 GYD-201-2000; 第二册电气设备安装工程 GYD-202-2000; 第三册热力设备安装工程 GYD-203-2000; 第四册炉窑砌筑工程 GYD-204-2000; 第五册静置设备与工艺金属结构制作安装工程 第六册工业管道工程 GYD-206-2000; GYD-205-2000;第七册消防及安全防范设备安装工程GYD-207-2000; GYD-208-2000; 第八册给排水、采暖、燃气工程 第九册通风空调工程 GYD-209-2000; 第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程GYD-210-2000; GYD-211-2000; 第十二册通信设备及线路工程 GYD-212-2000。 二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量 单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据; 也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。 三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定 标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺 和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。 五、本定额是按下列正常的施工条件进行编制的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计 要求,附有合格证书和试验记录。 2.安装工程和土建工程之间的交叉作业正常。 3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。 4.水、电供应均满足安装施工正常使用。 5.正常的气候、地理条件和施工环境。 六、人工工日消耗量的确定: 1.本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用 工和人工幅度差。 2.综合工日的单价采用北京市 1996年安装工程人工费单价,每工日 2 3.22元,包括基本工资和工资性津贴等。 七、材料消耗量的确定: 1.本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到安装地点的运 输损耗、施工操作损耗、施工现场堆放损耗。 2.凡定额内未注明单价的材料均为主材,基价中不包括其价格,应根据“()”内所列的用量,按各省自治区、直辖市的材料预算价格计算。

电力建设工程预算定额(说明)第六册讲课稿

电力建设工程预算定额

国家能源局关于颁布2013版电力建设工程定额和费 用计算规定的通知 国能电力[2013]289号 各有关单位: 为适应电力工业发展的需要,规范电力工程建设投资,维护工程建设各方利益,我局委托中国电力企业联合会组织编制了《2013版电力建设工程定额和费用计算规定》,具体包括《电网工程建设预算编制与计算规定》、《火力发电工程建设预算编制与计算规定》、《电力建设工程概算定额——建筑工程、电气安装工程、热力设备安装工程、通讯工程、调试工程》,以及《电力建设工程预算定额——建筑工程、电气安装工程、热力设备安装工程、线路工程、通讯工程、调试工程、加工配制品》。现印发你们,请遵照执行。 国家能源局(印) 2013年8月1日

电力建设工程预算定额 第六册 通 信 工 程

总说明 一、《电力建设工程预算定额》(2013年版)共分七册,包括: 第一册建筑工程(上册、下册) 第二册热力设备安装工程 第三册电气设备安装工程 第四册输电线路工程 第五册调试工程 第六册通信工程 第七册加工配制品 二、本册为第六册《通信工程》(以下简称本定额),适用于电力专用通信网、信息网及视频监控、电子围栏、门禁系统、输电线路在线监测、光纤入户等相关工程建设。 三、本定额是编制施工图预算的依据,是编制概算定额的基础,也是编制标底、最高投标限价和投标报价的参考依据。 四、本定额主要编制依据有: 1.GB/T7329-2008 电力线载波结合设备 2.GB/T7946-2008 脉冲电子围栏及其安装和安全运行 3.GB/T18018-2007 信息安全技术路由器安全技术要求 4.GB/T50314-2006 智能建筑设计标准 5.GB50374-2006 通信管道工程施工及验收规范 6.GB50395-2007 视频安防监控系统工程设计规范 7.GA/T367-2001 视频安防监控系统技术要求 8.DL/T544-2012 电力通信运行管理规程 9.DL/T545-2012 电力系统微波通信运行管理规程 10.DL/T548-2012 电力系统通信站过电压防护规程 11.DL/T598-2010 电力系统自动交换电话网技术规范 12.DL/T788-2001 全介质自承式光缆 13.DL/T795-2001 电力系统数字调度交换机 14.DL/T798-2002 电力系统卫星通信运行管理规程

版定额输电线路定额问

版定额输电线路定额问公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-

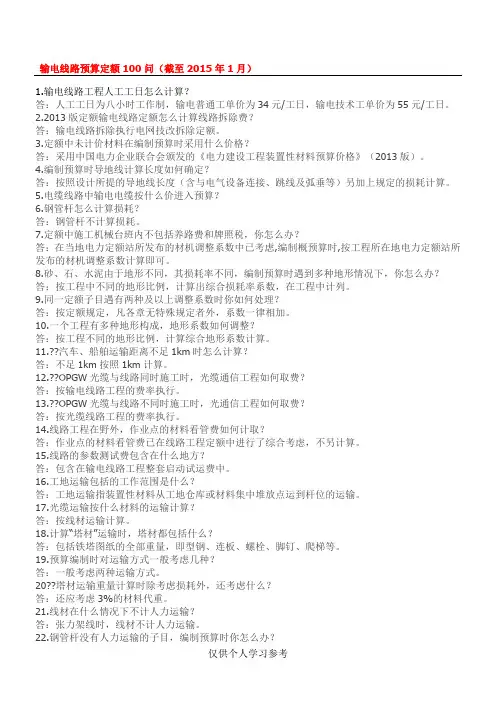

输电线路预算定额100问(截至2015年1月) 1. 输电线路工程人工工日怎么计算? 答:人工工日为八小时工作制,输电普通工单价为34元/工日,输电技术工单价为55元/工日。 2. 2013版定额输电线路定额怎么计算线路拆除费? 答:输电线路拆除执行电网技改拆除定额。 3. 定额中未计价材料在编制预算时采用什么价格? 答:采用中国电力企业联合会颁发的《电力建设工程装置性材料预算价格》(2013版)。 4. 编制预算时导地线计算长度如何确定? 答:按照设计所提的导地线长度(含与电气设备连接、跳线及弧垂等)另加上规定的损耗计算。 5. 电缆线路中输电电缆按什么价进入预算? 答:根据《电网工程建设预算编制与计算规定》(2013年版)第4.5.5条.按照设备费进入预算并计算设备运杂费。 6. 钢管杆怎么计算损耗? 答:钢管杆不计算损耗。 7. 定额中施工机械台班内不包括养路费和牌照税,你怎么办? 答:在当地电力定额站所发布的材机调整系数中已考虑,编制概预算时,按工程所在地电力定额站所发布的材机调整系数计算即可。 8 . 砂、石、水泥由于地形不同,其损耗率不同,编制预算时遇到多种地形情况下,你怎么办?

答:按工程中不同的地形比例,计算出综合损耗率系数,在工程中计列。 9. 同一定额子目遇有两种及以上调整系数时你如何处理? 答:按定额规定,凡各章无特殊规定者外,系数一律相加。 10. 一个工程有多种地形构成,地形系数如何调整? 答:按工程不同的地形比例,计算综合地形系数计算。 11.??汽车、船舶运输距离不足1km时怎么计算? 答:不足1km按照1km计算。 12.??OPGW光缆与线路同时施工时,光缆通信工程如何取费? 答:按输电线路工程的费率执行。 13.??OPGW光缆与线路不同时施工时,光通信工程如何取费? 答:按光缆线路工程的费率执行。 14. 线路工程在野外,作业点的材料看管费如何计取? 答:作业点的材料看管费已在线路工程定额中进行了综合考虑,不另计算。 15. 线路的参数测试费包含在什么地方? 答:包含在输电线路工程整套启动试运费中。 16. 工地运输包括的工作范围是什么? 答:工地运输指装置性材料从工地仓库或材料集中堆放点运到杆位的运输。 17. 光缆运输按什么材料的运输计算? 答:按线材运输计算。

安装工程预算定额解释汇编(电气部分)

安装工程预算定额解释汇编 电气部分 综合性问题解释 1.脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算? 答:定额中的脚手架搭拆费,均采用系数计算。各册算系数时已考虑一下因素:1)各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3)无论现场是否发生,包干使用。 2.高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物。 3.高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过6层或20m的人工降放,以及材料垂直运输增加的费用。 4.超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离。 5.安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的10%计算。 6.在有害身体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费。 在有害身体健康的环境中施工时按人共费的10%计算降效增加费。 7.水平运输距离定额时如何考虑的? 答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为300m。 2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为100m。 8.如何理解垂直运输基准面?

输电线路工程概预算

输电线路工程概预算 第一章电力工程预算体系与造价管理基本知识 一.电力工程预算体系分类 电力工程预算体系按专业内容划分为不同的预算定额体系: 1. 建筑工程 针对火力发电厂的建筑物和构筑物、变电站(所)的建筑物和构筑物、输电线路的辅助设施等工程内容 2.热力设备安装工程 针对火力发电厂热力系统和供汽系统、锅炉及辅助设备、汽轮机及辅助设备、燃料供应系统、除灰系统、水处理系统、供水系统等工程内容 3.电气设备安装工程 针对火力发电厂和变电站(所)的电气接线、变压器安装、配电装置、接地装置、控制、保护及测量装置、10KV及以下配电线路等工程内容 4.送电线路工程 针对35-750KV交流电力架空线路、500KV直流电力架空线路、35-220KV电力电缆线路等工程内容 5.加工配制工程 6.调试工程 解析说明: (1).以上各预算定额体系是各自独立的,应根住实际工程内容分别选择使用不同的定额体系。(各家人各进各门) (2). 各预算定额体系均有独立配套使用的预算编制办法和独立(不同)的计算标准,互不相同。因此,不同定额体系之间不得交叉使用。(各家人各带各客) (3).注意:工程项目名称和内容相同,可能因工程项目大类划

分不同而使用不同的定额体系。同一工程项目大类因项目内容不同而使用不同的定额体系。 * 10KV以下线路和35KV及以上线路 * 发电厂工程中有建筑工程、热力设备安装工程、电气设备安装工程、调试工程等(舞伴衣服身材) 二、电力工程管理制度及若干问题解析 1.电力工程建设纳入国家基本建设工程管理范畴,国家基本建设工程管理制度均应在电力工程中得到执行。 (1). 基本建设工程 基本建设工程是指利用国家预算内基建拨款,自筹资金,国内外基本建设贷款以及其他专项资金进行的以扩大生产能力或新增工程效益为主要目的,形成新的可以独立发挥作用的整体性固定资产的社会经济活动。(解析) 2. 基本建设工程按工程项目实施管理 (1). 工程项目是指在一个总体设计范围内,由一个或几个单位工程组成,在经济上实行统一核算,行政上具有独立的组织形式,并实行统一管理的建设单位。 (2). 工程项目国家实行分级管理制度 送电线路工程按项目规模分为大型项目、中型项目和小型项目三类。输电线路工程项目电压等级330kv及以上为大型;电压等级220kv 及110kv并且线路亘长250km以上为中型;电压等级110KV以下及线路亘长250km以下为小型。 送电线路工程按项目规模实行分级管理,大型项目由国家发改委审查,国务院批准。中型项目由各省(直辖市)发改委审查,国家发改委批准。小型项目由各地、市发改委审查,各省(直辖市)发改委批准。(问题解析) (3).工程项目划分 工程项目划分为单位工程、分部工程和分项工程几个层次,具体定义及说明如下:

2013版定额 输电线路定额100问

本帖最后由我是大哥大于2016-3-25 18:01 编辑 输电线路预算定额100问(截至2015年1月) 1. 输电线路工程人工工日怎么计算? 答:人工工日为八小时工作制,输电普通工单价为34元/工日,输电技术工单价为55元/工日。 2. 2013版定额输电线路定额怎么计算线路拆除费? 答:输电线路拆除执行电网技改拆除定额。 3. 定额中未计价材料在编制预算时采用什么价格? 答:采用中国电力企业联合会颁发的《电力建设工程装置性材料预算价格》(2013版)。 4. 编制预算时导地线计算长度如何确定? 答:按照设计所提的导地线长度(含与电气设备连接、跳线及弧垂等)另加上规定的损耗计算。 5. 电缆线路中输电电缆按什么价进入预算? 答:根据《电网工程建设预算编制与计算规定》(2013年版)第4.5.5条.按照设备费进入预算并计算设备运杂费。 6. 钢管杆怎么计算损耗? 答:钢管杆不计算损耗。 7. 定额中施工机械台班内不包括养路费和牌照税,你怎么办? 答:在当地电力定额站所发布的材机调整系数中已考虑,编制概预算时,按工程所在地电力定额站所发布的材机调整系数计算即可。 8 . 砂、石、水泥由于地形不同,其损耗率不同,编制预算时遇到多种地形情况下,你怎么办? 答:按工程中不同的地形比例,计算出综合损耗率系数,在工程中计列。 9. 同一定额子目遇有两种及以上调整系数时你如何处理? 答:按定额规定,凡各章无特殊规定者外,系数一律相加。 10. 一个工程有多种地形构成,地形系数如何调整? 答:按工程不同的地形比例,计算综合地形系数计算。 11. 汽车、船舶运输距离不足1km时怎么计算? 答:不足1km按照1km计算。 12. OPGW光缆与线路同时施工时,光缆通信工程如何取费?

输电线路定额学习

2013输电线路定额学习 第1章工地运输 工地运输包括人力运输、拖拉机运输、汽车运输、船舶运输和索道运输,运输量的单位为t·km。 工地运输的对象是输电线路工程的装置性材料,主要包括混凝土杆,混凝土预制品,线材(导线、避雷线、耦合屏蔽线、拉线、电缆、光缆等),塔材(角钢塔材和钢管塔材)、绝缘子、金具以及零星钢材、超长合成绝缘子、水、砂、石、土、石灰、水泥、砖、降阻剂等。 注:在06版定额中,塔材没有分为角钢塔材和钢管塔材,也没有超长合成绝缘子这一项。 13版定额是按照装置性材料单件重量来区分的。 几种运输方式,除了人力运输外,其他的定额都包含了装卸和运输。 张力架线中,线材不计人力运输。 计算塔材的装卸、运输重量时,铁塔用螺丝、脚钉、垫圈等计入塔材重量。 疑问:铁塔用螺丝、脚钉、垫圈等与定额中零星钢材的区别,零星钢材主要指哪些材料。 第2章土石方工程 土石方工程的施工方式包括人工挖土和机械挖土(爆破)。 内容包括:线路复测及分坑,电杆坑、塔坑、拉线坑的人工挖土回填及机械挖土回填,接地槽、排水沟、尖峰及施工基面挖方,挖孔基础挖方等。定额是按照土质及坑深来划分的,其中挖孔基础挖方不同的坑径,套用的定额也不同。 土质的划分:普通土、坚土、松砂石、岩石、泥水、流砂、干砂、水坑。注:电杆坑、塔坑及拉线坑的定额分为了人工挖土定额和机械挖土定额,挖孔基础挖土、接地槽、排水沟和尖峰基面的挖土没有分人工挖土和机械挖土。

挖孔基础(掏挖基础,岩石嵌固式基础,挖孔桩基础)和灌注桩基础,同一孔中不同土质,按地质资料分层计算工程量。其他形式的基础不考虑分层,一般选用含量较大的一种土、石质确定其类型,出现流砂时,都按流砂坑计算。 挖孔基础基坑不计施工操作裕度。 注意人工挖土和机械挖土放坡的区别。 疑问:排水沟、尖峰基面机械施工时如何套用定额,(说明中提到接地槽不适用机械施工)说明中提到采用井点施工的土石方量计算,按普通土计量原则执行。井点施工土石方套用什么定额。 第3章基础工程 基础的分类及定额内容

输电线路设计计算公式集1~3章(DOC)

导线截面的选择 1、按经济电流密度选择 线路的投资总费用Z1 Z1 =(F0+αΑ)L 式中:F0—与导线截面无关的线路单位长费用; α—与导线截面相关的线路单位长度单位截面的费用; Α—导线的截面积; L—线路长度。 线路的年运行费用包括折旧费,检修维护费和管理费等,可用百分比 b 表示为 Z 2=bZ 1=b(F 0+aA)L 线路的年电能损耗费用(不考虑电晕损失): Z 3=3I 2max Ci A PL 式中i —最大负荷损耗小时数。可依据最大负荷利用小时数和功率因数 I max —线路输送的最大电流 C —单位电价 P —导线的电阻率 若投资回收年限为 n 得到导线的经济截面A n A m =I max ) 1(3nb a nPCi + 经济电流密度J n Jn= n A I m ax =nPCi nb a 3)1(+ An= n J I m ax 我国的经济电流密度可以按表查取。

2、按电压损耗校验 在不考虑线路电压损耗的横分量时,线路电压、输送功率、功率因数、电压损耗百分数、导线电阻率以及线路长度与导线截面的关系,可用下式表示 )(01 2?δtg X R U L P m += 式中:δ—线路允许的电压损耗百分比; P m —线路输送的最大功率,MW ; U i —线路额定电压KV L —线路长度m ; R —单位长度导线电阻,Ω/m ; X 0—单位长度线咱电抗,Ω/m ,可取0.4×10-3 Ω/m ; tg ?—负荷功率因数角的正切。 3、按导线允许电流校验 (1)按导线的允许最大工作电流校验 导线的允许最大工作电流为 Im= 1 0) R t t F -(β 其中 R1=[] A P t t 0 0)(21-+ 上二式中a —导线的电阻温度系数 t —导线的允许正常发热最高温度。我国钢芯铝绞线一般采用+70℃,大跨越可采用+90℃;钢绞线的允许温度一般采用+125℃; t 0—周围介质温度,应采用最高气温月的最高平均气温,并考虑太阳辐射的影响; β—导线的散热系数; F —单位长度导线的散热面积,F=md ; R 1—温度t 时单位长度导线的电阻; P 0—温度t 0时导线的电阻率; A —导线的截面积 d —导线的直径; (2)按短路电流校验

第四册 电气设备安装工程 江西17定额

册说明 一、第四册《电气设备安装工程》(以下简称本册定额)适用于工业与民用电压等级小于或等于 10kV 变配电设备及线路安装、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等安装工程。内容包括:变压器、配电装置、母线、绝缘子、配电控制与保护及直流装置、蓄电池、发电机与电动机检查接线、金属构件、穿墙套板、滑触线、配电及输电电缆敷设、防雷及接地装置、电压等级小于或等于10kV 架空输电线路、配管、配线、照明器具、低压电器设备、运输设备电气装置等安装及电气设备调试内容。 二、本册定额编制的主要技术依据: 1.《工业企业照明设计标准》GB 50034—2004; 2.《电气装置安装工程高压电器施工及验收规范》GB 50147—2010; 3.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验 收规范》GB 50148—2010; 4.《电气装置安装工程母线装置施工及验收规范》GB 50149—2010; 5.《电气装置安装工程电气设备交接试验标准》GB 50150—2006; 6.《电气装置安装工程电缆线路施工及验收规范》GB 50168—2006; 7.《电气装置安装工程接地装置施工及验收规范》GB 50169—2006; 8.《电气装置安装工程旋转电机施工及验收规范》GB 50170—2006;

9.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB 50171—2012; 10.《电气装置安装工程蓄电池施工及验收规范》GB 50172—2012;11.《建筑物防雷工程施工与质量验收规范》GB 50601—2010;12.《电气装置安装工程35kV 及以下架空电力线路施工及验收规范》GB 50173—2012; 13.《电气装置安装工程低压电器施工及验收规范》GB 50254—96;14.《电气装置安装工程电力变流设备施工及验收规范》GB 50255—96; 15.《电气装置安装工程起重机电气装置施工验收规范》GB 50256—96; 16.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB 50257—96; 17.《建筑电气工程施工质量验收规范》GB 50303—2011;18.《民用建筑电气设计规范》JGJ 16—2008; 19.《全国统一安装工程预算定额》GYD—202—2000。

输电线路设计计算公式集

第四章 均布荷载下架空线的计算 在高压架空线路的设计中,不同气象条件下架空线的弧垂、应力、和线长占有十分重要的位置,是输电线路力学研究的主要内容。这是因为架空线的弧垂和应力直接影响着线路的正常安全运行,而架空线线长微小的变化和误差都会引起弧垂和应力相当大的改变。设计弧垂小,架空线的拉应力就大,振动现象加剧,安全系数减少,同时杆塔荷载增大因而要求强度提高。设计弧垂过大,满足对地距离所需杆塔高度增加,线路投资增大,而且架空线的风摆、舞动和跳跃会造成线路停电事故,若加大塔头尺寸,必然会使投资再度提高。因此设计合适的弧垂是十分重要的。 架空线悬链方程的积分普遍形式 假设一:架空线是没有刚度的柔性索链,只承受拉力而不承受弯矩。 假设二:作用在架空线上的荷载沿其线长均布;悬挂在两基杆塔间的架空线呈悬链线形状。 由力的平衡原理可得到一下结论: 1、架空线上任意一点C 处的轴向应力σx 的水平分量等于弧垂最低点处的轴向应力σ0,即架空线上轴向应力的水平分量处处相等。 σx cos θ=σ0 2、架空线上任意一点轴向应力的垂直分量等于该点到弧垂最低点间线长L oc 与比载γ之积。 σx sin θ=γL oc 推导出: 0 t g L o c γ θσ= 0 dy L oc dx γσ= 即 0 'y L o c γσ= (4-3) 由(4-3)推导出 10 ()dy sh x C dx γσ=+ (4-4) 结论:当比值γ/σ0一定时,架空线上任一点处的斜率于该点至弧垂最低点之间的线长成正比。最 后推到得到架空线悬链方程的普遍积分形式。C1、C2为积分常数,其值取决于坐标系的原点位置。

电力建设工程预算定额2006年版电气和调试说明

电力建设工程预算定额(2006年版) 第三册电气设备安装工程 一、适用范围: 2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV 换流站安装工程。 二、定额编制依据: 以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。 三、定额编制原则: 1、定额考虑的施工条件: (l)在正常的气候、地理、环境条件下施工。未考虑冬、雨季等特殊条件下施工的因素。 (2)具备完整的施工图纸及说明。 (3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。 (4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。 2、定额考虑的工作内容: (1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。 (2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。 (3)设备本体接地按扁钢考虑。 (4)设备安装定额不包括设备本体的现场整体喷漆。

3、人工: (l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。 (2)定额中每个工日按8h工作制计算。 (3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。 (4)人工工日单价定额按电力行业定额基准工日单价31元/工日。在编制变电工程预算时定额人工费每工日增加1元。 (5)定额内工日均包括安装与单体调试之间的相互配合用工。 4、材料: (l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。 (2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。 (3)定额中对用量很少、价值低的零星材料,合并为“其他材料费”,以%表示,其计算基数为本项定额中所列出品名的材料的费用合计。 (4)本定额的材料价格以北京地区2006年一季度预算价格为基础综合取定。 (5)定额材料栏内凡带有“( )”或附注内注明主要材料的材料,应按“( )”内所列定额用量或按设计图的用量加规定的损耗量后,依据地区装置性材料预算价格另行计算。 (6)主要材料的损耗率见下表:

输电线路设计计算公式汇总

输电线路设计计算公式汇总 均布荷载下架空线的计算 在高压架空线路的设计中,不同气象条件下架空线的弧垂、应力、和线长占有十分重要的位置,是输电线路力学研究的主要内容。这是因为架空线的弧垂和应力直接影响着线路的正常安全运行,而架空线线长微小的变化和误差都会引起弧垂和应力相当大的改变。设计弧垂小,架空线的拉应力就大,振动现象加剧,安全系数减少,同时杆塔荷载增大因而要求强度提高。设计弧垂过大,满足对地距离所需杆塔高度增加,线路投资增大,而且架空线的风摆、舞动和跳跃会造成线路停电事故,若加大塔头尺寸,必然会使投资再度提高。因此设计合适的弧垂是十分重要的。 架空线悬链方程的积分普遍形式 假设一:架空线是没有刚度的柔性索链,只承受拉力而不承受弯矩。 假设二:作用在架空线上的荷载沿其线长均布;悬挂在两基杆塔间的架空线呈悬链线形状。 由力的平衡原理可得到一下结论: 1、架空线上任意一点C 处的轴向应力σx 的水平分量等于弧垂最低点处的轴向应力σ0,即架空线上轴向应力的水平分量处处相等。 σx cos θ=σ0 2、架空线上任意一点轴向应力的垂直分量等于该点到弧垂最低点间线长L oc 与比载γ之积。 σx sin θ=γL oc 推导出: 0 tg Loc γ θσ= dy Loc dx γ σ= 即 0'y Loc γσ= (4-3) 由(4-3)推导出 10 ()dy sh x C dx γ σ=+ (4-4) 结论:当比值γ/σ0一定时,架空线上任一点处的斜率于该点至弧垂最低点之间的线长成正比。最

后推到得到架空线悬链方程的普遍积分形式。C1、C2为积分常数,其值取决于坐标系的原点位置。 0(1)20 y ch x C C σγγσ= ++ (4-5) 等高悬点架空线的弧垂、线长和应力 等高悬点架空线的悬链方程 等高悬点是指架空线的两个挂点高度相同。由于对称性,等高悬点架空线的弧垂最低点位于档距中央,将坐标原点取在该点,如图: 0(1)0 y ch x σγγσ= - (4-6) 由上式可以看出,架空线的悬链线具体形状完全由比值σ0 /γ决定,即无论何种架空线、 何种气象条件。只要σ0 /γ相同,架空线的悬挂曲线形状就相同。在比载γ一定的情况下,架空线的水 平应力是决定悬链线形状的唯一因素,所以平时架空线的水平张力对架空线的空间形状有着决定性的影响。 等高悬点架空线的弧垂 架空线上任意一点的弧垂是指该点距两悬点连线的垂直距离。在设计中需要计算架空线任意一点x 处的弧垂f x ,以验算架空线对地的安全距离。参照图4-2 20000 2(1)24B l l f y ch sh σσγγγσγσ== -= 0(1)20 B l y ch σγγσ= - 可得到式: 0 1100 2() 22x x l x f sh sh σγγγ σσ-= (4-8) 在档距中央,弧垂有最大值,此时x=0或x 1=L/2,所以有 20000 2(1)24B l l f y ch sh σσγγγσγσ== -= (4-9) 架空线的弧垂一般指的是最大弧垂。最大弧垂在线路的设计、施工中占有重要的位置。 等高悬点架空线的线长 L oc 弧垂最低点O 与任意一点C 之间的架空线的线长。
