一、路床土过湿或有“弹簧”现象的处理

1、现象:路床土层含水量超过压实最佳含水量,以致大部或局部发生弹软现象。

2、治理方法:

(1)雨季施工土路床,要采取雨季施工措施,挖方地段,当日挖至路槽高程,应当日碾压成活,同时还要挖好排水沟;填方路段,应随摊铺随碾压,当日成活。遇雨浸湿的土,要经晾晒或换土。

(2)路床土层避免填筑粘性较大的土。

(3)路床上碾后如出现弹软现象,要彻底挖除,换填含水量合适的土。

二、水泥稳定基层施工的质量通病与防治

1、7d无侧限抗压强度不达标

治理方法:加强进场水泥的验收和复检,无合格证的水泥不予验收,复检不合格的水泥禁止使用。加强操作工人的质量意识教育,防止偷工减料。加强搅拌设备的计量检测,保证计量精度在允许误差范围内。加强砂(石屑)、石原材料检验,但砂(石屑)、石原材料改变时,重新进行配合比试验。

2、摊铺时粗细分离

现象:摊铺时粗细料离析,出现梅花(粗料集中)砂窝(细料集中)

危害:强度不均匀的基层,易从薄弱环节过早破坏。

治理方法:加强操作工人的质量意识,保证搅拌过程的规范性;定期对搅拌机的计量装置进行检定,确保其计量精度;摊铺前对已离析的混合料人工重新搅拌;如果在碾压过程发现粗细集料集中现象,将其挖除,分别掺入粗、细料搅拌均匀,再摊铺碾压。

3、压实度较差

治理方法:加强搅拌设备的计量检定,保证其计量精度;因混合料在运输、摊铺碾压过程中会产生部分水份损失,搅拌时用水量原则上按大于最佳含水2%~3%进行控制;加强砂(石屑)、石原材料检测,当砂(石屑)、石原材料改变时,重新进行配合比试验;加强操作工人的质量意识教育,加强对操作工人的技术交底,确保碾压过程的规范性。

4、基层出现松散现象

治理方法:加强技术教育,提高操作人员、管理人员对混合料养生重要性的认识,严肃技术纪律,严格管理,严格执行混合料压实成型后在潮湿状态下养生的规定。养生时间控制不少于7d或养护至铺筑上层面层时为止;如施工区域封闭交通,则严禁施工车辆在已形成的基层面上通行;如施工区域未封闭交通,则尽可能在结构层外修筑临时便道让车辆通行,如确无法避免,则至少保证限制重车通行;加强操作工人的技术教育,保证操作过程的规范性,严禁压路机在已碾压成活的基层面上转弯、掉头。

5、平整度差

治理方法:加强混合料拌制过程的规范性;混合料卸料后如发现均匀性差,则人工重新拌合;加强基层碾压的规范性,不允许出现轮迹现象;碾压结束后,严禁压路机停放在刚成活的基层面上;采用拉线控制虚铺高度,除纵向拉线控制外,强调横向拉流动线进行检测,发现有低洼处时,在碾压前及时填补;加强技术教育,严格控制路基平整度。

6、标高控制差

治理方法:加强技术教育,严格控制路基平整度;加强基层顶面高程控制点的测量复核工作,确保其准确性,对控点的密度则考虑为:有竖曲线段每10m放样一点;按照规范再根据施工经验确定基层的虚铺系数,基层碾压后及时检测高程并及时调整虚铺系数;加强操作工人的技术教育,强调拉线后的校对工作。

7、干(温)缩裂缝

水泥稳定基层裂缝的产生原因

水泥稳定基层裂缝的产生主要是水泥稳定基层混合料水泥固化及水分散发后使基层表面产生的细微开裂现象,然后向深部和横向扩展,最后贯通整个基层。裂缝的宽度大多数为1~3mm,严重者可达4~5mm,裂缝的产生在一定程度上破坏了基层的板块整体受力状态,而且裂缝的进一步发展会产生反射裂缝,使路面面层也相应产生裂缝或断板。

(1)混合料含水量过高,水泥稳定基层干缩应变随混合料的含水量增加而增大,施工碾压时含水量愈大,结构层愈容易产生干缩裂缝,且愈严重(裂缝产生得早,缝口宽和缝的间距小)。

(2)不同品种的水泥干缩性有所不同,选用合适的水泥在一定程度上能减少干缩裂缝。

(3)与各种粒料的含土量有关,当粘土量增加,混合料的温缩系数随温度降低的变化幅度越来越大。温度愈低,粘土量对温缩系数影响愈大。

(4)与细集料的含量有密切关系,细集料含量的多少对水泥稳定土的质量影响非常大,减少细集料的含量可降低水泥稳定粒料的收缩性和提高其抗冲刷性。

(5)水稳基层碾压密实度有关系,水泥稳定基层碾压密实度的好坏不但影响水泥稳定土的干缩性,而且还影响水泥稳定土的耐冻性。

(6)水泥稳定基层的养生不及时,也会加快干缩裂缝现象的出现。

(7)施工时间的选择有密切关系,基层施工时的温度与冬季温度之间的温差愈大,基层就越容易产生温缩裂缝。

2.水泥稳定基层裂缝的预防措施

(1)充分重视原材料的选用及配合比设计。①水泥品种的选择:不同品种的水泥干缩性有所不同。普通硅酸盐水泥干缩性很小、火山灰质硅酸盐水泥次之、矿渣水泥较大。因此,选用合适的水泥在一定程度上能减少干缩裂缝。②水泥剂量与级配:设计配合比时,通过水泥剂量分级和调整集料的级配,来保证基层的设计强度,降低水泥剂量。③限制收缩最重要的措施是除去集料中的粘土含量,达到规范的范围,而且愈小愈好。④细集料不能太多:细集料<0.075mm 颗粒的含量≤5%~7%,细土的塑性指数应尽可能小(≤4%),如果粒料中0.075mm以下细粒的收缩性特别明显,则应该控制此粒料中的细料含量在2%~5%,并在水泥稳定粒料中掺加部分粉煤灰。⑤水泥的水化和结硬作用进行的比较快,容易产生收缩裂缝。有条件时可在水泥混合料中掺入粉煤灰(占集料重量的10%~20%),改善集料的级配以减少水泥用量,延缓混合料凝结,增加混合料的抗冻能力和改善混合料的形变能力,减少水泥稳定基层的温缩。⑥根据当地的材料情况确定相应的配合比:通过试验室配合比设计,保证实际使用的材料符合规定的技术要求,选择合适的原材料,确定结合料的种类和数量及混合料的最佳含水量,材料的级配应满足规范规定的水泥稳定土的集料级配范围。

(2)施工时间的选择。选择合适的时间摊铺:比如在夏季高温季节到来之前施工的基层不但强度高,而且可以减少由于气温降低而产生的收缩裂缝。应根据当地的气候条件合理安排基层、底基层的施工时间,工期最好选在夏季高温季节到来之前。若在夏季高温季节施工时,最好选在上午或夜间施工,加强覆盖养生。

(3)控制含水量。施工时严格按照施工配合比控制最佳含水量(水泥稳定粗粒料碾压时混合料的含水量宜较最佳含水量大0.5%~1.0%,对于水泥稳定细料碾压时混合料的含水量宜较最佳含水量大1%~2%),避免因施工用水量控制不当而人为造成的干缩裂缝。

(4)增加水稳碾压密实度。水泥稳定基层碾压密实度的好坏不但影响水泥稳定土的干缩性,而且还影响水泥稳定土的耐冻性。事实证明,压实较密的基层不易产生干缩。因此在施工中选用20~25t振动压路机进行重型碾压。

(5)施工中对水泥稳定基层的控制。①加强拌合摊铺质量,减少材料离析现象。②按试验路段确定的合适的延迟时间严格施工,尽可能的缩短基层集料从加水拌合到碾压终了的延迟时间,确保在水泥初凝时间内完成碾压。③保证基层的保湿养生期和养生温度。

(6)及时养生。干燥收缩的破坏发生在早期,及时的采用土工布、麻袋布或薄膜覆盖进行良好的养生不但可以迅速提高基层的强度,而且可以防止基层因混合料内部发生水化作用和水分的过分蒸发引起表面的干缩裂缝现象。在条件允许时,及时铺筑沥青面层是减少干缩裂缝的一个切实可行的办法。

(7)在混合料中掺入纤维。在水泥稳定碎石中掺入纤维材料,可以提高抗压强度,减少水泥稳定碎石(底)基层的裂缝,但是成本较高,对特殊地段的水泥稳定碎石可采取掺入纤维的办法。纤维的种类较多,有钢纤维,塑料纤维,也可采用麻筋等。

(8)在混合料中加入膨胀剂。混合料中加入膨胀剂可以减少水泥稳定基层的干缩裂缝,同样在水泥稳定粒料中使用减水剂,减少混合料的含水量,也可以达到减少干缩裂缝的目的。

(9)基层中添加粉煤灰。水泥稳定土中添加粉煤灰(占集料重量的10%~20%),可以延缓混合料凝结,增加混合料的抗冻能力和改善混合料的形变性能。

三、水泥混凝土路面质量通病及防治

(一)、蜂窝

1.现象混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿。

2.产生的原因

(1)混凝土配合比不当或原材料计量不准,造成砂浆少、石子多;

(2)混凝土搅拌时间不够,未拌合均匀,和易性差,振捣不密实;

(3)下料高度超过允许且未采取设施,造成石子砂浆离析;

(4)混凝土未分层下料,振捣不实,或漏振,或振捣时间不够;

(5)模板缝隙未堵严,水泥浆流失;

(6)钢筋较密,使用的石子粒径过大或坍落度过小。

3.防治的措施

认真设计、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌合均匀,坍落度适合;混凝土下料高度超过2m应设串筒或溜槽;浇灌应分层下料,分层振捣,防止漏振;模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况,防止漏浆。

(二)、麻面

1.现象。混凝土局部表面出现缺浆和许多小凹坑、麻点,形成粗糙面,但无钢筋外露现象。

2.产生的原因

(1)模板表面粗糙或粘附水泥浆渣等杂物未清理于净,拆模时间过早导致混凝土表面被粘坏;

(2)模板未浇水湿润或湿润不够,构件表面混|来源|考试|大|凝土的水分被吸去,使混凝土失水过多出现麻面;

(3)摸板拼缝不严,局部漏浆;

(4)模扳隔离剂涂刷不匀,局部漏刷或失效.混凝土表面与模板粘结造成麻面;

(5)混凝土振捣时间不够或产生漏振,气泡未排出,停在模板表面形成麻点。

3.防治的措施

将模板表面清理干净,不得粘有杂物,浇灌混凝土前,模板应浇水充分湿润,模板缝隙应用油毡纸、腻子等堵严,模板隔离剂应选用长效的,涂刷均匀,不得漏刷;混凝土应分层均匀振捣密实,至排除气泡为止。

(三)、露筋

1.现象混凝土内部主筋、副筋或箍筋局部裸露在结构构件表面。

2.产生的原因

(1)灌筑混凝土时,钢筋保护层垫块位移、垫块太少或漏放,致使钢筋紧贴模板外露。

(2)结构构件截面小,钢筋过密,石子卡在钢筋上,使水泥砂浆不能充满钢筋周围,造成露筋。

(3)混凝土配合比不当,产生离折,靠模板部位缺浆或模板漏浆;

(4)混凝土保护层太小或保护层处混凝土振捣不实;或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋。

3.防治的措施

(1)浇灌混凝土,应保证钢筋位置和保护层厚度正确并加强检验查。钢筋密集时,应选用适当粒径的石子,保证混凝土配合比准确和良好的和易性;浇灌高度超过2m,应用串筒或溜槽进行下料,防止离析;模板应充分湿润并堵好缝隙;混凝土振捣严禁撞击钢筋,操作时避免踩踏钢筋,如有踩弯或脱扣等及时调整复位;保护层混凝土要振捣密实;正确掌握拆模时间,防止过早拆模,碰坏棱角。

(四)、缺棱掉角

1.现象结构或构件边角处混凝土局部掉落,不规则,棱角有缺陷。

2.产生的原因

(1)木模板未充分浇水湿润或湿润不够,混凝土浇筑后养护不好,造成脱水、强度低或模板吸水膨胀将边角拉裂,拆模时,棱角被粘掉;

(2)低温施工过早拆除侧面非承重模板;

(3)拆模时,边角受外力或重物撞击,或保护不好,棱角被碰掉。

3.防治措施

木模板在浇筑混凝土前应充分湿润,混凝土浇筑后应认真浇水养护,拆除侧面非承重模板时,混凝土应具有1.2N/mm2以上强度;拆模时注意保护棱角,避免用力过猛过急;吊运模板,防止撞击棱角,运输时,将成品阳角用草袋等保护好,以免碰损。

(五)、强度不够,均质性差

1.现象。同批混凝土试块的抗压强度平均值低于设计要求强度等级。

2.产生的原因

(1)水泥过期或受潮,活性降低;砂、石集料级配不好,空隙大,含泥量大,杂物多,外加剂使用不当,掺量不准确;

(2)计量仪器不准,施工中随意加水,使水灰比增大;

(3)冬期施工,拆模过早或早期受冻;

(4)混凝土试块制作未振捣密实,养护管理不善,或养护条件不符合要求,在同条件养护时,早期脱水或受外力砸坏,不能代表结构物实际强度。

3.防治措施

(1)水泥应有出厂合格证,无结块,经试验合格方可使用;砂、石子粒径、级配、含泥量等应符合要求,严格控制混凝土配合比,保证计量准确,集料应按顺序拌制,保证搅拌时间和拌匀;防止混凝土早期受冻,冬期施工用普通水水泥配制的混凝土,强度达到30%以上,矿渣水泥配制的混凝土,强度达到40%以上,才可遭受冻结,按施工规范要求认真制作混凝上试块,并加强对试块的管理和养护。

(2)当混凝土强度偏低,可用非破损方法(如回弹仪法,超声波法)来测定结构混凝土实际强度。如仍不能满足要求,可按实际强度校核结构的安全度,研究处理方案,采取相应加固或补强措施。

四、小桥涵结构外观质量差

防治基本要求:

1、不允许采用劳务名义的整体外包,混凝土拌合和钢筋制作必须由中标单位集中生产,直接负责其质量控制与管理,施工现场必须有中标单位内部技术人员现场指挥与管理。

2、一般应采用新购置的钢模板,采用其它模板时应得到监理工程师的批准。

3、每个小桥涵结构的施工工艺均应得到监理工程师的批准。

4、为防止漏浆或安拆模板,边角尽量做成圆弧状。

5、严禁进行大面积整体涂抹修饰,确实需要进行修补的,修补面积与修补方法应得到监理工程师的批准,且修补前需进行拍照,留存修饰前的照片。

6、按检验评定标准检查,外观质量扣减分数大于5分、色泽明显杂乱不均匀、存在严重蜂窝麻面(每面3处,每处面积在0.5平方米且深度大于5厘米)等外观缺陷的,应进行返工处理。

具体问题原因分析和防治措施工:

1、砼结构构件裂缝、裂纹

形成原因:(1)砼配合比控制不严格,原材料质量控制不严格。(2)砼振捣不严格,未按照要法语进行收浆。(3)没以及时养护。(4)基础不均匀沉降。

防治措施:(1)加强原材料质量控制,严格混凝土组成设计,特别要控制使用外掺剂;主要受力构件的骨料要进行机械水洗,水洗后骨料及其然砂要库存。(2)对水泥的技术性能加大频率检验,使用安定性已到期的水泥。(3)严格控制混凝土的拌合,使用可以自动计量且可以逐盘打印级配数据的拌合设备,严格按规范标准控制施工级配。(4)浇筑混凝土方案必须经过监理工程师批准,浇筑过程中监理人员必须旁站。(5)振捣工艺应程序化,杜绝随意性振捣,保证振捣均匀密实。(6)所有混凝土构件浇筑,必须严格收浆工艺。(7)拆模时间要通过试验确定,不能过早或过晚,拆模时注意不得强烈扰动混凝土构件。(8)必须严格养生工艺,不得采用塑料薄膜直接覆盖或包裹养生。要求采用透水性材料覆盖或包裹洒水养生,养生时间不得不小于7天。(9)做好基础处理。

2、结构物表面施工缝明显

形成原因:(1)整体浇筑不连续,下一层浇筑的混凝土已经凝固在浇筑上一层混凝土。

防治措施(1)应增加搅拌能力和运输能力,提高砼供应速度。(2)改善浇筑工艺,在下层混凝土的初凝前进行上一层混凝土的浇筑。

3、混凝土表面蜂窝、麻面

形成原因:(1)集料级配差。(2)分层太厚,混凝土浇筑时漏振、欠振。(3)模板清洁度差、隔离剂质量差。(4)模板接缝漏浆。

防治措施:(1)集料应分筛、分规格堆放,确保良好的集料级配。(2)混凝土浇筑过程中插入式震动其得移动间距不应超过其作用半径的1.5倍,其与侧模的距离应保持5-10cm,采取分层浇筑混凝土时,上层振捣应插入下一层混凝土5-10cm。(3)表面震动器移位应覆盖全部以震实的部分。(4)控制混凝土分层浇筑厚度,对于采用插入式及附着式振动器施工不宜超过30cm。

4、混凝土表面不平整

形成原因:(1)模板周转次数多、表面不平整。(2)模板刚度不够面造成变形。

防治措施:(1)必须使用没有变形的新模板。(2)采用平整度好、刚度符合要求的模板。

5、混凝土表面模板缝明显

形成原因:(1)模板陈旧变形,拼装后产生间隙。(2)模板刚度不够,接缝变形。(3)部分位置隔离剂未涂刷,造成粘模。

防治措施:(1)尽量使用同一批号的水泥。(2)避免使用不同的隔离剂或易掉色的养护遮盖物。

6、混凝土表面拉杆螺丝处出现焦糊或锈蚀

形成原因:(1)临时预埋筋用电焊截除时灼伤混凝土、或截除后生锈。(2)拉杆去除后孔洞未塞填,钢筋锈蚀。

防治措施:(1)模板拉杆应使用PVC套。(2)套管应伸出模板外,以免漏浆、抽拉杆后孔洞应用素混凝土塞填。

7、混凝土表面漏浆

形成原因:(1)相邻模板拼缝不牢。(2)模板的槽嵌接不紧密造成跑模。

防治措施:(1)拼接好模板,在拼缝处设止水带。(2)模板的嵌接应紧密。

8、混凝土跑模

形成原因:(1)模板的槽嵌接不紧密。(2)模板的刚度不足而变形。(3)模板拉杆安装松懈。

防治措施:(1)模板的槽嵌接应紧密。(2)选择刚度大的模板。(3)安装好模板拉杆。

9、沉降缝不顺直、宽窄不一

形成原因:(1)沉降板固定和使用材料不当。(2)施工时倾卸混凝土过猛、冲击沉降板。

防治措施:(1)沉降板应固定妥当并使用好的材料。(2)防止砼浇注施工时倾卸砼冲击沉降缝隔板。

五、铺装工程

铺砌道板与路缘石顶面衔接不平顺

1、现象:铺砌道板与路缘石顶面出现相对高差,有的局部高于路缘石,有的局部低于路缘石,一般在0.5~1.0cm之间。

2、预防措施:(1)如果先安路缘石,要严格控制路缘石顶面高程和平顺度,当砌道板时,步道低点高程即以路缘石顶高为准向上推坡。

(2)如果先铺砌道板,也应先将路缘石轴线位置和高程控制准确,道板低点仍以这个位置的路缘石顶高程为准,在安路缘石时,路缘石顶高程即与已铺砌道板接顺。

铺砌道板塌边

1、现象:靠近路缘石背处的道板下沉,特别是步道端头,在路口八字道路缘石背后下沉现象较多。

2、预防措施:凡后安路缘石部分,路缘石前路缘石背均应用小型夯具在接近最佳含水量下进行分层夯实。

人行道纵横缝不顺直,砖缝过大

1、现象:(1)在纵横缝上出现10mm以上的错缝和明显弯曲。

(2)在弯道部分,也依曲线铺砌,形成外侧过宽的放射形横缝。

2、预防措施:(1)水泥混凝土道板,要根据路的线型和设计宽度,应事先作出铺砌方案,作好技术交底,做好测量放线;为了纵横缝的直顺,应用经纬仪做好纵向基线的测设,依据基线冲筋,筋与筋之间尺寸要准确,对角线要相等。

(2)单位工程的全段铺砌方法要按统一方案施作,不应“各自为政”。

(3)弯道部分也应该直砌,再补边。

砌体砂浆不饱满

(1)现象:主要表现在浆砌块、片石的砌体上,块、片石块体之间有空隙和孔洞。

(2)治理方法:浆砌块、片石应座浆砌筑,立缝和石块间的空隙应用砂浆填捣密实,石块应完全被密实的砂浆包裹。同时砂浆应具有一定稠度(用稠度仪测定3-5cm),便于与石面胶结。严禁干砌灌浆。

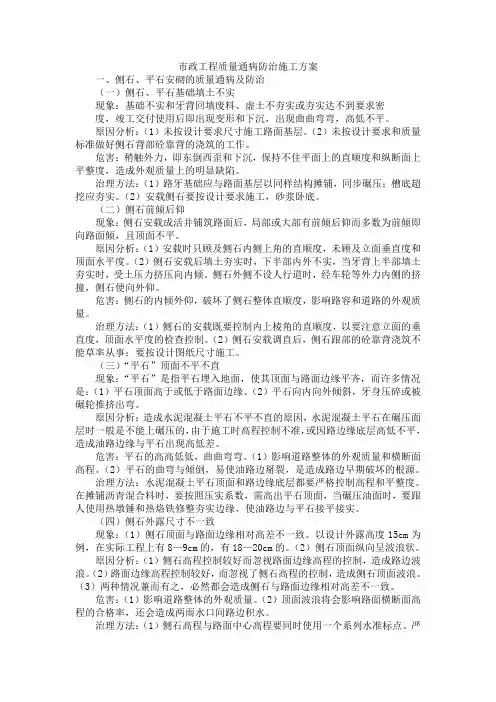

六、侧石、平石安砌的质量通病及防治

(一)侧石、平石基础填土不实

现象:基础不实和牙背回填废料、虚土不夯实或夯实达不到要求密度,竣工交付使用后即出现变形和下沉,出现曲曲弯弯,高低不平。

原因分析:(1)未按设计要求尺寸施工路面基层。(2)未按设计要求和质量标准做好侧石背部砼靠背的浇筑的工作。

危害:稍触外力,即东倒西歪和下沉,保持不住平面上的直顺度和纵断面上平整度,造成外观质量上的明显缺陷。

治理方法:(1)路牙基础应与路面基层以同样结构摊铺,同步碾压;槽底超挖应夯实。(2)安载侧石要按设计要求施工,砂浆卧底。

(二)侧石前倾后仰

现象:侧石安载成活并铺筑路面后,局部或大部有前倾后仰而多数为前倾即向路面倾,且顶面不平。

原因分析:(1)安载时只顾及侧石内侧上角的直顺度,未顾及立面垂直度和顶面水平度。(2)侧石安载后填土夯实时,下半部内外不实,当牙背上半部填土夯实时,受土压力挤压向内倾。侧石外侧不设人行道时,经车轮等外力内侧的挤撞,侧石便向外仰。

危害:侧石的内倾外仰,破坏了侧石整体直顺度,影响路容和道路的外观质量。

治理方法:(1)侧石的安载既要控制内上棱角的直顺度,以要注意立面的垂直度,顶面水平度的检查控制。(2)侧石安载调直后,侧石跟部的砼靠背浇筑不能草率从事;要按设计图纸尺寸施工。

(三)“平石”顶面不平不直

现象:“平石”是指平石埋入地面,使其顶面与路面边缘平齐,而许多情况是:(1)平石顶面高于或低于路面边缘。(2)平石向内向外倾斜,牙身压碎或被碾轮推挤出弯。

原因分析:造成水泥混凝土平石不平不直的原因,水泥混凝土平石在碾压面层时一般是不能上碾压的,由于施工时高程控制不准,或因路边缘底层高低不平,造成油路边缘与平石出现高低差。

危害:平石的高高低低,曲曲弯弯。(1)影响道路整体的外观质量和横断面高程。(2)平石的曲弯与倾倒,易使油路边掰裂,是造成路边早期破坏的根源。

治理方法:水泥混凝土平石顶面和路边缘底层都要严格控制高程和平整度。在摊铺沥青混合料时,要按照压实系数,需高出平石顶面,当碾压油面时,要跟人使用热墩锤和热烙铁修整夯实边缘,使油路边与平石接平接实。

(四)侧石外露尺寸不一致

现象:(1)侧石顶面与路面边缘相对高差不一致。以设计外露高度15cm为例,在实际工程上有8—9cm的,有18—20cm的。(2)侧石顶面纵向呈波浪状。

原因分析:(1)侧石高程控制较好而忽视路面边缘高程的控制,造成路边波浪。(2)路面边缘高程控制较好,而忽视了侧石高程的控制,造成侧石顶面波浪。(3)两种情况兼而有之,必然都会造成侧石与路面边缘相对高差不一致。

危害:(1)影响道路整体的外观质量。(2)顶面波浪将会影响路面横断面高程的合格率,还会造成两雨水口间路边积水。

治理方法:(1)侧石高程与路面中心高程要同时使用一个系列水准标点。严格给予控制,在施工侧石过程中要随时检查校正调和桩的变化,并随时抽查已安载好的侧石高程。不应放一次高程桩便一劳永逸。这样可以检验和复核已放的高程桩是否准确,同时也检验操作者在使用高程桩是否正确。(2)依靠准确的侧石高程,在侧石立面上弹出路面边线高程,依据此线,应事先找补修整的一次路边底层平整度和密实度。摊铺面层时,严格按弹线控制高程。

(五)弯道、八字不圆顺

现象:主要表现在:(1)路线大半径弯道,局部不圆顺,有折点,和路口小半径八字符合圆半径的要求,出现折角,或出现多个弧度。(2)侧石高程与路面边缘相对高差悬殊,出现较切点以外明显高突,多数出现在路口小半径八字和隔离带断口圆头牙。(3)一个路口两侧八字侧石外露一侧高一侧低。

原因分析:(1)路线大半径曲线侧石安载后,宏观弯顺度未调顺,即还土固定。(2)小半径圆弧,未放出圆心,按设计半径控制弧度。(3)隔离带断口未按断口横断高程或设计所给等高线控制侧石高程。对待侧石高程随意性较强。

危害:侧石曲线不圆顺,主要影响外观质量。

治理方法:(1)路线大半径曲线,除严格依照已控制的道路中线量出侧石位置控制安载外,还要做好宏观调顺后,在回填固定。(2)小半径圆曲线要使用圆半径控制圆弧,要按路断口的纵横断面或等高线高程控制侧石高程。(3)过小半径圆弧曲线,为了防治长侧石的折角和短侧石的不稳定及勾缝的困难,应按设计圆半径预制圆弧侧石。

(六)平石不平

现象:(1)平石局部有下沉或相邻板差过大。(2)平石顶面纵向有明显波浪。(3)平石材质差,表面不平整,有掉皮、起砂、裂缝等现象。

原因分析:(1)平石基底超挖部分或因高程不够找补部分未进行夯实。(2)板差大与砌筑工艺粗糙和平石(大方砖)本身表面不平或扭曲有关。(3)平石波浪,主要是纵断面高程失控造成。(4)未按质量标准把住材料进场质量关。

危害:(1)平石纵向波浪,相邻板差、下沉,会造成雨水口之间积水:同时使路面与平石也不易接平,影响路面整体的外观质量。(2)平石多是承担路面排水的偏沟和清洁工人清扫磨耗的部位,如果材质不密实、强度低、有蜂窝、脱皮,会因渗水,冬春冻融风化等原因,造成混凝土平石松散出坑。

预防措施:(1)对平石的材质应该按其质量标准严格把住进场关。(2)要保证每块平石基底的密实度。对超挖和找补填垫或其它废槽,必须补充夯实。(3)对平石的内侧和外侧高程,应加密点给予控制,在砌筑中应随时用水准仪检查,并最后做好高程验收。(4)对平石的卧底砂浆要注意工作度,不能太干。每块都有夯实至要求标高。留缝均匀,勾缝密实。

(七)侧石、平石材质差

现象:(1)侧石、平石混凝土强度不足,在运输过程中缺棱掉角较多。(2)侧石表面气泡多,侧石、平石有麻面,有掉皮,甚至有的出现局部或整块松散。(3)侧石薄厚不一,棱角不直,呈两头尖现象;平石表面不平,四角扭曲不在一各水平面上,造成安砌的局部相邻板差。

原因分析:(1)侧石、平石生产厂家,为了赚钱,水泥用量低或使用劣质水泥和不合格骨材(级配差、强度底、含泥量大)致使强度低,易损坏;同时因技术素质低,管理差,缺少应有的质量控制手段,达不到规定的质量指标。(2)施工单位材料采购者,不是选购质量好的,而是光顾选购价格低的。

危害:侧石、平石材质差,强度低,经不起风吹、雨淋、冰冻、车辆撞等自然和人为浸害,尚未竣工交验,即已出现损坏,影响工程外观质量和使用功能,造成返工浪费。竣工交验后,过早损坏,给养护单位增加维修负担。平石损坏造成路边积水,冬春冻融更加剧损坏,也给清洁工人的保洁工作增加了难度。

预防措施:施工单位的材料采购员应与本企业的质量管理人员配合,负责事先选择采购厂家,对其产品的外观质量、强度、几何尺寸要严格反关,不合格的不能进场。

质量通病防治措施方案77642.pdf

目录一、编制依据 二、工程概况 三、编制目标及原则

四、最常见的质量通病 五、质量通病的原因分析及防治措施 一、编制依据: 1.1、建筑工程施工质量验收统一标准(GB50300-2001)1.2、混凝土结构工程施工质量验收规范(GB50204-2015)1.3、屋面工程技术规范(GB50207-94) 1.4、《建筑地面工程施工质量验收规范》GB 50208-2002 1.5、《建筑装饰装修工程质量验收规范》GB 50210-2001 1.6、建筑防水工程施工工艺质量验收标准规范 1.7、施工手册 1.8、工程设计图纸 二、工程概况:

本工程为庐江中心城46#楼项目,位于安徽省庐江县文明中路西侧 庐江县人民医院北侧。 建设单位:庐江县云升房地产开发有限公司 监理单位:安徽祥如建设工程咨询有限公司 施工单位:江苏大汉建设实业集团有限责任公司 设计单位:合肥工业大学建筑设计研究院 勘探单位:安徽工程勘察院。 本工程为庐江县庐江中心城46#楼项目工程,本工程相对标高+0.000相对于绝对标高值为11.5m、室内外高差为0.30m,主要使用功能为商业。建筑工程等级为一级,设计使用年限50年;建筑面积为77263.34㎡,其中地上62464.18㎡、地下14799.16㎡、建筑基底面积7045㎡;建筑层数为地上28层、地下2层,建筑高度99.9m。耐火等级为Ⅰ级、地下室耐火等级为Ⅰ级;屋面防水等级为Ⅰ级、地下室防水 等级为Ⅰ级;抗震设防烈度为7度;主要结构类型为钢筋混凝土框架结构。 三、编制目标及原则: 3.1、建设工程质量通病是指建筑工程中经常发生的、普遍存在的 一些工程质量问题。质量通病面大量广,危害极大;消除质量通病,是 提高施工项目质量的关键环节。产生质量通病的原因虽多,涉及面亦广,但究其主要原因,是参与项目施工的组织者、指挥者和操作者缺乏质量 意识,不讲“认真”二字。其实,消除质量通病,并不是什么高不可攀 的要求,办不到的事。只要真正在思想上重视质量,牢固树立“质量第

道路工程高质量通病防治要求措施

第四章工程质量通病防控措施 为有效防治本工程在施工中出现质量通病,防止潜在的不合格的发生,同时避免施工中“常见病”“多发病”的发生,给项目及企业带来不利影响及效益的流失,根据行业内总结的经验及本项目的工程特点编制如下质量通病防治方案。 一、路基 1.1 路基碾压出现“弹簧” 原因分析: ①、碾压时土的含水量超过最佳含水量较多; ②、高塑性粘性土“砂化“未达到应有的效果; ③、翻晒、拌合不均匀; ④、碾压层有软弱层,且含水量过大,在上层碾压过程中,下层弹簧反射至上层; ⑤、局部填土混入冻土或过湿的淤泥、沼泽土、有机土、腐殖土以及含有草皮、 树根和生活垃圾的不良填料; ⑥、透水性好与透水性差的土壤混填,且透水性差的土壤包裹了透水性好的土壤, 形成了“水囊”。 防治措施: ①、避免用天然稠度小于1.1,液限大于40,塑限指数大于18,含水量大于最 佳含水量两个百分点的土作为路基填料; ②、清除碾压层下软弱层,换填良性土壤后重新碾压; ③、对产生“弹簧”的部位,可将其过湿土翻晒、拌和均匀后重新碾压;或挖除 换填含水量适宜的良性土壤后重新碾压; ④、对产生“弹簧”且急于赶工的路段,可掺生石灰翻拌,待其含水量适宜后重新碾压; ⑤、严禁异类土壤混淆,尤其是不能用透水性差的土壤包裹透水性好的土壤形成“水囊”; ⑥、填筑上层时应开好排水沟,或采取其它措施降低地下水位到路基50cm 以下; ⑦、填筑上层时,应对下层填土的压实度和含水量进行检查,待检查合格后方能

填筑上层。 1.2 路基压实度不够; 原因分析: ①、含水量偏离,最佳含水量超过规定值 ②、松铺厚度过大; ③、碾压遍数不够或碾压不均匀,局部碾压; ④、压路机质量偏小; 防治措施: ①、确保压路机的质量和碾压遍数符合规定; ②、采用振动压路机配合三轮压路机碾压保证碾压均匀; ③、压路机应进退有序,前后应有重叠; ④、压路机应在接近最佳含水量时进行碾压。 1.3 路基积水严重; 原因分析: ①、路基碾压表面不平整,表面凹凸不平; ②、路基表面修整不合格,横坡不到位或出现倒坡; 防治措施: ①、路基压实前应按要求进行平整; ②、路基表面应按要求设2%-4%的横坡。 1.4 路肩、边坡松软;边坡冲刷严重,浪窝 现象表现: 路肩松软,一经车轮碾压,即下陷出车辙。边坡呈松散状态,稍触外力,边坡土下溜;边坡受雨水严重冲刷,浪窝; 原因分析: ①、填方路基碾压不到位,使路肩和边坡未达到要求的密实度。 ②、填方宽度不够,最后以松土贴坡; ③、松土填垫路肩,压实机具未走到边缘进行碾压; ④、路基填方属砂性土或松散粒料,所形成的边坡稳定性差。 ⑤、过早的削坡而边坡防护工程未能及时跟上;

交通安全设施工程施工质量通病与防治手册

质量通病及防治手册(第六分册交通安全设施) 临合高速公路建设项目办公室

目录 1立柱打入常存在的问题 (93) 2安装护栏板常易发生的质量问题 (93) 3波形护栏板布设应注意的事项 (93) 4 混凝土护栏常见病害 (93) 5 隔离栅安装施工当中常见的质量问题 (94) 6 轮廓标常见质量问题 (94) 7 反光道钉设置中常见的质量问题 (95) 8 防眩板安装施工中常见的质量问题 (95) 9 标志钢管底法兰板发生变形质量问题 (95) 10 标志预埋地脚螺栓与立柱安装的误差过大的问题 (96) 11 标志板下缘至路面净空高度误差过大问题 (96) 12 标志牌的反光膜颜色不均匀的质量问题 (96) 13 标志牌底座尺寸不准确的问题 (97) 14 钢管立柱与地脚螺栓底板的安装有缝隙的质量问题 (97) 15 里程碑、百米桩、公路界碑等易发生的质量问题 (97) 16 交通标志安装施工中常见的质量问题 (98) 17 路面标线变色的质量问题 (98) 18 标线涂层表面污染的质量问题 (98) 19 标线夜间反光效果不佳的质量问题 (99) 20 标线起皮、脱落、开裂的质量问题 (99) 21 标线起泡、微孔、耐久性不足的质量问题 (99) 22 标线施工中涂膜变形、毛边、弯曲等质量问题 (100) 23 通讯管道工程、人孔、路面紧急电话设施基础和底座、照明灯柱、灯塔基础常见问题100

1立柱 1.1问题及现象 ⑴.立柱偏斜,偏位。 ⑵.立柱打不下去,柱顶塌边、碎裂、变形。 1.2原因分析 ⑴.放样不准,或打桩机不稳、跑偏。 ⑵.路基土中有石块,或遇到水稳基层等。打入时受力不均,过快过猛也可导致柱顶变形。 1.3预防措施 ⑴.认真放样,打入柱偏位时,应将其全部拔出,用路基土回填压实后,重新打入。 ⑵.遇到石头前后避让,对于水稳碎石基层应先用开挖法或钻孔法打出导洞,立柱打入后再用碎石、混凝土补平或填满导洞。打桩时控制好锤高和锤速,使立柱受力均匀,避免损坏。 2安装护栏板 2.1质量问题及现象 ⑴.护栏板不顺直,部件松动。 ⑵.护栏板高低起伏,平面线形不平顺。 ⑶.端头不圆顺。 2.1原因分析 ⑴.安装不平顺,螺栓未上紧。 ⑵.立柱高低不一,左右偏斜。 ⑶.端头制作工艺不符合要求。 ⑷.护栏板搭接方向不合理。 2.3预防措施 ⑴.安装要平顺、连续,所有搭接应按交通流的方向拼接。安装过程中利用波形梁的长圆孔调整梁的上、下位置,顺直后拧紧所有螺栓。 ⑵.严格控制柱的高程和位置,托架位置也要准确。 ⑶.端头应按图纸尺寸用模压成形,不得出现施工差错。 ⑷.护栏板端头搭接方向必须与行车方向一致。 3波形护栏板布设 ⑴.立柱放线定位时必须由中心桩号向外计算路面宽度,不能以路肩外侧反算,一般设计图纸所绘宽度都是从路肩外侧开始计算。 ⑵放线过程中必须保证路面宽度。 ⑶对个别立柱位置应作适当调整,以确保线性顺畅。 4 混凝土护栏 4.1质量问题及现象 ⑴.预制块件断裂。当现浇时产生不规则竖向裂缝。 ⑵.混凝土块件损边、掉角、几何尺寸不准确。 ⑶.混凝土护栏表面蜂窝麻面、水纹、气泡、裂纹、脱皮等。

工程质量通病防治专项施工方案

工程质量通病防治专项施工方案 一、工程概况 由江苏万豪房地产有限公司开发得万豪西花苑二期一标段工程,其中A12为两层框架结构独立基础、A11为地下一层地上三层框架结构、09栋为地下一层地上九层框架剪力墙结构、11 栋为地下一层地上十七层框架剪力墙结构,总建筑面积约为30000平方米。总承包单位为通州建总集团有限公司。 二、施工措施得编制依据: 根据《扬州市建筑工程质量通病防治办法》得规定,凡2004年7 月1 日起新开工得住宅工程,应全面贯彻《江苏省工程建设标准工程质量通病控制标准》得要求,结合万豪西花苑二期一标段工程得实际情况,就本工程工序,按《江苏省工程建设标准工程质量通病控制标准》得要求,认真研究,加以细化、完善,制定得实施计划与措施。 本方案就是在原施工组织设计得基础上,根据《江苏省工程建设标准工程质量通病控制标准》得要求,针对住宅工程常见得通病制定得专项治理方案,就是施工组织设计得补充,报业主、监理审批后在后续工程中与施工组织设计一并实施。三、运行程序 制定计划T落实措施T学习、交底T检查、整改T验收、总结、制定计 划为提高住宅工程质量,克服住宅工程质量通病,规范住宅工程质量通病防治。本工程成立质量通病防治领导小组。由项目经理担任组长,技术负责人、质检员担任副组长,各工种得班组长担任成员。对通病防治得全过程进行组织、实施,加强预控,特制定通病防治计划,具体如下: 1、墙体裂缝防治 2、钢筋混凝土现浇楼板裂缝防治

3、楼地面渗漏防治 4、外墙渗漏防治 5、门窗渗漏防治 6、屋面渗漏防治 7、屋内标高与几何尺寸防治 五、治理质量通病得防治措施 1、墙体裂缝防治得技术措施: 1.1 本工程外墙为砂浆加砌块砖,内墙粉煤灰加气混凝土砌块,考虑到加气混 凝土砌块得工期与质量方面得不利因素,我方做出以下调整,砌块进场后及 时进行复试,复试合格后现场开始使用,在使用前两天提前洒水湿润,保证砌块含水率控制在在15%。 1.2砌墙时在留置墙体拉结筋间距500mm在砌体得中部设置腰梁一道,门洞上 口及窗台上口设置门过梁及窗台梁一道。门窗洞口两侧设置构造柱。 1、3 墙体得管线密集处,砖砌体无法砌筑时,进行留槽用混凝土进行浇灌,留槽做法同 构造柱马牙槎,内配双层双向箍筋① 8@150拉钩间距①6@300。 1 、4 填充墙与砼梁、墙结合处均采用钢丝网加强抹灰,加强带与各基体得搭接 宽度150,顶层粉刷砂浆宜掺入抗裂剂。 1、5砌筑砂浆采用专用砌筑砂浆。 1、6填充墙砌至接近梁底、板底时留置2?3cm得缝隙。填充墙砌筑完间隔15d 以后,用细石砼或高标号水泥砂浆分两次嵌填密实 1、7 框架间填充墙拉接筋按砖模数要求,不得折弯压入砖缝。 1、8砌体结构砌筑完成后30d后开始抹灰。 1 、9 墙体安装电管须开槽时,开槽必须使用切割机,开槽宽度必须就是管径得两倍。

质量通病专项施工方案

目录 第一节、编制依据--------------------------------------1 第二节、工程概况--------------------------------------1 第三节、编制目标及原则--------------------------------2 第四节、质量保证体系----------------------------------3 第五节、质量通病的原因分析及防治措施------------------4 一、土方工程质量通病及防治措施-------------------------------4 二、大体积混凝土工程质量通病及防治措施-----------------------7 三、模板工程质量通病防治措施---------------------------------9 四、钢筋工程质量通病防治措施--------------------------------11 五、现浇混凝土结构工程质量通病防治措施----------------------15 六、砌体工程质量通病防治措施--------------------------------23 七、塑钢门窗工程质量通病防治措施----------------------------28 八、一般抹灰主要质量通病防治措施----------------------------29 九、地面工程质量通病防治措施-------------------------------31 十、内墙腻子、涂料工程质量通病防治措施----------------------40 十一、地下防水工程质量通病治理措施--------------------------42 十二、屋面防水工程质量通病治理措施-------------------------43 十三、厨房、卫生间防水工程质量通病治理措施------------------47 十四、外墙及门窗周边渗漏质量通病及防治措施------------------48十五、外保温外墙渗漏质量通病及防治措施----------------------49 十六、外墙涂料工程质量通病治理措施--------------------------50 十七、散水、明沟、台阶和坡道工程质量通病治理措施------------51 十八、电气工程质量通病防治的技术措施------------------------51 十九、给排水工程质量通病防治--------------------------------52

6第六册交通安全设施工程施工质量通病与防治手册之欧阳光明创编

质量通病及防治手册 欧阳光明(2021.03.07) (第六分册交通安全设施) 临合高速公路建设项目办公室目录 1立柱打入常存在的问题93 2安装护栏板常易发生的质量问题93 3波形护栏板布设应注意的事项93 4 混凝土护栏常见病害93 5 隔离栅安装施工当中常见的质量问题94 6 轮廓标常见质量问题94 7 反光道钉设置中常见的质量问题95 8 防眩板安装施工中常见的质量问题.95 9 标志钢管底法兰板发生变形质量问题95 10 标志预埋地脚螺栓与立柱安装的误差过大的问题96 11 标志板下缘至路面净空高度误差过大问题96 12 标志牌的反光膜颜色不均匀的质量问题96 13 标志牌底座尺寸不准确的问题97 14 钢管立柱与地脚螺栓底板的安装有缝隙的质量问题97 15 里程碑、百米桩、公路界碑等易发生的质量问题97 16 交通标志安装施工中常见的质量问题98 17 路面标线变色的质量问题98

18 标线涂层表面污染的质量问题98 19 标线夜间反光效果不佳的质量问题99 20 标线起皮、脱落、开裂的质量问题99 21 标线起泡、微孔、耐久性不足的质量问题99 22 标线施工中涂膜变形、毛边、弯曲等质量问题100 23 通讯管道工程、人孔、路面紧急电话设施基础和底座、照明灯柱、灯塔基础常见问题100

1立柱 1.1问题及现象 ⑴.立柱偏斜,偏位。 ⑵.立柱打不下去,柱顶塌边、碎裂、变形。 1.2原因分析 ⑴.放样不准,或打桩机不稳、跑偏。 ⑵.路基土中有石块,或遇到水稳基层等。打入时受力不均,过快过猛也可导致柱顶变形。 1.3预防措施 ⑴.认真放样,打入柱偏位时,应将其全部拔出,用路基土回填压实后,重新打入。 ⑵.遇到石头前后避让,对于水稳碎石基层应先用开挖法或钻孔法打出导洞,立柱打入后再用碎石、混凝土补平或填满导洞。打桩时控制好锤高和锤速,使立柱受力均匀,避免损坏。 2安装护栏板 2.1质量问题及现象 ⑴.护栏板不顺直,部件松动。 ⑵.护栏板高低起伏,平面线形不平顺。 ⑶.端头不圆顺。 2.1原因分析 ⑴.安装不平顺,螺栓未上紧。 ⑵.立柱高低不一,左右偏斜。 ⑶.端头制作工艺不符合要求。 ⑷.护栏板搭接方向不合理。 2.3预防措施 ⑴.安装要平顺、连续,所有搭接应按交通流的方向拼接。安装过程中利用波形梁的长圆孔调整梁的上、下位置,顺直后拧紧所有螺栓。 ⑵.严格控制柱的高程和位置,托架位置也要准确。 ⑶.端头应按图纸尺寸用模压成形,不得出现施工差错。 ⑷.护栏板端头搭接方向必须与行车方向一致。 3波形护栏板布设 ⑴.立柱放线定位时必须由中心桩号向外计算路面宽度,不能以路肩外侧反算,一般设计图纸所绘宽度都是从路肩外侧开始计算。 ⑵放线过程中必须保证路面宽度。 ⑶对个别立柱位置应作适当调整,以确保线性顺畅。 4 混凝土护栏 4.1质量问题及现象 ⑴.预制块件断裂。当现浇时产生不规则竖向裂缝。 ⑵.混凝土块件损边、掉角、几何尺寸不准确。

质量通病防治措施方案(最完整)

恩施州怡嘉苑经济适用住房小区工程 工程质量通病防治措施方案 编制单位:重庆市万州清江建筑工程有限公司(A栋) 恩施州翔宇建设工程有限公司(B栋) 恩施州宏城建设工程有限公司(C栋) 恩施州兴州建设工程有限公司(D栋) 恩施州兴州建设工程有限公司(E栋) 编制组人员:

审核单位: 编制日期:二0一0年十一月三日 目录 一、施工概况··2 1.1.工程项目名称和参建单位名称··2 1.2.工程概况及说明··2 二、质量通病防治保证管理体系·3 三、编制依据··4 四、防质量通病实施目标·5 五、工程质量通病各项防治措施方案·5 (一)外墙渗漏防治措施··5 (二)变形缝渗漏防治措施··13 (三)钢筋混凝土现浇楼板开裂控制与防治措施··16 (四)墙体裂缝控制与防治技术措施··26 (五)给排水工程质量通病防治技术措施··32 (六)电气工程质量通病防治方案··37 (七)室内标高与几何尺寸控制质量通病防治方案··41 (八)屋面渗漏防治措施··43 (九)楼地面渗漏防治措施··50 六、质量通病防治管理措施·54

一、工程概况 1.1.工程项目名称和参建单位名称 项目名称:恩施州经济适用住房小区工程 建设单位:恩施州蓝盾城市综合开发有限责任公司 监理单位:恩施州同欣监理有限公司 广东天衡工程建设咨询监理有限公司 设计单位:北京威斯顿建筑设计有限公司 恩施州天工建筑勘察设计有限责任公司 勘察单位:中南勘察设计院 恩施州天工建筑勘察设计有限责任公司 参建单位:重庆市万州清江建筑工程有限公司(A栋) 恩施州翔宇建设工程有限公司(B栋) 恩施州宏城建设工程有限公司(C栋) 恩施州兴州建设工程有限公司(D栋) 恩施州兴州建设工程有限公司(E栋) 1.2.工程概况及说明 恩施怡嘉苑经济适用住房小区工程位于恩施市学院二巷,地势平坦。整个小区包括有5幢建筑物,拟建小区规划总用地面积约15161.70㎡,其中建筑总占地面积约为3200.00㎡,总建筑面积约为59100.00㎡,地下面积约3500㎡。

道路工程质量通病防治措施

三环辅路内环(太阳宫桥~燕莎桥)道路大修工程 道路工程质量通病防治专项方案 审定:日期: 审核:日期: 编制:日期: 北京市市政四建设工程有限责任公司 第二项目经理部 2012年3月20日

目录

一、工程概况 三环路是北京市区重要的环路,承担着极大的交通量,三环辅路内环(太阳宫桥-燕莎桥)道路大修工程西起太阳宫西侧,沿东南方向经三元西桥、三元桥、三元东桥,终点至燕莎桥北,内环辅路(太阳宫桥-燕莎桥),道路全长4.043km,三环路规划为城市快速路,辅路设计等级为城市主干路,设计行车速度为40~60km/h。 三环全线为四幅路形式,本项目范围内主路两侧的辅路均单向行驶,单侧路面宽9~18m,2~4条机动车道,局部路段设置了专用非机动车道;沿线共有2座跨河桥,两座菱形立交,四座人行天桥,两处灯控路口,其中桥梁净空2.5m~4m。 道路工程包括路面结构补强、病害处理、局部人行道面砖及路缘石更换、完善无障碍设施。 排水工程是对局部检查井进行加固处理,挪移路中雨水口,消除积水点。 桥梁工程是维修西坝河桥、西坝河西桥内环辅路桥梁,维修七圣路北口天桥、西坝河路南口天桥、左家庄西街北口天桥。 本工程计划开工日期:2012年3月15日;计划竣工日期:2012年5月13日,合同工期总计60日历天。 工程总造价1369万元。 参建单位: 建设单位:北京市城市道路养护管理中心 监理单位:北京四方工程建设监理有限责任公司 设计单位:北京市市政工程设计研究总院 施工单位:北京市市政四建设工程有限责任公司 二、编制依据 1、DBJ01-45-2000北京市城市道路工程施工技术规程 2、CJJ8-99城市测量规范 3、DBJ01-71-2003市政基础设施工程资料管理规程 4、DBJ01-56-2001北京市市政工程施工安全操作规程 5、JTJ052-2000公路工程沥青及沥青混合料试验规程 6、JTJ057-94公路工程无机结合料稳定材料试验规程 7、DBJ01-92-2004市政基础设施工程质量检验与验收统一标准

沥青路面4大常见质量通病防治措施

沥青路面4大常见质量通病防治措施 2016-12-19 路面平整度差?路面波浪?路面接茬不平、松散、路面有轮迹?路面壅包、搓板?这些沥青混合料路面常见的质量通病如何防治?跟着小编一起来看看吧! 1路面平整度差 沥青混合料人工摊铺、搂平、碾压后表面尚较平整,当开放交通后路面出现波浪或出现“碟子”坑、“疙瘩”坑。 (1)底层平整度差,因为各类沥青混合料都有它一定的压实系数,摊铺后,表面搂平了,由于基底高低不平,而虚铺厚度有薄有厚,碾压后,薄处沉降少,则较高,后处沉降多,则较低,表面平整度则差。 (2)摊铺方法不当,在等厚的虚铺层中,由于摊铺时用铁高抛,或运输卸料时的冲击力将沥青混合料砸实,或人、车在虚铺混合料上乱踩乱轧,而后又搂平,致使虚实不一致,虚处则较低,实处则较高,平整度较差。 (3)料底清除不干净,沥青混合料直接倾卸在底层上,粘结在底基层上的料底清除不干净,或把当天的剩料胡乱摊在底层上,充当一部分摊铺料,但它已经压实,冷凝,大大缩小了压实系数,当新料补充搂平压实后,形成局部高突、疙疙瘩瘩,不平整。 (1)路面平整度是道路工程的主要使用功能。如果道路不平坦,会降低行车速度,增加行车颠簸,加大冲击力,损坏车辆机件,降低舒适性,

减少安全性,降低经济效益和社会效益。 (2)路面愈不平坦,车辆冲击力愈大,对道路的损坏愈严重,会大大降低道路工程建设的投资效益。 (1)首先要解决底层平整度问题,这里所指的底层是泛指。如果沥青混合料面层分三层铺,那么表面层的底层是中面层,中面层的底层是地面层,地面层的底层是道路的基层,基层的底层是道路的路基,每一层的平整度都会上一层平整度至关重要。所以要按照质量检验评定中对路面各层要求严格控制,认真检验。特别是在保证各层密实度和纵横断高程的基础上,把平整度提高标准进行控制,最后才能保证表面层的平整度的高质量。 (2)面层的摊铺应使用摊铺机,并放准每幅两侧高程基准线,操作手控制好烫平板的预留高和稳定性;小面积或无条件使用摊铺机时,要严格按照操作规程规定的方法摊铺,即采用扣锹法,不准扬锹,要锹锹重叠,扣锹时要求用锹头略向后刮一下,以使均匀一致,使用手推车和装载机运料时,应用热锹将料底砸实部分翻松后摊平,以求各处虚实一致。搂平工序,不能中踩踏未经压实的虚铺层,要倒退搂平一次成活,如再发现有不平处,可备专用长把刮板找补搂平。 (3)沥青混合料应卸在铁板上,不能直接倾斜在铺筑底层上。如果要卸在底基层上,则必须设法清除干净。剩余冷料不能直接铺筑在底基层 上充当一部分层厚,应加热另做它用 2 路面波浪拱不饱满,局部高点偏离中心线,或在路面纵向出现波浪,特别是造近侧石的偏沟部位出现路边波浪较多,使侧石外露不一致。主要是路面各结构层的纵横断面高程控制不力,或在两相邻控制点距离偏大,在两点之间的高程出现较大偏差,形成控制点处高于或低于两控

(完整版)质量通病防治措施方案

目录 一、编制依据 (2) 二、工程概况 (2) 三、编制目标及原则 (3) 四、最常见的质量通病 (4) 五、质量通病的原因分析及防治措施 (5)

一、编制依据: 1.1、建筑工程施工质量验收统一标准(GB50300-2001) 1.2、混凝土结构工程施工质量验收规范(GB50204-2002) 1.3、屋面工程技术规范(GB50207-94) 1.4、《建筑地面工程施工质量验收规范》GB 50208-2002 1.5、《建筑装饰装修工程质量验收规范》GB 50210-2001 1.6、建筑防水工程施工工艺质量验收标准规范 1.7、施工手册 1.8、工程设计图纸 二、工程概况: 三、编制目标及原则: 3.1、建设工程质量通病是指建筑工程中经常发生的、普遍存在的一些工程质量问题。质量通病面大量广,危害极大;消除质量通病,是提高施工项目质量的关键环节。产生质量通病的原因虽多,涉及面亦广,但究其主要原因,是参与项目施工的组织者、指挥者和操作者缺乏质量意识,不讲“认真”二字。其实,消除质量通病,并不是什么高不可攀的要求,办不到的事。只要真正在思想上重视质量,牢固树立“质量第二”的观念,认真遵守施工程序和操作规程;认真贯彻执行技术责任制;认真坚持质量标准、严格检查,实行层层把关;认真总结产生质量通病的经验教训,采取有效的预防措施。

建筑工程质量的好坏很大程度上取决于“渗、漏、裂、空、堵”等质量通病的防治效果,这些质量通病主要表现为:外墙面渗水;外门窗周围渗水;屋面渗水;卫生间、厨房间渗漏;管道接口渗漏;地面、顶棚空鼓;楼地面、墙面裂缝;下水道堵塞等。 3.2、质量通病防治基本原则 1、质量通病的治理要以管理和技术措施为主,反对不计成本,以治理为名进行不必要的变更的治理行为。在管理上,要加强施工组织,完善各项制度,落实质量责任,推广标准化、精细化施工管理;在技术上,要加强技术创新,鼓励研发、推广和采用新技术、新材料,完善工艺流程和标准,严格执行强制性标准。 2、质量通病的治理要和精细化管理相结合,治理工作注重从小、从细抓起。治理质量通病的过程就是一个精细化管理的过程,要注重抓好工程质量的细小部位,施工管理的细小措施,施工工艺的细小环节。 3、质量通病的治理要加强协作,各负其责。在治理过程中,要通过治理责任这个纽带,建立治理沟通、协作机制,形成合力,共同发挥作用。 4、质量通病的治理要预先制定专项治理措施,找准病因,对症下药,做到事半功倍。质量通病是长期形成的痼疾,治理活动不可能一蹴而就、立竿见影,要根据工程实际情况,突出重点、重点突破,带动全面。 5、质量通病治理活动要在明确责任的基础上,充分发挥一线人员的智慧,要防止质量通病的治理要求、治理措施和一线人员不见面的情况,要让一线工程人员了解质量通病的名称、危害、产生原因和表现形式,掌握治理的措施和施工工艺关键环节,把治理的直接责任落实到一线,调动一线人员的积极性。 3.3、工程质量通病治理工作领导小组: 组长:唐新(项目经理) 副组长:黄礼辉(项目副经理)、张曼维(项目技术总工) 成员:王双(质检员)、各栋号施工员、劳务班组负责人 四、最常见的质量通病: 4.1基础不均匀下沉,墙身开裂; 4.2现浇钢筋混凝土工程出现蜂窝、麻面、露筋; 4.3现浇钢筋混凝土阳台、雨蓬根部开裂或倾覆、坍塌; 4.4砂浆、混凝土配合比控制不严,任意加水,强度得不到保证; 4.5屋面、厨房渗水、漏水; 4.6墙面抹灰起壳,裂缝、起麻点、不平整; 4.7地面及楼面起砂、起壳、开裂; 4.8门窗变形,缝隙过大,密封不严;

路面工程高质量通病及防治要求措施

1、无机结合料基层裂缝的防治 1.1原因分析 1.1.1混合料中石灰、水泥、粉煤灰等比例偏大;集料级配中细料偏多,或石粉中性指数偏大。 1.1.2碾压时含水量偏大。 1.1.3成型温度较高,形成强度较快。 1.1.4碎石中含泥量较高。 1.1.5路基沉降尚未稳定或路基发生不均匀沉降。 1.1.6养护不及时、缺水或养护时洒水量过大。 1.1.7拌合不均匀。 1.2预防措施 1.2.1石灰稳定土基层裂缝的主要防治方法 a、改善施工用土的性质,采用塑性指数较低的土或适量掺加粉煤灰。 b、掺加粗粒料,在石灰土中适量掺加砂、碎石、碎砖、煤渣及矿渣等。 c、保证拌合遍数。控制压实含水量,需要根据土的性质采用最佳含水量,避免含水量过高或过低。 d、铺筑碎石过渡层,在石灰土基层与路面间铺筑一层碎石过渡层,可有效避免裂缝。 e、分层铺筑时,在石灰土强度形成期,任其产生收缩裂缝后,再铺筑上一层,可有效减少新铺筑层的裂缝。 f、设置伸缩缝,在石灰土层中,每隔5-10m设一道缩缝。

1.2.2水泥稳定土基层裂缝的主要防治方法 a、改善施工用土的土质,采用塑性指数较低的土或适量掺加粉煤灰或掺砂。 b、控制压实含水量,需要根据土的性质采用最佳含水量,含水量过高或过低都不好。 c、在能保证水泥稳定土强度的前提下,尽可能采用低的水泥用量。 d、一次成型,尽可能采用慢凝水泥,加强对水泥稳定土的养护,避免水分挥发过大。养护结束后应及时铺筑下封层。 e、设计合理的水泥稳定土配合比,加强拌合,避免出现粗细料离析和拌合不均匀现象。 1.3治理措施 1.3.1可采用聚合物加特种水泥压力注入法修补水泥稳定粒料的裂缝。 1.3.2加铺高抗拉强度的聚合物网。 1.3.3破损严重的基层,应将原破损基层整幅开挖维修,不应横向局部或一个单向车道开挖,以避免板边受力产生的不利后果,最小维修长度一般为6m。维修半刚性基层所用材料也应是同类半刚性材料。 1.3.4一般情况下,石灰土被用于底基层时,根据其干缩特性,应重视初期养护,保证基层表面处于潮湿状态,防止干晒。在石灰稳定土施工结束后,要及早铺筑面层,使基层含水量不发生大的变化,以减轻干缩裂缝。 2、沥青混凝土路面不平整的防治

质量通病治理专项施工方案

智慧新城二期工程1标段 建筑质量通病治理专项施工方案 审定: 审核: 编制: 陕西建工第五建设集团有限公司 2015年6月 27日

目录 一、编制依据 (2) 二、工程概况 (2) 三、编制目标及原则 (3) 四、土方工程................................................................... - 3 - 五、模板工程..................................................................... - 4 - 六、钢筋工程..................................................................... - 5 - 七、砼工程....................................................................... - 8 - 八、砌体工程.................................................................... - 12 - 九、装饰工程.................................................................... - 13 - 十、防水工程.................................................................... - 15 -十一、安装工程.................................................................. - 21 -

公路质量通病防治措施

北京至秦皇岛高速公路 河北省大安镇(津冀界)至平安城段TJ5合同 质量通病及防治措施 廊坊市交通公路工程有限公司 京秦高速公路大安镇至平安城段TJ5合同

目录 一、工程概况 (1) 二、编制依据 (1) 三、质量通病防治组织机构 (2) 四、工程的质量通病及防治措施 (3) 1、防钻孔桩坍孔的措施 (3) 2、防钻孔桩断桩的措施 (4) 3、防钻孔桩短桩的措施 (6) 4、混凝土强度的质量控制 (7) 5、防结构物混凝土外观质量缺陷的措施 (9) 6、预应力张拉的质量控制及防范 (11) 7、后张预应力混凝土梁板预制安装质量通病及预防措施 (12) 8、防结构混凝土表面裂缝的措施 (43) 9、桥面铺装后质量通病及防治措施 (45) 10、路基行车带压实度不足 (46) 11、路基边缘压实度不足 (47) 12、路基边坡滑坡 (48) 13、路基纵向裂开 (49) 14、路基横向裂开 (50) 15、路基网裂 (51) 16、路基沉陷 (51) 17、路基不均匀沉降 (53)

18、桥头跳车 (54) 19、开挖及初期支护中的质量通病的表现、原因及防治措施 (60) 20、隧道衬砌中质量通病及防治措施 (64) 21、仰拱施工中质量通病及防治措施 (71) 22、防水板施工中质量通病及防治措施 (72)

质量通病防治方案 道路工程质量通病是指在道路工程中经常发生、较为普遍的质量问题,这些问题对工程的使用品质与寿命将产生不同程度的影响,甚至严重的后果。由于道路工程量大\面广,因此其危害性更大,更应予以重视。为了更好的防治五合同标段内结构物质量通病,提高建设质量,按照河北省交通运输厅《关于加强公路工程质量通病治理的通知》的文件要求特制定京秦高速五合同结构物质量通病防治方案。 一、工程概况 北京至秦皇岛高速公路河北省大安镇(冀津界)至平安城段5标段位于河北省遵化市。YK29+080~K38+398.557,全长9.319km;为新建六车道高速公路,设计时速120km/h,整体式路基宽度34.5m(分离式路基宽度2×17m)。 主要工程量有路基挖方50万方,填方145万方;路面工程21万㎡;大中桥长2250.68m/10座,主线分离式立体交叉53.06m/1座,通道涵洞781m/20道;黄家山隧道单洞1916m;平安城枢纽互通(续建)以及防护排水工程、部分交通设施工程。 二、编制依据 1、《公路工程国内招标文件范本》(2009年版)及项目专用本; 2、《公路桥涵施工技术规范》(JTG/T F50-2011); 3、《公路工程质量检验评定标准》(JYG F80/1-2004); 4、《公里工程施工安全技术规范》(JTG F90-2015); 5、《北京至秦皇岛高速公路河北省大安镇(津冀界)至平安城段

工程质量通病防治施工方案(汇编)

工程质量通病防治施工方案 一、前言: 随着建筑业的迅猛发展,人们对建筑工程质量意识越来越强,要求越来越高。通过对一期交房,经整改达到了验收要求,从中存在不足之处,吸取教训,面临当今的建筑市场,低劣的质量,不仅被淘汰,而且会影响人民财产生命安全。只有抓好工程质量,以质取胜,创立良好的社会信誉,减少投诉,才能站稳当今的建筑市场。二期B块工程将要复工,避免过去的不足,降低成本,把二期工程质量上一个台阶。为此,特制订分部、分项工程质量通病防治方案。 二、分部、分项工程质量通病防治技术措施 1. 地下防水工程施工技术措施 1.1 防水混凝土结构裂缝、渗水 1)浇筑混凝土前,应考虑混凝土内外温差的影响,采取适当的措施。清理模板内的残留砂浆、杂物。 2)防水混凝土结构内部设置的各种钢筋或绑扎的低碳钢丝不应接触模板。固定模板而穿过的螺栓应加焊止水环。达到一定强度后,不使止水螺栓转动,方可拆除侧模。拆模后,将留下的凹槽封堵密实,并在迎水面涂刷防水涂料。 3)采用预拌混凝土,其质量指标应在合同条款中明确,施工时应加强现场监控力度,安排专人检测混凝土的坍落度,其和易性应满足要求。 4)混凝土采用分层浇筑,泵送混凝土每层厚度宜为500-700mm,插入式振动器分层捣固,板面应用平板振动器振捣,排除泌水,进行二次收浆压实。 5)防水混凝土水平构件表面覆盖塑料薄膜或双层草袋浇水养护,竖向构件宜采用喷涂养护液进行养护,养护时间不少于14d。 2.1 后浇带部位渗漏、漏水 1) 底板、顶板不宜留施工缝,底板、顶板不宜留纵向施工缝。 2) 墙体不应留垂直施工缝。墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙交接处,应留在高出底板不小于300mm的墙体上。 3) 后浇带施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,并凿到密实混凝土,再铺设去石水泥砂浆。浇筑混凝土时,先浇水湿润,再及时浇灌混凝土,并振捣密实。

道路工程施工质量通病清单

道路工程施工质量通病清单 路拌石灰土、石灰粉煤灰土底基层和基层 问题1:混合料不均匀 防治措施: (1)应选用合适的机具进行路拌法施工,保证有足够的翻拌深度和打碎能力,通常宜选用专用的稳定土拌和机;在没有专用拌和机械的情况下,也可用农用旋耕机与多铧犁相结合,用多铧犁将上翻松,旋耕机拌和,再用多铧犁将底部料翻起,旋耕机再拌和,如此。反复5~6遍;在翻拌过程中,应随时检查调整翻犁的深度,务必使稳定土层全部翻透 (2)土块应尽可能粉碎,最大尺寸不应超过15mm,对于超尺寸土块应予剔除。(3)对于塑性指数较大的土,应用专用机械加强粉碎,在用石灰稳定时,可采用两次拌和法,第一次加部分石灰拌和后,闷料一夜,再加人其余石灰,进行第二次拌和 问题2:混合料强度达不到要求 防治措施: (1)以工地实际使用的材料,重新检验或修改配合比。 (2)检查工地实际配合比,检查投料、计算、计量是否有误。 (3)石灰过多或过少都会造成混合料强度不足,所以应避免局部地段石灰过多或过少,并充分拌和均匀。 问题3:压实度不足 防治措施: (1)石灰土和二灰土基层应选用12t以上的压路机或振动压路机碾压。压实厚度在15cm以下时,可选用12~15t的压路机碾压;压实厚度在15~20cm时,应采用18~30t的三轮压路机碾压;压实厚度超过上述时,应分层碾压;压实机具应轻、重配备,碾压时注意先轻后重。 (2)混合料摊铺后应在1~2天内充分碾压完毕,并保证一定的碾压次数,直至碾压到要求的密实度为止,同时表面无明显轮迹。一般需碾压6一7遍;路面的两侧应多压2~3遍。 (3)当含水量过高或过低时,应采取措施,在达到最佳含水量(或略高,但不超过2%)时才碾压。 (4)石灰或二灰稳定土施工前,应对其下卧层进行严格检查,确保质量达到规范要求,否则易引起许多不良后果。 问题4:碾压时弹簧 防治措施: (1)混合料拌和时应控制原材料的含水量,如土壤过湿应先行翻晒,并宜采用生石灰粉,以缩短晾晒时间,降低混合料的含水量;如粉煤灰过湿,应先堆高沥干,一般二、三天即可。

质量通病防治措施专项施工方案

目录 一、工程概况 1、工程建设概况 2、建筑设计概况 3、结构设计概况 4、机电安装设计概况 二、编制说明 三、编制依据 四、可能出现的质量通病分析 1、桩基工程 2、模板工程 3、钢筋工程 4、砼结构工程 5、砌体工程 6、楼地面工程 7、装饰装修工程 8、防水工程 9、内外墙面抹灰及顶棚抹灰工程 10、面砖饰面工程 11、门窗安装工程 12、油漆工程 13、给排水管道安装工程 14、电气安装工程 五、预防质量通病的主要措施 1、制订消除质量通病的规划 2、精心会审图纸,消除因设计欠周而造成的质量通病 3、提高队伍素质,改进施工工艺 4、组织技术力量,攻克难度大的质量通病 六、质量通病的控制程序

七、施工过程质量控制 1、施工质量控制程序 2、施工过程质量控制措施 3、技术检测和试验保障 八、质量通病问题处理措施 (一)土方工程主要质量通病防治措施 1、机械开挖 2、人工清槽 3、土方回填 (二)桩基工程主要质量通病防治措施 (三)模板工程主要质量通病防治措施 1、轴线偏位的预防措施 2、垂直偏差的预防措施 3、梁、板模板通病的预防措施 4、柱模板通病的预防措施 5、柱、梁模板胀模的预防措施 6、漏浆的预防措施 7、拆模时出现缺陷的预防措施 8、模板变形的预防措施 9、标高偏差的预防措施 10、模板接缝不严的预防措施 11、脱模剂使用不符要求的预防措施 12、拆模时出现缺棱掉角 (四)钢筋工程主要质量通病防治措施 1、预防钢筋原材料缺陷的措施 2、预防钢筋加工制作缺陷的措施 3、预防墙、柱主筋偏位的措施 4、钢筋绑扎与安装中质量通病的防治措施 5、预防砼保护层厚度不够的措施 6、预防钢筋连接缺陷的措施

道路工程质量通病防护措施

市政工程质量通病及防治 <排水部分> 市政道路排水系统是城市市政设施得以正常使用的重要设施之一,确保其施工质量至关重要。现将市政排水管道工程施工质量的通病最常见的质量通病分成四个方面,分析其产生的原因,并提出防治措施。 一、管道位置偏移或积水 (一)产生原因: 测量差错,施工走样和意外的避让原有构筑物,在平面上产生位置偏移,立面上产生积水甚至倒坡现象。 (二)预防措施: 1.防止测量和施工造成的病害措施主要有:(1)施工前要认真按照施工测量规范和规程进行交接桩复测与保护。(2)施工放样要结合水文地质条件,按照埋置深度和设计要求以及有关规定放样,且必须进行复测检验其误差符合要求后才能交付施工;(3)施工时要严格按照样桩进行,沟槽和平基要做好轴线和纵坡测量验收。 2.施工过程中如意外遇到构筑物须避让时,应在适当的位置增设连接井,其间以直线连通,连接井转角应大于135°。 二、管道渗漏水,闭水试验不合格 (一)产生原因 基础不均匀下沉,管材及其接口施工质量差、闭水段端头封堵不严密、井体施工质量差等原因均可产生漏水现象。 (二)防治措施 1.管道基础条件不良将导致管道和基础出现不均匀沉陷,一般造成局部积水,严重时会出现管道断裂或接口开裂。预防措施是:(1)认真按设计要求施工,确保管道基础的强度和稳定性。当地基地质水文条件不良时,应进行换土改良处治,以提高基槽底部的承载力。(2)如果槽底土壤被扰动或受水浸泡,应先挖除松软土层后和超挖部分用杂砂石或碎石等稳定性好的材料回填密实。(3)地下水位以下开挖土方时,应采取有效措施做好抗槽底部排水降水工作,确保干槽开挖,必要时可在槽坑底预留20cm厚土层,待后续工序施工时随挖随清除。2.管材质量差,存在裂缝或局部砼松散,抗渗能力差,容量产生漏水。因此要求:(1)所用管材要有质量部门提供合格证和力学试验报告等资料;(2)管材外观质量要求表面平整无松散露骨和蜂窝麻面形象;(3)安装前再次逐节检查,对已发现或有质量疑问的应责令退场或经有效处理后方可使用。 3.管接口填料及施工质量差,管道在外力作用下产生破损或接口开裂。防治措施:(1)选用质量良好的接口填料并按试验配合比和合理的施工工艺组织施工;(2)抹带施工时,接口缝内要洁净,必要时应凿毛处理,再按照施工操作规程认真施工。 4.检查井施工质量差,井壁和与其连接管的结合处渗漏,预防措施:(1)检查井砌筑砂浆要饱满,勾缝全面不遗漏;抹面前清洁和湿润表面,抹面时及时压光收浆并养护;遇有地下水时,抹面和勾缝应随砌筑及时完成,不可在回填以

建筑工程施工质量通病防治方案和施工措施

目录 一、编制目的 (2) 二、编制依据 (2) 三、预防质量通病的施工技术措施 (2) (一)、墙体质量通病防治技术措施 (4) (二)、钢筋混凝土现浇楼板质量通病防治施工措施 (5) (三)、楼地面质量通病防治技术措施 (6) (四)、外墙质量通病防治技术措施 (7) (五)、门窗质量通病防治技术措施 (8) (六)、屋面质量通病防治技术措施 (9) (七)、楼梯、栏杆、台阶质量通病防治技术措施 (10) (八)、主变、高抗、电容器、断路器等主设备基础、保护帽质量通病防治技术措施 (11) (九)、电缆沟及盖板质量通病防治技术措施 (12) (十)、道路及散水质量通病防治技术措施 (12) (十一)、站区围墙质量通病防治技术措施 (13)

XXXXXXX土建工程 房屋工程质量通病防治方案和施工措施 一、编制目的 质量通病量大面广,危害较大,消除和防治质量通病是提高工程质量的重要环节,也是工程质量创优的重要措施之一。为保证工程质量,防止出现屋面、外墙、门窗渗漏和混凝土楼板、外墙裂缝等质量通病,特编制此方案。 二、编制依据 《建筑施工验收规范》 《110kV-1000kV变电(换流站)土建工程施工质量验收与评定规程》 《电力建设房屋工程质量通病防治工作规定》 《电气装置安装工程施工及验收规范》 《输变电工程建设标准强制性条文实施管理规定》 《国家电网公司输变电工程施工工艺示范手册》 三、预防质量通病的施工技术措施 产生质量通病的原因虽多,涉及面虽广,但究其主要原因是参与项目施工的组织者、指挥者和操作者缺乏质量意识。只要真正在思想上重视质量,牢固树立“质量第一”的观念,认真遵守施工程序和操作规程及强制性条文有关规定,认真贯彻质量责任制,认真总结质量通病的经验教训,采取有效的预防措施,要解决质量通病是完全可能的。
