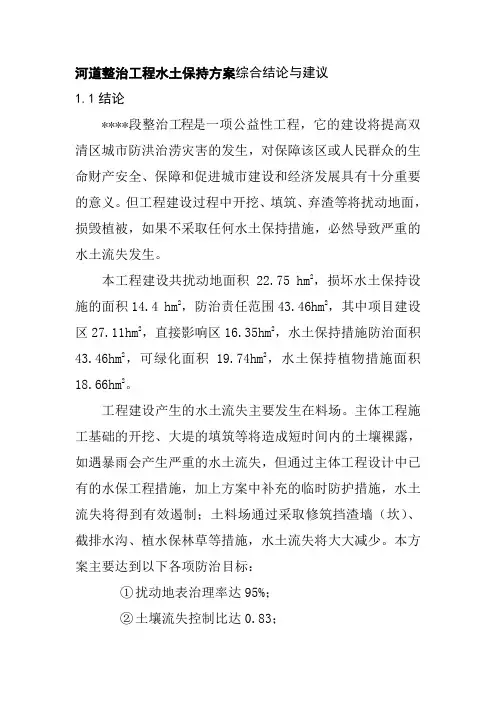

1.综合说明

1.1项目及项目概况

****段整治工程位于双清区内白马大道与大兴路交汇处至高家坝河口止,全长8.166km,工程地理位臵详见附图一。项目总占地面积为36.7hm2,计划共投资6148.64万元,由邵阳市宝庆科技工业园投资开发有限公司投资建设。

根据工程设计,其主体工程规模如下:

1、新修防洪堤2条,其中红旗河左岸堤长8.166 km,右岸堤长8.166km,总堤长16.332km。

2、新建涵闸5处,其中红旗河左岸2处,红旗河右岸3处。

3、配臵必要的管理设施及绿化设施。既配制防洪治涝指挥系统及决策支持系统,建立防汛、抢险、治涝、救灾组织,建设防洪工程体系的生物措施及维护设施。

工程建设中可能造成水土流失的主要是护堤修建前期的土方挖掘、堤岸两边保护圈的建设、弃土弃渣、取料场的开挖。

工程主要工程量:土方开挖348081.3m3,土方填筑638900.6m3,浆砌石17266.72m3,砼及预制块34174.49m3,钢筋20.36t。

水土保持方案编制深度为可研设计深度,设计水平年为工程完工后的第一年,即2011年。

水土流失监测主要分工程建设期和运行期两个阶段。建设期选择强降雨天雨后监测,共3次;运行期内,每年汛前、汛后及雨季各监测一次。

该河段贯穿双清区主城区,沿河部分地段地势低且宽阔,洪水风险大,洪水风险范围内,工业基地众多,财产集中,人口密度集度大。而目前该河段未设防,处于天然状态,无防洪排涝设施,城市抗洪能力不到10年一遇的标准,与邵阳市双清区主城区的社会地位和经济的快速发展极不相适应,随着双清区新城规模的不断扩大,人口与财富的不断增加,因洪涝灾害造成的损失愈来愈大,给城镇居民的财产、生命、人居环境带来极大的破坏作用。

通过对该河段的整治建设,修建完善的防洪设施,形成完整的防洪保护圈,抵挡外洪内侵。将大大提高主城区防洪标准,增强主城区抵抗自然灾害的能力,同时为城区的生态环境、人民生命财产安全、社会稳定和经济发展创造十分有利的条件。

1.2 项目区水土保持“三区”划分

工程建设区域属典型的湘中红壤丘陵地貌,工程地质分区属邵阳软质基岩区,由上覆土层及下伏基岩所组成的低矮小山包多呈珠状展布,山丘形态多为园丘状,一般海拔高程在202-267 m间,相对切深30-50 m 。

工程区地处新华夏系第二沉降带中西部边缘与祁阳山字型构造前弧北翼复合部位。主要呈北东向构造形迹。主要褶皱有西北部背斜岩层,东南部短彼桥向斜。三条区域性大断层呈北东向斜穿区内。分别为侯公塘-杨家垄,龙须塘-杨柳桥,陶家冲-北溪头断层。新构造运动表现以大面积的缓慢上升为主。其场地地震基本烈度为VI度。

项目建设区水土流失以水力侵蚀为主,表现为面蚀、沟蚀、崩岗等形式,根据《****省人民政府关于划分水土流失重点防治区的公告》

([1999]51号),项目所在地双清区属湘中红壤丘陵水土保持重点防治区,根据《开发建设项目水土流失防治标准》的规定,本项目区水土流失防治等级为二级。

1.3 主体工程水土保持分析评价

本项目主体工程设计中具有水土保持功能的措施包括防洪堤建设、保护圈建设、绿化美化工程等,具有一定的水土保持功能,但这些工程均只有在项目竣工后才能陆续发挥水土保持工能,对施工期的水土流失不能起到防护作用。

本项目可研报告中对主体工程区、土料场区、弃土区、施工临时工程区的水土保持措施进行了规划和设计,基本上达到了控制整个区域水土流失的要求。由于工程设计的阶段、深度要求不同,本阶段并没有进行详细的施工组织设计,因此,本方案补充设计施工建设中的预防管理措施和临时挡土坎、临时排水沟、临时薄膜覆盖等临时措施。

1.4 水土流失防治责任范围

由于项目工程河道两岸四周均为城区开发用地已被征用,因此本工程水土流失防治责任范围主要包括以下两部分:

①主体项目建设区为河道两岸护堤以内占地面积,总面积为

27.11hm2。

②取土场、填土区、临时道路、工程管理所等临时占地区域,面积为

16.35hm2。

因此,本项目工程建设的水土流失防治责任范围为43.46hm2。

1.5 水土流失预测结果

扰动原地貌,破坏土地面积

工程建设破坏的土地总面积为43.46hm2,其中主体工程建设为27.11hm2,取土场7.04 hm2,按土地类别划分,林地占用原老河道22.67hm2,新开占地14.1hm2,其中水田6.8hm2,旱地2.67hm2,河滩地1.4hm2。

弃土、弃渣量预测

堤基清挖土方 34.81万m3,堤防清基主要为腐殖土、淤泥、杂草、砂砾石等杂物,将作为弃土处理,堤基采用74kw推土机推平土方,反铲挖装自卸8t汽车运至弃渣场。

破坏水土保持设施的面积和数量

根据施工的有关成果及现场查勘情况分析,工程建设毁损的植被面积11.4hm2,损坏的水土保持设施数量:水田6.8hm2,旱地4.6hm2,截留沟2条总长3200m。

可能造成的水土流失面积预测

工程建设可能造成水土流失面积约为43.46hm2,其中:主体工程建设区27.11hm2,取土场、临时道路、填土区等16.35hm2。

可能造成的水土流失总量预测

结合本工程的实际情况,本项目建设可能造成的水土流失总量采用经验统计模型法计算。计算出水土流失总量为88514.9t。

其中新增水土流失量为86689.4万t,按不同的区域选择不同预测方法:计算出该项目工程建设过程中可能新增土壤流失总量为86689.4万t。其中:主体建设区可能流失量为1965.5t,占2.2%;填土区可能流失量为70522.6t,占81.4%;取土场可能流失量为999.56t,占1.2%;临时堆土区

水土流失量为12870.6t,占14.8%,其它临时工程等可能流失量346.75t,占0.4%。其中弃渣场和临时堆土区是水土流失重点防治区。新增水土流失主要发生在施工过程中,水流失预测时段划分为施工期和植被自然封育期。

1.6水土保持措施总体布局

主体工程区包括防洪堤和堤岸两侧的保护圈。除主体工程设计中已考虑的具有水保功能的措施外,本方案补充的水保措施为:1)防洪堤堤脚两侧用干砌石砌筑临时拦挡坎;2)对涵闸区施工结束后留下的空隙地撒种水保混合草籽进行绿化,面积0.75hm2;3)雨天施工时,对裸露的土质边坡、临时堆土采用塑料薄膜临时覆盖。

料场水土保持措施:修筑2500m的挡渣坎,新修排水沟3200m,沉沙池8个,种植乔木19000株,撒播狗牙根草籽3.9hm2。

施工临建设施区防治措施:对施工迹地进行清理、土地平整,恢复林草植被,对施工临建区进行土地平整3.83hm2,并撒种水保混合草籽1.3hm2进行绿化。

工程管理所防治措施:园林绿化方式需绿化面积0.21hm2。

本项目新增水土保持工程量主要有种水保乔木9250株,撒种草籽7.5万m2,覆盖塑料薄膜 7.5万m2。

1.7水土保持投资估算及效益分析

本项目水土保持工程总投资为283.92万元,含主体工程已列入的投资219.34万元,其中含新增水保投资97.17万元。

水土保持方案作为主体工程设计的组成部分,本着为主体工程服务的

原则,初拟水土保持方案,以工程措施和生物措施相结合,达到有效控制工程项目建设区、直接影响区的水土流失,改善生态环境,具有较显著的生态和社会效益。生态效益:方案实施后,可减少水土流量达5099t,同时恢复植被,美化环境,创造良好的生态环境和居住环境。社会效益:方案采取有效的水土保持措施,可防止因开发项目建设新增的泥沙下泄入渠沟、塘、库,保障水利设施的正常运作。

1.8水土保持结论及建议

结论:本工程建设共扰动地表面积22.75hm2,损坏水土保持设施的面积11.4hm2,防治责任范围43.46hm2,(其中项目建设区27.11hm2,直接影响区16.35hm2)水土保持措施防治面积43.46hm2,可绿化面积19.74hm2,水土保持植物措施面积18.66hm2。项目水土保持工程总投资为283.92万元

建议:在项目建设过程中,征占地应尽量控制在征地范围内,尽量减少对项目周边地区土壤和地表植被的破坏。土方开挖应尽量避开雨季,同时应及时采取临时防护措施,以防止产生大量的水土流失。工程建设单位应与当地有关部门配合,做好水土保持措施的落实管理和监督,执行开发建设项目水土保持“三同时”制度,将方案纳入下阶段的施工合同中,并开展水土保持工程监理。

1.9方案编写过程

根据《中华人民共和国水土保持法》、《中华人民共和国水土保持实施条例》、****省实施《中华人民共和国水土保持法办法》、《开发建设项目水土保持方案编报审批管理规定》等法律、法规的规定,该项目必须编报

水土保持方案。因此,受邵阳市宝庆科技工业园投资开发有限公司的委托,邵阳市水土保持科学研究所组织有关专业技术人员经过实地勘察,收集了大量相关的技术资料和社会资料,编制了《****整治工程水土保持方案报告书》(以下简称本《水土保持方案报告书》)。

2.水土保持方案编制总则

2.1方案编制的目的及意义

水土资源是人类赖以生存的基本条件,由于人为的开发活动,导致水土流失的加剧,致使我国水土流失面积有逐年增大的趋势,对水利基础设施造成破坏,加剧江河湖泊的洪涝灾害,破坏生态环境,制约国民经济的持续发展。

****段整治工程的建设扰动地面范围广、土石方开挖、填筑量大,工程建设过程中对施工的裸露面如不采取适当的水土保持措施,将造成严重的水土流失,既影响工程本身和周边地区的安全,又恶化区域内的生态环境,阻碍地区社会经济的发展。通过对所涉及区域的水土保持实地勘测和资料收集等初步调查工作,依据《中华人民共和国水土保持法》等相关的法律法规,编制本水土保持方案报告书。

本报告书分析该工程建设活动可能产生的水土流失及其危害进行预测,明确建设单位的水土流失防治责任范围,为建设单位保护水土资源、防治项目建设过程中新增水土流失提供科学的技术资料,为落实“三同时”制度和水行政主管部门监督执法提供依据。

本报告针对工程建设施工工艺及其可能造成的水土流失特点,有机地结合项目区环境保护、水土保持和经济发展,对工程建设区和直接影响区各项水土流失防治工程进行初步设计,提出科学的防治对策和措施,既使新增水土流失得到快速有效控制,又利于区域内水土资源的保护、生态环境的良性循环以及社会经济的持续稳定发展。

本报告是工程总体设计的重要组成部分,是对主体工程设计的补充和完善,为工程的安全建设和运行服务。本报告同时明确了防治经费的来源,

确保水土保持工程有组织、有计划实施。

同时,通过《****整治工程水土保持方案书》报告的编制,为建设单位、施工单位及水行政主管部门,提供水土保持工作的治理、施工及管理依据和建议。

2.2编制依据

2.2.1法律、法规

①《中华人民共和国环境保护法》(1989年12月26日);

②《中华人民共和国水土保持法》(1991年6月29日);

③《中华人民共和国水土保持法实施条例》(1993年8月1日);

④《建设项目环境保护管理条例》(国务院第253号令,1998年11月18日);

⑤《中华人民共和国水法》(2002年8月29日);

⑥《中华人民共和国环境影响评价法》(2002年10月28日)

⑦《中华人民共和国土地管理法》(2004年8月28日);

⑧《****省实施<中华人民共和国水土保持法>办法》

2.2.2部委及地方规章

1)《开发建设项目水土保持方案编报审批管理规定》(水利部 [2005]24号);

2)《开发建设项目水土保持设施验收管理办法》(水利部[2005]24号修订);

3) 《水土保持生态环境监测网络管理办法》(水利部 [2000]12号);

2.2.3规范性文件

1)《开发建设项目水土保持方案管理办法》(水利部、国家计委、国

家环保局[1994]513号);

2)《全国生态环境保护纲要》(国发[2000]38号);

3)“关于印发《规范水土保持方案编报程序、编写格式和内容的补充规定》的通知”(保监[2001]15号文);

4)“关于加强水土保持方案审批后续工作的通知”(水利部办公厅,办函[2002]154号);

5)《水利部关于加强大中型开发建设项目水土保持项目监理工作的通知》(水保[2003]89号);

6)《关于进一步加强水土保持生态修复工作的通知》 (水保[2003]236号);

7)《****省人民政府关于划分水土流失重点防治区的通知》(湘政函[1999]115号);

8)《****省物价局、财政厅关于水土保持设施补偿费和水土流失防止费标准有关事项的通知》(湘价费[2006]145号)。

2.2.4规范标准

1)《开发建设项目水土保持技术规范》(GB50433-2008)

2)《土壤侵蚀分类标准》(SL190-86)

3)《水土保持综合治理规划通则》(GB/T15722-1995)

4)《水土保持综合治理验收规范》(GB/T15773-1995)

5)《水土保持综合治理效益计算方法》(GB/T15774-1995)

6)《水土保持综合治理技术规范》(GB/T16453.1- 6-1996)

7)《水土保持监测技术规程》(SL277-2002);

8)《造林技术规程》(GB/T15776-1995);

9)《生态公益林建设技术规程》(GB/T18337-2001)

10)《防洪标准》(GB50201-94);

11)《水利水电工程制图标准水土保持图》(SL73.6-2001);

12)《水土保持工程概(估)算编制规定》(水利部水总[2003]67号);

13)《工程勘测设计收费标准》(2002年修订本)。

14)《开发建设项目水土流失防治标准》(GB50434-2008)

2.2.5有关技术文件与报告

1)《****省****段整治工程可行性研究报告》(邵阳市水利水电堪测设计院编);

2)《****省水土保持生态环境建设规划(2001~2050)》(****省水利厅 2001年3月)

3)《邵阳市水土保持总体规划(1999-2013)》(邵阳市水利局1999.10)

4) ****省****段整治工程建设项目水土保持方案编制委托书。

5)《邵阳市统计年鉴》

6)<<邵阳市农业区划报告书>>

7) <<邵阳市农业区划报告数据集>>

2.3方案编制指导思想

开发建设项目水土保持方案编制应认真贯彻《中华人民共和国水土保持法》的要求,按照《开发建设项目水土保持技术规范》SL204-98要求,结合本工程建设项目的特点,区域的自然条件及水土保持现状,工程建设过程中水土流失的预测结果,坚持“预防为主、防治并重、因地制宜、因

害设防”的原则,项目建设与水土流失防治同步,水土流失防治措施建设与管理并重进行方案编制,水土流失防治方案作为工程总体设计的组成部分,针对工程建设可能造成水土流失的影响,所采取的控制和防治方案应为主体工程服务,注重实效,且具可操作性,并有利于区域水土资源保持和生态环境良性循环。

2.4编制原则

1)开发建设项目水土保持方案编制应认真贯彻《中华人民共和国水土保持法》,按照《开发建设项目水土保持技术规范》(SL204-98)的要求,结合项目建设的特点、区域的自然条件及水土保持现状、工程建设过程中的水流失预测结果,坚持“预防为主、防治并重、因地制宜、因害设防、水土保持与生产建设相结合”的原则。

2)水土保持方案编制作为主体工程设计重要组成部分,应针对主体工程的设计方案,为主体工程服务进行编制。

3)水土保持方案的编制应符合“三同时”制度要求,即水土保持方案与主体工程同时设计、同时施工、同时投产使用。

4)水土流失防治措施坚持临时与永久相结合、植物措施与工程措施相结合的原则。在防治水土流失、保护和合理利用水土资源的同时,实现生态效益、社会效益和经济效益的同步发展。

5)水保方案设计要与城市景观协调,水保方案不仅要满足水土保持要求,还必须与城市绿化和景观美化相结合,使红旗河沿岸形成一道亮丽的风景。

2.5防治标准执行等级

根据《开发建设项目水土流失防治标准》的规定,国家关于水土流失防治标准定了6个量化指标,分别是扰动土地整治率、水土流失总治理度、土壤流失控制比、拦渣率、林草植被恢复率、林草覆盖率。

考虑该项目的建设会对资江流域产生较大的水土流失影响,根据水土流失防治的确定原则,本项目防治按建设类项目二级标准执行。

2.6方案编制深度

根据《开发建设项目水土保持方案技术规范》(SL204-98)规定,水土保持方案编制深度应与主体工程设计深度相适应。本项目主体工程设计为可研设计深度,则水土保持方案编制深度为可研设计深度。

2.7设计水平年及方案服务期

本项目施工总工期为24个月,属建设类项目,根据水保监方案函[2002]118号有关规定,水土保持设计水平年为水土保持措施基本发挥效益后的第一年,即工程完工后的第一年为设计水平年。按主体工程施工进度安排和水土保持措施与主体工程同时实施的要求,本方案水土保持工程设计水平年为工程完工后的第一年,即2011年。本方案服务期从2009年至工程竣工验收止。

3.项目概况

3.1.工程地理位置

邵阳市位于湘中偏西南,资水上游.地处东径111.28 ,北纬27.15 ,资水与邵水相会于此. 双清区位于邵阳市资江以南,邵水以东,东西长11公里,南北宽13公里,东临邵东县,北连新邵县,西南两面与邵阳县接壤,红旗河上游段(从规划主城区白马大道与大兴路交汇处至高家坝河口)逶迤

贯穿于邵阳市双清区整个主城区,全长8.166km。主城区规划以先进机械制造产业集群`电子信息产业集群和食品加工产业集群为主导的大型工业园区,沿河两岸地势开阔,平均高程在217-229m之间,至今无防洪排涝设施,防洪标准均在10年一遇洪水以下,难以抵御较大的洪水,一遇较大的洪水或邵水河涨水,受邵水顶托,沿河两岸一片泽国,一两天洪水不退,因此洪

涝灾害频繁,损失惨重。

3.2.工程建设规模

根据工程设计,其主体工程规模如下:

1、新修防洪提2条,红旗河左岸堤从规划主城区白马大道与大兴路交汇处至高家坝河口止,全长8.166m。红旗河右岸堤从规划主城区白马大道与大兴路交汇处至高家坝河口止,全长8.166m。总堤长16.332Km。并对河道弯延曲折且有行洪障碍地段进行裁弯取直处理。

2、新建涵闸5处,其中红旗河左岸2处,红旗河右岸3处。

3、配臵必要的管理设施及绿化设施。既配制防洪治涝指挥系统及决策支持系统、建立防汛、抢险、治涝、救灾组织建设防洪工程体系的生物工程及维护设施。

3.3工程占地

双清区红旗河整治工程在防洪基础上结合城市道路加以规划,断面按不小于30米宽控制,结合护坡断面和道路布臵以及原老河道的布臵,总占地面积为550亩,其中需要新开占土地210亩, (其中水田103.9亩,旱地38.6园地46.3亩,河滩地21.2亩)。工程临时占地:因工程周围均为城区开发已征用的范围,可作为临时占用。

3.4土石方平衡

根据主体工程设计,本工程(包括临时建筑等工程在内)土石方开挖总量34.81万m3,土方回填9.21万m3,按照挖方尽量利用,填方在利用挖方后就近取土的原则,利用挖方9.21万m3,料场取土54.19万m3

3.5投资及施工进度

工程总投资为6148.64万元。

本工程施工总工期主要以资金控制,因工程处于邵水流域内,受洪水影响,季节施工比较明显,主体工程施工22个月,总工期为24个月,高峰期施工人数220人。

3.6施工工艺

3.6.1大堤施工

3.6.1.1土方开挖与填筑

该工程土方开挖主要包括堤坊工程土方挖方256500.0m3,涵闸工程土方挖方1181.3m3,施工围堰土方挖方90400.0m3,堤坊工程清基主要为腐殖土、淤泥、杂草、砂砾石等杂物将作为弃土处理,采用74kw推土机推运,1m3反铲挖装8t,自卸汽车运至弃料场,涵闸工程、土方开挖主要为基础土

方开挖,采用1m3反铲挖掘机开挖,全部用于回填和施工围堰工程。

堤防工程土方填筑共计525000m3,全部为新修大堤堤身填筑,土方填筑中利用开挖料81428m3,其余443572m3从料场取土,均采用1m3反铲配8t自卸汽车运土,大仓面进仓法卸料,结合邻位采用后退法卸料,74kw推土机铺土,辅以人工摊铺边角邻位,人工洒水凸块振动碾压实4-6遍,对已碾压完毕的土层适当刨毛后,再进行下一填筑层卸料铺土。堤面作业采用分段分高程流水作业法施工,作业程序为:卸料——铺土——洒水——碾压——质检——刨毛——下一层卸料;涵闸工程和施工围堰土方回填,全部采用开挖料,74kw推土机从存料堆推运土方,下部用人工配合蛙式打夯机压实,上铺填筑同堤坊土方填筑。

3.6.1.2砼工程

砼工程事先要做配比试验,施工过程中要严格控制材料用量和水灰比,各种强度等级的砼全部采用JC50、0.4m3移动式拌和机拌制,水平运距10~80m,利用吊斗入仓,然后进行振捣。浇筑完后加强养护,严把质量关,以保证砼达到设计强度。但在施工时各种埋件要事先作好预埋,避免浇筑后返工。

3.6.1.4浆砌石工程施工

浆砌石工程施工时,将砂浆先做配比试验,所用块石要清洗干净,要求用座浆法,块石间的空隙要用小块石和砂浆填密实。砌筑砂浆用0.2m3移动式拌和机拌制,砌筑砂浆为M7.5,勾缝砂浆为M10。

3.6.1.5钢筋工程施工

所有钢筋要有出厂合格证,并送检验部门检验合格后才能使用,钢筋制作、接头和安装要严格遵守水工钢筋砼设计规范要求。

4 项目区概况

4.1流域概况

资水是洞庭湖四大水系之一,位于东经110~113°,北纬26~29°之间,东隔衡山山脉与湘江毗邻,西以雪峰山脉与沅水分界,南以五岭山脉与珠江流域分隔,流域南北长而东西窄,地势西南高而东北低,河流自西南蜿蜒流向东北,河源黄马界至河口甘溪港全长635km,流域面积28038km2,资水河源段自邵阳县双江口以上分为两支,左支(西源)为郝水,右支(南源)为夫夷水。郝水发源于城步县黄马界,流经武岗、洞口、隆回、邵阳等县,至双江口长188km,流域面积7149km2,夫夷水发源于广西资源县境,流经新宁、邵阳等县至双江口长248km,流域面积4554km2。两水在邵阳县双江口汇合后流经邵阳市区、新邵、新化、安化(东坪)、桃江、益阳市至甘溪港后进入洞庭湖尾闾。

邵阳市位于资水干流上游,在市中心北门口设有邵阳水文站,河源至此河长240km,干流起点邵阳县双江口至邵阳水文站,河长52.6km,控制流域面积12238km2,占资水流域面积的43.5%。在邵阳水文站下游700m处有支流邵水汇入,其流域面积为2068km2,河长112km,坡降0.79‰。

资水干流自邵阳县界的子岳塘入境,从西南蜿蜒流向东北,至新邵县渔溪桥出境,流经市区长度29.6km,其中位于规划城区范围内河段长度达19.932km。由于资水从规划城区范围穿过,加之支流邵水在市中心水府庙呈T形汇入,故将邵阳城区分为三部分,资水北岸为北塔新城区,南岸又以邵水为界分为两部分,即邵水以东为双清区,邵水以西为大祥区。

红旗河入口位于茅坪站上游约1.6km处,红旗河系邵水的支流,发源于新邵县雀塘乡,流经新邵县雀塘乡的麦园星、田庄,双清区高崇乡的芦

家冲、短陂桥,至鹅公咀入邵水,流域面积60.7km2,河长29km,河流坡降1.64‰。

4.2自然环境概况

4.2.1地理概况

双清区位于邵阳市资江以南,邵水以东,东西长11公里,南北宽13公里,东临邵东县,北连新邵县,西南两面与邵阳县接壤。

红旗河流域穿越整个双清区主城区,邵阳市双清区土地面积总844.4平方公里,占邵阳市土地面积的4.06%。

植被类型属亚热带常绿阔叶林带,市区内主要为人工景观绿化林.绿化林以樟、梧桐、杉、松、广玉兰为主。资水邵阳段的水生生物以鱼类为主,主要经济鱼类为青、草、鲢、鳙四大类,其次鲤鱼、鲫鱼等。

4.2.2地形地貌

工程建设区域属典型的湘中红壤丘陵地貌,工程地质分区属邵阳软质基岩区,由上覆土层及下伏基岩所组成的低矮小山包多呈珠状展布,山丘形态多为园丘状,一般海拔高程202-267m间,相对切深30-50m。

4.2.3区域地质

地质构造与地震:工程区地处新华夏系第二沉降带中西部边缘与祁阳山字型构造前弧北翼复合部位。主要呈北东向构造形状,主要褶皱有西北部背斜岩层,东南部短彼桥向斜。三条区域性大断层呈北东向斜穿区内,分别为侯公塘-杨家垄,龙须塘-杨柳桥,陶家冲-北溪头断层。但离工程区较远,对堤基无甚影响。新构造运动表现以大面积的缓慢上升为主,椐历史地震资料记载,1509年至1974年工程区内共发生有感地震28次,震级1-4.0

级。发震构造主要位于新华夏系构造与山字型构造复合部位的邵阳市-邵阳县与邵东县城一带。地震频繁,但震级不大。根据GB18306-2001版1:400万<<中国地震动峰值加速度区划图>>和<<中国地震动反应谱特征周期区

划图>>,工程区地震动峰值加速度为0.05g,地震动反应谱特征周期为

0.35s;其场地地震基本烈度为VI度。属相对稳定地块。

地层岩性:

区域内出露地层由老到新依序分述如下:

三迭系下统(T1)泥灰岩,分布于红旗河上游地带。

第四系主要为冲积堆积层,上部为黄色亚粘土,粘土分布于河流两岸

阶地。两岸边缘山麓地带为残坡积物。

4.2.4土壤

该防洪堤基础地层结构较为简单,现将各堤岩土结构特征简述如下:1)种殖土(Q4pd)灰色,主要为粘土,含丰富的腐殖质及植物根系,孔隙较发育,可塑状态,层厚0.3-0.5m,分布于整个防洪堤地段。

2)第四系(Q4al)黄褐色亚粘土,粘土,含较多锰质物,土质较均匀,正常固结,可塑-硬塑,厚3.7-5.0m,分布于整个防洪堤在段。

3)下伏基岩为三迭系下统(T1)薄层状泥灰岩,主要矿物为方解石,次为泥质物,隐晶致密结构,块状构造,微细层理发育,层面清晰平滑,不规则节理发育,节面一般被方解石脉充填。分布于整个防洪堤地段。4.2.5水文气象

项目区属亚热带季风湿润性气候区,具有气候温和,四季分明,热量充足,雨水集中,春湿多变,夏秋多旱,严寒期短,暑热期长等特点,历

年平均气温17.1摄氏度,极端最高气温39.5 摄氏度(1971年7月21日),最低气温-10.5摄氏度(1997年1月30日),年平均降水量1327.5mm,雨量集中4至6月,占全年降雨量46%,年平均日照数为1519.7h ,无霜期平均为277.4d,全年盛行风向以东风为主,夏季多为东南风,冬季多东风。多年平均蒸发量1353.0mm。

水文地质条件:工程区水文地质条件与地貌单元,岩层分布具有密切的联系,地下水类型主要有松散堆积层孔隙水与碳酸盐岩裂隙岩溶水。

1.松散堆积层孔隙水:分布于表层亚粘土,粘土中主要为地表潜水,枯水期地下水位埋深3-5m,补给河水,汛期河水补给地下水。

2.碳酸盐岩类裂隙岩溶水:分布于泥灰岩中,以裂隙水为主,工程区基岩中未发现有对堤防影响较大的岩溶洞穴。裂隙水主要接受大气降水与基岩裂隙水的补给。沿溶蚀裂隙运移,多以泉水的形式排泄于地形低洼处,泉流量一般0.02-0.041L/S,水量较贫乏。

4.3社会经济情况

双清区位于邵阳市资江以南,邵水以东,东西长11公里,南北宽13公里,东临邵东县,北连新邵县,西南两面与邵阳县接壤。土地面积844.4平方公里,占邵阳市土地面积的4.06%。2004年耕地面积为2.81万亩。全区辖15个乡,2个园艺场,总人口28.8万,其中农业人口9.26万人.至2006年末,双清区国内生产总值为151489万,工业总产值101385万元,农业总产值48133万元,人平年收入4953元,第一产业年增加值1016万元,第二产业年增加值11089万元,拥有固定资产投资76990万元,社会消费零售总额129052万元.双清区城市规划主城区分宝庆组团和白马组团,其中宝庆

黄河工程常见的几种河道治理方法

黄河工程常见的几种河道治理方法 发表时间:2018-04-11T16:33:54.427Z 来源:《知识-力量》2018年1月上作者:卢建军 [导读] 河道整治工程是为稳定河槽、缩小主槽游荡范围、改善河流边界条件及水流流态采取的工程措施. (东平湖管理局东平黄河河务局,山东东平 271513) [摘要] 河道整治工程是为稳定河槽、缩小主槽游荡范围、改善河流边界条件及水流流态采取的工程措施.河道整治分长河段的整治及局部河段的整治.在一般情况下,长河段的河道整治目的主要是为了防洪和航运,而局部河段的河道整治是为了防止河岸坍塌、稳定工农业引水口以及桥渡上下游的工程措施.主要工程类别有:控导工程、护岸工程、护滩工程等.控导工程的作用是约束主流摆动范围、护滩保堤,引导主流沿设计治导线下泄,有利于引水和保护滩地.护岸工程的作用是防止主流直接顶冲高岸或堤防,防止高岸坍塌,保护高岸、堤防免遭溃决、防止主流改道;护滩工程主要是防止塌滩而在滩岸线上做的工程。 [关键词]河道整治;措施;防洪工程;水利建设; 河道整治工程是为稳定河槽、缩小主槽游荡范围、改善河流边界条件及水流流态采取的工程措施.河道整治分长河段的整治及局部河段的整治.在一般情况下,长河段的河道整治目的主要是为了防洪和航运,而局部河段的河道整治是为了防止河岸坍塌、稳定工农业引水口以及桥渡上下游的工程措施.主要工程类别有:控导工程、护岸工程、护滩工程等.控导工程的作用是约束主流摆动范围、护滩保堤,引导主流沿设计治导线下泄,有利于引水和保护滩地.护岸工程的作用是防止主流直接顶冲高岸或堤防,防止高岸坍塌,保护高岸、堤防免遭溃决、防止主流改道;护滩工程主要是防止塌滩而在滩岸线上做的工程。 河道整治作为一种纯公益性的水利工程,本身并不产生直接经济效益,但因治理而产生巨大的生态效益。 河道整治在蓄水、调节河川径流、补给地下水和维持区域水平衡中发挥着重要作用,是蓄水防洪的天然“海绵”。湿地有巨大的渗透能力和蓄水能力,可以减少并滞后降水,削减并滞后洪峰,减少洪水径流,具有水库的功能。 河道整治工程中的湿地被称为“地球之肾”,它具有强大的净化污水能力,湿地是自然环境中自净能力最强的生态系统之一。湿地水流速度缓慢,有利于沉积物沉降;在湿地中生长、生活着多种多样的植物、微生物相同地域的净化能力是森林的1.5倍。因此河道整治工程可以有效的降低水中的污染物质,减少对周边农田灌溉和饮用水的污染. 河道整治具有控制土壤侵蚀的价值。河道整治的侵蚀控制功能体现在两方面:一是减少了水土流失,保护了农田用地不受洪灾;二是减少了因水土流失造成的土壤肥力丧失。 河道整治可大大改善长期以来由于河流破坏带来的诸多问题,对于保障两岸人民的正常生产和生活起到重要作用.冲滩塌岸现象将大大减少,有利于稳定滩涂、改善滩区的生产生活条件,提高滩区的土地利用价值,使滩区及高岸的居民安居乐业,可以基本保障河两岸的人民安全定居,有利于改善两岸各种大、中、小型提灌站的引水条件,保障两岸灌区和人民生活用水需求. 常见的河道整治措施有以下几种: 一、防洪工程。加强河、库治理,完善防洪减灾体系,以堤防为基础,控制性枢纽工程为骨干,防汛调度指挥系统为中枢,确保城镇和重点地区的防洪安全。继续加强建设以关田、铅厂二个圩镇防洪堤,并以此为辐射加强沿河两岸农田的防洪护岸,另一个是以建立县城防洪堤体系,拉动小江下游沿河两岸的防洪基础设施建设和重点河段河道整治。以发电和供水为主的水利枢纽要按照流域防洪规划的要求,安排留足防洪库容;按照分级负责的原则,抓紧进行病险水库除险加固,加强水文测报、防汛调度指挥系统等非工程措施建设,逐步建立与经济社会发展水平相适应的防洪减灾保障体系。 二、水利建设。抓好大中型灌区的续建配套与技术改造,同时加快灌区管理体制和运行机制的改革,充分利用多种渠道筹集资金,加强灌区水利设施建设,搞好配套和农田水利基本建设。按照水利水资源有序开发的原则,充分发挥资源优势,规划和建设水力发电项目,使水电成为经济发展的支柱产业。 三、开口堤的修建。开口堤是在堤防的上游按一定标准设防,头部以下堤防高度逐渐降低,尾部不建堤,这样洪水就从尾部慢慢淹入区内滞纳洪水,可防止洪水从堤防头部进入保护区毁坏农田;洪水退后,保护区内洪水及时从尾部开口处排出,开口堤宜布置在干流区与河源区衔接段,还可与蓄滞洪区的布设相结合。这一技术的推广着眼于减少干流区洪水损失,进一步提高干流区的防洪能力。四、堤防上设置溢洪堰。堤防上设置溢洪堰是指在封闭式堤防上选择一段,将其设计成允许洪水漫溢的堰坝,堰顶高程与规划防洪水位齐平,当遇超标准洪水时,洪水可从溢洪堰溢入堤防保护区。这样既可起到超标准洪水的滞洪,降低外口水位,保护重要城镇等设施安全,又可平衡两侧水位,起到保护堤防安全,减少水毁工程的作用。 五、防洪排涝。根据滨海平原河网河流汛期水位变化、外海潮汐条件,以及河网内城市、乡村、农田保护标准的不同,可以对其进行合理布局以及必要的调整,作出最优的排涝方案;并根据新的防洪排涝形势重新规划,建立完备的排灌系统。另外,滨海平原河网河流与独流入海河流治理最大不同之处是:除了要考虑排涝的效果之外,还必须考虑航道、河网水面率、调蓄供水作用和水产养殖等多功能的需求。为此,在河道规划方面,有必要实施新河开挖、拓宽、疏浚;对侵占河道的设施如违章建筑、鱼栅、桥涵等进行清障,实现一定河网水面率,保证通航及涝水通畅。 六、统一规划,综合治理。委托具有相应资质的专业规划设计单位进行统一规划,先制定出流域的综合规划和各河流的独立规划,按照重点突出、点面结合、分批实施的治理方案逐步实施。小型河流综合治理应以河流流域治理为目标,以生态学治理为主线,科学地进行综合治理。 七、疏汲河床,清除底泥。城市河流不但河水严重污染,而且河流底泥也受严重污染。底泥中含有重金属、有机质分解物和动植物腐烂物,因此即便其他水污染源能以控制,但底泥仍可使河水二次污染。 作者简介:卢建军(1968—),男,山东梁山人,河道修防工技师,长期从事水利工程施工与维修养护,具有丰富的经验。

河道施工总结

施工总结 一、工程概况 项目工程名称:XXXX河水环境综合整治工程; 监督单位:XXXX建设工程质量安全监督站; 建设单位:XXXX建设管理服务中心; 设计单位:XXXX水利勘测设计有限公司; 勘察单位: XXXX水利勘测设计有限公司; 监理单位:XXXX建设监理有限公司; 施工单位:XXXX集团有限公司。 本工程位于XXXX山街道境内,为汤坑水、坪山河的二级支流。现状的XXXX河道全长约1.818km,河道上游已建有XXXX水库,作为河道的补水水源,起至XXXX水库主坝出口处至坪葵公路大桥汤坑河交汇终点。 XXXX河防洪标准按50年一遇防洪标准设计,本工程堤防的级别为3级,次要建筑物为4级,其它临时性建筑物为5级。 二、工程建设内容 本次工程主要工程内容有:河道治理、沿河截污、河道景观三部分。河道治理范围从K1+821.13至K0+018.60;包括河堤挡墙、两岸截污管道,景观休闲平台、园林步道、栏杆、休闲木栈道、下河梯、绿化种植、景观景点及园灯喷溉等项目。 主要工程量:土石方80259.1m3,浆砌石挡墙5990.4m3,重力式挡墙269.2m,河底护脚干砌石4901.9m3,截污主干管网1830m,绿化种植喷

草种23684m2,铺装园路3500m2,湿地飞栈136m,木栈道140m,沿河栏杆2991m。 三、工程质量验收依据 1、XXXX水利勘测设计有限公司XXXX河水环境综合整治工程施工图纸一套;建设单位、设计单位、监理单位、施工单位共同签发的图纸会审文件一份。 2、评定标准及验收规范:《城镇道路工程施工与质量验收规范》,《市政排水管渠工程质量检验评定标准》,《埋地聚乙烯排水管道工程技术规程》。 3、施工技术规程:《建筑机械使用安全规程》,《施工现场临时用电安全技术规范》。 4、质量管理法律法规:《建筑法》,《建筑工程质量管理条例》,《工程建设标准强制性条文》。 5、其他依据:《施工合同》,《施工组织设计》,其他相关的法律法规。 四、工程施工情况 该工程合同造价为2558万元,合同工期180天,于2011年10月17日正式开工,工期定为2012年4月18日竣工;由于工程施工中遇到征地拆迁等不可预见因素,致使工程延期,特别在K0+855~1+090段(即现状大山古陂,上游至玉泉桥下游至0+855段属文物保护范围),于2012年2月24日现场通知停止施工,后于2012年10月24日方才可施工,期间致使工程延误。我司在施工期间对所遇到的情况进行调整,加大人员材料机械的投入,争取穿插施工,在各单位大力支持配合下,通过各种合理有效的

河道治理中存在的问题及解决措施

河道治理中存在的问题及解决措施 【摘要】探讨了河道治理中前期所采用的硬质驳岸技术的缺陷,从景观、生态、经济等多角度分析了硬质驳岸对河道的危害,提出了以生物生态技术例如生物菌、水下森林、水上森林、水湿生动植物等,以及曝气造流、生态护坡等工程技术来进行河道水环境修复的优点及技术手段。 【关键词】河道治理;硬质驳岸;生态修复;生物生态 水和空气是人类赖以生存的基础,但当前由于过度追求经济发展和某些不当措施造成生态环境的破坏,水和空气质量每况愈下。在水环境方面由于污染源增加以及在营建水利工程中偏重于水利安全的考虑,河道成为纳污渠,该现象在我国普遍存在。大量污水和垃圾的排入使得河道生态系统功能逐渐丧失,严重限制了现代城镇生态的可持续发展。历史教训表明,我国大部分城镇正在重蹈欧美国家先污染后治理的覆辙,欧美国家在经济高速发展之后,又花费巨资治理受污染河道,经过几十年的治理后,许多城市河道水质已恢复正常。而在我国沿海经济发达地区,由于疏于管理,重视度不高,经济实力有限,并最终导致水体生态系统退化,水质恶化,黑臭和水华现象频繁暴发,丧失自净能力,水域栖息生物减少或消失,河岸自然生物群落消失、绿地人工化、生物多样性受损等一系列恶果。 1 存在的问题 1.1 河道硬质化(硬质驳岸) 即采用水泥浆砌石块的方法形成排水沟渠 河道硬质化主要包括以下三个方面:(1)断面形态的人工化,将蜿蜒曲折的天然河道截弯取直,改造成直线或折线型的人工化河流;把天然河槽复杂多变的横断面改造成梯形、阶梯型和矩形等规则的几何断面。(2)建设材料的硬质化。采用混凝土、块石等材料浇(砌)筑护岸及河床,河槽严重硬质化。(3)滨岸带破坏或消失。滨岸带植被缩窄或消失,自然土壤,植被系统被人造道路、码头、步道等取代。 1.2硬质驳岸的缺陷 (1)天然美景破坏多少天然美景因硬质驳岸而消失。天然河流中的曲流、深潭、浅滩、河漫滩、积水沼地、阶地、三角洲等丰富的地貌构成了河流形态的多样性,由此形成流速、流量、水深、河床材料等多种生态因子的异质性,为多种类的动物、植物、微生物提供生存环境。整齐划一的河道断面、笔直的河道走向、灰白色的堤防护岸,极大影响了水体的可达性和景观质量。破坏了植被丛旱生向水体的过渡生长,从而使该区域最具生物多样性的景观带消失 (2)亲水性下降,动植物失去生存空间。

论城市河道治理的存在问题及措施

论城市河道治理的存在问题及措施 【摘要】随着我国经济的发展和人口的增长,水利事业在国民经济中的命脉和基础产业地位愈加突出;水利事业的地位决定了水利基础设施重要性。本文分析了河道治理的主要问题和主要措施,以下结合可供参考! 【关键词】河道整治;水利工程 城市是我国人口稠密地区,经济发达的地区,也是十分重要的农业生产基地。由于地区地势平坦,排水不畅,往往是洪涝灾害的多发地区。整治城市河道,提高城市河道防洪除涝标准,是为保障广大人民群众的生命财产安全,维持社会安定,改善农业生态环境,促进国民经济持续发展的十分重要的工程措施,有着巨大的社会效益和经济效益。 1 开展河道整治的必要性 1.1 河道存在的主要问题 1.1.1 河道淤积严重。据测算,由于自然和水流、船行波对河道边坡的冲刷等原因,河道总淤积量大,速度快。 1.1.2 防洪能力不足。目前部分干流河道还不同程度地存在堤身单薄、防洪标准偏低,防洪能力没有达到设计标准的要求,建有护岸工程较少,两岸绿化少,水土流失严重。汛期洪水容易造成堤倒田毁。 1.1.3 河网水质污染。随着经济的不断发展,工业废水和生活污水排放量不断增加,同时由于城乡居民水环境保护意识不强,向河道倾倒垃圾现象屡有发生,使河道成为纳污藏垢的天然垃圾场,既污染了水体,又恶化了环境。据监测,目前全市河网水体大多为四类、五类,甚至劣于五类,水体普遍富营养化,面临着水质型缺水的危机。 1.1.4 河道形态改变。由于人为设障、废弃物乱堆、管理不善等因素,再加上一些开发建设侵占缩窄河道、占用河道水面,使河道的水域总量失衡,不仅改变了河道天然断面形态,变窄变浅,而且减少了河网的调蓄容量,严重影响了河道综合功能的正常发挥。 1.2 河道整治的必要性 城市河道水网为经济社会的繁荣与发展提供了得天独厚的基础和条件,哺育着全市人民,推动着社会文明发展。河道整治是集水利、农业、航运及环保等功能为一体的综合性社会公益项目,事关可持续发展的大局,要充分认识开展河道整治的必要性、长期性和重要性。 1.2.1 全面实施河道整治是实现由小康向现代化的历史性跨越,推进城乡一体化的需要。根据省委、省政府提出的“建万里清水河道,展江南水乡新貌”的要求,通过河道整治,达到洪时能蓄能排、旱时能补能灌,有利于全面提高现代化建设水平、改善水生态环境、提升城市发展水平,有利于从根本上改变河道的现状,创造良好的水环境。 1.2.2 全面实施河道整治是打造“生态”的需要。对河道进行整治,能解决河道淤积问题,改善水环境,河岸的硬化、绿化能防止水土流失,保护生态环境,有利于推动工程水利向环境水利、城市水利转变,使广大市民真正享有“水清、地绿、天蓝、宁静”的生态环境。 1.2.3 全面实施河道整治是充分发挥河道综合功能的需要。河道整治是集“引、排、蓄、供”及航运、生态、景观功能于一体的公益性基础工程,有利于恢

河道整治工程水土保持方案综合说明

河道整治工程水土保持方案综合说明 1.1项目及项目概况 ****段整治工程位于双清区内白马大道与大兴路交汇处至高家坝河口止,全长8.166km,工程地理位置详见附图一。项目总占地面积为36.7hm2,计划共投资6148.64万元,由邵阳市宝庆科技工业园投资开发有限公司投资建设。 根据工程设计,其主体工程规模如下: 1、新修防洪堤2条,其中红旗河左岸堤长8.166 km,右岸堤长8.166km,总堤长16.332km。 2、新建涵闸5处,其中红旗河左岸2处,红旗河右岸3处。 3、配置必要的管理设施及绿化设施。既配制防洪治涝指挥系统及决策支持系统,建立防汛、抢险、治涝、救灾组织,建设防洪工程体系的生物措施及维护设施。 工程建设中可能造成水土流失的主要是护堤修建前期的土方挖掘、堤岸两边保护圈的建设、弃土弃渣、取料场的开挖。 工程主要工程量:土方开挖348081.3m3,土方填筑638900.6m3,浆砌石17266.72m3,砼及预制块34174.49m3,钢筋20.36t。 水土保持方案编制深度为可研设计深度,设计水平年为工程完工后的第一年,即2011年。

水土流失监测主要分工程建设期和运行期两个阶段。建设期选择强降雨天雨后监测,共3次;运行期内,每年汛前、汛后及雨季各监测一次。 该河段贯穿双清区主城区,沿河部分地段地势低且宽阔,洪水风险大,洪水风险范围内,工业基地众多,财产集中,人口密度集度大。而目前该河段未设防,处于天然状态,无防洪排涝设施,城市抗洪能力不到10年一遇的标准,与邵阳市双清区主城区的社会地位和经济的快速发展极不相适应,随着双清区新城规模的不断扩大,人口与财富的不断增加,因洪涝灾害造成的损失愈来愈大,给城镇居民的财产、生命、人居环境带来极大的破坏作用。 通过对该河段的整治建设,修建完善的防洪设施,形成完整的防洪保护圈,抵挡外洪内侵。将大大提高主城区防洪标准,增强主城区抵抗自然灾害的能力,同时为城区的生态环境、人民生命财产安全、社会稳定和经济发展创造十分有利的条件。 1.2 项目区水土保持“三区”划分 工程建设区域属典型的湘中红壤丘陵地貌,工程地质分区属邵阳软质基岩区,由上覆土层及下伏基岩所组成的低矮小山包多呈珠状展布,山丘形态多为园丘状,一般海拔高程在202-267 m间,相对切深30-50 m 。

河道综合整治工程初步设计

河道综合整治工程初步 设计 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

第一章综合说明 第一节工程概况 某河流域位于A东南部的B市,地理坐标为东经 121°11′-121°51′,北纬36°42′-37°07′,发源于C 村东北,流经等镇,于镇村以南2公里的地方流入黄海的浪暖口,全长69公里,流域面积652平方公里,其中,在A境内长公里,流域面积平方公里。整个流域呈叶状,其中山区约占%,丘陵占%,山间平原及滨海平原占%,本流域内主要最大流域宽度21公里,平均流域宽度公里。 全流域共有14条支流,其中有3条一级支流,自上而下为薛家沟:长公里,流域面积64平方公里;老清河:长28公里,流域面积100平方公里;坦埠沟:长15公里,流域面积公里。 受A市水利局的委托,我公司对某河河道治理工程,进行了初步设计,编制完成了《A市某河河道治理工程初步设计报告》,报告主要包括以下主要设计内容: 1、从浪暖口向上游至坦埠村新建堤防公里; 2、从浪暖口向上游至坦埠村河道清障排淤公里。 第二节工程建设缘由 某河是贯穿C、A、D三市防洪工程的主干河道,属于典型的雨源型山洪河道,具有暴雨集中、源短流急、涨快退速

等特点,目前河道内淤积严重,杂草丛生,沙丘遍布,并逐年向上游推进,同时人为侵占河道、拦河造地、河道挖沙现象也较为普遍,严重地影响了河道的行洪排涝能力,沿岸堤防已远远达不到二十年一遇防洪标准。如今沿河两岸已有20多万人口,跨河两岸已有桃威铁路、309国道及青威高速公路从中通过,为促进当地的经济发展起到了不可估量的作用,一旦发生水灾,其危害后果将十分严重。历史上曾给两岸几十万人口及当地工农业生产造成多次灾难,成为危害沿岸人民生命财产安全,制约当地经济发展的重大隐患。因此,无论从广大人民群众的迫切愿望出发,还是从关系到国计民生的大局出发,从根本上消除洪灾隐患,保护沿河两岸人民免受洪涝灾害,促进当地经济发展,维护社会安全稳定,改善环境,加速某河的彻底根治,完善整个流域的防洪工程体系建设,极为重要,势在必行。 第三节设计依据及设计标准 一、文件依据 1、项目建设单位关于编制本项目设计文件的委托书; 2、国家有关法律、法规、方针及产业政策和投资政策; 3、现行有关技术经济范围、标准和定额资料; 4、项目建设单位提供的有关基础资料。 二、执行的主要规范、规程

河道疏浚护坡综合治理工程可行性研究报告

目录 第一章综合说明 (1) 1.1概述 (1) 1.2编制依据 (2) 1.3主要结论 (3) 第二章水文气象 (4) 2.1流域概况 (4) 2.2水文气象 (4) 2.3附图 (12) 第三章工程地质 (13) 3.1概况 (13) 3.2海港引河挡土墙地质报告 (13) 3.3通甲河地质报告 (16) 3.4运料河涵洞地质报告 (18) 第四章工程任务和规模 (22) 4.1社会经济发展状况及工程建设必要性 (22) 4.2工程设计标准 (25) 4.3附图 (25) 第五章工程布置及工程设计 (26) 5.1工程等别和标准 (26) 5.2工程设计原则 (26) 5.3工程计算 (26) 5.4工程设计 (30) 5.5工程项目汇总 (33)

第六章工程管理 (34) 6.1管理机构及分工 (34) 6.2工程管理 (35) 6.3运行管理经费来源 (37) 6.4管理设施 (37) 第七章施工组织设计 (38) 7.1施工条件 (38) 7.2主体工程施工 (39) 7.3施工导流、截流 (40) 7.4施工总进度 (40) 7.5施工组织 (40) 7.6施工管理 (40) 7.7附表 (41) 第八章环境影响评价 (42) 8.1环境状况 (42) 8.2环境影响预测评价 (42) 8.3施工期环境保护 (44) 8.4环评结论 (45) 第九章工程投资估算及经济评价 (46) 9.1工程概况 (46) 9.2编制依据 (46) 9.3工程大宗材料及总投资 (46) 9.4经济评价 (37) 9.5附表 (37) 第十章工程招标 (38)

关于河道治理工程治理措施经验材料

关于河道治理工程治理措施 经验材料 我省河流众多,水系发达,在社会经济发展中河道发挥着极其重要的作用,它既是江南水乡独特的风景线,也是灌溉、排涝、航运、发展国民经济和保障人民安居乐业的生命线。但是,近年来我省河道普遍存在淤积严重、河水污染、堤防坍塌等现象,严重制约了社会经济发展。据初步统计,全省河道总淤积量达20亿m3,平原河网普遍淤高0.6m,淤积严重的河段淤高2.5m以上。根据XXX 个省控河段断面水质监测结果统计,全省有21.6%的河段失去了作为饮用水源的功能,河网水体普遍富营养化,主要水系的干流水质多为Ⅳ类或V类,严重影响居民的生活质量和身体健康。因此,省政府提出争取用5年时间,整治重要河道1万km,工程总投资XXX多亿元,基本改善水环境、改善人民居住环境和生产生活条件,再现扛南水乡“水清、流畅、岸绿、景美”的风貌。 一、河道生态建设思路 河道是水生态环境的重要载体,要考虑生物的多样性,为水生、两栖动物创造栖息繁衍环境,这样既有利于保护河道水生态环境,又有利于提高河流自净能力。除满足宣泄洪水的要求外,还应尽量保持河道的自然特征及水流的多样化,只有水流的多样性才有水生物的多样化。例如宽窄交替,深潭与浅滩交错,急流与缓流并存,

偶有弯道与回流,岸边水草、礁石大量存在的多自然型河流,为各类水生物提供栖息繁衍的空间。为此,河道整治要从生态、经济、人文、社会效应和全面建设小康社会等多方面来考虑,既要恢复自然河道的功能,又要满足人类依赖生存的要求,以“回归自然”与“以人为本”相结合为河道治理思路。“回归自然”是恢复河道原有的自然功能,满足行洪、蓄水、航运、水生态等要求,具有水资源可持续发展的特性;“以人为本”是满足人类活动的需求,处理好人水和谐相处的环境,具有亲水、安全的特性。 二、治理措施 1.山溪性河道治理 (1)滩地的保留和利用 滩地是山溪性河道的特有产物。一般河道滩地较开阔,洪水期水流漫滩,利于行洪滞洪,应保留其功能,并充分开发利用。流经城区的河道,在维持滩地行洪功能的同时,利用滩地设置绿化地、公园、交通辅道和运动场所,开发其休闲、亲水功能,成为市民娱乐、健身、游玩的好地方。整治中,顺应河势,因河制宜,保留河滩和弯道,恢复河道的天然形态,减少河床的坡降,降低洪水位,减少洪峰压力,同时可降低防洪堤的高度。另外,弯曲的水流更有利于生物多样性,为各种牛物创造了适宜的生存环境。 (2)复式断面的设计 山溪性河道一般河滩开阔,河道断面设计可采用复式断面形式。枯水期流量小,水流归槽主河道;洪水期流量大,允许洪水漫滩,

三标段河道整治工程(疏浚 护岸 农桥 绿化)技术标

太仓市2013年中小河流治理重点县综合整治和水系连通试点项目三标段农业园区浏河标段投标文件 技 术 标 投标单位:(盖章) 法定代表人 或授权委托人:(签字) 2013年12月5日

目录 第一部分施工组织设计 (1) 第一章综合说明 (1) 第二章工场布置及施工准备计划 (3) 第三章主要分项工程的施工方案 (7) 第四章技术先进性与机械设备实用性 (24) 第五章主要施工措施 (25) 第六章安全生产措施 (29) 第七章文明施工及环境保护保证措施 (33) 第八章投入的主要管理人员 (37) 第九章劳动力、材料、机械设备及用款计划 (41) 第十章质量保证措施、体系及检测能力 (43) 附表一:拟投入本本工程的主要施工机械设备表 (48) 附表二:拟配备本工程的试验和检测仪器设备表 (49) 附表三:劳动力使用计划 (50) 附图四:计划开、竣工日期和施工进度网络图 (51) 附表五:施工总平面布置图 (52) 附表六:临时用地表 (53) 第二部分项目管理机构............................................................................................. 错误!未定义书签。

第一部分施工组织设计 第一章综合说明 第1节编制说明 太仓市2013年中小河流治理重点县综合整治和水系连通试点项目三标段农业园区浏河标段施工组织设计,体现了我公司对本工程施工的总体构思和部署,是指导工程施工全局、统筹工程施工全过程及对工程施工质量、安全生产、施工工期、文明施工和做好环保工作等方面进行程序化管理的重要技术经济文件,并为业主选择施工承包商提供参考。我们将依据本《施工组织设计》所确定的原则,严格遵循有关的施工技术标准、规程、规范,确保本工程施工质量、安全生产、施工工期、文明施工和环境保护等目标的顺利实现。 1、承包内容及范围 1).工程任务:通过河道疏浚、水系沟通、岸坡整治、生态修复等综合治理措施,重点解决目前县乡河道存在的主要问题,恢复河道功能,完善水系框架,实现整体、连片效益,全面改善区域河网水环境。 2).工程规模:浏河标段拟治理河道总长44.24km,清淤土方40.86万m3;自嵌式挡墙2440m,木桩防护4340m,岸坡绿化2.9万m2,水生植物8.55km;新建桥梁14座。 2、编制原则 结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明五大目标进行控制。 针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工。 积极推行ISO9000质量管理体系。大力提高工作质量,达到合格工程。 高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工。 在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。 本《施工组织设计》编制时对工程的施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。 3、质量承诺

河道整治的基本措施

第二节河道整治的基本措施 天然河流中,不同类型的河段,具有不同的河道形态和演变特性,因此,河道整治措施及其工程布局也有所不同。下面就平原河道常见的四种河型情况分别介绍如下。 一、蜿蜒型河段整治 蜿蜒型河段形态蜿蜒曲折。由于弯道环流作用和横向输沙不平衡的影响,弯道凹岸不断冲刷崩退,凸岸则相应发生淤长,河湾在平面上不断发生位移,蜿蜒曲折的程度不断加剧,待发展至一定程度便会发生撇弯、切滩或自然裁弯。 就防洪而言,弯道水流所遇到的阻力比同样长度的顺直河段要大,这势必抬高弯道上游河段的水位,对渲泄洪水不利。此外,曲率半径过小的弯道,汛期水流很不平顺,往往形成大溜顶冲凹岸的惊险局面,危及堤岸安全,从而增加防汛抢险的困难。 从航运来讲,河流过于弯曲,航程增大,运输成本增大。此外,蜿蜒型河段对于港埠码头、引水工程等都存在一些不利影响。为了消除这些不利影响,有必要对其进行整治。 蜿蜒型河段的整治措施,根据河段形势可分为两大类:一为稳定现状,防止其向不利的方向发展;一为改变现状,使其朝有利的方向发展。 稳定现状措施:当河湾发展至适度弯曲的河段时,对弯道凹岸及时加以保护,以防止弯道继续恶化。只要弯道的凹岸稳定了,过渡段也可随之稳定。 改变现状措施:即因势利导,通过人工裁弯工程将迂回曲折的河道改变为有适度弯曲的连续河湾,将河势稳定下来。有关人工裁弯工程设计的内容,将在后面专门介绍。 二、游荡型河段整治 游荡型河段在我国以黄河下游孟津至高村河段最为典型。该河段由于河道宽浅,两岸缺乏控制工程,河床组成物质松散,洪水暴涨陡落,泥沙淤积严重,洲滩密布,汊道众多,主流摆动频繁,且摆幅较大,摆动范围平均3~4km,最大达7km。 黄河下游游荡型河段河势急剧变化,所造成的主要问题是: (1) 河势突变,常出现“横河”、“斜河”,大溜直接顶冲堤岸,危及黄河大堤安全。 (2) 滩区滚河,主流直冲平工堤段,若抢守不及,就会造成大堤决口。 (3) 河势变化,造成滩地剧烈坍塌,此冲彼淤。 (4) 沿河工农业引水困难,航运事业难以发展。 黄河下游河道整治工程主要由险工和控导工程两部分组成。在经常临水的危

河道整治施工组织设计

第一章绪论 我公司有幸参加该工程的投标,是建设单位领导对我公司的支持和信任,我公司将尽最大的努力,综合考虑经济效益和社会效益,发挥苦干、实干精神,调动一切人力、物力、机械设备和技术力量投入到本工程中去,并切实做到创最好的质量、最快的进度、良好的社会形象,出色地完成该工程。为了使本工程能够有计划、有步骤地组织实施,特编制本施工组织设计方案,以资指导本工程施工,同时恳请建设单位的领导和同行专家多提宝贵意见。如能中标,本公司将在实施性施工组织设计方案中作进一步优化,对本方案加以补充以使之进一步完善。 第二章编制原则 2.1、遵循招标文件及答疑各项条款、设计和标前会议的原则,正确组织施工,确保工程质量。 2.2、坚持招标文件和设计施工图中的技术规范的原则,确保施工产品达到业主满意。 2.3、坚持实事求是的原则,根据本单位的实力,充分发挥专业化施工企业优势的原则,确保施工组织的可行性、先进性和合理性,确保本工程施工的安全、质量、进度和文明施工均满足业主的原则。

第三章编制依据 3.1、该工程招标文件和工程设计图纸。 3.2、国家现行工程施工验收规范及质量检验评定标准,包括并不仅限于下列标准: 《疏浚工程技术规范》(JTJ/T321-96) 《水运工程质量检验标准》(JTS/257-2008) 《市政公用工程质量检验与评定标准》 《城镇道路工程施工与验收规范》(CJJ 1-2008) 3.3、现场踏勘情况 3.4、本公司制定的ISO9001质量体系认证程序文件。 3.5、安全生产、文明施工、环境保护等有关规定。 第四章工程概况 4.1、工程概况 本工程为福山柳子河河道整治工程(臧家医院-206国道),项目位于烟台市福山区,西起臧家医院西南,东至206国道,全长3.13公里,宽度为11米至23米,深度为1.5米至4米,主要工程内容为河道、固定坝、出水口等砌筑工程。 4.2、地质、气候条件

城市河道环境综合整治方案

为扎实做好城市河道环境综合整治工作,努力消除城市黑臭河道,改善城市河道水环境质量,特制定本工作方案: 一、指导思想 以党的十八大精神为指导,认真贯彻市第四次党代会关于“生态名城”建设的部署要求,进一步落实城市河道环境综合整治的属地管理责任,着力构建“地方政府负责、全社会参与、公众监督”的工作格局,统筹推进控源截污、环境整治、清淤疏浚、调水引流、生态修复等工作,全面提升城市河道环境质量,确保到20xx年底,市区城市河道水生态环境质量有较大改善,到20xx年6月,全面消除城市黑臭河道,为建成国家生态市奠定坚实基础。 二、重点工作 1、控源截污。认真做好河道沿岸污水的收集和处理,加快污水处理设施和配套管网建设,提高污水收集率。加强污水处理厂的运行管理,确保达标排放。 2、河道整治。规范垃圾收运清理,做好河岸与河道保洁,解决因脏乱差、垃圾入河导致的水环境恶化问题。加强沿河养殖管理,取缔非法捕鱼行为。着手开展初期雨水污染治理和资源化利用研究。 3、疏浚活水。针对重点河段开展清淤疏浚,削减河道内源污染负荷。加快水系沟通、引清活水,提高环境容量。 4、生态修复。做好驳岸生态化改造、沿岸绿化及景观建设,加快氮磷拦截吸收、曝气充氧等生态工程建设,促进水质提升及生态美化,恢复与重建河道良性生态系统。 三、实施步骤 按照“摸清底数、分类指导、分步实施、持续改进”的要求,重点抓好三个阶段工作: (一)调查摸底,明确治理范围。(7月上旬) 各地要对照建成区地理信息系统,对天然河流及人工河道进行彻底排查,建立城市河道基础台账,评估筛选,逐一建立黑臭河道档案,并提出综合整治计划,报送市环委会办公室,市环委会办公室对各地上报的黑臭河道名单进行核查,督促各地进一步补充完善,确定河道综合整治计划。 (二)专题部署,制定整治方案。(7月中旬) 各地要对列入20xx年整治的黑臭河道进行认真调查和研究,按照“一河一策”的要求,分解落实年度整治任务,制定综合整治方案,报送市环委会办公室,同时在当地媒体公布。 (三)明确责任,推动工作开展。(7月下旬-11月底)

防洪治理工程初步设计报告

甲级设计证书号:A134004998 甲级勘察证书号:110102-kj 霍邱县沣河响水堰至河口集大桥段 防洪治理工程 初步设计报告 工程编号:20140305GH 安徽省水利水电勘测设计院 二○一四年二月

1 综合说明 1.1 绪言 新中国成立以来,在党中央、国务院的正确领导下,经过近60年的治理,淮河流域初步形成了由水库、河道堤防、湖泊等组成的防洪减灾体系,在流域防洪中发挥了巨大的作用。但是,与大江大河防洪建设相比,中小河流治理总体滞后,尚不具备抵御常遇洪水的能力,中小河流洪水造成的灾害损失已成为洪涝灾害损失的主体,直接影响地方全面建设小康社会和社会主义和谐社会建设的进程,并且严重影响区域经济社会的可持续发展。 2010年中共中央国务院关于“加大统筹城乡发展力度,进一步夯实农业发展基础的若干意见”中指出“突出抓好水利基础设施建设。国家固定资产投资要把水利建设放在重要的位置。继续加强大江大河大湖治理,逐步推进中小河流治理。”2010年国务院国发[2010]31号“国务院关于切实加强中小河流治理和山洪地质灾害防治的若干意见”中指出“加快中小河流治理和中小水闸除险加固”,提出加大堤防建设和河道整治力度。 沣河发源于安徽省六安市叶集试验区的三元乡林店一带,上梢汇水穿过沣西干渠墩子庙渠下涵后初步形成河道,在白莲乡少年圩进入城西湖蓄水区,河道全长58.76km,流域面积664.9km2。由于河道比降陡,上游来水快,洪峰流量大,下游两岸圩区防洪标准低,穿堤建筑物老化,造成洪涝灾害频发,防洪除涝基础设施薄弱。特别是近些年来极端天气事件增多,常发生集中暴雨,形成较大洪水,造成比较严重的洪涝灾害。因此,需要通过实施治理工程建设,完善防洪除涝减灾工程体系,充分发挥治淮工程的综合效益。 根据水利部、财政部批复的《全国重点地区中小河流近期治理建设规划》,实施沣河防洪治理工程建设,提高除涝标准、改善农业基础设施条件,是提高该地区农业综合生产能力的需要;改善水利条件,改变易涝多灾的面貌,提高农民收入水平,是保障区域经济发展、建设社会主义新农村的需要。针对沣河防洪除涝工程存在问题与历年灾情,本着综合考虑、重点治理、注重实效的原则,受霍邱

河道整治的治理措施

河道整治的治理措施 1. 山溪性河道治理 (1)滩地的保留和利用 滩地是山溪性河道的特有产物。一般河道滩地较开阔,洪水期水流漫滩,利于行洪滞洪,应保留其功能,并充分开发利用。流经城区的河道,在维持滩地行洪功能的同时,利用滩地设置绿化地、公园、交通辅道和运动场所,开发其休闲、亲水功能,成为市民娱乐、健身、游玩的好地方。整治中,顺应河势,因河制宜,保留河滩和弯道,恢复河道的天然形态,减少河床的坡降,降低洪水位,减少洪峰压力,同时可降低防洪堤的高度。另外,弯曲的水流更有利于生物多样性,为各种牛物创造了适宜的生存环境。 (2)复式断面的设计 山溪性河道一般河滩开阔,河道断面设计可采用复式断面形式。枯水期流量小,水流归槽主河道;洪水期流量大,允许洪水漫滩,过水断面大,洪水位低,一般不需修建高大的防洪堤。枯水期根据河滩的宽度和地形、地势,结合当地实际充分开发河滩的功能:如滩地较宽阔,一般可开发高尔夫球场、足球场等大型或综合运动场;河滩相对较窄的可修建小型野外活动场所、河滨公园或辅助道路等。河滩的合理开发利用,既能充分发挥河滩的功能,又不因围滩而抬高洪

水位,加重两岸的防洪压力。 (3)防冲不防淹的矮胖型堤坝设计 山溪性河流具有河床坡降陡、洪水暴涨暴落的特点,高水位历时短,流量集中,流速大,对沿河堤坝、农田冲刷严重:通过规划,采用防冲不防淹的矮胖堤型设计,保护区下游堤段开口.还河流以空间,给洪水以出路,允许低频率洪水漫坝过水,确保堤坝冲而不垮,农田冲而不毁。以防洪为主要功能的农村河道,堤防基础冲刷严重,可采用松木桩基础,投资省、整体性好、抗冲能力强,以提高堤防的整体性和稳定性。 (4)采用生物固堤,减少堤防硬化 对于乡村田间河道,除个别冲刷严重河岸需筑堤护坡外,应尽量维持原有的自然面貌,保持天然状态下的岸滩、江心洲、岸线等自然形态,维持河道两岸的行洪滩地,保留原有的湿地生态环境,减少由于工程对自然面貌和生态环境的破坏。在堤防建设中,可采用大块鹅卵石堆砌、干砌块石等护岸方式,使河岸趋于自然形态。个别受冲河岸堤防内侧可采用种植水杉等根系为直根的树种或草坪护坡等植物护堤措施。

河道堤防加固整治工程初步设计报告

设计证书编号:A244022060 勘测证书编号:193038-kb xxxxxx支堤 xxx堤防加固整治工程 初步设计报告 xxx水利水电勘测设计室 二〇一二年五月

xxxxxx支堤 xxx堤防加固整治工程初步设计报告 审查:黄顺平 校核:官丰峰 设计:卢家艺

目录 1 综合说明 (1) 1.1绪言 (8) 1.2水文 (10) 1.3工程地质 (13) 1.4工程任务和规模 (17) 1.5工程布置及建筑物 (19) 1.6施工组织设计 (22) 1.7工程永久占地 (22) 1.8环境保护设计 (23) 1.9节能降耗分析 (25) 1.10工程管理设计 (25) 1.11设计概算 (26) 1.12经济评价 (27) 2 水文 (28) 2.1气象特征 (28) 2.2水文基本资料 (29) 2.3水文特征 (29) 2.4洪水 (31) 3 工程地质 (36) 3.1前言 (36) 3.2工程概况及地形地貌 (36) 3.3岩土层划分及其物理力学性质 (37) 3.4地下水概况及注水试验 (42) 3.5场地稳定性评价 (43) 3.6地基岩土工程评价 (44) 3.7施工注意事项及建议 (45)

4 工程任务和规模 (46) 4.1项目建设的依据 (46) 4.2项目建设的必要性 (49) 4.3项目建设的任务 (52) 4.4工程规模 (53) 5 工程布置及建筑物 (59) 5.1设计依据 (59) 5.2工程等别和设计标准 (59) 5.3工程总体布置原则及主要建筑物 (60) 5.4堤防工程设计 (63) 5.5堤防附属建筑物 (70) 6 施工组织设计 (72) 6.1施工条件 (72) 6.2施工导流与排水 (74) 6.3主体工程施工 (74) 6.4施工总布置 (76) 6.5施工总进度 (79) 6.6工程招标 (79) 7 工程永久占地 (82) 7.1工程占压区实物指标 (82) 7.2投资概算 (82) 8 环境保护设计 (85) 8.1环境影响 (85) 8.2环境保护投资概算 (87) 8.3综合评价 (87) 9 节能降耗分析 (88) 9.1概述 (88) 9.2编制依据和基础资料 (88)

河道整治工程可行性研究报告

1 工程地理位置 长乐市地处闽江口南岸,濒海倚山,水利建设历史悠久。在特定地理条件下,屡受洪、涝、旱、台风、暴潮灾害威胁。长乐人民勤劳智慧,在这片青山绿水中辛勤耕耘,艰苦创业,不懈地与自然灾害作顽强的抗争,繁衍生存推动历史进展。历代虽有仁人志士、社会贤达不断倡导治水利民,但由于历史的局限,总以壮志未酬或水利工程中辍不果而告终,能竣工者仅是细小工程,寥寥无几,杯水车薪,难以御害。 洪灾是长乐市的主要自然灾害。流域洪水由暴雨造成,长乐地区大暴雨以台风雨为主,受流域地形影响,汇流时间短,洪水暴涨暴落,引发流域性洪涝灾害。随着社会经济的快速发展,洪涝灾害所造成的国民经济损失将愈来愈大。 为全面进行流域防洪体系建设,特别是满足长乐市城区扩展的需要,按照城市发展的要求,需要进行流域防洪工程建设,修建长乐市上洞江流域防洪工程,保障长乐市经济的快速发展,以提高区域防洪抗旱能力。长乐市人民政府把西社桥至玉田大桥河道整治工程作为2012年为民办实事项目之一。

受玉田镇人民政府的委托,我单位组织有关专业的技术人员深入现场进行勘察,同时结合前一期河道整治情况,经认真分析和理论计算,于2012年2月编制完成上洞江流域玉田段河道整治三期(西社桥至玉田大桥)工程的可研报告。在编制可研报告的过程中,得到玉田镇人民政府、长青村、桃源村、西社村、长乐市水利局等有关领导和专家的大力支持和帮助,谨在此一并表示谢意! 长乐市玉田镇大溪河道整治工程位于长乐市西部,地处玉田镇长青村、桃源村、西社村境内,距长乐市区约20公里,距镇政府约 2公里,交通十分便捷,地理位置优越。玉田镇地处闽侯、福清、长乐三县(市) 交界处, 东与古槐接壤, 东南与罗联、福清洋下交界, 西毗闽侯青兰圃, 北邻首占。三面环山, 镇内低山丘陵居多。全镇面积54.5KM2, 下辖11个村, 总人口39059人。 2 工程建设概况 上洞江流域是长乐市四大水系之一,发源于长乐市玉田镇大溪赤岩山,流经玉田、首占、营前,于营前港汇入闽江下游。上洞江流域面积109平方公里, 其中玉田大桥河道流域面积18.0 平方公里, 水网以上河长0.95公里, 河道比降8.11‰。本期河道整治长度0.95公里,河道两岸均设计浆砌石挡墙护岸,两岸挡墙顶各设计机制条石护栏,总长1900m,两岸设计5.0m宽水泥路,总长1900m ,两岸设计2.0m宽绿化带,总长1900m,维修加固拦河坝1座。

河道整治方案(样板)

×××街道××河河道整治方案 ×××街道办事处 (编制大纲) 一、河道概况 二、河道污染现状及原因 三、整治目标 (一)总体目标 (二)具体目标 四、整治措施 五、整治工作计划 六、整治保障措施 七、整治后的长效管理机制

××河河道整治方案 **街道办事处 一、河道概况 ×××河位于**河主河道西侧**街道××村境内,属于区级挂牌黑臭河道。×××河全长900m,现状河宽4.00~40.4m,涉及桥梁4座。河床中心底高程0.62~1.25m,河道规划河床中心底高程为0.0m,河床特别是两侧淤积量较大。××村常住人口2930人,外来人口7600人。由于河道两侧建筑物和居住人口的增多,以及基础配套设施不足,现状区域河道堵塞、淤积、黑臭及垃圾现象较为严重。 二、河道污染现状及原因 通过我街道组织专门人员对河道现状进行调查,认为河道现状存在的问题主要为: 一是水体污染发黑发臭。该河道两岸基本为居民区、农贸市场及××工业区,由于排污体系尚不完善,该地段没有直接向外输送的污水主干管,导致污水直排河道,同时人为垃圾以及工业垃圾的入河量较大,这些都恶化了河道水质,又造成了河床淤积,是水质发黑发臭的主要原因。 二是存在垃圾入河现象。由于外来人员较多,周边居民环保意识不强,造成垃圾入河现象进有发生,同时由于西侧为××工业区,企业也存在偷倒工业垃圾的入河量现象。 三是河床淤积现象较为严重。瓯海区×××河段现状河床中心底高程0.62~1.25m,两侧高程约2.5~4.5m。城防规划

中,河道河床规划底高程为0.0m,相对比一般淤积厚度约0.6m,最大约 1.3m,河道淤积现象较为严重。另外经过现场调查,河道内约有6艘破船长期沉在河底,河道排水时阻水比较大,也是造成河道淤积的原因之一。 四是存在沿河违章占河。经调查,河岸两侧有部分河段有违章建筑物占用河道,即有村民违章占用河道,也有企业违章占用河道,不仅对河道的水流有影响,更影响到该地块的整体环境。经过初步调查,沿河涉及到违章建筑面积为 m2。 三、整治目标 (一)总体目标 通过开展“双清”行动和黑臭河垃圾河专项整治行动,本着统筹规划、标本兼治、综合整治、改善质量的原则,紧密结合瓯海区塘河整治规划、“双清”行动和“四边三化”专项工作目标规划要求,采取综合整治、分阶段实施的方式,4月底前全区河道垃圾清理完毕,10月底基本完成辖区内黑臭河污染整治任务,2013年底力争消除我区黑臭河垃圾河现象,使我区河道河岸环境得到有效改善。 (二)具体目标 1.全面清理本整治河道各类垃圾,做到河面清洁,无明显垃圾漂浮,河岸整洁干爽,无垃圾随意倾倒、堆放点。 2.全面推进黑臭河道治理,根据排查的河道污染状况,实行一河一策、标本兼治,制定治理方案,力争2013年内整治到位,基本消除或有效缓解河道黑臭现象。

相关主题
文本预览
相关文档 最新文档
