第一章消防系统调试方案

消防工程是作为安装工程最重要的一个环节,消防系统包括自动火灾报警、消防水系统、防排烟系统和气体灭火系统,消防系统与土建部分、机电工程和弱电工程有密切联系,其中联动部分必须机电和弱电工程单机安装完成并可以投入运行的前提下,整个消防系统才能联合调试运行;系统提交消防局验收时,其中土建部分包括消防环行道路、登高面、车道、楼梯疏散进出口、各种防火门、消防指示电源及警告牌等全部完成具备验收条件。由于本工程面积大、工期紧,各系统相对较复杂,因此本调试计划根据各系统特点制定,尽量实行分系统、分层并行调试,并注重调试的系统性,尽可能将设备及附件的单体检测与试验、能独立进行的系统试验安排在系统调试前的施工段、施工中和系统调试前进行,以保证有足够的时间进行总体调试,缩短工期,并满足调试的质量要求。在调试安排上,先进行分层并行调试,分层调试好后,与相关专业再进行联合调试。

进行调试前组建一个调试小组,会同设备供应商、甲方、监理及各单位需配合的相关人员。调试主要人员由我司具有丰富经验的人员组成,并将项目部内各专业组纳入调试小组,以便对调试进行统筹,同时在调试中遇到的问题能在最短时间内解决。

调试小组分消防报警、防排烟、消防水以及气体各设一负责人、四个组员、一个调试资料管理员、一个与厂家协调联络员、一个与其它施工单位协调联络员。调试组负责对整个工程的调试进行组织、安

排、调试计划和方案的制定,调试结果的汇总。

第一节、调试准备

调试准备工作包括人员组织、资料方案的准备以及工具备件的准备。

调试人员应由施工单位、技术工程师、技术人员及施工员、设备厂家人员、建设单位工程师、有关管理人员,监理单位工程师以及设计单位工程师,以便能够协调调试过程中可能出现的各种问题,对出现问题处理方法并互相监督,同时也有利于建设单位人员熟悉系统功能,为顺利移交打基础。工具的准备应根据调试范围确定,常用工具、备件、压力表、万用电表、对讲机、保险丝、手电筒等。

第二节、消防系统调试

一、消火拴系统试验方法

管道、消火栓设备安装完成,系统可先我司单独自检调试是否符合要求,包括水源测试、消防泵、稳压泵、稳压灌性能试验,室内、外消防栓功能试验,系统联动试验等内容,检查系统的各种联动功能是否符合设计及规范要求.通过压力表、压力控制器等检测仪表,对室内、外消防栓、消火栓配套水泵进行测试;需启动消防水泵;或通过消防车从水泵接合器处向室内管网供水、加压、验证室内的消

火栓的流量,充实水柱长度,保护面积等功能是否能够满足设计和规范要求,并使该系统的任何一个消火栓达到设计要求的灭火功能,消防水箱是否有保证火灾初期10min供水能力等。

系统联动试验包括:通过掀按消火栓箱上的消防按钮后观查,是否在5min内启动消防水泵,所有动作信号在联动台上显示。

二、喷淋系统试验方法

包括水源测试、喷淋泵、稳压泵、稳压灌性能试验,对系统的每个抹端进行放水功能试验,系统联动试验等内容,检查系统的各种联动功能是否符合设计及规范要求.管道系统压力整定:

①、系统工作压力0.8Mpa,试验压力1.2Mpa,管网最高点保证

0.8Mpa。

②、系统压力低于0.8Mpa时,稳压装置启动,压力降至0.75Mpa

③、系统压力调整结果使用《消防系统压力整定记录》表进行记录。

系统联动试验还应包括:通过对末端的放水后观查,是否在5min内启动喷淋水泵,并使该系统的任何一个信号返

回到消防控制中心,消防水箱是否有保证火灾初期10min供水能力等。

上述调试工作,应在建设单位和消防监督部门有关人员在场的情况下进行,并应及时填写试验记录。

三、自动报警系统的试验

系统线路、设备安装完备,完成后,在正式送电前,对线路进行测试,包括线路的耐压试验、绝缘试验和低压电器的检验。

1)、电线、控制电缆绝缘测试包括:

①、检查电线、电缆技术指标是否符合合同要求。

②、检查电线条数、控制电缆芯数是否符合图纸要求。

③、测量电线、控制电缆的绝缘电阴,包括线间、线地等项检测内容。将检测结果填入《电气设备绝缘检查记录》。

2)、各种控制设备的调试包括:建筑内每个探测点、警铃、对讲电话、消防广播等消防系统的试验及主机的控制显示情况。对警铃、广播、防火卷帘、电梯、防火阀、排烟阀、空调通风设备、排烟风机、自然排烟窗等响应设备的信号回呼进行全面的对线。按图纸编号入总控屏,由厂家编码。利用各区消防监控主机的自检功能检测系统线路的通断、错码情况。

①、烟感炊烟检查报警,是否联动上下层警铃、广播及相关设备,

检查主机联动情况是否符合设计要求。

②、温感加热检查报警、是否联动上下层警铃、广播及相关设备,检查主机联动情况是否符合设计要求。

③、利用广播系统、电话系统与现场测试人员确认动作是否准确等项检测内容。

④、检查消防联动配电箱设备二次回路动作是否正确。

上述调试工作,在设备供应商、建设单位和消防有关人员在场的情况下进行,并及时填写试验记录。

四、通风防排烟系统调试

1、通风排烟系统单机调试、区域和区域风压测试:

a、通风系统调试的内容

①、各排风、排烟机的单机试验。

b、风系统的风量平衡和测试(参见空调系统的风量平衡和测试)。

c、风机的单机调试

①、调试前检查:

检查轴承润滑情况。

消防系统调试方案

邢台国泰发电有限责任公司#5、#6煤场封 闭项目消防工程 调 试 方 案

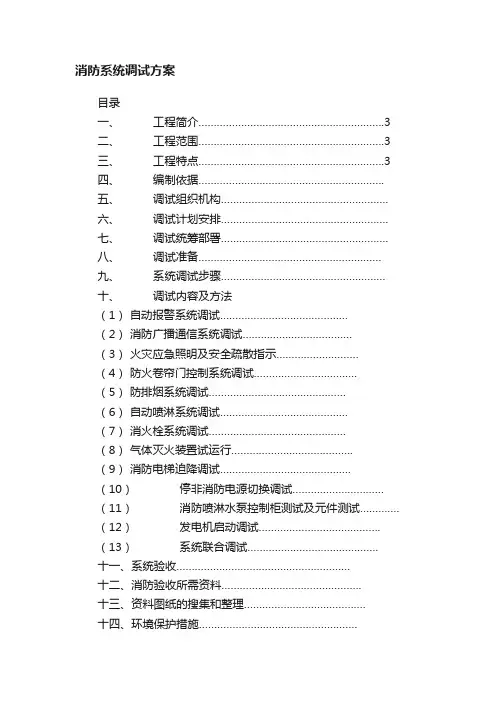

目录 一、工程简介 (3) 二、工程范围 (3) 三、编制依据 (3) 四、调试组织机构 (4) 五、、调试计划安排 (4) 六、调试统筹部署 (5) 七、调试准备 (6) 八、系统调试步骤: (7) 九、调试内容及方法 (7) 十、系统验收 (11) 十一、资料、图纸的收集和整理 (13)

一、工程简介 (1)工程项目名称:邢台国泰发电有限责任公司#5、#6煤场封闭项目 (2)工程地点:邢台电厂(邢台国泰发电有限责任公司)院内 (3)建筑面积约14651㎡, 二、工程范围 1、图纸设计范围内的:消火栓、消防炮、降尘水枪、自动报警、应急照明、应急广播系统安装调试。 三、编制依据 本工程的施工、调试、验收工作,将严格遵循以下的国家及地方政府颁布的有关规范标准以及相关技术文件执行。 (一)、我国现行的规程、规范、标准及图集 火灾自动报警系统施工及验收规范GB50166-2005 自动喷水灭火系统施工及验收规范GB50261-2005 自动喷水灭火系统设计规范GB50084-2001 建筑电气工程施工及质量验收规范GB50303-2002 火灾自动报警系统设计规范GB50116-2013 建筑电气安装工程施工及验收标准GB50303-2002 建筑工程施工质量验收统一标准GB50300-2001 建筑给排水及采暖工程施工质量验收规范CE50242-:2003 汽车库、修车库、停车场设计防火规范CE50067-:2001 建筑灭火器配置设计规范CE50140-:2005

(二)、我国现行的安全生产、文明施工、环保及消防等有关规定 施工现场临时用电安全技术规范JGJ46-2005 建筑安装工程资料管理规程DB01-51-2003 四、调试组织机构 1. 由项目经理担任调试总指挥,下设调试小组,负责本工程消防系统调试。调试组由项目经理部专业调试人员组成。 2.调试组组长对调试工作的技术措施、调试进度、调试工作质量负责,对调试人员进行技术交底,负责与其他专业及监理工程师的进行协调,编制调试方案,审核调试资料,对重要的系统调试进行指导。质安员协助组长的工作,负责本专业调试的实施及日常调试工作的安排,在调试过程中提供技术安全指导等。 五、、调试计划安排 1、编制说明 (1)、根据工程总控计划的安排,本工程的竣工日期为2018年5月10日; 2、系统调试计划时间表:

消防系统调试方案

消防系统调试方案 Last revised by LE LE in 2021

佛山岭南天地-D地块公寓式酒店项目 消防工程调试方案 编制: 审核: 审批: 总包单位:中天建设集团有限公司 编制单位:中建三局第一建设工程有限责任公司 编制日期:2011年6月7日 目录

2 2 3 一、工程简介 (1)工程项目名称:佛山岭南天地D地块公寓式酒店项目 (2)建设单位:佛山益康置业有限公司 (3)设计单位:广东启源建筑工程设计院有限公司 (4)监理单位:广东重工建设监理有限公司 (5)建设地点:佛山市禅城区祖庙路东侧人民路南侧 二、工程范围 本工程地处于佛山市禅城区祖庙路,总建筑面积77060万平方米,酒店建筑高度,为框架梁柱结构体系。在酒店区域下方有两层地下室结构,其中负二层主要为地下人防层,平时兼作车库;负一层主要为设备区,布置有办公室、储物房、空调机房、设备房

等;消防控制中心位于首层。首层~四层为裙房,主要为酒店大堂、宴会厅、精品展览厅、健身娱乐房等,四层~十四层为塔楼部分,为住宅公寓及酒店。 本工程消防系统主要有:防排烟系统、消防水系统、消防报警系统、疏散诱导及应急照明系统、消防电梯和防火卷帘及防火门等隔离等系统。 本工程在地下一层设置一座变电所,系统电量负荷最大值为8800KW,共采用6台1600KVA变压器。高压进线为两路市政10KV电缆,两路电源同时工作,互为备用。10KV 电源从建筑外市政穿管埋地引入或桥架敷设至B1层变电所。 负荷分类: 一级负荷:消防电梯、防火卷帘。防排烟设施、消防水泵、火灾自动报警系统及消防监控中心电源、紧急及疏散照明、塔楼公共走道及楼梯间照明、电讯机房电源等符合。 二级负荷:客梯回降、有线电视机房。 其余为三类负荷。 其中地下一层低压供配电房至B1层空调制冷机控制柜为两条线槽,其它由低压配电房至各用电柜间均为电缆供电。 三、工程特点 1、室内消火栓给水系统 室内消火栓系统由消防水池、消防泵组、屋顶消防水池及减压稳压装置组成,室内消火栓系统采用临时高压给水系统,在屋顶设消防水池一个,容积为18m3,设置在屋面,用于消火栓系统持压。在地下室泵房设有消火栓加压泵,系统设消防泵组,消防泵采用型号为25-W2,(Q=30L/S,H=110m,N=45KW)两台(一备一用),水池之间设置稳压泄压阀回流管,安全泄压阀开启压力为。室外设置三套SQ150消防水泵接合器,与室内消防系统连接。稳压泵采用IS65-40-200B (Q=5L/S H=58m N=3KW)两台(一备一用),气压罐采用的规格φ600×1800,(PN=)。 2、自动喷水灭火系统 本喷淋系统为湿式系统,由消防水池、喷淋泵组、屋顶水箱及减压稳压装置组成。自动喷洒系统:设计喷水强度为8L/,只喷头最大保护面积最不利点工作压力为,喷头动作温度为68℃。净高超过的吊顶,应在吊顶内增设喷头。当通风管道、排管、桥架等障

消防系统调试方案

佛山岭南天地-D地块公寓式酒店项目 消防工程调试方案 编制: 审核: 审批: 总包单位:中天建设集团有限公司 编制单位:中建三局第一建设工程有限责任公司 编制日期:2011年6月7日

目录 一、工程简介 (4) 二、工程范围 (4) 三、工程特点 ................................................................................................. 5 四、编制依据 ................................................................................................. 8 五、调试组织机构 (9) 六、调试计划安排 ......................................................................................... 9 七、调试统筹部署 (10) 八、调试准备 (12) 九、系统调试步骤: (13) 十、调试内容及方法 (14) (一)、自动报警系统调试 (14) (二)、消防广播通信系统调试 (17) (三)、防火卷帘门控制系统调试 (17) (四)、自动喷淋系统的调试 (18) (五)、消火栓系统的调试 (22) (六)、水炮系统的调试 (22) (七)、气体灭火装置试运行 (25) (八)、消防电梯迫降调试: (26) (九)、停非消防电源切换调试: (26) (十)、消防喷淋水泵电柜的测试及元件测试: (26) (十一)、系统联合调试 (27)

消防系统改造方案.

(一期、二期)消防系统维修工程 消防报警系统改造方案 天津xxx公司 2013年1月30日

目录 一、总则 二、编制依据说明: 三、工程概况 四、施工及验收执行的国家规范及标准 五、施工部署 六、改造方法 七、施工机械进场计划 八、工程材料进场计划 九、施工现场面布置图及施工道路平面图 十、保证安全生产、文明施工,降低环境污染和噪音的措施十一、工期安排 十二、劳动力安排计划 十三、成品保护措施 十四、工程管理及各种措施

一、总则 1.工期目标:依据贵公司的招标技术要求,我公司保证在贵公司规定的要求完成设备安装、调试并通过消防验收。 2.质量目标:使用有FM认证的消防喷淋系统、消火栓系统及消防自动报警系统,达到优良工程标准,一次性通过消防验收。 二、编制依据说明: 为将建设成为优良工程,我公司本着“科学管理、精心施工、争创第一、服务业主”的原则,建立健全完善的质量保证体系,确保对各个质量控制点进行有效的监控和运行,保证工程进度和质量目标的实现,争创优质工程。 本施工组织设计编制主要依据: 1. 宝洁天津配送中心一期给排水图纸。 2.国家现行有关施工及验收规范、规程、标准。 4、招标技术文件 三、工程概况 本工程为一期二期工程。 结构类型为单层钢结构物流仓库,总建筑面积约八万平方米。一期工程(约50000平方米,8个防火分区)于2006年建成并投入使用,二期工程(约30000平方米,5个防火分区)于2009年建成并投入使用。 改造内容涉及一期室内的管道支架增加和加固、一期室内消防喷淋支管改造、一期消防喷淋支管渗漏管道更换、一期室内层间喷淋改进、烟感和红外对射报警装置一期室内火灾报警探测装置维修、改进超压报警阀和压力表消防水泵房内的超压报警阀和一期室内的压力表、新增广播系统、维修消防应急照明、搬迁消防报警中心控制系统主机将二期消防控制柜搬迁至一期消防控制室、翻新消防报警中心室内装修一期消防控制室。

消防联动调试方案(通用版)

一、工程概况 二、联动调试应具备的条件 ●自动报警、消防喷淋、防排烟等相关工程已经安装完毕,并经质量检验合格 ●消防水泵、排烟风机、防火卷帘、发电机等消防设备已经通过单机试运转调试 ●对讲机、人字梯、测试烟感和温感用的吹烟加温器材、手报按钮复位钥匙等相关 的器具已经配备,已经对参加调试的人员进行交底,分工明确 三、联动调试前准备工作 ●将消防控制器的联动模式设置为自动 ●防排烟风机控制柜的控制模式设置为自动 ●消防水泵控制柜的控制模式设置为自动 ●防火卷帘门控制柜的控制模式设置为自动 四、联动调试的内容 (一)消火栓启泵按钮联动调试 测试方法:所有消火栓启泵按钮逐个测试 按下消防栓启泵按钮,消防中心应能接收启泵按钮动作信号,并联动以下消防设备: ①压力开关动作,消防栓水泵启动,消防中心应能接收消防栓水泵启动反馈信号; ②接通本分区声光报警器和消防应急广播装置,指引人员疏散; ③启动本分区的排烟风机和加压送风风机,打开相关层电梯前室、剪刀梯等需要加压送风场所的电动风阀进行加压送风,消防中心应能接收防排烟风机的启动反馈信号和电动风阀动作的信号; ④防火卷帘门动作,消防中心应能接收防火卷帘门动作反馈信号;防火卷帘门的联动控制应符合以下规定: a. 疏散通道上的防火卷帘门下降至距楼板面1.8m处,当任一只专门用于联 动防火卷帘的感温探测器动作时防火卷帘门应能降到楼板面; b. 非疏散通道上的防火卷帘门应能直接下降到楼板面; ⑤切断本分区非消防电源,停止空调系统工作;应急照明灯亮,便于人员疏散 ⑥电梯迫降首层,迫降后将反馈信号传输至消防中心,消防中心应能接收电梯迫降的反馈信号;电梯机房、轿厢与消防中心的三方通话正常,语音清晰; ⑦门禁断电开锁,便于人员逃生,消防中心应能收到门禁断电开锁的反馈信号;

消防系统调试方案

消防调试方案 Commissioning Plan for Fire System 一、工程概况Brief Introduction 本工程为北京宝洁技术有限公司研发中心及中试线厂房等5项机电安装工程。该工程的消防系统调试内容主要有:火灾自动报警及联动系统、水喷淋自动喷水灭火系统、消火栓灭火系统、气体灭火系统、消防防排烟系统及其他消防系统的综合调试。 This project is mechanical and electrical installation one for R&D Center and PRL of P&G (Beijing). Fire system to be commissioned with this project covers fire auto alarming and linkage system, water sprinkling system, hydrant fire system, gas fire system, smoke exhausting system and other fire systems. 消防水系统包括:1、研发楼消防喷淋及消火栓系统。2、中试厂房消火栓及消防喷淋系统。 Fire water system includes: 1. fire sprinkling and hydrant system in R&D; 2. hydrant and fire sprinkling system in PRL. 消防自动报警系统包括:1、感烟探测器、感温探测器。2、声光报警器、手动报警按钮。3、输出模块、输入模块。4、报警主机、CRT系统。5、联动控制盘。6、电话主机、消防广播。消防控制室位于中试厂房一层。 Fire auto alarming system includes: 1. smoke detector, temperature detector; 2. audible and visual alarm, manual alarming button; 3. input/output module; 4. alarming main unit, CRT; 5. linkage control panel; 6. dispatching telephone control board, fire broadcasting system. Fire control room is located on the ground floor of PRL. 气体灭火系统包括:1、烟洛尽气体灭火系统,主要由储气钢瓶、低压二氧化碳灭火控制器、气路控制器、主控阀、溢流安全阀、选择阀、压力开关、灭火喷放管道、喷头等组成。共计对地下室核磁共振、一层电讯室、二层数据中心3个防护区进行灭火控制。 Gas fire system includes inergen system made up of gas cylinder, low pressure CO2 fire controller, gas circuit controller, main control valve, overflow release valve, selecting valve, pressure switch, fire gas sprinkling pipe and sprinkling nozzles. A total of 3 areas will be fire controlled. They are NMR room in the basement, telecom room on the ground floor and data room on the second floor respectively. 二、工程调试准备Preparation for Commissioning 2.1技术准备:项目负责人熟悉、审核图纸,确定图纸的编码表和联动逻辑关系的正确性。 Technical Preparation: Those in charge of the project shall get familiar with and review drawings to verify the logical relations between coding list and linkage. 2.2材料准备:依据设计探测器的特点要求,准备加烟材料和备品备件。 Material Preparation: According to design requirements for detector, prepare inergen and spare product and parts. 2.3施工工具:电气调试工具应有加烟器、加温器、兆欧表、万用表和各种手头工具;水系统调试准备流量计和压力计。 Tools: Inergen feeder, heater, megger, multimeter and various hand tools shall be

消防自动报警系统调试方案

消防系统调试方案 工程名称:富力海珠城广场机电安装工程 工程地点:海珠区江南西路 施工单位:广东恒力建设工程有限公司 编制单位:恒力海珠城项目部审批单位: 编制人:谢达云审批负责人: 编制日期:2014年10月20日审批日期:年月日 1

编制依据 1 根据工程标书、招标图纸及招标文件。 2 富力海珠城项目机电安装工程施工组织设计 3 施工标准及有关规定 (1)建筑工程施工质量验收统一标准(GB 50300-2001)(2)工程测量规范(GB 50026-2007) (3) 建筑装饰工程施工及验收规范(JGJ 73-2003) (4)建设工程施工现场供水用电安全规范(GB 50194-2001)(5) 建筑施工高处作业安全技术规范(JGJ 80-2001)(6)建筑机械使用安全技术规程(JGJ 33-2001)

目录 一、工程概况 (4) 1、主要调试机具仪器 (5) 2、参加人员 (5) 二、室内消火栓系统的调试 (6) (一)、系统的水压强度试验 (6) (二)、消火栓系统水压严密性试验 (6) (三)、系统工作压力设定 (6) (四)、静压测量 (6) (五)、消防泵的调试 (6) (六)、最不利点消火栓充实水柱的测量 (7) 三、自动喷水灭火系统的调试 (7) (一)、自动喷水灭火系统的水压强度试验 (7) (二)、自动喷水灭火系统的水压严密性试验 (8) (三)、管道的冲洗 (8) (四)、喷淋系统消防泵调试 (8) (五)、水流指示器的调试 (9) (六)、湿式报警装置的调试 (9) 四、防排烟系统的调试 (9) (一)、机械正压送风系统 (9) (二)、机械排烟系统 (9) 五、气体灭火系统的调试 (10) 六、火灾自动报警及联动系统的调试 (12) (一)调试流程 (12) (二)调试前检查 (14) (三)消防报警及联动设备单机测试 (14) A、消火栓系统 (18) B、自动喷水灭火系统 (18) C、防排烟系统 (19) D、防火卷帘门联动逻辑关系 (19) E、火灾警报和火灾事故广播联动 (20) F、消防电梯联动 (20) G、非消防电源切换 (20)

消防系统整体调试方案

消防系统整体调试方案 消防总体调试按单系统调试、消防中心调试二步进行。消防联动相关专业(系统)、消防中心联动控制要求如下: (一)水施系统调试 1、消防水施系统调试 ⑴系统供电正常。 ⑵消防气压给水设备的水位,气压符合设计要求 ⑶湿式报警阀组前端已充满水,阀门均无泄漏 ⑷与系统配套的火灾自动报警系统处于正常工作状态。 2、消防水泵及稳压泵调试 ⑴自动或手动启动的消防水泵能在5秒内投入正常运行。 ⑵主泵与备用泵之间应互为备用,一台出故障,另一台能立即投入使用。 ⑶消防水泵控制柜均为双回路供电,主电源出现故障备用电源能立即投入使用,当主电源恢复正常时备用电源能自动停电,转入正常供电状态。 ⑷稳压泵通过试验阀放水,模拟启动条件稳压泵能立即启动,达到系统设计压力时,稳压泵能停止运转。 ⑸水泵一般有一块电接点压力表,目的是当管网压力降到一定限度值时,水泵应立即启动。 3、湿式报警阀调试 ⑴当防火区域内感烟、感温探测器报警经消控中心确认后联动湿式报警阀组开启阀门供水,或手动开启阀门供水,水流指示器能输出报警信号,压力开关报警并启动水泵。 ⑵自动喷水灭火系统在调试时,联动控制柜必须处于自动状态,压力开关报警启动水泵,警铃连续报警。 4、水施系统联动试验 在各分项检测、调试合格后,开启末端试水阀、水流指示器、压力开关、水力警铃均能在规定的延时时间内报警,及时启动水泵,同时,消控中心收到相应信号。

(二)火灾自动报警及联动控制系统调试 1、火灾自动报警系统通电前的检查 ⑴检查设备的规格、型号、数量、备品、备件等是否与设计要求及图纸一致。 ⑵检查引入控制器的电缆或导线是否配线整齐、接线正确并明确的标记。 ⑶检查引入控制器的交流220V是否按要求连接。 ⑷检查备用电池连接是否正确。 ⑸检查工作接地是否符合要求。 ①当采用独立工作接地方式时,接地电阻值应小于4Ω。 ②当采用联合接地时,其接地电阻应小于1Ω。 ③工作接地和保护接地应分开。 2、火灾自动报警控制器通电后,应按要求对报警控制器进行以下功能检查: ⑴火灾报警自检功能; ⑵消音复位功能; ⑶故障报警功能; ⑷火灾优先功能; ⑸报警记忆功能; ⑹电源自动切换和备用电源自动充电功能; ⑺备用电源的欠压和过压报警功能。 3、线路检查 ⑴线路与地之间绝缘电阻应大于20MΩ; ⑵确认系统内各探测器、模块接线正确无误; ⑶区域报警器与集中报警控制器之间通讯连接正确; ⑷串行口与计算机之间连接正确; ⑸总线之间、DC24V电源之间、总线与DC24V电源之间无短路现象; ⑹不同系统、不同电压等级、不同电流类别的线路不得穿过在同一管内或线槽的同一槽孔内。 4、上电登记

消防报警系统调试方案

目录 一、工程概况........................... 错误!未定义书签。 二、编制依据........................... 错误!未定义书签。 三、系统调试方案....................... 错误!未定义书签。 五、调试组织机构....................... 错误!未定义书签。 六、调试计划安排...................... 错误!未定义书签。 七、调试准备........................... 错误!未定义书签。 八、调试人员安全保证措施............... 错误!未定义书签。

大唐江山天然气热电联产工程消防自动报警系统 调试方案 一.工程概况 本工程为浙江大唐江山新城热电有限责任公司新建项目,建设地点位于浙江省江山市贺村镇莲花山工业园区内,框架结构,共有单体建筑4栋,员工宿舍楼2栋,食堂1栋、行政办公楼1栋。工程内容包括火灾自动报警系统、消防联动控制系统、火灾应急广播系统、消防直通对讲电话系统、电梯监视控制系统、应急照明控制系统。工程设计为集中火灾报警系统,消防控制室设报警主机,计算机及辅助设备,在门厅、电梯前室、公共走道等处设置烟感火灾探测器,每层电梯前室、楼梯口等处设置手动报警按钮。在机房、设备间、配电房等处设电话插孔及消防对讲电话,通过开启或关闭模块来实现对火灾楼层防火联动设备的控制。 二.编制依据 2.1 浙江工业大学建筑规划设计研究院有限公司设计的消防施工图纸及有关标准图。 2.2 国家现行的施工验收规范和地方有关政策文件规定。主要包括: 1、《火灾自动报警系统设计规范》(GB50116-1998) 2、《火灾自动报警系统施工及验收规范》(GB50166-2007) 3、《电气装置安装工程施工及验收规范》(GB50254-7 -96) 4、《建筑设计防火规范》(GB50016-2006) 5、《点型感烟火灾探测器》(GB4715- 2005) 6、《点型感温火灾探测器》(GB4716- 2005) 7、《手动火灾报警按钮》(GB19880- 2005) 8、《火灾报警控制器》(GB4717- 2005)

消防设施设备安装调试方案计划

目录 一、工程概况 (1) 二、编制依据 (1) 三、施工布置 (1) 3.1生活临建布置 (1) 3.2用电布置 (2) 3.3施工道路布置 (2) 四、施工方法 (2) 4.1施工程序及准备 (2) 4.2消防埋管布设 (2) 4.3消防布线 (2) 4.4消防设施设备安装 (3) 4.5灭火器、应急灯布设安装 (3) 五、施工计划 (3) 六、质量保证措施 (3) 七、资源配置 (3) 7.1人员配置 (3) 7.2主要设备材料配置 (4) 八、组织机构 (4) 九、安全保证措施 (4) 9.1施工安全 (4) 9.2用电安全措施 (5) 9.3机械运行管理安全措施 (5)

南水北调中线一期工程穿漳河交叉建筑物工程 消防设施设备安装调试方案 一、工程概况 南水北调中线一期总干渠穿漳河交叉建筑物工程(以下简称“穿漳工程”),位于河南省安阳市安丰乡施家河村与河北省邯郸市讲武城之间。东距京广线漳河铁路桥约2km,距107国道约2.5km,南距安阳市17km,北距邯郸市36km,其上游11.4km处建有岳城水库。 穿漳工程消防设施设备主要由火灾自动报警系统,应急照明控制系统组成。主要施工内容有:消防埋件布设,手动火灾报警按钮与火灾声光报警器安装,点型感温火灾探测器与点型光电感烟火灾探测器安装,火灾报警控制器安装,消防布线,消防灭火器布设,应急照明灯具安装。消防设施设备主要安装于以下建筑物内:南岸降压站、退水排冰闸启闭机房、进口检修闸启闭机房、北岸降压站、节制闸启闭机房。 穿漳工程消防设施设备主要项目工程量为:消防埋管238m,消防报警主机2套,火灾探测器(感烟/感温)35个,手动(声光)报警按钮13个,手提式干粉灭火器54只,电缆5.8km,应急灯58个,标志灯29个。 二、编制依据 (1)南水北调中线一期工程总干渠穿漳河交叉建筑物工程土建及设备安装施工招、投标文件; (2)施工图纸; (3)现行法律法规、施工技术规范、规程、验收标准、安全技术规程; (4)综合我公司的技术力量,可投入的机械设备以及近年来在南水北调参建的类似工程中取得的相关施工经验。 三、施工布置 3.1生活临建布置 生活临建布置在南岸施工临建场地,管理人员与施工人员均驻扎在施工临建

消防联动系统调试方案

消防联动系统调试方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

消防联动系统调试方案 消防联动控制设备安装完成后,先由相关施工单位进行测试及运行,运行正常后与消防报警联动主机相连接,当接线核查准确无误后,分系统进行联动调试: 1消防栓系统的联动调试 逐层逐个试验消火栓按钮,消防泵均能正常起动,同时在消控中心主机让显示报警消火栓地址编码及消防泵运行状态。 当有报警点(烟感、温感)报警及手动报警按钮动作时,启动消防泵,同时在消控中心主机显示报警点、手动报警按钮地址编码及消防泵运行状态。 当消防泵启动时,水泵出水压力应达到设计及规范要求;屋面试火栓处水压达到规范要求。 2喷淋系统的联动调试 逐层在喷淋管网末端试水,每层水流指示器报警、湿式报警压力开关动作,喷淋泵能正常启动,同时在消控中心主机显示水流指示器、湿式报警压力开关、地址编码及喷淋泵运行状态。湿式报警阀警铃能及时报警。 当喷淋泵启动时,水泵测水压力达到设计及规范要求;管网最不利点处压力达到要求。调试结束后及时关闭湿式报警阀处的试水阀。 3防排烟系统的联动调试 当有报警点及手动报警按钮,启动正压送风机、排烟风机,停止有关部位的空调送风,打开相关层正压送风口及排烟口,同时消控中心显示报警点地址编码、正压送风机、排烟风机的运行状态,显示打开的正压送风口和排烟口的地址编码。关闭正压送风机和排烟风机前的防火阀时,正坟送风机、排烟风机停止运行。消控中心显示关闭的防火阀地址编码,正压送风、排烟风机的运行情况。 4火灾事故广播、警铃的联动调试 当有报警点及手动报警按钮报警,启动本层及上下层警铃、广播并发生报警。 5其它联动系统的调试 当电梯前室报警点及手动报警按钮报警,强制电梯迫降至首层,在消控中心显示报警点、手动报警按钮地址编码,接受电梯迫降的反馈信号。 当报警点及手动报警按钮报警,切断非消防电源,在消控中心显示报警点、手动报警按钮地址编码及非消防的动作情况。 当防火卷帘旁的火灾探测器组报警时,防火卷帘动作在消控中心显示报警点的地址编码及防火卷帘的动作情况。 测试事故应急照明疏散指示系统,照度与工作时间均应满足设计及有关规范要求。

消防系统调试方案2019

附件四: 消防调试方案 一、调试组织机构 1. 由项目经理担任调试总指挥,下设调试小组,负责本工程消防系统调试。调试组由项目经理部专业调试人员组成。 2.调试组组长对调试工作的技术措施、调试进度、调试工作质量负责,对调试人员进行技术交底,负责与其他专业及监理工程师的进行协调,编制调试方案,审核调试资料,对重要的系统调试进行指导。质安员协助组长的工作,负责本专业调试的实施及日常调试工作的安排,在调试过程中提供技术安全指导等。 3.调试架构 二、调试计划安排 1、编制说明 (1)、根据工程总控计划的安排,本工程的竣工日期为2020年1月30日; (2)、本计划的关键点为业主提供的总控计划中的市政供电日期:未定、供水日期:未定(3)、该工程的调试分为单机单系统调试及系统联合调试两个阶段,由于工期紧张,故在永久用电未正式送电前,采用临电进行各单机单系统调试; (4)、考虑到临电的供电容量,设备单机调试时,原则上100KW以下的用临电调试,超过100KW的设备应等正式电供电后再调试,具体视供电容量而定。 2、系统调试计划时间表: 消防系统调试计划表

三、调试统筹部署 1、调试计划统筹 调试小组以总控计划为依据,编制调试进度计划,报项目技术负责人,技术负责人进行汇总协调后下达给调试小组。进行调试时,由调试小组牵头组织,各专业施工员及施工班组配合实施。

2、人员统筹 调试小组负责本组内的人员调配,遇到困难或特殊情况,报项目经理进行人员调配。 3、劳动力、调试仪器及设备投入计划 劳动力投入计划表(通风专业需配合) 4、需配合调试的有关厂家: (1)、配电箱厂家: (2)、消防水泵厂家: (3)、防火卷帘厂家: (4)、气体灭火厂家: (5)、消防自动报警厂家: (6)、通风专业单位及各与消防相关专业单位。 5、施工配合 各施工班组应指定专人负责与调试小组的协调工作,建立有效的质量信息反馈渠道。各专业施工员亦应积极配合调试小组的工作,并派出熟悉现场安装的施工班组协助调试。 6、施工与技术协调 ⑴定期由项目经理召开协调会,汇报调试进度及质量情况,及时解决调试过程中发生的技术问题和存在困难。 ⑵在进行重要系统(如自动报警系统)的联动调试前,项目经理部将向监理单位发出工作函,提出具体的配合条件和要求。 四、调试准备 1、调试前,按规范要求及现场实际情况需要调整相关组件、设施的参数和检查系统线路,对于错线、开路、虚焊和短路等应进行处理。

火灾报警系统施工方案设计

施工组织设计

投标单位(盖章): 法定代表人(盖章): 编制时间: 目录 1、工程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈2 2、系统介绍┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈2

3、编制依据┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3 4、施工现场管理┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3 5、施工人员要求┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈4 6、进度控制┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈4 7、施工工序┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈4 8、质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈18 9、危险源、危险点分析及预防┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈19 10、施工现场文明施工环保的要求┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈20 1、工程概况: 本工程名称:

地点: 2系统介绍: 本消防系统包含了火灾自动报警系统、漏电保护系统、消防广播系统、消防、组成; 2.1、火灾自动报警系统由电感烟探测器、手动报警按钮、各类模块、分机、插孔、扬声器、消火栓按钮、可燃气体探测器、模块箱等设备;本系统设消防控制室。室集中设置自动报警监控、消防及紧急广播设备,消防控制室设置一台火灾报警控制器,其消防及紧急广播系统接入消防控制室消防及紧急广播系统。消火栓启泵线引至一期消防水泵房启动水泵。火灾自动报警系统采用总线制控制中心报警系统,外部设备的全部报警信号送至报警控制器上,经分析判断及确认后,自动或手动发出经编码的联动信号,通过总线及模块启停相应的消防联动设备,同事接收状态反馈信号;系统供电采用220VAC消防电源,及在线式不间断电源供电,由业主提供; 2.2、消防广播系统在消防控制室设置消防广播机柜,在所有防火分区设置消防广播扬声器。在火灾时,可以手动或按程序自动启动消防广播系统; 2.3、消防在手动报警按钮上设有插孔,可直接与消防中心通话,配电室设有专用火警分机; 2.4、消火栓系统在各层消火栓箱设消火栓破碎玻璃按钮,当任一层发生火灾时有人破碎玻璃后,可直接启动消防按纽,并向消防控制中心发出信号;确认火灾后由主机启动消防水泵。 3、编制依据:

消防报警系统调试方案

消防报警系统调试 1、调试程序: (一)、准备 1.查看系统图、平面图,了解系统配置、回路划分、24V电源分配、部件位置。 2.检查探测器选用类型是否合理、智能输出模块的设置是否满足要求。 3.了解所控联动设备类型、工作电压、工作电流、动作方式、有无反馈信号,将智能输出模块按其用途进行分类。 4.火灾自动报警系统的接地装置的接地电阻的要求如下: (1)采用专用接地装置时,接地电阻不应大于4Ω; (2)采用共用接地装置时,接地电阻不应大于1Ω。 (二)、检查线路及设备安装情况 1.检查所用导线是否合适 (1)总线、通讯线是否采用铜芯多股双绞线;千万不要用单股硬线,注意多芯的电力电缆不可使用,这种电缆实际上是单股、平行线。 (2)线径是否符合要求; (3)导线连接是否可靠,线头是否采用锡焊或冷压端子的方法处理。 2.检查不同系统、不同电压等级的线路是否单独穿管布线,主要检查广播线、强电线路是否与总线、24V电源穿在同一个管道或线槽内;在竖井内布线时,消防线路易与电力、照明用的低压配电线路电缆竖井分别设置,如受条件限制必须合用时,两种电缆应分别布置在竖井的两侧。 3.检查总线有无与强电线路平行走的情况。 4.用万用表测量S+、S-之间电阻是否在30K以上,如果太小,应进行检查, 可能的原因有: (1)导线绝缘不好; (2)个别部件有问题。 5.用万用表检查总线绝缘电阻,应大于20MΩ。 6.用万用表检查总线、24V线、等外部接线,线间应无交流、直流电压;线与大地之间应无交流、直流电压;线间应无互相短路情况。 7.用万用表检查交流电源是否符合要求,电压是否在规定的范围内。 8.对于负载较小(小于60个部件)且总线长度超过1000米的回路,应在回路末端接匹配电阻,阻值一般为1~2KΩ。 9.检查各部件安装是否牢固,是否符合有关标准要求,消防控制室是否符合要求,检查控制器是否可靠接大地。如接地不好会降低控制器的抗干扰能力,使机壳带电,危及人身安全。 (三)、部件编码

消防水系统调试方案

第一节消防水系统调试 一、消防水系统总体调试流程 二、系统调试条件 1、系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。 2、消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。 3、消防水池、消防水箱已储备设计要求的水量。 4、系统供电正常。 5、消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。 6、与系统配套的火灾自动报警系统处于工作状态。 三、消防水系统调试方法 (一)消防水系统调试要求 1、系统调试应包括下列内容: (1)水源测试; (2)消防水泵调试; (3)稳压泵调试;

(4)报警阀调试; (5)排水装置调试。 2、水源测试应符合下列要求: (1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技术措施; (2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。 3、消防水泵调试应符合下列要求: (1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。 (2)以备用电源切换时,消防水泵应在15min内投入正常运行。 4、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。 5、报警阀调试应符合下列要求: (1)湿式报警阀调试时,在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。 (2)干式报警阀调试时,开启系统试验阀,报警阀的启动时间、启动点压力、水流到试验装置邮口所需时间,均应符合设计要求。 6、启动一只喷头或以0.94-1.5L/s的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。 (二)消火栓水压测试方法 采用消火栓检测压接头进行测试。由水带接口、短管、压力表和闷盖组成,可在消火栓出口形成一个测压环节。当与消火栓和水带、水枪连接时,检测枪口出水压力。当与消火栓和闷盖连接时,检测柱口静水压。 1、测试时,将测压接头与消火栓栓口连接,旋转短管使压力表处于便于观察的位置,在出口装上洞闷盖打开消火栓即可测量栓口静水压,在出口接上水带和水枪,找开消火栓即可测量栓口出水压力。 2、消火栓栓口的出水压力不应大于0.3Mpa,其栓口静水压不应大于0.8Mpa。

火灾自动报警系统调试方案(知识材料)

火灾自动报警系统调试方案 一、调试前的准备 1、消防中心、消防泵、喷淋泵、消防电梯的供电必须为正式供电且具备为双电源切换功能,其相关部位的动力柜均应供电正常。 2、火灾报警系统的布线全部正确。 3、消防电气布线绝缘电阻全部在20MΩ以上方为合格。 4、各探头、控制模块、监视模块均已安装到位,各层的卫生均已打扫干净,无任何单位施工。 二、单机调试 1、消火栓泵试验检查 (1)消火栓泵的动力柜置于人工部位。 (2)就地分别启停消火栓泵。 (3)消防控制中心手动启停消火栓泵应全部运转正常。 (4)放于自动部位能进行“一用一备”或“二用一备”的启停控制。 2、喷淋泵单机试验检查 (1)喷淋泵的动力柜置于人工部位。 (2)就地人工启停喷淋水泵应运转正常。 (3)消防控制中心手动启停喷淋泵应运转正常。 (4)放于自动部位,能进行“一用一备”或“二用一备”的启停控制。 3、消防电梯检查:一楼手动复位按钮动作,应自动下降至首层。 4、火灾自动报警主机电源检查:备用电源连续充放电三次后,主电源和备用电源应能自动转换。 5、火灾自动报警控制器、探头和模块均未连接时,试验下列功能:火灾报警自检功能、消音和复位功能、故障报警功能、火灾优先功能、报警记忆功能、电源自动切换和备用电源的自动充电功能、备

用电源的欠压和过压报警功能。 6、测量各探测回路,确定无短路后方可接入火灾报警控制柜和联动控制柜。 7、火灾探测器及模块地址编码正确。 三、系统调试 1、火灾报警控制系统首先按回路顺序逐楼层开通,火灾探测器控制模块、监视模块、手动报警按钮、消火栓按钮、声光报警各部件均应工作正常。 2、施放一定烟量给感烟探测器,探测器报警灯亮,并将报警信号送至消防中心,报出的地址正确。 3、手动报警按钮动作或探头报警,即为人工确认现场发生火灾(即确认火灾),应有下列系统动作。 (1)本层及上、下两层的声光报警发出声光警报; (2)接通本层及上下两层消防广播; (3)切断非消防电源; (4)关闭本层的空调新风机组; (5)所有电梯归首层,并将反馈信号至消防中心; (6)接通应急疏散照明和疏散指示灯。 (7)开启本层及上、下两层的正压风口,联动开启正压风机。 4、火警优先功能的试验 (1)取下本层的一个探测器,设定该探测器为人为故障,对本层的另一探测器施放的烟量,该探测器应能正常报警,消防中心应能显示其报警的部位和信号,同时报出故障的位置。 (2)取下本层的一个探测器,设定该探测器为人为故障,对本层的手动报警按钮动作,该手动报警按钮应能正常报警,消防中心应能显示其报警的部位和信号,同时报出故障的位置。 5、消防泵的联动控制试验

消防工程竣工调试方案(2)

消防工程调试方案 一、工程概况 本工程建筑面积为14.6万平米,地上部分由南楼(办公)、北楼(酒店)两座塔楼组成,南楼最高楼层18层,建筑高度为78.15米;北楼最高楼层19层,建筑高度为75.15米;地下室共两层,地下一层为设备层、地下二层为车库。消防水池设在地下一层,南楼屋顶层设消防高位水箱、增压稳压设备。消防系统调试内容主要有:火灾自动报警及联动系统、自动喷淋灭火系统、消火栓灭火系统、气体灭火系统、消防防排烟系统及其他消防系统的综合调试。 二、工程资料的检查和调试准备 2.1工程设备资料及现场的检查核对 2.1.1消火栓系统 2.1.1.1消火栓箱(含水枪、水带等配件)应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.2水泵结合器应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.3消防水泵应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.4消防水泵控制柜应留有消防24V直流电源控制其启停的动作接点(动作电流小于 1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。消防水泵控制柜电源应具有双路互投电源。 2.1.1.5消防气压罐应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2防排烟系统 2.1.2.1排烟阀、防火阀应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.2排烟风机、正压风机应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.3排烟风机、正压风机的控制箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。排烟风机、正压风机箱电源应具有双路互投电源。 2.1.2.4需控制电动排烟阀应提供消防24V直流电源控制其动作的接点,并提供一组无源反馈接点。70度防火阀需提供一组无源接点与消防系统监测其工作状态。 2.1.2.5风管保温材料应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.6电动正压送风口、排烟口应具有直流DC24V动作的接点和动作后的无源反馈接点。 2.1.2.7 280℃防火阀动作后应具有联锁停止风机的功能。 2.1.3应急照明和切非消防电源系统 2.1. 3.1应急照明灯应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1. 3.2应急照明箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。 2.1. 3.3非消防电源箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。同时提供一组无源反馈接点

消防水系统调试方案

第一节 消防水系统调试 一、 消防水系统总体调试流程 二、 系统调试条件 1、系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。 2、消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。 3、消防水池、消防水箱已储备设计要求的水量。 4、系统供电正常。 5、消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。 6、与系统配套的火灾自动报警系统处于工作状态。 三、 消防水系统调试方法 (一)消防水系统调试要求 1、系统调试应包括下列内容: (1)水源测试; (2)消防水泵调试; (3)稳压泵调试; 调 试 准 备 消防系统联合调试准备 试运行 验 收 消防水系统调试 火灾检测系统调试 消防广播系统调试 消防电话系统调试开通 消防排烟、送风系统调试 消防联动控制器调试及系统 模拟动作

(4)报警阀调试; (5)排水装置调试。 2、水源测试应符合下列要求: (1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技术措施; (2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。 3、消防水泵调试应符合下列要求: (1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。 (2)以备用电源切换时,消防水泵应在15min内投入正常运行。 4、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。 5、报警阀调试应符合下列要求: (1)湿式报警阀调试时,在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。 (2)干式报警阀调试时,开启系统试验阀,报警阀的启动时间、启动点压力、水流到试验装置邮口所需时间,均应符合设计要求。 6、启动一只喷头或以0.94-1.5L/s的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。 (二)消火栓水压测试方法 采用消火栓检测压接头进行测试。由水带接口、短管、压力表和闷盖组成,可在消火栓出口形成一个测压环节。当与消火栓和水带、水枪连接时,检测枪口出水压力。当与消火栓和闷盖连接时,检测柱口静水压。 1、测试时,将测压接头与消火栓栓口连接,旋转短管使压力表处于便于观察的位置,在出口装上洞闷盖打开消火栓即可测量栓口静水压,在出口接上水带和水枪,找开消火栓即可测量栓口出水压力。 2、消火栓栓口的出水压力不应大于0.3Mpa,其栓口静水压不应大于0.8Mpa。 (三)喷淋系统调试方法
