房地产项目开发前期工作指南

房地产项目开发前期工作指南
房地产项目开发前期工作指南

房地产项目开发前期工作

指南

The Standardization Office was revised on the afternoon of December 13, 2020

第一篇甲方在开发前期的工作

一、确定投资建设工程项目

对项目从前期开发角度入手,进行合理分析和有效测算,为公司决策提供重要依据。

二、建设项目用地计划办理

1.所需资料

a.地形图(划示用地范围,标明大约面积)

b.与地块出让单位签署的用地协议

2. 办理程序

a.备齐资料

b.到地块所在地土地部门办理

三、建设工程项目建议书的编制与报批

1.编制及所需资料

a. 开发单位营业执照

b. 开发资质证书

c 用地计划审核意见

d. 建筑设计方案(总平面图等)

e. 其他相关资料

2.报批程序与报批资料

a.将所需资料备齐送至投资咨询公司,委托其编制《项目建议书》

b.准备《关于项目建议书报批申请报告》

c.将《项目建议书》与申请报告送计委报批

注:投资3000万元以下项目由区计委立项;超过3000万元以下项目由区计委转报有关部门审批

四A、建设工程项目选址意见申办

1. 所需资料

a.批准的项目建议书或其他计划文件(复印件一份)

b.地形图(均应划示用地范围)4份

c.土地权属证(复印件1份)

d.联建协议书(复印件1份)

e.选址论证

f.上海市建设项目选址意见书申请表(到区规划局领取)

2. 申办程序

a.准备数份项目建议书批复及数份地形图

b.将上述资料分送有关部门签署选址意见并加盖公章

c.将有关部门的意见备齐,同时备齐(1)项所有资料,送区规划局规划科办理

四B、建设用地规划许可证申办

1. 所需资料

a.建设工程的计划批准文件(批准的项目建议书或其他计划文件)(复印件一份)

b.地形图(均应划示用地范围)6份(其中一份应有消防、环保、交通、防疫、水利等部门选址意见及公章)

c.国有土地使用权出让合同文件及副图(1份)

d.上海市建设项目选址意见书申请表(到区规划局领取)

e.申请报告(红头文件)

f.其他需说明的图纸或文件

2. 申办程序

a.备齐上述所有资料

b.送区规划局规划科办理

五、建设工程项目地名报批

1. 所需资料

a.项目批文(批准的项目建议书或其他计划文件)(复印件一份)

b.地形图(均应划示用地2份

c.总平面图(3份)

d.建设用地规划许可证及批文

e.申请报告(红头文件)

f.其他需说明的图纸或文件

2. 申办程序

a.备齐上述所有资料及1500元支票

b.送区地名办办理

六、建设工程项目报建

1. 所需资料

a.《上海市建设工程报建表》(到市报建处领取)

b.企业法人营业执照及有关证明原件和复印件

c.项目建议书批文原件及复印件

d.银行出具的建设资金落实证明(验资报告)

e.《上海市建设单位工程技术人员和管理人员核定申报表》(到市报建处领取)

f.专业技术人员和管理人员技术职称证书原件及复印件

g.《住宅项目配套建设审核申请表》

h.《住宅新开工审核通知单》

七、工程项目设计招标办理

1. 所需资料

a.报建工程项目IC卡

b.上海市建设工程设计招标项目登记表

c.《上海市建设工程设计招标文件报批表》(到市招标办领取)

d.《上海市建设工程设计评标小组报批表》(到市招标办领取)

e.工程设计任务书

f.建设用地规划许可证

g.工程项目选址意见批文

2.办理程序

a.备齐上述资料

b.到市设计招标办办理

八、设计方案评标会召开及设计单位中标办理

1. 所需资料

a.项目设计方案、建设用地规划许可证、项目选址意见书、设计任务书、项目建议书批文等若干份

b.会议通知书

2. 办理程序

a.备齐上述资料

b.提前三天分送各评委

c.到市招标办召开评标会(会务费300元)

中标办理a.设计方案评标会会议纪要b.评委评标意见书

九﹑建设工程规划设计要求申办

1. 所需资料

a.上海市建设工程规划设计要求申请表(到区规划局领取)1份

b.计划批准文件1份

c.土地使用权属证件1份

d.房屋权属证1份

e.危房鉴定报告

f.地形图(划示用地范围)2份

办理程序a.备齐上述资料b.送区规划局规划科办理

十﹑工程项目设计方案深化﹑修改

根据规划局批文要求修改设计方案

十一﹑设计方案审定会召开

1. 所需资料

a.设计方案文本12份

b.项目建议书批文,建设用地规划许可证及批文,区府土文件若干份

c.请柬

2. 申办程序

a.备齐上述资料

b.分送至计委﹑规划局﹑防疫站﹑环保局﹑消防处﹑住宅局﹑园林局等部门

c.召开方案审定会

十二﹑设计方案送审报批

1. 所需资料

a.选址意见书

b.规划设计要求通知单

c.地形图(划示用地范围)

d.设计方案2份

e.地名批文

f.项目建议书批文

办理程序a.备齐上述资料b.到区规划局规划科办理

十三﹑可行性研究报告编制与报批

1. 所需资料

a.用地计划审核意见书

b.项目建议书批文

c.用地计划许可证及批文

d.区府土文件

e.营业执照

f.开发资质证书

g.住宅项目配套条件审核申请表

h.资本金出资承诺书

i.设计方案文本

j.其他相关文件

2. 办理程序

a.备齐上述资料

b.送投资咨询公司编制并准备一份可行性研究报告申请报批文件(红头文件)

c.送计委报批

十四﹑扩大初步计划

根据方案审定会各职能部门方案会审意见进行扩初设计

十五﹑扩初会召开

1. 所需资料

a.扩初设计文本若干份

b.请柬

2.申办程序

a.备齐上述资料

b.分送至计委﹑规划局﹑防疫局﹑环保局﹑消防处﹑住宅局﹑园林局(交通﹑环卫﹑自来水公司﹑煤气公司﹑供电局﹑电话﹑有线电视)等部门

c.召开扩初会议

十六、扩初意见征询及扩初批复

1.所需资料

a扩初会议纪要

b.根据扩初意见修改后的总平面图及扩初文本

c.关于要求报批扩初的申请报告(红头文件)由各职能部门签署征询意见的总平面图

2.申办程序

a.备齐上述资料

b.分送至计委、规划局、防疫局、环保局、消防处、住宅局、园林局等部门征询意见

c.送规划局规划科报批

十七、住宅项目配套条件审核报批

1.所需资料

a.《住宅项目配套建设条件审核报批》(住宅局领取)

b.项目建议书或可行性报告研究报告批文

c.地形图和管线图(划示用地范围)

d.总平面图若干份

e.建设用地规划许可证及批文

f.其他相关资料

2.申办程序

a.备齐上述资料

b.送住宅局总师室办理

十八、勘察招投标与勘察单位的中标办理

1.所需资料

a.上海市建设工程勘察招投项目登记表

b.《上海市建设工程勘察招投文件报批表》(到市招标办领取)

c.《上海市建设工程勘察评标小组报批表》(到市招标办领取)

d.设计中标通知书

2.申办程序

a.备齐上述资料

b.到市勘察招标办办理

十九、建设用地批准书申办

1. 所需资料

a.上海市建设用地批准书申请表(到区土地局领取)

b.土地出让协议

c.其他相关文件

2.申办程序

a.备齐上述资料

b.到区土地局签署协议

c.付款,领取用地批准书

二十、施工图设计

设计单位根据扩初批复意见进行施工图设计

二十一、住宅项目开发计划办理

1.所需资料

a.住宅项目新开工申请表(到区住宅局领取)

b.项目配套建设条件审核意见通知书

c.建设项目立项批准文件

d.建设用地规划许可证或建设使用地批准书

e.申请单位现有空置房情况

f.住宅建设配套费交纳情况

2.申办程序

a.备齐上述资料

b.到区住宅局办理

二十二、建设项目转正

1.所需资料

a.项目转正申请报告(红头文件)

b.可行性研究与扩初批复

2.申办程序

a.备齐上述资料

b.送计委办理

二十三A、建筑工程项目规划许可证办理

1.所需资料

a.总平面图10份

b.建筑图7套

c.结构图(基础)2套

d.给排水图3套

e.建设项目计划批准文件及项目转正单

f.土地使用权或用地批准书

g.应拆房屋权属证明

h.地形图(划示用地范围及建筑物位置)10份

i.分层面积表

j.建.筑工程预算书

k.消防、环保、卫生防疫、园林、住宅配套、人防等有关部门审核意见单

2.申办程序

a.备齐上述资料

b.分送消防、环保、卫生防疫、园林、住宅配套、人防办、交通、建管所、规土办等部门签署意见

c.将意见汇总送至区规划局

二十三B、施工招标办理

1.所需资料

a.市招标办授权管理通知

b.招标项目登记表

c.项目建设有关批复

d.总平面图

e.报建表

f.住宅项目新开工计划

g.住宅项目配套条件审核

h.设计中标通知书

i.法人证明或对其代理人的委托书

j.委托机构招标协议

k.代理机构资质

l.资金落实情况证明

m.监理单位资质

n.监理合同

o.建设单位资质

p.建设单位申请材料

q.公开招标发布信息

r.公开招标报名登记表

s.公开招标入围条件

t.投标单位资质审核

u.招标文件报批表

v.招标文件

w.工程量清单

x.招标文件答疑会会议纪要y.标底

A1.开标情况汇总表

B1.询标记录

C1.评标方法

D1.评标资料

E1.决标情况汇总表

F1.中标通知书

G1.外地施工企业任务量单H1.中标单位投标资料

I1.未中标单位投标资料

J1.施工合同

K1.设计监理项目流转表

L1.建设项目IC卡

2.办理程序

a.申请授权

b.发布招标信息

c.接受施工单位报名

d.初选入围施工单位,发标书

e.招标文件答疑会

f.开标

g.准备(1)项所有资料及工程造价万分之四支票一张

h.办理中标手续

二十四、施工监理单位甄选

(略比施工招标简单,此处从略)

二十五、施工许可证办理

1.所需资料

a.申请表

b.建设规划许可证

c.资金入账凭证

d.三通一平的有关证明

e.施工合同副本,廉洁协议

f.监理合同,住宅项目监理登记证

g.建设工程项目质量和安全监督申报所需资料

h.项目施工许可证(施工单位)

i.勘察、设计中标通知书

j.设计监理流转表

k.住宅项目建设开工计划

2.办理程序

a.将图纸分送设计监理、质监站审核

b.根据设计监理及质监站审核意见进行图纸修改

c.备齐所有资料

d.送市建官处办理

二十六、商品房计划申请

1.所需资料

a.开发单位资质证书

b.营业执照

c.规划许可证

d.建设用地批准书

e.固定资产填报表

f.项目转正单

2.办理程序

a.备齐资料

b.送计委办理

二十七、工程开工

1.所需资料

a.施工图纸

b.建设工程规划许可证

c.建设工程施工许可证

2.办理程序

a.发放图纸

b.技术交底

c.工程开工

二十八、验线

1.所需资料

a.申报表

b.建设工程规则许可证

c.验线通知单

2.办理程序

a.准备资料

b.验线

第二篇甲方在施工过程中的工作

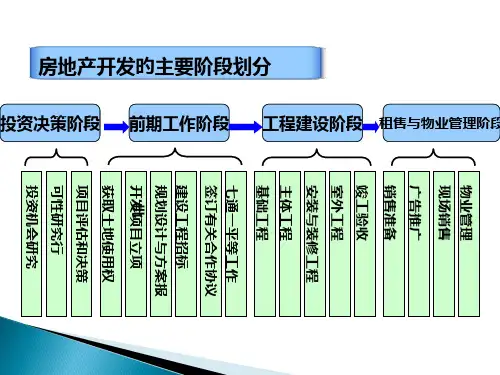

投资控制、质量控制、进度控制;应对方方面面的检查指导,对监理的考核,对施工队伍的管理;

发包人供应物的组织;

及时回应设计、监理、施工等单位提出的种种问题;

……

第三篇甲方在建设后期的主要工作

一、各部门配套征询

1.所需资料

a.项目有关批文若干份

b.总平面图若干份

2.办理程序

a.备齐上述资料

b.分送供电局、煤气公司、自来水公司、电话局、有线电视台、环卫所及污水处理厂的部门进行配套意见征询并盖章

二、扩初会议召开

1.所需资料

a.总平面图若干份

b.地形图若干份

c.水、电、煤气、弱电等图若干套(其中供电图纸应包括变电站定位、小高成供电方案等内容;供水图纸应包括水泵房定位、多层供水方案、小高层供水方案等内容)

d.会议通知

2.办理程序

a.备齐上述资料

b.提前五天分送各有关部门

c.招开扩初会议(确定供水、供电方案及垃圾收集站、变电站、水泵房位置)

三、供水前期业务记录卡办理

1.所需资料

a.地形图一份

b.项目批文复印件一份

c.总平面图一份

d.申请报告

2.办理程序

a.备齐上述资料

b.到上海市自来水公司(江西中路484号)办理

四、给水管网工程可行性研究报告办理

1.所需资料

a.地形图一份

b.总平面图一份

c.项目批文及其他相关资料复印件一份

2.办理程序

a.备齐上述资料

b.请自来水公司人员现场查看

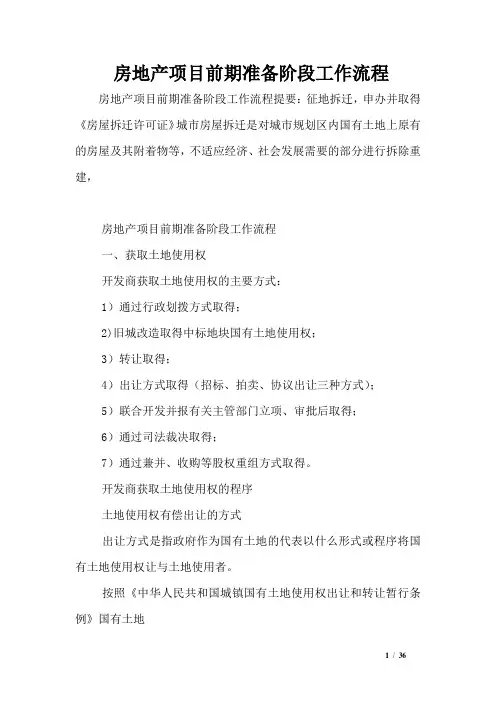

c.付款(5000元),交付可行性研究报告

五、供电规划图设计

房地产开发前期准备工作流程

房地产开发前期准备工 作流程 SANY GROUP system office room 【SANYUA16H-

房地产开发要依序进行: 1、规划部门: (1)如果是工业用地,首先到规划局规划处办理变更。 手续需提交:A、土地证B、变更申请C、航测图D、变更用地总平面图E、填写申请表F、转让合同 (2)如果是集体用地,也应到规划局规划用地处办理征用手续。 需提交:A、转让合同B、航测图C、征用土地总平面图D、填写申请表E、领取并填写选址意见书,规划局批准后发用地许可证。 需交费:A、水利基金B、耕地占用税C、配套费 2、领取规划用地许可证后,再到市计委办理立项手续。 需提交:(1)规划用地许可证(2)可行性研究报告(3)投资计划及立项申请(4)领取立项批文 3、完成1、2项后,再到土地部门办理过户或征用手续。 需提交:(1)用地申请书(2)计委立项批文(3)用地总平面图(4)规划局出具的用地红线图(5)规划用地许可证

(6)土地补偿表盖章(组、村、镇、区四个章)(7)签订土地出让合同(8)交费、领证 需缴纳:(1)土地出让金。70~220元/平方米(2)地界勘测费(3)土地过户费(4)管理及工本费(5)土地使用税 4、完成前3项后,再到规划局建管处办理报建手续。 (1)建设单位写出书面申请(内容包括建设意向、建房结构、层数、总建筑面积、投资额、投资周期等)。 (2)提交土地证、航测图、规划用地证、计委立项批文、总平面图。 (3)根据规划部门发的“建设工程申请复函”的具体要求,设计院做出1~2个方案,包括:总平面图、单体平立剖面图、再次报请规划局审定后方可进行施工图设计。 (4)领取建设工程规划许可证申请表,到相关部门:消防支队、文物钻探、空军作战科、预设电信管线等办理手续。 需交费:审核费280元/栋(消防支队);文物钻探费2~8元/平方米。 (5)经局长签发后领取交费通知单,需缴纳: 规划管理费:0.1~0.25%

房地产开发报建手册[1]

报建手册 2007年7月

目录 第一部分项目开发报建流程1 第二部分项目前期阶段报建流程7一、办理签署《土地使用权出让合同书》手续7 第三部分项目建设阶段报建流程10 一、办理项目地名注册手续10 二、办理《项目立项》12 三、规划局13 (一)办理《建设项目选址意见书》 13 (二)办理《建设用地规划许可证》13 (三)建设项目规划设计方案(修规)报批 15(四)办理《建设用地规划批准书》15(五)建筑设计方案报批16(六)办理《建筑工程规划许可证》16(七)办理《临时建筑许可证》(政府机构或企业申报) 17(八)办理《临时建筑许可证》(私人申报) 18(九)建筑物室外装饰工程设计方案报批18(十)“一书两证”及附件变更遗失补发18(十一)办理《建设工程规划验收合格证》19(十二)办理房屋拆迁许可证、房屋拆迁公告20(十三)规划设计单位资格认证21四、市建设局22 (一)建设工程保证安全施工的措施备案22(二)建设工程缴费指南25(三)房屋建筑和市政基础设施工程(施工和监理)合同、保函备案指南29

(四)房地产开发项目手册备案指南15(五)建筑工程(新建和既有建筑装修、加层、扩建、改建)施工许可证32(六)建筑工程(新建和既有建筑装修、加层、扩建、改建)施工许可证34(七)建筑工程(新建和既有建筑装修、加层、扩建、改建)施工许可证39(八)房屋建筑和市政基础设施工程施工图设计文件审查备案指南43(九)房屋建筑工程和市政基础设施工程竣工验收备案指南49(十)工程合同纠纷调解申请指南 52(十一)房地产开发项目转让备案指南53(十二)商品房预售广告备案指南54(十三)商品房预售楼款用款申请指南56(十四)商住用地办理商品房预售许可情况说明58(十五)商品房预售许可指南59(十六)商品房预售许可证变更、延期指南61 五、城市管理局63 六、人防办76 七、消防局79 八、房管局82

房地产前期部——前期手续工作流程

房地产开发前期手续办理流程 第一部分,房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分,行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。 一、选址定点阶段。此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6、规划部门办理项目选址意见书。 二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、消防局对初步设计的消防设计进行审查。 3、交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。 四、规划单体审查阶段,此阶段办理以下一般事项: 1、公安消防支队进行消防设计审查。 2、人防办进行人防设施审查。 3、建委、市政部门、园林局、环保局、卫生局按职责划分对相关专业内容和范围进行审查。 4、规划部门对变更部分的规划设计补充核准规划设计条件,在建设单位缴纳有关规费后,核发《建设工程规划许可证》。 五、施工报建阶段,此阶段办理以下一般事项:

房地产项目开发流程(完整版)

房地产项目开发流程(完整版) 第一部分,房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分,行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点; 2)规划总图审查及确定规划设计条件; 3)初步设计及施工图审查; 4)规划报建图审查; 5)施工报建; 6)建设工程竣工综合验收备案。 一、选址定点阶段。此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6、规划部门办理项目选址意见书。 二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、公安消防支队对初步设计的消防设计进行审查。 3、公安局交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

房地产开发前期准备工作

房地产开发,前期准备,土地使用权 前言 房地产一直是百姓最为关注的一个话题,随着生活的不断提高,生活质量的要求也相应的有所提高。尤其在国家政策和国内外环境的影响下正接收着来自政策的调控和市场调节两方面的考验,房地产行业的竞争变得愈发的紧张起来了,在确保房产的质量的前提下能够更好的保证效益是房地产企业的最终目标,而房地产的前期工作就变的尤为重要,成为实现最终目标的基础。 1、前期工作的内容 1.1考察准备开发地块的特点以及周边的环境 在通过投标或是拍卖获取土地使用权之前需要对该土地进行必要的考察和研究。主要包括:坐落位置;占地面积;土地占地形状;地块内建筑物和设施的现状;规划用途和限制条件;地块四边相邻道路级别状况;和市、区的中心商业地段、学校、医疗机构等的距离;公交路线和站点设置的距离;市区内的供水、供热、通讯、电力设施状况等。充分的考察了相应的资料,对于接下来的开发有很大辅助作用,只有前期的资料准备充分才能保证项目的进度和效益等问题。 1.2要获得土地的使用权 根据土地所有权和使用权分离的理论,城市土地所有权是归国家所有的,但是土地的使用权是可以依照法律有偿、有限期地通过市场出让、转让。 开发商获取土地使用权有两种途径:通过行政划拨和市场。在运用市场机制配置土地时,又有协议、招标和拍卖几种方式。对于原先已划拨的土地,开发商还可以通过补地价的方式获取土地使用权。 1.3在获得土地使用权后,要开始办理建设用地动迁工作 拆迁过程有时也会影响成为项目进程。在拆迁过程中,会有部分居民是不情愿且会有抵抗情绪,这就往往成为问题的所在,所以在进行拆迁工作时能够保证平稳拆迁居民的情绪是在这部分的一项艰巨的任务。 所以对于开发商而言拆迁工作主要解决的问题包括土地的权属处理;城市房屋的拆迁工作程序以及拆迁工作的补偿与安置政策。 1.4委托方案设计单位进行的规划建筑设计 在获得了土地证之后,项目的设计就是重中之重了,尤其是规划方案的设计就决定项目成败,因此选择一个好的设计单位是非常的重要。确定好设计单位之后就要进行市场调研,准确定位市场需求,编制设计任务书,设计单位根据设计任务书进行方案设计。 1.5向规划主管部门提交规划建筑设计文件申请审批 要向规划部门提交规划建筑规划方案的设计,再经过规划管理部门、消防、园林、建设等部门等共同审查批准通过。 1.6绘制施工图 按照所批准的建筑规划方案设计的基础上,设计单位再进行扩初设计深化,有些地方扩初设计还需经当地建设主管部门的审查批准;然后在批准的初步设计的基础上再进行施工图设计。 1.7最后要施工前的准备 通过固定的方式来选定施工监理单位和施工单位。最后做好准备开工前的所有准备工作。还有要保证“三通一平”(三通指施工道路畅通,施工用水、施工用电接通;一平指场地已经平整)、办理开工许可证和施工执照等一些必要的执照,为施工提供良好的现场环境。 2、土地使用权获得 现阶段,我国的土地使用制度正处在从无偿、无限期使用到有偿、有限期使用的过渡阶

房地产地产开发项目前期准备工作详细流程

房地产开发项目开发参考流程 选址研究,寻求合作伙伴,签订合作意向、协议及合同书 ↓ 向规划管理部门申请规划要点,以获取规划要点通知书,编制项目建议书 ↓ 向计委申报立项报告 ↓ 计委函至规划局 ↓ 规划局会签返计委 ↓ 计委下文同意立项并要求可行研究,此文经建委开发办会签 ↓ 运用“房地产市场信息评估系统”“房地产投资专家系统”进行项目投资的详细可研测算,编 制可研报告 计委、建委、首规委及各专业局审查可研报告 ↓ 对可研批复,两委会签,即下达规划设计任务;运用“营销策划展示设计系统”进行融资运作 ↓ 据此办理征地及前期规划准备工作,开规划设计任务通知 ↓ 规划局法征地意见函 ↓ 到土地管理部门及土地使用部门征求意见 ┏━━━━━━━━━━━┻━━━━━━━━━━━┓ 新征地到土地局、规划局、乡政府、村公所旧城改造到区地政科结果报市房地局结果报市房管局 ┗━━━━━━━━━━━┳━━━━━━━━━━━┛ 市政府下文批地 ┏━━━━━━━╋━━━━━━━━━┓ 画桩位给钉桩条规划局办理建设用地规划据此到地政部门办理用地批 件,测绘院钉桩,许可证准书,评估项目建设用地地价 成果给设计人↓↓ 申请确定规划设计条件冻结户口并抄户口,交纳地价款,取得土 地使用证 ↓↓ 按规划设计条件征询意见地政部门审查安置方案、安置房 表到区配套部门征求意见 ↓↓ 规划局审查后下规划条件通知单发拆迁许可证 ↓↓ 委托进行规划方案设计动迁会及拆迁安置 ↓↓

到规划局领设计方案送审书场地三通一平,领取房地产开发手册 ↓↓ 规划局审方案提出意见 1.到园木局申请伐树许可证 ↓ 2.了解线路情况与供电局运行班协商改造、移线方案修改后送规委审图 3.煤气、道路、上下水改路由 ↓ 4.到供电局业扩处申请用电报表,做正式规委召开市政协调会,出市政会议纪要供电方案,申请临时施工用电,委托施工 ┗━━━━━━━━━━━┳━━━━━━━━━━━┛ 进行个体设计(大公共建筑首规委审查) ┏━━━━━━━┻━━━━━━━━┓ 领建筑工程规划许可证出施工图开节能证明↓ 运用“营销策划展示设计↓↓ 系统”制作资料 ↓到计委申请,列入)到税务局取税单 报价小组审查,领取内外销计划(建委会签 许可证 ↓↓↓ 建委、物价局下文批价 ↓ 运用“营销策划展示设计系统”到建委工程处按年度计划、税单到区计、经委领投“房地产销售管理系统”销售领开工审批表资许可证登记卡,登记并取得许可证 ┗━━━━━━━━━━┳━━━━━━━━━┛ 到市政部门盖章,证明市政条件落实 ↓ 四源费缴纳 ↓ 到开发办市政处核实任务 ↓ 开发办工程处同意招标 ↓ 填招标申请书并到市招标办办登记 ↓ 招标办看现场 ↓ 运用“投资项目概预算系统”编制标底 ↓ 招标办审查标底 ↓ 开标会 ↓ 定合同,写评标报告,发中标通知书 ↓ 招标办盖章同意

房地产项目开发的整个流程

房地产项目开发的整个流程大体上包括10个阶段 (一)开发商提出开发设想就是整个房地产项目开发的起点。 在市场经济体制条件下,开发设想就是房地产开发商最关键的一项工作,从这项工作起,整个房地产项目开发就进入了状态。开发设想就是否准确地反映了市场的需要,将决定未来整个房地产项目开发的成败。这需要房地产开发商认真研究房地产市场的变化趋势,确定不同地段的发展前景,把握不同项目的市场需求状况。 (二)可行性研究就是房地产项目开发的第二步,也就是非常关键的一步。 开发商提出了设想,但这种设想究竟有没有真正的市场前景,需要进行可行性研究。可行性研究就是房地产项目开发不可缺少的一个阶段。政府就是否批准此项目立项,银行就是否同意给予资金支持都需要参考可行性研究的结果。进行可行性研究,就可能有两种结果:一就是可行性研究表明这个设想不可行,那么即使开发商不同意,这个项目开发的全过程实际上就结束了;二就是可行性研究表明这个设想可行,则不出意外,这个项目就可以一直进行到最后的阶段。目前,在我国忽视可行性研究,或者将可行性研究当成一种形式的风气,在房地产项目开发领域还相当浓厚,这造成了空置率居高不下等一系列恶果,需要政府认真对待。 (三)申请项目用地就是房地产开发的第三步,也就是正式启动项目开发的第一步。 土地就是所有建筑的基础,申请土地就是房地产开发正式启动的第一步。在我国,由于人多地少,土地资源成为极为稀缺的资源,对许多开发商来说,拿到土地才就是最关键的一步,有了土地就有了开发的全部条件,有土地就不愁项目赚不到钱。因此,在土地市场上各种腐败事件层出不穷。我国原来

规定可以有划拨与出让两种获得土地的方式,划拨土地太多,冲击了正常的土地市场的运行,目前只有少数几种情况才可以获得划拨土地,绝大多数土地都就是通过出让获得。但在实际上,从原土地使用者(即原来占有国有土地的国有企事业单位)获得土地却就是主要方式。开发商在获得了土地使用权的规定使用年限之后,要到建设行政主管部门备案,领取《房地产开发项目手册》。 (四)项目设计就是房地产开发的第四步,也就是关系到项目就是否符合市场需要的重要一步。 根据项目的规模,设计的具体工作流程也有所不同。对于规模较大的房地产开发项目来说,一般要分成方案设计、初步设计与施工图设计3个具体步骤。方案设计反映了建筑平面布局、功能分区、立面造型、空间尺度、建筑结构、环境关系等方面的设计要求。初步设计在方案设计的基础上,应提出设计标准、基础形式、结构方案及各专业的设计方案。初步设计文件应该包括设计总说明书、设计图纸、主要设备与材料表、工程概算书4个部分。施工图设计就是初步设计基础上的更详细的设计,具有工程设备各构成部分的尺寸、布置与主要施工方法;并要绘制完整详细的建筑及安装祥图及必要的文字说明。开发商在进行规划及建筑设计前,需要向城市规划行政管理部门申报规划设计条件,以获得规划设计条件通知书(主要规定规划建设用地面积、总建筑面积、容积率、建筑密度、绿化率、建筑后退红线距离、建筑控制高度、停车位个数等)。房地产开发商根据规划设计通知书,委托有规划设计资格的单位完成方案设计,然后持方案设计报审表、方案设计及其说明书等有关资料,报经城市规划行政管理部门审查,确认符合规划要求后,核发《建设用地规划许可证》。方案设计得到批准后,即可以进行初步设计。城市规划行政管理部门对建设工程的初步设计方案进行审查,确认其符合规划设计要点后,建设单位就可以进行施工图设计。城市规划行政

房地产开发前期流程

《房地产开发前期手续报建流程》 《房地产开发前期手续报建流程》一书的写作完成,是作者多年从事房地产开发报建工作 的知识、经验和感悟的总结,它的完成为我们提供了可以参考、学习、实际应用的工作指南,不可多得的“范本”工具书。 作者通过言简意赅,通俗易懂的文字描述,把看似一头雾水、杂乱无章的报建流程,叙述得层次分明,条理清晰,有章可循。该书在体例编排上,主要是根据作者多年的从业经验,依据国家和地方现行的政策、法规和相关规定,将报建流程中,所涉及到的政府相关职能部门、报建的先后次序,进行了系统的排列组合,做到按图索骥,事半功倍。该书从报建专业知识上看,准确翔实;从实用性上看,简明实用;从时效性上看,做到了符合实际;对房地产开发报建工作,提供了程序上的工作指导。 作者勇于创新,敢为人先的写作,填补了目前房地产开发报建领域无参考借鉴,说明文字的空白。 衷心希望,《房地产开发前期手续报建流程》一书能够成为有志从事房地产开发报建工作人士的良师益友。 中冶新奥(长春)房地产开发有限公司总经理: 二00八年八月 房地产开发前期手续报建流程图 第一章土地审批事项-------------------------------------------------1 1.1通过拍卖方式取得国有土地使用权-------------------------------1 1.2建设用地批准书-----------------------------------------------4 1.3国有土地使用权证---------------------------------------------6 1.4土地利用验收审批---------------------------------------------8 第二章规划审批事项------------------------------------------------10 2.1建设用地规划许可证------------------------------------------10 2.2建设工程规划许可证------------------------------------------12 2.3建设工程定位、验线合格通知书--------------------------------15

房地产项目开发流程全过程83043

房地产项目开发流程全过程 目录 第一章:项目决策阶段 第二章:前期准备阶段 一、获取土地使用权 二、征地拆迁,申办并取得《房屋拆迁许可证》 三、规划设计 四、建设项目报建登记,申请招标,办理招标投标手续,确定勘察 五、申办《施工许可证》 六、招标

第三章:工程建设阶段 1、施工用水电及通讯线路接通,保证施工需要 2、施工场地平整,达到施工条件 3、施工通道疏通,满足施工运输条件 4、施工图纸及施工资料准备 5、施工材料和施工设备的准备 6、临时用地或临时占道手续办理 7、施工许可批文及办理开工手续 8、确定水准点与座标控制点,进行现场交验 9、组织图纸会审、设计交底 10、编制工程进度计划

11、设计、施工、监理单位的协调 第四章:项目销售阶段 一、申办《销售许可证》 二、商品房销售及按揭办理 三、申请竣工验收,取得《建筑工程竣工验收备案证》 四、申办建设工程规划验收 五、进行权属登记,取得《商品房权属证明书》 六、物业移交 第五章:交付使用阶段 从开发、建设、经营、管理的程序上讲,房地产开发一般可分为五个阶段,即可行性研究和项目决策阶段、建设前期准备阶段、建设阶段、销售阶段和交付使用阶段。 第一章:项目决策阶段

产开发项目经董事会(企业主)批准初步立项后,转由企业战略发展研究中心(策划部)进行可行性研究。 1、可行性研究的内容 可行性研究的根本目的是实现项目决策的科学化、民主化,减少或避免投资决策的失误,提高项目开发建设的经济、社会和环境效益。 可行性研究的主要内容有: (1)项目概况; (2)开发项目用地的现场调查及动迁安置; (3)市场分析和建设规模的确定; (4)规划设计影响和环境保护; (5)资源供给及资本运作方案; (6)环境影响和环境保护; (7)项目开发模式、组织机构、岗位需求、管理费用的研究;

2018-房地产开发项目手册执行情况报告-推荐word版 (3页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除! == 本文为word格式,下载后可方便编辑和修改! == 房地产开发项目手册执行情况报告 篇一:《房地产开发项目手册》及“两书”执行情况 《房地产开发项目手册》及《住宅使用说明 书》、《住宅质量保证书》执行情况 我公司自201X年2月成立以来,认真执行《房地产开发项目手册》制度,服从房地产开发主管部门管理。如实填写、记录开发项目的建设及经营情况,并如 实记录有关管理部门对项目开发建设经营活动的审批、核准和奖惩等意见。并 指定专人负责《房地产开发项目手册》的填报及管理工作。 同时,我司严格执行建设部建房(1998)102号文件关于《商品住宅实行住宅质 量保证书和住宅使用说明书制度的规定》的通知,确实保障住房消费者的权益,加强商品住宅售后服务管理,促进住宅销售,在房地产开发企业的商品房销售 中实行《住宅质量保证书》和《住宅使用说明书》制度。使广大购房户和公司 员工,共同深入了解实行商品房住宅质量保证书和使用说明书制度的主要内容 和重要意义。提高了广大购房户和公司员工的质量意识,为安岳的两个文明建 设作出了积极贡献。 1、我司加强对施工及材料、构配件和设备采购的管理, 使用优质产品,并明确与设计、施工、监理、材料、构配件、设备供应等相关 单位的质量责任。 2、我司在向用户交付销售的新建商品住宅时,向业主提供《住宅质量保证书》和《住宅使用说明书》。将《住宅质量保证书》作为商品房购销合同的补充约定。 3、我司严格按《住宅质量保证书》的约定,承担保修责任。 4、商品住宅售出后,委托物业管理公司等单位维修的,在《住宅质量保证书》中明示所委托的单位。 四川省翔云房地产开发有限公司 二〇一四年三月五日

房地产开发前期运作流程

天津房地产开发前期运作流程 办理《规划用地建议书》 一、办理《规划用地建议书》需要哪些材料? 1、申请单位(土地所有者)到规划局接待大厅领取: a天津市建设项目立案表 b、《规划用地建议书》申请表,并填写,加盖土地所有者单位公章 2、申请单位对拟建项目选址要求的说明或项目的论证材料 3、土地权属证明及有关协议 4、1:2000(中心城区内)或1:1000(中心城区外)现状实测地形图2 份,并用铅笔标注建设项目用地范围 5、项目登记备案资料、建议书或可行性研究报告批准文件 二、何处办理《规划用地建议书》? 准备好上述的材料后,到市规划局接待大厅办理进件申报手续 三、规划局哪个部门办理《规划用地建议书》? 市规划局规划处、市场处、用地处、土地交易中心办理,并上局长业务会讨论 确定 四、办理《规划用地建议书》所需时间? 30 个工作日 五、《规划用地建议书》的内容? 市规划局根据天津市总体规划、控制性详细规划等,对申请内容审核,给申 报单位答复。

确定供地方式: A类:行政划拨供地方式,位于中心城区内,项目建设单位与土地权属单位一致 B类:行政划拨供地方式,位于中心城区内,项目建设单位与土地权属单位不一 C类:行政划拨土地方式,位于中心城区外,单独选址项目 D类:有偿使用供地方式 办理《项目建议书》 特指(协议出让项目) 二、办理《项目建议书》需要哪些材料? 1、《规划用地建议书》 2、开发合作协议 二、何处办理《项目建议书》? 准备好上述的材料后,到市建委房地产办理申报手续 六、办理《项目建议书》所需时间? 7个工作日 七、《项目建议书》内容? 由于《规划用地建议书》的申报单位为原土地主,和开发单位无直接关系,房地产处根据《规划用地建议书》批准内容和开发协议,确定开发单位,下发《项目建议书》,为办理后续手续提供依据。 2

【范本】房地产项目开发手册样本

编号: 房地产项目开发手册 项目名称:_________________________ 湖北省建设委员会印制 1、根据《城市房地产开发经营管理条例》和《湖南省城市房地产开发经营管理办法》制定《房地产开发项目手册》。 2、房地产开发企业应当在签订土地使用权出让合同或取得划拨土地使用权批准文件后的十五日内,到房地产开发主管部门备案,领取《房地产开发项目手册》。

3、房地产开发企业应当将房地产开发项目实施阶段的主要事项和政府有关管理部门对房地产开发企业开发经营活动的审查、批准、处理、处罚意见记录在《房地产开发项目手册》中。 4、房地产开发企业应当在申领《拆迁许可证》、《商品房屋预售许可证》,以及申请综合验收前,将《房地产开发项目手册》并附有 关凭证送房地产开发主管部门验核。 房地产开发企业还应定期将《房地产开发项目手册》送房地产开发主管部门验核。 5、《房地产开发项目手册》在每次验核后应当由验核部门签署验核意见,并加盖验核章。 6、房地产开发项目验收合格交付使用后,房地产开发企业应当将《房地产开发项目手册》交房地产开发主管部门统一存档。 项目概况

注:分期建设项目按各期项目情况分别填写此表。 项目概况

注:分期建设项目按各期项目情况分别填写此表。 项目概况

注:分期建设项目按各期项目情况分别填写此表。 项目概况

注:分期建设项目按各期项目情况分别填写此表。 拆迁安置主要事项记录拆迁批准单位和批准文号: 拆除房屋建筑面积: 拆迁动工日期: 拆除房屋完成日期: 计划安置房屋建筑面积: 需安置户数:需安置人口: 拆迁安置负责人及XX : 安置记录:

房地产项目前期手续流程(精)

序号工作内容 完成时间责任人 1办理土地使用证(拍卖土地也要正常组卷 2办理小区水电暖等配套申请审批 (立项用 3编制项目核准申请报告 (立项用 4编制环评报告书 办理核准证 申请,所提供的数据必须和审批后的总平图及申请报告一致 申请报告; 建设单位单位营业执照、资质证明; 规划设计条件、用地批准书; 资本金证明:总投资的35%,必须经过会计师事务所审记资金来源证明:总投资的65%,可以考虑预售资金的滚动环评批复 无拖欠证明 能达到供水、供电、供暖条件的申请证明 建设用地规划许可证到 建设单位书面申请(原件

用地红线图(拆迁红线图4份,国有土地5份,集体土地 6份,新征耕地7份、征地测量成果及电子盘(原件 发改委文件(备案、核准、批准等 环保、土地等部门意见 国有土地使用权出让合同、土地证 新华区规划分局出具的拆迁清场证明(原件 审批规划总平面图 建设单位申请 规划成果5套图纸、1套电子图 日照分析结果(高层 专家评审意见(甲方组织、规划局支持 公示、公告、听证公证报告前期手续 整体计划中,已完成的在完成时间里注明√,未完成的要注明完成时间及责任人56 7 8 核发征地定线通知书9净空审批手续 办理建设工程规划设计要求 建设工程项目申请核准证

土地使用权属证明 规划总平面图及电子图 建设工程设计方案审定 建设单位申请; 平立剖方案图一套及电子图(包括所有地上公建施;立面效果图方案2套 签批的规划总平面原件1份及电子图;如签批后有调整 的,提供调整后的规划总平面2份及电子图;地形图原件1份 日影分析成果原件1份 公示资料复印件1份; 建设工程规划许可证 方案审定阶段的资料 建设工程施工许可证申请表 施工图(精装建筑、结构图2套及电子版 建筑垃圾和工程渣土处置审批 环卫处、城管局窗口报送资料 根据建筑规模测算出土立方数量,按5元/立方米计算,随市政配套费一起到收费局窗口交费。 拿申请表、卫生管理责任书、收费凭证到市政环境卫生管理处办理渣土准运证(成本费10元和委托书。凭准运证和委托书,施工运输单位到环卫处办理渣土运输证

一个房地产项目开发的整个流程大体上包括10个阶段

一个房地产项目开发的整个流程大体上包括10个阶段。 (一)开发商提出开发设想是整个房地产项目开发的起点 在市场经济体制条件下,开发设想是房地产开发商最关键的一项工作,从这项工作起,整个房地产项目开发就进入了状态。开发设想是否准确地反映了市场的需要,将决定未来整个房地产项目开发的成败。这需要房地产开发商认真研究房地产市场的变化趋势,确定不同地段的发展前景,把握不同项目的市场需求状况。 (二)可行性研究是房地产项目开发的第二步,也是非常关键的一步 开发商提出了设想,但这种设想究竟有没有真正的市场前景,需要进行可行性研究。可行性研究是房地产项目开发不可缺少的一个阶段。政府是否批准此项目立项,银行是否同意给予资金支持都需要参考可行性研究的结果。进行可行性研究,就可能有两种结果:一是可行性研究表明这个设想不可行,那么即使开发商不同意,这个项目开发的全过程实际上就结束了;二是可行性研究表明这个设想可行,则不出意外,这个项目就可以一直进行到最后的阶段。目前,在我国忽视可行性研究,或者将可行性研究当成一种形式的风气,在房地产项目开发领域还相当浓厚,这造成了空置率居高不下等一系列恶果,需要政府认真对 待。 (三)申请项目用地是房地产开发的第三步,也是正式启动项目开发的第一步 土地是所有建筑的基础,申请土地是房地产开发正式启动的第一步。在我国,由于人多地少,土地资源成为极为稀缺的资源,对许多开发商来说,拿到土地才是最关键的一步,有了土地就有了开发的全部条件,有土地就不愁项目赚不到钱。因此,在土地市场上各种腐败事件层出不穷。我国原来规定可以有划拨和出让两种获得土地的方式,划拨土地太多,冲击了正常的土地市场的运行,目前只有少数几种情况才可以获得划拨土地,绝大多数土地都是通过出让获得。但在实际上,从原土地使用者(即原来占有国有土地的国有企事业单位)获得土地却是主要方式。开发商在获得了土地使用权的规定使用年限之后,要到建设行政主管部门备案,领取《房地产开发项目手册》。

房地产项目开发前期工作指南设计(21doc)

第一篇甲方在开发前期的工作 一、确定投资建设工程项目 对项目从前期开发角度入手,进行合理分析和有效测算,为公司决策提供重要依据。 二、建设项目用地计划办理 1.所需资料 a.地形图(划示用地围,标明大约面积) b.与地块出让单位签署的用地协议 2. 办理程序 a.备齐资料 b.到地块所在地土地部门办理 三、建设工程项目建议书的编制与报批 1.编制及所需资料 a. 开发单位营业执照 b. 开发资质证书 c 用地计划审核意见 d. 建筑设计方案(总平面图等) e. 其他相关资料 2.报批程序与报批资料 a.将所需资料备齐送至投资咨询公司,委托其编制《项目建议书》 b.准备《关于项目建议书报批申请报告》 c.将《项目建议书》与申请报告送计委报批 注:投资3000万元以下项目由区计委立项;超过3000万元以下项目由区计委转报有关部门审批 四A、建设工程项目选址意见申办

a.批准的项目建议书或其他计划文件(复印件一份) b.地形图(均应划示用地围)4份 c.土地权属证(复印件1份) d.联建协议书(复印件1份) e.选址论证 f.市建设项目选址意见书申请表(到区规划局领取) 2. 申办程序 a.准备数份项目建议书批复及数份地形图 b.将上述资料分送有关部门签署选址意见并加盖公章 c.将有关部门的意见备齐,同时备齐(1)项所有资料,送区规划局规划科办理 四B、建设用地规划许可证申办 1. 所需资料 a.建设工程的计划批准文件(批准的项目建议书或其他计划文件)(复印件一份) b.地形图(均应划示用地围)6份(其中一份应有消防、环保、交通、防疫、水利等部门选址意见及公章) c.国有土地使用权出让合同文件及副图(1份) d.市建设项目选址意见书申请表(到区规划局领取) e.申请报告(红头文件) f.其他需说明的图纸或文件 2. 申办程序 a.备齐上述所有资料 b.送区规划局规划科办理 五、建设工程项目地名报批

房地产开发项目手册

房地产开发项目手册 (范本) 郑州市住房保障和房地产管理局印制

目录 1.填报说明与要求 2.《项目手册》填报人员确认 3.开发建设企业及项目投资(合作)开发建设企业基本情况 4.项目基本情况 5.项目规划设计、施工图及景观设情况 6.项目拆迁安置情况 7.项目建设方案 8.项目分割转让记录及项目或公司股权变更记录 9.项目年度建设情况记录 10.项目工程施工企业情况 11.项目单项(体)工程施工进度及监理情况 12.项目建筑节能实施情况 13.住宅主要成套技术应用及性能等级认定情况 14.商品房预售款监管情况 15.预售许可情况记录 16.商品房预(销)售进度记录 17.《使用说明说》、《质量保证书》发放记录 18.项目前期物业服务情况 19.房屋交付使用记录 20.《项目手册》备案考核记录 21.项目结束总体情况记录 22.有关法律、法规、规范性文件摘录

填报说明与要求 一、根据国务院令第248号《城市房地产开发经营管理条例》、《河南省城市房地产开发经营管理条例》和《郑州市城市房地产开发经营管理条例》的规定,制定《房地产开发项目手册》(以下简称《项目手册》)。 二、凡在郑州市行政区域范围内国有土地上进行房地产开发建设的项目,以及我市企业在其它地市开发的房地产项目,均须执行《项目手册》制度。即在取得《国有土地使用证》十日内(包括外地项目),登陆郑州市住房保障和房地产管理局(以下简称市房管局)网站(https://www.doczj.com/doc/44405114.html,)填写《项目手册》并网上报送。首次报验后,应于每月5日前,按照要求网上填报《项目手册》。 三、企业填报《项目手册》的内容和方法 (一)基本信息 包括项目名称、项目具体位置、所属类型、开发状态、占地面积、小区规划建设总面积、设计和施工企业信息、投资(合作)企业情况等及“信息系统”中默认的必填项数据(如工商注册信息、企业资质信息等)和其他相应数据。 (二)行政审批(或备案)的主要数据信息 包括建设用地规划许可证、土地使用证、建设工程规划许可证、施工许可证、预售许可证、竣工验收备案表等,企业自取得以上证件5日内应及时更新“信息系统”中的相应数据。 (三)开发建设进度动态数据指标记录 包括拆迁安置进度情况、项目施工进度情况、项目投资情况、项目建筑节能情况、预售情况、交付使用情况、项目物业服务情况等相应数据。当以上数据指标发生变化时,企业应及时更新和完善相应的网上信息。 (四)开发项目的主要问题记录 项目在推进实施过程中,存在的主要问题可在项目备注中加以说明。 四、房地产开发建设项目属联合开发的,应当以土地使用权人作为填报项

房地产开发前期工作流程手册

房地产开发前期工作流程手册 房地产开发前期工作流程手册 1.0目的 明确开发项目报建/报批、取证范围、条件、法律、法规依据,以利开发项目的顺利进行 2.0适用范围 适用于开发项目全过程的报建/报批、取证工作的管理。 3.0职责 公司相关部门及各开发公司按职责/业务的划分,分别负责组织办理相关的报建/报批、取 证工作。 3.1管理中心负责: a)公司注册登记、营业执照、法人执照、资质评定申报; b)公司备案申报。 3.2综合部负责: a)《房地产开发项目手册》的办理; b)《土地使用证书》办理; c)《建设用地批准书》申办; d)《建设用地规划许可证》的办理; e)《建设工程规划许可证》的办理; f)《施工许可证》的申办; g)《商品房预售许可证》的申办; h)《房屋所有权证》的办理。 3.3工程部负责办理:开发项目竣工综合验收的申报。 4.0作业内容 4.1公司项目开发新立项目必须按国家法律、法规和项目所在地相关行政主管部门的要求,办理报建/报批、取证手续,获取有效的批准/注册/许可文件。 4.2各负责办理报建/报批、取证的部门领导和具体工作人员,应认真学习相关法律、法规,了解报建/报批、取证的规定和要求,准备并提供所需的文件、资料,做到及时、完整、 准确、清晰。 4.3房地产项目公司注册及资质等级的办理 4.3.1本程序所称项目,是指由公司投资或与他方共同投资,从策划、立项、筹资、设计、工程建设、直至经营的全过程。

4.3.2公司或与他方共同投资开发的项目,应按相关法律、法规的规定,办理有关审批手续,领取营业执照/法人执照。 4.3.3注册房地产开发公司应具备下列条件; a)有明确的章程和固定的办公地点; b)有独立健全的组织管理机构,有上级部门或理事会任命的专职总经理/经理,并配备与企业资质等级相适应的专职技术、经济等管理人员; c)有不少于企业等级的自有流动资金; d)有符合国家规定的财务管理制度。 4.3.4国家对房地产开发企业实行资质管理,规定了不同资质等级企业应具备的条件和可 承担的开发业务。房地产项目公司办公室应按规定向项目所在地(省、自治区、直辖市) 建设行政主管部门提报资质认定申请。 4.3.5以开发项目为对象从事单项房地产开发经营的项目公司,不定资质等级,由项目所 在地建设行政主管部门根据其项目规模审定其资金、人员条件,核发一次性《资质证书》。 4.3.6本程序4.3条的具体办理按《中华人民共和国公司法》、《中华人民共和国公司登 记条例》、《房地产开发企业资质管理规定》及《中华人民共和国外资企业法》相关规定 办理。 4.4房地产项目公司备案 4.4.1房地产开发公司自领取营业执照之日起30日内,到登记机关所在地的房地产开发行 政主管部门备案。 4.4.2申请备案时,应提交下列文件: a)营业执照复印件; b)企业章程; c)验资证明; d)企业法定代表人的身份证明; e)专业技术人员的资格证书和聘用合同。 4.5《土地使用权证》的办理 4.5.1开发项目的土地位置由经批准的初步可行性研究报告选定。初步可行性研究报告选 定的位置,应符合该位置土地使用条件。而使用条件由国家行政主管部门以“公告”或 “文件”的形式予以明确。 4.5.2国家行政主管部门限定的土地使用条件,一般以《房地产开发项目建设条件意见书》的文件形式提交负责土地出让或划拨的管理部门,作为使用权出让合同的必备条件。 4.5.3《房地产开发项目建设条件意见书》主要包括以下内容: a)项目性质、规模和开发期限; b)规划控制指标及规划设计要求;

关于房地产项目开发手册.docx

精品文档房地产项目开发手册

说明 1、根据《城市房地产开发管理暂行办法》制定《房地产开发项目手册》。 2、房地产开发企业应当在签订土地使用权出让合同或取得划拨土地 使用权批准文件后的十五日内,到房地产开发主管部门备案,领取《房地产开发项目手册》。 3、房地产开发企业应当将房地产开发项目实施阶段的主要事项和政 府有关管理部门对房地产开发企业开发经营活动的审查、批准、处理、处罚意见记录在《房地产开发项目手册》中。 4、房地产开发企业应当在申领《拆迁许可证》、《商品房屋预售许可证》,以及申请综合验收前。将《房地产开发项目手册》并附有关凭 证送房地产开发主管部门验核。 房地产开发企业还应定期将《房地产开发项目手册》送房地产开发主管部门验核。 5、《房地产开发项目手册》在每次验核后应当由验核部门签署验核 意见,并加盖验核章。 6、房地产开发项目综合验收合格交付使用后,房地产开发企业应当 将《房地产开发项目手册》交房地产开发主管部门统一存档。

项目概况项目编号 项目名称 项目地址 开发单位名称 开发单位地址 房地产开发资质等级证书号 开发单位法定代表人电话项目负责人电话 项目用地用地批准文号取得方式和批准日期 项目性质项目占地面积项目建筑面积计划投资额 建设用地规立项批准文号划许可证号和批准日期 拆迁许可证号 计划建设期限开工年月 和发证日期竣工年月普通住宅别墅公寓写字楼商业厂房文教其他 房屋 分类 备注

拆迁安置主要事项记录 拆除房屋建筑面积: 拆迁动工日期: 拆除房屋完成日期: 计划安置房屋建筑面积: 需安置户数:需安置人口: 安置记录: 安置日期安置面积安置户数安置人口安置方式备注

房地产开发前期工作注意点

房地产开发流程 1土地证、建设用地规划许可证、规划要点批复阶段 土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提。但是,这几样东西领取的先后顺序,非常的有学问。有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。目前我国法律也没有很好的规范这个问题。 土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率、建筑密度、停车位配置要求等指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。 一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证 (以下简称地规证)之后,才能领取土地使用权证。这绝对应该是必须的程序。因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。 但是呢,在现实中呢,这个想法只能是理想状态。因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。然后给人家办出商住用地土地使用权证。这种让人无法理解的土地出让模式一度非常盛行。然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。 我不是批评这种土地出让模式容易滋生腐败。要知道,我国正式搞土地出让也只不过是从1990年开始的,而以公开交易的形式搞土地出让,甚至都只是从1997年才正式开始。而北京第一块公开交易的土地,是到2000年之后才上市的。我只不过是说,我国在这个问题上缺乏经验,国际上也没有什么可供借鉴的模式。因为我国的房地产管理体系那绝对是全世界独有的。愤青们不要在这里给我指三道四。我在这个行业浸了这些年了,起码我个人觉得,把我放到90年代的背景里面去,我也想不出更好的土地交易模式。城市规划这个概念一直到现在都还没深入人心,更何况当时呢。 不过无论如何,这种土地交易模式现在已经只是历史了。 新城乡规划法第三十八条:在城市、镇规划区内以出让方式提供国有土地使用权的,在国有土地使用权出让前,城市、县人民政府城乡规划主管部门应当依据控制性详细规划,提
