公路工程造价文件

公路工程造价文件
公路工程造价文件

公路工程造价,一般是指进行某公路工程项目建设所花费的全部费用,即该工程项目有计划地进行固定资产再生产和形成相应的无形资产、递延资产和铺底流动资金的一次性费用总和。

概算或修正概算是初步设计或技术设计的重要组成部分,是建设项目投资的最高限额;

公路工程造价编制与项目经济评价,是一项政策性、技术性、经济性和实践性都很强的技术经济工作。

项目建议书,是公路建设项目建议的一种意向书。是以国民经济和社会发展规划、路网规划和公路建设五年计划为依据,通过踏勘和调查研究,提出建设项目的技术标准,修建公路的长度或独立大型桥梁的桥面面积,并以《公路工程估算指标》中的“综合指标”和规定的编制办法,进行投资估算的编制。

而设计则分为初步设计、技术设计和施工图设计三种,所以有一阶段、二阶段和三阶段设计之分。

概算一经批准,是公路建设项目投资的最高限额,具有约束力。

工程造价文件,是由封面及目录、编制说明和各种计算表格所组成。甲组文件为各项费用计算表;乙组文件为建筑安装工程费各项基础数据资料计算表,只供审批使用。

(1)甲组文件,共有九种计算表格。

①总概算汇总表,分段编制造价时方编制此表

②总概算人工、主要材料、机械台班数量汇总表,分段编制造价时方编制此表;

③总概算表;

④人工、主要材料、机械台班数量汇总表;

⑤建筑安装工程费计算表;

⑥其他直接费、现场经费、间接费综合费率计算表;

⑦设备、工具、器具购置费计算表;

⑧工程建设其他费用及回收金额计算表;

⑨人工、材料、机械台班单价汇总表。

(2)乙组文件,共有五种计算表格。

①分项工程概算表;

②材料预算单价计算表;

③自采材料料场价格计算表;

④辅助生产工、料、机械台班单位数量表。

第二章工程造价编制的一般步骤和工作内容

工程造价的编制步骤和工作内容,概括起来就是,拟定工作方案,确定编制原则,熟悉掌握计价定额、指标的内容和使用范围,工程量计算规则和计算方法;应取费用项目和标准;在熟悉设计图表资料和文字说明,结合现场调查,做好核对工程量的基础上,正确摘取工程量;了解施工方案和施工计划中的内容,确定先进合理、安全可靠的施工方法;进行工程造价的各种价格、费用的分析和累计计算,复核及审核,最后编写说明和出版等。

工程造价的编制是与勘测设计工作同步进行的。

遵循下列原则,做好工程造价的编制。

正确合理地采用工程计价依据

讲求经济效益

遵循价值规律的客观要求

维护建设各方的合法经济权益

有步骤、有目的的配合设计人员开展限额设计和优化设计,使设计更加经济合理,有效地进行工程造价的控制

造价工程师自始至终应紧密与设计人员配合,互相信任,坚持实事求是的精神。

进行清点

核对各种图纸

图与表所反映的工程量是否一致

各种设计工程量的分部分项工程名称、计量单位

对工程造价影响较大的关键部位或量大价高的工程量,必要时应重新进行复核计算,以验证是否计算正确

当个别工程量超出一般常规清况时,如预制矩形板,一般每m3混凝土的含钢量在90kg左右

确保工程造价编制质量的有效手段,对工程造价的合理可靠性也会产生重要的影响。实际上也是造价工程师不断学习、提高业务能力和工作水平的一个过程。

实践证明,现场调查时,往往能发现降低工程费用的更佳施工方法和结合实际的技术组织措施。这是编好工程造价的一个重要工作环节和必要手段。

社会条件自然条件技术经济条件(工程所在地的各种建筑材料的供应能力,流通渠道,供应地点,规格质量是否符合设计要求,砂石材料若能自行开采则应探明储存量和开采条件。当地有无工业废料(如粉煤灰),以及数量、质量、价格及其利用的可能性等情况。应明确所需贷款总额、资金来源、年利率、建设年限、当年是否计息,以及年度贷款的分配比例等,以便计算建设期的贷款利息。

计算工程量方法如与定额和指标规定不同时,应以额定为主。

必须掌握基本的施工生产知识和程序

在现场调查和搜集资料过程中,凡涉及下列事项时,应取得书面协议文件。

拆迁建筑物、构筑物与物主协商的处理方案;

与原有的电力、电讯设施、水利工程、铁路及铁路设施相互干扰的处理方案;

施工中利用电网供电的协议;

当地环境保护对公路建设工程的特殊要求。

工程量

即项目建议书要按公路工程综合估算指标编制投资估算;可行性研究报告要按分项估算指标编制投资估算;初步设计要按概算定额编制概算;技术设计要按概算定额编制修正概算;施工图设计要按预算定额编制预算。

至于定额、指标中的工程量计算规则,是指按分部分项工程界定的定额、指标标准单位所包含的施工工艺内容,更确切的说,是从设计图

表资料上去摘取工程量的规则。

投资估算

应分别按不同的公路等级、地形条件和建设性质取定其修建的长度(km)作为编制投资估算的依据。

(1)全长1000m以上(含1000m)的特大桥、隧道工程,但其长度要相应在路线的里程内扣除

(2)辅道和支线工程

(3)城市进出口处的大型互通式立体交叉工程

分项指标主要内容扼要分述如下:

(1)路基工程。分为土方、石方、排水与防护等项

耕地填前压实,清除表土后压实,软土地段填土下沉及路基边缘压实加宽等所需增加的土方量和洒水用量等,均已综合在指标内,就不再计取工程量

(2)路面工程。

(3)隧道工程。是以沿洞的长度与行车道加人行道或检修道宽度的乘积(㎡)为计量单位,

(4)涵洞工程。

(5)桥梁工程。

小桥及标准跨径小于20m的中桥

标准跨径大于20m的一般结构中桥及大桥

技术复杂大桥:分基础工程、下部构造、上部构造三项

(6)交叉工程。

(7)安全与服务管理设施

概预算

路基工程土石方的开挖第一个运距概算是40m,预算为20m。

推土机推移土石方的经济距离中型推土机一般为50m~100m,汽车的运距若小于500m的话,也难以发挥汽车运输的优势。

(4)路基排水及防护工程,是构成路基工程费用的一个项目,但其计价定额,概算定额是编在路基工程章节内,而预算定额则设

为专章,定名为防护工程。

(5)当采用砂或碎石等材料作为垫层时,要核查设计图表资料是否已扣减相应的路基填方适量,以免重复计价。

(6)在公路建设中,通常在计算路基土石方数量时,是不扣除涵洞和通道所占路基土石方的体积。

(7)清除表土或零星填方地段的基底压实、耕地填前夯实后,回填至原地面标高所需的土、石方数量。

(8)因路基沉陷需增加填筑的土、石方数量。

(9)为保证路基边缘的压实度需加宽填筑时,所需的土、石方数量。2路面工程

(1)在计算路基土石方数量时,是否作了综合平衡调配。

(2)根据概预算定额的规定,各类稳定土基层、级配碎石、级配砾石路面的压实厚度在15cm以内,填隙碎石一层的压实厚度在

12cm以内,垫层和其他种类的基层压实厚度在20cm以内,面

层的压实厚度在15cm以内。

(3)材料和混合料的运输费用等,合理确定拌合场的地点和面积,需要安拆的拌和设备的型号

(4)根据设计要求,泥结碎石及级配碎、砾石路面,应加铺磨耗层及保护层

隧道工程

隧道的概预算开挖定额是按导洞法和新奥法制定的,在编制工程造价时,只能采用其中的一种,不能将两种不同的施工方法按比例摘取工程量计价。

混凝土垮工也是这样,概算是不分混凝土标号的,编制预算时,若设计标号与定额规定不同,也要进行抽换。

从挖基开始摘取工程量,然后按照基础、下部和上部,以及相应的辅助工程顺序进行。

(1)开挖基础。编制涵洞工程的概算时,因挖基工作已综合在定额内,就不能再计算挖基工程内容的费用。

(2)基础工程。基础工程有砌石、混凝土、沉井、打桩和灌注桩等多种结构形式。基础砌石和混凝土垮工,通常为天然地基上的基础。若设计图表上只有砌体总数时,考虑基础外缘和分层砌筑等因素,可分别按80﹪的片石、20﹪块石计价;

要根据工程的地质情况,选定好钻孔机具的型号,以利适用定额和确定相应的辅助工程量。

当在水中采用围堰筑岛填心进行钻孔施工时,可按灌注桩外边缘3.0m 宽左右确定围堰及筑岛填心的工程量。计算埋设护筒数量时,则应视

同为‘干出计价’。

在干出埋设护筒,一般可按每个护筒长2.0m或按设计数量计算;水中埋设护筒可按设计数量计算,若系钢护筒,应按规定计算回收金额。若在水中进行钻孔时,应计列灌注桩工作平台,泥浆船及其循环系统。钻孔的土质定额分为8种。

一般一座墩台的灌注桩基础

浇筑水下混凝土的工程量,应按设计桩径断面乘设计桩长计算

墩台砌石工程的数量,若施工设计图纸上未具体划分片石、块石时,台身可按75%的片石、25%的块石、墩身可按60%的片石、40%的块石,取定其工程量,作为编制预算的计价依据。

预制块的预制数量以设计砌体乘以0.92的系数作为预制块的计价依据。

桥梁的上部构造工程,通常将其划分为行车道系、桥面铺装和人行道系三个部分,有砌石、现浇混凝土、预制安装混凝土构件、钢桁架和钢索吊桥等不同结构形式。

二是桥面铺装三是人行道系。

涵洞工程的概算定额,是按常用的结构分为石盖板涵、石拱涵、钢筋混凝土圆管涵、钢筋混凝土盖板涵和钢筋混凝土箱涵五类。涵洞上的路面则应在路面工程内计算。

钢筋应以其设计长度所计算的理论重量为准施工焊接和下料等操作耗损,已计入定额内,不得计入钢筋的工程量内。

钢绞线和高强钢丝的工程量为锚固长度和工作长度重量之和,如预应

力空心板,一般可按板长增加1.5m计算

现浇墩、台、塔的高度大于钢筋的一般定尺长度,需分节浇筑接长钢筋时,所需的搭接长度的数量,可按20-30d另行计入钢筋数量中。当编制概算,若设计图纸上未提出钢筋数量时,可参考《公路工程概算定额》节说明中提供的钢筋含量取定其钢筋数量。

计算和摘取编制公路工程造价的工程量的工作依据,应包括设计图纸,计价定额资料,施工组织设计,以及计算和摘取工程量的程序和方法。主要是由各项计价定额标准所决定的。

包括耐用总台班、年工作台班、能力和时间利用系数、大修理费和经常修理费标准、油燃料消耗的计算原则,以及人员配备等,不得随意提高或降低标准。

公路工程建筑安装工程造价中的直接费,包括人工费、材料费、施工机械使用费三项,是工程造价中的主要组成部分,它是按实物法来计算的。

人工费单价不是作为施工企业发放工人工资的标准。

材料预算价格,是由材料的供应价格、运杂费、场外运输损耗、采购及仓库保管费四部分所组成

材料预算价格=(材料供应价格+运杂费)×(1+场外运输损耗率)×(1+采购及仓库保管费率)-包装品回收价值

在编制公路工程造价时,不得采用社会出租台班单价计价。

当自发电加电网供电,都要考虑使用时,可按各自供电的电动机械的总功率所占的比重计算综合电价。

运输机械的养路费,车船使用税和保险费

人工、材料、施工机械台班预算价格,不论是编制哪个阶段的造价文件,都要取两位小数。

建筑安装工程造价是由人工费、材料费、施工机械使用费、其他直接费、现场经费、间接费、施工技术装备费、计划利润和税金九项所组成。

1.其他直接费。包括冬季施工增加费、雨季施工增加费、夜间施

工增加费、高原地区施工增加费、行车干扰工程施工费、沿海地区工程施工增加费、施工辅助费等七项。

2.现场经费。包括临时设施费和现场管理费两部分。

3.间接费

编制建筑安装工程费

编制建筑安装工程造价的依据比较多

1.设计图纸和说明书

2.计价依据

3.施工组织设计或施工方案,以及技术组织措施等。

4.主管部门的勘测设计任务通知或合同、协议中对工程造编制的有关规定。

特设置了以实物量法为表现形式的计算表格,表头为编制范围计算建筑安装工程费时,人工、各种材料和机械台班的数量,应取一位小数,金额以元为单位可取整数。

渡口设备。

隧道照明、通风的动力及通风设备

1.土地、青苗等补偿费和安置补助费。

2.用地面积

3.土地上的附着物

4.补偿标准

5.建设单位管理费。

6.工程质量监督费

7.工程监理费

8.研究实验费

9.勘察设计费

10.施工机构迁移费

11.供电贴费

12.大型专用机械设备购置费

13.固定资产投资方向调节税

14.建设期贷款利息

预留费用,是由工程造价增长预留费和预备费两项组成。

1.工程造价增涨预留费

(1)工程造价增涨预留费

(2)当设计文件编制至工程完工在一年以内的建设工程,不计列此项费用。

(3)年造价增涨率,一般可按5%计算

2.预备费。是指在各设计阶段和工程造价中难以预料而又可能

发生的工程和费用

3.预备费以第一、二、三部分费用之和为基数,按规定费率计

算。

凡采用的各种计价依据,要说明颁发的机关、文号和日期或来源工程量是工程计价的主要基础资料

施工总体部署和必须采取的施工技术安全措施,以及计划工期等

1.各阶段的工程造价文件的幅面尺寸,宜采用297×420mm (横式)

关于项目建议书投资估算第一部分建筑安装工程费的编制。

其他材料费和机械使用费两项的消耗量进行调整。

A=B×(1=C)n

取定人工费单价和材料预算价格

对提出的主要工程数量资料进行分析比较

公路工程综合估算指标,是按一般标准路基宽度编制的,若拟建项目的路基宽度与选用指标所采用的宽度不同时,还应进行调整。

可行性研究报告投资估算的编制

就项目建设的必要性、技术的可行性、经济的合理性和实施的可能性等方面进行综合研究,拟定多种比较方案,提出综合性的研究论证报告,尽可能把主要问题,加以详尽的研究。

可行性研究报告投资估算的作用

1.可行性研究报告投资估算是项目建设投资决算的依据。

2.公路建设项目的国民经济评价,是支出费用与获得效益的相对

比较。

3.可行性研究报告投资估算,是编制初步设计概算或施工图预算

4.可行性研究报告投资估算,是资金筹措的依据

5.当采用一阶段设计时,可行性研究报告投资估算,是编制年度

建设投资计划的依据

编制方法:

1.建安费:①调查指标 a。路基宽度比例调查

b.匝道宽度调查

c.计价的计算

d.对指标中其他材料费、机械使用费进行调查。

②计算人工、材料单价

③按概预算编制办法取费率

2.设备、工具、器具费

3.其他费用

4.预留费用

5.复核、审核、出版

设计概算的作用

1.设计概算是确定建设项目总投资的依据

2.设计概算是编制基本建设计划的依据

3.设计概算是签订建设项目总包合同、实行建设项目包干、订购

主要材料、设备、安排重大科研项目,联系征用土地、拆迁等

建设前期准备工作的依据。

4.设计概算是分析比较设计方案和考核设计经济合理的依据

5.设计概算是考核建设工程成本的依据

6.设计概算是控制施工图预算的依据

编织设计概算的外业调查工作

它包括两个方面的内容,一是以设计图纸为依据,了解落实与现场实际情况,是否有不相符之处或需研究解决的疑难问题;二是设计图表资料上没有反应的内容,要结合现场实际情况才能确定,如建设环境,自然条件,经济条件等与工程造价有关的因素。

总之,外业调查是初步设计概算编制工作的一项重要内容。

编制设计概算的依据

编制初步设计概算的依据比较多,概括起来,主要有以下几项内容。

1.初步设计图表资料和文字说明

2.施工方案

3.公路工程概算定额

4.补充定额

5.人工、材料、施工机械台班预算价格

6.其他直接费、现场经费、间接费等各项取费标准

7.设计概算编制办法及其计算表格

8.工程量计算规则

9.国家颁发的建设征用土地补偿标准

10.可行性研究报告投资估算文件,是控制设计概算的依据

设计概算的编制方法

(一)建筑安装工程费的编制

(1)人工费单价

(2)材料预算价格

注意问题:1.定额说明

2.土石方体积计算

3. 路面和路基施工方法

4.砼施工的增减项目

5.注意用系数调查的项目

6.概算定额涵洞单孔延米,若双孔延米则乘系数

7.增加工日的计算

技术设计修正概算的编制

技术设计必须要有修正概算文件,它是技术设计文件的重要组成部分。

待原设计概算审批单位批准后,即为建设项目投资的最高限额

施工图预算一般应由具备一定资质等级的设计单位和持有政府管理机关、工程造价管理部门正式颁发的工程造价编审资格证书的人员负责编制。

编制施工图预算的外业调查工作

编制施工图预算的外业调查工作,是为了给计算人工、材料、征地拆迁单价提供依据,也为编制预算提供原始资料。

编制施工图预算的依据

预算定额。它不仅是计算建设项目中的建筑安装工程费的人工、材料、机械台班消耗量的主要依据和标准,而且因为它规定了分项工程各自的工程内容和定额的一些换算方法,所以还是计算和摘取工程量的主要依据。

施工组织设计对预算的影响

施工图设计包括: 结构设计、施工组织设计和编制预算。

一、施工现场平面布置是施工组织设计在空间上的综合

描述

熟悉施工设计图纸和整理外业调查资料

研究分析施工组织设计资料

编制人工、材料、机械台班预算价格

确定各种费率的收费标准,进行其他直接费、现场经费、

间接费综合费率计算

进行工、料、机分析

计算设备、工具、器具购置费

计算工程建设其他费用及回收金额

编制总预算

编写预算编制说明书

进行复核、审核和出版

竣工决算的编制

竣工决算的编制,是以建设单位为主,在监理工程师和施工单位的配合下,共同完成的,它是建设工程所持有的多次性计价环节中的最后一次计价。

而竣工决算则是在工程竣工之后,根据实际发生的工程量和大量的施工统计原始资料,以工程承包合同价为依据来编制的,其主要表现形式,是要进行大量的统计分析而不是计算来重新确定工程造价文件。建设单位应按“交通基本建设项目投资竣工决算报告编制办法”的规定编制竣工决算。

竣工决算报告分为大中型公路建设项目、独立的公路桥梁建设项目和其他小型建设项目三种。

工程造价文件审查

审查工程造价文件的目的,是确定建设项目的投资总额,为项目的经济评价、投资控制、招标投标、保证实施等提供可靠的依据。

指导思想,即“所有建设项目都要把价格、利率、汇率等变动因素考虑进去,还要考虑投产后需要的流动资金,打足投资,不留缺口。

公路建设项目的经济评价与施工企业经济核算

项目经济评价的意义

经济评价是项目可行性研究的核心内容和决策的重要依据。

项目经济评价的基本要求

1.以经济效益为中心,把提高国民经济效益作为决策项目

投资的主要目标

2.项目的国民经济评价采用“有项目”和“无项目”情况

对比的方法。

3.项目经济评价应遵循效益与费用计算口径与范围对应一

致的原则

4.动态分析与静态分析相结合,以动态分析为主要的原则

5.项目经济评价的计算年限应统一的原则

6.必须保证经济评价的科学性、公正性和可靠性

国民经济评价,是从国家整体角度分析,计算项目对国民经济的贡献以判别项目的经济合理性。通过所指出的费用与全社会使用公路者所获得的效益两个重要的比较来衡量。

财务评价是在国家现行财税制度和价格体系的条件下,从项目财务角度分析,计算项目的财务盈利能力,据以判别项目的财务可行性。

2016-2017公路造价师继续教育在线自测答案-共10科

2016-2017年公路造价师继续教育在线自测答案 (共10科) 公路工程造价标准体系 第1题现行《公路工程标准体系》是()年发布的? A.2002 B.2000 C.2005 D.2010 答案:A 第2题现行标准可以分为国家标准、行业标准、地方标准、和企业标准。 A. 团体标准 B. 产品标准 C. 协会标准 D. 工程建设标准 答案:A 第3题我国标准化改革方向是()。 A. 精简强制性标准 B. 优化推荐性标准 C. 鼓励团体标准 D. 发展企业标准() 答案:A,B,C 第4题根据规划,造价类标准包括()等。 A. 公路工程建设项目造价文件编制导则 B. 公路养护预算编制导则 C. 公路工程计价依据编制导则 D. 公路工程定额编制导则 答案:A,B 第5题按照规划,初步设计阶段涉及公路造价的标准包括:()。 A. 公路工程基本建设项目概算预算编制办法 B. 公路工程概算定额 C. 公路工程预算定额 D. 公路工程机械台班费用定额 答案:A,B,C,D 第6题目前规划的公路养护工程预算定额涵盖()等专业。 A. 桥梁 B. 隧道 C. 沥青路面 D. 机电设施 答案:A,B,C,D

施工期造价精细化管理 第1题对应工期长于一年的项目,为推动项目积极落实公司各项规章制度,在签订项目管理责任状后,还需分年度签订()A.年度绩效考核责任书B.年度分解指标C.年度上缴 费用指标D.年度工作目标责任书答案:A 第2题为充分调动项目管理团队工作积极性、主动性和创造性,在项目进场后,应当与项目领导班子签订(),以明确项目总体绩效考核指标A.年度绩效考核责任书B.项目管理责任状C.上缴效益指标D.综合治理责任书答案:B 第3题在开展项目策划前,需提前进行的策划是()A.编制施工组织设计B.明确项目施工成本C.技术方案策划D.确定施工总体进度计划答案:C 第4题为提升项目成本过程管控的有效性和针对性,应定期汇总核算项目实际发生成本,并与项目初期成本测算数据进行对比分析,按节超情况采取相应纠偏管控措施。上述工作应至少()开展一次。A.每15天B.每月C.每季度D.每半年答案:C 第5题项目实施过程中,当边界条件发生重大改变或发现存在重大风险源或危险源时,应当()A.按原项目策划继续履行B.停工等待C.组织进行项目中期策划,对原项目策划 进行必要的补充调整D.重新组织项目策划答案:C 第6题项目策划的具体内容包括()A.明确项目组织管理模式B.明确项目安全、质量、效益考核指标C.确定项目人员、设备、材料等各项资源配置方案 D. 对相关履约风险进行识别,并提出防范措施答案:A,B,C,D 优化设计控制造价 第1题 下列()不属于项目前期工程的造价内容 A. 预算 B. 估算 C. 概算 D. 决算 答案:C 第2题 概算是指在初步设计阶段,根据设计意图通过编制概算文件预先测算和确定的工程造价,主要受到()的控制 A. 合同价 B. 投资估算 C. 修正概算造价 D. 实际造价 答案:B 第3题 概算建安费一般不能超过审批或批复估算建安费的() A.5% B.10% C.15% D.20% 答案:B 第4题

公路工程造价文件编制全过程详细教程(同望软件操作篇)

公路工程造价-同望WECOST软件学习详解 施工图预算编制规程 (1) 工程量清单编制流程七大编制步骤:(概括为三模块:量、价、费) (2) 一、项目管理(新建造价项目及新建造价文件) (4) 1.新建建设项目 (4) 2.新建造价文件 (4) 3.造价编制窗口 (5) 二、取费程序(取费设置)【费】 (5) →取费程序界面 (5) 4.设置费率属性 (5) 5.费率设置功能 (5) 三、预算书(编辑造价文件)【量】 (6) →预算书界面(操作界面的主窗口) (6) 6.预算书-清单的建立:→增加项、选套定额、定额调整 (6) 7.对各个清单进行套价(套定额) (7) 四、工料机汇总(录入或计算工料机计算价格)【价】 (10) →工料机汇总界面 (10) 8.工料机预算单价的填写/计算操作(工料机汇总界面) (10) 五、清单后处理功能(分摊+调价) (11) 9.编制清单报价(含分摊、调价两功能) (11) 六、生成和输出结果报表 (12) 10.输出打印报表 (12) 11.汇总 (12)

施工图预算编制规程 一、确立项目层次:建设项目→单项工程→单位工程→分部工程→分项工程。预算以单项工程为计价核算对象,单位工程为单元组成,通过编制工程量计价表而汇总组成。 二、收集编制依据:施工图纸、通用标准图、会审记录、往来函件、编制办法、预算定额、取费标准及市场价格信息等。 三、熟悉工程内容:把握工程全貌,检查图纸,理解设计意图、规范要求和施工工艺。领会图纸及说明、施组建议书、措施专项设计及有关经济文件,掌握工程量计算规则及定额使用范围等。 四、编制工程量清单:按工程量计算规范对单项工程的分部分项依次逐项编制,符合、计算确定清单数量;无相关设计方案的,工程量可列为暂估量,工程结算按批准施组方案计算。按要求编制施工组织措施费和其它项目费清单。 五、复核工程数量:熟悉现场、施组、施工工序、构成工程造价的内容,计算复核清单和施工技术措施费所需采用全部消耗量定额相应的工程数量。理清计价计量清单和计价不计量项目的工程数量;详细描述项目特征,便于现场工程内容不符设计图或已确定合同工程量清单的特征描述,重新确定相应项目综合单价或费用。 六、计算预算总费用:依据取费标准,以单位工程直接费(直接工程费和措施费)为基数,计算间接费(贵妃、企业管理费等)、利润、税金,生成单位工程计价总表,最后生成单项工程计价汇总表,标注暂估价、安全文明措施费、规费。 七、填写编制说明:工程范围及内容、编制依据、费用标准的取定和重点工程量清单项目编制情况说明。 八、审核预算文件:初步预算必须经过检查、审核。通过后装订成册、电子归档,进行移交和技术交底。该流程也适用于概算和竣工结算文件编制。 工程量清单编制流程七大编制步骤:(概括为三模块:量、价、费) →一、项目管理(新建造价项目及新建造价文件) →二、取费程序(取费设置) →三、预算书(编制造价文件) →四、工料机分析汇总(价格) →五、清单后处理(分摊、调价) →七、报表(生成报表)

公路工程设计与工程造价的关系论文.

公路工程设计与工程造价的关系论文2019-10-30 摘要:随着我国经济的不断发展,我国政府越来越重视对公路工程的设计,而公路工程设计就存在很多的问题,并且工程投入对工程造价产生重要的影响,因此加大对公路工程设计与工程造价关系研究对于公路工程的运行成本的节省具有非常重要的影响。本文介绍了公路工程设计的工程造价所存在的问题及工程造价较高的相关原因,并介绍了如何解决公路工程造价较高的相关措施,保证项目管理目标的实现,从而获得较好的投资效益和社会效益,这对探讨设置合理的造价目标,有效控制工程造价具有一定的参考价值,对今后的公路工程造价研究具有重要的借鉴意义。 关键词:公路工程设计;工程造价;应用研究;重要性;应用分析 1、公路工程设计的工程造价问题及原因 1.1、公路工程设计的工程造价较高在我国发展的现阶段,我国政府对公路工程设计尤为重视,而其中最为关注的便是公路工程设计中的工程造价问题,公路工程造价管理是工程建设的重中之重,它贯穿于工程建设的全过程中,一般情况下,工程在实施过程中,包括很多的步骤和环节,首先应该将勘测工程所要实施的路段的地质,然后将公路的施工图编制出来,然后就是最核心的一步,就是公路工程的造价预算和核算最后到决算,都需要一个非常持续的过程,其中我们要遵循“合理确定、有效控制”的原则,在各个环节都做到井然有序。在公路工程造价的过程中,其中最重要的就是工程造价的预算、核算及工程造价决算,而我国公路工程建设过程中,普遍存在的问题就是公路工程造价都相对较高,甚至有时公路工程造价会出现造价不合理的问题,这就需要我们对公路工程造价进行合理规范。1.2、公路工程设计造价较高的原因现阶段我国公路工程造价较高有两方面的原因,一方面是客观原因,另一方面是主观原因,以下是对这两方面的具体阐述。 (一)客观原因主要有:1、一般公路都会在一些地形比较平坦的地方建设,但如果出现山岭和山丘,地形比较复杂,就会加大公路工程的施工难度,增加施工费用。2、公路有好多都建设在煤炭采空区,需要填埋大量的采空区,因此将会加大公路工程建设的建设费用。3、在后期公路的建设中,有些道路是需要相互交错建设的,其中有些是立交和跨线桥,一旦数量不断地增加,便会增加公路工程的建设成本。4、在公路建设中,无法避免地要占据很多的土地,其中很多是很多农民的耕地,如果占据大量耕地,就会花费大量的征地费用。5、在一些边远地区,由于交通不便,资源缺乏,且建设材料的价格较高,增加了公路工程的建设成本。 (二)主观原因主要有:1、一些施工人员在公路建设施工前没有进行足够仔细地勘测,没有进行合理的设计规划,造成勘测不足,前期数据掌握不足,且后期问题较多,并不断反复地变更,加大了公路工程的建设施工费用和人员花

公路工程造价预算编制说明

公路工程造价预算编制说明 一、编制依据 本工程地点位于贵州省都匀市,项目所属都匀市高速公路。建设单位为贵州省高速公路建设集团有限公司。起点桩号k0+000,终点桩号k7+000。 主线采用双向4车道,路基宽度24.5m,设计速度80,全长7,施工工期为3年。路面结构为半刚性基层沥青混凝土路面,为保证工程质量,要求不能夜间施工。 本预算根据工程施工图设计的全部工程量和施工组织设计进行编制。采用纵横网络版进行预算编制。 二、采用的定额、费用标准相关文件 1.交通部[2007-10-19]发布《公路工程基本建设项目概算预算编制办法》(以下称《编制办法》); 2.交通部[2007-10-19]发布《公路工程预算定额》; 3.交通部[2007-10-19]发布《公路工程机械台班费用定额》; 4.黔交建设【2016】190号:贵州省交通运输厅关于转发《公路工程营业税改增值税计价依据调整方案》、《水运工程营业税改增值税计价依据调整办法》的通知; 5.交办公路[2016]66号:交通运输部办公厅关于《公路工程营业税改征增值税计价依据调整方案》的通知; 6.关于调整增值税税率的通知(财税[2018]32号);

7.黔交建设[2012]131号:关于执行交通运输部《关于公布公路工程基本建设项目投资估算编制办法和公路工程估算指标的公告》和《关于公布公路工程基本建设项目概算预算编制办法局部修订的公告》的补充规定; 8.贵州(黔交价管[2008]39号):关于执行《公路工程基本建设项目概算预算编制办法》( B06-2007)、《公路工程概算定额》( B06-01-2007)、《公路工程预算定额》( B06-02-2007)、《公路工程机械台班费用定额》( B06-03-2007)补充规定的报告; 9.其它有关调查资料; 三、各项费用和费率的确定 1.生产工人人工工日单价48.07元/工日,机械工人工工日单价48.07元/工日。 2.材料单价: (1)材料原价:外购材料参考《2018年8月贵州省公路工程主要外购材料指导价格》和《2018年三季度贵州省公路工程综合外购材料指导价格》,地材结合近期沿线料场及各生产厂家询价的资料,采用料场市场调查价。 (2)运杂费按《编制办法》计算。 3.施工机械使用费:按《公路工程机械台班费用定额》(B06-03-2007)中数值乘以《营改增计价依据调整方案(交办公路[2016]66号)》中表1营改增施工机械台班费用定额调整系数对应的调整系数计算,结果取2位小数。

公路造价工程师注册管理办法

注册公路造价工程师注册管理办法 (征求意见稿) 第一章总则 第一条为了加强对注册公路造价工程师的注册管理,规范注册公路造价工程师执业行为,保证公路工程造价管理质量,维护国家和社会公共利益,制定本办法。 第二条注册公路造价工程师是指通过考试或认证合格取得公路工程造价人员资格证书(以下简称资格证书)并按照本办法注册,取得注册公路造价工程师执业印章,从事公路工程造价活动的专业技术人员。 第三条注册公路造价工程师实行注册管理制度。未经注册者,不得以注册公路造价工程师的名义从事公路工程造价活动,所签署的相关文件无效。 第四条交通运输部对全国注册公路造价工程师的注册、执业活动和继续教育工作实施统一监督管理,具体工作委托交通运输部职业资格机构(以下简称注册机构)负责。 省级交通运输主管部门或其授权机构(以下简称省级注册初审机构)对本行政区域内的注册公路造价工程师注册、执业活动和继续教育工作实施监督管理。 第五条交通运输部建立注册公路造价工程师数据库,定期将核准注册的注册公路造价工程师信息向社会公布,面向社会提供服务。 第二章注册条件 第六条注册公路造价工程师的注册条件为: (一)取得资格证书; (二)受聘于一个公路工程造价咨询企业或者公路工程的建设、勘察设计、施工、招标代理、监理、养护、造价管理等单位; (三)无本办法第七条不予注册的情形。 第七条有下列情形之一的,不予注册:

(一)不具有完全民事行为能力的; (二)申请在两个或者两个以上单位注册的; (三)未达到继续教育合格标准的; (四)受刑事处罚,刑事处罚尚未执行完毕的; (五)因公路工程造价业务活动受刑事处罚,自刑事处罚执行完毕之日起至申请注册之日止不满5年的; (六)因前项规定以外原因受刑事处罚,自处罚决定之日起至申请注册之日止不满3年的; (七)被吊销资格证书,自被处罚决定之日起至申请注册之日止不满3年的; (八)以欺骗、贿赂等不正当手段获准注册被撤销,自被撤销注册之日起至申请注册之日止不满3年的; (九)法律、法规规定不予注册的其他情形。 第八条执业印章失效或者不予注册者,在具备注册条件后可重新申请注册,按照本办法第十三条规定的程序办理。 第九条准予注册的,由省级注册初审机构制作和发放执业印章。执业印章式样由部统一规定。 第十条资格证书和执业印章是注册公路造价工程师的执业凭证,应当由注册公路造价工程师本人保管、使用。 第十一条注册公路造价工程师遗失资格证书、执业印章,应当提交在公众媒体上声明作废的相关证明并填写资格证书(执业印章)补发登记表(式样见附件1),按照本办法第十三条规定的程序申请补发。 第三章注册程序 第十二条注册公路造价工程师注册分为初始注册、延续注册和变更注册3类情况。 第十三条取得资格证书者申请注册的,应当向聘用单位工商注册或者法人注册所在地的省级注册初审机构提出注册申请。 第十四条省级注册初审机构收到申请人的申请材料后,对申请材料不齐全或者不符合法定形式的,应当当场或者在5个工作日内一

道路毕业设计总结

竭诚为您提供优质文档/双击可除 道路毕业设计总结 篇一:公路工程毕业设计总结 毕业设计总结 公路运输是国民经济的命脉,是经济建设不可缺少的重要基础设施,对经济建设有着巨大的的影响。但公路工程因其投资大,建设周期较长,地质变化复杂,不可预见因素较多,所以必须对其建设投资进行评估对各个阶段进行预算控制。因此工程造价工作显得尤为重要。公路工程量清单预算编制作为工程造价的重要部分、作为国家管理基本建设经济活动的重要工具具有这不可替代的作用,是造价人员必备的素质之一。因此此次毕业设计所选择的公路工程量清单预算预算编制不仅巩固了我们所学的工程造价这门课的知识,使我们发现了平时学习中的不足,还将计量、结构设计与施工技术等所学的公路桥梁知识连贯在一起,完善了知识体系。为以后从事造价工作打下了坚实的基础。 毕业设计对于每个大学生来说是一门必修课程,在大学这一个求学阶段只有一次。毕业设计也是老师检验一下我们

的真正的实力和潜力。因此尽全力完成这次毕业设计,为美好的大学生活画上圆满的句号。毕业设计跟我们平时上的基础课或者是专业课不同,它是一个课题,要用到很多综合性的知识,最重要的是让学生体验一下做科学研究的整个过程。毕业,最重要的一个过程,最能把理论知识运用到实践当中 的过程就数毕业设计了。 随着毕业的日子临近,毕业设计也随着接近了尾声,经过近一段时间的努力,我的毕业设计终于完成了。这次的毕业设计相对于以前的课程设计,有所不同,知识涉及面广,资料比较完整,工程规模大。毕业设计不仅是对前面所学知识的一种检验,而且也是对自己能力的一种提高。通过这次毕业设计,使我明白了自己原来的知识比较欠缺,自己要学习的东西还很多。通过这次毕业设计我才明白我们以前所学到的东西只是停留在表面,并让自己知道在以后的生活和工作中都应该不断去学习,不断努力去充实自己。 这次我选择的毕业设计课题是梧州至柳州高速公路合 同段施工组织设计及工程量清单预算编制。毕业设计的任务给我们近一年的时间用来完成毕业设计的任务,其实说来毕业设计的难度不大,但是毕业设计牵涉到的范围特别广,涉及的知识面比较多,对我们来说还是有很大的挑战性的,最重要的一点是我们的毕业设计是要在外顶岗实习期间完成的,在这段时间里面没有老师的指导,也没有同学之间的相

2016-2017年公路造价师继续教育在线自测答案共10科

7公路工程造价标准体系 第1题现行《公路工程标准体系》是()年发布的? A.2002 B.2000 C.2005 D.2010 答案:A 第2题现行标准可以分为国家标准、行业标准、地方标准、和企业标准。 A. 团体标准 B. 产品标准 C. 协会标准 D. 工程建设标准 答案:A 第3题我国标准化改革方向是()。 A. 精简强制性标准 B. 优化推荐性标准 C. 鼓励团体标准 D. 发展企业标准() 答案:A,B,C 第4题根据规划,造价类标准包括()等。 A. 公路工程建设项目造价文件编制导则 B. 公路养护预算编制导则 C. 公路工程计价依据编制导则 D. 公路工程定额编制导则 答案:A,B 第5题按照规划,初步设计阶段涉及公路造价的标准包括:()。 A. 公路工程基本建设项目概算预算编制办法 B. 公路工程概算定额 C. 公路工程预算定额 D. 公路工程机械台班费用定额 答案:A,B,C,D 第6题目前规划的公路养护工程预算定额涵盖()等专业。 A. 桥梁 B. 隧道 C. 沥青路面 D. 机电设施 答案:A,B,C,D 5施工期造价精细化管理 第1题对应工期长于一年的项目,为推动项目积极落实公司各项规章制度,在签订项目管理责任状后,还需分年度签订() A.年度绩效考核责任书 B.年度分解指标 C.年度上缴费用指标 D.年度工作目标责任书答案:A 第2题为充分调动项目管理团队工作积极性、主动性和创造性,在项目进场后,应当与项目领导班子签订(),以明确项目总体绩效考核指标 A.年度绩效考核责任书 B.项目管理责任状 C.上缴效益指标 D.综合治理责任书答案:B 第3题在开展项目策划前,需提前进行的策划是() A.编制施工组织设计 B.明确项目施工成本 C.技术方案策划 D.确定施工总体进度计划答案:C 第4题为提升项目成本过程管控的有效性和针对性,应定期汇总核算项目实际发生成本,并与项目初期成本测算数据进行对比分析,按节超情况采取相应纠偏管控措施。上述工作应至少()开展一次。 A.每15天 B.每月 C.每季度 D.每半年答案:C 第5题项目实施过程中,当边界条件发生重大改变或发现存在重大风险源或危险源时,应当() A.按原项目策划继续履行 B.停工等待 C.组织进行项目中期策划,对原项目策划进行必要的补充调整 D.重新组织项目策划答案:C 第6题项目策划的具体内容包括() A.明确项目组织管理模式 B.明确项目安全、质量、效益考核指标 C.确定项目人员、设备、材料等各项资源配置方案

公路工程建设项目造价文件管理导则 在线自测

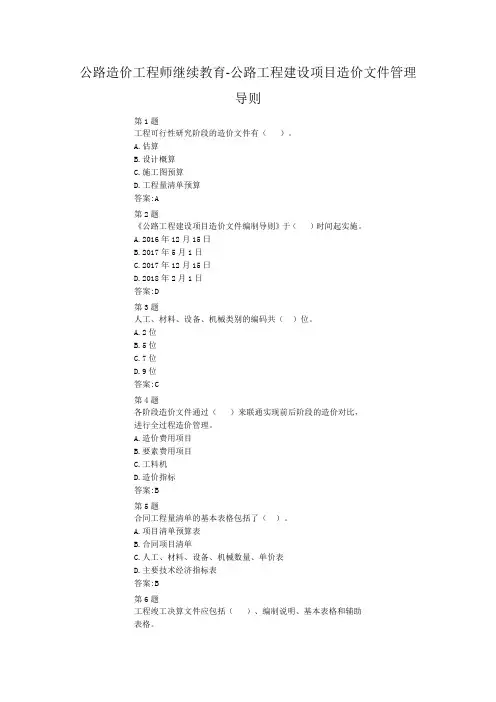

试题 第1题

工程可行性研究阶段的造价文件有()。
A.估算 B.设计概算 C.施工图预算 D.工程量清单预算 答案:A 您的答案: 题目分数:4 此题得分:4.0 批注: 第2题
《公路工程建设项目造价文件编制导则》于()时间起实施。
A.2016年12月15日 B.2017年5月1日 C.2017年12月15日 D.2018年2月1日 答案:D 您的答案: 题目分数:4 此题得分:4.0 批注: 第3题
人工、材料、设备、机械类别的编码共()位。
A.2位 B.5位 C.7位 D.9位 答案:C 您的答案: 题目分数:4 此题得分:4.0 批注: 第4题
各阶段造价文件通过()来联通实现前后

阶段的造价对比,进行全过程造价管理。

A.造价费用项目 B.要素费用项目 C.工料机 D.造价指标 答案:B 您的答案: 题目分数:4 此题得分:4.0 批注: 第5题
合同工程量清单的基本表格包括了( )。
A.项目清单预算表 B.合同项目清单 C.人工、材料、设备、机械数量、单价表 D.主要技术经济指标表 答案:B 您的答案: 题目分数:4 此题得分:4.0 批注: 第6题
工程竣工决算文件应包括()、编制说明、基本表格和辅助表格。
A.工程概况表 B.项目地理位置图 C.财务决算表 D.主要技术经济指标表 答案:B 您的答案: 题目分数:4 此题得分:4.0 批注: 第7题
工程结算文件的基本表格包括工程变更台账表、工程结算项目清单对比表和()。
A.工程概况表 B.工程结算项目清单对比表 C.人工、材料、设备、机械数量、单价表 D.主要技术经济指标表

公路工程造价(整理)

第一章公路工程造价基础知识 一、名词解释 1、公路基本建设是指有关公路固定资产的建设、购置、安置活动,以及与其相关的活动,如征地拆迁、勘察设计、施工监理等工作。 2、预留费是指难以预料的工程费或物价、汇率、税金、贷款等波动的费用。 二、填空题 1、公路建设产品的特点包括:产品的固定性,产品的多样性,产品的庞大性,产品部分结构的易损性。 2、公路建设的特点包括:劳动对象分散性,生产流动性,受自然因素影响大,需要个别设计、个别组织施工,生产周期长,生产协作性高,生产类型多,多以单件生产为主,需要不断的进行养护和维修,组织的系统性。 3、基本建设项目的投资与资金来源:财政预算投入,自筹资金投资,利用银行贷款投资,外资,利用法有价证券项目。 4、工程造价咨询单位按资质标准不同分为甲、乙、丙三级。 5、公路工程建设项目的投资益损分析的作用包括:公路晋级效益,减少拥挤效应,缩短里程时间效益,节约时间效益,减少事故效益、公路工程建设的基本程序。 6、编制项目建议书需要《估算指标》的综合指标,编制项目可行性研究需要《估算指标》的分项指标。 7、建筑安装工程费包括直接费、间接费、计划利润和税金。 三、问答题 1、公路工程建设的基本程序 (1)根据长远计划进行项目可行性研究,编制项目建议书。 (2)根据批准的“项目可行性研究”,编制项目的可行性研究报告。 (3)根据批准的“项目可行性研究”,进行现场勘测、筹措资金、编制初步设计文件。(4)根据批准的初步设计文件把建设项目列入年度基本建设计划。 (5)进行施工前的准备工作和施工图设计,组织招投标。 (6)编制上级开工报告,组织施工和监理 (7)编制竣工图表和工程决算,办理竣工验收 (8)对建设项目进行后评估 2、工程建设其他费包括的内容? (1)土地补偿费与安置费 (2)建设单位管理费。工作人员的工资、工资附加费、劳保费、差旅费等 (3)勘察设计费和研究试验费 (4)施工机构迁移费。包括职工及随同家属的差旅费、调迁期间的工资,施工机具转移费(5)供电贴费。改善用户或增加用户用电而必须新建、改建和扩建的电网建和有关支出。(6)固定资产投资方向调节税及建设期贷款利息 (7)投资方向调节税根据国家产业政策和项目经济规模实行差别税率 3、工程造价咨询单位的管理等级划分及服务范围? 工程造价咨询单位按资质标准不同分为甲、乙、丙三级。 (1)甲级单位可跨地区、跨部门承担各类建设项目的工程造价咨询工作。 (2)乙级单位可在本地区、本部门范围内承担各类中型一下建设项目的工程造价咨询业务。(3)丙级单位的业务范围由省、自治区、直辖市建设主管部门和国务院有关部门制定。 第二章公路工程定额 一、名词解释

《公路工程建设项目造价文件编制导则》自测题

公路工程建设项目造价文件编制导则》自测题答案第1题

vb>工程可行性研究阶段的造价文件有 ()。
A.估算 B.设计概算 C.施工图预算 D.工程量清单预算 答案:A 您的答案:A 题目分数:4 此题得分:4.0 批注: 第2题
《公路工程建设项目造价文件编制导则》于 ()时间起实施。
A.2016 年12月15日 B.2017 年5 月1 日 C.2017 年12月15日 D.2018年2月1日 答案:D 您的答案:D 题目分数:4 此题得分:4.0 批注: 第3题
人工、材料、设备、机械类别的编码共 ()位。v/b>
vdiv>
A.2 位 B.5 位 C.7 位 D.9 位 答案:C 您的答案:C 题目分数:4 此题得分:4.0 批注: 第4题
各阶段造价文件通过() 来联通实现前后阶段的造价对比,进行全过程造价管理。

A.造价费用项目 B.要素费用项目 C.工料机 D. 造价指标 答案:B 您的答案:B 题目分数:4 此题得分:4.0 批注: 第5题

vb>合同工程量清单的基本表格包括了 ( )。
A.项目清单预算表 B.合同项目清单 C.人工、材料、设备、机械数量、单价表 D.主要技术经济指标表 答案:B 您的答案:B 题目分数:4 此题得分:4.0 批注: 第6题
工程竣工决算文件应包括() 、编制说明、基本表格和辅助表格。
A.工程概况表 B.项目地理位置图 C.财务决算表 D.主要技术经济指标表 答案:B 您的答案:B 题目分数:4 此题得分:4.0 批注: 第7题
工程结算文件的基本表格包括工程变更台账表、工程结算项目清单对比表和()。v/spanx/b>v/div>
A. 工程概况表 B.工程结算项目清单对比表

公路工程造价管理与相关知识

公路工程造价管理与相关知识 公路工程造价管理与相关知识一、工程建设管理的基本概念 1.了解我国工程建设管理体制、公路建设管理体制及改革趋势;了解建设市场管理的内容及有关规定;熟悉公路基本建设的、法规;熟悉公路建设项目的分类。 2.了解国际上通行的建设工程投资方式的类型;熟悉(了解)我国公路建设项目目前采用的投资方式类型:包括政府和企业投资、贷款、集资及BOT投资方式;熟悉各种投资方式的特点和内容;掌握(熟悉)选择投资方 式的经济效益分析方法和决策依据。 3.了解基本建设程序的意义和作用;熟悉(了解) 贯彻执行基本建设程序的必要性;掌握(熟悉)基本建设程序的阶段划分和内容;掌握公路建设大、中型项目的划分、审批权限和程序。二、工程造价基本概念 1.了解工程造价管理的发展史;掌握(熟悉)工程造价的含义;掌握工程造价管理的内容和目的;熟悉(了解)工程造价管理体制、内容、主要任务及工程造价管理体制改革的趋势;熟悉工程造价管理的制度和法规;熟悉(了解)工程造价管理基础工作的内容及其在造价管理中的地位和作用。 2.熟悉工程造价构成的原理;掌握公路建设项目的造价构成,建筑安装工 程费构成,设备、工器具及生活用家具购置费构成,工程建设其他费用构成;了解国外建设项目造价构成。 3.掌握(了解)工程造价的计价特点;掌握(熟悉)建设项目从立项 至竣工多次计价和分部分项计价的原理;掌握建设项目造价、工程造价、总造价、总费用、总投资(静态投资、动态投资)、建设工程承包合同价(建设项目总承包合同和建筑安装工程承包合同价)的概念及界定。 4.熟悉工程造价计价的基本方法:单位估价表法(地 区单位估价表法,分项工程单位估价表法,单位估价表加运杂费调整法)、实物量法(工、料、机分析法)、类比法的内容和特点;掌握公路工程造价计价的基本方法;了解国外工程造价计价的基本方法。三、经济与合同管理 1.熟悉(了解)经济合同法关于经济合同的种类、法律地位,以及合同的订立、履行、变更、解除和合同纠纷的处理原则和方法。2.掌握(熟悉)工程合同(勘测、设计、施工)的主要条款,合同的订立、履行、变更、解除以及合同纠纷的处理原则和方法。 3.熟悉(了解)与工程建设有关的技术合同、贷 款合同、购销合同、保险合同等合同的主要内容和管理方法。 4.熟悉(了解)国际工程 承包合同的基本内容;熟悉(了解)FIDIC合同条件和公路工程国内、国际招标的内容。四、建设项目管理 1.掌握(熟悉)建设项目、建设项目管理的基本概念:包括项目、项 目管理、项目目标、项目控制、项目法人责任制等。 2.掌握单项工程、单位工程、分部 工程、分项工程的划分和内容。 3.了解工程监理制度的基本内容及有关规定;熟悉工程 监理的主要职责,监理中造价工程师的职责及造价监理的基本内容。 4.熟悉(了解)建 筑安装施工企业的企业组织制度;熟悉现代化企业制度;了解我国国有建筑安装施工企业的改革趋势。五、有关法律、法规及相关知识 1.熟悉(了解)建设单位财务会计制度;熟悉(了解)工程建设投资、新增固定资产与其他费用的划分和管理;熟悉工程建设概算、预算、竣工决算的各项费用与会计科目的对应关系;熟悉财务报表的基本内容。 2.熟悉(了解)施工企业的财务会计制度;熟悉(了解)企业固定资产、流动资金、工程成本等

[毕业设计职称论文]公路工程造价论文 工程造价控制论文

公路工程造价论文工程造价控制论文 浅谈如何有效控制公路工程造价 摘要:一个项目要达到较高的管理水平,保证项目管理目标的实现,从而获得较好的投资效益和社会效益,那么有效控制工程造价就显得尤为重要。本文主要探讨设置合理的造价目标,有效控制工程造价。 关键词:工程造价控制 随着国家对基础设施投资的加大,高级公路的建设,我国公路建设呈现了前所未有的迅猛发展。如何控制好工程造价主要应从以下几方面着手: 1 对建设项目实行全过程全方位造价控制 一个工程建设项目的造价核算过程是多层次的,一个浩繁的系统工程。从编制投资估算、初步设计概算、施工图预算和确定招投标合同价,到最后的竣工结算与财务决算,整个过程是由粗及细、由浅入深的逐步分解和逐层控制的过程。在实施过程中需及时纠正投资偏差,始终保持在预定的工程项目总造价目标范围内,最终实现目标。 1.1 项目决策阶段控制 由于工程可行性论证的重要性,要对项目的可行性进行认真研究,方案进行认真比选;择优选定承建单位、监督单位、勘察设计单位,合理选定建设标准,设计标准,积极采用新技术、新工艺,确定工程造价的大格局。

1.2 设计阶段造价控制 设计阶段是控制投资的关键环节,笔者认为可采取以下措施: 1.2.1 初步设计阶段——在设计上要进行多方案技术经济比较,把经济观念融入设计全过程。如何合理确定设计概算,重点要做好下面工作:第一,可行性研究报告要认真学习好。第二,必须坚持工程技术标准和项目建设规模。第三,不仅要对工程造价产生重要影响的地基桥梁、处理、分离式立交和互通式立交等做相同深度多方案的经济技术比较,一定要达到概算深度。同样也要对可行性研究报告指出的多种方案,进行相同深度的经济技术比较,从而优化设计。 1.2.2 施工图设计阶段——要求施工图设计一定要坚持初步设计所确定的技术标准、建筑结构、建设规模和施工方案等,保证施工图设计的完整性和准确性。 1.2.3 对目前的工程设计提出几点修改意见 ①实行限额设计:就是依照批准的投资估算和设计任务书控制初步设计,依照批准的初步设计总概算来控制施工图设计,同时还要求各部门在保证达到使用功能的情况下,按分配的投资限额来控制设计,严格控制施工图和技术设计的不合理变化,保证总投资额不变。 ②运用价值工程优化设计方案,就是应用科学手段对产品进行分析,通过分析问题、方案评价、综合研究3个阶段,达到运用最低的总成本,实现产品的必要功能,提高产品价值。 ③推广应用标准设计:推广标准设计,可以降低造价,大大缩短设计周期。

公路工程造价管理暂行办法 自测

第1题

()应当进行标底或者最高投标限价与设计概算或者施工图预算的对比分析,合理控制建设项目造价。
A.建设单位 B.勘察设计单位 C.施工单位 D.监理单位 答案:A 您的答案:A 题目分数:4 此题得分:4.0 批注: 第2题
()承担公路工程造价控制的主体责任。
A.建设单位 B.勘察设计单位 C.施工单位 D.监理单位 答案:A 您的答案:A 题目分数:4 此题得分:4.0 批注: 第3题
发生设计变更的,()按照有关规定完成审批程序后,合理确定变更费用。
A.建设单位 B.勘察设计单位 C.施工单位 D.监理单位 答案:A 您的答案:A 题目分数:4 此题得分:4.0 批注: 第4题

国家重点公路工程项目和省级人民政府相关部门批准初步设计的公路工程项目的建设单位应当在(),将施工合同的工程量清单报省级交通运输主管部门备案。
A.施工准备阶段 B.施工阶段 C.投资决策阶段 D.竣工验收阶段 答案:B 您的答案:B 题目分数:4 此题得分:4.0 批注: 第5题
)应当对其编制的造价文件的质量负责,做好前后阶段的造价对比,重点加强对设计概算超投资估算、施工图预算超设计概算等的预控。
A.建设单位 B.勘察设计单位 C.施工单位 D.监理单位 答案:B 您的答案:B 题目分数:4 此题得分:4.0 批注: 第6题
实际投资调增幅度不超过静态投资估算( )的,由原初步设计审批部门直接审查调整设计概算。
A.10% B.20% C.30% D.50% 答案:A 您的答案:A 题目分数:4 此题得分:4.0 批注:

公路工程造价文件

公路工程造价,一般是指进行某公路工程项目建设所花费的全部费用,即该工程项目有计划地进行固定资产再生产和形成相应的无形资产、递延资产和铺底流动资金的一次性费用总和。 概算或修正概算是初步设计或技术设计的重要组成部分,是建设项目投资的最高限额; 公路工程造价编制与项目经济评价,是一项政策性、技术性、经济性和实践性都很强的技术经济工作。 项目建议书,是公路建设项目建议的一种意向书。是以国民经济和社会发展规划、路网规划和公路建设五年计划为依据,通过踏勘和调查研究,提出建设项目的技术标准,修建公路的长度或独立大型桥梁的桥面面积,并以《公路工程估算指标》中的“综合指标”和规定的编制办法,进行投资估算的编制。 而设计则分为初步设计、技术设计和施工图设计三种,所以有一阶段、二阶段和三阶段设计之分。 概算一经批准,是公路建设项目投资的最高限额,具有约束力。 工程造价文件,是由封面及目录、编制说明和各种计算表格所组成。甲组文件为各项费用计算表;乙组文件为建筑安装工程费各项基础数据资料计算表,只供审批使用。 (1)甲组文件,共有九种计算表格。 ①总概算汇总表,分段编制造价时方编制此表 ②总概算人工、主要材料、机械台班数量汇总表,分段编制造价时方编制此表;

③总概算表; ④人工、主要材料、机械台班数量汇总表; ⑤建筑安装工程费计算表; ⑥其他直接费、现场经费、间接费综合费率计算表; ⑦设备、工具、器具购置费计算表; ⑧工程建设其他费用及回收金额计算表; ⑨人工、材料、机械台班单价汇总表。 (2)乙组文件,共有五种计算表格。 ①分项工程概算表; ②材料预算单价计算表; ③自采材料料场价格计算表; ④辅助生产工、料、机械台班单位数量表。 第二章工程造价编制的一般步骤和工作内容 工程造价的编制步骤和工作内容,概括起来就是,拟定工作方案,确定编制原则,熟悉掌握计价定额、指标的内容和使用范围,工程量计算规则和计算方法;应取费用项目和标准;在熟悉设计图表资料和文字说明,结合现场调查,做好核对工程量的基础上,正确摘取工程量;了解施工方案和施工计划中的内容,确定先进合理、安全可靠的施工方法;进行工程造价的各种价格、费用的分析和累计计算,复核及审核,最后编写说明和出版等。 工程造价的编制是与勘测设计工作同步进行的。 遵循下列原则,做好工程造价的编制。

公路工程造价管理体系及确定方法与控制模式研究

公路工程造价管理体系及确定方法与控制模式研究 摘要:公路工程是我国交通运输业的发展基础,是我国国民经济快速增长的重要保证,对于人们的生活水平的提高有着非常重要的意义。本文从工程造价管理模式的现状入手,对改善我国现阶段的工程造价管理的各个阶段展开论述,并从多个方面叙述了工程造价管理体系。 关键词:工程造价;管理体系;确定方法;控制模式 自从改革开放以来,我国的经济进入了快速发展的阶段,也是从那时提出“要致富,先修路”的口号。这也就说明了在我国的国民经济中,交通运输是其发展的基础,是经济社会能够健康有序发展的重要保证,对于人们生活水平的提高具有非常重要的作用。但是,从目前来看,我国的交通还不算太发达,在公路工程造价管理中仍然存在着一些亟待解决的问题,制约了我国经济的发展速度。 一、我国公路工程造价管理体系及确定方法与控制模式的研究现状 我国公路建设的规模与投资在整个国民经济中占有很大的比重,而对于高速公路的建设又是重中之重,尤其是对于跨度大、山区、丘陵等地区的建设,其工程造价的指标都有阶段性的跳跃的,而现在劳动力价值的提升、物价的上涨,使得公路建设的投资越来越大,又因为市场经济具有不稳定性,这使得公路工程所取得效益、成本、以及政府的公信力等都受到了很大的影响。 (一)效益降低

公路工程的建设是一个高投资、慢收益的项目,在市场经济为主体的经济模式下,其风险非常大,这也使得政府有关部门在公路建设方面的投资巨大,而且公路工程的收益是非常慢的,这也就使得有关政府部门承担着非常高的风险与高额的债务,使得公路工程的建设受到很大的影响。 (二)成本增大 随着社会的进步,我国的国民经济也在飞速的增长,这也就使得劳动力价值不断的提高,同时,在以市场经济为主体的经济模式下,工程材料的价格也是一涨再涨,这也就使得公路的建设成本不断地增加。而且,现在的私家车越来越多,使得公路承受的载荷也越来越大,对公路的破坏严重,从而增大了维修费用,使得公路工程的成本增大。 (三)政府的公信力降低 由于公路工程的建设中其实际建设费用远远超过了预算费用,而在公路工程的施工过程中,没有相应的监督机制,对于公路工程造价的统计没有切实的数据,从而对施工过程中存在的种种问题不能及时的采取相应的措施,使得政府的公信力大大降低。而且,对于公路工程的各个参与单位来说,他们都会从成本建设中为自己争取更大的利益,并彼此之间相互进行掩护,这使得政府出台的相关的法规没有约束力,导致了工程造价管理混乱,从而使得政府的公信力大大降低。 二、提高我国公路工程管理力度的措施

公路工程造价编制依据及其相关内容

一、公路工程造价各个阶段划分 二、造价文件的组成(概预算部分) 三、造价文件的编制原则 四、造价文件的编制依据及其相关内容(一)造价文件的编制依据 1、计价依据的含义 2、计算工、料、机消耗量及费用的依据 3、计算建安费的依据 4、工程数量和机械设备数量的计算依据 5、施工组织设计 (二)相关法律和政策性法规文件 1、相关的法律法规 2、政策性法规文件 3、建设项目应计入的费用 (三)造价文件编制的外业调查 1、自然条件的调查 2、经济的调查 3、征地拆迁的调查 4、材料及价格调查 5、材料运输情况的调查 五、不同阶段公路工程造价的编制(一)工程可行性研究阶段

1、估算的作用 2、投资估算分项指标的特点 3、可研阶段估算编制依据 4、可研阶段估算的编制 5、可研阶段估算控制 (二)初步设计阶段 1、概算的作用 2、概算的编制依据 3、概算的编制与控制 4、工程量计算中应注意的问题(三)施工图设计阶段 1、施工图预算的作用 2、施工图预算的编制依据 3、施工图预算的编制 4、施工图预算的控制 5、计算工程量应注意的问题(四)工程招标阶段 1、招标准备 2、招标阶段的造价控制 (五)施工阶段合同费用的管理 1、合同管理的依据和内容 2、合同费用的管理

3、工程变更 4、设计变更的条件 5、工程变更单价的确定 6、工程索赔 7、价格调整 8、造价的调整 (六)清单计价应注意的问题 六、编制概预算应注意的事项 七、新定额、编制办法的应用 (一)、概算定额 (二)、预算定额的说明 1、幅度差 2、预算总说明 3、路基工程说明 4、路面工程说明 5、隧道工程说明 6、桥梁工程说明 一、公路工程造价各个阶段划分 1、施工图阶段--施工图预算---依据预算定额、编办及我省的有关规定 2、初步设计阶段—概算--依据概算定额、编制办法及我省的有关规定

公路工程建设项目造价文件管理导则发布的意义

公路工程建设项目造价文件管理导则发布的意义 公路工程造价管理,体现在公路建设的每一个环节,贯穿于公路建设管理的全过程,对公路工程品质、公路投资效益等均具有直接影响,是公路建设可持续发展的重要保障。公路工程建设项目造价文件是公路工程造价管理最基本、最直接的载体和表现形式,是公路工程建设项目重要的技术性文件,是合理确定和有效控制公路工程建设投资的依据。 部于2016年颁布部令《公路工程造价管理暂行办法》(下简称“办法”),针对公路工程造价管理进行了顶层设计,提出四个建构和发展理念:一是优化建设资金结构,推进行业供给侧改革;二是建立有效的造价管理体系,明确各方管理职责;三是规范造价监管机制,压缩寻租和失信行为空间;四是改革公路建设管理模式,推进造价行业走现代工程管理之路。 为从技术标准层面对“办法”进行落实,指导和规范公路工程建设项目各阶段造价文件的编制和管理工作,部公路局立项编制了《公路工程建设项目造价文件管理导则》(以下简称《导则》),由广东省交通运输工程造价管理站作为主编单位,已于2017年12月15日正式发布,将于2018年2月1日起施行,标准号为JTG 3810—2017。 为了便于公众、交通运输管理部门及公路工程建设相关单位更好地理解《导则》的有关内容,现就《导则》编制的基本思路、主要内容等方面作如下解读。

一、《导则》编制的思路 (一)基于实践基础。《导则》系统总结了多年来我国公路工程建设项目造价管理的工作经验,充分吸收融合了各省(自治区、直辖市)公路工程造价标准化和信息化的管理成果,以实现公路造价管理的规范化、标准化、信息化、专业化、精细化为基本目标,对关键技术问题开展专项研究,在全国范围内广泛征求了交通运输行业主管部门、造价管理机构、公路建设管理单位以及公路设计、施工、监理、咨询等单位的意见,经实例测算应用后编制。 (二)着眼行业规划。《导则》对公路工程建设项目造价文件进行整体规划,对公路工程各阶段造价的基本要素进行系统性设计,对各阶段造价文件的编制格式进行总体呼应性设计,有利于实现各阶段造价的清晰对比,有利于实现准确把握各阶段造价的动态变化,有利于及时发现资金使用中存在的问题,有利于实现科学计价和合理控制。 (三)注重发展引导。《导则》是公路工程造价标准体系中的总领性标准,统筹各阶段造价文件的编制和管理,为公路工程造价编制、审核、审查、监管等造价活动提供指导,也将为造价大数据构建奠定基础,促进提升造价文件编制质量,促进提高行业造价管理水平。 (四)突出关键环节。《导则》基于结构合理、层次清晰、内容完整的费用项目框架设计,通过标准的、统一的、专业的造价基础要素,以信息化的手段,实现关键环节——设计阶段造价和实施阶段造价的贯通,从技术上解决制约全过程造价实现的技术瓶颈问题。 二、《导则》重点解决的问题
