******弱电系统工程施工

投标文件

项目名称: ******弱电系统工程

投标文件内容:投标文件技术标部分

投标人: ******科技有限公司(盖章)法定代表人或其委托代理人: (签字或盖章) 编制日期:2016年月日

目录

第一章编制依据

1.施工组织设计的指导思想

“******弱电系统工程”施工组织设计是按贵方提供的智能化弱电系统设计图,按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程、成都市政府的有关规定,再结合我公司的施工能力、技术准备力量及多年弱电系统工程的设计施工经验和本工程的具体情况进行编制的。

施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。

施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。

2.编制范围及内容

1、本工程施工组织设计是严格按照本弱电系统工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。

2、我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。

3、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操作性强”。同时保证周边和施工现场有良好环境。

3.施工组织设计编制技术依据

《智能建筑设计标准》 GB/T 50314-2006

《民用建筑电气设计规范》 JGJ16-2008

《高层民用建筑设计防火规范》 GB50045-95 2005版

《汽车库、修车库、停车场设计防火规范》 GB50067-97

《民用闭路监视电视系统工程技术规范》 GB50198-94

《电子计算机场地通用规范》 GB2887-2000

《建筑与建筑群综合布线系统工程设计规范》 GB/T50311-2000

《民用闭路监视电视系统工程技术规范》 GB50198-94

《厅堂扩声系统声学特性指标》 GYJ25-86

《四川省住宅建筑通信配套光纤入户工程技术规范》 DBJ51/004-2012 备案号:J1200B-2012

《安全防范工程技术规范》 GB50348-2004

《安全防范系统通用图形符号》 GA/T74-2000

《视频安防监控系统工程技术规范》GB50395-2007

《入侵报警系统工程设计规范》GB50394-2007

《出入口控制系统工程设计规范》GB50396-2007

《有线电视系统工程技术规范》 GB50200-94

《建筑物防雷设计规范》 GB50057-2010

《公共广播系统工程技术规范》 GB50226-2010

第二章工程概况

1.工程内容

由****集团投资的******弱电系统工程,位于*******,总计面积(规划总建筑面积+总平面积):******平方米,小区总户数为****户。

根据甲方要求,本次能化系统弱电集成系统工程包括以下11个项目:

①楼宇可视对讲系统;

②电视监控系统;

③电子围栏系统;

④电子巡更系统;

⑤停车场管理系统;

⑥背景音乐系统;

⑦门禁系统;

⑧机房工程及防雷系统;

⑨弱电综合管网;

⑩FTTH光纤入户及综合布线;

11 梯五方对讲系统(布线)。

2.总工期要求

按总体建设工程基本要求,以及贵单位针对本项目工程的计划、要求,总承包施工单位施工进度要求,制定相应的工期计划,并保证按计划施工,按期保质完成本工程。

本工程工期要求: 140 日历天。

要求质量标准:合格。

第三章工程实施组织计划

1.工程进度安排

根据贵单位对项目建设的总体要求,以及在同类项目建设中的经验,我们按照以下步骤实施的整体思路,提出弱电系统工程项目建设的实施进度计划。

本工程计划2016年月日开工,2016年月号完工,工期为日历天。(以合同约定为准)

工程一旦开工,须按以下步骤开展工作:

工程设计部进入现场进行现场勘测,完善2次线路设计和平面施工图设计,此工作10日内完成。

同时材料采购部按照合同进行材料采购,第一批材料应在2月25号内采购完毕,并进入工地临时库房。以后按工程实际进度制订采购计划。

工程部在工程勘测完毕后组织施工人员进场施工,准备好详细的施工进度计划和工程施工图纸,以及一切工程准备工作(如搭建临时设施,吊齐机具)。

一旦进场后,需科学的安排施工进度,并积极与业主和土建方取得配合,避免人员安排和工序安排的不合理情况出现。

施工过程中定期召开工程现场会,由总指挥主持,特殊情况下由项目经理主持,及时调整人员安排,合理化安排工程进度。

施工过程中工程项目经理要定期和不定期的抽查工段施工质量,并及时对工程质量和安全生产进行监督,保证好工程质量,搞好安全生产。

工程每一阶段完工后,要及时整理工程档案,做好工作总结,为下一阶段打好基础。

工程施工完毕后,及时组织工程验收,做好工程结算工作。

考虑到本弱电工程项目建设中的条件准备、设备订货及运输、项目施工等因素,工程实施进度计划按照以上计划编制。项目进度管理按照多专业交叉作业方式进行,以便控制项目实施进度。具体实施进度计划可按照贵单位的要求,在本实施进度计划的基础上调整。

我公司将协同总承包施工单位,按照项目实施进度计划,完成对项目建设的各个环节,包括人员组织、技术小组的工作进展、项目建设进度和质量、系统阶段的验收等方面,实施全面的管理和监督。并通过项目阶段性总结,报告项目实施情况,调整建设进度,全面保证项目能够按照高效率、高质量的要求顺利地完成。

2.项目管理机构的组建

我公司高度重视本工程的建设,把本统弱电工程列为重点工程,采用全新的管理模式,即成立工程项目经理部,实行项目经理负责制。我们将“优质、高效、安全、文明”地建设好本工程,为公司创造良好的社会效益和经济效益,为社会奉献精品。根据本工程的规模和特点,选派思想好、业务精、能力强、能融洽、合作好的具有丰富实践经验的年富力强、颇具开拓精神的管理人员进入项目管理班子。对外适应业主管理的要求,充分发挥公司的经济技术优势和精诚合作的诚意,对内建立健全项目经理、执行经理、技术负责人、各专业工长、内业技术员、材料主管、质检工程师和安全主管等岗位责任制,确保预定目标的最终实践。组织强有力的工程项目经理部,根据本工程的特点,项目管理机构由两个层次组成。

2.1项目管理层——工程项目经理部

按照《建设工程项目管理规范GB/T50326-2001》组成的项目经理负责制,对工程进度、质量、安全、文明施工、合同履约全面负责,确保工程按照既定质量、进度目标交付使用。

本工程项目经理部领导班子由项目经理、执行经理、项目技术负责人等组成。

下设:各专业工长、内业技术员、质检工程师、安全主管、材料主管等具体实施项目部的职能。

2.2 施工作业层——直接参与施工的作业班组

精选曾施工过多项优质工程并有过施工同类工程经验的各专业班组。

3.施工组织机构框图

3.1公司组织机构框图

3.2项目管理人员岗位职责

职务职责

项目经理负责与工程有关的一切总事务,有权奖罚。

执行经理负责生产、安全及材料供应,并负责施工项目组的管理协调。

项目技术负责人负责项目技术工作,包括质量检查、新技术应用以及文件资料控制、检验试验、纠正预防质量审核等要素的具体实施。

3.3.施工组的职责

3.3.1弱电安装组职责

提供安装楼宇可视对讲系统、门禁系统;电子围栏系统;闭路电视监控系统;小区巡更系统、停车场管理系统、门禁系统、综合布线系统、背景音乐系统等必需的材料和设备。负责线缆的敷设、设备安装及调试。

3.3.2弱电安装组提供的文件

弱电系统安装过程中:采购产品的合格证件、材料设备进场计划、主要施工机械配备表、项目技术负责人员名单、施工计划、电缆路由平面图、系统结构图,设备的使用手册,系统完工后的详细的竣工资料等。

3.3.3系统安装规范及工艺要求

楼宇可视对讲系统、门禁系统;电子围栏系统;闭路电视监控系统;小区巡更系统和停车场管理系统;门禁系统;综合布线;背景音乐系统;机房及防雷系统的安装过程中必须保证人身安全,保证各系统在科学施工的情况下符合各系统设计书中各项技术要求及相关技术规范。

将根据用户建议的及时的调整系统安装配置。

4.施工组织计划

我公司对系统施工人员有严格要求,参与施工的工程师是经过培训的弱电工程师,还有5年以上的工程管理人员及施工人员,此次参加施工的主要工程师都参加过多个类似系统工程的设计和施工,具有设计、安装和调试同类工程

三年以上的工作经验。我公司还拥有一批质量过硬,经验丰富的系统施工人员,他们是具有7年以上建筑智能化行业工作经验的熟练工人。拥有如此高水平的设计施工队伍,对此项目来说无疑是增加了很高的质量保障。

4.1 工程组织

本项目我公司派出以项目组为单位的施工人员组织施工。

本项目岗位素质要求、分工及职责

●总指挥

负责工程整体指导工作,定期、不定期检查工程项目进展情况,并根据工程项目的需要,及时调用后备资源支援工作。具有大中型弱电系统工程项目设计、实施经验,技术知识、技能全面,负责组织本工程项目的,设计和现场工程技术。

●弱电工长

具有大中型弱电系统工程项目的管理与实施经验,监督整个工程项目的实施,对工程项目的实施进度负责;负责协调解决工程项目实施过程中出现的各种问题。负责与业主及相关人员的协调工作。

●工程技术人员

要求具有丰富工程施工经验,作为主要人员参加过大中型弱电系统工程的实施,对项目实施过程中出现的进度等问题,及时上报总指挥。

●材料设备管理员

要求熟悉工程所需的材料、设备规格,负责材料、设备的进出库管理和库存管理,保证库存设备的完整。

●安全员

要求具有很强的责任心,负责巡视日常工作安全防范以及库存设备的安全。

4.2 工作流程

项目组成员,分工明确,责任到人,同时还应发扬相互协作精神,严格按照各项规章制度、工作流程开展工作。

实施由总指挥负责组织,由工程技术组,质量管理组,项目管理组,材料管理组完成,安全员负责安全监督。设计组作为支援。

在整个实施过程中,以控制工程质量为主,以控制工程进度为辅,不断督导检查,以执行标准为设计依据,以工程验收标准为检验依据,保证工程顺利完成,直至工程验收。

4.3规章制度

●协调会议通知制度

凡是与弱电系统工程有关的,由业主、监理两方或两方以上参加的协调会议,定期举行会议(如每个星期一),必须就有关协调情况及最终答复形成会议纪要以备查,会议纪要送达业主及相关人员。

●合同与资料管理制度

凡是与系统工程项目有关的合同文件和资料,由总指挥负责收集、整理、归档、管理,借阅必须经过授权和登记。

●验收制度

由业主、有关专家组成验收小组,由验收组长把验收结果填入工程报验单并签字,其他验收人员在此报验单上签名。

●项目组工作制度

必须按时上下班,有事必须向总指挥或工长请假。

遇到原则性问题必须及时向上一级领导汇报,并写出相关的书面材料,经上一级领导同意(或提出处理意见)且签字后,方能处理。在重大原则问题处理上,应征得工地总指挥同意且签字后,方可处理。

必须与业主,其他工程施工单位及有关人员建立良好的合作关系,严格遵守业主制定的施工现场管理规定。

●材料管理制度

由专人负责材料管理,工程队施工过程中所有材料领取须填写统一的领料单,并由总指挥和专项工程师签字方可领取,剩于材料需及时退回材料管理员处,由管理员统一管理。

安全管理制度

施工过程中所有人员必须配带安全帽,由安全员负责查看和保管安全帽,工程中使用的临时设施如配电设施、库房、休息室等每日由安全员定期定时巡查,及时发现安全隐患,避免安全事故发生。

5.项目管理机制

为适应本工程施工需要,在施工现场设立工程项目经理部,实行项目经理负责制。公司各职能部门服务于项目经理部,项目经理负责对工程各生产要素进行优化配置,全权处理与工程有关的一切事务。公司与项目经理部之间除了采用电话通讯和传真方式外,本工程还将采用计算机网络系统方式联系。6.施工项目的高效运作机制

6.1明确项目经理部的责、权、利

6.1.1根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊,紧张有序地开展工作,从而较大幅度提高项目经理部的工作效率。有效促进管理整体实力的强化,使项目管理班子有更多的精力和时间来分析运筹较为复杂的环节,做到项目整体下活一盘棋。

6.1.2项目经理全权处理本工程施工过程中的一切事务,并享有人事组阁权、劳动力选择权、材料采购权以及资金使用权。

6.1.3项目经理部设本工程资金专用帐户,项目上的一切开支由项目经理签字后方能支付;项目经理有权奖罚管理人员及施工班组。

6.1.4为加强竞争机制,本项目部的管理人员均受聘于项目经理,并与项目经理签订工作合同,项目经理有权按合同要求解聘不称职的管理人员及施工班组。

6.1.5项目所需的材料、机械设备、周转材料由项目经理部按工程进度自行配制。

6.1.6项目经理部在施工中实行全面质量管理。组织好各工种、各专业的施工协调配合,实现决策准、指挥灵、落实快的工作方针。确保工程按照既定质量、进度目标交付使用。

6.2树企业形象,创工程精品

市场需要精品,用户需要精品。精品工程是由施工管理的全过程及各分部分项工程质量精细的程序组成的。同时职业道德也是精品工程不可分割的重要部分。为此本项目将建立“职业道德考核机制”,并在项目中大力推广和运用,具体作法是将考核标准具体落实到人头并与他们的收入直接挂钩,以形成自觉抵制施工质量和材料质量的以次充好、偷工减料、弄虚作假等不良行为,实施用户满意工程。

7.保证施工项目高效运作的措施

7.1由项目经理部处理施工现场一切事务。

7.2组织强有力的项目班子,由项目经理选用思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。

7.3建立健全项目工长、内业、材料、质量、安全等岗位责任制,定期对各专业进行考核。对项目经理、业主认为不称职的管理人员及施工班组立即更换。

7.4强化激励与约束机制,制定业绩评比,奖罚办法,定期组织项目经理部管理人员会议,检查工作质量。

7.5定期召开现场办公会,重点解决项目的资金、质量、速度等难题,以确保资金为前提,带动项目各项工作的高效运转。

7.6每周召开由项目经理主持的班子碰头会,对本周工作进行总结,对下周的工作进行协调安排。

7.7实行劳动用工管理,选用组织能力强,技术水平高,能打硬仗的作业队伍,树立连续作战的精神,确保工期按时完成。

7.8在施工中实施目标考核,并针对本项目制定“工程项目管理责任目标考核与奖惩办法”,以推动项目整体管理水平的提高,激发全体管理人员的工作责任心与积极性。

7.9工程资金由项目经理直接支配。

7.10项目经理部加强对项目职工进行素质教育,强化敬业精神,提高工作技能。鼓励参战人员艰苦创业,同时提高其福利待遇,让他们以旺盛的精力积极投入工程建设。

7.11项目经理部加强同业主、设计院、监理及分包单位的联系,及时解决工程中的重点、难点问题,保证工程有条不紊地进行。

8.工程施工准备

8.1施工技术准备

组织有关人员熟悉施工图纸和有关技术资料,勘察工地现场,充分了解和掌握系统设计意图、功能特点,作好技术交底工作。其次组织举行专题技术培训、讨论会,学习有关安全知识,增强质量意识。

8.2主要施工工具准备

8.3劳动力计划安排

根据工程设计,实施及项目管理经验,我公司组建组织机构并配备相关人员。设工程总指挥、项目经理、项目副经理、技术总监、设计工程师、工程技术人员、质量管理工程师、项目管理人员、安全员等。

设计部:按系统的情况配备相关技术工程师,共配备3名设计工程师,负责本工程设计工作。

工程技术组:配备3名技术工程师,负责本工程施工工作,管理工程队。

质量管理组:配备2名质检员,从质量管理角度予以负责。

项目管理组:配备1名项目管理人员,由项目经理、副经理带队。材料设备管理组:配备1材料管理人员。

安全员1名负责监督安全生产。

项目组详细人员配备清单如下:(不含普工)

劳动力计划表如下:

注:本计划以每班八小时工作制为基础单位:人

8.4.施工的临时设施

根据工程的施工特点,对施工区布置临时设施,如:仓库、现场办公用房、工人换衣、休息房等。

8.4.1仓库

需要15㎡用于现场急用的线缆及部份设备的临时储藏。

8.4.2现场办公用房、休息房

大约需要15㎡左右,配备计算机、打印机、照明、电话等办公设备。

8.4.3现场临时设施

现场施工用电主要是用于照明及设备调试,其电源由业主负责解决,在临时用电线路上装我方电表搭接,费用为施工方支付。

安装施工用水量很少,主要在业主施工用水管取。

9.材料组织与管理

本工程系统材料有主材、辅材之分。按工程施工工艺特点及进度计划安排,工程前期主要是辅材的进场,工程后期则主要是主材的进场,设备安装及阶段验收等。

由于主材、辅材使用性质不同,进场时间不同,因此需要区别对待,分别组织管理。

9.1仓库设置

为加强工程物料管理,特此请求建设单位协助提供房间作临时仓库堆放设备器材用,位置靠近工地附近,要求通风、干燥适宜、水电供应、防盗安全设施齐全。

结合《仓库物品管理制度》,作好物料的入库、发放、盘点登记等工作。

9.2设备采购、生产与入库

工程辅材及主要施工工具将按计划,自开工之日起便陆续就地采购进场入库,并配合大楼平面分割、初装过程投入使用。

工程主材设备器材及附件,将根据工程的实际进度,经对综合技术应用

环境会审、验收,确认合格后,开始陆续采购贮备、发货入库。

9.3设备器材发放进场

设备材料的发放要具备完整的手续,须经相应主管领导签字同意后方可登记发放。

第四章工程质量管理

工程管理的成功与否是实现时间目标与质量目标的关键。另外,也只有工程管理的成功,才能充分发挥人力与物力的优势,同时依据多年的工程管理经验,全面计划、组织、协调、审核,避免技术失误、工程超支、工期延误等问题,按照合同保质、保量地竣工验收。

当签订合同后,我公司将参照国际ISO-9001标准管理模式展开以下管理工作:

1.组织工作管理

组织工作重要的是建立强有力的管理组织机构。我公司会成立专项管理组织、包括:工程组、技术组、外部协调组和项目办公室,分别对项目实施、工程设计、采购、合同、成本控制、设备及物资供应及文档等进行管理。

2.进度控制管理

主要由经验丰富的项目经理领导项目组进行进度控制,包括设计、施工进度、材料设备供应、成本控制管理及满足各种需要的进度计划的检查,施工方案的制定与实施,以及设计、施工各方面计划的协调,经常性地对计划进度与实际进度进行比较,并及时调整计划等。

3.项目实施管理

1、我公司应拥有对项目进行中正常操作的决定权。

2、我公司根据项目计划来衡量、跟踪和评估项目的进展情况及投资状况;

3、同用户的项目经理一起解决有关项目计划与项目进度的偏差;

4、适时地审阅项目任务、项目计划和人力资源,作好项目变化控制;

5、同用户项目经理一起组织项目例会并审阅项目进程,负责会议记录的编写、汇签、发放及存档工作;

6、准备例行项目状态报告,对项目中潜在的风险进行分析及解决,或提请回龙湾二期弱电工程领导讨论。

4.风险管理

1、保证项目中运用的技术可靠性、先进性;

2、保证项目管理的组织严密性,工程设计、施工、管理的严谨性;

3、确保及时获得项目进程中所需的各种信息;

4、充分估计人的因素;

5、确保项目人员所需的技能;

6、事先安排好项目所需的辅助设施;

7、保证最小程度的差误损失;

8、保证明确的责任分配原则。

5.质量控制管理

我公司除了选用:

GB50258—96 《1Kv及以下配线工程施工及验收规范》

GB50169—92 《电气装置接地施工及验收规范》

等技术规范进行质量控制以外,还以国外相应的规范要求对设计质量、施工质量、材料和设备质量进行管理、要求、控制。在任何方案中都有专家来确保方案的可行性及先进性。组织与项目有关的政府机关的质检、验收、签证工作。

质量是工程的生命。为此,我公司贯穿工程全过程,在关键位置设立严格的QC质量监控点,抽查、全检并举。监控点及保证措施主要包括: 1)、隐蔽工程施工。大楼土建、初装阶段预留预埋时,由建设单位委托水电安装单位完成。我司工程人员对预留预埋管进行穿线施工。

2)、设备采购。主要设备器材提前订货、保险运输等措施,从材料供应上确保工程进度和质量。

3)、设备领用。主要设备器材及附件出库发放,须配有相关产品合格证书、使用说明、安装手册、保维单等齐全资料。若设备残损或配套器材、资料不齐全,施工员有权拒领并及时向上反映。

4)、阶段验收、检查。分阶段按建设单位要求,会同各有关单位进行抽查检验,发现问题及时整改,并将结果反馈至相关单位。

5)、确定施工界面。与队友密切协作,配合施工,积极推进。

6.项目文档管理

我公司将用严格的国际文档管理体系(ISO-9001所要求的严格的文档管理要求)对工程项目文档进行明细管理。具体包括:客户原始资料、合同、项目分级计划、项目进度、项目投资、项目预算、项目设计、施工、验收的标准、依据和规范、项目工程记录、信息控制制度、文件收发记录、文件存档、会议记录管理、相关票据管理等。

第五章施工部署及组织管理

1.工程总体布置

1.1本工程的施工指导方针

本工程作为本公司的重点工程,公司将以顾客的需求为关注焦点,利用本公司的优势和修建过类似工程的丰富经验,以质量为中心,强化管理,以一流的技术、一流的服务,创名牌精品工程、用户满意工程,使质量体系得以有效运行。本工程指导方针是:

※狠抓质量、工期、安全以及文明施工的目标管理。

※对工程所用的材料、构配件、机械设备进行优化配置。

※对项目管理人员采取优化组合。

※项目所需资金实行专款专用。

※强化工程质量的过程控制和监督管理。

※积极推广新技术、新工艺。

※合理有效地降低工程造价和业主投资。

※工程从开工到竣工直至维修服务全过程按ISO9000质量体系运行。

※强化文明施工管理,创“文明安全工地”。

1.2施工组织安排

※进场后积极做好前期的准备工作;

※在施工过程中,积极协调和解决各专业在交叉施工中存在的问题,为施工顺利进行创造良好的条件;

1.3做好设备单机和总调试。

2.施工技术准备

1、本工程开工前将组织好图纸会审,尽量将变动设计的资料及早落实解决,以利加工订货和组织施工。

2、根据本工程材料品种和规格较多的特点,及时提出加工订货数量,指派

专人落实货源和供货日期。

3、随施工进度做好分阶段的施工组织设计和分项施工方案,并在施工前做好审批、贯彻和交底工作。

4、检查核对各专业设备安装图纸有无矛盾,并考虑好施工时交叉衔接的方法,通过熟悉图纸明确场外制备工程项目,确定与单位施工有关的准备工作。3.施工准备

1、按施工平面图做好现场临设。

2、按平面图位置布置好材料、设备。

4.施工项目做好与业主的配合措施

4.1业主在工程上起主导作用,为业主服务是本公司永远追求的目标。本公司将在整个工程施工过程中,全面了解业主的需求,掌握为业主服务的内容,达到为业主服务的交往果和目的,最终实现工程项目的综合目标。

4.2有构成工程实体成品、半成品、设备、材料、器具,均主动向业主提交产品合格证或质保书。

4.3编制的施工组织设计、分部分项施工方案、月进度计划等文件及时提交给业主方,以便业主方及时进行审查。

4.4在施工全过程中,严格按照经业主批准的“施工组织设计”进行工程质量管理。

4.5积极邀请业主对工程施工过程进行检查,各分部分项工程的验收工作提前通知业主,对提出的问题督促各分包商坚决整改,绝不姑息。

4.6对图纸中未有明确的部位和作法,与业主取得一致意见,征得设计院的同意后,及时通知主业,以技术核定单形式加以确定,不得擅自处理。5.施工项目做好与监理的配合措施

5.1监理公司的介入体现了建设工程的进步,我公司将积极配合监理工程师履行他们的所有职责和权力。

5.2根据工程图纸编制的施工组织设计,分部分项施工方案、月进度计划等文件及时提交给监理工程师,以便监理工程师及时进行审查,也使监理工程师能对工程施工总体的掌握和及时调整。

弱电项目施工组织设计方案

目录 一项目概述.......................................................... 错误!未定义书签。二项目设计依据...................................................... 错误!未定义书签。 2.1 施工组织设计的指导思想...................................... 错误!未定义书签。 2.2 编制范围及内容.............................................. 错误!未定义书签。 2.3 施工组织设计编制技术依据.................................... 错误!未定义书签。三项目主要建设内容.................................................. 错误!未定义书签。四工程实施组织计划.................................................. 错误!未定义书签。 4.1 工程进度安排................................................ 错误!未定义书签。 4.2 项目管理机构的组建.......................................... 错误!未定义书签。 4.2.1 项目管理层——工程项目经理部............................ 错误!未定义书签。 4.2.2 施工作业层——直接参与施工的作业班组.................... 错误!未定义书签。 4.3 施工组织机构框图............................................ 错误!未定义书签。 公司组织机构框图........................................ 错误!未定义书签。 项目管理人员岗位职责.................................... 错误!未定义书签。 施工组的职责............................................ 错误!未定义书签。 工程组织................................................ 错误!未定义书签。 工作流程................................................ 错误!未定义书签。 规章制度................................................ 错误!未定义书签。 4.4 项目管理机制................................................ 错误!未定义书签。 4.5 施工项目的高效运作机制...................................... 错误!未定义书签。 明确项目经理部的责、权、利.............................. 错误!未定义书签。 树企业形象,创工程精品.................................. 错误!未定义书签。 4.6 保证施工项目高效运作的措施.................................. 错误!未定义书签。 4.7 工程施工准备................................................ 错误!未定义书签。 施工技术准备............................................ 错误!未定义书签。 主要施工工具准备........................................ 错误!未定义书签。 劳动力计划安排.......................................... 错误!未定义书签。 施工的临时设施.......................................... 错误!未定义书签。 4.8 材料组织与管理.............................................. 错误!未定义书签。 仓库设置................................................ 错误!未定义书签。 设备采购、生产与入库.................................... 错误!未定义书签。 设备器材发放进场........................................ 错误!未定义书签。五工程质量管理及保证措施............................................ 错误!未定义书签。 5.1. 组织工作管理................................................ 错误!未定义书签。 5.2. 进度控制管理................................................ 错误!未定义书签。 5.3. 项目实施管理................................................ 错误!未定义书签。

弱电工程施工组织设计

1、施工方案与技术措施 本工程弱电系统工程对于不同时期在施工时又有不同的特点,所以我们总结系统 相应的施工特点,制定系统施工工艺。 1.1 施工总工序计划及措施 1.2 视频监控系统安装施工工艺与施工要点 1)工艺流程 2)施工要点 (1)分线箱安装 箱体板与框架应与建筑物表面配合严密。安装在地面预留洞的箱体应能使地面盖板遮盖严密、开启方便。严禁采用电焊或气焊将箱体与预埋管口焊在一起。 明装分线箱安装高度为底边距地1.4 米。 明装壁挂式分线箱、端子箱时,先将引线与盒导线用端子作过渡压接,然后将端子放回接线盒。找准标高进行钻孔,埋入胀管螺栓进行固定。要求箱底与墙面平齐。

解码器箱通常安装在现场摄像机附近,可安装在吊顶,但要预留检修口,室外安装时要具有良好的防水性。 (2)线路敷设 布放线缆应排列整齐,不拧绞,尽量减少交叉,交叉处粗线在下,细线在上,不同电压的线缆应分类绑扎。 管穿入多根线缆时,线缆之间不得相互拧绞,管不得有接头,接头必须在线盒(箱)处连接。 进入机柜后的线缆应分别进入机架分线槽或分别绑扎固定。 引至摄像机终端的线缆应留有一米的余量,摄像机的同轴电缆和电源线及控制线均应固定,不应用与终端摄像机的插头承受电缆自重。 所敷设的线缆两端必须做标记。 (3)终端设备安装 摄像机护罩及支架的安装应符合设计要求,固定要安全可靠,水平和俯、仰角应能在设计要求的围灵活调整。 摄像机应安装在监视目标附近不宜受外界损伤的地方,安装位置不应影响现场设备运行和人员正常活动。安装高度,室应距地面2.5~5 米或吊顶下0.2 米处,室外应距地面3.5~10米,不低于3.5 米。 电梯摄像机应安装在电梯厢顶部、电梯操作处的对角处,并应能监视电梯全景。 镜头与摄像机的选择应互对应。CS 型镜头应安装在CS 型摄像机上;C 型镜头应安装在C 型摄像机上。但当无法配套使用时,CS 型镜头可以安装在C 型接口的摄像机上,还要附加一个CS 改C 型镜座接圈,但C 型镜头不能安装在CS 型接口的摄像机上。 在搬运和安装摄像机过程中,严禁打开镜头盖。 (4)机房设备安装 电视墙的底座应与地面固定,电视墙安装应竖直平稳,垂直偏差不得超过1%o 多个电视墙并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于3mm,两个机架间缝隙不得大于3mm。安装在电视墙设备应牢固、端正;电视墙机架上的固定螺丝、垫片和弹簧垫圈均应紧固不得遗漏。

智能化弱电集成施工组织设计方案(最全)78746

目录 第一章编制依据 (5) 1.施工组织设计的指导思想 (5) 2.编制范围及内容 (5) 3.施工组织设计编制技术依据 (6) 第二章工程概况 (7) 1.工程内容 (7) 2.总工期要求 (7) 第三章工程实施组织计划 (7) 1.工程进度安排 (7) 2.项目管理机构的组建 (8) 2.1项目管理层——工程项目经理部 (9) 2.2 施工作业层——直接参与施工的作业班组 (9) 3.施工组织机构框图 (9) 3.1公司组织机构框图 (9) 3.2项目管理人员岗位职责 (10) 3.3.施工组的职责 (11) 4.施工组织计划 (12) 4.1工程组织 (12) 4.2工作流程 (13) 4.3规章制度 (13) 5.项目管理机制 (14)

6.施工项目的高效运作机制 (15) 6.1明确项目经理部的责、权、利 (15) 6.2树企业形象,创工程精品 (15) 7.保证施工项目高效运作的措施 (15) 8.工程施工准备 (16) 8.1施工技术准备 (16) 8.2主要施工工具准备 (16) 8.3劳动力计划安排 (17) 8.4.施工的临时设施 (19) 9.材料组织与管理 (19) 第四章工程质量管理 (20) 1.组织工作管理 (21) 2.进度控制管理 (21) 3.项目实施管理 (21) 4.风险管理 (21) 5.质量控制管理 (22) 6.项目文档管理 (22) 第五章施工部署及组织管理 (23) 1.工程总体布置 (23) 1.1本工程的施工指导方针 (23) 1.2施工组织安排 (24) 1.3做好设备单机和总调试。 (24) 2.施工技术准备 (24) 3.施工准备 (24)

最全弱电系统施工组织设计方案

施工与工程组织方案 一、工程概述 **大楼弱电系统工程是意识超前、技术含量较高的高科技工程。该工程对安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该智能化系统具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利。 以我公司多年来,对多个大型智能弱电系统工程施工安装的成功验收,我公司保证在贵单位规定的工期内完成各系统的施工安装,调试,使用人员培训,并达到优良 工程标准。我公司将针对该智能弱电系统工程成立专项的工程项目组,为该 i 工程精编制出一套行之有效的完善的施工组织方案,并认真落实到售前、售中、 J ■ I / Eli . r,I 售后服务的全过程中。 二、主要编制依据 l《中华人民共和国建筑法》 l《中华人民共和国安全生产法》 l施工图及各子系统技术设计方案 l建设单位和相关部门提供的主要设计依据和相关要求 l现行国家有关规范和施工标准 l施工组织设计编制、审批和管理规定 l IS09001质量管理文件 l文件和资料控制程序(含本公司施工工艺作业手册) l 一级受控文件控制清单(常用规程规范)等 l湖南省建设安装工程施工质量技术资料统一用表 l各系统设备供应商及厂商对设备、材料的安装要求 l有关专业提供的技术资料和要求 l《建设工程项目管理规范》(GB/T50326-2001) l《建设工程质量管理条例》 第一章工程人员组织 一、工程负责人员组成

为确保优质、按时、安全的完成该工程项目,我公司针对该工程制定了详细的人员组织结构安排,人员组织结构图如下: 我公司将对该项目成立以上人员组织。以公司董事长为核心,把公司的各项专业技术精英放在该项目上,在财力、物力、人力方面保证工程顺利完成。 二、主要人员岗位职责 (1)总经理 负责整个工程的人员组织安排和处理工地现场重大事件,保证工程进度。 (2)项目经理岗位职责 I全面负责该项工程的质量、进度、成本、机具、人员的安排调配,是工地安全生产、防火、防盗的第一责任人。协调工地各方的关系,代表单位全面处理、办理工程的变更签证。在组织工程项目施工过程中。主动接受业主、监理工程师、单位领导和上级有关部门的工作检查。 I认真贯彻执行国家有关劳动保护法令及制度和本单位安全生产的规章制度。 I认真贯彻“安全第一,预防为主”的方针,按规定搞好安全防范措施,把安全生产落到实处。在各种经济承包中首先包括安全生产。做到讲效益必须讲安全,抓生产首先抓安全。定期组织进场施工人员进行安全学习。 I定期对照建筑施工安全检查表、形象进度表、质量报检表,经常检查生产进度, 生产现场的人、财、物全面管理,认真检查及时处理事故隐患。制定分级安全管理技术措施,确保施工全过程的安全生产。 I发生重大伤亡事故,重大未遂事故,要保护现场,立即报告,参加事故调查。处理填表上报,落实整改措施、不隐瞒、不虚报、不拖延报告,更不能擅自处理。 I工地建立安全岗位责任制和防火措施,督促有关人员做好施工安全各项技术资 料。 (3)工程总监岗位职责 I直接对用户负责,对工程、物料、设备的质量和供应状况,工程质量的定期考 察,监管,并提出质量、进度的合理化建议和意见。随时开通接听客户投诉热线。(4)专业工程师岗位职责 I对项目经理负责:对其所设计的系统进行全面专业的技术支持、技术协调、调试及试运行,深化施工图设计,技术变更。对施工图纸包括系统图、平面图、安

弱电施工组织设计 (最终定稿)

施工组织设计

施工组织设计目录 1综合说明 (3) 1.1编制原则 (3) 1.2编制依据 (3) 1.3工程概况 (4) 1.4施工工期 (4) 1.5施工要求 (4) 1.6施工准备 (4) 2主要分部分项工程施工方案及技术措施 (6) 2.1弱电施工工艺流程 (6) 2.2监控系统施工方法及措施 (9) 2.3预埋管施工方法及措施 (14) 2.4无线AP系统施工方案及措施 (18) 3质量保证措施和创优计划 (22) 3.1总体管理措施 (22) 3.2质量保证体系 (23) 3.3单项工艺实施质量控制措施 (31) 3.4工程重点、难点问题 (35) 3.5质量通病及控制措施 (35) 3.6创优计划 (38) 4 施工总进度计划及保证措施 (39) 4.1 施工进度计划 (39) 4.2 施工工期保证措施 (39) 4.3 材料进场计划 (41) 4.4 劳动力计划 (42) 4.5 施工机械设备投入计划 (42) 5 施工安全措施计划 (43) 5.1 安全施工保证措施 (43) 5.2 场区防护安全措施 (49) 6 文明施工措施计划................................................................................. 错误!未定义书签。 6.1 文明施工纲要............................................................................... 错误!未定义书签。 6.2 文明施工目标 (51) 6.3 文明施工管理机构 (52) 6.4 文明施工措施计划 (52) 6.5 文明施工标准 (52) 7施工场地治安保卫管理计划 (53) 7.1 治安联防方案 (39) 7.2 重大节假日安全保卫方案 (54) 7.3 治安保卫制度 (54) 7.4 工地门卫制度 (55)

弱电项目施工组织设计方案

目录 一项目概述8 二项目设计依据8 施工组织设计的指导思想8 编制范围及内容9 施工组织设计编制技术依据10 三项目主要建设内容11 四工程实施组织计划11 工程进度安排11 项目管理机构的组建13 项目管理层——工程项目经理部13 施工作业层——直接参与施工的作业班组13 施工组织机构框图13 公司组织机构框图13 项目管理人员岗位职责14 施工组的职责15 工程组织16 工作流程17 规章制度17 项目管理机制18 施工项目的高效运作机制18 明确项目经理部的责、权、利18 树企业形象,创工程精品19 保证施工项目高效运作的措施19 工程施工准备20 施工技术准备20 主要施工工具准备20 劳动力计划安排21 施工的临时设施22 材料组织与管理22 仓库设置22 设备采购、生产与入库22 设备器材发放进场23 五工程质量管理及保证措施23 . 组织工作管理23 . 进度控制管理23

. 项目实施管理24 . 风险管理24 . 质量控制管理24 . 项目文档管理25 . 施工部署及组织管理25 工程总体布置25 施工技术准备26 施工准备26 施工项目做好与业主的配合措施27 施工项目做好与监理的配合措施27 施工项目做好与设计院的配合措施28 做好与土建施工单位的配合措施28 质量保证措施29 . 质量检验及不合格品的控制32 过程检验和试验32 最终检验和试验33 检验测量和试验设备的管理33 不合格品的控制33 纠正和预防措施34 六施工安全保护措施34 . 安全目标34 . 项目安全保证体系的建立34 . 安全保证计划36 . 安全教育措施37 . 特种作业人员上岗37 . 机器设备安全防护38 . 施工人员安全防护38 . 安全标志牌38 . 安全检查及安全隐患和安全事故的处理39 . 安全生产的技术组织措施40 现场安全生产措施40 消防保证措施41 现场保卫措施41 . 防火措施42 现场安全消防管理制度42 消防安全管理措施42 七文明施工与环保措施43 . 文明施工43

弱电施工组织设计82005

施工组织设计 A 项目管理机构 1、项目经理职责 (1)、全面负责项目部管理,对项目全权负责。 (2)、制定项目管理目标和创优规划,建立完整的管理体系,保证既定目标的实 现。 (3)、组建精干高效的项目管理班子,搞好项目机构的设置、人员选调及职责分 工。 (4)、建立严格的经济责任制,强化管理、推动科技进步,搞好成本控制,提高 综合经济效益。 项目经理: 副经理: 项目总工: 仓库 质量部 安全部 现场技术 现场工长 工程技术部 安全工程师: 现场安全 工程技术 工程质量 工程安全

(5)、沟通项目内外联系渠道,及时妥善处理好内外关系。 (6)、接受建设单位、监理单位及上级业务部门的监督指导,及时向建设单位汇报工作。 2、项目副经理职责 (1)、配合项目经理,具体组织工程项目的施工,主管工程技术部、物资设备部、对项目经理负责。 (2)、协助项目经理协调与建设、设计、监理的关系,保证工程进度、质量、安全、成本控制目标的实现。 (3)、负责协调组织工程项目施工,保证施工正常进行。 (4)、科学组织施工,及时组织编制进度计划安排及资源调配方案,组织参与提出合理化建议与设计变更等重要决策。 (5)、负责组织推广应用新技术、新工艺、新设备、新材料,保证工程进度,节约工程成本。 (6)、负责组织有关部门制定项目环保规划、措施,定期环保工作检查,确保环保工作落到实处。 (7)、负责施工现场环境保护、文明施工、综合治理等工作,严格执行当地施工方面的有关规章制度。 3、项目总工职责 (1)、负责项目技术工作,主管计划合同部、试验室,对工程项目进度、质量负责。 (2)、负责有关施工技术规范和质量验收标准的有效实施。 (3)、主持编制实施性施工组织设计,并随时检查、监督和落实。 (4)、协助项目经理协调与建设、设计、监理的关系,保证工程进度、质量、安全、成本控制目标的实现。 (5)、组织制定质量保证措施,掌握质量现状,对施工中存在的质量问题组织有关人员攻关、分析原因,制定整改措施和处理方案,并责成有关人员限期改进。 (6)、组织定期工程质量检查和质量评定,搞好现场质量控制。 (7)、根据现场实际情况,优化施工方案,协助项目经理制定保证工程成本不突

弱电施工组织设计[1]

第九部分已完类似工程施工组织设计 一.工程概况 二.编制说明 系统设计严格遵守国家相关技术规范、标准和地方法规,并符合本招标文件的要求。 实用性:系统设计充分考虑到使用单位的使用要求,使系统的功能在本项目中得以充分的利用。 先进性:在系统设计中,应充分考虑技术的发展水平,在设备选用上首选国际市场上的主流设备,设计采用的网络结构和设备在使用期间,应具有一定的先进性,避免因技术落后造成整个弱电系统性能不高或过早淘汰,确保系统在国内处于领先地位。 可靠性:系统应严格贯彻质量条例,完全符合甲方和国家、行业的有关标准及政府部门有关的要求。系统无论在硬件上还是在软件上都应具有多种保护措施,保证建成后的弱电系统能24小时不间断正常运行,同时还应充分考虑系统权限安全措施,进一步保证系统的可靠性。 开放性:无论是系统设备还是系统结构,都应具有良好的开放性,用户可以根据需要变化,可采用不同厂家设备,对系统进行扩展或升级。 可扩充性:应本着长远的观点,使系统可扩展、容量可扩充,根据建筑物的特点,结合工程要求,以及今后的变更,有较大的扩充余地; 合法性:系统设计应符合国家、行业的有关规定和国家有关要求; 三、编制依据 1、建设部(1998)13号文《1998年国家建筑标准设计编制工作计划》

2、《计算机机房设计规范》GB50174-93 3、《建筑与建筑群综合布线系统工程设计规范》GB/T50311-2000 4、建筑工程施工质量验收统一标准(GB50300-2001); 5、《民用闭路监控电视系统工程技术规范》GB50198-94 6、《民用建筑电气设计规范》JGJ/T16—924 7、《通信系统机房设计》GBKJ-90 8、《会议系统电视及音频的性能要求》GB/T15381-94 9、《采暖通风与空气调节设计规范》;GBJ19-87 10、《有线电视系统工程技术规范》GB50200-96 11、《建筑物电子信息系统防雷技术规范》GB50343-2004 12、《厅堂扩声系统声学特性指标》GYJ25-86 13、《建筑物防雷设计规范》GB50057-94 14、《智能建筑设计标准》GB/T50314-2000 15、《施工现场临时用电安全技术防范》(JGJ46-88); 16、《建筑施工安全检查标准》(JGJ59-99); 17、《建筑智能化系统工程设计管理暂行规定》建设部1997 18、《建筑与建筑群综合布线系统工程施工及验收规范》GB/T50312-2000 19、《建筑工程项目管理规范》GB/T 50326-2001 20、《电气装置安装工程施工及验收规范》 21、电子计算机机房施工及验收规范(SJ/T30003-93); 22、国家和行业现行的有关设计、施工与验收规范、标准 四.施工组织方案 1.弱电管、线、槽施工标准及要求 严格执行施工规范,按施工图,施工手册进行施工。未经总工签名、项目经理同意并向监理公司申报,不得随意改动施工方案。对施工完成部分要做好成品保护。管槽施工必须横平竖直。吊线、格墨、打平水、拉直线(预埋管线除外)。

智能化弱电集成系统施工组织设计方案(模板共48页)

XXXXXX智能化弱电集成系统施工组织设计方案 第一章编制依据 1.施工组织设计的指导思想 “XXXXX高层住宅楼智能化弱电系统工程”施工组织设计是按贵方提供的智能化弱电系统设计图,按现行的国家施工验收规程规范、工程质量评定标准、施工操作规程、成都市政府的有关规定,再结合我公司的施工能力、技术准备力量及多年弱电系统工程的设计施工经验和本工程的具体情况进行编制的。 施工组织设计作为直接指导施工的依据,在保证工程质量、工期、安全生产、成本的前提下,对加强施工管理、有效的调配劳动力、提高施工效率、节约工程成本、保证施工现场的安全文明有积极作用。 施工组织设计一旦经甲方和建设监理公司审核认可后,在施工过程中,我公司一定严格按照本施工组织设计执行。 2.编制范围及内容 1、本工程施工组织设计是严格按照本弱电系统工程的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。 2、我公司高度重视本施工组织设计的编制工作,召集曾从事过类似工程工作的技术专家、有关负责人攻克本工程的重点、难点及特殊部位的施工技术,力求本方案重点突出,具有呼应性、针对性和可操作性。 3、本着对建设单位负责和资金的合理使用、对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:“确保工程质量优、速度快、造价低、操

作性强”。同时保证周边和施工现场有良好环境。 3.施工组织设计编制技术依据 ※《有线电视系统工程技术规范》(GB50200—94); ※《有线电视设计、安装调试验收规范》(GB51/T46—91); ※《30MHz—1GHz声音和视频信号的电缆分配系统》; ※中华人民共和国公共安全行业标准GA/T75-94《安全防范工程程序与要求》; ※《中国民用建筑电气设计规范》(JGJ/T16-92) ※《建筑弱电工程设计手册》 ※《成都市公共安全技术防范管理规定》 ※《工业电视系统工程设计规范》(GBJ115-87); ※《民用建筑闭路电视系统工作技术规范》GB/50198-94; ※《安全防范工程费用概预算编制方法》GA/T70-94; ※《安全防范系统通用图形符号》GA/T74-94; ※《施工现场临时用电安全技术防范》(JGJ46-88); ※《建筑施工安全检查标准》(JGJ59-99); ※建筑智能化系统工程设计管理暂行规定》建设部1997 ※《智能建筑设计标准》(DBJ08-4-95)上海市建委1996 ※《建筑和建筑群综合布线工程设计规范》中国工程建设标准协会1997 ※《建筑和建筑群综合布线工程施工及验收规范》中国工程建设标准协会1997 ※《大楼通信综合布线系统》(UD/T926)邮电部1997 ※《火灾自动报警系统设计规范》国家计委1988 停车场管理系统—Q/SJS 001-1998—QB/440300L6960-1998 自动道闸—Q/SJS 003-2000—QB/440300L9100-2000 所有计算机硬件系统均符合下述标准: 电磁学规范:FCC Class B或CISPR22 ClassB

弱电工程施工组织设计方案

目录1. 概述 1.1 工程简介 1.2 系统工程内容 1.3 本工程在施工中的方法 2. 工程管理和工地管理 2.1 现场勘察/线路查对 2.2备安装/接线 2.3编程/调试 2.4验收 3.工程施工组织 3.1 施工组织原则 3.2施工组织机构 3.3施工组织机构图 4. 工程施工计划的建议 4.1 总体计划进度的建议 4.2工程计划进度的说明 4.3主施工机、量具需用计划表 5.施工质量保证的的主要措施 5.1总施工质量控制措施 5.2系统性能质量控制措施 6.施工安全文明措施 6.1建立安全管理体系

6.2建立安全教育制度 6.3保证文明施工的措施 7. 协调工作 8. 培训计划 9. 售后服务保证 1. 概述 1.1 工程简介 本建筑规划总用地面积2.54公顷,总建筑面积为90039平方米,容积率为3.034,绿地率为40.3%,建筑密度为18.95%,总居住户数为555户,停车位371个。建筑层数3层商务楼、25层住宅楼1栋,30层住宅楼2栋。是大型的现代化的智能住宅小区 1.2 系统工程内容 该住宅小区主要安装联网可视楼宇对讲系统、闭路电视监控系统、停车场管理系统、电子巡更系统、周边防范系统、电梯五方对讲系统、机房建设等工程。 1、可视对讲门禁系统:主要包括单元门口机、户内分机、围墙机、门铃、闭门器、电控锁、线缆等组成本系统完整性的一切的安装工程; 2、闭路监视系统:主要包括摄像机前端设备、分控中心设备、传输设备、线缆及组成本系统完整性的一切安装工程(包括监控中心的电视墙和矩阵); 3、停车场管理系统:包括入口设备、出口设备、彩色图像对比系统、车场系统、服务中心设备及组成本系统完整性的一切安装工程。不含岗亭。 4、周边防范报警系统:包括首期北侧小区外围商铺的2对红外对射和组成本系统正常运行的一切安装工程;

弱电施工组织设计

施工组织设计 A 项目管理机构 1、项目经理职责 (1)、全面负责项目部管理,对项目全权负责。 (2)、制定项目管理目标和创优规划,建立完整的管理体系,保证既定目标的实 现。 (3)、组建精干高效的项目管理班子,搞好项目机构的设置、人员选调及职责分 工。 (4)、建立严格的经济责任制,强化管理、推动科技进步,搞好成本控制,提高 综合经济效益。

(5)、沟通项目内外联系渠道,及时妥善处理好内外关系。 (6)、接受建设单位、监理单位及上级业务部门的监督指导,及时向建设单位汇报工作。 2、项目副经理职责 (1)、配合项目经理,具体组织工程项目的施工,主管工程技术部、物资设备部、对项目经理负责。 (2)、协助项目经理协调与建设、设计、监理的关系,保证工程进度、质量、安全、成本控制目标的实现。 (3)、负责协调组织工程项目施工,保证施工正常进行。 (4)、科学组织施工,及时组织编制进度计划安排及资源调配方案,组织参与提出合理化建议与设计变更等重要决策。 (5)、负责组织推广应用新技术、新工艺、新设备、新材料,保证工程进度,节约工程成本。 (6)、负责组织有关部门制定项目环保规划、措施,定期环保工作检查,确保环保工作落到实处。 (7)、负责施工现场环境保护、文明施工、综合治理等工作,严格执行当地施工方面的有关规章制度。 3、项目总工职责 (1)、负责项目技术工作,主管计划合同部、试验室,对工程项目进度、质量负责。 (2)、负责有关施工技术规范和质量验收标准的有效实施。 (3)、主持编制实施性施工组织设计,并随时检查、监督和落实。 (4)、协助项目经理协调与建设、设计、监理的关系,保证工程进度、质量、安

弱电系统施工组织设计方案书

弱电系统施工组织设计方案书 一.编制说明4 1.编制原则4 2 关于施工工期及范围4 3.关于工程进度4 4.备注说明 4 二.编制依据及交工资料4 1.编制依据4 2.交工资料5 三.工程概况6 四.客户的配合条件6 1.施工前的配合要求6 2 .施工期间的协调工作6 3 .不可预见的协调6 五.总体施工方案6 1.基础工程6 2.设备安装调试工程7 3.总体管理措施7

六.施工部署7 1.施工指导思想7 2 .项目施工管理架构7 3.施工前期工作10 4.施工阶段划分12 5.施工顺序12 6.安装工程特点13 7.弱电施工与其他施工单位的协调和配合13七.工程资源投入计划13 1.施工设备的投入13 2 .劳动力的投入14 3.主要材料进场计划14 八.工程进度安排及保障15 1.施工进度计划15 2.工程施工进度保证措施15 3.工程的主要阶段18 九.工程特点、施工重点难点及对策18 1.工程特点18 2.工程重点难点及对策19 十.主要施工方法19

1.系统工程的实施方法19 2.系统线缆规格和敷设19 十一.安全及文明施工保障措施20 1.安全及文明施工管理目标19 2.建立安全教育制度20 3.施工设施加固及安全保证措施20 4.保证文明施工,减少扰民及降低环境污染保证措施22 5.防火安全措施22 十二.与其他单位的协调及成品保护措施22 1施工配合22 2、成品保护措施23 十三.节约措施23 1.加强现场材料管理,堵塞漏洞23 2.科学地安排用料23 3.加强机具管理,减少机械费用24 4.合理安排劳动力24 十四.施工工程中的服务措施24 十五.施工安装完毕后的服务及承诺24 1.三级支持响应方式24 2.技术咨询25 3.全时响应25 4.定期走访(维护)25

学校弱电工程项目施工组织设计

目录 第1章施工组织设计总体设想、针对本工程方案及施工段划分 1.1工程概况 1.2项目管理班子配备 1.3针对本工程方案 1.3.1施工组织管理 1.3.2工程管理目标 1.3.3施工现场要求 1.4施工时间安排 1.4.1确保工期地技术组织措施 1.5系统测试、验收及竣工资料 1.6施工配合及施工段划分 第2章劳动力计划、主要设备材料、构件地用量计划及民工工资支付保证措施 2.1劳动力安排计划 2.2要设备材料、构件地用量计划 2.3民工工资支付保证措施 第3章施工进度计划及各阶段进度地保证措施 3.1施工进度计划说明

3.2项目进度计划地安排 3.3施工进度计划地管理 3.4项目施工进度保证措施 第4章施工现场平面布置和临时设施、临时道路布置4.1施工组织管理 4.1.1组织机构 4.1.2组织职能设置 4.2项目地质量、进度及安全目标 4.2.1质量目标 4.2.2进度目标 4.2.3安全目标 4.3施工现场平面布置、临时设施及部署 4.3.1施工现场要求 4.3.2施工条件准备 4.3.3劳动力使用计划 4.3.4技术准备 4.3.5项目管理总体安排 4.3.6与总包、机电、装修单位地协调

第5章专项工程施工方案、工程项目实施地重点和难点及技术措施5.1施工难点与重点 5.2主要施工工序 5.3弱电综合管路系统 5.4线缆敷设 5.5各系统施工方案和技术措施 5.5.1综合布线系统 5.5.2计算机网络系统 5.5.3有线电视系统 5.5.4公共广播系统 5.5.5安防监控系统 5.5.6防盗报警系统 5.5.7校园一卡通系统 5.5.8多功能会议系统 5.5.9多媒体显示与查询系统 5.5.10弱电机房工程 5.5.11防雷及接地 第6章安全、文明施工及环保措施

智能化弱电集成工程施工组织设计方案(最全)

XXXX智能化弱电集成系统工程施工 投标文件 项目名称: XXXX智能化弱电集成系统工程 投标文件容:投标文件技术标部分

投标人:(盖章) 法定代表人或其委托代理人:(签字或盖章) 编制日期:2008年9月13日 目录 第一章编制依据 (11) 1.施工组织设计的指导思想 (11) 2.编制围及容 (12)

3.施工组织设计编制技术依据 (13) 第二章工程概况 (16) 1.工程容 (16) 2.总工期要求 (17) 第三章工程实施组织计划 (18) 1.工程进度安排 (18) 2.项目管理机构的组建 (21) 2.1项目管理层——工程项目经理部 (22) 2.2 施工作业层——直接参与施工的 作业班组 (23) 3.施工组织机构框图 (23) 3.1公司组织机构框图 (23)

3.2项目管理人员岗位职责 (24) 3.3.施工组的职责 (27) 4.施工组织计划 (29) 4.1工程组织 (29) 4.2工作流程 (31) 4.3规章制度 (32) 5.项目管理机制 (35) 6.施工项目的高效运作机制 (36) 6.1明确项目经理部的责、权、利 36 6.2树企业形象,创工程精品 (37) 7.保证施工项目高效运作的措施.. 38 8.工程施工准备 (40) 8.1施工技术准备 (40)

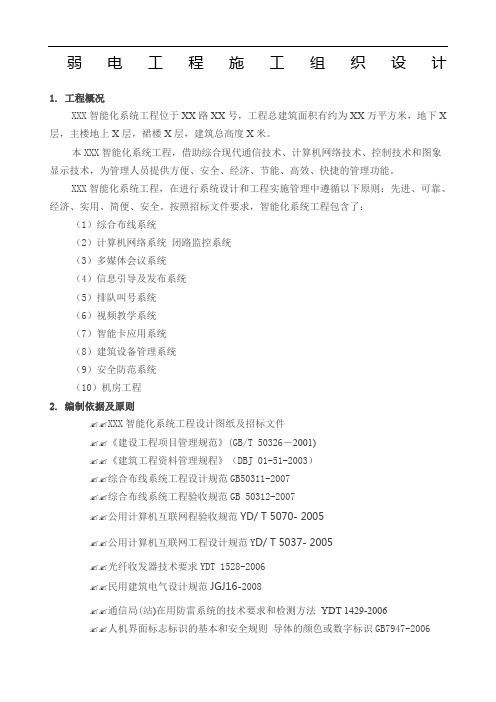

8.2主要施工工具准备 (41) 8.3劳动力计划安排 (42) 8.4.施工的临时设施 (46) 9.材料组织与管理 (47) 第四章工程质量管理 (50) 1.组织工作管理 (50) 2.进度控制管理 (51) 3.项目实施管理 (51) 4.风险管理 (52) 5.质量控制管理 (53) 6.项目文档管理 (55) 第五章施工部署及组织管理 (56) 1.工程总体布置 (56)

弱电工程施工组织设计

中国人寿研发中心项目二期E09地块研发中心D座-弱电工程 施 工 组 织 方 案 二〇一六年十二月

目录 第1章﹑施工组织 (1) 1.1 施工组织及其作用 (1) 1.2 施工组织编制依据 (1) 1.3 组织机构设置原则 (2) 1.3.1 目的性的原则 (2) 1.3.2 精干高效原则 (3) 1.3.3 治理跨度和分层统一的原则 (3) 1.3.4 业务系统化治理原则 (3) 1.3.5 弹性和流淌性原则 (3) 1.3.6 项目组织与企业组织一体化原则 (3) 1.4 施工组织编制过程 (4) 1.5 组织结构 (4) 1.6 派驻现场工程技术、治理人员汇总表 (6) 1.7 拟在本合同工程任职的要紧人员简历表 (7) 1.8 要紧施工机械配备打算 (8) 第2章﹑工程项目施工部署 (8) 2.1 工程开展程序 (9)

2.2 施工任务划分与组织安排 (9) 2.3 施工预备工作总打算 (9) 第3章﹑工程项目施工预备 (10) 3.1 施工预备工作的重要性 (11) 3.2 施工预备工作的分类 (11) 3.3 施工预备工作的内容 (11) 3.3.1 技术预备 (11) 3.3.2 熟悉、审查施工图纸和有关的设计资料 (12) 3.3.3 原始资料的调查分析 (13) 3.3.4 编制施工组织设计 (14) 3.3.5 物资预备 (14) 3.3.6 劳动组织预备 (14) 3.3.7 施工的场外预备 (16) 第4章﹑工程项目施工进度 (16) 4.1 施工项目进度操纵 (17) 4.2 施工项目进度操纵原理 (19) 4.3 工程进度表 (21) 4.4 劳动力投入打算 (22)

弱电工程施工组织设计方案

4.1弱电系统的施工方案 4.1.1一般规定 电缆(线)敷设前,应做外观及导通检查,并用直流500V兆欧表测量绝缘电阻,其电阻值不应小于5MΩ;当有特殊规定时,应符合其规定。 线路应按最短途径集中敷设,横平竖直、整齐美观、不宜交叉。 线路不应敷设在易受机械损伤、有腐蚀性介质排放、潮湿以及有强磁场和强静电场干扰的区域。必要时应采取保护或屏蔽措施。 线路不应敷设在影响操作,妨碍设备检修、运输和人行的位置。 当线路周围环境温度超过65℃时,应采取隔热措施;处在有可能引起火灾的火源场所时,应加防火措施。 线路不宜平行敷设在高温工艺设备、管道的上方和具有腐蚀性液体介质的工艺设备、管道的下方。 线路与绝热的工艺设备、管道绝热层表面之间的距离应大于200mm,与其他工艺设备、管道表面之间的距离应大于150mm。 架空敷设的线路从户外进入室时,应有防水措施。 线路的终端接线处以及经过建筑物的伸缩缝和沉降缝处,应留有适当的余度。线路不应中间接头,当无法避免时,应在分线箱或接线盒接线,接头宜采用压接;当采用焊接时应用无腐蚀性的焊药。补偿导线宜采用压接。同轴电缆及高频电缆应采用专用接头。 敷设线路时,不宜在混凝土梁、柱上凿安装孔。 敷设线路完毕,应进行校线及编号,并按第一条的规定,测量绝缘电阻。 测量线路绝缘时,必须将已连接上的设备及元件断开。 在线路的终端处和地下人井处,应加标志牌,其上的字迹应清晰、不宜脱落。4.1.2支架安装 制作支架时应将材料矫正、平直。切口处不应有卷边和毛刺。制作好的支架应牢固、平正,尺寸准确。 安装支架时,应符合下列规定: 在金属结构上和混凝土构筑物的预埋件上,应采用焊接固定。 在混凝土上,宜采用膨胀螺栓固定。

弱电施工组织设计

施工组织设计 目录 1 项目概况 (2) 2 施工组织设计依据 (2) 3 工程范围 (2) 4.1施工进度计划及保证措施 (3) 4.2施工人员及材料供应计划 (5) 4.3施工的组织管理 (6) 5 安全措施 (9) 5.1项目经理是安全第一负责人 (9) 5.2工程实施的安全措施 (9) 6保证工程质量措施 (11) 7 施工过程控制 (13) 7.1线缆敷设 (14) 7.2设备安装 (14) 7.3线缆测试 (14) 8工程验收实施计划 (15) 8.1工程验收的基本程序 (15) 8.2系统验收内容 (16) 8.2.1竣工资料内容 (16) 9 工程综合进度表 (17) 10工程项目经理及主要管理人员名单 (17) 10、1主要施工管理人员 (17) 11网络布线文档由下列内容组成 (17) 12工程施工进度计划 (18)

1 项目概况 ?建设地点:北郊黑龙潭 ?项目概况:本项目是中国科学院昆明植物研究所技术转移中心综合楼网络综合布线工程。 2 施工组织设计依据 ?建筑安装工程质量检验评定标准(GBJ300-88) ?建筑与建筑群综合布线系统工程验收规范(GB/T 50312-2000) ?建筑工程施工质量验收统一标准(GB 50300-2001) ?安全防范系统验收规范(GA 308-2001) ?电气装置安装工程施工及验收规范(GB50258-96) ?各专业国家及行业规范 3 工程范围 ?由于中国科学院昆明植物研究所技术转移中心综合楼网络综合布线工程。本次工程包括:中国科学院昆明植物研究所技术转移中心综 合楼网络综合布线工程、与院区中心机房连通的光纤光缆工程及管 线工程。 ?中国科学院昆明植物研究所技术转移中心综合楼网络综合布线工程管理是整个工程质量保证的重要环节。我公司在工程管理中将按照 工程质量规范要求,特别加强以下有关工程较为突出的方面的管理:

弱电工程施工组织方案

C2-02 弱电施工组织设计方案 编制: 审核: 工程名称:XXXXXXXXXXX弱电工程 施工单位:XXXXXXXXXXXXX公司电子智能化分公司 编制日期: 2014 年 7 月 25 日 目录

第一章工程概况及施工组织机构 ............................................................................ . (3) 1.1 编制依据...................................................................................... 错误!未定义书签。 1.2 工程概况 (3) 1.2.1 工程位置及规模 (3) 1.3 施工组织机构 (3) 第二章施工总体部署及布置 (5) 2.1 施工总体部署 (5) 2.2 施工准备工作 (5) 2.2.1 施工前的准备工作 (5) 2.2.2进场的准备工作 (5) 2.3 施工布置及说明 (6) 2.3.1 施工布置编制 (6) 2.3.2 施工用电 (6) 2.3.3 施工用水.............................................................................. 错误!未定义书签。 2.4 工程的主要特点 (6) 2.5 施工步骤及方法.......................................................................... 错误!未定义书签。 2.6 施工重难点及关键工序说明 (6) 2.6.1 工程的重点与难点 (7) 2.6.2 工程的关键工序说明 (7) 2.6 施工文档管理 (7) 2.7施工物料管理 (8) 第三章主要工具设备计划 (8) 3.1安装施工主要工具设备 (8) 3.2 施工测量仪器配备情况 (9) 3.3 设备安装调试设备配备情况 (9) 第四章施工进度计划 (10) 第五章材料供应计划 (11) 5.1 施工材料供应计划 (11) 第六章工程质量保证措施 (14) 第七章安全施工保证措施 (14) 第八章施工工期保证措施 (15) 第九章文明施工保证措施 (16) 第十章环境保护及节能措施 (18) 第十一章对专业施工单位的配合 (18)

弱电 施工组织设计

黑龙江电信新建办公楼弱电工程 施 工 组 织 设 计 哈尔滨长城新奥智能网络工程有限公司

1. 工程概况 一、工程名称:黑龙江电信新建办公楼弱电工程; 二、工程地址:南岗区林兴路与和兴路交汇处; 三、工程概况: 2. 施工组织设计依据 建筑安装工程质量检验评定标准(GBJ300-88) 智能建筑设计规范(GB/T 50314-2000) 建筑与建筑群综合布线系统工程设计规范(GB/T 50311-2000) 建筑与建筑群综合布线系统工程验收规范(GB/T 50312-2000)3. 工程范围 工程范围:监控、门禁、综合布线、广播等弱电总体工程的安装调试、管线敷设。 4. 施工方案 弱电建设工程管理是整个工程质量保证的重要环节。我公司将建立电信新建办公楼项目部,委派主管工程副总经理及项目经理进行集中管理、 统一指挥、认真组织、充分协调、分工负责、积极配合,层层把关。在工程 管理中将按照工程质量规范要求,特别加强以下有关工程较为突出的方面的 管理。

4.1 施工进度计划及保证措施 本建设工程分阶段计划如下: 4.1.1 第一阶段施工准备阶段: 4.1.1.1 总体目标: 我们将在合同签订后三天内组建好“黑龙江电信新建办公楼项目部”,并配备必要的技术人员和管理人员。 编制工程施工综合进度表。 (1)制定工程技术、质量、安全、消防、现场保卫、设备机具、材料、现场文明施工等一系列管理规章制度。 (2)组织施工队伍,进行进场前三级安全教育。包括安全、治安、防火、现场文明施工的教育;施工环境、工程范围、施工特点的介绍;保 证工期和质量目标的专题介绍等。 (3)组织开展专业施工技术培训。 (4)组织专业技术人员熟悉图纸资料,深入理解设计意图、施工要点,完成设计交底和图纸会审,综合勘察施工现场。 (5)准备各种施工用的国家标准、施工规范及各种施工记录、报表。 (6)准备各种必备的施工资质、证书及合同书。 4.1.2 第二阶段安装及设备材料进货阶段: 4.1.2.1 总体目标 工程设备的安装、设备的订购及进场: 随同土建及装潢工程完成综合布线、可视对讲、监控系统线管、线槽、线盒安装。
