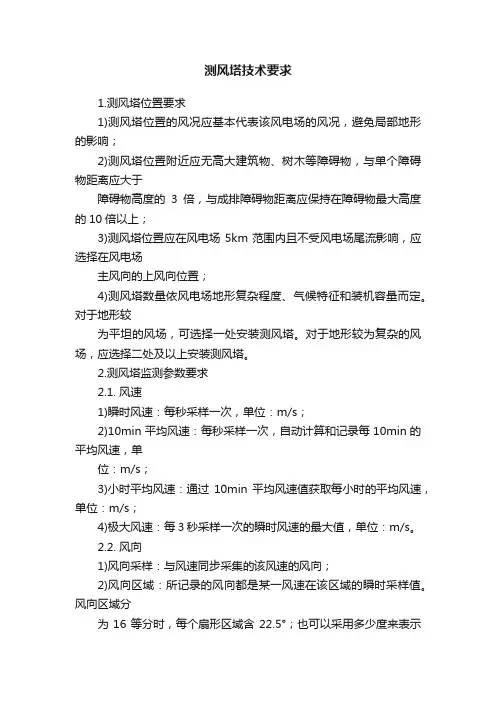

1.测风塔位置要求

1)测风塔位置的风况应基本代表该风电场的风况,避免局部地形的影响;

2)测风塔位置附近应无高大建筑物、树木等障碍物,与单个障碍物距离应大于

障碍物高度的3倍,与成排障碍物距离应保持在障碍物最大高度的10倍以上;

3)测风塔位置应在风电场5km范围内且不受风电场尾流影响,应选择在风电场

主风向的上风向位置;

4)测风塔数量依风电场地形复杂程度、气候特征和装机容量而定。对于地形较

为平坦的风场,可选择一处安装测风塔。对于地形较为复杂的风场,应选择二处及以上安装测风塔。

2.测风塔监测参数要求

2.1. 风速

1)瞬时风速:每秒采样一次,单位:m/s;

2)10min平均风速:每秒采样一次,自动计算和记录每10min的平均风速,单

位:m/s;

3)小时平均风速:通过10min平均风速值获取每小时的平均风速,单位:m/s;

4)极大风速:每3秒采样一次的瞬时风速的最大值,单位:m/s。

2.2. 风向

1)风向采样:与风速同步采集的该风速的风向;

2)风向区域:所记录的风向都是某一风速在该区域的瞬时采样值。风向区域分

为16等分时,每个扇形区域含22.5°;也可以采用多少度来表示风向。2.3. 风速标准偏差

以10min为时段,每秒采集和记录瞬时风速的标准偏差,单位m/s。自动计算和记录每10min的风速标准偏差。

2.4. 气温

气温应每10秒采样一次,记录采样值和每10分钟的平均值,单位为℃。2.5. 大气压

大气压应每10秒采样一次,记录采样值和每10分钟的平均值,单位为hPa。

2.6. 相对湿度

相对湿度应每10秒采样一次,记录采样值和每10分钟的平均值,单位为%RH。

3.测风塔监测仪器要求

监测仪器在现场安装前应经气象计量部门检验合格,使用期间免维护,无需用户做参数标定。

3.1. 测风仪

3.1.1.风速传感器

1)测量范围0m/s~60m/s;

2)测量精度:±0.5m/s(3m/s~30m/s);

3)工作环境温度:-40℃~50℃;

4)响应特性距离常数:5m。

3.1.2.风向传感器

1)测量范围:0°~360°;

2)测量精度:±2.5°;

3)工作环境温度:-40℃~50℃。

3.1.3.数据采集器

1)应具有测风塔所有监测参数的采集,计算和记录的功能;

2)应能在现场可直接从外部观察到采集的数据;

3)应具有在现场或室内下载数据的功能;

4)应能完整地保存不低于3个月采集的数据量;

5)系统畅通率≥95%;

6)遥测站MTBF≥25000 h;

7)无日照连续工作时间:15天;

8)工作环境温度:-40℃~60℃;

9)具有防水、耐腐蚀保护箱;

10)每10min定时上报的数据应包括:

●10min内平均风速、标准偏差、极大风速;

●10min内平均风向、标准偏差、极大风速所对应的风向;

●10min的温度、湿度、气压;

●整点时刻的蓄电池电压、充电、机内温度;

●遥测站自动报警:工作状况信息报警。

11)数据传输的延迟小于2分钟;

12)数据采集器的电源设计应保证不间断的可靠供电,可采用蓄电池与太阳能电

板的配套供电方式。

3.2. 大气温度计

1)测量范围:-40℃~50℃;

2)测量精度:±1℃。

3.3. 大气压力计

1)测量范围:600~1100hPa;

2)测量精度:±3%。

3.4. 湿度计

1)测量范围:0~100%RH

2)测量精度:±3%RH

4.测风塔及监测仪器安装要求

4.1. 测风塔安装要求

4.1.1.结构要求

测风塔结构可选择桁架型或立杆拉线型等不同形式,并应便于其上安装的测风仪器的维修。

在沿海地区,测风塔结构能承受当地30年一遇的最大风载的冲击,表面应防盐雾腐蚀。

4.1.2.基础要求

测风塔无论采用何种结构形式,在当地30年一遇风载时,都不应由于其基础(包括地脚螺栓、地锚、拉线等)承载能力不足而造成测风塔整体倾斜或倒塌。

4.1.3.高度要求

风电场在一处安装测风塔时,其高度不应低于拟安装的风力发电机组的轮榖中心高度。

风场多处安装测风塔时,其高度可按10m的整数倍选择,但至少有一处测风塔的高度不应低于拟安装的风力发电机组的轮毂中心高度。

4.1.4.防雷要求

测风塔应悬挂有“请勿攀登”的明显标志。

测风塔位于航线下方时,应根据航空部门的要求决定是否安装航空信号灯。在有牲畜出的地方,应设防护围栏。

4.2. 测风仪安装要求

测风仪包括风速传感器、风向传感器和数据采集器三部分。

4.2.1.数量及高层要求

风电场只在一处安装测风塔时,测风塔上应安装三层风速、风向传感器,其中两层应选择在10m高度和拟安装的风力发电机组的轮毂中心高度处,另一层可选择10m的整数倍高度安装或测风塔最高层。如果条件许可,每隔10m高度

安装一套风速、风向传感器效果更好。

4.2.2.风速、风向传感器的安装

为减小测风塔的“塔影效应”对传感器的影响,风速、风向传感器应固定在离开塔身的牢固横梁处,与塔身距离为桁架式结构测风塔直径的3倍以上、圆管型结构测风塔直径的6倍以上,迎主风向安装(横梁与主风向成90°),并进行水平校正。

应有一处迎主风向对称安装二套风速、风向传感器。

风向标应根据当地磁偏角修正,按实际“北”定向安装。风向标死区范围应避开主方向。

4.2.3.数据采集器的安装

野外安装数据采集器时,安装盒应固定在测风塔上离地1.5m处,也可安装在现场的临时建筑物内。

安装盒应防水、防冻、防腐和防沙尘。

数据采集器安装在远离测风现场的建筑物内时,应保证传输数据的准确性。

4.3. 温度计、压力计、湿度计的安装

温度计、压力计、湿度计均可随测风塔安装。

5.测风塔数据上传要求

测风塔数据应提供RS232串行通信接口,通过专用光纤线路传输到风电场升压站的主控室,由风电综合通信管理终端接收。然后再由风电综合通信管理终端通过电力调度数据网传输到调度中心主站。具体上传方案如下图所示:

测风塔数据通信示意图

数据采

集器

光纤

转换器

RS232

串口通信

专用光缆

风电综合通信管理终端风电场测风塔

RS232串口通信光纤转换器传感器数据采集器

保护箱电力调度数据网调度中心主站

测风塔与风电综合通信管理终端的通信协议可采用MODBUS 规约或测风塔厂商提供的通信规约。

技术服务合同协议书模板

技术服务合同协议书模板 在技术服务的时候我们一定要注意好自己的利益才可以哦,今天我就给大家整理分享了服务合同,欢迎大家来参考哦 技术服务合同模板 项目名称:______________________________ 委托方(甲方)________________________ 服务方(乙方)________________________ 填写说明 一、"协议登记编号"的填写方式:协议登记编号为十四位,左起第一、二位为公历年代号,第三、四位为省、自治区、直辖市编码,第五、六位为地、市编码,第七、八位为协议登记点编号,第九至十四位为协议登记序号,以上编号不足位的补零。各地区编码按GB22604规定填写。 二、技术服务协议是指当事人一方以技术知识为另一方解决特定技术问题所订立的协议。技术服务协议中包括技术培训协议和技术中介协议。 技术培训协议是指当事人一方委托另一方对指定的专业技术人员进行特定项目的技术指导和专业训练所订立的协议。 技术中介协议是指当事人一方以知识、技术、经验和信息为另一方与第三方订立技术协议进行联系、介绍、组织工业化开发并对履行协议提供服务所订立的协议。 三、计划内项目应填写国务院部委、省、自治区、直辖市、计划单列市、地、市(县)级计划。不属于上述计划的项目此栏划(/)表示。 四、服务内容、方式和要求: 包括技术服务的特征、标的范围及效益情况;特定技术问题的难度、主要技术经济指标;具体的做法、手段、程序以及交付成果的形式。 属技术培训协议的此条款填写培训内容和要求,以及培训计划、进度。 属技术中介协议此条款填写中介内容和要求。 五、工作条件和协作事项: 包括甲方为乙方提供的资料、文件及其他条件,双方协作的具体事项。

测风塔拆除工程施工组织设计方案

中国水电顾问集团风电泸西五个风电场测风塔 拆除施工方案 编制单位:齐家电力科技 2017年6月

编制:正伟审核:田应泽批准:王杰

目录 一、编制依据 (4) 二、工程概况 (4) 三、施工组织机构 (4) 四、拆除工作量 (7) 五、施工前的准备工作 (7) 六、施工工艺流程 (8) 七、安全措施 (10) 八、主要危险点及预控措施 (10) 九、现场文明施工与环境保护 (11) 十、应急预案 (12) 一、编制依据 1、《施工现场临时用电安全技术规》(JGJ46-2005);

2、《建筑机械使用安全技术规》(JGJ46-88); 3、电力建设施工及验收技术规DL/T5210.1-2005 4、《安全生产监督规定》(2003-10-1实施), 5、《电网建设安全健康与环境管理办法实施细则》(2004-5-10实施)。 二、工程概况 中国水电顾问集团风电泸西五个风电场共有五基测风塔需拆除,该测风塔为拉线式测风塔,分别位于林地、耕地,地势较高,地形较平坦,塔基周边没有重要设施。 三、施工组织机构 为确保本次拆除工程的顺利完工,公司成立了工程技术、安全生产管理领导小组,在公司项目主管的直接领导下开展工作,对本工程的施工质量、安全文明施工、施工环境保护及工期进度进行督办。 3.1项目人员组织机构

图3-1现场组织机构图 3.1工程总负责人:王杰 负责本次拆除施工的全面管理工作,在工程施工中负责对、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。 3.2现场工作负责人:田应泽 负责本次施工管理工作,在工程施工中负责各个施工组间的协调及人员调配并处理工程施工中出现的问题,负责工作容的交底及安全工作命令票的宣读工作。 3.3安全管理负责人:正伟 负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出整改措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。全面负责施工现场的安全管理工作。 4、技术负责人:高筱华 负责施工现场的施工技术管理工作,负责施工技术交底工作。

公司技术服务合同范本-标准版

金家律师修订 本协议或合同的条款设置建立在特定项目的基础上,仅供参考。实践中,需要根据双方实际的合作方式、项目内容、权利义务等,修改或重新拟定条款。本文为Word格式,可直接使用、编辑或修改 技术服务合同 委托方(以下称甲方):________________________________ 法定代表人或负责人:________________________________ 服务方(以下称乙方):________________________________ 法定代表人或负责人:________________________________ 经双方协商一致,订立本合同。 第一条项目名称:_______ (注:本参考格式可以应用于产品设计、工艺编制、测试分析、计算机程序编制、工程计算等辅助性技术服务活动)。 第二条甲方的主要义务 1.在合同生效后____日内向乙方提供下列技术资料、数据、材料、样品:_____。 2.在接到乙方关于要求改进或更换不符合合同约定的技术资料、数据、材料、样品的通知后___天内、及时做出答复; 3.按约向乙方支付报酬_____元,支付方式如下: 合同生效后____日内向乙方支付报酬总额的_____%; 合同履行完成后(验收合格之日起)_____日内向乙方支付全部报酬余额。 (注:双方可约定由乙方实报实销或包干使用等方式) 乙方开户银行帐户为_____。 4.协助乙方完成下列配合事项:_______。 第三条乙方的主要义务 1.在____年__月__日前完成技术服务工作; 2.依照下列技术经济指标完成技术服务工作____。 3.发现甲方提供的技术资料、数据、样品、材料或工作条件不符合合同约定 时,应在合同生效后___天内通知委托方改进或者更换;

闭式冷却塔操作规程

闭式冷却塔操作规程 1、开机前准备 仔细阅读《使用安全须知》;检查机组是否全部按要求连接好管路;检查机组周围有否异状;检查机组电源连接是否妥当(相电压 是否符合闭式冷却塔电压要求);检查管路中所有需打开的阀门是否开启到合理位置,备用泵处于关闭状态;检查水泵、风机是否正转;检查机组循环水箱是否注满水;喷淋集水槽的水是否达到最低水位标识及补水接口是否接入;机组正常运转后用电流表检查水泵电机、风机电机是否有过流现象。如有过流现象必须立即停机查找原因,待问题解决后方可开机。切不可强行开机,否则将导致电机过流而被烧毁。 2. 闭式冷却塔控制的操作步骤: 首先确认各相应管路及控制线连接好,按下“主水泵开”和“风机开”两个启动旋钮(指示灯亮,指示两者工作),观察水泵是否顺时针转动,水流方向是否按箭头指示方向运行,水压是否正常,漏水情况与异常声音。观察风机风向是否向上(风向如反了,只要在电控柜中将按风机电机的3根线任意调换2根即可),是否有异常抖动声音等情况,发现问题立即解决,无法解决的,请及时同本公司联系。 喷淋系统是自动温控系统:开机时只需将喷淋开关开至自动一档,喷淋泵就会随温度的升高与降低自动启停;自动温控仪参数一般出厂前已经设置好,所以用户没有必要随意改动参数,否则容易导致温控仪控制失灵;若温度参数需要改动,用户方技术人员必须仔细阅读说明书,也可由我方专业技术人员讲解后方可操作。 停机 一般设备需要停止运行时,只需接下“水泵停”和“风机停”两个按钮,,整套装置可停止工作。若冷却设备是冷却透热炉或者熔炼炉时,当炉子停止工作时冷却系统不能立即停止,待炉膛完全冷却时方可停机。所以冷却系统中加了时间继电器,停电时根据需要将时间继电器调至相应时间,将时间继电器按钮打开,将风机关闭即可,当到了相应时间,水泵会自动停止运行。下次开机时只需将时间继电器开关关闭水泵将自动恢复运行,这样即保护了设备(炉体)又节省了能源。 警告:水泵不能无水运行! 自动控温装置 闭式冷却塔带有自动控温装置,当出水温度达到设定的高温值时,装置会自动启动喷淋水泵;当下降至调定的低温值时,控温装置将关闭“喷淋装置”,将出水温度控制在您所调定的温度范围内。 热过载保护复位 电气系统中分别装有风机电机和水泵电机的热过载继电器。保护动作后,必须先相应的交流接触器下端的热过载继电器上的红色复位按钮按到底,才能使热过载复位。否则,“水泵开”或“风机开”按钮,将无法吸合相应的交流接触器。 水箱补充水 观察水箱上的液位显示管,发现水位低于水箱三分之二处请及时补充软水。 相信大家看过以后有所收获吧,江苏华塔一直致力于改进闭式冷却塔的使用操作规范,我们不断地进行微创新,您的满意是我们

技术咨询服务合同协议书范本

编号:_____________技术咨询服务合同 甲方:________________________________________________ 乙方:___________________________ 签订日期:_______年______月______日

甲方: 乙方: 根据《中华人民共和国民法总则》、《中华人民共和国合同法》和有关规定,甲乙双方经平等协商一致,自愿签订本技术咨询服务协议,共同遵守本协议所列条款。 第一条本协议于年月日生效,至年月日终止。期满双方可商谈续签事宜。 全年技术咨询工作时间合计不低于小时,每 周天,乙方工作时间为弹性工作时间,但需保持通讯畅通。每年安排出差5次左右(每次/三天左右)。 第二条乙方承担的工作内容、要求为: 乙方根据甲方要求和安排,为甲方提供技术咨询服务,并保证按照甲方要求按时保质保量完成咨询服务,包括: 1、主要负责解决生产的技术问题 2、进行新产品研发 3、完善产品检测实验室 4、建立高分子材料分析实验室 5、建立生产规范(材料,工艺,质量控制等) 6、建立技术档案室(文献,图书,数据,资料等) 7、进行相关人员技术培训,带徒弟1-2名 8、负责技术文件(专利,技术报告等)

9、申请政府的科研经费及项目开展 10、其他甲方发生的与技术相关的工作等 第三条乙方提供服务期间,应当遵守甲方各项规章制度、严格遵守甲方的业务操作规程和工作规范,爱护甲方财产。乙方出现任何违反甲方规章制度的行为,或乙方出现严重工作失误时,甲方均有权随时解除本协议,并保留要求乙方赔偿甲方损失的权利。 第四条乙方认为,根据乙方目前的健康状况,能依据本协议第二条、第三条约定的劳务内容、要求、方式为甲方提供劳务,乙方也愿意承担所约定劳务。 第五条乙方负有保守甲方商业秘密的义务。 1、乙方兼职期间的保密义务,乙方除了履行职务的需要之外,承诺承担下列保密义务: (1)乙方在兼职期间,必须遵守甲方规定的任何成文或不成文的保密规章、制度,履行与其工作岗位相应的保密职责; (2)未经甲方同意不得刺探与本职工作或本身业务无关的商业秘密; (3)未经甲方同意不得以泄露、告知、公布、发布、出版、传授、转让或者其他任何方式使任何第三方(包括按照保密制度规定不得知悉该项秘密的甲方其他成员)知悉属于甲方或者属于他人但甲方承诺有保密义务的技术秘密或其他商业秘密信息; 2、本合同终止之后乙方的保密义务 双方同意,乙方离职之后仍对其在甲方兼职期间接触、知悉的属于甲方或者虽属于第三方但甲方承诺有保密义务的技术秘密和其他商业秘密信息,承担如同

测风塔拆除方案

测风塔拆除方案 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

中广核贵州龙里谷冰风电场升压站土建及电气安 装工程 测风塔拆除施工方案 编制:邓兀 审核:汪建宇 批准:蒋东寿 湖南湘江电力集团有限公司 贵州龙里项目部 二0一五年六月二十九日

一、工程概况 谷冰风电场升压站附近有一基测风塔,影响到升压站的施工。为保证升压站施工的正常进行,需拆除测风塔。该测风塔为拉线式测风塔,位于一山坡上,地势较高,地形较平坦,塔基周边没有重要设施。 二、施工组织机构 1、工程总负责人:汪建宇 负责本次拆除施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。 2、现场工作负责人:张正超 负责本次施工管理工作,在工程施工中负责各个施工组间的协调及人员调配并处理工程施工中出现的问题,负责工作内容的交底及安全工作命令票的宣读工作。 3、安全管理负责人:邓兀 负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出整改措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。全面负责施工现场的安全管理工作; 4、技术负责人:吴新健 负责施工现场的施工技术管理工作,负责施工技术交底工作。 5、材料工器具负责人:韦丰雪 负责本工程的材料回收、工器具管理工作。 6、工程施工车辆、工器具配置: 车辆配备:货车1辆 工具配备:截面直径13mm起重钢丝绳100米一根、LGJ-240导线钳头4只,圆桩、角桩等工具,根据现场情况均已相应配备。 本工程计划于2015年7月8日施工。 三、拆除工作量 拆除测风塔1基。 四、施工前的准备工作

闭式冷却塔与开式冷却塔的优缺点对比

闭式冷却塔与开式冷却塔的优缺点对比 闭式冷却塔与开式冷却塔的优缺点对比 闭式冷却塔优缺点: 1、整个管路系统为封闭式循环,循环水为蒸馏水,管路不结垢、不污染、不腐蚀, 增加管路和设备的使用寿命。 2、循环水几乎没有水消耗,开始塔的扑水量为循环水量的1.24%-2%,闭式冷却塔 的补水量紧为循环水量的0.1%-0.2%。 3、闭式冷却塔取消了冷水机于开式冷却塔之间的循环水泵,采用较小的冷却循环水 泵,电费的节约能达到30%。 4、安装简单,无需开挖地下水池,管道使用方便,由于是密闭式循环,管损小,需 要的管路管径相对减小。 5、飘水现象减少,开式冷却塔的飘水率为0.5%左右,闭式冷却塔飘水率下降到 0.05%。 闭式塔的缺点:闭式冷却塔造价为开放式塔的数倍。(但闭式塔具有回收价值,开式冷却塔几乎没有价值) 开放式塔优点:1、开塔造价成本比较低,为闭式塔几分之一的价格。 开放式塔缺点:1、需要开挖地下水池,由于水落差和开放式扬程损耗,耗电比闭式塔多,需要配2套水泵,耗电量大。 建议:使用闭式冷却塔 1、保护设备的使用寿命,减少设备维护。

2、环保节能,三年内可以节约下闭式塔和开式塔的价格差。 3、闭式塔使用紫铜管做换热器,设备具有保值性 冷却塔冷却塔构成部件、使用范围、注意事项及特点 闭式冷却塔成套设备由主机、水箱、循环水泵及电控柜等组成。主机由壳体、换热器、风机、喷淋水泵、收水器、水槽及管路阀门等零部件组成。工作过程中,冷却介质(软水、油或其他液体)由主循环泵驱动在换热器及需冷却设备之间循环流动,喷淋水均匀地喷洒在换热器上,在换热器外表面形成均匀的水膜,冷空气由塔体下方的进风口进入塔内,与喷淋水逆流经过换热器表面,在此过程中有两种换热方式,即冷空气与冷却介质之间的热传导和喷淋水蒸发吸热的热交换,吸收热量后的饱和热湿空气由风机排至大气中,其余的喷淋水流入塔体下部的水槽,由水泵再输送至喷淋系统。如此往复,换热器内的冷却介质得到降温冷却。 闭式冷却塔有两种运行模式。风冷、风冷+喷淋。两种模式的切换由电控系统根据工况要求自动进行,实现节能降耗。 (1)闭式冷却塔的应用范围: 1、感应加热和金属熔炼设备,如:高、中频淬火设备、中频电源和电炉、感应透热炉、保温炉等的冷却。 2、化工行业各种反应器、冷凝器循环水的冷却。 3、大型电机、柴油机、整流设备、电焊设备、液压站及连铸设备等的冷却。 4、金属压铸模具,注塑模具等大型模具类冷却。 5、工业溶液的冷却,如淬火液、电镀液等。 (2)闭式冷却塔的优点: 1、冷却介质全封闭循环,可防止杂物进入冷却管路系统和冷却介质的蒸发损耗。 2、使用软水作为冷却介质,不结垢,不堵塞管路,故障少。 3、采用风冷和喷淋水蒸发吸热双重冷却方式,冷却效率高。 4、该装置体积小,占用空间小,移动及放置方便,无需修建水池。 5、采用自动化智能控制,可根据工况要求自动变换冷却模式,操作简单可靠。 6、用途广,可直接冷却淬火液、油类、醇类等对换热器无腐蚀作用的介质,介质无损耗,成份稳定。 (3)闭式冷却塔的特点: 1、真材实料。所有零配件尤其是主要材料、设备均严格选材,精工制作,不掺杂使假。“我用心,您满意”是我们一贯的目标,保证对每一位顾客都做到以诚相待,确保品质始终最好。持续有效运作的质量管理体系确保顾客在从原材料采购到安装调试等全过程都能得到专业品质的产品及服务。 2、散热能力强。 ①设计气象条件参照开放式冷却塔国家标准的要求设计,设计及设备选用过程中考虑必要之裕量。高标准严要求,自然造就超群的散热能力,适应更严格的气象环

关于技术服务合作协议书范本

甲方:乙方:中国XX电子商务中心代表处 甲乙双方经过友好协商,本着平等、自愿、互惠互利的原则,现就乙方向甲方提供有关电子政务系统的技术支持和数据保存等服务,达成如下协议: 一、甲方的权利义务: 1、甲方应在本协议签署后______ 日内向乙方支付 _____ 元/年的技术服务费。 2、甲方使用乙方提供的加工贸易申报系统,以电子数据的形式向加工贸易审批部门申报加工贸易合同。 3、甲方应确保计算机系统和IE浏览器能正常工作,自行解决网络接入问题。 4、甲方应指定专人(该人员应具备一定的加工贸易业务知识)负责系统的操作,甲方指定人员发生变动时,应及时通知乙方。 指定联系人:____________ 电话:___________ 传真: __________ 信箱:______ 5、甲方在遇到技术问题时,应及时跟乙方联系,如实向乙方描述故障现象,积极协助乙方解决问题。 6、甲方如需乙方提供上门技术服务,应及时跟乙方联系,乙方会按照标准的上门服务收费 标准收取一定的费用。

二、乙方的权利义务: 1、乙方向甲方提供加工贸易CA证书的使用培训。 2、乙方向甲方提供加工贸易系统的技术支持,但不包 括对甲方计算机的维护和提供加工贸易业务咨询,不对甲方合同数据的正确性以及能否通过审批承担责任。技术支持电话为: ____ 传真: ____ 信箱:________________ 3、乙方的服务时间为正常工作日的8 30—17 :30,休息时间和法定节假日不提供相关的技术服务。 4、乙方提供的技术服务形式是用户的电话咨询或来访 培训,不包括上门服务(VIP会员除外)。 5、在发生网络故障等非乙方原因造成系统无法使用时 (如Internet 接入问题等),乙方不承担相关责任。 6、乙方应当准确记录甲方传输电子数据的过程和时间,保证所存储的数据不被人为更改和灭失。电子数据的保存期限为10年。 7、乙方应采取国际上通行的网络安全措施,保证存储在系统内的电子数据的安全、真实、完整,不得对电子数据进行删除、修改、篡改等。 8、因加工贸易审批部门的原因造成的后果,乙方不承担相关责任。 9、乙方应保守甲方的工作秘密,未经授权或许可,不 得对外提供其存储的电子数据。

测风塔拆除施工方案

中国水电顾问集团风电泸西有限公司五个风电 场测风塔拆除施工方案 编制单位:云南齐家电力科技有限公司 2017年6月

编制:杨正伟审核:田应泽批准:王杰

目录 一、编制依据 (3) 二、工程概况 (4) 三、施工组织机构 (4) 四、拆除工作量 (7) 五、施工前的准备工作 (7) 六、施工工艺流程 (8) 七、安全措施 (9) 八、主要危险点及预控措施 (10) 九、现场文明施工与环境保护 (11) 十、应急预案 (12) 一、编制依据 1、《施工现场临时用电安全技术规范》(JGJ46-2005);

2、《建筑机械使用安全技术规范》(JGJ46-88); 3、电力建设施工及验收技术规范DL/T5210.1-2005 4、《安全生产监督规定》(2003-10-1实施), 5、《电网建设安全健康与环境管理办法实施细则》(2004-5-10实施)。 二、工程概况 中国水电顾问集团风电泸西有限公司五个风电场共有五基测风塔需拆除,该测风塔为拉线式测风塔,分别位于林地、耕地内,地势较高,地形较平坦,塔基周边没有重要设施。 三、施工组织机构 为确保本次拆除工程的顺利完工,公司成立了工程技术、安全生产管理领导小组,在公司项目主管的直接领导下开展工作,对本工程的施工质量、安全文明施工、施工环境保护及工期进度进行督办。 3.1项目人员组织机构

图3-1现场组织机构图 3.1工程总负责人:王杰 负责本次拆除施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。 3.2现场工作负责人:田应泽 负责本次施工管理工作,在工程施工中负责各个施工组间的协调及人员调配并处理工程施工中出现的问题,负责工作内容的交底及安全工作命令票的宣读工作。 3.3安全管理负责人:杨正伟 负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出整改措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。全面负责施工现场的安全管理工作。 4、技术负责人:高筱华

技术服务合同(完整版)

技术服务合同 技术服务合同 项目名称:____________________________________________ 委托方:________________________________________ 服务方:________________________________________ 填写说明 一、合同登记编号的填写方式: 合同登记编号为十四位,左起第 一、二位为公历年代号,第 三、四位为省、自治区、直辖市编码,第 五、六位为地、市编码,第 七、八位为合同登记点编号,第九至十四位为合同登记序号,以上编号不足位的补零。各地区编码按GB2260?4规定填写。 二、技术服务合同是指当事人一方以技术知识为另一方解决特定技术问题所订立的合同。技术服务合同中包括技术培训合同和技术中介合同。 技术培训合同是指当事人一方委托另一方对指定的专业技术人员进行特定项目的技术指导和专业训练所订立的合同。 技术中介合同是指当事人一方以知识、技术、经验和信息为另一方与第三方订立技术合同进行联系、介绍、组织工业化开发并对履行合同提供服务所订立的合同。 三、计划内项目应填写国务院部委、省、自治区、直辖市、计划单列市、地、市级计划。不属于上述计划的项目此栏划表示。

四、服务内容、方式和要求: 包括技术服务的特征、标的范围及效益情况;特定技术问题的难度、主要技术经济指标;具体的做法、手段、程序以及交付成果的形式。 属技术培训合同的此条款填写培训内容和要求,以及培训计划、进度。 属技术中介合同此条款填写中介内容和要求。 五、工作条件和协作事项: 包括甲方为乙方提供的资料、文件及其他条件,双方协作的具体事项。 属技术培训合同此条款填写培训所需必要场地、设施和试验条件,以及当事人各方应当约定的提供和管理有关场地、设施和试验条件的责任。 六、其他: 合同如果是通过中介机构介绍签订的,应将中介合同作为本合同的附件。如果双方当事人约定定金、财产抵押担保的,应将给付定金、财产抵押及担保手续的复印件作为本合同的附件。 七、委托代理人签订合同时,应出具委托证书。 八、本合同书中,凡是当事人约定认为无需填写的条款,在该条款填写的空白处划表示。 依据《中华人民共和国合同法》的规定,合同双方就 ________________项目的技术服务,经协商一致,签订本合同。 一、服务内容、方式和要求:

闭式冷却塔-技术要求

1、现场工况 1.1安装地点: 中国 室外环境温度:-25℃~+40℃ 1.2大气条件: 海拔≤1000M 最高气温:+40℃最低气温:-25℃ 日温差:25℃ 相对湿度: ≤95% 湿球温度:τ =28℃ 空气成分:含少量粉尘性固体颗粒 1.3电源条件 低压电 380V/220V±10% / 50Hz(+1;-2) Hz/ 三相四线制 2、使用工况 在以上动力供应及使用环境条件的范围内,全天候、24小时连续正常工作。且能满足设备每日白天开启,夜晚关闭的使用要求。且空冷塔停运后,能够15分钟内彻底排空盘管内的水。循环水为去离子水,喷淋水为市政自来水。 3、招标范围 (1)设备购置:负责招标内容所要求的设备的制造、检验、包装、运输、装卸及现场交货等; (2)设备安装:负责招标内容所要求的设备的组装,并现场指导安装。 (3)设备调试及验收:负责招标内容所要求的设备的调试及验收工作。 (4)售后服务:负责招标内容所要求的设备备品备件及专用工具的提供及

售后服务工作。 (5)全套中文技术资料(包括安装、调试、使用、维护和保养说明书、备品备件清单等);每台设备提供全套中文技术资料(包括安装、调试、使用、维护和保养说明书、备品备件清单等);提供设备所有备品备件、易损件名称、图号(规格型号)纸质清单和电子清单(光盘)。 4、设计、结构和参数要求 4.1设计总则 4.1.1闭式冷却塔应为专门从事该设备制造的生产厂家的产品,并应按本规范书的要求提供完整的设计,组装和性能资料、图纸及外观图片、内部图片(包括风机、电动机、盘管、接头、填料及其他零部件)。 4.1.2横流闭式冷却塔应采用模块式,4台空冷塔沿东西方向并排安装,空冷塔南北两侧进风,进出水母管从南北两侧引出,检修门开在空冷塔的东西两侧。 4.1.3闭式冷却塔应包括塔体壁板(包括进风格栅)、风机、冷却盘管、喷淋循环水系统、喷淋布水系统、水过滤器、集水箱以及为满足闭式冷却塔安全运行、维护所必须的附件。 4.1.4冷却塔性能及整体使用寿命投标方承诺不低于15年,长期浸泡在水中的关键材料(填料、集水盘、布水系统等)应保证常年运转所必须的耐蚀性、耐用性、耐寒性。冷却塔应具备防风沙、喷淋水自动除垢功能。 4.2闭式冷却塔结构、性能 4.2.1 框架结构 a) 闭式冷却塔采用框架承重结构形式。框架结构均应采用型钢(如槽钢、角钢等)制造,钢构件应进行防腐处理。框架各构件的连接应采用焊接或螺栓连接。 b) 闭式冷却塔应设沿冷却塔组合塔体长度方向的两侧放置进风格栅。进风格栅的角度、叶片数及其设置位置应能使空气均匀地流向冷却盘管,并避免使冷却盘管处于涡流区及喷淋水溅出冷却塔外;其结构应装卸简单方便,以便于冷却塔做定期清洗。 c) 闭式冷却塔壁板及进风格栅应采用原生料PVC。壁板与框架结构的连接采用

技术服务合同协议书范本 通用版

甲方: 乙方: 甲、乙双方本着相互信任,真诚合作的原则,经双方友好协商,就乙方为甲方提供技术服务达成一致,签订VR漫游拍摄及处理服务合同。本协议一式两份,甲乙双方各执一份,双方共同遵守执行。 一、制作项目: __________________________________________ 二、服务内容 1.甲方因公司产品宣传及业务经营范围需求,为客户提供更好的在线参观和漫游展示需求,委托乙方负责拍摄、开发和部署甲方在线实景VR效果网页(实际内容将在乙方服务器托管,甲方以iFrame形式部署在甲方域名)。 (1)网站所展示内容由甲方确定,乙方负责设计、后期制作界面,并确保网站包含甲方需要的所有合法容; (2)合同涉及的实景VR效果内容均需部署于乙方运营的阿里云服务器,当服务器出现异常时,乙方尽快解决并保证可以继续使用。 2、乙方的服务承诺: (1)乙方在合同签署后应尽快完成甲方指定的实景VR效果内容的后期制作。 (2)网站技术服务过程中,乙方积极配合甲方指定项目的实景VR效果内容效果完善。 三、合同履行期限 1.制作时间:乙方在合同签署后应立即进行相关实景VR效果制作并尽快交付网站链接,协助甲方部署到官 网。 2.验收期限:甲方在收到乙方成片后应在三个工作日内完成验收,并支付尾款。

四、合同费用 1.乙方使用3D相机拍摄完成后,并负责处理制作相应实景VR内容。 费用为:_________元/㎡,实际总面积㎡,总价格元 以上价格为甲方所需支付乙方的全部摄像和后期服务费用。 支付方式:签订协议之时,甲方需要向乙方支付总费用的50%,作为预付款,乙方在向甲方提供第一版成片时,甲方需要支付总费用的50%,作为制作费,甲方提出适当修改意见,乙方按照甲方的意见修改,当乙方为甲方提供最终版成片时,甲方需要一次性付清总费用的10%。 2.在制作过程中,如果甲方要求扩大技术服务范围,或甲方改变已经议定的技术服务内容,需要双方协商 一致并重新协商费用标准。 3.付款方式: ?支付方式为银行转账汇款。 开户名: 开户行: 银行帐号: 4.乙方开具以“技术服务费”为内容的普通发票。 5.甲方若对乙方提供的服务有异议,应当提前书面通知乙方,否则,视为接受付款条件,甲方应当及时付款。 五、权利与义务 1.甲方积极、及时向乙方提出对制作明确的需求、要求和建议等,配合乙方人员明确实景VR效果内容、 制作的需求、要求和详尽事宜等,授权指定为甲方内部人员或其他项目监理公司的人员(简称“指定联系人”)作为该合同制作项目的负责人,该指定联系人应及时对乙方的合作进度和成果进行确认、验收及代表甲方及时明确具体要求或提出意见、建议等,全力配合乙方以最高的效率在规定的时间内完成该合同制作项目。

测风塔拆除施工方案

. 中国水电顾问集团风电泸西有限公司五个风电 场测风塔拆除施工方案 编制单位:云南齐家电力科技有限公司 2017年6月

. 编制:杨正伟审核:田应泽批准:王杰

目录 一、编制依据 (3) 二、工程概况 (4) 三、施工组织机构 (4) 四、拆除工作量 (7) 五、施工前的准备工作 (7) 六、施工工艺流程 (8) 七、安全措施 (9) 八、主要危险点及预控措施 (10) 九、现场文明施工与环境保护 (11) 十、应急预案 (12) 一、编制依据 1、《施工现场临时用电安全技术规范》(JGJ46-2005);

2、《建筑机械使用安全技术规范》(JGJ46-88); 3、电力建设施工及验收技术规范DL/T5210.1-2005 4、《安全生产监督规定》(2003-10-1实施), 5、《电网建设安全健康与环境管理办法实施细则》(2004-5-10实施)。 二、工程概况 中国水电顾问集团风电泸西有限公司五个风电场共有五基测风塔需拆除,该测风塔为拉线式测风塔,分别位于林地、耕地内,地势较高,地形较平坦,塔基周边没有重要设施。 三、施工组织机构 为确保本次拆除工程的顺利完工,公司成立了工程技术、安全生产管理领导小组,在公司项目主管的直接领导下开展工作,对本工程的施工质量、安全文明施工、施工环境保护及工期进度进行督办。 3.1项目人员组织机构

图3-1现场组织机构图 3.1工程总负责人:王杰 负责本次拆除施工的全面管理工作,在工程施工中负责对内、对外联系,施工组织调动、人员安排、协调及处理工程中的有关事宜。 3.2现场工作负责人:田应泽 负责本次施工管理工作,在工程施工中负责各个施工组间的协调及人员调配并处理工程施工中出现的问题,负责工作内容的交底及安全工作命令票的宣读工作。 3.3安全管理负责人:杨正伟 负责本工程的安全施工管理工作,在施工中起监督检查作用,对出现违章行为有权令其停工,并提出整改措施,令其限期整改,负责审核安全施工技术措施及安全施工交底工作。全面负责施工现场的安全管理工作。 4、技术负责人:高筱华

技术服务合同(通用版)

技术咨询服务合同 _________(以下简称委托方)为一方,_________公司(以下简称为咨询方)为另一方,双方就________ _的技术咨询服务,授权双方代表按下列条款签订本合同。 第一条合同内容 1.1 委托方希望获得咨询方就_________提供的技术咨询服务,而咨询方愿意提供此项服务。 1.2 技术咨询服务范围如下:_________。 1.3 技术咨询服务的进度安排:_________。 1.4 技术咨询服务的人员安排:_________。 1.5 技术咨询服务自合同生效之日起_________个月内完成,将在_________个月内提交最终技术咨询报告,包括图纸、设计资料、各类规范和图片等。咨询方应免费通报委托方类似工程的最近发展和任何进展,以便委托方能改进该工程的设计。 第二条双方的责任和义务 2.1 委托方应向咨询方提供有关的资料、技术咨询报告、图纸和可能得到的信息并给予咨询方开展工作提供力所能及的协助,特别是委托方应在适当时候指定一名总代表以便能随时予以联系。 2.2 委托方应协助咨询方向有关机构取得护照签证、工作许可和咨询方要求的其它文件以使咨询方能进入委托方国家和本工程的现场,但费用由咨询方负担。 2.3 除了合同第一条所列的技术人员外,咨询方还应提供足够数量的称职的技术人员来履行本合同规定的义务。咨询方应对其所雇的履行合同的技术人员负完全责任并使委托方免受其技术人员因执行合同任务所引起的一切损害。 2.4 咨询方应根据咨询服务的内容和进度安排,按时提交咨询技术咨询报告及有关图纸资料。 2.5 咨询方应协助委托方的技术人员获得进入咨询方国家的签证并负责安排食宿,食宿费用由委托方负担。咨询方应为委托方的技术人员提供办公室、必要的设施和交通便利。 2.6 咨询方对因执行其提供的咨询服务而给委托方和委托方工作人员造成的人身损害和财产损失承担责任并予以赔偿,但这种损害或损失是由于咨询方人员在履行本合同的活动中的疏忽所造成的。咨询方仅对本合同项下的工作负责。 2.7 咨询方对本合同的任何和所有责任都限定在咨询方因付出专业服务而收到的合同总价之内,并将在本合同第7.3条规定的保证期满后解除。 第三条价格与支付 3.1 本合同总价为_________(币种)_________(大写:_________)。

闭式冷却塔的安装

无锡方舟流体科技有限公司 Wuxi ARK Fluid Science Technology Co.Ltd 携手方舟 共赢未来 闭式冷却塔的安装 1.安装位置的选择 闭式冷却塔适宜安装在防雨棚内或与外界环境有良好通风条件的室内,在排风方向空间不得低于2.0m ,使闭式冷却塔在工作中由冷却风扇排出的热风散发到外界环境中,在冷水机侧面冷凝器进风方向应有1.5-2m 空间,保证闭式冷却塔正常工作环境。机组要求安置在水平坚实的基础上,机组周围应留一定的工作空间,以方便操作、检查和维护。 2.对于通风条件不好的机房,建议加导风道,将机组排出的热风引出室外。 3.水路的安装 a.安装材料确定: 闭式冷却塔出厂前已经过严格的测试检验,用户只需根据现场情况和全套加热设备平面布置图将本装置就位,由用户技术人员仔细阅读水冷系统说明书中《水冷原理图》,并根据现场情况确定水管长度、闸阀、弯头、活接、直通、三通等管件数量及相应软管和喉箍,接好冷却水循环管路系统。 b.由用户技术人员根据《水冷原理图》指导水管工进行水路安装。 4.电器的安装 按《电气原理图》连接电路,客户端只须直接引电源即可使用。建议在选配闭式冷却塔线径时,以闭式冷却塔及其他辅助设备(如水泵)的总电流的1.25-1.3倍进行选择设计。机组配电时,电源电压要求:额定电压±10%以内。当电压波动超过规定范围时,不准起动闭式冷却塔,否则视为操作不当,由此引起的损坏不在本公司保养范围之内。 5.冲洗管路、向水箱加水 安装结束后先加入适量自来水,打开水泵冲洗管路,使用几天后,再排去自来水换上满箱(500kg 或1000kg )软水(或蒸馏水)即可正常使用。 6.喷淋水槽加水 安装结束后需向喷淋水槽加入自来水,加入量大约为整个容积的2/3(或接入管路由自动补水器自动调节)。定期清洗喷淋水槽,以免影响喷淋效果。

技术服务合同范本通用版

STANDARD CONTRACT SAMPLE (合同范本) 甲方:____________________ 乙方:____________________ 签订日期:____________________ 编号:YW-HT-028571 技术服务合同范本通用版

合同书 | YW-HT-028571 技术咨询合同技术服务合同范本通用版 项目名称:____________________________________________ 委托方(甲方):________________________________________ 服务方(乙方):________________________________________ 填写说明 一、“合同登记编号”的填写方式:合同登记编号为十四位,左起第一、二位为公历年代号,第三、四位为省、自治区、直辖市编码,第五、六位为地、市编码,第七、八位为合同登记点编号,第九至十四位为合同登记序号,以上编号不足位的补零。各地区编码按GB22604规定填写。 二、技术服务合同是指当事人一方以技术知识为另一方解决特定技术问题所订立的合同。技术服务合同中包括技术培训合同和技术中介合同。技术培训合同是指当事人一方委托另一方对指定的专业技术人员进行特定项目的技术指导和专业训练所订立的合同。技术中介合同是指当事人一方以知识、技术、经验和信息为另一方与第三方订立技术合同进行联系、介绍、组织工业化开发并对履行合同提供服务所订立的合同。 三、计划内项目应填写国务院部委、省、自治区、直辖市、计划单列市、地、市(县)级计划。不属于上述计划的项目此栏划(/)表示。 第2页

风电场工程可行性研究报告编制办法

附件5 风电场工程可行性研究报告编制办法 第一章总则 第一条为了统一风电场工程可行性研究报告诉编制的原则、内容、深度和技术要求,特制定《风电场工程可行性研究报告编制办法》(以下简称本办法)。 第二条本办法适用于规划建设的风电场工程项目。 第二章编制依据和深度 第三条进行可行性研究工作时应对风电场工程的建设条件进行深入调查,取得可靠的基础资料。收集的资料包括以下几方面: 1. 项目规划审定的结论及预可行性研究成果; 2. 收集附近长期测站气象资料、灾害情况,长期测站基本情况(位置,高程,周围地形地貌及建筑物现状和变迁,资料记录,仪器,测风仪位置变化的时间和位置),收集长期测站近30年历年各月平均风速、历年最大风速和极大风速以及风电场现场测站测风同期完整年逐时风速、风向资料; 3. 从风电场场址处收集至少连续一年的现场实测数据和已有的风能风能资源评估资料,收集的有效数据完整率应大于90%; 4. 收集风电场边界及其外延10KM范围内1:50000地形图、风电场边界及其外延1~2KM范围内1:10000或1:5000地形图,尽量收集风电场范围内1:2000地形图; 5. 场址区工程地质勘察成果及资料;

6. 风电场所在地的地区社会经济现状及发展规划、电力概况及发展规划、电网地理接线图和土地利用规划等; 7. 该风电场工程已取得的接入电力系统方案资料; 8. 风电场所在地的自然条件、对外交通运输情况; 9. 工程所在地的主要建筑材料价格情况及有关造价的文件、规定; 10. 项目可享的优惠政策等。 第四条风电场工程可行性研究的基本任务是: 1. 确定项目任务和规模,并论证项目开发必要性及可行性; 2. 对风电场风能资源进行评估; 3. 查明风电场场址工程地质条件,提出相应的评价和结论; 4. 选择风电机组机型,提出风电机组优化布置方案,并计算风电场年上网发电量; 5. 根据风电场接入系统方案,确定升压变电所电气主接线及风电场风电机组集电线路方案,并进行升压变电所及风电场电气设计,选定主要电气设备及电力电缆或架空线路型号、规格及数量; 6. 拟定消防方案; 7. 确定工程总体布置,中央控制建筑物的结构型式,布置和主要尺寸,拟定土建工程方案和工程量; 8. 确定工程占地的范围及建设征地主要指标,选定对外交通方案、风电机组的安装方法、施工总进度; 9. 拟定风电场定员编制,提出工程管理方案;

技术服务合同协议范本

技术服务合同协议范本 广义合同指所有法律部门中确定权利、义务关系的协议。狭义合同指一切民事合同。还有最狭义合同仅指民事合同中的债权合同。今天小编想要和大家分享的是:技术服务合同协议的范本 ;具体内容如下,希望能对打击有所帮助! 技术服务合同协议书 委托方(以下称甲方):_________ 法定代表人或负责人:_________ 服务方(以下称乙方):_________ 法定代表人或负责人:_________ 甲乙双方为携手合作,促进发展,满足利益,明确责任,依据中华人民共和国有关法律之相关规定,本着诚实信用、互惠互利原则,结合双方实际,协商一致,特签订本合同,以求共同恪守: 第一条项目名称_________。 第二条服务内容、方式和要求 1.服务内容:_________。

2.方式:_________。 3.要求:_________。 第三条工作条件:_________。 第四条报酬及其支付方式: 1.本项目报酬(服务费或培训费):_________元。 服务方完成专业技术工作,解决技术问题需要的经费,由_________方负担。 2.本项目中介方活动经费为:_________元,由_________方负担。中介方的报酬为:_________元,由_________方支付。 3.支付方式为如下第_________种: (1)合同生效后_________日内向乙方支付报酬总额的_________%; (2)合同履行完成后(验收合格之日起)_________日内甲方向乙方支付全部报酬余额。 (3)其它方式:_________。

第五条声明及保证 甲方: 1.甲方为一家依法设立并合法存续的企业,有权签署并有能力履行本合同。 2.甲方签署和履行本合同所需的一切手续均已办妥并合法有效。 3.在签署本合同时,任何法院、仲裁机构、行政机关或监管机构均未作出任何足以对甲方履行本合同产生重大不利影响的判决、裁定、裁决或具体行政行为。 4.甲方为签署本合同所需的内部授权程序均已完成,本合同的签署人是甲方的法定代表人或授权代表人。本合同生效后即对合同双方具有法律约束力。 乙方: 1.乙方为一家依法设立并合法存续的企业,有权签署并有能力履行本合同。 2.乙方签署和履行本合同所需的一切手续均已办妥并合法有效。 3.在签署本合同时,任何法院、仲裁机构、行政机关或监管机构均未作出任何足以对乙方履行本合同产生重大不利影响的判决、裁定、裁决或具体行政行为。

测风塔安装安全专项方案

埃塞俄比亚阿伊萨二期风电场项目 测风塔安装施工安全专项方案 批准: 审核: 编制: 中国水利水电第八工程局有限公司 埃塞俄比亚阿伊萨风电二期项目经理部 二O一八年十月

一.工程概况 埃塞俄比亚阿伊萨二期风电场拟新建两个测风塔,塔高90米,三柱拉线结构,塔身共设7层拉线,每层3道,测风塔维护检测周期为定期维护。 二.测风塔安装安全技术要求 为了安全、保质保量地进行铁塔工程施工,统一和规范作业是为提高员工素质和技术水平,提高工作效率和经济效益,特制定本安全专项施工方案。各施工队伍必须严格按本方案的要求进行施工操作。对于违规施工的,安监、质检部门有权制止,不严格按照要求作业,造成任何安全、质量事故的,将按相关规定给予严厉处罚。 一、人员配置 每小组施工人员不能少于6人。 1、其中持高空作业证人员3名; 2、持电工证人员1名; 3、施工队长1名,必须持高空作业证并有两年以上工作经验。 二、工器具配备 1、插入式可拆卸小扒杆1副,特作梯子撑托1张; 2、φ14优质白棕绳(50米)1根、φ16优质白棕绳(60米)2根、5米小绳1根(用于提升滑车用); 3、φ9.3钢丝绳(20米)4根、φ11钢丝套短绳若干; 4、1吨滑车 2只、紧线器4把、卸扣若干; 5、冲击钻2把、电钻2把、小型电焊机1台; 6、电源线100m、配电板1块、多用插座2只; 7、经纬仪1台、接地摇表1台; 8、17-19梅花扳手6把、22-24梅花扳手2把、活动扳手8寸、10寸各2把、防盗螺栓扳手1把、带尖子棘轮扳手4把、大卡钳1-2把、大小锒头各1把、撬棍3根、φ12铁钩1只、铁锹1把、锄头1把; 9、工具袋若干个、安全带4根、安全帽8顶; 10、小方木、记号笔、5米圈尺1把、轮胎橡皮垫一块(用于调直主材拍打时垫用)。 三、准备工作 1、到项目部领取施工任务单,了解校对详细的施工地址、联系人、电话,防止找不 到站址,造成误工浪费; 2、到技术部领取相应的施工图纸; 3、随身携带施工日记本、高空作业证、电工证复印件,《产品合格证》、《塔桅安装检查记录表》、《塔桅安装工程量表》、《施工平面图》及警告牌; 4、电话通知监理和建设单位工程具体负责人,告诉他们去那个站施工。 四、装车点料、卸料搬运(注意保护镀锌层)
